负荷管理方法大全:PMO资源负载数据分析落地清单

PMO做月度资源盘点时,最容易出现的一幕是:项目计划表显示每个人都只有七八成负荷,交付负责人却连续两周找不到测试、架构和数据工程资源。问题通常不在“人不够”,而在负荷口径混用了计划工时、实际工时和可用工时,也把不同技能、不同时间段的资源当成了可以互换的总量。负荷管理的核心不是把每个人排满,而是识别何时、何地、因何种能力出现了供需错配,并把数据转化为可执行的调度决策。

一、先讲结论:负荷管理不是排满日历,而是管理供需错配

1. 先把四个口径分开

我在设计资源负荷分析时,会先拆开四个概念:可用容量、计划负荷、实际投入和有效产能。它们可以相互校验,却不能混为一个“忙碌度”百分比。若把计划工时直接除以合同工时,得到的数值看起来精确,实际上可能只是把假期、会议、支持任务和非项目工作全部藏了起来。

  • 可用容量:某人在一个统计周期内理论上可用于工作的时间,需扣除休假、法定假日、固定会议、培训等已知占用。
  • 计划负荷:已分配到项目、运营、支持或其他工作的预计投入,必须注明工作类型和时间窗口。
  • 实际投入:已经发生的工作时间或投入比例,用于校准计划,而不是替代未来排期。
  • 有效产能:考虑技能匹配、工作切换、依赖等待和组织规则后,团队在周期内可稳定交付的能力。

例如,一个全职员工在某周理论上有 40 小时,但扣除 4 小时例会、4 小时固定支持值班和 8 小时培训后,可计划容量只有 24 小时。若该员工已被分配 30 小时项目工作,负荷率不是 75%,而是 125%。反过来,即便负荷率低于 100%,如果其中的 24 小时集中在一个稀缺技能上,也可能形成关键路径风险。

2. 负荷率是告警信号,不是绩效评分

负荷率常见计算方式是“计划工作量 ÷ 可用容量”。这个比例适合发现超配、闲置和峰值拥堵,却不能说明一个人是否高效,更不能直接用于个人绩效排名。负荷率低可能意味着需求不足、任务拆分不完整或技能未被识别;负荷率高也可能源于任务估算偏差、长期救火或排期冲突。

我建议把负荷分析的对象放在“资源池、技能组、项目组合和时间窗口”上,而不是先给个人贴上过载或低效标签。只有当资源分配问题被拆成可解释的供需关系,管理者才有机会调整优先级、范围和交付节奏,而不是简单要求员工“再挤一挤”。

分析对象 主要问题 适合的决策
个人 具体时段是否冲突,是否存在超配或单点依赖 调任务、换人、调整时间
技能组 某项技能的需求是否超过供给 借调、培养、外包或招聘
项目组合 多个项目是否同时争抢关键资源 排序、分期、缩小范围
组织 产能假设是否长期偏离现实 改变交付模式、治理机制或能力结构

下面的分层示意用于说明不同负荷率区间适合触发什么动作,不是行业统一阈值。组织应结合工作类型、历史偏差和交付风险校准边界。

负荷管理方法大全:PMO资源负载数据分析落地清单

3. 先建立决策闭环,再追求精细数据

负荷管理不应从“做一张更漂亮的报表”开始,而要从一个决策问题开始:这周要不要启动项目、是否需要推迟某个里程碑、能不能把专业人员从低优先级工作移到高优先级工作?如果报表无法改变资源分配、项目顺序或工作范围,继续增加字段通常只会增加维护成本。

我会把最小闭环设为四步:统一口径、发现偏差、确认原因、执行动作。每一次分析都要留下“谁在何时做了什么调整、预计影响是什么、何时复核”的记录。没有动作记录的数据看板,只能描述拥堵,不能管理拥堵。

二、背景与真实场景:为什么“总人力够”仍然会缺资源

1. 总量平衡掩盖了技能和时间窗口的局部短缺

一家组织可能有 300 名研发人员,全年汇总下来也没有明显超负荷,但某个季度仍会同时缺少安全评审、数据迁移和性能测试能力。原因是人力总量不是可互换的水池:技能不同、权限不同、业务上下文不同,资源还可能被多个项目在同一周重复预定。

以某企业软件团队的情景为例:规划阶段将 12 名工程人员作为一个总体资源池,测算未来六周的平均负荷为 82%。拆到技能组后,后端开发负荷为 76%,测试自动化为 109%,数据迁移为 127%。总平均值掩盖了两个关键技能的短缺;若只按总人头判断“还有余量”,项目启动决策就会失真。

2. 项目计划的时间粒度决定了预警价值

按季度统计适合看产能结构,按月统计适合看项目组合,按周统计适合排期和协调,关键路径任务可能需要细到天。不同粒度回答的是不同问题。用季度平均值去处理下周的上线冲突,预警太迟;用每日工时管理长期路线图,则会让规划成本高到没人愿意更新。

我通常建议从“月度组合、周度调度、里程碑级风险”三层开始。月度层识别未来 8 至 12 周的技能缺口;周度层检查已承诺工作的冲突;里程碑层只对关键路径、监管交付和高风险依赖做更细的容量核验。若团队缺乏稳定数据,先从周度的关键资源池入手,比要求所有岗位填报每天工时更容易落地。

3. 支持、会议和临时任务不是统计噪音

很多资源模型只记录项目任务,把客户支持、线上故障、评审、招聘面试、内部治理当作“额外事情”。结果就是计划里每个人都能承担 40 小时项目工作,现实却不断被临时工作打断。与其假设这些工作可以消失,不如把它们作为容量结构的一部分显式记录。

例如,某平台团队在四周内记录到每人每周平均 6 小时支持值班、3 小时跨团队评审和 2 小时故障复盘。若依然按 40 小时全量规划项目任务,理论上每人每周至少会被高估 11 小时。这个偏差不是员工执行力问题,而是容量模型没有包含真实工作。

4. 数据来源不一致,会让同一张看板出现多个答案

项目计划通常来自路线图或任务系统,人员信息来自组织系统,休假来自考勤或日历,实际投入可能来自工时记录,技能信息又可能分散在团队文档里。数据更新频率不同、人员标识不一致、项目名称不统一,都可能造成重复统计或遗漏。

组织可以使用项目管理平台,例如面向中大型企业及 100 人以上团队的 PingCode,承载项目、任务、负责人、预计工作量和状态等信息;但平台本身不会自动解决口径冲突。实施时仍要明确哪些数据由系统同步、哪些由项目负责人维护、哪些由资源经理复核。工具负责减少重复录入和提高可追溯性,治理规则负责定义数据含义。

负荷管理方法大全:PMO资源负载数据分析落地清单

三、常见误区:看起来精确,实际会把资源判断带偏

1. 把 100% 当成目标值

把每个人排到 100% 甚至更高,表面上提高了利用率,实际上会降低系统吸收变化的能力。只要发生故障、需求变更、评审返工或人员请假,整个计划就需要重新排。对于依赖多、变更频繁的工作,留出缓冲不是浪费,而是避免计划被一次小波动击穿的保险。

但“留缓冲”也不能变成不受约束的闲置。若团队长期维持低负荷,却仍无法及时交付,应该检查需求质量、工作拆分、授权边界和瓶颈技能,而不是把所有空余时间都视为管理失败。合理缓冲需要有解释:它要覆盖哪类不确定性、适用于哪些工作、何时释放或重新分配。

2. 把人天相加,假设能力可以互换

一个月的 20 人天不等于任何岗位都能提供 20 人天。新员工可能需要熟悉业务,资深架构人员可能只能处理少数关键决策,某项合规工作可能要求特定资质。把不同技能的人天直接汇总,容易制造“总容量充足”的错觉。

我会先按技能组拆分供需,再评估可替代性。替代关系应写清楚:谁可以承担哪类任务、需要多长交接时间、质量或风险会如何变化。若一个岗位只能由一人承担,就应将其标为单点能力风险,而不是在总人力表里用其他人的空闲工时抵消。

3. 用平均值隐藏峰值和关键路径冲突

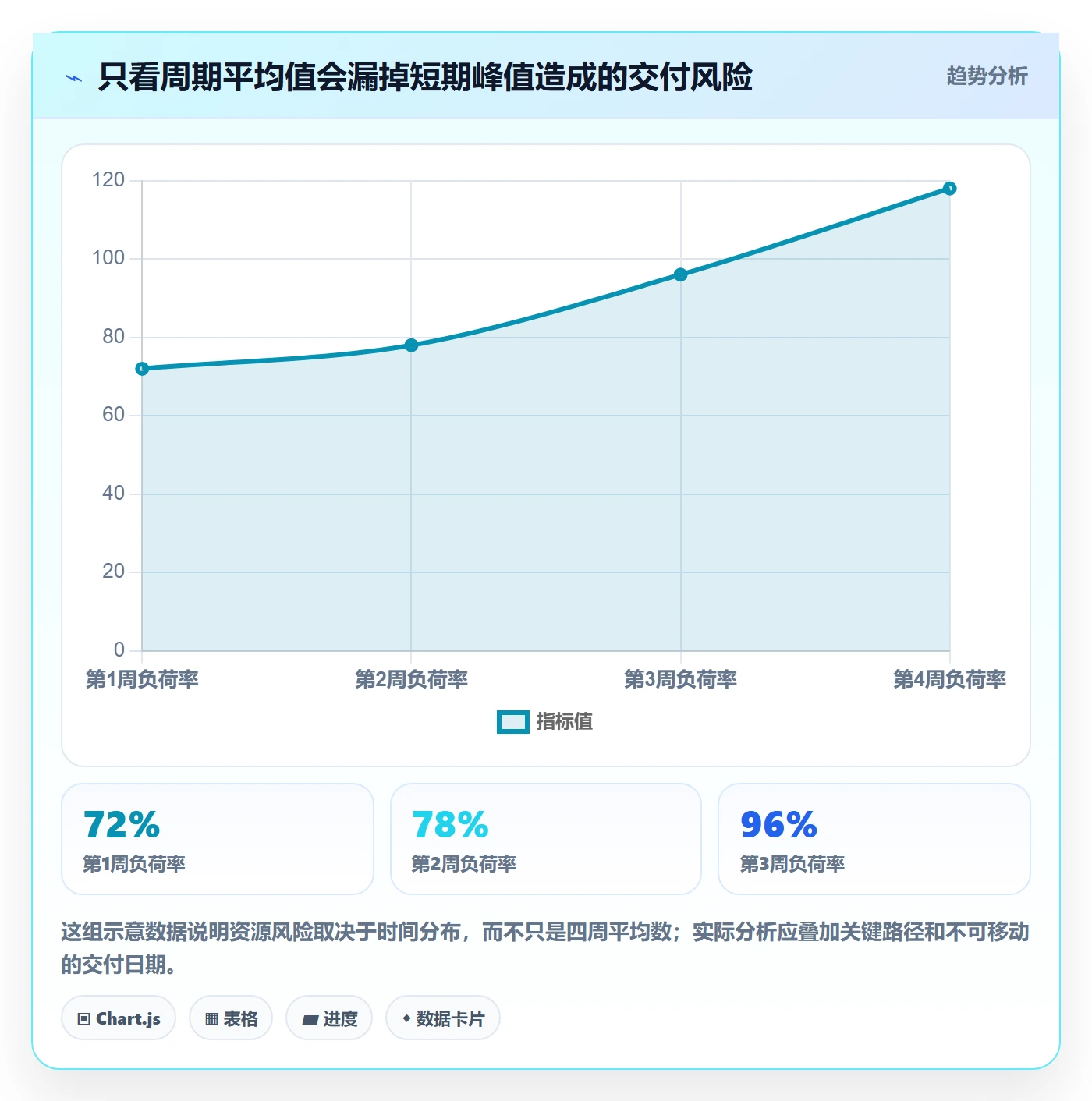

平均负荷 80% 不代表每周都安全。一个项目可能前三周负荷较低,随后在验收周集中需要测试、发布和安全审核。季度平均值会把峰值摊薄,无法提示实际的资源冲突。

因此,每次汇总都要保留时间分布。至少同时看周期平均值、峰值周、连续超配时长和关键任务冲突数。若连续两周以上出现高负荷,通常比单周尖峰更值得关注;单周尖峰也不能轻易忽略,因为它可能正好落在不可移动的上线窗口。

4. 把计划工时当成事实,把实际工时当成绝对真相

计划工作量是预测,不是承诺完成的事实;实际工时是记录,不是产出价值的直接等价物。工时记录的详细程度、团队习惯和任务类型会影响数据质量。把两者机械对比,容易把估算偏差误读为个人效率差异。

更稳妥的做法是用历史偏差校准预测。例如,比较同类任务的计划工时与实际投入,观察团队层面的中位偏差和高低分位,而不是只盯住某个人的一次超时。若任务范围变化频繁,应先区分“估算误差”和“需求变更”,否则模型会被不断变化的工作内容污染。

5. 把低负荷直接解释成“人闲着”

低负荷可能意味着需求尚未拆解、项目尚未批准、任务等待外部依赖,或者员工被安排在不匹配的技能池中。它也可能是有意设置的交付缓冲。没有检查任务准备度和依赖状态,就据此调走资源,可能造成后续项目再次缺人。

发现低负荷时,我会先核对未来 4 至 8 周的已承诺工作、待确认需求、技能标签和关键依赖,再判断是可调度余量还是未被看见的工作。低负荷的正确动作有时是转派工作,有时是补齐任务准备,有时则是保留缓冲。

6. 把个人负荷数据公开成排行榜

当负荷率被用于排名,人员会倾向于把所有工作都填进系统,或把估算值调低以避免被视为超载。数据看似更完整,真实性却可能下降。对于组织效率分析,团队和技能组层面的模式通常比个人名次更有价值。

如果确实需要查看个人层面的计划,应该限制访问范围、说明用途,并建立纠错机制。分析目标应是改进资源配置,而不是制造竞争性压力。要判断系统是否健康,应关注“冲突是否减少、承诺是否更可信、关键能力是否得到保障”,而不是员工是否长期显示满负荷。

负荷管理方法大全:PMO资源负载数据分析落地清单

四、专业判断逻辑:从容量定义到决策触发

1. 先定统计对象、时间窗口和工作范围

在建模型前,先回答三个问题:分析谁、看多长时间、纳入哪些工作。若三个问题没有定清楚,不同项目负责人会按各自理解填报,最后得到无法比较的数字。

  • 统计对象:选择个人、技能组、团队或项目组合。初期宜同时保留个人明细与技能组汇总,但决策优先落在团队或技能组层面。
  • 时间窗口:明确周、月、季度的起止规则。跨月周要决定按自然周还是按工作日切分,并保持一致。
  • 工作范围:列明项目、运营、支持、管理、培训和休假等类别。明确哪些计入分子,哪些从可用容量中扣除。

口径文档不用写得很长,但至少要有字段定义、数据责任人、更新时间和例外处理规则。人员调岗、部分投入、借调、外部顾问和长期休假等情况,必须在规则里说明,否则每次月报都会靠人工临时解释。

2. 用净容量而非合同工时做分母

一个实用的净容量模型是:统计期工作日数乘以每日标准工作时间,再扣除已确认休假、固定职责和明确的非项目工作。组织也可以直接采用“经验可计划比例”,但必须通过历史数据验证,不能把统一比例当成所有团队的自然常数。

例如,某团队用每人每周 40 小时作为名义容量,通过八周记录发现,平均 8 小时用于支持、会议和内部职责,另有约 2 小时被临时事件占用。管理者可以据此设定分阶段的容量基线,并定期复核。重要的是保留实际构成,而不是只把 40 小时乘一个折扣系数后不再追问。

3. 同时看工作量、技能匹配和可交付时间

负荷分析至少需要三条线:工作量是否超过容量、工作是否由合适技能承担、投入发生的时间是否与项目依赖相匹配。即使某个技能组总量充足,资源若只能在需求之后到位,也不能消除当前风险。

我会把资源风险分成四类:容量超限、技能不足、时间错位和数据不确定。每一类对应不同处理方式。超限可以调度或缩小范围;技能不足可以借调、培训或购买能力;时间错位要调整顺序或里程碑;数据不确定则先补信息,不应直接做不可逆的人力决策。

4. 用触发规则减少“看见问题却没人处理”

告警阈值应当连接责任人和动作,而不只是变色。举例来说,某技能组未来六周超过可用容量 15%,且超配持续两周,资源负责人需要在资源例会上提出选项;若关键路径任务存在单点人员依赖,则即使负荷率不高,也应进入风险清单。

触发规则可以按风险级别区分。黄色表示数据需核验或存在可调整空间;橙色表示需要跨项目协调;红色表示交付日期、合规要求或关键依赖可能受到影响。每种级别都要写明谁有权改范围、改顺序或申请外部资源,避免告警停留在仪表盘上。

风险信号 优先核查 常用动作
连续两周超配 重复分配、任务估算、临时职责 调度、拆分工作、延后低优先级需求
关键技能高峰 技能标签、可替代人员、交接周期 借调、调整顺序、外部支持或培养
负荷骤降 需求是否未录入、依赖是否阻塞、项目是否暂停 补齐工作准备、释放资源或保留缓冲
实际投入偏差扩大 范围变化、估算质量、任务粒度 修订预测模型,而非直接归因个人效率

负荷管理方法大全:PMO资源负载数据分析落地清单

5. 为预测误差设置复核,而不是假装预测准确

资源预测永远存在不确定性。需求还没拆到任务级、项目范围可能变化、人员可能请假、外部依赖可能延期。预测模型不需要掩盖这些不确定性,而应标出假设、置信度和复核日期。

建议至少区分已承诺工作、较高确定性工作和机会型需求。已承诺工作进入基准负荷;较高确定性工作以概率或区间表达;机会型需求单独展示,不与确定容量混算。这样,管理者能看见“最可能需要多少资源”和“最坏情况下会在哪里超限”,而不是只看到一个看似精确的点估计。

五、具体案例:从总量够用到识别测试技能缺口

1. 案例设定:十二周路线图为什么在第六周卡住

以下为情景模拟,用于展示分析方法,不代表某家企业的真实经营数据。某中大型软件组织有 120 名研发人员,PMO管理 8 个并行项目。项目组合总计每月约 1,200 人天需求,按名义人力估算,月容量约 1,500 人天,表面上存在 300 人天余量。

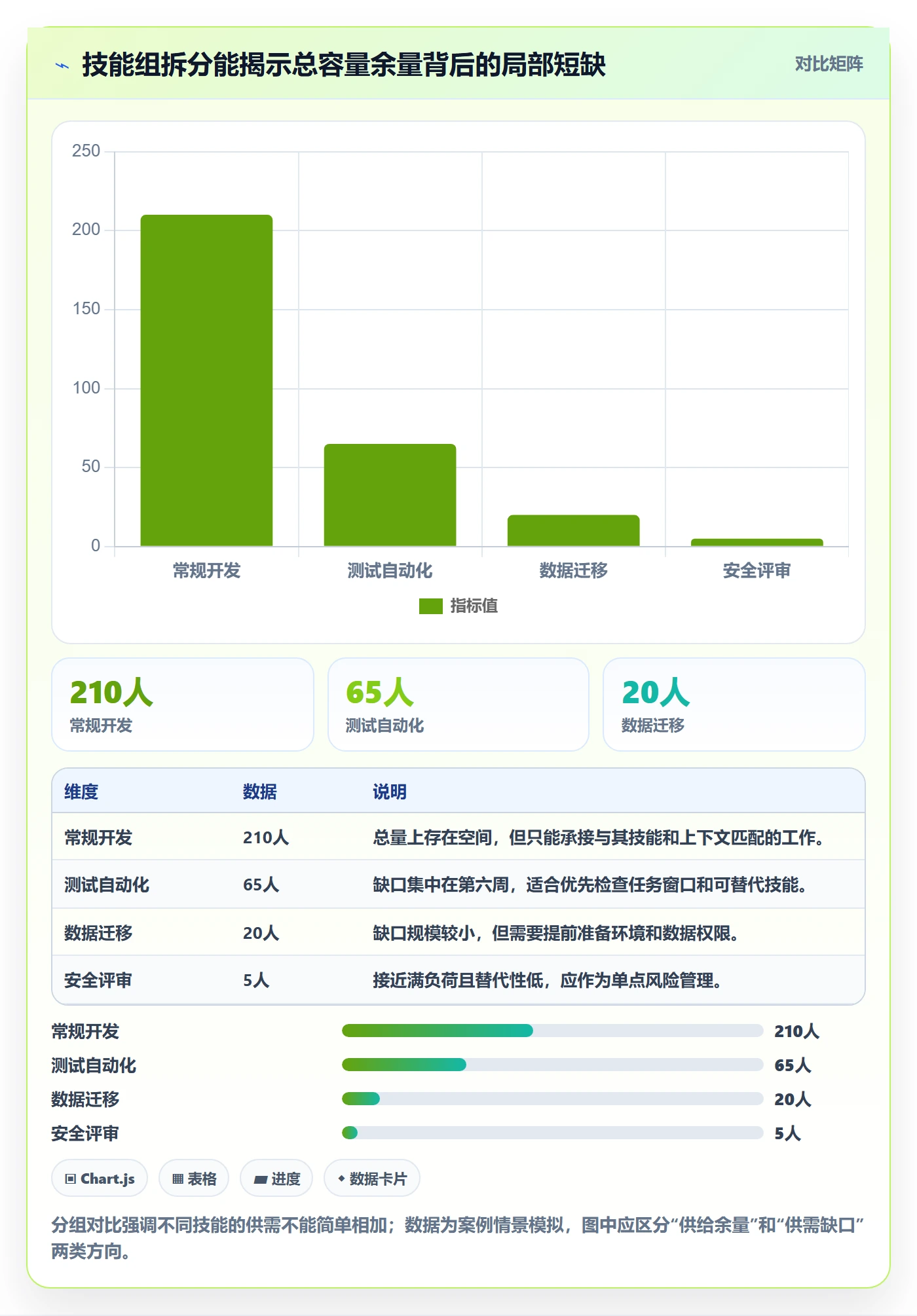

第一次按技能组拆分后,发现这 300 人天并非可任意调用:常规开发余量 210 人天,测试自动化缺口 65 人天,数据迁移缺口 20 人天,安全评审余量只有 5 人天。再按周拆分,测试自动化在第六周出现集中需求,安全评审则在两个上线窗口前出现连续冲突。总容量为正,交付瓶颈却已经形成。

2. 第一步:清理重复分配与过期需求

PMO抽查资源计划后发现,三个项目把同一位测试专家按每周 3 天全量预订,合计分配达到每周 9 天;另有两个尚未批准的需求被直接放进了基准计划。这类问题会让缺口看起来比实际更大,也会让团队对数据失去信任。

清理时,我会按“人员,周,项目,技能”建立可追溯记录,核对每条分配是否有负责人、状态和计划日期。已批准工作进入基准;待批准工作单独标记;重复分配保留一个有效承诺,其余转为待协调。数据治理的目标不是把表格填满,而是让每个数字都能回答“谁承诺了什么”。

3. 第二步:用优先级和交付窗口判断缺口是否真实

清理后的计划显示,第六周测试自动化仍缺 40 小时,第七周数据迁移缺 24 小时;与此同时,两个低优先级项目在第六周安排了大量非关键功能验证。PMO不能只问“谁有空”,还要确认工作是否能移动、依赖是否允许调整,以及推迟某项工作会不会制造更大的下游风险。

团队将一个非关键功能的验证窗口后移一周,把两位熟悉业务的测试人员转入自动化回归,并安排数据团队提前完成环境准备。这样没有增加总人头,却降低了关键周的技能峰值。对于必须由特定专家完成的安全评审,则保留固定窗口,不用一般开发余量假装填补。

4. 第三步:比较方案的成本、风险和副作用

资源短缺通常有多个解决办法:推迟里程碑、调度内部人员、压缩范围、购买外部能力或让现有人员加班。选择时要比较的不只是直接人力成本,还包括交接时间、质量风险、后续返工和其他项目被挤占的代价。

方案 短期效果 主要代价 适用条件
内部调度 可快速补足熟悉业务的能力 可能将压力转移到被调出项目 被调出工作可移动,且交接成本低
调整范围 直接降低需求峰值 需要业务方接受功能或覆盖范围变化 有明确优先级,非核心需求可延后
外部支持 可补充稀缺技能或短期峰值 采购、权限、培训和知识转移需要时间 任务边界清晰,外部人员可在窗口前到位
加班补缺 短期内可能推前部分任务 疲劳、质量下降和后续产能损耗 仅用于短期、可控、不可延期的突发情况
推迟里程碑 保护质量和可持续交付 影响业务承诺和上下游安排 关键资源无法安全补充,且风险可透明沟通

5. 第四步:用结果校准下一轮计划

调整后,团队每周比较预测负荷、实际投入和任务完成情况,但不把偏差直接归咎于个人。若测试任务实际耗时高于估算,需要进一步判断是环境不稳定、用例准备不足、需求变化还是技能缺口。只有把偏差归因到具体过程,下一轮预测才会变好。

这个情景案例的关键结果不是“负荷率降到了某个漂亮数字”,而是第六周的关键技能缺口被提前发现,低优先级工作移动到可承受窗口,单点依赖被明确暴露,项目负责人也获得了可选择的行动方案。负荷分析的价值,体现在冲突发生前能否改变计划。

负荷管理方法大全:PMO资源负载数据分析落地清单

负荷管理方法大全:PMO资源负载数据分析落地清单

六、落地清单:从数据盘点到PMO例会的八步流程

1. 明确管理问题和决策权

启动前先选一个具体问题,例如“未来八周关键技能是否支持新项目启动”,而不是笼统地说“要提升资源利用率”。同时确定谁能调整项目顺序、谁能批准借调、谁能确认范围变化。若决策权不清,PMO即使找到冲突,也只能把问题转发给更多人。

2. 建立人员、技能和项目的最小主数据

最小数据集通常包括人员或资源标识、所属团队、可承担技能、项目优先级、任务负责人、预计投入、计划起止时间、工作类型和状态。先确保标识唯一、日期有效、项目状态准确,不必一开始就设计几十个字段。

技能标签要能够支持调度,而不只是描述简历。比如“测试”太宽泛,可以区分自动化、性能、安全、业务验收;但标签不能细到只有一个人满足,导致统计结果虽精准却没有管理意义。技能粒度应由工作差异和替代关系决定。

3. 对容量做一轮历史校准

选取连续 6 至 12 周作为校准窗口,记录计划容量和实际工作构成。检查休假、固定职责、支持工作、会议、临时事件和项目任务分别占用多少时间。窗口不必过长,但要覆盖正常周与至少一种典型高峰;遇到重大上线或节假日,应单独标记。

如果实际投入数据缺失,不要因此暂停整个项目。可以先用团队负责人访谈和已有任务记录估算基线,并把数据置信度标为低;随后按周抽样核实。初期的目标是找出主要偏差来源,而不是追求小数点后一位的精度。

4. 先跑小范围试点

试点优先选择资源冲突明显、负责人愿意参与、数据相对可得的两个或三个团队。试点周期可以覆盖一个月度规划和两次周度调度,让团队实际经历从风险识别到资源动作的完整闭环。

试点中要记录操作成本:每周需要多少时间维护数据、多少异常需要人工解释、多少次建议真正改变了决策。如果维护成本明显高于决策收益,应减少字段、降低粒度或调整自动同步方式,而不是要求团队继续填更多表。

5. 设置PMO例会的固定议程

资源例会不应逐人过一遍日历。更有效的议程是先看未来 8 至 12 周的技能缺口,再看近期关键周和单点依赖,随后讨论跨项目优先级冲突,最后确认责任人、动作、影响和复核日期。

  1. 确认数据新鲜度:计划是否更新、人员变动是否同步、休假是否纳入。
  2. 检查异常变化:与上周相比,负荷峰值、技能缺口和项目优先级发生了什么变化。
  3. 判断真实风险:排除重复分配、过期任务和低置信度需求。
  4. 比较可选动作:调整顺序、移交任务、缩小范围、补充能力或接受延期。
  5. 记录决策与复核:明确负责人、完成日期、预期影响和再次检查时间。

6. 建立动作台账,不只保留截图和会议纪要

每个风险动作都要可以追踪。建议记录风险编号、涉及项目与技能、决策依据、采取动作、负责人、截止日期、预期效果、实际结果和关闭原因。这样在下一轮规划中,团队才能识别哪些动作真的有效,哪些只是把压力转移到了别处。

7. 用分层指标判断机制是否有效

不要只用利用率作为项目成效。资源机制可以分为输入、过程和结果三层:输入看数据完整率与更新时间;过程看资源冲突关闭时长、动作完成率和计划变更频次;结果看关键里程碑延误、紧急调度次数、加班趋势和技能单点风险变化。

指标不宜一次铺满。试点期间选 3 至 5 个能对应决策的问题即可。例如,若目标是减少关键技能冲突,就重点看冲突提前发现时间、冲突解决周期和关键里程碑受影响次数。若目标是改善计划可信度,则观察预测偏差的团队中位数和高分位变化。

8. 每季度回看数据制度是否造成反效果

团队行为会随指标变化。如果负荷率被用作硬性目标,可能出现计划填报膨胀、工作隐藏和缓冲被挤压。季度回顾要检查哪些字段无人使用、哪些阈值频繁误报、哪些数据被反复人工修正,并及时删减或改写规则。

负荷管理方法大全:PMO资源负载数据分析落地清单

七、数据与工具:先减少重复劳动,再追求自动化

1. 工具的价值在于让计划可追溯,而不是自动替人决策

项目管理平台可以集中项目、任务、负责人、工时预估、状态和时间计划,帮助减少散落在个人表格里的重复维护。以 PingCode 为例,适合把项目任务与团队协作信息放在统一的工作流中;对于中大型企业及 100 人以上组织,跨团队项目、权限管理和过程追踪通常是需要重点评估的能力。

但资源调度还涉及组织结构、技能供给、优先级治理和决策权。工具即使能生成负荷视图,也无法替管理层决定哪个项目应该延期、哪个需求可以缩小、是否允许外部采购。选型时要同时评估数据连接能力、权限边界、审计记录、报表口径和团队维护成本。

2. 不要把所有数据都硬塞进一个系统

人员基础信息可以来自组织或人事系统,休假来自考勤和日历,项目工作来自项目平台,财务成本可能来自预算系统。合理的做法是定义主数据来源和同步责任,而不是让每个团队在多个系统重复录入相同字段。

同步时尤其要注意人员离职、调岗、外部人员到期、项目暂停和任务取消等状态变化。过期数据比缺失数据更危险,因为它会以“完整记录”的形式继续参与计算。建议对长期未更新的计划设置有效期或复核提醒,并让数据所有者能看见自己的数据质量。

3. 通过权限分层保护信任

项目负责人需要看到项目范围内的资源承诺,资源经理需要看到跨项目冲突,管理层需要看到组合级供需与风险。并非所有人都需要查看所有个人工时明细。访问权限应按决策职责设置,个人层面的敏感信息只在必要场景下开放。

系统页面还应解释指标口径与数据更新时间。若使用者不知道负荷率是否包含支持值班、不知道计划更新时间,就会在会上花时间争论数据是否可信。把计算规则写在指标旁边,往往比再增加一个图表更能提升分析效率。

4. 用自动化处理确定性工作,把判断留给人

适合自动化的工作包括汇总计划工时、同步休假、检查重复分配、提醒过期数据和按规则生成风险列表。需要人工判断的部分包括需求是否可延期、技能能否替代、某项工作是否值得优先,以及调整后对其他项目的影响。

如果组织已经具备稳定的任务数据和明确的优先级规则,可以进一步做情景模拟:增加一名测试人员会减少哪些缺口、推迟一个项目会释放多少关键能力、某个里程碑移动一周是否能避开资源峰值。模型的前提条件要显示出来,避免把“如果这些假设成立”的结果呈现成确定承诺。

八、不同情况下的行动建议与取舍

1. 团队规模小、数据基础薄弱时

先选一个核心团队和未来四至六周,使用简化字段记录已承诺工作、可用容量、关键技能和主要休假。优先识别两个问题:是否存在重复分配,是否有不可替代的单点能力。小团队不必先做复杂的跨项目预测,但要让所有关键承诺有明确负责人。

这种情况下的取舍是:接受一定程度的人工核验,换取低维护成本和快速开始。若一开始就要求精确到每日的工时记录,团队很可能把精力花在填表,而不是解决资源冲突。

2. 多项目并行、资源跨团队共享时

以技能组和周为主要视角,建立跨项目的优先级和资源冲突处理机制。重点不是让项目负责人自行抢人,而是让组合层面明确工作顺序、依赖关系和不可移动的日期。对关键技能设置专门的资源负责人,避免多个项目分别向同一专家作出不同承诺。

这种情况下的取舍是:提高组合透明度,可能会暴露部分项目无法同时按期完成。管理者需要选择延迟、减范围或补能力,而不是通过把所有计划同时标成“高优先级”回避冲突。

3. 工作具有突发性、支持量波动较大时

先把支持和突发事件作为独立工作类别,采用历史区间而不是单一固定值做容量预留。对线上故障、客户升级和临时监管请求,记录发生频率、持续时间和影响技能,逐步判断需要轮值、专属支持团队还是共享缓冲。

这种情况下的取舍是:稳定交付能力与理论利用率之间要有平衡。缓冲过少会增加中断和返工;缓冲过多则可能让已批准项目长期得不到资源。应按风险与业务服务水平校准,而不是追求全组织统一的空闲比例。

4. 专业技能稀缺、人员替代性低时

为稀缺技能建立能力地图,标记熟练度、可承担任务类型、交接时间、授权要求和可培养的替补人选。优先保护关键人员的连续工作时间,减少频繁切换;同时安排知识转移和影子参与,降低单点依赖。

这种情况下的取舍是:短期交付速度与长期组织韧性之间存在张力。让专家独自完成任务通常最快,但也会延续单点风险;安排替补参与会增加短期成本,却能在后续项目中扩大可调度能力。

5. 新项目频繁立项、需求成熟度不高时

把项目机会、已批准项目和已承诺里程碑分开管理。未批准需求可以进入情景预测,但不应与确定工作混为一谈。立项评审时,要求提供关键技能需求、期望时间窗口、依赖条件和最低可交付范围。

这种情况下的取舍是:预测覆盖面与计划可信度之间要有边界。把所有潜在需求都当作确定任务,会制造虚假的资源紧张;完全不看机会型需求,又会让组织错过提前识别结构性短缺的机会。分层展示比简单计入或排除更有效。

6. 管理层只关心结果、团队抵触填报时

先从管理层正在做的决策倒推所需数据,只收集能支持该决策的字段。向团队说明数据用于识别流程瓶颈、协调跨项目工作和保护关键资源,不用于个人绩效排名。试点期间展示具体改变:哪些冲突提前发现、哪些无效填报被删除、哪些项目避免了临时救火。

这种情况下的取舍是:少而可信的数据优于多而失真的数据。若团队认为维护成本高于收益,应先优化数据自动同步和字段设计;不要仅靠行政要求来提高填报率。

7. 项目已经严重超配、交付日期无法移动时

先确认超配是否真实,再列出可操作的选项及其代价。范围调整、增加外部能力、重新排优先级、分阶段上线和延期都应纳入比较。若涉及安全、合规或质量底线,不能用加班或省略验证作为默认解决办法。

这种情况下的取舍是:业务承诺与可持续交付之间需要显式决策。PMO应提供影响分析和选项,不应把风险藏在一个看似合理的利用率数字里。无法同时满足所有约束时,管理层必须确认取舍,并接受相应后果。

九、PMO资源负荷数据分析落地清单

1. 启动前检查

  • 是否明确要支持的决策,而非只提出“提高利用率”。
  • 是否确定统计对象、时间窗口和工作范围。
  • 是否明确项目优先级由谁维护,冲突由谁裁决。
  • 是否识别人员、技能、项目和任务的权威数据来源。

2. 数据准备检查

  • 人员和资源标识是否唯一,调岗、离职和借调是否及时同步。
  • 可用容量是否扣除休假、固定职责和长期支持工作。
  • 任务是否有负责人、时间区间、工作量和清晰状态。
  • 已批准工作、待确认需求和机会型工作是否分层展示。
  • 技能标签能否反映实际替代关系,是否存在单点依赖。
  • 是否设置数据更新时间、有效期和异常核验责任人。

3. 分析检查

  • 是否同时查看周期平均值、峰值周和连续超配时长。
  • 是否按技能组拆分供需,而不是只看总人天。
  • 是否核对重复分配、过期计划和未批准需求。
  • 是否区分容量超限、技能不足、时间错位和数据不确定。
  • 是否将关键路径、不可移动窗口和外部依赖纳入判断。

4. 决策与复核检查

  • 每个风险是否有负责人、动作、截止日期和复核时间。
  • 是否比较调度、范围调整、外部支持、延期等方案的代价。
  • 是否记录对被调出项目和其他团队的连带影响。
  • 是否在下一轮计划中校准预测偏差和阈值设置。
  • 是否检查指标是否诱发过度填报、隐瞒工作或不健康加班。

这份清单可以按成熟度分批执行。第一轮先完成口径、数据责任和关键技能识别;第二轮再建立周度冲突复核与动作台账;等数据稳定之后,才扩展到情景预测和自动化预警。一次性把所有环节都推给团队,通常会让流程复杂度先于决策价值增长。

十、结语:负荷管理的终点不是满载,而是更可信的承诺

我判断负荷管理是否有效,不看报表颜色是否漂亮,也不看团队是否长期接近满载,而看三个结果:关键资源冲突是否更早被看见,项目组合是否能够做出真实取舍,承诺是否比过去更可信。负荷数据只有进入优先级、范围和排期决策,才算真正发挥作用。

下一步可以从一个技能组和未来六周开始:先核对容量口径,再列出已承诺工作与关键日期,找出重复分配、峰值冲突和单点依赖;随后在一次资源例会上明确责任人和动作,并在两周后复核结果。先把一个真实冲突处理好,再扩展到全组织,比先搭建一套庞大的指标体系更有价值。

常见问题解答(FAQ)

1. PMO 做资源负载分析,第一步应该收集哪些数据?

我手头有多个项目的排期表,但有的按人天填,有的只写任务名称,汇总后很难判断谁真的超负荷。我想先把数据口径统一,应该从哪些字段开始,哪些信息可以暂时不收集?

先统一人员、项目、任务、时间周期和工作量单位,再收集角色、可用工时、计划投入、实际投入、任务优先级及数据更新时间。建议以“人×周”为最小分析粒度,工作量统一用小时或人天,并明确 1 人天对应的小时数。

可暂缓收集复杂的成本字段,先确保排期能回答三个问题:谁在什么时间投入多少、哪些工作有明确优先级、数据由谁更新。举例来说,若某成员一周可用 40 小时,扣除会议、休假和固定支持工作后只有 30 小时可排项目任务,就应以 30 小时而非 40 小时作为负载分母。

2. 资源负载率怎么算,超过多少才算超负荷?

我看到有的团队把计划工时除以标准工时,有的又扣掉会议和休假,算出的负载率差很多。我担心只盯着一个百分比会误判,想知道怎样计算才更适合项目组合管理。

可用公式是:负载率=某周期内已分配工作量÷该周期净可用工时×100%。净可用工时应扣除休假、固定值班和明确不可用于项目工作的时间;分母口径必须在团队内一致。

不要把某个比例当成通用红线,可以先将低于 70% 视为需要核实是否漏排,70%,90% 作为常规观察区间,连续两周高于 90% 列入风险复核,超过 100% 则检查是否存在排期冲突或估算偏差。这些是启动分析的参考阈值,不是绩效标准;例如紧急支持团队的合理缓冲可能远高于稳定交付团队。

3. 怎么识别资源冲突,而不是只看团队平均负载率?

我曾遇到团队整体负载率看起来不高,但关键岗位的评审任务全挤在同一周,项目还是延期了。我想知道分析时怎样从总量下钻,避免平均值掩盖真正的瓶颈。

按“人员或角色×周×项目”展开负载,并同时检查技能匹配、任务依赖和关键日期。团队平均负载率只能看总量,不能说明工作是否落在正确的人身上;例如 5 人团队中 4 人负载率为 60%,一名唯一的架构评审人员却达到 130%,平均值仍只有 74%,瓶颈依然明确。

落地时可先筛出连续两周超阈值的人员,再核对其任务是否可延期、拆分或由具备相同能力的人承接;涉及关键路径的任务,应优先于一般性忙碌程度处理。

4. PMO 如何把资源负载分析结果转成可执行的调整清单?

我做过负载报表,也标出过红色预警,但项目负责人看完后仍不知道该调整什么。我希望输出的不只是图表,而是能明确责任人、决策时间和调整后的影响。

每条预警至少写清对象、冲突周期、超出工时、关联任务、建议动作、决策人和复核日期。例如“某岗位下周分配 36 小时、净可用 28 小时,超出 8 小时;建议将非关键任务延后一周,项目负责人周三前确认,PMO 周五复核关键里程碑是否受影响”。

建议动作可分为调整优先级、错峰排期、拆分任务、补充合格资源或重新协商范围;不要默认加班是解决方案。可用调整前后对比检查结果:冲突是否消除、关键节点是否变化、其他人员是否因此新增超载。

核心关键词

读者评论

毛
毛星宇

我们之前也把计划工时直接除以合同工时,后来才发现固定值班和评审时间没扣掉。按技能组、按周拆开后,确实比看一个总负荷率更容易找到冲突。

严
严沐阳

文中强调不要把实际工时当成效率真相,这点很重要。不过团队如果不记录工时,实际投入该怎么估算?只靠负责人回忆,数据可能也不太稳定。

顾
顾承宇

个人负荷数据做得太细,容易变成监督工具。我们现在先看团队和稀缺技能的峰值,只有排期冲突时才核对个人安排,接受度比公开排名高不少。

文章包含AI辅助创作:负荷管理方法大全:PMO资源负载数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587559

赞 (0)
飞飞飞飞
资源负载工作负载教程:PMO数据分析,避坑指南
上一篇 43分钟前
超负荷实操方法:PMO提升资源负载效率的协同管理方法与模板
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
