人力资源计划里最危险的资源冲突,往往不是“没人可用”,而是计划表显示有空、关键技能却已经被多个项目同时预订。某实施顾问在同一周被排进三个客户现场,表格上的利用率只有 85%,但三个项目都把他当成关键路径资源;任何一个现场延期,另外两个项目的交付节奏也会被牵动。分析这类冲突,不能只数人数或看总工时,而要把技能、时间、地点、优先级和替代能力放进同一套判断框架。
一、先讲结论:冲突分析要从“人头”转向“能力与时间”
1. 资源冲突不是单纯的工时超载
人力资源计划中的资源冲突,指同一段时间内,多个任务对有限人员、技能、管理注意力或现场服务能力提出了彼此不兼容的需求。它既可能表现为一个人被排了 120% 的工时,也可能表现为团队总工时尚有余量,却缺少能独立完成关键任务的人。
例如,一个实施团队有 12 名顾问,平均每周可投入 40 小时,总容量看起来是 480 小时。但若其中只有 2 人具备某类复杂迁移经验,而三家客户都要求在同一周完成迁移,团队整体容量充足也没有意义。组织真正稀缺的通常不是总工时,而是特定时段内可用于特定任务的合格能力。
我建议把资源冲突拆成五类:容量冲突、技能冲突、时间冲突、地点冲突和决策冲突。五类冲突的解决办法不同,若只在一张表里标红“超负荷”,管理者就很难知道该减范围、换人、延后,还是调整交付模式。
| 冲突类型 | 常见表现 | 优先核实的问题 | 常见处理方向 |
|---|---|---|---|
| 容量冲突 | 计划工时超过可用工时 | 工时是否包含会议、支持和休假 | 调整范围、时间或人员投入 |
| 技能冲突 | 总人数够,关键资格或经验不足 | 任务要求的技能是否有可替代人员 | 培训、结对、外部支持或改序 |
| 时间冲突 | 多个任务争用同一时间窗口 | 是否存在不可移动的客户节点 | 错峰、拆分任务、重新承诺日期 |
| 地点冲突 | 同一人员被安排到不同现场 | 远程执行是否可行,交通时间是否计入 | 现场轮换、远程交付或更换驻场人员 |
| 决策冲突 | 多个负责人都把任务列为最高优先级 | 谁有权确定组织级优先级 | 明确升级路径和取舍规则 |
2. 先看可用能力,再看名义容量
计划工时不等于可用工时。实施团队的周容量至少要扣除休假、例行会议、客户支持、内部培训、差旅和不可避免的协调时间。若直接用“人数 × 40 小时”计算,得到的只是理论上限,不是可以放心承诺给项目的容量。
在没有足够历史数据时,我会先用一段时间做基线观察,而不是把某个固定折扣率套给所有团队。实施顾问、架构师、项目经理和售前支持的日常负荷差异很大。一个可用的做法是按角色和工作类型分别统计 4 至 8 周,再将正常交付时间、支持时间、会议时间与空闲时间拆开。
若工具中能够维护人员技能、项目阶段、任务估时和实际投入,可以把资源视图作为分析入口。以 PingCode 为例,面向中大型企业和 100 人以上组织的项目管理场景,可将项目计划、任务责任人和进度数据放在同一工作链路中;但工具本身不能自动替管理者定义“哪些任务更重要”,也不能替团队校准技能等级。系统解决的是可见性,优先级和承诺仍需要治理规则。
3. 先确认“冲突是否真实”,再决定怎么消除
计划中出现重叠,不一定就意味着需要立刻调人。有些任务虽然排在同一周,但并不要求全周连续投入;有些任务可以异步完成;还有些任务只在某个评审节点需要专家参与。相反,有些看似没有重叠的安排,可能因跨项目会议、出差或审批等待造成实际冲突。
我会先核验任务的时间粒度、投入强度、依赖关系和可替代性,再标记冲突级别。把“同周出现两项任务”直接等同于“冲突”,容易制造不必要的排期震荡;把多个项目的临时支持都当作零散小事,则会掩盖真实负荷。

二、背景和真实场景:实施团队为何容易在计划中“看起来够用”
1. 客户交付有阶段性,资源需求并不平滑
实施项目通常依次经历需求澄清、方案设计、环境准备、数据迁移、配置开发、联调测试、用户培训和上线保障。各阶段需要的角色、技能和投入强度并不相同。项目总人月平均分摊到每周,容易把高峰期抹平,导致计划表显示均匀,执行现场却集中爆发。
例如,需求澄清阶段需要业务顾问和方案负责人,迁移阶段需要数据专家,联调阶段需要接口工程师,上线阶段则需要能快速处理问题的高级顾问。若只按项目整体人数排资源,就可能把一个项目的“可用人天”误认为可以自由调换的通用容量。
此外,客户侧的决策速度会改变实施团队的负荷。需求确认延迟可能让设计任务推迟,但客户仍坚持原定上线日期;原本分散在数周的工作就会被压缩到后段。资源冲突因此既是内部排期问题,也可能是外部依赖和承诺管理问题。
2. 远程与现场交付会形成不同的容量边界
现场实施不仅消耗任务工时,也会占用路途时间和恢复时间。两个城市之间的交通、客户现场的准入流程、跨时区沟通和临时会议,都可能让一名顾问无法按纸面工时完成第二项任务。若系统只记录“任务投入 8 小时”,却没有记录差旅和现场约束,资源模型就会持续高估容量。
远程交付也不是无成本替代。数据敏感性、现场网络、客户操作能力和问题响应要求,都会限制远程工作的适用范围。把现场工作简单改成远程,表面上释放了交通时间,却可能增加客户等待、反复确认和返工。因此,判断地点冲突时,应把“交付方式是否可替换”作为单独条件,而非默认远程总能解决。
3. 规模越大,局部优化越容易损害整体交付
在 100 人以上的组织中,不同项目组、产品组和区域团队可能各自维护排期。每个负责人只看自己团队时,容易把稀缺专家分别预订给多个项目;每个项目看似都有保障,组织层面却出现一人多用。团队越多、共享角色越多,越需要统一的资源口径和优先级机制。
也要避免另一种误解:组织规模大,不代表所有人都能被跨团队调度。客户知识、行业经验、产品权限、语言能力和交付责任都会限制流动性。把“有空的人”当作“能接手的人”,短期可能填上排期缺口,长期却可能增加学习成本和交付风险。
4. 资源计划需要连接承诺、依赖与变更
实施资源计划不是单独一张人力表,而是项目承诺、任务依赖和变更管理的交汇点。项目目标和范围决定工作量,依赖关系决定任务顺序,资源情况决定可承诺的速度;任何一处变化,都可能重新触发资源冲突。
如果项目范围新增了一个数据源,计划负责人应同步检查迁移工时、数据专家容量、测试窗口和客户验收日期,而不是只在任务清单里新增一条工作。反过来,若某位顾问请假,也不能只把名字从计划中删除,还要评估其负责的知识是否有交接、后续任务是否依赖其个人判断。

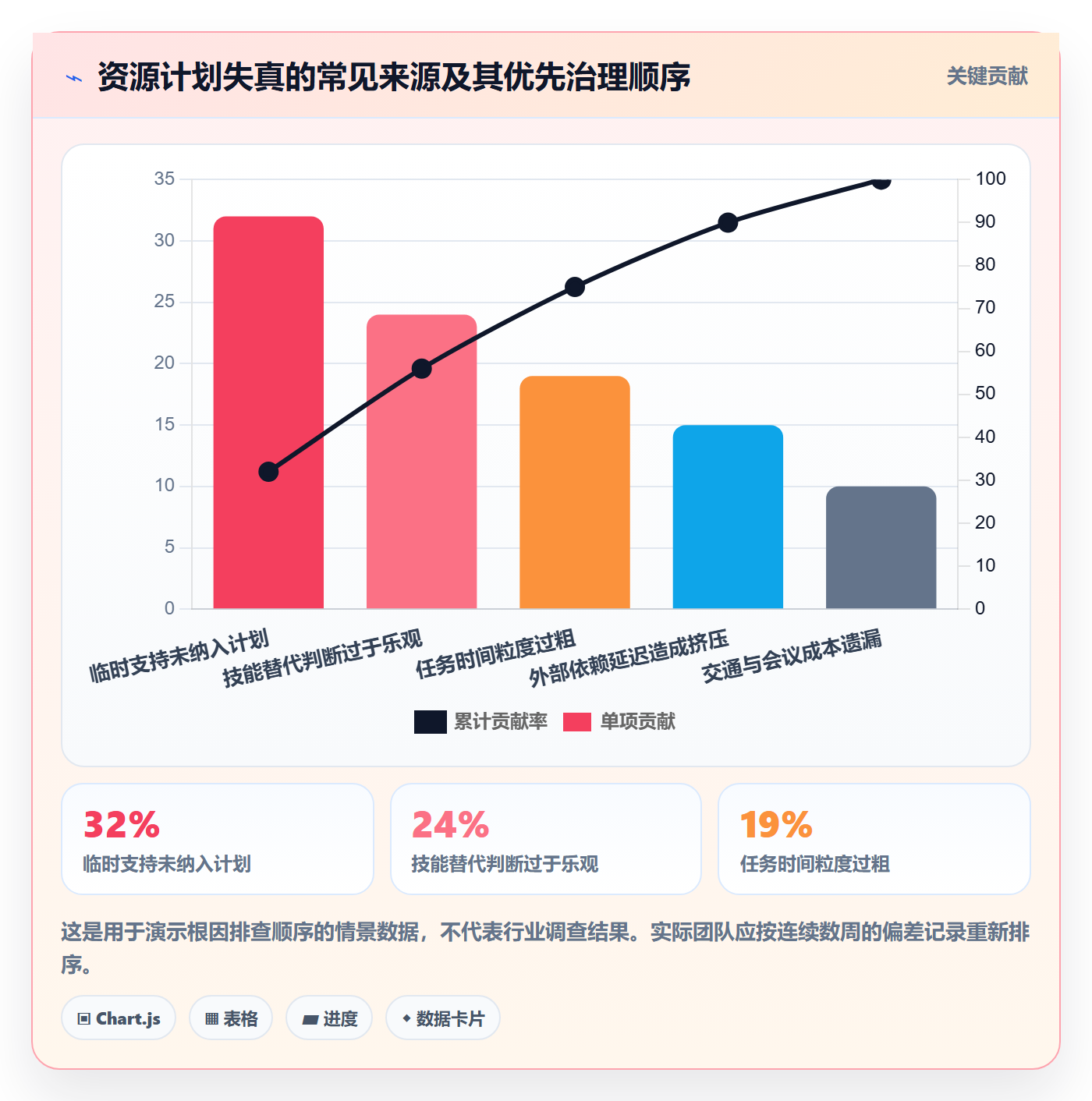

三、常见误区:为什么资源表越详细,排期仍可能失真
1. 用“利用率越高越好”评价团队
资源利用率适合观察容量是否被占用,不适合单独作为绩效目标。利用率越接近满载,团队可用于需求波动、紧急支持和缺陷处理的缓冲越少。对于客户交付波动较大的团队,把每个人都排到接近 100%,通常会把计划风险转化为加班、延期和返工。
利用率还需要定义分母和分子。若分子只计项目工时,不计客户支持;分母又按完整工作时间计算,那么不同团队之间的数字不可直接比较。一个团队的“75%”可能已经包含了全部工作,另一个团队的“75%”却漏掉了大量临时协作。
我更愿意同时看计划负荷、实际投入、未计划工作和关键技能覆盖率。利用率偏低未必低效,也可能是团队在保留风险缓冲;利用率偏高也不一定代表交付效率高,可能只是工作被过度压缩。
2. 把所有人折算成可互换的人天
人天适用于粗略估算,不适合直接表示技能替代能力。一个高级数据顾问的 1 人天,不一定能由两个刚入职的顾问用 1 天替代;一名项目经理的时间,也不能简单用开发人员的空闲小时来补。
更合理的做法是维护技能矩阵,并为技能等级设定可验证的定义。例如,“可独立交付”应意味着过去完成过相似任务、能够处理常见异常,且无需资深人员持续陪同,而不是仅仅参加过培训。技能矩阵如果只标“熟悉、了解、精通”,没有证据和复核机制,容易变成主观标签。
3. 只看月度总量,不看关键周和关键节点
月度容量看起来富余,不代表关键周没有冲突。项目 A 可能前两周投入较少、第三周迁移高峰;项目 B 刚好在第三周安排客户联调。把一个月总工时汇总后,两个项目似乎都能完成,实际却争用同一位专家同一段时间。
排期粒度应与工作性质匹配。长期粗规划可以按月或双周滚动,临近客户里程碑时应细化到周,现场上线、迁移切换等不可逆节点则需要具体到日期和责任人。并非所有任务都需要小时级规划,过细排期会提高维护成本,却不必然提高准确性。
4. 把临时支持当成“不会发生的例外”
临时支持若持续发生,就不是例外,而是团队的常态工作。很多团队计划时只记录正式项目任务,实际执行中却不断处理客户咨询、环境异常、内部评审和售前答疑。结果是正式任务长期延期,管理者却把原因归为个人效率。
我会把临时工作至少分为客户支持、内部协作、返工缺陷、售前支援和管理事务,并用实际记录观察它们的比例。这样做不是为了给非项目工作贴标签,而是为了判断是否需要设置轮值、专门支持池,或调整项目承诺时的容量基线。
5. 发现冲突后只加人,不检查工作设计
加人是一个选项,不是通用解法。新加入人员需要熟悉客户环境、项目决策和技术背景,若任务已处于临近上线阶段,交接成本可能大于新增产能。对于高耦合工作,增加人员还会带来更多同步和评审负担。
处理冲突前,我会先问:任务是否能拆分?顺序是否能调整?客户是否接受分阶段交付?是否存在低风险的替代方案?只有在任务边界清楚、知识能够转移且新增人员能尽快独立产出的情况下,加人才能有效释放瓶颈。
6. 让所有项目都自称最高优先级
当每个项目都被标为“最高优先级”,优先级就失去了配置资源的价值。真正的取舍需要由有授权的人依据客户影响、合同节点、合规要求、收入影响、延期成本和替代可能性作出,而不是让一线员工自行承担冲突后果。
优先级规则也不应只看项目金额。一个金额较小但涉及安全、合规或重大客户上线的任务,可能比金额较大的可延期项目更紧急。建立组织级的排序原则,能让团队解释“为什么先做这个”,也能降低项目负责人之间反复抢人的成本。

四、专业判断逻辑:从数据发现冲突,到判断该怎么处理
1. 先建立统一的数据口径
资源分析最先要解决的不是可视化,而是口径。每个团队至少要明确:可用工时如何计算、工时记录是否包含会议和支持、任务估时按自然时间还是有效投入、技能等级由谁维护、计划更新频率是多少。口径不一致,仪表盘只会让不一致变得更醒目。
建议先建立一份最小数据字典,避免一开始就追求复杂系统。字段可以包括人员或角色、技能、项目、任务、计划开始与结束日期、估计投入、实际投入、地点、关键依赖、是否可延后、是否可替代以及数据更新时间。所有字段都应有明确用途,不要为了“将来可能分析”不断增加维护负担。
资源粒度还要区分“人”和“角色”。长期容量规划可以先按角色池估算,例如数据实施、接口开发和项目管理;临近执行时,再把关键任务落实到具体人员。若过早把每个小时都绑到个人名下,计划会因为一场会议就失效;若始终停留在角色层,又可能遗漏技能和地点限制。
2. 使用净容量而不是名义工时
可计划容量可以用一个简单公式起步:净容量等于标准工作时间,减去休假、固定会议、支持工作和不可避免的非项目事务,再乘以适用于该角色的交付系数。交付系数不能照搬别的团队,应基于历史数据校准,并且允许不同角色有不同取值。
比如某顾问一周标准工时为 40 小时,计划休假 8 小时,固定会议 4 小时,平均支持工作 5 小时,那么用于正式交付的净容量约为 23 小时。若任务计划却分配了 32 小时,差额 9 小时不应被默认由加班吸收,而应在排期阶段暴露出来。
净容量不是鼓励把每个人都排满。波动较大的团队需要为不确定性保留缓冲,缓冲应根据客户依赖、任务新颖度和故障历史调整。高风险上线窗口可以留出更多响应能力;成熟、重复且可远程执行的工作,则可用较低缓冲,但仍应有异常处理方案。
3. 从“总负荷”升级为“技能约束负荷”
分析每个角色池时,要先找到关键技能,再看这些技能在同一时间段的需求是否重叠。需求可以按技能等级加权:能够独立交付的人计为完整容量,需要指导的人只能按其可承担的部分计入,不能把两者简单按人数相加。
一个实用的检验方法是问:如果关键人员临时缺席,任务是否能继续?如果回答是“有人可以接,但需要一段时间熟悉”,就应记录交接成本和时间;如果回答是“没有人能接”,这就是单点依赖,不应只被当作普通排期问题。
技能矩阵的价值不在于给每个人打分,而在于发现能力覆盖缺口。覆盖率可以按关键任务要求计算:每项关键任务至少有一名主责和一名可接替者,且接替者经过验证。对于低频但高风险的技能,不一定要养成大规模内部队伍,也可以考虑供应商支持、跨团队共享或建立操作手册。
4. 按风险而不是只按超载时长排序

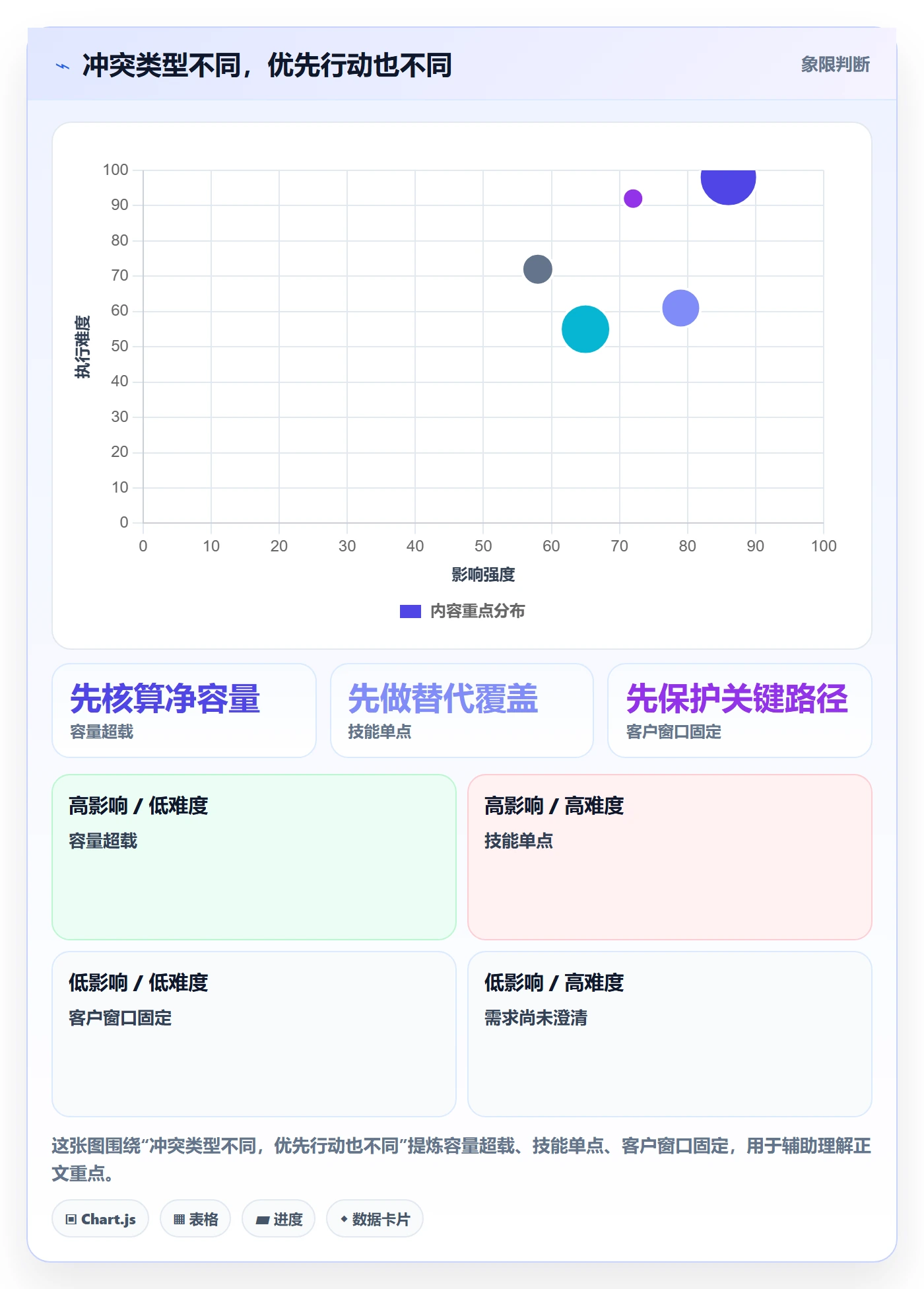

不是所有超载都同样危险。短时、可恢复、可并行的超载,可能比看起来较小但卡住关键路径的技能缺口更容易处理。分析时可以把冲突影响、发生概率、发现时间和恢复难度合并成风险等级。
我通常将冲突分成红、橙、黄三级。红色表示关键路径受影响、没有替代人员或客户窗口不可移动;橙色表示有替代方案但需要提前协调;黄色表示任务可移动、影响有限且有明确缓冲。分级的目的不是制造更多审批,而是把管理注意力投向那些延误后难以恢复的安排。
| 判断维度 | 低风险特征 | 高风险特征 |
|---|---|---|
| 任务关键性 | 不在关键路径,延后影响较小 | 卡住上线、验收或合规节点 |
| 替代能力 | 多人可独立完成 | 只有一人掌握关键知识 |
| 时间弹性 | 客户和依赖方允许调整 | 窗口固定,错过后需等待较长周期 |
| 恢复成本 | 任务可暂停后继续 | 中断会产生大量重做或重新准备 |
| 信息质量 | 估时和依赖经过核实 | 范围不清、估时凭经验猜测 |
5. 把排期看成滚动预测,不要当成静态承诺
资源计划需要稳定的更新节奏。过于频繁地改计划,团队无法专注;过久不更新,计划又会失去指导价值。可以采用滚动规划:远期保持角色级和阶段级,近期细化到人员与周,关键里程碑前再逐项核实任务前置条件。
每次滚动更新,不应只移动日期,还要记录变化原因。是范围变化、客户延迟、估时偏差、人员缺席还是临时支持增加?没有原因分类,管理者只能看到计划不断变动,却无法判断哪类问题反复发生,也无法改进估算和承诺流程。

五、案例与数据观察:一个实施团队如何识别“隐形超载”
1. 案例口径与边界
下面用一个匿名化的中大型实施团队情景说明分析过程。团队有 24 名交付人员,服务 8 个并行项目;其中包含项目经理、业务顾问、数据顾问、接口工程师和测试人员。数据是为讲解分析方法而构造的情景模拟,不代表某家企业的真实运营结果,也不应被当作行业基准。
团队最初使用月度资源表,按照每人每月 20 个工作日估算可用容量。项目负责人填报计划人天后,表格显示整体负荷约为 82%,因此管理层认为资源尚有余量。但上线前两周,三项数据迁移任务同时要求资深数据顾问参加,另有一位接口工程师被安排在两个客户现场。
问题不在于表格算错了总人天,而在于它把角色、时间和技能三个维度压成了一个月度总数。团队用相同的“人天”表示不同技能的工作,且没有把现场交通和客户支持时间列入容量。
2. 第一步:按周拆分并核对真实占用
分析时先把 8 个项目的关键任务从月度拆到周,标出迁移、联调、培训和上线等节点。随后从日历、工时记录和客户支持记录中抽取近 6 周的数据,区分正式项目投入、会议、支持、差旅和等待时间。
结果显示,整体计划负荷虽为 82%,但关键周的负荷集中在少数角色上。资深数据顾问在第 3 周的计划投入达到净容量的 126%,接口工程师在同一周达到 118%。团队平均数掩盖了关键岗位的超载,也掩盖了非关键岗位仍有空余这一事实。
3. 第二步:检查技能可替代性,而非只看空闲名单
团队当时有 5 名成员在技能表中被标记为“数据迁移相关”,进一步核实后,只有 2 人可以独立处理复杂迁移;另外 3 人能够完成标准数据导入,但遇到字段映射异常和数据质量问题时仍需要指导。名义上有 5 人,实际独立交付能力并不是 5 份完整容量。
为了避免把“参加过一次项目”误判成“能独立接手”,团队根据过去项目记录验证技能等级:是否独立完成过同类工作、是否处理过异常、是否能在缺少原负责人时解释决策。这个检查发现,两个项目虽然都安排了数据顾问,但其中一个任务可通过拆分和结对降低对资深专家的连续占用。
4. 第三步:将冲突转换成可讨论的方案
原方案是三项迁移都在同一周开始。团队评估后发现,其中一个客户的环境准备尚未完成,实际无法按原日期开工;另一个客户的迁移可以先完成数据质量检查,等资深顾问释放后再执行最终切换;第三项迁移则涉及固定上线窗口,不宜调整。
因此,团队没有简单增加一名外部顾问,而是将第一个项目的迁移准备提前改为远程检查,把第二个项目拆成检查和切换两个阶段,并将资深顾问的连续现场支持调整为关键节点参与。对固定窗口项目,安排一名可独立交付的主责人员,并让另一名顾问提前完成演练。
5. 结果指标要看偏差和风险,不只看“是否按时”
在这个模拟情景里,团队把计划准确度、临时加班、关键任务等待时间和返工工时作为观察指标。假设调整后,关键周的资深数据顾问计划负荷从 126% 降到 92%,接口工程师从 118% 降到 96%;这些数字只能说明排期冲突有所缓解,仍需观察实际执行中是否出现等待或返工。
更重要的是,管理层能够解释资源调整的理由:哪个任务被拆分,哪个客户节点不可移动,哪个技能缺口通过演练降低风险。资源计划从“抢人名单”变成了可追踪的交付决策记录。若后续客户范围变化,团队也知道需要重新评估哪些资源,而不是推倒整张月度表重来。

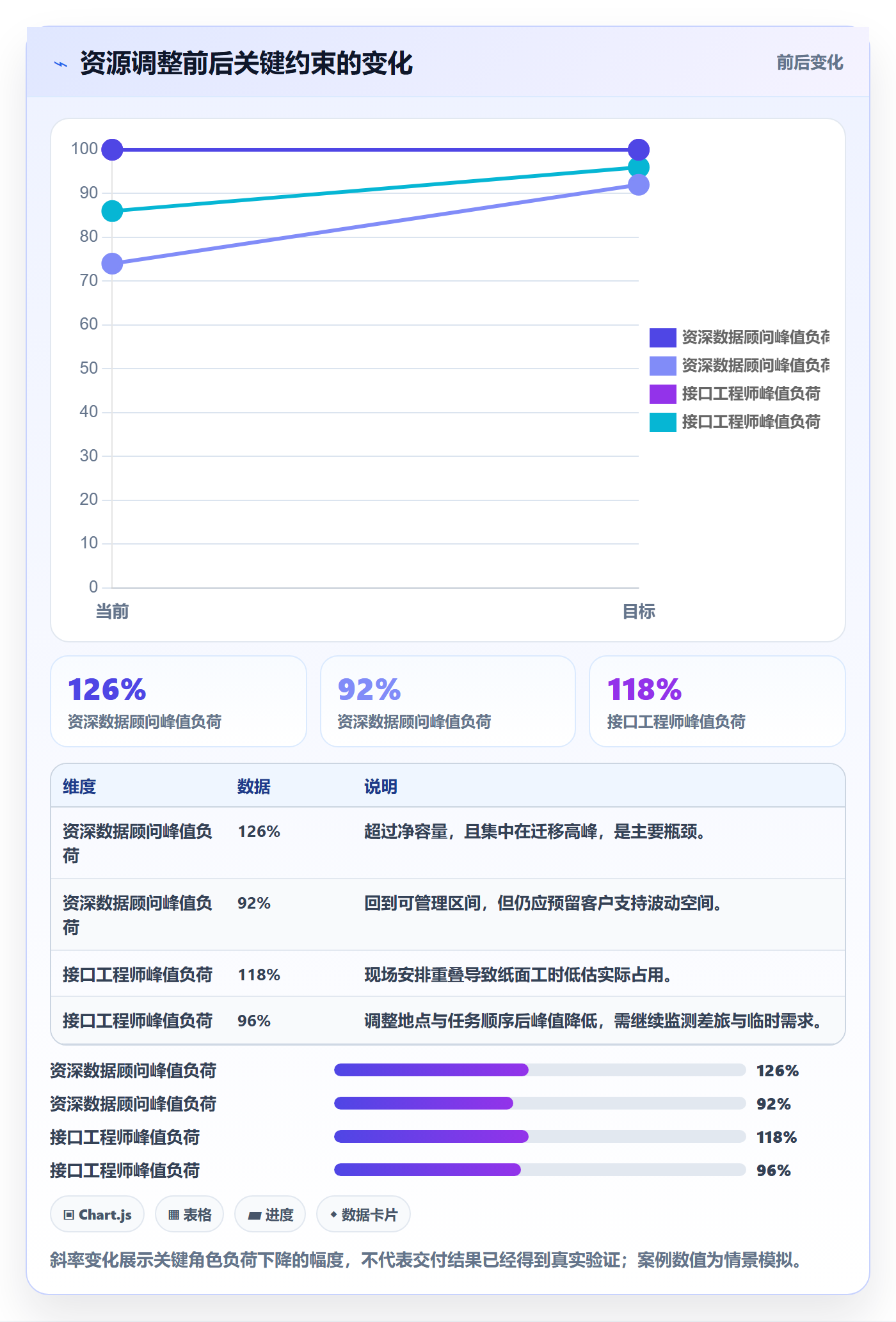

| 观察指标 | 调整前情景值 | 调整后情景值 | 管理含义 |
|---|---|---|---|
| 资深数据顾问关键周负荷 | 126% | 92% | 仍需确认负荷是否包含客户支持和会议 |
| 接口工程师关键周负荷 | 118% | 96% | 现场地点安排调整后,重复占用有所下降 |
| 关键迁移任务替代覆盖 | 1名可独立交付者 | 2名可承担关键节点者 | 通过演练和结对降低单点依赖 |
| 任务计划粒度 | 按月汇总 | 关键节点按周拆分 | 更早发现拥堵,但也增加维护要求 |

6. 这个案例中最值得复用的,不是某个百分比
案例中最值得复用的是排查顺序:先把月度平均拆成关键周,再核对日历和支持工作,接着验证技能替代能力,最后才讨论调人或改期。若一开始就依据 82% 的总体负荷宣布“资源够用”,团队会错过真正的约束;若一开始就因为 126% 的超载要求加人,也可能忽略客户环境尚未准备好的事实。
百分比可以帮助提出问题,却不能独立给出答案。126% 提示某个角色可能过载,但还需要判断该投入是否同时发生、任务能否拆分、是否存在可替代人员、超载是否只持续一两天。资源数字的价值在于让管理者追问,而不是替管理者作出决策。
六、不同情况下的行动建议:先解决约束,再选择工具和流程
1. 团队规模较小、项目数量有限时
小团队不一定需要复杂资源系统。可以先用统一模板管理角色、任务、日期、估时、实际投入和关键依赖,但必须指定唯一的数据维护责任人。模板要能看见同一人员的并行安排,也要能区分正式交付与临时支持。
每周安排一次短周期资源检查,重点讨论未来两至四周的关键任务,不必逐人汇报每小时做了什么。发现冲突后,优先确定任务是否能移动、客户节点是否能调整以及谁有权确认取舍。小团队最常见的风险不是缺少图表,而是所有人都认为“这件事很快能做完”。
2. 组织超过 100 人、共享角色较多时
大规模组织应逐步建立统一的角色和技能词典,避免同一技能在不同团队使用不同名称,或把级别相同但独立交付能力不同的人员放进同一资源池。先统一关键字段和更新节奏,再逐步接入项目、工时、任务和人员数据,比一次性推行一套复杂流程更容易成功。
可以把资源计划分为三个层次:组织层看关键技能供需和高风险项目;部门层看角色池、跨团队借调和培训需求;项目层落实到具体任务、人员和日期。组织层不应直接替项目负责人决定所有细节,但要有权处理跨部门优先级冲突。
如果采用项目管理平台,应先验证它能否支持组织实际的层级、权限、技能字段和跨项目视图。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理场景为例,管理者可以评估其是否便于连接项目任务、计划和进度信息;具体是否适合,应通过真实项目试点验证,而不是只看功能清单或演示页面。
3. 关键技能由少数专家掌握时
如果某项任务只有一名专家能够独立完成,短期要做的不是立即把技能标签复制给更多人,而是识别其不可替代的具体原因:复杂判断、客户关系、系统权限、历史背景,还是缺少操作文档。不同原因需要不同的补足方式。
- 若瓶颈是知识集中,安排结对交付和有验收标准的演练。
- 若瓶颈是系统权限,提前检查授权流程和合规要求。
- 若瓶颈是客户关系,逐步引入第二联系人,避免单线沟通。
- 若瓶颈是低频复杂经验,建立专家支持窗口或外部备援。
- 若瓶颈无法在短期解除,调整项目承诺,不要把单点风险伪装成普通排期。
4. 客户上线日期固定、需求又有变化时
固定日期并不意味着所有工作都必须在日期前全部完成。应当把上线必需范围、可分阶段交付范围和上线后完善范围分开,并让客户理解每种选择对应的功能和风险。若范围不能调整、日期不能调整,资源容量就必须通过额外投入或更早准备解决,不能靠压缩测试和交接隐性消化。
我建议将变更影响说明写成可核对的记录:新增工作需要哪些角色、占用哪个时间窗、会挤压哪些原任务、是否改变客户验收条件。这样能把“再加一点工作”的讨论转成明确的取舍,而不是让实施团队默默承担未知工作量。

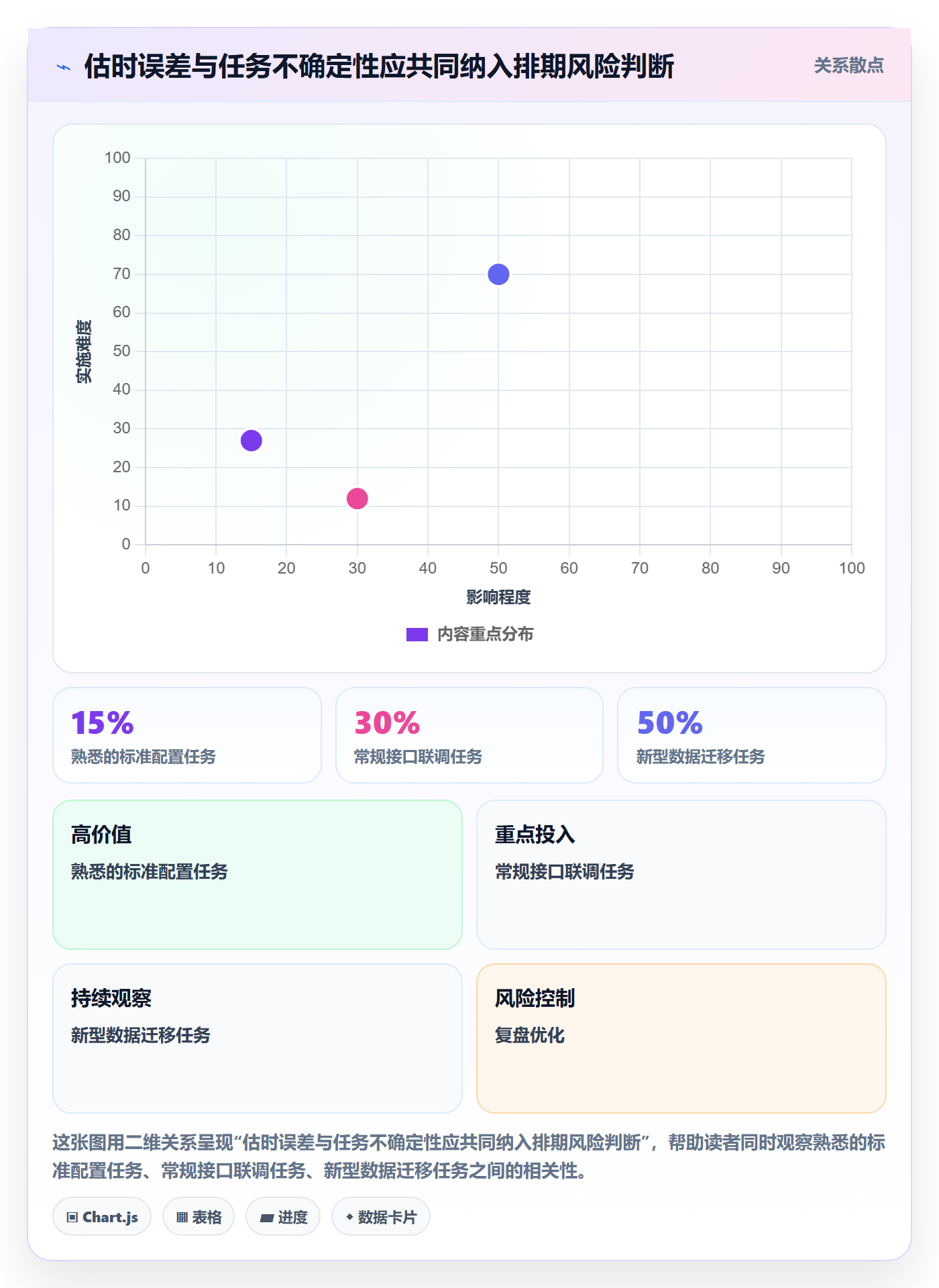

5. 估时不稳定、工作内容尚未澄清时
不确定性较高的任务不要给出看似精确的单点工期。可以采用区间估算,明确乐观、常规和保守情形,并设置阶段性检查点。例如先用小范围数据验证迁移方案,再依据数据质量和异常比例更新后续工期。
对于依赖客户提供资料、账号或测试环境的工作,应把等待时间与人员投入分开。人员等待可能并不等于持续工时,但等待窗口会影响其是否能被安排到其他任务。排期需要表达两者的区别,才能避免人员被长期占位,却又无法真正承担其他工作。

七、不同情况下的取舍:没有零成本方案,关键是明确代价
1. 调整范围:适合能拆分交付的项目
减少或分阶段交付范围,通常是最直接的资源释放方式。适合功能可以模块化、客户能接受分批验收、且未交付部分不会破坏核心业务流程的项目。缺点是需要重新确认验收边界,并可能影响客户体验或合同安排。
范围取舍要具体到任务和结果,不能只说“先做核心功能”。应说明本阶段交付什么、哪些场景暂不支持、客户需要承担什么操作、后续何时补齐,以及未交付部分是否会影响安全、合规或数据完整性。
2. 调整时间:适合关键工作不可拆分的项目
延后任务或里程碑,适用于关键技能不可替代、任务高度耦合、客户窗口可协调的情形。它会产生客户沟通、合同和收入影响,但往往比仓促上线后返工或事故更可控。
延期不应只移动终点日期,还要评估依赖方、客户资源、测试环境、供应商安排和后续项目的连锁影响。若只把一个任务向后拖,可能会将冲突推到下一周,让本来能够缓解的压力变成更集中、更难恢复的高峰。
3. 增加人员:适合边界清晰且能快速交接的任务
外部增援或跨团队借调适合重复性较高、任务边界明确、文档和环境准备充分的工作。对复杂咨询、架构判断或客户关键关系,新增人员未必能迅速产生有效产能。应把熟悉时间、权限申请、质量复核和管理成本纳入收益判断。
增加人员时,最好把新增资源安排到可并行的工作,而不是直接塞进已有团队的所有沟通环节。明确由谁分配任务、谁验收结果、哪些工作可以独立完成,才能避免新增人力转化为更多协调成本。
4. 改变交付方式:适合现场约束并非绝对的工作
远程评审、分段现场支持、客户自助准备和异步培训,都可能释放现场人员的时间。但交付方式变更需要客户具备相应条件,也要有清晰的质量检查和升级通道。不能因为远程方案省了差旅,就忽略客户操作能力和问题响应速度。
对于上线切换、敏感数据处理或高度依赖现场环境的任务,现场支持可能仍然不可替代。可取的做法是把现场时间集中在真正需要专家判断的节点,其他准备工作转为远程或由客户团队完成,并提前通过演练验证责任边界。
5. 建立缓冲:适合不确定性高但难以精确预测的项目
缓冲不是浪费,而是对波动和未知的管理。它适合需求尚未完全澄清、外部依赖不稳定、历史数据不足或上线后支持要求较高的项目。缓冲比例应结合项目特点和历史偏差,而不是所有项目统一设置一个数字。
若缓冲被长期当作可随意挪用的空闲容量,项目负责人会不断把新增工作塞进去,最终缓冲名存实亡。更有效的做法是说明缓冲用于什么风险,谁有权动用,动用后是否需要重新评估里程碑,并记录实际消耗原因。
6. 让业务负责人决策:适合跨项目资源争用
当两个以上项目争用同一稀缺资源,且项目负责人无法达成一致时,必须升级到有组织授权的决策者。决策者需要基于统一规则评估业务影响,并明确谁获得资源、谁调整计划,以及被延后的项目如何补救。
这不是把责任向上推,而是避免一线人员在没有授权的情况下被迫承担组织级取舍。若管理层只要求团队“想办法都完成”,却不批准调整范围、日期或资源,那就不是资源计划失效,而是决策机制缺位。
| 方案 | 适用条件 | 主要代价 | 采用前要确认 |
|---|---|---|---|
| 调整范围 | 工作可拆分,客户接受阶段性交付 | 功能延后,验收边界需重新确认 | 未交付部分是否影响核心流程与合规 |
| 调整日期 | 任务不可拆分,客户窗口可协商 | 客户和合同承诺受影响 | 延期是否会与后续项目形成新冲突 |
| 增加人员 | 任务边界清晰,交接成本可控 | 熟悉、管理和质量复核成本增加 | 新增人员何时能独立产出 |
| 改变交付方式 | 现场并非所有工作都必需 | 客户准备和远程协作要求提高 | 权限、环境、响应和验收机制是否到位 |
| 保留缓冲 | 不确定性高,历史预测偏差较大 | 短期名义利用率下降 | 缓冲用途、动用权限和复核方式 |
八、落地流程:让资源冲突分析变成可重复的管理动作
1. 建立最小可用的数据结构
第一阶段不需要追求全量自动化。先确保项目、任务、角色、人员、技能、时间、估时和实际投入的定义一致,并且关键依赖有负责人。数据质量比图表复杂度重要;一张字段清楚、每周更新的表,往往比无人维护的大型仪表盘更有用。
数据收集要尽量靠近工作发生的位置,避免每周末让团队凭记忆回填。若用项目管理工具承载计划,应先明确任务状态何时更新、实际工时如何记录、临时支持在哪里登记,以及谁负责检查异常值。以 PingCode 为例,可以把项目任务与进度作为资源分析的基础信息之一;是否能满足具体组织的技能、权限和跨项目治理需求,应通过试点验证。
2. 固定每周的冲突检查节奏
每周资源检查可以聚焦未来四周,并针对关键角色拉长观察窗口。会议不需要逐条朗读任务,而应讨论红色和橙色风险、最近新增的未计划工作、预计发生变化的客户依赖,以及需要升级的跨项目取舍。
- 先检查休假、现场行程和关键客户窗口。
- 再查看技能负荷和关键人员替代覆盖。
- 核对高风险任务的前置条件是否已经具备。
- 确认临时支持是否改变了原计划容量。
- 对无法由团队内部解决的冲突,明确决策人和回复时限。
3. 记录决策原因和后续验证点
每次冲突处置都应留下简短记录:发现了什么、采用哪种方案、放弃了什么、谁批准、何时复核。记录不必写成长报告,但要能让后来者理解为什么某个项目被调整,避免下一次资源评审又从头争论。
例如,某项目延期不是因为团队“执行慢”,而是因为客户提供数据晚了五个工作日,导致迁移窗口与另一项目重叠。若变更原因被记录,组织才能判断需要改进客户准备清单、合同前置条件,还是内部资源计划方式。
4. 用结果指标校准计划,而不是追责个人
适合长期观察的指标包括:关键角色计划负荷与实际负荷偏差、临时工作占比、技能单点任务数量、关键任务等待时间、延期原因构成、计划变更频率和返工工时。指标应服务于改进系统,不应直接变成员工个人排名。
如果计划偏差持续集中在某一阶段,优先检查任务估算和前置条件;如果计划负荷总是低估支持工作,调整容量基线;如果某个技能长期成为瓶颈,制定培养或外部备援方案。好的分析不是证明团队忙,而是指出下次如何少制造同样的冲突。
5. 先试点,再扩大流程和工具
组织可以挑选项目类型、团队协作方式和客户环境相对有代表性的试点,运行一个完整的排期,执行,复盘周期。试点期间观察数据完整度、更新负担、冲突发现提前量以及管理者是否能据此作出真实取舍。
如果团队只是把原来的 Excel 表搬进系统,却没有统一容量口径、优先级规则和更新责任,工具迁移不会自动改善资源决策。先明确流程和指标,再决定哪些环节适合自动提醒、跨项目汇总和资源视图,通常更稳妥。
九、结尾:资源冲突的真正解法,是让代价在承诺前变得可见
人力资源计划的价值,不是把每个人填满,也不是让每个项目都得到一张看起来完整的排期表。它的价值是更早识别:哪些工作争用同一项能力,哪些客户节点不可移动,哪些人员缺少替代者,以及组织准备为哪些承诺承担怎样的代价。
我更看重一个团队能否解释资源计划背后的假设,而不只是展示利用率。人数、工时和图表都只是信号;真正决定交付可靠性的,是技能是否可替代、依赖是否可控、优先级是否有人负责、冲突处理是否记录了选择与后果。
下一步可以从一个最小动作开始:选取未来四周内的三个关键项目,按周拆出关键任务,核对净容量和技能替代覆盖,再把临时支持与现场时间补入计划。先找出一个真实冲突并完成一次有记录的取舍,比先建设一套复杂报表更能验证这套方法是否适合自己的组织。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:人力资源计划资源冲突教程:实施团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586739
读者评论
我们团队以前按每周40小时排人,后来发现会议、客户支持和差旅都没算进去。按角色记录几周实际投入后,计划确实更接近现实,不过维护数据也需要指定负责人。
技能矩阵容易写成主观评价。我们后来把“能独立交付”对应到具体项目经验和异常处理能力,并定期复核,才比较能判断谁能接手关键任务。
利用率高不一定代表安排得好。上线周留一点缓冲很有必要,但缓冲留多少还是得看团队临时支持和返工的历史数据,不能只凭经验定一个比例。
