人员投入管理最容易失真的地方,不是工时填得不够细,而是计划把“谁有空”当成了“谁能交付”。我见过不少团队的月度计划表看起来满当当,到了迭代中段却同时出现关键岗位排队、临时需求插入、加班增加和里程碑延期。真正有效的人力资源计划,不是把每个人的日历填满,而是让关键能力在正确的时间投入正确的工作,并能在风险出现时及时调整。
一、先讲核心结论:投入管理的目标是交付确定性
1. 人力计划不是排满工时,而是匹配能力、时间与优先级
我判断一份投入计划是否有用,通常先看三个问题:任务需要什么能力,能力何时可用,任务的优先级是否值得占用这些能力。只记录“张某本周投入 40 小时”,却不知道其中多少时间用于客户问题、评审、会议和返工,计划就只是工时登记,不是资源决策。
管理者真正需要掌握的不是单个员工的忙碌程度,而是团队在未来几周能承接多少有效工作。这里的“有效工作”要扣除休假、会议、支持任务、协作等待和不可避免的中断。对知识型团队而言,日历上的 40 小时通常不能直接等同于 40 小时可用于项目交付的时间。
我的核心判断是:投入计划至少要同时表达需求、供给、约束和风险。需求是工作需要多少能力与时间;供给是团队能提供多少有效产能;约束包括技能、地点、时区、依赖和审批;风险则是计划偏差可能带来的交付影响。
2. 以滚动计划替代一次性年度分配
年度计划适合表达方向、预算和大致容量,不适合精确到每个人每周做什么。人员变动、需求变化、缺陷处理和客户支持都会改变实际投入。计划越远,细节越不确定,因此应当采用不同时间尺度:季度看能力与产能边界,月度看项目组合与关键岗位,周度看任务承诺和冲突处理。
这不是放弃计划,而是把确定性放在合适的时间范围内。未来两周可以安排到具体任务和负责人;未来一到两个月可以安排到角色、能力和容量;更远的时间则应保留为情景假设,而不是伪装成精确承诺。
3. 用“有效容量”代替名义人数
团队有 10 人,不代表拥有 10 个完整人月。有人承担管理职责,有人负责线上支持,有人只在部分时间参与项目,还有人虽有空闲却不具备关键任务所需的能力。把人数直接乘以工作日,会系统性高估可交付能力。
在没有可靠历史数据时,我建议先用保守假设建立基线,再用实际记录修正。以下图表是一个情景模拟,不是行业基准:假设一个 10 人实施团队在一个 4 周周期内工作,扣除例会、支持、休假和跨团队协作后,可用于项目任务的容量明显低于名义工时。

4. 先保护关键能力,再优化总体利用率
团队整体看似有空闲,不代表项目就有足够产能。如果多个项目都需要同一名架构师、实施顾问或测试负责人,关键岗位就会成为瓶颈。平均利用率只能说明总量,不能说明能力结构是否匹配。
因此,我不会把“每个人都达到某个利用率”作为唯一目标。更值得追踪的是关键岗位等待时间、任务排队长度、跨项目切换频次和里程碑风险。一个团队有少量空闲,但关键任务不排队,往往比全员满载、每个关键环节都等待更健康。
二、背景与真实场景:计划为什么会在执行中变形
1. 计划表面对的是多个系统,不是单一项目
实施团队通常同时承担项目交付、客户沟通、上线保障、问题处理、内部建设和售前支持。每类工作都可能来自不同负责人,且优先级不一致。项目经理看到的是里程碑,职能负责人看到的是技能与人员安排,客户看到的是承诺日期,团队成员则面对真实的任务切换。
如果没有统一的需求入口和变更规则,计划就会被“口头插单”持续改写。单次插入看起来只占半天,但如果每天都出现,团队会失去连续工作时间,估算误差也会扩大。投入管理首先需要解决的,不是如何让表格更复杂,而是让工作如何进入计划变得可见。
2. 实施交付中最常见的三类资源冲突
第一类是数量冲突:多个项目在同一时期需要相同的人。第二类是能力冲突:有可用人力,但缺少符合任务要求的技能或经验。第三类是时间冲突:任务所需人员可以参与,但无法在依赖关系要求的时间窗口投入。
这些冲突不能用“再加点班”一概处理。数量冲突可能通过调整顺序或外部支援解决;能力冲突可能需要培训、结对或降低范围;时间冲突则常常要重新安排里程碑、拆分交付或改变依赖关系。识别冲突类型,才能选择正确的调整方式。
3. 需求越不稳定,计划越应保留缓冲和决策点
固定范围、固定流程的部署工作,通常可以按历史项目拆分活动和估算工时。需求探索较多、客户决策较慢或系统集成复杂的项目,则不适合过早承诺到个人小时。此时更有价值的是按阶段设定容量上限、明确验收条件,并把关键不确定事项变成决策点。
我会把计划分为“已确认工作”“待确认工作”和“应急容量”三部分。待确认工作不应和已承诺任务混在同一条进度线上;应急容量也不应被默认为空闲资源。只有这样,团队才能在变化出现时讨论取舍,而不是事后争论谁没有按计划工作。
4. 人员投入的真实单位往往是“连续注意力”
一个任务需要 8 小时,不一定可以拆成每天 1 小时完成。复杂配置、数据迁移、问题定位和客户方案设计都需要上下文积累。若人员一天切换多个项目,表面投入时长不变,实际完成速度却可能下降。
因此,计划不仅要记录工时,还要关注任务是否具备连续时间块。对需要深度工作的任务,最好明确安排半天或整天的相对完整时段。对于支持和响应工作,则应设置值班窗口或轮值安排,避免所有人全天随时被打断。
三、常见误区:看上去精细,实际让计划更脆弱
1. 把 100% 利用率当成效率目标
当每个人的计划都排到 100%,表面上没有资源闲置,实际上任何请假、缺陷、客户延迟或需求变更都会造成连锁延期。系统中没有缓冲,意味着缓冲只能通过加班、降低质量或推迟其他工作临时产生。
高利用率不等于高吞吐。当关键岗位满载,任务等待和返工会增加;当团队没有恢复空间,错误更容易在后续阶段放大。利用率适合用于诊断容量,不适合单独作为个人绩效目标。

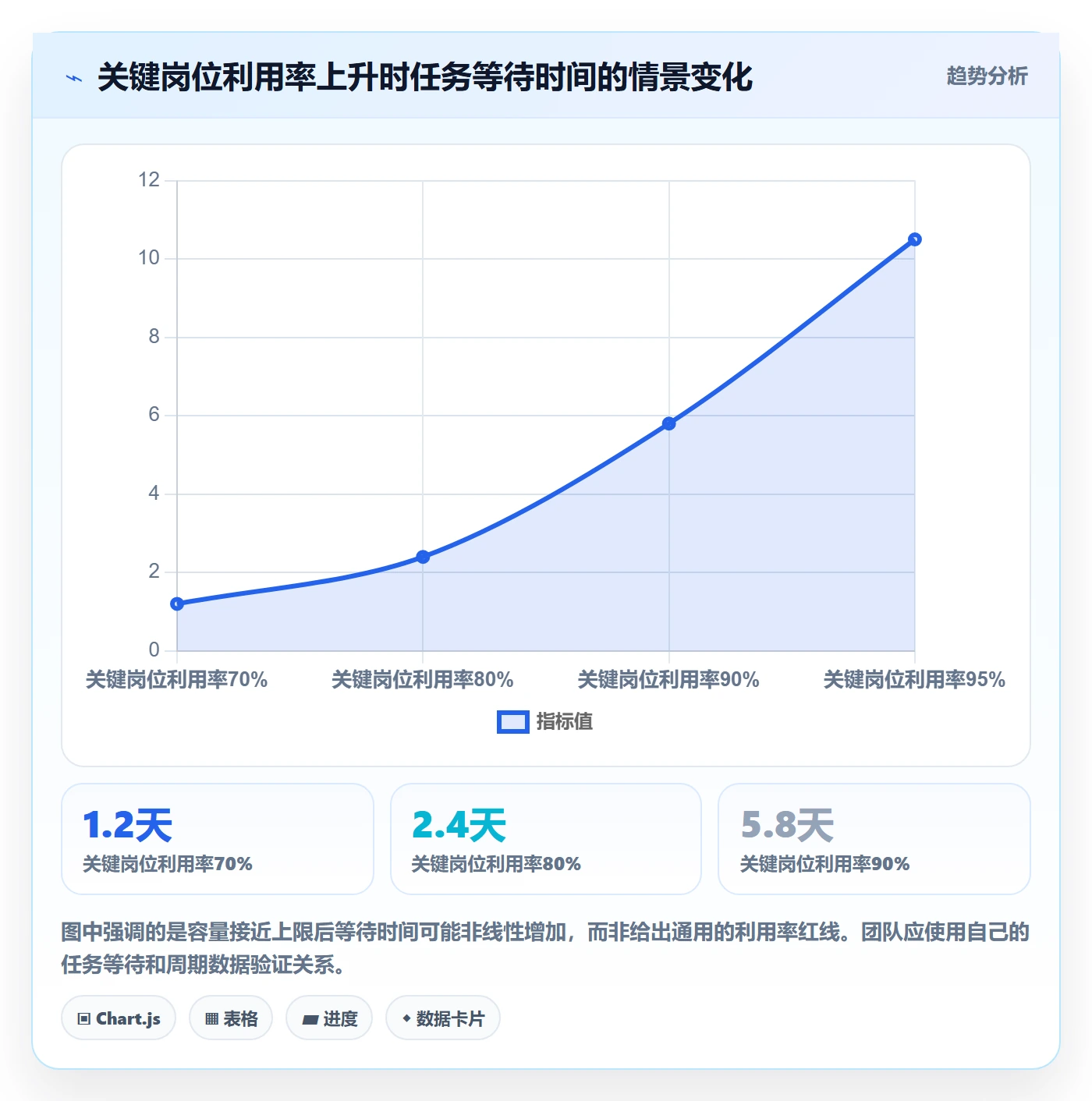

可采用一个简单的风险检查:若关键岗位连续多个周期接近满载,且待办队列持续增长,就应先降低并行工作,而不是继续要求人员加速。以下数值为情景模拟,用来展示排队风险如何随利用率变化,不代表任何行业的普遍阈值。

2. 用人天估算替代任务分解和依赖分析
“这个项目需要 60 人天”只能说明一个粗略总量,不能说明何时需要什么角色、哪些工作可以并行、等待客户确认会不会影响路径。总量相同的两个项目,因技能组合和依赖关系不同,人员计划可能完全不同。
更可执行的估算应至少拆到工作包、角色、预计时间窗和前置条件。例如数据迁移可能需要顾问梳理映射、客户确认字段、工程师执行脚本、测试人员验证结果。缺少客户确认时,后续投入并不会因为团队增加人手而自然提前。
3. 用项目经理的个人表格充当唯一事实来源
个人表格可以用于小团队快速起步,但当项目、人员和部门增多,表格会遇到版本不一致、口径不统一、历史变更不可追踪和汇总耗时等问题。资源负责人更新了一个版本,项目经理却仍按旧排期承诺,风险往往在周会上才暴露。
工具并不能自动修复管理规则,但统一数据入口能够减少重复录入和口径争议。对 100 人以上、跨部门协作较多的组织,可以评估 PingCode 这类项目管理平台是否能承载项目、任务、负责人、工时或容量信息的关联管理。选型重点不在品牌名称,而在于是否支持组织所需的流程、权限、集成和报表。
4. 把工时记录变成对个人的监控
工时数据若只用于追问“为什么没有填满”,成员很快会把它当成考核负担,数据质量随之下降。投入记录的首要用途应是改善估算、识别中断、发现需求超载和分析项目偏差,而不是把每个小时都解释成个人产出。
我建议先明确数据用途、粒度和保留周期。团队若只需要看项目容量,就不必强制精确到每个零碎时间段;若要分析支持负荷,则可以单独记录支持类别和响应量。采集越细,管理成本越高,只有当决策收益足以覆盖成本时,精细记录才值得保留。
5. 把“有空的人”直接分配给“缺人的项目”
可用时间不是可替代能力。新人可能需要带教,熟悉特定客户环境的顾问无法立即替换,技术人员也可能受权限、地域和安全要求限制。错误分配会把表面缺口转化为返工、培训和交接成本。
分配前至少确认四件事:任务要求的能力等级、人员的实际熟练程度、可投入时间窗、交接或培训成本。若能力差距可在短期弥补,可以安排结对;若不能,则应调整范围、寻找外部支持或重排承诺,而不是把风险藏在排期里。
四、专业判断逻辑:从需求到容量建立可复用的决策链
1. 先建立统一的工作分类和优先级
人员投入管理的第一步不是填人名,而是把工作归类。实施团队可以将工作分为项目交付、客户支持、缺陷与质量、售前协助、内部改进和管理协作。分类不必过度细化,但必须能解释容量流向和变化原因。
优先级也要有统一规则。可以从客户影响、合同或监管约束、业务价值、风险紧迫性和可逆性几个维度评估。所谓“所有事项都最高优先级”,本质上是没有优先级,也无法在资源不足时做出可复核的取舍。
2. 从任务需求反推角色需求,而不是从人员名单正向塞任务
先明确项目阶段、工作包、交付物、验收标准和依赖,再判断需要什么角色。例如现场实施可能需要业务顾问、技术顾问、数据工程师和测试人员;每个角色的投入窗口并不相同。人员姓名应在角色需求明确之后再匹配。
这种顺序可以减少“熟悉的人被反复分配”的惯性。它还会暴露组织的能力缺口:如果三个项目都在同一阶段需要数据迁移专家,问题不是项目经理排期不够努力,而是组织能力供给不足或项目组合安排冲突。
3. 用三层容量看清供给边界
我通常把容量分为名义容量、可承诺容量和已承诺容量。名义容量是日历上的理论工时;可承诺容量扣除了休假、固定职责、支持负荷和必要缓冲;已承诺容量则是已经分配给明确工作且经过责任人确认的部分。
三层数据之间的差额有诊断价值。名义容量与可承诺容量差异大,说明固定负担或中断较重;可承诺容量与已承诺容量差异大,可能代表资源尚未安排,也可能代表需求尚不明确。差额不应自动视为浪费,而要结合工作性质解释。
4. 为不确定性设置不同承诺等级
不是每项计划都应获得相同的确定性标签。可以将任务分为已确认、条件成立后承诺、候选工作和缓冲工作。已确认任务有明确输入和责任人;条件承诺依赖客户决策、接口开放或验收确认;候选工作等待排序;缓冲工作用于吸收不可预测的支持与问题。
这种分类有助于避免把假设包装成承诺。若一个里程碑依赖客户提供数据,就应把“数据按时提供”写成计划条件,并定义延迟时如何调整。风险被清晰表达,项目讨论才会从追责转向决策。
5. 通过容量偏差判断何时调整
单周超载不一定要立刻改计划,持续偏差才值得触发管理动作。建议观察滚动周期内的计划投入、实际投入、未完成工作和新增需求,并按角色而非只按总量比较。若某角色连续两个周期超出可承诺容量,或关键任务等待时间持续拉长,应启动范围、顺序或供给调整。
下面的决策表提供一种实用判断框架。阈值是建议起点,应根据团队规模、工作类型和历史稳定性校准,不能机械套用。
| 观察信号 | 可能原因 | 优先动作 | 不建议的反应 |
|---|---|---|---|
| 某角色连续两个周期超载 | 项目组合冲突、估算偏低或临时工作偏多 | 重新排序工作,拆分阶段,补充对应能力 | 要求个人长期加班弥补结构性缺口 |
| 任务完成率下降但总工时上升 | 切换频繁、返工增加或等待依赖 | 检查在制任务数、依赖阻塞和验收质量 | 继续增加并行项目数量 |
| 总容量有余量但里程碑仍延期 | 能力不匹配、关键人不可用或工作顺序错误 | 按角色和时间窗分析供需,不只看总人数 | 把空闲人员直接塞进关键任务 |
| 计划与实际差异长期偏大 | 估算口径不统一、工作分类缺失或记录滞后 | 复盘偏差来源,修订分类和估算方法 | 只追究项目经理“计划不准” |
| 临时需求占比持续上升 | 入口治理不足或支持负荷没有独立容量 | 建立分流、值班和优先级机制 | 把所有临时需求隐入项目工时 |
6. 把计划变更设计成流程,而不是例外
变化不可避免,计划管理的质量取决于变化是否可见、可评估、可决策。变更请求至少要记录来源、影响范围、所需能力、目标时间和不接纳的后果。项目负责人提出变更后,资源负责人评估容量影响,业务或交付负责人确认优先级。
如果变更影响既有承诺,就必须明确替换掉什么工作、推迟什么日期,或增加什么资源。没有“免费插入”的变更。把代价说清楚,团队才有可能进行真实的优先级讨论。
五、具体案例与数据观察:一个实施团队如何减少隐性超载
1. 案例边界与初始问题
以下为匿名化的情景案例,数据经过简化,用于展示分析方法,不代表某家企业的实测结果。假设一家中大型企业实施团队共有 24 人,同时交付 7 个客户项目,并承担日常支持。团队此前按月分配人员,项目经理分别维护计划,资源负责人每周手工汇总。
团队的表面症状是项目里程碑经常延后,但人员日历几乎排满。进一步拆解后发现,真正的问题并非所有角色都缺人:业务顾问的任务常被客户决策阻塞,数据迁移人员在多个项目间排队,支持工作则经常打断测试和上线准备。
2. 先看数据分布,而不是先归咎于个人效率
团队把连续 6 周的任务计划、实际投入、支持记录和阻塞原因统一到同一口径。数据只用于团队级诊断,不用于个人排名。通过按角色拆分,发现总体计划负荷看似合理,但少数关键岗位的已承诺工作超过可承诺容量,多个工作包又集中在相同时间窗口。
示例数据如下,均为情景模拟。最重要的不是某个具体百分比,而是“总体平均掩盖角色瓶颈”的事实:资源缺口集中在少数能力,而不是全团队均匀短缺。

3. 用等待时间找到投入计划背后的隐性成本
管理者最初关注的是数据迁移人员工时不足,但任务流转记录显示,部分迁移工作并非持续执行,而是在等待字段确认、测试环境开放和客户数据清理。若只补人,新增人员也会被同样的依赖阻塞。
团队因此把等待原因纳入周度复盘,并给每个阻塞项指定责任方和预计解除日期。数据迁移任务改为分批处理:先迁移已确认的数据域,未确认部分单独标记,不再让整个工作包等待一个尚未解决的字段争议。

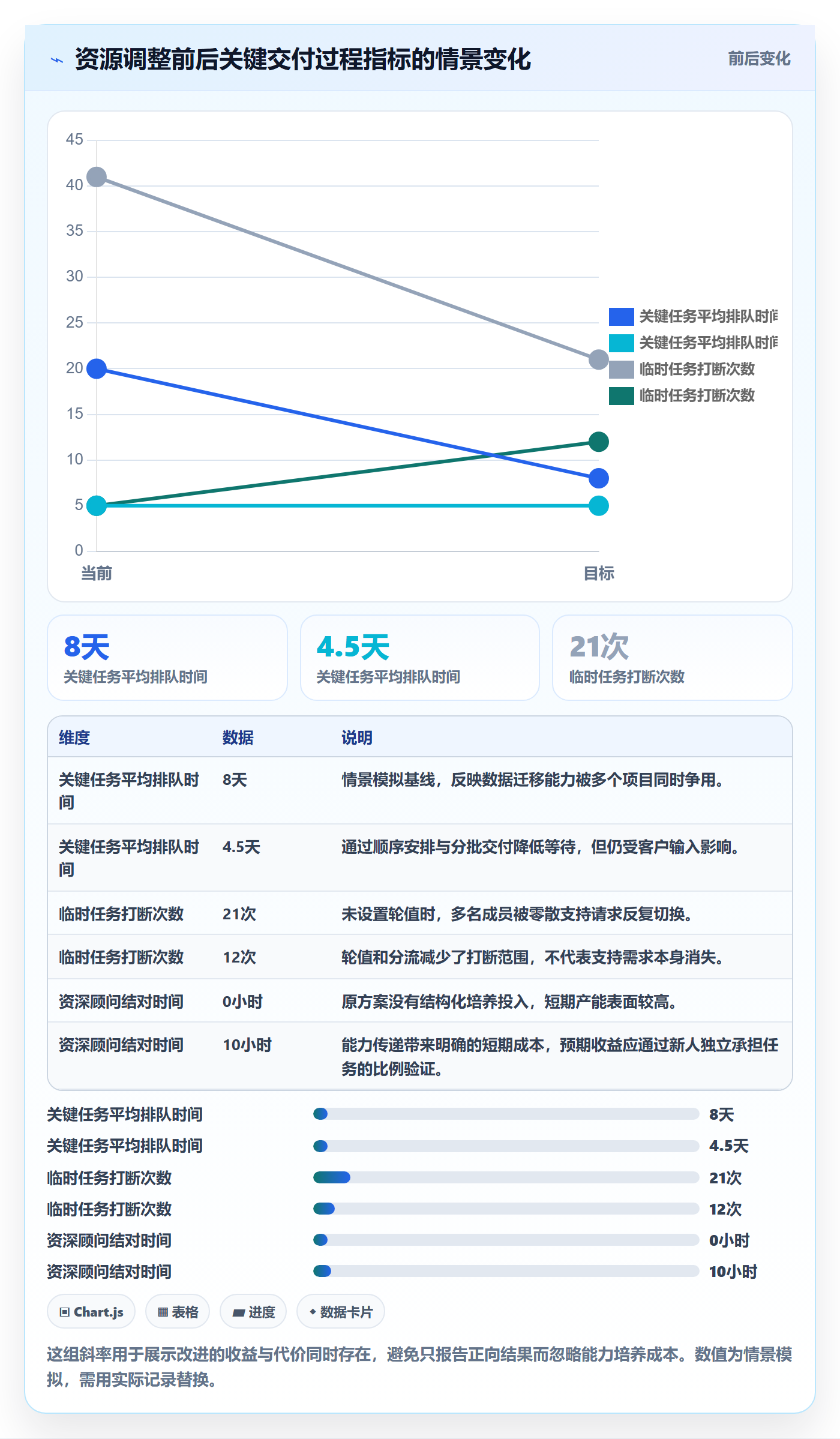

4. 调整后的变化需要同时看结果与代价
团队随后限制同时进行的重点工作包,将一名经验较少的实施顾问与资深顾问结对,设置固定支持轮值,并在项目组合评审时优先确认数据迁移窗口。情景推演中的结果是:关键任务排队时间下降,临时打断有所减少,但结对安排占用了资深顾问部分短期产能。
这提醒管理者,改进通常不是没有成本的。能力培养会降低短期可用容量;轮值支持可能延后部分内部工作;减少并行也可能让某些项目晚一点启动。有效方案不是宣称所有指标同时改善,而是明确用什么代价换取哪种更重要的交付确定性。

5. 如何验证改善不是短期偶然
一次周期的完成率上升,不足以证明投入管理变好了。还应观察至少数个滚动周期:关键岗位等待时间是否下降,计划变更是否更早暴露,返工和延期是否减少,支持负荷是否被更公平地分摊,以及客户承诺是否更稳定。
我会把领先指标和结果指标分开。领先指标包括超载角色数、阻塞时长、在制工作量和需求变更提前量;结果指标包括里程碑按期率、返工工时、客户验收周期和实际投入偏差。只看结果指标,往往等问题已经发生才知道。
六、落地清单:从一张表到稳定运行的管理机制
1. 第一步:定义计划对象和数据口径
先确定管理范围:是单个项目、交付部门,还是跨部门项目组合。范围不同,数据粒度也不同。小团队可以先按角色和周管理;跨地域、大规模团队则可能需要按能力、项目、地点和时间窗多维查看。
至少统一以下概念:名义工时、可承诺容量、计划投入、实际投入、支持工作、阻塞时间和变更。口径不统一时,跨项目汇总会产生假精确。与其马上做复杂报表,不如先确保每个字段都能被团队以同一种方式解释。
2. 第二步:建立项目工作包和角色需求
把里程碑拆成可以安排、跟踪和验收的工作包。每个工作包应包含责任角色、预计时间窗、交付物、前置条件、估算范围和完成标准。对不确定性高的工作,不要写一个看似精准的单点工时,可以给出区间并说明假设。
例如,“完成系统配置”过于宽泛,可以拆成环境确认、参数配置、权限验证和业务验收。拆分的目的不是增加填表负担,而是让等待、返工和能力缺口能够被定位。
3. 第三步:计算有效容量并为波动留空间
以工作日历为起点,扣除休假、固定职责、例会、支持和已知培训,再结合历史实际投入校准。团队初次建立基线时,宁可低估一点,也不要把所有可见时间都承诺出去。随着记录质量提高,再逐步缩小不确定区间。
缓冲不应随意拍一个统一比例。稳定的重复性工作可以使用历史偏差估算;客户输入不稳定的项目,应把等待条件单独列出;线上支持则可依据工单量和响应级别设置轮值容量。不同风险来源,应该有不同的缓冲方式。
4. 第四步:先解决关键岗位冲突,再分配剩余容量
把所有项目在同一时间轴上查看,标出稀缺角色、阶段峰值和依赖窗口。优先处理会阻塞里程碑的关键能力,再安排可延后的内部工作和候选工作。这样做比平均分配资源更能保护整体交付。
若供给不足,按顺序评估:是否可以调整顺序,是否可以拆分范围,是否可以减少并行,是否可以通过结对培养补充能力,是否需要外部支持。不同措施的成本不同,决策应明确记录,而不是让团队成员自行消化。
5. 第五步:建立周度检查和月度组合决策
周度检查聚焦近期执行:下周关键人员是否冲突、阻塞是否解除、计划变更是否影响承诺、支持负荷是否超出轮值容量。会议最好围绕例外情况展开,不必逐人逐项朗读计划。
月度组合决策聚焦更大的结构问题:哪些项目应优先,哪些能力长期不足,哪些需求入口需要治理,哪些工作应该暂停或延后。周会能处理短期排程,不能替代管理层对项目组合的取舍。
6. 第六步:设计异常阈值和对应动作
阈值的作用不是给团队贴标签,而是触发讨论。比如关键岗位连续两个周期超出可承诺容量、阻塞事项超过约定时限、计划变更超出缓冲、工作完成率与投入偏差持续扩大时,自动进入复核。
每种异常都要配一个责任角色和动作:谁确认事实,谁评估影响,谁有权调整范围或日期,谁向客户沟通。没有明确决策权的预警,只会增加报表数量,不会减少风险。
7. 第七步:用工具减少重复劳动,但先明确管理规则
当团队规模扩大、项目并行增加、人员跨部门共享时,手工汇总的成本会上升。可以评估项目管理平台是否支持统一任务数据、角色容量视图、权限控制、变更记录、工时或支持分类,以及与现有系统的集成。
对 100 人以上组织,PingCode 可作为评估对象之一,重点验证其项目与任务协同、团队工作可视化、权限配置和数据分析是否符合实际流程。试点时应选择一个真实项目组合,覆盖不同角色和变更场景;不要只看演示页面,也要验证数据迁移、报表口径和成员使用成本。
工具选型不应先问“功能列表是否最长”,而应问:计划冲突能否提前发现,变更影响是否可追踪,跨项目容量是否能按角色查看,数据是否能导出和审计,团队是否愿意持续维护。若流程尚未统一,先用轻量模板验证规则,再考虑系统化。
8. 第八步:建立复盘闭环,更新估算和能力地图
每个周期结束后,比较计划与实际,但不要只看偏差大小。要把偏差归类为需求变化、估算偏差、等待依赖、支持打断、技能差距、返工或缺勤。不同原因对应不同改进动作,单纯把估算改大,只会掩盖系统问题。
同时维护能力地图,记录团队成员在关键工作上的熟练度、可独立承担程度和培养意愿。能力地图不应成为僵化标签,而是用于排班、结对、培训和继任规划。组织若只知道“有几个人”,却不知道“有几个人能独立处理关键任务”,就无法进行可靠的人力计划。
七、不同情况下的行动建议:不要用同一套计划粒度管所有团队
1. 小型实施团队:先解决可见性和变更入口
人数不多、项目数量有限时,未必需要复杂系统。先使用统一的周计划视图,记录人员、角色、项目、工作包、预计投入、阻塞和变更来源。每周由团队负责人快速检查冲突,确保临时需求不会绕过优先级规则。
小团队最大的风险通常不是报表不足,而是关键知识集中在一两个人身上。建议把关键任务安排结对、记录操作步骤,并设计替补人选。投入计划应同时显示“谁负责”和“谁可以接替”,否则一次休假就可能让整个项目停摆。
2. 多项目并行团队:按角色看容量和队列
当多个项目共享同一批人员时,优先建立跨项目角色视图。项目经理单独看自己项目,往往看不到其他项目已经占用了同一名专家。资源负责人应按能力和时间窗汇总供需,并让冲突在承诺前暴露。
此时要特别控制在制工作数量。过多项目同时启动,会把有限能力切成碎片,项目看似都在推进,实际都在等待。可通过限制重点工作包并行、优先完成接近验收的任务来缩短整体交付周期。
3. 客户需求变化频繁:保留决策窗口,不提前假装确定
在探索型或定制化实施项目中,需求可能在调研后发生明显变化。不要把尚未确认的设计、接口和数据范围写成固定投入承诺。应将方案确认、样例验证和范围冻结设置成阶段门,门槛通过后再细化后续人员计划。
如果客户决策速度是主要风险,可以在计划中记录决策责任人、所需材料、反馈期限和延迟影响。把外部依赖纳入计划,并非推卸责任,而是让双方知道交付日期成立的条件。
4. 线上支持占比较高:让支持成为可见的容量类别
支持工作若没有单独分类,常会被藏在项目工时里,导致项目估算长期偏低。可以按响应级别、问题类型、处理时长和重复原因统计,区分常规支持、重大事件和产品缺陷。
支持需求较稳定时,可以设置轮值人员和固定容量;需求波动较大时,可以设置应急队列和升级规则。若长期有大量重复问题,应把部分容量投入知识库、自动化或根因修复,而不是永久依赖人工响应。
5. 关键能力稀缺:短期排程与长期培养并行
短期内先减少同一专家承担的上下文切换,集中处理最关键、最不可替代的工作。对于可以培养的能力,安排结对和逐步授权;对于短期不可培养的能力,则评估外部支援、合作伙伴或项目顺序调整。
人才培养不是免费的容量补充。计划中应明确资深人员用于带教的时间,并设定可验证的阶段目标,例如新人能否独立完成某类配置、是否能处理常见异常。只有培训目标与真实工作相连,能力地图才会变成供给能力。
6. 组织跨区域或跨部门:先统一口径,再追求系统集成
不同部门对“投入”“支持”“项目完成”的定义可能不同。应先通过数据字典和流程说明统一口径,再决定系统如何同步。否则,系统会更快地汇总不一致的数据,让错误看起来更权威。
跨区域计划还要考虑时区、现场工作、语言和安全权限等约束。一个人日不能只按工作日计算,还要看是否存在可协作时段、客户现场窗口和交接要求。必要时可将计划拆成执行时间和协作时间两类。
八、不同情况下的取舍:效率提升不是所有指标一起变好
1. 追求高利用率,还是保留交付缓冲
项目较稳定、工作高度重复、支持负荷可预测时,可以提高计划利用率,但仍要保留应对缺勤和小型异常的余量。需求波动大、关键依赖多、客户响应不稳定时,缓冲更有价值。若不确定性高却把人员排满,任何偏差都会变成延期。
判断的关键不是选一个看起来先进的利用率数字,而是观察超载后造成的成本:延期、加班、返工、客户等待和团队流失风险。缓冲不是浪费,它是为不确定性付出的保险成本;但缓冲过多也可能让资源长期闲置,应按实际风险校准。
2. 追求单项目最快,还是整个项目组合最优
把最强人员集中到一个项目,可能让这个项目最快完成,却使其他项目大面积等待。平均分配资源则可能让所有项目都慢。项目组合管理需要明确哪些项目对业务最重要、哪些里程碑有硬约束、哪些工作可以分批交付。
应先识别组织级优先级,再决定稀缺能力的分配。若每个项目都由局部负责人单独争取资源,团队会陷入“谁争得凶谁先拿人”的低效博弈。统一排序并不保证人人满意,但能让取舍可解释、可复核。
3. 选择内部培养,还是外部补充
内部培养适合需求长期存在、能力可迁移、知识需要沉淀的岗位。短期外部补充适合需求峰值明确、任务边界清楚、市场上容易获得相应能力的场景。两者也可以组合:外部专家承担复杂任务,内部成员结对学习。
评估时不要只比较单价。外部支持还涉及交接、数据权限、沟通成本和持续性;内部培养则有学习曲线和资深人员投入成本。若某能力每季度都成为瓶颈,持续外包可能并未消除组织风险,只是把风险转移到供应关系上。
4. 选择精细工时记录,还是低负担容量管理
合同计费、法规审计或成本核算要求明确时,细粒度工时记录可能必要。若目标只是减少资源冲突和提高交付预测能力,按半天、天或工作包记录通常已经足够。记录粒度应由决策需求决定,而不是由工具允许什么决定。
精细记录能提供更细的数据,却也会增加填报和校验成本。实施前应先回答:这些数据将用于哪个决策,谁会使用,多久使用一次,缺失会造成什么损失。说不清用途的数据,很可能最终成为团队持续维护却无人负责的负担。
5. 选择一次性精确计划,还是滚动更新
监管、合同或上线窗口要求明确日期时,计划必须有基线,但基线不等于不能调整。可以保留审批后的基线版本,同时用滚动预测反映当前事实,记录变更原因和批准人。这样既能比较偏差,也不至于把过时排期当作现实。
对于不确定性高的项目,滚动更新更适合,但不能频繁改动到失去承诺意义。可以规定更新节奏和变更门槛:日常执行只调整近期细节,影响里程碑、范围或关键资源的变化则进入正式决策。
九、用指标闭环:把投入数据变成管理动作
1. 领先指标用于尽早发现风险
领先指标不直接说明项目成功与否,而是提示风险正在形成。可以追踪关键角色超载人数、任务等待时间、阻塞持续天数、在制工作量、临时需求占比和计划变更提前量。指标越接近可行动的原因,越有管理价值。
例如,里程碑延期是结果,关键任务排队是较早的信号;加班是结果或代价,临时需求占比持续上升则可能是上游原因。管理者应优先找能改变决策的指标,而不是追求仪表盘上的数量。
2. 结果指标用于判断计划是否改善交付
结果指标可以包括里程碑按期率、一次验收通过率、返工投入、承诺与实际投入偏差、项目周期和客户问题关闭时间。它们应按工作类型和项目阶段解释,不能简单把不同复杂度的项目放在一起排名。
若计划投入更准确,但客户验收仍然延迟,问题可能在需求确认或验收机制;若按期率上升但返工投入增加,也不能直接认定效率提高。指标要成组观察,避免局部优化损害整体质量。
3. 建议建立轻量级指标树
一个可执行的指标树可以从交付结果向上追溯:里程碑稳定性受关键任务等待和阻塞影响;等待受能力供需、并行工作和外部依赖影响;供需偏差又受需求入口、估算质量和支持负荷影响。这样,会议讨论就能从“结果不好”逐步落到可改变的过程。
| 指标层级 | 示例指标 | 使用目的 | 常见误用 |
|---|---|---|---|
| 交付结果 | 里程碑按期率、一次验收通过率 | 判断客户承诺和交付质量 | 忽略项目复杂度与外部依赖 |
| 过程流动 | 任务等待时间、在制工作量、阻塞时长 | 定位排队、切换和依赖问题 | 只看平均值,不看关键岗位与长尾 |
| 资源供需 | 角色容量缺口、超载周期数、支持占比 | 识别能力结构与容量约束 | 把利用率直接当作个人绩效 |
| 预测质量 | 计划与实际投入偏差、变更提前量 | 改进估算、假设管理和风险暴露 | 为了降低偏差而隐瞒变更或放宽口径 |
4. 做数据复盘时,坚持“解释差异,不给数字定罪”
计划与实际不一致,可能是需求变化、客户等待、估算错误、执行返工,也可能是人员被其他工作临时调用。数据复盘应追问差异从哪里来、哪些假设失效、下一次怎样更早识别,而不是把数字直接转化为个人评价。
当团队知道记录会用于改善流程而非寻找责任人,才更愿意如实暴露中断和风险。数据质量来自管理信任,也来自分类简单、填写及时和用途清晰。制度再严,若信息没有反馈到决策中,数据仍会逐渐失真。
十、结尾:先做一次真实的容量盘点,再决定要不要上工具
1. 记住三个判断原则
第一,人数不是容量,容量必须扣除真实约束。计划要看能力、时间窗和依赖,不能只看团队总人头。
第二,利用率不是交付效率。关键岗位长期满载会形成队列,适度缓冲往往能提高整体流动性。
第三,计划的价值在于提前暴露取舍。当需求超过供给时,管理者必须决定范围、顺序、日期或资源,而不是把缺口转嫁给一线加班。
2. 下一步从一个四周试点开始
我建议先选一个有多个项目共享人员、又能拿到基本记录的团队,做一次四周试点。第一周统一工作分类和容量口径;第二周把角色需求与关键依赖放到同一视图;第三周针对超载和等待调整并行工作;第四周复盘计划偏差、支持负荷和里程碑风险。
试点结束后,先回答三个问题:哪些能力真正短缺,哪些工作反复打断计划,哪些变更没有及时进入决策。若这三项仍说不清,先改流程和数据口径;若已经能够稳定回答,再评估是否需要项目管理平台支持跨项目可视化、权限和自动汇总。
人员投入管理不应追求一张永远不变的完美排期。它更像一套持续校准的决策机制:让需求有入口,让容量有边界,让变化有代价,让关键能力不被无序争抢。当团队能够在承诺之前看见冲突,并在偏差变成延期之前做出取舍,效率提升才真正落地。
常见问题解答(FAQ)
1. 人员投入计划应该按什么粒度拆分?
我在做实施计划时,经常看到排期只写“顾问支持两周”,但团队成员不知道每天具体要做什么。拆得太粗没法追踪,拆得太细又会增加维护成本,人员投入到底拆到什么程度才合适?
以“可验收的工作包”为拆分单位,而不是单纯按人或按天拆分。比如把“系统上线”拆成需求确认、数据整理、配置验证、用户培训和上线陪跑,每项注明负责人、预计人天、开始与结束时间、交付物及验收条件。一个工作包如果需要多个角色协作,应分别估算各角色投入;如果周期超过一周且期间可能发生变化,可再拆成较短的阶段。
这样既能发现工作量集中在哪个环节,也不至于把排期维护成一张难以更新的工时流水账。
2. 如何判断项目团队是人手不足,还是工作安排不合理?
我遇到过项目成员天天加班,进度却没有明显改善的情况。管理者很容易直接申请增员,但我不确定瓶颈究竟是总人力不足、关键岗位排队,还是任务分配和依赖关系出了问题,应该先看哪些信号?
先看任务队列和等待时间,再看总工时。连续两周以上,若关键岗位的已承诺工作量明显超过可用容量,且任务没有因为等待确认、环境或前置交付而停滞,才更像是人力不足;若成员忙于返工、会议或等待依赖,则增员未必能解决问题。可按周统计各角色的可用人天、已排期人天、阻塞天数和返工人天。
例如某测试人员每周可投入4天,却有6天已确认工作,同时阻塞仅半天,说明测试产能可能不足;若有2天都在等接口稳定,应先处理依赖。判断时要保留请假、支持其他项目和固定会议等扣减项,不能把工作日直接当作可用工时。
3. 实施项目的人力计划应该预留多少缓冲?
我担心计划留出缓冲后,团队会被认为效率不高;但如果排期按满负荷安排,客户需求一变或关键人员请假,计划就会整体失效。有没有比统一加一个百分比更可靠的预留方式?
不要对所有任务统一加缓冲,而应按不确定性和影响范围分层预留。需求已确认、交付步骤重复且责任人稳定的工作,可以少留机动量;数据质量未知、外部系统依赖多、关键用户难以协调的工作,应单独标记风险,并在对应阶段安排容量余量。
实操中可先依据相似项目的延期记录估算风险,再把缓冲放在风险最集中的里程碑附近,而不是平均摊到每个人的每日排期里。例如数据迁移尚未完成抽样核验,就应为迁移复核和异常处理预留时间;不能因为培训环节较确定,也给它配置同等比例的缓冲。
4. 项目执行中如何调整人员投入,避免频繁改计划?
我发现项目计划一有延期就被整张重排,团队很快分不清哪个版本才有效。可是如果不及时调整,超负荷和关键岗位冲突又会持续发生,人员投入计划应该设置什么样的调整规则?
建立固定的滚动评审节奏,并区分预测变化与承诺变化。可以每周核对未来两到四周的任务容量、关键依赖和人员可用性;只有当交付范围、关键里程碑或核心资源发生实质变化时,才更新基线计划。普通任务顺延则更新当前预测,并记录原因、影响和责任人,不必改写已确认的历史安排。
调整时优先重新分配任务顺序、减少并行工作或协调依赖,再考虑增加人员,因为新成员通常需要熟悉业务和环境,短期内还会占用现有成员的带教时间。所有变更保留日期和版本,复盘时才能区分估算偏差、外部阻塞与执行问题。
核心关键词
文章包含AI辅助创作:人员投入管理方法大全:实施团队人力资源计划效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586643
读者评论
我们团队以前按每人每周40小时排任务,支持工单和会议经常被漏掉,月底才发现计划超了。把这些固定占用先扣出来后,承诺量确实更接近实际。
关键岗位的排队比团队平均利用率更能说明问题,这点挺认同。不过容量折算里的支持工时最好定期用实际记录校准,不然示意数字很容易被当成固定比例。
工时记录用于估算和发现中断,比拿来评价个人更合理。想了解跨项目插单时,谁有权调整优先级?如果规则不明确,滚动计划可能还是会被临时需求不断打乱。
