实施团队资源管理做不好,通常不是“人不够”,而是管理者只看到了每个人的忙碌程度,却没有看见技能是否匹配、工作是否冲突、关键任务是否被单点依赖。一个常见的反常识是:团队日历排得越满,交付未必越快;如果每个人都接近满负荷,缺少缓冲,需求变更、线上故障或关键人员请假就会把计划整体推倒。资源管理的核心技能,不是把人填进排期表,而是把业务目标、任务约束、人员能力、可用时间和风险缓冲放进同一套可检验的决策过程。
一、先讲核心结论:资源管理是一套匹配与纠偏能力
1. 资源管理不是排人,而是平衡四类约束
我判断一个实施团队的资源管理是否成熟,不先看它有没有排期表,而先看四个问题能否说清楚:要交付什么、哪些工作必须由特定技能的人完成、每个人真实可投入多少时间、计划偏离时由谁依据什么规则调整。只要其中一项模糊,排期就容易变成“把任务放到空白格里”,而不是可执行的承诺。
实施团队的资源不只包括工程师。项目经理、实施顾问、架构师、测试人员、数据迁移人员、客户侧关键联系人,乃至环境、权限和窗口期,都会影响任务能否完成。把资源只理解为“员工数量”,会遗漏许多真正的瓶颈。例如,方案设计已经完成,但客户没有安排业务负责人确认数据口径,实施人员即使有空,也无法推进迁移验收。
我的核心判断是:先识别瓶颈,再做配置;先确定可用能力,再承诺工期。如果瓶颈是专家评审,增加普通实施人员通常不能缩短关键路径;如果瓶颈是客户决策等待,内部加班更不会自动消除等待时间。
2. 管理技能可以拆成六项可训练能力
“资源管理技能”不是一个抽象天赋,而是可以拆解、练习和复盘的工作能力。团队负责人不必一开始就建设复杂系统,先把下面六项能力练扎实,往往比先买工具更有效。
- 需求拆解:把项目目标分解为可估算、可验收的任务,识别前置条件和依赖关系。
- 技能识别:区分“做过相似工作”“能独立交付”和“可以指导他人”,避免只按岗位名称判断能力。
- 容量估算:以可用工时和历史工作类型估算产能,而不是把合同工时、在岗时间等同于项目产能。
- 优先级判断:在多个项目争夺同一资源时,依据业务影响、交付承诺、风险和替代方案做取舍。
- 负荷监控:及时发现超负荷、闲置、等待和关键人员集中承担等不同类型的异常。
- 动态纠偏:通过变更范围、调整顺序、引入替补或重新协商承诺,管理偏差而非掩盖偏差。
这六项能力之间存在先后关系。任务没有拆清楚,容量估算就只是猜测;能力没有识别,排期就无法匹配;没有优先级规则,跨项目冲突只能靠谁催得急;没有纠偏机制,计划表更新得再勤,也只是记录问题,不会解决问题。
3. 用一个简单公式校验资源计划
资源管理不需要一开始就建立复杂的预测模型。团队可以先用一个简化关系检查计划是否站得住:可承诺工作量,不应超过扣除固定会议、支持任务、请假和缓冲后的有效容量;关键技能的可用容量,还必须能够覆盖该技能所对应的关键任务。
有效容量 = 可投入工作时间 − 固定会议与管理工作 − 已知支持任务 − 休假及不可用时间 − 风险缓冲。这不是用来精确预测个人每小时做什么的公式,而是用来暴露“计划默认所有时间都可用”的问题。
例如,一名顾问名义上每周工作五天,但每周固定会议占半天、客户支持约占一天、内部协作约占半天,再保留半天处理突发问题,留给项目交付的时间可能只有三天左右。若仍按五天排入项目计划,延期不是执行力问题,而是计划口径错误。

二、背景和真实场景:为什么实施团队特别容易资源失衡
1. 实施工作有明显的阶段性与技能差异
实施项目与重复性流水线工作的不同之处,在于需求澄清、方案设计、数据整理、环境准备、配置开发、联调测试、培训上线等环节,所需能力并不相同。项目启动阶段可能最缺业务分析和架构判断;数据迁移阶段可能最缺熟悉源系统的人;上线阶段则可能同时需要技术支持、客户沟通和现场决策。
所以,“某项目还差两个人”不是充分的资源需求描述。更有效的表达应该是:项目在未来两周需要一名能独立完成接口联调的人,每周投入约三天;该任务依赖客户提供测试账号,预计在某日期前完成;如果人员无法到位,验收里程碑将顺延或范围需要调整。需求描述越具体,资源决策越容易。
2. 多项目共享专家,往往比项目总人数不足更危险
在中大型实施组织中,项目通常共享架构师、数据顾问、集成专家和高级项目经理。每个项目单独看都可能“只需要一点支持”,但多个项目叠加后,某位专家的日历就被切成许多碎片。任务之间不断切换,表面上投入了工时,实际却增加了上下文恢复成本。
例如,架构师上午参加项目甲的方案评审,中午处理项目乙的接口问题,下午又要为项目丙确认安全方案。若每项工作都要求临时响应,团队得到的不是稳定产能,而是一种高切换、高等待、难以预测的服务模式。资源图上显示“每个项目都分到了一点时间”,不代表每个项目都能按期得到有效产出。
3. 客户侧资源也是实施计划的一部分
实施团队常常把内部人员排得很细,却把客户侧的业务负责人、系统管理员、数据负责人和审批人写成笼统的“客户配合”。这会造成计划上的虚假确定性。客户不提供数据、不确认流程或不安排验收人员,内部团队就算容量充足,也无法完成依赖客户输入的工作。
我会把外部依赖写成有负责人、有交付物、有截止时间的计划项,而不是备注。例如,“客户提供主数据”应进一步明确数据范围、模板版本、质量要求、责任人和最晚提交时间。这样,延期原因才能被区分为内部容量不足、输入质量问题、决策等待或范围变更,而不会一律归咎于执行团队。
4. 远程协同和现场工作需要不同的资源口径
同一名实施顾问,在远程环境下可能能并行处理文档、配置和沟通;在客户现场时,却可能受到交通、会议安排、网络环境和现场临时请求影响。若排期只统计“投入了几天”,不区分工作方式和交付条件,预测就会失真。
因此,我建议按任务类型记录工作模式和限制条件,而不是简单比较每个人的工时。例如,现场访谈需要客户人员同时到场;数据核验需要安全权限和稳定环境;远程培训需要用户名单与测试账号。资源是否可用,不仅取决于人是否有空,也取决于任务条件是否满足。
三、常见误区:看似在管资源,实际是在放大浪费
1. 误区一:把 100% 排满等同于高效率
满负荷排期看起来利用率高,却对变化极其脆弱。实施工作包含客户反馈、环境故障、数据返工和突发支持,完全没有缓冲的计划,只要出现一次小偏差,就需要挤占其他任务时间。结果往往是延期、加班和质量下降同时发生。
我更关注“承诺利用率”而非“日历填充率”。团队可以给可预测的交付任务安排稳定容量,再为支持工作、沟通等待和风险保留空间。保留缓冲不是让资源闲置,而是为不确定性定价。缓冲如果长期没有被使用,可以用数据调整;若从不留缓冲,实际代价则会以返工和临时加班的形式出现。
2. 误区二:只按人数配资源,不看技能与熟练度
项目组有十个人,并不意味着拥有十份可互换产能。初级顾问、能够独立交付的顾问、能够处理复杂边界问题的专家,其工作范围和辅导成本不同。把能力差异忽略后,团队可能在数量上满足需求,却在关键决策点上缺少真正能做判断的人。
能力盘点也不能只依赖员工自评或主管印象。我倾向于用可观察的证据描述熟练度:是否完成过相似任务、是否能独立处理异常、是否需要复核、是否能指导他人。证据越贴近实际任务,越能避免“头衔很匹配、上手却需要大量救火”的错配。
3. 误区三:用加班掩盖范围、依赖和估算问题
当计划落后时,最容易想到的补救措施是让团队加班。但如果真正原因是需求未确认、客户输入未到、技术方案存在未知或关键审批被卡住,加班只会让团队更早开始等待,或者更快地产生返工。
加班可以作为短期、明确、有上限的应急手段,不应成为常态容量来源。管理者至少应先回答三个问题:延期是由什么偏差造成的;增加工时是否能作用于关键路径;增加工时的成本和质量风险由谁承担。答不清楚时,先加班通常只是把计划问题转移给员工。
4. 误区四:以工时精确到小时,制造管理上的错觉
记录工时有助于理解工作类型、支持负担和估算偏差,但把每个人的时间细分到很小单位,不代表预测更准确。实施工作存在讨论、探索和等待,过度追求精确录入,可能让团队把注意力从交付风险转向填表合规。
我建议先按任务和项目记录有决策价值的粒度。例如,区分交付、客户支持、内部管理、返工和等待;每周核对一次即可。若数据不能回答“为什么延期”“哪类任务估算偏差最大”“专家为什么被多项目争抢”,那么更细的时间记录通常只增加负担。
5. 误区五:把资源表当成一次性计划
资源计划是基于当时信息做出的假设,不是签字后就不会变化的承诺。需求变化、人员请假、客户输入延迟、环境准备失败,都可能改变任务顺序或投入需求。如果表格没有更新责任人和更新频率,它很快就会变成历史记录。
计划管理要区分“基线”和“预测”。基线用于解释原先承诺是什么;滚动预测用于反映按当前信息最可能发生什么。频繁改写基线会让人无法追责,拒绝更新预测则会让管理者继续依据过期信息决策。两者用途不同,不能混为一谈。
6. 误区六:把工具上线当作管理能力建设完成
资源管理平台可以帮助汇总人员、项目、技能、工作量和风险,但不会自动替团队决定优先级,也不会自动让任务估算变准。若输入口径不一致,工具只会更快地汇总错误数据;若管理者没有明确冲突升级机制,资源冲突仍然会靠临时协调解决。
对于 100 人以上、同时推进多个实施项目的组织,工具价值通常在于形成统一的资源视图、保留变更记录、减少人工汇总和暴露跨项目冲突。以 PingCode 为例,可以把项目、工作项、计划与人员协作放进同一工作流中讨论;但是否适用,仍应以数据模型能否覆盖组织的人员、技能、容量和审批规则为准,而不是只看功能清单。
四、专业判断逻辑:先判断瓶颈,再决定怎么调资源
1. 先把工作拆成可决策的任务单元
资源配置的最小有效单位不是“项目”,而是具有明确交付物、责任人、技能要求和前置条件的工作单元。任务拆得过粗,无法看出技能缺口;拆得过细,管理成本会超过带来的信息价值。对大多数实施团队,适合从里程碑和可验收工作包开始,再把复杂或高风险工作继续拆分。
一个可用于排期的任务描述,至少应包含:交付结果、完成标准、主要技能、预计投入区间、前置依赖、责任人与协作人、目标时间。涉及客户输入时,还应写清客户责任方和输入截止时间。估算不必假装精确,可以记录“约两至三人天”并标注信心等级。
2. 用技能矩阵识别真实可用能力
技能矩阵的目的不是给员工排名,而是帮助团队知道哪些能力稀缺、哪些任务需要复核、哪些领域需要培养替补。矩阵可以按“接触过、可在指导下完成、可独立完成、可指导他人”四个层级标记,避免用简单的“会/不会”掩盖熟练度差异。
技能标签要足够具体,能够对应工作任务。例如,“数据能力”太宽泛,可以拆成数据盘点、字段映射、清洗规则、批量导入、差异核对和异常回滚。技能颗粒度不必无限细,原则是:这个标签能否改变人员选择、风险判断或培训计划?不能,就暂时不必单独维护。
我也会把“证据日期”纳入矩阵。某人三年前做过一次迁移,并不一定足以证明其现在能独立处理同类工作。技能信息有时效性;通过近期交付、评审记录和异常处理案例更新,才能减少矩阵逐渐失真的问题。
3. 先算容量,再讨论承诺
团队容量至少要区分三层:日历容量、有效容量和可承诺容量。日历容量是员工理论工作时间;有效容量扣除固定会议、管理职责、支持工作和已知休假;可承诺容量则进一步考虑优先级、关键技能、依赖条件和风险缓冲。
例如,团队每周理论上有 200 人时,不代表可以向项目承诺 200 人时。如果其中 35 人时用于固定协作、30 人时用于既有支持、15 人时是休假与培训,另有部分时间受限于客户环境和专家复核,最终可承诺的工作量可能明显低于理论值。具体比例必须根据组织自己的历史记录校准,不能把某个经验值当成所有团队的标准。
关键判断:总容量充足不代表关键技能容量充足。团队总共还有 80 小时空闲,如果缺少能做数据迁移方案的人,那 80 小时并不能直接解决迁移任务。分析时应同时看团队总负荷、技能池负荷和关键路径任务负荷。
4. 识别瓶颈类型,选对干预方式
资源冲突至少可以分成四类:容量瓶颈、技能瓶颈、依赖瓶颈和决策瓶颈。容量瓶颈意味着可用人时不足;技能瓶颈意味着特定能力稀缺;依赖瓶颈意味着任务等待输入、权限或环境;决策瓶颈意味着没有人及时确认方案、范围或优先级。
这四类瓶颈不能用同一个动作处理。容量不足可以讨论调配、范围或日期;技能稀缺需要专家共享、辅导、外部支持或能力培养;依赖问题需要明确责任人和截止时间;决策迟缓则需要升级路径和决策时限。把问题诊断错了,资源投入越多,浪费可能越大。
| 瓶颈类型 | 常见信号 | 优先干预 | 不宜首先采取的做法 |
|---|---|---|---|
| 容量瓶颈 | 多个已确认任务同时超过可用工时 | 重新排优先级、调整范围或日期、短期调配 | 把全员排到满负荷 |
| 技能瓶颈 | 某类工作集中依赖一两名专家 | 明确专家时段、安排复核与影子学习、培养替补 | 把任务平均分给没有经验的人 |
| 依赖瓶颈 | 任务长期停在等待数据、权限、环境或客户确认 | 设置依赖负责人、完成标准和升级时间 | 继续增加内部执行人力 |
| 决策瓶颈 | 方案反复讨论但没有明确决策人和时限 | 确认决策权、备选方案和决策截止时间 | 把问题留在会议纪要中等待自发解决 |
5. 用关键路径和替代方案判断资源优先级

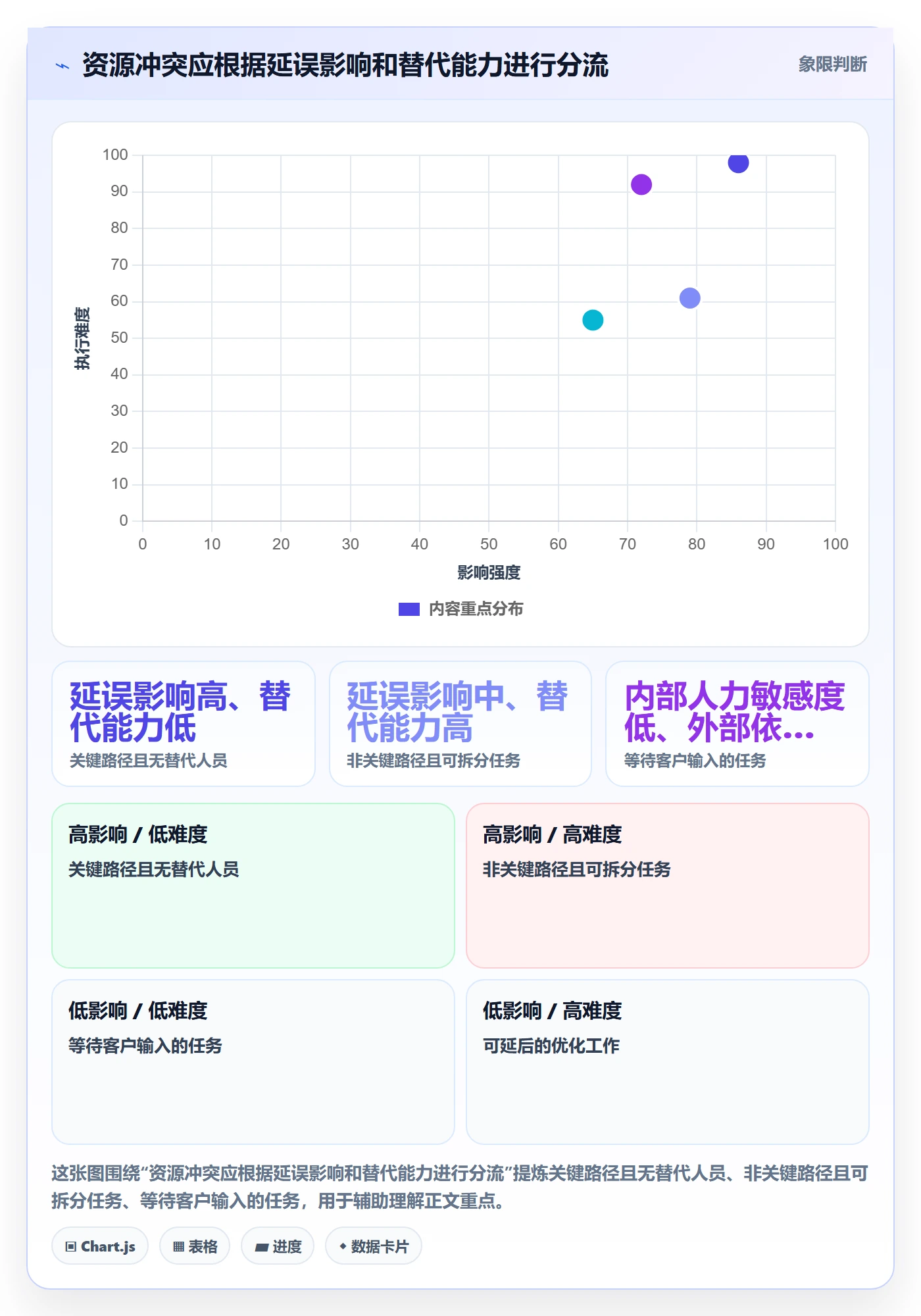

当多个项目争用同一资源时,不能只按项目负责人催促的顺序分配。更可靠的判断要考虑:任务是否在关键路径上、延迟会影响哪些里程碑、任务是否可以拆分或延后、是否有可替代人员、客户影响是否重大,以及调整后会不会把风险转移到另一个项目。
我建议把资源冲突写成“选择题”,而不是模糊的“资源不够”。例如:专家本周只能投入两天,方案评审需要一天,另一项目的上线支持需要两天。选择方案一是优先保障上线、评审顺延;方案二是缩减评审范围并安排后续复核;方案三是寻求外部专家。每个方案都要说明对日期、成本和风险的影响。

6. 建立“预测,确认,承诺”三种状态
资源管理中常见的沟通问题,是把尚未确认的需求直接写成承诺。我的做法是区分三个状态:预测表示根据现有信息推测可能发生;确认表示范围、依赖和人员需求基本明确;承诺表示相关责任人认可交付目标与资源条件。
这三个状态能够减少“计划表里有名字,所以项目已经承诺”的误会。预测阶段可以保留区间和信心等级;确认阶段需要核对客户依赖和技能匹配;承诺阶段则需要明确时间、交付边界和变更处理规则。状态变化必须有依据,不能只靠负责人手动把颜色改绿。
五、具体案例与数据观察:用情景推演看见资源错配
1. 案例设定:同一批实施人员支撑多个交付项目
下面用一个明确标注为情景模拟的案例演示诊断过程。假设一家企业实施团队有 24 名交付成员,同时运行 8 个项目,涉及方案顾问、数据顾问、集成工程师、测试和项目管理等角色。团队发现里程碑连续延期,管理层最初的判断是“项目人手不够”,并准备增加两名外包人员。
我会先暂停“立刻加人”的结论,要求把最近四周的任务、等待、返工和支持工作分类。情景数据表明,延期任务中约三分之一与客户输入或权限等待有关,约四分之一集中在少数集成专家的排队上,另外一部分来自需求变更和返工;只有一部分是明确的总容量不足。这个比例是案例推演数据,不是行业平均值,真实团队必须用自己的记录验证。
这个诊断改变了行动顺序:先明确客户输入责任与升级时间,再把集成专家的时段从零散响应改为固定评审窗口,同时将可标准化的准备工作交给其他成员。外包人员不是完全没有价值,但如果在需求、环境和数据尚未就绪时加入,他们很可能增加沟通成本,而不是立刻增加有效交付。
2. 观察一:从总利用率转向瓶颈利用率

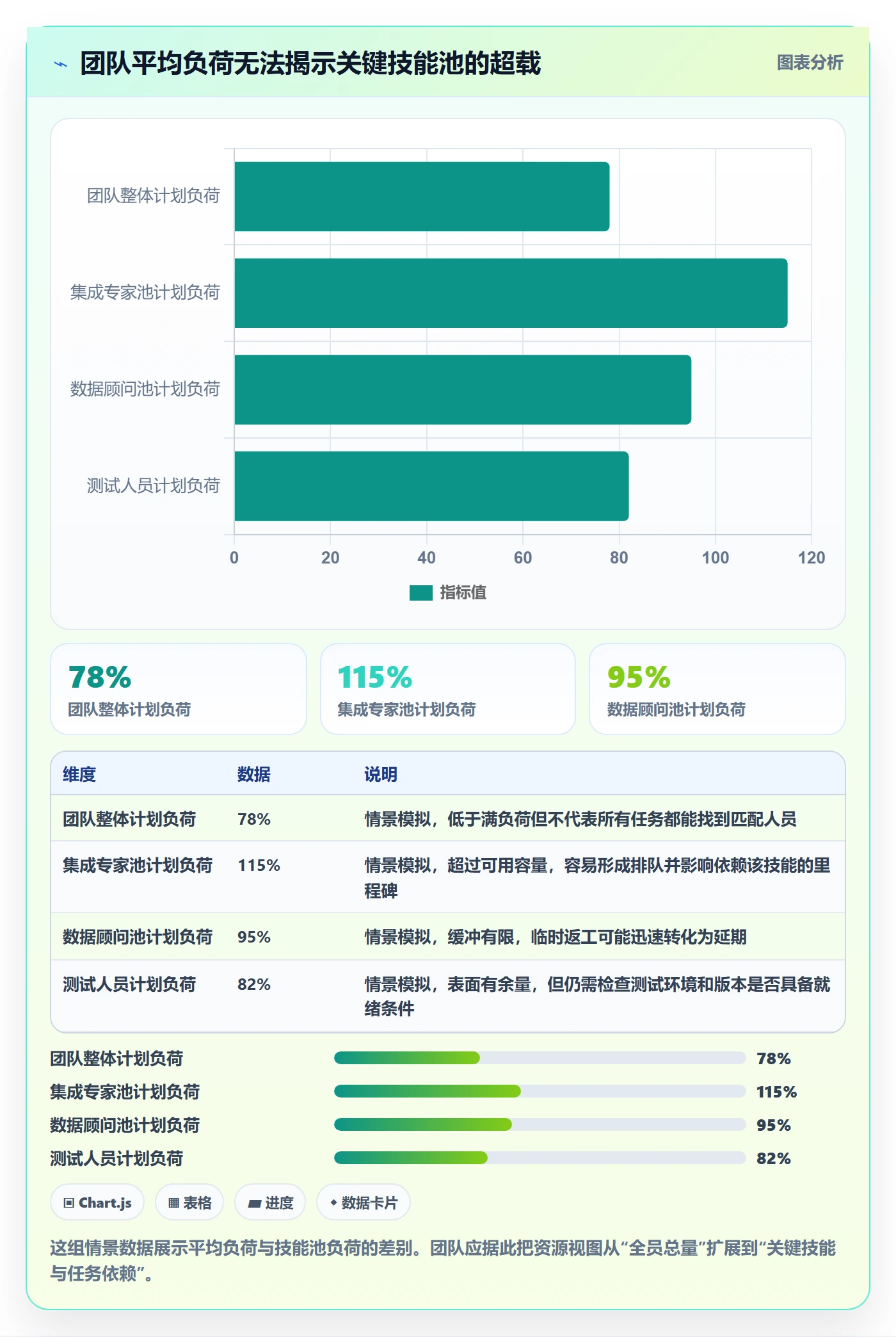

在情景模型中,团队总体可承诺容量看起来仍有余量,但集成专家池的已排任务明显超过可用时段。这说明“团队总负荷不高”与“项目按期可交付”可以同时不成立。对资源负责人来说,平均利用率会掩盖局部稀缺,关键技能的利用率和排队时间更值得优先关注。
例如,团队平均计划占用率为 78%,看起来还有 22% 空间;但集成专家池已经达到 115% 的计划负荷,数据顾问池约为 95%。如果不拆开看,只会得出“总体还有人”的误导性结论。这里的数值为情景模拟,实际组织应按技能组、时间周期和任务类型分别计算。

3. 观察二:等待时间会把有效产能变成表面忙碌
实施团队有时看起来非常忙,任务状态却长期不动。原因可能是负责人在反复催促、转发邮件、参加协调会,却没有推进实际交付。若只记录工时,等待造成的管理消耗可能被误认为正常项目投入;若只看任务是否完成,又会漏掉为什么周期变长。
情景推演中,某一阶段的接口联调工作总历时为 15 个工作日,其中真正执行和验证约 6 天,其余时间用于等待账号、确认字段口径和安排客户联调窗口。重点不是把等待全部归因于客户,而是把等待拆成可管理的依赖:谁提供账号、谁确认字段、何时完成、超期后向谁升级。
因此,我会同时观察“工作耗时”和“日历历时”。前者帮助估算需要多少人力,后者帮助安排里程碑。两者混用会带来明显偏差:一个工作量不大的任务,可能因为依赖等待而拖很久;一个工作量较大的任务,也可能在条件完备、人员连续投入时较快完成。

4. 观察三:返工不能只看总量,还要看来源
返工是资源计划的重要输入,但“本月返工 40 小时”仍然不足以指导决策。返工可能来自需求理解偏差、数据质量问题、方案评审遗漏、配置错误、测试覆盖不足或客户流程变化。不同来源需要不同措施,不能一律通过增加测试人员解决。
在案例演练中,团队把返工按原因分类后发现,最有价值的改进不是增加检查次数,而是在数据模板确认和字段映射阶段设立一次明确的验收门槛。这样做的目的,是让错误更早暴露:越靠近上线才发现源数据缺失,修复成本通常越高,还会波及导入、核对、培训和验收。
组织可以采用简单的原因编码,不必追求完美分类。比如每次返工选择一个主要原因,并允许补充说明;每月复盘前两类原因,制定一个可以验证的改进动作。若分类规则过于复杂,团队会为了填表耗时;若完全没有原因信息,管理层又只能凭印象分配改进资源。
5. 观察四:管理动作的结果要同时看交付与负担
资源调整不能只看里程碑是否提前,还要观察代价。例如,增加加班可能让交付日期看起来改善,却带来缺勤、错误和离职风险;把专家集中到一个项目,可能救下该项目,却让另外几个项目的风险上升。因此,评估改进效果至少要同时看交付、质量、负荷和客户依赖。

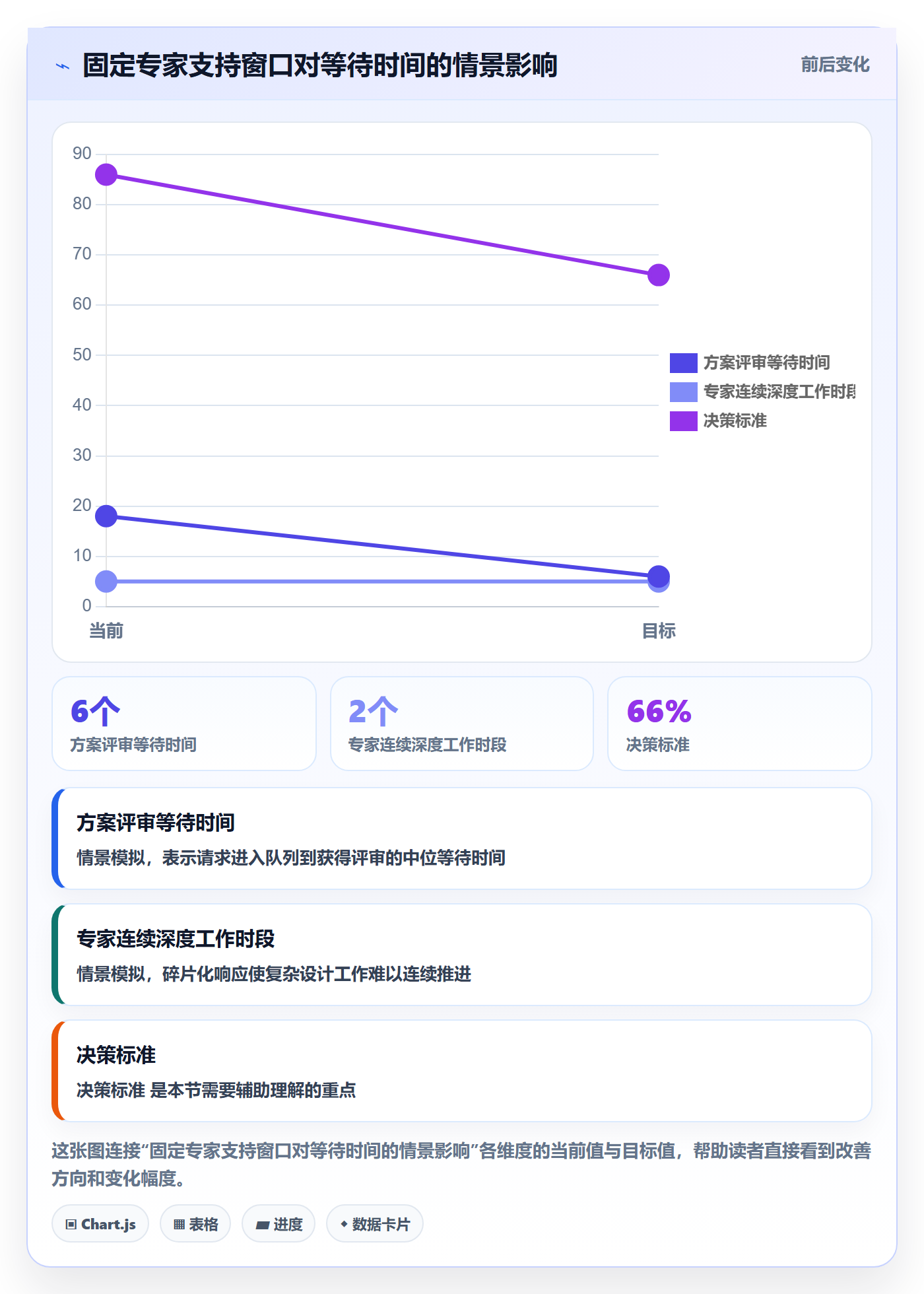

情景模拟中,如果固定专家支持窗口使方案确认等待从平均 6 个工作日降到 3 个工作日,团队可能更快开始执行;但如果会议窗口过多,专家的深度工作时间会被侵蚀。安排机制不是越刚性越好,应观察等待是否下降、返工是否增加、专家连续工作时间是否改善,再决定保留或调整。

六、操作步骤:从资源盘点到滚动纠偏
1. 第一步:明确资源管理的决策边界
启动资源管理前,先说明这套机制要解决什么问题。是项目之间的专家争用、交付承诺经常失准、关键岗位缺少替补,还是管理层无法看到未来两个月的容量缺口?目标过宽,容易演变成“所有人员都要录入所有工作”,造成大量数据却没有明确决策价值。
同时要确定谁有权做什么决定。项目经理可以调整项目内部任务顺序,资源负责人可以提出跨项目调配建议,业务负责人可能需要批准范围或日期变化。若没有决策权边界,资源计划会上发现冲突,散会后仍然无人拍板。
- 列出当前最影响交付的三类资源问题。
- 定义每类问题对应的决策人和升级路径。
- 确定需要观察的时间范围,例如未来四至八周。
- 限定初期纳入的项目和技能,不必一次覆盖整个组织。
- 约定计划更新频率,以及变更留痕方式。
2. 第二步:建立统一的任务和技能口径
多个项目使用不同的任务名称,会让资源汇总变得困难。一个项目把“上线准备”拆成十项工作,另一个项目把同一类工作写成一个大任务,管理层就无法比较需求。团队需要先统一关键工作类型和技能标签,重点覆盖高频、跨项目共享、容易发生风险的工作。
口径统一不等于限制项目差异。可以保留项目自身的任务层级,但对跨项目分析所需的字段保持一致,例如技能类别、预计投入、状态、依赖类型和风险等级。只要共同字段能支持资源决策,项目团队仍可在执行层保持灵活。
- 选择最近三到五个项目,收集高频任务名称。
- 合并同义项,拆解过宽泛的工作类别。
- 为每类任务标明主技能和可替代技能。
- 写清任务完成标准,减少“看起来做完”的歧义。
- 让项目经理和一线交付人员共同确认口径。
3. 第三步:建立有证据的技能矩阵
第一次做技能矩阵时,不要追求全员、全技能、全历史一次填满。先覆盖影响最大的技能池,例如集成、数据迁移、复杂配置、测试方案和上线支持。用证据更新能力等级,特别标明独立交付能力和复核需求,避免仅凭岗位名称安排关键任务。
对稀缺技能,矩阵还应回答“如果关键人员不可用,组织有什么替代方案”。替代可以是第二人独立交付、专家远程复核、标准化方案、外部资源或调整时间。只有标出替代路径,技能矩阵才能从人才清单变成风险工具。
- 选取六到十二个与交付直接相关的技能标签作为试点。
- 采用四级熟练度描述,并为每级写出可观察行为。
- 为关键等级附上近期项目案例或评审证据。
- 标出单点依赖和替补覆盖情况。
- 每个季度或重大交付后更新一次,而非只在年度盘点时更新。
4. 第四步:盘点有效容量,不把空闲误当产能
容量盘点应以团队的真实工作结构为基础。除项目交付外,支持、内部评审、培训、管理职责、售前协助和休假都需要纳入。开始时可以先用团队级区间估算,再逐步转向技能池和个人容量;如果一上来要求每人精确预报未来数月的每个小时,数据会很快失去可信度。
容量预测适合采用区间,而非单一数字。例如,某项工作预计需要两到三人天,信心为中等;如果方案仍待客户确认,则把它标成预测而非承诺。区间能诚实反映不确定性,也方便管理者看到哪些计划需要补充信息。
- 统计未来周期的工作日、休假和固定职责。
- 按项目交付、支持、管理协作等类别扣除已知占用。
- 为突发事项和不确定任务保留团队缓冲。
- 分别查看团队总容量和关键技能容量。
- 用历史实际投入与预测对比,逐步校准估算区间。
5. 第五步:建立统一的优先级与冲突处理规则
没有优先级规则时,资源管理最终会退化成“谁先找到负责人,谁先拿到人”。这会鼓励频繁插单,让长期交付被短期声音最大的事项挤压。优先级规则不需要复杂打分,但应清楚说明哪些情况可以打断既有安排,哪些情况必须进入评审。
可以考虑业务影响、合同或监管承诺、关键路径、风险暴露、替代能力和调整成本。分数本身不是答案,重要的是不同项目按照同一套问题讨论。对高风险例外,应记录由谁批准、影响了哪些项目,以及后续如何恢复被打断的计划。
- 定义常规、重要和紧急三类请求的准入条件。
- 把紧急插单对原计划造成的影响写出来。
- 明确资源冲突由谁主持、谁参与、谁最终决策。
- 规定不能立即解决时的升级时限。
- 每月复盘插单频率及其对交付的影响。
6. 第六步:形成滚动计划,而不是一次排到项目结束
实施计划通常越靠近当前时间,信息越可靠;越远期,范围、依赖和人员可用性越不确定。因此,资源计划可以采用近细远粗的方式:近期计划细化到任务和人员,远期计划保留技能需求和容量区间。这样既能支持当前执行,也不会把尚未确认的预测伪装成确定排期。
每次滚动更新时,要区分三类变化:实际进展、预测变化和承诺变更。任务提前完成属于实际进展;客户数据迟交导致预计日期调整属于预测变化;正式接受新范围并改动交付目标则属于承诺变更。分类明确后,复盘才不会把所有变化都说成“计划调整”。
7. 第七步:设置异常信号,提前处理而不是月底救火
指标应服务于行动,不必多。建议从容量、交付、等待、质量和稳定性五个维度各选一两个指标。例如,关键技能池未来四周负荷、阻塞任务平均等待时间、里程碑预测偏差、返工工时占比、未经评估的插单数量。指标超过阈值时,要触发具体动作,而不是只在周报中标红。
阈值可以先作为团队建议基准,再通过实际数据校准。比如关键技能池连续两周超过可用容量,就要求评估替补、范围或日期;依赖任务超过约定时间仍未解决,就启动升级;同类返工连续出现,则检查验收门槛和培训材料。阈值不是惩罚线,而是提醒团队及早做决策。
8. 第八步:复盘预测偏差,改善估算而非追究个人
复盘资源计划时,不应只问“谁没按计划完成”,还应问:任务范围是否清楚、估算是否缺少历史参照、客户输入是否及时、技能是否匹配、计划是否被插单打断、缓冲是否合理。只追究个人会鼓励报得更保守或隐藏风险,难以改善组织的预测能力。
建议按任务类型比较计划投入和实际投入,寻找系统性偏差。例如,数据迁移类工作是否总是低估数据清洗;上线支持是否总是漏算客户培训;方案评审是否因为专家过度切换而延后。复盘的目标是修改估算依据、检查清单和资源机制,而不是把一次偏差直接变成员工绩效结论。
七、不同情况下的行动建议:不要让同一套方法解决所有问题
1. 小团队、项目数量少:先做轻量可视化
十人左右、同时运行两三个项目的团队,通常不需要先建复杂的资源治理体系。优先把任务、责任人、关键技能、每周可投入时间和阻塞原因放进同一张共享计划中。每周用三十分钟检查未来两周的冲突,往往比购买系统后再花数月设计流程更有效。
小团队的优势是信息流短,负责人容易直接确认可用性;风险是关键人员单点依赖严重。此时最值得投资的不是复杂报表,而是技能替补和任务交接。至少确保关键工作有第二个人能看懂方案、复核步骤并在紧急情况下接手。
2. 中大型组织、多项目共享专家:建立跨项目资源评审
当项目数多、技能池共享、单一负责人无法看到全局时,才需要更正式的跨项目资源评审。评审会议不应逐项汇报所有工作,而应聚焦未来数周的容量缺口、关键技能排队、重大依赖和需要高层裁决的冲突。
对于 100 人以上的组织,可以用统一平台沉淀项目、工作项、技能和资源视图。以 PingCode 作为示例,适合进一步评估其是否能承载跨项目协作、任务状态与计划信息;实施前仍需验证人员与技能数据如何维护、资源冲突如何审批、历史计划如何留痕,以及管理者能否从报表追溯到具体任务。工具是否合适,取决于组织流程与数据口径能否落地,而不是品牌知名度。
3. 专家资源紧张:保护连续工作时间并培养替补
若少数专家持续被多项目争抢,临时切割成零碎时段往往会降低复杂问题的处理效率。可以将支持请求集中在固定窗口,要求提交最小必要信息,再由专家进行批量评审;对于真正影响关键路径的紧急问题,走明确的例外流程。
与此同时,要把一部分任务改造成可培养的工作包。让专家示范一次、整理决策依据、安排第二人共同执行,再由专家复核结果。短期看,这会占用专家时间;中长期看,能够降低单点风险。不能把“培养替补”理解为把任务扔给新人后要求其自行摸索。
4. 客户依赖严重:管理输入承诺,不要只盯内部排期
当延期主要来自客户数据、权限、业务确认或验收安排时,资源计划要增加外部依赖视图。每项依赖都应有客户责任人、交付物、格式、截止时间和影响说明。内部团队需要给出“如果该输入晚到,哪些任务会受影响”的清晰解释,帮助客户理解等待的实际成本。
如果客户无法按期提供输入,可以讨论替代方案:先用样例数据验证接口、先完成不依赖该输入的配置、缩小本轮范围、调整验收顺序。不是所有等待都可以消除,但可以把等待暴露得更早,让双方共同决定如何处理。
5. 需求经常变化:设置变更评估门槛
需求变化频繁时,单纯追踪人员利用率意义有限,因为容量不断被新范围重新分配。每次变化都应快速回答:新增工作需要什么技能、会影响哪些里程碑、哪些原有任务需要后移、是否需要额外费用或客户确认。变更不能只写成一条新任务,却不记录被挤出的工作。
团队可以把变更分成小型澄清、可控调整和正式范围变更。小型澄清由项目团队处理;影响关键路径或资源承诺的事项进入评估;明显改变合同或验收范围的事项,则按正式变更流程批准。分级有助于避免所有小事都走繁琐审批,也避免重大变化悄悄消耗既有容量。
6. 新团队或历史数据不足:用区间与假设透明起步
新成立的团队往往缺少工时和任务周期历史,不宜为了看起来科学而编造精确产能。可以先采用区间估算,写明依据和假设,再通过几个项目积累数据。比如把任务估为一至三人天,并标记低、中、高信心;当实际完成后,记录差异来自范围、熟练度还是外部等待。
少量可靠数据胜过大量口径不一致的数据。早期重点记录任务类别、技能、计划投入、实际投入、等待原因和变更情况。积累一个到两个项目周期后,再决定是否需要更细的容量预测和成本分析。
八、不同情况下的取舍:效率、弹性和可控性无法同时最大化
1. 高利用率与高弹性之间的取舍
追求高利用率,通常意味着减少闲置、集中安排和提高资源使用效率;追求高弹性,则需要保留缓冲,接受部分时间暂时没有明确任务。实施团队面对不确定性时,完全追求利用率会导致计划脆弱;完全追求弹性则可能造成成本过高。
取舍要看业务后果。项目范围稳定、工作高度重复、依赖少的团队,可以提高计划密度;需求变化快、客户输入不确定、关键技能稀缺的团队,应保留更多灵活容量。缓冲大小不应照搬固定比例,而应根据历史波动、风险承受能力和响应时限来校准。
2. 专家集中与团队自主之间的取舍
把专家集中管理,能够减少多个项目各自占用专家、导致重复切换的情况;但集中管理也可能形成审批队列,让项目团队失去自主权。完全分散给项目组,反过来又可能让稀缺专家被过度占用,难以照顾全局。
较稳妥的方式是分层:标准化、低风险的工作由项目团队自主完成;复杂、高风险、跨项目共用的判断由专家池支持;明确哪些事项需要评审、响应时限是多少、哪些事项可以通过模板和规则自助处理。这样既减少不必要的专家介入,也保留关键风险把关。
3. 细粒度记录与团队负担之间的取舍
数据越细,理论上越容易分析具体任务,但记录成本和维护难度也会增加。团队应先问每个字段是否会改变资源决策。如果某字段既不影响人员选择,也不影响优先级、风险或估算,就不一定值得强制收集。
我通常建议从少量必填字段开始,先让团队形成稳定的更新习惯,再根据实际问题增加信息。尤其不要把所有管理诉求一次性塞进工时系统、项目工具和多份表格。重复录入会削弱数据质量,也会让一线人员觉得资源管理只是额外行政工作。
4. 集中式治理与项目灵活性之间的取舍
组织规模扩大后,统一口径和跨项目可视性变得重要;但过度集中审批会拖慢项目响应。管理层需要统一的是资源规则、关键指标、冲突升级和交付口径,而不是把每个项目的日常任务都变成总部审批事项。
可以把资源决策分成三层:项目内部顺序由项目负责人调整;跨项目共享资源由资源负责人协调;影响重大承诺、成本或客户范围的变化由业务管理层裁决。层级清楚后,团队既有执行空间,也不会让重大冲突长期悬而未决。
5. 内部培养与外部补充之间的取舍
内部培养能积累组织知识、降低单点依赖,但需要时间,也会占用专家辅导容量;外部人员可以快速补充某些专业能力,却需要入场、交接、安全审查和质量复核。选择时不能只比较日费率或人数,还要比较能否及时上手、任务是否持续、知识是否需要留在组织内。
短期、边界清楚、可独立验收的工作,外部支持可能更合适;长期反复出现、涉及核心业务判断或关键客户知识的能力,内部培养通常更值得。也可以采用混合方式:外部资源承担标准化执行,内部专家保留架构、验收和知识沉淀职责。
九、衡量改进:用少量指标验证资源机制有没有产生价值
1. 不要只看资源利用率
利用率可以提示资源分配情况,却不能单独说明交付效率。利用率上升可能代表任务安排更充分,也可能代表团队失去处理异常的空间;利用率下降可能代表闲置,也可能代表人员在等待客户输入或进行必要培训。
因此,资源利用率必须与交付结果和风险信号一起看。至少同时观察里程碑预测偏差、关键技能池负荷、阻塞等待、返工、临时插单和团队加班。管理者要能解释指标变化背后的原因,而不是看到数字升降就直接下结论。
2. 让指标对应动作,而非变成汇报装饰
| 指标 | 它能回答的问题 | 出现异常时的动作 | 使用边界 |
|---|---|---|---|
| 关键技能池未来四周计划负荷 | 稀缺技能是否超过可用容量 | 协调时段、安排替补、调整范围或日期 | 不能只看全员平均负荷 |
| 里程碑预测偏差 | 项目预测是否持续偏离基线 | 复核依赖、变更和估算假设 | 需要区分项目范围变更与执行偏差 |
| 阻塞任务等待时间 | 工作是在执行还是在等待输入 | 指定依赖负责人并启动升级 | 要按等待原因分类,不能只统计总时长 |
| 返工工时占比 | 资源是否被重复工作消耗 | 分析高频原因并改进验收门槛 | 返工定义应统一,避免重复计入 |
| 紧急插单次数 | 计划稳定性是否被临时事项破坏 | 审查插单准入和被挤出的任务 | 紧急事件本身不一定代表管理失败 |
3. 用趋势和原因复盘,不用单点排名惩罚团队
某一周的负荷和交付数据容易受项目阶段、假期和重大故障影响。团队更适合观察数周趋势,并结合工作类型和项目阶段解释变化。若只根据单月数据给个人或项目排名,容易诱发挑选简单任务、隐藏风险或调整记录口径。
指标应帮助管理者找出系统问题。例如,某技能池连续多个周期超负荷,说明培养或外部支持机制可能不足;阻塞等待集中在客户数据,说明启动阶段的输入约定需要改进;返工长期集中在同一类配置,说明模板、培训或验收检查项需要更新。
十、实施管理软件:先定数据与流程,再决定工具
1. 先写清楚要解决的管理问题
团队评估管理软件时,应先列出当前需要解决的问题,而不是从功能菜单开始。比如管理层是否需要看未来容量缺口,项目经理是否需要知道关键人员是否被其他项目占用,资源负责人是否需要记录冲突决定,一线成员是否能快速更新任务状态。需求越具体,越容易判断工具到底减少了什么成本。
如果现有流程没有统一任务状态、技能标签和更新时间,软件很难直接给出可信的资源视图。上线前需要明确数据责任人:谁创建任务、谁维护人员技能、谁确认投入、谁更新依赖状态。没有责任人的字段,最终常常变成“系统里有数据,但大家都不确定数据是否是真的”。
2. 评估时重点看五类能力
- 资源对象是否可建模:能否区分团队、角色、技能和个人,而非只统计任务数量。
- 计划与实际能否衔接:能否比较预测投入、实际进展和变更记录。
- 依赖是否可见:能否追踪客户输入、权限、环境和审批等前置条件。
- 权限和审计是否合适:不同项目、部门和管理层能否看到各自需要的信息。
- 数据能否支持决策:报表能否从汇总下钻到任务和责任人,且口径可以解释。
在中大型组织的评估中,可以把 PingCode 纳入候选方案,并通过小范围试点验证其项目协作、工作项管理和资源信息是否符合现有流程。试点时应选一个项目组合或一个共享技能池,而不是只选单个项目做演示;单项目往往无法验证跨项目冲突、数据维护责任和管理审批是否真的可运行。
3. 试点要验证行为改变,而不只是页面是否好看
有效试点至少要覆盖一个完整的计划周期,并观察团队是否因此更早发现冲突、减少人工汇总、降低等待和提高预测质量。如果只是把原来的表格搬进系统,团队仍然靠私聊确认人员、靠会议解释数据,那么工具并没有改变管理机制。
试点开始前先记录基线,例如每周整理资源计划需要多少人工时间、跨项目冲突平均多久解决、关键任务等待多长时间、预测变化是否有记录。试点结束后比较同口径指标,并访谈项目经理和实施人员,确认改善是否来自流程,还是仅仅来自项目阶段变化。
十一、可直接采用的周度资源例会流程
1. 会前准备:只提交需要决策的信息
资源例会不应成为所有项目逐项念进度的会议。会前由项目负责人更新未来数周任务、预计投入、依赖和风险;资源负责人汇总技能池负荷与冲突;需要裁决的事项写出备选方案及影响。信息完整的项目无需在会上重复讲述。
- 项目负责人更新里程碑预测、关键任务和未满足依赖。
- 资源负责人检查技能池负荷、人员重复占用和替补情况。
- 相关负责人把冲突写成选项,并说明对日期、范围、成本的影响。
- 参会人提前查看材料,只把需要讨论的事项列入议程。
2. 会议中:按风险和决策顺序处理
会议顺序可以先处理影响近期关键路径的冲突,再讨论中期容量缺口,最后处理能力培养和流程改进。每个事项都要形成结论:谁负责、采取什么动作、影响哪些计划、何时复查。若议题缺少必要信息,应明确补充负责人和决策期限,不要把它留成无期限的“再看看”。
- 确认未来两周是否存在关键技能超载或单点依赖。
- 处理已影响里程碑的资源冲突和外部依赖。
- 评估紧急插单对既有承诺的挤出影响。
- 确认需要范围、日期或成本层面裁决的事项。
- 记录决定、责任人、截止时间和受影响项目。
3. 会后:检查决定是否转化为计划变化
资源例会真正的产出不是会议纪要,而是计划变化被执行。会后应在约定时间内更新人员安排、任务优先级、依赖负责人和里程碑预测。下一次会议首先检查上次决定是否落地、是否产生意外影响,再开始讨论新问题。
如果同一类冲突每周重复出现,说明问题不只是个人协调效率,而是规则或能力结构需要调整。例如,专家池长期排队,可能需要重新设计评审方式;客户输入反复迟到,可能要修改启动准备清单;临时插单持续增加,则需要重新评估紧急事项准入。
十二、结尾:资源管理的关键,不是把每个人填满
1. 最重要的独特视角:管理瓶颈,而不是管理忙碌
资源管理最容易被误解为“谁还有空,就把任务给谁”。但实施团队真正的效率,往往取决于关键技能是否匹配、依赖是否及时、决策是否明确,以及返工能否在早期被发现。总人数、日历工时和个人忙碌程度,都只是局部信息,不能单独证明团队有能力按期交付。
因此,我会把资源管理的成熟度归结为一个问题:当计划发生变化时,团队能否迅速说清楚变化来自哪里、影响谁、有哪些选择、每个选择的代价是什么。能回答这四个问题,资源计划就不只是排期表,而是可以支撑决策的经营信息。
2. 下一步:用两周完成一次轻量诊断
如果团队目前没有成熟机制,可以先用两周做一个小型诊断,不必等系统上线。第一周收集未来四周的任务、技能需求、人员可用时间和外部依赖;第二周识别超载技能池、等待最长的依赖、返工最多的任务类型,并和项目负责人共同确定三项改进动作。
- 选择一个项目组合或一个共享技能池作为试点。
- 统一未来四周任务的技能、投入、依赖和状态口径。
- 区分团队总负荷与关键技能池负荷。
- 把等待、返工和紧急插单作为独立原因记录。
- 每周检查一次异常,明确负责人、动作和复查日期。
- 一个月后比较里程碑预测、等待时间和计划维护成本,再决定是否扩大范围或引入管理平台。
不必一开始就追求精确到小时的预测,也不必用高利用率证明管理有效。先让关键冲突可见,让承诺建立在真实容量和明确依赖之上,再用交付结果校准计划。好的资源管理不是让每个人一直很忙,而是让有限的技能在正确的时间,解决对交付最重要的问题。
常见问题解答(FAQ)
1. 实施团队如何通过资源管理提升交付效率?
我负责过多个客户项目并行的实施团队,常遇到顾问看起来都很忙,关键项目却频繁延期的情况。我想知道,资源管理究竟该从哪里下手,才能减少忙乱而不是多做一张表?
先把“忙”拆成可判断的工作量:按项目列出实施阶段、待办事项、预计工时、负责人和最晚完成时间,再把每个人未来两周的可用工时与已承诺工时放在一起核对。比如某顾问每周可投入32小时,已有任务占28小时,就不应再把一个需要10小时的客户培训直接塞进本周;要么调整优先级,要么更换负责人或交付时间。
判断是否有效,不看表格是否完整,而看延期任务、临时换人和超负荷工时是否连续下降。
2. 实施项目的人员分配,应该按技能还是按空闲时间?
我手上有几个实施顾问,大家的日程都排得很满,但客户现场的问题并不是谁有空谁都能解决。我不确定分配任务时,应该优先看技能匹配,还是先把工作平均分给所有人?
先按技能匹配,再在符合条件的人选中比较可用容量;只按空闲时间分配,容易让不熟悉业务或系统配置的人接下高风险任务,后续返工反而占用更多资源。可以建立轻量技能矩阵,按“可独立交付、需复核、暂不承担”标注关键能力,例如数据迁移、接口联调、用户培训。
对于高风险任务,安排一名主责和一名复核者,并把复核工时计入计划;对于标准化、低风险工作,再优先交给有空档的成员。
3. 资源计划应该多久更新一次,才能避免排期失真?
我发现项目启动时做的排期,过一两周就会被客户延迟确认、需求变更和现场问题打乱。我不想天天改计划,但也担心等到周会才发现资源早已冲突,应该采用什么更新节奏?
建议采用“每周滚动核对、重大变化即时调整”的节奏,而不是每天重排所有任务。周会上集中检查未来两周的人员占用、关键依赖和客户待确认事项;若客户推迟验收、接口条件未就绪或核心人员请假,则当天更新受影响任务及替代方案。计划里应区分已确认工作与待条件满足的工作,后者不要按确定日期占满人员容量。
这样既减少维护成本,也能在资源冲突真正影响交付前暴露问题。
4. 实施团队怎样处理多个项目同时抢同一位专家的情况?
我经常遇到同一位技术专家被几个项目同时预约,大家都说自己的客户最紧急,最后专家疲于切换,任务也没有按时完成。我想知道怎样设定优先级,才能让分配有依据,而不是靠谁催得更急?
不要以催促次数决定优先级,先比较四项因素:客户承诺日期、业务影响、任务是否阻塞其他成员、延迟后能否补救。可将任务分为必须按期完成、可协商调整、可暂缓三档,并由实施负责人和项目负责人共同确认;同一专家的工作尽量按半天或整天集中安排,避免上午处理一个项目、下午切换到另一个项目造成上下文损耗。
若专家连续两周超出可用工时,应调整范围、交付顺序或培养备份人员,而不是继续把加班当作资源方案。
核心关键词
文章包含AI辅助创作:资源管理如何做好技能?实施团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586295
读者评论
有效容量这个口径很实用。我们以前按每人每周五天排计划,实际还要接客户问题和开例会,后来把支持工时单独统计,延期原因清楚了不少。
技能矩阵最好和近期项目记录一起更新。团队里有人过去做过数据迁移,但很久没碰过,直接按“熟练”安排,最后还是需要别人复核。
客户侧依赖确实容易漏掉。不过客户提交资料的时间有时很难提前确认,计划里除了写负责人和截止日期,是否也该明确逾期后的调整规则?
