资源分配失控,通常不是“人不够”这么简单:产品经理手里可能同时有路线图、需求池和迭代计划,却仍说不清关键岗位下个月能投入多少、哪些承诺会因此延期。我的判断是,资源管理落地的关键不在于把每个人排满,而在于把需求优先级、可用产能、技能约束和变更成本放进同一套决策流程,并用少数可复核的指标持续校准。否则,资源表看起来精确,实际只是把不确定性藏进了日期里。
一、核心结论:资源分配的目标不是满负荷,而是兑现优先级
1. 先给资源分配设定正确目标
产品经理做资源管理,不应把“每个人都有任务”当作成功标准。更值得追踪的是:团队是否把有限产能投向最重要的目标,关键交付是否有可行路径,临时变化是否经过透明取舍,以及承诺与实际投入之间的偏差能否被解释。
我通常把资源分配定义为一项持续决策:在某个时间窗口内,依据团队可用产能、目标价值、工作依赖、技能匹配和风险,为候选工作确定投入顺序、责任人和容量边界。这个定义强调了一个容易被忽略的事实:资源管理不是一次排期,而是不断接受新信息、重新分配的机制。
落地时先守住三条原则:产能按真实可用时间计算,而不是按名义工时计算;优先级必须能映射到业务目标或明确风险;每次新增工作都要说明它挤占了什么,而不是只增加一行任务。
2. 把流程设计成一组可检查的决策门
有效流程不是把审批层级叠高,而是确保不同类型的工作在投入资源之前,完成必要的信息准备。产品经理不必逐项审批所有细节,但应该能回答:工作为什么现在做、需要哪些角色、预计投入多大、依赖谁、成功如何判断、发生变化时由谁重新决策。
- 收集需求:统一入口,记录业务目标、用户问题、期望时间和提出方。
- 初筛与分类:区分产品机会、合规事项、故障修复、技术治理和运营支持。
- 价值与风险评估:估算影响、紧急程度、证据强度、不做的后果和不确定性。
- 产能核算:按角色和时间窗口计算净产能,识别技能瓶颈及外部依赖。

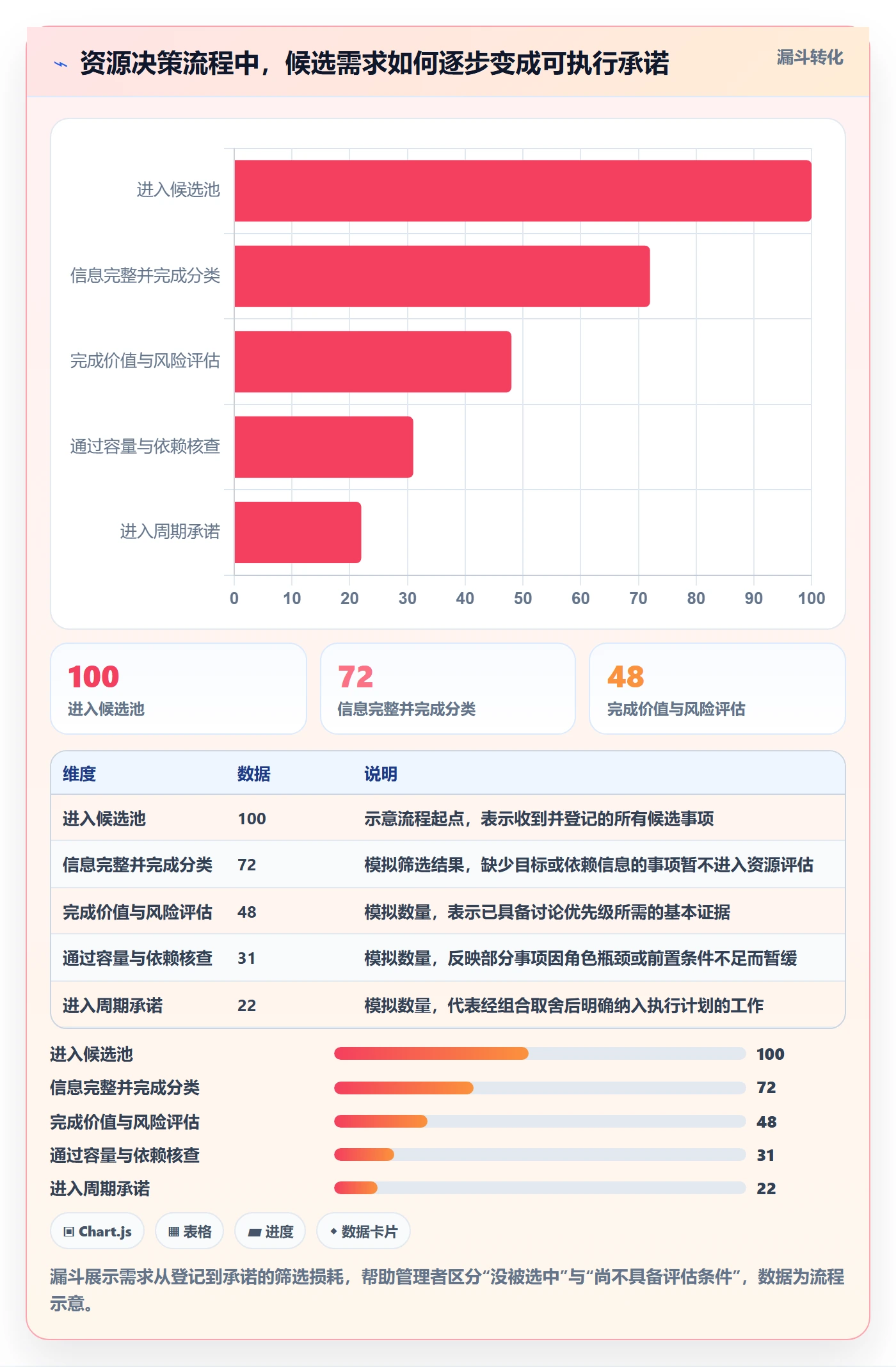

- 组合排布:确定做什么、何时做、谁负责,以及被推迟或取消的工作。
- 执行与复盘:跟踪预测偏差、变更频率和交付结果,定期调整规则。
六个步骤中,最重要的不是“评估打分”,而是把决策记录下来。分数可以帮助排序,却不能代替解释。若两个需求得分相近,一个涉及法定期限,另一个只是提高便利性,团队仍需依据风险和承诺来做选择。
3. 先用少数指标判断系统是否有效
指标不宜一开始就铺满仪表盘。我建议从四类问题开始:产能是否可信、优先级是否稳定、计划是否可兑现、资源是否产生预期价值。每类先选一到两个指标,并说明计算口径、数据来源和决策用途。
| 管理问题 | 建议指标 | 它回答什么 | 不能单独说明什么 |
|---|---|---|---|
| 产能是否可信 | 净可用产能、投入预测偏差 | 计划是否建立在真实可用时间上 | 团队是否做了高价值工作 |
| 优先级是否稳定 | 计划变更率、紧急插单占比 | 决策是否频繁被打断 | 所有变更都是错误决策 |
| 交付是否可兑现 | 承诺完成率、交付周期 | 预测与执行之间是否有稳定关系 | 延迟一定由执行团队造成 |
| 投入是否有效 | 目标结果达成率、需求采用情况 | 交付是否产生预期业务或用户结果 | 短期结果足以证明长期价值 |
我不建议把利用率作为唯一的核心指标。一个团队利用率持续接近满载,可能只是没有给故障、评审、沟通和探索留下缓冲。看起来很忙,并不等于更能交付;甚至可能意味着系统已经没有吸收波动的能力。

二、背景与真实场景:为什么产品经理经常“有计划,却没有产能”
1. 名义人数不等于可用资源
资源表上写着十名工程师,并不意味着某个迭代能获得十个人的完整时间。团队还要承担线上问题、代码评审、跨部门会议、技术支持、休假和既有项目维护。若把名义人数直接乘以工作日,计划会系统性高估可用产能。
我建议按角色核算,而不是只算团队总人天。产品交付往往被稀缺角色限制:移动端开发充足,不代表后端接口能同步完成;工程能力充足,也不代表测试、数据分析或安全评审能及时跟上。总人天看似有余,关键技能仍可能形成排队。
2. 多项目共享同一批人,冲突会被隐藏
在中大型组织里,同一位架构师可能同时支持多个产品线,同一位测试人员也可能服务多个迭代。每个项目负责人都按“部分投入”做计划,合起来却可能超过一个人的真实工作时间。冲突通常不会在分配表里自动消失,只会在等待、切换和延期中出现。
这种情况在100人以上的组织尤其常见:团队边界、职能边界和项目边界并不重合。产品经理要判断的不只是“谁有空”,还包括“谁能在需要的时间段内提供连续投入”。一个人每周只剩两小时,不一定能有效支持一个需要频繁决策和上下文切换的任务。
3. 计划日期经常早于依赖确认
常见场景是产品需求已经排入版本,数据团队的埋点方案、法务评估、外部接口和发布窗口却尚未确认。团队把“开始开发”当成“整体可交付”,直到测试或上线阶段才发现依赖并未到位。
我会把依赖拆成明确的前置条件,并标注责任人、最晚确认时间和未满足时的替代方案。对于高风险依赖,不能只写“等待某团队支持”,而要说明等待超过几天后会影响哪个里程碑,以及是否有降级方案。
4. 资源讨论的单位不同,导致会议看似达成一致
业务方说的是“本季度必须上线”,研发负责人说的是“需要两名后端投入三周”,产品经理说的是“先做最小版本”。三者使用的时间单位、范围和风险假设并不一致。没有统一口径,会议结束时每个人都可能认为自己得到了承诺。
开资源评审会前,我会要求至少对齐四个要素:交付范围、时间窗口、角色需求和成功标准。若其中任何一项仍是待确认状态,会议结果只能记为“待估算”或“条件性承诺”,不能包装成确定排期。

三、常见误区:看似精细的排期,为什么仍然不可靠
1. 把人员利用率当成资源管理的最终目标
利用率能描述时间被安排的程度,却不直接衡量产出价值。若团队被要求每周都接近满负荷,会议、故障和返工就会转化为加班或延期。资源规划的目标应是提高可预测的有效交付,而不是把每个空档填满。
更有用的做法是同时查看利用率、承诺完成率和突发工作占比。若利用率高、承诺完成率低,说明负荷或计划方式值得检查;若利用率较低但业务结果稳定,可能是团队有意保留应急能力,不能简单判定为浪费。
2. 用单一评分公式制造客观幻觉
有些团队把业务价值、用户影响、成本和风险加权相加,再按总分排序。公式有助于把讨论结构化,但输入往往包含判断。比如“用户影响高”是由调研、行为数据还是业务方经验得出?如果证据强弱没有标记,精确到小数点的分数只会让主观判断显得更像事实。
我会把评分当作讨论的起点,而不是自动排序器。对关键需求,除了分数还要记录证据来源、置信度、不可逆成本和最迟决策日期。对于法定期限、重大故障和安全风险,应设置明确的优先规则,不要让它们被普通价值分数稀释。
3. 用个人工时精确到小时,掩盖估算不确定性
在早期需求上估到“某人需要17小时”,并不一定比估成“约两到三天”更准确。工作尚未拆解、外部依赖未确认时,过度精确容易造成错误承诺,也会让后续偏差被误解为个人效率问题。
对于探索性工作,我更倾向于先安排有上限的验证投入,例如限定一周完成技术验证或用户访谈,再根据结果决定是否进入正式交付。资源分配不是对未知工作强行报出精确工时,而是用阶段性投入降低不确定性。
4. 计划变更只记结果,不记录原因
如果仪表盘只显示“本月计划变更12次”,管理者仍不知道问题来自业务方向改变、紧急故障、估算偏差、依赖迟到,还是资源在不同负责人之间被反复借调。没有原因分类,团队很难判断应该改善需求治理、估算能力还是跨团队协作。
变更记录不必写成长篇报告。至少保留变更时间、触发原因、受影响工作、决策人、资源影响和补救方案。这个小动作通常比再增加一套复杂排期软件更能帮助复盘。
5. 把工具上线当作流程落地
管理平台可以统一需求、计划、责任人和进展,但它无法替团队决定价值权重、资源边界和争议升级规则。若组织原本没有明确的决策权,工具只会把原先的口头争论搬进字段和审批流。
以PingCode这类面向中大型团队的项目管理平台为例,可以把需求、工作项、版本和团队协作信息放在统一工作空间中,减少分散表格造成的口径不一致。是否启用具体功能、如何设置字段和流程,应以组织当前的管理问题为准;平台不能替代真实产能核算和管理者之间的取舍。
四、专业判断逻辑:把需求优先级、产能和风险放在一起
1. 先确定工作分类,再比较优先级
不同工作不适合用一把尺子比较。合规整改、线上故障、战略项目和体验优化的价值体现方式不同。如果把所有事项直接塞入同一排行榜,团队可能让短期可量化的项目挤掉高风险但低频的事项。
我通常先分成四类:必须履行的约束工作、降低重大风险的工作、推动战略结果的工作、改善体验或效率的工作。分类不是为了固定优先级,而是先识别各自的决策规则,再在同一类或相似约束下比较。
| 工作类型 | 主要判断依据 | 资源安排建议 | 关键风险 |
|---|---|---|---|
| 合规与硬期限 | 法规要求、合同日期、处罚或审计风险 | 确认边界与最小合规交付,提前锁定关键角色 | 范围膨胀导致真正必需部分反而延期 |
| 故障与稳定性 | 影响用户数、严重程度、恢复时间和复发概率 | 先止损,再安排根因处理与长期治理 | 只解决表面症状,未投入复发预防 |
| 战略项目 | 与目标的关联、证据强度、投入规模和可逆性 | 分阶段投入,设置验证点和继续条件 | 一次性投入过大,导致沉没成本绑架决策 |
| 体验与效率优化 | 问题频率、受影响用户、收益预期和实施成本 | 组合成批处理,避免小事项频繁打断主线 | 单项看似便宜,累计维护成本却不可见 |
2. 用“价值、紧迫、证据、代价”四问代替空泛争论
对每项候选工作,我建议产品经理和团队共同回答四个问题。第一,完成后改变什么业务或用户结果?第二,延迟一个周期会造成什么损失?第三,当前判断有多少证据支持?第四,投入它会挤占哪些其他工作?这四问可以避免只讨论“重要不重要”。
若一项工作价值潜力很高但证据不足,合理方案往往不是立刻投入完整团队,而是先分配少量研究或验证产能。若价值中等但期限刚性强,则应讨论最小范围与风险控制。若价值和证据都弱,却要求大量稀缺资源,就应明确要求补充依据或暂缓承诺。
3. 用净产能而非名义产能安排工作

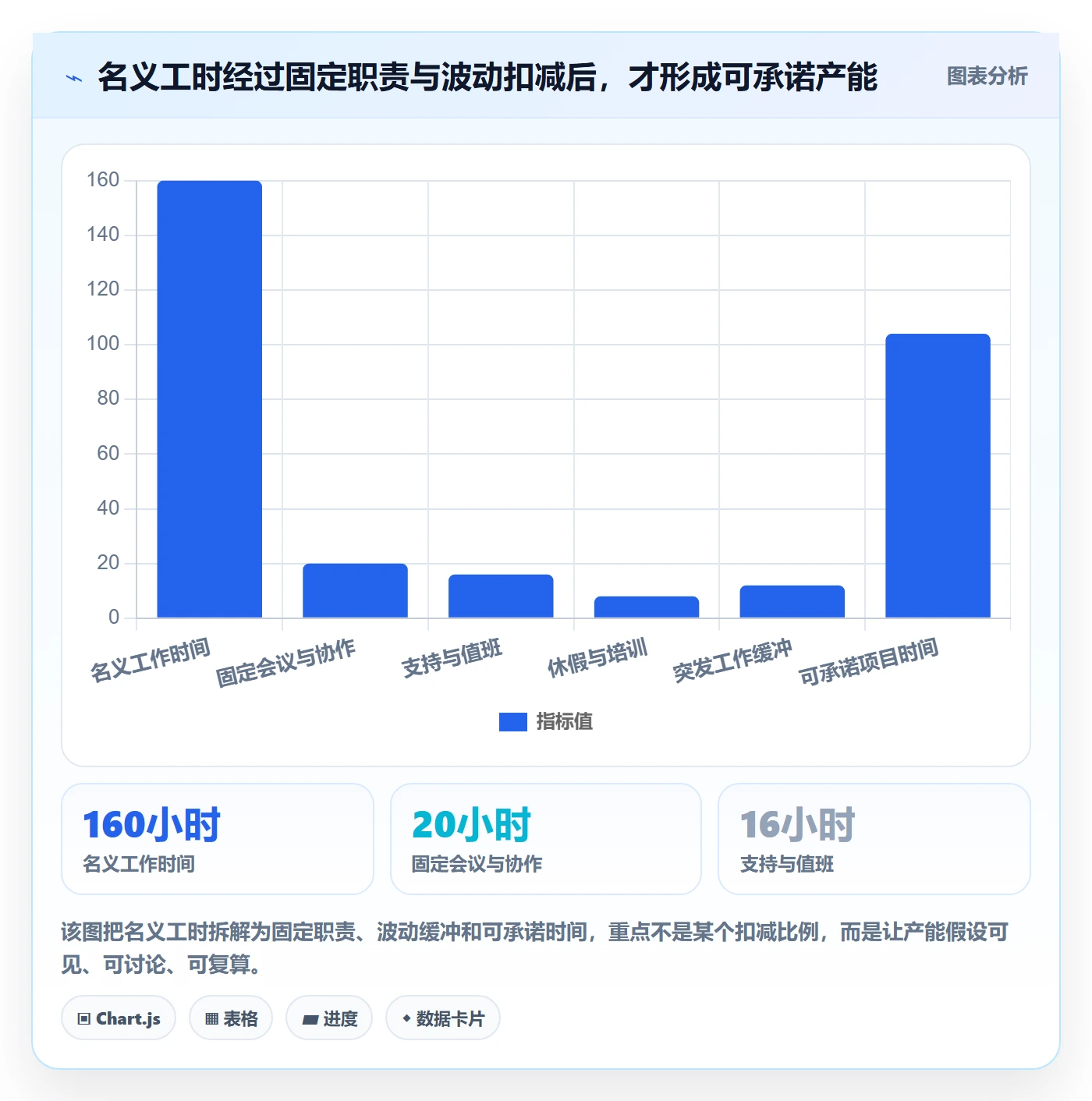

净产能的计算需要结合团队自己的历史,不存在适用于所有组织的统一折扣。一个便于启动的估算框架是:计划工时减去已知会议、值班、支持、休假和固定职责,再根据近期突发工作记录预留缓冲。
例如,某位工程师一个月有160小时名义工作时间,其中固定会议约20小时、值班和支持约16小时、休假培训约8小时,剩余116小时也不应自动全部承诺给项目。若该团队过去三个月平均出现每月12小时的突发工作,资源计划就应考虑这部分历史负荷,而不是假装它不会发生。
这里的数字只是计算示例,不是推荐基准。真正的缓冲应根据角色、系统稳定性和变更频率分开估算。线上故障多的团队,与需求已冻结、依赖清晰的专项团队,产能结构明显不同。
4. 用瓶颈角色决定整体节奏
一个功能通常需要多个角色串行或并行协作。若设计需两天、开发需八天、测试需五天,但测试只有一位同事并同时支持多个项目,那么整体日期不能简单把各角色人天相加后平均分摊。
我会按角色建立容量视图,标注关键工作在时间轴上的需求峰值。如果峰值集中在同一周,应优先调整范围、错开工作或补充可替代能力,而不是要求瓶颈角色“再想办法”。资源的可替代性也要明确:会做相邻工作,不代表无需培训就能无风险接手。

5. 把不确定性纳入排期,而不是藏在备注里

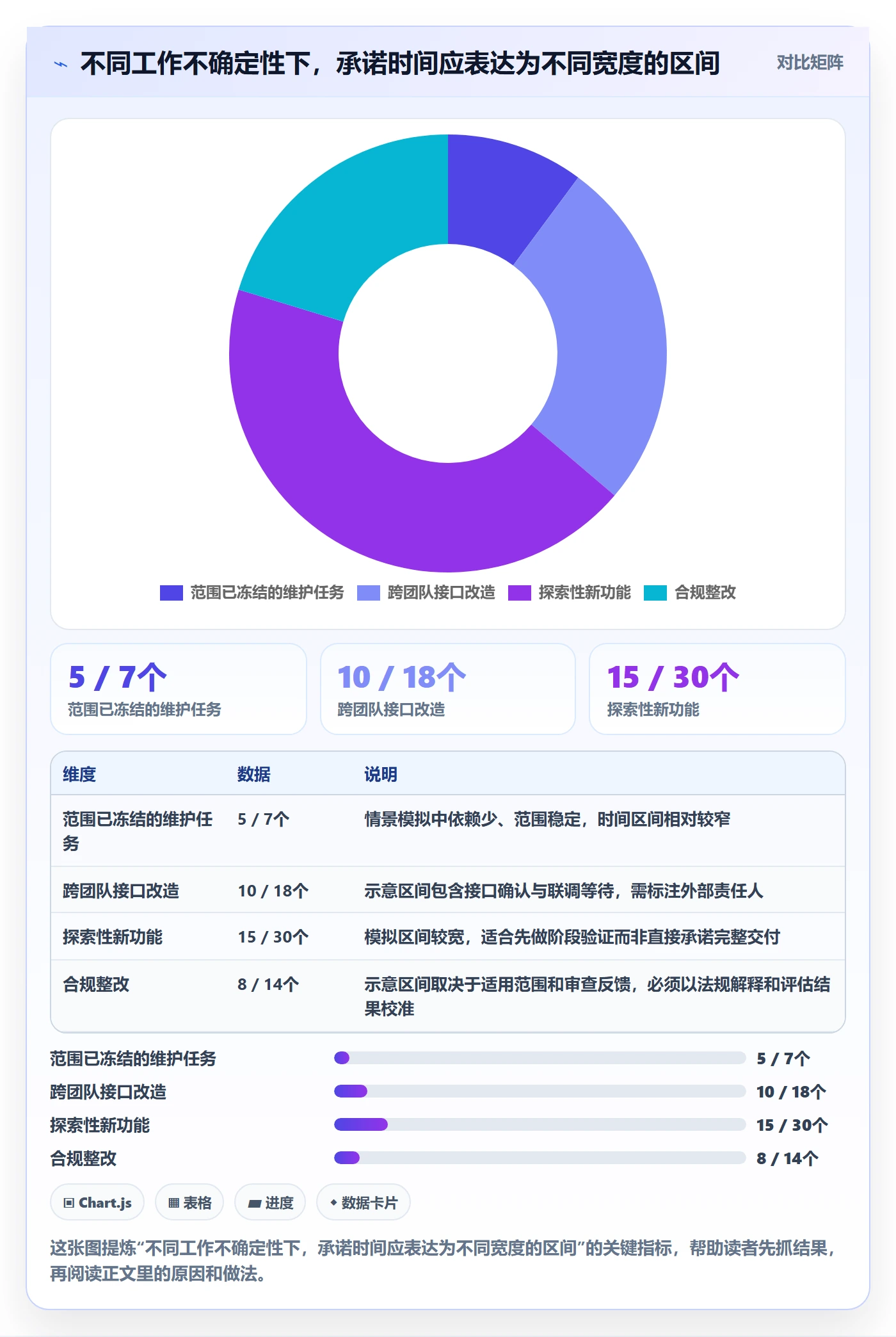

资源计划至少应区分确定工作、待验证工作和外部依赖工作。确定工作可以进入承诺计划;待验证工作应设置探索时限和决策点;外部依赖工作应标注责任人、等待期限和替代路径。这样,日期不再是单一承诺,而是由条件支撑的判断。
在高不确定性项目里,我会使用区间而非单点日期,例如“预计在本月下旬完成,前提是接口在某日前提供”。区间不是逃避承诺,而是把影响交付的条件说清楚。等依赖满足、范围收敛后,再缩小区间。
五、案例与数据观察:一个模拟团队如何从“排满”改为“可承诺”
1. 案例边界:这是用于演示方法的情景模拟
下面的案例是情景模拟,不代表某家企业的真实经营数据,也不应被引用为行业统计。它的用途是展示资源分配方法如何改变计划结构。案例团队有32人,包含产品、设计、研发、测试和数据角色,季度内同时承担版本交付、线上支持、合规改造和技术治理。
初始状态下,团队按人员数量估算产能,将大多数工程师排到接近满载。业务提出的新增需求通常直接进入迭代计划;跨团队依赖往往在开发开始后才确认。结果是版本数量不少,承诺完成率却不稳定,产品经理每周都要解释为什么原定事项又被挪动。
2. 先复原负荷,而不是先追责延迟
团队没有先把延期归因于估算不准,而是回看近八周工作记录,将投入拆成计划交付、线上支持、跨团队协作、返工和临时需求。复盘发现,突发支持并非偶发噪声,而是持续占用一部分开发和测试时间;项目排期却始终按全量产能计算。
另一个发现是测试工作集中在版本后半段,多个项目同时进入验收,导致测试排队。单看每个项目的研发人天,资源似乎足够;按角色和周次展开后,测试容量才是关键瓶颈。团队因此先调整工作顺序和验收节奏,再讨论是否需要增加人手。
3. 调整流程:把新增需求与机会成本绑定
团队建立每周一次的资源决策会,参与者包括产品负责人、研发代表、测试负责人和业务代表。每个新需求必须带上目标、最晚决策时间、初步范围、角色需求和不做的影响。评审时不只问“能不能做”,还要明确“如果现在做,哪个已排工作后移”。
对于重大临时事项,团队设置快速通道,但快速通道不等于免除记录。若故障确需立即处理,就记录被暂停的工作、影响角色和恢复条件。业务方由此看到新增优先级的真实代价,而产品经理也不必用口头协调去填补资源缺口。
4. 把计划从单点承诺改成分层承诺
团队把未来工作分成三个时间层:近期执行区间、下一阶段准备区间和远期机会区间。近期工作需要较完整的范围和依赖信息;下一阶段允许存在少量估算区间;更远期只保留目标与优先级,不把尚未验证的方案写成确定日期。
这种分层能减少“季度路线图就是季度承诺”的误解。产品经理仍然给出方向和预期,但同时说明哪些内容已经具备投入条件、哪些需要验证、哪些会依据结果调整。对中大型组织而言,这比给每个远期需求填一个日期更诚实,也更利于跨团队协调。
5. 用一组示意数据观察变化,而非宣称因果

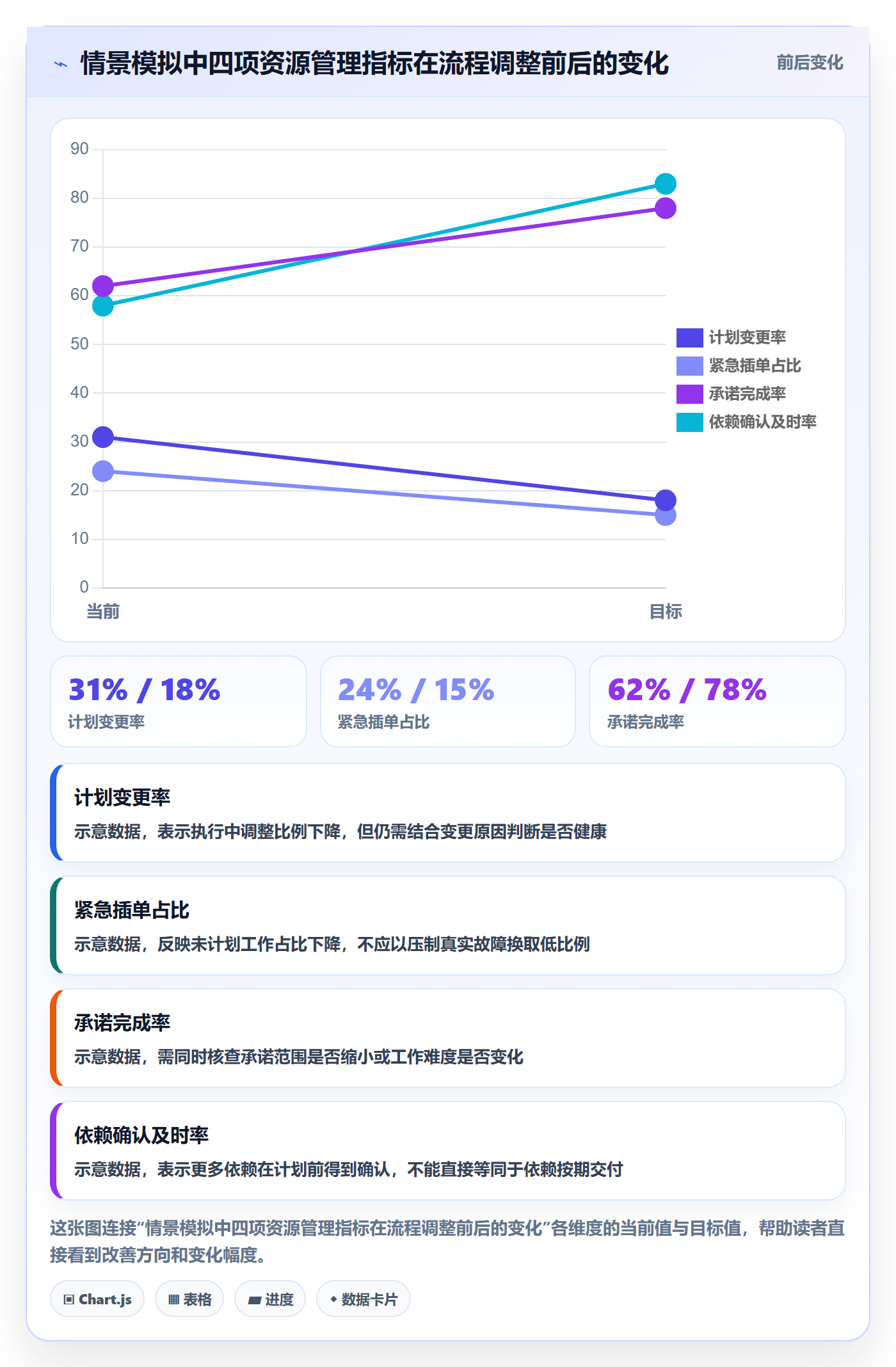

为展示指标看法,下面列出案例模拟中的前后对比。数据是示意口径:计划变更率指周期内进入执行后发生范围或时间调整的工作比例;紧急插单占比指未进入周期计划但需要中途启动的工作量占比;承诺完成率指周期开始时已确认事项中按约定完成的比例。实际应用时,应由组织统一定义后再计算。
| 观察指标 | 调整前 | 调整后情景 | 解读边界 |
|---|---|---|---|
| 计划变更率 | 31% | 18% | 变化可能来自流程调整,也可能受需求环境影响,不能单凭前后对比证明因果 |
| 紧急插单占比 | 24% | 15% | 下降可能代表入口治理改善,也需确认是否有需求被延后登记 |
| 承诺完成率 | 62% | 78% | 应与承诺范围和工作难度一起看,避免通过少承诺制造高完成率 |
| 依赖确认及时率 | 58% | 83% | 反映依赖是否在计划前明确,不代表依赖本身一定按期完成 |
我会把这组数字解读为“流程更可见后,团队更容易管理变化”,而不是“某个工具让效率提升了固定比例”。若要判断效果,至少需要比较多个周期,并检查需求复杂度、团队规模、业务季节性和人员变动等因素。

6. 复盘中最重要的发现:稳定不是不变
流程调整后,团队仍然发生计划变化。区别在于,变更有了分类、影响范围和决策记录。产品经理不再承诺“计划绝不变”,而是承诺“变化会被看见,优先级会被重新确认,被挤占事项会被说明”。这比追求零变更更接近真实管理。
复盘时,团队还发现承诺完成率上升并不自动意味着业务价值增加。因此,下一阶段把目标结果、用户采用和维护成本纳入回顾,而不是只庆祝任务按期关闭。资源管理最终服务于结果,不应把过程指标变成新的终点。
六、落地流程与规范:把每次资源决策做成可复用动作

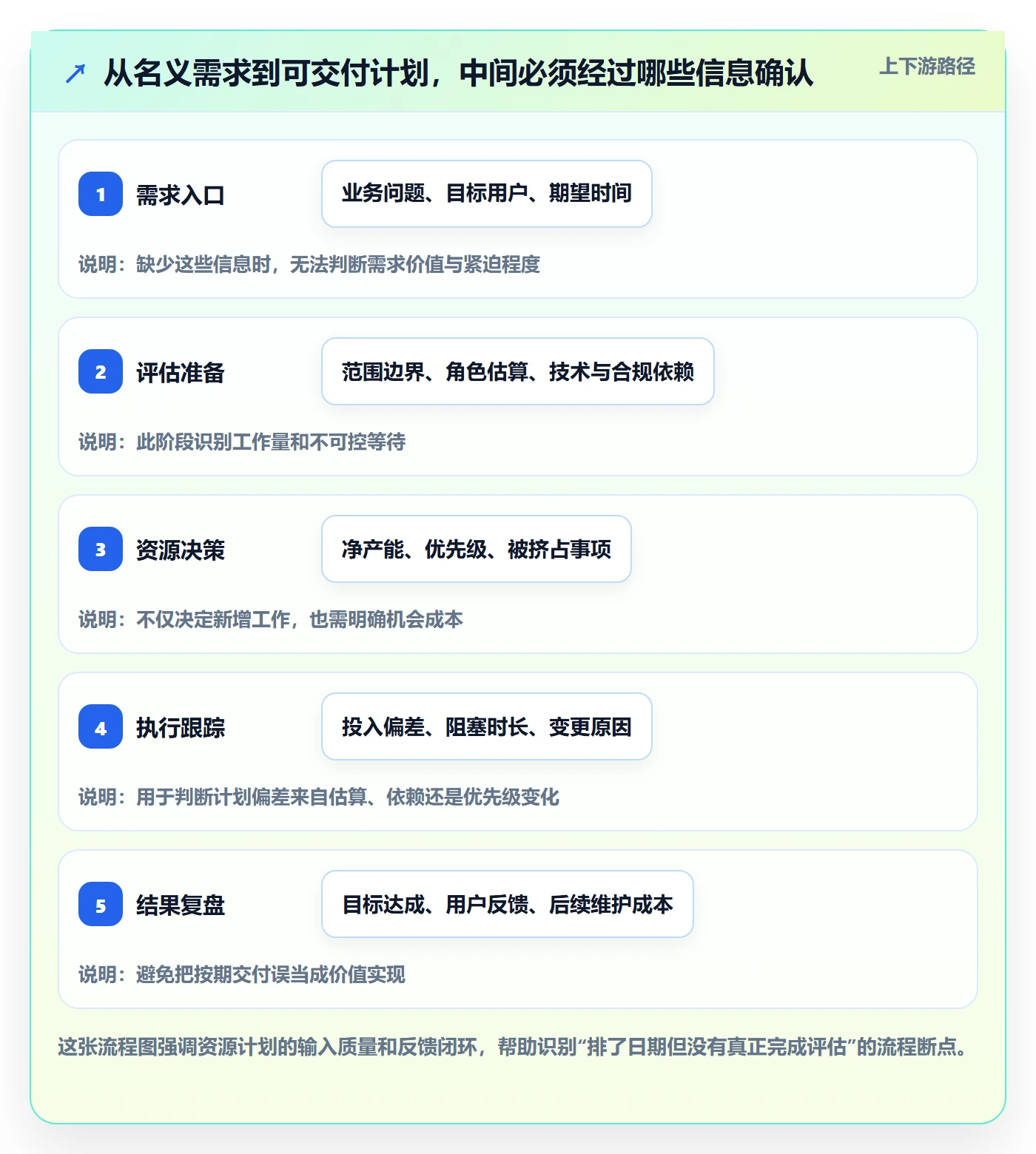

1. 建立统一需求入口和最小信息模板
入口可以来自产品团队、销售、客户成功、运营、技术治理或管理层,但最终要进入同一个可追踪的候选池。统一入口不是要求所有人使用同一张复杂表格,而是保证关键信息有一致的记录位置,避免需求散落在聊天记录、邮件和个人笔记里。
每项候选工作至少记录以下内容:
- 需求名称、提出人、目标用户或受影响对象。
- 要解决的问题,以及当前证据来源。
- 业务目标、风险类型或必须完成的期限。
- 初步范围、关键角色和大致投入区间。
- 外部依赖、前置条件和未确认事项。
- 预期结果指标,以及如何判断是否达到。
- 若不做或延后,可能造成的影响。
模板的价值不在字段越多越好,而在于能让评审者判断是否具备决策条件。对于小型缺陷,可以使用简化模板;对于跨团队战略项目,应增加风险、依赖和阶段验证信息。
2. 采用分层评审,不让所有事项挤在同一会议
资源评审会容易失效,常见原因是低影响事项耗时过多,真正需要管理层取舍的事项却来不及讨论。我建议把评审分为日常筛选、周期组合决策和重大事项升级三层。
- 日常筛选:处理信息补充、重复需求合并、低风险工作归类。
- 周期组合决策:决定下一周期或阶段的优先级、角色容量和被延后事项。
- 重大事项升级:处理跨部门资源冲突、重大风险、预算变化和目标冲突。
会议需要明确决策权。产品经理通常负责需求价值、范围和用户结果;职能负责人负责能力边界、技术风险和团队可用性;业务负责人负责目标优先级与机会成本的认可。若大家都可以提意见,却没有人负责最终取舍,会议结束后仍会回到私下争抢资源。
3. 统一容量口径,记录可用性与技能约束
团队可以按周、迭代或月份核算产能,但同一张资源表必须使用一致单位。若一个部门用人天、另一个用百分比投入,汇总时应明确换算规则,不能把“投入50%”误读成稳定半天,也不能忽视多人共享时的协调成本。
技能约束不应只记录“某人会什么”,还要记录任务需要的熟练度、替代人选和交接成本。关键岗位只有一个人可承担时,应把它标成单点风险,并尽早决定是培养备份、调整范围,还是接受等待风险。
4. 设定计划基线和变更规则
周期开始时,团队应保存一个可追溯的计划基线,包括已承诺工作、角色投入、依赖状态和预期结果。后续更新不应覆盖原始记录,而应保留变更时间和原因。否则,团队只能看到“现在是什么”,无法复盘“为什么会变成这样”。
建议明确三种变更处理方式:影响范围较小,由产品负责人和执行负责人在既定边界内调整;影响跨团队承诺,由相关负责人共同确认;影响组织目标或重大风险,由更高层级进行取舍。升级规则应提前公布,避免每次都靠人际关系决定谁优先。
5. 复盘指标必须能够触发行动
指标只有在能改变决策时才有管理价值。比如,若瓶颈角色连续多个周期负荷超出可用产能,行动可能是调整交付顺序、减少并行项目、培养替代能力或重新协商范围;若紧急插单占比上升,则要分析故障、需求入口和上游承诺,而不是简单要求团队“提升效率”。
每个指标最好配一条触发规则,但不应机械化。例如,计划变更率连续两期高于团队设定阈值时,启动原因复盘;不代表只要一次超标就自动冻结所有需求。阈值应来自团队自己的基线,并随着业务环境变化定期调整。

七、关键指标体系:少而有用,口径先于仪表盘

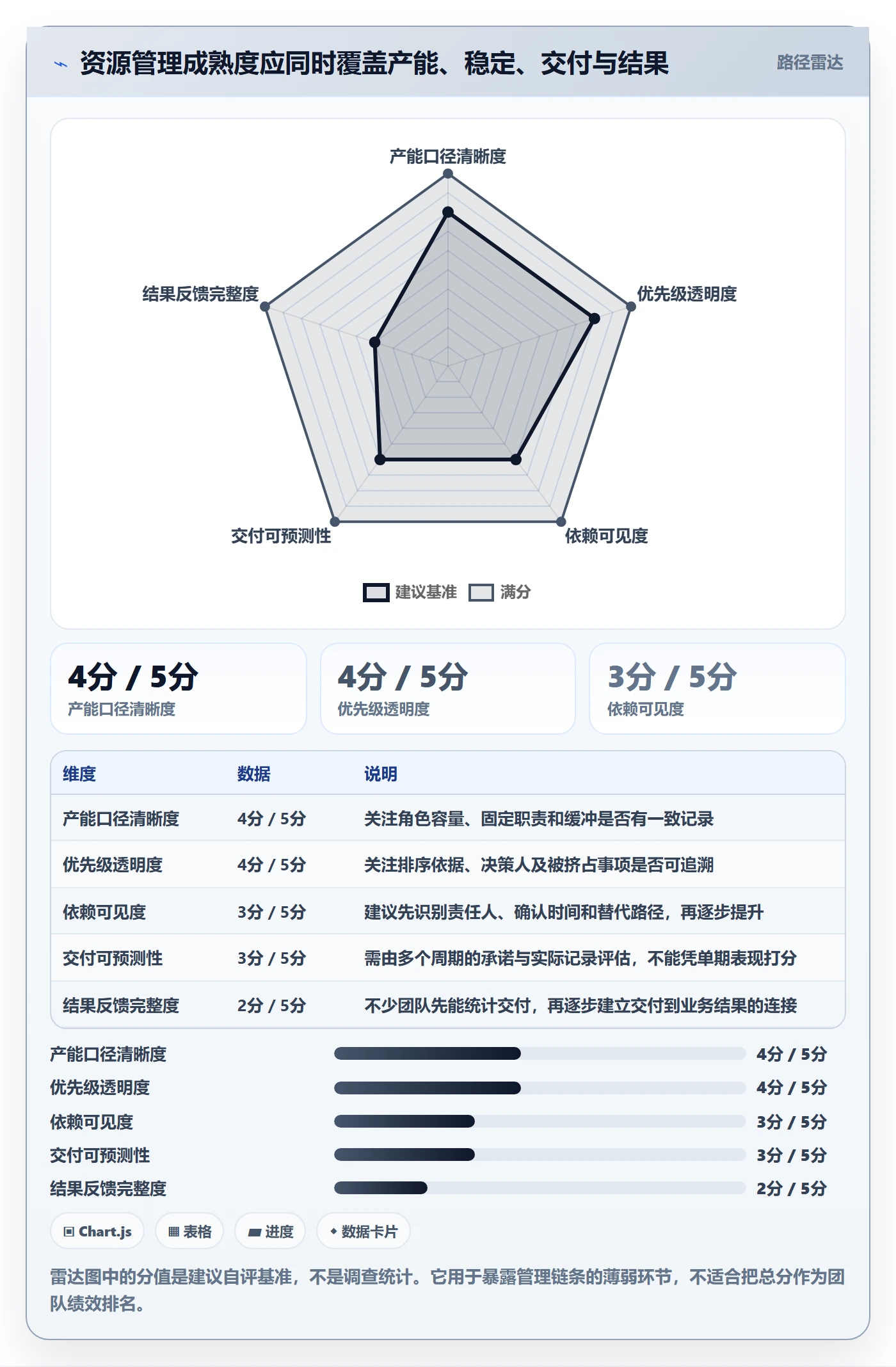

1. 产能类指标:判断计划是不是建在现实上
净可用产能是指定周期内扣除已知固定职责和合理缓冲后的可投入时间。应按角色统计,而不是仅用团队总量。这个指标帮助识别“总人天足够,但关键岗位不足”的情况。
投入预测偏差率可以按工作项或角色计算:实际投入与计划投入的绝对差值,除以计划投入。小样本、高不确定性工作应单独分析,避免少量极端事项扭曲整体判断。偏差高不一定代表估算差,也可能是范围变化或依赖等待未被计入。
瓶颈负荷率关注稀缺角色在某一时间窗内的需求量与可用产能之比。若长期超过团队设定的可持续范围,优先考虑减少并行工作、错开节奏或增加备份能力,而不是持续透支个人。
2. 稳定性指标:判断优先级是否经常被打断
计划变更率要定义是按工作项数、工时还是承诺范围计算。按工作项数计算容易受到拆分粒度影响;按投入时间计算更接近容量影响,但数据采集成本较高。团队应选一种主口径,必要时用另一种做交叉验证。
紧急插单占比反映计划外工作的资源影响。需要区分真实故障、合规紧急事项、商业机会和管理层临时要求,因为这些原因对应的改进方法不同。若指标下降,却伴随故障响应延迟或需求被隐瞒,就不是改善。
优先级切换次数可以观察关键项目在执行中被暂停、恢复或降级的频率。高频切换会产生上下文恢复成本,但不能仅凭次数判断决策质量,还应结合单次切换造成的等待时间和受影响范围。
3. 交付类指标:判断承诺与执行之间的关系
承诺完成率适合观察团队的计划可信度,但必须保留周期开始时的承诺快照,并记录被外部取消、主动降级和新增工作的处理规则。不能通过在周期开始时少承诺、周期中私下加工作来美化数据。
交付周期从工作正式开始到达到约定完成条件,宜按工作类型和规模分组观察。把一个小文案修改和一个跨系统改造混在一起算平均值,解释力很弱。可同时观察中位数和高分位值,识别少数长周期工作对用户等待的影响。
阻塞时长用于发现资源虽已分配,却因等待评审、接口、决策或数据而无法继续的情况。阻塞需要有开始和解除时间、责任边界与原因分类,否则只能得到一个无法采取行动的总天数。
4. 结果类指标:确认资源是否创造了价值
产品团队不能只用需求交付数量证明工作有效。根据业务目标,可以观察用户采用、任务完成率、转化变化、客户支持量、故障复发、处理时长或运营成本。选什么指标,取决于工作试图改变什么。
对于短期难以观测的战略项目,可以使用阶段性领先指标,例如关键假设验证率、试点参与率或关键流程完成情况,但要明确这些是代理指标,不等于长期商业结果。若代理指标长期无法连接到最终结果,就应重新审视验证设计。
5. 建议采用“指标卡”,避免口径反复
| 指标名称 | 口径要点 | 建议观察频率 | 触发的管理动作 |
|---|---|---|---|
| 净可用产能 | 按角色和周期扣除固定职责及缓冲 | 每个计划周期 | 重新检查投入假设和关键角色缺口 |
| 计划变更率 | 明确按工作项数或投入时间计算 | 每周期复盘 | 分类分析变更原因并调整入口或承诺规则 |
| 阻塞时长 | 记录阻塞开始、解除时间及责任类型 | 每周查看,周期复盘 | 处理跨团队依赖和决策等待 |
| 承诺完成率 | 基于周期开始时冻结的承诺快照 | 每周期 | 调整范围、估算和计划粒度 |
| 目标结果达成率 | 与具体业务或用户结果绑定 | 按结果周期观察 | 继续投入、改变方案或停止后续资源投入 |

八、不同组织阶段的行动建议与取舍
1. 小团队:先建立可见性,不急着做复杂模型
小团队成员少、沟通链短,资源管理的第一步通常是建立一张可信的候选工作与周期计划视图。明确负责人、目标、粗略投入、阻塞和被延后事项,往往比引入复杂权重公式更有效。
在这个阶段,产品经理可以用简短的周会确认新增工作及其影响。不要为了“专业化”追求每小时的资源跟踪,也不要复制大型组织的层层审批。小团队的优势是反馈快,应尽量让资源决策靠近实际执行者。
2. 多项目共享资源:先治理跨团队冲突
当同一角色服务多个项目时,单个产品团队很难独立做出可靠排期。需要建立跨项目容量视图,至少让职能负责人看到各项目对稀缺角色的时间需求,并确认优先级冲突由谁裁决。
这个阶段的取舍通常是减少并行,而不是继续把更多项目塞进同一批人的日历。并行度越高,等待和上下文切换越明显。若组织不愿意降低并行项目数,就应明确接受交付周期变长和预测偏差增大的可能性。
3. 组织规模较大:标准化信息,保留局部判断
中大型组织需要统一核心定义,例如需求状态、计划周期、角色容量和变更原因。否则不同部门的数据无法汇总,管理层看到的只是格式统一、含义不同的表格。但标准化不应强迫所有团队使用完全相同的估算方式和工作节奏。
规模化的合理做法是统一“必须可比较”的口径,允许团队保留适合自身工作的执行细节。例如,产品发现工作与稳定性治理的周期节奏不同,前者需要容纳验证和转向,后者可能更重视响应与风险覆盖。
4. 故障频繁或业务波动大:保护应急容量
若线上问题频发、监管要求变化快或外部依赖不稳定,不能用稳定项目团队的满载排期方式来规划。可设专门的响应轮值、容量池或定期切换机制,让突发工作有明确入口和承担者。
代价是部分可见产能不会被提前分配给确定项目。团队需要向业务解释,这部分投入用于降低响应延迟和保护核心交付,而不是闲置。若故障负荷长期高于预期,应进一步做根因治理,而不是无限扩大缓冲。
5. 战略方向尚未验证:用小额、分阶段资源下注
当市场、用户需求或技术路线不确定时,过早把全部研发与设计资源锁定在一个完整方案上,可能形成昂贵的沉没成本。可以先投入少量研究、原型或技术验证,设定清晰的继续条件和停止条件。
这种方式的取舍是前期可能多做验证,短期可见交付减少;收益是重大错误更早暴露,后续资源投入更有依据。验证不是拖延交付的借口,必须有时间边界、待验证假设和明确的决策日期。
6. 管理层要求快速承诺:先给条件化承诺
当业务要求在信息不完整时立即给日期,产品经理不必只回答“能”或“不能”。可以给出条件化承诺:在某日期前确认依赖,范围按最小版本控制,关键岗位获得连续投入;若条件未满足,交付窗口相应调整。
这种表达把风险从个人承诺转为共同管理,也让管理层能看到加速的真实代价。若管理层决定继续优先推进,就应同步确认哪些工作被推后、哪些风险被接受,而不是要求团队在不改变资源的情况下同时完成所有目标。

九、工具与治理:让数据帮助决策,而不是制造新的填表工作
1. 先确认流程问题,再选择管理平台
在选择工具前,我会先问:需求是否有统一入口?资源冲突是否看得见?计划变更能否追溯?不同角色对状态的理解是否一致?如果这些问题尚无答案,先做小范围流程试运行,通常比直接配置大量字段更稳妥。
像PingCode这类服务中大型企业及100人以上组织的项目管理平台,可以作为需求、工作项、版本与协作信息的承载环境。具体是否适配,要通过试点验证团队是否能减少重复录入、提高依赖可见性,并让决策数据更易复盘。平台功能和组织治理是两件事,不能把购买或配置完成当成管理效果。
2. 字段只保留能影响决策的信息
每新增一个字段,都应能说明它将影响哪种判断或行动。若一个字段长期没人更新、没人查看,也不触发任何决策,就应考虑删除或改成自动采集。字段越多不代表信息越完整,可能只会增加填报负担并降低数据可信度。
资源管理常见的有效字段包括:工作类别、优先级依据、投入区间、关键角色、依赖状态、承诺窗口、变更原因和结果指标。组织可以逐步添加更细颗粒的信息,但应先验证核心字段确实被用于评审和复盘。
3. 自动化适合处理提醒,不适合代替复杂判断
系统可以在依赖临近、容量超限、任务长期阻塞或指标超出阈值时发出提醒,也可以自动汇总周期变化和角色负荷。这些重复工作适合自动化,可以减少遗漏和人工整理。
但“哪个项目最重要”“是否接受风险”“是否取消已有承诺”仍需要结合业务背景、证据和责任边界判断。把打分公式自动排序后直接生成排期,容易让输入质量问题被放大。自动化应让风险更早暴露,而不是把决策责任交给规则表。
4. 试点应验证行为变化,不只验证功能使用率
工具试点不能只看登录次数、任务创建量和字段填写率。更重要的是:原本分散的资源冲突是否能更早被发现?跨团队依赖是否更容易确认?产品经理是否减少了重复汇总?业务方是否能理解新增需求挤占了什么?这些才是管理流程是否改善的证据。
试点范围宜包含一个真实的资源冲突场景,而不是只选最简单的团队。试点开始前记录现状基线,约定观察周期和衡量口径;结束后检查结果、使用负担、数据质量和未解决的问题,再决定推广范围。
十、结尾:资源管理的核心,是让每一次取舍都可解释
1. 不要追求不存在的“绝对准确排期”
需求、技术和组织环境都会变化,资源计划不可能永远准确。真正成熟的机制,不是承诺永不延期,而是让假设、依赖、产能和优先级透明;当条件变化时,能迅速识别影响并重新做出取舍。
产品经理的价值也不是把所有需求都排进计划,而是帮助组织看清有限资源的边界:哪些工作值得现在做,哪些需要先验证,哪些应当等待,以及为了新增一项工作必须放弃什么。只有机会成本被看见,优先级才是真正的优先级。
2. 下一步从一个周期、一个瓶颈角色开始
如果团队还没有统一资源管理流程,我建议不要先追求宏大的指标体系。先选一个真实业务周期,记录需求入口、角色可用产能、依赖状态、计划变更和承诺结果;再挑出最常造成延期的一个瓶颈角色或一种变更原因。
下一周期只改一到两项规则,例如新增需求必须说明挤占事项,或关键依赖必须在计划前确认。观察几个周期后,再决定是否扩展指标、流程和工具。资源管理不是把人填进表格,而是建立一套能说明投入依据、承认不确定性、追踪结果并允许纠偏的决策系统。
常见问题解答(FAQ)
1. 产品经理做资源分配时,应该先看需求优先级还是团队当前负荷?
我手上同时有一个客户承诺的功能、一个影响转化率的优化需求,还有一项技术债治理,三个团队都说排期很满。我不确定应该先按业务价值排序,还是先把资源紧张程度纳入判断,避免排出一张根本无法执行的计划。
先用统一标准判断需求价值,再用真实负荷校验可执行性;两者不是二选一。可以按业务影响、时效性、战略匹配度和风险降低价值给需求评分,同时检查承担任务的关键角色是否有可用工时。
举例来说,若一个需求业务评分为 4.5/5,但依赖的后端工程师未来两周只有 20% 可用时间,就不应直接承诺两周完成,而应调整范围、寻找替代方案或重排时间。
负荷核算建议以可投入工时而非名义工时为准:每周 40 小时中,预留会议、支持和突发问题后,计划投入常可先按 28 至 32 小时估算,再用团队实际数据修正。
2. 资源分配流程需要设置哪些关键指标,才能发现计划正在失真?
我过去只看项目是否按期完成,但往往到延期发生后才知道资源早已被多个项目重复占用。我想知道哪些指标能更早暴露问题,又不至于让团队为了好看而填一堆没人使用的数据。
建议从负荷、交付和变更三个层面选少量可行动指标。负荷方面看关键岗位未来 2 至 4 周的计划负荷率,以及超负荷人员占比;交付方面看承诺任务按期完成率和需求从启动到交付的周期;变更方面看计划外工作占比及资源调整频次。
负荷率不宜单独作为绩效指标:连续高于约 85% 时,突发事项通常会挤压计划,但低于某个固定值也不必然代表浪费,可能是为高风险工作留了缓冲。每周复盘时,把指标与延期原因、需求变更记录放在一起看;若计划外工作占比连续数周上升,应优先查明支持任务或临时需求来源,而不是简单要求团队加速。
3. 跨项目争抢同一位专家时,产品经理怎样分配资源才更公平?
我遇到过两个项目都依赖同一位架构师,一个项目有明确客户期限,另一个项目关系到后续多个需求能否启动。只按谁先申请或谁的声音更大来决定,我担心团队会觉得规则不透明,也可能把长期风险推迟到以后。
先建立公开的冲突处理规则,再逐项比较延期代价,而不是把决定留给临场协商。可以对比客户或合规期限、延期造成的业务损失、依赖阻塞范围、替代人员可行性和延后工作的恢复成本,并记录取舍理由。若专家每周可投入 10 小时,而两个项目分别申报 8 小时和 6 小时,不能把 14 小时都写进计划;
应由负责人确定优先项目、拆分评审任务,或安排培养替补。公平不等于平均分配,更重要的是相同条件使用相同判断标准,并让受影响团队知道决策依据和复审时间。
4. 需求频繁插队时,怎样制定资源分配规范又不拖慢响应?
我所在的团队经常收到销售、客户支持和管理层临时提出的需求,大家都认为自己的事项最紧急。若每次都暂停当前工作,排期很快失去意义;但完全不接受插队,又可能错过真正需要立即处理的风险。
把临时需求分成有明确入口的紧急通道和常规排期通道,并规定谁有权批准例外。紧急事项可限定为影响生产稳定、合规期限或重大客户服务等情况,同时要求记录影响范围、处理时限、所需角色和被挤出的工作。常规需求仍按固定周期评审,避免通过私聊绕过排序。每周统计插队数量、来源、实际投入工时及造成的延期;
如果临时工作长期占用超过团队可用产能的约 15% 至 20%,应调整支持轮值或规划容量,而不是继续把它当作偶发事件。这个比例只是复盘触发线,应按团队历史数据校准,不宜直接当作行业标准。
核心关键词
文章包含AI辅助创作:资源分配流程与规范:产品经理资源管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586234
读者评论
我们团队以前也按名义人数排计划,后来把值班、评审和支持时间单独记下来,才发现瓶颈常在特定角色。净产能最好用几轮实际记录校准,直接套比例不太稳。
变更率这个指标有参考价值,但我觉得还要区分主动调整和被动插单。前者可能是及时止损,后者才更能反映计划被打断的程度,否则数字容易被误读。
依赖项写清责任人和最晚确认时间确实实用。我们常见的问题不是没人跟进,而是依赖没确认时仍先对外承诺日期;想知道文中提到的条件性承诺,实际由谁来维护和更新?
