审批管理指南:跨部门团队如何做好工时表,落地方案全流程

跨部门工时表最常见的失败,不是员工忘记填,而是同一小时在项目、部门和财务系统里被解释成三种不同的东西:研发把它记作缺陷处理,产品把它记作需求澄清,财务却不知道它该进入哪个成本中心。表格按时收齐了,管理者仍然回答不了“这个项目实际消耗了多少人力”。我建议把工时表当作一条可追溯的业务记录,而不是一张月底催填的表:先统一口径,再设计审批责任,最后把数据反馈到项目决策中。

一、先讲核心结论:审批不是工时管理的起点

1. 先让每一笔工时“可解释”,再讨论谁来审批

工时表能不能落地,关键不在于审批层级多少,而在于一条记录能否让不同部门看懂。至少要能解释:谁在什么日期,为哪个项目或内部事项,投入了多少时间,做了什么类型的工作,以及这笔记录由谁确认。

如果项目名称、任务分类和投入规则没有统一,审批人只能判断“看起来是否合理”,无法判断“是否真实归属”。审批越严,争论可能越多;审批越快,错误也可能越早进入报表。先统一数据语义,再配置审批流,顺序不能倒。

2. 把目标拆成三层,避免一张表承担所有管理问题

我通常先问团队为什么要收工时。不同目的要求不同的数据精度,也会产生不同的管理成本。若主要用于项目成本核算,就要明确成本归属和可计费口径;若用于计划与实际偏差分析,则要稳定记录任务类别和估算基线;若用于客户服务计费,还必须处理合同、可计费与不可计费时间的区别。

一张表可以支持多个用途,但不应把所有字段和审批责任都一次性塞进去。字段太多会增加填报负担,审批链太长会拉长结账周期,目的不清则会让员工把填报理解成监控。

管理目标 最低必要信息 主要审批判断 不宜直接推导的结论
项目成本核算 人员、日期、项目、工作类别、时长、成本归属 项目归属是否正确,是否重复计入 不能仅凭总工时判断项目是否低效
项目计划复盘 任务、估算基线、实际时长、阻塞或返工原因 实际投入是否有任务依据,偏差原因是否可追踪 不能把偏差直接等同于个人绩效差
客户服务计费 客户、合同项、可计费标记、服务记录、时长 是否符合合同范围,记录是否足以支持账单 不能把所有实际投入都默认视为可计费
资源规划 团队、项目、岗位或技能、计划投入、实际投入 分配是否经过负责人确认,是否存在冲突 不能把人员利用率单独当作组织效率

3. 用四个结果判断是否真正落地

上线后,不要只看“填报率”。填报率高,只说明系统里有记录,不代表记录可用。对跨部门团队,我会同时观察数据完整度、审批及时性、退回原因和管理使用情况。四项中只要有一项长期失控,就应先修流程,而不是继续催员工。

  • 完整度:项目、任务、时长和工作说明是否齐全,是否存在大量“其他”。
  • 及时性:员工是否按周期提交,审批是否在关账前完成。
  • 可追溯性:退回、修改、补交是否留下原因和记录。
  • 可用性:项目负责人能否据此解释偏差,并采取后续行动。

以下图表是用于方案评审的情景模拟,不是行业统计。它说明为什么填报率不能作为唯一成功指标:记录齐全与管理可用之间还隔着审批、分类和复盘。

审批管理指南:跨部门团队如何做好工时表,落地方案全流程

二、背景和真实场景:跨部门工时为什么容易失真

1. 同一项工作,组织里往往存在多套分类语言

一个产品迭代中的“接口联调”,在研发团队可能属于开发,在测试团队可能属于验证,在项目经理眼里可能属于交付支持。若要求所有人对照同一套不够清楚的分类表,结果通常不是完全统一,而是把难以判断的记录集中放进“其他”。

跨部门工时管理的难点不只是字段设计,而是不同部门对工作的认识方式不同。研发按任务和缺陷管理,销售按客户和机会管理,实施按交付阶段管理,财务按成本中心和账期管理。要让这些口径相连,必须明确哪些字段是全组织共享的,哪些字段由业务场景决定。

2. 项目矩阵组织里,审批人可能比填报人更难确定

矩阵团队常见的人员关系是:员工向职能经理汇报,日常工作由项目经理安排,客户事项由交付负责人确认,成本归属由部门负责人维护。如果工时表只设置一个“直属经理审批”,这个人可能最了解员工,却不一定了解项目任务;如果只让项目经理审批,他又未必有权判断部门成本归属。

这不是多加几个审批人就能解决的问题。每个审批人必须对应一类明确判断,否则审批链会变成“都看过、没人负责”。比较稳妥的原则是:业务负责人确认工作事实,数据或成本负责人确认归属规则,系统管理员维护流程而不代替业务判断。

3. 记录延迟会损害解释质量,不只是增加催办工作

工时如果在工作发生数周后才补录,员工需要依赖日历、任务历史和记忆重建。此时填报可能仍然完整,但工作说明会变得概括,任务分类也更容易被简化。管理者在月末看到异常后再询问,往往已经错过了确认细节的最佳时间。

因此,频率要与工作节奏匹配。高频客户服务或按小时计费项目,可能需要每日或每周提交;内部研发项目通常可以按周记录、按月结账;少量高层资源规划则可能只需要月度汇总。没有必要让所有岗位采用同一种频率。

4. 工时表最容易被误读为绩效排名表

如果管理层拿到数据后第一件事就是比较“谁填得多”,员工很快会调整记录策略:把等待、沟通、返工和协作压缩掉,或者把时间填到看起来更容易被认可的任务上。数据表面更整齐,实际解释力反而下降。

工时适合辅助分析投入、成本和计划偏差,不适合单独判断个人价值。投入时长受到任务难度、岗位性质、团队依赖、环境等待和返工影响。把工时作为对话的起点,而不是结论,是维持数据真实性的重要条件。

三、常见误区:表格看起来规范,流程仍然失效

1. 误区一:字段越多,数据质量越高

字段多不等于信息多。每增加一个必填字段,就增加一次用户判断;若字段定义含糊,用户会用默认值、复制旧记录或选择“其他”来完成提交。字段设计应从决策用途倒推,而不是把所有可能的信息都塞进表单。

我建议先区分三类字段。第一类是身份与时间,如人员、日期、时长;第二类是业务归属,如项目、任务、客户或成本中心;第三类是解释与控制,如工作说明、可计费标识、异常原因。前两类通常适合结构化选择,第三类要根据用途控制必填范围。

2. 误区二:每一条记录都走同样复杂的审批链

正常工时、补录工时、超出计划的工时和可计费工时,风险并不相同。如果每条记录都经过部门经理、项目经理、财务和人力资源逐级确认,低风险记录会被高风险流程拖慢,审批人也容易形成机械点击。

更有效的方式是按风险分层:常规记录由最接近工作事实的负责人确认;跨项目归属、超期补录、异常时长或合同计费记录进入额外校验。审批层级应当来自控制需求,而不是来自组织架构图。

3. 误区三:设一个“其他”选项就能解决分类争议

“其他”是必要的出口,但如果占比长期偏高,它说明分类体系没有覆盖真实工作,或分类说明没有给出可操作边界。删除“其他”并不会修复问题,只会把模糊记录推向相近选项。

我会定期抽取“其他”记录做分类复核。如果某类工作连续多个周期出现,且业务意义稳定,就考虑增设分类;如果记录内容彼此差异很大,则保留“其他”,但要求填写简短说明。分类调整要有版本记录,避免历史数据前后口径不一致。

4. 误区四:把工时填满等同于工作充分

组织可能把每天标准工时误解为必须逐项填满的数字。实际上,会议间隙、等待外部反馈、临时支持和学习活动是否纳入,取决于管理目的。若没有明确口径,员工会产生“必须把每分钟都解释清楚”的压力。

上线前应明确记录边界:是否记录休假、培训、内部会议、等待、管理工作;非工作时间如何处理;跨时区或轮班如何记录;一天内短时多任务是否允许合并。清楚说明“记录什么”和“不记录什么”,通常比再加一个校验规则更有用。

5. 误区五:工具上线后,流程问题会自动消失

工具可以校验必填、限制审批范围、保留修改历史,并减少重复录入;它不能替组织决定哪个项目承担成本,也不能替项目经理解释计划偏差。把模糊制度迁移进系统,只会让模糊变得更稳定。

在评估工具时,我会优先核对权限、数据关系、审批例外、导出和审计记录,而不是只看页面是否简洁。对百人以上的中大型组织,项目、部门、角色和成本口径通常都存在交叉关系,是否能在不重复维护的前提下处理这些关系,比单纯的填报体验更影响长期运行。

四、专业判断逻辑:从记录对象到审批规则逐层设计

1. 先画出一条工时记录的业务链

在配置系统之前,我会先用一条典型记录走完全流程:工作发生、员工记录、负责人确认、异常处理、账期锁定、报表使用、必要时更正。每一步都要标出输入、责任人、时限、可修改范围和留痕要求。

如果流程图中存在“财务发现不对后找项目经理,项目经理再找员工补充”的反复往返,就意味着前置字段或责任边界设计不足。上线目标不是让流程图更复杂,而是让需要返工的情况可被尽早识别。

  1. 定义工时记录的目的和适用范围。
  2. 确定共享字段与场景字段,编写字段口径说明。
  3. 确认谁对工作事实、项目归属和成本规则负责。
  4. 设置提交频率、截止时间、补录规则和关账机制。
  5. 定义异常触发条件及其处理责任人。
  6. 设计报表和复盘动作,确认数据会被谁用于什么决策。

2. 字段要少而稳定,规则要清楚且可扩展

一条常规记录可以从以下字段起步:日期、人员、项目或内部事项、任务或工作类别、时长、说明、负责人。客户计费、研发资本化、成本中心等字段应按实际场景增加,不要默认每个团队都需要。

“工作说明”不宜要求写成长篇日报。较好的说明能回答“做了什么或解决了什么”,而不是重复任务标题。比如“完成支付接口联调,定位到测试环境证书配置问题”比“处理接口工作”更容易复核;但要求写详细过程记录,也可能变成额外文书负担。

分类体系应保持稳定。若每个部门都创建自己的分类,跨项目汇总会失去可比性;若强行统一到极少类别,又会掩盖业务差异。实践上可采用共享主类加团队子类:主类服务于组织分析,子类服务于部门日常管理。

3. 审批分层要回答“谁有能力确认什么”

一个有效的审批人不是“级别最高的人”,而是对该项判断负有责任的人。项目负责人适合确认任务是否属于项目、投入是否与交付相关;部门负责人适合确认人员安排和成本中心;财务适合检查成本规则、账期和可计费口径,但不必逐条判断技术工作是否真实发生。

记录情形 建议确认人 确认重点 升级触发条件
常规项目工时 项目负责人或授权任务负责人 任务归属、工作说明与投入是否基本匹配 跨项目分摊或明显超出计划范围
内部职能工作 职能团队负责人 类别是否符合团队约定,是否重复计入项目 涉及其他部门预算或共同成本分摊
客户可计费工时 交付负责人确认业务,财务检查规则 合同范围、服务记录、计费粒度和账期 超合同范围、争议记录或账单差异
补录或更正记录 原审批责任人,必要时由管理员复核 修改原因、原记录和影响范围 已关账、跨账期或影响已提交账单

4. 异常规则既要拦截风险,也要避免制造噪声

常见异常包括单日时长超出团队约定、同一时段重复记录、跨项目投入与计划不符、逾期补录、缺少任务依据、可计费工时没有服务记录。异常并不等于错误,而是需要进一步确认的信号。

如果规则过敏,员工每天都会收到大量无关提醒,最终学会忽略;如果规则过宽,真正影响成本和客户账单的问题会到月底才被发现。上线初期应采用“提示优先、拦截从严”的思路:对低风险情况提示并抽样复核,对影响结账或合同的情况设置明确拦截。

5. 版本、权限和留痕要在上线前考虑

工时记录可能涉及成本、客户服务和人员安排,权限不能只按“谁能看见表单”来设计。应核对员工、项目负责人、部门负责人、财务和系统管理员各自能查看、修改、导出哪些信息,并明确跨部门汇总数据的访问范围。

关账后更正需要保留原值、新值、修改人、时间和原因。若直接覆盖旧记录,组织就无法回答“这笔工时为什么变了”。同样,分类口径调整也应记录生效时间,避免报表把历史数据按新分类重算后导致解释失真。

五、具体案例与数据观察:用一条模拟项目检验方案

1. 案例背景:四个职能团队共同交付一个客户项目

下面是一个用于方案推演的虚构案例,不代表真实客户或行业统计。某企业由研发、测试、产品和交付四个团队共同完成客户上线项目,参与人员约四十人。项目负责人需要每周掌握投入,财务需要按月归集成本,交付负责人还要区分合同范围内外的服务时间。

原有做法是员工在共享表格中填写日期、事项和小时数,月底由项目助理汇总。常见问题包括:相似任务名称重复出现、跨项目记录没有说明、补录集中在关账前、项目经理只核对总数而不核任务。这里的困难不是团队不愿合作,而是每个岗位都在用自己的语言描述工作。

2. 先做四项小调整,而不是立即重建全套流程

第一,统一项目与内部事项的选择入口;第二,建立共享工作主类,并允许团队保留必要的子类;第三,要求跨项目分摊时说明依据;第四,按周提交、按月关账,对补录记录要求填写原因。每项改动都尽量针对一个已观察到的返工点。

在这个情景推演中,团队试运行前设置四周基线,之后再观察八周。以下数字是模拟值,用于说明应该如何设计验证口径,不应被引用为实际提升结果。真正部署时,应以组织自己的历史记录和同口径周期做比较。

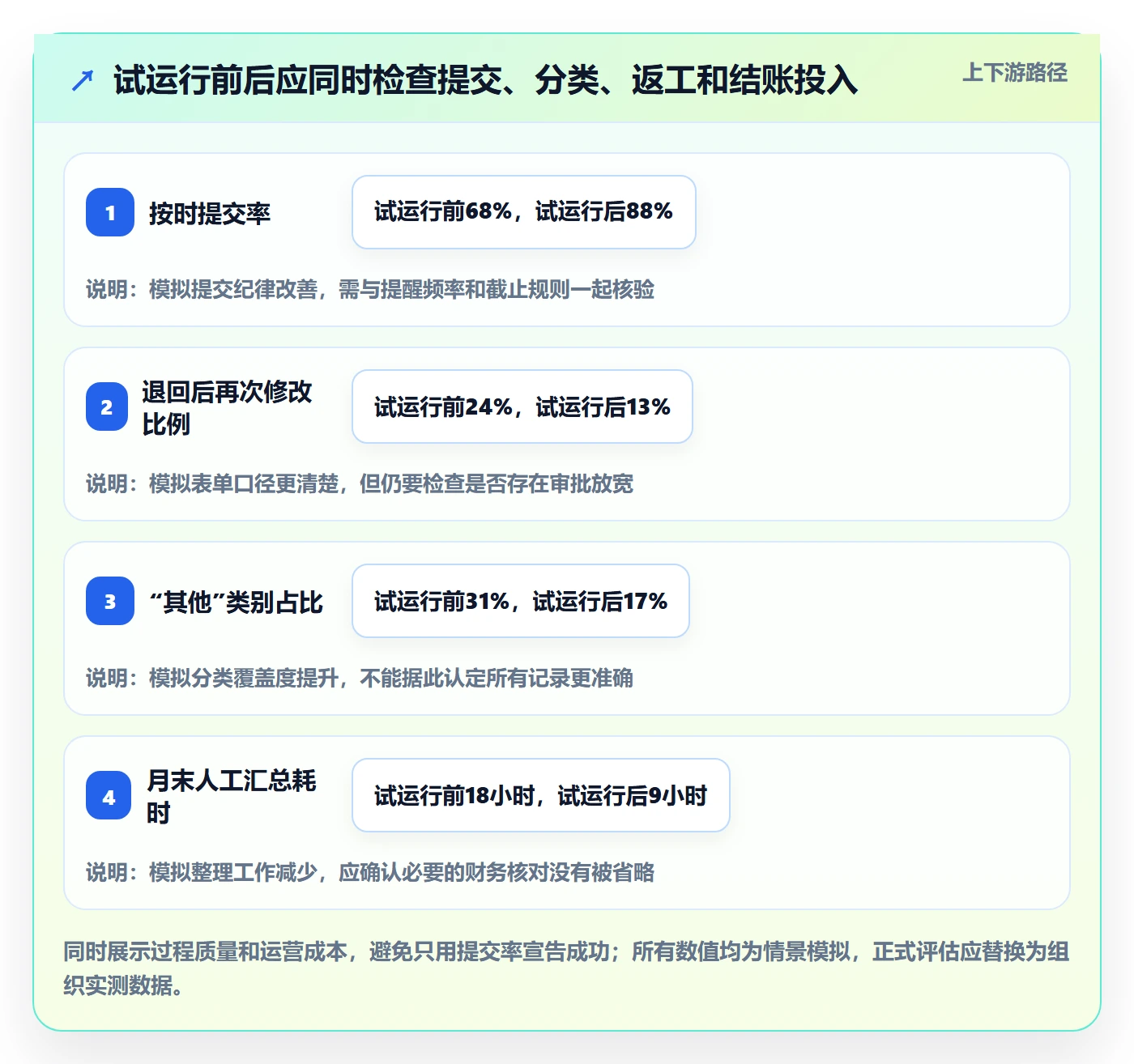

观察项 试运行前模拟值 试运行后模拟值 需要进一步核实的原因
按时提交率 68% 88% 检查提醒节奏、团队截止时间和工作周期是否匹配
退回后再次修改比例 24% 13% 检查字段说明是否更清楚,审批意见是否具体
“其他”类别占比 31% 17% 复核新分类是否确实覆盖了重复出现的工作类型
月末人工汇总耗时 约18小时 约9小时 确认节省的是重复整理时间,还是少做了必要核对

这些数字更适合作为试点的观察模板,而不是承诺。若上线后“其他”占比下降,但跨项目记录的退回率上升,说明新分类可能把分类压力转移到了审批端;若汇总时间下降,但更正记录增加,则需要排查是否过快关账或口径解释不足。

审批管理指南:跨部门团队如何做好工时表,落地方案全流程

3. 试点必须保留“例外日志”,否则看不见规则的副作用

试点期间,我会要求项目助理记录每次例外:什么情况触发、被谁处理、耗时多久、最终如何定性。比如一个员工同时服务多个项目,系统限制单条记录只能归属一个项目,可能导致大量拆分;若拆分后无法说明真实投入,规则反而损害数据质量。

例外日志能帮助区分三种问题:字段不够、审批权不清、业务规则本身不合理。它也能提醒团队不要把所有异常都归咎于员工。员工反复选错项目,有时是项目列表命名冲突;补录太多,有时是提交频率与工作安排不合适。

4. 复盘要从一条异常追到一项行动

假设某功能的实际投入连续两周超过计划,工时数据本身并不能说明原因。项目负责人需要继续查看任务拆分、缺陷记录、依赖等待和需求变更,判断偏差来自估算不足、范围变化还是返工。之后再指定负责人和处理期限,例如补充验收条件、重估剩余任务或调整发布范围。

如果复盘只产生“以后注意控制工时”,数据就没有转化为管理行动。建议每次偏差复盘只保留少数关键结论:事实是什么、证据来自哪里、原因属于哪一类、要采取什么动作、何时检查结果。工时表的价值体现在这条闭环,而不是月报页数。

六、落地方案全流程:从准备到持续运营

1. 阶段一:摸清现状与用途,先画边界

项目启动前,安排一次短周期访谈或工作坊,让项目负责人、部门负责人、财务和一线员工分别说明现有记录方式。不要一开始就问“想要哪些字段”,而要问“你需要据此作出什么决定”“现在最常见的错误是什么”“谁有能力确认”。

产出物至少包括:管理目标、适用团队、记录粒度、计入与不计入的工作范围、数据保留和访问原则,以及试点成功指标。目标不明确时,先收窄范围,而不是扩大表单。

2. 阶段二:制定数据字典与审批责任表

数据字典要写成用户能执行的说明,而不是只列字段名。对每个字段,说明其用途、填写方式、是否必填、可选值由谁维护、何时允许更改,并给出正例和反例。比如“客户支持”是否包括内部排障,要明确到可判断的边界。

审批责任表则要逐项明确事实确认、项目归属、成本校验和例外升级责任。若一个记录需要两人参与审批,分别说明各自要核验什么,避免同一条记录被重复审同一件事。

3. 阶段三:配置小范围试点,优先覆盖有代表性的复杂情形

试点不应只选最配合、流程最简单的团队。至少纳入一个跨部门项目、一类内部支持工作,以及在适用时的客户计费场景。这样才能在小范围内暴露权限、分类、补录和关账问题。

工具选择可以按组织复杂度分层。对人数较少、成本归属简单的团队,共享表格配合明确规则可能足够;当项目、部门、角色和客户合同相互交织,且需要审计留痕和跨项目报表时,就应评估具备项目、权限和审批协同能力的平台。对于百人以上的中大型组织,PingCode可作为项目协同场景中的候选平台之一;选型时仍应以实际流程演示、权限测试、数据导出和试点结果为准,不应仅凭产品介绍作决定。

4. 阶段四:用培训和提示减少“我不知道该怎么填”

培训不要照着字段逐项朗读。应以真实工作情境做演练:同一项工作如何选择项目与类别;跨两个项目如何拆分;临时支持是否记录;补录需要写什么;收到退回后如何修改。每个情境都给出一条标准示例和一条容易误解的反例。

员工最需要知道的通常是三件事:填报频率与截止时间、遇到不确定分类时找谁、提交后发现错误如何更正。把这三件事放在表单入口和团队工作指南里,比只在启动会上讲一次更有效。

5. 阶段五:运行两个完整周期,先观察再扩大

试点初期不宜过早追求自动化。先检查记录是否进入正确项目、审批人是否真正能判断、异常能否在关账前处理,再决定哪些规则可以自动拦截。对低风险字段,可先提示后观察;对影响账单或成本归属的字段,应从一开始就设定严格校验。

运行两个完整周期后,按部门和记录类型拆分数据,查找平均值掩盖的问题。比如总体按时提交率看起来不错,但某个团队持续逾期;总退回率下降,却可能因为审批人不再写意见。指标必须配合样本审阅,否则容易把形式上的改善误认为实际改善。

6. 阶段六:正式关账、反馈与规则迭代

正式运行后,要公布每个周期的提交截止、审批截止和关账时间。逾期记录如何处理、已关账记录能否修改、修改由谁批准,都应有明确规则。若财务关账和项目复盘使用不同时间边界,必须提前说明,不要让员工在两个截止日之间反复补录。

每月或每个迭代周期安排一次短复盘,重点看字段使用、异常类型、审批延迟和报表使用情况。调整分类时记录版本,调整权限时做回归测试,调整审批人时确认交接机制。流程不是一次配置完成,而是通过少量、有证据的迭代逐渐稳定。

  1. 收集真实问题,不先新增字段。
  2. 判断问题来自口径、权限、提醒还是业务本身。
  3. 只修改与问题直接相关的规则。
  4. 在试点或沙箱环境复核历史记录和异常场景。
  5. 向受影响团队说明变更原因、生效时间和旧记录处理方式。

七、不同情况下的行动建议:不要照搬同一套表

1. 小团队、项目少、财务口径简单

如果团队规模较小、人员大多固定在一个项目、工时只用于粗略复盘,可以从轻量表单开始。保持必要字段,按周提交,由项目负责人集中检查明显异常。此时最重要的是把记录边界和补录规则说清楚,不必先建设复杂的多级审批。

但轻量不等于没有管理。至少要避免多人复制多个版本、项目名称自由输入和月底覆盖旧数据。随着项目数量上升或人员跨项目增加,应重新评估共享字典、权限和数据汇总方式。

2. 中大型矩阵组织、多个项目并行

当同一人员同时参与多个项目,部门经理、项目经理和财务分别关注不同结果时,应把角色和审批责任设计清楚。重点验证项目成员变更、跨部门授权、代理审批、项目关闭后的历史查看,以及组织架构调整后的数据归属。

这类组织不宜靠一个管理员手工维护所有项目与人员关系。可以指定业务数据责任人维护主数据,各团队负责人确认成员范围,系统管理员负责权限和流程配置。若使用项目管理平台,应在正式选型前用真实角色做权限演示,而不是只看管理员账号下的理想流程。

3. 客户服务或咨询交付,需要支持计费和争议处理

可计费记录通常要有更强的证据链:客户或合同范围、服务内容、记录日期、时长粒度、交付负责人确认,以及账单生成后的更正流程。团队应区分“实际投入”“合同可计费”“已向客户开票”三个状态,不能只用一个勾选框代表整个过程。

如果客户合同按半小时计费,但内部记录按整小时汇总,结算差异就会被埋在聚合报表里。上线前应由交付和财务一起拿一张历史账单测试:从原始记录能否还原金额、退回原因和最终确认人。

4. 研发或产品团队,工时主要用于计划复盘

研发团队不宜把每条记录都强行绑定到微小任务,否则维护成本可能高于分析收益。可以结合迭代任务、缺陷、技术债和支持工作,形成适当粒度。对无法提前细分的探索性工作,可允许阶段性记录,但要求在周期复盘时补充结论和后续任务。

计划复盘要看估算与实际之间的关系,不要直接用工时排名个人。若某类任务总是低估,可以改进拆分和估算;若投入被大量等待占据,则要查依赖和交接;若返工持续增加,则应回到需求和验收条件,而不是单纯要求减少记录时长。

5. 组织对员工监控有明显顾虑

应在上线前公开说明数据用途、访问范围、保留周期和不用于哪些判断。尤其要明确不会只凭工时长短评价个人绩效,也不会把未记录的每一分钟都视为违规。管理者需要用数据分析项目和流程,而不是把表单变成个人监控入口。

如果员工认为记录会被用来进行未经说明的排名,填报质量会受到影响。透明的使用边界不是沟通包装,而是数据治理的一部分:能查看什么、能导出什么、谁批准用途变更,都应有规则。

八、方案取舍:准确度、成本和速度之间如何平衡

1. 高频填报与低频填报的取舍

方式 优势 代价与风险 较适合的情况
每日记录 记忆误差相对较低,适合快速发现计费或任务异常 打断频率较高,碎片化工作容易增加填写负担 服务计费、轮班交接或高频客户支持
每周记录 填写负担与信息新鲜度较均衡,适合团队周期管理 周末或集中会议较多时,仍可能出现遗漏和概括化 多数按周迭代的项目团队
每月补录 表面上减少日常操作 记忆重建困难、工作说明变粗、月底催办和集中审批明显 仅适用于低精度汇总且不用于客户计费的场景

2. 逐条审批与抽样复核的取舍

逐条审批适用于记录会直接影响客户账单、法规要求或重要成本控制的场景,但代价是审批工作量和等待时间增加。抽样复核速度较快,适合低风险内部汇总,但前提是记录规则稳定、责任人明确,并且能追溯原始修改。

混合方案通常更实用:常规记录由业务负责人批量确认;高风险记录逐条审核;低风险团队采用抽样复核;对连续出现异常的项目短期提高审核比例。审核策略可以随风险变化,不必永远维持同一个强度。

3. 严格校验与用户自主判断的取舍

系统必填和固定选项能提高一致性,却可能压缩特殊工作表达空间。完全自由填写更灵活,但会让分类、汇总和审计变难。我的建议是把核心维度结构化,把确有差异的业务说明留给文本字段,并定期分析自由文本是否出现稳定的新类别。

严格规则适合合同计费、关账和权限控制;灵活空间适合探索性工作、临时支持和新业务试点。若特殊情况频繁发生,应该升级规则,而不是一直靠员工在备注里绕行。

4. 一次性全员上线与分阶段推广的取舍

全员上线能更快形成统一口径,却要求主数据、权限、培训和支持能力同时到位。若多个部门的流程差异尚未厘清,全量上线会把争议迅速放大。分阶段推广更容易发现规则问题,但需要维持一段时间的并行口径和团队沟通。

除非组织已有成熟流程和清晰的数据字典,我通常倾向分批推进:先选复杂但可控的代表场景,验证数据流和审批职责,再扩展到相似团队。推广速度不是唯一目标,避免错误口径固化同样重要。

九、衡量成效与持续改进:不要只盯一个数字

1. 过程指标和结果指标要成对观察

过程指标说明流程是否运行,结果指标说明数据是否帮助组织改进。按时提交率应与逾期补录比例一起看;审批周期应与退回后修改比例一起看;人工汇总耗时应与财务差异或项目复盘质量一起看。单项指标容易被优化成表面成绩。

对每项指标要固定定义、统计周期和分母。例如“审批及时率”可以定义为截止时间前完成审批的记录数除以到期应审批记录数,而不是除以本月所有历史记录。跨团队对比前,还要确认项目周期和审批复杂度相近。

2. 建议建立一张月度健康检查表

  • 提交侧:按时提交率、补录比例、空说明比例、异常时长分布。
  • 分类侧:“其他”类别占比、项目未匹配记录、跨项目分摊记录。
  • 审批侧:平均审批等待时间、逾期审批比例、退回原因分布。
  • 结果侧:成本核对差异、计划偏差复盘完成率、行动项按期关闭率。
  • 治理侧:权限变更记录、关账后更正次数、数据导出和用途记录。

3. 指标异常后先找机制原因,不急着点名团队

某个团队补录比例偏高,可能是负责人忘记提醒,也可能是工作节奏不适合每日填报;“其他”占比高,可能是分类缺项,也可能是用户不理解定义;审批时间长,可能是审批人职责不清,也可能是通知进入了无人维护的共享邮箱。

因此,指标复盘应按“现象,样本,原因,动作,复查”推进。先抽取具体记录,再访谈实际处理人,确认机制原因后只改一个或少数几个规则,下一周期再验证。没有样本的判断容易变成部门之间互相归责。

十、结语:让工时表成为组织学习工具,而不是月底追数工具

跨部门工时管理真正困难的地方,是让同一条记录同时满足一线可填写、负责人可判断、财务可核对、管理者可复盘。把审批链拉长,并不能弥补口径不清;把字段做得很全,也不能替代责任划分;把提交率做高,更不代表数据已经支持决策。

我更看重一条记录能否进入闭环:它有清楚的业务归属,有适当的审批责任,发生异常时能找到原因,复盘后有人采取行动。工时表的价值不在于精确记录每一分钟,而在于让投入、计划、成本和结果之间的差异可以被解释。

下一步可以从一个真实项目开始:选取一段已完成周期,抽查三十条记录,标出字段歧义、审批返工、补录原因和无法归属的投入;再用这些样本修订数据字典与审批责任表。先验证口径,再配置工具,最后扩大范围。这样做比一开始追求全员、全字段、全自动,更容易得到可持续的工时管理流程。

常见问题解答(FAQ)

1. 跨部门团队的工时表应该按什么粒度填写?

我所在的团队既有研发、产品,也有运营和支持岗位,按天填感觉太细,按周填又容易记不准。我想知道怎样划分记录粒度,才能兼顾数据可信度和填写负担?

建议以“工作日为周期、任务或项目为归属、小时为单位”,而不是要求员工逐分钟记录。实际落地时,可先试行两周:每天只记录有明确项目归属、且持续约30分钟以上的工作;临时沟通等零碎事项按类别合并,例如“跨部门协作”。每人每天填写总时长应与实际工作日基本吻合,允许合理误差,不宜把填满固定工时当成考核目标。

粒度过细会增加补填和虚报,过粗则无法判断项目投入;两周后查看漏填率、补填耗时和管理者追问次数,再决定是否细化任务分类。

2. 跨部门项目的工时应该记到哪个部门或项目名下?

我经常同时参与产品迭代、客户支持和内部流程改进,同一项工作可能有多个部门受益。以前大家各按自己的理解填,最后部门汇总对不上,我该怎样设计归属规则?

先区分“谁受益”和“谁负责记录”,不要让员工自行猜测成本归属。可建立统一的项目与工作类别清单:有明确交付物的工作记到对应项目;维护、培训、招聘等无法合理归入单一项目的工作记到共享类别;跨项目会议若产生具体决策或任务,则按实际议题归属,否则记入协作类别。

举例来说,一场60分钟会议若有30分钟讨论项目甲、20分钟讨论项目乙、10分钟为通用同步,可按30、20、10分钟拆分;但如果无法可靠拆分,统一记为“跨项目协作”比制造虚假精度更好。财务或资源分析需要成本分摊时,应由负责人按预先公布的规则处理,而不是事后要求员工改写记录。

3. 怎样提高工时表的填写率,又不让员工觉得是在监控?

我担心把工时表纳入管理后,团队会觉得公司在盯人,甚至为了看起来忙而填高时长。有没有既能获得可用数据、又不把工时表变成个人绩效排名的方法?

把工时数据的用途、可见范围和不用于什么场景先讲清楚,比单纯催填更有效。建议将用途限定为项目估算、资源冲突识别和流程改进,不直接用单周工时高低评价个人;管理者看团队趋势,只有在发现异常或项目复盘时才讨论具体记录。

可以先选一个跨部门项目试行四周,观察按时提交率、平均补填分钟数和工时偏差,而不是只看“填满率”。例如,若按时提交率从试行首周的70%升至第四周的90%,且补填耗时下降,说明流程在改善;若数字上升但员工普遍月底集中回忆补录,数据质量仍不合格。

4. 工时表如何从试点落地到全流程管理?

我准备推动团队统一填报,但担心制度发布后没人执行,或者项目负责人各自解释规则,最后形成多套口径。我想要一套能逐步推广、也方便发现问题的实施顺序。

不要先发布复杂制度,先完成一轮可复盘的试点。第一周由项目负责人和财务、人力或运营代表共同确定项目清单、工作类别、填写时限及修订权限;随后选取一个跨部门项目试行两到四周,每周抽查少量记录,重点找出“项目找不到、类别重复、任务已结束仍持续计时”等规则缺口。

试点结束后,用三项指标决定是否扩大:按时提交率是否稳定达到团队设定目标、单人每周填报耗时是否可接受、项目负责人能否据此解释投入变化。推广时配一页填写示例和固定答疑渠道,并设定月度口径维护人。若数据无法支持具体决策,应先修规则和分类,不要通过增加审批层级来掩盖问题。

核心关键词

读者评论

罗
罗可欣

我们之前也遇到过分类口径不统一的问题,最后“其他”占了不少。定期抽查并调整分类比单纯要求员工写得更细更实际,不过调整后历史数据怎么保持可比,确实需要提前定规则。

郭
郭俊杰

审批分层的思路比较适合矩阵团队。实际执行中,项目负责人和部门负责人对同一笔工时意见不一致时,最好明确谁有最终确认权,否则记录还是会卡在流程里。

严
严星宇

把填报率和可用于复盘的比例分开看很有必要。我们按周填报后,补录少了,但说明质量不一定同步提高;如果只追求按时提交,仍可能出现内容笼统、审批流于形式的情况。

文章包含AI辅助创作:审批管理指南:跨部门团队如何做好工时表,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585827

赞 (0)
飞飞飞飞
Timesheet流程与规范:跨部门团队工时表协同管理关键指标
上一篇 48分钟前
工时表周报工时教程:跨部门团队协同管理,避坑指南
下一篇 48分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
