日报工时表最常见的失败,不是成员忘了填,而是成员填了两周,项目负责人仍然不知道时间花在哪里。有人把一天写成“开发 8 小时”,有人把任务拆成十几条各填 0.5 小时,还有人把加班、会议、返工都塞进同一行。表格看起来完整,数据却无法支持排期、成本核算或复盘。提升工时表效率的关键不是多加字段,而是让每条记录都能回答三个问题:时间用在什么工作上、记录是否可信、数据将如何被使用。

一、先讲核心结论:工时表效率不等于填得更快

1. 把“少填几格”换成“少做一次无效判断”

我判断一套日报工时方法是否有效,会看成员能不能在工作发生后快速找到对应任务,以及负责人能不能在一周内从记录中识别阻塞、返工和排期偏差。只看填表用时容易误判:把字段删光,填报当然快,但“8 小时开发”无法告诉团队到底完成了什么。

比较合理的目标是同时压低两类成本:成员的记录成本和管理者的解释成本。前者是每天找任务、补时间、写描述花掉的分钟数;后者是月底追问、人工归类、对账和修正花掉的时间。仅优化其中一端,通常只是把工作从一个人转移给另一个人。

我的建议是先把记录粒度定在“可核对的工作单元”,再把日常录入控制在 3 至 5 分钟左右。这不是适用于所有团队的行业统计,而是一个可用于试运行的目标区间。若成员每天要花十几分钟填写,先查字段和任务入口;若录得很快却经常要月底补说明,先查记录是否能对应实际工作。

2. 先定四条规则,再选表格或工具

工时方法要稳定,至少需要四条规则:哪些工作要记、记到哪个对象、以什么粒度记录、谁在什么时间检查异常。规则不清时,换模板或换软件通常只是把混乱搬到新界面。

  • 记录范围:明确项目开发、测试、设计、会议、支持、培训和休假等是否纳入,以及哪些类别单独统计。
  • 记录对象:每笔时间尽量关联项目任务、缺陷、需求或明确的非项目事项。
  • 记录粒度:以能说明产出或工作状态的任务为单位,不必把每个短暂动作都拆成一条。
  • 检查责任:成员负责及时记录,负责人负责检查异常和任务口径,项目管理角色负责维护分类和统计规则。

这四条规则能把“填表规范”变成团队实际可执行的约定。否则,成员会把时间花在猜测该选哪个类别,负责人则把时间花在解释彼此不同的口径。

3. 效率要用一组指标判断,而不是只看提交率

日报提交率高,不代表工时数据可用。我的判断至少包括记录及时率、任务关联率、月底修正率和人工核对耗时。提交率回答“有没有交”,任务关联率回答“能不能追溯”,修正率则能揭示规则是否让成员反复猜。

以下区间是适合团队试运行的建议基准,不是行业统计。团队可先记录两周基线,再依照工作类型调整。比如支持团队经常有临时事项,任务关联率不宜机械要求每分钟都有正式任务,但应有清晰的支持类别和可追溯的请求来源。

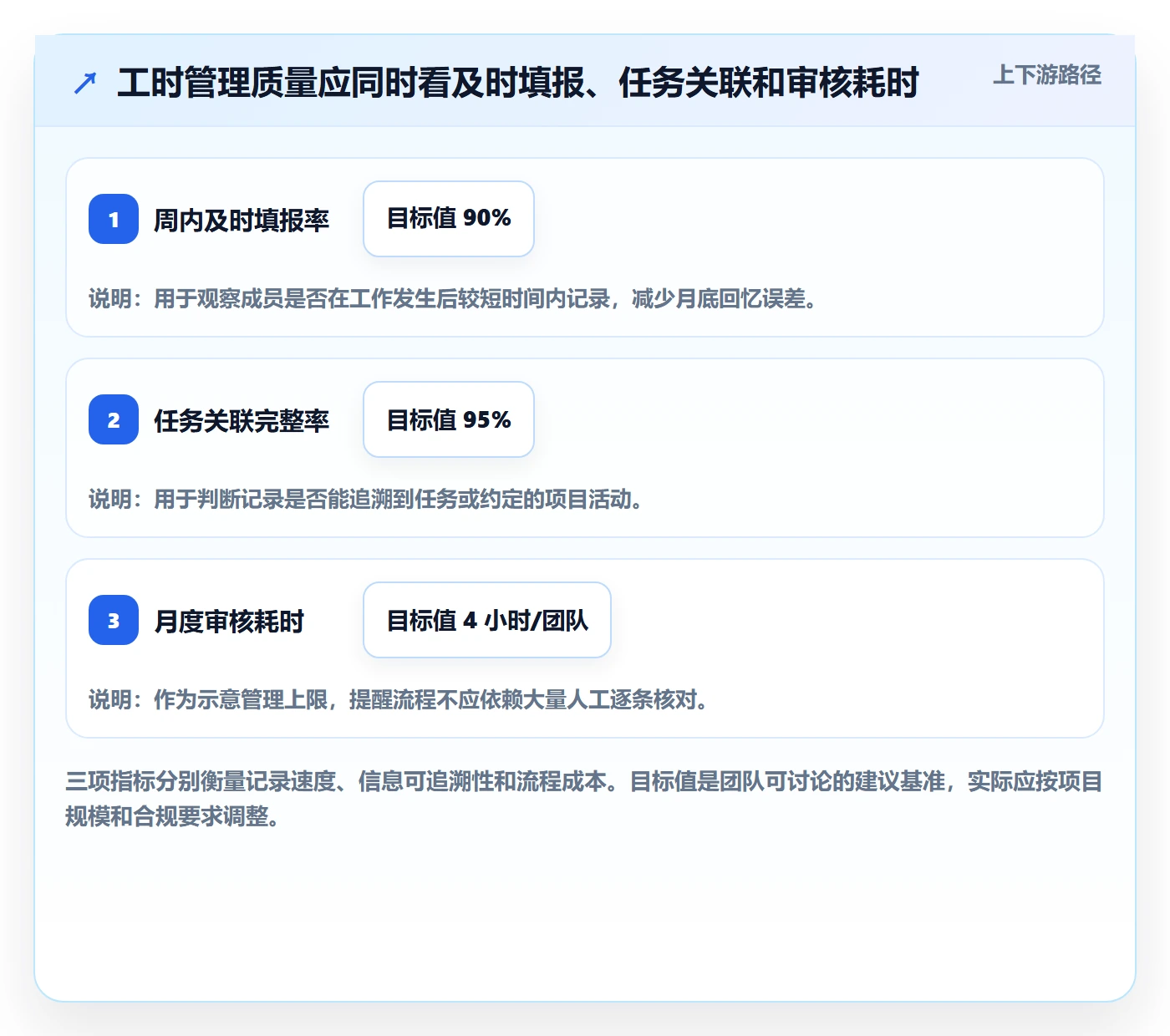

观察指标 试运行建议基准 低于基准时优先检查
日报按时记录率 连续两周达到 90% 以上 提醒时间、记录入口、跨时区和工作节奏
工时任务关联率 项目类工时达到 85% 以上 任务是否及时创建、名称是否容易识别
月底修正比例 低于当月记录条数的 5% 成员是否延迟记录、负责人是否临近月底才审核
个人日均录入时间 稳定后约 3 至 5 分钟 重复字段、过细拆分、入口分散或类别过多

日报工时实操方法:项目成员提升工时表效率的入门指南方法与模板

二、背景和真实场景:工时记录为什么经常越做越累

1. 工时表服务的对象不同,记录逻辑也不同

小型产品团队常常只是想知道本周投入集中在哪些需求;咨询或交付团队可能需要按客户、合同或阶段核算成本;中大型组织则可能要将项目数据与预算、资源规划、审批或财务口径衔接。把这几种需求塞进一张“万能日报”,容易出现每个角色都觉得缺字段、每个成员都觉得要填太多。

因此,我通常先问清楚工时数据的主要用途,而不是先讨论表格长什么样。用于排期的数据,重点是任务、估时和实际耗时;用于成本分析的数据,还要有项目、阶段、成本类别等稳定维度;用于团队复盘的数据,则需要保留返工、阻塞、支持和会议等工作类型。

同一笔时间可以服务多个分析目的,但不要让成员重复录入多份相似记录。更好的做法是建立一份可信的基础记录,再由负责人按不同维度汇总。前提是项目、任务和类别的定义足够清楚。

2. 一个常见的部门协作场景:记录不一致,月底才暴露

下面是一个匿名化的情景推演,不代表某家企业的真实统计。某产品项目有 12 名成员,工作包括需求开发、测试、线上支持和跨部门评审。团队起初让每个人在电子表格里写“日期、事项、工时、备注”,没有统一任务命名,也没有规定临时支持怎么记。

两周后,项目负责人发现同一项需求出现了“登录优化”“登录改造”“账号页修复”等不同写法;测试成员把等待环境的时间记为测试,开发成员则记为阻塞;有些人把例会记入项目,有些人不记。问题不是谁不认真,而是每个人都在用自己的口径填同一张表。

团队随后只做了三项调整:任务统一由项目看板创建;临时支持设置一个有负责人的归类入口;例会与交付任务分开统计。试运行的示意测算中,成员日均录入时间从约 8 分钟降到约 4 分钟,月底人工对账从约 6 小时降至约 2.5 小时。这里的数字是情景模拟,用来展示可能的成本变化,不应被当成普遍效果承诺。

3. 常见的失衡点:表格是给管理者看的,记录却由成员承担

有些团队为了方便管理者统计,把客户、项目、阶段、成本中心、任务类型、任务编号、描述、审批人、计费状态等字段一股脑交给成员填写。成员每天面对的不是记录工作,而是完成一份信息分类问卷。

另一种失衡是成员填完之后看不到任何反馈。工时表只在月底被导出,平时没有人用它改善排期或移除阻塞。久而久之,成员会认为填报只是形式要求,开始复制前一天的描述,或者把时间集中填到几个常见选项里。

记录的可持续性取决于“填写成本”和“使用价值”是否相称。负责人如果要求成员每天提供精细数据,就要给出同等清晰的用途说明,并在日常工作中展示数据带来的排期调整、资源支持或流程修正。

4. 日报、工时表和任务进度不是一回事

日报通常描述当天做了什么、遇到什么问题;工时表记录时间投入到了哪个工作对象;任务状态则说明工作处于待办、进行中、完成或阻塞等阶段。三者可以关联,但不应该相互替代。

“完成接口联调”可能是日报里的进展描述;“接口联调任务,投入 2 小时”是工时记录;任务状态“待验收”则是进度信息。如果把三者混成一段长文本,后续既难统计时间,也难判断进度,更难识别阻塞。

在支持类或跨团队工作较多的组织里,PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,可以作为项目、任务和工时关联的示例来讨论。是否采用某个平台,仍要看团队现有流程、权限、集成需求和实施成本;工具本身不能替团队决定“会议算不算项目工时”。

三、拆解常见误区:看似规范,实际增加返工

1. 误区一:拆得越细,数据就越准确

把一个 4 小时的任务拆成八条 0.5 小时记录,不一定更准确。若成员没有即时记录,往往只能在下班前回忆;拆得越碎,回忆误差和选项错误的机会也越多。精度不等于记录条数,精度取决于记录是否接近工作发生时间,以及记录对象是否稳定。

我更倾向于按照工作边界拆分:任务切换、工作类型改变、责任对象变化或需要独立分析时,新增记录;同一任务上连续推进、没有明显切换时,不必为了凑整点而频繁拆分。团队可以设一个建议粒度,例如 15 或 30 分钟,但应允许短时沟通合并记录。

如果组织要按合同计费或审计要求记录更严格的时间,粒度可以更细,但必须同步提供便捷入口、清晰定义和审核流程。不能只增加记录要求,却把分类、核对和纠错的成本都留给成员。

2. 误区二:每天必须填满八小时,才能算完整

工时记录是时间投入的描述,不是把每天预设的工时数字凑齐。若成员当天实际项目投入为 6 小时,其余时间用于内部会议、培训、请假或支持,就应按照团队规则分别记录,不能把剩余时间随意摊回开发任务。

“填满八小时”的要求容易制造假精度:成员为了让总数好看,把会议、等待、沟通甚至午间时间模糊地塞进项目任务。结果是项目估算被污染,管理者看到的不是容量,而是被修饰过的数字。

正确做法是明确工作日口径和非项目类别。不同国家、地区、制度和合同的工时要求并不相同,团队要遵循适用的劳动制度、合同约定和内部政策。工时表不能替代正式考勤,也不应被未经说明地用于推断个人绩效。

3. 误区三:备注写得越长,越容易复盘

“今天处理了很多问题,配合相关同事完成工作”看起来有描述,却缺乏可核验信息。相反,“修复订单接口重复回调问题,补充幂等校验并完成回归测试”更容易和任务、交付物或缺陷记录对应。

我建议备注围绕一个工作结果或状态写一句话,不要求成员写工作日记。若任务名称本身已能说明工作,备注可以只记录结果、阻塞或偏差,例如“接口已联调,等待测试环境权限”。这样既避免重复描述,也保留了复盘所需的上下文。

4. 误区四:把所有时间归到项目,才能看到项目全貌

团队会议、部门培训、临时支持和等待审批等时间,往往确实会影响交付容量。如果全部记到某个项目里,项目实际成本会被高估;如果完全不记录,团队又无法解释为什么计划工时总是不够。

更适合的做法是区分“项目直接投入”“项目相关但非交付”“组织性工作”和“非工作时间”等类别,并说明哪些进入项目预算、哪些用于容量分析。分类不必多到几十种,但每种类别要有明确的归属原则,避免每个人按个人理解选择。

5. 误区五:月底再补,效率最高

月底集中补录看似少打断工作,实际会增加记忆负担。成员需要回想任务切换、会议时长、支持事项和等待时间;负责人则要在信息已经模糊时追问。特别是跨多个项目或并行支持的岗位,补录容易把零碎工作归入最熟悉的任务。

如果每天即时记录确实会打断深度工作,可以设计两次轻量回顾:在午后或下班前用 2 至 3 分钟确认当天新增记录,并允许从任务列表快速选择。目标不是在每次操作后立刻打开表格,而是让记忆窗口足够短。

6. 误区六:用填报总时长直接评价个人效率

工时记录可帮助识别投入结构,但不能单独证明一个人效率高或低。复杂任务可能投入更多时间却带来关键风险消除;简单任务可能耗时很短但依赖大量前置协作。没有任务难度、质量、依赖关系和交付结果,单看工时容易把复杂工作误判为低效。

工时数据也不适合不加说明地用于个人排名。成员若预期记录会被用来简单比较,可能倾向于少报讨论和返工、把时间记入更容易解释的任务,数据最终失去管理价值。应先定义数据用途、访问范围和保存规则,再决定报表展示粒度。

四、专业判断逻辑:从记录规则到管理用途

1. 先做“用途,字段”映射,字段不为用途服务就删减

每个字段都应该能回答一个具体问题。项目字段用于按项目看投入;任务字段用于追踪具体工作;工作类型用于拆分开发、测试、会议或支持;备注用于解释特殊状态。若某字段没人使用,或只能在月底靠人工猜测,就要重新评估它是否值得让所有成员每天填写。

管理用途 最低必要字段 不建议默认增加的字段
项目排期复盘 日期、项目、任务、实际工时、任务状态 与排期无关的审批层级或重复描述
项目成本分析 日期、项目、阶段、工作类别、实际工时 成员手动填写可由系统带出的项目属性
支持负载分析 日期、请求来源、支持类别、处理工时、结果 不稳定的自由文本分类标签
团队能力规划 团队、工作类别、可用容量、实际投入 未经说明的个人效率评分字段

字段设计的原则不是“尽量完整”,而是“足够回答已定义的问题”。如果后续确实出现新的管理问题,可以先在小范围试加字段,确认数据有人使用、成员负担可接受,再扩大到全团队。

2. 把时间记录在任务对象上,而不是只写在日报文本里

文本适合表达上下文,任务对象适合承载可汇总信息。成员可以写简短说明,但日期、工时、任务关联和类别最好保持结构化。这样负责人才能按项目、阶段、任务类型和时间段筛选,而不必逐条读备注再手动归类。

关联任务时要避免两个极端:要求每个细小动作都先建正式任务,导致创建成本过高;或允许所有时间都记到“其他”,导致数据不可追溯。可以为临时工作提供有边界的入口,例如支持请求队列、维护任务或团队运营事项,并设负责人定期整理。

3. 用“预计,实际,差异原因”复盘,而不是只看实际工时

实际工时本身只能说明投入了多少,不能说明计划是否合理。若团队希望改进估算,应至少保留预计工时或工作量、实际投入和差异原因。差异原因可以用少量选项辅助归类,如需求变化、技术风险、依赖等待、返工、估算偏差和临时插入。

差异原因不是用来追责的标签。它的价值在于识别系统性问题:如果多个任务都因外部依赖等待而偏离计划,应该调整依赖管理或预留缓冲;如果返工集中在同一环节,应检查需求澄清、评审或测试覆盖,而不是要求所有成员提高填报精度。

4. 设异常规则,不要靠负责人每天翻完整张表

可执行的检查规则要聚焦少数高风险情形,例如单日总工时超出团队合理范围、连续多天没有任务关联、月底集中补录、同一任务实际工时显著超过预估,或项目投入突然偏离容量计划。不同规则需要不同处理方式:缺任务关联要补对象,任务超估要复盘原因,超时记录则应先核实记录口径。

异常提醒应是核对信号,而不是自动判定错误。比如支持工作密集的岗位,某天在“临时支持”上投入很多时间可能完全合理;系统提醒之后,负责人要问“发生了什么、是否需要调整计划”,而不是先认定成员填错。

在 100 人以上的团队里,靠负责人逐行检查所有成员记录很难长期维持。以 PingCode 作为项目管理平台的示例,可以通过任务关联和项目视图减少重复查找;实际是否能达到效果,仍取决于任务数据是否及时维护、权限是否合理、统计规则是否统一,以及团队是否接受工作方式调整。

5. 把数据质量分成“及时、完整、一致、可解释”四层

及时是记录离工作发生时间够近;完整是该记录的工作没有大面积遗漏;一致是相似事项使用相似的任务和分类;可解释是异常投入能够找到原因。四层缺一,报表都可能给人错误信心。

例如,按时提交率很高但任务关联率低,说明记录行为稳定、结构仍不足;任务关联率高但月底修正多,说明对象选得清楚、记录时机可能滞后;数据完整且一致但无人据此调整计划,则问题不在录入,而在管理闭环。

日报工时实操方法:项目成员提升工时表效率的入门指南方法与模板

五、具体案例与数据观察:12 人团队如何减少补录和对账

1. 先建立基线,不急着换工具

为了避免把效果归因于某个软件,我会建议团队先用两周记录基线。记录个人每天大致花多少时间填报、每周有多少条记录需要修正、负责人每月核对花多久、项目类工时有多少能关联到任务。基线不必追求精确到秒,关键是前后使用同一口径。

以下仍是一个用于说明方法的情景模拟:12 人产品团队,工作日按每月 20 天估算。调整前,成员平均每天填写 8 分钟,负责人月底核对 6 小时,记录修正比例约 12%;调整后,日均填写约 4 分钟,月底核对约 2.5 小时,修正比例约 4%。这些数字是推演值,并非公开调查或真实客户案例。

按 12 人、每月 20 个工作日估算,成员填写时间从每天 8 分钟降至 4 分钟,月度总录入时间约从 32 小时降到 16 小时,减少约 16 小时。负责人核对时间再减少约 3.5 小时。两者合计可释放约 19.5 小时的团队时间,但是否发生还要看记录规则是否真正落实。

2. 调整的不是“填得快”按钮,而是三个信息入口

第一,把可关联的工作尽量放在同一个任务列表中。成员不再从自由文本里猜任务名称,而是搜索当前负责的需求、缺陷或支持事项。历史记录仍可查看,但不要默认展示大量已关闭任务,避免选择列表过长。

第二,设置少量稳定类别,并明确各类别边界。例如“交付任务”用于直接完成需求或缺陷,“项目协作”用于项目评审和协调,“临时支持”用于计划外请求,“组织性工作”用于培训或部门事务。类别名称要贴近成员语言,避免只符合财务术语。

第三,采用日终确认而非月底集中补录。成员可在下班前检查当天记录,负责人每周只看异常项。这样把问题处理前移,减少月底才发现任务名称重复或类别歧义的情况。

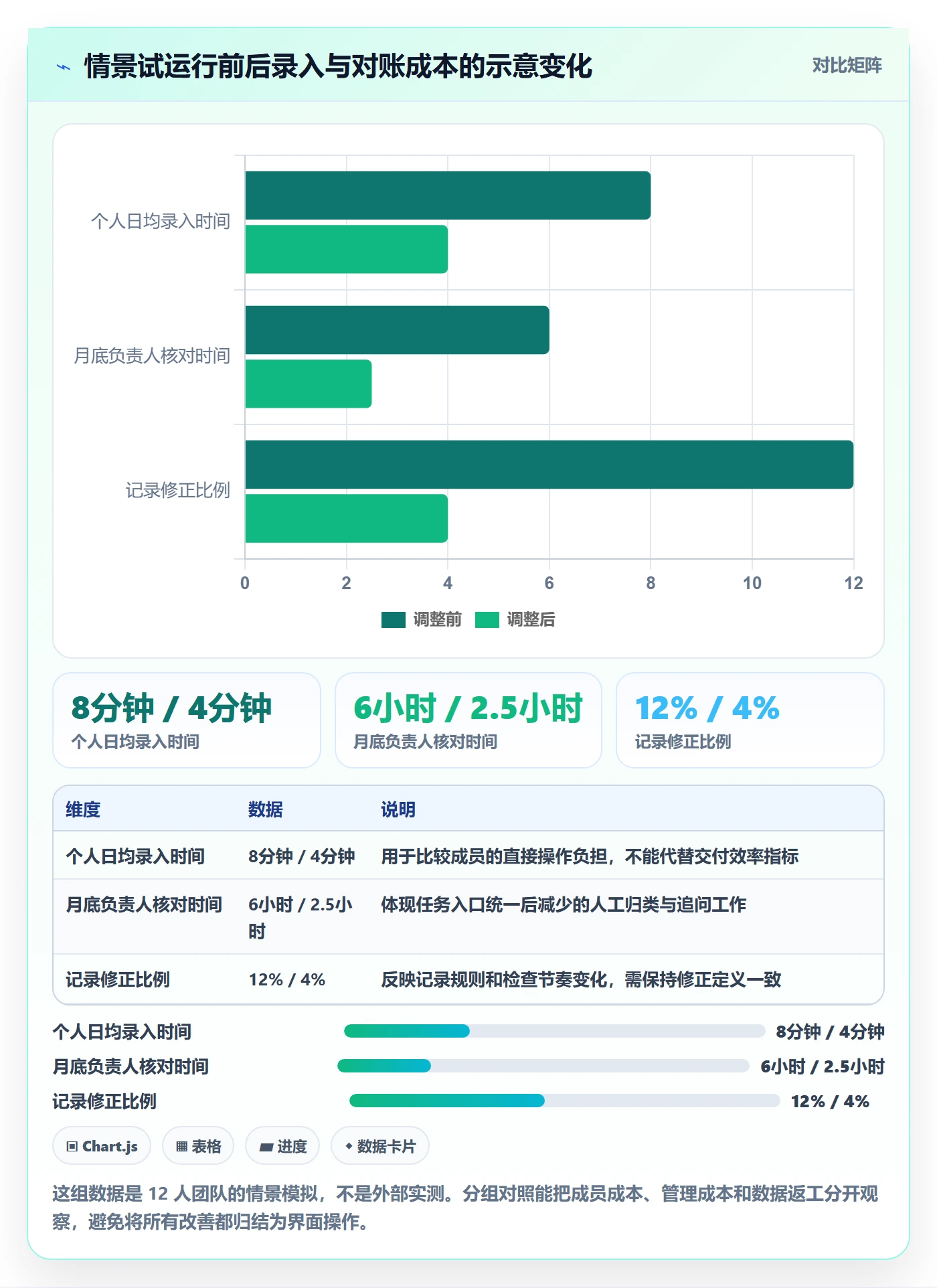

3. 模拟前后对比:看哪些成本真正下降

表格中的前后数据只用于演示测算方法,团队应把自己的基线替换进去。尤其要注意,不要将录入时间下降直接解释为生产率提升;它只能说明记录操作成本可能降低,交付质量和项目结果还要通过其他指标观察。

观察项目 调整前情景值 调整后情景值 解读边界
个人日均录入时间 约 8 分钟 约 4 分钟 要用同一批成员和同一统计方法比较
月底负责人核对时间 约 6 小时 约 2.5 小时 须区分核对与其他月末管理工作
记录修正比例 约 12% 约 4% 需明确修正是补任务、改工时还是改类别
项目类任务关联率 约 68% 约 88% 项目类工时的分母要保持一致

日报工时实操方法:项目成员提升工时表效率的入门指南方法与模板

4. 每个数字都要追问“分母是什么”

任务关联率可以定义为“关联到任务的项目工时条数 ÷ 项目工时总条数”,也可以按工时小时数计算;两种口径会得到不同结果。月底修正比例可能按记录条数计算,也可能按发生修正的成员数计算。指标定义不写清楚,团队前后比较就可能是在比较两种不同东西。

建议建立一页指标口径说明,写清统计对象、排除项、时间范围和责任人。比如请假是否纳入工时表、会议是否归项目、跨日任务如何记、临时支持是否需要客户字段,都要提前明确。对账时发现口径变化,标记变化日期,不要把变化后的数值直接与历史数据拼接。

5. 不能只看节省了多少分钟,也要检查错误有没有转移

减少字段之后,成员可能填得更快,但如果临时支持全部被归到“其他”,分类质量反而下降。自动带入项目之后,若成员忘记切换当前任务,系统会更快地产生错误记录。提效验证要同时看录入成本、可追溯性和异常解释率。

我会把试点结果分成三类:确定改善的环节,例如重复选项目减少;没有变化的环节,例如任务创建仍然滞后;新暴露的问题,例如支持工时没有稳定归属。将“没有变化”也写进复盘,比只发布一个漂亮的节省比例更有助于下一轮调整。

日报工时实操方法:项目成员提升工时表效率的入门指南方法与模板

六、不同情况下的行动建议:从一周试运行开始

1. 只有电子表格、成员少于 10 人

小团队可以先从轻量模板开始,不必为了工时记录马上引入复杂系统。模板至少保留日期、项目或事项、任务、工作类别、工时和简短备注;把项目与类别做成下拉选项,避免同一事项出现多种写法。

指定一位规则维护者,每周检查重复任务名、无法归类记录和异常工时。若成员人数增加、项目并行明显增多,或每月要花大量时间合并表格,再评估是否需要任务系统或更完整的权限和报表能力。

2. 多项目并行、临时支持很多

不要要求成员把每一次即时消息都建成正式任务。可以提供“支持请求”入口,必要时由值班负责人或服务台统一建档;记录时关联请求编号、支持类别和处理工时。对极短的重复性事项,可以按团队规则按时段汇总,但要保留足够信息供抽查和复盘。

这类团队应优先关注临时工作占比、计划外投入和响应负载,而不是追求每条记录都像正式交付任务那样细。若计划外支持长期挤压项目容量,应调整排班、设置支持角色或在计划中预留缓冲。

3. 项目有预算、客户核算或审计要求

先让财务、交付、项目负责人和成员共同确认口径:哪些工作可计费、哪些不可计费、客户会议如何归类、跨项目协调时间记在哪里、修改记录由谁批准。涉及合同或正式审计时,应以组织适用的制度和专业意见为准,不能仅凭项目管理模板决定。

此类团队可增加审批和变更记录,但不宜让成员反复填写系统已经掌握的信息。若工具支持从项目或任务自动带出客户、阶段等字段,应验证数据源是否准确,并设置修正渠道。自动化可以减少重复录入,却不能替代责任边界。

4. 组织规模超过 100 人,项目和角色较多

规模扩大后,最难的往往不是记录本身,而是跨部门口径、权限、数据连接和流程变更。建议先按一条业务线或一个项目群试点,明确任务负责人、类别维护人和报表使用者,再逐步扩展。不同部门可以有少量差异,但核心定义要能汇总。

这时可以评估 PingCode 等面向中大型企业及 100 人以上组织的项目管理平台,重点核验任务与工时的关联体验、权限、报表、系统集成和数据治理能力。不要只看演示中能不能点出一张报表,还要用真实任务跑一轮:成员怎样找到任务、负责人怎样修正归属、管理者怎样解释异常、离职或项目结束后数据如何处理。

5. 成员远程协作、跨时区或经常出差

统一“几点之前填写”未必适合所有时区。可按个人工作日结束时间设置记录窗口,或允许在次日开始前确认前一工作日。重点是保持记录发生时间与实际工作足够接近,而不是要求所有成员在同一个钟点提交。

跨时区团队还要明确日期以哪个时区为准、跨午夜的任务如何归属、会议时间由谁确认。遇到出差、网络不稳定或连续现场工作,应提供补录窗口,并将补录标记为补录,而不是把例外情形伪装成即时记录。

6. 成员抵触填报,先查用途和信任,再加提醒

如果成员担心工时数据被用来做简单排名,单纯增加提醒只会强化抵触。先公开说明数据用于项目成本、容量规划还是流程复盘,哪些角色可以看到明细、记录保留多久、怎样提出修正;如果确实用于计费或其他正式管理用途,也应直说。

接着观察抵触来自哪一类负担:任务难找、类别难选、字段重复、记录没有反馈,还是规则与工作现实不符。每次只改一个主要障碍,并在试点后向成员说明改了什么、数据如何被使用。信任需要通过可见的反馈建立,不会因为发一份填写规范自动产生。

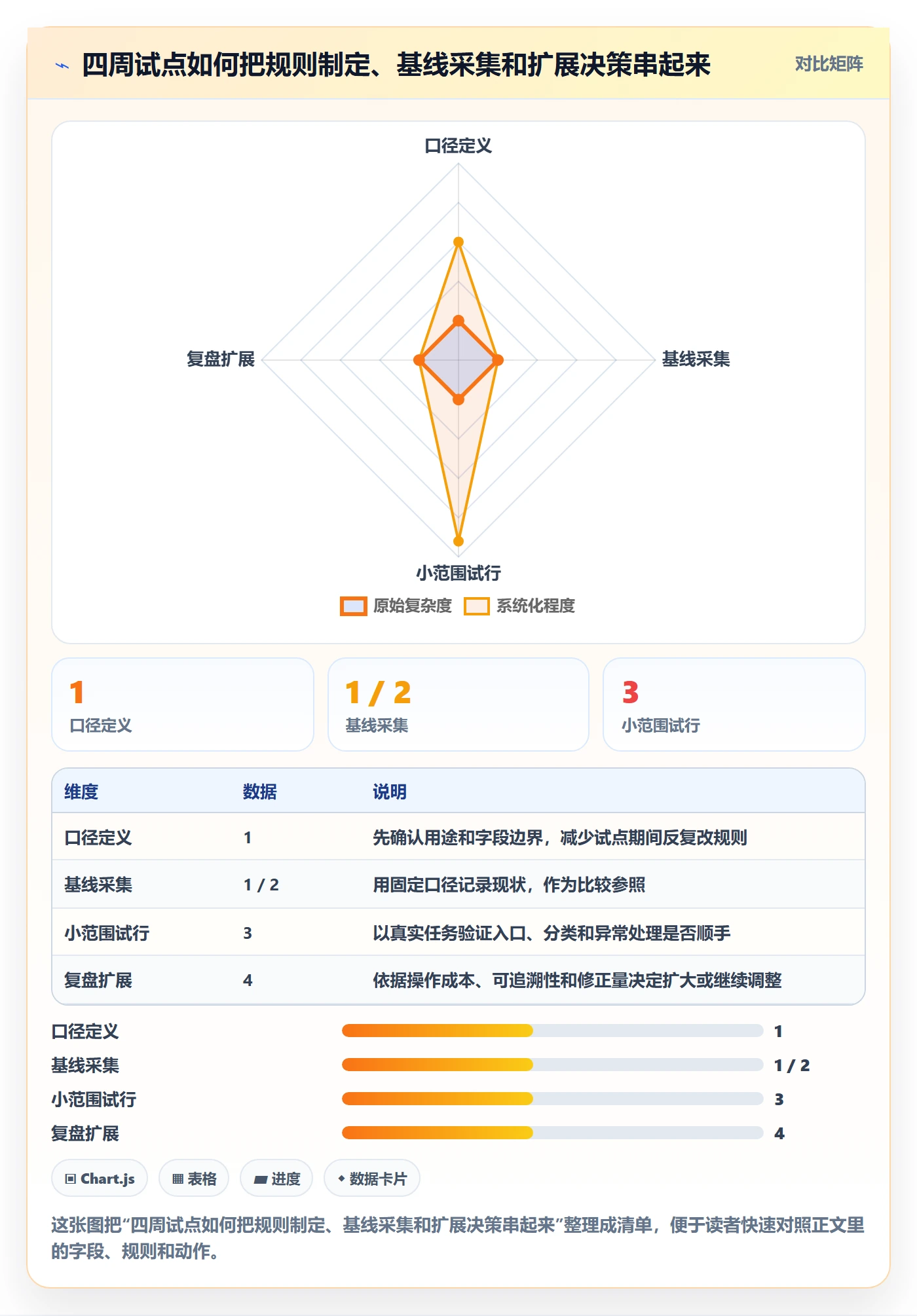

7. 四周落地计划:先试点,再扩面

下表是一种可执行的轻量安排。团队可以根据项目周期和组织审批节奏调整,但应保留“基线,试行,复盘,扩展”的顺序,避免上线后只统计提交率。

阶段 建议时间 关键动作 阶段产物
定口径 第 1 周前半 确认用途、记录范围、分类和字段 一页工时规则说明
采基线 第 1 周后半至第 2 周 记录录入时间、关联率、修正量和核对成本 试点前基线
小范围试行 第 3 周 由一个项目组使用模板或平台,收集操作阻碍 问题清单与修正规则
复盘扩展 第 4 周 对照同口径指标,决定继续、调整或暂停 扩展条件和负责人

试点时至少找三种工作角色:任务交付成员、项目负责人和负责统计或财务核算的人。只让管理者测试,会漏掉成员每天找任务的真实成本;只让成员试填,又可能不知道数据如何进入后续报表。

日报工时实操方法:项目成员提升工时表效率的入门指南方法与模板

七、不同情况下的取舍:精度、负担与治理不能同时无限最大化

1. 记录粒度:精细核算与低打断之间取舍

更细的记录粒度有利于成本分摊、客户核算和复杂项目复盘,但也会提高操作次数和分类难度。更粗的粒度让团队记录轻松,却可能无法解释短任务、等待和跨项目支持。团队应先根据用途确定最低可接受精度,再选择更细粒度,而不是一开始就把记录拆到最小。

如果主要用途是估算复盘,按任务或工作阶段记录通常足够;如果需要按客户或合同核算,则可能需要更细的项目、阶段和可计费类别;如果主要观察团队容量,工作类型和计划外投入也许比每个微小动作更重要。

2. 统一分类与团队差异之间取舍

分类过于统一,可能无法表达不同岗位的实际工作;分类过于灵活,又会使跨团队汇总失去意义。可以采用“核心类别加少量扩展”的方式:全组织统一项目交付、会议协作、支持、培训等基础口径,具体业务线再保留少量必要子类。

新增类别应有明确申请人、用途和撤销条件。若一个类别只在一个人或一个月使用,未必值得长期保留;若某类工作长期占据大量容量,就有理由进一步拆分并设置负责人。

3. 自动化与人工复核之间取舍

自动带入项目、任务负责人或日期,能减少重复选择;系统规则也能发现缺字段和异常工时。但自动填入可能过期,尤其是在成员同时处理多个任务时。自动化适合消除重复劳动,不适合在缺乏核实的情况下替成员判断“时间属于哪个项目”。

较稳妥的做法是自动提供默认值,同时让成员容易改正,并保留修改记录。对异常项进行抽样复核,比要求负责人逐条批准每一笔工时更容易长期执行。

4. 个人明细与团队汇总之间取舍

细到个人的记录可用于确认任务投入和排期,但也增加隐私和误用风险。团队汇总更适合资源规划和趋势观察,却可能掩盖个别任务的严重超支。应当按使用目的分配访问权限:确需处理任务或计费的人访问必要明细,管理者默认看团队或项目层级的汇总。

数据访问规则要与工时规则同时发布。成员应知道记录是为了回答哪些业务问题、谁可以看、能否修正、修正后如何留痕。若组织希望用于正式人事决策,应另外确认制度和法律要求,不能把项目核算数据默认当成绩效结论。

5. 电子表格、轻量工具和项目管理平台之间取舍

电子表格适合成员少、项目少、字段稳定、统计方式简单的团队,启动成本低,容易调整。缺点是任务关联、权限、版本控制和多项目汇总通常需要更多人工维护,人数增长后容易出现重复文件和口径分叉。

轻量工时工具适合已有稳定任务来源、希望减少逐项录入的团队,但要确认能否导出、如何处理权限、数据是否能连接现有流程。项目管理平台更适合任务、计划、工时和报表需要协同的组织,但部署、迁移、培训和流程治理也有真实成本,不应该因为功能多就默认更合适。

评估工具时,我会让试点成员完成一组真实动作,而不是只看功能清单:找到昨天处理的任务、补一笔临时支持、修改错误工时、查看本周投入、解释一次异常。若这五步都需要多次切换页面或靠管理员代操作,工具即使报表丰富,也未必提升日常效率。

日报工时实操方法:项目成员提升工时表效率的入门指南方法与模板

八、可直接使用的日报工时模板与填报示例

1. 轻量日报工时模板

下表适合先做小范围试运行。正式启用前,应根据工时用途删除不需要的字段,并补充团队特有的项目或客户口径。若系统能够自动带出日期、成员、项目或任务名称,不要让成员重复填写。

日期 项目或事项 任务 工作类别 实际工时 结果或阻塞 是否计划内
2025-06-10 产品版本迭代 订单接口幂等处理 交付任务 2 小时 完成校验逻辑,待联调 是
2025-06-10 产品版本迭代 支付回调缺陷单 缺陷修复 1.5 小时 定位到重复通知,已提交修复 是
2025-06-10 团队支持事项 线上问题请求单 临时支持 1 小时 恢复服务,待补充复盘 否
2025-06-10 团队协作 版本评审会议 项目协作 0.5 小时 确认两个依赖项和负责人 是

2. 一条合格记录应该怎样写

记录要让后来的人知道时间投入对象和工作结果,不需要写成长篇日报。任务名称已有清楚说明时,备注只补充结果或状态;如果任务名称过于宽泛,则用一句话补足边界。

  • 较弱写法:开发工作,4 小时,正常推进。
  • 更好写法:订单接口增加幂等校验,完成单元测试,等待联调环境开放,2.5 小时。
  • 较弱写法:开会、沟通、处理问题,3 小时。
  • 更好写法:版本评审 1 小时;确认接口字段和验收责任人,另投入 0.5 小时。
  • 较弱写法:其他事项,2 小时。
  • 更好写法:协助处理客户环境权限请求,已由平台维护人员恢复,1 小时。

3. 成员每日检查清单

检查清单应该短到成员愿意每天使用。若检查需要翻阅很长的制度文件,说明团队规则可能还没有被整理成实际操作提示。

  1. 今天的重要工作是否都有对应记录?
  2. 项目类记录能否关联到正确任务或工作对象?
  3. 临时支持、会议和返工是否按团队口径归类?
  4. 是否有明显超出预期的投入,需要留下原因?
  5. 是否把不确定事项标注出来,而不是猜一个类别提交?

4. 负责人每周检查清单

负责人不必逐条重写成员记录,而应处理影响项目判断的异常。每周抽查少量记录,并聚焦高风险项,通常比月底集中检查更容易发现规则漏洞。

  • 是否有大量工时落在“其他”或无任务关联项?
  • 计划外工作是否持续挤压承诺任务?
  • 实际投入明显高于估算的任务,原因是依赖、范围变化、返工还是估算偏差?
  • 同类任务是否被不同人员用不同名称或类别记录?
  • 异常是否需要调整排期、补资源或修改流程,而不是只要求成员补备注?

九、结尾:先把记录变成可用证据,再谈自动化

1. 工时表的价值不在于证明每分钟都被安排

日报工时最有价值的地方,是把容易被忽略的工作显露出来:计划外支持消耗了多少容量,任务估算为什么偏差,会议和等待怎样影响交付,返工集中在哪个阶段。它不是把一天包装成漂亮数字的工具,也不应该成为对成员进行简单排名的依据。

真正有效的工时方法,不追求每笔记录都达到不现实的精确,而是让足够多的关键工作可以追溯、比较和解释。成员记录得越容易,负责人越能把精力放在移除阻塞和改进计划上;组织越清楚数据用途,成员越愿意认真记录。

2. 下一步:用两周验证三个问题

如果团队现在还没有统一方法,我建议先找一个项目组试行两周,不必马上全面换工具。先确定记录范围、任务入口和类别,随后只验证三个问题:成员能否在合理时间内完成记录,项目工时能否追到任务,负责人能否据此发现并解释一项真实的排期或流程问题。

如果前两个问题解决了,但第三个问题没有答案,先改进数据用途和复盘机制;如果成员记录很快、负责人却仍要大量手工归类,先治理任务命名和分类口径;如果记录成本仍然过高,再评估自动带入、任务关联或更适合组织规模的项目管理平台。

我的最终判断是:工时效率不是把表格缩短,而是让每一分钟的记录都减少下一次追问。先定义用途,再设计字段;先跑小样本,再讨论扩展;先证明数据能改善决策,再增加管理要求。这样得到的工时表,才既对成员负担得起,也对项目管理有实际帮助。

常见问题解答(FAQ)

1. 日报工时应该在什么时候填写,才能既准确又不打断工作?

我经常到下班前才想起补日报,但一天下来任务切换很多,已经记不清每件事花了多久。想养成及时记录的习惯,又担心频繁停下来填表影响效率,有没有比较现实的做法?

不必每完成一个小动作就填一次,比较稳妥的是按工作边界记录:开始一项持续任务时记下时间,切换任务或结束工作块时补上实际耗时。每天可设两个固定检查点,例如午间和下班前各核对一次,单次通常只需几分钟。下面的时间分配只是示例,不是行业统计:上午完成需求评审1.5小时,处理缺陷2小时;

下午联调1.5小时,会议0.5小时,剩余时间继续处理缺陷。把记录贴近任务切换,通常比凭记忆回填更可靠;若当天临时插入任务,先记任务名称和大致起止时间,稍后再校正。

2. 日报工时怎样拆分任务,才能避免只写“开发”“测试”这类笼统内容?

我现在的日报经常只有“开发4小时、沟通2小时”,团队成员看得懂大概方向,但月底回顾时很难判断时间具体花在哪里。我想写得可追溯一些,又不想把每个操作都拆成一条记录,颗粒度应该怎么拿捏?

可以按“可识别的工作对象+动作”拆分,而不是按每一次点击或沟通拆分。例如,把“开发4小时”改为“订单页筛选功能实现2.5小时、接口联调1.5小时”;把多次围绕同一需求的短沟通合并为“筛选规则确认0.5小时”。判断是否需要单独成项,可以问:过一周后,别人能否据此知道这段时间产出了什么?

如果不能,就补充对象或结果;如果两条记录属于同一任务且单条不足约15分钟,通常可合并,除非它涉及独立事项或需要单独核算。这个颗粒度能兼顾可读性与填写成本。

3. 任务被会议、临时支持打断时,日报工时应该怎样记录?

我上午原本安排了两小时写方案,中间却被临时拉去排查问题,还参加了一个会议。最后方案也没按计划完成,如果日报只按原计划填,感觉不真实;全部拆成零碎记录又很麻烦,该怎么处理?

日报应记录实际投入,不应照抄计划。可以把中断后的工作拆成独立事项,并记实际耗时,例如“方案编写1小时”“线上问题排查0.75小时”“项目同步会0.5小时”;若方案前后分成两段,可合并为1小时,并在备注说明被临时支持打断。计划时间和实际工时用途不同:前者用于安排,后者用于复盘。

若团队需要分析中断来源,给临时支持或会议使用统一类别;不要为了让每日总数看起来规整而把未发生的时间补到原任务上。

4. 项目成员用什么日报工时模板,才能快速填写并方便月底核对?

我想给团队做一份简单模板,但字段太少,月底对不上任务;字段太多,大家又容易拖着不填。哪些信息是必须的,哪些可以视团队管理需要再加?

入门模板建议先保留日期、任务或事项、所属项目、实际工时、工作结果或备注五项;如果团队要分析投入类型,再增加工作类别。示例:日期“6月12日”,事项“支付流程异常排查”,项目“结算改造”,工时“1.25小时”,结果“定位为重试条件遗漏并提交修复”。

月底核对时,先检查同一天是否重复登记、工时是否与日历或任务记录明显冲突,再核对任务归属;不要只看每日合计,因为合计正确不代表事项记录准确。建议先试行一周,统计平均填写耗时和常见漏项,再决定是否增加字段。

核心关键词

读者评论

郑
郑佳宁

我们团队试过把工时拆到半小时一条,最后不少人都是下班前凭印象补,细了反而不准。按任务切换或工作类型变化来记,执行起来更实际。

潘
潘雨桐

支持工作经常临时插入,未必来得及先建正式任务。文中提到单独设置支持入口比较有用,但还得明确谁维护分类,不然入口很快也会变成杂项筐。

顾
顾梓萱

比较赞同工时不该直接拿来排个人效率。我们复盘时会把返工和等待单独看,否则耗时长的任务很容易被误读。想了解月底修正比例具体怎么统计,按记录条数还是按工时计算更合适?

文章包含AI辅助创作:日报工时实操方法:项目成员提升工时表效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584638
