工时表最容易制造的错觉,是“员工填了、主管批了、月底能导出”,于是管理者以为工时已经可控。实际风险往往藏在另一处:任务没有明确归属,填报口径每个团队各说各话,审批只看总数,财务拿到数据后仍要手工修正。工时表任务工时全流程,真正要解决的不是把时间记下来,而是让每一笔时间都能解释、核对、追溯,并支撑项目决策。
一、先讲核心结论:工时表不是考勤表,而是管理证据链
1. 一笔可用工时必须回答五个问题
我判断一套工时管理是否有效,不先看报表有多少张,而先抽查一笔记录能不能回答五个问题:谁投入了时间、投入在哪项任务、实际做了什么、发生在什么时间段、由谁确认以及为什么确认。缺少其中任何一项,工时就可能只是一个数字,不足以支持成本归集、项目复盘或资源调整。
例如,“张某,8小时,开发任务”只能说明有人填了一个数。若进一步记录为“张某,周二,支付接口异常排查任务,实际投入5小时,其中复现与日志分析3小时、修复验证2小时,经模块负责人确认”,管理者才有机会判断投入是否合理、任务是否存在返工,以及类似问题是否需要改善。
核心结论:工时可信度由任务定义、填报习惯、审批责任、数据校验和用途边界共同决定。单靠提醒员工填表,或单靠购买管理软件,都无法自动弥补流程本身的缺陷。
2. 全流程应从任务产生开始,而不是从月底催填开始
常见做法是月底发通知,要求员工补录整月工时。这种方式看似能补齐数据,实际却把记忆、估算和审批压力集中到同一时间点。更可靠的流程是任务建立时明确归属,执行时记录投入,周期末核对异常,审批时检查业务依据,结算后再将工时用于分析。
我通常把它拆成六个环节:任务定义、口径设定、过程记录、异常校验、责任审批、数据应用。每一步都要有明确的输入、责任人和输出结果,才能形成可追溯的管理闭环。
- 任务定义:明确任务所属项目、工作类型、负责人、状态和可计入工时的范围。
- 口径设定:约定记录粒度、填报频率、加班和会议的归属方式,以及休假、培训等非项目时间的处理规则。
- 过程记录:由实际执行者按约定周期记录,不把长时间段留到月底回忆。
- 异常校验:识别超时、重复、缺失、任务关闭后仍填报等情况。
- 责任审批:由最了解任务业务情况的人确认,而不是让审批人只看总数。
- 数据应用:将已核验数据用于项目成本、负载分析和流程改进,并保留修订记录。
3. 管理目标不同,工时记录的设计也不同
同一家公司可能同时有研发交付、客户服务、咨询项目和内部运营工作。它们对工时的用途并不一样:项目成本核算看的是可归集性,资源规划看的是负载和能力缺口,服务管理关注响应与处理,合规审计则要求记录有依据、修改可追溯。把所有用途塞进一个“工时总数”,通常会让每个部门都觉得数据不够用。
因此,我建议先明确“这套数据将支持哪几个决策”,再决定需要哪些字段。不要为了看起来精细而让员工填写十几项没有实际用途的信息;字段越多,误填和敷衍的成本越高。
| 管理用途 | 需要优先记录的信息 | 不能仅凭工时得出的结论 |
|---|---|---|
| 项目成本核算 | 任务、项目、人员、工作日期、成本口径、确认状态 | 不能只因工时偏高就判定员工效率低 |
| 资源规划 | 计划与实际投入、角色、工作类型、未来任务需求 | 不能把过去平均工时直接当成未来承诺 |
| 服务管理 | 工单类别、响应时间、处理时间、等待时间、复开情况 | 不能把客户等待时间全部归为处理人员投入 |
| 流程改进 | 返工、评审、等待、沟通等可区分的活动类别 | 不能把活动分类差异误读为个人绩效差异 |

二、背景和真实场景:为什么月底的数字经常对不上
1. 多项目、多角色组织最容易出现口径分裂
在百人以上的组织里,工时通常横跨多个团队、项目和管理边界。研发人员可能同时承担产品迭代、线上问题和技术治理;实施人员可能在多个客户现场切换;管理者则会把会议、沟通和带教时间放进不同类别。若没有共同定义,同一个“投入8小时”在不同团队里并不代表同一件事。
我见过较典型的情形是:研发组只记录可交付任务,项目组要求记录客户沟通,职能部门把例会也计入项目。月底汇总时总小时数看起来完整,部门之间却无法比较。真正的问题不是谁填错了,而是数据字典没有先统一。
这类场景适合用某项目管理平台承载任务关联、工时记录、审批和报表,但平台不能替组织决定口径。以 PingCode 为例,企业可以围绕任务和项目建立工作记录与管理流程;实际可用字段、权限、审批规则和统计能力,需要按当前产品配置及企业流程核实。工具解决的是流程承载和信息关联,不会自动判断某项投入是否合理。
2. 工时与考勤、产出、绩效不是同一类数据
考勤回答的是人员是否在约定时间出现,工时记录描述的是时间投入到什么工作,产出数据说明交付结果,绩效评价则需要结合目标、质量、协作和岗位责任。它们可以互相参照,但不能互相替代。
例如,员工某天在线时间很长,不代表项目任务投入就应该记满;一项任务工时较高,也可能是需求变化、环境故障或跨部门等待造成。若管理者把“工时长短”直接等同于“努力程度”或“绩效高低”,员工很快会学会优化数字,而不是改善工作。
3. 项目延期不一定是人手不够,也可能是工时结构失真
项目看板显示任务进度落后时,管理者常先问是否需要加人。但如果没有区分实际处理、等待、返工和临时支持,就很难知道延期的原因。某项工作累计投入增加,可能是复杂度估算不足,也可能是需求反复,也可能是前置依赖迟迟没有完成。
我更愿意把工时视为“调查线索”,而不是“判决结果”。当一项任务偏离计划时,先对照任务变更、阻塞记录、缺陷和验收结果,再决定是否调整人力。单独拿一列实际工时做结论,容易把系统性问题归咎于个人。
4. 不同业务需要不同记录粒度
记录到分钟并不必然更准确。对于研发任务,每天按任务记录到半小时或一小时的粒度,往往比逐分钟计时更符合实际;对于按服务合同计费的咨询或支持业务,可能需要更细的客户、事项和时间区间;对于内部运营工作,按活动类型或周期汇总可能已经足够。
粒度越细,员工切换任务时的记录负担越大,也越容易产生“看起来精准、实际靠估算”的结果。设置粒度时应权衡管理收益与记录成本,并通过短期试运行观察员工是否能稳定执行。
| 业务场景 | 建议起始粒度 | 主要校验方式 | 需要避免的做法 |
|---|---|---|---|
| 研发交付 | 按天、按任务记录,必要时使用半小时或一小时估算单位 | 任务状态、版本记录、代码或测试证据 | 要求逐分钟追踪所有开发活动 |
| 客户支持 | 按工单或客户事项记录,区分处理与等待 | 工单时间线、响应记录、复开情况 | 把客户等待全部计为人员处理投入 |
| 咨询与实施 | 按客户、交付阶段、活动类型记录 | 服务记录、交付物、客户确认 | 月底把所有时间平均分摊给客户 |
| 内部职能工作 | 按周期和工作类别汇总 | 计划、会议纪要、流程产出 | 把每项日常工作都拆成独立任务 |
三、常见误区:看起来在管工时,实际只是在收数字
1. 误区一:要求每天填满八小时,数据就自然准确
把“每天必须填满标准工时”当成质量指标,容易产生填充行为:任务不足时随意补到通用任务,会议时间重复计入,休假或培训没有统一处理,最后每个人都看起来很饱和。填满只能证明表格有数字,不能证明数字与工作对应。
更好的做法是区分“应填报时间”和“可归属工时”。企业可以要求员工说明工作日内主要活动,但不必把所有时段都强行压入项目任务。休息、请假、培训、行政事务、待命等时间应根据业务和制度定义口径,避免混算。
2. 误区二:审批通过,就等于记录真实

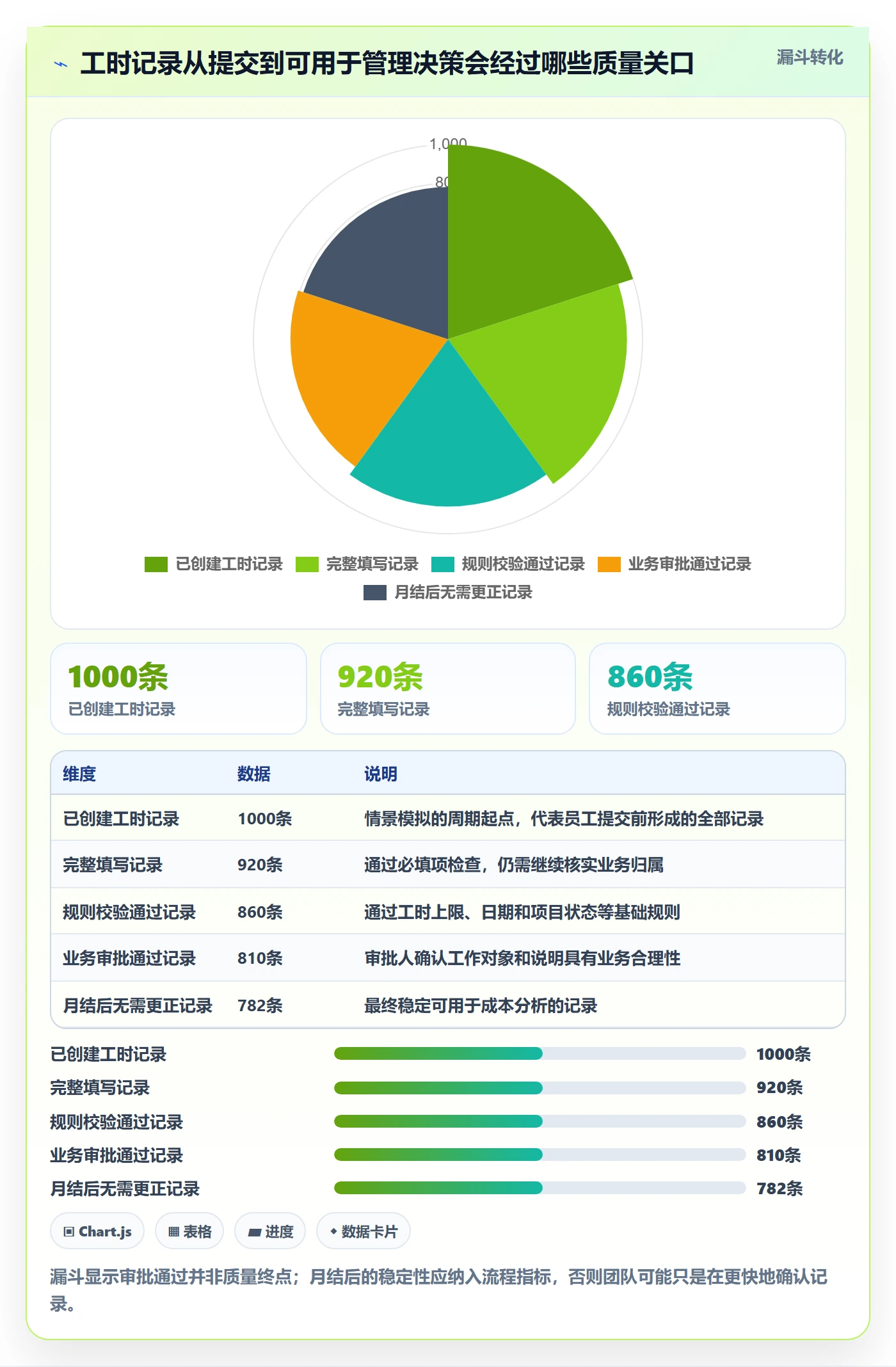

审批质量取决于审批人是否有能力核对。直属主管如果只看到“总计40小时”,没有任务明细、工作描述或异常提示,实际上无法确认内容。批量点击通过,会让审批变成仪式。
审批不需要逐条审问每个员工,但应针对异常和高风险记录进行重点检查。比如:单日投入超过约定上限、关闭任务后仍持续记工时、同一时段重复记录、计划与实际差异显著、工时集中在月底补录,以及工时归属到缺少负责人或验收条件的任务。
3. 误区三:工时越细,管理越精细
管理精细度不是字段数量的函数。若员工每次切换工作都要填多级分类、成本中心、工作模式和说明,记录成本会迅速上升;一旦大家开始复制上周的内容,字段虽多,信息质量却更低。
我建议采用“最少必要字段”:员工、日期、任务或工作类别、投入时长、简短说明、状态。只有当某类业务确实需要成本归属、客户确认或审计追踪时,再增加对应字段。任何新增字段都应能回答“谁会用它做什么决策”。
4. 误区四:实际工时超过预估,说明执行者低效
预估是基于当前信息的判断,不是对未来的保证。需求变更、技术不确定性、依赖阻塞、环境故障和人员经验差异都会改变实际投入。若超时只被用来追责,团队会降低预估、把时间记到其他任务,或避开高不确定工作。
更有价值的复盘方式,是把差异拆成原因类别:范围变化、估算偏差、返工、等待、临时支持、人员调整或技术风险。连续观察同一类差异,才能知道应该改进估算机制、需求管理还是依赖协调。
5. 误区五:月底补录能补回真实情况
人对日常工作时长的回忆并不稳定。多任务并行时,员工容易把会议、消息处理和任务执行混在一起,常出现整小时取整、按计划倒推、用记忆最深的事件代表整周等偏差。补录可以解决缺项,却不能恢复已经遗失的细节。
可以把补录设置为例外流程:说明缺失原因、标记补录日期、由主管抽查,并在报表中区分及时记录和事后补录。若团队每月大量依赖补录,问题通常在提醒机制、填报入口或流程设计,不应简单归结为员工态度。
6. 误区六:把工时排名直接当作绩效排名
个人工时排名会忽略岗位差异、任务难度、交付质量和协作贡献。一个人承担高复杂度故障排查,工时可能较长但产出有价值;另一个人处理大量重复任务,工时相似却不能据此得出同样结论。
工时适合描述投入,不适合单独评价价值。如果管理者需要评估工作表现,应结合明确目标、交付质量、任务难度、团队协作和客户结果,并建立申诉与纠错机制。
四、专业判断逻辑:从字段、流程到风险控制逐层设计
1. 先定义“什么时间可以记到哪里”
工时口径的第一项工作,是建立一份简明的数据字典。它不必写成厚重制度,但需要统一任务分类、计入规则、舍入规则、跨项目支持规则和例外处理方式。最容易造成争议的,通常不是普通任务,而是会议、临时支持、返工、培训、休假、待命和跨部门协作。
建议每个类别配一个正例和反例。例如,项目评审会议若直接服务于某个交付任务,可以按规则归属到该项目;全公司例会则可能属于内部管理时间。分类标准应由业务、财务和人力等相关角色共同确认,避免一个部门的数据被另一个部门重新解释。
2. 任务要有可记录的边界
任务过大,员工不知道工时该落在哪;任务过碎,管理者维护成本过高。任务设计的关键不是统一规定“每项任务必须几小时”,而是让任务足以区分工作目的、责任人和验收结果。
如果一个任务持续数周,期间包含需求澄清、开发、测试和返工,且这些阶段需要分别分析,就应考虑拆分工作项或使用工作类别;如果任务只是一次简短日常处理,拆成多个子任务没有管理价值。判断标准是:拆开之后是否会改变资源决策、成本判断或流程改进。
3. 把填报责任和审批责任分开
员工对记录内容负责,主管对业务合理性负责,项目或成本负责人对归属规则负责,系统管理员对权限和配置负责。一个人可以承担多个角色,但责任要明确。否则,出错时容易出现“员工以为主管会改、主管以为财务会核”的空档。
审批人需要看到足以核验的信息,同时不应拥有随意改写员工记录而不留痕的权限。必要修订应保留原值、修改人、修改时间和原因。对涉及客户结算或正式成本核算的数据,还应明确锁定周期和更正流程。
4. 设计分层校验,而不是把全部工作压给主管
有效校验可以分为三层。第一层是系统规则,检查空值、重复、超出范围和时间冲突;第二层是员工自检,核对任务、日期和说明;第三层是主管抽查或例外审批,重点处理偏差较大的记录。这样能够减少低价值的逐条人工核对。
系统规则不应只设“不能提交”的硬阻断。对某些合理例外,更适合提示说明而不是禁止。例如,紧急故障处理可能导致单日工时偏高,系统可以要求补充原因并进入重点审批,而不是强迫员工把真实投入拆散到其他日期。
| 校验规则 | 典型异常 | 建议处理 | 需要保留的证据 |
|---|---|---|---|
| 完整性 | 工作日存在应填报时段但没有记录 | 提醒员工补充或说明非项目时间 | 提醒时间、补录标记、原因 |
| 时间冲突 | 同一时段被记入两个任务 | 提示选择正确归属并复核重复记录 | 原始记录和修订轨迹 |
| 任务状态 | 任务关闭后仍持续产生工时 | 确认是后续支持、返工还是任务状态未更新 | 任务变更和重新打开记录 |
| 计划偏差 | 实际投入超过估算或预算阈值 | 要求说明范围变化、阻塞或返工原因 | 估算版本、变更记录、复盘结论 |
| 补录情况 | 周期结束后集中提交大量记录 | 标记补录并抽查,不直接判定为造假 | 记录创建时间、工作日期、审批意见 |
5. 设置风险等级,决定管理投入放在哪里
不是每条工时都需要同样强度的检查。低金额、低风险的内部任务,可以采用抽样复核;对客户计费、合同结算、项目成本和高敏感业务,则应加强归属校验与审批留痕。风险控制的目标是把人工注意力放到错误后果更大的地方,而不是让每个人都承担同样复杂的流程。
可以用“发生可能性 × 影响程度”做简化分级。例如,普通内部任务即使分类不够细,影响可能有限;客户账单中的时间重复计入,可能直接导致结算争议,需要更严格的复核。阈值要按企业业务风险设定,并在试运行后调整。

6. 指标设计要把质量、投入和结果分开
工时管理的指标至少应分成三类。质量指标观察记录是否及时、完整、可解释;投入指标观察时间如何分布;结果指标观察交付、成本或服务效果。若只看填报率,团队可能为了达标而填满表格;若只看实际工时,复杂任务和返工问题会被混在一起。
- 记录质量:按时提交率、异常记录率、补录占比、审批退回率。
- 投入结构:计划任务与临时支持占比、返工时间占比、等待时间、跨项目切换频率。
- 结果关联:预算偏差、按期交付情况、缺陷复开率、服务解决时间或客户验收情况。
指标之间要互相校验。例如,按时提交率提高了,但异常记录率也同步上升,可能说明提醒有效、口径仍不清;项目投入增加但交付周期缩短,可能是合理的资源加投;投入下降但返工率升高,则不能简单宣布效率改善。
五、案例与数据观察:从一张“满表”找到流程问题
1. 案例边界:这是管理情景推演,不是公开企业审计结论
下面的案例是基于常见管理问题构造的匿名情景推演,数字用于演示诊断方法,不代表某家企业的实测结果。组织设定为一个约180人的产品研发与交付团队,人员跨多个项目协作,过去由各组自行约定工时口径。
团队月底记录看似完整,但财务发现部分项目成本无法解释;项目经理发现员工经常在任务关闭后继续记时;主管则表示自己没有精力逐项核对。问题不是单一员工漏填,而是任务、类别、审批和成本归属之间没有形成共同规则。
2. 先看数据异常,而不先追究个人
推演中,团队对连续四周的记录进行抽样,发现补录集中在月底前两天,部分工时无法关联到有效任务,还有记录同时归入项目任务和内部会议。项目经理进一步抽取高偏差任务,发现一部分超时源于需求变更,另一部分来自测试环境等待,少数则是返工没有单独标记。
如果只看月度总工时,所有问题都会被压缩成“投入超预算”;拆到记录和任务层面后,管理者才看见具体原因。这个诊断顺序很重要:先判断数据是否可解释,再讨论投入是否合理,最后决定是调整人员、流程还是估算方式。

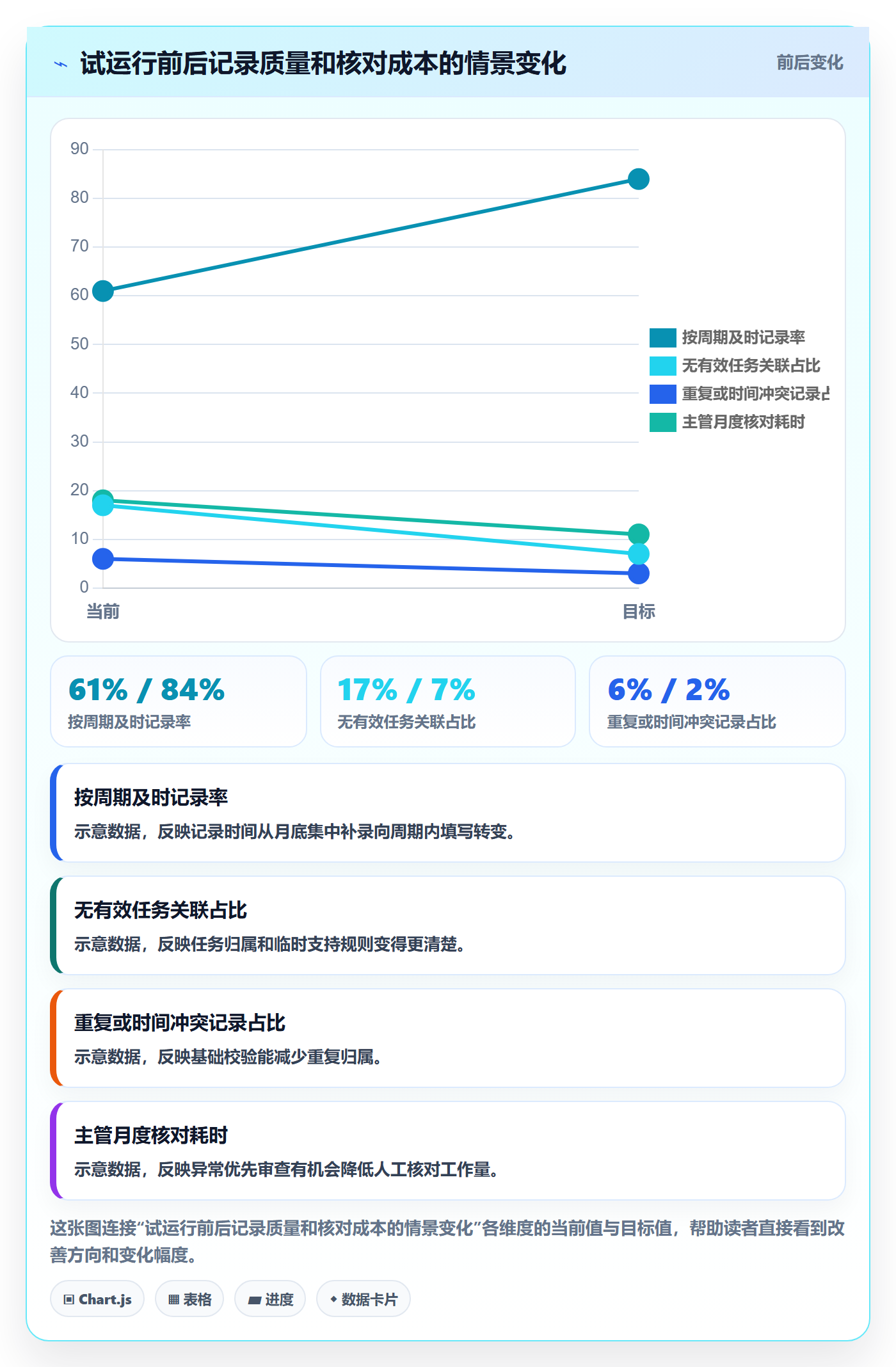

| 观察项 | 试运行前情景值 | 四周后情景值 | 解释重点 |
|---|---|---|---|
| 按周期及时记录率 | 61% | 84% | 周期提醒和简化入口可能减少月底集中补录 |
| 无法关联有效任务的记录占比 | 17% | 7% | 任务归属规则改善后,仍需处理临时支持类例外 |
| 重复或时间冲突记录占比 | 6% | 2% | 自动提示有助于发现同一时间段重复归属 |
| 主管月度核对耗时 | 约18小时 | 约11小时 | 异常优先审查减少了逐条检查的人工负担 |
表中数字是情景模拟,用于说明如何比较流程变化,并非产品效果承诺。真实团队应先记录自己的基线,明确统计范围、分母和排除规则,再比较试运行前后变化。

3. 真正有效的改动往往不复杂
情景推演中的改动并不是增加复杂审批,而是先统一少数关键规则:项目任务必须有负责人;临时支持归入指定类别并补充说明;月底补录单独标记;任务关闭后继续投入时要说明原因;审批人优先处理系统标记的异常。
团队还把填报频率从“月底一次”改为“每周至少一次”,但保留员工在周期结束前修订的空间。这里的重点不是追求每天打卡式填报,而是缩短记忆跨度,让任务、工作内容和时间投入之间更容易对应。
工具方面,某项目管理平台可以承担任务关联、权限控制、记录提交和报表汇总等环节。以 PingCode 作为流程示例时,企业应先确认所需的项目结构、字段配置、审批方式及统计口径是否与当前配置相符,再用一个真实团队试运行。不要先把全公司的复杂规则一次性搬进系统。
4. 怎样判断改善是真改善,而不是数字变漂亮
试运行前后不能只比较填报率,还要抽样检查记录内容是否可解释,主管核对时间是否下降,项目偏差原因是否更容易分类,员工是否因为流程过重而延迟提交。若某个指标改善了,其他指标恶化,需要调查是否出现了新的规避行为。
例如,无法关联任务的记录下降,不代表工作归属一定准确。员工可能把大量时间塞进一个宽泛的“其他任务”;因此还需要检查任务类别集中度和抽样说明。任何单一指标都可能被优化,组合指标和具体记录抽查更接近真实质量。
六、不同情况下的行动建议:按组织成熟度逐步上线
1. 组织还没有统一工时口径时
不要马上导入全套流程。先找出最常见的三至五类工作,明确任务、项目、会议、临时支持和非项目时间的归属方式,再让两个团队试填一至两周。测试期间重点收集“员工不知道填哪里”的案例,而不是追求统计报表漂亮。
- 选定业务负责人、财务或成本负责人,以及执行团队代表。
- 列出目前使用的工作类别,合并含义重复的分类。
- 为每种类别写出一个正例、一个反例和一个例外处理方式。
- 用真实任务试填,记录无法归类的情况。
- 根据问题调整口径,再进入正式试运行。
2. 员工普遍拖到月底填报时
先检查入口是否难找、字段是否过多、提醒是否与工作节奏冲突,以及任务是否能直接关联。若员工每次都需要重新选择项目、补写长说明,单纯加大催促力度只会让填报变成更明显的行政负担。
可以尝试每周提醒、移动端或常用入口、默认展示本人负责的任务,并把说明字段限定为异常或必要场景。对于补录,采用标记和原因说明,不一概惩罚;同时观察一个月内补录比例是否下降。
3. 项目成本和客户结算风险较高时
对客户计费、合同结算或高价值项目,建议加强项目归属、工作类型、审批留痕和周期锁定。客户相关工时应能对应到合同范围、服务事项或交付阶段,并区分实际处理与等待,避免把不可计费时间自动计入客户成本。
若需要更正已审批数据,应保留原记录、修改原因和授权信息。历史数据不要静默覆盖,否则在争议发生时无法还原当时的判断依据。规则应与合同条款、财务流程和企业内部制度共同校准。
4. 管理者希望用工时做绩效评价时
先暂停个人工时排名。管理者应明确岗位目标和交付评价方式,再决定工时数据能否作为辅助信息。可以用团队或项目层面的投入结构观察工作模式,不宜把投入时间直接映射为个人价值。
如果确实需要讨论个人投入,必须让任务难度、工作质量、支持性工作、轮值责任和突发事件进入解释框架,并提供员工纠错渠道。缺乏这些条件时,工时排名带来的行为扭曲往往大于其管理收益。
5. 组织已有管理平台但数据仍然混乱时
先检查数据模型和流程,不要立刻判断是软件能力不足。重点核对任务是否有清晰层级,项目与部门边界是否一致,人员权限是否合理,审批人是否看得到核验信息,历史类别是否存在同义重复。
若平台无法支持必要的记录关联、异常提示、权限留痕或统计维度,再评估配置调整或替换方案。选型应使用具体流程验收,而不是只比较功能清单:让供应商演示一条从任务建立到审批、修订、报表导出的完整记录,观察关键字段能否贯穿全程。
6. 管理者可以从一个小型试点开始
我建议选一个任务类型相对稳定、负责人清楚、数据用途明确的团队,先运行四到六周。试点不需要追求覆盖所有部门,重点是验证口径是否能执行、员工是否能理解、异常能否被发现,以及管理者是否真的用数据做了决策。
- 试点开始前:记录基线,如补录占比、异常率、核对耗时和当前任务归属问题。
- 试点进行中:每周收集无法分类的案例,避免只通过会议讨论抽象规则。
- 试点结束时:抽取一批记录复核,比较质量与核对成本变化。
- 决定推广前:确认新增字段和审批步骤是否带来实际决策价值。
七、不同情况下的取舍:准确、轻量、可审计不能不加区分地同时拉满
1. 精细记录与低填报负担之间
越细的记录越容易支持成本拆分,但员工切换和填写成本也会上升。适合计费、审计或高成本项目的业务,可以采用较细颗粒度;内部协作和知识工作则应优先保证持续、可解释的记录,而不是逐分钟还原时间。
取舍原则是先满足决策所需的最小精度。若某个细分类不会改变资源分配、成本核算或流程改进,就没有必要要求所有员工长期填写。
2. 自动阻断与允许例外之间
硬性规则能减少明显错误,但也可能挡住真实的紧急工作。软提示更灵活,却要求后续核查。涉及客户结算、重复计费或正式关账的风险,可以设置强校验;涉及突发故障、紧急支持的异常,则适合允许提交并触发说明和复核。
自动规则要能解释原因、指出下一步动作。仅提示“数据异常”而不说明哪项记录冲突,会让员工反复试错,最终绕开系统。
3. 个人可见与管理者可见之间
员工需要看见自己的记录和审批状态,主管需要看见团队异常,项目负责人需要看见归属项目的投入。权限应按业务需要划分,避免无关人员查看个人明细。若组织将数据用于薪酬、考核或纪律管理,必须明确告知用途、适用范围和复核机制,并遵循企业适用的法律法规及内部制度。
更透明的做法是把“谁能看什么、为什么能看、数据保留多久、如何更正”写入制度。透明并不意味着所有人都能看到所有记录,而是员工知道规则并有机会纠正错误。
4. 月度统计与持续监控之间
月度统计适合成本结算、周期复盘和趋势观察;持续监控适合发现任务阻塞和异常负载。但如果管理者频繁查看实时工时并即时追问,员工容易感到被监控,数据会逐渐从管理工具变成压力来源。
我倾向于把异常处理与绩效判断分开:实时提示用于帮助员工修正记录,周期分析用于识别流程问题,绩效评价则依据正式目标和综合证据。这样可以保留管理价值,同时降低“每小时都要解释”的副作用。
5. 统一模板与团队差异之间
全公司完全统一的字段便于汇总,却可能不适合不同业务;每个团队完全自定义,最后又无法横向比较。较稳妥的方式是统一核心字段和基础分类,允许业务团队增加少量扩展字段,并要求扩展字段有负责人、定义和停用条件。
任何新增类别都应有治理机制。否则分类会逐年膨胀,报表看似精细,却很难形成稳定的跨期比较。
| 管理目标 | 更适合的取舍 | 代价或风险 | 推荐控制办法 |
|---|---|---|---|
| 降低员工填报负担 | 减少字段、按周记录、允许合理估算 | 细节可能不足以支持精确成本拆分 | 对高风险项目额外增加必要字段 |
| 提高客户结算可信度 | 加强任务归属、审批和更正留痕 | 录入和复核成本上升 | 仅对合同计费范围启用严格规则 |
| 支持资源规划 | 保留任务、角色和计划实际对比 | 历史平均值可能被误当成未来承诺 | 同时记录不确定性、依赖和工作类型 |
| 促进流程改进 | 区分返工、等待、临时支持等活动 | 分类过细会增加填报成本 | 先从少数关键原因类别开始试点 |
八、落地检查清单:上线前、运行中、复盘后各看什么
1. 上线前检查
上线前要确认管理目的和责任边界。若连数据最终由谁使用都不清楚,先不要要求全员填报。最小可行流程应能说明一笔记录如何建立、如何关联任务、如何审批、如何修订以及如何导出分析。
- 是否明确工时用于项目成本、资源规划、服务分析或其他具体场景?
- 是否区分工时、考勤、产出和绩效?
- 是否统一会议、返工、临时支持、培训和休假等类别的处理规则?
- 任务是否有负责人、状态和可识别的业务边界?
- 审批人能否看到核验所需的信息,修改是否留痕?
- 是否设置数据权限、保存周期和更正流程?
2. 运行中检查
运行中不要只发通知和追踪提交率。至少要定期查看异常分布、补录情况、审批退回原因和员工反馈。若同一个问题反复出现,优先判断是不是流程设计导致,而不是一遍遍教育个人。
管理者还应关注系统规则的误报率。规则太松会放过高风险记录,规则太严会造成大量无意义提醒。每次调整阈值都应记录原因,并观察是否改变了员工行为或审批负担。
3. 复盘后检查
周期复盘要回答三个问题:哪些数据足以支持决策,哪些类别仍然含糊,哪些流程环节消耗了过多人工。若报表很多却没有任何资源、流程或成本决策发生变化,就应删减报表或重新设计指标。
一套成熟流程并不是永远不改,而是能根据真实例外修订规则,并保留版本变化。分类、字段和审批标准改变后,应明确生效时间,避免把新旧口径混在同一组趋势数据里。
九、结论:先让每一小时可解释,再谈用工时优化管理
工时表全流程的关键,不是追求所有时间都被精确记录,而是让重要投入有清晰任务归属,让异常能被及时识别,让修订有证据,让数据最终服务于具体决策。对于企业管理者来说,最危险的不是少了一张报表,而是把口径不一致、无法核验的数据当成事实。
我的建议是从一个业务团队开始,先统一任务和工时分类,再设定周期记录与异常审批规则,运行四到六周后比较记录质量、核对耗时和管理决策是否改善。需要使用某项目管理平台时,可以把任务关联、权限、审批和报表作为流程验收点;以 PingCode 等平台为例,也应先核实当前配置能否满足实际要求,再决定是否推广。
下一步不是马上要求全员补填,而是抽取最近一个周期的工时记录,逐条检查其中一批样本:能否找到对应任务、能否解释投入内容、能否追溯审批与修改。如果这三个问题答不上来,先修流程;如果答得上来,再讨论如何用数据改善估算、负载与交付。这样建立起来的工时管理,才是管理证据,而不是月底汇总表。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时表任务工时全流程:企业管理者风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584278
读者评论
我们之前也试过月底集中补工时,项目切换多的时候,大家只能凭印象估算。把补录标出来确实有帮助,但还得看主管是否有时间核对,不能只靠系统提醒。
文章强调工时不能直接等同绩效,这点很实际。不过如果要区分等待、返工和实际处理,分类太细又会增加填报负担,团队最好先试行一段时间,再决定保留哪些字段。
我比较关心跨项目支持怎么归属。员工临时帮忙排查问题时,原任务和支持任务都可能记录时间,确实容易重复;除了设置异常校验,也需要明确由谁确认最终归属。
