审批落地方案:企业管理者开展工时表的效率提升案例解析

工时表上线后,最常见的反常识结果不是员工填得更快,而是管理者看到了更多“无法解释的工时”:项目工时加总超过部门出勤时长,审批通过率上升了,月底仍要花两天核对;员工按时提交了,项目负责人却不知道这些时间究竟对应哪项工作。审批落地方案的关键因此不是把纸面签字搬到线上,而是先定义工时数据要支持什么决策,再让填报、校验、审批、纠错和分析形成一条能追溯的闭环。

一、先讲核心结论:工时表不是考勤表的延伸

1. 先回答“为什么记录”,再讨论“怎么审批”

我判断一套工时表是否值得推行,通常不先看表格有多少字段,而是先问三个问题:管理者要用它决定什么,员工需要为哪些工作记录时间,记录完成后谁会采取行动。若这三个问题没有答案,审批流程越完整,越可能只是把低价值填报变成了高成本的数字化填报。

工时表至少可能服务四种不同目标:项目成本核算、资源负荷分析、客户服务计费、流程或产能改善。目标不同,记录颗粒度、审批责任和误差容忍度也不同。项目成本核算需要项目与任务归属较准确;资源负荷分析更关心团队和时间段的趋势;客户计费对可追溯、可审计的要求更高;流程改善则通常需要分类一致,而不是每一条记录都达到财务凭证级别。

核心判断是:审批应当验证工时是否可信、是否归属正确、是否触发业务动作,而不是让每条记录都多经过几个人。如果一笔常规工作由直属主管、项目经理、部门负责人、财务依次签字,但没有任何节点能解释其判断标准,这种流程增加的是等待时间,不是数据质量。

2. 把“提交、核验、确认、使用”拆成不同责任

工时数据并不天然准确。员工负责说明自己做了什么;项目负责人负责判断工作归属、任务状态和项目合理性;直属主管关注工作安排和异常负荷;财务或运营团队关注计费规则、成本口径和汇总一致性。将这些责任混成一个“审批人”字段,往往会造成人人都能退回、却没人对数据口径负责。

我建议把流程拆为四个动作:员工提交记录,系统或规则执行基础校验,责任人针对异常或必要事项确认,管理团队按既定口径使用汇总结果。常规记录可自动通过基础校验;高风险、跨项目、超阈值或涉及对外计费的记录,再进入人工核验。

审批节点不是越少越好,也不是越多越严谨。真正要优化的是每个节点的边际价值:它能发现什么错误?发现后谁能修正?如果该节点删除,风险会增加多少?回答不上来,就应该考虑改成抽查、规则校验或事后复核。

3. 用三类指标衡量落地,而不是只看填报率

填报率只能说明员工有没有提交,不能证明数据可用。上线评估至少应同时关注执行、质量和使用三个层面:执行层看按期提交和补填情况;质量层看退回原因、归属错误和异常记录;使用层看管理者是否据此调整资源、解释项目偏差或改进流程。

观察层面 建议指标 管理者需要追问的问题
执行 按时提交率、平均补填天数 员工是否理解记录频率和截止时间?
质量 有效记录率、退回率、归属修正率 错误主要来自规则不清、项目配置还是填报习惯?
效率 审批平均耗时、月末核对耗时 流程减少了人工核对,还是仅将核对前移?
使用 工时数据触发的资源调整次数、成本复核完成率 数据是否进入了真实管理决策?

这些指标应结合业务目标设基线,不宜照抄其他公司的目标值。比如,客户计费团队可以接受较长的逐项复核时间,以换取更高的账单可追溯性;研发团队若主要用工时观察资源负荷,则应避免把低风险记录全部送入人工审批。

审批落地方案:企业管理者开展工时表的效率提升案例解析

二、背景和真实场景:工时数据为什么常常“交了但不能用”

1. 多项目并行时,员工最难回答的是“这段时间算在哪里”

在项目型组织里,一名员工可能同一天参加客户会议、处理线上故障、协助另一个项目评审,还要完成团队例会。若工时表只提供“项目名称”和“小时数”,员工必须自己猜测会议属于哪个项目、支持工作是否算项目工时、内部协作应该归入哪个类别。

这种模糊会形成两种表面相反、根源相同的错误:一部分人把所有时间塞进当前主项目,导致项目成本偏高;另一部分人把协作和支持时间放进“其他”,管理者无法识别真实的工作结构。前者让项目成本失真,后者让组织看起来有大量不可解释的时间。

我更关注分类规则能不能在真实工作场景中被员工快速理解,而不是分类树是否完整。分类一旦超过员工能够稳定辨认的范围,错误会从个别例外变成系统性偏差。常见的补救办法不是再加一层审批,而是合并相近类别、提供明确例子,并把容易混淆的边界写进填报说明。

2. 月末集中补填,会把记忆误差变成管理数据

工时表如果按月填写,很多员工会在月底凭记忆回填。对项目边界明确、任务周期长的工作,这种做法尚可勉强估算;但会议、客户支持、临时协作等短任务容易被遗忘或归错。月末补填也会使审批人同时收到大量记录,难以逐条核验。

管理者需要区分两种“按时”:在规定日期前完成填报,不代表工作发生后及时记录。若组织要提高记录的可解释性,适合采用每周提交、周内补充、月底锁定的节奏;若记录只用于季度级别的资源趋势分析,日级精度可能没有价值,过密提醒反而会消耗注意力。

因此,记录频率应与决策周期匹配。每周看负荷,就至少要保持周级记录;按月做成本复核,可按周收集、按月汇总;对外计费则应根据合同和审计要求,确定更细的记录与确认规则。

3. 同一套表格被拿来做考勤、绩效和成本,会造成行为扭曲

如果员工相信工时数据会直接决定绩效排名,填报行为就可能从“描述工作”转为“优化数字”。高工时可能被误读为高贡献,短工时可能被误读为低投入,结果是员工倾向于多记、把低价值活动隐藏,或者将工作时间填到最容易获得认可的项目上。

工时可以帮助管理者识别负荷和项目成本,但不能单独证明产出质量、工作价值或个人绩效。将工时数据用于决策前,必须说明用途边界:哪些汇总指标可用于资源规划,哪些明细只用于成本与业务追溯,哪些数据不会被拿来直接排列个人表现。

制度透明度不是附加福利,而是数据质量的前置条件。员工不知道数据会怎么用,就更难判断何时应该如实记录、如何处理模糊工作,组织也就难以分辨真实情况与策略性填报。

4. 管理链条越长,越需要明确谁负责“口径”,而不只是“签字”

部门主管、项目经理和财务人员通常各自看到工时的一部分。项目经理知道任务归属,主管知道团队工作安排,财务知道核算规则。若流程只按组织层级逐级递交,数据可能经过多个审批人,却没人检查项目编码是否有效、内部支持是否应计入成本、跨月记录如何处理。

处理方法是把“批准权”与“规则所有权”分开。业务负责人定义何种工作归属哪个项目;财务或运营定义成本口径和关账规则;直属主管负责异常负荷和团队安排;系统管理员维护角色、字段和规则执行。职责清楚后,审批就不再是“每个人都看一眼”,而是“每个人只看自己有能力判断的部分”。

5. 场景越复杂,越要控制数据颗粒度

对于十几个人的小团队,按项目和工作类别记录,可能就足以支撑资源讨论;对于多事业部、跨区域、涉及多客户结算的组织,可能需要区分法律实体、成本中心、合同项目、任务、服务类型和可计费状态。但增加字段会带来维护成本,也提高填错概率。

判断一个字段是否值得保留,可以用一个简单问题:这个字段是否改变某个具体决策,或者是否满足审计、合同、合规要求?如果答案只是“以后可能有用”,优先考虑通过现有字段组合分析,或先在小范围验证,不要一开始就把所有可能性加进表单。

审批落地方案:企业管理者开展工时表的效率提升案例解析

三、常见误区:表面更严格,未必能让数据更可靠

1. 误区:审批层级越多,数据越准确

每增加一个人工节点,都会增加等待、催办和重复查看的成本。更重要的是,若所有审批人面对的是同一份信息、采用相同的模糊标准,增加人数不会增加有效校验,只会把责任稀释到更多人身上。

我会先把错误分为可规则化和需专业判断两类。日期晚于关账日、项目已关闭、工时超出每日上限等问题,适合系统校验;工作是否属于某个客户项目、异常投入是否有业务原因,则需要责任人判断。能自动检测的,不应依靠人工反复点击;只有具备判断依据的环节,才值得设置人工审批。

对高风险记录采用强化审批,对常规记录采用抽样复核,通常比所有记录逐级审批更平衡。这里的“风险”可以由计费属性、金额影响、超时幅度、项目状态、跨部门归属等条件定义,而不是由员工职级决定。

2. 误区:字段越细,分析越准确

字段细化增加的是潜在分辨率,不一定是实际准确度。如果员工无法持续区分“客户沟通”“客户支持”“项目协调”三类活动,细分类别只会产生不稳定的标签。数据进入分析后,管理者可能把分类差异误认为业务差异。

字段设计应从决策反推:需要比较哪些对象、时间范围和工作类型?这些差异能否通过现有字段获得?如果不能,增加字段后由谁维护枚举值,谁处理历史数据,谁定期清理不再使用的选项?缺少治理责任的细字段,最终会成为过期选项堆积。

3. 误区:填报率达到目标,就算项目成功

高填报率可以掩盖低质量。员工可能按时提交了,但把整周时间平均分配到多个项目;审批人可能及时通过了,但没有任何人检查异常;管理者可能看到了报表,却没有改变资源安排。填报率应与有效率、纠错率和数据使用情况一起看。

更合适的评估方式,是将上线前后同口径指标进行比较,同时记录业务条件是否变化。例如项目数量增加、关账日调整、组织拆分、客户合同变化,都可能影响结果。仅凭“上线前后差了多少”,不能把全部变化归因于工具。

4. 误区:把工时表做成打卡表,填报越频繁越好

打卡和工时记录解决的是不同问题。打卡关注出勤时间与制度合规,工时记录关注时间投入的业务归属。若要求员工逐分钟记录,通常会把低价值的精度成本转嫁给员工,并诱发虚假的精确感。

管理者应选择与用途相符的颗粒度。需要对外结算或满足合同要求时,按任务和实际时间记录可能有必要;需要掌握团队容量和项目趋势时,小时级或半天级记录已经可能足够;若目的是个人绩效评价,则工时表并不是可靠的单一测量工具。

5. 误区:系统上线等于流程落地

系统可以保存数据、执行规则、发送提醒和提供报表,却不能代替组织决定“什么算有效工时”。若项目编码没人维护、员工不知道如何处理临时任务、审批人没有明确的异常处理时限,再顺畅的页面也会积累大量待办和无效记录。

落地准备至少包括:字段口径文档、项目与人员主数据、审批责任矩阵、例外处理规则、培训样例、数据用途说明和关账安排。工具选型可以支持这些机制,但不能替它们作决定。

6. 误区:把异常工时当作员工问题

某个员工连续几周工时集中在某一项目,可能说明工作分配失衡,也可能是项目主数据错误、任务归属未更新或录入方式不清。若管理者只把异常视作个人偏差,容易错过流程和资源层面的信号。

我倾向于先查“异常出现在哪个层级”:若同一团队普遍把支持工作记到一个项目,先检查分类规则;若一名员工跨多个项目却只被配置到一个项目,先核对资源配置;若异常集中发生在月末,先检查记录节奏。先解释系统性原因,再处理个体行为,才能避免把管理问题误判成纪律问题。

四、专业判断逻辑:从业务目标推导审批方案

1. 先确定决策对象和数据用途

启动设计时,我会要求业务负责人将目标写成可观察的决策句,而不是“提升管理效率”这类口号。例如:“每月项目复盘前,能在两个工作日内识别投入超过预算的项目,并判断偏差来自需求变更还是资源错配。”这句话明确了时间范围、分析对象和后续动作。

随后建立数据用途清单,区分主用途和次用途。主用途决定必填字段和审批规则,次用途应尽量复用已有数据。若组织同时要求成本核算、绩效评估、考勤管理和人员规划,建议拆分数据用途及权限,不要默认一张工时表可以同时满足所有目标。

2. 判断记录粒度:使用“决策分辨率”而不是“数据越细越好”

记录粒度有三个常见维度:时间粒度、工作分类粒度和项目层级粒度。时间粒度决定记录到日、半天、小时还是更细;分类粒度决定区分开发、支持、会议或客户沟通的程度;项目层级粒度决定记录到项目、阶段还是任务。

我建议采用“最小充分粒度”:保留能够支持目标决策的最少字段和最小时间单位。若项目经理每周只需要发现资源超载,要求精确到十五分钟通常没有必要;若客户合同要求可审计的服务明细,就要为任务说明、责任人确认和修改轨迹投入更多成本。

业务用途 常见粒度选择 审批重点 主要风险
资源负荷分析 周级汇总、项目或工作类别 异常负荷、项目归属 把工时误当产出
项目成本复盘 日级记录、项目或任务 成本中心、项目状态、预算偏差 项目分类不一致
客户服务计费 按服务事项记录,明确可计费属性 合同范围、客户确认、修改轨迹 账单争议与漏计
流程效率改善 工作类型或流程阶段 分类稳定性、样本代表性 用个人时长替代流程分析

3. 建立“规则校验、业务确认、抽样审计”三级控制

规则校验处理确定性强的问题,例如必填字段缺失、工时总量超出设定边界、项目已关闭、日期不在允许周期内。规则应能告诉员工具体原因和修正路径,而不只是显示“提交失败”。

业务确认处理需要上下文判断的问题,例如跨项目投入是否合理、工作归属是否符合项目计划、超预算工时是否来自需求变更。审批人应能看到必要上下文,例如项目状态、任务说明、近期工时趋势,而不是只看到一个孤立数字。

抽样审计适合控制常规记录的长期可信度。组织可按项目风险、计费状态、异常频次设定抽样范围,发现系统性错误时再扩大检查。抽样规则应公开、稳定,并保留纠正结果,否则员工容易将抽查理解为不透明的个体监控。

4. 将审批条件设计成“触发条件”,而非人人必经的固定链条

固定链条的优点是简单、可解释;缺点是低风险事项也要等待。条件审批可以根据工时是否可计费、是否超预算、是否跨部门、是否在项目关闭后补录等情况,决定由谁处理。复杂组织可以采用条件规则,但要避免规则数量过多,导致没人能解释“为什么这条记录被送到某人手中”。

上线初期,我倾向于先设置少量明确规则,在影子运行阶段比较规则触发结果和人工判断,再逐步扩展。条件审批不是为了把所有例外都自动化,而是让稳定、重复、可判定的异常优先进入正确的处理队列。

审批落地方案:企业管理者开展工时表的效率提升案例解析

5. 规定退回理由和修正时限,避免“退回”成为黑箱

退回并不自动带来质量提升。若审批人只选择“信息不完整”,员工仍不知道缺的是项目归属、任务说明还是时间区间。建议设置有限且可统计的退回原因,并允许补充说明;同时明确员工和审批人的处理时限,以及关账前仍未解决的记录如何处置。

退回原因的分类不宜过细,常见做法是先区分口径错误、归属错误、时间或金额异常、说明不足、主数据问题和其他例外。每月复盘高频原因,优先修复排名靠前的规则或配置问题。连续数月反复出现同类原因,通常说明组织缺的不是提醒,而是更好的定义或系统约束。

6. 确保数据能够回溯:谁改了什么,为什么改

工时记录会因项目调整、员工补录、审批纠错而发生变更。若系统只保留最终值,管理者无法解释历史报表为何改变,也无法确认纠错是否经过授权。对涉及成本、客户账单或关账数据的场景,应保留修改人、修改时间、修改前后值和修改原因。

同时要设计关账和更正规则。关账后是否允许修改?需要谁批准?修改会不会影响已经出具的成本报表或客户账单?这些问题必须在上线前写清楚。把例外操作制度化,比事后靠邮件解释更可控。

五、案例与数据观察:一个项目型团队如何把流程从“签字”改成“校验”

1. 案例背景:问题不是没人填,而是每月都要重新对账

以下案例为综合多个常见项目管理场景整理的情景模拟,不是某一家企业的真实经营数据,也不代表行业平均水平。它用于展示方案如何推导、指标如何设置,不能被引用为未经验证的客户成效。

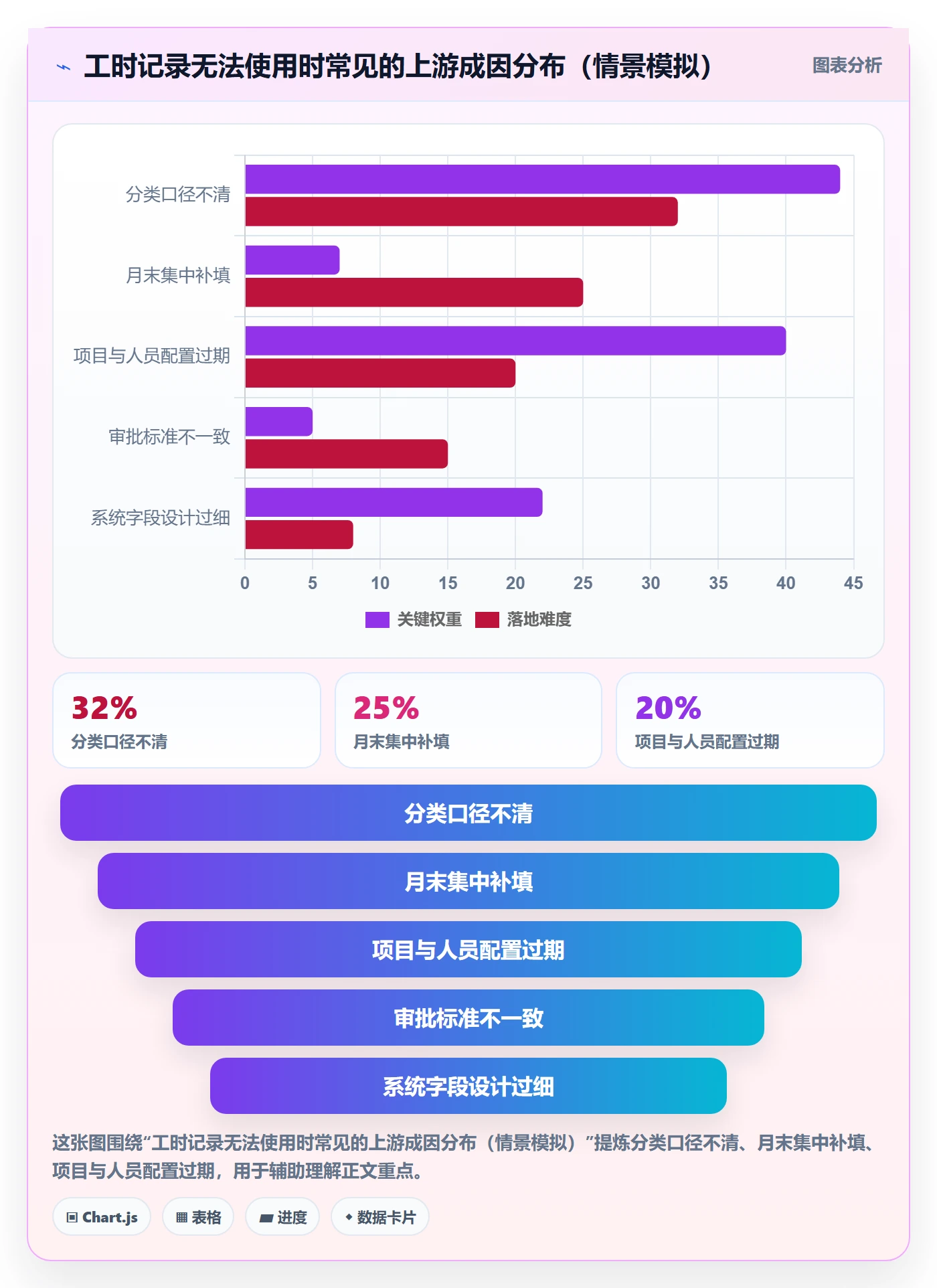

假设一家约 240 人的产品与交付组织,分布在 6 个项目团队,员工经常跨项目协作。原有做法是月底填写电子表格,再由直属主管和项目负责人分别确认。财务运营团队每月抽查项目归属,并手工处理格式和项目代码问题。

团队的主要抱怨并不是“没有工具”,而是三个具体摩擦:员工不知道内部协作记在哪;审批人重复查看相同记录;财务到关账前才发现项目代码已失效。管理层想看项目投入趋势,却需要先花时间把表格整理成可比口径。

2. 先测流程基线,再决定要改哪些环节

在模拟诊断中,先连续观察两个关账周期,记录每条记录的提交时间、退回原因、审批等待时间、人工修正次数和最终用途。观察的目的不是给员工打分,而是找到成本发生在哪个节点。

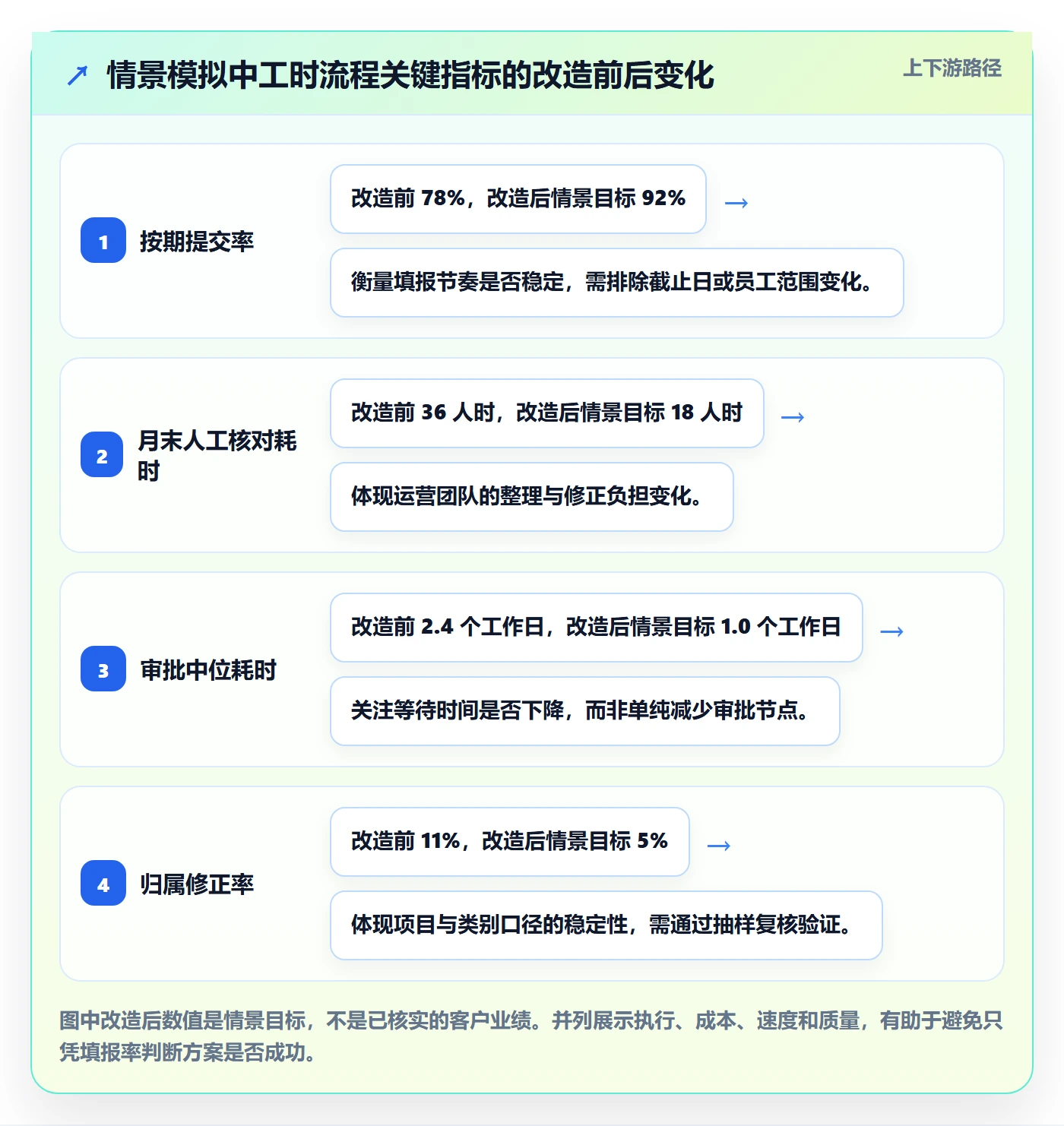

以下指标是方案推演值,需在真实项目中用系统日志和抽样复核替换。它们的价值在于示范如何建立前后对照:如果提交率上升,但人工修正耗时没有下降,就不能直接宣称流程效率提高。

观察指标 模拟改造前 模拟目标周期 口径说明
按期提交率 78% 92% 在规定周截止时间前提交的员工比例
月末人工核对耗时 约 36 人时 约 18 人时 运营团队整理、核验及修正的累计工时
审批中位耗时 2.4 个工作日 1.0 个工作日 从提交到完成必要确认的中位时间
归属修正率 11% 5% 抽样中需更改项目或类别归属的记录占比
可解释记录率 82% 94% 按规定口径可直接进入项目分析的记录比例

目标值不能直接当作考核承诺。团队应先确认基线的统计口径一致,且没有因项目数量、员工结构或政策变化造成不可比。若历史系统无法提供完整日志,可以先做一个周期的人工抽样,明确什么叫“有效记录”,再逐步建立自动指标。

3. 改造步骤:先解决分类与主数据,再优化审批

  1. 梳理决策用途。该团队确定工时主要用于项目投入复盘和资源负荷观察,不直接用于个人绩效排名;部分客户交付记录需要额外标记是否可计费。

  2. 合并难以稳定区分的类别。把员工常混淆的“项目协调”和“内部沟通”合并为“项目协作”,再用简短例子说明哪些活动适用,减少标签之间的主观边界。

  3. 建立项目主数据责任人。每个项目指定负责人维护有效状态、人员范围和成本归属;项目结束时停止普通填报,确有补录需要则进入例外流程。

  4. 设置基础规则校验。校验日期范围、必填字段、每日总工时、项目状态和计费属性;把错误信息写成可执行的修正提示。

  5. 按风险分配审批。普通内部记录在规则通过后进入周度汇总;跨项目、超预算和对外计费记录由相应责任人确认;关账后补录必须填写理由。

  6. 使用两轮反馈迭代。第一轮只修复高频阻塞问题,第二轮再分析退回原因和报表使用情况,不在首轮就把所有可能规则一次性固化。

4. 观察结果时,必须把变化归因说清楚

情景模拟中,按期提交率提升可能来自提醒节奏变得清晰,而非员工突然更有纪律;核对耗时下降可能来自项目代码提前维护,而非审批链条变短;归属修正率下降也可能是分类变少,不能据此断定数据完全准确。

因此,复盘要同时看过程指标和结果指标。过程指标包括规则拦截次数、退回原因、等待时间和主数据错误;结果指标包括核对耗时、可解释记录率和资源调整是否及时。若只看结果,容易错过改造的真正作用机制;若只看过程,则可能把规则触发量增加误当成管理成效。

审批落地方案:企业管理者开展工时表的效率提升案例解析

5. 选择工具时,先验证流程适配,再看功能清单

中大型企业及 100 人以上组织通常会遇到多团队、多项目、权限分层和数据汇总要求。评估工具时,应现场验证跨项目填报、角色权限、条件审批、修改留痕、汇总分析和现有系统接口,而不是只看演示环境里是否存在“工时”菜单。

以 PingCode 为例,可以把它作为项目管理场景下的工时与协作流程评估对象,重点验证它是否能承接组织现有的项目、任务、人员权限和审批规则。具体能力、版本范围、部署方式与接口情况应以供应方当前说明和企业自己的测试结果为准,不应仅凭产品介绍推断适配性。

我会安排业务用户用真实但脱敏的场景完成一轮试跑:员工提交一周记录,项目负责人处理跨项目事项,主管查看负荷,运营人员处理关账异常。测试过程中重点记录完成时间、误操作、规则解释难点和报表口径差异。若演示时必须由供应方人员代操作,说明关键流程还没有被普通用户验证。

对已有复杂人事、财务或项目系统的组织,工具选型还要评估数据主责和接口边界。谁是人员信息的权威来源?项目状态在哪维护?关账数据由哪个系统确认?接口失败如何补偿?这些问题比“是否支持导出表格”更影响长期运营。

6. 案例的价值在于方法,不在于照搬模拟目标

该案例最值得借鉴的不是某个百分比,而是诊断顺序:先找错误来源,再看人工工作量,再简化分类和主数据治理,最后调整审批路径。若颠倒顺序,先采购工具、再堆字段、最后要求员工适应,很可能只是把既有混乱搬进系统。

每家组织都应建立自己的基线。可从两个关账周期开始,选取一至两个团队试点,按同口径追踪至少四类数据:提交及时性、记录有效性、审批等待和后续使用情况。只有这些数据能够解释变化,才适合决定扩展范围。

六、不同情况下的行动建议:按成熟度和业务风险分层推进

1. 小团队、流程简单:先使用轻量规则,不要过度设计

如果团队人数不多、项目归属清楚、数据不用于对外计费,可以从最少字段开始:日期、项目或工作类别、工时、简短说明。审批可以按周汇总,由团队负责人检查明显异常,减少逐条确认。

这类团队的重点是建立稳定习惯和共同口径,而不是做复杂权限架构。先明确截止时间、补录规则、项目关闭后的处理方式,并观察是否有人反复把相似工作放入不同类别。如果基础规则都没有稳定执行,增加更复杂的审批条件只会更难维护。

2. 多项目并行、资源冲突明显:把工时记录与资源计划一起看

跨项目组织不应孤立分析工时总量。需要将工时记录与项目计划、人员配置、任务优先级一起查看,否则看到某人投入较高,也无法判断这是合理的阶段性冲刺、计划漏配,还是项目范围失控。

建议至少按团队、项目和周期观察计划工时与实际投入之间的偏差。偏差出现后,项目负责人说明需求变更、阻塞、支持投入或计划缺口等原因,再由资源负责人决定是否调整优先级。不要仅因个人实际投入超出计划就自动判定执行问题。

3. 涉及客户计费:用可追溯性换取适度流程成本

对外计费场景必须更重视记录说明、合同范围、服务确认和修改留痕。流程不应为了缩短审批时间而忽略证据链;但也不意味着每条记录都要通过相同层级。可以按客户、合同类型、计费规则和风险等级设置不同路径。

还要考虑账单周期与工时关账周期是否一致。若账单按月生成,而工时记录允许跨月无限补录,后续就会出现成本和收入期间不匹配的问题。财务、交付和客户服务负责人应共同确定截止时间、补录权限和对已结算数据的更正规则。

4. 组织使用多套系统:优先治理数据源与接口责任

当工时表、项目管理、人事系统、财务系统和客户管理系统同时存在时,重复维护会显著增加错误概率。设计方案时要明确人员、项目、成本中心、客户和合同等关键字段各自的权威来源,并规定同步频率及冲突处理方式。

不要把“能导出”当成集成完成。至少要验证新增、关闭、变更、权限撤销和历史数据修正等情况。接口异常时,谁发现、谁补偿、谁确认影响范围?若没有明确负责人,自动同步可能比人工表格更难排查,因为错误会快速扩散到多个系统。

5. 处于制度初建阶段:先做试点,不要一开始全公司铺开

组织尚未形成统一口径时,适合选择业务差异明显但可控的两个试点:一个项目归属较简单的团队,一个跨项目协作较多的团队。试点的目标不是证明工具好用,而是暴露分类边界、审批责任和管理解释中的问题。

试点周期至少覆盖填报、审批、月末汇总和一次复盘。只测试提交页面,无法发现项目关闭后的补录、跨月修正、关账等待和报表解释问题。扩展前先确认规则是否可以复用,若每个部门都要求自定义一套口径,应先讨论组织层级的共性和必要差异。

审批落地方案:企业管理者开展工时表的效率提升案例解析

6. 已经上线但使用率低:先诊断阻力,不要立即加催办

低使用率常见原因包括字段不懂、项目列表过期、移动端体验不适合、提醒时点不合理、填报收益不明确或审批积压。不同原因需要不同措施。增加催办只对“知道怎么填、愿意填、但偶尔忘记”的情况有帮助,无法修复字段设计和流程责任问题。

可按员工反馈和系统日志做小范围访谈:找出提交失败最常见的三个原因,观察员工完成一周记录需要多长时间,再检查审批队列的等待分布。若大多数人卡在项目选择,就先治理项目列表;若审批任务堆积在少数角色,重新分配责任或调整条件;若员工不知道用途,先说明数据使用边界。

七、不同情况下的取舍:效率、精度、透明度和治理成本如何平衡

1. 精度与填报成本:追求“足够准确”,不追求虚假的精确

更细的记录可以帮助解释单个项目的时间投入,但也提高员工负担和错填概率。管理者要先估算错误造成的业务成本,再决定值得投入多高的精度。客户账单争议、重大项目预算偏差和合规审查,可能值得更严格的记录;团队季度资源趋势,通常不需要同等级别的证据链。

一个实用判断是:如果把记录单位从半天缩小到小时,是否会改变资源决策?如果不能,缩小单位带来的更多是数据量,而不是决策能力。若员工无法稳定回忆小时级工作,记录越细也未必越准确。

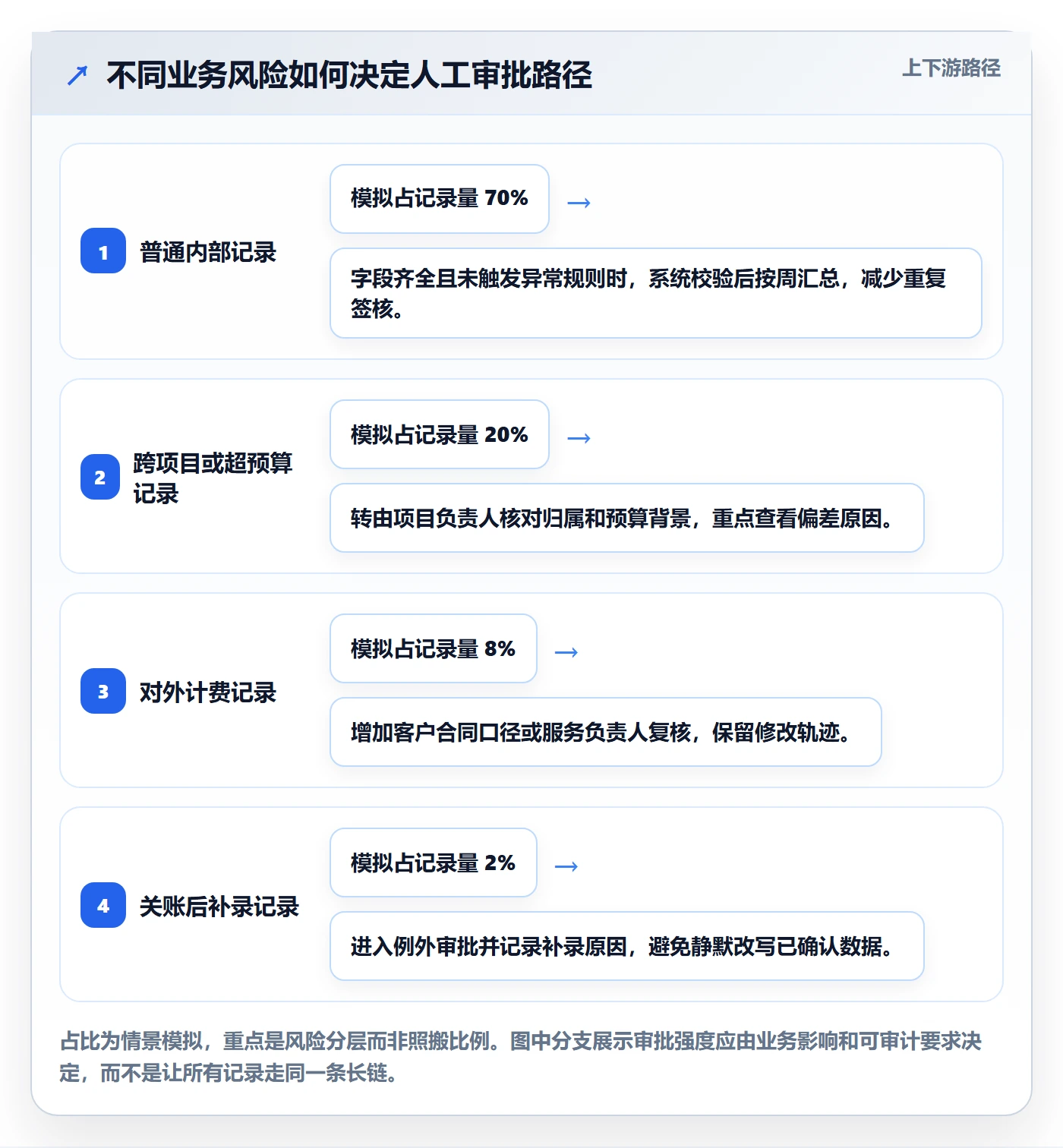

2. 审批速度与风险控制:按影响分级,不按身份分级

审批路径可以根据业务影响设强度:普通内部记录采用规则校验和抽样复核;跨项目或超预算记录增加项目负责人确认;对外计费和关账后补录设置更强审计。这样的分级比一律要求高职级领导签字更有效,因为真正需要关注的是错误的潜在后果。

但条件规则也有成本。规则太少,风险识别不足;规则太多,审批分支复杂,维护人员难以解释。建议先选出少数高影响、可明确判定的条件,再定期统计每类条件触发量、误报率和人工处理耗时,调整收益较低的规则。

3. 统一口径与部门自主:统一定义边界,允许有限差异

完全统一能提高横向比较能力,却可能忽略不同业务的工作方式;完全由部门自定义,汇总后又难以比较。较稳妥的做法是统一核心维度,例如时间范围、项目状态、成本归属和基础工作类别,再允许部门在说明字段或少数扩展类别上保留差异。

扩展类别必须有明确负责人、适用范围和复核周期。若某个部门新增类别,需说明它对应的决策或合规要求;若长期无人使用,或与其他类别含义重叠,应考虑合并。允许差异不等于允许任意增加分类。

4. 自动化与人工判断:自动处理确定性,保留有上下文的判断

自动化适合重复、标准、可验证的规则,例如必填校验、项目状态检查、异常上限提醒和汇总计算。人工判断适合涉及合同解释、项目背景、任务优先级和例外原因的事项。若把模糊判断强行编码成规则,可能造成大量误拦截;若让人处理所有确定性问题,则会消耗审批能力。

自动规则也需要版本管理。修改每日上限、计费分类或关账条件后,应记录生效时间,并确认历史数据是否受影响。对已提交或已确认的数据进行规则迁移时,应提供复核机制,而不是静默改写。

5. 数据透明与隐私保护:让员工知道“看什么、谁能看、用来做什么”

工时记录包含个人工作安排和项目投入信息,应遵循最小必要原则。员工需要了解数据收集目的、访问角色、保存期限、导出范围及纠错渠道。管理者应只获得与职责相关的明细或汇总,避免把所有原始记录默认开放给无关角色。

如果组织计划将数据用于新的目的,例如从项目成本分析扩展到个人绩效评价,应重新评估制度、告知和数据口径适配性。不能因为数据已经存在,就推定任何用途都合理。用途变化会影响员工行为,也可能使历史数据失去原本的解释条件。

6. 工具能力与组织成熟度:不要让系统替组织做价值判断

软件可以降低重复操作、统一数据结构、提供审批轨迹,却不能替管理层解决项目优先级冲突、责任边界不清和激励机制失衡。若工时被用于证明“谁更忙”,系统越容易统计,组织越可能把忙碌当作贡献。

采购或升级前,先确认组织是否愿意承担数据治理责任:谁维护项目目录,谁定义类别,谁审批例外,谁解释管理报表,谁处理员工反馈。若这些责任没有人接手,再先进的工具也会变成新的维护负担。

八、从方案到日常运营:把工时表变成持续改进机制

1. 建立清晰的角色责任矩阵

建议至少明确员工、项目负责人、直属主管、财务或运营、系统管理员五类角色。员工对记录真实性和及时性负责;项目负责人对项目归属和任务背景负责;直属主管关注团队安排和异常负荷;财务或运营维护成本及关账口径;系统管理员维护权限、规则和数据接口。

矩阵中还要写清谁有权修改记录、谁能批准例外、谁能查看明细、谁负责汇总问题。审批与数据修改不是同一权限,能够批准不应自动意味着可以无痕改写原始记录。

2. 将培训重点放在边界案例,而不是只演示操作

员工通常不需要再听一次“点击哪里提交”,更需要理解边界情形:跨项目会议记在哪里?临时支持如何分配?休假和培训是否记录?项目关闭后如何补录?客户会议跨多个项目时如何处理?

培训材料应采用组织真实工作中的脱敏例子,说明正例、反例和无法判断时的求助路径。若员工需要记住大量口头例外,说明规则还没有被整理成可执行的说明。

3. 每月复盘“异常分布”,不要只追着个别员工催填

每月复盘可以分成三组:提交与审批效率、记录质量、业务使用效果。除了看总体比例,还要按团队、项目、工作类别和审批角色拆分,识别异常是否集中在同一部门、同一项目状态或同一个审批队列。

当异常集中发生时,优先查系统性原因;当问题只涉及个别记录,再按流程处理。复盘后的动作要有负责人和完成期限,例如更新项目列表、修订分类说明、关闭过期类别或调整审批规则。没有动作的报表,只是更精致的归档。

4. 设定改规则的门槛,防止流程频繁摆动

规则上线后,员工会逐渐形成习惯。若管理者因个别例外就不断修改分类和阈值,团队会失去稳定预期。可以设置固定的规则评审周期,只有出现明确的高影响错误、合规要求变化或长期异常模式时,才提前调整。

调整前记录问题样本、影响范围、替代方案和预期指标;调整后再比较误报率、退回率和处理成本。规则每次变更都留下版本和生效日期,便于解释历史数据为何发生变化。

5. 以“能否触发动作”检验报表是否有价值

每一张工时报表都应对应一个管理问题。项目投入趋势对应预算复核,团队负荷分布对应人员协调,类别变化对应流程改善,异常补录对应关账治理。若报表既没有明确读者,也没有后续动作,先考虑是否需要继续采集这些字段。

我会定期抽查管理者是否真正使用报表:是否调整了项目资源,是否解释了计划与实际差异,是否关闭了过期项目,是否修订了不合理的审批规则。数据被查看不等于数据被使用,下载次数也不能证明管理价值。

九、结尾:工时表真正的效率,不在填得快,而在少做无效判断

1. 方案落地的判断标准

审批落地方案的质量,不该用流程图有多少个节点、字段有多细或工具有多少功能来衡量。更值得追问的是:记录能否解释,错误能否被定位,责任能否被找到,数据能否触发合理决策,员工能否理解自己的信息将如何使用。

工时表不是对员工投入的绝对测量,而是组织观察工作分布的一种管理信号。它的价值取决于分类口径、记录节奏、审批责任、数据治理和管理者解释能力。把它当作绩效评分器,容易诱发错误行为;把它当作项目成本和资源协作的证据之一,才更接近它能可靠承担的角色。

2. 下一步行动:先做一个周期的可验证试点

如果团队准备开始,可以按以下顺序行动:

  1. 写明工时表的主用途,以及明确不用于哪些判断。

  2. 选定一个项目类型和一个团队,绘制当前记录、审批、核对和分析流程。

  3. 连续观察一个填报周期,记录退回原因、等待时间、人工修正和数据使用情况。

  4. 先简化容易混淆的类别,明确项目主数据负责人和例外处理规则。

  5. 用规则校验处理确定性问题,用人工确认处理有业务背景的异常。

  6. 覆盖至少两个关账周期后,再决定是否推广,并用同口径基线复核效果。

我最建议管理者记住的一句话是:不要先审批时间,先审批口径;不要先追求更多记录,先确保已有记录能解释。当每个审批节点都知道自己在判断什么,员工也知道填报如何帮助项目和团队,工时表才会从一项周期性负担,转变为支持资源安排、成本复盘和流程改进的管理基础。

常见问题解答(FAQ)

1. 企业落地工时表,先统一填报规则还是先选工具?

我负责推动团队填工时表,但担心规则没定就上线会导致数据乱,先定规则又怕讨论太久迟迟无法落地。有没有更稳妥的推进顺序?

建议先用一页纸定最小规则,再选工具并试运行,而不是一开始追求覆盖所有场景。至少明确填报对象、时间粒度、提交频率、修改权限和数据用途,例如按项目与任务记录、以半小时为最小单位、每周五下班前提交;请假、会议和内部支持是否计入,也要提前说清。

一个可复用的试点做法是选两个团队运行两周,记录漏填率、补录时间和管理者汇总耗时,再决定是否增加字段。工具只能降低录入和汇总成本,不能替代规则共识;若员工不知道数据用于成本核算还是绩效评价,填报质量通常会先于系统功能出问题。

2. 怎样判断工时表是否真正提升了管理效率?

我现在每周都能收到工时表,但管理者仍要手动核对、催交和整理数据。我不确定这是工具没选对,还是流程设计本身有问题,应该看哪些指标?

不要只看提交率,建议同时测量填报端和管理端的时间成本。试点前先抽样记录一周:每人填写分钟数、逾期人数、管理员催交次数、汇总耗时、需要退回修改的比例;试点后用相同口径复测。

比如某个假设案例中,团队每周填报约六十人次,管理员汇总从三小时降到四十分钟,但退回率仍有两成,这说明汇总效率提升了,分类规则却还不清晰。判断是否成功,至少要看节省的时间是否稳定、数据错误是否下降,以及管理者能否据此采取行动,而不是把“有报表”当成效率提升。

3. 工时填报要细到什么程度,才不会增加员工负担?

我担心把每个工作动作都拆成任务会让同事觉得是在监控,也担心记录太粗后无法分析项目投入。有没有一个能兼顾可用性和分析价值的粒度?

粒度应由决策用途决定,而不是越细越好。如果管理者只需掌握项目投入和任务进展,通常记录到可独立安排、验收或归属的任务即可;把每封邮件、每次短会都单独建项,会制造大量维护成本。可以先规定最低时间单位为三十分钟,并允许同类零散支持合并记录;连续两周观察未归属工时比例和员工平均填报时长。

若大量时间落在“其他”,再细化分类;若员工每天要花十分钟以上拆分记录,则应合并任务或减少字段。关键是让数据足以支持资源决策,同时明确不以单日工时排名评价个人,避免精细记录变成形式主义。

4. 工时表上线后,如何处理漏填、补录和数据争议?

我最担心流程上线初期大家忘记填,月底集中补录后数据失真;管理者也可能对某些工时归属有不同理解。怎样设计处理机制,才能既保证数据质量又不让流程变成反复追责?

把异常处理设计成流程,而不是靠月底集中催促。可以设置提交前提醒、逾期后提醒员工本人、超过约定期限再通知直属负责人,并保留补录原因和修改记录;每周抽查少量记录,比月底全面返工更容易发现分类歧义。对于归属争议,建立简短的任务分类说明和负责人确认机制,不要求员工猜测项目编码。

试点时可重点观察逾期率、补录占比和修改原因:如果漏填集中在固定日期,调整提醒时点;如果同一类记录反复被退回,应修订分类定义。管理者应把异常数据用于改进流程,而非直接推断员工工作态度。

核心关键词

读者评论

薛
薛思妍

我们团队之前也是月底集中补填,核对时发现不少会议和临时支持都被归进了主项目。改成每周记录后确实更容易回忆,但分类边界仍需要配合具体例子说明。

邓
邓舒然

文中把工时数据和个人绩效区分开很重要。若员工担心记录会被直接用于排名,再清晰的流程也可能催生策略性填报;实际落地时,数据用途和访问范围最好提前讲明。

谭
谭浩然

对外计费的项目逐项核验有现实必要,但内部资源分析未必需要同样严格。想了解文中提到的抽样复核,实际应如何设定抽查比例和异常阈值?

文章包含AI辅助创作:审批落地方案:企业管理者开展工时表的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584274

赞 (0)
飞飞飞飞
日报工时管理方法大全:企业管理者工时表效率提升落地清单
上一篇 2小时前
工时表任务工时全流程:企业管理者风险控制与一文讲清
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
