工时表做不好,通常不是员工不会填,而是企业把它当成月底补交的考勤附件:项目任务没有拆清、填报时机太晚、审批只看总数,最后得到一张“人人都填了、管理者却不知道项目为什么超支”的表。要让工时表真正帮助企业提升效率,关键不是增加填报字段,而是让工时记录与任务、项目、人员容量和管理决策形成闭环。
一、核心结论:工时表不是统计表,而是项目决策的输入
1. 先把“记录工时”与“管理项目”分开
工时表记录的是人员在一定时间内把精力投入到哪里,项目管理则要据此判断范围、进度、成本和资源配置。两者有关联,却不是一回事。只收集“员工本周工作了多少小时”,最多能得到人力投入总量;只有把时间关联到项目、任务、活动类型和时间周期,管理者才有机会发现偏差原因。
我建议先明确工时表要支持的决策,而不是先讨论字段。管理者究竟要判断项目是否超支、团队负荷是否过高、需求变更是否侵蚀计划,还是要估算后续项目成本?目标不同,记录粒度、审核人和汇总维度都会不同。没有决策目标的工时字段,往往只会增加填报负担。
2. 让工时记录进入项目工作流
一条可用的工时记录,至少应能回答四个问题:谁投入了时间、投入在哪个项目或任务、投入了多少、这段投入属于哪类活动。对需要成本核算的组织,还要能关联人员成本费率;对关注交付效率的组织,则要能将实际工时与估算工时、任务状态和交付结果放在一起看。
我的判断是,工时表的质量不取决于字段多不多,而取决于每条记录能否被验证、汇总并用于行动。如果管理者看见某任务耗时超出估算,却无法追问是需求变化、技术风险、等待依赖还是返工,那么这张表只完成了数据收集,没有完成管理闭环。
3. 先建立最小可行规则,再逐步增加精度
刚开始推进时,不需要立刻建立复杂的成本模型。先让团队稳定记录项目、任务、日期、实际投入和活动类别,连续运行几周,再观察漏填率、补填率、任务关联率和异常工时比例。规则跑通之后,再增加费率、预算归集、客户项目与内部工作的区分。
过早追求精确,容易让员工面对过多分类而选择随意填报;过晚建立规则,则可能积累大量无法回溯的模糊数据。较稳妥的顺序是:先保证记录及时、归属明确,再提高分析精度。

二、背景与真实场景:为什么企业填了工时,项目仍然失控
1. 典型场景:月底才想起记录本月工作
在不少团队里,员工平时围绕任务协作,到了月底才收到提醒补工时。此时,个人需要回忆几周前做过什么,再把模糊记忆映射到项目和任务上。短时、零碎、跨项目的工作最容易被遗漏;而加班、返工、等待审批等异常投入,往往被归入一个笼统的“项目支持”。
这种数据并非完全没有价值,但它更接近回忆性估算,不能与实时记录视为同等精度。管理者若把它直接用于绩效排名、客户结算或个人效率判断,就可能把记录误差当成真实差异。一个团队月底补填比例很高时,第一步应是改善记录流程,而不是先责怪员工“不配合”。
2. 多项目并行时,总工时会掩盖资源冲突
假设一名工程师一周名义工作时间为40小时,同时参与三个项目。若工时表只显示“本周40小时”,管理者无法知道三个项目分别占用了多少精力,也无法判断是否出现频繁切换。项目计划看起来都有人负责,实际却可能每个项目都只拿到碎片时间,关键任务因此持续等待。
跨项目投入还会带来共享资源的冲突。专家、架构师、测试负责人或安全人员常被多个项目同时申请。工时数据可以帮助识别实际投入分布,但它不能独自说明未来容量;管理者还需要结合假期、会议、支持工作、技能匹配和优先级安排,才能判断团队是否过载。
3. 工时数据与交付结果脱节,容易产生错误结论
某任务用了较少工时,不一定代表效率高:它可能范围被缩减、质量标准被降低,或前期已经由其他团队完成了大量准备。某任务用了较多工时,也不一定代表执行不力:可能是需求新增、外部依赖延误、环境不稳定,或团队承担了未登记的支持工作。
因此,单独比较工时总量很危险。至少应同时查看范围变化、完成情况、缺陷与返工、等待时间以及产出质量。对于需要进一步分析的项目,我会把工时当作解释偏差的入口,而非直接给员工贴上“高效”或“低效”的标签。
4. 先分清“工作时间”“项目工时”与“可计费工时”
企业常把三种概念混在一起。工作时间是劳动安排或考勤口径;项目工时是人员为项目投入的时间;可计费工时则是依照合同或内部规则允许向客户结算的时间。三者可能部分重叠,但不能简单画等号。
例如,参加内部培训属于工作时间,却不一定属于客户项目工时;解决项目缺陷可能是项目投入,但合同未必允许单独计费;会议可能服务于多个项目,需要明确分摊规则。规则不清时,员工会反复询问“这算哪个项目”,管理员则要在月底集中纠正。

三、常见误区:看起来更精细,实际上可能更失真
1. 误区一:把工时填得越细,管理就越准确
要求员工每15分钟填一次,看似能得到极细数据,却可能把注意力从交付转向分类操作。碎片化工作、临时沟通和上下文切换很难被准确切成整齐的时间格,员工最终可能用估算填满表格,数据颗粒度变细,真实性反而下降。
颗粒度应服务于决策。若团队只需做月度项目成本复盘,按任务或半天记录通常比按分钟记录更合适;若合同结算要求更细的客户服务记录,则应由业务规则决定,并明确计时与舍入标准。不要为了“看起来精确”而制造无法稳定执行的填报要求。
2. 误区二:只看填报率,不看可用率
提交率达到100%,并不代表数据可用。员工可能把所有投入都填进一个“其他”项目,或者在月底平均分摊到几个任务。管理者需要关注的不只是有没有记录,还要看记录是否及时、是否关联到有效任务、是否存在异常集中、是否能与项目计划相互验证。
我建议将“提交完整度”和“业务可用度”分开观察。前者用来判断流程是否运行,后者用来判断数据能否支撑分析。若把两者合并成一个指标,团队可能只优化“按时提交”,而不解决错误归属问题。
3. 误区三:把工时直接用于个人绩效排名
工时是投入信息,不是产出质量的替代指标。按个人记录的工时多少排名,会诱发延长填报、争抢可见任务、低估协作投入,甚至让员工避免帮助他人,因为协作成果不一定落在自己的工时项下。
如果要评估个人贡献,应结合交付质量、责任范围、问题解决难度、协作贡献和可控条件。工时数据可以用于发现工作负荷异常或估算偏差,但不应单独作为绩效结论。对于管理者而言,关注“为什么某类工作反复超出预估”通常比追问“谁填得最多”更有改进价值。
4. 误区四:所有项目都使用同一套分类
产品研发、客户实施、运维支持和内部运营的工作结构并不相同。统一到一套过于抽象的分类里,数据容易失去解释力;为每个项目建立完全不同的分类,又会让跨项目汇总变得困难。设计时要寻找稳定的共同维度,同时允许必要的项目特有标签。
常见做法是保留少量统一活动类型,例如需求、设计、开发、测试、交付、支持、返工,再由项目任务承载具体工作内容。活动类型用于横向分析,任务名称用于解释业务事实。两者职责不同,不宜互相替代。
5. 误区五:审批等于逐条挑错

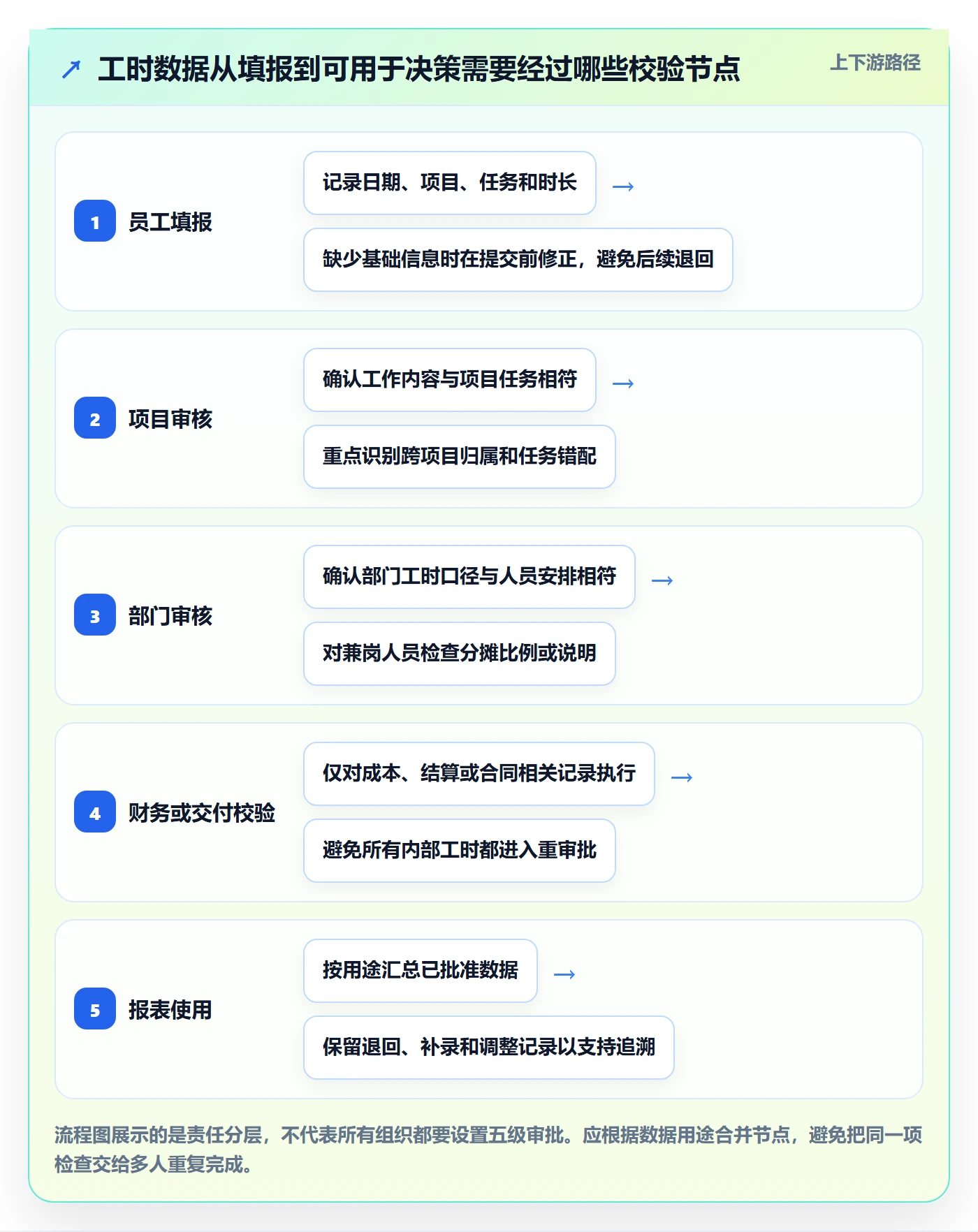

如果每条工时都要由管理者手工核对,规模一大就会形成新的行政负担;如果审批只点“通过”,又失去了纠正明显错误的机会。更有效的方式是设定异常规则,让管理者优先检查缺失、超出合理范围、项目归属不明、跨期补填和计划差异较大的记录。
审批的目标应是修正系统性问题,而不是将所有记录都变成个人问责材料。若同一类任务持续出现工时偏差,管理者应检查估算方法、需求稳定性或依赖关系,而不是只要求每个员工解释自己的数字。
| 常见做法 | 表面收益 | 主要风险 | 更稳妥的替代方式 |
|---|---|---|---|
| 要求极细粒度填报 | 看起来数据精确 | 填报负担上升,估算成分增多 | 按决策需要选择任务级或半天级粒度 |
| 只考核提交率 | 流程容易量化 | 记录有提交但归属错误 | 同时看及时率、任务关联率和异常率 |
| 按工时进行个人排名 | 容易形成表面比较 | 鼓励堆时长,伤害协作 | 结合交付、质量、复杂度与协作评估 |
| 所有工作都放入“其他” | 分类简单 | 无法定位成本和流程问题 | 保留有限统一类别,定期清理低频类别 |

四、专业判断逻辑:如何设计一套可执行的工时机制
1. 从管理问题反推数据口径
在配置工时表之前,我会先让项目负责人回答三个问题:需要在哪个周期看投入?需要按什么对象汇总?看到偏差后,谁有权采取什么行动?如果企业希望在月度经营会上核算项目毛利,就要保证项目归属、成本口径和客户可计费规则一致;如果目标是改善估算,就应以任务和迭代为主要观察单元。
这一步的作用是避免“先建表、后找用途”。字段越多,维护成本越高。每增加一个字段,都应能说明它如何影响判断;如果没有明确用途,先不加入。数据治理的一个实用原则是:用最少的字段回答最重要的问题,并保留后续扩展空间。
2. 选择适合业务的记录粒度
粒度通常需要在准确性与操作成本之间取舍。按项目记录适合只看项目级投入的团队,但不容易解释任务偏差;按任务记录更便于估算和复盘,但要求任务拆分足够清楚;按活动类型记录可以观察研发、测试、会议和支持的结构,却未必能直接说明具体交付内容。
对多数以任务协作为主的知识工作团队,我倾向于从“任务级记录、按日或按周提交”开始。若某项工作短而零散,可按半天或活动类别汇总;若涉及客户结算、合规留痕或精细化成本核算,则应根据合同和财务规则设计更严格的口径,并明确更正流程。
3. 建立统一但不过度复杂的活动分类
分类的作用是解释工时结构,而不是把组织架构复制进表格。若分类超过员工能够稳定理解和记忆的范围,填报时就会频繁咨询或选择相近项。初始分类可围绕“直接交付、沟通协作、质量保障、支持运维、内部事务”等稳定工作性质展开,再观察是否需要进一步拆分。
类别名称应写成可判断的工作行为,并提供简短说明。例如,“返工”要说明是因缺陷修复还是范围变更;“支持”要区分客户问题、内部协助还是值班处理。分类边界越清楚,跨团队数据越可比。若团队争论某项时间算哪一类,往往不是员工的问题,而是规则定义不足。
4. 给估算与实际工时设置不同角色
估算是计划信息,实际工时是发生信息。两者不能在项目结束后互相覆盖,否则企业失去判断偏差的能力。任务开始前应保留估算值;工作完成后记录实际投入;发生需求变更时,记录变更时间、范围和影响。这样才能分辨偏差来自原始估算、执行过程还是范围变化。
对不确定性高的项目,不必假装可以准确预估到小时。可以使用区间、相对规模或分阶段估算,并在信息更充分时更新预测。关键是保留预测变化轨迹,而不是把每次修订后的数字都当成原始计划。
5. 将异常规则交给系统,将判断留给管理者
重复的机械检查适合规则化,例如每日工时超过设定上限、连续多天未提交、记录没有关联有效任务、已关闭任务仍新增工时、某项目投入突然偏离计划。规则触发后,不应自动推导“员工错误”,而应提示负责人确认具体原因。
管理者要处理的是需要上下文判断的问题:项目范围是否变化、外部依赖是否阻塞、是否存在重复劳动、计划是否低估了测试或沟通成本。工具可以提供线索,不能代替管理者理解业务。把异常提醒设置成“可解释、可追踪、可纠正”,比设置大量自动驳回更适合复杂项目。
6. 用四类指标观察数据质量与项目状态
我建议把指标分成流程、质量、项目和资源四类。流程指标看提交及时率和审核周期;质量指标看任务关联率、补填率与异常记录比例;项目指标看估算偏差、实际投入和范围变更;资源指标看计划容量、跨项目分配和未计划工作占比。
不同指标需要不同的解释边界。及时率低可能是提醒机制不合理,也可能是记录入口不方便;估算偏差高可能是需求不稳定,而非执行效率差;未计划工作占比高可能说明支持渠道不清。指标是提问的起点,不应直接成为处罚依据。

五、案例与数据观察:用一个项目看清工时偏差
1. 案例设定:12人团队,六周交付一个客户功能
以下案例是用于说明分析方法的情景模拟,不代表特定企业的真实经营数据。假设一个12人跨职能团队计划用六周交付客户功能,团队包含产品、研发、测试和实施人员,初始估算为720人时。项目结束时,实际投入达到900人时,超出计划25%。
如果管理者只看到“多用了180人时”,很容易得出团队效率偏低的结论。但将投入按原因拆开后,发现其中一部分来自两次范围扩展、一部分来自测试环境等待,另一部分来自缺陷返工。不同原因对应的管理动作完全不同,不能统一归结为“员工工时过多”。
2. 用偏差分解代替笼统归因
模拟复盘显示,计划投入为720人时,最终投入可以拆解为:原始范围交付690人时、追加需求110人时、环境等待及重复准备35人时、缺陷返工65人时。四项合计900人时。这里最重要的不是数字本身,而是管理者能否把“超支”映射到可处理的业务原因。
若追加需求没有走范围变更流程,下一步应明确变更评估和审批;若环境等待占用明显,应在项目启动前安排环境准备和依赖确认;若返工集中在某类接口或测试阶段,则需检查验收标准和质量门禁。只把预算提高25%,会掩盖流程问题;只要求团队压缩工时,也可能进一步损害质量。
3. 用实际与估算对照,找到下一轮改进点
团队可以继续查看任务级别偏差,而不是只比较项目总量。例如,把需求澄清、开发、联调、测试和部署分别汇总,观察哪些环节连续高估或低估。若开发任务估算偏差稳定,而联调和测试持续超出计划,下一轮就应提高依赖准备和质量验证的估算权重。
这类复盘并不要求追求每个任务都精确命中。项目存在不确定性,估算区间比单点数字更诚实。更值得关注的是偏差是否有规律:如果连续多个周期都在相同环节超支,企业就有机会调整估算模型、流程或人员配置。
4. PingCode场景:把任务、计划和工时放在同一条链上
对于中大型企业和100人以上组织,工时管理通常不只是个人填报问题,还涉及多项目协作、权限、审批、统计口径与系统集成。以PingCode为例,管理者可以围绕项目工作项建立任务关联,再结合计划与实际投入进行观察;具体功能、权限和配置方式应以企业当前采购版本及产品说明为准。
我更看重的不是某个工具是否提供了工时字段,而是它能否让员工在当前任务上下文中记录投入,让负责人在项目视图中检查偏差,并让管理层按统一口径汇总。若员工需要在多个系统间重复录入,或者工时和任务状态长期不同步,工具即使报表丰富,最终也会出现维护成本高、数据可信度低的问题。
采用管理平台时,建议先拿一个跨职能项目做小范围验证:选取任务拆分相对清楚、负责人稳定、周期可控的项目,观察填报入口是否顺手、权限是否符合实际、统计是否能回答管理问题。不要一开始就把全部部门、所有业务类型和复杂审批同时迁入,先验证最关键的使用链路。

六、操作步骤:从规则制定到月度复盘
1. 第一步:明确适用范围和管理目标
先选定工时表服务的对象:是研发项目、客户实施、售后支持,还是全部项目。再写清楚希望解决的问题,例如核算项目投入、改善排期、识别团队负荷或支持客户结算。一个系统可以支持多个目标,但首轮试点最好只聚焦一到两个,避免规则复杂到无法解释。
同时明确不适用范围。例如,是否记录休假、培训、内部会议,是否要求记录非项目工作,是否包含外包或供应商投入。边界越明确,员工越不需要靠猜测填表。
2. 第二步:统一项目、任务和活动类别
工时记录必须有稳定的归属对象。先确定项目命名规则、任务拆分要求和活动类别,再决定哪些工作允许直接记到项目、哪些需要记到部门或内部工作项。项目负责人需要确保任务足够清晰,员工才有合理的记录入口。
不要把项目名称、活动类别和任务内容混成一个自由文本字段。自由文本虽然灵活,却会产生“客户A支持”“A客户问题处理”“客户A售后”这类近似但难以合并的标签。对于规模较大的组织,统一词典和数据权限尤其重要。
3. 第三步:确定粒度、周期和提交窗口
明确员工是按任务、项目还是活动类别填写;按日、周还是月提交;是否允许补填;补填需要说明什么原因。周期越短,回忆偏差通常越小,但提醒和审核成本也会增加。团队可从每周提交开始,观察执行情况后再调整频率。
如果采用每周提交,最好设定一个固定窗口,例如周末前完成本周记录,项目负责人在下一个工作日处理异常。对于跨时区或轮班团队,应以实际工作周期而非统一办公时间制定规则。规则适配工作方式,比单纯增加提醒更重要。
4. 第四步:配置填报入口和异常校验
填报入口最好出现在员工实际工作的地方,例如任务详情或项目工作区。减少重复选择项目、任务和人员的步骤,能够降低误填与放弃填报的概率。系统校验可以检查空值、超范围、重复记录和无效任务,但应允许有权限的人解释特殊情况。
提醒文案应告诉员工“需要补什么、为什么需要、何时截止”,而不只是重复催办。若一名员工必须打开多个页面才能完成一次记录,试点期间应把这种体验问题作为流程缺陷记录下来,优先处理。
5. 第五步:安排负责人审核,而不是把审核变成手工录入
项目负责人可以按周期检查异常记录:任务是否有效、投入是否明显偏离计划、是否存在未登记的范围变化、记录是否跨项目重复。审核应尽量集中处理异常,而不是逐条重新判断员工每一小时做了什么。
企业还要定义更正流程。员工发现项目归属错误时,能否自行修改?已经审核的记录是否需要退回?月度结账后如何调整?若没有清晰的纠错机制,员工容易为了避免麻烦而接受错误数据,后续报表也会长期带着偏差。
6. 第六步:用复盘会议将数据转成行动
周期复盘不必展示大量图表,重点讨论三类问题:计划与实际偏差最大的环节是什么;偏差是范围、估算、依赖还是质量造成的;下一个周期采取什么具体措施。每项行动都应有负责人和完成时间,避免复盘停留在“下次多注意”。
例如,若环境准备反复拖延,可以增加启动前检查;若需求调整频繁,可以设置变更评估;若测试工作持续被压缩,可以调整排期与质量门槛。工时数据只有进入行动清单,才不只是月底报表。
7. 第七步:试点结束后再决定是否推广
试点周期结束后,不要只问“大家是否按时填了”。还要检查填写耗时、异常处理量、任务关联情况、数据更正次数,以及复盘是否真正改变了估算或排期。若填报完成但管理决策没有变化,可能是指标设计不对,也可能是项目负责人没有把数据纳入工作流程。
推广前应修订分类、权限和审批规则,保留员工反馈渠道。工具上线不等于流程成熟;流程稳定也不等于业务口径永远不变。规模扩大后,企业需要定期清理停用项目、无效类别和过期权限,避免系统越用越复杂。
- 先选定一个项目类型和一个试点团队。
- 明确工时要支持的决策,并写清楚纳入与排除范围。
- 制定项目、任务、活动类别和记录粒度规则。
- 配置任务关联、提醒、异常校验和更正流程。
- 按固定周期提交,由负责人集中检查异常。
- 用复盘解释偏差,并形成有负责人和期限的改进行动。
- 根据填报负担、数据质量和决策收益决定是否扩大范围。

七、不同情况下的行动建议:按组织成熟度选择做法
1. 小团队:先用轻量规则建立习惯
人数较少、项目数量有限的团队,不必一开始就建立多层审批。可以按任务记录,每周汇总一次,指定项目负责人处理明显异常。重点是员工能够快速找到对应任务,负责人能够看懂投入分布,并在迭代结束时复盘估算偏差。
如果团队工作内容变化快,可以先使用少量分类,避免为每个临时工作建立新类别。团队规模较小时,沟通和口头解释成本较低,但仍应把关键口径写下来,以免成员增加或项目增多后,规则只能依赖少数人的记忆。
2. 多项目团队:优先解决资源冲突与跨项目归属
当员工同时参与多个项目时,管理重点从“总共投入多少”转向“时间如何分配、优先级是否合理”。需要让负责人看到项目投入比例、计划容量和关键角色冲突。工时可以揭示实际分配,但未来排期还要考虑任务优先级、技能、休假和不可预见工作。
建议为共享专家建立统一的分配机制,而不是让每个项目经理各自认为自己已经获得资源。若某类人员持续被多个项目争抢,管理者需要调整项目组合、增加缓冲或明确优先级,不能仅靠要求个人“加快进度”解决。
3. 客户交付团队:区分项目投入与可计费投入
客户项目可能有合同约定的服务范围、计费规则和结算周期。此时,工时表要清楚区分可计费、不可计费、内部支持、售前和返工等类别,并明确谁有权确认客户工时。对于争议较大的工作,保留任务描述和审核记录比单纯保留数字更重要。
客户结算数据与内部效率数据可以共享部分底层记录,但口径不一定相同。企业应避免员工为了结算需要修改内部投入事实,也要避免内部分析直接误用合同口径。最好在规则中说明数据用途、审批责任和更正期限。
4. 研发与产品团队:关注估算偏差和返工,不追求单纯压时长
研发工作不确定性较高,早期探索、技术验证和依赖等待都可能改变任务投入。此类团队适合把工时与工作项、迭代、需求变更、缺陷和交付质量一起分析。若只看开发工时,容易忽略测试、评审、联调和维护成本。
对探索性工作,可以允许按阶段记录,而不是强行提前拆成过细任务。复盘时重点识别哪些不确定性原本可以通过技术验证提前暴露,哪些属于合理的新发现。将所有偏差都视为估算失误,会抑制团队报告风险的意愿。
5. 100人以上组织:先处理口径治理和权限体系
团队超过百人后,工时表通常横跨多个部门、项目和管理层级。组织需要统一项目标识、任务关系、人员权限、归档规则和汇总口径,同时保留不同业务的合理差异。若每个部门自建一套分类,集团层面很难做横向分析;若集团强制所有业务使用完全相同的分类,基层又可能只能选择不准确的类别。
大型组织可设立业务负责人、流程管理员和数据管理员等不同责任角色。业务负责人定义用途与解释规则,流程管理员维护配置和异常机制,数据管理员负责权限、质量和汇总口径。选择项目管理平台时,应重点验证多项目治理、权限边界、报表能力、数据导出与集成要求,而非只看单个填报页面。
6. 正在从表格迁移的团队:先迁移工作流,再迁移历史数据
电子表格适合起步,但常见问题是版本混乱、字段名称不一致、公式被覆盖和历史记录难以追溯。迁移时不建议把全部历史数据原样导入新系统。先确定哪些历史数据仍有分析价值,再统一字段、清理重复项目和无效类别,避免把旧表的混乱完整复制到新工具里。
新旧流程并行的时间应尽量有限。并行太久,员工会重复录入;切换太快,又可能因培训不足造成数据断档。可先选一个周期并行核对,再确定正式切换日期、负责人和历史数据保留范围。

八、如何取舍:精度、负担、管控与信任之间的平衡
1. 精细记录与低填报负担之间的取舍
更细的记录能帮助定位成本,却会增加员工操作时间。决策时要比较新增精度是否改变管理行动。如果将记录粒度从半天缩到15分钟,最终仍只用于月度项目总量分析,那么这部分精度可能没有足够价值;若涉及合同结算或现场服务审计,细粒度则可能是业务要求。
建议用试点测量填报成本:抽样观察员工每周实际花在记录上的时间,询问哪些字段难以判断,再与数据分析获得的决策价值比较。填报耗时不是唯一标准,但它能及时暴露流程是否把行政负担转嫁给一线人员。
2. 统一标准与业务灵活性之间的取舍
统一标准让跨项目数据可比较,灵活分类让业务记录更贴近事实。完全统一可能牺牲业务语义,完全自由则失去汇总能力。较可行的方式是设置少量组织级通用字段,再允许项目团队增加受控的本地分类,并规定本地分类如何映射到统一维度。
例如,组织级类别可以保持稳定,项目内部再用任务类型描述具体工作。管理层看共通口径,项目团队保留必要细节。新增分类应经过轻量评估,避免每遇到一个特例就增加一个永久选项。
3. 自动校验与人工判断之间的取舍
自动规则适合发现显而易见的异常,例如同一时间段重复记录、记录对象已归档或工作时间超出设定范围。复杂情境则应交由负责人判断。自动拒绝过多,会迫使员工绕开流程;完全依赖人工,又会让审核时间随规模线性增长。
可以采用“提示优先、阻止慎用”的原则。对可能错误但可以解释的记录,提示员工补充原因;对明显违反规则的内容,再要求修改。所有规则都要有例外处理路径,否则异常工作会被塞进错误类别,降低数据质量。
4. 管理可见性与员工信任之间的取舍
工时数据具有敏感性。企业需要说明谁可以查看、数据用于什么目的、保存多久、是否用于客户结算或绩效评估,以及员工如何更正。用途含糊时,团队容易把记录理解成监控;一旦出现这种感受,数据就可能变得保守、形式化或不完整。
管理层应尽量把数据用于改进计划和流程,而非追踪每个人的细枝末节。若确需用于合同、审计或绩效相关场景,应在制度中明确边界,并由相应负责人审核。透明的用途说明,往往比更多提醒更能提高长期配合度。
5. 工具能力与组织准备度之间的取舍
功能丰富的工具并不会自动带来成熟管理。若项目任务没有稳定结构,分类规则没有负责人,管理者也不看复盘报表,那么复杂配置只会增加维护成本。工具选择应该从已确认的业务流程出发,再验证产品是否支持所需的关联、权限、统计和集成。
若企业仍在探索管理口径,可以先用小范围配置验证流程;若业务已经跨部门、跨项目运行,则需要评估平台能否支撑规模化治理。不要因为工具能展示更多指标就全部启用,先确认这些指标有人负责解释,也有人能依据结果采取行动。
九、指标与图表怎么读:避免让数字代替管理判断
1. 及时率适合看流程,不适合单独评价个人
及时率可以帮助判断记录机制是否融入工作节奏。若整个团队都在周末集中补填,说明提交窗口或工具入口可能不合理;若只有某个项目连续延迟,则需要检查项目负责人是否设置清晰规则。及时率低是流程信号,不应直接等同于员工不负责。
观察时建议同时看补填时间跨度、记录更正次数和任务关联情况。高及时率却频繁改记录,可能是员工为了按期提交而先填后改;中等及时率但任务关联准确,也可能更值得先解决提醒和工作流问题。
2. 估算偏差适合看系统性规律,不适合追求零偏差
估算与实际之间存在差异是正常现象。管理者应关注偏差是否反复出现在同一类型工作、同一依赖环节或同一阶段,而不是要求每个任务都精准命中。若实际投入持续高于估算,可能是估算模型遗漏了评审、测试、部署或沟通成本。
还要区分“预测变化”和“执行偏差”。项目范围增加后更新预测是正常管理;保留原始计划并记录变更,才能解释最终差异。若只保留最新估算,项目看起来可能永远符合计划,却无法从历史中学习。
3. 工时结构适合看投入去向,不等于价值结构
某类工作占用时间多,不代表它创造的价值低;某项交付工时少,也不意味着它不重要。工时结构反映资源使用方式,价值判断还要结合用户影响、风险降低、质量改善和业务结果。把时间分布直接解释成贡献比例,会混淆投入与产出。
例如,测试和安全工作可能占用较多时间,却能显著降低上线风险;客户支持工时短期增加,可能反映产品问题,也可能是新客户集中上线。要先解释业务背景,再决定是否调整资源。

十、落地检查清单:上线前、运行中、复盘后分别检查什么
1. 上线前:确认规则能被员工理解
- 工时表要支持的管理决策是否写清楚?
- 项目、任务、活动类别的边界是否有示例?
- 员工能否在实际工作入口中快速找到记录对象?
- 提交周期、补填规则、审核责任和更正方式是否明确?
- 管理层是否说明数据用途、查看权限和保存规则?
- 是否选定试点团队,并确定试点周期与复盘日期?
2. 运行中:优先观察流程阻塞和异常模式
试点期间,管理员应记录员工反复询问的问题、无法匹配的工作类型、错误归属和审批积压。每个问题都可能指向配置缺陷,而不只是个别员工操作失误。若同一个问题每周重复出现,就应修改规则或入口,而不是不断增加培训材料。
负责人还要留意“表格看起来正常、项目实际很忙”的反差。若交付延期但工时数据平稳,可能有外包投入未纳入、任务未拆分、等待时间未记录或数据提交不及时。数据与业务感受不一致时,应先查口径和完整性,而不是挑一个更符合预期的结果。
3. 复盘后:判断是否值得继续扩展
扩展之前,至少确认三件事:员工能稳定完成记录;负责人能够依据数据解释关键偏差;管理层能把复盘结论转化为资源、范围或流程调整。若只有第一项成立,当前阶段仍是数据收集,不宜把系统覆盖率当作成功。
扩展的顺序可从相似项目类型开始,再逐步纳入差异较大的业务。每扩大一类业务,都要检查原有分类是否适用、权限是否需要变化、报表口径是否仍然一致。让流程逐步成长,比一开始追求全组织统一更容易得到可持续结果。
十一、总结:一张好工时表,应该让管理者少猜一点
工时表真正的价值,不是让企业知道每个人每天做了什么,而是让管理者能够更早看见项目投入与计划之间的差异,并分辨差异来自范围、估算、质量、依赖还是资源冲突。只统计总时长,无法解释项目为什么失控;把记录关联到任务、规则和复盘,才可能形成可行动的信息。
我建议下一步先做一件小而具体的事:选一个正在进行的项目,明确要用工时回答的一个管理问题,例如“哪些任务持续超出估算”或“共享人员的实际投入是否符合计划”;随后确定记录粒度、责任人和复盘周期,运行一个完整周期后再决定是否扩展。
判断工时机制是否有效,不看它收集了多少小时,而看它能否减少下一次项目决策中的猜测。如果数据能够推动更合理的估算、更清楚的范围管理和更可持续的人员安排,工时表才从行政负担变成了管理工具。
常见问题解答(FAQ)
1. 企业管理者如何用工时表做好项目工时管理?
我负责的项目经常出现计划工时和实际投入对不上,月底才发现有人超负荷、有人填报不完整。我想知道工时表到底应该怎么设计和执行,才能帮助管理者及时调整,而不是只多出一份统计表?
先把工时表定位为项目决策工具,而不只是考勤记录。建议按“项目,任务,负责人,日期,实际工时,工作说明”记录,并在项目启动时同步维护任务的计划工时。操作上,先拆出可验收的任务,再由成员每日或每周填报实际投入,负责人每周核对计划与实际差异,并记录差异原因。
比如某任务计划 16 小时,实际用了 22 小时,超出 6 小时本身不是结论;还要判断是需求变更、估算偏差、等待依赖,还是返工。只有把工时与任务及原因关联起来,管理者才能决定调整范围、人员或排期。
2. 项目任务拆到多细,工时记录才既准确又不增加负担?
我担心任务拆得太粗,最后只能看到一个项目总工时,查不出时间花在哪里;但拆得太细,团队每天填表又会觉得是在做行政工作。有没有一个能落地的颗粒度判断方法?
以能独立验收、能明确负责人为拆分标准,不必把每个操作动作都建成任务。多数知识型项目可先尝试让单项任务在半天到两天内完成;若任务持续超过一周,通常值得再拆,例如把“完成报表”拆成数据确认、页面开发、校验和交付。反过来,几分钟的沟通或零散修改可以归入明确的支持类任务,避免频繁切换填报。
试运行两周后检查:若超过约一成的记录都只能填到“其他”,说明分类不够贴近实际;若成员每天花十分钟以上整理工时,则应减少字段或合并过细任务。
3. 怎样提高工时填报准确率,避免月底凭记忆补录?
我们现在常常到月底才统一补工时,大家只能凭印象估算,数字看起来完整却不太可信。我想改善填报习惯,但不希望靠催促或惩罚解决,应该怎样设置流程和校验?
把记录动作放进日常工作节奏,比月底集中补录可靠。可以规定每天结束前用几分钟记录当天投入,最迟每周五完成本周确认;系统或表格设置必填项目、合理工时范围和未关联任务提醒。负责人每周抽查少量记录,重点核对异常值,例如单日填报超过 10 小时、任务连续多日没有进展但工时持续增加。
不要把所有偏差都当成违规:会议、支持和紧急故障应有对应类别,否则成员会把时间填到不相关任务中。判断质量时,优先看及时率、任务关联率和异常说明完整度,而不是只看表格是否填满。
4. 管理者如何用工时数据提升效率,而不是把它变成监控工具?
我想通过工时表发现项目瓶颈,但团队担心记录工时会变成评价个人快慢的依据。哪些数据适合用来做管理判断,哪些结论容易误导?
工时更适合帮助管理者发现流程问题,不适合单独衡量个人绩效。可以按周比较任务计划工时与实际工时、等待依赖时间、返工投入和不同阶段的投入占比。比如连续三个迭代中,测试阶段实际工时都比计划高 25%,比起追问某个人为什么慢,更值得检查需求验收标准是否清楚、测试环境是否稳定。
解释数据时至少结合任务难度、质量结果和需求变化;同样 8 小时,完成新功能和处理线上故障并不等价。若团队知道数据用于改进估算和排除障碍,填报通常更诚实;若直接按工时长短排名,成员反而可能拆任务、虚报投入,数据就失去决策价值。
核心关键词
文章包含AI辅助创作:工时表如何做好项目工时?企业管理者效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584233
读者评论
我们之前月底集中补填,项目归属经常靠回忆,后来改成每周提交,遗漏少了不少。不过任务拆得不清楚时,及时记录也只是把模糊数据更早填进去,任务维护同样重要。
文中区分项目工时、工作时间和可计费工时很实用。实际落地时,会议跨多个项目怎么分摊最好提前定规则,否则不同负责人各自处理,汇总口径还是对不上。
赞同不应只凭工时给个人排名。我们也遇到过支持工作被记进“其他”,导致项目看起来投入偏低。想问问团队规模较小时,怎样控制活动分类数量又不影响复盘?
