日报工时实操方法:企业管理者提升工时表效率的效率提升方法与模板
日报工时最常见的失败,不是员工忘记填,而是填完以后没人能据此做决定:项目负责人看到一串小时数,却不知道延期风险在哪里;财务拿到工时表,却要花几天核对项目和人员;员工每天补填,又觉得这些记录只是为了证明自己忙。我的判断是,工时表效率不该只看“填得快不快”,而要看一条记录能不能被正确理解、及时校验,并最终影响排期、成本或资源决策。本文会用一套可直接改造的日报模板、审核规则和情景模拟,说明怎样把工时记录从填报负担变成管理信息。
一、先讲核心结论:日报工时的价值不在记录,而在可用
1. 把效率定义为“从发生工作到形成决策”的时间
很多团队把工时表效率理解为填写时长短、提交率高。这两个数字当然重要,但只代表输入端。假如员工每天花两分钟填表,管理者却要在月底花两天整理;或者每条工时都填了,却无法对应到具体任务,那么表单本身再简洁,也没有形成管理效率。
我建议将工时效率拆成四段:员工记录所需时间、记录与项目任务匹配的准确度、主管审核所需时间、数据被用于资源或成本决策的比例。前两项决定数据能不能进来,后两项决定数据有没有用。只优化填报界面,不优化审核和使用规则,常常只是把低效从员工端转移到管理端。
如果团队还没有基线,可以先连续观察两周,不急着买系统或改造流程。记录每日填报耗时、每周补填次数、审核退回率、无法归属任务的工时占比、月底汇总耗时。先知道损耗发生在哪一段,再决定改模板、改规则还是改工具。

2. 先服务三类决策,不要追求“什么都记”
有效的日报工时,至少能回答三类问题。第一,项目是否按当前投入速度推进;第二,工作量是否集中在少数人员或少数任务;第三,计划外工作、返工和等待是否正在挤压承诺事项。若一条数据既不能回答这些问题,也不会影响后续动作,便要认真考虑是否值得记录。
记录得越细,不一定越准确。拆分过度会让员工在工作中频繁切换上下文,也会制造虚假的精确感。对管理者来说,“某人今天在三个任务上分别投入多少、其中有多少属于返工”通常比“每隔十五分钟做了什么”更有决策意义。精度应由决策需要决定,不应由表格能填多少字段决定。
3. 判断一套方法是否有效,用四个结果指标
我会先看以下四个指标,而不是先看系统页面是否漂亮。它们的口径要在试点前写清楚,否则部门间的数据不能比较。
- 记录延迟:工作发生到工时提交之间的平均时长。延迟越长,依赖记忆补填的比例越高。
- 退回修改率:被审核退回的记录数除以提交记录数。要区分格式错误与任务归属错误。
- 不可归属工时占比:无法对应项目、任务或明确内部工作的工时,占总工时的比例。
- 决策使用率:在排期、复盘、成本或资源会议中实际引用过的工时视图占比。
其中,决策使用率最容易被忽视。团队可能把填报率做到接近百分之百,却没有人在项目复盘里使用数据。出现这种情况,优先检查的是数据结构是否贴近管理问题,而不是进一步加大催报力度。
二、背景和真实场景:为什么工时表总在月底变成补作业
1. 日报记录面对的是一个有上下文切换的工作日
知识工作者一天内通常会经历计划任务、临时沟通、协作等待、缺陷处理、评审和行政事务。工时并非整齐地落在一个任务上。员工如果只在下班时回忆,容易记得最显眼的交付,却忘记十几分钟的沟通、等待和切换;如果要求每件事发生时立刻记录,又可能打断专注工作。
因此,日报方法要处理的是“记录精度”和“记录成本”的平衡。对于任务明确、周期较长的研发或交付工作,按任务记录通常足够;对于支持、运维或客户服务工作,还要保留工单、事件或客户类别;对于创意、研究等探索性工作,则应允许以阶段或主题记录,避免强行制造并不存在的确定任务。
2. 常见场景一:月底才发现项目投入和计划差异很大
项目经理按计划认为某项功能需要五个人日,到了月底却发现投入接近九个人日。若日报只有“研发 7 小时”,就很难解释差异是需求澄清、技术验证、代码实现、缺陷修复,还是等待外部依赖。反过来,若员工被要求把每段工作拆成过多细项,填报会变成额外项目,数据也可能只是为了满足格式而事后编造。
更稳妥的做法是把任务类别控制在能支持分析的范围内。例如同一个任务允许记录“实现、评审、测试修复、等待或协调”这类少量工作类型。分类不是为了审计员工,而是为了发现估算偏差集中在哪里:需求反复、测试返工,还是跨团队依赖。
3. 常见场景二:多人跨项目,负责人无法判断真实容量
一个人同时参与三个项目时,每个项目负责人都可能认为自己只占用对方“少量时间”。如果没有共享的工时视图,计划表看起来每个人都有余量,实际却被会议、支持工作和临时需求切碎。此时,日报不是用来衡量谁更勤奋,而是用来识别容量被怎样分配。
这类问题尤其容易出现在中大型企业、跨部门项目以及百人以上组织中。以 PingCode 这类面向中大型企业的项目管理平台为例,工具可以帮助团队把工时与项目、迭代、任务等对象建立关联;但平台不会自动替管理者定义“哪些工时值得记录”“谁审核异常”“异常后采取什么动作”。产品能力解决不了规则缺失,先把管理口径定清楚更重要。
4. 常见场景三:支持工作被隐藏,项目效率看起来比实际更好
不少团队会把工时记录优先用于项目交付,却把答疑、线上故障、客户支持、内部协作都记作“其他”。结果是项目工时看起来稳定,团队却长期超负荷。对于持续性支持工作,若分类过于粗糙,管理者无法判断资源到底消耗在常规维护还是突发问题上。
我通常建议给“支持与中断”设置明确边界:有正式工单的关联工单;没有工单但确实占用较多时间的,记入经过定义的支持类别;临时沟通若只有几分钟且无需分析,不必强制拆成独立记录。规则的重点是让主要消耗可见,而不是把每一次交流都变成一张账单。

三、常见误区:填得更勤不等于管得更好
1. 误区:把工时当作个人绩效排名
工时是投入记录,不是产出质量,也不是价值贡献。一个任务投入时间较长,可能是复杂度高、需求变化多、依赖阻塞,也可能是经验不足;单看时长无法区分这些原因。若管理者把工时直接用于个人排名,员工很快会优化“看起来忙”的记录,而不是优化交付本身。
我建议将工时和成果、质量、任务难度、计划变化一起解释。用于团队容量规划时看总体分布;用于项目复盘时看投入与交付范围的关系;用于个人发展讨论时,关注任务结构和支持需求,不要把小时数当成评价人的唯一尺度。
2. 误区:规定每天必须填满固定小时数
如果制度要求员工每天把工时凑满某个数,记录就会从事实描述变成合规动作。休假、培训、公共事务、等待和临时支持如何处理,若没有明确规则,员工只能把时间塞进“其他”,汇总看似完整,解释力却越来越弱。
工时表应区分“应记录的工作时间”和“组织需要解释的容量差异”。例如,休假通过考勤或人员安排记录,不必伪装成项目工时;会议按团队约定决定是否归入项目;培训可以单列内部活动。不要为了让每天的合计数字整齐而污染任务数据。
3. 误区:字段越多,分析越专业
字段多会增加填报成本,也会增加口径不一致的机会。项目、任务、工作类别、日期和时长通常是日报的核心信息;是否需要客户、成本中心、迭代、工作地点等字段,要看后续是否有人使用。一个简单测试是:过去一个月里,谁根据这个字段做过什么决定?如果没人能回答,先不要强制员工填写。
常见的低效字段包括自由文本“工作说明”过长、多个近义分类、每条记录都要重复填写团队信息,以及员工无法判断的财务编码。可以把稳定信息自动带入,把分类改为有限选项,把自由文本限定为补充异常原因,而不是要求写工作日报作文。
4. 误区:只要求按时提交,却不设计审核反馈
员工提交后如果长期没有反馈,规则会逐渐失效。审核者如果只在月底发现错误,再要求全员回忆过去数周发生了什么,修正成本远高于当天或次日发现异常。有效的审核不是逐条盘问,而是针对缺项、异常时长、未关联任务、重复记录等高风险情况做轻量检查。
把审核分为自动校验和人工判断更实际。系统可以提醒日期缺失、时长超出约定范围、任务已关闭仍有新增记录;主管只需处理确实需要业务理解的异常。并非所有差异都该退回,偏差本身可能就是要分析的信号。
5. 误区:工具上线后,流程问题就会消失
数字化工具能减少重复录入、统一任务关联、提供汇总视图,但无法替代组织对口径、权限、审核责任和数据用途的约定。若团队原来就不知道“内部沟通记到哪里”,系统上线后只会更快地产生不一致的数据。
选工具前,我会先用一页规则说明跑通流程,再评估软件是否能降低实际成本。若企业已有项目管理平台,先验证现有平台能否支持任务关联和汇总;若系统之间数据割裂、跨项目容量无法查看、月底仍需大量手工整理,再评估是否需要更完整的工时管理能力。
四、专业判断逻辑:从决策倒推字段、频率和审核方式
1. 先写清楚数据要支持什么决定
开始设计表格前,先列出最重要的三个管理问题,不要先讨论表格颜色和字段。例如,项目投入偏差来自哪里?团队每月可用于交付的容量是多少?哪些支持工作正在挤占计划?每个问题都要对应一个可观察的数据口径和一个负责使用数据的人。
如果“工时数据用于项目成本核算”,就需要项目归属、工作类别、时长口径和成本中心等字段;如果用于迭代容量评估,任务或迭代关联、工作日期、角色或团队维度更关键;如果只是判断资源是否超载,过细的分钟级记录通常没有必要。
2. 用最少字段覆盖关键决策
我建议把字段分成必填、条件填写、自动生成三类。必填字段只保留真正影响汇总的内容;条件填写只在例外场景出现,例如计划外工作需要补充原因;自动生成字段则由系统带出,避免重复劳动。
| 字段 | 建议规则 | 管理用途 | 常见风险 |
|---|---|---|---|
| 工作日期 | 默认当天,允许按规则补录 | 识别投入节奏和记录延迟 | 补录日期与实际日期混淆 |
| 项目或工作归属 | 优先从任务自动带出 | 查看项目投入与容量分布 | 大量记录落入“其他” |
| 任务或事项 | 优先关联任务;临时工作用明确类别 | 解释具体投入对象 | 任务拆得过细,维护成本高 |
| 工作类别 | 控制在少数可辨别选项 | 区分实现、测试、支持、返工等投入 | 选项重叠导致同一工作多种写法 |
| 投入时长 | 统一使用小时或半小时粒度 | 核算投入和识别超载 | 追求虚假精确,诱发过度记录 |
| 补充说明 | 仅用于异常、阻塞或计划外事项 | 解释数据背后的原因 | 变成重复写日报的自由文本 |
3. 选择填报粒度:从管理周期和工作性质判断
记录粒度不是越细越专业。企业可以先用半小时或一小时作为常规记录单位,再观察数据能否支持决策。若某类工作需要更精细的成本核算,单独对该类工作提高粒度,不应让所有员工、所有任务都承担同样的记录负担。
| 工作类型 | 建议粒度 | 适用原因 | 需要避免 |
|---|---|---|---|
| 研发、设计等连续任务 | 半小时至一小时 | 能够保留主要任务差异,同时减少频繁记录 | 把短暂切换逐条拆分 |
| 客服、运维、工单支持 | 按工单或事件记录,必要时按班次汇总 | 工作对象清晰,便于分析问题类别与重复发生 | 只记总时长而丢失事件关联 |
| 会议和跨团队协作 | 按会议或工作类别汇总 | 管理重点通常是团队容量和沟通成本 | 把所有短会写成长篇说明 |
| 探索研究与方案验证 | 按主题或阶段记录 | 任务结果存在不确定性,过早细分容易失真 | 用任务完成数评价探索价值 |
4. 设计审核规则:异常优先,低风险不逐条打扰
当团队人数增加,主管逐条检查所有记录会很快成为瓶颈。更合适的做法是设定异常信号:超出约定时长、任务与项目不匹配、同一事项重复记录、关闭任务继续填报、补录超过规定时间、长期集中填入“其他”等。自动规则负责筛查,主管负责确认业务背景。
审核结果也应有明确状态,例如通过、待补充、需要归类修正。若只设置“退回”这一种反馈,员工可能不知道究竟要改时长、项目还是说明。反馈要指向具体字段,并保留修改记录,避免同一个问题在下次填报时重复发生。

5. 设定数据权限和用途边界
工时数据涉及个人工作信息,谁能看明细、谁能看团队汇总、数据保留多久,应在试点前明确。项目负责人可能需要查看项目投入,部门管理者可能关注容量分布,财务可能需要成本汇总;这些角色的分析需求并不意味着所有人都应查看所有人的逐条记录。
尤其要明确工时表不是自动绩效评分器。若组织确实要将工时数据用于绩效或成本结算,必须先说明口径、例外和申诉方式,并让相关人员理解规则。数据用途不透明会破坏记录真实性,最后得到的是合规性更高、可信度更低的表格。
五、案例与数据观察:用小规模试点检验流程,不用想象代替证据
1. 一个可复用的情景模拟:八十人团队怎样发现填报损耗

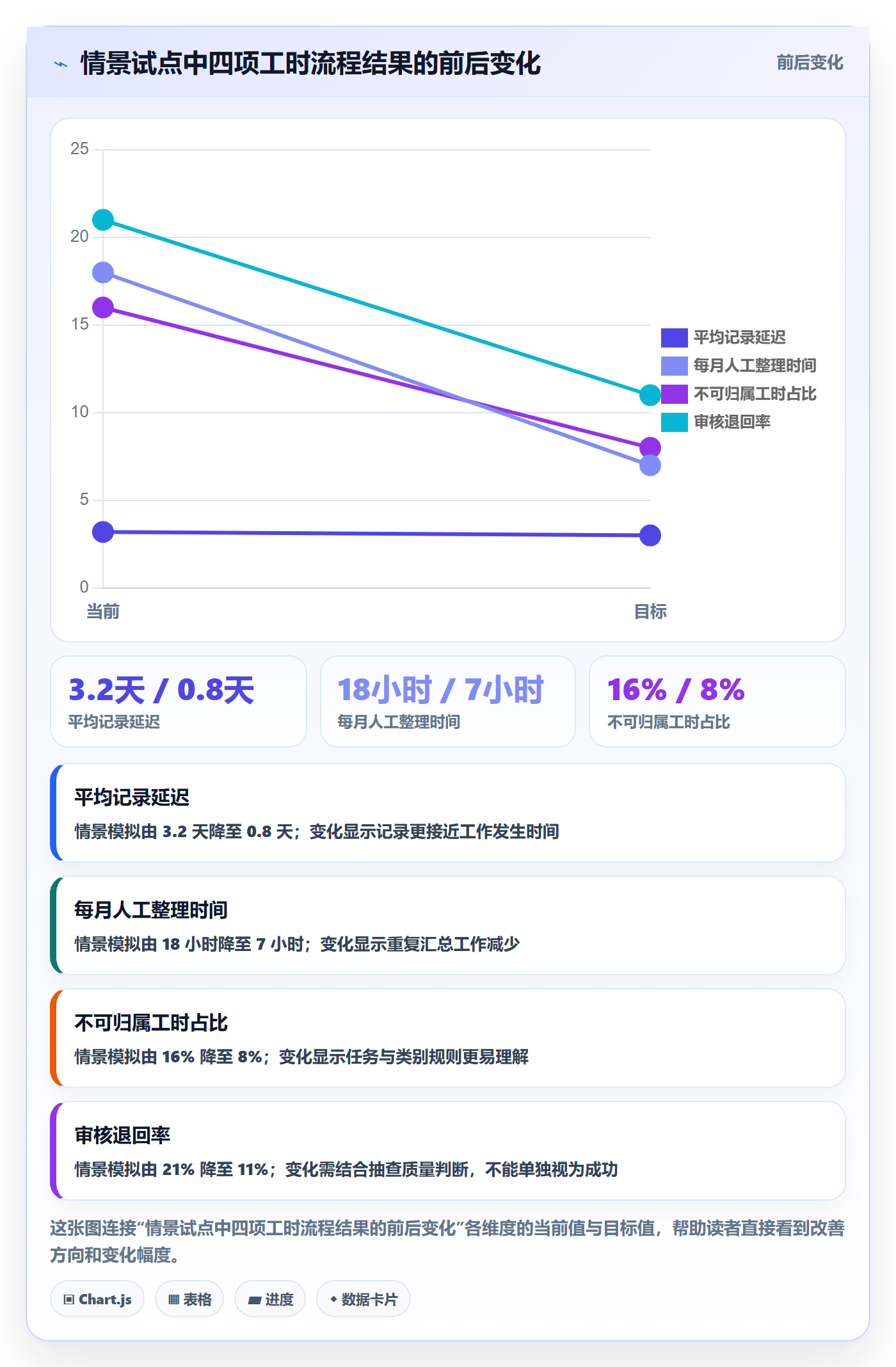

下面是一组情景模拟数据,用于演示试点分析方法,不代表任何企业真实统计。假设一个八十人的产品与交付团队,原先用共享表格填报:员工常在周五集中补录,主管月底核对,项目经理另外维护一份项目投入表。团队发现,提交看似完整,但项目归属缺失和重复录入让数据难以直接使用。
试点没有先要求更高频率,而是做了三项调整:把常见任务从项目管理平台带入工时表;将工作类别缩减到六种;把审核改为次日查看异常,并明确计划外支持的归属方法。试点前后比较记录延迟、人工处理时间和不可归属工时,才判断改变是否值得推广。
| 观察项目 | 调整前情景 | 调整后情景 | 如何解释 |
|---|---|---|---|
| 平均记录延迟 | 约 3.2 天 | 约 0.8 天 | 更短延迟可能降低记忆误差,但仍需抽查记录质量 |
| 每月人工整理时间 | 约 18 小时 | 约 7 小时 | 任务关联和自动汇总减少了重复搬运数据 |
| 不可归属工时占比 | 约 16% | 约 8% | 类别与归属规则变清晰,但不应把所有未知工作强行归类 |
| 审核退回率 | 约 21% | 约 11% | 退回减少可能源于规则清楚,也要确认是否只是审核放松 |
这些数字的意义不在于证明某个平台可以带来固定比例的提升,而在于说明试点要同时测量成本和质量。若人工时间下降,但不可归属工时上升,说明流程变快了,数据却变差了;若退回率下降,必须确认是填写质量改善,而不是审核者不再认真检查。

2. 工时总量之外,更重要的是变异来自哪里
情景模拟中,试点团队还按工作类别观察投入变化:计划任务投入没有显著增加,但支持和返工记录变得更完整。表面看,项目交付工时可能没有下降;实际上,管理者第一次看清了多少容量被突发支持和重复修复占用。这种结果未必让报表更“好看”,却更能指导下一轮资源安排。
因此,工时分析不应只问“这个月用了多少小时”,还要问“相较计划,额外投入从哪里来”。如果返工占比持续上升,可能需要检查需求澄清、验收标准或测试覆盖;如果支持投入集中在同一类事件,可能应改进产品或自动化;如果等待时间增加,则要检查跨团队依赖和审批流程。

3. 试点如何设计,才能分辨改进来自哪里
建议选一个项目或一个部门先跑四周,不要全公司同一天换规则。试点对象应有相对稳定的任务结构、愿意配合的负责人,并且能够拿到调整前的基线。若团队正处于大规模组织变更或交付高峰,数据波动会很大,不适合用来判断一个新流程的效果。
- 第一周:量基线。记录现有提交延迟、补填次数、人工整理耗时和不可归属比例,不改变规则。
- 第二周:改字段。先移除低价值字段,统一任务关联和工作类别,观察填报时间是否下降。
- 第三周:改审核。启用异常校验与次日反馈,记录退回原因,不把所有异常都当成错误。
- 第四周:做复盘。比较流程成本、数据质量和决策使用情况,决定保留、调整或撤销规则。
试点期间要保留变更记录。若同时改了字段、提醒频率、考核方式和审批权限,就无法知道改善来自哪一项。小步试验看似慢,却比全员推广后再发现逻辑不适用更省成本。
4. 数据观察应留意三个解释陷阱
第一,提交率上升不等于真实性上升。员工可能只是更及时地填入粗略估算。可以抽查少量任务记录,与工单、交付物或日程信息进行非惩罚性核对,重点验证口径是否一致。
第二,平均数可能遮蔽极端情况。一个团队里,多数人当天提交,少数人却集中在月底补录;平均延迟看起来尚可,实际风险仍然很大。建议同时查看中位数、较高分位区间和超期记录比例。
第三,团队之间不能脱离工作类型直接比较。支持团队的中断多,研发团队的连续任务多;同样的工时分布不代表同样的效率。比较之前先按职能、项目阶段和业务模式分组,再讨论差异是否具有可解释性。
六、可直接改造的日报工时模板与填写示例
1. 简洁版模板:大多数项目团队可以从这里开始
下面的模板适合按天记录的项目团队。若组织已经有工单、任务或迭代数据,优先使用系统关联,不要再要求员工重复填写同样的信息。
| 日期 | 项目 | 任务或事项 | 工作类别 | 投入时长 | 异常说明 |
|---|---|---|---|---|---|
| 2025-04-08 | 客户门户改版 | 登录流程改造 | 实现 | 3.5 小时 | 等待接口字段确认 0.5 小时 |
| 2025-04-08 | 客户门户改版 | 登录流程改造 | 评审与修复 | 1.5 小时 | 根据评审意见调整异常提示 |
| 2025-04-08 | 团队支持 | 线上登录问题排查 | 支持 | 1 小时 | 关联事件单;若无事件单则说明原因 |
模板中的“异常说明”不是每日必写的长篇工作总结。正常情况下,任务与工作类别足以解释投入;只有出现等待、计划外工作、返工或明显偏差时,才补充一两句。这样可以保留解释能力,又避免重复填写日报正文。
2. 带审核字段的管理版模板
如果团队需要主管审核,可以在员工填写字段之外增加审核字段,但不要让员工和主管在同一列里覆盖彼此的记录。审核信息应保留修改轨迹,便于复盘规则问题。
| 审核字段 | 可选值或填写说明 | 作用 |
|---|---|---|
| 审核状态 | 待审核、通过、待补充、需调整归属 | 让员工清楚记录处于哪一个处理阶段 |
| 退回原因 | 缺少任务、时长异常、类别不匹配、说明不足 | 减少笼统退回和反复沟通 |
| 审核人 | 由系统记录 | 明确流程责任,避免“大家都能审、实际没人审” |
| 审核时间 | 由系统记录 | 测量审核延迟和流程瓶颈 |
| 修订记录 | 保留变更前后内容 | 区分员工修正和管理者调整,避免数据失去来源 |
3. 填写示例:一条有用的记录应能解释偏差
不推荐:“做项目,6 小时。”这条记录既没有任务对象,也没有说明六小时属于实现、沟通、测试还是等待,后续很难用于复盘。
推荐:“客户门户改版,登录流程改造,实现,3.5 小时;评审与修复,1.5 小时;接口字段确认等待,0.5 小时,关联事项为接口确认任务。”这类记录能够保留任务投入和偏差来源,又没有把每次短暂切换都拆开。
实际填写时不必追求句式统一。系统已有项目和任务名称时,说明文本可以简短;没有关联对象时,说明需要补足工作内容和归属。重点是同一团队采用同一解释规则,而不是每个人写得像同一份报告。
4. 填写规范:用可执行的句子替代含糊口号
- “请及时填写”改为“当日结束前完成,跨时区或轮班岗位在下一工作班次开始前提交”。
- “工时要真实”改为“按实际投入记录,不用凑满固定小时;休假和培训按各自类别处理”。
- “其他要说明”改为“计划外工作、等待超过约定阈值或无法关联任务时,补充原因和后续事项”。
- “主管审核”改为“主管在下一个工作日处理系统标记的异常;正常记录不逐条要求补充说明”。
- “月底及时提交”改为“超过补录窗口需选择原因,月末汇总后不再通过口头方式批量修改历史记录”。
七、不同情况下的行动建议:先按组织问题选择改进路径
1. 如果团队人数少、项目稳定:先用轻量模板
十几人的团队或任务结构较简单的项目,通常不需要复杂审批。用共享表格或现有任务工具起步即可,重点是统一字段、减少自由文本、每周查看一次异常。等到跨项目冲突和人工汇总开始明显增加,再考虑自动化,不要把软件采购当成第一步。
小团队的主要风险不是缺少功能,而是记录口径依赖某一位负责人。建议把“哪些工作记在哪里、临时事项如何归属、休假和培训如何处理”写成简短说明,确保负责人休假时,其他人也能按同一标准操作。
2. 如果团队跨多个项目:先解决任务关联与容量视图
多个项目争用同一批人员时,先确保工时能关联项目或任务,并且能按人员、团队和周期聚合。若项目负责人各自维护表格,必须先解决数据口径和重复录入,否则再好的报表也只是把不一致的数据集中展示。
这类团队可以使用已有项目平台的工时功能做小范围试用。以 PingCode 为例,若团队的任务与迭代已经在平台中维护,评估时应重点验证工时能否顺畅关联工作对象、报表是否支持所需筛选、权限是否符合组织边界,以及导出后是否还需大量人工清洗。不要只看功能清单,要拿实际项目跑一轮月度分析。
3. 如果支持和运维占比较高:按事件或工单组织记录
客服、运维和内部支持工作容易被零散化。比起要求员工写详细日报,更有效的是让投入关联到工单、事件或服务类别,并定期分析重复问题、峰值时段和处理类型。若团队只记录“支持 4 小时”,管理者无法知道这些小时是否可以通过产品改进、自动化或排班优化来减少。
同时要容许短时中断汇总记录。若每次几分钟的答疑都要单独建任务,维护成本可能超过信息价值。可以为低于某个阈值的同类支持按班次或类别汇总,重大事件和重复问题则单独关联。
4. 如果目标是项目成本核算:先对齐财务口径
成本核算要求的字段往往比项目管理更多,例如成本中心、角色费率、项目类型和可计费状态。此时不能直接把研发团队内部的任务分类当作财务口径,也不应让员工自行猜测成本归属。财务、项目管理和业务负责人应共同确认字段定义、成本归集周期与异常处理方式。
成本精度还要与业务价值匹配。如果每月核算误差很小,而精细记录需要大量人力,就应评估投入产出。若合同、审计或利润分析确实需要较高精度,则应通过系统关联、权限控制和定期对账保证质量,而不是靠员工月底回忆补录。
5. 如果团队抗拒填写:先找阻力来源,不要先加处罚
员工抵触可能来自填报太繁琐、数据用途不清、审核不公、填了没人看,或者工时记录被误用为绩效排名。先通过短访谈或匿名反馈找出主要原因,再用小范围调整验证。单纯提高提醒频率或扣分,可能让提交率变高,却让记录质量变差。
管理者可以公开展示工时数据如何改变过一个具体决策,例如发现支持任务挤占交付后增加轮值,或依据任务类别改进估算。让员工看到数据被用于消除组织摩擦,而不是只用来追问个人,通常比反复强调制度更有效。

八、不同情况下的取舍:没有一种工时方案同时做到最轻和最精
1. 记录越细,分析潜力越高,但填报成本也越高
细粒度适合有明确成本或审计要求、工作对象稳定的场景;粗粒度适合以容量规划和趋势观察为主的场景。若提高细度没有带来更好的决策,就只是把工作时间转移到记录和核对上。可以先对少数关键类别精细记录,再根据使用情况扩展,而不是一次性推行分钟级追踪。
2. 当日填写更接近事实,周期汇总更省打断
当天或次日记录通常更容易保留任务细节,适合任务切换多、项目归属重要的团队;周度汇总能降低记录频率,适合工作连续、类别稳定的岗位,但更依赖回忆。两者可以并存:员工日常用简短标签或计时方式记录,周末确认分类和补充异常,不必强行要求每个人采用同一节奏。
3. 自动化能减少手工,却要求更清楚的数据结构
任务自动关联、默认字段、异常提醒和汇总报表能够降低重复劳动。但自动化依赖任务状态和分类持续维护。若任务命名混乱、项目归属经常变更,自动带入的错误可能比手工填写更难察觉。上线前要先检查项目和任务基础数据,明确谁维护分类与状态。
对中大型组织而言,工具评估还应包括权限、审计追溯、数据导出、系统集成和规模化使用体验。试用时,选择真实的跨团队项目和一个完整结算周期,检查记录从提交到报告的链路,而不是只演示最顺畅的单个页面。
4. 主管全量审核更安心,但不一定更有效
逐条审批在团队小、合规要求高时可能有必要,但随人数增长会形成新的排队环节。异常审核更适合常规项目管理:规则明确、风险项自动标记、低风险数据抽样检查。若组织采用异常审核,需要保留抽查机制,以防审核率下降后错误悄悄积累。
5. 统一标准提高可比性,保留差异才符合实际
企业需要统一日期、时长、项目归属和基本分类,才能做汇总;但不同岗位的业务对象并不相同。研发、客户支持、项目交付和市场活动不必使用完全相同的细分类别。比较的边界应在同类工作之间,统一的是数据原则,而不是每个岗位的工作内容。
九、落地清单:用四周把日报从填表任务变成管理闭环
1. 第一步:确认使用者和问题
写下数据的主要使用者、要支持的决策和目前最昂贵的人工环节。若没人能说出工时汇总将用于什么,就暂缓扩展字段,先找清楚管理问题。不要为了“以后可能有用”要求所有员工填写更多信息。
2. 第二步:定字段、粒度和例外规则
选出最少必填字段,明确工作类别定义、记录时长单位、补录窗口、计划外工作归属、休假与培训处理方式。每个分类都要有正例和边界说明,尤其要解释“支持”“返工”“会议”和“内部工作”如何区分。
3. 第三步:选试点并建立基线
选择任务结构清晰、负责人愿意复盘的团队,连续记录至少一个周期的填报耗时、记录延迟、退回原因、人工整理时间和不可归属工时。试点期间不宜同时改变绩效规则,否则员工行为变化会影响数据解释。
4. 第四步:观察异常,而不是只看汇总总量
检查提交是否及时、哪些记录长期缺少任务关联、哪些工作类别经常被选错、哪些项目反复出现计划外投入。汇总数字只能说明现象,异常原因才决定下一步改什么。找员工核实数据时,先说明目的是改善流程,避免把解释会变成追责会。
5. 第五步:复盘后决定保留什么
每个新增字段和审批步骤都应有明确收益。若某字段几乎不被使用,就删掉或改成例外填写;若某项异常反复发生,就调整任务设计、依赖流程或分类说明;若数据无法支撑决策,先改口径,不要继续堆叠图表。
| 观察结果 | 可能原因 | 优先采取的动作 |
|---|---|---|
| 填报时间长,任务关联率高 | 信息已记录但重复输入过多 | 自动带入项目、任务和人员信息 |
| 填报时间短,不可归属比例高 | 字段过少或归属规则模糊 | 澄清类别边界,增加少量必要选项 |
| 退回率低,抽查错误多 | 审核过松或规则未覆盖实际工作 | 建立抽样复核,调整异常检测条件 |
| 数据完整,却很少用于会议 | 报表与决策问题脱节 | 围绕容量、偏差和返工重做视图 |
| 计划外投入持续上升 | 支持需求、依赖或需求变化增加 | 按原因拆分,并针对重复来源安排改进 |
十、结语:工时表不是监督人的尺子,而是发现组织摩擦的仪表
1. 真正的效率提升,通常从删掉无用信息开始
管理者容易把“数据更多”误认为“管理更精细”。但工时表的核心不是收集尽可能多的活动,而是以足够低的成本得到足以支持行动的信息。若工时数据无法解释计划偏差、资源冲突、返工和支持负荷,先检查规则是否错位,而不是要求员工写得更长、更频繁。
2. 从一张模板开始,不要从一场全员改造开始
下一步可以很具体:选一个团队,拿本文的简洁模板跑四周;第一周测基线,第二周调整字段,第三周优化审核,第四周对比人工成本与数据质量。若团队已有项目管理平台,先验证任务关联、权限和报表是否满足真实场景;若仍需大量手工整理,再考虑更深入的系统化改造。
我的最终判断是:一张好的日报工时表,不会让员工多写很多,而会让管理者少猜很多。它不承诺消除所有估算偏差,却能让偏差更早显现、原因更容易讨论、资源调整更有依据。把记录做轻,把用途说清,把异常闭环做好,工时表才会从月底补作业变成日常管理的有效信号。
常见问题解答(FAQ)
1. 日报工时怎么填,才能既省时间又便于管理者分析?
我每天做的事情比较零散,有时上午处理需求,下午开会和排查问题,回头填日报很容易漏项。我想知道工时记到什么粒度才有用,又不至于把填写变成额外负担。
建议按“项目或任务+工作类型+实际投入时间”记录,不必把一天切成十几分钟一格。比如把同一项需求评审、修改和自测合并为“需求A实施”,当天结束前按约定的时间单位补录;若公司以0.5小时为最小单位,就统一按0.5小时记录,避免有人按分钟、有人按整小时填写。
初期可先要求每天记录3至6条,连续观察两周:若多数人经常需要补填或单条描述过于笼统,再调整字段和粒度。工时表的目标是支持项目核算与资源判断,不是把每个动作都变成计时任务。
2. 企业管理者如何减少日报工时漏填和月底集中补录?
我发现团队常常到了周五甚至月底才集中补工时,员工凭记忆填写,负责人也难判断数据是否可靠。我不确定应该靠提醒、制度还是工具解决,怎样做才不会让填报变成形式主义?
先把填写动作放进现有工作节奏,而不是只在月底催交。可以设定“下班前补录当天工时、次日上午核对昨日缺项”的规则,并让系统或表格按人员显示缺失日期;负责人只处理未提交项和异常项,不逐条审查所有记录。一个可执行的试行指标是:连续两周统计按日提交率、补录比例和平均补录天数;
如果按日提交率低但月底完整率高,说明员工是在追赶流程,而非实时记录。提醒应针对具体缺失日期,避免群发催促造成噪声;同时明确补录期限和修改留痕,才能兼顾效率与数据可信度。
3. 日报工时模板应该包含哪些字段,哪些字段不必强制填写?
我正在整理团队的工时模板,担心字段太少无法做项目分析,字段太多又会增加填写时间。我想知道哪些信息是管理决策真正用得上的,哪些只是看起来完整。
建议必填字段控制在四项:日期、项目或任务、工时、工作类型;必要时再增加简短说明,用于解释异常投入。工作类型可先设为研发、测试、会议、支持等少数类别,并允许“其他”但要求补充说明。
不要一开始就强制填写复杂的成果描述、优先级、多个审批人或细分到每个操作步骤,除非这些字段确实对应预算核算、合规审计等业务要求。模板上线前,用一周真实工作记录做试填:如果同一事项被不同人归入不同类别,先改分类定义;如果多数备注只是重复任务名称,就删除备注必填。
字段是否保留,应看它能否改变管理决策,而不是看报表能否多展示一列。
4. 管理者如何用日报工时发现项目风险,而不是把工时当成考勤?
我能看到每个人每天填了多少小时,但这些数字似乎并不能直接说明项目进展。有时工时增加是因为任务变复杂,有时则可能是需求反复,我应该结合哪些信息判断,才不会把高工时简单等同于低效率?
不要单独用“投入小时数”评价个人效率,应把工时与任务完成情况、范围变化和阻塞原因一起看。可以按周比较计划工时与实际工时:例如某任务计划20小时,实际达到28小时且交付仍未完成,先检查需求变更、等待依赖和返工记录,再判断是否需要调整排期或拆分任务。
连续两周偏差超过约20%可作为复盘触发线,而不是绩效结论;这个阈值应根据团队历史数据校准。若团队尚无基线,先积累4至6周数据,再看同类任务的中位数和偏差范围。工时的价值在于尽早暴露估算失准、支持成本上升或资源冲突,不能把加班时长直接解释成产出。
核心关键词
文章包含AI辅助创作:日报工时实操方法:企业管理者提升工时表效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584231
读者评论
我们之前把支持、会议都放进“其他”,项目计划看起来总是够用,实际却频繁延期。分开记录后确实更容易看出容量被什么占用,不过分类一多,员工又会纠结怎么选,最好先小范围试行。
认同工时不该直接拿来排名,但文章提到审核异常时,实际执行中怎样避免主管把“异常”变成逐条追问?我们团队如果没有明确的数据用途,员工很容易把填报理解成监控。
我更关心记录延迟和退回率这类指标,月底汇总时间也值得测。曾经要求当天填报,结果不少人只是把任务名称和时长随手补上;如果没有及时反馈,提交率高并不代表数据可靠。
