项目工时管理指南的关键,不是要求每个人把每天的时间切成更多格子,而是让管理层能回答三个问题:项目实际消耗了多少人力,偏差发生在哪里,下一步该如何调整。如果工时表只能在月底汇总出一个总数,却无法区分返工、等待、需求变更和正常交付,它就不是管理工具,只是一张补填表。
我建议把工时管理设计成一条闭环:先明确记录口径,再让员工以低成本记录,随后由项目负责人解释偏差,最后把数据用于排期、报价、资源配置和复盘。本文中的案例数据均为情景模拟,用来演示判断方法,不代表某家企业的实际经营结果;涉及组织管理软件时,以 PingCode 作为适用于中大型企业及 100 人以上组织的示例平台,不将工具功能描述替代为实际验证结论。
一、先讲核心结论:工时表要服务决策,而不是服务填表
1. 管理层真正需要的不是“填满”,而是“可解释”
工时记录的价值,不在于员工能否把八小时精确切成若干段,而在于管理者能否从记录中看出工作量与计划之间的关系。项目实际投入超出估算时,管理层需要知道超出的部分来自需求增加、技术返工、沟通等待,还是人员能力与任务难度不匹配。
如果工时表只记录“项目 A:8 小时”,它能说明资源被占用,却无法说明占用是否合理。如果记录为“项目 A,接口联调,排查测试环境配置差异,2.5 小时”,管理者才有机会判断问题属于项目风险、环境治理还是任务估算偏差。
所以,工时管理的第一条原则是:每一条记录都应能回答“时间用在什么工作上”,但不必追求分钟级精度。对管理层而言,能定位到项目、任务、工作类型和日期,通常比记录到每个零散动作更有用。
2. 用三层用途设计字段
我会先把工时数据的用途拆成三层,再决定表格字段。第一层是项目核算:某项目消耗了多少人天;第二层是交付分析:计划与实际差异由什么工作造成;第三层是组织决策:团队是否长期超载,是否需要调整优先级或补充能力。
| 管理用途 | 需要的数据 | 不宜直接推断的结论 |
|---|---|---|
| 项目投入核算 | 项目、任务、人员、日期、投入时长 | 工时多不等于项目效率低 |
| 计划偏差分析 | 估算工时、实际工时、工作类型、变更记录 | 超出估算不必然等于员工执行不力 |
| 团队容量管理 | 可用工时、项目工时、支持工作、请假和会议占用 | 排满工时不等于真实产能充分利用 |
| 经营与报价复盘 | 客户项目投入、返工投入、售前及维护投入 | 历史工时不能不经校准直接当作未来报价 |
3. 采用“够用的颗粒度”,不追求最细颗粒度
在制度设计中,我更倾向于以 15 分钟或 30 分钟作为记录的最小颗粒度,而不是要求员工逐分钟登记。颗粒度越细,理论上信息越多;但如果记录成本增加,员工就更容易集中补填、估算或选择默认分类,最后得到的是表面精细、实际失真的数据。
对于研发、设计、咨询等以任务交付为主的团队,通常可以按任务或工作包记录;对于客服、运维等中断频繁的岗位,则应允许按工单、值班时段或工作类型归集。记录粒度应由决策所需的最小单位决定,而不是由表格能填多细决定。

二、背景和真实场景:为什么团队有工时表,仍然看不清项目
1. 月底补填让数据看起来完整,却让记忆替代事实
常见的情况是员工在周五或月底集中补录。回忆最近几天做了什么并不困难,但准确回忆每项任务的投入比例很难。尤其当一个人同时参与多个项目时,补填容易把会议、沟通、临时支持等零散投入平均分摊到主要项目中,导致项目账面工时低估,内部协作成本被隐藏。
这类偏差通常不是员工故意造假,而是记录与工作发生的时间脱节。当天的任务切换、临时故障、等待反馈,几天后很容易被概括成“开发”“测试”或“项目支持”。管理者若只检查填报完整率,会误把形式上的完整当成数据可信。
2. 多项目并行时,容量问题会伪装成执行问题
假设一名成员名义上每周有 40 小时工作时间,其中固定会议 6 小时、支持请求 5 小时、请假与培训折算 3 小时,真正可用于项目任务的时间约为 26 小时。如果排期时仍按 40 小时分配项目任务,计划从第一周起就超出可用容量。
在这种情况下,项目延期不一定是个人执行慢,而可能是管理层没有把非项目工作纳入容量模型。工时表如果只统计项目任务,不记录支持、会议、内部建设等类别,就会让管理者持续低估团队的基础负担。
3. 工时差异往往是过程信号,不是绩效结论
项目计划 100 人时,实际投入 130 人时,差异 30 人时本身并不能说明问题。假如其中 18 人时来自客户新增需求,7 人时来自一次性环境故障,剩下 5 人时才是估算偏差,那么下一步可能是改进需求变更管理和环境准备,而不是要求团队“提高效率”。
我建议把工时偏差看成诊断入口,而不是排名依据。先问发生了什么,再问应由什么流程承接,最后才判断是否涉及个人执行表现。跳过前两步,工时数据很容易变成简单的问责工具,进一步诱发少报、拆分任务或把时间转记到不敏感类别。
4. 组织规模不同,工时管理的重点也不同
十几人的团队通常可以通过负责人每周对齐任务、轻量表格和项目复盘完成管理;当人员达到 100 人以上,项目、部门、角色和审批关系显著增加,单靠表格容易出现字段口径分散、版本不一致、重复录入和跨项目汇总困难。
在中大型组织中,工时管理需要与项目任务、资源计划、权限和报告机制形成一致的数据链路。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,评估重点不应停留在“有没有工时字段”,而应检查任务关联、权限控制、数据导出、组织适配和已有流程能否衔接。具体能力与适用性仍需结合产品当前版本和企业场景验证。
三、常见误区:看似严格,实际降低数据质量
1. 误区一:要求每个人每天恰好填满八小时
“每天必须填满八小时”容易把工时管理变成账面平衡。员工可能把找资料、等待确认、临时协助等工作硬塞进某个项目,也可能把无法归类的时间补到最熟悉的任务上。数字整齐了,数据却更难用于分析。
更好的做法是分别定义工作日可用时长与合理的非项目类别。工时未满时先区分休假、培训、行政事务、临时支持、空档和漏记,再判断是数据质量问题还是实际容量变化。留有未分配时间并不必然代表浪费,有时它正是组织应对突发工作的缓冲。
2. 误区二:工时越长,贡献越大
工时记录衡量的是投入,不是成果质量。投入时间较长可能来自复杂任务,也可能来自返工、等待、缺少经验或任务边界不清。若把长工时直接当成高绩效信号,团队可能逐渐奖励“投入更多时间”,而不是“以合适成本完成可靠交付”。
我会将工时与交付结果并列观察,例如完成的工作范围、验收结果、缺陷返修情况、承诺日期偏差和客户变更。即便这些指标同时上升,也要先了解任务难度与质量要求,不能只用一个产出数字替代复杂判断。
3. 误区三:所有团队使用同一种分类
统一口径有助于横向汇总,但“一套分类覆盖所有岗位”会造成两种问题:分类太粗,管理层无法定位成本;分类太细,员工不知道该选哪一项。研发团队可能需要区分开发、测试、缺陷修复和技术债;实施团队更关心配置、迁移、客户培训和现场支持。
推荐采用“核心统一字段加岗位扩展字段”:所有团队共用项目、任务、人员、日期、时长、工作类型等基本字段,再允许部门增加少量与业务相关的分类。扩展字段应服务明确决策,不应因为“以后可能有用”无限增加。
4. 误区四:异常一律要求员工解释
如果系统每出现一次偏差就自动要求个人写说明,团队会把注意力放在解释数字,而不是消除原因。异常阈值应结合任务类型、估算规模和项目阶段设定。一个原估算 2 小时的任务超出 1 小时,与一个原估算 80 小时的任务超出 1 小时,管理含义不同。
比起对所有记录逐条追问,我更建议先筛查可行动的偏差:同类任务连续超估、某项目返工工时快速增加、某角色长期被多个项目同时占用,或者某一类外部等待反复发生。这样能减少无效检查,把管理时间用在重复出现的问题上。
5. 误区五:上线系统就等于建立了管理机制
工具可以降低记录、汇总和查询成本,却无法自动回答“哪些时间算项目投入”“变更如何归属”“谁有权查看个人记录”。这些规则不清晰时,系统只是把原来的分歧搬到了线上。
上线前要先定义流程和责任,再做字段配置与权限设计。对于中大型组织,选择项目管理平台时还要关注现有任务流程、组织角色、历史数据迁移、报表口径和员工使用负担,而不是只对照功能清单。
四、专业判断逻辑:从管理问题反推工时规则
1. 先问“要做什么决策”,再问“收集什么数据”
字段设计前,我会要求管理层写下要解决的具体决策。例如:未来类似项目如何估算?客户变更造成的投入如何核算?团队是否需要调整并行项目数?这些问题的答案决定需要记录的维度。
如果企业只是为了核算项目投入,项目、任务、时长和日期可能足够;如果要分析返工,则需增加工作类型或关联缺陷;如果要管理容量,还需要记录支持工作、固定会议和可用时间。每多一个字段,都会增加填报和维护成本,所以新增字段应对应一项明确的管理用途。
2. 定义统一口径:估算、实际、非项目和变更
工时管理最容易出现的口径冲突,是把不同性质的时间混在一起。项目计划工时是预测,实际工时是已经发生的投入,非项目工时是组织运转所需的投入,变更工时则需要说明原范围是否发生变化。
| 数据项 | 建议定义 | 管理层核对点 |
|---|---|---|
| 计划工时 | 任务或工作包的事前投入预测 | 估算是否带有假设、范围和不确定性 |
| 实际工时 | 实际用于完成任务的时间 | 是否与任务、日期和工作类型关联 |
| 非项目工时 | 会议、培训、支持、行政等组织工作 | 是否有稳定分类,避免被隐形转嫁给项目 |
| 变更投入 | 范围变化或新增要求产生的额外投入 | 是否有变更记录、责任方和审批依据 |
3. 选择有管理意义的指标,不把所有比率都叫效率
常用的计划偏差率可以按“实际工时减计划工时,再除以计划工时”计算。但这个数字只适合在估算口径一致、任务范围可比时观察。若计划工时为零、任务范围变化或估算方式刚调整,就不能直接拿该比率评价团队。
团队利用率也需要谨慎定义。把实际工作时间除以名义工时,可能把会议、培训和支持任务误判为低效。若用“项目实际工时除以可用于项目的容量”,要先说明可用容量如何扣除休假、固定会议和岗位职责。指标名称和分母定义必须同时公开。
| 指标 | 建议观察方式 | 常见误读 |
|---|---|---|
| 计划偏差率 | 按项目阶段、任务类型和估算区间分组 | 直接把超估归咎于执行者 |
| 工时记录及时率 | 观察工作发生后多久完成记录 | 把及时率等同于准确率 |
| 非项目工作占比 | 按会议、支持、培训等分类观察 | 认为所有非项目工作都可削减 |
| 返工投入占比 | 区分缺陷修复、需求变更和内部返工 | 将所有修复工时视为同一种质量问题 |
4. 设置“可行动的偏差阈值”,而不是机械报警
阈值要能帮助团队决定是否采取行动。例如,团队可以把“同一任务连续两周超出估算 20% 以上”作为复盘触发条件,但这只是建议基准,不是适用于所有企业的行业标准。小任务的百分比波动通常很大,应该结合绝对工时一起看。

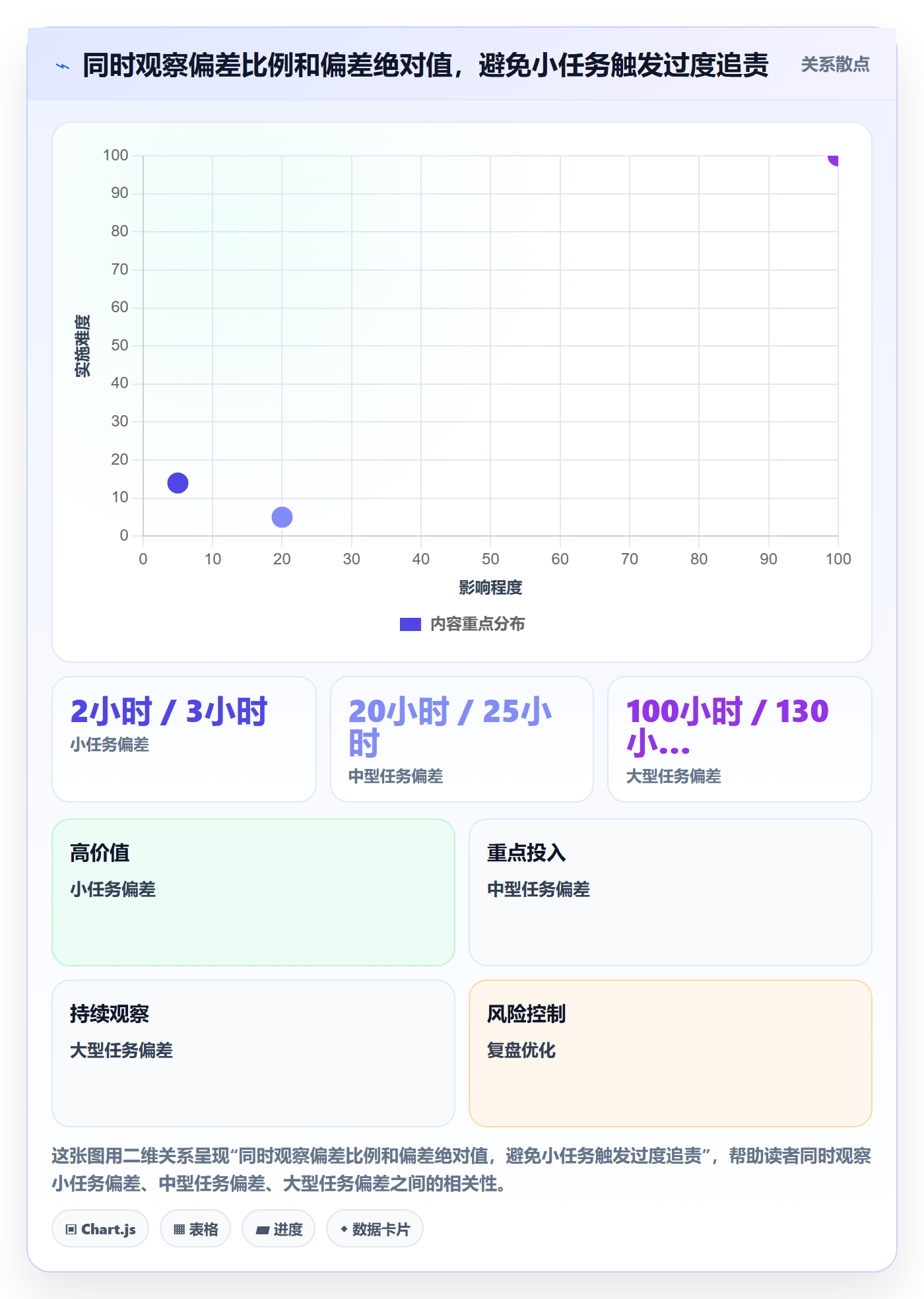

实际操作中,我会同时看“偏差比例”和“偏差绝对值”。原估算 2 小时、实际 3 小时,偏差率为 50%,但绝对差仅 1 小时;原估算 100 小时、实际 130 小时,偏差率为 30%,绝对差却是 30 小时。两者需要不同级别的管理响应。

5. 用权限和用途说明建立信任
工时记录涉及员工工作信息,管理层应提前讲清楚谁能查看、用于什么决策、保存多久、是否用于绩效评价,以及员工如何修正错误记录。若制度只强调“必须填”,却不说明数据用途,员工往往会把记录视为监控,而不是项目改进的输入。
我建议将项目级分析与个人绩效评价分开。项目分析可以聚合团队投入、任务类型和偏差原因;涉及个人的判断,则应结合岗位职责、任务难度、质量和协作等信息。不能仅凭某人记录的工时多或少,得出贡献高低结论。
五、案例与数据观察:从一张模拟工时表看出管理问题
1. 情景设定:一个 120 人组织的交付团队
下面采用情景模拟:某企业有 120 名项目交付相关人员,团队同时服务多个客户项目。管理层发现,季度计划投入为 6,000 小时,实际记录为 7,200 小时,超出 20%。此前的管理讨论集中在“项目成员估算不准”,但进一步拆分后,发现工时差异并非来自单一原因。
团队将实际投入分成计划范围内交付、需求变更、返工、客户等待期间的协调、内部会议和运维支持。分类后,管理层发现“项目工时超出”实际上混合了范围变化、交付质量和组织运转三类问题,不能用一个偏差率解决。

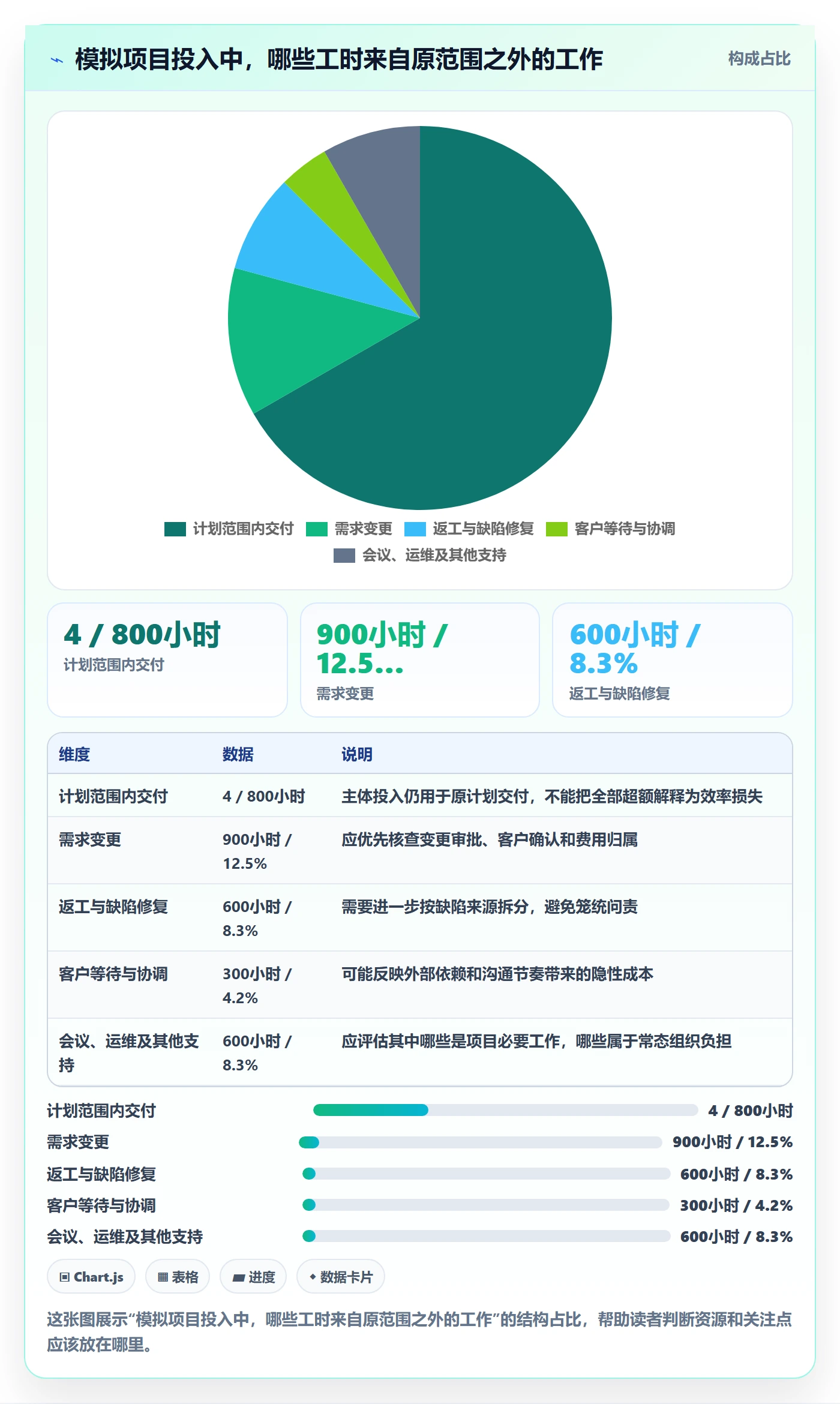

| 投入类别 | 情景模拟工时 | 占实际投入比例 | 初步管理判断 |
|---|---|---|---|
| 计划范围内交付 | 4,800 小时 | 66.7% | 与原计划核心交付相关,继续按任务分析 |
| 需求变更 | 900 小时 | 12.5% | 需要检查变更确认与报价流程 |
| 返工与缺陷修复 | 600 小时 | 8.3% | 需区分需求澄清、设计缺陷和实现问题 |
| 客户等待与协调 | 300 小时 | 4.2% | 检查外部依赖、交付节奏和责任边界 |
| 会议、运维及其他支持 | 600 小时 | 8.3% | 判断哪些工作属于项目、哪些属于组织基础负担 |
2. 观察一:超额工时应先拆成原因,再决定由谁行动
在这组模拟数据中,需求变更投入为 900 小时,占实际投入的 12.5%。若管理层仅要求项目经理“控制工时”,却不建立需求确认和变更评估流程,项目团队仍会继续吸收新增工作。工时记录在这里提供的价值,是把变更成本显性化,让合同、交付和客户沟通进入同一条决策链。
返工与缺陷修复占 8.3%,仍需要继续细分。需求不清产生的返工,适合改进验收条件和澄清环节;设计与技术方案问题,可能需要架构评审或知识复用;测试环境问题,则应治理交付基础设施。相同的“返工”标签不能直接导出相同的解决方案。

3. 观察二:记录及时性影响解释能力,不等于准确性

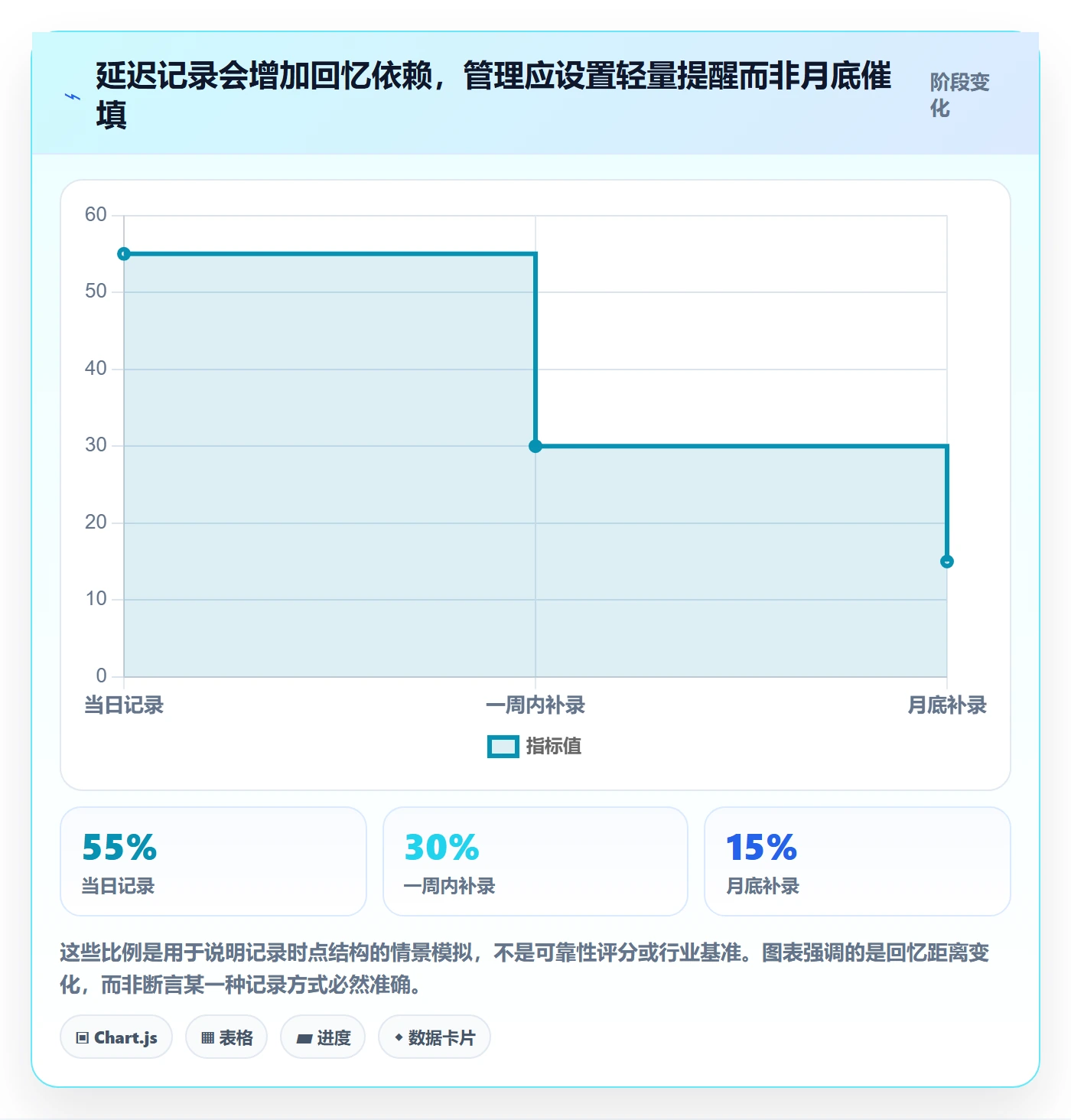

假设试点阶段抽查发现,员工在当天记录的工时占 55%,一周内补录占 30%,月底补录占 15%。这组模拟比例不能证明当天记录就一定准确,但可以提示:记录越晚,越依赖回忆;发生任务切换、外部等待或临时支持时,遗漏风险可能更高。
因此,管理者应把“及时性”和“准确性”分成两项治理。及时性可以通过系统时间戳或周度提醒观察;准确性则需要通过任务关联、项目负责人抽样核对、分类一致性和复盘结果判断。不要把及时提交直接当成高质量数据。

4. 观察三:流程改进可能比增加审批更有效
针对上述情景,团队可以先试行四项改进:新增需求必须关联变更记录;返工必须选择来源类别;每周固定一次快速提交提醒;项目负责人每周抽查少量任务的计划与实际差异。先用一个月验证分类是否能帮助复盘,再决定是否扩大范围。
如果试点后变更投入仍然高,但团队可以清楚指出变更发生时间、确认人和交付影响,说明记录链路已有价值。若数据只让员工多填几个字段,却无法推动需求审批、范围调整或报价讨论,就应删减字段,而不是继续加细制度。
六、全流程落地:从口径制定到月度复盘
1. 第一步:明确工时管理边界和非目标
项目启动前,管理层要写清楚工时管理用来解决什么问题,也要写清楚它不解决什么问题。可以用于项目投入核算、容量规划和偏差复盘;不应把单一工时数字当作个人绩效的唯一依据,也不应要求员工记录每一分钟的全部活动。
还要明确纳入范围:哪些岗位需要记录,哪些活动算项目工时,培训与会议如何归类,跨项目支持由谁确认,休假和待命时间是否进入容量报表。没有边界的制度会让不同团队自行理解,之后即使数据汇总在一起,也不一定可以比较。
2. 第二步:设计最小可用字段
建议从最小字段集开始:项目、任务或工作包、人员、日期、时长、工作类型、记录说明。记录说明不应要求写成日报,只在需要解释特殊投入时补充一句,例如“等待客户提供测试账号,期间完成接口文档修订”。
若企业需要做成本核算,可增加角色费率或成本中心,但要先由财务、人力和项目管理部门统一定义。成本字段权限尤其需要谨慎,不应让所有员工默认看到不必要的薪酬或项目毛利数据。
3. 第三步:试点一类团队,不要一次铺满全公司
选择工作类型清晰、负责人愿意复盘、项目节奏相对稳定的一支团队,先试行 4 至 6 周。试点目的不是证明制度“能被执行”,而是找出字段是否难懂、记录是否增加负担、报表能否回答管理问题,以及管理者是否真的采取了后续行动。
试点期间建议每周收集三类反馈:员工最常遇到的分类疑问、记录中断或补录的原因、负责人看报表后做出的具体决策。如果一份报表没有改变任何计划、优先级、流程或风险处理,它的管理价值还没有被证明。
4. 第四步:建立低负担的记录节奏
对于任务型团队,可以采用当天记录、每周确认的节奏;对于中断较多的支持岗位,可以按工单或班次汇总,再由负责人抽样核对。提醒应尽量贴近员工现有工作流程,避免多套系统重复录入。
在中大型组织中,若现有项目管理平台支持工时与任务关联,可评估是否减少独立表格和重复录入。以 PingCode 为例,企业评估时应验证任务数据是否满足自身的统计口径、不同角色的查看范围是否合理、数据导出能否支持财务或经营分析,并安排小范围用户实际操作。不要仅凭演示环境判断上线后的使用成本。
5. 第五步:将异常复盘做成固定会议议程
建议每周由项目负责人查看新增变更、持续超估、返工增加、外部等待和成员多项目冲突;每月由部门负责人观察跨项目趋势和团队容量。会议不必逐条审阅所有工时记录,而要挑出能改变决策的异常。
- 先确认数字口径:计划、实际、变更和非项目投入是否使用同一规则。
- 再确认偏差范围:偏差集中在哪些任务、阶段、角色或客户依赖。
- 区分可控原因与外部条件:估算、需求变更、技术问题、等待和支持负担分别处理。
- 明确行动人和期限:调整范围、更新计划、补充资源或改进流程,必须有负责人。
- 下次复盘验证行动结果:如果问题重复出现,检查根因是否判断错误。
6. 第六步:每月检查数据质量,而不只检查提交率
提交率能反映流程覆盖情况,却不能单独证明数据可靠。建议同时抽查任务关联率、记录及时性、分类使用集中度、异常说明完整度,以及计划工时与实际工时是否存在大量机械相等的情况。
如果某个分类长期占比异常高,先检查定义是否过于宽泛;如果员工大量选择“其他”,说明分类体系不适配;如果同一任务实际工时几乎总是等于计划工时,则需要核查是否存在事前填报或按计划复制。异常只是线索,不能直接当作违规证据。

7. 第七步:工具配置服从管理流程,而不是相反
选择工具前,我会先让项目经理、财务、人力和一线员工共同走一遍典型流程:建立任务、分配负责人、记录投入、提交变更、查看项目报表、导出经营数据。任何一环需要手工复制多次,都要计算长期维护成本。
对于 100 人以上的组织,还要验证权限层级、跨部门汇总、历史数据迁移、组织架构变化后的维护方式,以及移动端或异地团队的记录体验。PingCode 可以作为项目管理平台评估样例,但是否适合具体企业,应依据实际版本、集成需求、数据治理要求和用户试用结果判断。
七、不同情况下的行动建议与方案取舍
1. 小团队:先采用轻量表格和周度复盘
如果团队规模较小、项目数量有限、管理者能直接了解成员工作内容,先用共享表格或现有任务工具即可。字段只保留项目、任务、人员、日期、时长和工作类型,避免一开始就建设复杂审批。
轻量方案的优势是启动快、调整容易;短板是多项目汇总、权限管理和历史分析能力有限。当表格版本频繁分叉、负责人每月花大量时间手工合并、任务与工时无法对应时,再评估更系统化的工具,而不是因为“别人都上系统”提前采购。
2. 多项目并行团队:先治理容量和冲突
如果成员同时参与多个项目,工时表应帮助管理层看清工作分配,而不只是月底归集成本。建议把项目任务、内部支持、会议和运维投入分开,并设定每个人可承诺的项目容量,保留应对突发事项的余量。
这类团队需要接受一个现实:个人每周名义工时不等于可承诺项目工时。管理者若发现成员长期在多个项目中同时被标记为“关键人”,应先调整优先级、依赖顺序和并行任务数,而不是要求成员加班填补容量缺口。
3. 客户交付或咨询团队:变更投入必须可追踪
如果项目收入与合同范围紧密相关,变更工时应独立标识,并关联客户确认、范围说明或变更单。这样既能用于交付管理,也能帮助商业团队理解项目毛利和服务成本变化。
此类团队的取舍是:记录更多业务背景会增加填报负担,但若完全不记录变更归属,企业就难以区分原合同交付成本和额外服务投入。可采用“特殊投入才补充说明”的方式,避免让每条普通工作记录都承担合同文档功能。
4. 研发团队:将估算偏差与质量结果联合分析
研发任务的不确定性较高,工时偏差需要结合任务复杂度、技术探索、缺陷和需求变化来看。对于探索型工作,事前工时估算更像范围判断,而不是承诺;应考虑以阶段性时间盒或技术验证结果管理,而不是将每项探索工作硬塞进精确工时目标。
如果研发团队的返工工时持续增加,建议按来源拆分:需求理解偏差、设计问题、代码缺陷、环境问题和外部接口变化。只有把来源分开,才能决定是加强验收标准、设计评审、自动化测试还是外部依赖管理。
5. 运维、客服和支持岗位:用工单或班次替代碎片化手记
支持类工作往往被临时打断,若要求每次处理都即时填写工时,记录成本可能明显高于管理收益。可根据业务特点采用工单关联、按班次归集或按工作类型汇总,再用抽样核对补足细节。
这种方案的边界是:当企业需要按客户、服务等级或问题类型核算成本时,必须保留足以追溯的工单信息。单纯按“支持 6 小时”汇总太粗,无法说明哪些客户或问题类型造成了主要负担。
6. 中大型组织:选择平台时先做流程验证
当人员达到 100 人以上、项目跨多个部门或需要统一数据口径时,项目管理平台的价值通常体现在流程衔接、组织级权限和跨项目分析,而不只是提供一个工时输入框。评估 PingCode 或其他项目管理平台时,可以选择一条真实业务流程进行试用,检查任务建立、工时记录、变更审批、报表查看和数据导出能否连贯完成。
系统化带来的收益是减少分散表格和重复汇总;代价则包括配置、培训、数据迁移、管理规则维护和员工适应。若组织流程仍频繁变化,先把核心字段和责任人稳定下来,再扩大系统范围;否则高配置投入可能只会固化尚未成熟的流程。
| 场景 | 优先方案 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 小团队、项目少 | 轻量共享表格或现有任务工具 | 启动快、规则可快速修改 | 汇总和权限能力较弱 |
| 多项目并行 | 任务关联工时并配合容量复盘 | 容易发现资源冲突和过度承诺 | 需要统一可用容量口径 |
| 客户交付项目 | 区分范围内投入与变更投入 | 支持合同、报价和毛利复盘 | 变更确认和业务协同成本增加 |
| 100 人以上的中大型组织 | 评估项目管理平台及跨部门流程 | 改善权限、汇总和流程衔接 | 需要投入配置、培训和数据治理 |
7. 是否记录会议、培训和内部建设:看它们能否改变资源决策
会议时间不是天然的浪费。项目启动会、技术评审和客户沟通可能是交付必要成本;重复汇报、无决策会议则可能需要精简。将会议统一记为“非项目”会隐藏项目真实成本,将所有会议强行分摊到项目又会使项目成本失真。
更合理的取舍是定义少量会议类别,并在管理层需要评估组织负担时单独汇总。培训和内部建设同样如此:它们不是直接客户交付,却可能构成长期能力投入,不宜因为短期利用率报表而被一味削减。
8. 是否把工时纳入绩效:先设防护栏
工时可以成为绩效讨论中的一种背景信息,但不适合作为单独的绩效评分依据。若企业决定使用相关数据,至少应设置三道防护:明确指标用途;禁止用工时总量直接排序;结合成果、质量、职责范围和任务难度进行人工复核。
管理层还应定期观察制度是否诱发不良行为,例如员工把记录拆得更细以显得繁忙、把额外工作转记到不容易被检查的类别,或为了避免超估而先抬高计划值。出现这些现象时,优先修正指标激励和流程,而不是增加更多审核层级。
八、管理层的 30 天启动方案
1. 第 1 周:对齐目的和口径
召集项目负责人、财务、人力和员工代表,用一小时确认工时管理解决的三项问题、数据用途、纳入范围和责任人。将字段控制在最小可用集合,并对计划工时、实际工时、非项目工作和需求变更写出简短定义。
本周的交付物不必是厚重制度,可以是一页口径说明、一张字段清单和一条异常升级路径。制度写得越长并不代表越成熟,关键是不同团队对同一个字段能否做出相同解释。
2. 第 2 周:选定试点并跑通流程
选择一个项目团队,挑选真实任务走通从计划、记录、审批到报表的流程。让员工实际记录几天,观察哪些字段难选、哪些步骤重复、哪些数据无法导出或解释。尽量不要只让管理者测试,因为管理者与一线员工承担的操作任务不同。
如果计划使用 PingCode 或其他项目管理平台,应在这一周验证任务关联、权限、提醒、报表和数据导出等具体环节。需要接入的系统越多,越要提前识别重复录入和责任交界处,而不是等全员上线后再发现流程断点。
3. 第 3 周:看异常,不先看排名
试点第三周,项目负责人应选取少量偏差任务,逐条核对计划假设、范围变化、返工原因和外部依赖。管理层重点看数据能否引导出明确行动,例如调整下一阶段估算、补充验收标准或减少成员并行项目数。
不要在试点期间发布个人工时排行榜。排名会改变员工对制度的理解,也可能导致填报行为围绕排名优化。试点首先要验证数据口径和管理动作,而不是评价谁更忙。
4. 第 4 周:决定保留、调整还是停止扩展
一个月后,按四个问题做决策:记录成本是否可接受;数据是否足以解释项目投入差异;负责人是否基于数据做出行动;报表是否暴露了此前不可见的问题。如果只证明大家能提交,却不能证明这些数据会改善决策,就应先调整设计。
可采用简单的上线门槛:关键字段定义一致;试点员工能够独立完成记录;主要异常有负责人;至少出现一项由工时数据支持的管理改进。这个门槛是实施建议,不是通用行业标准,企业可结合复杂度调整。

九、结尾:好的工时表,让组织看见隐形成本
1. 先建立问题闭环,再扩大记录范围
项目工时管理不是收集更多数字,而是让资源投入与交付结果之间的关系变得可解释。一个可信的工时表,至少能区分计划内交付、需求变更、返工、支持和等待;一个有效的管理机制,还必须让这些差异进入排期、报价、资源配置和流程改进。
如果团队仍处于起步阶段,我建议本周先做三件事:挑一个真实项目,统一“计划、实际、变更、非项目工时”的定义;用最少字段试填一周;在周会上选一项可行动的偏差进行复盘。不要先追求全公司覆盖,也不要先追求漂亮的报表。
2. 把“填了多少”换成“因此做了什么”
工时管理最容易被忽略的成本,不是表格本身,而是那些没有进入项目决策的隐形投入。需求变更无人确认、支持工作被项目吞掉、成员同时承担过多任务、返工原因长期不清楚,这些问题会持续消耗组织容量,却很难从一个简单总数中显现。
我最看重的验收标准是:管理层能否用工时数据做出一项更好的决策。如果数据只用于催报表,它会逐渐失去可信度;如果数据能帮助团队更准确地承诺范围、安排资源、识别重复成本并改进流程,工时表才真正从记录工具变成管理能力。
常见问题解答(FAQ)
1. 项目工时表应该记录到什么粒度?
我准备让团队开始填工时表,但担心记得太粗会看不出问题,记得太细又会变成负担。比如一天里同时开会、写代码、处理线上问题,到底要拆成几条才有用?
建议按“可识别的工作事项”记录,而不是按每次操作或每几分钟切一条。对多数知识型团队,可以先用 30 分钟作为最小记录单位:一天的工时归到具体任务、会议或支持事项,通常拆成 3~8 条就足以看出投入去向。这个范围是落地时的起点,不是硬性指标;
如果团队每天要填十几条,往往说明任务划分过细,或表单把记录成本推给了员工。判断粒度是否合适,可以看管理者能否据此回答“时间花在哪类工作上”,员工能否在几分钟内补完当天记录。不要要求员工把每一分钟都对应到任务,那会制造虚假精确感:记录到半小时,不代表估算本身就精确到半小时。
2. 管理层如何推动工时表按时填写,而不让员工觉得是在监控?
我想了解项目实际投入,但团队一听到填工时就担心这是考勤或绩效监控。我该怎么解释用途、设置规则,才能让数据真实,而不是大家为了填表而填表?
先明确工时数据用于什么决策,并把用途写进规则:例如估算项目投入、识别需求变更造成的额外工作、改进排期;如果不用于个人排名或单独决定绩效,也要明确说明。设置固定节奏通常比事后催填更有效,例如员工每天收工前用 3~5 分钟记录,负责人每周检查缺失和明显异常。
实际管理中最容易破坏信任的做法,是嘴上说“只用于项目管理”,随后又用填报时长给员工排高低名次。建议先试运行两到四周,只讨论分类是否合理、记录是否容易,再根据反馈调整。若填写率上升但任务归属混乱、所有人都填成整齐的整数,不能据此认定数据质量已经改善。
3. 工时表里哪些数据最值得管理层每周查看?
我每周都能收到一张工时汇总表,但总工时看起来正常,并不代表项目没有风险。我应该优先看哪些指标,才能更早发现排期、需求或资源配置的问题?
不要只看“本周总工时”,应把投入和计划、任务进展、范围变化放在一起看。建议每周关注四项:计划与实际投入的差异、非计划工作占比、任务投入与完成状态是否匹配、跨项目或支持类工作的占用情况。
例如某任务预计 20 小时,实际投入已达 30 小时却仍未完成,值得追问的是需求是否变更、依赖是否阻塞、估算是否偏乐观,而不是直接判断执行者效率低。非计划工作若连续几周占比上升,可能意味着维护、临时需求或会议正在挤压项目时间。工时差异是调查线索,不是结论;
单周数据容易受假期、故障等偶发因素影响,管理层应结合至少数周趋势和任务记录判断。
4. 如何用工时数据改进项目估算,而不是把人逼着填满工时?
我希望根据历史工时把下个项目排得更准,但担心团队会把工时表当成必须填满的额度,甚至把估算误差藏起来。怎样使用这些记录,才能让估算逐步变可靠?
把历史工时用于校准工作类型的估算,不要把它变成个人必须达到的满负荷指标。先按相近任务类别整理数据,例如功能开发、测试修复、客户支持,并标记范围变更、等待依赖和返工等背景;再比较原估算与实际投入的区间,而不是只取一个平均数。
假设过去 10 个类似任务的实际投入中位数为 18 小时,约四分之三落在 14~25 小时,那么新任务可以参考这个区间,并说明复杂度和依赖带来的不确定性。若记录把等待、会议和返工全部混在一个任务里,历史数据就很难复用。更重要的是定期复盘偏差原因:估算偏差如果来自需求反复变化,应改进需求确认;
如果来自固定的测试遗漏,应调整流程,而不是简单要求员工“下次估准”。
核心关键词
文章包含AI辅助创作:项目工时管理指南:管理层如何做好工时表,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583323
读者评论
我们团队之前月底集中补工时,后来改成每周填一次,回忆偏差确实小了些。不过临时支持和会议该归哪个项目,仍然容易有分歧,最好先把分类口径说清楚。
把工时偏差当作复盘信号而不是绩效排名,这点比较实际。需求变更和返工如果混在一起,单看超出计划的比例,很难判断该改估算流程还是交付流程。
小团队用表格未必不够,关键是记录后有没有人定期看数据并调整排期。上平台能减少汇总工作,但字段和权限没理顺的话,填报负担也可能只是从表格搬到了系统里。
