周报里写了“需求开发 12 小时、会议 6 小时、线上问题 4 小时”,管理者却还是答不出:这周到底有多少时间投入了重点项目?偏差是计划不准、需求变更,还是团队被临时事务打断?这正是周报工时容易失效的地方:记录了时长,不等于看见了工作;收集了数字,不等于能够做管理决策。从零搭建工时表,先别急着买系统或规定每人每天填满 8 小时,而要先明确记录要支持什么判断,再用最少字段形成可信、可解释、可改进的数据闭环。

一、先讲结论:工时表的目标不是“把每小时管起来”

1. 管理者要的不是数字,而是判断依据

我建议先把工时表定义为一项管理观测机制,而不是考勤表的附属品。它要帮助管理者回答几个有限但重要的问题:关键项目实际投入是否接近计划,临时工作挤占了多少产能,需求估算偏差集中在哪里,以及团队是否长期处于过载状态。

这几个问题都与资源配置、交付风险和改进优先级有关。相反,“某员工周三 10:15 到 10:45 做了什么”通常不是周报工时的核心问题。若管理者把记录粒度推到分钟,并将单日时长直接用于绩效评价,成员很容易把精力花在解释数字上,而不是减少工作中的浪费。

一个可用的工时机制,应当做到三件事:可记录、可解释、可行动。可记录意味着填报成本低;可解释意味着数据能对应到项目、任务和工作类型;可行动意味着看到偏差之后,管理者知道要调整计划、范围、人员还是流程。

2. 从“全量记录”改成“决策所需的最小记录”

从零开始时,我会先设定一条边界:每一条工时记录至少要能回答“时间投入到哪里”,而不必描述每个动作的全过程。对于项目型团队,最小字段通常包括日期、人员、项目或工作对象、任务、工作类型、实际工时和简短说明。

如果团队还没有成熟的任务拆分,第一阶段可以不强求填写精确的开始时间、结束时间或每个会议的参会人。字段过多会提升首次填报的阻力,也会制造看似精确、实际难以核验的数据。先让数据稳定产生,再根据具体决策补字段,通常比一次设计一张“完美表格”更有效。

3. 管理的核心对象应是偏差和结构,而非个人排名

工时数据最有价值的地方,不是把成员按记录时长排高低,而是识别工作结构:计划工作与临时工作的比例是否合理,返工是否集中在某类任务,支持工作是否不断打断项目,关键岗位是否形成单点依赖。

一个人记录 46 小时,不必然比记录 39 小时的人贡献更多;前者可能承接了高频故障,后者可能完成了关键设计,也可能是两人的填报口径不同。未经口径校准就按小时排序,会把“可见的忙碌”误当成“有效产出”。

管理问题 应观察的工时信息 不宜直接得出的结论
项目是否超出计划 计划工时、实际工时、范围变化、未完成任务 实际工时高就等于团队效率低
临时事项是否挤占产能 计划内与计划外工时、临时事项来源和频次 临时工作多就是员工时间管理差
估算是否需要校准 同类任务的估算与实际偏差、任务复杂度 某个人估算偏差大就是能力不足
是否出现持续过载 连续周期负荷、加班、延期和缺陷变化 某一周工时长就能证明长期过载

这张表的重点是把“数字”与“判断”分开。工时是观测值,管理结论还需要范围、质量、风险和上下文共同支撑。

二、为什么周报工时经常做不起来:真实场景与失效原因

1. 场景一:填报越来越完整,项目决策却没有变好

一种常见做法是要求成员在周五下班前回填整周时间。到了截止日,大家根据记忆估算:上午开会 2 小时,下午处理需求 4 小时,剩余时间归到“沟通协作”。表格看上去完整,实际却存在记忆误差、分类随意和任务归属不一致。

更麻烦的是,管理者拿到报表后只检查“有没有填满”,没有追问数据会改变什么决策。成员很快会发现,认真区分任务并不比随手填更有回报,于是记录质量逐步下降。如果工时数据没有反馈到计划、资源或流程调整,填报就会被理解为额外行政负担。

2. 场景二:同一个“开发 8 小时”,不同团队说的不是一回事

团队甲把代码评审、联调和缺陷修复都记为开发;团队乙只把编码时间记为开发,把评审列入协作,把缺陷修复列入维护。两个团队的工时类别看起来相同,口径却不相同。管理者若据此比较人均开发占比,比较的其实是分类习惯,不一定是工作效率。

跨部门比较尤其容易踩坑。产品、研发、测试、客户支持的工作结构不同,任务的可拆分程度也不同。若强行要求所有部门使用完全相同的类别,表面上统一,实际可能把差异都挤进“其他”。有效的统一,应先统一定义和边界,再允许不同职能有少量专属子类。

3. 场景三:为了看起来有产能,把所有空隙都填成任务

如果规则要求每个工作日都必须填满固定时长,成员可能把短暂等待、上下文切换和零碎沟通都塞进大任务。结果是总时长整齐,却无法解释某个项目为什么延期。长周期看,强制填满还会让团队把“合理的空档”视作需要掩盖的异常。

现实工作包含计划、协作、等待、学习、支持和不可预期事件。管理者关注的应是这些时间如何分布、是否符合团队当前任务结构,而不是把每天的每一分钟都包装成有效产出。对于知识工作,时间只是投入的一种代理变量,不能独立代表价值。

4. 场景四:项目经理把工时当作个人绩效分数

当管理者明确或暗示“工时多就是贡献大”,数据会出现可预期的行为变化:任务估算被做大,会议和沟通被重复记录,成员倾向于避开帮助他人的工作,因为协作投入难以归属到个人成果。

这并不意味着个人工时永远不能用于绩效讨论,而是必须限定用途、结合质量与结果,并让团队知道规则。工时适合提供工作负荷和投入结构的线索,不适合单独承担绩效评价、纪律处理或人员优劣排序。

5. 场景五:工时数据并非越精确,决策就越准确

填报到 15 分钟一档,看起来比半天一档精细,但精度不等于准确度。如果成员靠周末回忆补录,数据即使精确到 0.25 小时,也可能只是“精确地猜测”。填报时点、任务颗粒度和类别定义,往往比小数位数更影响数据可信度。

我会优先检查三件事:记录是否在工作发生后的短时间内完成,任务是否能被成员一致识别,抽样核对时是否能与任务、会议或交付物建立合理联系。确认这三点之前,不建议把报表做成复杂仪表盘。

周报工时怎么做?管理层入门指南:工时表从0到1

三、先把边界定清楚:周报工时记录哪些、不记录哪些

1. 明确工时核算的单位和范围

正式设计表格前,先确定工时的核算范围。这里的“工时”指实际投入工作事项的时间,还是计划排班时间;是否包括休假、培训、行政活动;跨时区协作如何计入;同一段时间参加会议并处理任务是否可以重复记账。这些规则若没有写清,数据很快就会失去可比性。

我建议把“投入时间”和“可用时间”分开。可用时间用于资源计划,投入时间用于复盘实际工作。两者不能混为一个字段,否则团队可能把节假日、病假或未排期时间误算为低产能,也可能把加班掩盖在正常投入总量里。

2. 定义记录粒度:以任务为主,避免日历式追踪

对于一般项目团队,按任务或工作事项记录通常比按每 15 分钟切片更实用。任务应足够具体,能连接到交付物或明确活动,例如“支付流程联调”“客户问题复现与定位”,而不是“做项目”“处理事情”。

粒度太粗,无法分析偏差来自哪里;粒度太细,维护成本陡增,成员会频繁切换记录界面。一个可操作的起点是:单条记录覆盖一段有意义的工作投入,短时碎片活动可以合并到同类事项,但应保持项目归属和类别准确。

团队可以先用两周试点校准颗粒度。若多数记录都小于 15 分钟且难以回忆,说明分类或拆分过细;若一条记录覆盖整周,说明粒度过粗,无法用于项目复盘。这个判断比照搬其他组织的固定时间档更可靠。

3. 建立工作类别,但控制类别数量

初始类别建议覆盖最重要的工作结构,不宜超过团队真正能稳定区分的数量。常见类别包括项目交付、需求与设计、质量与测试、维护与缺陷、客户支持、会议协作、学习与培训、内部管理和其他。部门可以调整名称,但要保留明确解释。

尤其需要定义“会议协作”。项目例会如果围绕具体交付事项,可以归属到相应项目;跨项目管理会则可能归入内部管理。关键不在于哪种归类绝对正确,而在于团队持续用同一种规则,并且在跨团队分析时能识别口径差异。

类别 适合纳入的事项 需要排除或单独说明的事项
项目交付 与已计划项目任务直接相关的设计、开发、实施和交付活动 无法对应具体任务的泛化忙碌记录
维护与缺陷 生产问题定位、修复、回归和必要的维护工作 尚未判断归属的临时请求,应先记录来源
客户支持 问题咨询、现场支持、反馈整理和支持响应 已进入正式项目范围的交付工作,可按项目归类
会议协作 跨团队同步、评审和未归属单一任务的协调活动 仅为解释工作内容而重复记录的会议时长
学习与培训 岗位能力建设、必要培训、技术调研 应与项目交付活动区分,避免隐藏在“其他”

4. 写清楚“其他”的使用规则

“其他”是必要的缓冲区,却不应该成为最大的类别。如果它长期占比较高,通常说明分类体系缺少重要工作类型、成员不理解边界,或者任务管理没有覆盖真实工作。与其不断追加子类别,不如先抽样查看“其他”中的具体事项,再决定是否需要调整。

试点期间可以设定复核阈值,例如当“其他”连续两周超过总投入的 10%,就进行一次分类检查。这个比例是便于启动讨论的建议基准,不是适用于所有组织的标准。支持型团队、探索型团队和稳定交付团队,工作结构本来就不相同。

5. 明确哪些情形不适合精确计时

有些工作很难切分到具体时间段,例如持续监控、深度思考、零碎协助、临时答疑。要求成员为每一次短暂打断单独开一条记录,往往会造成填报负担。可以将短时碎片合并为“当日支持与协作”,但应在说明中标出大致事项或请求来源。

如果任务涉及敏感客户信息或个人隐私,工时记录应只保留管理必需的项目或事项标识,不要把无关的个人信息、完整沟通内容复制进工时说明。记录制度应遵循最小必要原则,并说明谁能访问、数据保存多久、如何用于管理判断。

四、专业判断逻辑:从数据到管理动作需要经过四层

1. 第一层:投入是否完整,而不是总数是否整齐

管理者拿到周报后,首先应检查覆盖率和缺失模式。哪些人没有记录,哪些项目长期没有工时,哪些类别突然归零?缺失往往不是随机发生的:高压周期、跨部门事项、临时支持和无法归属的工作,更容易被漏记。

因此,完整率要结合工作类型解释。某团队连续一周填报覆盖率达到 98%,不代表其内容一定准确;若周末集中补录、每条记录都被均匀分配到主要项目,仍需要进一步抽样验证。

2. 第二层:口径是否一致,跨团队比较是否成立

比较之前先问:两个对象是否使用相同时间范围、分类定义、任务边界和人员范围?例如,一个项目把产品设计投入计入项目,另一个项目把它列为职能支持,那么两者的项目工时不能直接横向比较。

在组织层面,我更愿意先比较同一团队自身的变化,再比较相似团队,再考虑跨职能对标。对标的前提不是“都叫研发”,而是任务类型、交付模式、支持责任和核算范围有足够相似性。

3. 第三层:偏差是否有上下文,不能只看实际减计划

计划工时与实际工时的差值,是一个提醒信号,不是问题结论。偏差可能来自需求范围变更、前置依赖延迟、技术不确定性、估算方法、临时故障或返工。没有原因分类,管理者无法判断应该改进计划、流程、范围还是技术方案。

建议每次复盘只要求对明显偏差任务补充一个简短原因标签,例如范围变更、外部依赖、估算不足、返工缺陷、临时支持、人员切换或其他。原因标签应作为讨论入口,不能变成责任归咎清单。

4. 第四层:工时信号要与交付质量和风险交叉验证

工时只能说明投入,不直接说明产出质量。项目投入下降,可能是效率提高,也可能是测试被压缩;工时增加,可能是返工,也可能是范围扩张后团队完成了更多价值。至少要把工时与交付进度、缺陷、延期、范围变更或服务响应中的一项结合起来看。

例如,需求交付工时下降 15%,同时延期率和缺陷数不变或下降,才更像是流程改善的积极信号。若工时下降而缺陷上升,就应检查是不是把质量成本推迟到了后续阶段。

周报工时怎么做?管理层入门指南:工时表从0到1

5. 将“趋势”与“例外”结合,不被平均值误导

团队平均工时可能掩盖极端负荷。比如大多数成员工作节奏正常,但一位关键工程师长期承担线上支持;平均值看起来平稳,人员风险却在累积。管理者应同时看中位数、分布和连续周期,不要只看平均数。

观察一个人或一个项目时,也不应根据单周波动做判断。工时数据会受节假日、发布窗口、客户事件和项目阶段影响。对于负荷风险,连续数周的变化比单周峰值更能说明问题;对于临时事故,则要单独记录事件背景。

五、从0到1搭建工时表:字段、流程和试点节奏

1. 先写一页规则,再做表格或系统配置

在创建工具之前,先用一页纸回答六个问题:记录谁的工作、覆盖哪些事项、按什么粒度记录、如何分类、何时提交、管理者会如何使用。规则写清后,再设计字段和提醒机制。若先做复杂表格,后面往往会围绕字段争论,却没有解决使用目的。

规则应该用成员能理解的话表达。例如,“工时用于项目估算复盘和团队负荷观察,不单独作为个人绩效排名依据。”这比“数据仅供管理参考”更具体,也更能减少成员对用途不明的担忧。

2. 一个适合起步的工时表字段

字段 填写说明 起步建议
日期 实际投入发生的日期 按自然日记录,便于观察周期变化
人员 实际投入工作的成员 使用组织内统一身份,避免同一人出现多个名称
项目或工作对象 具体项目、服务事项或内部工作 无法归属项目时,使用明确的职能或支持项
任务 对应工作项或可识别事项 优先关联已有任务,避免重复维护任务名称
工作类别 交付、维护、支持、会议等统一分类 提供简短定义和示例,减少自由发挥
实际工时 实际投入的时间长度 选择团队能稳定执行的粒度,避免追求虚假精确
说明或偏差原因 必要时记录临时事项、范围变化或明显偏差 只要求异常补充,不要求每条记录写长篇描述
关联计划工时 对应任务原始估算或经批准的计划 保留估算版本,避免事后覆盖原计划

3. 把提交节奏放进工作流程,而不是靠周五催填

对于工作变化频繁的团队,可以鼓励当天或次日记录;对于项目节奏较稳定的团队,也可每天快速更新、每周集中确认。关键是让记录贴近工作发生时间,并给成员留出修正错误的机会。

一个低摩擦的周流程可以是:成员在日常工作结束前快速补充记录,项目负责人每周核对异常归属,管理者在周会上看趋势与偏差,周期结束后抽样复核口径。工时讨论应安排在计划与复盘中,而不是另起一场只读报表的会议。

4. 试点建议:选一个团队、一个周期、三个问题

初次试点不要全组织铺开。选择任务相对清晰、负责人愿意参与、工作范围可界定的团队,试行两到四周。试点开始前,明确只想验证哪些管理问题,例如:计划估算是否稳定、临时支持占比是否被低估、会议是否持续挤占交付时间。

试点结束后,不要先问“大家填得怎么样”,而要检查管理价值:有没有发现原本看不到的时间结构;是否促成了计划调整;填报成本是否能接受;哪些分类一直被误用;团队是否理解数据用途。如果没有得到任何新判断,先调整试点问题和字段,不急着扩大范围。

5. 使用工具时,关注数据链路而非功能清单

当团队人数较少、任务关系简单时,电子表格可能足够。人数增加、项目并行、跨团队协作和审批规则变复杂后,表格常见问题会变得明显:任务名称重复、版本难追踪、负责人不清晰、时间数据与交付信息分离。

这时可以评估项目管理平台是否支持任务关联、权限控制、工时录入、计划与实际对照、汇总分析和数据导出。评估重点不是功能数量,而是减少重复录入、保持口径一致、让成员在原有工作流中完成记录。若工时数据和任务管理彼此隔离,系统再复杂也可能只是多了一份需要维护的台账。

对于 100 人以上、项目并行较多的组织,工具的价值往往来自统一任务结构和管理口径,而不是单纯把表格搬进系统。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,管理者应重点验证工时能否关联具体任务、权限和汇总维度能否适配部门边界、计划与实际能否按项目周期复盘,以及导出的数据能否满足组织内部治理要求。任何工具都需要通过试点验证,不能仅凭产品介绍判断是否适用。

周报工时怎么做?管理层入门指南:工时表从0到1

6. 设置最基本的质量检查,不做全量审计

管理者不需要逐条检查所有记录。可以按比例抽样,查看工时是否能对应到任务、工作类别是否符合定义、计划与实际是否保留原始版本,以及异常事项是否有合理说明。抽样发现的重点是改进规则和系统,而不是“抓错”。

若团队对工时数据存在明显不信任,先公开抽样标准、访问权限和更正方式。对错误记录允许修正并保留变更记录;对短期无法精确归属的碎片工作,提供合理的合并方式。让数据质量靠流程改善,而不是靠惩罚制造表面完整。

六、案例推演:一支项目团队如何读懂“工时超了20%”

1. 先设定背景,不把模拟案例冒充实测

下面用一个虚构的项目团队说明分析方法。团队有 8 名成员,计划用 4 周完成一轮功能交付,计划投入 640 小时,最终记录 768 小时,表面上超出 128 小时,约为计划的 20%。这组数字是情景推演,不是对某个真实企业或产品的实测结果。

如果管理者只看“超了 20%”,常见反应是要求团队下次估算更准,或追问谁花了多余时间。但这两种动作都跳过了原因分析。第一步应把实际投入按工作类型、变化来源和交付结果拆开。

2. 把超支拆成可解释的工作来源

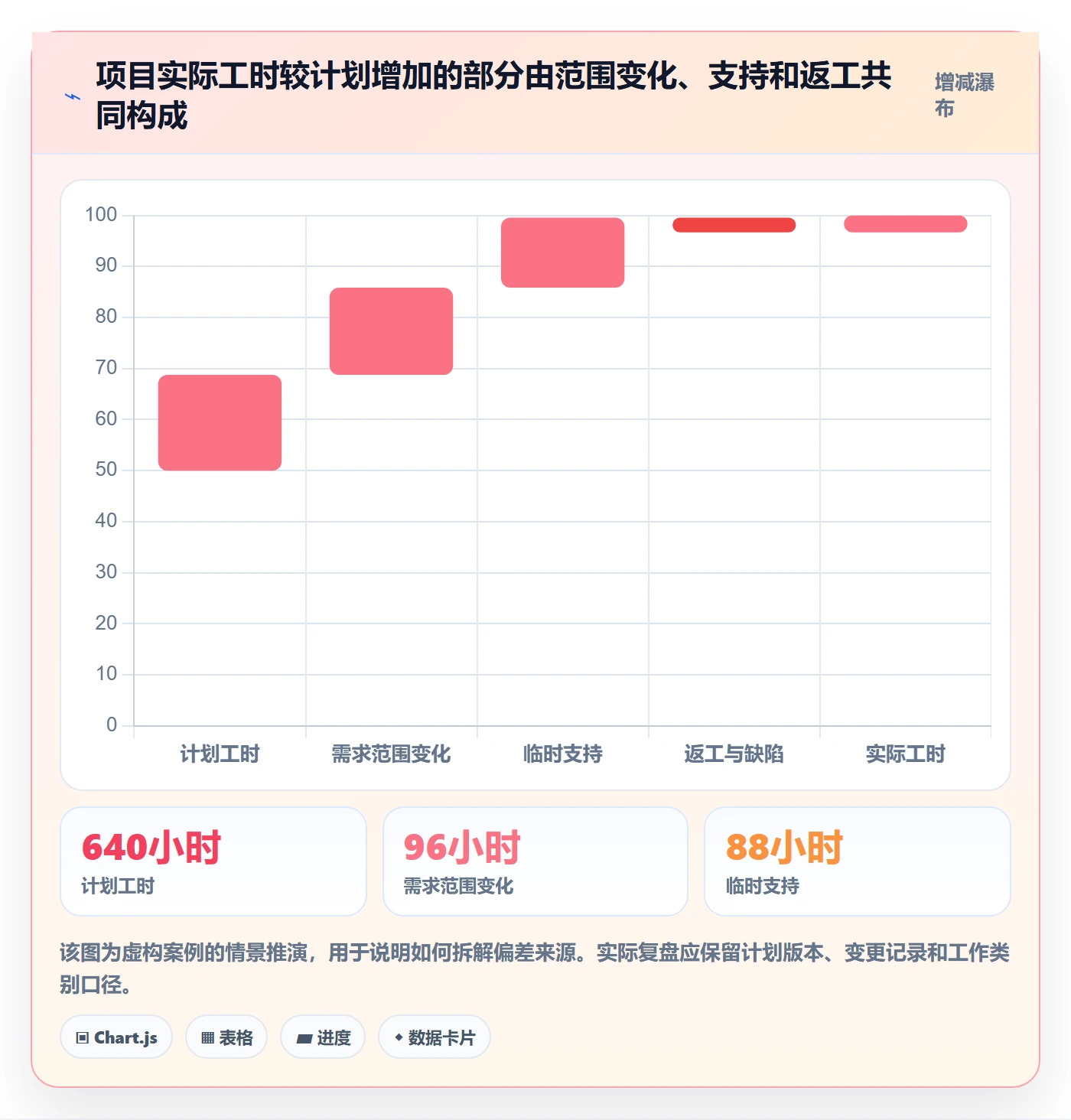

工作来源 情景模拟工时 占实际投入 初步解释
原计划范围内交付 520 小时 67.7% 低于原计划,需检查是否有工作被延期或简化
需求范围变更 96 小时 12.5% 需要核对变更时间、审批和计划更新机制
线上支持与临时请求 88 小时 11.5% 可能是项目产能被分流,需确认请求是否应独立排期
返工与缺陷修复 48 小时 6.3% 需要结合缺陷类型和阶段,不能直接归因为个人低效
跨团队等待与协调 16 小时 2.1% 需要检查依赖是否晚确认、责任边界是否清晰

这组拆分呈现了一个值得追问的反常识信号:实际总工时高于计划,但“原计划范围内交付”工时反而比原计划少。可能的解释是团队在中途被其他事项打断,原范围内部分任务延期;也可能是估算口径或记录范围有误。不能据此直接认定效率提高,必须查看交付范围和未完成项。

3. 把原因分成管理可以行动的几类

针对范围变更,管理者可以检视变更是否进入正式优先级判断,是否同步修改计划。如果变更经常口头加入,却没有调整资源和交付时间,问题主要在范围治理,不在团队工时记录。

针对临时支持,管理者可以检查支持事项是否存在明确入口、轮值安排和服务等级。如果所有成员都随时被打断,项目估算再准确也很难兑现。集中支持责任或设定响应窗口,可能比要求每个人“提高专注力”更有效。

针对返工,继续追踪缺陷发生阶段和类型。例如缺陷若集中在验收阶段,可能需要更早的需求评审或测试介入;若来自依赖变更,应关注接口约定和集成节奏。返工工时的管理价值,在于找到系统性成因,而不是简单计入某个人的负面记录。

4. 结论要落到下一周期的实验

假设复盘发现 96 小时来自未纳入基线的需求变更,88 小时来自没有轮值机制的临时支持,那么下一周期可以同时进行两项小实验:所有范围变更必须记录影响评估;支持工作由轮值人员集中承接并单独建项。此时不要一口气改估算模型、考核规则和组织架构,否则无法判断改动是否有效。

下一周期的验证指标可以包括:变更工时是否能在计划中体现、临时支持是否集中到指定责任人、计划内任务延期是否减少、缺陷率是否恶化。工时数据只有和这些结果一起复盘,才从“记录过去”转为“改善未来”。

周报工时怎么做?管理层入门指南:工时表从0到1

七、不同组织情况的行动建议:从试点到规模化

1. 小团队:先验证问题,不要先买系统

如果团队人数较少、项目数量有限、任务关系清楚,可以先用简单表格或已有任务管理功能试行。记录字段控制在必要范围,重点观察计划内外工作比例、任务估算偏差和临时事项来源。

小团队最常见的风险不是缺少仪表盘,而是负责人临时改变任务优先级、成员把所有支持活动都藏在“其他”。管理者每周花 15 分钟对照一两个典型偏差,往往比建十张报表更有价值。

2. 多项目团队:优先解决工作归属和容量冲突

如果成员同时参与多个项目,首先要把项目归属、任务责任和临时工作入口统一起来。否则,工时填得再准,管理者也无法判断谁被哪些项目占用,以及项目之间的优先级冲突在哪里。

这类团队可以按周观察计划投入与实际投入的差异,并检查是否有人在多个关键项目中被重复安排。若总计划负荷已经超过可用容量,新增工时表并不能创造产能;必须先做优先级取舍,减少并行、延后低优先级工作或增加资源。

3. 客户支持或运维团队:区分响应负荷与项目交付

支持型团队的工作往往由请求驱动,按项目任务记录可能不够。可以额外记录请求类别、严重程度、首次响应时间和处理工时,并区分常规支持、紧急事件和计划维护。

对支持工作,单纯追求降低工时可能会带来错误激励:少花时间处理问题,未必代表服务更有效。更合适的判断是结合处理时长、重复请求比例、首次解决情况和服务风险,找出可以通过知识库、产品修复或流程自动化减少的重复负担。

4. 研发与交付团队:工时要和任务估算、缺陷数据联动

研发团队适合把实际工时与任务类型、估算、代码评审、测试和缺陷数据联系起来。重点不是要求所有工作都能精确预测,而是识别哪些任务类型偏差稳定、哪些阶段经常遗漏投入,以及计划是否给不确定性留出空间。

若一个任务实际投入远高于估算,先判断任务本身是否拆分不足、需求是否变化、依赖是否清楚,再讨论估算方法。对探索性工作,采用阶段性预算和检查点,往往比要求一次性报出精确工时更合理。

5. 100人以上组织:先治理数据口径,再扩大报表范围

规模化团队通常面临多个部门、多个项目组合和不同管理层级。此时需要明确数据所有者、分类定义、权限、保存周期、纠错流程和跨部门汇总口径。没有这些治理规则,平台只会更快地产生不一致数据。

可以先选一个业务域作为样板,统一项目、任务、工作类别和计划版本,再逐步扩展。PingCode 等面向中大型企业的项目管理平台可以作为候选方案之一,但是否适用,要以试点中的填报成本、任务关联质量、权限管理、数据导出能力和管理动作闭环为准,而非以功能清单长度作判断。

6. 远程或混合办公团队:不要把工时表变成在线状态监控

远程工作中,管理者可能想通过工时记录确认成员是否在线。这个做法会混淆“时间投入”和“在线可见性”,也容易让成员为了显示活跃而频繁更新状态。工时表应关注工作事项和负荷,不应代替目标管理、协作约定和交付评审。

远程团队可以更明确地记录异步协作、跨时区支持和会议负担,同时观察任务交接等待时间。若协作工时异常上升,优先检查信息是否重复传递、决策是否缺少负责人、会议是否能异步替代。

八、常见误区与取舍:让制度轻到能执行,重到有价值

1. 误区:每个人每天必须填满固定小时数

固定填满可能把休息、等待和碎片时间伪装成项目投入。建议区分正常可用时间、实际投入和非工作时间,不要求成员用虚构任务补齐差额。若管理者真正担心的是出勤,应使用适当的考勤与协作制度处理,不要让工时表承担它无法胜任的功能。

2. 误区:记录越细,管理越精细

颗粒度应由决策需求决定。若管理者只需要判断项目是否超出计划,按任务或半天汇总可能已经够用;若是高成本的按服务计费项目,可能需要更细的客户、事项和时间边界。更细的记录必须带来相应决策收益,否则只是增加维护成本。

3. 误区:工时高就是努力,工时低就是闲

工时高可能代表工作量大,也可能代表效率损失、返工、估算缺失或过载;工时低可能代表高效,也可能是记录漏报或任务被延期。把工时单独用于个人评价,容易让团队优化可见时长而不是结果。

4. 误区:工时数据能直接回答“谁做得最好”

绩效判断需要结合工作难度、质量、影响范围、协作贡献、职责和实际结果。工时可以帮助识别负荷是否公平、是否存在隐形支持工作,却不能代替绩效框架。若用工时做辅助信息,应提前说明权重、边界和申诉方式。

5. 误区:工具上线后,数据质量自然会提高

工具可以减少重复录入、统一字段和自动汇总,但无法替组织决定什么算项目交付、什么属于支持、偏差由谁解释。上线前如果口径不清,系统只会把争议固化到流程中。先用小规模试点验证规则,再配置自动化,通常更稳妥。

6. 误区:所有团队必须采用完全相同的分类

统一的目标是可理解、可汇总,不是抹平职能差异。可以保留一层组织级通用类别,再允许部门增加少量本地子类。汇总时映射到共同口径,细节分析时保留本地差异。要避免的是同一个类别在不同团队拥有完全不同定义。

7. 误区:发现超支就立刻缩减估算或压缩工时

如果超支来自范围变化、依赖延误或反复返工,降低下一轮估算只会让计划看起来更好看、交付风险更高。先查根因,再决定修改范围、流程、资源或估算模型。压缩计划时间不是消除成本,而可能只是把成本转移到加班、缺陷和延期中。

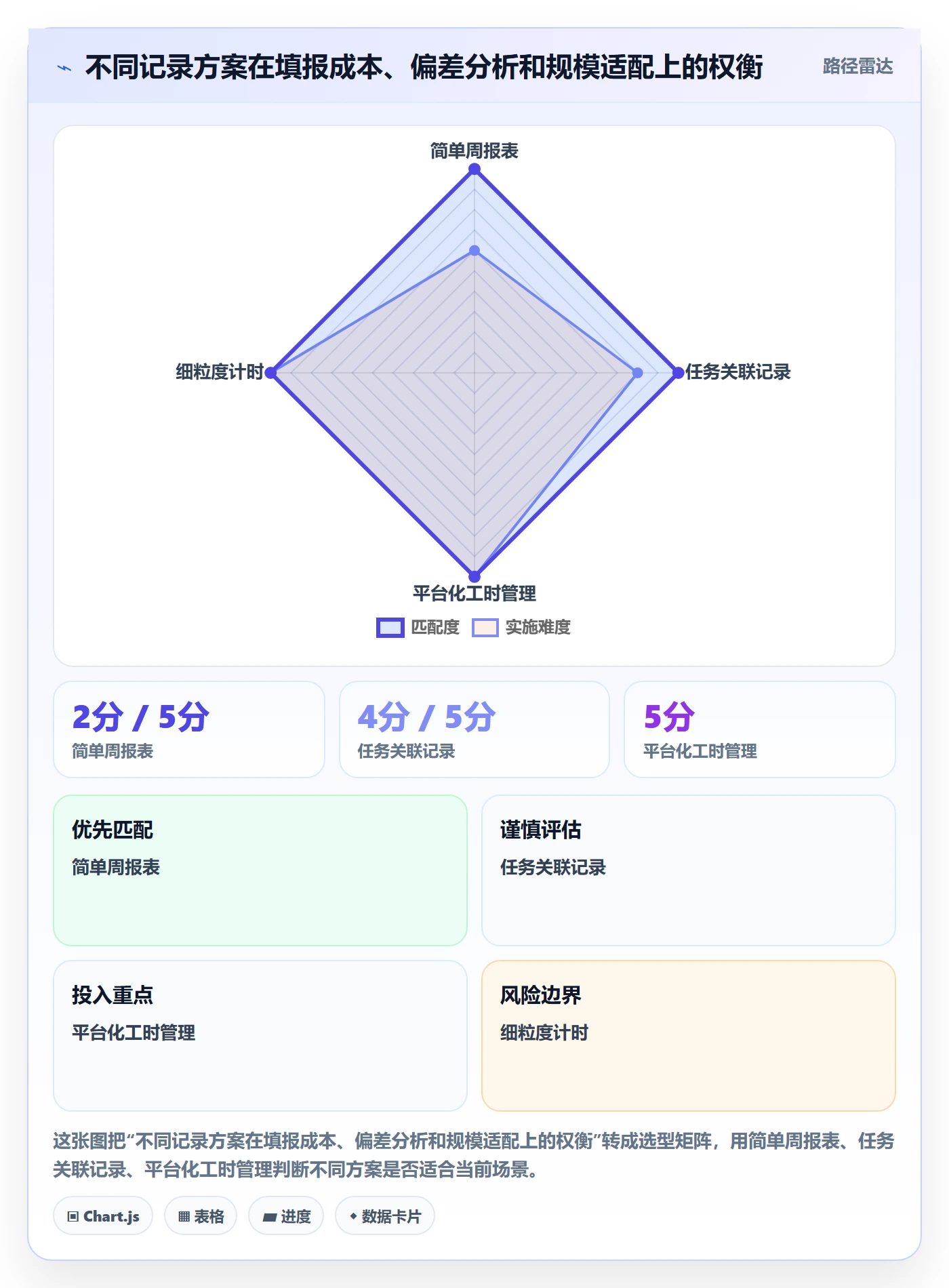

选择维度 更轻的做法 更严格的做法 适用判断
记录粒度 按任务或半天汇总 按具体时间段拆分 计费、合规或服务核算需求明确时再提高颗粒度
填报频率 每周确认一次 当天逐项更新 工作变化越快、回忆误差越高,越需要及时记录
类别结构 少量通用类别 多层职能分类 跨团队汇总需求强且定义成熟时再扩展层级
核查方式 异常抽样 全量审核 全量审核成本高,通常只适用于特定合规或结算场景
管理用途 项目与容量复盘 进一步用于人员分析 个人层面使用必须有清楚边界、申诉机制与多维证据

8. 取舍原则:为具体决策付出必要的记录成本

每新增一个字段,都要问它能改变哪项管理决策;每提高一次填报频率,都要问它能减少什么误差;每增加一层分类,都要问是否有人会稳定使用。若回答不清楚,就先不要加。

同样,简化也不能把关键工作抹掉。若客户支持长期占用项目成员,却没有任何记录,管理者就会低估交付容量;若返工被合并进开发,也无法识别质量成本。成熟做法不是永远追求最少字段,而是让每项记录都对应一个可说明的用途。

周报工时怎么做?管理层入门指南:工时表从0到1

九、如何衡量工时机制是否有效:先看质量,再看结果

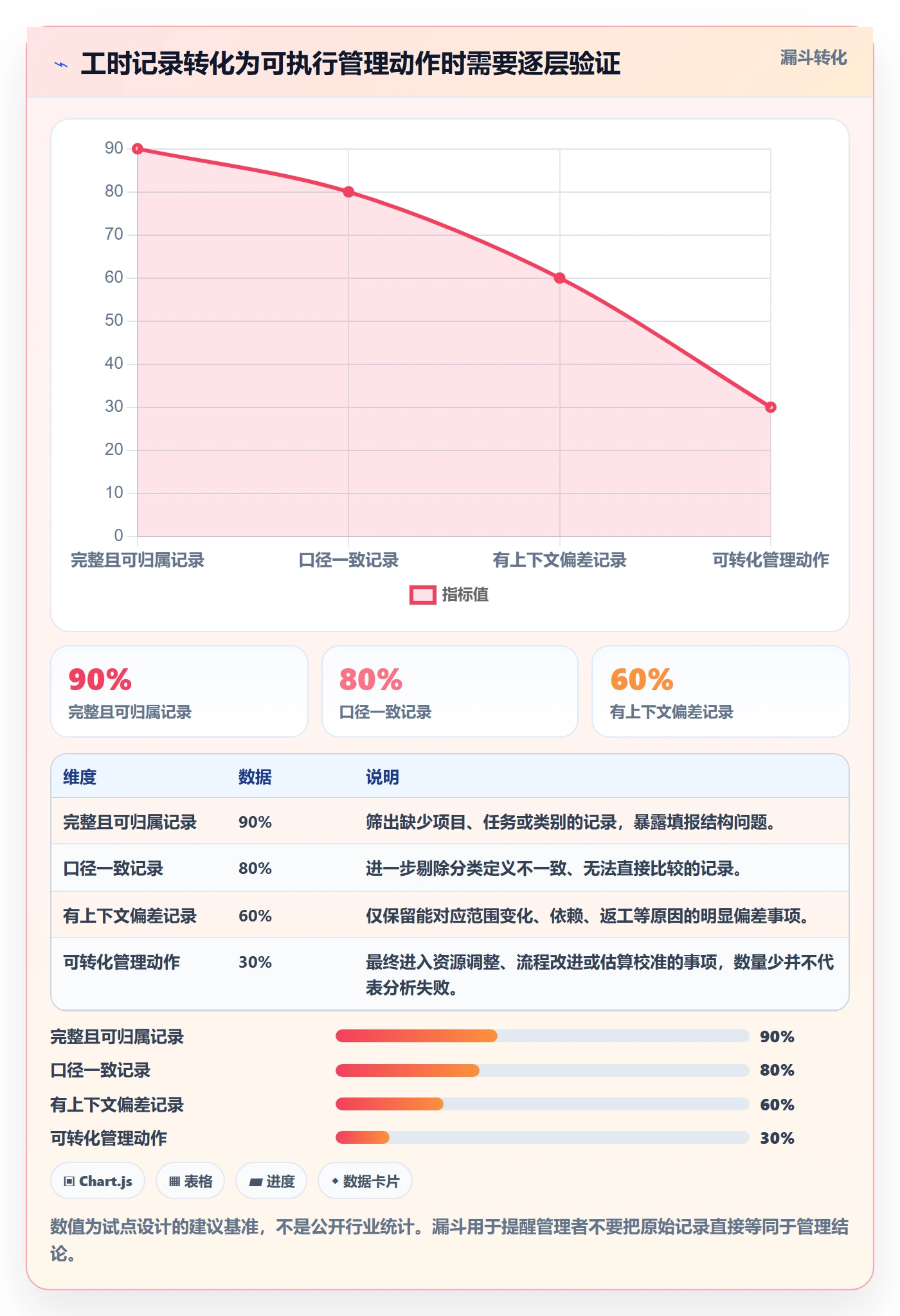

1. 不要只用填报完成率衡量成功

填报完成率是必要的运行指标,但不是机制有效性的充分证据。成员可以按时提交一份无法解释、无法关联任务的数据。建议把完成率与及时性、任务归属率、异常可解释率和抽样核对一致率一起看。

例如,试点期间可以设定内部观察目标:记录及时率逐步提高,任务归属清晰度改善,“其他”类别占比逐步可解释,异常工时能被负责人说明。指标应服务于学习,不应用于惩罚刚开始适应制度的团队。

2. 同时看管理动作是否发生

如果工时数据连续几周显示临时支持挤占项目投入,但没有任何工作安排变化,说明数据暂时没有形成管理闭环。有效机制应能触发至少一种动作:重新排期、削减范围、设置支持轮值、调整估算、解决依赖或补充资源。

并非每个异常都需要立刻改制度。有时结论是维持现状,因为投入虽高但交付风险可控;有时需要进一步观察,因为单周样本不足。重要的是管理者能够记录为什么采取或不采取行动,而不是报表每周刷新、决策从未改变。

3. 观察副作用:数据是否诱发了错误行为

上线后应主动询问成员:是否出现为了填满时间而虚构任务、为了降低某类占比而改分类、避免帮助同事、回避复杂任务或拖延报工时等现象。若有,应先检查规则设计和管理者的使用方式。

制度的副作用往往比字段错误更严重。若团队开始围绕数字优化,而不是围绕交付优化,工时数据的可信度会迅速下降。管理者要向团队公开数据如何被使用、哪些用途被明确排除,以及纠错如何处理。

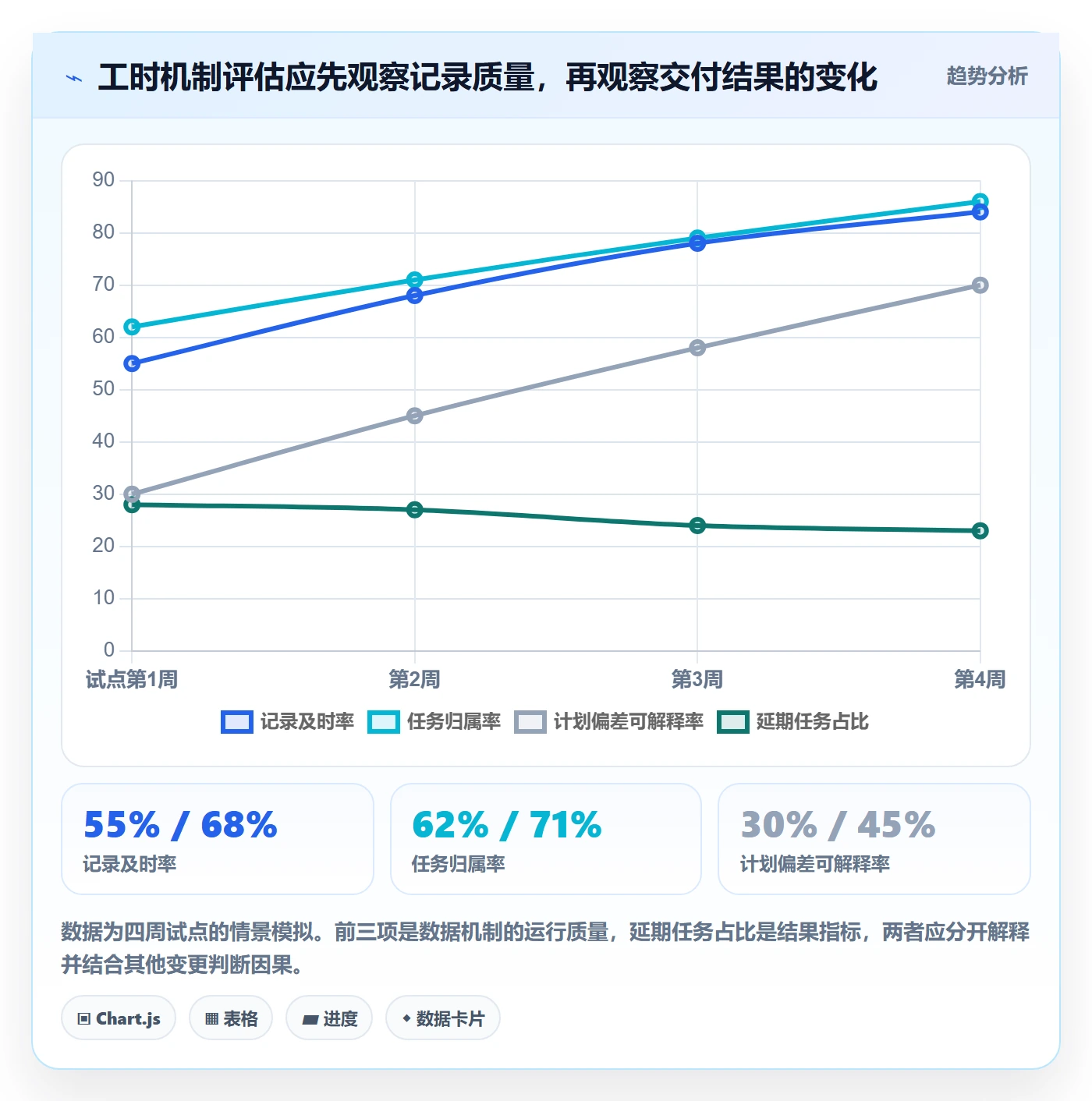

4. 用小周期比较,不用单点数字下结论

初始数据可以建立团队自己的基线。观察三到六个周期,比较相似项目或相似任务类型,注意节假日、发布期和范围变化。样本量不足时,标注为观察结果,不要把趋势说成因果。

如果上线工时机制后,延期减少了,不能马上说是因为工时表;还要判断同期是否调整了需求流程、增加了资源或改变了估算方式。工时数据的价值是让原因更可见,不是自动证明某项管理措施有效。

周报工时怎么做?管理层入门指南:工时表从0到1

十、周报工时模板与执行清单:把制度落到每周

1. 一条合格记录至少包含什么

每条记录可以采用以下结构:日期、人员、项目、任务、工作类别、实际投入、是否计划内、必要说明。若系统已经能自动带出人员、项目和任务,不要要求成员重复手动填写。

说明字段不必写成周报作文。正常事项可以为空,明显偏差或临时工作再补充一句原因,例如“新增验收规则,完成时间比原估算多 3 小时”或“客户线上问题,暂停原任务半天”。文字要描述事实,不要写成自我评价。

2. 每周管理者按四步检查

  1. 看覆盖:检查记录是否及时、任务是否归属明确,先处理缺失与口径问题。

  2. 看结构:比较计划内交付、临时支持、维护返工和协作投入,确认工作是否按预期分布。

  3. 看异常:挑出明显超出估算、持续延期或负荷集中的事项,追问背景而不是先找责任人。

  4. 定动作:记录本周要采取的具体调整,以及下周用什么信号验证调整是否有效。

3. 周会上如何讨论工时,避免变成逐人审问

周会不必逐个成员念工时。可以围绕项目、任务类型和异常事项展开:本周计划内工作完成了多少;哪些临时事项改变了计划;哪些偏差值得调整估算;下周是否需要重新分配资源。

若需要讨论个人负荷,应聚焦是否存在持续过载、工作分配不均或关键岗位单点依赖。避免要求成员逐小时解释自己为什么用了某个时间,否则团队会把会议理解为审查,而不是协作解决交付问题。

4. 给成员一个更正和解释的入口

实际记录可能有漏项、错误归属或计划变化。团队需要明确修改期限、审批人和修改留痕方式。若计划在项目中途改变,应保留最初基线和后续版本,避免事后用新计划覆盖旧计划,让偏差看起来消失。

对于争议记录,管理者应先核对任务范围和信息来源。成员有权指出某项工时来自临时指派、等待依赖或团队协作,而不是单纯个人执行时间。建立这种纠正机制,有助于让数据既可管理,也能反映真实工作。

5. 一页式试点检查清单

  • 明确工时机制要支持的两到三个决策问题。

  • 选定试点团队、周期和负责人,并说明数据用途。

  • 确定核算范围、类别定义、记录粒度和提交时间。

  • 保留计划版本,区分计划内工作与临时事项。

  • 每周抽样核对记录,不以全量审查制造不必要负担。

  • 试点结束时检查数据质量、填报成本、管理动作和副作用。

  • 基于结果调整字段和流程,再决定是否扩大范围或引入平台。

十一、最后的判断:先让工时回答一个问题,再让它覆盖更多问题

1. 工时表不是组织管理的替代品

工时表不能替代清晰的优先级、合理的任务拆分、有效的协作机制和稳定的交付标准。如果项目范围不断变化、资源长期不足、职责边界模糊,表格只能把这些问题记录下来,无法自动消除它们。

管理者真正需要的不是“每个人每天做了什么”的完整故事,而是足以支持决策的证据:哪些工作消耗了计划外产能,哪类任务估算经常偏离,哪些岗位持续过载,哪些流程造成重复投入。记录的价值在于让问题可讨论,而不是让每个人时刻被看见。

2. 从0到1,最值得先做的三件事

第一,写清工时数据的用途和禁用边界,尤其说明不会把单一工时数字直接当作个人绩效结论。第二,选一个团队试点,用最小字段和稳定口径运行两到四周。第三,每周至少根据一项数据做出或记录一项管理判断,让团队看到填报与改进之间的联系。

如果试点发现填报成本高、任务归属差,先简化字段和改善工作流;如果数据质量稳定但管理者无法解释偏差,先补上下文和复盘规则;如果跨项目汇总已成为瓶颈,再评估平台化方案。先找瓶颈,再选工具,比反过来更少走弯路。

3. 最终原则:记录的是时间,管理的是工作系统

一张好的工时表,不是把一天切成更小的格子,而是让组织看见计划、投入、变化和结果之间的关系。它不应证明所有人都很忙,而应帮助管理者判断哪些忙碌值得保留、哪些投入可以减少、哪些计划必须重做。

下一步可以从一个团队的一周开始:选三个最想回答的问题,确定七个以内的核心字段,公开填报规则和使用边界,然后在两到四周后复盘。若工时数据能推动一次更合理的排期、一次更清楚的范围取舍或一次有效的流程改进,这张表才真正从“0”走到了“1”。

常见问题解答(FAQ)

1. 周报工时应该记录到什么粒度?

我准备让团队从下周开始填工时,但担心记得太细会增加负担,记得太粗又看不出问题。按项目、任务还是每天的时间段记录,才能让管理层看出进度和资源瓶颈?

建议记录到“可判断产出和去向”的任务,不必细到每十几分钟。比如“接口开发”可以拆成“订单接口开发”和“接口联调”,但通常没必要拆成“写函数、改变量名”。一个实用起点是:单条记录对应一个人、一个日期、一个项目或任务,并以0.5小时为最小记录单位;日常任务少于半小时的,可以合并为“日常支持”等明确类别。

试运行两周后检查两件事:管理者能否看出工时花在哪里,员工每周填报是否通常能在十分钟左右完成。如果看不出任务去向,粒度太粗;如果填报耗时明显上升而管理决策没有改善,粒度就过细。

2. 周报工时应该记录实际投入,还是计划工时?

我发现团队常把排期里的预计时间直接抄进周报,数字看起来很整齐,但项目仍会延期。我该把计划和实际放在同一张表里吗?差异多大时才值得管理层追问?

实际工时和计划工时应分开记录:计划工时用于安排资源,实际工时用于复盘偏差,不能用一个数字同时承担两种用途。表格至少保留“任务、计划工时、实际工时、差异原因”四项。比如某任务计划8小时、实际12小时,先记录多出的4小时来自返工、需求变化、等待依赖还是估算偏差,而不是立即认定执行效率低。

可先用连续两周出现、或单项偏差超过计划约20%作为复盘触发条件;这只是管理阈值,不是绩效结论。判断重点是偏差是否反复出现在同一类工作或同一个流程环节。

3. 管理层如何用周报工时发现团队过载,而不是把工时变成考勤监控?

我想用工时表判断项目是否缺人,却担心员工会觉得是在监视谁加班更多。除了看每个人填了多少小时,还有什么信号能说明团队确实过载?

不要把总工时高低直接等同于绩效或忙碌程度。管理层更应把实际投入与可用容量、任务优先级和交付结果放在一起看。例如,若团队每周可用容量按每人40小时扣除会议、休假后约为32小时,而持续数周的承诺工作已接近或超过容量,同时延期任务和未完成事项增加,这比单周某人填了45小时更能说明风险。

周报可以按团队汇总负荷,并查看加班、等待审批、返工和跨项目切换等原因;个人明细仅在确有排期或协作需要时查看。先用数据调整优先级和范围,再讨论扩员,能减少“填表就是被考核”的误解。

4. 从0到1搭建周报工时表,哪些字段必须有?

我准备先用表格试行,不想一开始就做成复杂系统,但又怕漏掉关键字段,之后无法统计项目成本或解释延期。最小可用的工时表应该包含什么,怎样判断何时需要升级工具?

试行版至少包含日期、人员、项目或任务、工作内容、实际工时、任务状态;如果要做计划偏差分析,再增加计划工时和偏差原因。先统一项目名称、任务分类与填写截止时间,否则同一项目被写成多个名称,汇总结果会失真。每周固定检查缺填率、无法归类的工时占比、计划与实际偏差,以及负责人是否据此调整排期。

若连续几周仍需手工合并多个表、重复录入任务,或管理者无法及时看到跨项目负荷,再考虑使用某项目管理工具;升级依据应是明确的协作和统计痛点,而不是字段越多越专业。

核心关键词

读者评论

熊
熊欣然

我们团队试过周五统一补工时,确实经常靠记忆估算。改成每天花几分钟登记后,项目归属清楚了一些,不过临时答疑还是很难拆分,合并记录时需要提前定好口径。

覃
覃可欣

文章强调工时不能单独用于绩效,我认同。实际管理中,数据一旦和考核挂钩,填报行为很容易变形;最好先说明用途和访问范围,再试点收集。

叶
叶安琪

类别设置少一些比较容易坚持,但跨部门会议归到项目还是内部管理,我们一直有分歧。建议试点时把常见例子写进规则,之后做趋势比较也更有参考价值。

文章包含AI辅助创作:周报工时怎么做?管理层入门指南:工时表从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583317
