日报工时落地方案:实施团队开展工时表的流程优化案例解析
一支实施团队有 28 名顾问,项目负责人每天催日报,月底却仍要花两天核对工时:有人把客户会议记成“项目支持”,有人把等待客户资料算进实施,有人周五一次性补填整周记录。问题通常不在于员工不会填表,而在于工时表没有回答清楚“为什么记录、记录到哪里、谁来纠偏、数据将用于什么决策”。本文以一组脱敏后的实施团队流程复盘为例,拆解如何把日报工时从月底统计动作,改造成连接项目交付、容量规划和成本分析的工作机制。
文中案例数值为情景模拟,用于说明诊断和验证方法,不代表行业普遍基准。
一、核心结论:日报工时不是填表任务,而是交付管理的输入
1. 先判断要解决的经营问题,再决定记录什么
我在设计工时流程时,第一步不是挑字段,而是追问管理层到底要用数据做什么。是要核算项目实际投入,识别实施范围外的工作,预测团队可用容量,还是了解客户等待造成的交付损耗?这些目标对应的记录口径并不完全相同。
如果团队只想统计每个人一天忙了几小时,却不准备据此调整排期、范围或资源配置,填表很快会变成形式主义。员工能感受到数据采集,却看不到反馈,最常见的结果就是延迟填写、笼统归类和月底补录。
我的核心判断是:工时表的价值不取决于记录得有多细,而取决于记录能否改变一个具体决策。例如,项目负责人能否据此发现某项目连续两周超出计划投入;资源经理能否据此判断下月是否还可以承接新项目;客户成功负责人能否据此识别反复发生的等待和返工。
2. 用最小可用口径启动,不要一开始追求“颗粒度完美”
实施团队的工作常在客户会议、配置、数据迁移、培训、问题处理和内部协调之间切换。如果一开始要求员工把每个短任务精确到十分钟,再细分十几种活动类型,记录成本很可能超过分析收益。
我通常建议先用“项目或内部事项、工作类型、投入时长、日期、简要说明”构成最小记录集。团队稳定运行后,再依据决策需要增加阶段、客户等待、返工或交付物等维度。字段要逐步增加,而不是在上线前一次性把所有可能性都纳入。
工时数据还必须和任务、项目阶段或交付物建立可追溯关系。单独一条“某客户支持 3 小时”,难以解释工作内容;如果它能关联到数据迁移任务或培训交付,就能帮助复核投入是否合理,也更容易定位后续改进方向。
3. 用流程闭环验证落地,而不是用提交率宣布成功
提交率只能说明记录动作发生了,不能说明数据可信,更不能说明数据被用起来了。更完整的验证应覆盖四个环节:及时记录、主管复核、异常处理、管理反馈。缺少最后的反馈,团队无法判断填表是否对交付有帮助。
一个可操作的判断方式是:从一条工时记录出发,能否找到对应工作;从一个超出计划的项目,能否追溯偏差来源;从一类反复出现的等待,能否形成客户协同或流程改进动作。只看日报是否按时提交,容易把“有数据”误当成“有管理”。
| 管理目标 | 需要的记录线索 | 可支持的决策 | 不宜直接推出的结论 |
|---|---|---|---|
| 项目投入核算 | 项目、工作类型、投入时长、阶段 | 识别实际投入与预算偏差 | 不能仅凭超时断定个人效率低 |
| 资源容量规划 | 项目投入、内部工作、休假与待命安排 | 判断团队未来可承接容量 | 不能把所有未分配时间都视为闲置 |
| 范围与变更管理 | 客户新增事项、返工、等待、变更关联 | 识别范围外工作与交付风险 | 不能把客户协作成本简单等同于客户责任 |
| 流程改善 | 重复问题、会议、等待、返工的分类记录 | 优先处理高频流程阻塞 | 不能由单月数据断言长期趋势 |

二、背景和真实场景:实施团队为什么最容易把工时表填成“月底作文”
1. 实施工作的边界会在客户现场不断变化
实施顾问的工作不像固定流水线:上午可能在客户现场确认流程,下午处理接口问题,晚上参加跨部门协调;原定的数据迁移任务,也可能因为客户资料不全而暂停。员工面对的不是“有没有工作”,而是一天里工作对象、阶段和责任边界频繁切换。
以一个假设的 28 人实施团队为例,工作由项目交付、客户培训、售前支持、内部方案评审和团队协作共同组成。团队原来要求每天填报,但没有统一项目列表和分类词典。员工只好用自由文本描述,管理人员月底再把“客户沟通”“项目支持”“问题跟进”等词人工归类。
这种做法看起来灵活,实际上把判断成本推给了月底。相同的工作可能被写成“配置”“实施支持”或“客户问题”,同一条记录也可能同时包含两个项目。最后得到的不是清晰的投入结构,而是一张很难横向比较的文字清单。
2. 多项目并行时,局部准确不等于整体可用
实施人员常同时承担多个项目。一个人某天记了 8 小时,并不代表每个项目都记录正确;如果两小时会议被同时记到两个项目,单人日总时长可能仍然合理,但项目成本已被重复计算。
因此,工时校验不能只检查“每人每天是否在 8 小时左右”。还要核对时长是否重叠、工作是否能关联、项目与活动类型是否匹配,以及异常投入有没有对应说明。过度依赖总时长,会让表面平衡掩盖分摊错误。
3. 记录行为受到信任、工作节奏和用途影响
如果员工认为数据会被直接用于个人排名或惩罚,他们可能倾向于把复杂工作填得更保守,把零碎协作合并进大类,或者在月底集中补记。这样做不一定是员工不配合,也可能是制度没有解释数据用途、没有给纠错机会,或把工作复杂度误读成了个人表现。
所以在启动前,我会要求负责人明确三件事:哪些决策会使用工时数据;哪些用途暂时不会使用;员工发现分类或时长错误时如何更正。用途边界越模糊,数据越容易被防御性填写。
4. 先建立基线,再谈流程优化幅度
很多团队一上线就问“工时效率提高了多少”,但没有上线前基线,就无法区分改善来自流程变化、项目结构变化,还是团队人数和客户类型变化。至少需要记录几周的原流程情况,包括补录比例、复核耗时、未归类记录、项目超支识别时间和管理反馈次数。
若团队项目周期较长,可以先挑选一组类型相近的项目做试点,不必等到全体团队都准备好。试点的目标不是证明方案一定成功,而是找出哪些字段难填、哪些状态缺失、哪些审批节点造成延迟。

三、常见误区:看起来更严格,数据反而更难用
1. 误区一:每天必须精确填满八小时
把“每日必须填满标准工时”当作首要目标,容易让员工优先满足数字,而不是准确描述实际工作。真实工作日里可能包含临时协调、短时切换、等待客户反馈、休息和突发事件。若系统没有合理的非项目活动分类,员工可能把空缺硬塞进某个项目。
更稳妥的做法是定义团队的记录原则:记录实际投入的工作时间,明确是否记录会议、内部协作、培训和待命;对于休假、病假等状态则走独立流程。若岗位采用弹性工作制,也不要用单日时长替代工作交付判断。
管理者关注的应是异常与趋势,而不是要求每个人每天呈现相同数字。连续多日超出合理范围可能意味着排期风险、工作负荷或记录口径问题,需要核查原因,而不是先下结论。
2. 误区二:分类越细,分析就越精确
活动分类过细,会让员工在几十个相似选项里反复判断。若每个类别没有明确例子,分类结果只会增加表面精度,不能提高实质可比性。一个团队可能把“客户沟通”“项目沟通”“需求沟通”“进度沟通”分别列为选项,但员工实际工作往往同时符合多个类别。
我更倾向于先用少量可区分、能改变决策的类别。例如:调研与方案、配置与开发协作、数据迁移、培训与验收、缺陷处理、项目管理、内部支持、等待与返工。类别数量不是硬性标准,关键是不同类别是否有稳定定义,管理者能否据此采取不同动作。
如果两个分类在连续几轮分析中从未导向不同决策,就要考虑合并;如果某类内部包含了差异明显、处理方式不同的工作,再拆分会更有价值。
3. 误区三:自由文本可以代替结构化口径
自由文本适合解释例外,不适合充当主要统计字段。“客户沟通 2 小时”很难说明这两小时是需求确认、项目协调、验收问题,还是新增范围讨论。完全不留说明字段也不理想,因为异常工时可能需要上下文。
更实用的组合是:结构化字段负责比较,简短说明负责解释。普通工作不需要写成工作日志;发生明显偏差、客户等待、范围变更或重大返工时,再要求补充一句可复核的原因。
4. 误区四:主管审批越多,数据越可信
如果主管每天都要逐条审批几十名员工的记录,审批很快变成机械点击。审批数量增加,并不等于检查质量提升。常见结果是负责人把“已审批”当作流程完成,员工却没有收到具体的分类纠正意见。
我更建议把复核重心放在高风险记录:日总时长明显异常、同一时段重复记账、项目投入远超阶段计划、连续出现等待或返工、记录没有关联任务。普通记录可以自动通过或轻量抽查,但异常记录应能退回并说明修改理由。
5. 误区五:把工时直接当作个人绩效排名
不同实施项目的复杂度、客户配合程度、系统环境和交付范围并不相同。某位顾问投入较多,可能承担的是历史数据质量差、接口限制多或客户协调复杂的项目。直接用工时少来定义效率高,可能奖励低估记录,也可能惩罚主动暴露问题的人。
工时数据适合用于理解投入、估算容量和识别偏差,不适合脱离交付质量、项目难度和职责背景,独立决定个人优劣。若组织希望用于绩效讨论,必须配合清晰的岗位标准、工作复杂度和质量结果,并让员工有解释与复核渠道。
| 常见做法 | 表面收益 | 潜在副作用 | 替代动作 |
|---|---|---|---|
| 强制填满每日标准时长 | 报表看起来完整 | 空缺被随意归类,异常被掩盖 | 监测异常范围并核实原因 |
| 设置大量活动类别 | 字段看起来精细 | 分类歧义增多,统计口径漂移 | 按决策价值逐步拆分 |
| 主管逐条审批所有记录 | 看起来控制严格 | 审批变成批量点击,负责人负担过重 | 异常触发复核,常规记录抽查 |
| 按工时多少排名 | 方便快速比较 | 忽略项目难度、质量和客户条件 | 将投入与交付结果、复杂度共同解释 |

四、专业判断逻辑:如何设计一套能运行的日报工时流程
1. 先把指标与决策一一对应
指标不是越多越好。每新增一项指标,都应回答三个问题:它会触发什么决策?谁负责解释?多久看一次?如果“平均项目工时”只是每月展示一次,没有人据此调整预算、排期或范围,就应该重新评估记录成本。
一个实用的对应关系是:项目投入偏差用于项目复盘;等待时间用于客户协同改善;返工投入用于质量问题定位;未分配容量用于资源规划;记录及时性用于流程维护。不同指标的分析周期也不同,单日异常适合即时处理,项目阶段投入适合每周复核,跨项目结构适合月度观察。
(1)区分活动指标与结果指标
工时记录、任务关联率和复核时长属于流程活动指标;项目毛利、按期验收、返工率和客户等待属于结果或影响指标。前者帮助检查流程是否运行,后者帮助判断流程是否产生价值。只看活动指标,容易把“填得更勤”误认为“交付更好”。
(2)避免把相关关系说成因果关系
某项目工时高,同时验收延迟,不代表高工时必然造成延期。两者可能共同受到需求变更、客户数据质量或技术依赖影响。分析时应先按项目阶段、复杂度和变更记录分层,再讨论可能原因,避免用单一指标给团队或个人贴标签。
2. 设计清晰的记录字段和分类词典
对实施团队而言,最小字段通常包括日期、人员、项目或内部事项、工作类型、实际投入时长、关联任务,以及必要时的简短说明。是否增加客户、项目阶段、交付物、变更编号等字段,取决于组织是否会用这些信息做分析。
分类词典应提供边界和正反例。比如“客户培训”可以包括正式培训交付,不包括顾问内部准备;“缺陷处理”用于修复未达到约定要求的问题,不应把新增需求也记入缺陷;“等待”需要描述等待对象或阻塞原因,不应成为无法判断工作的兜底项。
字段名称要使用员工日常语言,避免把财务术语直接搬到录入界面。管理端可以保留更细的映射规则,但员工填写时应尽量少做复杂会计判断。
3. 把当天记录和月底校正拆开看
日报的优势是离工作发生时间近,记忆更准确;月底核对的优势是能看全月结构,适合识别漏记和异常。两者不是互相替代的流程。要求员工月底一次性补齐整月,通常只能得到模糊描述;完全不允许修正,也会让确有错误的数据无法纠正。
可以采用“每日轻记录、每周查异常、月底关账”的节奏。员工当天或次日补录,项目负责人每周检查高风险项,员工在关账前确认项目归属和异常说明。调整已确认记录时保留修改人、时间和原因,以便审计和复盘。
4. 设置轻量校验与异常规则
规则的目的是把注意力引向值得核查的记录,不是自动判定谁做错了。可先从简单条件开始:单日时长明显偏离常态、同一时间段记录到多个项目、项目累计投入超过阶段预算、非项目类别持续偏高、某类等待或返工连续发生。
异常阈值需要由团队试运行后校准。例如,单日总时长高于 10 小时可以作为待核实信号,但不能直接标记为违规;项目投入超过计划 20% 可以触发项目负责人复核,但若有正式范围变更,也可能是合理结果。阈值是筛选器,不是裁决器。

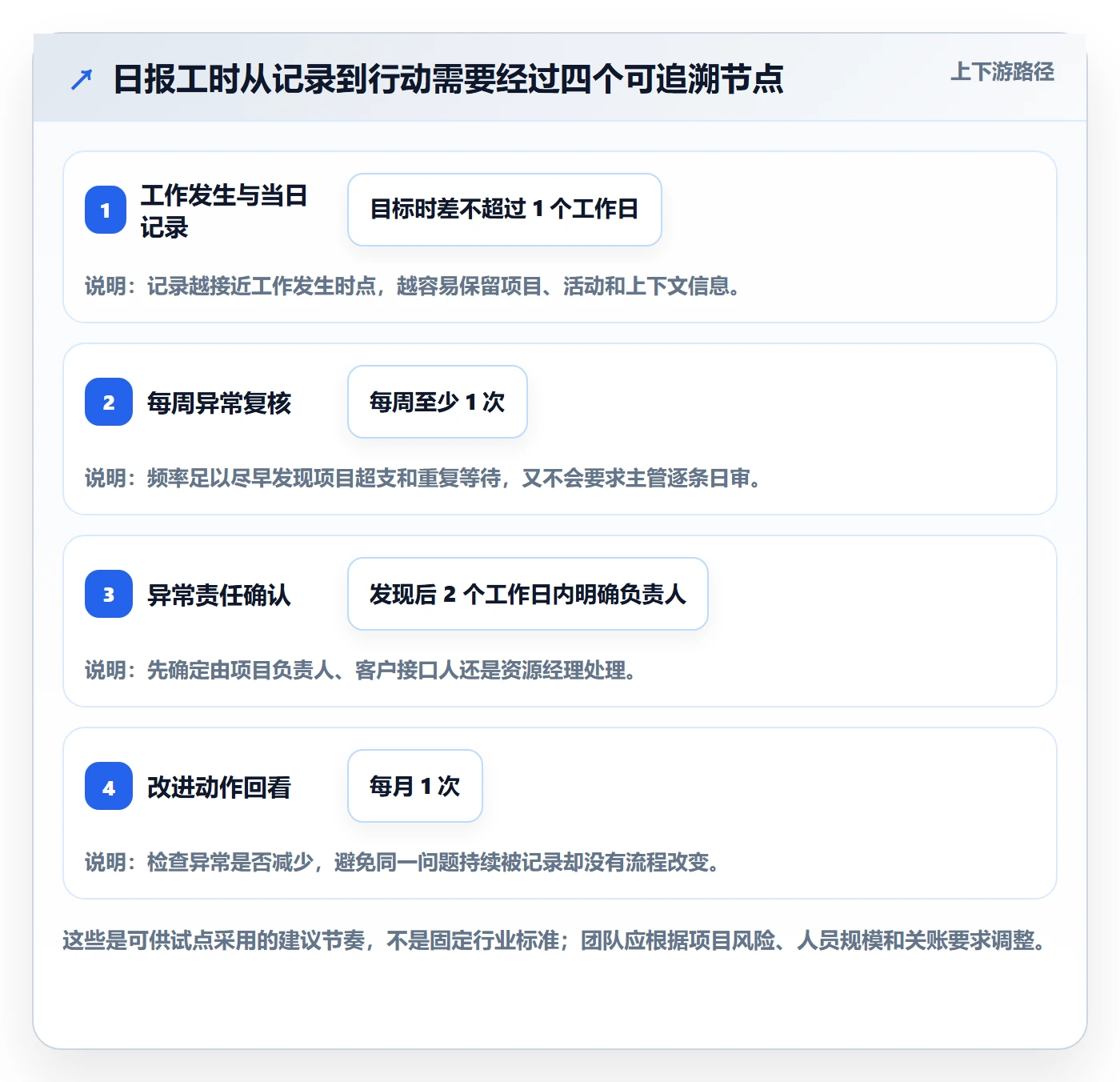

5. 明确角色和响应时限
- 员工:按实际工作及时记录;发现错误时主动更正;对异常投入补充必要背景。
- 项目负责人:核对项目归属、阶段计划和异常原因;推动范围变更、客户等待或资源风险进入项目动作。
- 交付运营或 PMO:维护分类词典、项目清单和规则;定期抽查数据质量,合并重复类别。
- 部门管理者:确认工时数据用途,解决跨项目资源冲突,并定期反馈数据带来的决策变化。
- 系统管理员:维护权限、提醒、审批流和报表;确保离职、转项目和关账后的记录处理规则清楚。
如果异常记录没有明确负责人和处理时限,它们会留在报表里长期存在。试点时可以设定简单服务水平:员工在下一个工作日内补正记录;项目负责人每周至少检查一次异常清单;需要客户确认的范围问题进入项目变更流程,而不是无限期挂在工时备注里。

五、流程优化案例:从月底人工归类到每周异常闭环
1. 案例边界与原流程问题
以下案例以某实施团队的脱敏场景为基础,人数、比例和工时数据均为情景模拟,目的是展示分析方法,不代表真实企业的公开经营数据。团队规模为 28 人,项目负责人同时管理多个交付项目,工时主要用共享表格记录。
原流程要求员工每日填写日期、项目和工作说明,但没有统一活动类型,项目清单也常因新项目启动而更新不及时。月底由交付运营人员整理自由文本,遇到“问题跟进”“客户支持”等模糊描述时,再向员工或项目负责人逐一确认。
模拟基线显示,月末集中补录占全部记录的约 29%;约 17% 的记录需要人工追问;一次月度汇总平均需要 12 小时;项目负责人通常到月底才发现某项目投入已经显著超过初始计划。这些数字用于说明流程中可能出现的信号,团队应通过自己的基线测量替换。
2. 先做原因拆分,而不是直接换软件
团队把近一个月的差错原因分成四类:项目或任务信息缺失、工作类型理解不一致、跨项目分摊方式不清、月底才补录导致记忆不完整。讨论后发现,表格只是承载工具,主要问题是分类定义和管理节奏缺失。
若一开始只换一套工时软件,原来的含糊分类、月底补录习惯和责任不清仍会迁移到新系统。工具可以降低记录和汇总成本,却无法自动替团队决定“客户等待是否单独记录”或“新增需求该归到哪个项目阶段”。
3. 试点设计:先选相近项目,不一次铺到全团队
团队挑选三个处于不同阶段、但业务类型相近的项目,覆盖 12 名顾问和 3 位项目负责人,试点周期为 6 周。选择的理由不是它们最容易成功,而是既有配置、迁移和培训工作,也有真实的客户协同情形,能够暴露分类边界问题。
试点前先和项目负责人确认计划投入、项目阶段和关键交付物,再建立 8 个活动类别。记录以项目和任务关联为主;无法关联任务的内部事项进入独立清单;客户等待、范围外工作和返工需要简短说明,但不要求普通记录写长篇日志。
4. 调整后的流程与复核方式
- 每天记录:员工在当天或下一个工作日上午补齐主要投入,优先选择项目或内部事项,再选活动类型和时长。
- 每周复核:项目负责人查看异常清单,重点检查累计投入偏差、重复记录、等待和返工,不逐条审批所有常规记录。
- 当周处理:发现疑似范围变化时,项目负责人进入变更评估;发现客户资料阻塞时,明确客户接口人和跟进日期;发现系统或流程返工时,记录可复用的问题分类。
- 月底关账:员工确认当月记录,运营人员抽查样本并汇总异常类型;需要修正的数据保留更改轨迹。
- 月度回顾:交付管理者将工时偏差和项目阶段、变更、验收质量放在一起解释,决定是否调整排期、预算或交付模板。

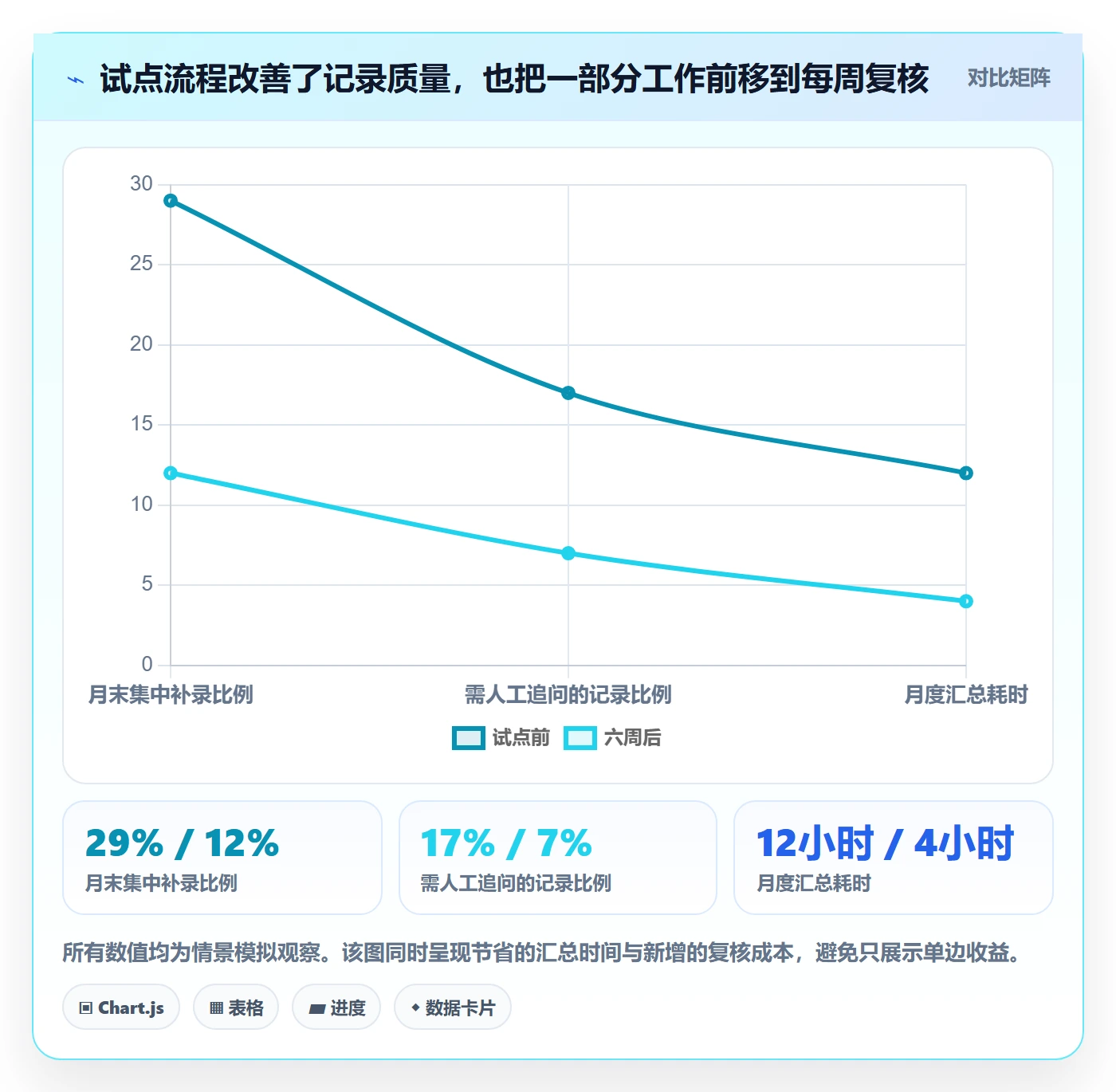

5. 六周后的情景模拟观察
在情景模拟中,试点团队月末补录比例从 29% 降至 12%,需要人工追问的记录从 17% 降至 7%,月度汇总时间从 12 小时降至 4 小时。这里的变化不应被解释为某种工具的普遍效果,而应理解为流程定义、及时提醒和抽样复核同时实施后的试点观察。
更重要的变化是项目风险被提前暴露。某项目的配置与迁移阶段投入连续两周高于计划,复核发现额外工作来自客户资料多次重交和接口字段反复确认。项目负责人将问题纳入客户协同清单,重新确定资料责任人与冻结时间,而不是简单要求顾问“提高效率”。
试点也暴露了新的代价:前两周,员工对“等待”和“返工”的边界理解不同;项目负责人每周需要约 30 分钟检查异常;一部分临时内部支持仍难以归入具体项目。团队因此没有进一步细分所有类别,而是先补充定义和例子,并把临时支持单独留作月度复盘项。
| 观察维度 | 试点前模拟基线 | 六周后模拟观察 | 应如何解释 |
|---|---|---|---|
| 月末集中补录比例 | 29% | 12% | 及时记录有所改善,但仍需观察是否只是推迟到周末集中补填。 |
| 需要人工追问的记录比例 | 17% | 7% | 结构化分类与项目关联减少了部分模糊记录,不能据此断言所有条目准确。 |
| 月度汇总耗时 | 12 小时 | 4 小时 | 节省的是整理与追问时间,未计入负责人每周复核的投入。 |
| 项目投入偏差发现时点 | 通常在月底 | 每周复核时发现 | 提前发现为范围和排期调整争取时间,但仍要核对偏差原因。 |
| 项目负责人复核投入 | 月底集中确认 | 约 30 分钟/人/周 | 工作量从月末转移到每周,是否划算取决于风险发现带来的价值。 |

6. 案例真正验证的不是“更勤快”,而是偏差能否转成动作
试点最值得保留的成果,不是把补录比例压到某个数字,而是项目投入偏差从月底才被看到,变成每周可以解释和处理。假如团队只是提前发现超支,却没有范围评估、客户协同或资源调整的动作,流程仍只是在更早地产生一张报表。
因此,复盘时我会追问:异常被发现后,是否有明确责任人;是否形成计划调整、范围确认或客户协同动作;下一周相同异常是否减少;项目结果有没有因此改善。若答案大多是否定的,应该先改管理闭环,而不是再增加更多字段。

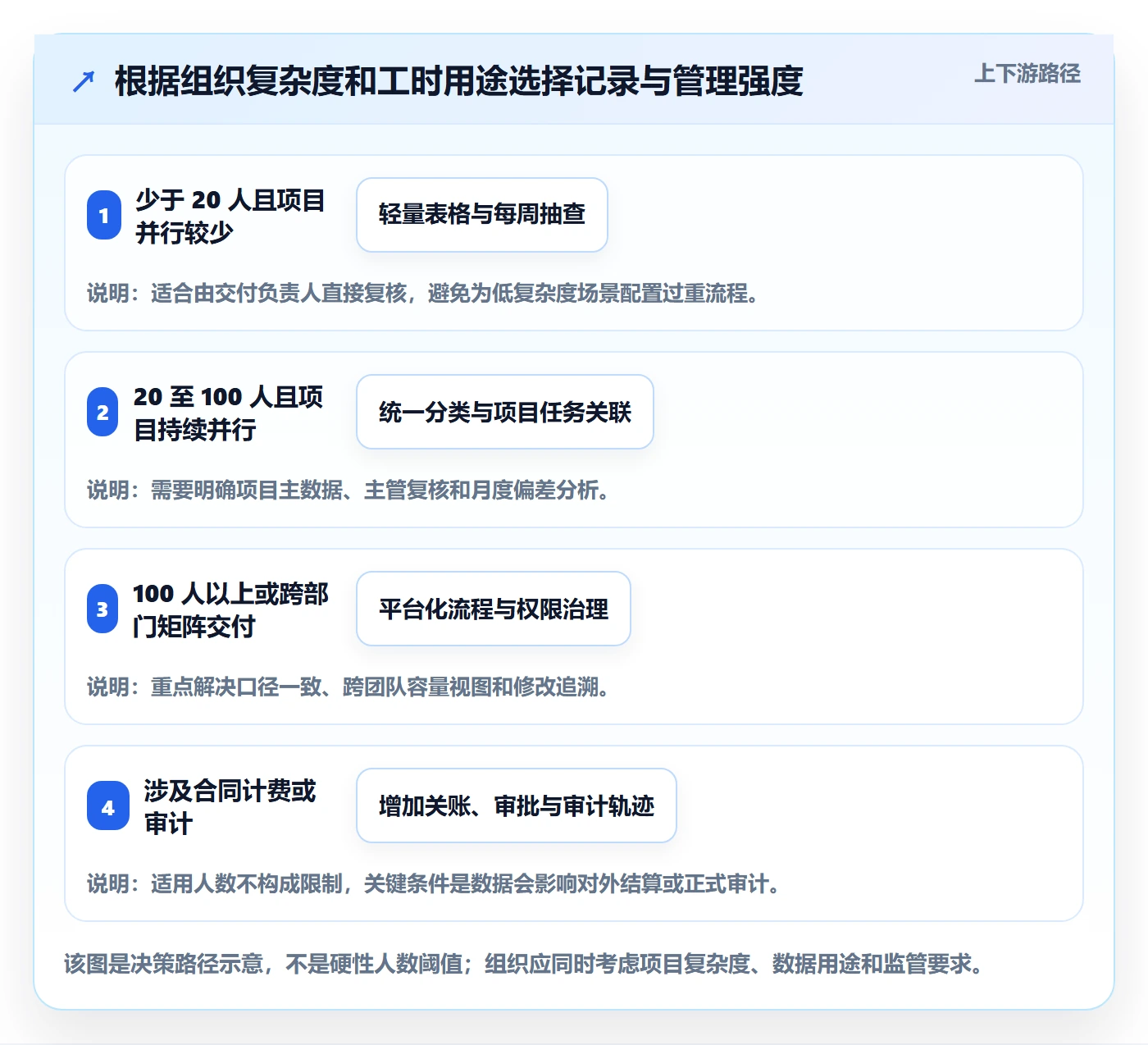

六、不同情况下的行动建议:不要照搬同一套表格和节奏
1. 小团队、项目少、负责人直接掌握交付
如果团队人数较少、项目并行有限,且负责人能直接了解工作进展,先用轻量表格和每周复盘通常足够。重点是统一项目名称、活动类型和补录规则,避免一开始配置复杂审批流。
小团队更应关注记录是否能支持估算和复盘,而不是追求自动化程度。若每月只需统计少量项目,人工抽样也可能比维护多层系统流程更省事。但要保存修改记录,尤其是项目投入分摊和范围变化的修正。
2. 中大型组织、多项目并行、跨部门协作频繁
当团队超过百人、项目类型复杂、资源跨部门流动时,仅依靠个人表格容易出现口径分叉、项目清单过期、审批责任不清和汇总口径不一致。此时应把人员、项目、任务、阶段、权限和报表规则作为一套治理问题处理,而不是只解决录入界面。
在这类场景中,可以评估专门的项目管理平台或工时管理能力,并先验证它是否支持团队所需的项目关联、权限分层、异常提醒、修改追溯和汇总分析。对 100 人以上组织而言,工具选择要看治理能力、集成边界和长期维护成本,不宜只比较单个功能按钮。
如果组织采用 PingCode 等项目管理平台作为项目协作载体,可以评估任务与项目工作记录如何关联、权限怎样分配、报表能否按项目和团队维度查看,以及已有流程是否需要调整。工具具体能力应以当前版本和实际配置为准,不能把平台名称本身当作管理方案。
3. 项目需要固定预算核算或客户合同结算
如果工时数据会影响合同结算、项目核算或客户费用,记录要求应比内部容量分析更严格。需要明确可计费与不可计费工作、审批权限、关账日期、修改审计和客户争议处理方式。员工不能通过含糊类别自行决定一项工作是否计费。
此类团队应将内部管理工时与对外结算口径区分开。内部可记录等待、返工和协同成本,用于改善交付;对外结算则必须遵循合同约定和经确认的计费规则。两个口径若被混在一张表中,容易出现既不能准确管理、也难以解释客户账单的问题。
4. 员工对工时记录存在明显抵触
抵触情绪通常有具体原因:担心数据变成排名、担心记录导致额外负担、觉得填了也无人查看,或过去发生过错误归类后被追责。此时先做沟通与小范围验证,比强行提高提醒频率更有效。
可以公开数据使用边界,展示一次真实的管理反馈,例如通过记录发现某项客户资料准备反复延误,随后修改交付前置清单。也要给员工更正错误的渠道,并鼓励说明复杂工作背景。若数据只用于检查、不用于改进,抵触往往会持续。
5. 项目变化频繁,任务拆分还不稳定
如果项目处于探索或需求快速变化阶段,强行要求每段工时绑定到精细任务,可能造成大量临时建任务和补关联。可先绑定到项目阶段或明确的工作包,待工作方式稳定后再细化任务层级。
这并不意味着可以无限使用“其他”类别。应为临时事项设置责任人和回顾周期,定期查看其比例与原因。若“其他”持续增长,说明项目结构、分类设计或变更流程需要重新审视。
| 团队情况 | 建议起步方式 | 需要重点控制的风险 | 升级条件 |
|---|---|---|---|
| 小团队、少量并行项目 | 轻量记录、每周抽查、月度复盘 | 口径随负责人个人习惯变化 | 跨项目协作和人工汇总明显增加 |
| 百人以上、多项目矩阵协作 | 统一主数据、权限和异常闭环,评估平台化管理 | 部门分类不一致、项目清单不同步 | 需跨部门容量分析、审计和持续集成 |
| 合同计费或成本核算 | 明确计费规则、关账与修改审计 | 内部管理记录与客户结算口径混用 | 出现对账争议或审计要求 |
| 需求快速变化的项目 | 按项目阶段或工作包记录,设临时事项回顾 | 任务拆分频繁变化导致关联失真 | 工作模式稳定且需要更细成本分析 |

七、实施节奏与取舍:从试点到稳定运行
1. 第一阶段:用两周建立口径和基线
先选一个业务范围清晰的团队,记录当前补录比例、追问数量、汇总耗时、项目偏差发现时间和异常处理情况。不要只看提交率,也不要在基线阶段同时改变太多流程,否则很难判断哪些变化真正产生作用。
随后整理项目清单和分类词典。每一类都写出定义、适用例子和排除例子;对暂时无法判断的工作,设一个可追踪的临时类别,并约定何时复盘。字段如果无法对应任何决策,就先不加。
2. 第二阶段:用四至六周验证可执行性
试点时要检查的不只是员工能不能填,而是负责人能不能在合理时间内复核,运营人员能不能解释统计口径,管理者能不能据此采取动作。每周收集一次员工反馈,重点问哪些字段反复难选、哪些工作无法关联、哪些提醒打断了工作节奏。
建议在试点中同时抽查记录与实际工作产出,例如任务、交付物、会议纪要或变更单。抽样不是为了监视每一分钟,而是验证分类能否还原重要工作。抽查发现的问题要用于修订口径,不能只归咎于填写人。
3. 第三阶段:按数据质量和管理价值决定扩围
试点结束后,分别评估三类结果:数据质量是否改善、流程成本是否合理、管理决策是否发生变化。若记录更及时但负责人每周投入过多,应降低复核范围或调整异常规则;若数据完整但没有形成行动,应补充决策例会和责任闭环。
达到扩围条件不等于所有部门必须采用同一组类别。建议统一底层定义和必需字段,同时允许特定业务增加少量本地维度。完全统一有利于比较,却可能损失业务相关性;完全放任则无法跨团队分析。
4. 工具选型:先验证流程,再判断自动化价值
工具选型前,可以用一个项目跑通从录入到分析的完整链路:员工是否能快速关联项目和任务;管理员是否能维护组织与项目权限;负责人是否能查看异常;修改是否有留痕;报表能否按团队、项目阶段和活动类型筛选;数据能否导出或与现有系统协作。
对于中大型组织,除了功能演示,还要确认配置维护由谁承担、项目主数据从哪里来、离职和转组后历史记录如何处理、系统升级是否影响自定义报表。工具采购成本只是总成本的一部分,实施、培训、治理和持续运营同样需要纳入评估。
如果现有平台已经覆盖任务、项目和人员协作,可以先评估是否能够在现有流程中补齐工时记录与复核,不必默认另建一套系统。相反,如果现有工具无法满足审计、权限或跨项目分析要求,继续堆叠表格和手工脚本也可能越来越贵。
5. 实施过程中要明确的取舍
(1)精细度与填写成本的取舍
记录越细,理论上越容易分析,但员工也需要投入更多时间做分类和补充。取舍原则不是“越细越好”,而是“多出来的区分是否改变决策”。对项目预算核算有直接影响的维度值得保留;只为展示细节、却不会采取行动的维度应谨慎增加。
(2)即时性与工作连续性的取舍
要求每项工作结束后立即记录,可能提高记忆准确度,也可能频繁打断顾问的现场沟通。可按工作节奏选择当天简记、次日上午补齐或阶段性记录,但应避免跨周和月底长时间补录。记录时点要服务于准确性,也要尊重交付场景。
(3)自动化与人工解释的取舍
自动校验适合发现时间重叠、项目超预算和长时间未提交等明确异常,不适合自动判断复杂工作是否属于返工或范围变更。自动化负责筛选,负责人负责结合项目背景解释。完全依赖人工会增加成本,完全依赖规则则可能误伤正常工作。
(4)统一口径与业务差异的取舍
全组织统一口径便于横向比较,但不同业务线的工作结构可能差别很大。可统一项目、人员、日期、时长和核心工作类型等基础字段,允许业务线在经过治理审批后增加扩展字段。扩展字段需要有负责人和复盘周期,避免逐渐演变成另一套不兼容分类。
(5)透明分析与隐私保护的取舍
工时数据涉及个人工作安排,组织需要明确谁能看个人明细、谁只能看汇总、报表保存多久、数据是否用于绩效或薪酬决策。权限越宽,管理者越方便;但过度开放可能降低信任。应以履行工作职责所需为原则,提供必要访问,而不是默认全员可见所有明细。

八、结语:让工时数据回答一个实际问题
1. 工时表最重要的不是精确到分钟,而是能够解释偏差
日报工时的独特价值,不是把每个人的每一分钟都变成可见数据,而是让团队更早知道投入发生在哪里、偏差为什么出现、下一步由谁处理。对实施团队来说,客户等待、范围变化、返工和跨项目冲突,往往比单纯的个人日时长更能说明交付风险。
2. 下一步先做一个小实验
如果团队准备启动工时流程优化,我建议先挑一类典型项目,测量两到四周基线;确定三到五个真正影响决策的字段;写出分类正反例;设定每周异常复核责任人;在试点结束时同时核算节省的统计时间与新增的管理成本。
最后用一个问题判断是否继续扩围:这套记录机制有没有让团队更早采取一项具体行动,例如重新确认客户交付责任、调整项目排期、控制范围变化或补充团队容量?如果没有,先改反馈闭环和记录口径,不要急着增加字段、审批层级或报表数量。
常见问题解答(FAQ)
1. 实施团队的日报工时表应该怎么设计,才能既能统计又不增加一线负担?
我负责一个十几人的实施团队,过去要求大家每天填开始时间、结束时间、客户、任务、阶段和备注,结果表格很完整,实际却经常拖到周五补填。日报工时到底该收集哪些字段,才能让管理者看得懂、员工也愿意填?
先从管理决策倒推字段,而不是把能记录的信息全部塞进表格。一个可落地的起步版本通常只需要日期、项目或客户、任务类别、投入时长、进展或阻塞;人员信息尽量从账号自动带出,任务名称优先从已有任务清单中选择。
任务类别可控制在需求沟通、实施配置、数据处理、培训交付、问题处理、内部协作等少数选项,避免每个人各写一套。一个便于试点的示例是:单条记录不超过6个必填字段,时长按半小时或一小时为单位,备注只在存在阻塞、偏差或重要交付时填写。判断字段是否值得保留,可以问:这个字段会触发什么管理动作?
如果填了也没人查看、不会影响资源安排或项目复盘,就先删掉。
2. 日报工时应该要求当天填写,还是允许每周集中补录?
我发现团队成员在客户现场时常常顾不上记工时,晚上回去又容易忘,最后只能凭印象补。可如果强制当天填写,又担心影响交付;这两种方式该怎么取舍?
建议把当天记录作为默认要求,但给现场工作和紧急交付留出可控的补录窗口,而不是在“实时填写”和“周末回忆”之间二选一。试点时可以设定每天下班前完成记录、次日上午固定时间前允许修正,超过窗口则标记为补录,并记录补录日期。这样既保留近期记忆的准确性,也能识别流程是否与现场节奏冲突。
比如连续两周查看数据,如果超过约两成记录都在次日之后补录,就不要先追责,应检查移动端填写是否顺畅、任务分类是否难选、填写提醒是否打断客户工作。补录率是流程诊断指标,不宜直接等同于员工态度。
3. 工时表的数据怎么用于项目成本和资源评估,而不是变成考勤监控?
我担心收集工时后,管理层只盯着谁填得多、谁填得少,团队也会开始把零碎工作凑成漂亮数字。工时数据怎样分析,才能帮助项目排期和资源决策,而不是制造新的考核压力?
分析时应看项目和任务类别的投入结构,不要把个人填报时长直接当作绩效排名。可先将估算工时与实际工时按工作包对照,再识别偏差集中在哪些环节。例如某类客户部署连续数个项目都超出估算,就应复查环境准备、数据清洗或验收等待是否被低估,而不是简单要求实施人员提速。
一个实用的试点口径是按周查看项目投入、计划偏差、阻塞等待和返工工时,并为异常数据抽样核对任务记录与交付节点。需要强调,工时只能解释投入,不能单独证明产出质量;应与里程碑完成情况、缺陷返工、验收结果一起看。若团队知道数据用于容量预测和报价校准,通常比用于个人排名更容易形成稳定、真实的记录习惯。
4. 日报工时落地试点要运行多久,怎样判断流程优化确实有效?
我准备在一个实施小组先试用工时表,但担心试点结束后只留下几张表,没人能说清效果。应该先记录哪些基线,试点多长时间,达到什么结果才值得推广?
可以先用两周记录现状,再用四周运行优化后的流程;这六周是便于观察的试点安排,不是适用于所有团队的固定标准。开始前至少记录填报及时率、单人每日填报耗时、补录比例、项目估算与实际投入偏差,以及周报整理所需时间。试点结束后用同一口径比较,并抽查少量记录是否能对应到真实任务和交付节点。
比如及时率提高、整理时间下降,同时估算偏差没有恶化,才说明流程可能真正变轻且有用;如果表格填写更快,但大量记录都落在“其他”类别,数据仍不足以支持决策。推广前先处理最常见的三个问题,例如字段过多、任务分类不清、移动端操作不便,再决定是否扩大范围。
核心关键词
文章包含AI辅助创作:日报工时落地方案:实施团队开展工时表的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582869
读者评论
我们团队也遇到过月底集中补录,后来改成每天收工前留几分钟填写,确实更容易想起具体做了什么。不过客户临时改期、等待资料这类情况,分类口径还是需要主管和顾问先对齐。
我比较认同异常记录优先复核。逐条审批看着严谨,但项目多时很容易变成点通过。想知道试点阶段的抽样比例怎么定,才能既不增加太多管理负担,又能发现重复记账和分类偏差?
工时数据拿来做容量规划有帮助,但跨项目比较时还得考虑项目阶段和客户配合程度。若只看投入小时数,复杂项目容易显得效率低,最好能和交付质量、范围变更一起看。
