项目工时实操方法:实施团队提升工时表效率的流程优化方法与模板

项目工时表最常见的失败,不是员工忘记填,而是团队把“填了多少小时”误当成“项目到底花了多少成本”。实施顾问每天在客户现场、远程会议、内部协作和差旅之间切换,如果工时只能按天补录、任务名称又与交付阶段脱节,月底即使收齐了表格,项目经理仍然回答不了三个问题:预算为什么超了、哪类工作被低估、下个项目应该怎样报价。要提升实施团队的工时表效率,重点不是催得更勤,而是把工时记录嵌入项目流程,让记录时间足够短、口径足够一致、数据能够触发行动。

一、先讲结论:工时表效率来自流程设计,不来自提醒频率

1. 先定义“有效工时”,再谈填报率

在我看来,实施团队的工时表至少要同时满足三个条件:员工能在工作发生后低成本记录,项目负责人能按任务和阶段核对,管理者能把记录用于排期、成本和交付决策。单纯追求“全员按时提交”,很容易得到一张按时率很高、决策价值很低的表。

我通常把工时数据分成四层看:是否记录、是否及时、是否归类准确、是否能用于管理动作。前两项决定数据完整性,第三项决定数据可比性,最后一项决定记录有没有经营价值。团队只关注提交率,常常在第一层停留太久。

观察层次 管理问题 可用指标 常见误判
记录覆盖 实际工作是否进入工时表 有效记录覆盖率 把提交人数当成覆盖率
记录时效 记录是否接近工作发生时间 次日补录率、平均延迟 月底集中补录也算及时
归类质量 不同项目、阶段、任务是否口径一致 待分类工时占比、退回修正率 任务名称很多就认为分类精细
决策转化 数据是否影响排期和成本判断 工时偏差闭环率、预测修正次数 报表数量多就认为管理有效

对于实施团队,我建议先把“有效记录覆盖率”和“次日补录率”作为基础指标,再逐步引入阶段偏差、返工工时和客户等待时间。不要一开始就搭建十几张仪表盘;数据口径不稳时,图表只会让误差看起来更专业。

2. 目标不是把每一分钟都记下来

工时记录的价值是解释资源投入,不是监控员工的每一次切换。以十五分钟为粒度,看起来精确,实际可能增加拆分负担,让顾问把时间花在凑记录上。对于多数实施项目,按三十分钟或一小时归集更容易兼顾可操作性与管理用途;涉及计费、合规或高频支持的业务,再按实际合同要求调整。

我更看重“能解释偏差的精度”,而不是表面上的分钟精度。如果团队无法区分配置、培训、数据清洗和返工,把每项填到十五分钟也不会提高报价准确度。先把分类拆对,再讨论记录粒度。

3. 推荐的最小闭环

一套能运行的工时流程,应当包含任务准备、工作中记录、每日确认、每周复核和月度校准。每个节点都要有明确责任人和异常处理方式。若某个节点只靠“大家注意一下”,它就不是流程,只是口头愿望。

  1. 任务准备:项目经理为交付阶段建立任务结构,员工不需要每次从空白表格开始。
  2. 工作中记录:顾问在工作结束或当天收尾时登记工时,并选择项目、任务和工作类型。
  3. 每日确认:员工核对漏项、重复项和跨项目分配,优先处理当天信息。
  4. 每周复核:项目负责人检查异常投入、未归类时间和计划偏差,不逐条盘问正常工时。
  5. 月度校准:交付负责人将实际投入与估算、合同范围和变更记录对照,更新下一批项目基线。

这条链路的关键不是多一个审批层,而是让异常尽早被看见。月底才发现某阶段超出预算,通常已经错过调整范围、增派资源或与客户沟通变更的窗口。

二、实施团队为什么容易把工时表做成负担

1. 工作现场天然是碎片化的

实施人员的工作往往不在一个稳定工位完成。上午可能在客户现场核对流程,下午远程配置系统,晚间参加跨时区会议;同一天还会插入售前答疑、内部方案评审和客户问题处理。若记录入口只在桌面端,或必须先找到复杂的项目路径,填报就会被推迟。

推迟记录带来的问题不止是遗忘。人的记忆会把同一阶段的不同活动压缩成一个模糊印象,最后容易把“等客户提供数据”“内部协调”“实际配置”合并成一个笼统条目。管理者看到总工时,却无法识别资源究竟消耗在哪里。

2. 项目结构与实际工作结构不一致

项目计划通常按交付阶段组织,例如调研、蓝图、配置、测试、培训和上线;员工实际工作却按客户问题和临时事项发生。项目任务结构如果只沿用合同目录,就可能没有“数据返工”“额外培训”“环境排查”等真实工作入口,员工只能选一个最接近的任务,导致分类失真。

反过来,任务拆得过细同样会出问题。若每个客户问题都建一条任务,顾问每天要在几十个相似选项里搜索,记录负担上升,管理者还要维护不断膨胀的任务列表。好的任务结构不是越细越好,而是能够支持比较、归因和行动。

3. 目标冲突会诱发“好看数据”

如果工时被直接用于员工绩效排名,员工会自然调整记录行为:把超时工作记到不敏感类别,把等待时间压缩,或者把实际发生的返工记成计划内配置。数据看似整齐,却失去预警作用。管理者如果再用这些数据证明项目“没有超预算”,就会形成错误反馈。

我不建议把工时总量简单等同于个人效率。实施项目中,任务难度、客户配合度、系统环境、跨团队依赖和经验差异都会影响投入。工时适合用来理解工作量和成本,不适合单独作为评价个人贡献的尺度。

4. 补录机制把管理成本推到月底

不少团队以为“每周补一次”已经足够,结果月底集中发现项目归属错误、员工记不清实际日期、审批人不知道怎样修正。补录越晚,核对越依赖猜测,管理人员也越容易陷入逐条追问。若月底审核一个项目需要反复询问多人,真正的问题通常不是审核不认真,而是过程里没有形成可追溯的异常处理。

判断是否该调整流程,可以观察两个现象:一是记录延迟是否集中在特定角色或项目阶段;二是补录后被修改的比例是否高于日常记录。前者说明入口或安排不适配,后者说明任务口径或规则不清。

项目工时实操方法:实施团队提升工时表效率的流程优化方法与模板

三、常见误区:为什么“更严格”有时让数据更差

1. 把填报率当成最终目标

填报率回答的是“有没有交”,并不回答“交得是否可信”。员工当天填了八小时,但全部选成“项目支持”,管理者仍无法看出哪个阶段超时。更稳妥的做法是把填报率作为门槛指标,再结合分类质量和异常闭环评价流程。

例如,一个团队月度提交率达到百分之九十八,但“其他”类别占总工时的百分之二十五,且项目负责人每月都要手工拆分,这并不能说明流程高效。提交率合格而分类质量不合格,应该被视为流程仍未完成。

2. 让员工自己理解模糊规则

“客户沟通记客户支持,内部沟通记项目协作”这类表述看似直观,遇到具体场景却会产生歧义:客户会议中的方案确认算需求调研还是项目管理?实施顾问与产品团队讨论缺陷,算客户项目工作还是内部支持?没有例子,团队成员就会各自建立口径。

解决方法不是写一份更长的制度,而是补充少量边界案例。规则应回答“发生什么时选哪一类”,并明确无法判断时的临时选项和后续纠正方式。

3. 用审批堵住每一个错误

每条工时都要经过经理审批,会制造不必要的排队。常规记录由员工自检、系统校验;项目负责人集中查看异常,才更符合管理成本。审批资源应投向高风险记录,例如跨项目长时间投入、非工作日集中记账、任务预算明显超出和大量修改历史记录。

如果所有记录都要经理逐条确认,管理者容易形成“批完就算负责”的错觉。实际上,工时数据的责任应分层:员工负责真实性,项目经理负责项目归属和阶段偏差,交付管理负责口径与基线。

4. 把“忙”解释为“有效产出”

一个项目投入增加,可能代表范围扩大、客户资料不完整、方案反复、环境故障,也可能是团队熟练度不足。若只看工时总量,管理者无法判断应该增加人手、调整计划,还是发起范围变更。

建议把工时与任务状态、问题单、变更记录和客户等待状态关联。关联不意味着把所有系统数据堆在一起,而是让超时记录能回答:工作在什么阶段发生、受什么因素影响、是否属于合同范围。

5. 把自动化理解成“系统替我猜”

自动补全、日历同步、任务默认值确实能减少重复输入,但系统不能可靠判断一场会议到底属于哪个项目目标,也不能仅凭任务时长推断工作完成质量。自动化应负责减少点击与重复录入,分类判断仍要有清晰规则和人工校正。

我更倾向于先自动带出项目、日期、负责人和任务候选项,再由员工确认工作类型与实际耗时。系统若自动写入未经确认的时长,可能把排期时间误当作真实投入,形成看似精确的虚假数据。

四、专业判断逻辑:怎样设计既轻又可用的记录口径

1. 用“管理问题”反推分类,而不是从组织架构出发

工时分类应服务于决策。若管理者想回答“需求调研是否被低估”,就需要让调研投入能够稳定识别;若想识别额外范围,就需要单独记录变更工作;若要估算客户培训成本,就不能把培训全部混入项目支持。

我通常先列出项目复盘时必须回答的五到七个问题,再设计分类。问题数量太多,容易形成过度分类;问题过少,数据又无法解释成本结构。分类应从关键决策反推,而不是把部门名称、岗位名称和任务名称混成一套标签。

管理问题 建议分类维度 避免的设计
哪一阶段超出估算 项目阶段 只用“实施工作”作为一个大类
工作是否超出合同范围 范围属性或变更标识 把变更工时混入常规配置
时间花在直接交付还是协调上 工作类型 把所有会议都记为会议
等待是否造成计划延误 阻塞原因与等待状态 要求员工把等待时间伪装成工作时间

2. 控制分类数量,优先稳定而非全面

对于中型实施团队,我通常建议先采用“项目阶段+工作类型+范围属性”的轻量结构。阶段用于横向比较,工作类型用于成本解释,范围属性用于合同和变更判断。若每条记录还要求填写客户、部门、产品模块、问题类型、是否计费、是否远程等多个字段,员工会把填报当作数据录入项目。

字段数量可以按一次记录的实际耗时验证。找五到十名一线顾问完成真实工作记录,统计从打开入口到提交所需时间。若中位数超过一分钟,或需要连续搜索多个下拉列表,应优先减少必填项、调整默认值或优化任务结构。

3. 为特殊工作建立明确入口

实施工作中至少要能辨认计划内交付、客户问题处理、内部返工、范围变更、售前支持和团队培养等活动。并非每个组织都需要把它们拆成独立项目,但应能区分哪些投入进入项目成本、哪些属于组织能力建设、哪些需要客户确认。

“其他”可以保留,但不宜成为常用主类别。若它持续占比偏高,应每月抽样查看记录内容,再决定是新增类别、优化说明,还是培训团队正确选项。不要因为少数模糊场景就一次新增十几个分类。

4. 设置合理的时间粒度与修订窗口

记录粒度应与业务节奏匹配。对项目交付成本分析,三十分钟到一小时的归集通常足以支持阶段判断;对按小时计费的专业服务,可能需要更细粒度并遵循合同口径。无论选择哪种粒度,都要明确最小记录单位、跨日工作的处理方法和修订期限。

修订期限也不宜无限延长。建议员工在工作发生后的一个工作日内完成确认,项目经理在每周固定时间处理异常,历史记录的重大修改保留原因。这个机制既减少月底回忆,也避免为了追求“零错误”而让记录无法关闭。

5. 将异常规则做成可解释的阈值

阈值不是用来自动判定员工做错,而是用来提示需要核对。例如,某任务实际投入达到估算的百分之一百二十、同一项目连续两周超出计划、单日跨项目记录超过一定数量,都可以触发复核。阈值应根据项目规模、合同模式和团队历史数据调整,不宜照搬其他企业的数字。

复核时先问事实,不先问责任:是否新增范围,是否存在客户等待,是否有技术风险,估算是否缺少前置条件。只有把原因分类,数据才会反过来改善计划,而不是变成问责清单。

项目工时实操方法:实施团队提升工时表效率的流程优化方法与模板

五、工时流程模板:从任务建立到月度复盘

1. 项目启动时:先把任务结构搭到“能记录”

项目经理在启动阶段应建立一套足以承接真实工作的任务结构。建议先按交付阶段建一级任务,再为高频或高成本工作建二级任务。对低频事项,不必每次创建新任务,可以使用受控的临时类别,并由项目经理定期归并。

任务结构至少需要注明:任务名称、所属阶段、责任角色、计划工时、是否属于合同范围、完成标准。若任务没有明确完成标准,后续工时偏差很难区分是估算不足,还是任务范围定义不清。

字段 填写示例 设计目的
任务名称 客户主数据清洗与导入验证 让员工能快速判断该记录归属
所属阶段 数据迁移 支持阶段预算对比
工作类型 配置、验证、培训、协调、返工 解释实际投入构成
计划工时 按项目估算填写 形成偏差预警基线
范围属性 合同内、变更待确认、内部投入 区分成本承担和范围风险
完成标准 抽样记录通过校验且客户确认 避免只有工时、没有交付结果

2. 每日记录时:采用短流程,而不是长说明

员工填写一条工时,最好只需回答四件事:在哪个项目、做了什么、投入多久、是否存在异常。备注只在出现偏差、阻塞、范围变化或需要交接时填写。若每条正常工作都要求写一段日报,信息量会迅速膨胀,员工会复制粘贴,真正重要的例外反而被淹没。

一个可直接采用的记录模板如下。表单字段可根据团队工具能力调整,但不要把非必要信息全部设为必填。

字段 是否必填 填写规则 例子
日期 是 默认当天,允许在修订窗口内调整 工作发生日期
项目 是 从当前参与项目中选择 客户甲实施项目
任务 是 优先选已有任务;无匹配项时申请补充 业务流程配置
投入时长 是 按团队约定粒度填写 1.5 小时
工作类型 是 使用统一选项 配置、培训、返工
范围属性 建议必填 标记合同内、变更或内部投入 变更待确认
异常说明 条件必填 仅在超时、阻塞、返工或范围变化时填写 客户源数据格式与确认版本不一致

3. 每日收尾:用自检清单代替催填消息

每日收尾不必超过几分钟。员工核对当天日历、任务记录和项目沟通,确认是否漏记、重复记或记错项目。对于跨项目工作,应按实际投入拆分;若只能合理估算,应在备注中标明估算原因,不要假装精确到无法证明的分钟。

  • 今天参与的客户会议、远程会议或现场工作是否都有归属?
  • 同一时段是否被重复分配到两个项目?
  • 项目支持是否需要进一步区分为配置、培训、问题处理或协调?
  • 是否发生返工、等待、额外范围或临时售前支持?
  • 填写的时长是否与个人工作安排基本一致?

团队负责人应把检查设计成轻量提醒,而不是公开点名。对于漏记频繁的个人,先判断是入口难用、任务结构不合适、工作安排过载,还是执行习惯问题,再采取对应措施。

4. 每周复核:聚焦异常,不做全量审计

项目经理每周检查项目层面的异常即可:实际工时与计划差异、范围外投入、长时间阻塞、分类集中在“其他”、记录大幅延迟、同一任务重复返工。对于稳定且符合计划的记录,不需要逐条复述。

建议把周复核结果记录为“发现,原因,动作,责任人,截止时间”。如果发现某阶段投入偏高,却没有对应动作,复核就只是读报表。动作可以是确认客户范围、拆分任务估算、调整下周资源、补充数据质量检查或请求技术支持。

5. 月度复盘:把实际投入变成下一项目的基线

月度复盘应将实际投入和计划、合同范围、变更单、交付质量放在一起看。一个阶段超出预算百分之二十,不能直接得出“以后加百分之二十”的结论;需要先判断偏差是否重复出现、原因是否具有可迁移性、客户规模与方案复杂度是否相近。

较有效的做法是建立项目类型基线,例如标准化部署、复杂数据迁移、多组织流程整合等。对每类项目记录范围条件、客户数据准备程度、关键工作量区间和常见风险。新项目估算时依据相似条件修正,而不是拿所有项目的平均值套用。

六、案例与数据观察:一支实施团队如何减少补录与误分类

1. 案例口径:用情景模拟解释流程变化

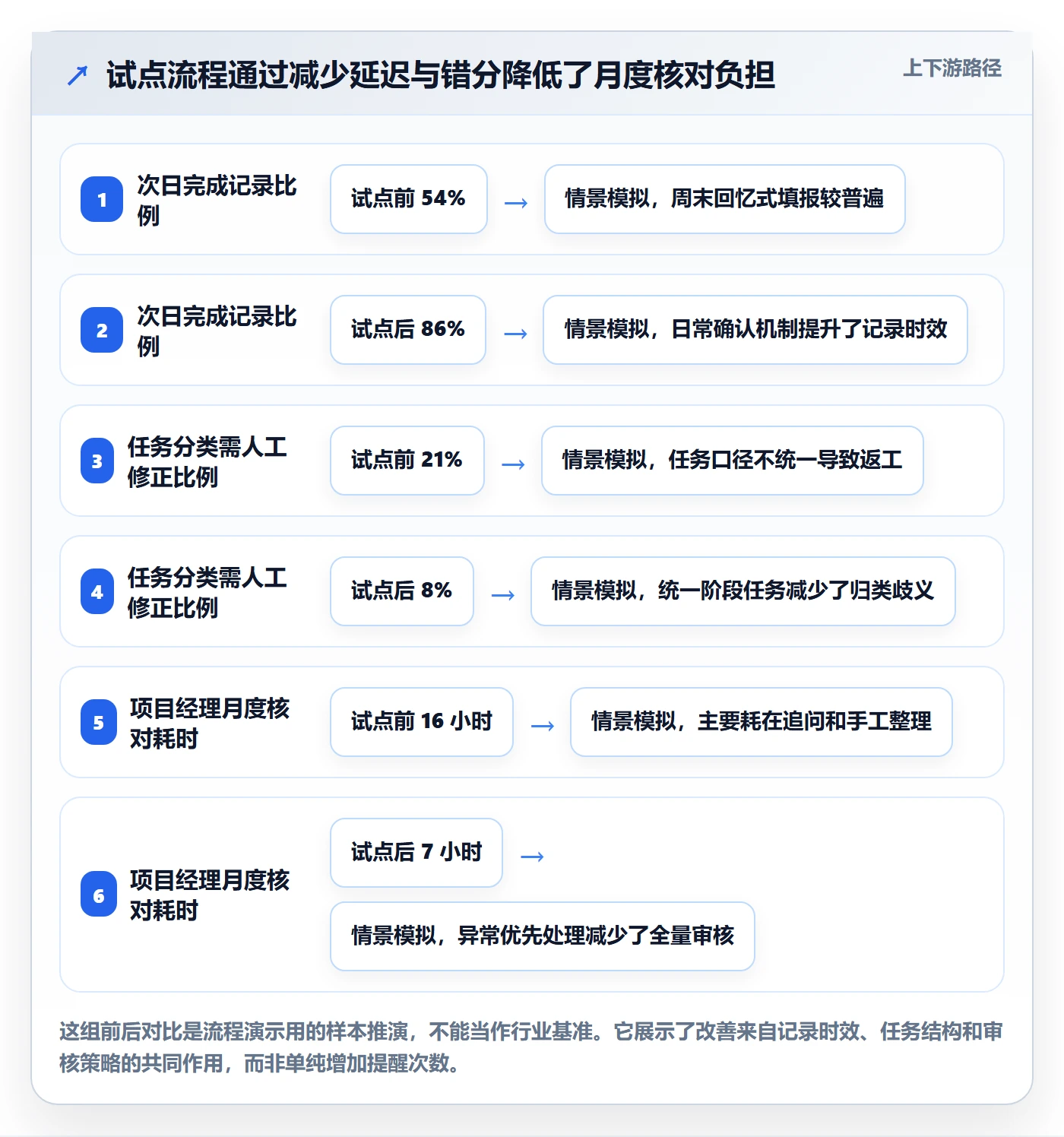

下面的案例是依据常见交付流程构造的情景模拟,用来展示优化方法如何验证,不代表某家企业的真实经营数据。团队规模为一百二十人,包含实施顾问、项目经理和交付支持人员;同时运行二十多个客户项目,工时原来通过每周汇总表提交。

试点前,团队每周五提醒员工回忆本周工时,项目经理月底再统一检查。数据主要有三类问题:任务名称不一致,“其他”类别占比较高,发生超时后没有固定的原因归档。结果是提交率看起来尚可,项目经理却仍需通过聊天记录和会议日历补全信息。

2. 改动不是加字段,而是重新分配责任

试点中,团队没有要求员工填更多背景说明,而是调整了三个环节:一是为每个项目统一阶段任务;二是要求员工在次日中午前确认前一工作日记录;三是让项目经理只处理超出阈值的异常,并按原因分类。执行四周后,团队按相同项目范围和相近工作量做前后对照。

在情景模拟的测量口径里,“有效记录”定义为能匹配项目、任务、时长和工作类型的记录;“核对耗时”指项目经理每月处理工时异常与补录问题的总时间。如此定义的好处是,效率变化不被单纯的提交率遮蔽。

项目工时实操方法:实施团队提升工时表效率的流程优化方法与模板

3. 观察偏差时,先看工作结构,再看个人执行

试点后仍有一类项目偏差明显:数据迁移阶段工时高于计划。进一步检查发现,客户提供的数据多次更换格式,顾问重复清洗和验证。若只把“数据迁移超时”归因于员工效率低,管理者会错误地加快操作速度;真正有效的动作是把数据准备标准提前到启动阶段,并建立客户确认版本。

这说明工时数据的价值,不是告诉管理者“谁花了多少时间”,而是帮助团队发现投入变化的结构性原因。项目阶段是结果位置,阻塞、返工和范围变化才是解释变量。复盘时至少抽查一批高偏差记录,才能判断应调整估算、流程还是合同沟通。

4. 一个实用的偏差拆解方法

我建议把高于计划的工时拆为五种原因:估算不足、客户输入不完整、范围增加、内部返工、外部依赖等待。每项都要能对应后续动作。若无法归入以上类别,可暂列“待确认”,但每月要回看比例,避免“待确认”成为新的黑箱。

偏差原因 识别线索 建议动作
估算不足 相似项目同一任务持续超计划 更新项目类型基线与估算说明
客户输入不完整 资料缺失、反复确认、版本变化 提前设置资料清单和冻结节点
范围增加 原计划外新增流程、报表或培训 记录变更、评估影响并确认商务边界
内部返工 配置或交付成果重复修改 检查评审点、质量门槛和交接质量
外部依赖等待 环境、权限、接口或第三方响应延迟 登记阻塞起止时间并调整排期承诺

七、工具与系统怎么选:先验证流程,再决定自动化范围

1. 先确定现有工具能否承接基本闭环

选择工时管理工具时,先验证三个实际场景:员工能否快速找到项目任务,项目经理能否查看预算与实际差异,管理者能否按阶段、工作类型和范围属性汇总。若连这三件事都不能稳定完成,先不要讨论复杂的人工智能分析或全自动排班。

对于已有项目协作平台的团队,优先检查其任务、成员、工时和报表能力能否衔接,减少在多个表单间重复录入。工具是否支持移动端、权限隔离、历史修改追踪和导出,也要纳入评估。实施人员经常在客户现场工作,移动端体验不是锦上添花,而是影响记录时效的基础条件。

2. 以中大型组织为例,关注治理而不是功能清单

以 PingCode 为例,中大型企业及一百人以上的组织通常会更关注跨项目资源视图、角色权限、流程配置、项目与任务关联、汇总分析以及数据治理。选择时不应只看演示界面,而要用一个真实项目验证:员工是否能在一分钟左右完成记录,项目经理是否能按阶段识别超支,管理者是否能区分合同内工作与变更投入。

试用时要让一线实施人员、项目经理和财务或经营管理人员共同参与。只有管理员觉得配置灵活,不代表一线愿意使用;只有员工觉得入口简单,也不代表数据能够支持成本复盘。至少选择两个不同复杂度的项目验证,避免试点项目过于简单,无法暴露真实问题。

3. 先做小范围试点,定义退出条件

工具试点建议覆盖一个标准项目和一个复杂项目,周期至少跨过一次完整周复核和一次月度复盘。试点开始前记录基线:平均记录延迟、人工修正比例、项目经理核对耗时、“其他”类别占比、工时偏差闭环情况。

退出条件要提前写清楚,例如记录操作时间是否可接受、核心字段完整率是否达到团队约定、异常是否能被负责人处理、数据是否能导出并用于经营分析。如果试点只是收集满意度,最后很容易因为“大家觉得还可以”而上线,却无法证明问题真的改善。

4. 自动化从低风险重复动作开始

适合自动化的工作包括默认日期、常用项目候选、任务关联、提醒、重复记录检测、超时阈值提示和周期汇总。风险较高的做法包括系统自动判断员工正在做哪个项目、自动把会议时长全部计入工时、未经确认自动修改历史记录。

实施团队在自动化上的优先级可以是:先减少搜索和重复输入,再提高异常发现速度,最后才考虑预测性分析。预测模型需要足够稳定的历史数据和一致的项目类型定义;若输入数据口径还在变,预测看起来精确,实际误差可能更大。

八、不同团队阶段的行动建议与取舍

1. 刚开始做工时管理:先从少量项目跑通

若团队过去没有稳定记录习惯,不要立刻要求所有项目、所有角色采用复杂模板。先选一个项目类型明确、项目负责人愿意复盘、团队规模可控的项目进行试点,核心目标是验证任务结构和填报入口。

此阶段应优先保证口径一致与记录及时,不必追求精细成本核算。可以先使用三个维度:项目阶段、工作类型、是否发生偏差。待团队能稳定执行后,再细分范围属性、等待原因和变更状态。

2. 项目很多、资源共享频繁:优先解决跨项目冲突

当顾问同时服务多个项目时,单个项目的工时准确并不够,组织还需要看资源是否超载、优先级是否冲突、关键角色是否被重复安排。此时应把项目工时与资源计划结合,但需要区分“计划投入”和“实际投入”,二者不能混为一项。

取舍上,宁可先看周级别的资源分布,也不要过早追求分钟级利用率。实施工作包含沟通、临时问题和上下文切换,过度优化利用率可能压缩必要的方案评审、交接和学习时间,反而增加返工。

3. 项目按工时计费:提高证据链要求

若合同按实际工时结算,记录需要符合合同约定的时间单位、工作说明、审批责任和客户确认机制。内部管理口径可以比合同更细,但对外提交的数据必须能回溯到工作内容、日期和授权人员。

这类团队的取舍与固定价项目不同:更细的记录可能带来更高的合规价值,但必须增加员工操作便利性和客户确认流程。不要为了省事把所有工作写成“实施支持”,也不要只保留内部账目而无法回答客户对具体工作内容的核对问题。

4. 固定总价项目:重点识别范围与返工风险

固定总价模式下,工时往往不直接决定收入,却直接影响项目毛利和资源安排。应优先区分计划内交付、客户新增范围、内部返工和等待成本。若变更没有独立标记,团队可能在复盘时把客户新增工作误判为估算失败。

这类项目的记录重点不一定是每个员工投入多少,而是阶段实际投入与预算差距,以及差距能否通过范围确认、客户准备度和质量措施改变。项目经理应在偏差达到预警线时就沟通,而不是结项后才解释。

5. 多地区或多业务线团队:先统一底层口径,再保留本地差异

不同地区的工作习惯、客户流程和合同要求可能不同。强行要求所有团队使用完全相同的任务名称,容易产生形式统一、实际不符。可以统一项目阶段的定义和核心工作类型,同时允许本地扩展项,但扩展项必须能映射回统一分类。

如果统一口径太宽,管理层无法横向比较;如果统一得过细,一线团队会绕开规则。建议设定一个共享的核心字段集,再通过项目类型模板承接差异,定期检查扩展字段是否真的产生管理价值。

6. 什么时候不值得增加工时记录复杂度

并非所有团队都需要精细到任务级。若项目周期很短、工作内容高度重复、成本主要按固定套餐核算,细致工时录入的管理收益可能低于操作成本。此时可以按项目、阶段或服务类别记录总量,并通过抽样复盘校准成本。

判断是否值得细化,可比较两项:新增记录带来的决策收益,以及录入、审核、维护分类的总成本。如果团队每月花大量时间维护分类,却没有据此调整估算、资源或范围管理,说明分类设计可能超出实际需要。

团队场景 优先目标 适合的记录粒度 主要取舍
初次建立工时流程 形成稳定习惯 项目阶段级 暂时牺牲细分分析,换取执行率
多项目共享人员 资源负荷与冲突管理 项目加任务级 提高排期透明度,避免过度监控
按时结算服务 账单可核验 依合同粒度 增加记录要求,换取结算依据
固定价交付 成本和范围风险识别 阶段加范围属性 聚焦偏差原因,不追求每分钟核算
高度重复短周期服务 服务成本抽样校准 服务类别级 降低录入成本,接受一定估算误差

九、落地检查清单:用四周完成一次小步优化

1. 第一周:盘点问题,不急着改工具

抽取近一个月的工时记录,统计记录延迟、分类分布、退回修改、集中补录和项目经理核对耗时。访谈一线人员时,不要只问“你觉得表格好不好用”,而要让他们现场完成一条真实记录,并观察在哪一步卡住。

同时检查项目任务结构,找出任务名称重复、含义模糊和频繁使用“其他”的位置。盘点结果应形成一页问题清单,按影响和改动成本排序,避免讨论扩散成全面重建系统。

2. 第二周:定义口径与异常规则

由交付管理、项目经理和一线顾问共同确认核心分类,写出常见场景示例、边界案例和无法判断时的处理方式。对每个分类提出一个检验问题:未来复盘时,这个字段能否支持某个明确决策?若不能,就考虑删除或改成非必填。

异常规则应少而清晰。可以从超预算比例、补录延迟、待分类占比和范围外投入几个维度试起。阈值先用于提醒和复核,不作为自动扣分规则。

3. 第三周:在真实项目中试运行

选取一项标准项目和一项复杂项目,真实运行每日确认和每周复核。试点人员应覆盖经常出差、同时参与多个项目和项目经理角色,因为这些场景最容易暴露流程问题。

每天记录一线反馈,但不要当天就为每个个别需求改字段。先区分共性阻碍与个人偏好,再在周末集中调整。若每个人都能提出不同字段,说明任务结构和分类设计可能缺少清晰边界。

4. 第四周:用结果决定保留、删除或扩展

评估四项结果:一线完成记录的操作时间是否下降,次日记录比例是否提高,项目经理手工修正是否减少,异常是否能形成责任明确的后续动作。若只改善了提交率而没有改善分类质量,应优先调整字段说明与任务模板。

试点结束后形成简短的流程说明,写清楚谁负责建任务、谁确认记录、谁处理异常、何时关闭周期、如何修订历史记录。流程说明应以一页图或一张表为主,复杂制度可作为补充,不要要求一线人员先读长篇制度才能开始工作。

5. 可直接使用的周复核模板

复核项目 本周观察 原因判断 后续动作 责任人 截止时间
阶段工时偏差 实际投入与计划差异 估算、范围、返工或等待 更新计划或发起范围沟通 项目经理 填写日期
补录与修正 延迟记录及退回数量 入口、任务口径或个人习惯 优化模板或安排辅导 流程负责人 填写日期
“其他”类别 占比及典型记录 分类缺失或选项难理解 补充边界说明或归并类别 项目经理 填写日期
范围外投入 未确认变更工时 客户新增要求或边界不清 记录影响并沟通确认 交付负责人 填写日期
异常闭环 上周动作完成情况 责任不清或依赖未解决 升级风险或调整期限 指定责任人 填写日期

十、总结:把工时表从“月底报数”变成项目的早期预警器

1. 最重要的不是收集更多数据,而是减少无法解释的投入

实施团队的工时表真正有价值的地方,不是让管理者知道每个人每天忙了几小时,而是让项目团队更早发现估算偏差、范围变化、客户输入不足和内部返工。数据只有连接到行动,才会从行政记录变成交付能力。

我建议把优化顺序记成一句话:先统一任务口径,再缩短记录延迟;先处理异常,再扩展分析;先验证一线负担,再增加自动化。如果顺序反过来,团队很可能得到一套更复杂、却没人愿意认真使用的表格。

2. 下一步从一个真实项目开始

今天就可以选一个正在执行的项目,抽查最近一周的工时记录,标出三类问题:无法归类、事后补录、偏差没有原因。然后与项目经理和两名一线顾问一起重写任务模板,试行一周,并记录填写耗时、修正次数和异常闭环情况。

先让一条记录能被员工快速填对、被项目经理快速看懂、被管理者用于一个明确决策。做到这一点之后,再推广到更多项目。高效工时流程不是把人变成计时器,而是让团队更早看见工作正在偏离计划,并有足够时间采取行动。

常见问题解答(FAQ)

1. 实施团队的工时表应该按什么粒度填写?

我负责的实施项目既有客户沟通、配置开发,也有内部协调,填得太粗看不出时间花在哪儿,填得太细又像在写流水账。有没有一种既能复盘、又不会让团队每天多花很多时间的填写粒度?

建议按“可判断产出或下一步动作”的任务粒度填写,而不是按每个零散动作计时。例如,把“客户现场支持”拆成“梳理接口字段差异”和“验证单点登录配置”,但不必把每次消息沟通单独登记。一个可执行的试行标准是:单条工时通常对应约半小时至半天的工作;同一事项当天多次处理,可以合并记录,并注明结果或阻塞点。

团队可先试行两周,检查工时是否能回答“时间主要花在哪类交付、返工还是等待”这两个问题;答不出来就调整任务分类,而不是继续增加填写字段。

2. 怎样设计工时分类,才能区分交付、返工和等待?

我发现团队的工时都填在“项目实施”下面,月底看起来人人很忙,却说不清时间为什么超了。尤其是需求变更、缺陷修复和等客户确认经常混在一起,我该怎么分类才有复盘价值?

工时分类要能支持决策,建议至少区分计划内交付、需求变更、缺陷或返工、沟通协调、等待与内部管理,并给出简短定义。比如,“需求变更”指已确认范围之外新增或修改的工作;“返工”指因已交付内容不符合约定而重新处理;等待时间若员工实际没有投入工作,不应虚记为工作工时,可在项目状态或阻塞记录中注明等待原因。

试行时先观察分类争议:如果同一事项经常被填进不同类别,说明定义不够清楚。分类的价值不在于标签多,而在于能判断超时来自范围变化、质量问题还是协作阻塞。

3. 如何减少实施人员补填工时和月底集中估算?

我经常到周五才提醒大家填工时,结果有人凭记忆补整周,有人只记得大任务,临时支持和沟通时间都丢了。有没有不靠反复催促,也能提高记录及时性的流程?

把记录动作放进工作流,比月底集中催填更可靠。可以设置每日收工前五分钟更新、次日上午检查前一日缺项、每周由项目负责人只核对异常项的节奏;同时尽量让成员从任务记录中选择事项,而不是重复输入项目名和任务名。试行时可跟踪两个指标:按时填写率和补填工时占比。

例如,连续两周统计后发现按时填写率提升、补填占比下降,才说明流程有效;若仍靠负责人逐条追问,应优先检查任务入口是否难找、分类是否过多,以及团队是否理解工时记录用途。

4. 怎样判断工时表模板和流程优化是否真的有效?

我准备统一团队的工时模板,但担心表格改得更漂亮,实际数据还是不能用于项目复盘。除了看大家有没有填完,还应该比较哪些指标,才能判断优化值得保留?

不要只用填写完整率评估模板。建议在试行前后比较按时填写率、补填占比、分类一致性、项目工时偏差,以及负责人为核对数据投入的时间;同时抽查少量记录,看描述能否对应到任务、产出或阻塞原因。比如,完整率提高但项目偏差仍无法解释,可能只是填表动作更顺,却没有改善估算或范围管理。

可先选一个实施项目试行两到四周,记录基线,再决定推广;若成员填写负担下降、异常更早暴露,而且数据能支持复盘,才值得固化为团队模板。

核心关键词

读者评论

龚
龚静怡

我们团队试过按天补录,月底确实很难分清客户等待和实际配置。把记录放到当天收尾做更靠谱,不过现场工作多时,移动端入口是否够顺手也很关键。

石
石启航

分类维度不宜太多这点认同。我们把返工单独标记后,才发现有些超时并非顾问效率问题,而是需求反复;但分类口径还是得配几条具体案例,光靠字段名称不够。

钱
钱子涵

工时数据不直接用于个人排名比较合理。想请教一下,项目经理每周复核时,怎样抽查异常才能避免变成逐条审批?团队规模较大时,人工核对也会占不少时间。

文章包含AI辅助创作:项目工时实操方法:实施团队提升工时表效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582868
