研发周报里的工时表,最容易出问题的地方不是“少填了几个小时”,而是团队把它做成了精确到小数点、却解释不了项目为什么延期的数字表。工时记录如果只用于汇总忙碌程度,团队会逐渐学会填得好看;如果能连接任务、风险、工作类型和计划变更,它才有机会成为管理者提前发现交付风险的信号。本文从零搭建一套轻量、可复核、不过度采集的周报工时机制,并说明什么时候该记录、如何校验、怎样从数字里做出行动判断。

一、先讲核心结论:工时表不是考勤表,而是风险识别工具

1. 先回答“记录工时是为了什么”

我建议团队在设计任何字段之前,先写下一句话:这张表要帮助谁,在什么时间点,做出什么决策。研发团队常见的有效用途包括识别工作量是否超出容量、发现任务估算持续偏差、了解计划外支持是否挤占迭代、追踪关键任务是否无人承接,以及把延期风险从月底复盘提前到周中处理。

如果管理者说不清楚填报结果会触发什么行动,工时表就很容易变成“为了周报而周报”。例如,团队发现某项需求实际投入明显超过预计,下一步应该核查需求变化、技术不确定性、依赖阻塞还是估算偏差,而不是先追问“是谁效率低”。记录本身不是管理动作,基于记录作出正确的下一步才是。

2. 用“可解释的偏差”代替“看起来精确的数字”

工时记录并不天然等于真实劳动。开发者可能在一个下午处理多个任务,也可能在编码之外承担评审、排障、沟通、部署和辅导工作。只记录某个需求的编码小时数,会漏掉大量真实投入;要求每十分钟切换一次任务,又会制造高昂的填写成本。

因此,我更倾向于把工时表定义为一种管理口径:在约定的粒度下,记录工作投入的分类、归属和偏差原因。它不必还原每个人每一分钟发生了什么,但必须足以回答“本周团队的可用时间去了哪里”“计划之外的事情占了多少”“偏差是否正在累积”。

3. 从最小字段开始,优先保证能采取行动

从零开始时,不建议第一版就设计十几种工作类型、多个审批层级和复杂的利用率公式。字段越多,填报越容易变成负担,管理者也更容易误读数据。第一版至少应包含人员或角色、日期或周次、关联任务、工作类型、投入时长、计划属性以及必要的偏差说明。

其中,关联任务和工作类型尤其重要。只有“姓名、日期、小时数”的记录,最多能说明某人报了多少工时,无法解释工作去了哪里;只有“任务、小时数”而没有计划属性,则难以区分原本就安排的工作和临时插入的工作。

周报工时怎么做?研发团队风险控制:工时表从0到1

4. 工时数据应当用于团队纠偏,而非单独评判个人

工时高,不一定代表贡献高;工时低,也不一定代表工作少。有人承担复杂故障定位,有人处理大量协作和评审,也有人在任务拆分不合理时反复切换上下文。单看时长给个人排序,会把工作难度、角色责任、交付质量和团队依赖都排除在外。

我会把工时数据优先用于团队容量、任务估算和风险趋势分析。需要讨论个人表现时,应结合交付质量、职责范围、工作复杂度、协作反馈和事实背景,不能把单一时长指标直接当作结论。数据可以提示问题,但不能代替管理者调查问题。

二、背景和真实场景:为什么研发周报容易“有数无用”

1. 一张表通常同时承载了三种不同目的

不少团队的周报工时表,实际上混合了项目核算、资源规划和个人工作汇报。项目负责人想知道成本花在哪里,研发经理想知道团队是否超载,部门负责人想知道计划是否可兑现,而个人则希望避免因数字被误解。这些目的并不完全冲突,但口径不统一时,数据很难同时满足所有人。

举例来说,项目核算可能要求按项目或成本中心归属;迭代管理需要按任务和工作类型看投入;周报汇报则常常只需要列出完成事项、未完成原因和下周重点。如果强行把三类需求塞进同一张表,却没有明确层级和使用边界,填报者就会重复录入,分析者也会拿错口径。

2. 记录太粗,风险被平均数掩盖;记录太细,数据被填报成本拖垮

按周只填“开发 30 小时、测试 8 小时”,对部门月度盘点也许有参考价值,但很难发现哪个需求卡住了。反过来,如果要求每位工程师逐项记录到 15 分钟,并且每次切换任务就更新,记录精度看似提高,实际却会让填报和维护成为新的工作负担。

这里需要区分“记账精度”和“决策精度”。如果团队每周只需识别迭代偏差,按任务、按天或按周记录到半小时或一小时,通常已足够支持趋势判断;如果需要做合同成本核算,可能需要更严格的项目归属和审批规则。记录粒度应由决策需要决定,而不是由表格能设置多少字段决定。

3. 研发活动存在大量不可见工作

需求沟通、代码评审、环境维护、线上故障、技术方案讨论和新人辅导,常常散落在聊天、会议和临时协作里。若团队只把“写代码”算作有效投入,就会产生一种错误叙事:某项开发花了 18 小时,另外 12 小时仿佛没有发生。

更实际的做法,是将这些活动纳入有限、稳定的分类,并明确什么情况下要关联项目、什么情况下归入团队公共工作。分类的目的不是给每一种行为贴标签,而是让重要的资源流向不再被隐藏。类别太少会看不见原因,类别太多则会让人无从选择。

4. 周报是周频管理节奏,不等于所有工作都应该每周结算

一周是适合进行风险检查的节奏,不一定适合对所有研发活动做精确成本结算。一个持续数月的基础设施改造,可能需要按阶段、里程碑或技术债务项观察;一项短期线上故障处置,则需要尽可能快速地记录事件、影响和恢复时间。

因此,周报工时表更像管理仪表盘的输入,不是所有业务事实的唯一数据库。任务、缺陷、故障事件、发布记录和项目预算应各有主数据来源,工时表的职责是把投入与这些工作对象建立联系,而不是再建一个平行的任务清单。

三、常见误区:填得更勤,不代表管得更好

1. 把工时填报率当成团队效率

填报率是流程执行指标,不是研发效率指标。团队每个人准时提交了记录,说明填报流程可能运行正常,却不代表产品价值更高、缺陷更少或交付更稳定。相反,一味追求 100% 的细节完备,可能让成员把时间花在修饰记录上。

我建议把填报完整性用于判断数据是否可分析,而不是用于评价工作表现。比如,若某周只有 60% 的工时关联了具体任务,就应先补齐关联规则或检查任务管理流程,不能直接据此断言团队效率低。

2. 把忙碌程度等同于产出

“某人本周投入 45 小时”只说明按当前口径记录了 45 小时,不说明这些时间转化成了多少有效结果。高投入可能来自紧急修复、需求反复、架构复杂,也可能来自低效返工。低投入则可能因为任务较小、工作被阻塞、承担了高杠杆的方案设计,或者记录遗漏。

如果要评估产出,应围绕任务结果、质量和影响来观察,例如承诺完成情况、缺陷逃逸、返工比例、交付周期和用户影响。工时可以帮助解释这些指标为什么变化,但不应替代这些指标。

3. 把估算偏差直接归因于个人能力

估算偏差可能来自需求范围变化、外部依赖、技术未知、测试环境不稳定,也可能来自估算经验不足。把实际工时高于估算就定义为“执行不力”,会让成员倾向于预留过多缓冲、拆分任务以躲避追问,最终让估算数据失去参考意义。

更有价值的复盘方式是先识别偏差来源,再判断哪些可以改变。若偏差主要来自外部接口迟迟未交付,改进对象是依赖管理;若多次因验收口径变更返工,改进对象是需求澄清;若同类任务持续低估,则需要调整估算依据或拆分方法。

4. 把会议、支持、学习等活动一律归入“非生产工时”

研发工作的价值并不只在直接编码。代码评审能发现缺陷,架构讨论可能避免昂贵返工,线上支持则直接保护服务稳定性。把这些统一归为“非生产”,会让团队在数据上形成偏见,甚至鼓励大家不记录对质量和稳定性有贡献的工作。

更合理的做法是按管理目的分类,而不是按活动名称给价值定性。可以把工作区分为产品交付、质量与工程、运维支持、协作管理、学习与改进等类别,再用交付结果和团队目标解释它们的意义。

5. 把系统自动化理解成“数据自动正确”

项目管理系统能够减少重复录入、关联任务和汇总投入,但它不会自动知道某次工作属于计划内还是临时插入,也无法仅凭按钮点击判断一个人是否承担了额外责任。工具解决的是流程可追溯与数据汇总问题,口径、信任和管理边界仍需要团队约定。

例如,团队可借助 PingCode 这类项目管理平台,将任务、迭代、缺陷和工时记录关联起来,使计划与实际投入在同一工作对象上可查。对于 100 人以上、存在多项目和跨团队协作的组织,这种关联有助于减少表格汇总与口径漂移;但若基础工作分类和使用规则不清,系统只会更快地放大混乱。

四、专业判断逻辑:从0到1建立可执行的工时口径

1. 第一步:确定决策对象与数据使用边界

启动时先把问题写具体,不要从“我们要上工时系统”开始。可以问:我们要提前发现迭代超载,还是核算项目投入?要观察团队层面的计划外工作,还是需要满足合同交付的成本留档?不同问题需要不同粒度和保留周期。

同时要公开数据的使用边界。工时是否用于项目成本核算、是否用于人员绩效、谁能查看个人明细、数据保留多久,都应在试点前说清楚。若用途含糊,成员会默认数据可能被用于任何评判,填报质量和团队信任都会受影响。

2. 第二步:先定四层分类,不要从二十种类型起步

我通常建议第一版按四层设计:产品交付、质量与工程、运行支持、组织协作。产品交付包括需求实现和业务缺陷;质量与工程包括测试自动化、重构和技术债务;运行支持包括线上问题、发布和环境保障;组织协作包括评审、方案讨论和团队辅导。

分类可以根据组织特征调整,但每类都要有示例与边界。比如,“线上问题”按故障事件关联,日常环境维护放入运行支持;“代码评审”记录在任务或团队公共工作中,而不是每个参与者各建一条重复事项。分类规则写得清楚,通常比类别名称起得漂亮更重要。

3. 第三步:选定记录粒度和最小填报成本

可以从“按任务记录、每周至少一次更新、支持半小时或一小时粒度”开始试点,再根据实际用途调整。若任务跨度很长,建议按阶段或里程碑记录投入,避免整周都落在一个大任务上;若工作频繁被突发事件打断,可以单独记录计划外支持,至少保留事件、日期和投入时长。

判断粒度是否合适,有一个简单办法:让工程师连续两周填报,观察每人每天花多少时间维护记录、需要回忆补录多少内容、管理者能否据此定位一项具体风险。如果填报时间明显高于决策收益,应该先简化字段,而不是再增加提醒和审批。

4. 第四步:把“预计投入”和“实际投入”放在同一个工作对象上

没有预估基线,就无法讨论偏差。估算可以是小时、人天或范围区间,但必须保持口径一致。若团队习惯用故事点进行相对估算,不要把故事点直接换算为工时再伪装成精确成本;两种度量可以各自服务不同问题,但不应混为一谈。

对实际投入的解释,重点不在于每个任务都精确命中,而在于识别系统性偏差。例如某类需求连续几个迭代都出现“实际投入高于计划”,就值得检查需求拆分、依赖等待和测试返工,而不是要求每个人下次多填几个小时作为缓冲。

5. 第五步:设定异常阈值,但把阈值当作提示而非判决

团队可以用简单阈值触发复核,比如任务实际投入超过初始估算 30%,或计划外支持超过团队周容量的 20%。这些数字不是行业真理,只是试点初期的建议基准;应根据团队过去几轮数据校准,并考虑任务规模与工作类型。

阈值的作用是让风险更早浮现,不是自动生成责任结论。触发之后应检查是否发生范围变化、等待依赖、返工、故障升级或估算偏差,再决定是否调整承诺、增加支持或拆分任务。若只让系统自动标红,却没有后续处理人和处理时限,阈值只是装饰。

6. 第六步:建立每周复核闭环

周报工时流程可以压缩成四步:提交、校验、讨论、行动。提交由任务负责人或成员完成;校验关注缺失记录、异常跨度和未关联事项;讨论聚焦最重要的偏差;行动则落实为调整计划、明确依赖、减少范围或增加技术支持。

复核会议不必逐条朗读工时。团队可以只讨论三类事项:偏差最大的关键任务、计划外投入异常增加的工作类型,以及下周仍可能继续挤占容量的风险。这样做能减少“报数字”的时间,把注意力留给判断与决策。

环节 建议责任人 检查内容 输出
提交 任务执行者 工作对象、类型、时长和计划属性 可追溯的投入记录
校验 项目负责人或团队协调者 缺失记录、未关联工作、异常偏差 待确认问题列表
讨论 团队负责人及相关成员 范围变化、依赖阻塞、返工和支持负荷 风险原因判断
行动 明确到具体责任人 计划调整、范围处理、依赖升级 下周可复核的行动项

7. 第七步:用过程数据判断机制是否值得保留

试点阶段不要只问“大家是否按时填了”,还要问记录是否促进了决策。可以观察任务关联率、周报整理耗时、计划外投入占比、估算偏差分布和风险从发生到被识别的时间。所有指标都应写清口径,例如“计划外投入占比”究竟是占可用工时,还是占已记录总工时。

如果记录完整率提升了,但周会仍然只按人头报忙碌程度,说明机制尚未转化为管理闭环。若报表整理时间显著下降、计划外工作更早被识别、偏差原因可以复盘,才更能说明这套流程产生了实际价值。

五、具体案例与数据观察:用一轮试点找到计划外工作的“隐形成本”

1. 情景说明:一个四人小组发现迭代总是差一点完成

下面用一个情景模拟说明分析方法,不代表真实企业案例,也不是行业基准。假设一个由两名开发、一名测试和一名技术负责人组成的小组,每人每周可用于项目工作的时间按 40 小时估算,团队名义容量为 160 小时。连续几周,迭代承诺项完成率大约在 70% 左右,成员却普遍感觉工作已经排满。

若只看任务完成情况,管理者可能得出“估算不准”或“执行力不足”的结论。试点后,团队按计划内需求、质量工程、线上支持、会议协作四类记录,并关联任务或事件。模拟汇总显示,团队每周约 30 小时投入到计划外支持,其中两次线上问题和多次临时环境处理占了主要部分。

2. 观察到的不是“大家工时不够”,而是计划容量被突发工作挤占

假设团队在一个四周试点周期中,计划承诺工作平均安排 120 小时,额外计划外支持平均占 28 小时,质量与工程工作平均占 14 小时,会议协作约 18 小时。名义容量 160 小时并不等于全部可用于计划内需求:会议、支持和工程维护都在消耗真实容量。

这样的发现会改变计划方式。团队不必简单要求成员延长工作时间,而可以根据过去几周的支持负荷为突发事项预留容量,同时将反复出现的环境问题、自动化缺口列入改进计划。风险控制的目标是减少不可预期,而不是把所有可用时间排满。

周报工时怎么做?研发团队风险控制:工时表从0到1

3. 按事件拆解,比按个人总时长排名更能找到改善点

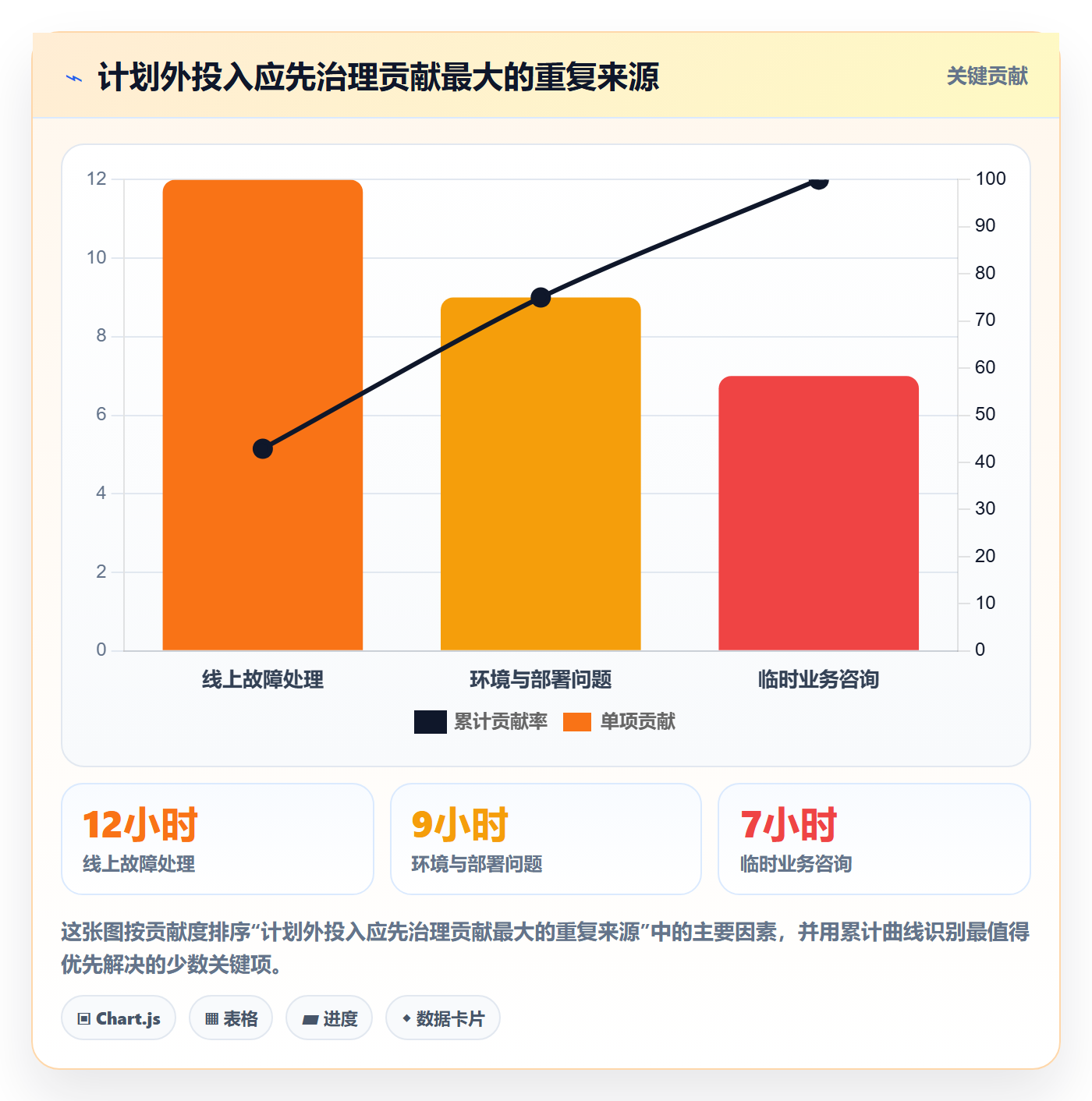

试点中可以进一步把 28 小时计划外支持拆成事件:线上故障 12 小时、环境与部署问题 9 小时、临时业务咨询 7 小时。即使这些数字仍是模拟值,它们也展示了同一总量背后可能存在不同处理路径:故障需要复盘恢复过程,环境问题适合通过自动化降低重复劳动,咨询则可能需要明确服务入口和响应规则。

如果只知道“某位开发投入了 12 小时支持”,团队既不知道支持是否属于同一事件,也不知道问题是否复发。以事件或任务为单位关联记录,可以让投入变成可追踪的改进线索。这里的关键不是更精细地监视个人,而是让组织能够识别反复发生、持续消耗团队容量的原因。

周报工时怎么做?研发团队风险控制:工时表从0到1

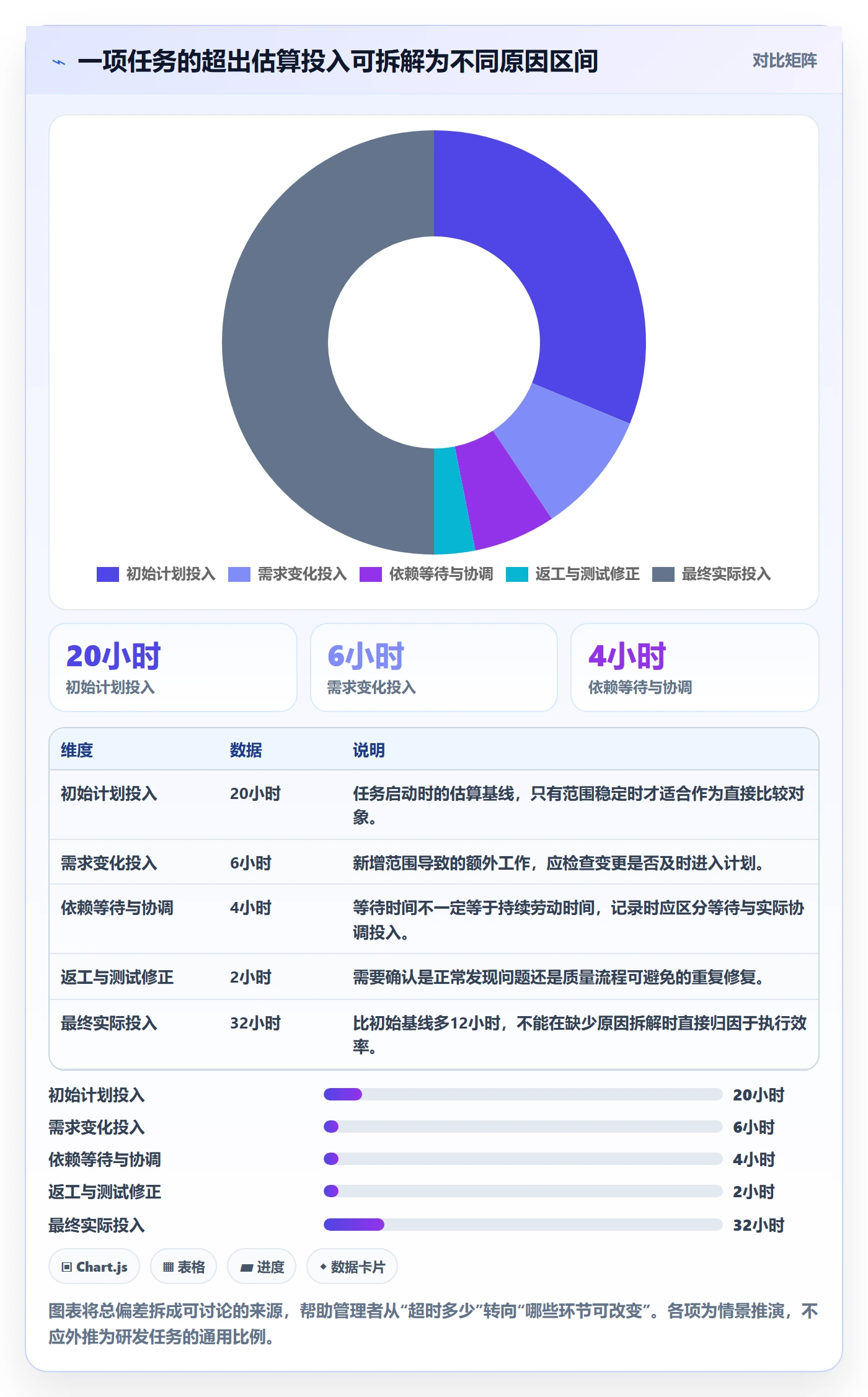

4. 估算偏差要结合任务阶段和变化记录解释

假设一项原估算 20 小时的接口改造最终记录 32 小时,单看偏差比例是 60%。这并不足以说明估算失败。若其中 6 小时来自需求范围新增、4 小时来自外部接口等待、2 小时用于处理测试发现的问题,那么真正值得改善的可能是变更控制、依赖确认和测试前置,而不是要求执行者“下次估准一点”。

我建议把偏差说明限制在少量、可选的原因标签,并允许简短补充。常见标签可以包括范围变化、依赖等待、技术未知、返工缺陷、突发支持和估算遗漏。标签只用于形成团队层面的复盘线索,不要设计成给个人贴固定标签的分类体系。

周报工时怎么做?研发团队风险控制:工时表从0到1

5. 看趋势,不要因单周波动立即改变规则

研发工作的周度波动很常见。一次生产事故、一次版本发布或一个复杂需求,都可能让某一周的投入结构明显偏离平均水平。若团队因为单周计划外支持上升就立刻调整绩效制度,往往会过度反应;若连续数周支持负荷居高不下,却仍按满负荷计划迭代,则又会忽略真实风险。

更稳妥的做法是观察三到六个周次的滚动趋势,并同时保留事件背景。团队可以比较计划内投入、计划外投入、质量工程投入和承诺完成情况,判断变化是偶发尖峰还是结构性问题。样本太少时,结论应写成待验证假设,而不是管理定论。

六、不同情况下的行动建议:同一张工时表,不同团队要用不同方式

1. 小团队或项目刚起步:先做轻量试点

十人以内、项目结构简单的团队,通常不需要先搭建复杂审批链。可以用现有任务工具或简洁模板,记录任务、工作类型、投入时长和计划属性,每周固定一次集中复核。重点是让成员形成稳定的记录习惯,确认字段是否真的能帮助团队调整计划。

试点周期建议覆盖至少两个迭代,避免因为一次临时事件就把分类改得面目全非。第一轮重点看“数据能否解释偏差”,第二轮再看“解释是否改变了行动”。如果团队只能获得总小时数,却无法定位具体工作对象,优先补任务关联;如果填报耗时过长,先减少字段和更新频次。

2. 多项目并行:优先统一归属规则和跨项目边界

一个人同时服务多个项目时,最常见的问题不是少填一条,而是同一份支持工作被不同项目重复归属,或者公共平台、架构治理等工作找不到归属。组织应先规定项目直接投入、共享能力投入和部门公共投入如何区分,再讨论报表格式。

可以将共享工作集中归入明确的公共项目或能力项,并按约定周期分配,而不是让每个项目负责人各自估算一份。对跨团队工作,最好指定一个主要工作对象和协作关联,减少重复记账。项目数量越多,分类口径越应稳定,否则跨项目比较会变成比较填报习惯。

3. 线上支持频繁:把事件管理和工时记录连接起来

线上事故多的团队,应把事故编号、影响范围、响应时间、恢复时间和投入时长建立关联。这样可以区分“真正处理问题的工作时间”和“服务受影响的持续时间”,避免把两者混为一谈。故障处理投入增加时,团队需要看严重程度与复发情况,而不是只看小时总和。

若计划外支持长期占据较大容量,建议设立轮值或明确响应角色,并将重复故障治理列为有计划的工程工作。对突发事项完全不留容量,会让迭代承诺长期失真;对支持工作一律不记录,则会让组织误以为团队仍有空闲资源。

4. 100人以上组织:把工具、口径和权限一起设计

在中大型组织里,工时记录会跨越部门、项目、产品线和管理层级。此时单靠一张共享表格,容易出现字段不一致、历史版本混乱、数据访问越权和重复汇总。可以考虑使用项目管理平台统一工作对象、任务状态和工时关联,减少不同团队各自维护口径。

PingCode 可作为此类项目管理场景的例子:当任务、缺陷、迭代和工时记录能够建立关联时,团队更容易从项目视角查看计划与实际投入,也便于对跨团队工作进行追踪。是否适合某个组织,仍要看项目管理流程、权限治理、集成需求和团队使用成本;工具上线前,先用一个业务单元验证口径和流程,再决定是否扩大范围。

规模扩大后还需要明确权限:个人可以查看自己的记录与团队必要信息,项目负责人查看项目相关投入,部门管理者查看汇总和风险趋势。并非所有管理者都需要查看所有人的明细。遵循最小必要访问原则,有助于减少数据被误用的担忧。

5. 有项目成本核算要求:不要把管理周报口径当成财务口径

若工时数据用于合同成本、研发费用归集或审计留档,应由财务、人力和业务共同确认规则,明确项目编码、工作归属、审批责任、补录规则和数据保留周期。此时半小时粒度是否足够、是否需要负责人确认,应以核算要求和实际流程为准。

管理周报更关注风险和资源流向,财务核算更关注凭证完整与归属合规,两者可以共享部分数据,但不应未经核实就互相替代。尤其是计划外支持和公共工程工作,需要在制度层面定义归属,否则项目成本会因分类习惯不同而失真。

6. 成员对工时记录有抵触:先解释用途,再降低摩擦

抵触往往不是因为成员不愿意透明,而是因为不清楚数据会被谁如何使用。团队负责人应明确记录目的、访问范围、是否用于绩效以及误差如何处理,并允许成员为异常偏差补充背景。对于已经形成的低信任环境,先缩小试点范围,展示工时数据如何帮助团队减少无效插单,通常比增加催填提醒更有效。

如果成员需要在多个系统重复记录同一事项,应优先解决数据重复问题。可以从任务工作流中生成关联字段,避免手工复制项目、任务名称和负责人。自动化最有价值的地方,是减少重复劳动和口径漂移,而不是把更多监控细节塞进记录流程。

七、不同情况下的取舍:精准、轻量、可比不可能同时无限最大化

1. 记录精度与填报成本之间的取舍

更细的粒度有助于成本归集和短期事件复盘,但会增加记录频率、补录压力和管理维护成本。更粗的粒度更轻量,适合团队容量趋势,却可能遮住短任务和多项目切换。选择时应先问:我们要凭这项精度做什么决策?如果没有对应决策,就没有理由增加填报负担。

记录方式 优势 代价 适用情境
按任务按周记录 流程简单,适合观察迭代投入结构 周内短时切换不够清晰 项目少、以团队容量管理为主
按任务按天记录 更容易发现等待、切换和突发工作 需要更稳定的日常更新习惯 多任务并行、计划外工作较多
按活动细粒度记录 适合严格成本归集或事件追踪 记录成本高,误差和抵触也可能增加 合同核算、合规或专项成本分析

2. 个人可见性与团队信任之间的取舍

越细的个人明细,越方便追踪单项工作,也越容易被误读为监控。越早公开数据用途和查看权限,越能减少成员对“数字会被拿来做什么”的猜测。组织可以保留任务级记录,同时在日常管理中优先使用团队汇总和异常事件,而不是制作个人小时排行榜。

在确实需要个人级核算的场景,应把制度依据、审批流程和纠错方式讲清楚。若没有明确的业务或合规需要,不建议默认所有管理角色都能查看所有个人明细。透明不等于无限开放,透明的关键是规则可知、解释可追溯。

3. 统一标准与团队差异之间的取舍

全组织完全统一,便于汇总和对比,却可能不适配不同业务:产品研发、客户交付、运维保障和研究型项目的工作结构并不相同。完全由团队自行定义,又会让跨项目数据无法比较。更稳健的办法是统一核心字段与最少分类,再允许团队增加少量本地子类。

例如,所有团队统一使用计划属性、工作对象、投入时长和基本工作类别;线上支持团队可以补充事故等级,研究团队可以补充实验阶段。新增字段应经过实际使用验证,若无法支持具体决策,就不应纳入全组织模板。

4. 自动提醒与人为判断之间的取舍

提醒适合处理明显缺漏,例如周末尚未提交记录、任务缺少工作类别或时长超过设定范围。但异常判断需要背景:一个高投入任务可能是范围扩大,也可能是关键故障。自动规则可以筛选需要复核的记录,不能替代负责人核实原因。

建议把自动化分为两层。第一层处理格式和完整性,尽量自动校验;第二层处理偏差和风险,给管理者提供线索并要求人工确认。这样既能减少机械检查,也能避免系统用简单阈值制造错误结论。

5. 周度观察与长期评价之间的取舍

周报适合管理短周期风险,不适合直接建立长期个人结论。一个复杂任务可能连续几周投入较高,最终显著降低后续维护成本;一周投入较低,也可能是前期方案设计和依赖协调已经完成。团队应把周度工时放回迭代、里程碑和季度目标的上下文中。

如果需要长期观察,应使用多周趋势并结合任务类型、角色和交付质量。不要把单周异常永久固化为标签,也不要因为短期数据好看就忽略积累中的质量风险。周期越短,越适合触发问题核查;周期越长,越适合评估结构性变化。

八、落地模板与周报复核:让表格真正进入工作节奏

1. 建议的工时记录字段

第一版可以控制在以下字段:周次或日期、执行者、关联项目、关联任务或事件、工作类别、计划属性、预计投入、实际投入、偏差原因、简短说明。若团队只有周级容量管理需求,可以先不要求每条记录都填写预计投入,但关键承诺任务应保留估算基线。

  • 周次或日期:说明投入发生的时间,便于按周检查趋势。
  • 关联工作对象:优先选择已有任务、缺陷、发布或事件,不要重复创建平行清单。
  • 工作类别:使用稳定分类,避免同一类工作每周换名称。
  • 计划属性:明确区分计划内、临时插入和公共工程工作。
  • 投入时长:采用团队统一单位和粒度,避免小时、人天混用。
  • 偏差原因:仅在触发条件时填写,选择标签后补充必要背景。

2. 周报里不应只报“投入多少”,还要报“发生了什么变化”

周报可以将工时数据和三类事实并列:本周承诺完成了什么、实际投入结构如何、哪些风险会影响下周。这样管理者能够把数字放回工作结果中解释。若某项任务投入上升但已经按期完成,原因可能是范围调整;若投入上升且交付仍未完成,则需要进一步看阻塞、返工和依赖。

建议周报避免写“本周投入 40 小时,工作饱和”这类无法行动的描述。可以改成“本周接口改造投入比估算多 8 小时,其中 5 小时用于等待外部联调,已将依赖负责人和确认日期纳入下周风险项”。后者让读者知道偏差是什么、原因是什么、接下来谁做什么。

3. 每周复核时可以问的五个问题

  1. 计划内工作占比是否符合本周迭代假设?如果差异很大,先确认是否有未登记的计划外事项。
  2. 哪项关键任务的实际投入偏离估算最多?确认范围变化、依赖、技术未知或返工原因。
  3. 哪些支持工作可能在下周继续发生?区分一次性事件和反复性消耗。
  4. 质量与工程投入是否连续被压缩?检查短期交付是否在积累未来维护和返工成本。
  5. 本周数据带来了什么行动?如果答案始终是“没有”,应重新评估表格设计和管理用途。

4. 试点四周的推进节奏

第一周只确认口径和字段,让成员在真实任务中试填,记录遇到的歧义。第二周修正分类与关联规则,同时不急于做个人比较。第三周开始按计划内、计划外和质量工程等维度观察投入结构,选出一两个风险进行复核。第四周评估填报成本、数据可解释性和行动效果,决定保留、简化或扩大试点。

试点期间要记录机制本身的成本,例如每人每周填报分钟数、负责人汇总分钟数、补录比例和争议次数。一个表格即使能输出很多图表,如果每周耗费大量时间维护,仍可能不是适合团队的方案。流程效率需要把“填表成本”也算进去。

周报工时怎么做?研发团队风险控制:工时表从0到1

九、结尾:好的工时表,不是把时间管得更紧,而是把风险看得更早

1. 最重要的判断:工时数据的价值在于解释偏差

周报工时做得好,不是因为每个人每天都填得一丝不差,而是团队能够更早发现计划之外的工作正在挤占容量、关键任务的估算持续失真、质量建设被反复推迟,或者同一类故障正在消耗越来越多的投入。数字本身没有管理价值,数字与任务、原因、行动之间的联系才有。

从零开始时,先把用途、权限、分类和粒度说清楚,再用小范围试点验证填报成本。不要一开始就追求复杂报表,不要用单一工时指标评价个人,也不要把自动化误当成口径治理。把表格做轻,把复核做实,把行动责任写明,往往比增加更多字段更有效。

2. 下一步:用两周验证一件具体的管理问题

如果团队目前还没有工时记录机制,下一步可以选择一个迭代,先记录任务投入、工作类别和计划属性;如果已有表格但没人使用,先检查数据是否能关联到实际工作对象;如果记录完整却仍无法判断风险,就把讨论从“谁花了多少时间”转为“哪些工作挤占了计划、原因能否改变”。

把工时表当作研发团队的风险雷达,而不是考勤尺。先选择一个可验证的问题,运行两周,复盘它是否帮助团队减少意外、调整承诺或改善协作。若答案是肯定的,再逐步扩展;若答案是否定的,简化表格或停止记录,比继续维护一套没有决策价值的制度更专业。

常见问题解答(FAQ)

1. 研发团队从零开始做周报工时,第一步应该做什么?

我想让团队开始记录工时,但担心一上来就要求大家填很多字段,最后变成应付差事。到底先定哪些规则,才能既看出项目风险,又不增加太多负担?

先明确工时表要解决什么问题:是核算项目投入、发现延期风险,还是评估资源是否超载。目标不同,字段和统计口径也不同。初期建议只记录日期、任务、所属项目、实际投入小时数和工作类型,并约定“实际投入”指真实用于任务的时间,不含午休和未发生的计划工时。

可以先选一个小团队试行两周,再根据填报耗时和管理者实际用到的数据删改字段。比如每人每天记录不超过三到五条,通常比要求按半小时拆分更容易持续。工时记录首先是决策数据,不应一开始就当作绩效排名依据。

2. 周报工时按多细的粒度记录才有用?

我纠结应该按天、按小时,还是按半小时记录任务。填得太粗,似乎看不出工作被什么打断;填得太细,又怕团队把时间花在补表上,而不是开发上。

粒度应由管理决策所需的精度决定,而不是越细越专业。对多数研发团队,可以按任务记录到小时或半小时,但不必追踪每次切换;单项任务若不足半小时,可合并到同类事务中,例如代码评审、故障排查或会议。判断粒度是否合适,可以看两个指标:成员每日补录时间是否控制在几分钟内,以及工时数据能否帮助解释延期或资源冲突。

如果必须反复拆分才能让数字看起来精确,数据的维护成本可能已经超过它的决策价值。

3. 计划工时和实际工时差距很大时,周报应该怎么处理?

我发现有些任务估时 8 小时,最后记了 16 小时;如果要求成员解释差异,大家可能会觉得是在追责。但不分析差异,工时表又好像只是一个数字汇总,我该怎么做?

把差异当作预测校准信号,而不是直接当作个人表现结论。可以将任务实际工时减去计划工时,并按原因分类,例如需求变更、依赖等待、返工、线上故障或估算偏差。举例来说,某迭代 20 个任务中有 6 个超出计划 50% 以上,如果其中 4 个都因外部接口等待,重点应是改善依赖管理,而不是要求成员加快编码。

复盘时关注重复出现的原因、受影响的任务比例和后续改进动作;不要用单周工时高低直接比较不同岗位或不同复杂度的工作。

4. 如何用周报工时提前发现研发项目风险?

我不想等到版本延期后才从周报里发现问题,但单看每个人填了多少小时,似乎很难判断项目是否危险。我应该重点看哪些信号,才能把工时数据转化成可执行的预警?

工时表本身不能证明项目会延期,但能与任务状态、剩余工作量和依赖信息交叉验证。每周可以检查三类信号:关键任务实际投入持续高于计划、投入增加但任务进度没有变化、关键人员的并行任务过多或被大量临时支持打断。

例如某关键任务已投入 12 小时,原计划 8 小时,完成度仍停在一半,同时等待外部确认两天,这比“本周工时偏高”更值得升级处理。预警后要指定动作和负责人,例如缩小交付范围、补充评审或协调依赖;只做红黄绿标记而没有处置机制,工时周报很难真正控制风险。

核心关键词

读者评论

曹
曹知夏

我们试过按小时拆得很细,后来发现大家周五集中补录,数字看着完整,原因却记不清了。改成按任务和工作类型记录后,至少能看出临时支持挤占了多少迭代时间。

唐
唐知夏

同意工时不该直接拿来排个人高低。不过如果管理者能查看个人明细,光说“不用于绩效”可能还不够,最好把查看权限、保留周期和实际用途也提前说清楚。

朱
朱亦辰

文中用偏差阈值触发复核的思路比较实用,但小团队每周任务变化很大,固定比例容易频繁误报。我们会先看连续几周的趋势,再判断是估算、需求还是依赖出了问题。

文章包含AI辅助创作:周报工时怎么做?研发团队风险控制:工时表从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582315

赞 (0)
飞飞飞飞
工时表Timesheet教程:研发团队效率提升,避坑指南
上一篇 47分钟前
日报工时管理方法大全:研发团队工时表效率提升落地清单
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
