审批管理指南:研发团队如何做好工时表,效率提升全流程

研发团队做工时表,最常见的失败不是员工不填,而是填了以后没人能解释数字、审批只剩点按钮,月底才发现项目工时与实际进度对不上。我的判断是:工时表不是考勤表,也不是把一天切成八小时的监控工具;它是一套把工作事实、项目决策和成本核算连接起来的管理机制。要做好审批,先定义记录用途和粒度,再设计校验、异常处理、反馈闭环。否则,审批越严,团队越可能把时间花在“填得像真的”上。

一、核心结论:先把工时表当成决策数据,再谈审批效率

1. 工时表的价值不在“填满”,而在“能解释”

我建议先问一个看似简单的问题:负责人看完一周工时数据后,能据此做出什么决定?如果答案只有“确认大家都提交了”,工时表只是流程留痕;如果能识别需求变更造成的额外投入、测试资源瓶颈、维护负担和计划偏差,它才真正进入研发管理。

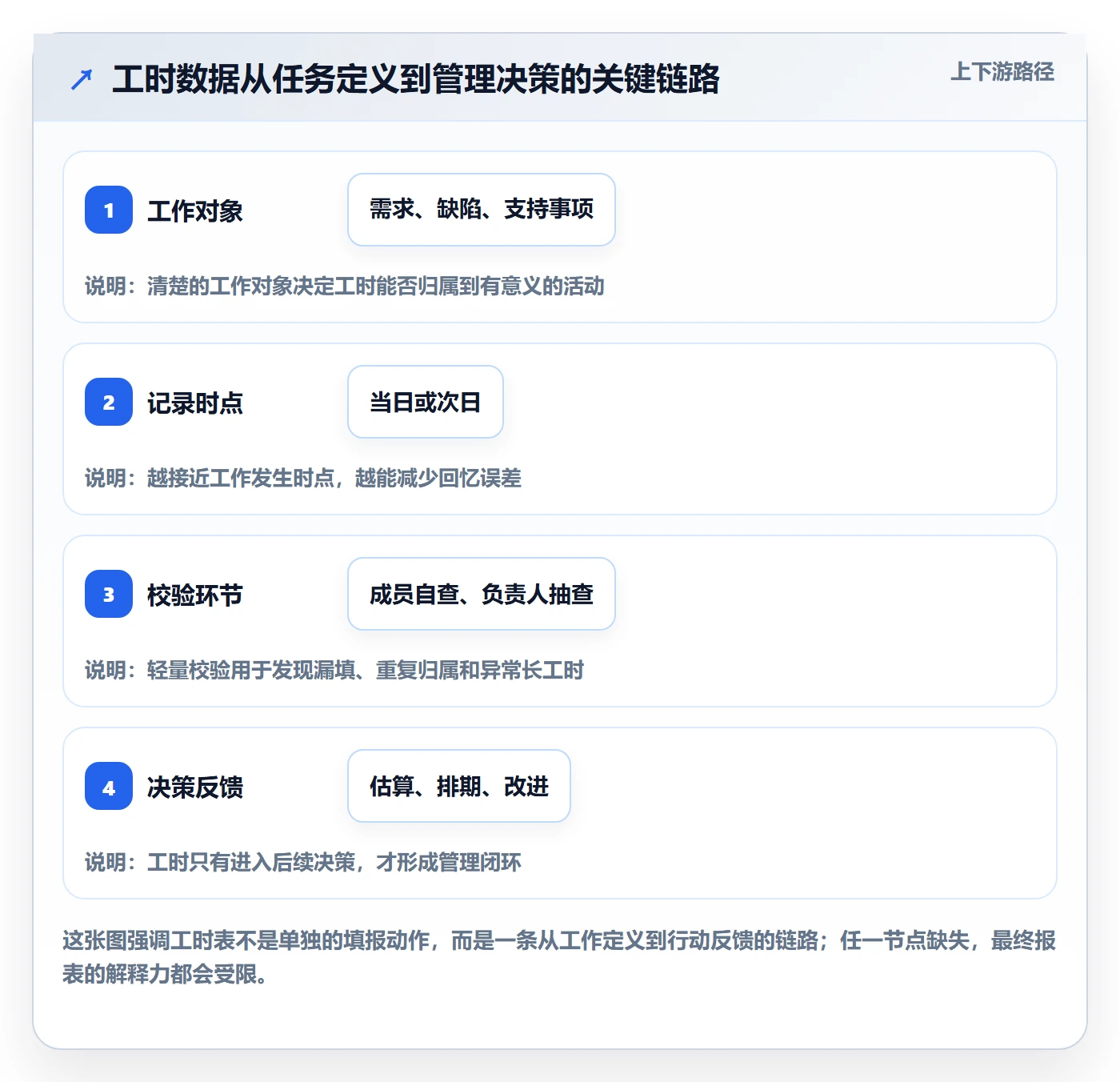

一条有用的工时记录,至少要能回答四件事:谁在什么时间,为哪个项目或工作项,完成了什么类型的工作,投入了多少时间。缺少“工作对象”,数据无法归属;缺少“工作类型”,开发、评审、联调、故障处理会混成一团;缺少“说明”,异常投入就难以复盘。

因此,我不会把“工时填写率”当作唯一成功指标。至少还要同时观察记录及时率、审批退回率、分类一致性、月底修正量,以及工时数据是否被用于计划校准。填报率很高但月底大量补录,或者记录全部归在“其他”,都不能说明管理质量好。

2. 审批的目标是确认事实与处理例外,不是逐条审问

审批人不应该逐分钟判断员工是不是“真的工作了”。这既不现实,也容易把审批变成上下级信任测试。更合理的职责是检查归属、完整性、规则冲突和异常变化:是否选错项目,是否重复记录,是否超出工作日合理范围,是否出现大量未分类工时,是否有计划外事项需要解释。

对正常记录,流程应当轻;对异常记录,流程才需要多一步说明或复核。把所有记录都送给直属经理逐条判断,会把管理者变成数据录入质检员。好的审批机制不是“每一条都多看一遍”,而是让风险高的记录更容易被看见。

3. 先定使用边界:工时数据不能自动等同于绩效结论

工时说明的是时间投入,不等于产出质量,更不等于个人价值。一个工程师处理复杂故障,投入时间可能较长,却避免了更大的业务损失;另一个人完成简单重复任务,记录工时看起来整齐,却不代表项目价值更高。

我会在制度里明确:工时用于项目成本、产能规划、工作负荷分析和过程改进,不单独用于员工排名、绩效定级或推断“谁更努力”。如果管理者把工时数直接当作绩效分,员工很快就会学会优化数字,而不是优化交付。

判断维度 只看填报的做法 面向决策的做法
关注对象 是否提交、是否满额 归属是否正确、变化是否可解释
审批重点 逐条检查每个时间数字 校验异常、错配和规则冲突
管理用途 证明员工“忙不忙” 校准计划、成本与资源配置
常用结果指标 提交率 及时率、退回率、修正量、数据可用度

二、背景和真实场景:为什么研发工时表常常越做越复杂

1. 研发工作并不总能按任务边界整齐切分

软件研发的一天可能包含需求澄清、编码、代码评审、环境排障、线上故障、跨团队沟通和技术债处理。对于开发人员来说,这些活动往往交错发生;对于项目经理来说,却希望每一小时都归到明确的项目、迭代或任务上。

困难在于,研发工作的切换成本和上下文恢复时间通常不会自然出现在任务系统里。一次短会可能只有二十分钟,但前后切换任务又花了时间;一次环境故障可能没有对应的计划任务,却占用了多人半天。如果表单只允许选择“开发、测试、会议”这类宽泛类型,后续就很难解释项目为何偏离计划。

反过来,字段过细也会产生负担。若员工每次记录都要选择项目、产品线、版本、模块、任务、活动类型、成本中心、客户、是否可计费等十余项信息,表面上颗粒度很高,实际容易诱发随手选择和月底补录。字段不是越多越专业,而是每个字段都要有明确的决策用途。

2. “月底集中补填”是流程设计问题,不只是员工习惯问题

不少团队把未及时填表归因于员工不自律,但我会先检查流程有没有把记录放在合适的工作节点。若系统要员工离开任务后,另外打开一个入口、重新搜索项目、回忆当天投入,遗忘几乎是必然结果。

降低记忆负担,比反复提醒更有效。把工时入口放在工作项或迭代上下文里,提供最近使用的项目和活动类型,允许当天暂存、周内调整,并在提交前展示异常提示,通常比每周群里催三次更能改善及时性。

同时要区分“晚填”与“故意造假”。员工周五补录周一的工作,可能是提醒机制不合理、当天被故障打断,也可能是制度没有规定时限。系统可以呈现记录创建时间与工时所属日期的差异,但管理者应先看群体模式,再判断是否需要改流程或进行个别沟通。

3. 审批链条的长度,常常暴露组织责任边界

一条工时记录如果需要直属经理、项目经理、部门负责人和财务逐级确认,未必代表控制更严,也可能是大家都不清楚谁对什么负责。直属经理更了解人员安排,项目负责人更了解工作归属,财务更关心核算口径;让每个人重复检查同一件事,只会延长等待时间。

我倾向于把职责拆开:员工对记录真实性和分类负责;项目负责人确认项目归属及计划外工作;直属负责人处理工作负荷与异常投入;财务或运营团队定义核算规则并抽查汇总口径。不是每条记录都需要所有角色逐级审批。

4. 多项目、多团队组织需要统一口径,但不能抹平差异

在中大型企业或超过 100 人的研发组织里,工时表往往跨越多个产品线、业务部门和交付模式。一个团队做产品研发,一个团队做客户交付,另一个团队负责平台运维;三者对“有效工时”的理解可能不同。

我的做法是统一底层数据定义,同时允许少量场景化扩展。例如,组织级统一人员、日期、项目、工作项、活动类型、时长和审批状态;交付团队可以增加客户或合同维度,平台团队可以增加服务类别,但不能各自创造一套互不兼容的“开发工时”定义。

以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,适合优先评估的是项目、工作项、人员权限、工时记录和审批流程能否形成一致的数据链路,而不是只看是否有一个单独的工时录入页面。具体配置应根据组织实际流程验证,不能仅凭功能清单推断管理效果。

三、常见误区:看起来更严格,结果却让数据更差

1. 误区一:要求每天必须填满固定时长

固定时长规则容易理解,也便于汇总,但它把“工作日制度”与“项目投入事实”混在一起。员工可能当天确实工作了八小时,其中还包括培训、公共事务、故障支援和必要休息,却被要求把八小时全部塞进项目任务。此时数据满足表格,却不再准确反映项目成本。

若组织需要统计可分配工时,可以区分“应工作时长”和“项目投入时长”。前者用于考勤或容量核算,后者用于项目管理;两者关联但不相等。不能用项目工时缺口自动推断员工缺勤,也不应把非项目工作悄悄分摊到某个项目上。

2. 误区二:让审批人逐条确认所有工时

逐条审核在小团队初期似乎可控,但随着人员和记录量增长,审批时间会线性增加。审批人会快速点击通过,真正异常的记录反而淹没在正常数据里。若每人每天写多条记录,团队规模扩大后,审批工作很容易从管理职责变成机械流水线。

更稳妥的方式是规则校验加风险抽查。系统拦截明显错误,例如未来日期、负数、重复提交、超过单日上限;管理者重点处理项目归属冲突、长时间未提交、短期异常波动和计划外投入。正常数据批量确认,异常数据带着上下文进入复核。

3. 误区三:把工时差异直接当作低效率

同类任务耗时不同,可能意味着估算偏差、需求复杂度不同、人员熟练度不同,也可能是依赖阻塞或返工。单凭某人的工时高于平均值就判断效率低,容易忽略任务难度和质量结果。

我会先按工作类型、任务复杂度、团队和周期分层,再看差异是否持续。如果差异只发生在一次高风险迁移上,结论与连续多个迭代都超出估算完全不同。数据适合提出问题,不适合代替调查。

4. 误区四:分类越细,数据越准确

分类过细会增加认知负担,也会让相邻类别边界变得模糊。比如“方案讨论”“需求澄清”“技术沟通”“设计评审”在实际工作中可能交叠。如果没有给出判定例子,团队最终会按个人理解选择,汇总后看似精细,横向却不可比。

可以从少量稳定类别开始,例如产品研发、测试验证、评审协作、缺陷处理、运维支持、管理与培训、其他,并为最容易混淆的类别提供定义。只有当某类记录持续影响项目决策,才值得拆分;不要为了报表看起来丰富而增加字段。

5. 误区五:用月底补录解决所有及时性问题

补录只能让表面缺口消失,不能恢复准确的记忆。员工回忆一周前做过哪些任务时,通常会把零散沟通、临时排障和上下文切换压缩成几个大类。月底数据可能完整,精度却更差。

如果必须允许补录,应保留记录日期、创建日期、修改人和修改原因,并将“补录率”作为流程健康度指标。需要关注的是补录集中在哪些团队、哪些工作类型、哪个时间段,而不是简单把所有晚填都判为不合格。

6. 误区六:工时数字可以直接替代项目进度

投入时间是过程量,交付结果是产出量。项目已经投入大量工时,却不代表需求完成;工时低于计划,也不必然意味着项目效率高,可能只是大量工作尚未登记或质量门槛被降低。

工时分析应与工作项状态、缺陷、需求变更、交付周期和质量结果一起看。若只把投入曲线叠加在项目计划上,却不解释范围变化和阻塞因素,报表会给人一种精确但错误的确定感。

四、专业判断逻辑:从用途、粒度到风险分层逐步设计

1. 第一步:明确三类用途,并分别设定数据边界

在上线表单前,我会要求发起团队先把用途写清楚。第一类是项目成本核算,需要稳定的项目归属、工作类型和周期口径;第二类是容量与负荷规划,需要看人员在项目间的分配、计划外工作和可用容量;第三类是组织过程改进,需要识别返工、支持负担、等待和需求变化。

三类用途可能共用同一套基础记录,但不应把每个分析需求都转化成一项新的员工填写任务。能从项目、工作项或人员组织结构自动带出的字段,尽量自动带出;必须由员工判断的,只保留确实需要业务知识的信息。

我会特别谨慎对待“可计费”字段。若它涉及客户合同或收入确认,分类规则必须由财务与交付负责人共同定义,不能让工程师凭经验判断某次会议是否可收费。工时表记录的是事实,财务口径负责解释事实是否满足合同规则。

2. 第二步:把记录粒度控制在“可回忆、可分析”的区间

粒度太粗,无法区分工作内容;粒度太细,员工需要频繁切换表单。我的起点通常不是规定每条记录必须十五分钟或半小时,而是先观察团队工作方式,确定一条记录代表什么:一个工作项的一段持续投入、某类公共工作的一段时间,还是一天结束后的归纳。

对任务明确、工作项管理成熟的团队,可以将时间关联到工作项,并允许同一项工作在一天内分段累计。对运维、支持或高频中断团队,可以允许以时间段或事件为单位汇总,但需要用事件编号、服务类别或说明保留追溯线索。

判断粒度是否合适,可以问三个问题:员工能否在当天准确回忆?项目负责人能否区分重要成本来源?录入耗时是否明显高于后续带来的分析价值?如果第一项很差,记录太晚;第二项很差,字段太粗;第三项很差,分类和入口可能过度复杂。

3. 第三步:把审批规则分成硬校验、软提醒和人工复核

硬校验用于阻止明确不可能或违反制度的记录,例如工时为负、日期在未来、同一时间段重复提交、已关闭周期仍允许无痕修改。规则应少而清晰,否则员工会不断遇到“系统不让填,但不知道怎么改”的挫败。

软提醒用于提示可疑但可能合理的情况,例如单日记录时长超出团队建议上限、某项目工时突然升高、记录长期集中在“其他”、任务已关闭却继续登记。软提醒不应一律阻断,而应要求补充上下文或允许负责人确认例外。

人工复核只处理需要专业判断的事项,例如计划外工作是否应转入新需求、跨项目投入如何分摊、异常支援由谁承担。每条记录都需要人工复核,说明规则还没有发挥作用。

规则层级 适用情形 系统动作 避免的副作用
硬校验 重复、负数、未来日期、无效项目 阻止提交并说明修正方式 规则过多导致无法正常录入
软提醒 异常时长、分类集中、关闭任务仍有投入 提示补充说明或确认例外 把合理的复杂工作误判为违规
人工复核 计划外需求、跨项目分摊、重大波动 交由明确责任人处理 所有记录层层审批

4. 第四步:把审批责任绑定到“能判断的人”

审批角色应与判断内容匹配。员工确认记录属于自己并符合事实;项目负责人确认工作是否归属该项目、是否存在计划外范围;直属负责人关注负荷和异常分配;财务或运营确认成本口径和汇总规则。

跨项目协作是最容易出现职责模糊的地方。员工可能同时支持两个产品团队,直属经理知道工作安排,却不清楚哪个项目承担成本;项目经理知道任务内容,却无法判断员工是否被其他工作占用。此时应定义主归属和协作确认机制,而不是让员工在两个负责人之间来回解释。

5. 第五步:用异常队列代替“人人逐条看”

建议把审批首页设计成异常队列,而非只展示待审批总数。优先级可以考虑记录缺失、超出合理时长、任务归属不明确、跨周期修改、计划外工作和项目投入异常增长。负责人打开页面时,先处理最可能影响计划和成本的事项。

异常评分不必一开始就做成复杂算法。可以先用简单规则:距截止时间的天数、与团队近四周中位数的偏差、未分类比例、项目计划偏差和修订次数。若组织尚无稳定基线,先展示事实和变化,不要伪装成精确的风险分数。

6. 第六步:把数据质量指标与交付结果分开看

及时率、退回率、补录率、分类一致性描述的是数据流程;交付周期、缺陷趋势、需求变更和计划偏差描述的是研发过程。前者改善,并不自动说明后者改善。两组指标应分别维护,再观察它们是否存在可解释的关系。

例如,补录率下降而项目计划偏差不变,说明记录流程变及时了,但项目估算或需求控制可能仍有问题;退回率上升,也可能是负责人开始认真处理异常,不应仅凭这个指标判定流程变差。指标的方向必须结合原因解释,而不是把所有数值都压到最低。

五、具体案例与数据观察:一支研发团队如何从月底补表转向周内闭环

1. 案例边界:用情景模拟说明方法,不把示例数字冒充行业事实

下面是一组情景模拟,用于展示诊断与改进方法,不代表行业平均水平,也不是某一家企业的实际经营数据。假设一支 120 人的研发组织,包含产品研发、测试和平台支持团队,原先按周填表、月底统一审批,管理者发现项目成本常常在结项时才暴露偏差。

团队先抽取连续六周的工时记录和审批日志,并与工作项变更、缺陷处理记录、迭代计划做对照。样本观察到三个现象:记录集中在周五提交;“其他”类别占比较高;平台支持团队有大量未关联工作项的临时投入。仅催填无法解释这些现象,因此先调整入口、字段和审批分工。

改造前的观察项 情景模拟值 可能原因 先采取的动作
周内及时记录率 62% 入口脱离工作上下文,提醒集中在周末 把记录入口放到工作项并增加周中提示
月底补录占比 28% 员工依赖记忆回填,临时工作没有承载位置 开放日内暂存,补录要求保留原因
“其他”类别占比 19% 分类定义不清,支持工作缺少合适类别 拆出运维支持并给出边界示例
审批平均等待 3.4 个工作日 所有记录都经过多个角色逐条审批 普通记录批量确认,异常进入复核队列

2. 先处理入口和分类,不先提高惩罚力度

第一轮改动没有增加处罚,也没有要求员工写更长的说明。团队把常用项目和工作项放到录入入口中,默认带出人员、日期和所属迭代;增加“平台支持”类别,并说明它用于环境维护、公共服务和临时故障,不用于一般需求开发。

这样做的判断依据是:当大量记录落入“其他”,首先要怀疑分类系统是否覆盖了真实工作,而不是认定员工故意敷衍。若新增类别后“其他”比例下降,同时平台支持投入变得可见,组织才能开始讨论支持成本是否需要单独规划。

团队还明确区分“工作项工时”和“公共活动工时”。代码评审如果关联具体工作项,就记录到该工作项;全团队技术分享则进入培训与公共事务。避免同一种活动在不同团队被随意归类,是提高可比性的关键。

3. 再将审批分流:正常记录批量确认,异常记录补充解释

第二轮将审批分为两条路径。常规记录由直属负责人按周批量确认,系统只提示缺失和明显冲突;涉及跨项目支持、长时间故障处理、关闭任务仍有大量投入的记录,则发送给项目负责人或服务负责人补充确认。

审批规则同时保留了可解释的例外。例如,线上事故期间出现单日高于团队建议值的投入,员工可以选择事件编号并写简短说明,不必把时间拆成多条虚假的任务记录。例外留下线索,后续才能复盘故障成本和恢复时间。

调整后的六周情景数据如下。这些数字仅用于演示指标之间的关系,不能推断为所有团队都能达到的效果。更重要的是同时看流程速度与数据质量,避免只追求审批变快而降低校验力度。

观察项 改造前情景值 改造后情景值 解释
周内及时记录率 62% 88% 入口贴近工作项且提示时点前移
月底补录占比 28% 9% 及时记录增加,仍需保留例外补录
“其他”类别占比 19% 7% 分类覆盖改善,不代表所有记录都已准确
审批平均等待 3.4 个工作日 1.1 个工作日 常规记录批量处理,异常记录单独复核

4. 最后把工时变化与工作项、计划和故障记录联读

当记录质量改善后,团队才开始分析项目投入。一个迭代中,某产品模块的缺陷处理工时从模拟基线的 14% 升到 23%,单看工时不能认定开发质量下降。进一步对照需求变更日志后,发现该迭代中途增加了两个边界场景;对照代码评审和缺陷类型,又发现部分问题来自测试环境配置。

这时管理者能做的不是要求工程师少花时间修缺陷,而是调整需求冻结时间、补充环境校验,并在计划中为验证工作预留容量。工时表的贡献,是让“为什么偏差”有线索可追,而不是直接给出“谁做得不好”的结论。

同样,平台支持投入持续高于计划时,团队可以考虑建立值班轮转、改善自动化监控、将重复请求转成平台能力,或单独设置服务容量。工时数据提供了投入分布,真正的改进要回到工作设计和技术系统。

5. 数据观察要保留口径、样本与限制

任何改进数字都应说明统计周期、分母和排除条件。例如“及时记录率”可以定义为在所属工作周结束前提交的有效记录数,除以该周所有有效记录数;如果把取消记录、测试账号或法定休假日混进分母,结果就不具备可比性。

本例为情景模拟,数字只用于演示如何构造前后对比。真实组织应使用自己的系统日志和项目数据,并至少观察多个周期,避免把节假日、发布高峰或重大事故造成的波动误判为流程效果。若数据样本不足,应标注“观察样本有限”,不要用精确小数制造权威感。

六、效率提升全流程:从定义到复盘的落地步骤

1. 盘点现有流程,先画出一条记录的完整生命周期

不要一开始就采购工具或重做表单。先选取几条真实记录,从员工填写一路追踪到审批、汇总、修改和报表使用,记录每一步由谁完成、耗时多久、在哪里等待、哪些字段被反复改写。

盘点时建议访谈三类人:实际填表的研发人员、承担审批的负责人、使用汇总数据的项目或财务人员。三方往往对同一字段有不同理解。若研发人员认为“工作项”是任务编号,财务认为它代表成本中心,问题不在员工培训,而在数据定义没有统一。

2. 写清数据字典和分类示例

数据字典不必是几十页制度,但必须明确字段含义、必填条件、可选值、变更责任和常见边界案例。每个容易争议的类别,最好用正例和反例解释。

  • 工作项关联:具体需求、缺陷或技术任务可以关联工作项;公共分享和组织事务使用对应公共类别。
  • 缺陷处理:定位、修复和验证若属于同一缺陷,可按团队规则合并记录;若需独立核算,则分开记录并说明边界。
  • 会议与沟通:直接影响某项交付的评审,可归入相关工作项;周期性团队例会不应随意摊给单个需求。
  • 支持与故障:有事件编号时优先关联事件;尚无编号时允许暂存,要求在约定期限内补齐归属。

规则发布后,应给员工一个反馈窗口。若多个团队持续误用同一类别,优先检查定义是否含混,而不是重复发送培训材料。数据字典是流程的一部分,需要随着业务变化维护。

3. 选择录入时点:优先贴近工作上下文

对稳定的产品研发工作,可以在工作项完成、状态变更或每日收尾时记录;对频繁响应的运维和支持工作,建议采用事件后快速记录,并允许当天汇总;对跨项目管理工作,则可以使用周内计划分配与事后修正结合的方式。

不建议所有组织强制采用同一种录入时点。及时记录能减少记忆误差,但研发人员在调试或故障处理中频繁切换界面也会打断工作。可以测试不同触发方式,观察录入耗时、补录率和员工反馈,再决定默认流程。

4. 建立最小可用审批规则,先运行再收紧

第一版规则控制在少数关键校验:日期有效、时长合理、项目有效、重复记录识别、必要字段完整。复杂的异常判定可以先作为提醒,不急于阻断。若制度一开始就覆盖所有边缘情况,员工会把大量时间花在解释例外上。

上线后两到四周,统计哪些校验真正拦截了高质量问题,哪些只是制造误报。把高频误报规则改成提示,把重复出现且损害数据质量的问题补充为强校验。规则变更应有版本记录,便于解释为什么某个周期的统计口径与前期不同。

5. 设计审批时限与逾期机制,而不是只发催办

明确员工提交截止时间、审批人处理时限、逾期升级对象和节假日处理方式。若团队周五下班前提交,负责人应有明确的处理窗口;若审批人休假,应有代理人或自动转交机制。

逾期提示应落到具体记录和责任角色,而不是在群里发一句“请大家尽快审批”。对审批积压,应区分审批人任务过载、规则不清、系统通知缺失和数据异常过多,才能决定是增加代理、简化流程还是修订分类。

6. 做一轮小范围试点,选有代表性的团队而非最配合的团队

试点如果只选最成熟、管理最规范的团队,效果容易过度乐观。建议至少覆盖一个需求驱动型研发团队、一个支持或平台团队,以及一个跨项目协作较多的团队。它们能暴露字段和审批机制在不同工作模式下的边界。

试点目标不应只写“提高效率”,而要写可验证的问题,例如:周内记录是否更及时、审批等待是否缩短、异常记录是否更容易被解释、汇总工时是否能关联工作项。每个目标都要有基线、观察周期和责任人。

7. 用复盘决定是否推广,不以“系统上线”作为完成标准

试点结束后,安排员工、审批人和数据使用方一起复盘。员工关注填写负担和分类清晰度,审批人关注异常处理量和责任边界,项目负责人关注汇总结果是否能回答计划问题。三方评价不一致时,应先找到流程摩擦点。

推广前确认三件事:字段口径是否稳定,异常处理是否有明确责任人,报表是否被实际用于决策。如果只有录入页面上线,没有人查看数据,也没有流程动作发生,就不应把项目称为管理效率提升。

七、不同情况下的行动建议:按团队成熟度和工作形态选择

1. 小团队、项目数量少:先把规则说清楚,不急着堆流程

如果团队人数较少、项目边界清晰,可以先采用轻量记录:日期、项目或工作项、工作类型、时长和简短说明。审批由负责人按周抽查异常,正常记录批量确认。先把“什么算项目投入、公共工作怎么记”讲清楚,通常比设置多级审批更重要。

小团队的风险是规则依赖口头传达。人员一多或项目一增加,历史数据就很难横向对比。因此即便暂时使用简单工具,也应保留统一分类和修改记录,为后续扩展留出路径。

2. 百人以上、多项目组织:先统一主数据与责任边界

中大型组织的主要难题通常不是“表单能不能填”,而是同一项目、人员、工作类型和审批状态是否在不同团队中有一致定义。应先治理项目编码、人员归属、工作项关联、权限范围和周期规则,再配置跨团队审批。

如果选择研发管理平台,可以重点验证:是否能基于组织结构分配权限,是否能将工时关联到项目和工作项,是否支持审批规则与例外流转,是否能追踪修改记录,报表能否按组织与项目维度汇总。以 PingCode 为例,评估时应带真实流程做端到端演示,并让研发、项目管理和财务相关人员共同验证,不宜仅凭单一角色的演示结论做决策。

3. 运维、支持和高频中断团队:不要硬套“每条任务一条记录”

这类团队的工作经常由事件触发,任务在开始时未必已经存在。强制每次响应前先创建任务,会拖慢处理;等月底再补录,又会失去事件级追溯。更适合的做法是以事件编号或服务类别为入口,允许快速登记,再由系统或负责人在合理时间内补全归属。

管理重点应放在事件类型、响应投入、重复问题和支持容量上。高频重复事件可以推动自动化或产品改进;跨团队支援则应设置分摊规则。只统计总投入,不区分事件严重度和重复性,很难从数据中得到行动建议。

4. 客户交付团队:把合同核算与内部研发分析区分开

交付场景可能需要客户、项目阶段和可计费状态,但这些字段的规则应与合同、报价和财务核算衔接。工程师不应独自判断工时能否计费,项目负责人也不能用内部工作习惯替代合同口径。

建议保留事实记录与核算映射:先记录实际工作对象和活动,再由经过确认的规则映射到计费类别。客户会议、内部协调、质量返工和范围外支持的处理方式,必须在项目启动时约定,避免结项时才争议费用归属。

5. 远程或跨时区团队:按工作周期设计,不把在线时间当工时

跨时区团队可能在不同时间完成同一工作,不适合以单一办公日结束时间作为唯一截点。应明确使用成员本地时区还是项目统一时区,并处理跨午夜工作、节假日和异步协作记录。

工时表不应变成在线状态监控。在线时长、键盘活动和会议时长不能直接替代任务投入。远程团队更需要清楚的工作项、交付结果和异步说明,工时数据用于成本与容量分析,而不是证明员工是否“在线”。

6. 处于审计或合规要求较高的组织:加强留痕,但限制数据用途

需要审计的组织应保留记录创建者、修改者、提交时间、审批人、状态变化和修改原因,并设定归档周期与权限。对已经确认的周期,可以通过补充调整记录修正,而不是无痕覆盖历史数据。

留痕不等于无限制查看。应按岗位职责控制数据访问,明确敏感信息不应写入工时说明,避免员工把客户信息、个人健康信息或安全事件细节直接填进开放字段。合规设计应覆盖数据最小化、权限、保存期限和导出审批。

八、工具与制度的取舍:先做什么,什么时候值得升级

1. 表格、轻量系统和研发管理平台各有适用边界

表格适合小团队、项目少、周期短且需要快速验证口径的阶段。它的优点是灵活、成本低;缺点是权限、版本、重复记录和跨项目汇总容易失控。若表格需要多人反复复制、月底人工合并,维护成本通常已经超过工具节省的成本。

轻量工时系统适合流程较稳定、数据维度相对独立的组织。若工时必须与需求、缺陷、迭代和项目状态关联,单独的工时系统可能产生双重录入和数据错位,需要评估集成能力及主数据同步方式。

研发管理平台更适合希望把工时、工作项、项目和流程放在同一管理链路中的组织,但平台本身不会自动解决分类不清、责任模糊或审批过度的问题。工具能降低重复操作,不能替代管理规则。

方案 适合情况 主要优势 主要代价
共享表格 小团队、流程试验期 灵活、上手快、初始成本低 权限、版本和汇总依赖人工
独立工时系统 工时流程稳定、需要独立核算 表单与审批配置集中 可能与研发任务重复录入
研发管理平台 多项目、工作项关联重要的组织 项目、任务、工时和流程更易联动 需要统一主数据、权限和流程治理

2. 评估工具时,先用真实场景测试,不用功能清单打分

我建议准备五条真实案例:普通需求投入、跨项目协作、线上故障、关闭任务后的补充工作、员工补录后修改审批。让供应商或内部团队完整演示从填写到汇总、退回、修正和审计的路径。

观察的不只是“能不能做”,还包括每条记录需要几次点击、字段是否能自动带出、异常能否定位、审批人能否批量处理、修改是否留下痕迹、报表能否回到原始工作项。演示环境如果没有真实权限和复杂流程,很容易只展示顺畅的理想路径。

建议记录操作耗时作为对比基准。例如让几名不同角色各自完成同一组任务,比较平均录入时间、误选次数和异常处理步骤。此类测试结果只代表本组织的试点,不应包装成行业普遍结论,但足以帮助判断是否值得升级。

3. 自动化优先用于减少重复劳动,不用于替代专业判断

适合自动化的环节包括默认带出人员和日期、从工作项继承项目、识别重复记录、提醒周期截止、汇总常见报表、根据组织结构分配审批人。它们减少机械操作,通常不会改变管理判断。

不宜轻率自动化的事项包括判定某项投入是否合理、推断个人效率、判断会议是否可计费、自动把异常工时认定为违规。规则引擎可以提示风险,但涉及业务上下文的结论仍需责任人确认。

4. 自建与采购之间,比较总维护成本而不只看首次投入

自建系统能贴合现有流程,但需要持续承担权限、版本、审计、通知、数据备份、表单调整和报表维护。若业务规则变化频繁,研发团队很可能不断被拉去改流程工具,结果维护成本被低估。

采购平台可以缩短基础能力建设周期,但配置和集成需要投入,且要验证数据导出、权限模型、流程扩展和后续迁移能力。决策时应计算长期运营成本,包括管理员时间、员工录入负担、审批耗时、集成维护和数据治理,而不是只比较许可费用。

九、效果衡量与持续改进:用一组指标解释,而不是追求单一漂亮数字

1. 设定数据流程指标,并清楚写出计算口径

建议至少监测提交及时率、审批等待时间、退回率、补录率、修改率和未分类工时占比。每项指标都要有明确分子、分母、周期和排除规则。例如审批等待时间可以按从提交到首次处理的工作小时计算,也可以按最终通过时间计算,两者含义不同,不能混用。

退回率上升未必是坏事:如果此前审批几乎不看数据,改造后发现更多归属错误,短期退回增加可能代表控制有效。应同时观察问题类型、修正完成时间和重复退回情况,判断团队是在学习规则,还是规则本身不清楚。

2. 关注数据质量指标,避免“准时提交但不可用”

数据质量可以从工作项关联率、分类一致率、说明完整率、重复记录率和周期修正量观察。分类一致率需要抽样复核:不同团队对同一类工作的归类是否一致,而不是只看字段有没有值。

“其他”占比持续上升,往往说明分类系统与实际工作脱节。工作项关联率下降,可能是任务管理不完整,也可能是支持工作暂时没有工作项入口。数据异常应追到流程原因,不要只把不合格记录退回给员工。

3. 连接项目过程结果,但避免把相关性说成因果

可以把工时分布与需求变更次数、缺陷修复投入、迭代完成率、计划偏差和支持事件一起观察。例如需求变更增加时,相关项目的重新设计与验证工时是否同步上升;运维支持投入增加时,是否出现相同故障反复发生。

如果二者同时变化,只能先称为关联线索。要判断因果,需要排除版本范围、团队规模、发布节奏和任务复杂度等因素。管理者可以利用数据提出更好的问题,但不应在没有验证的情况下宣称“某项制度让效率提升了某个百分比”。

4. 按周期复盘规则,避免把临时例外永久写进系统

每个季度可以回顾一次分类、阈值、审批角色和报表使用情况。重点检查哪些规则长期没有触发、哪些软提醒造成大量误报、哪些例外反复发生、哪些字段没人使用。没有决策用途的字段应考虑删除,而不是为了“以后可能有用”继续增加负担。

流程改动应有变更记录,包括改动原因、影响范围、生效时间和评估指标。这样在对比不同周期时,才能知道指标变化是业务变化还是口径变化。管理制度不是一次性发布的文档,而是需要随组织规模和研发模式调整的操作系统。

十、不同情况下的取舍:准确、及时、轻量和可追溯并非总能同时最大化

1. 记录越及时,员工打断越多:选择低打扰的触发方式

实时记录通常更接近事实,但频繁切换上下文会损害专注。若团队工作高度连续,可以在任务结束或每日收尾时记录;若团队工作碎片化,则需要快速记录入口、默认项和当天暂存。目标不是让每分钟都实时入账,而是把记忆误差控制在可接受范围。

2. 颗粒度越细,分析越丰富:也要计算录入成本

如果细分类别不会改变资源配置、产品优先级或成本决策,就不值得要求所有人每天填写。可以先以较粗分类运行,再根据管理问题对关键工作类型做专项细分。需要分析时通过工作项和事件追溯,而不是预先把表单扩展成复杂问卷。

3. 审批越严格,异常越少通过:但等待和形式主义会增加

高风险、高金额或涉及客户核算的记录可以采用更严格的复核;一般内部研发投入则可以使用规则校验和抽样复核。若审批速度很重要,应简化常规路径,而非取消所有控制;若审计要求很高,则应增加留痕和权限,但仍需避免多个人重复确认同一事实。

4. 组织统一口径与团队自主性:统一底层,有限扩展

完全统一可以提高跨团队可比性,却可能无法覆盖不同研发模式;完全自治则会让组织级汇总失去意义。比较稳妥的折中是:人员、日期、项目、工作项、时长、基础活动类别和审批状态统一;特定行业或团队的附加字段经过治理后开放。

5. 工时透明与员工隐私:说明用途并设置访问边界

透明度有助于项目协作,但不代表所有员工都需要查看他人的明细。可按角色开放汇总与详情:项目负责人查看自己项目的归属数据,直属经理查看团队负荷,财务查看核算所需字段,组织管理者查看经过汇总的趋势。

员工应知道记录会被谁看到、用于什么决策、保留多久、如何纠正错误。若组织只强调“必须填写”,却不解释用途和访问范围,员工自然会把工时表理解为监控工具,数据质量和信任都会受损。

十一、上线检查清单:把容易遗漏的管理细节提前问清楚

1. 制度与口径

  • 是否明确工时表的用途,以及哪些用途明确禁止?
  • 工作时间、项目投入、培训和公共事务是否区分?
  • 是否定义跨项目工作、故障支援、会议和补录的归属方式?
  • 分类是否有正例、反例和责任维护人?

2. 表单与系统

  • 人员、日期、项目、迭代等字段能否自动带出?
  • 录入入口是否贴近工作项或事件上下文?
  • 能否区分硬校验、软提醒和人工复核?
  • 修改历史、审批意见和周期关闭状态是否可追溯?

3. 组织与审批

  • 员工、项目负责人、直属负责人和财务各自负责什么?
  • 谁处理跨项目分摊和无工作项支持?
  • 审批时限、代理审批和逾期升级是否明确?
  • 异常队列是否能优先呈现高风险记录?

4. 数据与复盘

  • 及时率、补录率、退回率和等待时间的口径是否固定?
  • 报表能否回到原始记录和工作项?
  • 试点是否覆盖不同工作形态,而非只选最配合的团队?
  • 是否安排周期复盘,清理无用字段和高误报规则?

清单不是为了增加审核负担,而是为了避免上线后才发现:审批人不知道该看什么,员工不知道该怎么分类,报表使用方不知道数字从哪里来。每个问题都能明确回答,才说明流程具备推广条件。

十二、结语:工时表管理的终点不是更精确地记录每一分钟

1. 把记录变成组织学习的输入

我最看重的不是工时表把每分钟记得多细,而是它能不能让团队更早发现计划偏差、支持负担、需求变更和返工来源。记录让问题可见,审批让责任清楚,复盘让组织有机会改进工作方式。三者缺一,数据就只剩下存档。

2. 下一步从一个真实问题开始,而不是从复杂表单开始

如果你准备改造流程,先选一个当前最痛的问题:月底补录太多、跨项目成本说不清、支持工作不可见,还是审批积压。用一到两个团队做基线观察,定义字段与口径,运行数个周期,再根据记录负担、异常处理和决策效果决定是否推广。

最实用的原则是:正常记录尽量少打扰,异常投入必须有上下文,数据用途必须透明。当员工知道为什么填、负责人知道看什么、组织知道如何使用,工时表才可能从行政任务变成研发管理的证据链。

常见问题解答(FAQ)

1. 研发团队做工时表,应该记录到什么粒度?

我想把工时数据用于排期和复盘,但担心记得太细会让开发觉得是在监控,记得太粗又看不出问题。到底按任务、需求还是每天的工作内容记录,才能兼顾准确性和填写成本?

建议以可验收的任务为最小记录对象,而不是要求成员逐分钟记录。比如把“开发支付功能”拆成接口实现、联调、缺陷修复等任务,每条记录按半天或一小时为单位,说明日期、任务、实际投入及必要备注。判断粒度是否合适,可以看两点:主管能否据此发现计划偏差,成员能否在两三分钟内完成当天填写。

若一项任务持续数周且没有阶段节点,应继续拆分;若记录细到每次沟通、切换窗口,则维护成本通常高于分析价值。

2. 工时表里的预估工时和实际工时不一致,应该怎么分析?

我发现团队经常出现预估两天、实际做了四天的情况,但原因可能是需求变更、等待评审,也可能是估算本身偏乐观。只看偏差数字很容易变成追责,我应该怎样把它用于改进排期?

不要只计算“实际减预估”,而要把偏差归到可行动的原因,例如需求澄清、外部依赖、返工、缺陷处理或估算遗漏。可以按迭代观察:某类任务连续几轮都超出预估,就调整拆分方式或估算基线;若时间主要耗在等待审批或环境资源上,应改流程或依赖管理,而不是要求开发加快。

举例来说,预估 16 小时、实际 24 小时,若多出的 8 小时中有 5 小时是等待联调,就应记录等待原因和责任环节,不能简单认定为个人效率低。工时数据适合定位系统性偏差,不适合脱离任务难度直接排名。

3. 研发工时表应该每天填,还是每周集中补录?

我不希望团队把时间花在填表上,所以考虑周五统一补录;但隔几天回忆具体投入时,很多临时沟通和排障已经记不清了。有没有办法让记录足够及时,又不打断开发节奏?

更稳妥的做法是每日轻量记录、每周集中核对,而不是周末凭记忆重建一周。可以在下班前留两三分钟补齐当天任务和投入,遇到临时事故时只记任务与大致时长,周会再核对归属和原因。判断是否需要增加记录频率,可看补录误差和遗漏:如果成员常把支持、排障、评审等工作漏掉,说明记录间隔太长;

如果每日填表频繁打断深度工作,则应减少字段、提供任务快捷选择,而不是把记录推迟到周末。

4. 如何用审批流程管理研发工时,又不让审批变成形式?

我担心工时表一旦加上审批,就会变成负责人逐条点击通过,大家花时间走流程,却没有改善计划和资源分配。哪些工时需要审批,哪些只需校验?异常数据又该怎样处理才合理?

审批应聚焦会改变计划或成本判断的事项,不必把每条日常记录都设计成逐级签批。可将普通任务工时设为成员提交、负责人按周期抽查;跨项目投入、明显超出预估、临时加班或任务归属变更,则触发说明和确认。阈值要结合团队节奏设定,例如某任务实际投入超过预估 30% 时要求补充原因,但这只是复核信号,不是自动判错。

有效流程还应规定处理时限、退回理由和更正方式;如果审批人只能点通过或驳回,却无法调整排期、协调依赖,审批本身就没有形成管理闭环。

核心关键词

读者评论

卢
卢承宇

我们团队把工时入口放在任务页面后,补录确实少了。不过临时排障和跨项目协助还是难归属,想知道文章里提到的事件编号在实际填报中怎样控制粒度。

韦
韦予安

赞同审批不该逐条审问。我们目前按异常情况复核,但“异常波动”阈值不好定:不同任务复杂度差异很大,可能还是要结合工作类型和迭代阶段判断。

丁
丁予安

工时不直接用于绩效这点很重要。不过即使制度写明用途,员工也可能担心数据被拿来排名。除了明确边界,团队是否还需要限制数据查看权限或定期说明分析结果?

文章包含AI辅助创作:审批管理指南:研发团队如何做好工时表,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582255
