项目工时管理方法大全:研发团队工时表制度设计落地清单

研发团队的工时表,最容易在两个极端之间失效:一端是每天填到半小时、主管逐条追问,团队把时间花在解释而不是交付;另一端是月底凭记忆补数,最后得到一张看似完整、却无法用于项目决策的表。工时管理真正要解决的,不是“每个人坐了多久”,而是让团队看清容量去了哪里、计划为何偏离、哪些投入需要调整。下面这套方法重点讨论制度怎么定、数据怎么记、异常怎么处理,以及什么时候不该继续加字段。

项目工时管理方法大全:研发团队工时表制度设计落地清单

一、先讲结论:工时表不是考勤表,而是项目决策的输入

1. 先确定工时数据要回答什么问题

我设计工时制度时,第一步不是画表格,而是要求业务负责人先写下三到五个要回答的问题。常见问题包括:某个版本实际消耗了多少研发容量?需求变更占用了多少原本用于计划工作的时间?支持、缺陷和技术治理分别挤占了多少产能?某类工作反复超时,是估算偏差、依赖等待,还是范围变化造成的?

这些问题决定工时表的字段和粒度。如果团队只想做月度项目成本分摊,按项目、人员和日期记录到半天,可能已经足够。如果团队要复盘迭代计划,就需要任务或工作类型、计划与实际、偏差原因等信息。采集精度应由决策精度决定,不应由管理者对细节的偏好决定。

2. 用最小可用字段起步

对大多数研发团队来说,初始表格可以只包含日期、人员、项目或产品线、工作项、工作类型、实际投入时长、说明或异常原因。计划工时、审批状态、成本中心等字段只有在确实有人使用其结果时再加入。

字段越多,不代表管理越成熟。每多一个必填字段,就多一次理解、选择、补填和校验成本。若字段无法驱动任何复盘动作,它就只是数据采集负担。

管理目的 建议记录粒度 需要的核心字段 不建议一开始就做的事
项目投入统计 按日或按周,通常半天级 人员、项目、日期、实际时长 要求每项工作精确到分钟
迭代计划复盘 按任务或工作类型,日级 工作项、计划与实际、偏差原因 把所有偏差都归为个人估算能力
多项目容量协调 周级或迭代级 人员、项目、优先级、可用容量 把项目占比直接当作个人绩效
客户或内部成本核算 按约定结算周期 成本对象、人员类别、确认状态、时长 未统一口径就直接用于结算

3. 把工时数据的使用边界写进制度

研发团队最关心的通常不是“要不要填”,而是“填完之后会不会被用来排名、扣奖金或证明谁不够忙”。制度要明确数据用途、访问范围、纠错方式和保留周期。若工时只用于项目容量分析,就不要在执行过程中悄悄把它变成人员效率排名依据。

这不是降低管理要求,而是保护数据质量。团队一旦相信填报会带来惩罚,就会倾向于把时长填得好看、把等待时间藏起来,最后形成高完整度、低可信度的数据。工时数据的可信度,首先取决于使用规则是否稳定。

二、背景和真实场景:研发工时为什么容易失真

1. 研发工作并不总是线性、可切片

开发任务常常包含理解需求、排查问题、等待依赖、验证方案、代码评审和返工。一个缺陷可能在十分钟内修复,也可能花数小时定位环境差异。若制度只允许把时间填在“开发”上,团队就会把大量无法归类的工作塞进一个大桶,统计结果看似整齐,解释能力却很弱。

在实际管理中,我更关注工时类别是否能解释投入结构,而非能否完整描述每个人每小时做了什么。管理分类应当能区分主动交付、质量保障、支持中断和必要的非项目工作,同时避免分类细到员工每次切换都要判断一次。

2. 多项目并行会让“忙碌”与“有效产出”分离

一个人同时支持多个项目时,需求沟通、权限申请、代码评审和上下文切换可能分散在一天里。每个项目看起来都只占一点时间,但切换成本累计后,真正连续投入的时间会显著减少。因此,工时表最好与优先级、计划容量、工作项状态一起观察,不能单看某个项目的总时长。

例如,一个团队月度实际投入稳定,但承诺的需求完成量持续下降,问题未必是成员投入不足,也可能是紧急支持变多、工作切换增加或依赖等待拉长。只增加“每日投入小时数”字段,并不能解释产出为什么变差。

3. 远程协作和跨时区协作更需要可解释记录

分布式团队不适合用在线状态、键盘活动或消息响应速度替代工作贡献。对异步协作而言,工时记录的价值是让依赖和容量透明:谁在支持哪个项目、哪些工作发生了计划外投入、下一周期可承接多少任务。

如果工时管理制度把“可见”误当成“有价值”,团队会更愿意做容易记录的活动,而不是承担高不确定性的探索、架构治理或问题定位。制度设计要鼓励如实记录难以量化但必要的工作。

4. 先区分三种时间,才谈得上分析

日历上的工作时间、项目可用时间和某项工作实际耗时,是三种不同口径。会议、假期、值班、培训、招聘面试和跨团队支持是否计入项目投入,应当先形成统一规则。否则,团队间的“工时差异”可能只是口径不同。

时间口径 回答的问题 常见用途 容易混淆的地方
日历工作时间 某周期内理论上有多少工作时段 排班和基础容量估算 忽略假期、会议与非项目职责
可用容量 扣除约定事项后,能承接多少计划工作 迭代计划和多项目协调 把可用容量误认为必须填满的时间
实际投入 工作时间实际分配到哪里 项目复盘、成本分析、偏差解释 将投入时长直接等同于成果价值

项目工时管理方法大全:研发团队工时表制度设计落地清单

三、常见误区:表格看起来完整,不代表数据可以用于决策

1. 误区一:每天填得越细,管理就越精确

要求按十五分钟甚至更细的单位填报,常见结果是员工在月底凭记忆补录,或者把短任务归并成近似值。表格精细度提高了,数据真实性未必提高。

判断粒度是否合适,可以看两个问题:员工能否在当天或次日低成本完成记录?管理者能否依据这些信息做出不同决策?若答案分别是“不能”和“不能”,就应当降低粒度或删字段。多数团队可以从半小时、1小时或半天等便于理解的单位试行,再用实际填报质量调整。

2. 误区二:实际工时越高,贡献越大

工时是投入,不是产出。一个关键缺陷被及时修复,可能只需要较短投入,却避免了大量用户影响;一项反复返工的任务可能消耗很多时间,却没有对应的业务价值。把工时直接作为绩效排名,会鼓励延长耗时、低估效率、隐藏协作成本。

工时可以帮助解释项目投入、识别过载和评估成本,但评价个人贡献还应结合目标完成质量、复杂度、协作影响、风险控制和职责范围。不要用一个投入指标替代多维度的绩效判断。

3. 误区三:计划与实际的差异就是估算能力问题

偏差可能来自范围变化、需求澄清、第三方依赖、环境故障、测试返工、临时支持,也可能来自任务拆分过粗或估算偏差。若团队只追问“为什么超时”,却不记录变化来源,复盘就会变成追责会议。

我通常建议把偏差原因限定为一组少而清晰的选项,并保留简短说明空间。类别不宜过多;如果每次都要在二十多个原因中挑选,最终会出现“其他”占比极高的情况。

4. 误区四:填报完整率高,就说明工时制度成功

完整率只说明表单被填了,不说明项目归属正确、时长合理或分类一致。一个团队可以有百分之百填报率,却把等待、沟通和返工全部记录成开发;另一个团队可能填报率稍低,但其偏差原因和项目归属更可靠。

因此,至少要同时看及时性、有效记录比例、分类一致性、异常修正率和数据是否触发了行动。填报率适合作为运行健康度的一个指标,不应成为工时制度的唯一成功标准。

5. 误区五:所有工作都要强行分配到项目

招聘面试、内部培训、技术债治理、团队管理、公共组件维护和突发支持,有些确实应该有项目归属,有些则应归入共享工作或部门运营。强行把每一小时摊到某个产品项目,会让成本看起来更完整,却掩盖共享投入的真实规模。

如果共享工作长期存在,建议设置明确的公共类别,并周期性检查它的规模与趋势。只有当某类共享投入达到需要单独管理的程度,再考虑拆分成独立成本对象。

6. 误区六:把“没有填满”视为闲置

研发人员并不是持续无缝执行任务的生产线。待命、问题响应、学习和技术探索有时是岗位职责的一部分。若制度要求每天时长必须凑满,员工就可能把等待、学习或零散协作虚构成项目投入。

应该讨论的是容量规划是否可信,而不是每个人能否把每个工作日填满。未分配时间是一种需要解释的容量状态,不自动等于低绩效。

四、专业判断逻辑:制度设计前先通过五道判断题

1. 先确定工时记录的管理对象

工时记录可以围绕项目、产品、成本中心、工作项或工作类型展开。它们不是互相替代的选项,而是不同的分析轴。对研发团队来说,通常先确定项目或产品归属,再用有限的工作类型解释投入性质。

如果核心问题是项目投入分摊,工作项级别可能过细;如果核心问题是迭代承诺与偏差,只有项目总时长又不够。应从决策问题反推记录对象,而非从现有工具能提供什么字段开始。

2. 再决定记录粒度和填报节奏

及时记录比月末回忆更可信,但“当天填”不一定适合所有工作节奏。可以把制度设为每日或次日更新,允许会议密集或现场支持岗位按周汇总,但必须定义补录期限和异常标记。

粒度可以按管理周期调整。月度成本核算不必强迫员工记录到小时级工作项;迭代复盘则需要足以区分计划工作、突发支持和返工的记录。粒度越细,越需要及时录入、清晰定义和自动化校验配合。

3. 用双层分类避免类别爆炸

推荐把分类拆成稳定的一级类别和必要的二级类别。一级类别用于管理汇总,例如需求交付、缺陷修复、技术治理、客户支持、团队协作、行政或培训。二级类别只在确有分析价值时启用,例如缺陷修复再区分线上问题与测试问题。

判断是否新增类别,可以问:新增后是否会改变资源配置、优先级或流程?如果不会,先不要新增。分类稳定性比看起来完备更重要,因为频繁改名会破坏跨周期对比。

4. 为异常建立处理规则,而不是只留一个备注框

工时数据中的异常包括迟填、漏填、项目归属不明、时长超出合理范围、计划外支持和跨周期修正。制度应明确谁可以修改、是否保留修改记录、由谁确认业务口径,以及异常多久必须处理。

备注字段只能补充说明,不能代替流程。对于“同时支持多个项目”“任务拆分变化”“客户问题插入”等高频情况,应提供标准处理方式,避免每次都由主管临时判断。

5. 用数据校验识别口径问题,不用校验制造虚假精确

校验规则可以提示某日记录超过可用时间、连续多日为空、同一工作项重复填报或项目归属缺失。但系统提示应当是核查入口,而不是自动判定违规。加班、值班和跨时区安排可能让时长超出常规范围,必须允许合理解释。

更稳妥的做法是建立“异常,确认,修正,复盘”的闭环:系统发现异常,员工或负责人补充背景,数据责任人核实口径,最终修正并保留变更记录。

判断维度 适合简化的信号 适合增强的信号 优先动作
项目数量 团队主要服务单一产品 人员长期跨多个项目 先明确项目归属和优先级
复盘需求 只需月度投入概览 需要解释迭代偏差和变更 补充工作类型与偏差原因
成本要求 仅内部容量管理 涉及合同、客户或财务核算 先统一确认、修正和留痕规则
团队规模 人数少、协作关系简单 跨部门、跨区域、角色复杂 明确数据权限和汇总口径

五、制度设计落地清单:从口径到复盘逐步搭建

1. 先写一页制度摘要

制度正文可以很完整,但员工最需要先知道的通常只有几件事:谁需要填、记录什么、何时提交、主管检查什么、数据用于什么、出错如何修改。建议先用一页摘要把这些规则说明白,再补充详细流程和例外处理。

摘要不应只写“按时填报”。要给出可执行的时间边界,例如次工作日中午前完成前一工作日记录;月末最后一个工作日锁定周期;确有跨周期调整时,通过指定流程修正并留存原因。时间规则应结合团队节奏试行后再定。

2. 明确字段字典

同一个字段在不同团队可能有不同理解。例如“项目工时”是否含会议、“支持”是否包括同组协助、“计划工时”是初始估算还是迭代承诺值,都需要在字段字典中说明。

字段 定义建议 校验建议 常见歧义
日期 实际发生投入的工作日期 不得晚于周期锁定日,例外需说明 填写日期还是录入日期
工作项 能识别工作内容的任务、缺陷或维护事项 尽量关联已有工作项,不重复造名称 一个大任务是否覆盖多类工作
实际时长 本周期用于该工作的投入时间 按团队约定单位记录,异常可说明 是否包含等待和会议
工作类型 用于区分投入性质的分类 采用统一类别字典 项目归属与工作类型混为一谈
偏差原因 解释计划与实际差异的触发因素 仅在偏差达到约定阈值时要求填写 把责任判断伪装成原因分类

3. 规定负责人和权限边界

工时制度常见的问题不是没人看数据,而是每个人都能看、却没有人负责修正口径。至少要区分四种职责:员工负责如实记录;项目负责人负责确认业务归属;团队负责人负责解释容量变化;数据或运营责任人负责维护字段、汇总规则和周期变更。

访问权限则应按用途配置。项目负责人可能需要看到项目级投入,部门管理者需要跨项目容量视图,其他成员未必需要访问个人明细。若涉及客户合同或财务核算,还应由相应责任人确认数据的正式用途。

4. 设置提交、审核、修正和锁定流程

一个可执行流程可以分成四步:员工按日或按周提交;系统或负责人检查缺失和异常;员工在规定期限内修正;周期结束后锁定数据,确需修改时通过留痕流程处理。审核重点是口径和异常,不是逐条质疑每个工作小时。

对于小团队,项目负责人每周抽查异常记录可能足够。对于跨部门或承担正式成本核算的组织,可能需要明确审批人、周期锁定和变更审计。流程复杂度应与数据影响范围匹配。

5. 把工时表接入计划与复盘,而不是孤立保存

单独看月度工时总表,很难指导行动。至少要把实际投入与版本计划、需求变更、缺陷趋势、人员可用容量或支持工作量中的一项联动。复盘中要问“差异由什么触发、下次准备改变什么”,而不是只问“谁填得最多”。

如果团队使用 PingCode 等项目管理平台,可以评估是否将任务、项目归属、迭代计划和工时记录关联起来,减少重复录入,并让项目负责人在同一工作流中查看计划与实际。具体能否支持所需字段、权限、导出、审批和统计口径,应以团队实际试用和产品配置为准,不应只根据宣传材料作判断。

6. 用试点验证制度,不要一次性全员铺开

建议先选一个项目或一个迭代试行两到四周,覆盖不同角色和工作类型。试点期间记录员工填报耗时、缺失率、分类争议、异常修正量,以及这些数据是否改变了计划或资源决策。

试点结束后,不要只问“大家觉得好不好用”。更关键的是看:新增数据是否让团队发现此前看不到的问题?管理者是否因此改变了优先级、容量安排或支持机制?如果没有,就要检查采集字段是否多余,或者数据根本没有进入决策流程。

7. 用周、月、迭代三个节奏分工

日常填报关注及时性和异常;周度查看计划外支持、跨项目冲突和容量变化;迭代或月度复盘关注投入结构、偏差来源和改进动作。不要把所有问题都塞进月度汇总,因为许多异常到月底已经无法准确追溯。

每次复盘应输出一至三项可执行动作,例如减少某类临时插单、调整值班容量、拆小高不确定任务或补充依赖确认机制。没有行动项的复盘,往往只是更复杂的报表阅读。

项目工时管理方法大全:研发团队工时表制度设计落地清单

六、具体案例与数据观察:用模拟团队说明怎么读工时

1. 案例边界:这是制度推演,不是行业基准

以下以一个拥有12名研发成员的产品团队为例,团队同时负责版本交付、线上支持和技术治理。表中数据为情景模拟,用于展示分析方法,不代表真实企业调查结果,也不能直接当作行业平均值。

团队在试点前按月汇总项目投入,只能看到各项目总时长。试点后增加了工作类型、计划与实际、偏差原因,并将填报时间设为次工作日完成。团队仍不记录每个人每分钟做了什么,也不把工时总量用于个人排名。

2. 先看投入结构,找出计划外工作是否挤占交付

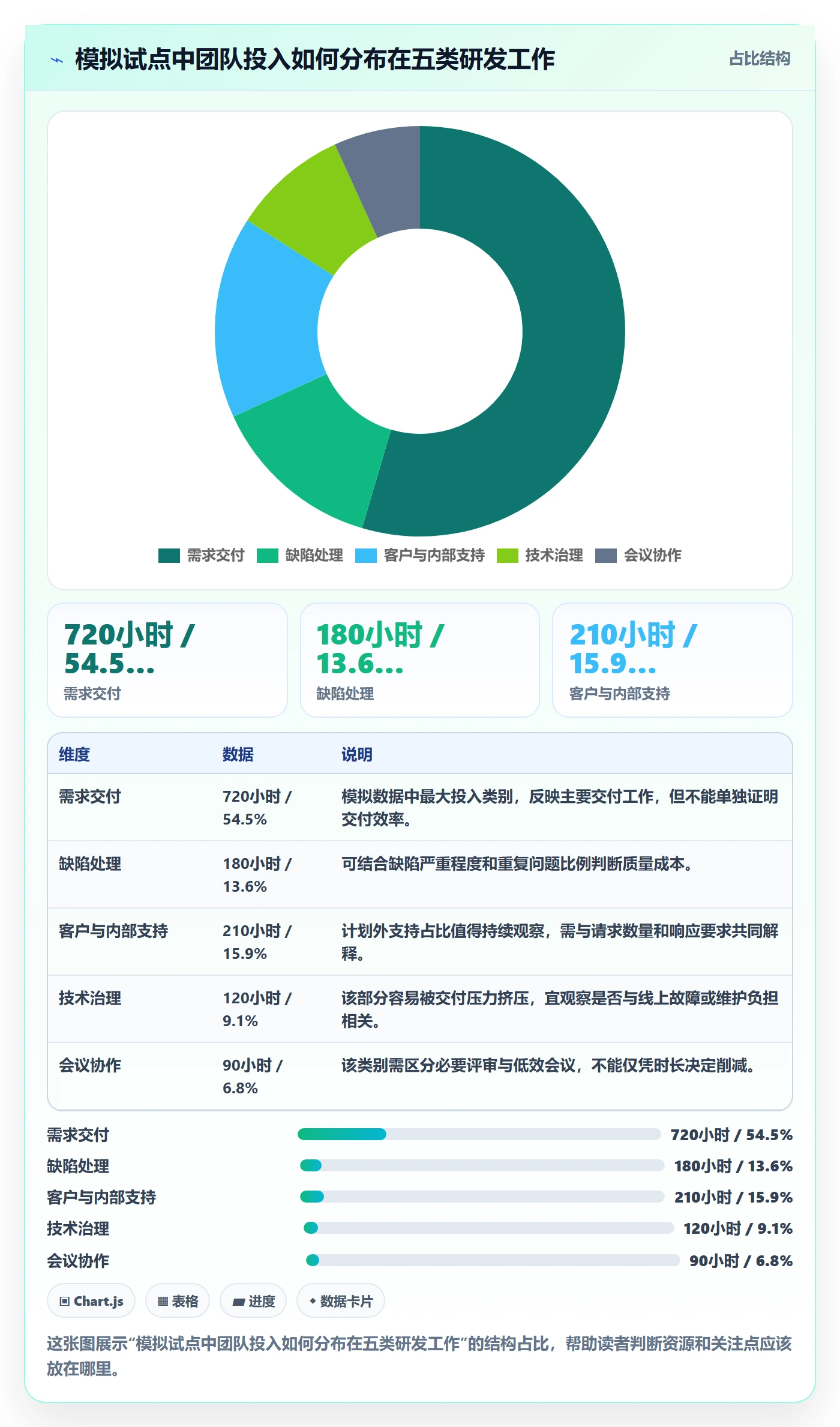

试点月模拟数据显示,团队实际记录共1320小时,其中需求交付720小时、缺陷处理180小时、客户与内部支持210小时、技术治理120小时、会议协作90小时。数字本身不能说明哪项“过多”,但能帮助团队确认计划内外投入的结构,并进一步检查支持工作是否稳定增长。

例如,若支持工作从一个月的210小时增加到下月260小时,团队不能立刻得出“支持效率下降”的结论。还要看支持请求数量、严重程度、平均处理时长、重复问题比例和排班安排。时长是入口,原因分析才是管理动作。

项目工时管理方法大全:研发团队工时表制度设计落地清单

3. 再看计划外投入的来源,不急着责怪估算

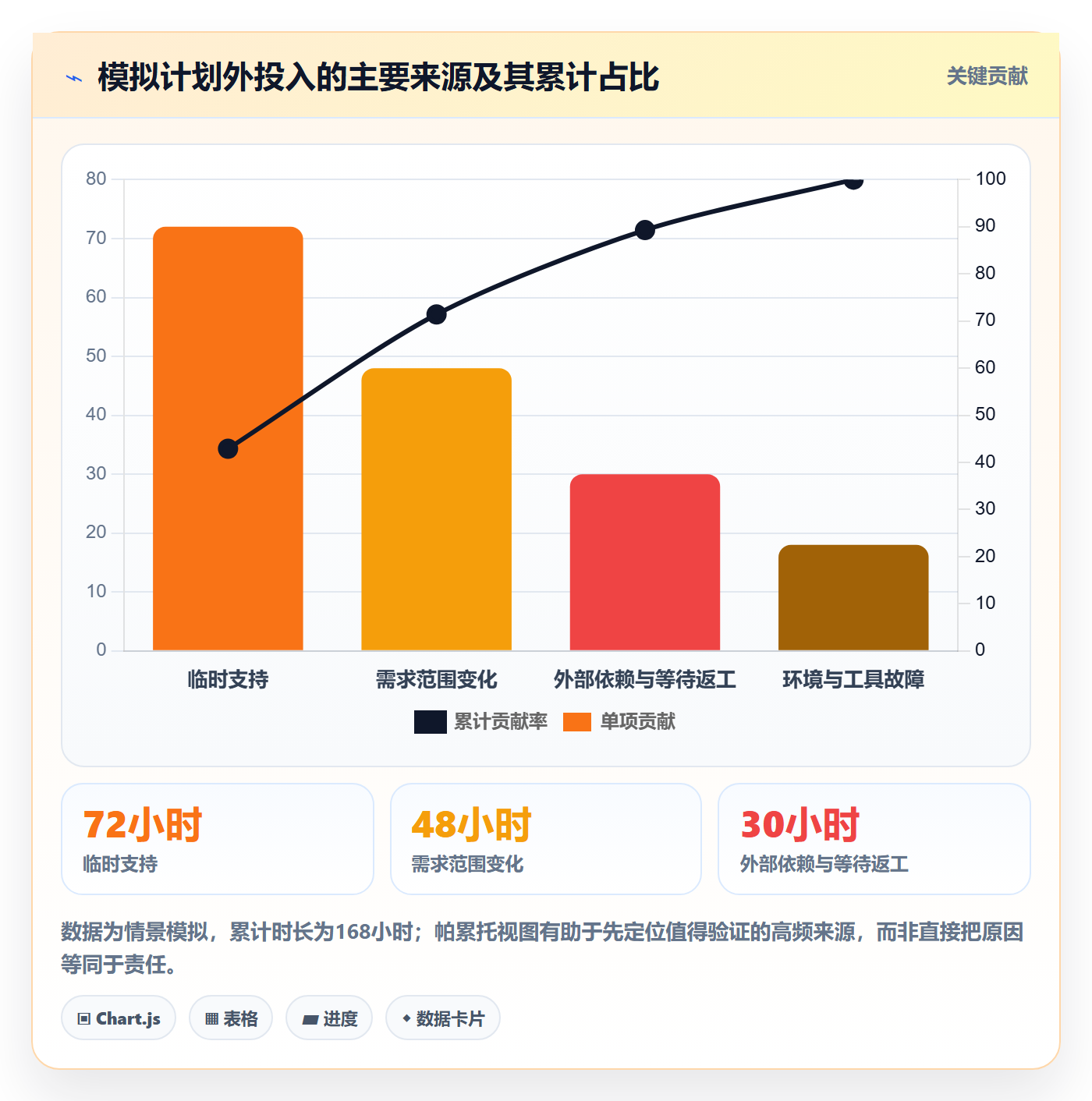

假设同一团队的计划外工作由三类因素构成:临时支持、外部依赖等待后的返工、需求范围变化。若团队只把偏差记为“实际超出计划”,就无法知道该减少插单、改善依赖管理,还是加强需求确认。

偏差原因也不宜只靠员工自我归因。项目负责人应在复盘时结合工单、需求变更记录、缺陷记录和版本时间线核实。单条记录可能有误,但跨周期的模式通常能揭示流程问题。

项目工时管理方法大全:研发团队工时表制度设计落地清单

4. 对比计划与实际,要把容量和范围一起摆上桌

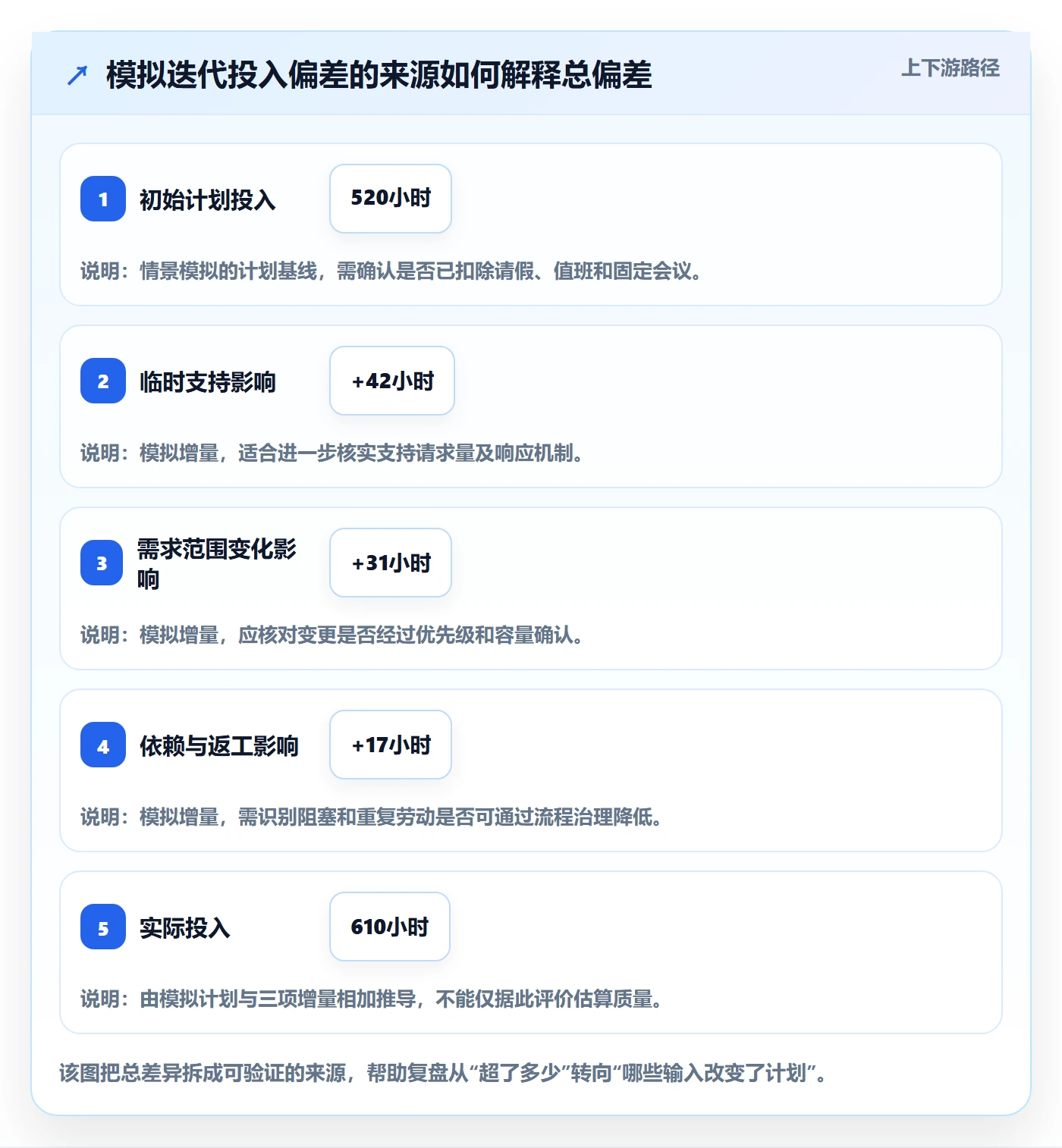

假设某迭代计划投入为520小时,实际记录为610小时,表面上超出90小时。团队进一步发现,期间新增了线上支持、两个高优先级需求变更,并且计划时未扣除固定值班容量。此时,直接把差异归结为“估算不准”会漏掉组织层面的容量管理问题。

更合理的复盘顺序是:先确认计划与实际的口径是否相同;再核对范围是否变化;然后识别计划外工作和依赖阻塞;最后才讨论任务拆分与估算质量。这样可以避免把系统问题压到个人身上。

项目工时管理方法大全:研发团队工时表制度设计落地清单

5. 建立“数据异常”与“业务异常”的区别

数据异常是漏填、重复填报、项目归属错误或单位不一致;业务异常则是支持激增、关键依赖延期、质量问题反复或容量长期超载。前者需要修正记录,后者需要改变工作方式。两者若混在一起,管理者容易用补表解决流程问题。

例如,某成员连续两周把大量时长记在“其他”,这首先是分类规则或工作内容可见性问题;若确认这些时间来自大量临时协助,下一步才是讨论支持机制和任务切换成本。

七、不同团队阶段的行动建议:先解决最疼的问题

1. 小团队、单一产品:用最轻的制度保证可持续

人数较少、项目关系简单的团队,可以从按日或按周记录项目、工作类型和实际投入开始。每周由团队负责人查看缺失、支持工作和计划外事项,每个迭代复盘一次偏差即可。

这一阶段不必过早做复杂审批、成本中心或精细绩效联动。先证明数据确实能改善容量安排,再决定是否扩大字段和流程。否则,制度成本可能高于获得的信息价值。

2. 多项目并行团队:先管理容量冲突,再追求精细归因

当人员频繁跨项目时,优先统一项目优先级、可用容量和插单规则。工时表至少要能说明每个项目实际占用了多少容量,以及计划外工作来自哪里。

不要一开始就要求每个成员填大量任务细节。若项目负责人没有权力调整优先级,更多数据只会让冲突更清楚,却不会让冲突消失。先明确谁能决定资源冲突,工时记录才有管理出口。

3. 交付压力大、支持请求多:把计划外工作单独显性化

支持任务若持续打断研发,应建立统一入口、严重度规则、轮值安排和响应边界,并把支持投入与项目交付分开观察。这样既能避免支持工作被隐形化,也能判断是否需要增加轮值容量、改善产品稳定性或减少重复请求。

对于安全事件、线上事故等高优先级工作,可以采用事后补录和复盘,不应因日常记录规则而延误响应。例外机制必须写清楚,否则员工会在真实紧急情况下纠结该选哪个类别。

4. 中大型企业、跨部门协作:先统一口径和责任链

当多个部门、业务线和项目同时记录工时时,首要问题通常不是表单设计,而是项目编码、工作类别、审批边界、数据权限和汇总口径。一个部门把会议计入项目,另一个部门不计入,集团报表再精确也无法公平比较。

这类组织可以先形成企业级的最小共同分类,再允许部门保留有限的扩展项。跨团队报表只汇总口径一致的数据,细分分析则保留在本团队范围内。若使用 PingCode 等项目管理平台,应先通过代表性项目验证跨项目报表、角色权限、审批规则、历史数据导出和字段适配能力,再决定是否全面推广。

5. 涉及财务、客户合同或成本结算:把确认和审计放在前面

如果工时会进入客户结算、合同交付证明或正式成本核算,就不能只依靠团队内部的习惯口径。需要明确哪些工时可计费、哪些人员类别适用、变更如何审批、周期如何锁定,以及如何保存修正记录。

此类场景中,管理效率和核算准确性有时存在取舍。多一道复核会增加周期成本,但能减少争议和结算风险。制度应由业务、财务及相关责任人共同确认,而不是由项目团队自行定义后直接用于外部凭证。

八、工具与表格怎么选:先看流程匹配,不要被功能清单牵着走

1. 纸面制度、电子表格和项目平台各有适用边界

电子表格适合小范围试点、字段仍在调整、团队需要快速验证口径的阶段。它部署快、修改方便,但权限、变更留痕、重复录入和跨项目统计通常需要人工维护。

项目管理平台更适合需要关联任务、迭代、项目和权限的团队,但工具上线不会自动解决分类歧义、填报动机和复盘机制。应先把制度写清,再配置系统;否则只是把混乱流程电子化。

方案 优势 主要代价 适用信号
共享电子表格 启动快、字段可随试点调整 权限与版本管理容易依赖人工 小团队、口径尚未稳定
项目管理平台 可关联任务、项目、状态和角色 需要配置、培训和流程适配 跨项目协作、数据需要持续复盘
专门工时或成本系统 适合正式核算和较复杂审批 实施与维护成本更高 涉及合同结算、财务或审计要求

2. 选型时用真实流程做验证

工具演示通常展示最顺畅的路径,真正需要验证的却是例外流程:员工漏填后如何补录?跨项目记录如何归属?周期锁定后谁能修正?管理者能否区分计划和实际?数据能否按团队既定口径导出?

建议准备一组真实但脱敏的场景,让试用人员完成一次完整的记录、审核、修正和复盘。至少覆盖普通任务、紧急支持、跨项目协作、工作类型变更和周期后修正。若每个例外都要靠线下表格补充,工具可能没有真正接住流程。

3. 评估系统时,把使用成本纳入总成本

总成本不只是软件费用,还包括配置和维护、员工填报时间、主管审核时间、数据清洗、培训和跨系统重复录入。一个功能丰富的工具,如果每个人每天要花很多时间重复关联已有任务,未必比简单方案更有效。

可以在试点期记录每人每周的填报和修正耗时。若使用系统后数据质量有所提高,但维护工作也明显增加,应检查是否能够通过字段自动带入、任务关联或权限规则减少重复操作。

九、制度取舍与常见问题:哪些控制值得做,哪些应当克制

1. 记录精度与填报负担之间如何取舍

更细的工时能支持更细的成本分摊,但会增加员工操作和管理核对。如果业务只需要月度投入结构,就没有必要收集到每个短任务的分钟级明细;如果涉及按合同结算,则可能需要更严格的工作项和确认规则。

建议以一个周期的试点来判断精度是否足够:数据能否区分主要投入类别?能否解释重要偏差?如果能,就不要继续加细;如果不能,先确认缺少的是记录粒度,还是分类、计划或变更信息。

2. 统一标准与团队灵活性之间如何取舍

全组织完全统一,便于横向统计,但可能压平岗位差异;允许各团队自由定义,贴近业务,却难以汇总。折中办法是固定少量一级类别和核心字段,允许团队在明确规则下增加二级类别。

跨团队比较只使用共同口径,并标注未纳入的差异。不要把不同业务、不同岗位、不同值班安排的工时表直接放到一张榜单上解释。

3. 强制填报与建立信任之间如何取舍

完全自愿容易产生缺失,单纯强制则可能产生敷衍。更好的路径是说明用途、降低填报成本、提供及时反馈,并对长期缺失设置提醒和责任规则。出现异常时先核对背景,再按制度处理。

如果团队没有看到工时数据带来的任何改进,强制要求只会被理解为额外行政负担。管理者应定期公开数据如何帮助改变容量分配、减少插单或识别流程瓶颈。

4. 绩效评价与工时数据之间如何取舍

工时可以作为投入背景,不能单独作为绩效结论。若确有岗位需要结合工时信息,也应明确它在评价中的有限作用,并与目标质量、工作复杂度、团队影响和职责范围共同判断。

当员工知道填报结果会被直接用于排名时,数据会受到行为影响。对管理者而言,这不是一个小风险,而是数据产生偏差的激励机制。最稳妥的做法是先把项目管理用途与个人绩效评价隔离,经过充分验证后再讨论是否需要有限联动。

5. 常见问题解答

工时表必须每天填写吗?不一定。若任务切换频繁、记录内容容易遗忘,建议次工作日更新;若工作节奏稳定且管理只需要周级信息,可以按周提交。关键是明确期限,并在试点中检验补录准确性。

会议时间要不要计入项目工时?先定义会议的性质。项目评审、需求澄清可以归入项目协作;部门例会、培训或管理事务可归入共享工作。不同团队要采用一致口径,不能为了提高某项目投入而临时改变算法。

等待时间要不要记录?等待本身不一定是主动投入,但依赖造成的阻塞应被识别。可以记录阻塞开始和结束、阻塞原因及其影响,而不是把整段等待全部计作任务实际工时。若等待期间转做其他工作,实际投入应按真实工作归属记录。

没有明确任务的技术探索怎么填?如果技术探索是团队认可的工作,应设置相应工作类别或探索项目,注明目标、周期和预期验证结果。不要让这类必要工作长期落入“其他”,也不要要求每次探索都提前给出确定产出。

怎样判断填报单位是否合适?看员工是否能稳定理解、当天是否容易回忆、汇总结果是否能支持管理决策。若频繁出现大量零碎补录或四舍五入争议,说明单位或记录节奏需要调整。

能否用工时评估个人效率?不建议直接用。工时体现投入而非价值,且受任务难度、支持职责、经验和协作影响。可以把工时用于分析流程与容量,个人评价应结合目标、质量、复杂度和团队影响。

什么时候该从表格换成平台?当跨项目关联、权限控制、审批留痕和持续复盘的人工成本,已经超过工具配置与维护成本时,可以评估项目管理平台或专门系统。先用代表性流程试用,确认字段、导出和异常处理符合实际制度。

工时制度多久复盘一次?上线初期建议每个迭代或每月检查一次字段争议、填报耗时、修正量和决策使用情况;口径稳定后可降低频率。发生组织调整、成本核算变化或业务模式变化时,应重新评估。

十、最后的落地清单:先做小闭环,再扩大覆盖范围

1. 上线前逐项确认

  • 明确工时数据要支持的管理决策,不把“收集更多数据”当作目标。
  • 统一工作时间、可用容量、实际投入和项目归属的口径。
  • 选择少量稳定字段,写清字段定义、填报单位和例外规则。
  • 确定员工、项目负责人、团队负责人和数据责任人的分工。
  • 明确数据用途、查看权限、修改权限、周期锁定和留痕方式。
  • 用至少一个项目或迭代试点,覆盖日常工作和异常场景。

2. 试点中重点观察

  • 员工完成记录平均需要多少时间,是否存在重复录入。
  • 迟填、漏填、分类争议和项目归属错误集中在哪里。
  • 计划外投入能否被识别,是否能追溯到具体原因。
  • 数据是否改变了项目优先级、容量安排或支持机制。
  • 团队是否因为工时数据而产生不合理的填报行为。

3. 试点后做删减,而不只是加字段

如果某个字段长期无人使用、难以定义或不能影响决策,就应考虑删除或降为选填。若某类工作反复落入“其他”,应先判断是否真的需要新类别,还是现有分类说明不清。制度优化不等于不断加码,减少无效采集也是成熟治理的一部分。

我认为判断工时制度是否有效,最有价值的问题不是“表填得有多完整”,而是:团队是否因此更早看见容量冲突,更准确地解释计划偏差,并采取了具体改进动作。如果答案是否定的,应该先修复数据与决策之间的断点,而不是再增加一次填报提醒。

4. 下一步怎么做

如果团队还没有制度,先用一页纸写清目的、字段、节奏、权限和例外处理,选一个迭代试行。如果已有表格但没人信任,先抽样核对记录与项目事实,找出分类和口径问题。如果数据已经稳定却没有管理价值,就把复盘议程接上容量、变更和支持机制。若组织规模和协作复杂度较高,再评估工具能否减少重复录入、保障权限与留痕。

工时管理的成熟,不是把每个人的时间看得越来越细,而是让组织越来越少依赖猜测。先让记录可信,再让分析有用,最后让数据推动改变;这比追求一张“填满且漂亮”的工时表更重要。

常见问题解答(FAQ)

1. 研发团队的工时表应该记录到什么粒度?

我想把工时记录做细,方便复盘每个需求到底花了多少时间,但又担心工程师每天都在填表。我不确定应该按任务、小时还是更细的工作内容记录,怎样才能既有分析价值又不增加太多负担?

建议以“可独立验收的工作项”为记录单位,而不是要求工程师逐小时写流水账。比如一个需求拆成接口开发、联调、测试修复三个工作项,每项记录日期、负责人、实际投入时长和关联任务;只有排查线上故障等需要追溯过程的场景,才补充简短说明。

一个可试行的标准是单项工作通常控制在半天到两天,超过两天就检查是否拆分得过粗,短于半小时的零碎沟通则不必逐项登记。这个尺度能支持需求成本分析,也减少填表摩擦。判断记录粒度是否合适,关键看能不能回答“哪类工作超出预估”,而不是表格里有没有更多字段。

2. 研发工时制度如何避免变成员工考勤或绩效监控?

我准备推动团队填工时,但担心大家会把它理解成管理层在算谁工作得久,最后为了好看而补数据。我也不清楚应该怎样说明工时数据的用途,才能让团队愿意如实记录?

制度应先明确工时用于项目成本、工作量预测和流程改进,不直接等同于个人绩效,更不能把“填满八小时”当成有效产出的判断标准。落地时可以在表单旁写清楚:会议、评审、返工、线上支持都按实际投入归属;休假和非项目事务单独分类,不要求把正常工作日凑成固定工时。

试运行的前四周,优先检查团队层面的偏差,例如某类任务估算持续偏低,而不是公布个人排名。若填报总是集中在月底补录,通常说明录入频率、流程入口或管理信任出了问题;与其加处罚,不如先把记录压缩到每天一两分钟,并公开说明数据如何使用、谁能查看。

3. 项目工时表怎样设计字段,才能支撑计划和成本复盘?

我看到有些工时表字段很多,填写时要选项目、阶段、需求、任务、活动类型和人员,团队经常选错。我希望后续能分析估算偏差和返工成本,但不知道哪些字段必须保留,哪些字段其实可以删掉?

字段设计应从管理决策倒推:如果团队要解释计划与实际为何不同,至少需要日期、人员、项目或产品、工作项、活动类型、实际时长,以及可选的简短备注。活动类型建议先控制在少数几类,例如需求与设计、开发、测试、缺陷修复、会议协作、线上支持;类别过多会导致口径不一致,后续汇总反而失真。

可以用一个月试点检验字段价值:如果某字段既没有用于筛选,也没有影响估算或复盘,就考虑合并或删除。尤其不要把“任务状态”和“实际工时”混成一个字段,完成百分比并不能替代投入时长,两者回答的是不同问题。

4. 如何用工时数据判断项目延期原因,而不是只统计投入总量?

我手上有项目工时记录,但看到总投入比计划高,并不能判断到底是需求变更、技术问题还是返工造成的。我想知道复盘时该看哪些对比,才能找到可以改进的原因,而不是只得到一个超支数字?

复盘时至少并列查看计划工时、实际工时、工作类型和范围变化,不能只看总投入。比如某功能原计划开发 40 小时、测试 12 小时,实际开发 44 小时、测试 26 小时;如果其中 10 小时测试投入来自开发阶段新增的接口变更,问题更可能是变更管理,而不只是测试效率。

这里的数字应以团队实际记录为准,示例只用于说明分析方法。建议按需求或任务逐项计算偏差,并把新增范围、缺陷返工、等待依赖、线上中断分别标记;连续观察两个到三个迭代后,再决定调整估算系数或流程。单个项目的异常值通常不足以证明团队效率变差,先确认分类口径一致,再做趋势判断。

核心关键词

读者评论

向
向知夏

我们团队试过按半小时填,最后还是月底集中补录,数据看着细,实际很难复盘。改成次日按工作类型记录后,及时性好了一些,但跨项目支持归属仍常有分歧。

雷
雷俊杰

认同工时不能直接代表贡献,不过实际落地时,管理层往往还是会拿投入数据问效率。制度里最好明确谁能看明细、怎么使用,否则只写“用于容量分析”可能不够。

金
金欣然

共享工作单独归类很有必要。我们把代码评审和公共组件维护都记在各自项目里,项目成本因此不太可比;但类别也不能拆得太细,维护起来同样费劲。

文章包含AI辅助创作:项目工时管理方法大全:研发团队工时表制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582249

赞 (0)
飞飞飞飞
工时表周报工时教程:研发团队制度设计,避坑指南
上一篇 1小时前
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
