研发团队的工时审批,最常见的失败不是“审批人太多”,而是表单里只有项目、工时和备注,却没有说明这笔时间为什么发生、由谁确认、会影响什么决策。结果是员工月底集中补填,主管凭记忆批量通过,财务再把数据导出重做。优化的重点不是把纸面审批搬进系统,而是让工时记录成为可核验、可分析、能及时纠偏的业务数据。
一、先讲核心结论:审批不是目的,可信的工时数据才是
1. 把“审批管理”拆成记录、校验、确认和使用
研发工时流程可以拆成四个连续环节:员工记录实际投入,系统校验必填信息和规则,负责人确认异常或归属,管理者将数据用于项目复盘、资源安排或成本分析。只设置最后一个“批准”按钮,前面的信息不完整,审批人也就只能凭感觉处理。
我判断流程是否有效,首先看数据能否解释,而不是看审批层级是否齐全。一条工时记录至少应能回答:谁在什么时间段、为哪个工作项投入了多少时间,投入是否符合项目或任务的状态,异常由谁核实。回答不了这些问题,审批通过也不等于数据可信。
对于多数研发团队,我建议把目标限定为三件事:减少月底集中补填;尽早发现归属、时长和工作项异常;让审批人只处理需要判断的例外,而不是逐行重复确认正常记录。
2. 先定服务水平,再选审批方式
上线前应把审批时效写成可检查的目标。例如,日常工时在次工作日中午前完成记录,直属负责人在两个工作日内处理异常,月底结账前留出至少两个工作日处理退回记录。这些是流程设计建议,不是行业统一标准,应结合团队时区、结算周期和管理要求调整。
在试点中,我会优先观察四个指标:按时填报率、一次通过率、退回原因分布和人工处理耗时。它们比“累计提交多少条”更能说明流程是否顺畅。提交量高,可能只代表员工被催得更勤,并不代表工时数据更准确。
| 指标 | 它回答的问题 | 建议的观察口径 |
|---|---|---|
| 按时填报率 | 员工是否能在工作发生后及时记录 | 截止时间前完成的记录数 ÷ 应填记录数 |
| 一次通过率 | 表单与校验规则是否足够清楚 | 首次提交即通过的记录数 ÷ 首次提交记录数 |
| 退回原因集中度 | 问题来自个别失误还是流程设计 | 按原因分类统计退回记录,避免只看总量 |
| 人工处理耗时 | 审批是否把重复核对自动化 | 记录实际处理时间,不把等待时间混为人工成本 |
可以先设内部基线,不要把建议值包装成行业基准。比如试点首月先测量真实水平,再约定下一周期的改进目标;这样既能避免拍脑袋承诺,也能识别流程优化是否真的减少了返工。
二、背景和真实场景:研发工时为什么容易变成月底工程
1. 研发工作的切换频繁,记忆并不适合作为数据源
研发人员一天可能同时处理需求评审、编码、线上问题、代码审查和跨团队沟通。同一项工作还可能跨多个工作项,或者在一个任务上被打断数次。若团队要求月底回忆每天做了什么,员工只能用日历、聊天记录和代码提交拼接记忆,精度自然有限。
这里要区分“时间记录”和“工作表现评价”。工时数据可以帮助回答资源流向、项目投入和计划偏差问题,却不能单独证明一个人的产出质量。把工时表用作简单的个人排名工具,通常会促使员工填出看起来合理的数字,而不是更准确的数字。
我会建议团队把记录粒度控制在能够支持管理决策的范围内。记录到任务或工作项通常有解释力;记录到每次十分钟的微小活动,则可能带来更高填报成本,却未必增加有效信息。例外是组织确实需要按合同、客户或合规要求细分计费时间。
2. 负责人面对的不是“批不批”,而是“核实什么”
审批人通常不可能亲自观察每个人每天的工作过程。因此,审批设计不能假设负责人知道所有事实。更可行的做法是把审核分为规则校验和业务核实:系统负责发现超出规则的情况,负责人只处理需要上下文判断的部分。
例如,员工把工时填到已关闭的任务,属于规则可识别的问题;同一工作项的投入是否合理,可能需要负责人结合任务进展判断。两类问题不应采用同一种处理方式。前者可以阻止提交或提示修正,后者应保留简短说明和责任人确认。
3. 大型组织要把项目归属与管理责任分开
在跨项目、跨部门的组织里,填报人可能属于一个职能团队,却为另一个项目工作。项目负责人最了解交付内容,直属主管更了解人员安排,财务或成本管理角色关心核算口径。若把所有判断压给一个审批人,流程容易遗漏另一类责任。
对于一百人以上、项目并行较多的组织,采用 PingCode 一类项目管理平台时,可以把工时记录关联到项目、需求或任务,再按组织权限配置校验与确认责任。平台本身不能替团队决定成本口径,也不能自动消除角色冲突;关键仍是先明确每个字段的业务含义和每类异常的责任人。
4. 流程复杂度会直接影响记录及时性
每增加一个必须填写的字段、一个串行审批节点或一次手工复制,都可能增加操作摩擦。摩擦未必立刻表现为拒绝填报,更常见的迹象是员工拖到周末或月底集中处理,随后出现大量相同描述、粗略分摊和退回修改。
因此,工时流程需要同时衡量准确性与填报成本。若数据准确率略升,但每名员工每周多花大量时间维护表格,流程可能仍然不合算。合理的设计是把必要信息放在记录当下采集,把可从项目系统带出的信息自动关联,把低价值重复确认删掉。

三、常见误区:表单更完整,不代表管理更有效
1. 误区一:字段越多,数据就越可信
要求员工填写项目、任务、模块、版本、客户、成本中心、工作类型、完成比例和详细说明,看似信息丰富,实际可能造成字段含义重叠。员工不知道某项工作属于哪个模块时,只能猜选;审批人看到字段齐全,也容易误以为数据准确。
判断字段是否保留,我会问两个问题:这个字段会支持什么具体决策?这个值能否由现有项目数据自动带出?若字段既不改变后续处理,也没有明确负责人使用,通常不值得要求每次手工填写。
适合优先保留的字段通常包括人员、日期、时长、项目或工作项、工作类型,以及需要核实异常时的说明。成本中心、客户归属等信息若能从项目或组织关系映射,应尽量减少重复输入。
2. 误区二:每一条工时都必须由多级人员逐行审批
逐行、多级串行审批看起来控制严格,但当记录量较大时,会把负责人变成数据录入检查员。若每条正常记录都要经过项目负责人、直属主管和部门负责人,等待时间会增加,审批人也更可能批量点击通过。
更有效的控制方式是按风险分层:无异常且在规则范围内的记录,按授权规则快速确认;超出日工时、落在休假日期、关联关闭任务、跨项目冲突或大幅补录的记录,进入人工核实。该设计不是放弃审批,而是把注意力留给有风险的记录。
3. 误区三:月底统一填报,最省员工时间
月底集中填报的表面优势是少操作几次,但它把记录成本转化成记忆误差和返工成本。尤其是被打断频繁、参与多个项目的研发工作,事后无法可靠地还原工作项、日期与时长的对应关系。
如果团队不能做到每天填报,不一定要强制每日提交。可以设定每周固定回顾,让员工按工作项补充时间,并通过日历或任务更新提供参照。重点是让回忆窗口尽量短,而非机械规定每天下班前完成。
4. 误区四:工时越长,项目投入越充分
工时是投入量,不是交付价值的直接度量。投入增加可能源自需求反复、环境等待、线上故障或计划偏差。若管理者只看总工时,可能把问题误判为团队效率低,忽略真正原因在于范围变更、依赖阻塞或质量返工。
更稳妥的做法是将工时与工作项状态、需求变更、缺陷修复、交付结果和计划记录一起看。工时数据可以帮助提出问题,例如“某类工作投入为何连续上升”,但不能单独回答“谁做得好”或“项目是否成功”。
5. 误区五:一次通过率越高,流程越优秀
一次通过率很低,可能意味着规则不清或填报质量不佳;一次通过率接近百分之百,也可能只是审批人没有认真核实。这个指标必须与异常抽查、退回原因和后续修订结合解读。
若团队追求表面上的高通过率,审批人可能倾向于不退回记录。相反,设置明确的退回原因分类,并要求抽查一部分已通过记录,可以发现“通过容易、数据不可用”的隐性问题。
6. 误区六:系统上线等于流程落地
系统只提供承载和自动化能力,无法自动统一工时定义。不同团队可能把会议、代码审查、待命和线上支持归到不同类别;如果没有一致口径,同一张报表里的数字就不能直接比较。
上线前应先发布简短的数据字典,写清楚什么算工作投入、如何记录跨项目支持、如何处理休假和待命、补录的时间边界是什么。没有这些约定,系统越严格,争议可能越集中。
四、专业判断逻辑:用例外驱动审批,而不是用层级堆叠控制
1. 先识别数据风险,再决定谁来审核
每条工时记录都可以从四个维度检查:完整性、时间合理性、业务归属和变更可追溯性。完整性看必填信息是否存在;时间合理性看时长与日历、休假及团队规则是否冲突;业务归属看项目和工作项是否有效;可追溯性看补录或修改是否保留原因与修改人。
不同风险需要不同动作。缺少工作项可以直接提示补全;单日时长超限可以阻止提交或要求说明;关联已关闭任务需要项目负责人确认;跨项目资源分摊则可能需要两个项目的责任人共同确认。不要用一个“审批不通过”处理所有问题。

2. 设定清晰的工时口径和边界
团队至少要明确:工时按实际投入记录还是按计划投入记录;短时会议是否记录;任务切换如何分摊;休假、培训、待命和内部事务如何归类;补录允许回溯多长时间;同一时间段能否分配给多个项目。
尤其要慎重处理跨项目分摊。若员工在一小时内先后处理两个项目,可以按实际投入拆分;若只是同一场会议同时涉及多个项目,不能未经约定就把整段时间分别计入每个项目,否则总量会被重复放大。
建议在数据字典中给出边界案例,而不只是抽象定义。例如:“线上故障排查按实际处理时长记录,事后复盘会议单独记录”;“跨项目会议按主要议题归属,无法区分时使用约定的共享类别”。案例比“如实填写”更容易形成一致执行。
3. 采用少量串行节点,加必要的并行知情
多数团队不需要让所有角色依次批准每条记录。常见安排是员工提交,直属负责人或项目负责人承担主要确认;成本管理角色查看已确认数据或抽查异常。若项目负责人负责工作归属、直属主管负责资源安排,可以通过职责拆分或并行确认减少等待,但要明确最终责任人是谁。
选择审批人时,不要只按组织层级选。要按“谁最有能力验证这个事实”来选:任务归属由项目负责人判断,排班冲突由人员管理者判断,财务核算口径由成本负责人定义。审批链过长往往是职责没有拆清的信号。
4. 把拒绝、退回和修正设计成可追踪动作
退回必须说明原因,并给员工可执行的修改方向。“信息不对”不是有效原因;“该任务已关闭,请改关联到故障处理工作项并补充原因”更便于修复。系统应保留原值、修改值、修改人和时间,避免审批记录变成不可追溯的最终数字。
对反复出现的退回原因,要追问是否应该修改规则或表单。例如,同一类项目归属错误持续发生,原因可能不是员工粗心,而是项目名称相近、默认值错误或组织映射未维护。流程优化应修复源头,而不是无限增加提醒。
5. 把工时数据限制在它能回答的问题范围内
工时数据适合分析投入结构、计划偏差、跨项目资源分布和异常趋势;它不适合脱离上下文评判个人贡献。研发成果通常包括质量、复杂度、协作和风险处理,单一时长无法覆盖这些维度。
在涉及员工评价、客户结算或成本核算时,应明确数据用途、访问权限和留存规则。尤其要避免把收集工时的目的从项目管理悄悄扩展到个人监控。用途边界越清楚,员工越愿意按实际情况记录。
五、具体案例与数据观察:先用小范围试点验证流程
1. 情景案例:一个跨项目研发团队的月底返工
下面的案例是用于说明设计方法的情景模拟,不代表任何组织的真实经营数据。假设某研发部门有120名成员,分布在8个项目组,原先通过共享表格汇总工时。员工每月最后两天集中填报,项目负责人随后手工检查归属,运营人员再合并重复字段。
试点前访谈发现,主要问题不是员工拒绝填报,而是不同团队对“支持工作”“内部会议”和“线上故障”定义不一致;同一项目在表格中有简称、旧名和正式名;负责人月底才看到数据,无法及时询问异常投入。
试点并没有先增加审批层级,而是做了四项调整:建立项目和工作项关联规则;设置最晚每周更新一次;对补录、超时和关闭任务关联自动标记;把退回原因统一为有限类别,并要求说明具体修正方式。
2. 用周期对照观察变化,而不是把改善归功于工具

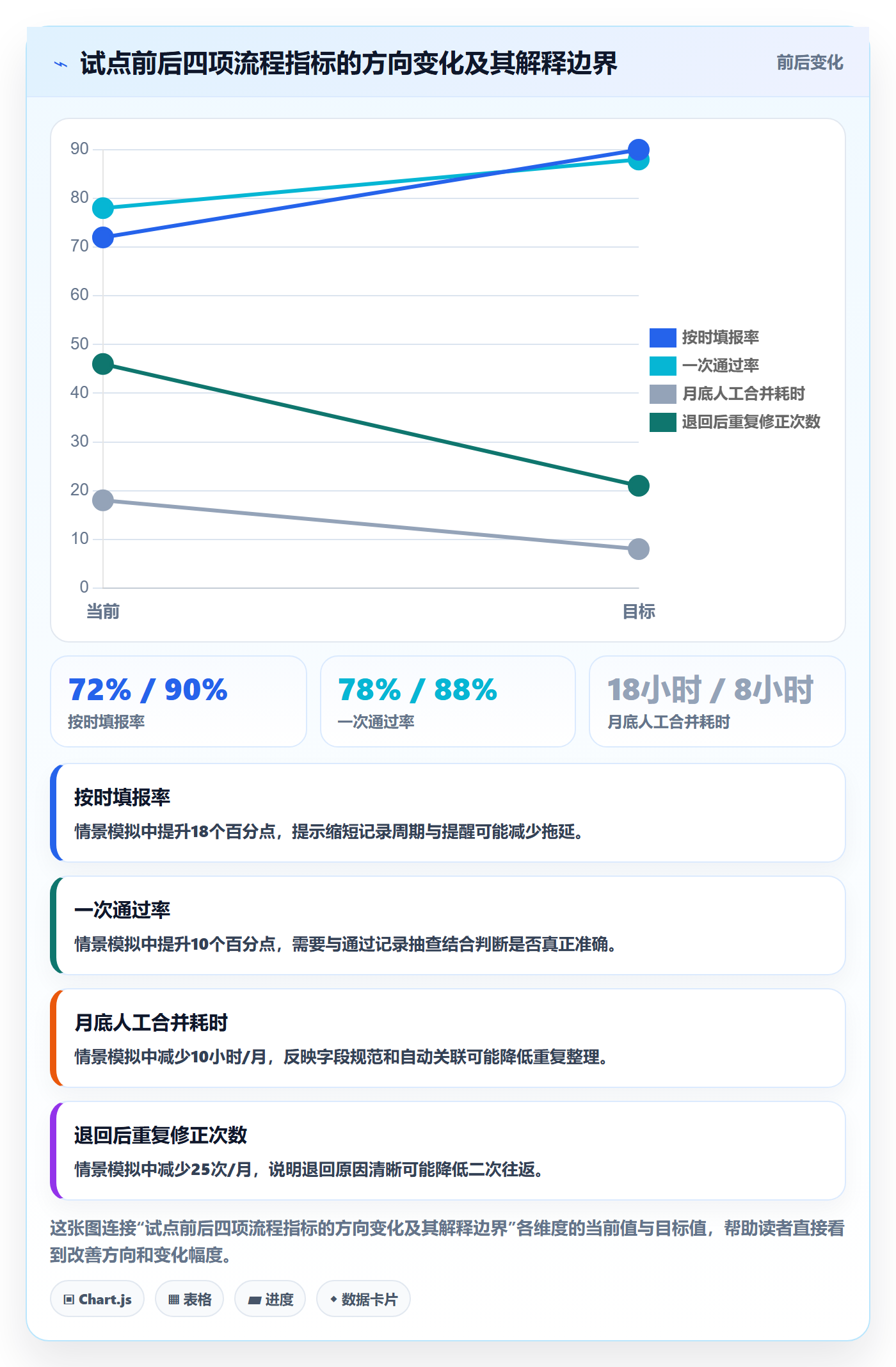

假设试点运行三个月后,团队记录到按时填报率从72%升至90%,一次通过率从78%升至88%,月底人工合并耗时从每月约18小时降至8小时。这组数字是情景模拟,作用是展示应如何设定观察口径,不应被引用为任何产品或行业的实测效果。
即使指标改善,也不能立刻断定系统功能带来了全部变化。同期可能发生了人员调整、项目减少、管理者加强提醒或填报口径改变。比较前后数据时,应记录实施动作、团队范围、周期和统计方法,必要时保留未试点团队作参照。
| 观察项 | 试点前示意值 | 试点后示意值 | 解读边界 |
|---|---|---|---|
| 按时填报率 | 72% | 90% | 可能受提醒频率和填报周期影响,需同时观察员工实际负担 |
| 一次通过率 | 78% | 88% | 上涨可能代表表单更清晰,也可能是审批放宽,应配合抽查 |
| 月底人工合并耗时 | 18小时/月 | 8小时/月 | 需要记录参与人数和工作内容,不能只按某一人的主观估算 |
| 退回后重复修正次数 | 每月46次 | 每月21次 | 下降说明错误减少,但还要核实是否存在未被发现的错误 |

3. 记录错误类型,才知道下一步该改哪里
试点期可以每周整理一次退回和异常原因,至少分成缺少工作项、项目归属错误、时长超限、补录过晚、工作类别不清和重复计入。若错误集中在某一类,优先检查字段设计、系统默认值和口径说明;若问题分散,可能需要改善培训或流程提醒。
不要只统计“退回率”。退回率下降可能是填报更好,也可能是审批人放松。建议抽取一定比例的已通过记录,例如每周按风险类别抽查若干条,并记录发现问题的严重程度。抽样比例应结合数据用途和合规要求设定,不应被当成固定行业标准。

4. 试点要设置停止条件和回滚条件
试点不是把新流程推给一组员工后等待好消息。启动前应明确哪些指标恶化时需要暂停扩围,例如填报耗时显著增加、审批积压持续扩大、数据用途引发争议或关键字段无法保持一致。
也要设置回滚方案:保留旧流程的只读备份,明确数据导出责任人,记录字段映射和权限变更。若系统配置或规则不适合,团队应能恢复既有结算与报表链路,而不是在月底发现数据无法核对。
六、落地清单:从口径盘点到稳定运行的实施步骤
1. 第一阶段:盘点现有表单、报表和真实决策
不要从画流程图开始,而是收集当前使用的表单、表格、提醒消息和月度报表。访谈员工、审批人、项目管理和财务角色,问清每个字段被谁使用、用来做什么,以及错误后会造成什么后果。
盘点时要区分“必须记录”与“习惯保留”。许多字段来自旧模板,已经没人使用;也有字段虽然没人提起,却影响客户结算或项目成本。必须通过实际报表和决策场景验证,而不是由单一部门拍板。
- 列出工时数据的使用对象、用途和访问权限。
- 收集过去三个月常见退回、补录和对账问题。
- 识别项目、工作项、人员和成本中心的数据来源。
- 确认团队采用周、月还是其他结算周期。
- 记录跨项目、休假、培训、待命和线上支持等边界情形。
2. 第二阶段:建立最小可用的数据字典
数据字典不必写成长篇制度。每个关键字段说明名称、含义、允许值、数据来源、是否必填、责任人和使用场景即可。对容易产生争议的类别,添加正例和反例,降低不同团队各自解释的空间。
| 字段 | 建议定义 | 数据来源 | 常见风险 |
|---|---|---|---|
| 工作日期 | 实际发生投入的日期 | 员工选择或日历辅助 | 补录时误选提交日期 |
| 投入时长 | 按团队规定单位记录的实际投入 | 员工填写 | 估算、重复计入或与休假冲突 |
| 项目或工作项 | 承载此次工作的有效业务对象 | 项目系统关联 | 选择旧项目、关闭任务或相似名称 |
| 工作类型 | 用于区分交付、支持、会议等投入类别 | 受控选项 | 类别过细或定义重叠 |
| 补录说明 | 超过规定记录期限时说明原因 | 员工填写 | 只有理由没有可核实信息 |
3. 第三阶段:制定规则时优先处理边界情形
流程常规情况通常容易写,真正造成争议的是边界情况。比如同一人一天支持多个项目、项目尚未创建正式任务、任务已关闭但需要补录、研发人员参与客户现场支持、休假期间处理紧急事件。规则应为这些情况提供明确的归属和审批路径。
如果某类情况频率很低但影响重大,可以设例外流程,不必为了少量案例让所有员工承担更多字段。反过来,如果异常每周反复发生,就不应继续称为例外,应将其纳入常规规则或改善系统配置。
4. 第四阶段:配置校验、提醒和权限
系统配置建议从低风险、高确定性的规则开始,例如必填、日期范围、有效项目状态、重复时段检查和超过阈值后的说明要求。涉及业务判断的规则应优先给出提示,而不是自动拒绝,避免规则误伤真实工作。
- 必填校验:缺少人员、日期、时长或工作对象时禁止提交。
- 范围校验:检查时长、日期、休假冲突和可补录时间窗。
- 关联校验:提示已关闭工作项、无效项目或无权限对象。
- 异常提醒:只提醒相关责任人,避免全员收到无关通知。
- 权限管理:区分本人查看、负责人确认、管理层汇总和财务核算权限。
权限设计尤其要遵循最小必要原则。项目负责人可能需要查看项目投入,但不一定需要查看所有个人备注;财务需要核算数据,也未必需要访问研发任务的全部讨论内容。权限不是上线后再补的技术细节,而是员工信任的一部分。
5. 第五阶段:用真实记录做端到端演练
正式上线前,选择几种真实但经过必要脱敏的记录,覆盖正常工时、跨项目支持、补录、任务关闭、超时和退回。让员工、审批人、运营和财务角色分别走一遍,检查从填写到报表的每个环节。
演练要验证的不只是表单能否提交,还包括退回后能否修改、修改是否留痕、项目汇总是否重复计算、报表字段能否解释,以及导出数据能否与旧口径对账。若只做一条“正常记录”的演示,往往发现不了真正的流程缺口。
6. 第六阶段:分批推广,保留反馈窗口
建议先选一个项目结构较清晰、负责人愿意参与、工作类型有代表性的团队试点。不要只挑最配合的团队,否则流程可能只在理想环境下成立;也不要一开始覆盖所有复杂例外,避免试点无法分辨问题来自规则还是场景。
试点期间应设置固定反馈窗口,例如每周汇总问题,每个周期复盘指标和个案。员工提出“太麻烦”时,进一步问清是哪一步、需要多长时间、是否重复录入;审批人说“看不过来”时,确认是通知过多、字段不清还是异常规则过宽。
7. 第七阶段:月末对账后再决定扩大范围
扩围前,至少完成一次完整周期的对账,确认汇总数能解释差异,补录和退回记录可追溯,项目与成本口径一致。若数据能按时填入系统,却无法支持月末报表,流程并未真正落地。
扩围决策要保留未解决事项列表,并为每项标记负责人和截止时间。没有必要等所有问题消失才推广,但涉及数据重复、权限越界、结算错误和记录不可追溯的问题,应先处理再扩大范围。
七、不同情况下的行动建议:按组织成熟度选择路径
1. 小团队:先减少记忆成本,不急着堆审批
如果团队人数较少、项目关系简单、工时不直接用于客户结算,优先采用轻量流程:每周记录一次,项目负责人核对异常,月底抽查汇总。重点是统一项目名称、工作类型和跨项目规则,而不是增加多级审批。
小团队可以先用共享工具验证字段口径,但要明确谁维护项目列表、谁处理离职或转组后的记录、谁保管历史数据。随着项目和角色增加,再评估是否需要与项目任务、权限或报表体系集成。
2. 中大型组织:把规则、权限和数据治理放在前面
人员超过一百人、多个部门参与同一项目、项目成本需要汇总时,工时流程通常要处理更多角色和例外。此时应先建立统一的数据字典、权限模型和审批责任矩阵,再通过系统实现关联和自动校验。
采用 PingCode 一类项目管理平台时,比较实际的做法是先验证项目、需求、任务与工时记录的关联是否符合组织口径,再验证权限、跨团队审批和报表导出。不要仅根据功能列表判断适用性,必须用本组织真实的项目层级和例外情形演练。
大型组织尤其要避免“一份流程适配所有部门”。研发、客户交付和内部平台团队的工时用途可能不同。可以统一基本字段和审计要求,但允许少量受控的工作类型差异,避免每个部门自行造表。
3. 客户计费团队:优先保证可追溯与合同口径一致
若工时用于客户计费,审批链需要确保服务对象、合同范围、人员资格、工作类别和时间记录之间可以核对。员工记录实际投入后,项目负责人确认业务归属,计费或交付角色再按合同口径核查;两者不能混为一件事。
客户计费场景不能只依赖月末汇总。应明确修订权限、证据保留期限和客户争议处理方式,并检查同一记录是否被多个客户或项目重复计费。工时记录的透明度和可追溯性,比单纯追求录入速度更重要。
4. 研发效率诊断团队:限制数据解释范围
如果目的是分析研发投入和计划偏差,应把工时与需求范围、缺陷、版本和交付记录联动。先分析团队或工作类型的趋势,再针对异常进行访谈,不要直接用工时总量制作个人排行榜。
如果某团队连续几个周期在支持工作上投入增加,应检查线上问题、产品变更和依赖等待;若功能开发工时高于计划,应检查需求拆分、技术不确定性和返工比例。工时的价值在于指向进一步调查,而不是替代原因分析。
5. 高合规或高敏感场景:把用途与访问控制作为首要条件
若记录涉及受监管业务、客户机密或员工敏感信息,先由相关责任部门确认数据用途、权限、留存周期和审计要求。不要因为系统支持某项追踪能力,就默认应该启用;也不要把所有可见信息都开放给所有管理角色。
当团队无法说明谁会看数据、为什么看、保存多久时,应该暂停扩展采集范围。数据治理成熟度不足时,增加更细粒度的时间追踪可能放大争议,而不是提升管理质量。
八、如何取舍:准确性、负担、控制和灵活性不能同时拉满
1. 记录粒度越细,信息更丰富,但员工负担也更大
按天或按工作项记录,通常适合项目资源分析;按更短时间段记录,可能适用于严格的服务计费或现场支持。粒度越细,员工需要做更多分类,负责人也要处理更多数据。选择时应由数据用途决定,而不是把“越细”误当成“越专业”。
可以用一个简单问题检验细化是否值得:若把记录粒度从一小时细到十五分钟,具体哪项决策会因此改变?如果没有明确答案,就先不要增加采集复杂度。
2. 自动通过提升效率,但必须有可验证的控制
自动通过适合字段完整、时长在规则范围内、工作项状态有效且风险较低的记录。它能减少审批积压,但前提是规则正确、数据源可靠,并且有抽查和异常回溯机制。
涉及跨项目成本、客户计费、补录较长时间或任务关闭后的记录,应保留人工判断。自动化的目标不是让所有记录都免审,而是让人工精力集中在风险较高的部分。
3. 串行审批更清楚责任,但可能增加等待
串行审批适合每个环节确实依赖上一环节结果的情形,例如先确认工作归属,再进行财务核算。若两个审批角色分别确认不同事实,且不存在先后依赖,可以考虑并行确认或职责分工。
不要为了缩短审批时间把所有责任合并给一个人,也不要为了显得严谨把所有角色都放进流程。应根据事实验证能力与责任边界决定节点,并定期检查节点是否仍然必要。
4. 强制校验减少漏填,但宽松提示更能容纳真实例外
对于缺少关键字段、日期超出周期或明确重复计入,强制校验通常合理;对于工作类型判断、复杂支持活动和临时工作归属,提示并说明可能比直接阻止提交更合适。
规则设计要保留例外通道,但例外不能变成无限绕过。每次例外都应记录原因、责任人和后续处理结果;如果相同例外频繁出现,就把它升级为正式场景处理。
5. 统一口径有利于汇总,局部差异有时不可避免
组织层面统一日期、时长单位、项目标识和审批留痕,能够支持横向分析;工作类型则可能因部门、合同或业务模式不同而存在差异。最佳实践不是所有字段完全相同,而是建立共同底座和受控扩展。
每个扩展类别都应有负责人、定义和有效期限。若某个部门持续新增类别,却没有明确报表用途,说明分类体系正在失控。应定期合并重复类别,减少历史口径对数据比较的影响。
九、流程复盘与持续优化:用少量指标驱动明确动作
1. 建立按周期可复核的指标面板
建议至少分四组观察:及时性、质量、处理效率和业务可用性。及时性看按时填报率与补录比例;质量看异常率、抽查差错率和重复计入;处理效率看等待时长与人工处理耗时;业务可用性看报表能否支持项目复盘和资源判断。
每项指标都要写清分子、分母、时间范围、数据来源和排除条件。例如,按时填报率的分母是“应填工作日记录数”还是“所有应提交记录”,会导致不同结果。定义不一致的指标,即使数字精确也无法比较。
| 指标组 | 可观察指标 | 看到异常后优先检查 |
|---|---|---|
| 及时性 | 按时填报率、补录比例、逾期天数 | 填报节奏、提醒时机和任务切换负担 |
| 质量 | 抽查差错率、无效关联率、重复计入次数 | 字段定义、数据源映射和自动校验规则 |
| 效率 | 人工处理耗时、审批等待时间、退回往返次数 | 审批链、异常分类和通知配置 |
| 可用性 | 可归属投入比例、报表对账差异、分析覆盖率 | 项目结构、历史数据兼容和报表口径 |
2. 把指标变化映射到责任人和具体动作
指标面板不应只用于月会展示。按时填报率下降时,由流程负责人检查提醒周期与团队工作节奏;无效关联率上升时,由项目数据维护者检查工作项状态和映射;审批等待时间增加时,由审批角色负责人检查积压和节点设计。
每次复盘最好只提出少数可执行改进,并设定验证周期。一次同时修改字段、审批节点、提醒频率和填报周期,会让团队无法判断哪个改动有效。保留配置变更记录,有助于解释指标变化。
3. 做好数据质量抽查,不让自动化变成盲区
自动校验只能检测已被写成规则的错误,不能识别所有业务误解。可以按风险类别抽查已通过记录,重点检查跨项目投入、补录、超时和关闭任务关联。抽查发现的问题应回到分类规则,而不是只要求个人重新填写。
抽查时也要看误报:规则是否把合理的紧急支持识别为异常?如果误报频繁,员工可能逐渐忽略提示。规则质量不仅看拦截了多少错误,也要看它对正常工作造成多少不必要的阻断。
4. 处理好历史数据迁移与口径断点
新旧流程切换时,历史数据的字段可能无法完全对应。应明确哪些历史数据适合迁移、哪些需要保留原始口径、从哪一天开始采用新定义。不要把旧表中的模糊类别强行映射成精确的新类别,制造虚假的可比性。
若组织必须比较跨年度趋势,应注明口径变化并保留映射说明。数据治理的目标是让管理者知道数字代表什么,而不是让报表看起来连续。
十、结尾:好的工时流程,是让异常更早出现、让正常记录更少打扰
审批管理的关键,不是把每一条记录层层签字,而是建立可信的记录口径、合理的风险校验和清楚的责任边界。流程越成熟,审批人越少处理机械核对,员工越少在月底凭记忆补表,项目管理者越能及时发现资源投入与计划之间的偏差。
下一步可以从一件具体的事开始:抽取最近一个完整周期的工时记录,分类统计补录、退回、归属错误和人工整理耗时;再选一个项目组,用最小字段集和异常分流规则试运行一个周期。先证明数据更及时、更可解释,再决定是否扩围和增加自动化。
我最看重的判断标准是:一条工时记录是否能被相关角色理解、核验,并用于明确的业务决策。如果它只能通过审批,却不能解释项目投入;如果它能生成报表,却让员工和负责人付出过高维护成本,那么流程仍需要优化。真正有效的审批管理,不是让所有人多做一步,而是让错误更早暴露、重复工作更少发生、决策依据更可靠。
常见问题解答(FAQ)
1. 研发团队工时表的审批流程怎样设计才不拖慢项目?
我想把工时填报和审批规范起来,但现在每个人提交后都要经过多级负责人,月底经常积压。审批环节到底应该保留几层,才能兼顾准确性和效率?
先按工时数据的用途划分审批责任,而不是默认所有记录都逐级签字。若工时仅用于团队负载分析,可由员工自检、项目负责人按异常抽查;若用于客户结算或成本核算,则增加对项目归属和工时依据的复核。一个实用流程是:成员每周提交,系统检查缺项和超出工作日范围的记录,负责人只处理异常项,月底由项目负责人确认汇总。
试运行时记录提交到确认的耗时、退回率和逾期率;如果审批排队时间比纠错时间还长,通常应减少常规记录的人工审批,而不是继续加审批层级。
2. 工时表应该每天填、每周填,还是月底集中补录?
我所在的研发团队平时任务切换比较频繁,大家常常到月底才回忆自己做了什么,填出来的数字看起来完整,却不太可信。我该怎么选填报周期,既不让团队被流程打扰,又尽量减少记忆误差?
多数研发团队可以从每周填报开始,而不是要求每项任务结束立即登记,也不建议月底集中补录。每日记录虽然更接近实时,但如果任务粒度过细,容易把研发时间变成行政负担;月底回忆则容易漏掉评审、联调、排障等零散工作。可设置每周固定的十分钟填报窗口,并允许成员从任务记录中选择关联事项,再补充实际投入时长。
试行四周,比较逾期提交比例、退回比例和月底补录量;若退回集中在项目归属不清,应先改进任务分类,而不是单纯提高提醒频率。
3. 审批时怎样判断工时异常,而不是把估算偏差当成违规?
我看到有些任务登记的工时明显高于原计划,负责人容易直接退回,成员则觉得实际排查过程没有被理解。有哪些信号值得复核,哪些差异其实只是研发工作中的正常波动?
计划工时和实际工时的差异只能作为核查线索,不能单独证明记录有误。更值得关注的是组合信号,例如同一任务反复大幅超出预期、记录长期集中在月底、工作日总时长明显异常,或工时挂在与任务内容不匹配的项目上。复核时先问清范围变化、技术阻塞、返工和协作投入,再决定是否修正分类或补充说明。
团队可以把偏差阈值设为触发提醒而非自动驳回,例如实际投入比估算高出约三成时要求备注原因;阈值应根据团队历史数据调整,不能把它当成统一绩效标准。
4. 如何把工时审批结果用于项目管理,又避免变成监控员工?
我希望通过工时数据发现项目负载不均、估算不准等问题,但担心成员会把填报理解成考勤或绩效排名。工时数据该看哪些指标,才能帮助改进流程而不是制造新的压力?
先明确数据用途和访问范围:工时表适合观察项目投入结构、计划与实际偏差、支持工作占比和资源冲突,不适合仅凭单周总时长给个人排名。建议按团队或项目汇总趋势,个人明细仅向有业务需要的负责人开放,并提前说明保存周期和使用规则。
每月复盘时重点追问可行动的问题,例如某类任务持续低估、临时支持挤占计划工作,或跨项目切换造成等待;随后调整估算方法、排期或资源分配。若指标变化不能导向具体改进,就不应继续增加采集字段和审批步骤。
核心关键词
文章包含AI辅助创作:审批管理方法大全:研发团队工时表流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582195
读者评论
我们团队改成每周回顾后,补填确实比月底集中处理更准确。不过跨项目会议怎么分摊一直有争议,最好先约定清楚口径,否则系统校验也解决不了。
按异常分流比每条记录层层审批更省时间,但异常规则要定期复核。规则设得太宽,可能把归属错误也当成正常记录放过。
赞同工时不能直接当个人绩效指标。实际工作里,线上故障和需求返工会明显拉高投入,若只看工时总数,很容易把项目管理问题归到个人效率上。
