研发团队开始填工时表后,最常见的结果不是管理者更快看清项目,而是工程师多出一项每周要补录的工作,月底再由项目经理花半天时间追问“这几小时到底算在哪个项目”。我在梳理工时流程时反复看到一个反常识现象:问题往往不在表格不好用,而在团队试图用一张表同时解决排期、绩效、成本核算和项目复盘。工时落地真正要优化的,是从工作发生、任务归属、时间记录到管理决策的整条链路。
一、先讲结论:工时表不是目标,可信的管理信号才是
1. 先回答三个管理问题,再设计填报动作
我建议团队在讨论字段、表格和工具之前,先写下工时数据要回答的三个具体问题。例如:某项目本月投入是否明显偏离计划?维护工作是否持续挤占新功能研发?需求变更是否造成了可以识别的返工成本?如果管理者不能说清楚这些问题,填报动作就很容易变成“先收上来再说”。
每一个问题都要对应明确的决策动作。发现项目投入偏高后,是调整范围、补充人手,还是重新评估交付日期?如果数据不会触发任何决策,它就很难让研发人员长期认真记录。工时管理的价值不在于知道每个人坐在电脑前多久,而在于识别投入与交付之间的偏差。
2. 工时流程的最小闭环
在我看来,能持续运行的最小闭环包含六步:工作先有归属、任务尽量及时记录、异常由责任人判断、数据按固定口径汇总、管理者据此采取行动、下一周期再校验口径。少一步都可能让数据失真。
- 工作有归属:明确工时记录到项目、任务、缺陷、技术治理或公共支持中的哪一类。
- 任务可识别:把任务拆到工程师能够判断“我刚才投入的是哪一项工作”的粒度。
- 及时记录:优先在工作结束或当天收尾时登记,而不是月底凭印象补齐。
- 异常可处理:为跨项目、临时支持、会议、待命和无法归属的工作设定处理规则。
- 数据能解释:汇总时保留计划、任务状态、变更记录等上下文,不把小时数孤立展示。
- 结果能行动:每次复盘形成具体决定,例如缩小范围、调整容量或补做估算。
这套闭环不要求所有团队一开始就追求分钟级精度。对多数研发团队而言,能够稳定区分“计划内交付”“缺陷修复”“维护治理”和“临时支持”,通常比把每笔记录精确到五分钟更有管理价值。
3. 先把记录口径和绩效评价分开
工时数据可以用于项目成本估算、产能规划和投入结构分析,但不能直接等同于个人绩效。一个人记录得多,可能是承担了复杂任务、频繁救火,或者团队对他的工作记录要求更严;这并不自动意味着产出更高。
如果工时被直接用来排名,员工会迅速学会优化数字:拆出更多任务、把等待时间归到工作中,或者把难以归属的工作填到最安全的分类里。数据看上去更完整,却失去了诊断价值。我会把工时表定位为团队级经营与计划信号,而不是单一的个人考核尺子。
4. 先从小范围试运行,不要全公司一次铺开
试点应覆盖真实差异,而不是只选最配合的团队。比如选择一个以功能交付为主的团队、一个维护工作较多的团队,再加一个经常接受跨团队支持的团队。这样能较早发现分类体系是否遗漏真实工作。
试点阶段先观察记录是否及时、分类是否能理解、异常是否有出口,以及管理者能否据此作出决策。只要其中任何一项持续失败,就应先修流程,而不是把问题归咎于员工执行不力。

二、背景和真实场景:为什么工时表常常“填了,却没人信”
1. 研发工作的时间并不都发生在任务卡片里
研发团队的工作具有明显的碎片化特点。工程师可能上午处理线上故障,随后参加需求澄清,下午写代码,傍晚再帮另一个团队定位接口问题。若系统只允许把时间记到计划内需求,团队的真实投入就会被压缩成一幅不完整的图。
容易漏掉的工作包括代码评审、发布支持、故障处置、技术调研、环境维护、跨团队答疑、值班交接和内部培训。它们未必都需要细到单独任务,但必须有合理的归属方法。否则,管理层看到的“项目投入”往往只是容易被登记的那部分工作。
2. 三种常见团队,遇到的不是同一种工时问题
产品迭代型团队通常有明确的需求和迭代周期,难点是需求变更和估算偏差。工时要能关联到需求、缺陷与迭代计划,否则很难解释承诺交付为什么偏离。
平台和基础设施团队的工作常以维护、稳定性、升级和支持为主,产出未必表现为可见功能。若工时分类只围绕产品需求设计,平台团队会被误判为“没有投入到项目”。
运维保障或高支持负载团队会受到突发故障和临时请求影响。它们需要记录中断来源、影响范围和处理时间,才能判断问题是偶发事件还是系统性容量不足。
3. 月底补录为什么会制造假精确
月底补录最危险的地方,不是数字一定错误,而是数字看起来过于整齐。人对过去数周的时间分配并没有精确记忆,尤其当同一天切换多个任务时,往往会把时间平均分摊到手边的项目,或者按计划时长回填。
实际执行中,我会把“记录延迟”与“记录完整率”分开看。完整率高,不代表准确度高;如果大量记录集中在月底最后一天完成,即使所有人都填满了工时,也应该视作高风险数据。记录的时间戳和修改历史,常常比单看总小时数更能揭示流程问题。
4. 一组用于流程推演的模拟场景
下面采用一个虚构的 120 人研发组织作为流程推演样本。数据是为了说明管理链路如何变化而构造的示意数据,不代表行业平均水平,也不应直接用作其他企业的目标值。
这个组织有 8 个研发小组,项目经理按月收集表格。工程师平均每周花约 7 分钟整理记录,但多数人集中在周五补填;项目经理每月再用约 10 小时合并表格、追问缺失项和修正分类。问题不只是“填表耗时”,而是月底才发现某些支持工作没有归属,已经无法还原具体原因。
试运行将记录动作移至任务完成时或每日收尾时,同时新增“缺陷与线上保障”“技术治理”“跨团队支持”三类,并保留“待确认归属”入口。试点三个月后,示意观察为:当天记录比例从约 52%提高到约 86%,月末补录占比从约 41%降至约 15%,项目经理整理时间从每月约 10 小时降至约 4 小时。变化的关键不是增加催办,而是让工作发生时就能找到合适的记录位置。

5. 先确认数据边界,再谈“真实工时”
工时表记录的是团队约定范围内、能够归属的工作投入,不是对人的全部时间进行监控。是否包含休假、培训、会议、待命、等待外部反馈,都应该在制度中说清楚。否则同一张报表里可能混合了工作投入、可用容量和日历时间。
比如,项目估算中的“开发投入 20 人时”通常表示工作量,不等于团队成员连续工作 20 个钟表小时;而“每周可用容量”还要考虑休假、会议、值班和公共事务。把这几个概念混用,会导致计划看起来总是低估,之后又被错误归因于个人效率。
三、常见误区:工时数据失真的六个入口
1. 把填报率当成流程成功率
填报率只能说明记录是否提交,不能说明记录是否及时、是否归对任务、是否能用于决策。团队如果把“所有人都提交了”当作成功,往往会忽略重复补录、默认填充和分类误用。
我会至少同时观察三件事:按期记录比例、待确认归属比例和月末修改比例。如果提交率接近 100%,但待确认归属长期偏高,说明分类体系不适配;如果月底修改比例很高,说明记录流程仍然依赖回忆。
2. 把工时精度做得比任务粒度还细
要求每笔工作记录到分钟、每次切换都开一条新记录,看起来精细,实际上会显著提高认知成本。任务如果本身没有清晰边界,工程师更难准确判断一段时间应当如何拆分。
工时精度应服务决策精度。若团队只需要判断需求投入大约落在哪个区间,按半小时或一小时归集可能足够;若需要分析短时故障响应,才有理由针对特定场景细化记录粒度。不应该让所有工作都为少数高精度分析需求承担额外负担。
3. 把计划时长直接变成实际时长
预估值和实际投入是两类数据。若工具默认将计划值复制成实际值,工程师没有明确校验动作,团队最终得到的只是原计划的复写,无法发现估算偏差。
两者应分栏保存,并保留必要的调整记录。实际投入与计划差距较大时,团队应追问差异来源:需求变更、技术不确定性、依赖等待、返工,还是原始估算方式不成熟。差距本身是问题线索,不是绩效结论。
4. 忽略团队容量的分母
“某项目占团队工时的 60%”只有在分母定义清楚时才有意义。分母可能是排班工时、扣除休假后的可用容量、计划投入,或者实际登记总时长。口径不同,结论会完全不同。
例如,团队本月有 500 小时可用容量,登记了 300 小时在项目甲、100 小时在支持工作、剩余 100 小时没有记录。此时项目甲占“已登记工时”的 75%,但只占“可用容量”的 60%。如果只展示百分比而不说明分母,容易让管理者误以为项目获得了更多投入。
5. 把会议和沟通一律塞进“其他”
“其他”作为兜底类别很有必要,但如果它长期占比过高,就会成为分类设计失效的遮羞布。需求澄清、评审、跨团队协作和故障复盘,对研发工作都有不同影响,通常值得在团队层面区分。
分类也不宜无限增加。若一线成员需要在数十个选项中反复判断,记录成本会迅速上升。我的判断标准是:某一类工作是否足够常见、是否需要独立管理、是否会触发不同决策。三项都不成立时,应合并到更稳定的类别。
6. 用个人工时排名替代项目复盘
个人工时排名常常把工作难度、任务依赖、职责差异和支持性劳动压成一个数字。它既不能公平衡量贡献,也无法解释项目为何延误。更重要的是,排名会改变记录行为,让员工优先考虑“怎样填更安全”,而不是“怎样记录更准确”。
团队可以讨论工作投入分布,但应把焦点放在角色配置、项目风险和任务阻塞上。例如,某位核心工程师持续承接大量跨项目支持,可能意味着知识集中或支持流程缺位,而不是他“时间管理不好”。
| 常见做法 | 短期看起来的好处 | 隐藏风险 | 更稳妥的替代 |
|---|---|---|---|
| 按月集中补录 | 减少日常操作提醒 | 依赖记忆,分类容易被计划值替代 | 当天或任务收尾时记录,设置异常入口 |
| 按个人工时排序 | 容易生成看似直观的排名 | 诱发数字博弈,忽略任务难度和协作劳动 | 分析团队投入结构和项目偏差 |
| 所有工作精确到分钟 | 数据颗粒度看似更细 | 维护成本高,精度与决策不匹配 | 按业务问题设定记录粒度 |
| 用“其他”接住所有例外 | 分类简单,填写容易 | 管理者无法辨别真实工作构成 | 保留兜底项,同时定期分析其占比 |

四、专业判断逻辑:怎样设计既够用又不添乱的流程
1. 从决策反推字段,而不是从表格模板开始
字段设计应从待解决的问题倒推。若目标是估算项目成本,至少需要项目或成本中心、工作类别、人员角色、实际投入和统计周期;若目标是减少临时支持冲击,还需要请求来源、响应类型或中断原因。没有明确决策用途的字段,往往只是增加填写负担。
我通常把每个字段放进一张“字段,决策”映射表中:字段帮助谁回答什么问题?如果没人能明确回答,就先不收集。这个做法能够控制数据范围,也能避免后来为了分析方便不断追加必填项。
| 字段 | 建议必填程度 | 主要用途 | 设计判断 |
|---|---|---|---|
| 日期 | 必填或自动生成 | 识别周期、记录延迟和工作分布 | 尽量自动写入,修改时保留历史 |
| 项目或工作项 | 必填 | 汇总项目投入和任务偏差 | 提供从任务直接登记的入口 |
| 工作类别 | 必填或按规则自动带出 | 区分交付、维护、支持和治理 | 控制类别数量,并给出判定示例 |
| 实际时长 | 必填 | 分析实际投入和估算误差 | 与计划时长分开存储 |
| 备注或原因 | 异常时必填 | 解释变更、阻塞、返工和突发支持 | 不要要求每条常规记录都写长说明 |
| 审批状态 | 按场景决定 | 处理成本核算或外部结算风险 | 一般内部研发不必逐条审批 |
2. 设计任务粒度:能识别工作,不把工作切碎
任务的合适粒度,不是固定的小时数,而是是否足以支持安排、追踪和复盘。一个任务如果横跨数周,包含多个不同交付物,工时很难解释到具体工作;一个任务如果只有十几分钟且频繁变化,逐条登记可能得不偿失。
我的实践判断是:当团队经常需要在同一个任务下解释完全不同的投入原因时,考虑拆分;当拆分后没有任何不同的责任人、状态或复盘价值时,不要拆。对短时零碎支持,可按当天或请求批次归集,而不是为每个微小动作建立任务。
3. 制定“例外规则”,比追求“无例外”更现实
研发工作不可能完全按计划流动。临时故障、紧急评审、跨团队支持以及等待外部依赖都可能打断原计划。成熟的流程不是消灭例外,而是让例外有记录入口、有判断责任人,并能在周期复盘时被看见。
- 线上故障:记录到故障或保障类工作,保留故障级别、影响服务和处理时段等必要信息。
- 跨团队支持:优先关联请求方的工作项;若对方没有可用任务,先记录到支持类入口,再由责任人定期归属。
- 技术探索:在开始前设定时间盒和阶段目标,避免探索任务无限延长且无法复盘。
- 会议与评审:只有当管理问题需要独立分析其投入时才单独分类,否则可按团队统一口径归集。
- 无法判断归属:允许暂记待确认,但必须设置处理时限,防止兜底项长期沉积。
4. 记录频率取决于工作节奏和风险
日常功能开发可以在任务完成、状态流转或每日收尾时记录;多任务切换频繁的支持团队,更适合在工作事件结束时记下时间和来源;外部计费项目则需要更严格的即时记录与审核。所有团队统一要求每天固定时间填报,未必是最合适的做法。
对于记录时点,我会优先减少回忆距离。当天登记通常比周末统一补填可靠,任务完成时登记又通常比一天结束后更容易关联具体工作。具体采用哪一种,要看工具能否顺手记录、人员切换频率以及工时数据的用途。
5. 审批要分层,避免把流程成本转嫁给管理者
若每条记录都要项目经理批准,工时表很快会变成新的审批队列。对于普通内部研发记录,可以采用规则校验加异常抽查;对客户结算、合同成本或高风险项目,再增加必要的主管复核。
异常规则可以包括单日记录超过合理上限、连续多天记录未归属工作、实际时长与计划差异超过约定阈值、周期末集中修改等。规则的目的不是给员工判错,而是快速找出需要解释的数据点。
6. 用低负担指标评价流程,而不是只盯总工时
工时表流程本身也需要被衡量。建议从及时性、可解释性、管理成本和决策应用四类指标观察:记录是否及时、异常是否减少、项目经理整理时间是否下降、数据是否真的进入计划和复盘。
这些指标应按团队阶段设定目标。刚开始试点时,提升分类理解和记录及时性比追求完整历史数据更重要;运行稳定后,再关注计划偏差、返工占比和支持负载。若一开始就要求管理指标全面改善,团队很难判断哪一项改动产生了效果。

五、案例拆解:从月底收表转向工作发生时记录
1. 案例边界:这是流程推演,不是行业调查
本节继续使用前文的虚构研发组织,目的是把流程优化拆成可执行动作。组织规模约 120 人,分布在产品研发、平台基础设施和保障支持团队。所有数字均为样本推演,用于说明比较口径;企业落地时应以自己的工单、排班和填报数据重新计算。
启动前,组织遇到四个具体问题:项目月报投入无法与实际任务对应;线上支持常被漏记;月底表格需要多轮催交;估算偏差在项目结束后才暴露。管理层原本希望通过增加审批解决可信度问题,但试点先选择了梳理分类和记录入口。
2. 第一步:取样检查,而不是先宣布全员规范
团队从最近两个迭代周期抽取约 300 条记录,重点检查任务关联、记录时间、分类选择、修改时间和备注质量。抽样不是为了评价个人,而是为了回答:哪些工作无法归属?哪些字段经常被误用?管理者到底在重复追问什么?
样本发现,部分“开发”记录实际包含代码评审与环境排障;跨团队支持被平均塞进多个项目;少量长周期任务没有阶段性成果,导致实际投入无法解释;月底集中修改的记录较多。于是试点没有增加更多细分类,而是先重写类别定义,给每类附上正例和反例。
3. 第二步:建立工作分类和判定规则
试点将工作归为六类:计划内需求、缺陷与线上保障、技术治理、跨团队支持、会议协作、待确认归属。分类数量刻意保持克制,避免工程师每次记录都要先理解复杂的成本中心树。
每个类别附一条判断规则。例如,因需求验收条件改变而重做,归到原需求并标记变更;生产故障响应归到保障类并关联故障记录;没有对方任务可关联的临时帮助,先归跨团队支持,由支持负责人每周确认归属。这样的规则比“请正确填写”更能减少口径分歧。
4. 第三步:把记录动作嵌入已有工作流
团队不另造一套独立日常表格,而是在任务完成、关闭或阶段状态变更时提供记录入口。对同一天同一任务的多次短时投入,允许合并登记;对故障和临时支持,则保留单独入口以方便识别冲击来源。
记录内容只保留必要字段:日期、任务或工作类别、实际时长。发生重大变更、返工或临时支持时才要求补充简短原因。这样既保留分析所需的信息,也避免每条记录都变成小作文。
5. 第四步:用异常清单替代逐条追责
项目经理每周查看异常清单:待确认归属、周期末补录、超出团队约定阈值的单日记录、计划与实际差异较大的任务。清单中的问题由对应责任人解释;常规记录不要求逐条审批。
如果同一类异常在多个成员身上出现,优先检查规则或工具入口,而不是逐个提醒。例如待确认归属持续增加,可能说明新项目尚未建好,或者团队支持请求没有可关联的工作项。将系统性问题修好,往往比多发一次通知更有效。
6. 第五步:每个迭代只拿工时回答一两个问题
试点前两轮,团队没有试图一次性分析所有指标,而是选择两个问题:计划投入偏差来自哪里?维护和支持工作是否挤占了新功能容量?复盘时把工时与任务变更、缺陷数量和外部依赖放在一起看。
如果某需求实际投入明显高于估算,团队不直接判断执行效率,而是检查需求变更、技术探索、等待和返工。如果支持类投入持续增加,则进一步看请求来源、重复故障和服务责任边界。工时只有结合上下文,才能从“记录结果”变成“解释原因”。
7. 示例数据:管理成本下降不代表项目自动变快
试运行三个月后,样本推演中的项目经理月度汇总时间从约 10 小时降至约 4 小时,记录及时性改善,待确认归属积压减少。与此同时,项目交付周期并没有因为工时表上线就自动缩短。真正的变化是管理者更早看到维护负担和临时支持的挤占,能够在计划阶段讨论容量。
这一点非常重要:工时流程的第一层收益通常是可见性与核算成本下降,第二层才可能通过更合理的范围和容量决策影响交付。若团队把“上线后交付周期缩短”当成唯一成功标准,容易把工具与流程能力夸大,忽略产品复杂度、依赖关系和人员变动等因素。

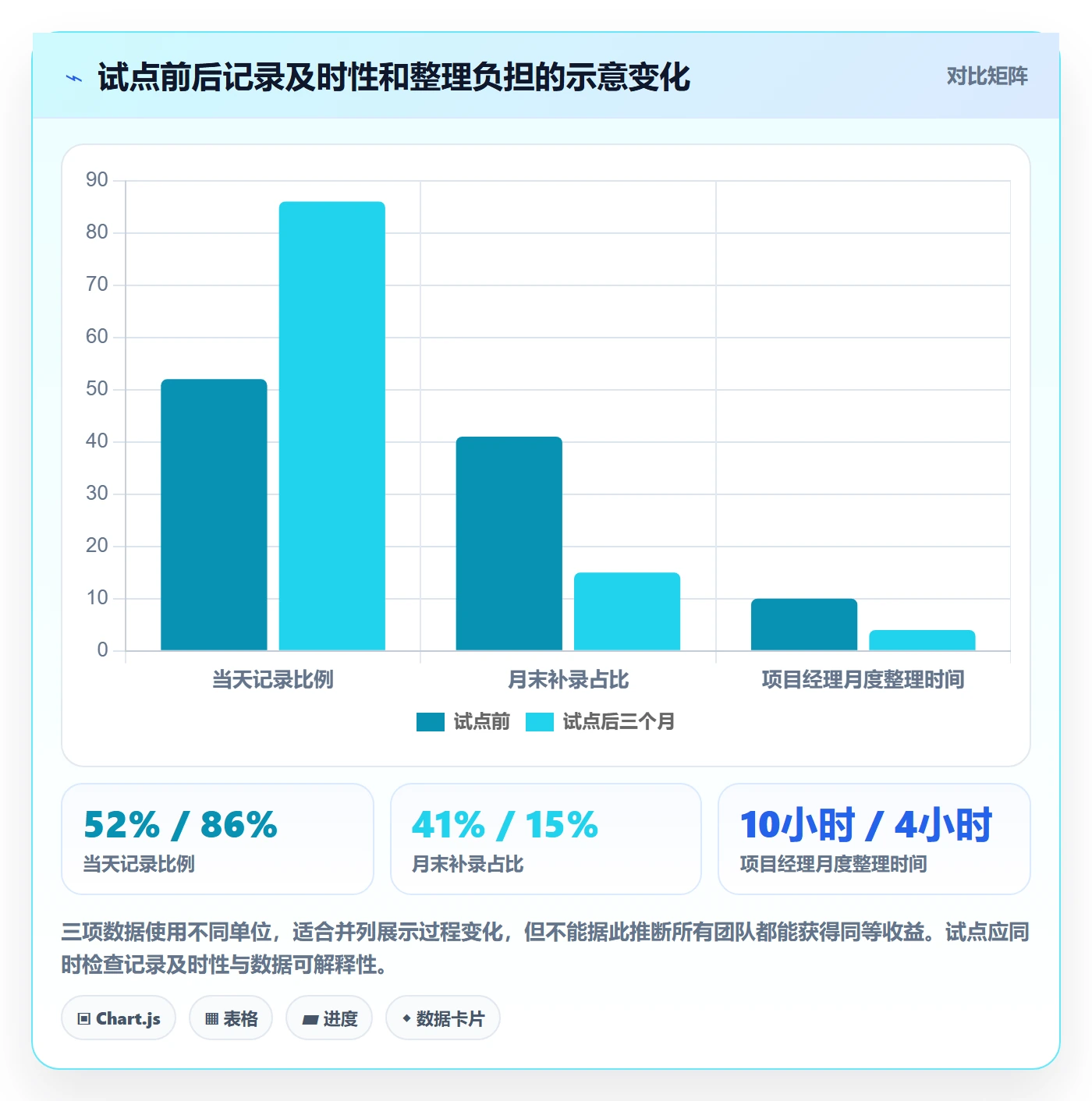

| 观察项 | 试点前示意值 | 三个月后示意值 | 解读方式 |
|---|---|---|---|
| 当天记录比例 | 52% | 86% | 记录更接近工作发生时,但仍需抽查分类质量 |
| 月末补录占比 | 41% | 15% | 回忆型记录减少,不等于所有历史误差消失 |
| 项目经理月度整理时间 | 10小时 | 4小时 | 用于衡量流程负担,不应解读为研发生产率提升 |
| 待确认归属记录占比 | 约12% | 约5% | 说明兜底分类得到处理,但仍要定期检查原因 |
| 需求计划偏差 | 约34% | 约30% | 短期变化有限,需累积多个迭代并结合需求变更解释 |

8. 案例中的关键决定:不追求把每小时都解释成产出
试点没有把 100% 可归属设为硬性目标。团队保留了少量待确认入口,因为现实工作中确实存在临时沟通和紧急请求。管理重点是让待确认记录有负责人、在约定时间内得到处理,并通过周期统计识别是否形成系统性漏洞。
这个取舍避免了两种坏结果:一是员工为了达到完整率,把无法判断的工作随意分摊;二是管理者花大量时间审查低价值的几分钟差异。对管理决策来说,稳定识别较大的结构性投入,往往比把每条记录修到形式完美更重要。
六、不同情况下的行动建议:按团队成熟度分阶段推进
1. 小团队:先轻量记录,不要先搭复杂审批
人数较少、项目数量有限的团队,可以从共享工作项和简单分类开始。团队负责人每周检查是否有明显漏项,每个迭代复盘计划投入与实际投入的差异即可。小团队更需要减少重复维护,而非建立复杂的多级审批链。
若团队人数少于二三十人,且没有外部结算或严格成本核算要求,先使用任务系统中的工时字段、简洁表单或现有工作管理能力,通常比单独采购一套复杂系统更合适。关键是记录结果可关联任务,且数据能导出或汇总。
2. 100 人以上组织:先统一口径,再统一看板
当组织跨多个产品线、研发小组和支持团队时,真正的难题通常是口径不一:同样的技术治理,有的团队记项目,有的记公共工作;同样的支持请求,有的记到申请方,有的记到执行方。此时应先定义组织级最小分类,再允许团队增加少量局部标签。
对于 100 人以上、需要跨项目观察投入结构的组织,可以评估具备项目、需求、缺陷、工时、权限和报表关联能力的平台。例如,可将 PingCode 作为这类场景的评估对象,重点验证任务关联记录、角色权限、异常查询和汇总分析是否符合自身流程。选择时应以试点结果为依据,不应把某一产品名称本身当成落地方案。
组织级管理还要明确数据权限和用途。员工应知道哪些角色可以查看个人记录,数据保留多久,是否用于项目核算或外部结算,以及哪些分析明确不用于个人绩效排名。透明的边界能减少不必要的猜测和抵触。

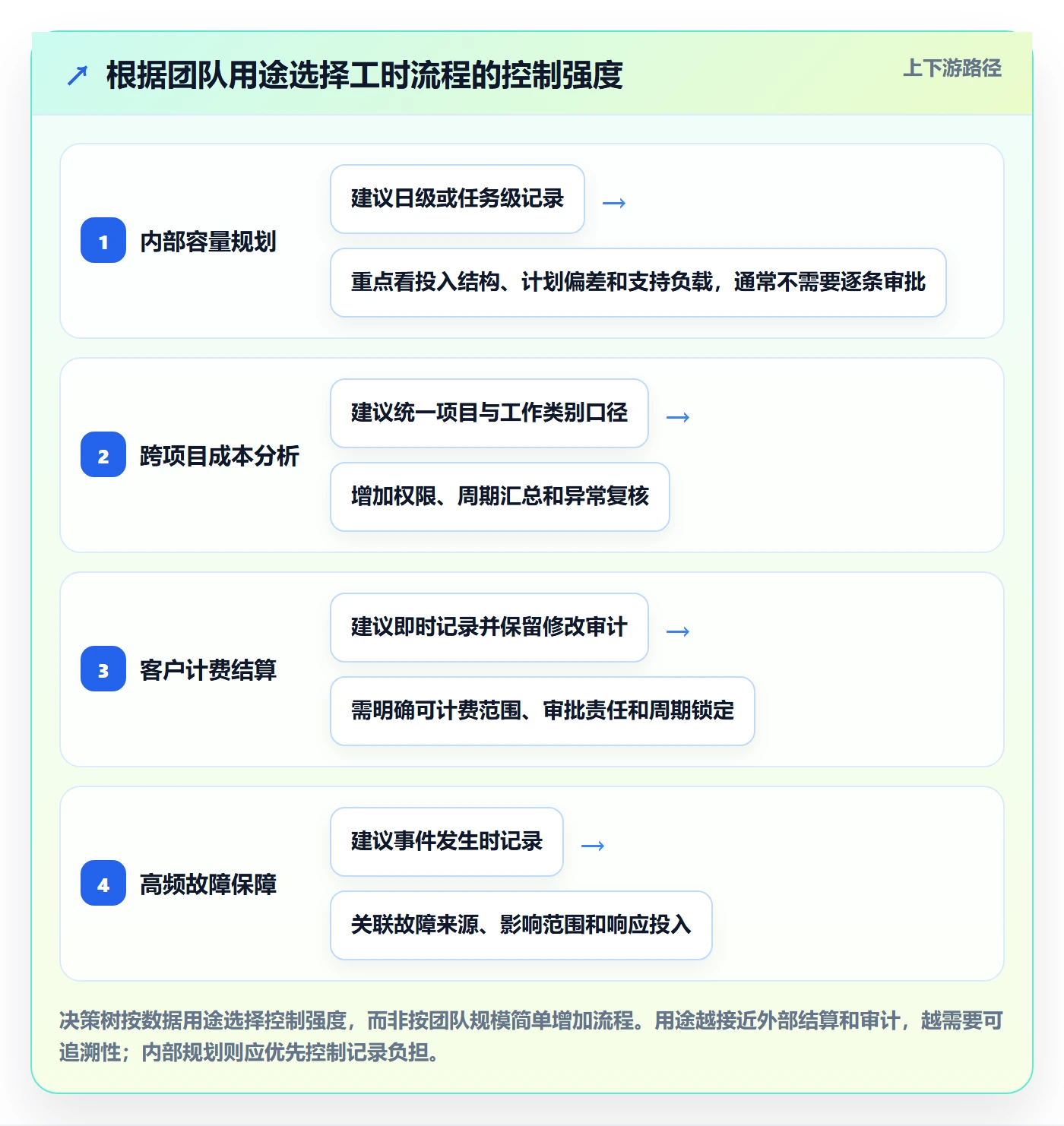

3. 客户计费或合同交付:增加审计控制
若工时需要用于客户账单、合同成本或项目结算,数据准确性和可追溯要求更高。应保留提交时间、修改人、修改原因和审批状态,并明确计费单位、可计费工作范围、不可计费活动及假期处理方式。
这类团队可以采用日级记录、周度复核和周期锁定,必要时由项目负责人复核异常项。与此同时,也要避免将所有内部学习、管理会议和支持工作强行计入客户项目,以免形成合同和财务风险。
4. 维护工作占比高:把容量结构作为主要分析对象
维护型团队常常没有大量新需求,但需要稳定处理告警、升级、漏洞、兼容性和技术债。此时工时表不应只回答“项目投入多少”,还应观察新功能、故障保障、维护升级和技术治理之间的投入比例。
如果维护负担长期挤压技术治理,团队可能陷入“故障多、治理少、故障更多”的循环。工时分布能提示容量问题,但管理者还要结合故障频率、服务影响和重复事件确定治理优先级。
5. 突发任务多:先记录中断来源,再分析效率
对经常被临时请求打断的团队,单看计划完成率容易误判。建议记录中断来源、处理类型和影响范围,例如来自线上故障、客户升级、内部依赖或紧急合规事项。记录不必特别复杂,但要能区分“项目执行慢”和“计划被打断”。
若团队的支持投入长期占可用容量的较大比例,管理者需要讨论专门的轮值、支持入口、服务等级和请求优先级,而不是简单要求成员“提高专注度”。工时数据的价值在于揭示工作系统的结构,而非替代管理判断。
6. 已经有任务管理系统:优先检查关联关系
如果团队已有项目或任务平台,先核对工时记录能否直接关联任务、缺陷和迭代,是否支持角色权限与历史修改查询,统计结果是否能按团队和项目切分。重复建设另一张独立表格,往往会产生任务系统和工时表对不上、分类名不一致的问题。
若现有系统不支持必要分析,可以先用小范围导出和轻量报表验证需求,再决定是否扩展或更换系统。不要因为某个报表暂时做不出来,就一次性迁移所有数据和流程。

七、不同情况下的取舍:精度、负担和可解释性不能同时无限提高
1. 精度与填报负担:选择决策足够用的颗粒度
记录得越细,理论上越能还原投入,但操作成本、判断成本和维护成本也会增加。团队应先确定误差会不会改变决策。如果项目投入偏差 5%不会影响范围、排期或成本处理,就没有必要为消除这部分误差要求每个人频繁切换记录。
相反,如果记录用于外部结算或资源成本核算,误差可能直接影响账务与合同,应接受更高的记录负担,并配套训练、校验和审计。合理的精度不是最大精度,而是足以改变决策的精度。
2. 统一口径与团队灵活:统一核心,放开少量扩展
组织级口径有利于横向比较,但不同团队工作形态确实不同。过度统一会把平台治理和产品研发压进同一分类,导致数据失真;过度自由则使跨团队数据无法汇总。
较稳妥的做法是统一核心维度,例如项目归属、实际时长和几个组织级工作类别;允许团队增加少量局部标签,但要求说明用途、负责人和复审周期。若局部标签无法触发任何不同决策,就应合并或删除。
3. 透明度与隐私:让数据可用,也让边界可见
团队级投入结构通常可以开放给项目成员和管理者查看;个人明细则应按职责控制访问。对于需要审计的工作,记录保留周期、访问权限和修改规则应提前说明,而不是等到数据争议出现后再补制度。
不要采集与工时决策无关的行为信息,也不要把工具操作日志解释为实际工作时长。工时登记的对象是工作投入记录,不是键盘活动、在线状态或屏幕监控。两者混为一谈会破坏信任,也不会自动提高数据准确性。
4. 自动化与人工判断:自动处理重复规则,保留解释通道
自动化适合默认填入任务、项目、日期和责任团队,也适合提醒漏填、检查异常时长和生成汇总。它不适合替代所有情境判断,尤其是需求变更、跨项目支持、返工和临时故障等边界场景。
如果系统自动把所有时间按任务计划分配,可能只是提高了填表速度,却制造出更难发现的偏差。自动化的前提是规则稳定、来源可靠,并且员工可以纠正自动归类结果。
5. 试点范围与推广速度:先验证问题类型,再扩展覆盖面
快速全员推广能够尽早统一流程,却会把尚未发现的分类漏洞放大到整个组织。小范围试点的代价是短期内存在并行口径,但能够让团队在低风险环境中修订规则。
若存在强制财务或合同要求,应先建立最低控制要求,再选择团队验证操作流程;若主要目标是改善容量规划,建议先从代表性团队试起。推广速度要服从风险,而不是服从管理层希望“尽快上线”的时间表。
| 取舍维度 | 偏向高控制 | 偏向低负担 | 适用判断 |
|---|---|---|---|
| 记录粒度 | 事件级或更细,便于审计和计费 | 任务级或半日级,减少操作次数 | 根据误差是否影响结算或容量决策确定 |
| 审批方式 | 逐项复核,降低外部核算风险 | 自动校验加异常抽查 | 内部规划以异常处理为主,合同计费提高审核强度 |
| 分类结构 | 多维度细分,支持深入成本分析 | 少量稳定类别,降低选择困难 | 先证明某个分类能改变决策,再增加字段 |
| 推广范围 | 全组织快速统一 | 代表性团队逐步试点 | 强监管场景优先确保底线,管理改进场景优先验证口径 |
八、推进路线:把试点、复盘和治理变成固定节奏
1. 第一个阶段:定义问题和边界
启动前,明确工时数据的用途、使用人、保留周期、组织口径和禁止用途。把关键决策写成一页说明,避免管理者和一线员工对“为什么要记”各自有不同理解。
同时确定哪些时间纳入记录、哪些时间不纳入、哪些例外如何处理。若这些规则尚未稳定,不要急着制作复杂报表。口径错误的报表只会更快传播错误结论。
2. 第二个阶段:用真实样本验证分类
抽取一定数量的历史任务与支持事件,请不同角色独立判断应归入哪一类。若同一条记录出现明显分歧,就修订定义并补充例子。这个步骤能提前识别“管理者认为显而易见、一线成员却无法判断”的分类问题。
样本不需要追求统计意义上的完美,但应包含正常迭代、临时故障、技术治理、跨团队支持和需求变更等典型场景。样本的目的是验证可理解性,而非给流程背书。
3. 第三个阶段:运行一个完整的业务周期
至少覆盖一个完整迭代或项目周期,才能观察记录时点、月末汇总、变更和复盘是否衔接。试点期间每周收集少量反馈即可,避免每天询问“填得顺不顺”却没有实际修正。
建议记录三类反馈:不知道选什么类别、找不到对应任务、认为记录不会产生管理价值。三类反馈分别指向分类、工具入口和治理机制,处理方法并不相同。
4. 第四个阶段:用复盘结果决定扩围
试点结束后,不以“提交率达标”作为唯一扩围条件。还要检查异常比例是否可解释、记录负担是否可接受、管理者是否真正采取行动,以及工时数据是否引发不恰当的个人比较。
- 若记录及时但分类争议多,先调整类别定义。
- 若记录完整但管理者不使用,回到最初的业务问题检查是否值得继续采集。
- 若管理员整理负担仍高,检查数据结构和重复核对环节,而非增加催办频率。
- 若团队出现明显数字博弈,暂停排名和个人横向比较,重新说明数据用途。
- 若数据能够支持容量调整,再逐步扩展团队范围和分析维度。
5. 第五个阶段:设定定期清理机制
分类体系会随组织和产品变化而老化。每个季度或每两三个迭代检查一次:哪些类别几乎没人使用,哪些兜底项持续增加,哪些字段从未被用于决策,哪些新工作模式尚无入口。
清理字段和分类,与增加字段同样重要。长期保留无人使用的选项,会让填报者怀疑规则是否真实有效,也让报表看起来比实际复杂。流程需要维护,否则最初设计得再合理也会逐渐失效。

九、结尾:下一步先做一次“记录链路体检”
1. 记住一个核心判断
工时表落地的关键,不是让每个人报得更细,而是让工作投入能够被可靠地归属、适度地解释,并且真正进入项目决策。记录完整但无人使用,流程只是增加负担;报表漂亮却缺少上下文,结论可能更危险。
我更愿意把工时数据看成一盏信号灯,而不是一把尺子。它能提示项目投入偏移、支持负载上升、维护挤占交付或估算持续失准,但不能单独证明个人效率,也不能自动解释偏差原因。
2. 团队可以马上采取的行动
下一步不必先选工具或制定厚重制度。先抽取最近一个迭代的工时记录,检查记录发生时间、任务关联、工作类别、月末修改和待确认归属;再邀请项目经理、研发人员和团队负责人一起判断,哪些数据能改变一个真实决策。
- 写出团队希望用工时回答的两个管理问题。
- 抽查一批实际记录,找出最常见的三种失真来源。
- 把分类减少到可理解、可执行、能触发决策的范围。
- 选择有代表性的团队运行一个完整周期。
- 对照记录负担、异常处理和决策应用结果,决定是否扩围。
如果工时数据不能帮助团队更早看见计划偏差、容量挤占或反复发生的支持负担,就先不要要求员工填得更细。先修正问题定义和记录链路,再谈精度、报表与规模化推广。
常见问题解答(FAQ)
1. 研发团队开展工时填报,应该先从哪些流程开始优化?
我们团队准备推行工时表,但担心一上来就要求所有人每天填、每个任务都拆得很细,最后变成额外负担。我想知道,怎样安排试点和流程,才能先验证有用,再逐步推广?
建议先选一个交付节奏稳定、负责人愿意复盘的项目试点两周,不要全员同时铺开。试点前先统一三件事:记录对象按可验收的工作项划分,填报单位以半小时或一小时为宜,提交时限设为次日上午前。任务粒度过细会把填报变成计时,过粗又无法解释投入,通常应以能在一到数个工作日内完成并可验收为界。
试点期间每周检查漏填率、补录比例和任务描述不清的条目,而不是先用工时给个人排名。比如一个假设性试点中,首周按时填报率为72%,发现主要问题是任务状态关闭后无法补记;增加补录入口并明确截止规则后,次周升至91%。这类变化说明流程障碍比员工态度更值得先处理。数据为示例,团队应以自身试点结果判断。
2. 工时表应该记录到什么粒度,才不会既失真又难填?
我不确定是按项目、任务,还是具体操作记录工时更合适。若只记项目,管理者看不出时间花在哪里;若把调试、沟通、改代码都拆成小项,我又担心大家每天都在维护工时表。
优先记录到可追踪的工作项,不要要求逐分钟还原一天。一个可执行的分类方式是:需求与设计、开发、测试与修复、评审与协作、支持与维护;具体条目再关联项目任务。只有当某类工作需要单独决策,例如线上故障支持长期挤占迭代时间,才值得细分为独立类别。
判断粒度是否合适,可以观察两项:填报者能否在两分钟内完成当天记录,负责人能否据此解释项目投入差异。如果大量记录只能写成“其他”,通常是分类不匹配;如果任务描述细到每次代码提交,则属于过度采集。工时数据用于解释工作结构和改进计划,不等同于代码产出或员工绩效。
3. 研发工时填报总是拖延,怎样降低漏填和集中补录?
我们试过在周五提醒大家补一周工时,结果很多人凭印象填写,数字看起来完整,却不太可信。我想知道是应该增加提醒,还是调整填报流程,才能让记录更接近实际?
集中补录通常不是提醒不够,而是记录离工作发生太远。把填报安排嵌入已有节奏更有效:每天收工前留三分钟,或在次日站会前完成;系统只提醒未提交者,并提供最近任务、常用分类和昨日记录复制等快捷入口。不要让员工重复填写系统里已有的项目和任务信息。
管理者每周抽查异常而非逐条盘问,例如连续多天完全相同的工时、周末大量补录、某项目工时突然翻倍。先确认是否存在故障支持、临时协作等背景,再决定是否修正分类或计划。可将“按时提交率”和“补录比例”作为流程指标,连续两周观察趋势;如果提醒次数增加但补录比例不降,应优先缩短填报路径或澄清记录规则。
4. 怎样用工时数据改进研发计划,而不是把它变成员工考核工具?
我希望工时表能帮助团队识别计划偏差,但担心数据被直接拿来比较个人,导致大家为了好看而少报沟通、排查和返工时间。工时数据究竟适合支持哪些决策,又有哪些结论不能直接下?
工时数据更适合回答“投入去了哪里、计划为何偏差”,不适合单独回答“谁效率最高”。例如某迭代中开发投入没有明显变化,但测试修复和线上支持占比从约15%升到30%,这更可能提示需求质量、回归覆盖或故障负担发生变化,而不能据此认定个人效率下降。比例仅为示例,实际判断应结合任务规模、风险和交付结果。
复盘时把计划工时、实际工时、未计划工作和验收结果放在一起看,并按工作类型或项目阶段汇总,避免孤立比较个人数字。若同类任务连续多个迭代都超出预估,再讨论估算方法、依赖等待或任务拆分;若数据存在大量缺项或补录,先修数据质量,不要据此调整绩效。工时表的价值在于改善团队决策,而不是制造精确但误导性的排名。
核心关键词
文章包含AI辅助创作:项目工时落地方案:研发团队开展工时表的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582178
读者评论
我们之前也遇到月底集中补录,表面上提交率很高,但不少人只能按记忆分摊。把记录挪到当天确实更可信,不过频繁切换任务时,操作负担会不会反而增加?可能还得看入口是否足够顺手。
把工时和个人绩效分开这点很实际。支持、评审这类工作经常不显眼,单看项目工时容易低估承担这些事务的人。分类也不宜太多,我们试过选项一多,大家反而更常用“其他”。
文中的试点数据注明是示意,这点比较重要。实际落地时,除了及时记录比例,我会更关注待确认归属和月末修改情况;否则数字变好看了,也未必说明记录真的更准确。
