工时表任务工时教程:研发团队流程优化,避坑指南

研发团队填工时表,最常见的失败不是“没人填”,而是每周五催出一批看似完整、却无法用于排期和复盘的数据:任务写着“开发功能”,工时填了 8 小时,实际做了什么、卡在哪里、剩余多少工作量,仍然没人说得清。我的判断是,工时表的价值不在于记录每个人坐了多久,而在于把任务、投入、进度和偏差连成一条可解释的链路。下面这套教程从任务拆分、填报口径、核对机制到工具配置逐步展开,并用一组明确标注为情景模拟的数据说明,怎样让工时数据真正服务研发决策,而不是变成周末前的补录负担。

一、先讲核心结论:工时表应该管理任务投入,不是管理人的每一分钟

1. 工时数据的用途决定填写方式

我在梳理研发团队工时流程时,首先会问一个问题:收集这些数据,准备做什么决策?如果答案是估算版本容量、识别延期风险、评估任务偏差,记录就应当围绕任务和工作类型展开;如果只是为了统计考勤,那它就不是研发工时管理,而是另一套管理问题。

工时表至少要回答四件事:投入发生在哪个任务上,投入属于哪类工作,实际花了多少时间,完成后还剩多少工作量。对于需要复盘的团队,还要知道这次投入与原计划差异多大,以及差异由什么原因造成。

一条可用的工时记录,不是“张三今天工作 8 小时”,而是“张三在缺陷 123 上投入 2.5 小时,工作类型为定位与修复,任务从 6 小时预估变为 8 小时实际,超出的 2 小时来自兼容性问题”。后者才可能帮助团队调整下一次估算。

2. 记录实际工时,不等于承诺工时

工时表里经常混用三个概念:计划工时、已耗工时和剩余工时。计划工时是对完成任务所需投入的预测;已耗工时是截至当前已经发生的实际投入;剩余工时是从现在开始,预计还需要投入多少。三者各自回答不同的问题,不能互相替代。

举例来说,一个接口开发任务计划 12 小时,开发者已投入 7 小时,当前估计还需要 5 小时。若发现接口联调条件不满足,剩余工时就可能变成 9 小时。此时把计划工时改成 16 小时,会掩盖最初预测与实际情况的差异;保留原计划、更新已耗和剩余,才方便复盘估算偏差。

我的默认建议是:计划工时保留基线,已耗工时按实际记录,剩余工时随任务进展更新。只有项目范围或需求发生正式变更时,才通过有记录的变更流程调整基线。

3. 先让数据能回答问题,再追求填报精细度

不少团队一开始就要求按 15 分钟记录,还要求填写十几种工作类型。结果是填报时间变长,分类口径却更模糊。若一个任务每天需要记七八条记录,成员很快就会把会议、沟通、排查和开发统统填成“研发工作”。表面上精细,实际上不可比较。

我通常建议先从“任务、工作类型、实际投入、剩余投入、偏差原因”这五类信息开始。若团队无法稳定说明这些字段,进一步增加成本归属、项目阶段、需求来源等字段,通常只会扩大填报误差。

下面的流程图表采用情景模拟,用于说明工时数据从记录到决策需要经过哪些环节,不代表任何行业统计结果。

工时表任务工时教程:研发团队流程优化,避坑指南

二、背景和真实场景:为什么研发团队填了工时,仍然看不清项目

1. 迭代计划依赖估算,实际投入却散落在任务之外

在常见的研发流程里,产品需求进入迭代,研发负责人根据经验估算工作量,团队据此承诺交付。但实际执行时,投入可能被拆散在代码评审、线上问题、跨团队支持、技术方案讨论和重复返工里。如果这些时间没有关联任务,迭代结束时就会出现一种错觉:需求开发工时超出预期,却没人知道是需求复杂、依赖等待,还是临时插单造成。

此时,仅看任务状态并不够。一个任务从“进行中”变成“已完成”,只能说明状态变化,不能说明投入是否超出估算;一个任务连续几天没有更新,也不能区分开发者没推进,还是正在等待外部接口。工时记录可以补充过程信息,但前提是它与任务状态、阻塞原因和剩余工作量保持一致。

2. 研发团队的工作并非只有功能开发

如果只允许团队把时间记在功能任务上,实际工作就会被迫藏进需求工时。线上故障、代码评审、自动化测试维护、技术债治理和新人辅导,最终都被误算成“开发功能”。这会导致管理者低估维护成本,也会让团队在制定版本容量时不断高估可用于新需求的时间。

我会先把工作类型分成少而稳定的几类,例如需求开发、缺陷修复、测试与验证、技术债和基础设施、线上支持、协作与评审。类型数量不必追求统一标准,而应能区分团队真正要做的管理判断。若“协作与评审”占比长期偏高,团队需要检查评审机制;若线上支持持续吞噬排期,则应先处理稳定性和轮值安排。

3. 日常填报成本被低估,集中补录成本被放大

许多团队认为每周填一次最省事,但补录时成员必须回忆五天前做过什么、任务在哪个工作项、投入如何分配。越是并行任务多、临时问题多、工作切换频繁,回忆偏差越大。记录时间延迟越久,数据越容易从“实际发生”变为“印象估计”。

可以把填报机制设计成低频但及时的动作:在任务切换或当天结束前记录,周会前只做核对,不把整周回忆压到最后一天。对于会频繁被打断的工程师,也不必每次切换都计时;可以在一天结束时按任务回顾,控制粒度并保留偏差原因。

下表中的数据为情景模拟,意在比较不同记录节奏可能带来的回忆负担。实际耗时会受任务数量、工具操作步骤和团队习惯影响,建议先在小组内测量。

记录方式 每人每周填报耗时 回忆跨度 主要风险 更适合的场景
每天收工前记录 约 5,10 分钟 通常不超过 1 天 日常操作若过于繁琐,会形成轻微负担 任务切换多、迭代节奏快的团队
每两三天集中记录 约 10,20 分钟 约 2,3 天 容易漏掉临时支持和短时任务 工作流较稳定、任务数量适中的团队
每周末集中补录 约 20,40 分钟 最长约 5 个工作日 记忆偏差、任务归属模糊、补录集中发生 只作粗略趋势参考且任务变动很少的场景

三、常见误区:填报看起来规范,数据反而失真

1. 把一天必须填满八小时当作数据质量标准

在研发团队里,会议、评审、学习、临时支持和等待依赖都是工作的一部分,但不一定都适合归入具体需求。若管理规则要求每个人每天必须精确填满八小时,成员就会把所有空隙填到某个任务里,形成“每个人每天都刚好满额”的数据。这样的记录非常整齐,却失去了发现负荷差异和任务偏差的能力。

工时表不是考勤系统。团队可以设置合理的记录完整度目标,例如要求工作日的任务投入有主要去向,但不宜用“每天填满固定时长”直接判断绩效或投入态度。缺少记录应先检查流程是否顺手、分类是否清晰,再讨论个人执行问题。

2. 把工时统计当成员工绩效排名

按已耗工时对个人排序,是最容易制造错误激励的做法之一。复杂任务可能投入多却成果一般;高效工程师可能较早解决问题,记录时长反而较低;承担线上救火的人可能贡献巨大,却被认为“没有推进计划任务”。若工时数据直接用于个人排名,成员会有动力把时间记得更多,而不是把任务做得更好。

我更倾向于把工时用于团队层面的预测和改善:估算是否稳定、哪些类型的工作经常被漏算、临时中断占了多少、返工从何而来。个人层面的讨论应结合交付质量、任务难度、协作贡献和上下文,不能把时长当作单一评价指标。

3. 用“实际工时”覆盖“计划工时”

项目延期后,有些负责人会把原有估算直接改成最终实际投入,看起来数据一致,实际上抹掉了预测偏差。若所有任务的计划工时最终都会被改成实际工时,团队永远无法回答“当初估得准不准”。保留原始基线并记录变更理由,才能判断问题来自估算能力、需求变化还是执行过程中的新风险。

例外情况是范围确实改变了。比如需求新增了多端适配,原任务的交付定义已经不同,就应拆分新增工作或记录范围变更,而不是把所有变化归咎于原估算失误。

4. 分类越细,分析就越准确

工作类型太粗会混淆差异,太细则会让成员难以选对。我的判断标准不是类别数量,而是一个类别能否对应明确的行动。如果“内部沟通”和“跨部门沟通”都不会触发不同的管理动作,未必需要分开;如果“线上故障”和“计划内缺陷修复”需要不同的轮值与容量安排,就值得分开。

可以采用“先粗后细”的方式:先运行一个迭代,查看哪些类别占比高、争议多或影响决策,再针对这些类别拆分。分类体系应通过实际使用校准,而不是在上线前一次性设计完美。

5. 只看总工时,不看剩余工作量和阻塞状态

一项任务已耗 20 小时,不意味着它接近完成;一项任务已耗 2 小时,也不一定意味着工作量很小。如果实际工时不断增加,而剩余工时没有更新,项目负责人就无法区分任务是否失控。若剩余工作量长期不变,往往说明成员只在补历史记录,没有持续判断任务状态。

每次更新工时最好同时回答两个问题:任务实际做了什么?以当前信息判断还需要多少投入?若剩余工时明显上升,再补充原因。这个动作比单纯累计已耗时更能支持风险预警。

6. 把超时全部归因于个人估算能力

任务超出预估,可能是需求边界不清、接口文档不完整、测试环境不稳定、跨团队反馈延迟,也可能是实现过程出现了技术不确定性。若复盘只问“为什么估少了”,而不问“新增工作是什么、什么时候出现、谁能消除”,团队就会反复给估算加安全系数,却不解决真正的等待与返工。

偏差记录不是追责说明,而是一次因果拆分。至少区分范围变化、技术复杂度低估、外部依赖等待、返工、临时插单和估算口径不一致。分类不必复杂,但要能让团队知道下一步改变什么。

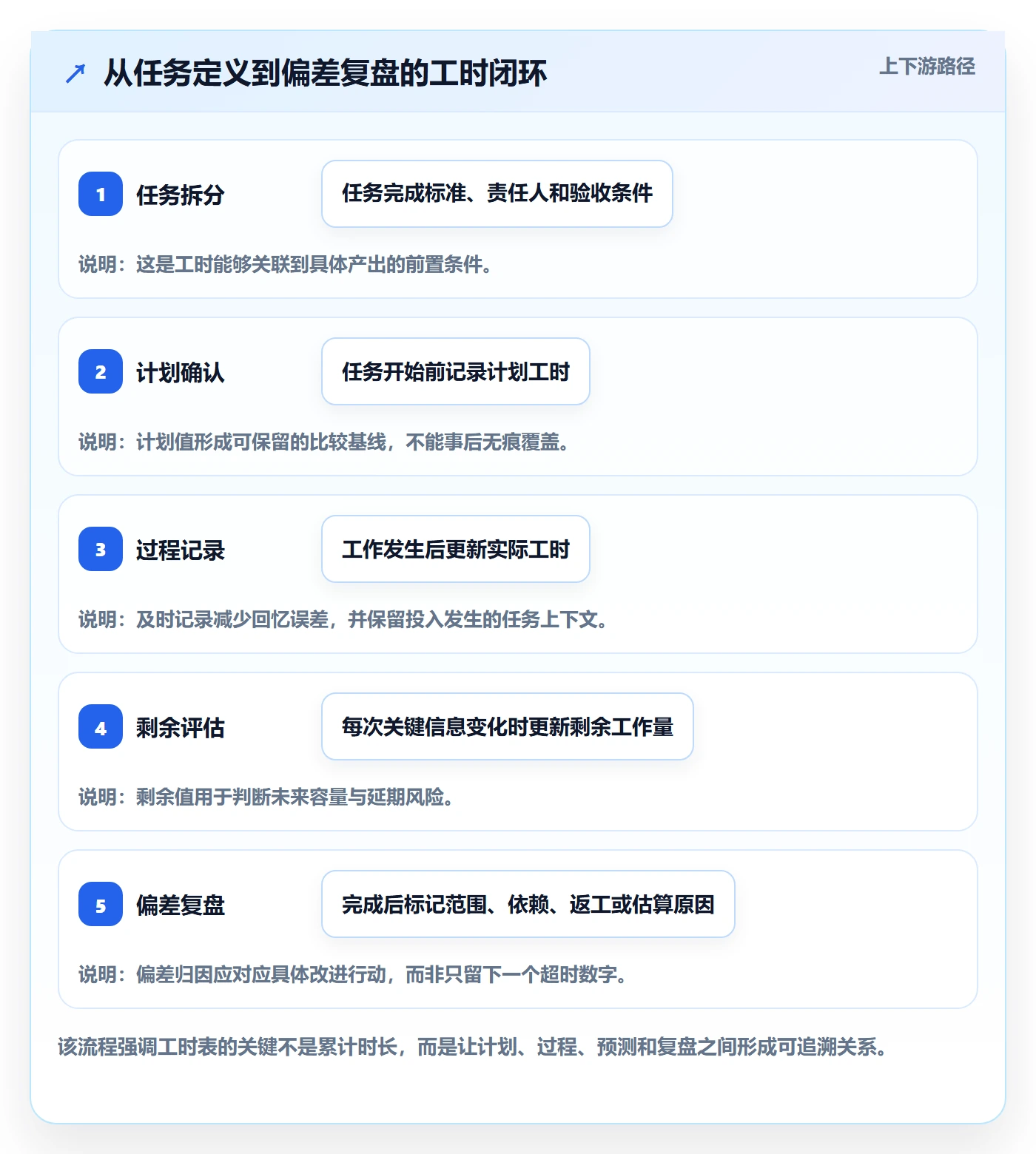

四、专业判断逻辑:怎样设计一套能持续运转的工时流程

1. 先统一任务粒度,再讨论按什么频率填报

如果一个任务持续数周,期间包含方案设计、开发、联调、性能优化和验收,填报到任务级别虽然省事,却很难解释偏差。反过来,如果任务拆成大量十几分钟的小项,成员会把精力耗在维护任务上。通常我会把任务拆到一个人或一个明确协作单元能在数小时到数个工作日内完成,并且结果可以验收。

任务是否拆得合适,可以用三个问题检查:完成标准能否一句话说明?主要责任人是否明确?若延期,团队是否知道该在哪个子环节干预?三个问题都答不上来,任务粒度往往过大。

2. 明确工时记录的口径和最小单位

团队需要明确:记录的是实际投入而非自然经过时间;并行等待不能重复计入个人投入;多人同时处理同一问题时,每个人分别记录自己的实际工作时间;会议时间是归入任务、协作类别,还是单独统计;短于某个阈值的碎片工作是否合并记录。

对多数研发团队,按 0.25 小时或 0.5 小时记录,比要求精确到分钟更容易执行。若业务需要核算项目成本,可以按更细粒度采集,但应通过自动化减少录入负担,并明确哪些场景必须精确计量。精度不是越高越好,关键是与决策需要匹配。

3. 建立计划、实际、剩余三套数字的关系

建议在流程上定义三种更新时间:计划工时在任务开始前确认;实际工时在工作发生后及时记录;剩余工时在任务推进、遇到新信息或预计变化时更新。计划值一经确认,不应无痕覆盖。实际和剩余值则随着事实变化持续更新。

例如,任务初始计划 10 小时,第一天投入 4 小时后,发现依赖接口缺少分页能力,预计还需 9 小时。此时记录实际 4、剩余 9、偏差原因“接口能力不足,待补实现”,而不是只把总估算改成 13。这样项目负责人能看到风险来源,并决定并行开发、调整范围或协调依赖。

4. 把填报责任分散到工作流中,而不是压给管理员

如果每周都由项目管理员追着成员补记录,说明流程把工时当成额外任务,而不是任务管理的一部分。更稳妥的做法是在任务更新、代码评审、测试结果回填或每日收尾环节中完成记录。工具可以减少重复输入,但流程设计要先明确哪些动作触发更新。

对于规模较大的组织,可以在项目管理平台中将工时字段与任务、迭代、缺陷和工作类型关联,并设置权限、提醒和审计记录。以 PingCode 这类面向中大型组织的研发管理平台为例,适用重点不应是“有没有工时表”,而是能否将工作项、迭代、实际投入、剩余估算和报告放在同一条流程里。部署前仍需验证字段配置、权限边界、数据导出、组织级报表和既有流程适配,不应仅凭功能列表判断。

5. 设定检查规则,但不要把所有异常都交给自动提醒

自动校验适合发现机械性错误,例如记录没有关联任务、日期不在项目周期内、工时为负数、同一人重复提交完全相同的记录。它不适合直接断定“某人投入异常”或“某任务估算失误”,因为异常可能有合理背景。

我会把检查拆成两层:第一层是数据完整性,尽可能自动提示;第二层是业务解释,由项目负责人在迭代检查或风险评审中处理。这样既减少人工逐条核对,也避免用僵硬规则把复杂情况误判为违规。

工时表任务工时教程:研发团队流程优化,避坑指南

6. 用例会讨论决策,而不是逐条审讯填报

工时数据最适合在短周期的项目检查中使用。负责人可以优先关注三类信号:任务实际投入明显超过计划且剩余工作仍高;同类任务的估算偏差连续出现;临时支持和非计划工作占比显著改变迭代容量。先看模式,再挑少量任务核实原因,比对全员逐条追问更有效。

例如,某迭代的总投入看似符合容量,但团队发现线上支持用时从上个迭代的 12 小时升到 28 小时,需求开发工时因此减少。管理动作可能是安排故障治理、增加轮值缓冲或减少下一迭代承诺,而不是要求工程师提高个人工时。

五、案例与数据观察:一支研发小组如何从补录转向偏差分析

1. 情景设定:问题不是没人填,而是填完无法复盘

下面案例是基于常见研发协作情境构造的情景模拟,不是某家企业的真实项目数据,也不代表行业平均水平。假设一支 12 人研发小组,采用两周迭代,成员每周集中补录一次。团队的工时表完成率达到 90%,但迭代结束后仍无法解释为什么功能任务平均超出估算。

抽查后发现,主要问题不在于成员完全不填,而在于记录只写“开发”“测试”,任务粒度从半天到三周不等;计划值常被实际值覆盖;线上支持和评审工作被塞进需求任务。表面上填报完整,数据却无法区分工作类型,也看不到估算偏差的演变。

2. 第一步:先用一周识别数据质量,而不是马上评判个人

团队先抽查一个迭代中 60 条记录,关注任务关联、工作类型一致性、记录延迟和偏差原因。抽查不用于绩效考核,而是为了找出最影响分析的环节。情景模拟结果显示,只有 41 条记录能稳定对应到具体工作项;约三分之一的记录是周五集中补录;还有一部分计划工时已被覆盖。

这组数据提示团队,继续扩大统计报表并不能解决问题。更合理的顺序是先修正任务粒度和字段口径,再安排记录节奏,最后才讨论工时偏差如何影响排期。

3. 第二步:把任务拆分到可验证的交付节点

团队将原先的“开发客户查询模块”拆成接口设计与实现、前端筛选交互、分页联调、权限验证和回归测试等可验收任务。拆分不是为了制造更多填报项,而是为了让每个阶段的完成标准清楚,出问题时能够定位是在实现、依赖还是验证环节。

任务拆分后,团队给出统一示例:接口实现与联调分开;缺陷修复记录到对应缺陷;代码评审若与具体工作项直接相关,记入该任务或单独的评审类别,规则由团队统一;无法映射到某项需求的线上值守,记录到线上支持类别。

4. 第三步:用剩余工时更新计划风险,不追求每小时都精准

团队规定,每个任务开始前保留计划值;完成工作后记录实际投入;出现新信息或判断变化时更新剩余工作量。成员不需要在每次上下文切换时启动计时器,但在当天结束或关键节点后补充记录,并在迭代检查前确认未完成任务的剩余估算。

这一做法的重点不是让预估变得绝对精准,而是尽早暴露变化。若一个任务计划 10 小时,实际投入 5 小时后预计还需 10 小时,团队就能在迭代中途讨论范围、依赖或方案,而不是等到截止日才发现已经超出容量。

5. 第四步:用异常分布找改进动作

经过两个迭代的口径校准,情景模拟中的小组发现:需求开发并非唯一偏差来源,跨团队依赖等待和回归测试返工也占据了相当投入。团队于是对接口验收条件增加前置检查,为高风险改动安排测试环境预验证,同时在迭代容量中显式预留线上支持时间。

需要强调的是,模拟数据不能证明这些动作必然带来同样的改进幅度。真实团队应比较至少数个迭代的趋势,并同时观察缺陷率、交付质量和未完成工作量,避免通过少记工时制造“效率提升”。

观察维度 流程调整前 流程调整后 解释方式
任务关联记录比例 约 68% 约 91% 更多记录能映射到具体工作项,但比例提升不等于任务拆分质量已经完全合格。
周末集中补录比例 约 34% 约 12% 记录更接近工作发生时间,回忆跨度缩短;仍需检查少量延迟记录的原因。
能说明偏差原因的超时任务比例 约 29% 约 74% 团队更容易识别范围变化、依赖等待和返工,但原因标签仍需定期校准。
迭代结束未完成任务比例 约 22% 约 15% 情景模拟中风险较早暴露,任务安排有所改善;不能仅据此推断工时流程是唯一原因。

上表是流程演示用的情景数据,不应被引用为行业基准。真实团队可以采用同样的指标结构,使用自己的连续迭代数据进行对比,并注明样本周期、团队人数、任务类型和统计口径。

工时表任务工时教程:研发团队流程优化,避坑指南

6. 从案例中能带走的不是百分比,而是验证顺序

如果团队遇到类似问题,我不会一上来追求把工时完成率从 90% 提到 100%。我会依次检查:任务能否被识别,计划值是否留有基线,实际和剩余是否分别更新,工作类型能否触发管理动作,偏差原因是否指向可改变的流程。

当这些条件尚未成立时,完成率只是“填了多少”;当这些条件逐步成立后,才有必要观察估算偏差、非计划工作比例和迭代容量是否改善。数据治理要从可解释开始,而不是从仪表盘数量开始。

六、不同情况下的行动建议:按团队成熟度选择工时流程

1. 小团队、项目少:先做轻量记录

如果团队人数不多、同时推进的项目有限,不需要先建设复杂的工时审批体系。可以在任务管理流程中记录计划工时、实际工时、剩余工时和工作类型,并在每周短会上复核高偏差任务。工作类型控制在少数几类,目标是发现排期盲区,而不是做精细成本会计。

适合的行动顺序是:挑一个迭代试行;约定时间单位和记录时点;每周抽查少量记录;迭代结束后删除没人使用的字段。小团队的优势是沟通快,关键在于别让流程重于问题本身。

2. 多项目并行:先解决任务归属和资源冲突

多人同时支援多个项目时,仅记录每日总投入无法说明资源被什么工作占用。此时需要明确项目、工作项和工作类型之间的关联,并规定跨项目支援如何记录。负责人还要关注共享专家是否被多个迭代同时承诺,防止每个项目都按满负荷排期。

多项目环境中,工时数据可以帮助回答“谁被哪些工作占用”,但不能简单用个人满负荷作为效率目标。长期满负荷通常意味着没有处理突发事件的缓冲,任何线上问题或依赖延期都会传导为整体延期。

3. 线上支持频繁:单独识别中断成本

如果线上故障和临时问题频繁,团队应为支持工作设置独立任务或工作类别,并记录事件、影响范围和实际投入。这样可以区分计划内开发与非计划响应,判断是否需要轮值、稳定性改造或专项治理。

不建议把所有线上处理都挂在一个长期不关闭的“日常支持”任务下。若无法建立事件关联,至少记录日期、问题类型、是否影响迭代承诺和后续改进事项。否则支持成本会不断累积,却无法转化为稳定性改善。

4. 需要项目成本核算:从估算管理升级到成本口径治理

若工时将用于项目成本、客户结算或资源核算,团队必须更严格地定义计量边界:哪些岗位计入、内部会议是否计入、跨项目支持如何分摊、请假和待命如何处理、记录由谁审核、历史数据如何修订。口径未统一前,精确到分钟并不会自动产生准确成本。

成本核算还需要财务、人力和研发共同确认数据权限及保留规则。研发负责人关注任务投入和交付风险,财务部门关注成本归集与核算一致性,两者可以共享底层记录,但报表目的和解释方式不必完全相同。

5. 规模较大的组织:把权限、流程和分析一起评估

对于中大型组织,尤其是 100 人以上的研发团队,工时流程通常横跨多个项目、角色和管理层级。此时选择工具,不应只看能否录入工时,还要验证项目空间隔离、角色权限、历史记录追溯、审批与更正、报表维度、数据导出和与现有研发流程的衔接。

以 PingCode 作为候选示例时,我会要求团队用真实流程做小范围验证:从需求创建到任务拆分、迭代规划、实际工时记录、剩余估算、偏差报表和权限审查完整走一遍。若某些字段需要手工复制,或关键报表只能依赖复杂导出加工,后续维护成本可能远高于演示阶段的体验。

工具是否适合,要看它能否减少重复录入、让责任边界清晰,并且支持组织当前的权限和审计要求。演示环境里填一条记录很容易,真正需要验证的是跨项目、跨团队、跨角色情况下能否持续运转。

6. 任务类型差异大:不要用同一套估算规则压平所有工作

新功能研发、故障修复、基础设施建设和研究性任务的可预测程度不同。缺陷修复可能依赖复现条件,技术探索可能在验证后才知道是否可行,常规功能则更适合按历史类似任务估算。若一律要求相同的误差范围,团队会倾向于给不确定任务预留过多时间。

可以按工作类型观察历史投入分布,而不是只看一个平均值。平均数会被少量复杂任务拉高,中位数和区间更适合描述“典型任务”的投入。对研究性工作,设置时间盒和阶段性决策点,往往比承诺一个看似精确的总工时更诚实。

七、工时工具和流程配置:先验证使用路径,再配置报表

1. 用一个完整任务走通端到端流程

工具评估时,我会选一项真实但风险可控的研发任务,完整验证创建、拆分、计划、填报、剩余估算、延期说明、关闭和复盘。不要只看单个录入页面,因为真正的成本常出现在跨页面跳转、重复选择项目、找不到工作项或权限不足。

测试任务最好包含一次变更和一次阻塞。例如任务执行中新增验证要求,负责人需要保留原计划并标记新增范围;执行者遇到依赖等待,要能记录实际投入、更新剩余工时并关联阻塞原因。这样的路径比演示一条顺利完成的任务更能暴露流程缺口。

2. 关注字段设计是否服务于复盘

核心字段应尽量简洁,且填写后能参与后续分析。计划工时、实际工时、剩余工时、工作类型和偏差原因是常见起点。若字段没有负责人、没有统一解释、也不会出现在任何复盘中,就要考虑是否可以删除。

偏差原因建议用“可选标签加简短说明”,而不是只允许自由文本。自由文本能保留上下文,却难以归类;固定标签便于统计,却可能限制复杂情况。两者结合既能比较趋势,也能保留必要细节。

3. 报表先围绕问题设计,不要先追求大屏

一份实用的工时报表,至少可以支持以下问题:计划与实际投入差异如何变化?哪些工作类型占用了迭代容量?超时任务的主要原因是什么?未完成任务的剩余工作量是否在上升?这些问题能推动排期、治理或流程调整,才值得进入常态化报表。

报表应标明统计周期和口径。例如“迭代工时”是任务实际投入之和,还是成员在日期范围内的全部记录?是否包含会议、待命和未关联任务的记录?没有这些说明,同一个数字可能被不同角色作出完全相反的解释。

4. 权限设置要防止无意改写历史

工时记录需要有更正机制,但不应让任何人随意修改历史数据而不留痕。可以规定执行者可以补录本人记录,负责人可以在特定权限下修正关联或分类,重要更改保留修改时间、修改人和原因。项目关闭后的历史记录,通常应限制直接覆盖。

对于涉及成本或客户结算的数据,还需要明确审核责任和锁定周期。更正机制不是为了制造审批层级,而是确保历史数据发生变化时,团队仍能解释变化原因。

八、不同情况下的取舍:准确性、负担和可比性如何平衡

1. 精细记录与低填报负担之间的取舍

更细的粒度有助于分析成本,但也会增加记录频率和上下文切换。若团队只需要评估迭代容量,按 0.5 小时或 1 小时为单位记录通常已经够用;若需要核算客户项目成本,可能需要更严格的时间边界和审核机制。选择标准应是决策需要,而不是工具允许多少位小数。

可以先测量填报耗时和数据价值:每人每周花多少时间记录?报表是否改变过排期或流程决定?若填报耗时持续增加,但团队说不出它帮助做了什么决策,应缩减字段或降低粒度。

2. 统一口径与团队差异之间的取舍

跨项目比较需要统一口径,但不同类型团队的工作结构可能不同。平台研发、移动端交付和数据工程的任务形态并不完全一样。可以统一最核心的定义,例如实际投入、计划基线和剩余工作量,同时允许团队在工作类型上保留少量扩展。

扩展字段应有治理规则:谁可以新增、是否影响集团级报表、何时复审。没有治理的定制会让同一个“测试”在不同团队里代表完全不同的工作,最后跨团队比较失去意义。

3. 自动化与人工判断之间的取舍

自动提醒适合检查缺项、逾期更新和字段格式;人工判断适合解释任务复杂度、需求变化和阻塞影响。若系统自动把“工时高于计划”标成低绩效风险,可能会误伤承担困难任务的人;若完全没有提醒,工时又可能长期不更新。

更合理的做法是让系统发现值得核对的信号,再由负责人结合上下文判断。自动化负责筛选,不负责替代管理判断。

4. 个人透明度与心理安全之间的取舍

工时记录如果被用于监控个人忙碌程度,成员会更谨慎地记录不确定任务,也可能倾向于把工作拆成容易展示的短任务。相反,若团队明确工时用于容量估算和过程改进,并限制不必要的个人比较,数据通常更有机会反映真实问题。

透明不等于所有记录都面向所有人开放。组织应按角色提供必要信息,并说明数据用途、保留范围和访问权限。尤其是将工时用于成本或绩效相关流程时,应在试点前公开规则,而不是等成员发现数据被另作他用后再解释。

5. 计划基线与范围变化之间的取舍

保留计划基线有利于学习估算,但范围变化时必须允许调整。关键不在于“能不能改”,而在于“改了什么、为什么改、谁确认”。将新增范围拆成新任务,通常比直接覆盖旧值更容易复盘;若必须改基线,应留下变更记录并区分原始估算和调整后估算。

若团队把所有变化都当成估算错误,成员会越来越保守;若所有偏差都归因于需求变化,团队又无法改进估算。复盘时要同时检查需求边界、依赖信息、技术不确定性和执行过程,避免单一归因。

九、避坑检查清单:上线前后分别检查什么

1. 上线前检查流程是否足够简单

  • 每条记录是否能关联到项目、任务或明确的工作类别?
  • 计划工时、实际工时和剩余工时是否有清楚的定义?
  • 团队是否明确记录频率、时间单位和补录规则?
  • 常见工作类型是否能覆盖开发、缺陷、支持、评审和技术债?
  • 任务粒度是否足以判断交付结果和责任边界?
  • 更正历史记录是否保留修改人、时间和原因?
  • 需要采集的字段是否都对应实际管理动作?

2. 试点期间检查数据是否被误读

  • 是否有人将高工时直接解释为低效率?
  • 是否有任务把等待时间误记为个人实际投入?
  • 是否用总工时比较难度完全不同的工作?
  • 是否出现计划值被实际值覆盖、无法复盘原始估算?
  • 是否把集中补录比例误当作个人纪律问题,而不检查工具体验?
  • 是否只看完成率,忽略缺陷、返工和迭代未完成情况?
  • 是否根据一个迭代的变化就宣称流程已经改善?

3. 运行稳定后检查指标是否推动行动

工时流程成熟后,指标不应无限增加。可以围绕几项长期观察:任务关联记录比例、记录延迟、计划与实际偏差分布、剩余工时更新及时性、非计划工作占比、超时原因分布。每项指标都要有明确使用者和可能触发的动作,否则只是报表上的数字。

例如,若非计划支持连续多个迭代上升,应安排稳定性治理或调整轮值;若同一类型任务反复低估,应完善估算样本或前置验证;若记录延迟高且集中在某类角色,应检查操作步骤和权限配置。指标的价值体现在行动闭环,而不是展示得多漂亮。

十、总结:让工时表成为预测工具,而不是监督表格

1. 最重要的不是记录得更多,而是把变化说清楚

工时表的独特价值,在于把原本散落在任务状态、个人记忆和会议讨论里的投入信息,转化为可追溯的计划、实际、剩余和偏差。它不能单独解释一个项目为什么成功或延期,但能帮助团队更早发现容量被什么占用、估算在哪里失准、哪些依赖正在制造额外成本。

如果记录只证明某人工作了几小时,它的价值有限;如果记录能说明工作发生在哪个任务、与原计划差在哪里、剩余投入如何变化、团队准备采取什么行动,它就成为研发管理的一部分。

2. 下一步先做一个小范围、可验证的试点

我建议从一个两周迭代开始,不要同时改造所有团队。先选择一组任务,统一任务粒度和三个时间口径,试行当天或关键节点记录;迭代结束后抽查记录质量,讨论偏差原因,并根据结果调整分类和工具配置。

如果组织规模较大,可以在 PingCode 等研发管理平台上验证端到端流程,但先用真实工作项试跑,再决定是否扩展。试点期间要明确数据用途,避免成员把记录理解为个人监控。两三个迭代后,再评估填报负担、偏差可解释性和排期决策是否有所改善。

3. 用三个问题判断流程是否值得继续

  1. 成员能否在不显著增加负担的前提下,及时记录真实投入?
  2. 项目负责人能否通过记录提前发现任务风险和容量变化?
  3. 迭代复盘能否据此改进拆分、估算、依赖管理或支持机制?

如果三个问题都能得到肯定回答,工时表已经开始产生管理价值;若不能,优先改流程和口径,不要先增加填报频率。研发工时管理真正要优化的不是“人有没有把时间填满”,而是团队能不能更早看见投入流向,并把偏差转成下一次更稳的计划。

常见问题解答(FAQ)

1. 研发团队的任务工时应该按什么粒度记录?

我想让工时数据能用于排期和复盘,但又担心记录太细,大家每天花很多时间填表。任务拆到什么程度,既能看出工作去向,又不会把工时表变成额外负担?

建议把工时记录到可以独立判断进度和责任人的工作项,而不是细到每次操作。比如“完成登录接口开发”可以作为一个记录项;“打开编辑器”“查找文件”则没有管理价值。实际落地时,可以先用两周试运行:记录项若常常超过半天仍无法说明进展,通常需要拆分;若大量记录只有几分钟且不影响决策,则可以合并。

判断标准不是任务看起来够不够细,而是这条记录能否帮助团队解释延期、调整优先级或估算后续工作。

2. 工时表里应该填实际工时,还是任务预估工时?

我发现有些同事把预估时间直接填进工时表,最后看起来每个任务都很准,但项目复盘时却对不上实际情况。实际工时和预估工时应该如何区分,才能避免数据失真?

两者应分开保存:预估工时用于计划,实际工时用于记录已经投入的时间。不要因为某项任务预计需要 8 小时,就在开始时一次性登记 8 小时;如果实际投入 5 小时,或因联调多花了 3 小时,表格应反映真实发生情况。可以按任务对比预估与实际,关注连续出现的偏差,而不是拿单次偏差评价个人。

例如,若多个迭代的测试工作都比预估高约 30%,更值得检查需求变更、测试环境或估算口径,而不是简单要求成员“填得更准”。

3. 研发人员忘记每天填工时,应该怎么处理?

我不想每天催团队成员填表,也不希望月底靠回忆补数据,因为那时很多零散工作已经记不清了。有什么流程能提高及时性,同时避免工时记录变成对个人的监控?

先把记录动作放进现有工作流程,而不是单独增加一套检查。例如约定每天结束前用几分钟补记,或在任务状态更新时同步填写;负责人每周检查缺项和异常即可,不必逐小时追踪个人。团队可以试行两周,观察按时填写率、补录比例和每人每周用于填表的时间。

如果补录仍频繁,先检查任务入口是否清晰、临时支持工作是否有对应类别,以及记录流程是否太繁琐。工时数据更适合用于发现流程瓶颈和改善估算,不宜单独作为绩效结论。

4. 工时表显示某个任务超时后,应该怎样排查原因?

我看到任务的实际工时超过预估时,第一反应往往是继续加人或催进度,但这样不一定能解决问题。怎样通过工时记录判断超时究竟来自需求变化、技术阻塞,还是估算本身不合理?

不要只看“超出多少小时”,还要把工时按工作类型和发生时间拆开,并对照任务变更、评审记录与阻塞情况。比如一项任务预估 16 小时,实际 24 小时;复盘发现其中 5 小时用于新增需求、3 小时用于等待测试环境,那么原开发工作的估算并不一定失准。

建议每次只选超出预估较明显或反复发生的任务做简短复盘,记录原因、证据和下一步措施。若同类任务连续几个周期都偏差较大,再调整估算规则;单个异常更适合先查上下文,避免把偶发事件误判成团队效率问题。

核心关键词

读者评论

罗
罗予安

我们团队以前也是周五集中补工时,临时支持经常漏记。改成每天收尾时按任务回顾后,记录更接近实际,不过任务切得太细的话,维护起来也挺费时间。

于
于云舟

保留原计划、单独更新实际和剩余工时,这点比较实用。想请教一下,需求范围变化时,是另建任务更好,还是在原任务上做有记录的基线变更?

潘
潘清越

工时偏差不一定是估算能力问题,依赖等待确实很容易被算进开发时间。我们目前缺少统一的偏差原因口径,先从几类常见原因开始,比一上来设计很多分类更容易执行。

文章包含AI辅助创作:工时表任务工时教程:研发团队流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582175

赞 (0)
飞飞飞飞
审批实操方法:研发团队提升工时表效率的流程优化方法与模板
上一篇 1小时前
项目工时落地方案:研发团队开展工时表的流程优化案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
