工时表最容易失败的方式,不是员工忘了填,而是团队把它当成“每天做了什么”的流水账:产品经理花时间追问,研发人员补填,管理者拿到一张看似精确、却无法解释项目为何延期的报表。对产品团队来说,Timesheet 的价值不在于记录每一分钟,而在于让工作投入、交付结果和决策变化之间建立可核验的联系。
这篇教程从产品经理的实际工作流出发,拆解工时表应该记录什么、由谁在何时填写、如何审核、怎样把数据用于项目判断,并说明哪些场景不值得采集细颗粒度工时。文中的案例和数值均为情景模拟,用于展示分析方法,不代表某家企业的实际经营数据或行业基准。
一、先讲结论:工时表不是考勤表,也不是绩效评分表
1. 产品团队做工时管理,先问数据要回答什么
我设计工时流程时,第一步不是讨论填报页面,而是要求负责人先说清楚:这张表要支持哪一种决定。常见目的包括估算项目剩余投入、识别需求变更成本、改善跨团队资源安排,或判断维护工作是否挤压新功能开发。
如果目标只写“提高透明度”,通常会把记录范围越扩越大,最后得到一套没人愿意维护的数据。如果目标是“每两周判断一次,某条产品线的实际研发投入是否偏离计划超过 20%”,那么记录对象、粒度、审核频率和报告形式都更容易确定。
一个可靠的工时流程,至少要形成“事前计划,过程记录,周期核对,偏差解释,行动调整”的闭环。只收集工时、不触发任何判断,便是在制造维护成本,而不是优化流程。
2. 记录工作投入,不等于监视员工
工时表记录的是团队在工作事项上投入的时间,而不是一个人的“忙碌程度”。同样投入 6 小时,可能对应一项已验证的用户问题,也可能对应反复等待、返工和临时插单。单看时长,无法判断工作质量,更不能直接推导个人价值。
我更建议先以项目、需求、缺陷、维护事项等工作对象为核算单位,再按角色或团队汇总。只有确有排班、合同核算或客户结算要求时,才进一步采集个人维度的细节,并明确数据用途、可见范围与保留期限。
3. 最小可行工时流程通常比“大而全”更有效
对于刚开始规范工时的产品团队,我倾向于先覆盖少数关键事项:已承诺的版本工作、生产故障、客户定制或实施支持、技术维护,以及无法归属到具体需求的协作成本。先运行一个或两个迭代周期,再根据决策需要调整分类。
不要一上来要求所有人按 15 分钟粒度填报,也不要把每一次沟通都拆成独立条目。对大多数知识工作而言,过细的采集会提高填报和校验成本,却未必提升判断精度。

二、背景和真实场景:产品经理为什么会需要 Timesheet
1. 计划工时和实际投入之间,常常隔着看不见的工作
产品计划通常围绕需求和版本展开,但团队时间还会被缺陷处理、线上支持、需求澄清、跨部门评审、数据核查、发布协调和临时插单消耗。计划表里可能只有“开发新功能”,实际工作却被多种未显式列入计划的事项切分。
这会造成一种常见误判:版本没有按期完成,管理者以为估算不准;但进一步拆解后发现,计划项本身并未明显超时,真正的偏差来自未计划工作占用了可交付容量。没有分类的工时数据无法证明这一点,团队只能凭记忆争论。
2. 需求变更不是只改一行描述,它会改变已投入成本
产品工作中,需求变化可能发生在评审、开发、测试甚至上线之后。如果系统只保留最终需求状态,复盘时便看不到前后版本差异,也难以判断变更增加了多少分析、研发、测试和沟通投入。
工时记录可以提供一条辅助证据链:原需求计划多少投入,变更发生在哪个时间点,变更后新增或重做了哪些工作。它不能单独证明变更合理与否,却能让后续讨论从“感觉改了很多”转向“哪些环节增加了成本,是否值得”。
3. 产品经理的重点是解释偏差,不是替全员催填
如果产品经理每天都在提醒同事填表,流程往往把执行责任放错了位置。员工应对本人记录负责,项目负责人负责事项归属与周期核对,产品经理关注需求价值、范围变化和业务优先级,团队管理者则负责资源配置与规则边界。
产品经理可以推动流程设计,但不应成为所有数据的人工纠错员。把责任拆清楚,才能避免工时流程变成额外的行政负担。
4. 中大型组织需要关注跨团队口径,而不只是单个项目页面
当组织超过 100 人,或多个产品线共用研发、测试、设计和运维资源时,同一个“支持工作”可能在不同团队有不同含义。若分类、归属和统计周期不统一,汇总结果看起来整齐,实际无法横向比较。
在这类场景里,可以将 PingCode 作为项目与研发协同的示例来讨论:关键不是某个页面是否能填数字,而是工作项、迭代、版本、责任角色和汇总视图能否保持一致。具体能力和配置需以组织采购时的产品说明及实际环境验证为准;流程设计本身仍应先于工具配置。
5. 工时数据不能弥补需求定义和计划管理的缺陷
如果需求没有明确验收条件、任务长期不拆分、缺陷不区分严重程度,那么工时表只能记录混乱发生了多久,不能自动消除混乱。工时管理是项目治理的补充,不是产品规划、估算和交付管理的替代品。

三、常见误区:看上去更精细,未必更可信
1. 把工时等同于绩效,员工就会优化数字而不是工作
如果管理者用“填报时长”直接评价个人绩效,员工会自然调整行为:把短任务拆成更多条目、把协作时间隐藏在其他类别里,或把不确定工作填成更容易解释的事项。表面上数据更完整,实际信息质量下降。
工时适合分析工作结构、项目成本和容量变化,不宜单独用来评估个人贡献。绩效判断需要结合交付质量、复杂度、协作责任、业务结果和团队情境,不能将时长误当产出。
2. 用过细的时间粒度制造虚假精确
要求员工每天按 5 分钟或 15 分钟记录,容易让记录看起来很精确,却忽略任务切换、思考、沟通和上下文恢复的成本。许多知识工作无法准确切成互不重叠的时间块。
更稳妥的起点通常是半天或 1 小时级别的估算单位,具体粒度应由结算、排班或分析需要决定。若统计结果最终只用于季度容量判断,采集到分钟级既不必要,也会让员工承担额外负担。
3. 只记录“做了什么”,不记录工作对象和原因
“开会 2 小时”“处理问题 3 小时”这样的描述没有关联到项目、需求或问题单,后续无法判断这段投入服务于哪个目标。记录应至少能够回答:投入发生在哪个工作项、属于哪类工作、由谁确认。
对于无法对应具体事项的日常协作,可以保留有限的通用类别,但需要设置比例或使用规则,避免它成为所有模糊投入的默认归宿。
4. 让员工月底凭记忆补齐整月记录
越晚补记,越容易发生记忆偏差。员工会把零碎工作归入大任务,遗忘临时支持,或按计划而非实际投入填报。月底数字可以用于补救缺口,但不适合被当作高置信度的过程数据。
可以采用轻量提醒和周期性核对,例如每周结束前完成本周记录,迭代结束时由负责人检查缺失和异常。提醒的目的应是降低遗忘,而不是持续追踪个人是否在线。
5. 把“工时填满”当作利用率目标
如果计划要求每个人每天都有 8 小时可归属任务,团队可能会把休息、培训、协作和必要的空档都压进项目工时。这样算出的利用率很高,却没有为突发问题和高认知工作留出空间。
可用容量不是把法定工作时间直接乘以人数。会议、休假、支持、交接和跨团队依赖都会减少项目可用时间。组织应把这些因素作为计划假设,而不是要求员工用额外分类把每分钟“填满”。
6. 不区分估算、实际和剩余工作
估算工时、实际投入和剩余工作是三种不同数据。估算用于计划,实际投入用于回顾已发生的成本,剩余工作用于判断未来还需多少容量。把三者写在同一个字段里,会让项目偏差无法解释。
在工具或表格中,应明确字段含义和更新时机。例如实际投入按周期追加,剩余工作由负责人在任务状态变化时更新,原始估算尽量保留,避免被后续修改覆盖。
7. 没有异常处理规则,只靠负责人“看着办”
未填报、超长工时、重复记录、事项归属不明等情况都很常见。如果没有规定由谁处理、何时处理、如何标记,审核就会变成临时人肉判断,不同团队得出不同口径。
要把异常变成可处理的队列,而不是惩罚标签。比如先确认是否漏记、是否跨周、是否由工作项迁移造成重复,再决定修正数据或保留说明。
8. 只看总工时,不看工作流中的等待和返工
同一事项的投入增加,可能来自需求不清、接口依赖、验收反复、测试环境不稳定,也可能是方案探索本身需要更多时间。总时长只能提示需要追问,不能直接判定责任。
在分析偏差时,最好结合任务状态流转、变更记录、缺陷关联和依赖阻塞。工时数据提供成本维度,工作流数据提供原因线索,两者合在一起才更接近可行动的解释。
四、专业判断逻辑:从业务问题倒推字段、粒度和规则
1. 先写出决策问题,再定义工时字段
我通常建议把工时流程的目标写成一句可检验的问题,而不是抽象口号。示例:“每个迭代结束后,能判断未计划支持是否超过团队可用容量的 15%,并据此调整下一迭代承诺范围。”
有了问题,才知道要记录哪些字段:事项类型、关联工作项、投入时长、日期、执行角色、是否计划内,以及必要的说明。字段越多不代表越好,每增加一个字段,都应回答它是否支持某项明确判断。
2. 明确记录对象:项目、需求、缺陷还是运维事项
工作对象应该跟着组织的工作方式走。产品研发团队常见对象是需求、缺陷、技术任务和版本;客户交付团队可能需要客户或合同维度;平台团队则可能按服务、维护事项和故障单归属。
如果一条记录可以关联多个项目,必须约定拆分规则。否则同一段时间可能被重复计入多个项目,或者所有人都把跨团队工作记到最容易选择的项目上。
3. 选择足以支持决策的时间粒度
粒度可以按三类场景权衡:费用结算或排班往往需要较细记录;迭代容量和项目成本分析通常用小时或半天;组织级长期趋势则更适合按周或迭代汇总。
判断标准是:记录精度是否高于决策所需精度。如果管理者只根据 10% 的偏差调整范围,却要求员工精确到 5 分钟,采集成本可能远高于信息收益。
4. 分开管理计划、实际与剩余投入
计划投入在工作开始前确认,用于表达团队预期;实际投入在工作发生后记录,用于说明已消耗的成本;剩余投入在状态变化或周期检查时更新,用于预测完成时间。三者可以比较,但不能互相覆盖。
实际高于计划并不自动代表估算失败。它也可能说明范围扩大、依赖延误或质量问题导致返工。复盘时应保留原始计划和变更背景,避免事后修改计划让偏差“消失”。
5. 设置分类时,少而稳定优先于多而细碎
初始分类可以包括计划内产品工作、缺陷与质量、线上支持、技术维护、协作与评审、临时需求和其他。每个类别必须配有简短定义及正反例。
当某个类别长期占比高、且会影响资源决策时,再考虑拆分。例如“支持工作”中若客户实施与生产事故的处理方式完全不同,就值得分开;如果只是为了看起来精细而分成十几种会议类型,通常没有足够收益。
6. 为数据可信度建立低成本校验
校验应关注完整性、一致性和可解释性,而非寻找“填错的人”。常用检查包括:是否关联有效工作项、记录日期是否落在周期内、同一时间是否重复归属、长时段记录是否有说明、计划内外类别是否符合定义。
不建议把每条记录都交给管理者逐项审批。更高效的方式是规则自动标记异常,负责人只核对例外;普通记录由执行者确认,周期结束时检查汇总趋势。
7. 以偏差分析代替单点排名
建议至少一起看计划投入、实际投入、剩余投入、需求变更次数、未计划工作占比和返工相关投入。若只有一张“谁填得最多”的榜单,组织容易把工时变成竞赛,而不是问题诊断工具。
指标要有观察周期和解释边界。例如“未计划工作占比”适合用于容量调整,但不能据此判断团队效率高低;“估算偏差”应在工作类型相近、范围变化已标记的条件下比较。
8. 设定访问权限、用途声明和保留规则
员工需要知道谁能看原始记录、谁只能看团队汇总、数据用于哪些决策、是否用于客户结算,以及数据保留多久。组织应遵循适用的隐私和劳动管理要求,并通过内部制度说明数据治理方式。
用途一旦从项目成本分析扩展为个人考核,应重新评估采集范围、告知方式和公平性。不要在没有说明的情况下把原本用于项目复盘的数据转作个人排名依据。

五、具体案例:用工时解释版本延期,而不是给团队贴标签
1. 案例背景:一个六周版本连续两次延期

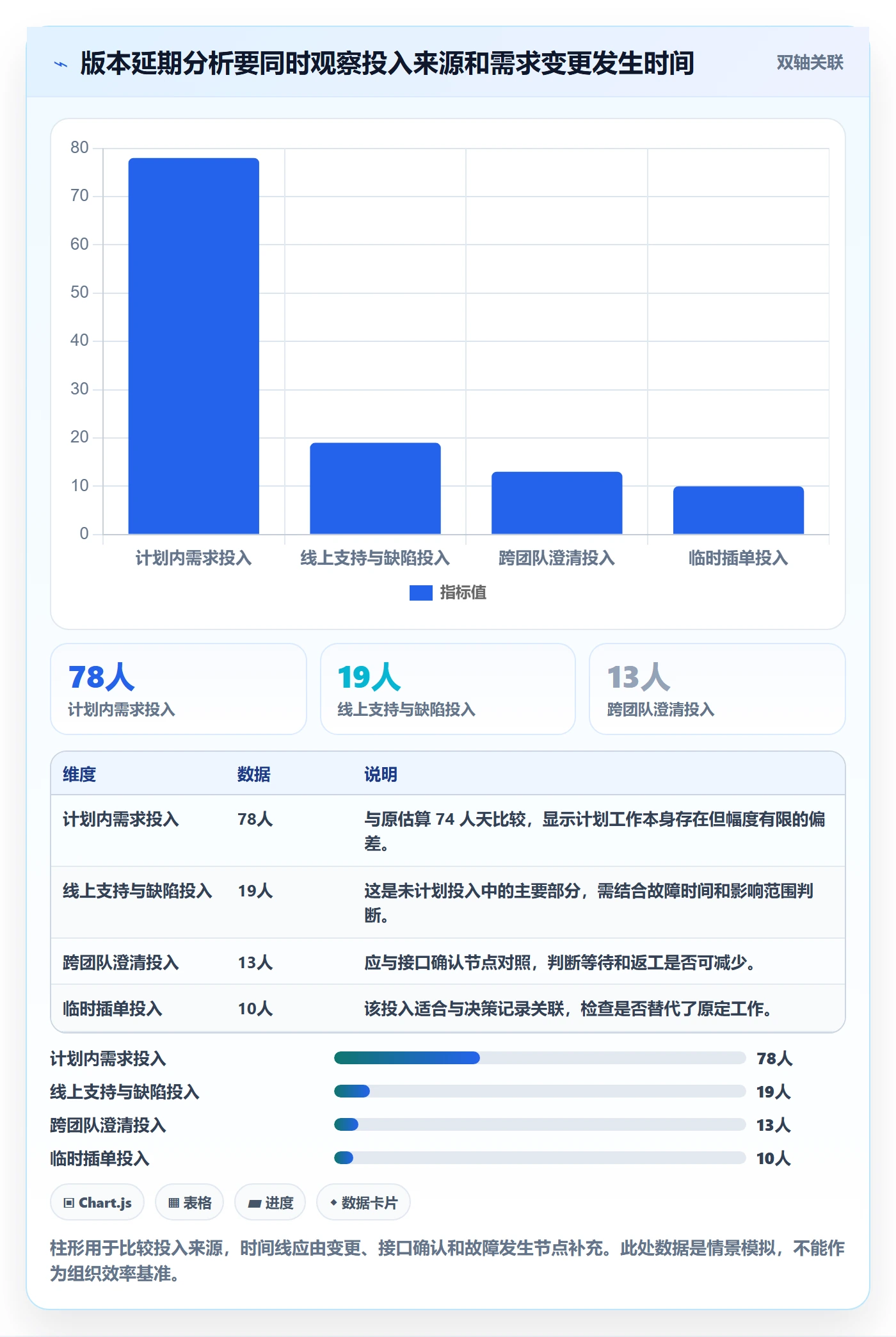

以下为情景模拟:某 B2B 产品团队由产品、设计、研发和测试成员组成,计划在六周内交付 8 项主要需求。版本结束时,有 2 项未完成,团队最初将原因概括为“开发估算偏乐观”。
为避免凭印象下结论,团队回看工作项、变更记录和工时分类。示例中合计投入为 120 人天,其中 78 人天用于计划内需求,19 人天用于缺陷及线上支持,13 人天用于跨团队澄清,10 人天用于临时插单。
2. 第一步:检查计划项是否真的超出估算
计划内需求的原始估算合计 74 人天,实际投入为 78 人天,差异约为 5.4%。单看这个结果,估算确有偏差,但不足以解释两项需求未完成。团队还需要检查计划之外的 42 人天去了哪里。
这种分析不会把所有偏差都归咎于估算。估算准确度是一个信号,不能替代对工作来源的拆解。尤其在需求范围发生变化时,必须保留变更前后版本,否则比较的不是同一件事。

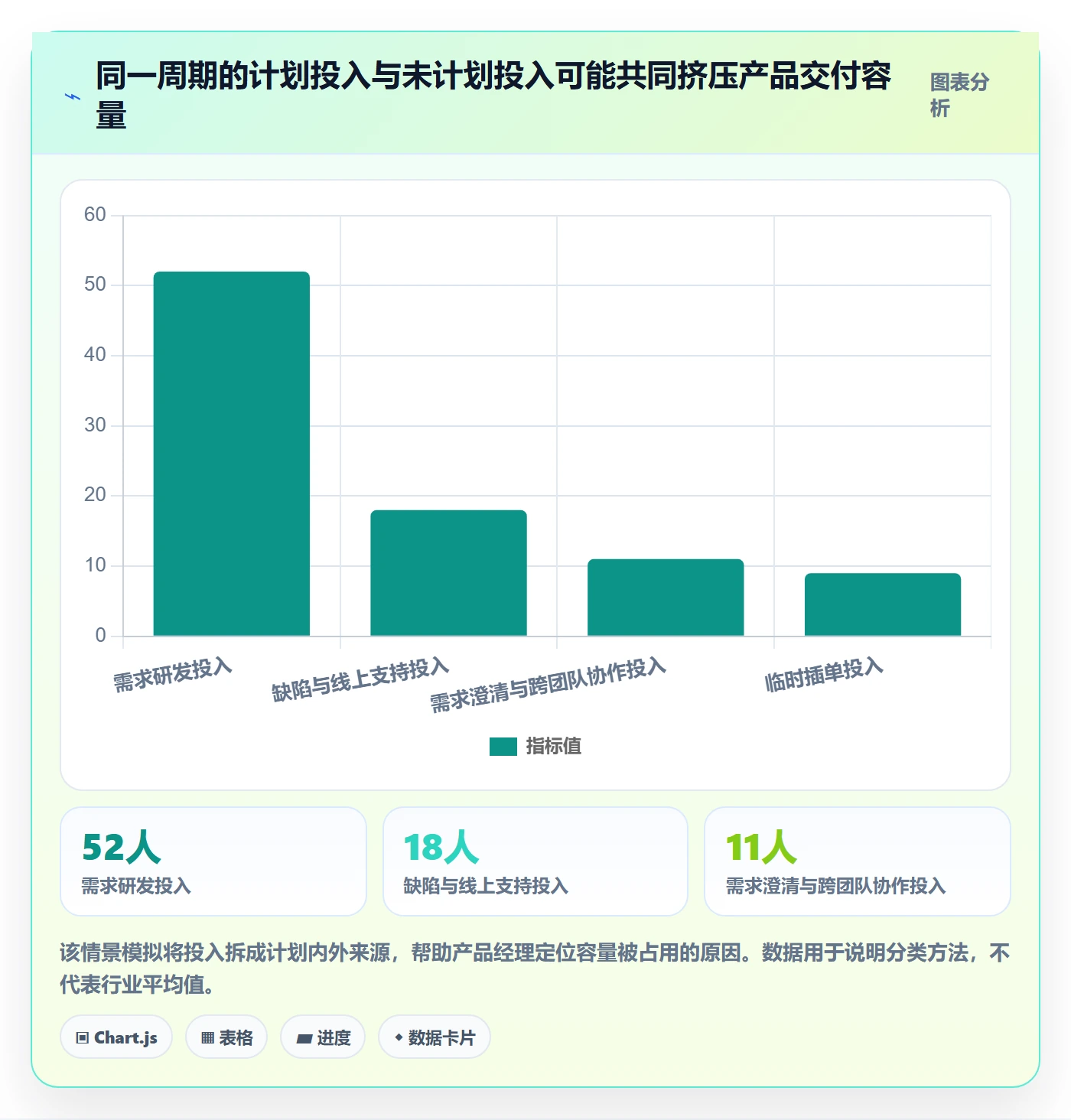

3. 第二步:把未计划投入拆成可行动的来源
情景模拟中,19 人天用于线上支持和缺陷,其中 7 人天属于已知问题的后续处理,12 人天由两个发布后的突发问题构成;13 人天用于接口澄清和验收规则确认;10 人天用于销售演示前的临时需求。
拆分后可以看到,团队不是简单地“多花了 42 人天”,而是存在三种不同的问题:生产问题需要稳定性计划,跨团队澄清需要前置依赖确认,临时插单需要明确决策入口和容量影响。
4. 第三步:核对时间顺序,避免把结果误认为原因
产品经理把需求变更时间、接口确认时间和缺陷发生时间放到同一条时间线上。案例中,两个关键接口的确认晚于开发开始,导致部分工作等待或返工;但线上问题发生在版本进入后半段,与接口等待并非同一原因。
这种时间顺序检查很重要。若只看总工时,团队可能把全部超支都归到“需求变更”;若只看缺陷数量,又可能忽略依赖确认晚造成的前置等待。
5. 第四步:把发现转成下一周期的规则调整
案例团队没有要求所有人下个迭代提高工时填报精度,而是做了四项调整:为线上支持预留容量;需求进入迭代前确认关键接口人;临时插单必须说明取代哪项计划工作;需求变更后保留原估算、变更原因和追加投入。
这些措施分别对应不同根因,避免用一种规则解决所有问题。工时表的作用不是自动告诉团队“谁做错了”,而是帮助负责人把投入变化映射到可执行的流程改进。
6. 第五步:观察改动是否有效,不承诺立刻提高产能
下一周期应关注未计划工作占比、接口等待时长、需求变更后的追加投入、未完成计划项数量,以及记录核对所需时间。若未计划工作减少,但团队交付量没有增加,可能是空出的容量用于质量改善或技术维护,不能仅以故事数判断效果。
所有示例数值都是为了说明分析步骤而设定的情景模拟。真实团队应从自己的迭代、版本和工作项数据中取数,并在同口径下观察变化,不能将本案例当作目标值。

六、落地教程:把工时表嵌入产品经理工作流
1. 准备阶段:先约定目标、范围和禁用用途
启动前,由项目负责人、产品经理、研发负责人和人力或财务相关角色共同确定使用目的。至少要回答:是否用于成本核算,是否用于容量规划,是否用于客户结算,是否用于个人绩效,以及哪些用途明确禁止。
把规则写成简短的说明,避免员工只能从管理者的临时解释中猜测。目标、数据权限和使用范围越清晰,后续填报阻力越小。
2. 建立事项分类:从常见工作类型开始
先列出团队真实发生的工作,再合并相似类别。产品研发团队可以从计划需求、缺陷质量、生产支持、技术维护、跨团队协作、临时事项和休假培训等类别开始讨论。
每类都应有示例和边界。比如“生产支持”是否包括客户咨询?“技术维护”是否包括代码重构?定义不清时,员工会按个人理解填报,汇总后便无法比较。
3. 确定记录粒度和填报节奏
先根据用途选择粒度,再把填报节奏嵌入工作习惯。对迭代复盘而言,可要求员工在每日结束或每周固定时间完成记录;若工作节奏多变,按天核对比月底集中补录更容易保持可信度。
试运行时不要同时引入过多提醒。先观察员工平均填写耗时、漏填率和异常率,再决定是否需要调整提醒频率或默认值。
4. 配置工具或表格时,保证字段定义一致
工具选择应围绕关联关系、权限、汇总和导出能力,而不是单看填报界面。团队使用电子表格也可以启动试点,但需要指定版本负责人,管理字段修改、重复记录和数据汇总口径。
对于中大型组织,可在 PingCode 这类项目管理平台的实际环境中验证工作项关联、迭代维度、权限和报表是否符合流程。配置前先用少量代表性项目做试点,确认汇总逻辑与业务口径一致,再扩展到其他团队。
5. 试运行两个周期,记录流程成本
试点期间,不只看工时数据,也要记录这套流程本身消耗多少时间:员工填报耗时、负责人核对耗时、产品经理整理报表耗时,以及因字段不清造成的返工次数。
如果记录带来的分析收益不够抵消维护成本,应缩小字段或降低记录粒度。流程应服务于决策,而不是为了证明流程“已经上线”而强行保留。
6. 周期复核:先查缺口,再解释偏差
每周或每个迭代结束后,按固定顺序复核:先查未关联事项和缺失记录,再检查重复、异常长时段和分类不一致,最后比较计划与实际并标注范围变化。
复核结果应分成“数据修正”和“管理行动”。前者解决记录错误,后者处理资源、范围、依赖或流程问题。不要把所有差异都塞进一条备注里。
7. 生成报告时,优先呈现变化和原因
一份可行动的工时报告,通常应显示计划与实际、计划内外投入、需求变更、剩余工作和偏差说明。对管理层汇报时,避免仅展示每个人的明细;优先展示团队或项目层面的趋势,并说明数据限制。
如果某个指标存在口径变化,应在图表或报告旁注明。统计周期、事项分类、未计入内容和数据完整度,都可能影响对比结论。
8. 形成复盘动作:每项发现都要有责任人和期限
复盘结论不要停留在“下次注意”。把问题转成具体动作,例如某类需求必须在迭代承诺前完成依赖确认,或线上支持容量每个周期单独预留,并指定责任人和检查时间。
下一个周期再验证动作是否降低了等待、返工或计划偏差。若没有改善,继续检查假设,而不是追加更多填报字段。

七、指标与数据观察:哪些数字值得看,哪些不该单独看
1. 计划内投入占比:判断容量是否被计划外工作挤占
计划内投入占比可以帮助产品经理判断版本承诺是否建立在真实容量上。若占比持续下降,可能是支持工作、临时插单、跨团队依赖或故障处理增加,不能直接推导团队效率下降。
分析时应按团队和周期比较,并标记节假日、人员变动和重大事件。单个周期的异常更多是追问线索,不宜立即形成长期结论。
2. 估算偏差:按相似工作比较,而不是一锅端
计划与实际的偏差有参考价值,但不同复杂度、风险和未知程度的工作不适合直接横向比较。将探索型需求、常规迭代、生产事故和技术改造放在一个平均值里,容易掩盖结构差异。
建议按工作类型或规模区间观察偏差,并保留范围变更记录。项目经理更应关注偏差是否集中在某类事项,以及是否存在重复出现的共同原因。
3. 未计划工作占比:用于容量保护,不用于责任归因
未计划投入比例较高时,通常值得检查计划稳定性和支持机制。若比例上升,需要进一步区分正常故障、客户紧急事项、需求插单和长期维护债务,因为不同来源对应不同解决办法。
该指标不能直接用于评价团队是否“够专注”。有些团队承担关键平台支持,未计划工作本来就更高;关键是是否预留容量、是否有分流机制,以及高频问题能否被根治。
4. 返工相关投入:需要关联变更和质量信息
返工投入可以帮助团队识别需求理解、接口约定、测试策略或发布质量方面的改进空间。但返工分类往往带有判断成分,应制定一致的定义,避免把正常迭代探索都记作返工。
若返工增加,应联合查看需求变更次数、缺陷严重度、验收退回次数和问题出现阶段。只有把投入与事件联系起来,才能判断应该改产品流程还是技术质量机制。
5. 填报耗时和数据完整度:评估工时流程本身是否过重
衡量 Timesheet 的时候,也应衡量 Timesheet 本身。员工填报时间、负责人核对时间、数据修正比例和无法归属记录比例,能够揭示流程是否过于复杂。
如果工时流程每月耗费大量人工整理,却没有推动资源或范围决策,应重新评估投入产出。采集数据的成本不应被隐藏在“管理工作”里。
6. 参考外部数据时,先看定义与适用条件
工时管理没有一个适用于所有公司的标准利用率或理想填报粒度。即使引用外部研究,也要核对研究对象、行业、时间范围、样本规模和指标定义。不同研究中的“生产率”“有效工时”或“利用率”可能并非同一口径。
因此,本文没有把模拟案例包装成行业统计。团队建立基准时,更适合先用自身 2 至 3 个周期的数据形成初始参照,再逐步校准,并记录组织结构和业务模式变化。

八、不同情况下的行动建议与取舍
1. 小团队:先用轻量表格,不急着引入完整流程
十几人的团队可以从共享表格或现有项目工具的简单字段开始,记录事项、类别、投入、日期和说明。目标是发现计划外工作是否持续挤压交付,而不是先建立复杂审批。
取舍在于:表格启动成本低,但权限、版本控制和汇总容易变得脆弱。若项目数量增加、需要跨团队汇总或出现重复录入,再考虑迁移到更适合统一管理的系统。
2. 中大型组织:优先统一口径,再扩大覆盖范围
当多个产品线共享人员时,应先统一分类、统计周期、工作对象和权限规则。不要为了快速推广而要求所有团队使用同一套过度细致的分类;共同维度保持一致,特殊业务可保留经批准的扩展类别。
取舍在于:统一口径有利于横向分析,但会降低个别团队的灵活度。建议设置“组织通用类别加团队补充类别”的结构,并由数据治理负责人维护定义。
3. 客户项目或成本核算:提高证据要求,避免事后凭记忆补账
若工时用于客户结算、合同核算或项目成本,记录应关联可验证的工作项、日期和必要的审批信息。合同要求的精度应提前告知团队,并明确非计费工作、内部协作和客户支持的边界。
取舍在于:更严格的记录会增加流程成本,但可以减少争议和账务返工。不能让员工在项目结束后才得知需要补齐高精度记录。
4. 产品探索阶段:记录投入结构,不要用短期产出量压制探索
探索型工作有访谈、验证、原型和试错,短期未必形成可交付功能。可以记录研究主题或假设验证事项的投入,但不应以单纯的功能点数量评价这类工作。
取舍在于:细分探索投入有助于判断研究资源是否匹配,但如果每次访谈都要求复杂编码,团队会把精力花在记账上。先记录到研究主题或验证批次通常更合适。
5. 线上支持频繁:单独设定支持容量和分流机制
如果研发和产品频繁被线上问题打断,应把支持类工作独立归类,分析来源、严重度、处理时长和重复发生情况。工时只能显示投入规模,根因还需要结合故障单和系统质量记录。
取舍在于:预留支持容量会降低表面上的计划承诺,但能减少计划不断被打破的情况。若支持量长期偏高,继续要求团队提高估算准确度并不能解决根因。
6. 员工担心被监控:先缩小个人明细的可见范围
如果团队对工时表存在抵触,先检查是否存在用途不明、个人排名或过度细化记录。可以默认以团队和项目汇总进行决策,只有在确有业务需要时才访问个人明细,并限定查看角色。
取舍在于:汇总数据保护个人隐私,也可能降低调查特定项目问题的颗粒度。组织应建立明确的访问审批和审计记录,而不是以“管理需要”无限扩大查看范围。
7. 数据质量较差:先修定义和工作项结构,不要立刻追责
如果大量记录归到“其他”,或不同团队对同一类别理解不一致,首先应更新定义、提供示例和调整默认选项。数据质量是流程设计、工具配置和团队习惯共同作用的结果。
取舍在于:短期修规则会牺牲一部分历史数据的可比性,但有利于未来数据可信。报告中应标注口径变更时间,不要把新旧口径直接拼成连续趋势。
8. 组织只需要容量预测:可以降低频率和细节
若目的只是估算下一季度团队容量,不一定需要每人每天记录。按迭代或工作类型汇总实际投入,有时已能支持计划校准。应通过试点确认较粗粒度是否足以回答资源问题。
取舍在于:汇总记录维护成本低,但难以追溯单次故障或变更的具体成本。只有当决策确实依赖事件级信息时,才值得引入更细记录。
9. 工具选型阶段:用真实工作流验收,不被功能清单带着走
评估某项目管理平台时,建议拿真实需求、缺陷、迭代和权限场景做演练:员工能否快速关联事项,负责人能否处理异常,产品经理能否按项目和周期汇总,管理者能否区分计划与实际。
对于 PingCode 这类服务中大型企业及 100 人以上组织的项目管理平台,建议进一步核验数据权限、字段配置、历史记录、导出方式、报表口径和组织级推广成本。产品能力可能随版本与部署方式变化,最终应以实际演示、试用和合同范围为准。
取舍在于:功能丰富的平台有助于统一协作和汇总,但导入配置、培训和数据治理都需要投入。若团队尚未明确要解决的问题,先采购系统通常不会自动带来更好的工时管理。

九、上线前避坑清单:把边界写进流程,而不是留给猜测
1. 试点前确认五个关键定义
- 用途:工时用于容量、成本、结算还是项目复盘,哪些用途明确不适用。
- 对象:记录关联到项目、需求、缺陷、客户还是其他工作项。
- 粒度:以分钟、小时、半天还是迭代汇总,依据是什么。
- 责任:谁填报、谁核对、谁修正规则、谁解释偏差。
- 权限:谁能看个人明细,谁只能看团队汇总,数据保存多久。
2. 采用四周试点,而不是一次性全员推广
试点可以选一支工作类型相对稳定的团队,先运行两个迭代或四周。每周检查填报耗时、未关联比例、异常修正量和管理者实际采取的行动。
试点结束后,根据真实成本决定扩大、缩小或停止。若无法说明数据如何改变了优先级、资源或工作规则,就应先重新定义目标,而非要求更多人填表。
3. 不把缺失数据自动解释为员工不配合
漏填可能来自任务入口太分散、字段含义不清、工具操作不便、负责人没有及时建立工作项,也可能是工作流程本身不适合当前粒度。先检查流程,再判断个体行为。
需要纠正时,给出具体示例和补录方法。反复出现的系统性问题,应通过调整规则或工具配置解决,而不是单靠提醒次数增加。
4. 预先约定口径变更,保留历史解释能力
分类、字段或统计周期一旦调整,应记录变更日期、原因和影响。否则一张图中的趋势可能只是口径变化造成,而不是实际工作方式变化。
如果旧记录无法按新口径重新映射,应在报表中注明断点,不要为了图表连续而强行估算历史数据。
5. 把工时数据视作估计与记录,不包装成绝对事实
员工的投入记录会受到记忆、任务切换和分类规则影响。越复杂的工作越难用单一时长完整表达。因此,工时是有用的管理证据,但不是对真实劳动过程的无误差录像。
在报告中明确数据完整度、估算属性和未纳入内容,可以避免管理者对小数点后的差异过度解读。
十、结语:先让数据改变一个决定,再扩大记录范围
1. Timesheet 的价值在“可解释”,而不是“填得满”
我对工时管理的核心判断是:精度不是记录得越细越好,而是记录足以支持决定、又不会制造更大负担。数据要能回答投入去了哪里、偏差为何发生、下一步应该改变什么。
如果工时只用于证明员工每天很忙,它会变成负担;如果它能帮助产品经理识别计划外支持、需求变更成本和等待返工,并据此调整范围和资源,它才是有效的流程工具。
2. 下一步从一个问题、一个团队和一个周期开始
- 选定一个具体决策问题,例如判断未计划工作是否影响版本承诺。
- 挑选一个团队试点,先建立少量稳定分类和适度粒度。
- 运行两个周期,记录数据质量,也记录填报和核对成本。
- 用工时与工作项、变更和缺陷信息交叉验证,不用单一数字归因。
- 采取一项流程行动,再观察下个周期是否出现可解释的变化。
先让一张工时表改变一个真实决策,再决定是否值得让更多人填写。这比一开始追求全员、全项目、全时间覆盖,更能保护团队信任,也更容易得到真正可用的数据。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时表Timesheet教程:产品经理流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581505
读者评论
我们之前也试过按天填,月底补录的数据确实很难核对。改成每周关联需求或缺陷,再由负责人看异常,维护成本低了不少;不过临时协作怎么归类,还是需要团队先约定好。
工时只能提示偏差,不能直接说明原因,这点比较认同。实际复盘时还得对照需求变更和阻塞记录,否则很容易把等待时间也算成个人效率问题。
如果只是想看迭代容量,按小时或半天记录应该够用。想确认的是,团队规模较小时是否需要单独记录协作时间?分类太粗可能看不出消耗,太细又容易变成负担。
