工时表最常见的失败,不是员工忘了填,而是表格里的数字无法回答管理者真正关心的问题:项目为什么延期、预算还剩多少、下个月需要多少人、哪些工作正在挤占关键岗位?如果工时只在月底补录,且没有关联任务、工作类型和审批规则,那么记录再精确,也只是事后统计。做好项目工时,关键不是催填,而是把“计划,记录,核对,判断,调整”连成一个可执行的管理闭环。

一、先讲核心结论:工时表不是考勤表,而是项目决策的输入

1. 工时管理要回答四个问题

我判断一套工时机制是否有效,通常先看它能不能回答四个问题:团队的时间实际花在哪里;已完成工作消耗了多少人力;剩余工作还需要多少人力;当前投入是否正在改变项目的交付预测。若表格只能回答“某人本月填了多少小时”,它解决的是记录问题,不是项目管理问题。

这里有一个容易混淆的边界:工时记录是事实数据,工时计划是管理假设,工时分析则是基于前两者做判断。三者混在一起,就容易出现“计划值被改成实际值”“延期后倒填成原计划”等情况。建议保留各自字段与修改痕迹,不要用一个“工时”字段承载所有含义。

2. 先统一口径,再讨论填报频率

同样是“8小时”,有人理解为在岗时间,有人理解为有效项目时间,还有人把会议、培训和支持工作一并算入。没有定义的数字无法横向比较。PMO应先约定统计对象、单位、计入范围、归属规则和截止时间,再决定每天填还是每周填。

对多数知识工作团队,我更倾向于用小时记录任务实际投入,并将会议、缺陷修复、客户支持、内部事务等分开归类。不要把工时换算成“效率分数”,也不要把个人填报总量直接当成绩效。工时能帮助解释资源投入,不能单独证明工作价值或产出质量。

3. 建立最小可用闭环

一个可持续的闭环通常包含五步:项目开始前估算;执行中按任务记录;负责人定期核对异常;项目经理据此更新预测;PMO根据偏差调整资源与流程。缺少任意一步,工时数据都会失去用途。特别是最后一步,如果数据长期不影响任何决定,团队很快会把填表视为额外负担。

  1. 计划:把工作拆到可以估算和归属的任务,记录计划工时与负责人。
  2. 记录:在任务完成或投入发生后及时记录实际工时。
  3. 核对:检查漏填、重复、异常波动和任务归属错误。
  4. 分析:对比计划与实际,识别偏差来自范围变化、返工、等待还是估算误差。
  5. 行动:调整剩余计划、资源配置、范围或流程,并记录决策依据。

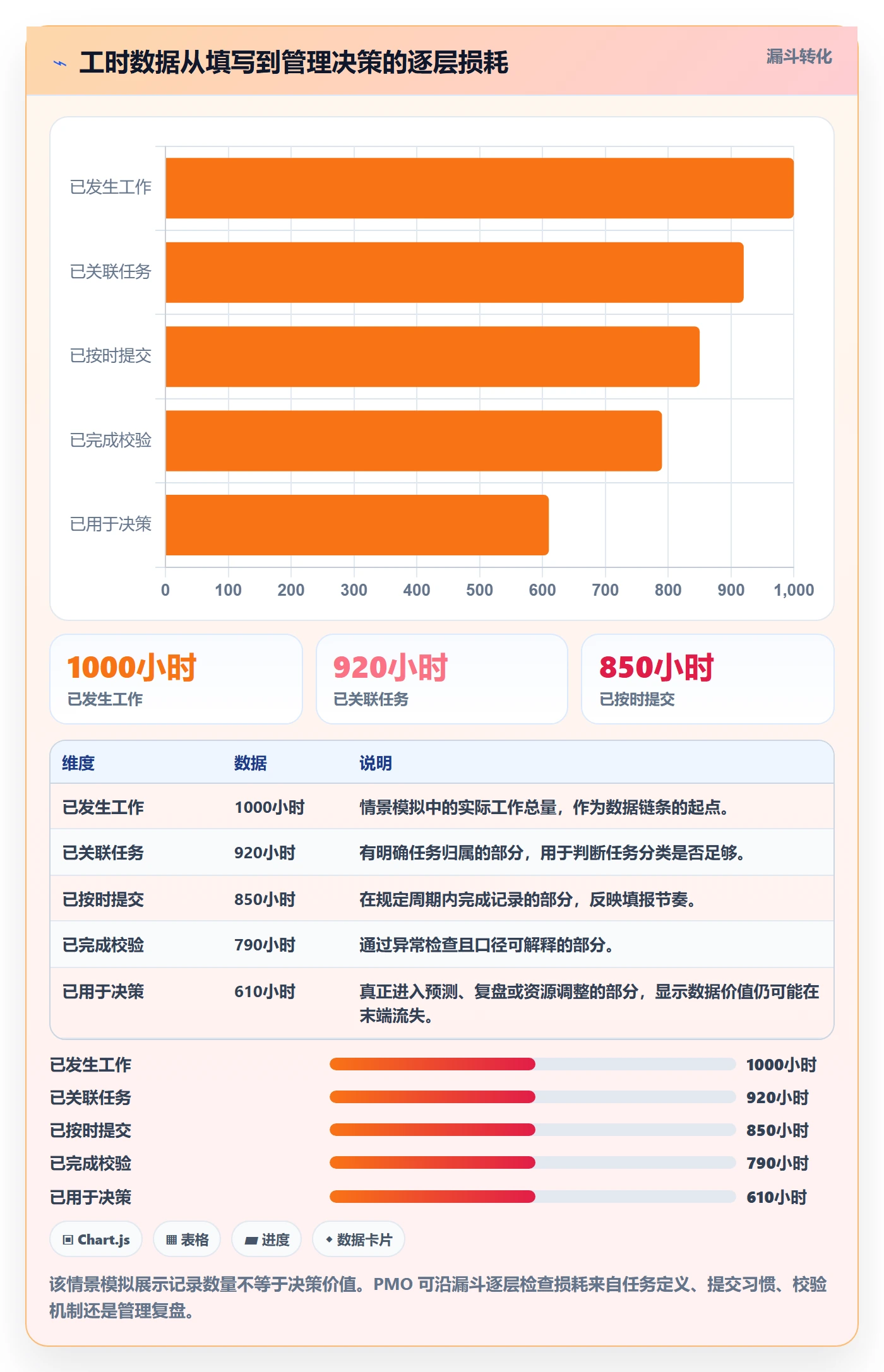

工时表的价值不在于收集得多细,而在于它能否促成具体行动。如果一项数据连续三个月没有触发任何管理判断,就应重新评估是否值得采集。

工时表如何做好项目工时?PMO最佳实践与操作步骤

二、背景和真实场景:为什么工时表总在月底失真

1. 临近截止日补填,记忆会自动“合理化”

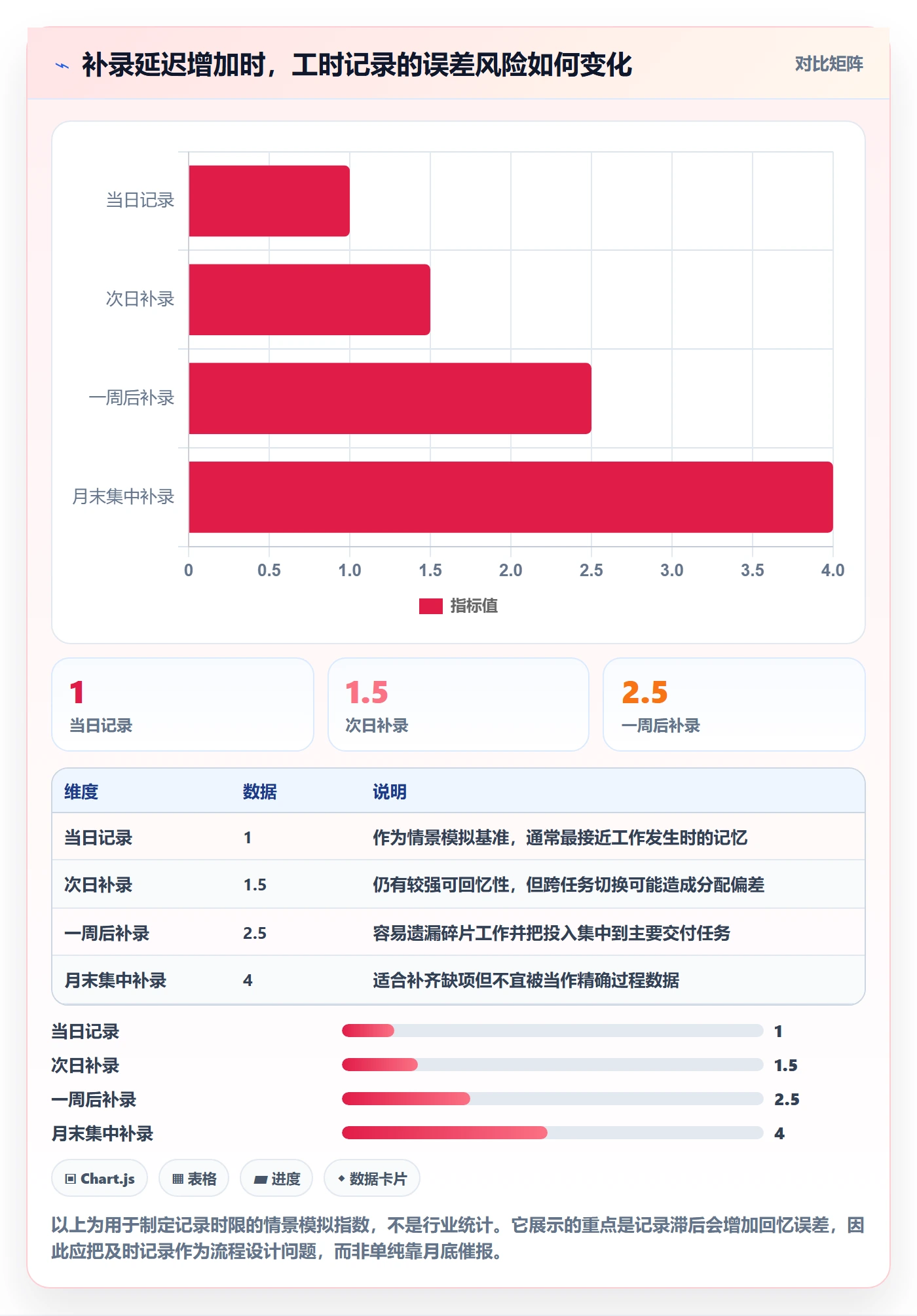

工时发生后越久再回忆,越容易把时间分配到最显眼的任务,而不是实际消耗时间的任务。比如开发人员记得完成了一个功能,却未必能准确回忆三周前花在环境等待、代码评审、缺陷返修和跨团队沟通上的时间。补填不是一定错误,但它的精度与实时记录不能等同。

因此,我不会简单把“晚填”判为造假,而会把它视为数据质量风险。管理上更有效的做法是规定合理的补录窗口,例如允许在下一工作日补录,并要求超过窗口时注明原因。PMO关注的是记录是否及时、可解释,而不是制造“任何情况下都不能修改”的僵硬规则。

2. 项目与部门口径不一致,导致同一小时被重复或遗漏

跨项目团队经常同时承担客户支持、内部平台建设和专项任务。如果组织只要求把时间填到项目,却没有“非项目工作”的归属方式,员工可能把这些投入塞进手头项目,也可能完全不记录。结果不是团队真的更高效,而是项目数据无法解释。

至少要明确以下边界:项目会议计入哪个工作包;缺陷修复归原项目还是维护类别;临时支持如何分配;培训、假期、公共事务是否属于项目工时。规则不必复杂,但同一组织必须一致。对于确实无法准确归属的共享工作,设立公共类别比强行摊派更诚实。

3. 填报负担来自任务结构,不只是表格字段

如果一个任务跨越数周、包含多个交付物,员工就很难准确判断每次投入该记在哪里。管理者常以为增加“工作说明”字段可以解决问题,实际上更有效的办法往往是把任务拆成可辨认的工作单元,并保持分类稳定。字段越多,不代表信息越好;细到每十分钟一条记录,通常会增加维护成本,却未必提升决策质量。

在中大型组织中,工具是否能将工时关联到任务、版本、缺陷和审批流程,会直接影响数据维护成本。以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,评估时不应只看有没有工时录入功能,还要验证任务关联、权限、历史变更、报表口径和跨项目汇总是否适配现有流程。工具能承载规则,但不能替组织定义规则。

4. 把记录用于惩罚,会让数据变得“好看但无用”

如果员工相信填报结果会直接用于排名、扣分或解释个人价值,系统就会产生防御性行为:把难以归属的投入记到更安全的任务,把实际超支隐藏起来,或只填接近计划的数字。管理者拿到的可能是一张整齐的表,却失去了发现风险的能力。

工时数据适合用于项目成本、资源负荷、估算校准和流程瓶颈分析;若用于个人绩效,必须有清晰的上下文和其他证据,不能把小时数当作产出。PMO需要明确数据使用边界,并让员工知道谁能查看、用途是什么、异常如何申诉。

工时表如何做好项目工时?PMO最佳实践与操作步骤

三、常见误区:看似管得细,实际削弱数据可信度

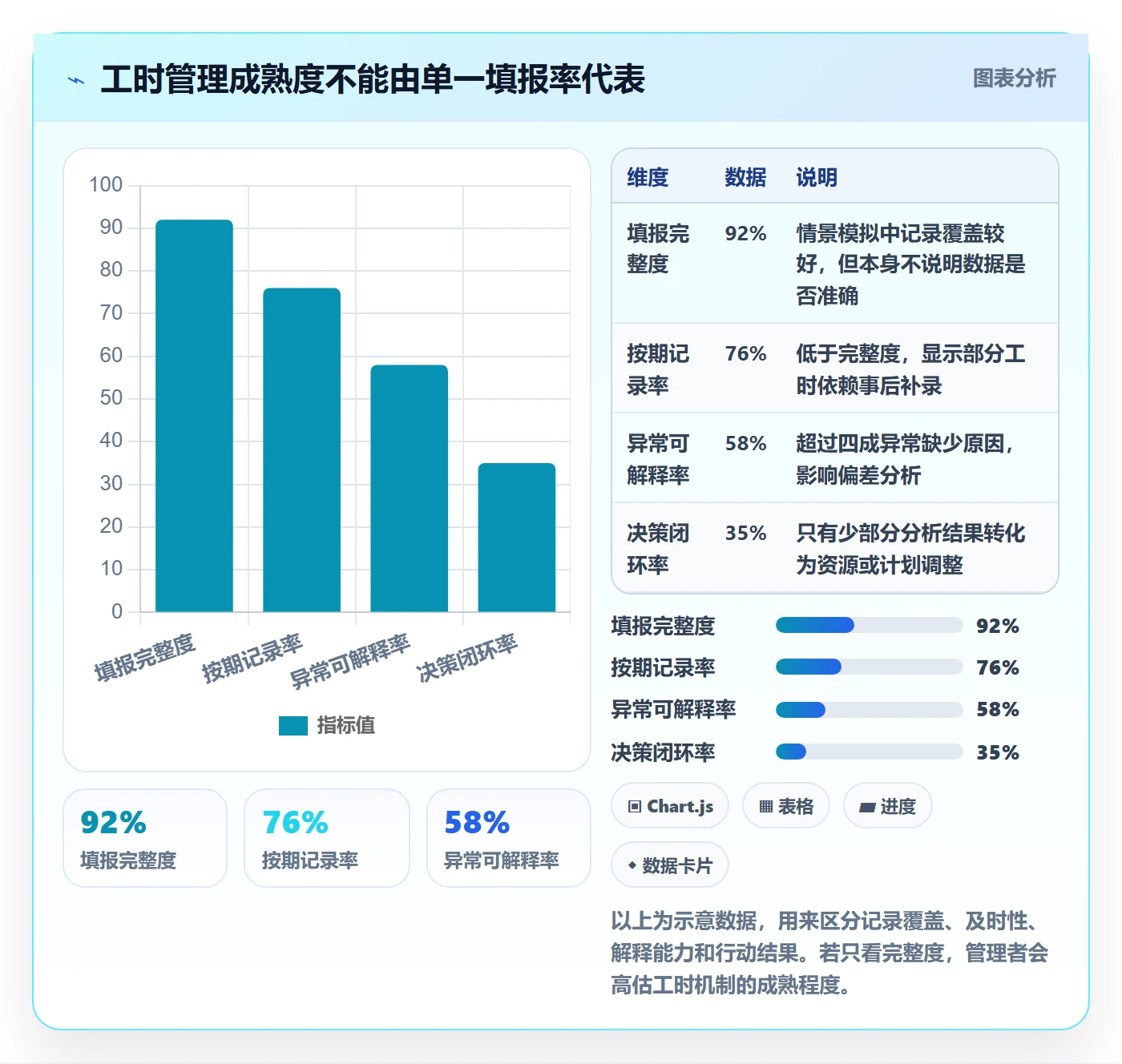

1. 误区一:把填报率当成工时管理成熟度

填报率高,只能说明记录覆盖范围较广,不能说明归属准确、估算合理或数据被用于决策。一个团队可以做到每人每周都填,却把所有会议时间放在同一个项目里;另一个团队可能填报率略低,但能及时发现关键工作包的超支原因。两者的管理价值并不相同。

建议至少分开观察三个维度:完整度、及时性和可解释性。完整度回答有没有填,及时性回答什么时候填,可解释性回答异常是否有原因。不要用单一填报率代替数据质量评估。

2. 误区二:把实际工时低于计划当作自动成功

实际投入少于计划,可能意味着估算偏保守,也可能意味着工作被缩减、质量检查被跳过、任务尚未完成或投入没有记录。特别是任务状态显示完成、实际工时却远低于同类工作时,应该核对范围和验收结果,而不是直接表扬“效率提升”。

反过来,超出计划也不必然代表执行失败。新需求、技术不确定性、外部依赖和质量问题都可能改变工作量。管理者真正要问的是:偏差是否可解释,是否及时暴露,剩余工作预测是否更新,类似偏差能否在下个周期减少。

3. 误区三:粒度越细越准确

如果要求员工把每个动作拆成十分钟甚至更短的记录,填报成本会明显上升。频繁切换任务的人还要反复判断归属,最终可能出现“记录很细,分类却很乱”。对项目预测而言,记录到小时或半小时通常已能支持大部分资源分析;是否需要更细粒度,应由成本核算、计费合同或合规要求决定。

粒度还要与任务生命周期匹配。一天内可完成的小任务适合直接记录;持续数周的任务需要拆分里程碑;探索性研究可以按实验或研究阶段归集。统一要求所有工作都拆到同一尺度,常常是形式统一、信息失真的开始。

4. 误区四:月底汇总表可以替代过程管理

月报能说明过去,却未必能挽回正在发生的延期。若项目每周都可能出现资源冲突,仅在月底查看投入,PMO发现问题时可能已经错过调整窗口。工时检查频率应与项目风险和工作节奏相匹配,而不是一刀切地按月结算。

我建议把实时检查限制在少数关键例外上,例如关键任务连续未记录、计划偏差越过阈值、关键岗位负荷超过可用容量。常规任务可以周度汇总,复杂或高风险项目则增加短周期检查。目标是尽早发现需要决策的问题,不是让管理者盯着每个人的计时器。

5. 误区五:把所有非生产时间都当成浪费

评审、培训、知识沉淀、技术债治理和协作会议不一定直接交付客户功能,却可能降低后续返工和交接成本。若这些时间无法在工时表中归类,项目就会显得“投入少、效率高”,同时组织的真实运行成本被隐藏。

更好的做法是把必要的非交付投入设置为清晰类别,并定期判断其比例是否合理。例如会议时间突然升高时,不要只下结论说会议太多,还要看是否因需求不清、决策链过长或跨团队依赖造成。分类是诊断入口,不是定罪标签。

工时表如何做好项目工时?PMO最佳实践与操作步骤

四、专业判断逻辑:PMO如何设计可落地的工时规则

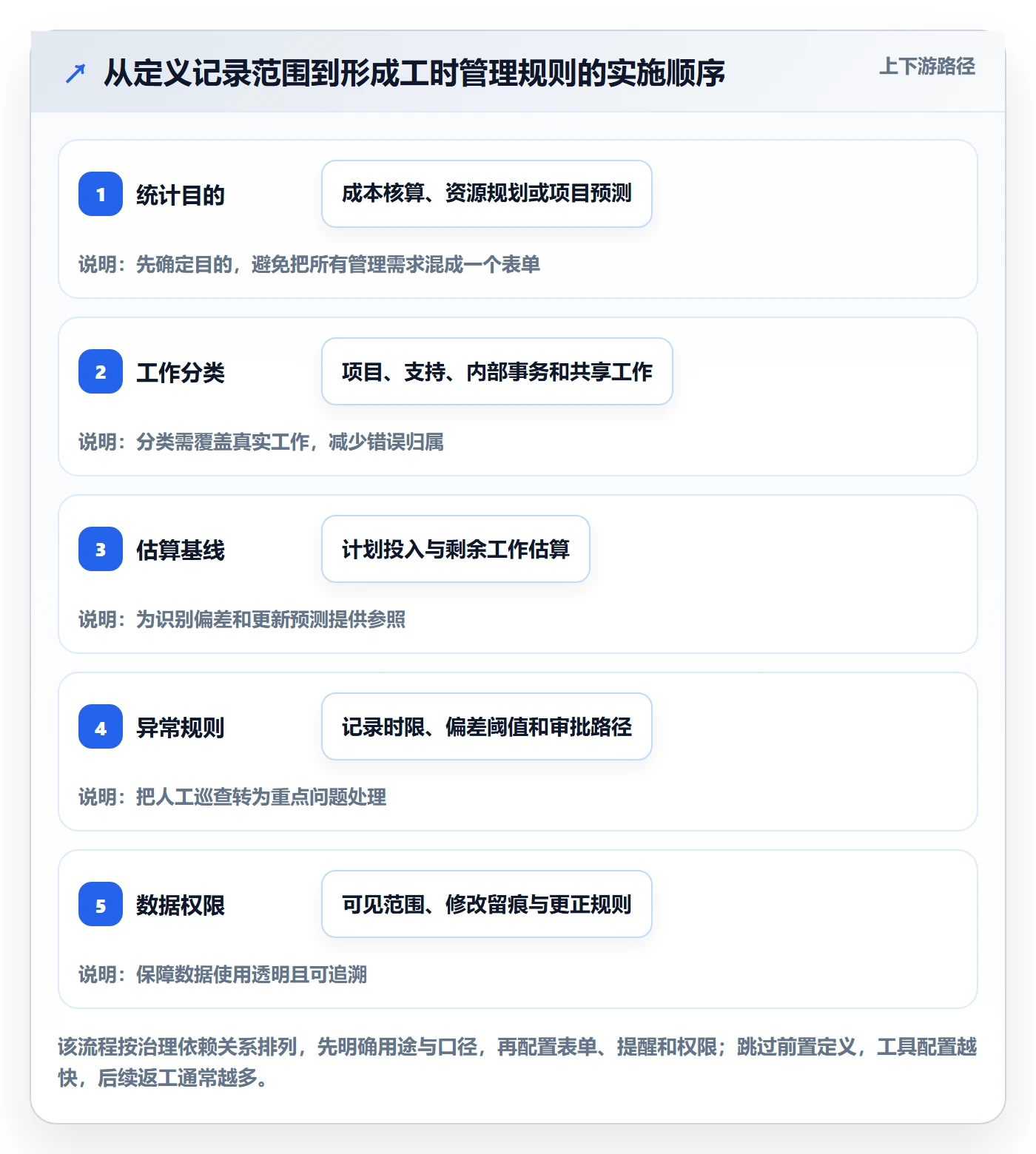

1. 先定义“什么工作需要记录”

第一步不是画表,而是确定统计范围。项目交付、维护支持、售前协助、内部平台建设和组织公共事务是否都要记录?如果全部记录,如何避免把一个人的工作量机械地要求加总到固定工时?若只记录客户项目,内部工作又由谁承担成本?这些选择会影响后续所有报表口径。

我建议按管理目的划分记录范围。项目成本核算需要覆盖可归属项目的投入;资源规划需要看人员的总容量和非项目占用;个人填报只需保留足以解释工作分配的信息。不同目的可以有不同视图,但底层分类需要一致,避免同一个类别在不同部门被反复改名。

2. 再定义计划基线、实际投入和剩余估算

计划工时表示当前工作范围下的预估投入;实际工时表示已发生投入;剩余估算表示完成剩余范围预计还要投入多少。三者的关系能帮助项目经理判断预测是否变化。不要把剩余估算简单设成“计划减去实际”,因为实际超支后,剩余工作可能仍然很多;也不要因为任务进度显示百分之八十,就默认剩余工时也是百分之二十。

对高不确定性工作,估算应保留区间或置信度。例如某项技术验证估计需要 12 至 20 小时,团队可以先记录范围并约定在完成初步验证后复估。比起给出看似精确的 16.5 小时,清楚承认不确定性更有利于资源决策。

3. 任务颗粒度以“可归属、可估算、可复核”为准

任务拆分的目的不是让工单越多越好,而是让实际投入能对应清楚的工作对象。一个任务若无法判断完成标准,工时就很难与结果核对;任务过细,则会增加维护和切换成本。实际操作中,我会用三个问题检查颗粒度:负责人能否解释工作范围?团队能否给出有意义的估算?完成后能否判断是否达到验收条件?

如果三项都答不上来,任务可能过大或定义不足。如果任务短到无需估算、也无需单独跟踪,就不必强行拆成独立项。跨职能任务则应明确负责人和参与者的记录规则,防止每个人都记在相同任务上,却没有说明实际承担的子工作。

4. 用分层阈值筛选异常,不要靠管理者逐行巡表

数据量增加后,PMO不可能每天逐条核对所有记录。可以建立分层阈值:未填报提醒、延迟记录提醒、计划偏差提示、容量冲突预警,以及需要项目经理判断的高风险异常。阈值不是惩罚线,而是帮助团队把注意力放到真正影响交付的情况。

阈值要适配工作类型。重复性强、估算稳定的工作可以用较窄范围;探索性工作、故障处理和新技术验证应允许更大的区间。若所有任务都使用同一偏差阈值,团队会把不确定性高的工作误判为执行不力,反而隐藏风险。

5. 把数据权限和修改规则写进制度

工时涉及个人工作信息,制度至少应说明谁可查看明细、谁只能看汇总、记录修改是否留痕、审批人能否代填、员工如何更正错误。对跨项目数据,建议按项目角色控制访问,而不是让所有管理者默认看到所有人的全部明细。

记录修改应保留原值、修改人、时间和原因。保留变更记录不是为了追究每一次更正,而是让报表异常可以复核。补录、退回和重新提交的规则也要统一,否则同一组织内不同项目会逐渐形成各自的“民间流程”。

工时表如何做好项目工时?PMO最佳实践与操作步骤

五、具体案例:一个产品团队怎样从月底补表转向周度预测

1. 案例背景与数据口径

下面是一个情景模拟案例,用于说明操作方式,不代表某家企业的公开实测结果。假设一个 24 人的产品研发团队负责一个 12 周版本,包含需求开发、测试、缺陷修复、跨团队支持和平台维护。项目开始时,团队只在月底汇总工时,任务计划与实际记录没有统一关联,项目经理只能看到部门总投入。

模拟诊断发现,首月记录覆盖率为 82%,其中约三分之一记录在月底集中补录;关键需求的计划工时为 960 小时,已填实际投入 690 小时,但还有大量未完任务没有更新剩余估算。单看数字,项目似乎没有超支;进一步核对后才发现,测试返工和平台支持被记在其他类别,计划预测因此偏乐观。

2. 第一轮改造:先统一分类,不急着追责

团队先把工作类别整理为需求实现、测试与验收、缺陷修复、技术维护、客户支持、项目协作和非项目事务。规则特别说明:缺陷归属于引发缺陷的项目版本,客户支持按实际支持对象记录;无法确认归属的公共工作先进入共享类别,不允许随手塞进当前项目。

随后,PMO为每个关键工作包补充负责人、计划工时、验收条件和剩余估算。对已经开始的任务,团队没有追求回忆出每一分钟,而是把历史补录标记为回溯数据,从下一周开始按新规则记录。这样既承认历史数据的不确定性,也避免为了“补齐整齐”制造虚假精度。

3. 第二轮改造:用偏差原因代替“谁超时了”

团队每周查看计划与实际差异,但只对超过约定阈值的工作包做原因分类。分类包括范围新增、技术不确定、返工、依赖等待、估算偏差和记录遗漏。项目经理发现,两项看似个人投入超出的任务,实际是需求验收标准在中途变化;另有一项测试工作超支,原因是环境不稳定带来的重复执行。

这改变了管理讨论的方向:团队不再问“为什么某人用了这么久”,而是先确认工作范围、质量条件和外部依赖有没有变化。对于确属估算偏差的任务,团队将经验反馈到下次估算;对于范围变化,重新评审交付优先级;对于环境问题,则登记改进项并估算投入回报。

4. 模拟观察结果与解读边界

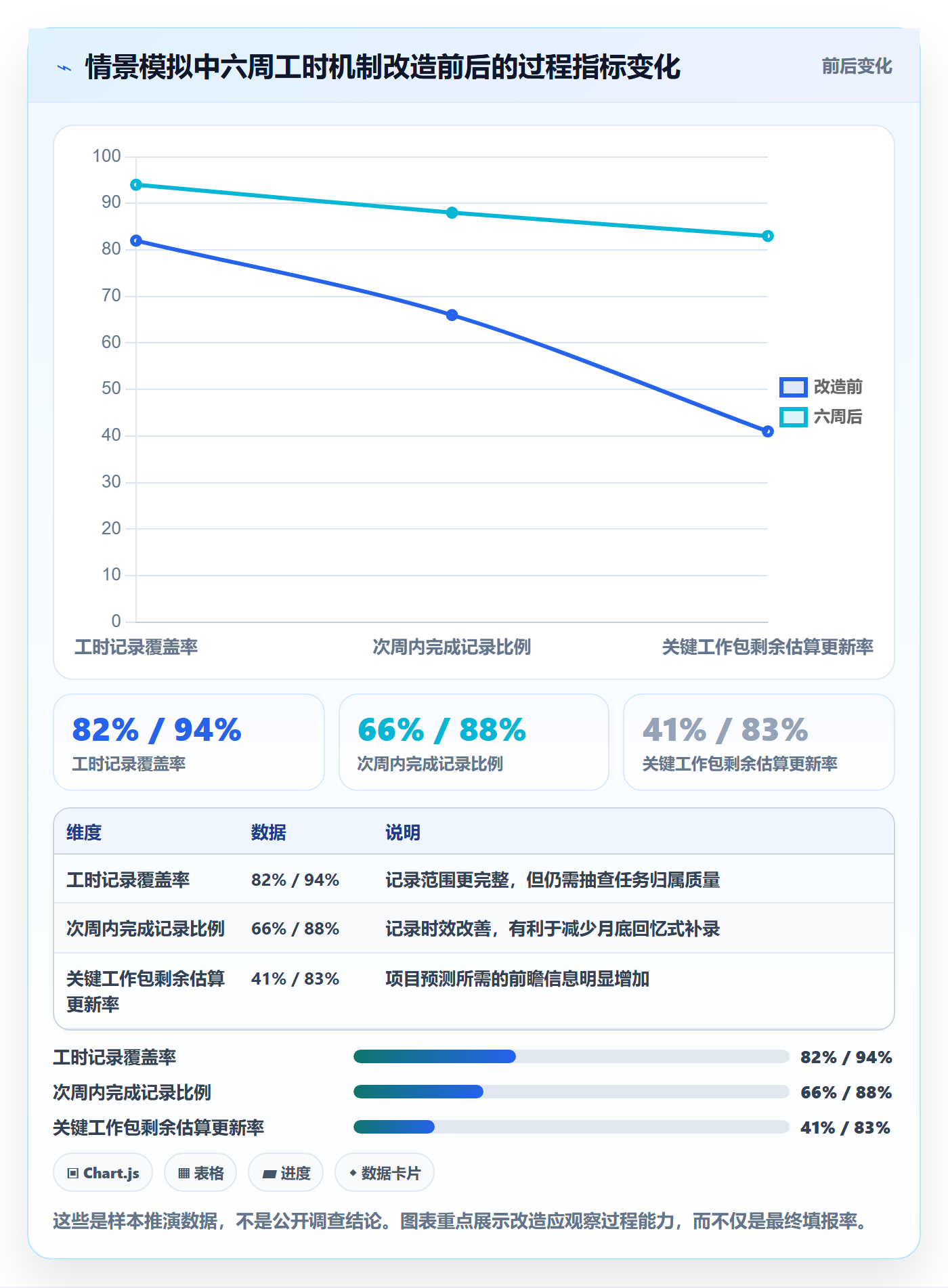

按情景推演,实施六周后,记录覆盖率从 82% 提升到 94%,次周内完成记录的比例从 66% 提升到 88%,关键工作包剩余估算更新率从 41% 提升到 83%。这些数值用于展示可能的改善路径,不是行业基准,也不能据此推断所有团队都能获得同样结果。

更值得注意的不是填报数字,而是预测质量发生了变化:原来被隐藏在“其他投入”里的测试返工和平台支持开始显现。项目经理可以在版本中期看到剩余工作需要多少人力,并决定减少低优先级范围或暂缓其他需求。工时机制因此从月底核算转向交付过程中的资源判断。

工时表如何做好项目工时?PMO最佳实践与操作步骤

5. 这个案例中哪些做法不能照搬

团队没有把所有任务都改成半小时粒度,也没有要求每个员工每天提交长篇说明。对于短小且容易归属的任务,记录保持简洁;只有超出阈值、任务状态与投入明显不一致,或涉及范围变化时,才补充原因说明。否则,管理成本可能超过信息收益。

他们也没有把六周内的指标变化归因于工具本身。同期项目负责人更换了周会节奏,需求验收标准也进行了整理。这说明工时管理成效往往来自口径、流程、责任和工具共同作用。若要判断某一项改造是否有效,最好分阶段实施,并记录同期发生的其他变化。

工时表如何做好项目工时?PMO最佳实践与操作步骤

六、操作步骤:PMO从试点到推广的执行清单

1. 第一步:选一个有代表性的试点项目

试点不宜只选流程最简单、负责人最配合的团队,否则推广时容易发现规则无法应对复杂场景。也不应一上来覆盖全公司。可以选择一个具备稳定负责人、存在资源协作、计划周期足以观察趋势的项目,并明确试点只验证口径、负担和报表价值,不拿个人工时排名。

2. 第二步:访谈使用者,找出真正的决策场景

分别询问项目经理、团队成员、职能负责人和财务或运营角色:他们需要什么信息,多久需要一次,当前靠什么替代,信息缺失会导致什么决策风险。不要只问“表单还要加什么字段”,而要追问“你准备根据这个字段做什么”。没有明确用途的字段先不采集。

3. 第三步:写清数据字典和示例

数据字典至少要定义项目、任务、工作类别、计划工时、实际工时、剩余估算、补录原因和审批状态。每个概念都配正反例,例如会议是否计入项目、返工记在哪个版本、跨项目支持怎样记录。只发一份制度文件往往不够,真实场景示例能显著减少口径争议。

4. 第四步:配置最少字段与必要提醒

初始表单可以只保留日期、项目或任务、实际工时、工作类别和简短说明。计划工时与剩余估算应在适合的角色和阶段维护,不要要求所有成员重复填管理者已经掌握的信息。提醒以漏填、迟填和关键任务异常为主,避免每天发送泛化通知,让员工逐渐忽略提醒。

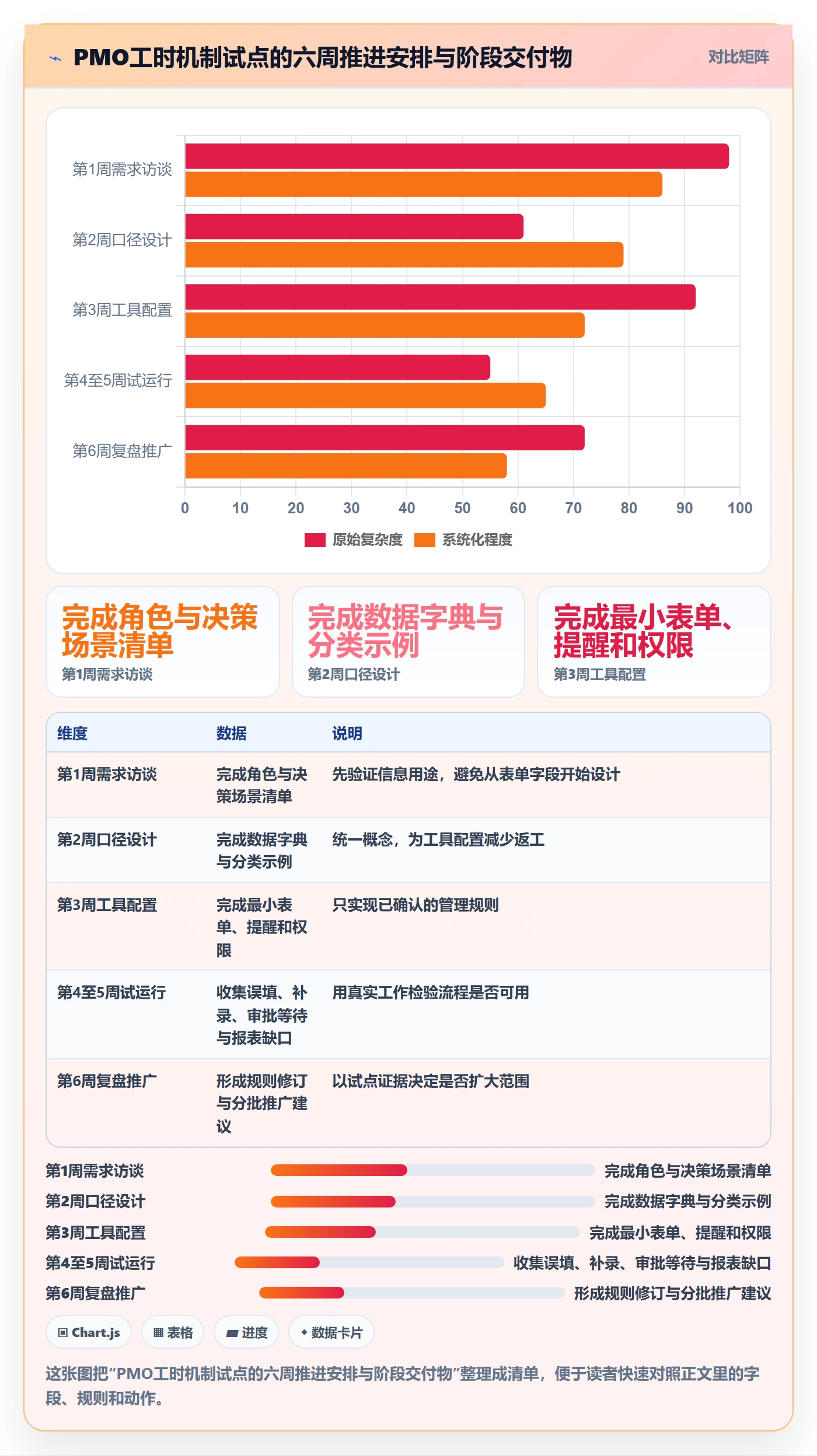

5. 第五步:试运行两至四周,记录问题而非只看结果

试运行期间,PMO应观察哪些字段常被误填、哪些任务无法归属、哪类审批造成等待、哪些报表回答不了实际问题。每周收集一次具体案例,不要仅凭“大家觉得麻烦”或“管理者觉得数据很好看”做判断。将问题分为规则缺失、任务结构问题、工具配置问题和培训不足,再分别处理。

6. 第六步:建立例外处理和复核节奏

可以按风险划分检查频率:普通项目按周汇总,高风险或短周期项目按更短节奏查看关键任务;异常记录由直接负责人核实,跨项目资源问题由项目组合层面处理。复核的目标不是逐行批准所有数字,而是确认偏差是否影响交付、需要谁做决定、何时重新评估。

7. 第七步:每个周期复盘规则的成本与收益

在一个版本或项目阶段结束后,比较管理者获取预测信息的时间、员工填报时间、补录比例、任务归属错误和决策响应时间。若字段很多但没有提升判断,删掉;如果某类工作反复无法归类,补充规则;如果工具限制导致大量线下汇总,再评估配置或平台适配。

  1. 准备阶段:定义目的、范围、分类、权限与试点边界。
  2. 配置阶段:建立任务关联、字段、提醒、审批和报表口径。
  3. 试运行阶段:用真实工作验证录入成本、异常规则和使用体验。
  4. 复盘阶段:检查数据是否支持预测、资源调整和改进决策。
  5. 推广阶段:按项目类型分批推广,保留例外申请和规则修订机制。

工时表如何做好项目工时?PMO最佳实践与操作步骤

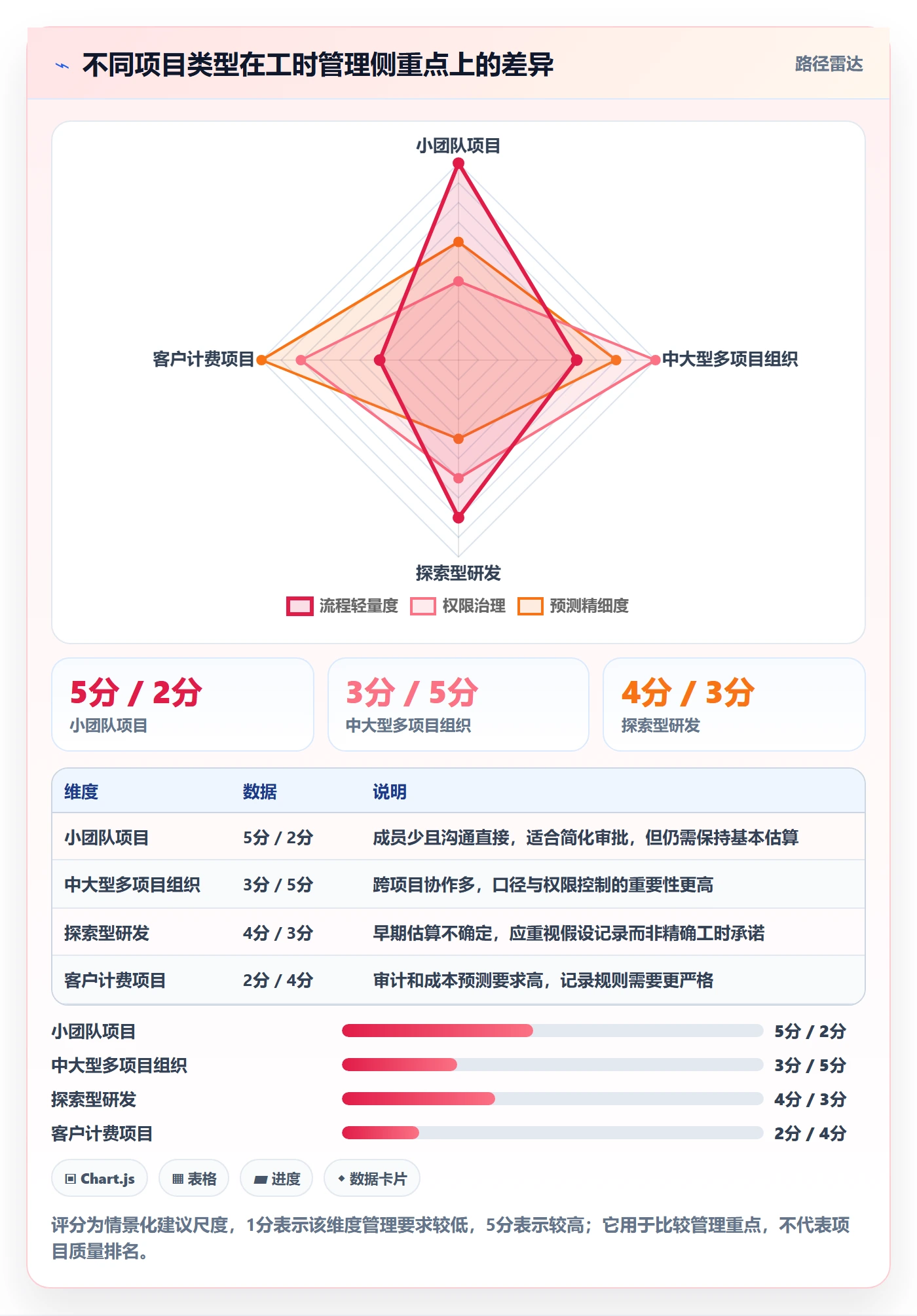

七、不同情况下的行动建议与取舍

1. 小团队:优先减少流程成本

十几人的团队通常不需要复杂审批链。可以用任务关联的轻量记录方式,周度检查未填和关键任务偏差,月末只做趋势复盘。若成员角色相对稳定,分类不宜超过团队真正能区分的范围;类别太多会增加选择困难,最终出现同义项并存。

小团队的取舍是:少一些治理控制,换取更快执行;但必须保留计划、实际和剩余估算的区别。即使没有专职 PMO,也应指定一位负责人维护规则,否则人员增加后,口径会自然分裂。

2. 百人以上组织:优先解决口径、权限和跨项目汇总

规模扩大后,工时问题往往从“有没有填”变成“不同部门填的是不是同一个意思”。这时要建立统一数据字典、角色权限、跨项目资源视图和规则变更机制。可使用 PingCode 等项目管理平台承载任务关联、工时记录、汇总与权限配置,但在选型阶段应以真实流程做验证:跨项目任务如何归属、审批退回后怎样更正、报表能否区分计划与实际、历史调整是否可追踪。

规模化的取舍是:统一底层口径,但允许项目类型有差异。所有团队使用同一套管理原则,不代表所有团队必须使用完全相同的表单和审批节奏。平台选择应围绕组织复杂度、集成要求、权限模型和运营成本评估,不能因为功能列表更长就判断更适合。

3. 高不确定性项目:优先记录区间和变化原因

探索型研发、技术预研和早期产品验证,初期估算误差通常更大。此时用固定工时指标考核团队,会诱发过度保守的估算。更有用的是记录估算区间、关键假设、验证节点和重新估算时间。每完成一个阶段,就缩小剩余范围并更新预测。

这类项目的取舍是:接受早期预测精度有限,换取风险更早暴露。PMO不应追求每周都给出一个看似确定的完工日期,而要管理假设:哪些技术前提未验证,验证失败会增加多少投入,何时需要决定继续或停止。

4. 客户计费项目:增加可审计性,但不要混淆计费工时与总投入

按人时计费的项目需要更严格的客户、任务、日期和审批规则,并明确哪些投入可计费、哪些属于内部管理或返工。员工实际投入与合同可计费工时是两个口径,不能因为客户不接受某类时间,就把这部分投入从项目成本中删除。

这种场景的取舍是:提高记录证据和审批要求,但把客户账单视图与内部成本视图分开。合同条款、项目核算和内部资源管理的口径应能追溯对应,不能用一份未经区分的工时表同时满足所有用途。

5. 维护与支持工作占比高:先建立共享工作入口

如果团队每天都被临时故障、客户问题和跨部门咨询打断,强行把所有时间归到正式项目,会使项目工时失真。应建立明确的支持类别、服务请求或工作队列,并记录问题类型、优先级和处理对象。这样才能判断支持投入是偶发波动,还是已经挤压了路线图交付。

取舍在于分类精细度与录入速度。支持工作若需要快速响应,不能要求每次处理前完成繁琐的计划审批;可以先记录事件和投入,再按周复核归类。只有当某一类支持反复发生,才进一步拆分并评估自动化或流程改进。

工时表如何做好项目工时?PMO最佳实践与操作步骤

八、如何判断工时表是否真的有效

1. 看数据能否支持预测,而不是只看表格是否完整

有效的工时数据应帮助项目经理回答:剩余范围预计需要多少投入;关键岗位是否会冲突;当前趋势下交付日期是否可信;若不调整范围或资源,风险会落在哪里。若这些问题仍只能凭感觉回答,说明工时与任务计划之间的连接还不够,或者剩余估算没有被持续更新。

2. 看偏差是否从数字走到原因和行动

偏差报表本身不是管理成果。每次重要超支都应能说明原因属于范围、返工、等待、估算、能力差异还是记录错误;原因对应的行动也要明确责任人与复查时间。长期重复出现相同原因,说明问题可能在流程、需求治理或资源配置,而不是某个员工的填报习惯。

3. 看团队是否愿意暴露不确定性

健康的工时机制允许团队说“现在无法准确估算”“这项工作因为依赖尚未确认,剩余投入可能有较大范围”。如果所有数字都整齐、偏差都很小,却没有人愿意解释假设,管理者应先检查数据用途和心理安全,而不是立即庆祝管理成熟。

4. 看填报成本是否与决策价值相称

可以周期性抽样,估算员工每周用于记录、补录和纠错的时间,再与管理者节省的汇总时间、风险提前发现的价值进行比较。没有适用于所有组织的固定比例,但如果填报负担持续增加,决策仍停留在月底复盘,就应减少字段、改进任务结构或缩短反馈周期。

判断标准不是“记录越多越好”,而是每一类记录都能对应一个明确的管理问题。当组织能用工时数据改善估算、减少返工、协调容量或提高交付预测能力,才说明机制进入了有效状态。

九、结语:先让工时数据可信,再让它变得精细

工时表容易被误解为一种督促员工填数字的行政工具。我的判断恰好相反:它首先是项目管理的观测系统,其次才是成本核算的输入。没有稳定的任务结构、清楚的类别和可信的记录节奏,精细报表只会把误差包装得更漂亮。

PMO下一步可以从一个试点开始:选定要支持的决策,统一计划、实际和剩余估算口径,建立最少字段与异常处理规则,再用一个项目周期检查数据是否改变了预测或资源安排。先证明它能帮助团队做出更好的决定,再逐步扩大范围、增加精度和配置工具。

最值得坚持的原则是:不要问员工为什么没有填满表格,先问组织是否真的用这些数据改善了项目。当记录能帮助团队及早发现风险、说明投入去向,并据此调整行动,工时管理才从“填表”变成PMO的项目治理能力。

常见问题解答(FAQ)

1. 工时表应该按什么粒度填写,才既能分析项目又不增加负担?

我想让团队填工时表,但担心记得太细会变成额外负担,记得太粗又看不出问题。按任务、阶段还是项目填,才能兼顾数据质量和填写效率?

建议以“可交付任务”为基本粒度:一条记录对应一个任务、一个人员和一个日期,通常按半天或小时汇总,不要求员工逐分钟记录。任务应能说明产出了什么,例如“完成接口联调”,而不是“处理工作”。如果一个任务持续数周、跨越多个阶段或由多人并行完成,就应拆分;如果只是短暂沟通,则可归入“项目沟通”等统一类别。

判断标准不是记录越细越好,而是管理者能否据此解释偏差、员工能否在几分钟内完成填写。可先试运行两周,观察每日填写耗时和无法归类的记录,再调整粒度。

2. 项目工时如何区分计划工时、实际工时和剩余工时?

我在项目里经常看到计划工时和实际投入对不上,但团队又会把剩余工时填成一个很乐观的数字。三种工时分别应该在什么时候更新,才能避免数据看起来完整却不能用于判断?

计划工时是执行前对任务投入的估算,实际工时是已经发生并按记录周期汇总的投入,剩余工时则是当前完成任务还需要的投入。三者不要相互覆盖:任务执行期间保留原始计划值,定期更新实际值和剩余值,这样才能看出估算偏差。

例如某任务计划 40 小时,已投入 30 小时但完成度只有一半,团队应重新评估剩余工时,而不是把计划直接改成 60 小时来抹平差异。PMO 可按周检查“实际工时+剩余工时”与原计划的差距;差距本身不是绩效结论,关键是记录原因,如需求变更、返工或依赖等待。

3. PMO 如何从工时数据中发现项目风险,而不是只做汇总报表?

我能拿到每周的工时总数,却不知道它能不能说明项目正在延期。有些人投入很多小时,任务进度却没怎么动;我应该重点看哪些信号,避免把加班误当成高产出?

不要单独用总工时判断项目健康度,应把投入与交付、进度和变更放在一起看。可按周比较计划投入、实际投入、已完成任务数或里程碑进度,并筛查三类信号:实际投入持续高于估算但交付没有同步增加;关键任务剩余工时连续上调;未计划工作或返工占比明显上升。

举例来说,某项目一周计划投入 120 小时、实际投入 150 小时,但里程碑完成度没有变化,值得追查依赖阻塞或需求反复,而不是简单要求团队减少工时。工时数据适合用来提出调查问题,不适合脱离任务难度和工作结果直接给个人排名。

4. 工时表上线时,PMO 怎样让团队愿意持续填写?

我担心推行工时表后,员工会觉得是在监控个人,最后要么拖到月底补填,要么随便填个数字。有没有一种比较稳妥的上线步骤,既能提高完整率,又不把表格变成考核工具?

先限定用途,再从小范围试行。第一步,和项目负责人、团队代表明确记录目的,例如改善估算和识别项目阻塞,并说明不以单周工时总量直接评价个人;第二步,统一任务分类、填写周期和缺勤等特殊情况的处理口径;第三步,选一个项目运行两到四周,每周检查漏填率、补录比例和员工填写耗时;

第四步,根据反馈删掉无法支持决策的字段,再逐步推广。若团队经常月底补录,应优先检查任务入口是否清楚、填写是否过于繁琐,而不是先增加催填次数。可把按期提交率作为流程健康度指标,同时抽查记录是否能对应具体任务,避免只追求表面上的完整率。

核心关键词

读者评论

石
石佳宁

我们团队以前月底集中补工时,确实很难分清会议、返工和支持各占多少。改成次日补录后,数据更好解释了,但任务分类也得同步理顺,否则只是更及时地填错地方。

顾
顾宇轩

比较认同不要把工时直接当绩效。不过实际管理中,工时异常还是容易被拿来追问个人,最好在推行前明确查看权限和申诉方式,不然大家可能会倾向于填得保守、规避风险。

金
金予安

文章提到剩余估算不能简单用计划减实际,这点很实用。我们做需求变动较多的项目时,若不保留原计划基线,复盘很容易把变更造成的投入误判成估算不准。

文章包含AI辅助创作:工时表如何做好项目工时?PMO最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581311
