Timesheet流程与规范:PMO工时表风险控制关键指标
工时表里每个人都填了 8 小时,不代表项目真的投入了 8 小时;审批全部通过,也不代表成本、进度和资源判断可靠。PMO真正需要控制的,不是“有没有填”,而是工时能否在规定时间内形成、是否归属到正确的工作对象、能否被证据解释,以及异常能否在影响预算和交付之前被发现。下面这套流程与指标框架,重点解决的正是从填报到决策之间最容易被忽略的风险。
一、先讲结论:工时表应是风险控制链,而不是月底收数表
1. 把填报、核验、解释和处置连成闭环
我判断一套 Timesheet 机制是否有效,通常不先看表单有多少字段,而是先看一条异常能否走完闭环:谁发现、依据什么判断、由谁解释、如何修正、是否影响成本或计划、后续怎么避免重发。只有收集、没有核验,工时表只是数据入口;只有核验、没有处置,则只是另一份待办清单。
一个可运行的闭环至少包含六个环节:工作对象定义、员工按周期填报、负责人进行业务核验、PMO执行规则检查、异常归因与审批、数据进入成本和资源分析。各环节都要有明确责任人和时间边界。缺少其中任一环,数据就可能在“看上去完整”的状态下失去管理价值。
核心结论是:工时表的质量取决于可追溯性,而不取决于填写率单一数字。填写率高,只能说明更多人提交了记录;它不能证明记录归属正确、耗时合理、审批及时,也不能证明汇总结果足以支持项目决策。
2. 先划清工时数据的用途边界
工时记录常被同时用于项目成本核算、容量规划、客户结算、绩效讨论和合规审计。用途越多,字段、审批规则和访问权限就越不能含糊。比如,项目成本核算需要可归属到工作包的投入;资源规划更关注未来可用产能和负荷;客户结算则可能要求合同口径、可计费标识与审批证据。
我不建议用一套模糊的“投入小时数”直接承担所有用途。一个字段被多个部门解释成不同含义,表面上方便,后续却会制造口径争议。应当先明确哪些数据用于管理分析,哪些数据构成结算或审计依据,并在流程、权限和留痕要求中分别说明。
3. 设定少而关键的风险指标
风险指标不宜追求数量。对多数项目型组织,我会先观察及时率、完整率、归属准确率、审批时效、异常率、修正率和工时偏差解释率。它们分别回答“是否按时提交”“记录是否齐全”“是否记在正确对象上”“审批是否堵塞”“规则是否频繁触发”“数据是否反复改动”“重大偏差是否被解释”。
这些指标不能孤立排名。比如异常率升高,既可能是团队纪律变差,也可能是项目编码设计过于复杂,或者工时规则刚刚上线、校验更敏感。指标只有与样本、业务背景和处置结果一同查看,才有判断价值。
| 指标 | 建议定义 | 主要控制风险 | 需要配套查看 |
|---|---|---|---|
| 按时提交率 | 截止时间前提交的有效记录人数或记录数,占应提交总数的比例 | 月底补录、记忆偏差、项目成本延迟可见 | 逾期天数分布、逾期团队与原因 |
| 归属准确率 | 抽查中工作对象、项目阶段、成本类别均符合规则的记录比例 | 成本错配、项目投入失真 | 错配类型、修订后影响金额或工时 |
| 审批时效 | 从提交到最终审批的中位耗时或规定时限内完成比例 | 数据无法及时进入管理视图 | 审批积压量、不同审批层级耗时 |
| 异常闭环率 | 在规定期限内完成解释、修正或豁免审批的异常数,占异常总数的比例 | 异常被发现但无人处理 | 重开率、重复发生率、未关闭年龄 |
阈值应通过组织自身的基线逐步校准,而不是将某个行业常见数字直接当成硬性标准。若首次建立流程,可以先观察 4 至 6 个填报周期,按团队、项目类型和记录用途拆分,再设定预警线。凡是用于客户结算、财务确认或审计的关键口径,还应与财务、法务或内控责任人确认。

二、背景与真实场景:为什么“大家都填了”仍会误导管理
1. 工时记录天然依赖记忆与分类规则
工时不是设备自动采集的客观读数。多数团队是先完成工作,随后回忆并记录投入。填报间隔越长,记忆越容易把零散沟通、切换任务和临时支持压缩成整块时间;任务分类越不清晰,员工越可能选择熟悉或默认的项目编码。
这不是单纯的“员工不认真”。如果一个工程师同时支持两个产品、处理线上故障、参加跨项目评审,而系统只提供模糊的“研发支持”选项,填报错误往往是流程设计的结果。PMO若只加大催报力度,可能提高提交率,却不会提升归属准确率。
2. 月末集中填报会放大成本和进度误差
我在设计工时流程时,会特别关注记录发生时间与提交时间的间隔。周五当天记录本周投入,与月底回忆整月工作,信息质量并不相同。间隔变长以后,员工可能把零碎活动平均摊到项目,或者优先填写印象最深的工作,导致支持性工作和返工被低估。
这会带来连锁影响:项目实际消耗看起来偏低,预测完工成本因此偏乐观;共享资源的负荷被低估,下一阶段仍被排入过多任务;项目经理发现偏差时,已经错过调整范围、人员或交付节奏的窗口。工时流程的价值,因而不仅是历史核算,也是尽早暴露风险。
3. 中大型组织还要处理跨项目与多口径问题
在超过 100 人、跨部门协作较多的组织中,工时表通常会碰到三个实际难点:同一员工服务多个项目;项目阶段和成本类别由不同团队维护;经理、项目负责人和财务各自需要不同汇总口径。此时,单靠邮件模板和共享表格,容易出现编码版本不一致、审批责任不清、修改记录无法追溯等问题。
以 PingCode 这类面向中大型企业的项目管理平台为例,讨论工时管理时,重点不应是“平台里有没有工时字段”,而应验证项目、需求、任务、人员、权限和报表之间的关系能否支撑本组织流程。平台能力只能承载规则,不能代替组织先把规则说清楚。
4. 不同业务用途决定不同证据要求
研发组织可能关心需求、缺陷、技术债和线上支持的投入结构;咨询服务团队可能更关心客户、合同阶段和可计费时间;内部职能部门可能只需要有限颗粒度的容量分析。如果所有团队都被要求记录到同样细的任务粒度,填报成本会升高;如果统一使用极粗分类,管理者又无法解释成本差异。
所以在上线前应先回答:这份记录最终支持什么决定?决定由谁作出?如果记录不准确,会造成什么后果?问题越接近财务确认、合同结算或合规检查,证据链要求越高;若仅用于趋势观察,则可以采用更轻量的记录粒度和抽样核验。
5. 工时不是绩效排名的替代品
总工时既不等于产出,也不等于个人价值。把填报小时数直接作为绩效排名依据,会诱导员工延长记录、拆分任务或回避协助他人的工作。团队为了让工时看起来“饱满”,还可能减少培训、代码评审、技术改进等短期难以归属到交付件的活动。
更稳妥的做法是把工时用于解释成本、工作结构和容量,再与交付质量、周期、返工、客户结果等证据结合。工时可以指出“投入发生在哪里”,却不能单独证明“投入是否有价值”。

三、常见误区:看起来管得严,实际上可能放大风险
1. 把填写率当作唯一的流程成绩
填写率最容易统计,因此也最容易被误用。若团队 98% 的员工都提交了,但其中大量记录归属到错误项目,或者审批人在没有查看内容的情况下批量通过,数据依然不可靠。PMO应把填写率作为流程入口指标,而不是工时质量的最终结论。
建议将入口指标与质量指标并列展示。例如同时查看按时提交率、归属抽查准确率、审批时效、异常重开率。这样可以识别“准时但粗糙”“准确但积压”或“低异常但依赖漏检”等不同状态。
2. 规定每天必须填满八小时
固定时长约束有时用于发现明显遗漏,但若把“每天必须正好达到某个小时数”设置成硬性合规目标,就可能迫使员工补齐并不存在的投入。会议、培训、休假、节假日、待命和跨团队支持都需要明确处理方式,否则校验规则会把真实差异变成填报压力。
更合理的做法是设定合理范围和例外类型:低于预期时提示核对缺失或休假口径,高于上限时要求说明,正常范围内允许真实记录存在差异。规则要拦截的是不可解释风险,而不是把所有人压成同一张时间表。
3. 记录越细,数据越准确
把一天拆成每 15 分钟一个条目,不必然带来更可信的数据。若工作节奏本身以任务块为单位,极细颗粒度会增加填报负担,也会制造大量估算值。员工最终可能使用复制粘贴或平均分配的方式完成表单,精度看似提高,事实质量却没有提高。
颗粒度应由用途决定。成本核算需要区分不同项目或可计费类别,但未必需要追踪每次会议的分钟数;资源规划通常关注周级或阶段级投入,过细记录反而增加噪声。应先确定决策所需的最小粒度,再评估记录成本。
4. 把审批通过当成真实核验
审批通过只证明流程节点被操作,不自动证明记录内容真实。如果负责人每周面对数百条记录,而界面没有异常汇总、项目上下文和变更历史,要求逐条认真核对是不现实的。结果可能是“审批全绿”,但控制实际并不存在。
审批机制应让审核者能快速区分普通记录与高风险记录。日常条目可以按规则批量核验;跨项目冲突、超出工作日合理范围、突然出现的高额投入或反复修改,则应单独要求解释和证据。审批责任要与审核能力相匹配。
5. 发现异常就认定员工违规
异常是需要解释的信号,不是违规的定论。某周投入突然增加,可能来自上线保障、故障处理、紧急客户支持,也可能来自任务归属错选或审批遗漏。把所有异常都转化为问责,会让员工回避如实暴露超负荷和返工。
我更倾向于把异常原因分为规则配置问题、项目编码问题、业务突发、流程遗漏和个人记录错误。首次出现且可解释的事件,应优先修复流程;重复发生、影响重大且缺少合理说明的事件,再进入升级处理。这种分层既保留控制力度,也减少错误归责。
6. 用工时数据制造个人效率排行榜
个人工时长短受岗位、任务难度、协作方式、故障值守和经验影响。直接按投入小时排序,会把高复杂度工作与低复杂度工作放在同一尺度上,也可能鼓励过度记录。排行榜会改变行为,但改变的未必是组织真正想优化的行为。
若管理目的在于识别资源过载,应看持续负荷、并行任务数、加班趋势和工作类型;若目的是改善项目成本,应看计划与实际投入差异、返工、变更和交付结果。指标必须对应管理问题,不能因为数据容易取得就把它用于不适合的判断。
7. 让 PMO 逐条审核所有记录
PMO的价值在于建立口径、识别系统性风险和推动改进,而非长期替代所有业务负责人检查每一条数据。若组织规模扩大后仍依赖人工逐条核对,处理能力会成为瓶颈,审核也容易流于形式。
更有效的控制方式是分层:系统规则处理格式和边界问题;直属负责人确认工作事实;项目负责人判断项目归属和预算影响;PMO查看跨项目趋势与例外;财务或内控对高风险用途实施专项核验。各层的检查对象不同,避免重复劳动。

四、专业判断逻辑:先定义口径,再把控制放在高风险节点
1. 先建立一份可执行的工时字典
“工时”不是天然统一的概念。流程启动前,至少要说明记录单位、填报周期、项目和非项目时间范围、休假与节假日规则、可计费口径、加班处理、修订权限以及数据保留要求。定义若只写在制度里,员工仍可能不知道如何选择分类,因此还要把它映射到表单选项和示例。
工时字典不必写得像法规。它需要回答员工最常遇到的实际问题:跨项目会议记在哪里?线上故障支持算在哪个项目?培训和内部分享如何归类?当天临时换任务,是改原记录还是新增条目?合同外支持如何标记?这些问题若无法用简短规则回答,流程还没有准备好上线。
2. 以风险分层决定记录颗粒度和审核强度
我通常用“影响范围、金额或成本敏感度、数据用途、纠错难度、发生频率”五个维度来判断控制强度。面向客户结算、补贴核算或正式成本确认的数据,宜保留更清晰的责任链和修订原因;仅用于团队内部容量观察的数据,可以适当降低逐条审批成本,但仍需保留抽样检查。
| 风险层级 | 典型用途 | 建议控制 | 不宜采用的做法 |
|---|---|---|---|
| 高 | 客户结算、合同交付证据、正式成本确认 | 限定填报对象、负责人核验、修改留痕、定期抽查 | 仅以员工自报结果直接作为最终结算依据 |
| 中 | 项目预算跟踪、阶段成本预测、资源计划 | 周度提交、异常规则、项目负责人审核、PMO趋势检查 | 月底集中补录后直接用于预测 |
| 低 | 部门容量观察、粗粒度工作结构分析 | 简化分类、抽样核验、关注趋势和缺失模式 | 为追求形式完整而增加过细填报字段 |
3. 把规则分成硬校验、提示和人工判断
规则不是越多越好。硬校验适用于明确无争议的条件,例如日期缺失、记录超过允许的单日上限、已关闭项目禁止新增记录。提示适用于需要员工确认但可能合理的情况,例如某日投入偏高、跨项目时间异常、超过规定周期才补录。人工判断则适用于业务背景复杂、单靠字段无法定性的情形。
如果把所有异常都设成硬拦截,员工会绕过流程或把记录填到错误分类中;如果所有问题都只弹提示,提醒过多又会被习惯性忽略。设计时应问:规则触发后,使用者能否理解原因?能否立即采取正确行动?如果不能,提示就只是增加噪声。
4. 通过职责分离减少自我审核盲区
员工最了解自己做了什么,直属负责人最了解其工作安排,项目负责人最了解项目范围与交付阶段,PMO最能识别跨项目模式,财务则能判断成本口径。职责分离并非为了多设审批层,而是让不同角色各自处理最有能力判断的问题。
在小型团队里,角色可能由同一人兼任,但应对高风险记录设置替代核验或定期抽样。若同一人既创建项目编码、录入工时、审批记录,又调整报表口径,发生错误时就缺少独立发现机制。
5. 用趋势和组合信号替代单点警报
单条异常往往需要上下文。比起规定“每天超过八小时就报警”,我更关注连续数周的负荷变化、同一项目预算消耗速度、投入结构和修订频次。持续超负荷、项目投入快速增加、缺陷处理占比攀升、可计费工时骤降等组合信号,通常比某一天的孤立数字更值得管理层关注。
但趋势也不能只看比例。团队人数、节假日、项目阶段和需求变更都会改变分母或投入结构。对比时应尽量统一统计周期和口径,并标注新团队、新项目或规则变更的时间点,否则图表会把制度变化误读为业务变化。
6. 将指标定义写到报表中,而不是只写在制度里
报表上的指标应能被复算。比如按时提交率的分母是所有应提交人员、所有工作日记录,还是所有项目任务?审批时效计算到首次审批还是最终审批?经撤回重提的记录是否算逾期?如果这些定义不在报表旁边说明,同名指标在不同部门之间可能并不可比。
我建议每个核心指标配一张简短口径卡:名称、公式、适用范围、排除项、数据刷新频率、负责人和常见误读。指标口径有版本变化时,应保留版本和生效日期,避免历史趋势被悄悄重算。

五、流程设计与关键指标:从填报周期到异常关闭
1. 先确定填报周期和截止时间
周期选择要在准确性与操作成本之间取舍。每日填报能缩短记忆间隔,但对跨项目、深度工作较多的岗位可能造成频繁打断;每周填报较容易形成习惯;月度填报行政动作少,却更依赖回忆和补录。多数以项目为核心的团队,可以先从周度填报开始,再按业务风险区分特殊岗位。
截止时间不要只写“每周五”。还应明确时区、节假日顺延、缺席人员代办、项目负责人审核期限和逾期升级路径。若工作周结束后才允许填报,也需要说明何时锁定,避免人员在报表生成后持续修改而导致历史数字漂移。
2. 让填报字段服务于分类,不让员工猜口径
常见字段包括日期、项目、阶段或工作包、任务类型、投入时长、是否可计费、备注以及关联工作对象。字段并非越全越好。每增加一个必填项,都要确认它是否支持分析、审批或审计决策;如果没有后续用途,应避免将其作为负担转嫁给员工。
选择项应提供搜索、最近使用、任务关联和合理默认值,并避免名称相近、层级重叠的编码。对于临时支持、待命、内部协作等容易错放的工作,要提供明确选项和填写示例,而不是寄希望于员工自行推断。
3. 提交前先做可解释的自动检查
自动校验适合覆盖确定性高、易于机器判断的风险,例如空日期、重复记录、关闭任务仍有新增投入、工作日总量显著超出设定范围、休假日仍有大量记录、同一条目同时标记为多个互斥类别。校验反馈应指出问题字段与建议动作,不宜只显示“提交失败”。
对复杂业务情况,系统应允许添加原因或申请豁免,并记录谁在何时批准。例外入口不是放松控制,而是让真实业务能在可追踪的路径内处理。没有正式例外路径时,员工往往会通过错误编码规避系统拦截。
4. 将审批重点放在高风险记录
负责人核验时,不应把整张表当作唯一上下文。审核界面或报表至少要能查看员工、日期、项目、关联任务、近期投入变化和异常提示。对常规且低风险的记录,可以采用周期性抽样;对跨项目错配、重大超时、成本异常和频繁修改,应要求单独解释。
审批时效应监测中位数和长尾,而不只看平均值。平均耗时可能被少数长期搁置的记录拉高,也可能掩盖多数迅速通过、少数关键记录严重积压的情况。查看 90 分位耗时、超期未批数量和各审批层级的等待时间,通常更有助于找到瓶颈。
5. 让异常处理形成标准动作
每类异常都应有预设动作:确认无误并说明、修正项目或类别、撤回重填、申请例外、升级项目负责人、转财务核查。处置后需要留下原因和处理结果,否则下次分析只能看到“曾经异常”,无法区分规则误报与真实风险。
异常管理可以采用“发现,分级,指派,限时处理,复核,关闭,复发检查”的流程。PMO每月不只看关闭数量,也要查看异常重开率、重复原因和关闭时长。异常关得快但反复出现,说明问题没有真正解决;积压很少但豁免过多,也可能是规则失效。
6. 用一组互补指标覆盖流程和结果
| 指标组 | 关键指标 | 解释重点 | 常见误读 |
|---|---|---|---|
| 及时性 | 按时提交率、逾期天数中位数 | 数据何时进入管理视图,延迟是否集中于特定团队 | 提交及时不等于内容准确 |
| 完整性 | 必填字段完整率、待补录记录占比 | 关键维度能否支撑汇总与核验 | 字段齐全不代表分类合理 |
| 准确性 | 抽样归属准确率、修订率 | 项目、阶段、类别是否与工作事实一致 | 低修订率也可能来自没人检查 |
| 审批质量 | 按期审批率、审批长尾耗时、退回率 | 审批是否及时,退回是否集中于规则或填报指导问题 | 退回率高不一定代表审核更严格 |
| 风险处置 | 异常闭环率、重复异常率、逾期未关闭数 | 异常是否有责任人,处理措施是否降低复发 | 关闭率高不代表异常已根治 |
| 业务影响 | 预算消耗偏差、工时预测偏差、成本归属修正额 | 数据质量是否改善项目预测与资源决策 | 不能把全部项目偏差归因于工时流程 |
7. 建立基线,再分阶段设目标
刚上线时直接设置过高目标,可能鼓励隐藏问题。第一阶段应先建立基线,了解哪些异常来自规则设计、哪些来自培训不足、哪些来自项目管理习惯。接下来再为可控指标设目标,同时保留业务例外与团队差异。
例如,先要求按时提交率逐周期改善,同时用抽样核验观察归属准确率是否同步提升。若提交率提高但修订率、错配率也显著上升,说明组织可能只是更快地提交了未经整理的数据。目标应同时约束速度和质量,避免局部优化损害整体控制。

六、案例与数据观察:一组模拟数据如何帮助发现真正的流程问题
1. 案例设定:四个项目团队,问题并不在提交意愿
下面用一个明确标注为“情景模拟”的例子说明诊断方法,不将其描述为真实企业的普遍结果。某中大型产品组织有 160 名项目成员,分属四个交付团队,工时按周记录。组织启动 PMO治理后,管理层最初只看到填报率偏低,准备增加提醒和逾期问责。
在正式加强催报前,PMO抽取连续四周记录,按人员、项目、阶段和变更历史进行复核。抽样发现,提交较晚的团队并非唯一问题:部分按时提交的团队更常把支持工作记到主要交付项目,部分审批快速的记录则集中使用宽泛的“其他”类别。真正的风险是分类与核验,而不是单纯缺少提醒。
2. 基线观察:提交率和归属准确率方向不一致
情景模拟的基线数据如下:按时提交率从 84% 到 95% 不等,抽样归属准确率从 76% 到 91% 不等;审批耗时中位数为 1.8 至 4.6 个工作日;异常中以项目编码错选和月末补录最常见。各项数字用于展示分析方式,不代表行业基准,也不应直接作为其他组织的目标值。
关键观察是,提交率最高的团队并非准确率最高的团队。复核人员发现,该团队有清晰的项目编码说明和较短的任务分类清单;另一个团队虽然及时率略高,但任务命名存在重复,成员常选择熟悉的旧项目编码。若只看填报率,PMO会错误地把后者评为流程表现更好。
| 团队 | 按时提交率 | 抽样归属准确率 | 审批耗时中位数 | 主要观察 |
|---|---|---|---|---|
| 产品交付组 | 92% | 88% | 2.1 个工作日 | 审批较快,需求与缺陷分类仍有交叉 |
| 平台研发组 | 95% | 76% | 1.8 个工作日 | 编码相似,旧项目错选较多 |
| 客户实施组 | 84% | 91% | 4.6 个工作日 | 记录质量较好,但审批积压影响成本视图时效 |
| 质量保障组 | 89% | 85% | 2.9 个工作日 | 临时支持未形成稳定分类,备注依赖个人习惯 |
3. 诊断动作:先拆错误,再调整规则
PMO没有先统一增加罚则,而是把抽样错误拆成四类:对象选错、周期补录、审批未看上下文、临时工作缺少合适类别。随后分别采取措施:清理重复项目选项;为跨项目支持增加明确分类;把填报提醒提前到周末前;审批视图增加近期投入和异常变化。
这套顺序很重要。若“错选项目”是主要问题,强调按时提交并不能解决编码混乱;若审批积压是瓶颈,增加员工提醒也不会缩短审批等待。控制动作必须和异常原因一一对应,否则流程看似更严格,问题却会转移到更难发现的地方。

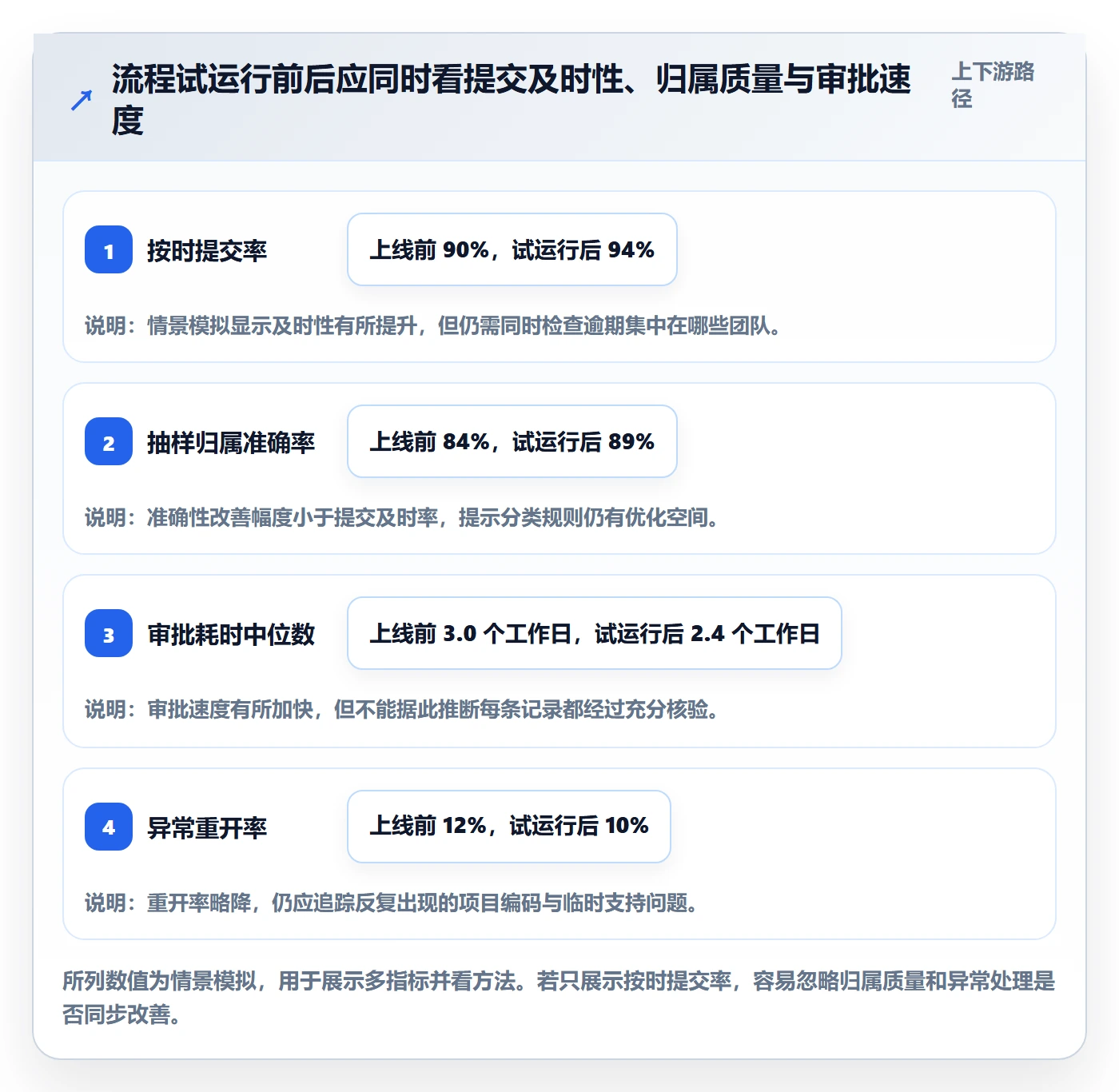

4. 复核结果:不能只讲改善,也要检查副作用
在同一情景模拟中,经过八周试运行,按时提交率提高到 94%,审批耗时中位数降到 2.4 个工作日,抽样归属准确率提高到 89%。与此同时,提醒频率增加后,员工反馈短期内出现重复通知;“其他”类别使用量下降,但部分临时工作转入范围过宽的“内部支持”。
因此,PMO没有把这组变化包装成单一成功故事,而是继续检查规则副作用:提醒是否过密、临时支持分类是否足够具体、审批速度提高是否伴随退回率异常。数据治理不只是“上线前后对比”,还要验证改进有没有把问题推到别的字段或角色上。

5. 从案例提炼的三个判断
第一,填写及时性和记录准确性可能背离,必须分开测量。第二,异常分类比异常总量更能指向治理动作。第三,规则变更后要继续观察反馈和副作用,不能把一次指标上升当作机制成熟。
实际组织应优先建立自己的抽样方案。样本可按项目类型、团队、记录用途和异常风险分层抽取,既检查普通记录,也刻意覆盖高风险记录。抽样结论应说明样本量、周期、筛选方式和判断标准,否则不同周期的“准确率”未必可以直接比较。
七、不同情况下的行动建议:按组织阶段和使用目的调整
1. 尚未建立制度:从最小可用规则开始
如果组织目前依赖电子表格、邮件或口头汇总,不建议一开始就引入大量字段和复杂审批。先确定记录用途、项目编码责任人、填报周期、核心异常规则和修订留痕要求,再选择一两个项目试跑。试点的目标是发现规则中的歧义,而非证明工具已经上线成功。
第一轮至少选出员工、项目负责人、PMO和财务代表参与。请他们各自实际填写和审核一周记录,观察一个异常从出现到关闭需要几次沟通。如果大家对“某类工作应记在哪里”存在不同理解,先改口径,不要先增加培训次数。
2. 组织规模较小:减少审批层级,保留抽样控制
团队较小时,过多审批会消耗管理带宽。可以由团队负责人完成日常审核,PMO或管理者按月抽查高风险记录,并对重大偏差进行专项复核。关键不是设置更多签字节点,而是明确谁负责发现、谁负责解释、谁批准例外。
小团队常见的陷阱是关键规则都靠熟人默契。人员变化或项目变多后,原本默认的编码习惯就会失效。把少数高频例外写成简明规则,往往比制作一份很长、无人维护的制度文件更有效。
3. 超过 100 人、跨部门协作多:先统一对象和权限
中大型组织应把项目、任务、工作类别、组织单元和成本归属的主数据治理放在前面。若项目编码由多个团队各自创建,工时表会持续受到重复项、过期项和命名差异影响。应指定数据所有者,建立创建、变更、关闭和归档流程。
当使用 PingCode 等项目管理平台承载流程时,我会优先核验以下事项:工时能否关联真实项目和任务;权限是否能区分填报、审批、汇总与修改;历史记录修改是否留痕;报表是否能解释指标口径;跨项目人员是否能使用一致分类。演示环境中看见字段并不够,必须用真实业务样例走通权限、报表和例外流程。
平台选型应采用测试任务,而非只听功能介绍。至少准备三种记录:普通任务、跨项目临时支持、审批后需要修订的记录。让不同角色完成填写、审核、查询与导出,再核对数据是否仍符合组织规则。
4. 项目成本敏感:提高证据强度与变更留痕
若工时会影响客户账单、合同成本或正式预算,应明确哪些记录可计费、哪些需客户或项目负责人确认、修订由谁批准、如何处理争议。关键记录应能够追溯到工作对象和发生日期,并保留修改前后内容、操作人、时间和原因。
对这类场景,不能将“系统通过校验”当成“财务可直接接受”。还需要验证合同口径与项目分类是否一致、人员费率和成本归属是否由授权来源维护、报表导出是否包含必要的审批状态。最终控制要求应由财务、法务或内控共同确认。
5. 员工抵触较强:先解释用途,降低无价值填报
员工抵触可能来自不信任,也可能来自填写动作过多、分类难懂、频繁被退回或数据用途不透明。管理者应公开说明工时数据用于哪些决策、哪些用途明确不适用、谁能查看、如何纠错。若数据会用于容量判断,应避免在沟通中把它包装成隐性的个人绩效排名。
同时要观察填报时间成本。可以记录员工完成一周填报所需的中位时间、常见困惑和退回原因,逐步删除没人使用的字段、改进搜索和默认值。填报体验改善不是软性福利,而是降低错误记录和非正式绕行的控制措施。
6. 已有报表但决策仍不可靠:回到数据链路查原因
如果工时表看起来完整,项目预测仍经常失准,应回头检查数据如何进入报表:编码是否一致,跨项目投入是否遗漏,实际与计划是否使用相同周期,变更范围是否有记录,未审批记录是否混入正式数据,员工修订后历史汇总是否同步更新。
也要检查预测方法本身。工时记录只能提供投入事实的一部分,预测还受到需求变化、生产率假设、外部依赖和人员技能结构影响。不要把全部预测误差归咎于工时表,也不要因为工时表齐全就默认项目预测可靠。
7. 正在更换工具:先做数据和流程迁移验证
迁移时应确认历史项目、任务、人员、类别和审批状态如何映射。重点检查旧编码是否合并、已关闭项目是否仍可查询、旧记录的修改历史能否保留,以及新旧系统的统计口径是否一致。只迁移“小时数”而丢失归属和审批信息,可能让历史数据无法解释。
试迁移后,抽取一批代表性记录进行逐条对账。既要覆盖普通记录,也要覆盖退回、修订、例外和跨项目记录。发现不一致时,先判断是数据转换问题还是新系统口径不同,并在正式切换前告知报表使用者。

八、不同情况下的取舍:规范越严不等于管理越好
1. 每日填报与每周填报的取舍
每日填报的优点是记录间隔短,适合高频客户结算、精细成本归集或容易被遗忘的零散支持;缺点是操作频次高,容易打断工作。每周填报更容易形成稳定习惯,适用于多数项目团队;缺点是周内细节仍可能遗忘,尤其是临时沟通和任务切换。
我的建议不是让所有人采用同一周期,而是按风险分层。对外部结算、复杂值守或监管要求较高的工作,可以更短周期;一般项目管理采用周度;仅用于粗粒度容量分析的职能团队,可以考虑更长周期,但需接受分析精度下降。
2. 细颗粒度与低填报负担的取舍
颗粒度更细,能帮助识别工作结构和成本差异,但也增加员工输入时间、编码治理工作和审批成本。颗粒度更粗,使用门槛低,却可能无法区分返工、支持、交付与维护投入。取舍标准应是数据能否改变一个真实决策,而不是“理论上还能多拆一层”。
可以通过试点估算边际价值:多增加一个字段后,是否能解释预算偏差、改进资源配置或满足结算要求?如果报表使用者从未按该字段采取行动,就应考虑删除或改为抽样补充,而不是把数据采集量当作治理成熟度。
3. 自动化拦截与人工判断的取舍
自动化适合执行稳定规则,能够降低重复检查成本,但系统无法理解所有业务背景。人工判断更灵活,却可能因为工作量、经验差异和责任不清而不一致。合理分工是自动化拦截明确错误、提示潜在异常,人工处理有上下文且影响重大的记录。
如果异常误报太多,员工很快会忽略提示;如果规则太宽松,真正风险可能被掩盖。定期统计每条规则的触发量、确认异常比例、误报比例、平均处置时间和复发情况,才能决定保留、调整或删除。
4. 统一模板与团队自治的取舍
统一模板有利于跨团队汇总和治理,但不同业务的工作结构并不完全相同。完全自治会让指标口径碎片化,统一到最细则会增加维护负担。可采用“核心字段统一、业务分类可扩展”的方式:人员、日期、项目归属和审批状态保持一致,团队特有分类须经数据所有者审核并提供映射。
新分类不应无限累积。每次新增字段或编码,都要规定负责人、用途、适用范围和评估日期。长期无人使用的分类要定期归档,避免员工面对过长菜单后随意选择。
5. 结果问责与流程改进的取舍
对重复漏报、无依据修改和故意错归等行为,组织需要有明确问责机制;但将所有偏差都视为个人问题,会让员工不愿暴露真实投入和工作风险。判断时应区分“规则是否清晰、系统是否可用、是否提供培训、是否存在业务突发、是否反复违反已知规则”。
首次异常且能说明原因,优先修流程和口径;持续重复且提醒后仍无改善,应由负责人进行辅导;影响重大、存在明显不当行为或涉及结算风险时,再按组织正式制度升级。这个顺序既避免过度惩罚,也不纵容需要处理的风险。
6. 工具集成与独立系统的取舍
将工时与项目任务、人员和报表打通,可以减少重复输入,并让记录关联实际工作对象;但集成越深,对主数据质量、权限配置、字段映射和版本维护的要求越高。独立表单启动快,适合规则尚未稳定的试点,却可能形成二次录入、数据延迟和版本分散。
选型时应把长期维护成本算进去,包括项目编码治理、权限维护、规则变更、数据导出、历史查询和用户支持。工具能否自动化并不是唯一标准,更重要的是组织是否有人负责维护流程,以及异常处理是否能在系统内留下完整记录。
| 决策问题 | 偏向严格控制 | 偏向轻量管理 | 需要先核实 |
|---|---|---|---|
| 数据是否用于结算或审计 | 增加审批、留痕与抽查 | 只适用于内部趋势参考 | 合同、财务和内控要求 |
| 员工工作是否频繁跨项目 | 加强归属校验和任务关联 | 减少细分项,采用阶段级记录 | 当前项目编码是否清晰可选 |
| 组织是否有稳定的数据负责人 | 可承担较完整的规则维护 | 优先采用少字段、少审批流程 | 谁负责编码、权限和指标口径 |
| 管理目标是否需要个人级分析 | 仅在合法、透明且有充分依据时使用 | 优先做项目和团队层级分析 | 用途边界、访问权限和员工沟通 |
九、下一步怎么做:用 30 天验证流程是否真正可控
1. 第一周:整理用途、口径和责任人
先列出工时数据当前支持的所有决定,并标明每种用途的数据责任人和风险等级。统一日期、周期、项目归属、工作类别、休假、加班、可计费和修订规则。不要急于增加表单字段,先确认不同角色对规则的理解一致。
这一步的交付物可以很简单:一份工时字典、一张责任分工表和一份常见情形问答。若核心情形仍有争议,就把争议列为试点验证项,不要假装已经有统一口径。
2. 第二周:选一个有代表性的团队试填
试点不要只选最配合、流程最成熟的团队。至少包含跨项目协作、临时支持和正常交付三类工作,让流程暴露真实问题。请员工实际填写,请负责人审核,请 PMO抽查,并记录每一步的时间成本、字段困惑、退回原因和系统拦截情况。
在试点期间,不宜同时修改太多规则。一次聚焦一类问题,记录改动原因和生效时间,才能判断究竟是哪项改变产生了影响。对于临时例外,应先通过明确的例外路径处理,并留存后续是否需要正式纳入规则的结论。
3. 第三周:检查指标定义和数据质量
计算按时提交率、归属抽样准确率、审批时效、异常闭环率和修订率,并把公式写在报表旁边。抽样时保留判断依据和复核人,至少检查普通记录与异常记录两类样本。若发现数据无法复算、分母说不清或项目映射不完整,先修数据链路,不要急着发布团队排名。
同时对照业务事实:项目负责人是否认为投入趋势符合实际?财务或成本负责人是否能解释关键分类?员工是否能够找到合适选项?这类访谈不是代替数据,而是帮助解释数据所处的业务环境。
4. 第四周:决定扩展、调整还是暂停
如果提交及时性、归属准确性和异常关闭情况整体改善,且填报负担可接受,可以扩大到更多团队;若某项指标变好但错误集中转移到另一分类,应先调整口径;若员工大量绕开流程、审批持续积压或历史数据无法追溯,则应暂停扩展,优先修复基础设计。
扩展之前,明确版本号、生效日、指标口径、数据管理员、异常处理人和复盘日期。工具功能上线只是流程开始,不是流程完成。真正的验收标准,是项目负责人能否及时解释投入偏差,PMO能否找到重复风险,管理层能否据此采取行动。
5. 持续复盘:问三个比“填了吗”更重要的问题
- 数据有没有及时进入决策窗口?如果工时在项目已经超支后才被补齐,流程虽完成,风险控制仍然滞后。
- 归属和分类能否被抽样验证?若管理者无法解释某类投入为何增加,汇总数字就不应被当作可靠结论。
- 异常处理有没有减少复发?如果同一类问题每月重复出现,说明组织关闭了记录,却没有关闭风险来源。
十、结语:用工时解释工作,而不是用工时替代判断
Timesheet流程的成熟度,不是由提醒频率、审批层数或字段数量决定的,而是看组织能否用一致口径把一条工作记录追溯到责任人、项目对象、审核依据和最终处理结果。数据完整只是起点;数据可解释、异常可处置、趋势能改变决策,才是 PMO控制风险的真正价值。
我建议下一步先做一件具体的小事:抽取最近一个周期的工时记录,按项目归属、提交延迟、审批等待、修订原因和异常闭环情况分层复核。不要先问“谁没填”,先问“哪种错误最常见、它为什么发生、如果不处理会影响哪个决定”。这组答案通常比一份更长的制度,更能告诉你流程应该从哪里改起。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:Timesheet流程与规范:PMO工时表风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581100
读者评论
我们之前也遇到过按时提交率很高、项目归属却经常选错的情况。后来把常用工作对象和编码说明放到填报入口,错误少了一些;不过跨项目支持怎么分摊,还是需要团队先定统一口径。
按周记录对我们来说比月末补录可行,负担也还在接受范围内。想请教一下,文章提到先观察几个周期建立基线,如果项目类型差异很大,指标是分项目设阈值,还是先用同一套规则?
赞同工时不宜直接用于个人排名。我们试过要求每天填满固定时长,结果不少人把零碎时间硬凑到项目里,反而更难核验。相比继续加字段,明确休假、培训和临时支持的记录方式更有帮助。
