项目工时表最常见的失败,不是没人填,而是填完以后仍回答不了三个问题:项目为什么超期、团队下周还能承诺多少工作、哪些投入正在偏离预算。我的判断是,工时管理的效率不该用“填表用了几分钟”单独衡量,而要看记录能否在不增加过多负担的前提下,支持排期、成本核算和复盘。本文给出一套从字段设计、填写节奏到核查分析的实操方法,并用明确标注的情景模拟数据演示如何落地。
一、先讲核心结论:工时表不是考勤表,而是项目决策的输入
1. 工时管理先解决决策问题,再讨论表格长什么样
我设计工时表时,会先问项目经理:你希望凭这份数据做出什么决定?如果答案是“看谁干得多”,表格很容易变成监视工具;如果答案是“判断剩余工作是否能在目标日期前完成”,就会自然关注任务、实际投入、剩余工作量和阻塞原因。
工时表的目标不是把每个人的每一分钟都记下来,而是让项目投入可以被解释、汇总和用于下一步安排。因此,表格字段应少而有用;填报节奏应贴合团队工作方式;分析应聚焦偏差和趋势,而不是机械追问某个数字。
我建议先把工时数据分成三层:执行层记录“做了什么、投入多少”;管理层判断“计划与实际差在哪里”;决策层决定“是否调整范围、人员、排期或预算”。如果这三层之间没有连接,再精细的表也只会产生报表,不会产生管理价值。
| 层级 | 要回答的问题 | 最少所需信息 | 常见误用 |
|---|---|---|---|
| 执行记录 | 时间花在哪项工作上 | 日期、人员、任务、工时、工作说明 | 只写“开发”“沟通”等无法核对的泛化内容 |
| 项目监控 | 实际投入是否偏离计划 | 计划工时、实际工时、剩余估算、状态 | 只看累计工时,不看剩余工作和范围变化 |
| 项目决策 | 需要采取什么纠偏动作 | 偏差原因、影响、负责人、复核日期 | 看到超时就要求个人“提高效率” |
2. 效率要同时看填报成本与数据可用性
只追求填报快,容易把任务、工作类型和偏差原因压缩到无法使用;只追求信息完整,又会让成员花大量时间维护字段,最后集中补录。更实用的衡量方式,是同时观察填报负担、及时率、有效记录率和管理问题的闭环率。
例如,团队每人每天多花一分钟填报,30人团队一个月按20个工作日计算,也会累计消耗约10小时。反过来,如果省下这10小时,却因为数据无法映射到任务而让项目经理每月多花一天手工核对,所谓提效只是把成本转移了。

3. 先做最小可用版本,再按管理问题扩展
入门团队通常不需要一开始就建立复杂的工时分类体系。我会先用“日期、人员、项目、任务、工时、工作说明、剩余估算”七个字段跑通一个迭代,再观察管理者究竟缺什么信息。
只有当某类信息能触发明确行动时,才值得增加字段。例如,团队需要区分客户支持与产品研发,且预算分析确实要分别归集成本,那么工作类型就有价值;如果增加“工作情绪”“沟通质量”等字段却没人分析,就不该要求成员填写。
二、背景和真实场景:为什么项目工时表经常越做越重
1. 远程协作、跨部门项目让投入去向更难追踪
在小团队里,项目经理可能通过每日沟通知道谁在处理什么;项目扩大到多个职能、多个项目并行,口头同步就会出现盲区。一个人上午排查线上问题、下午支持客户验收、晚上再补项目任务,若工时全部记到“研发”,项目成本和交付能力都会被误读。
对中大型组织,尤其是100人以上的团队,问题不只是记录数量上升,还包括不同项目对“工时”的定义不一致:有人记录实际投入,有人记录计划投入;有人把会议计入任务,有人把会议记到行政事务。没有统一口径,汇总表看似精确,实际不可比。
以 PingCode 这类面向中大型企业及100人以上组织的项目管理平台为例,工时记录若能关联项目、需求、缺陷或任务,项目经理就能减少从多张表中拼接信息的工作。但工具能不能解决问题,取决于团队是否先统一任务拆分和记录口径;单纯启用功能不会自动带来准确数据。
2. 需求变化会让“原计划工时”失去解释力
计划工时并非固定不变的真值。项目需求新增、验收标准调整、技术方案变更,都会改变需要完成的工作。如果仍把最初估算当作唯一基准,团队投入越多,偏差看起来越大,却无法判断是估算失准,还是范围发生了变化。
我会把基准拆成两个概念:批准范围对应的基线工时,以及变更批准后调整的当前计划工时。这样复盘时可以分辨“原估算判断有误”和“项目后来增加了工作”,避免用一个总偏差掩盖不同原因。
3. 不同团队的工时记录目的并不相同
软件研发团队常用工时观察任务投入与排期;咨询或交付团队可能需要按客户、合同或服务类别归集成本;创意团队更关心并行项目占用和返工;内部职能团队则可能只需要估算容量与支持负荷。把所有团队塞进同一套细分类,通常会造成口径冲突。
| 场景 | 最优先的记录对象 | 最值得观察的结果 | 不宜过度追踪的内容 |
|---|---|---|---|
| 产品研发 | 需求、缺陷、技术任务 | 计划与实际偏差、剩余估算、返工趋势 | 没有对应决策用途的分钟级活动 |
| 客户交付 | 客户、合同阶段、交付任务 | 项目毛利、阶段投入、变更影响 | 无法区分客户价值的笼统“项目工作” |
| 内部支持 | 请求类型、服务对象、处理事项 | 支持负荷、响应时间、重复问题 | 把所有响应都硬塞入产品开发任务 |
4. 工时表的质量取决于团队能否形成共同语义
字段名字相同,不代表大家理解相同。比如“实际工时”有人理解为连续专注时间,有人理解为从开始处理到任务结束的全部时间,还有人按半天估算。上线前应写一页口径说明,明确会议、等待、返工、支持请求和并行工作的记录方式。
如果组织需要统一多个团队的工时管理,可以把工具配置与管理规则一起设计。采用 PingCode 等项目管理平台时,可先选一个代表性项目试运行:确认任务层级、工作类型、权限、汇总口径和导出字段,再推广到其他团队。平台提供的是记录和协作载体,管理规则仍需要项目负责人制定。

三、常见误区:表面上更精细,实际上更难管理
1. 把工时记录当成个人绩效排名
工时是投入信息,不是个人产出的直接度量。两个人记录相同的八小时,可能承担复杂度不同的任务;一个人记录工时较少,也可能因为提前发现风险、复用组件而产生更大价值。
如果团队知道工时数据会直接用于横向排名,成员就会开始优化“看起来好看”的数字:把小任务拆得更细、把困难工作记到其他类别,或把未完成时间留白。数据失真后,管理者得到的是行为响应,而不是事实。
合理用法是把工时用于项目预测、成本归集和流程改进,不把“谁填得多”直接等同于“谁贡献大”。绩效讨论需要结合交付质量、责任范围、协作影响和结果,不应从工时单一维度推断。
2. 要求每天精确到每十分钟
记录粒度越细,未必越准确。成员可能把连续工作切割成多个难以回忆的片段,最后出现大量看似精确、实则估算的数字。对大多数知识工作,按任务记录到半小时或一小时通常比按十分钟逐段追踪更可持续;若业务确实需要更细粒度,应说明目的和使用边界。
记录精度还应匹配决策精度。如果排期以人天为单位,要求精确到分钟不会让预测自动更可靠,反而增加维护成本。相反,按周汇总时保留任务级数据,往往足以解释主要偏差。
3. 只看总工时,不看剩余工作
累计投入只说明已经发生了什么,不代表项目还要投入多少。任务已经花了计划工时的两倍,但可能只差一次验收;也可能只花了一半计划工时,却尚未完成关键设计。单看耗时比例,容易把项目经理带向错误结论。
更有用的组合是实际工时、剩余估算、完成标准和阻塞状态。对于进行中的任务,我会要求负责人更新“还需要多少有效工作量”,而不是只问“已经做了多久”。剩余估算的变化往往比累计时数更早暴露风险。
4. 集中月底补录,再要求管理者核准
月底补录会放大记忆误差,也让项目经理在一个时间点面对大量待核信息。成员记得自己参与过会议,却未必能回忆某个问题排查究竟投入了多久;项目经理若只按总数核准,审核就会退化成形式流程。
对于高变化项目,我倾向于让成员每天或每两天更新一次;对节奏稳定、任务跨度较长的工作,可以每周回顾。关键不是频率越高越好,而是更新间隔不要长到失去回忆依据。
5. 把“工时超预算”直接解释为效率低
超预算可能来自估算不准、需求变更、外部依赖、测试环境问题、返工、人员交接或计划外支持。把这些原因归结为个人效率,会让团队隐瞒问题,项目经理也会错过真正可控的改进点。
复盘时至少区分:范围变化、技术不确定性、依赖等待、质量返工、资源切换和估算误差。分类不必一开始就很复杂,但必须能将“数字超了”变成“下一步能采取什么动作”。

四、专业判断逻辑:怎样设计一套轻量但能用的工时机制
1. 先确定决策,再反推字段
我会用“决策问题,所需证据,记录字段”倒推表格,而不是先抄一张看起来完整的模板。以判断项目是否能按期交付为例,需要知道已完成工作、剩余工作、可用容量、阻塞和范围变化;只记录每日总工时,无法回答这个问题。
| 要做的决策 | 必须知道的信息 | 建议字段或关联对象 | 不够用的替代指标 |
|---|---|---|---|
| 是否需要调整发布日期 | 剩余工作、可用容量、关键依赖 | 任务状态、剩余估算、负责人、依赖项 | 累计工时总和 |
| 项目是否可能超预算 | 实际投入、单位成本、范围变化 | 项目归属、实际工时、变更记录、成本率 | 成员总工时 |
| 是否要改善流程 | 等待、返工、交接、重复支持 | 偏差原因、阻塞起止、返工标记 | 个人工时排名 |
2. 明确计划工时、实际工时和剩余估算的区别
三者经常被混用。计划工时是事前对某项工作投入的估计;实际工时是已经发生的投入;剩余估算是当前判断完成工作还需要多少投入。任务完成后,三者可以用于复盘;任务进行中,剩余估算则是预测排期的重要输入。
我不建议把“计划工时”反复覆盖成最新数字,否则最初估算会消失。更好的做法是保留原始基线,另存当前预测或变更后的计划。这样既能评估估算质量,也能解释项目变化。
3. 用任务粒度控制记录成本
任务太大,记录难以对应具体工作;任务太碎,成员会把大量时间花在选择和维护任务上。经验上,我会以“能在一次工作周期内说明进展、能辨认完成标准、能由负责人估算剩余量”为拆分检验条件,而不把某个固定小时数当成所有团队的硬标准。
如果一个任务持续数周、期间经历设计、开发、联调、验收多个阶段,建议拆成可独立验收的子任务;如果一个任务只是几分钟的零散操作,则不一定需要独立建项,可按约定归入支持或维护类别。
4. 设定可操作的更新与核查节奏
核查的重点不是逐行审问,而是识别异常记录和趋势。对短周期项目,可在周会前查看未填报、任务超估、剩余估算持续上升、某类支持投入异常等信号;对稳定的服务项目,可按周或双周查看分类汇总。
一条记录是否需要追问,可以按“缺失字段、超出合理范围、与任务状态冲突、连续多期偏离”判断。比如任务已标记完成,却仍持续登记工时;或任务计划是8小时、实际已到20小时但剩余估算没有更新,这些比单纯的高工时更值得核查。
5. 用数字约束判断,而不把数字当裁判
工时数据一定存在估算误差。项目经理应看多周期趋势、同类任务分布和偏差原因,而不是拿一个数字给个人定性。对同类任务,如果历史样本显示实际投入经常高于估算,就应调整估算方法或检查任务拆分;若偏差主要出现在外部等待,就应优化依赖管理。
对于组织级应用,平台配置需要和治理机制同步。以 PingCode 为例,团队可以围绕项目和任务建立关联记录,并在试点中验证字段、角色权限和汇总报表是否适配。不能因为工具提供统计图,就默认其数据口径已经统一;口径、权限和异常处理规则仍须由组织明确。

五、具体案例与数据观察:用情景模拟演示如何发现项目风险
1. 案例设定:一个四周迭代项目的工时表
以下是情景模拟,不是某家公司真实业绩数据。假设一个产品团队有6名成员,计划用4周完成一组功能,基线投入为240小时。团队在试运行中按任务记录实际工时,并每周更新剩余估算。项目经理关注的不是“谁写了多少小时”,而是投入是否集中在交付范围内,剩余工作是否仍能落在容量之中。
第一周结束时,团队累计投入72小时,原计划到该节点为60小时;同时,有两项任务的剩余估算增加。若只看累计投入,可能会认为项目已超出计划;进一步核对后发现,一项需求新增了验收场景,另一项任务卡在测试环境准备。
这时正确动作不是要求团队少记工时,而是分别处理范围变更和环境依赖:新增验收场景要确认是否进入当前迭代;环境问题要明确责任人和解决时间。经过确认,项目经理才能重新判断余下工作是否需要调整排期。
2. 用“实际投入加剩余估算”看预测,而不是只看消耗
截至第二周,情景模拟中的累计实际投入为142小时,当前剩余估算为118小时,项目完工预测为260小时。相对240小时基线,预测偏差为20小时,约8.3%。但这20小时不能直接解释为低效,其中8小时来自已批准的新增验收范围,5小时来自测试环境等待,其余7小时才需要进一步检查估算或返工。
这一拆分改变了决策:新增范围应更新当前计划;环境等待应由项目负责人协调依赖;剩下的偏差才适合回看任务拆分和质量控制。若把全部20小时都归因于“团队效率不够”,就会同时错过三个不同的管理动作。
| 偏差来源 | 情景模拟工时 | 应采取的判断 | 可能的行动 |
|---|---|---|---|
| 已批准范围增加 | 8小时 | 属于基线变化,不应伪装成原计划内偏差 | 更新当前计划,并保留原始基线 |
| 测试环境等待 | 5小时 | 属于依赖风险,需核对等待是否可避免 | 指定环境负责人和解决期限 |
| 估算或返工偏差 | 7小时 | 需要进一步检查任务拆分、验收标准和技术不确定性 | 记录原因,纳入迭代复盘 |

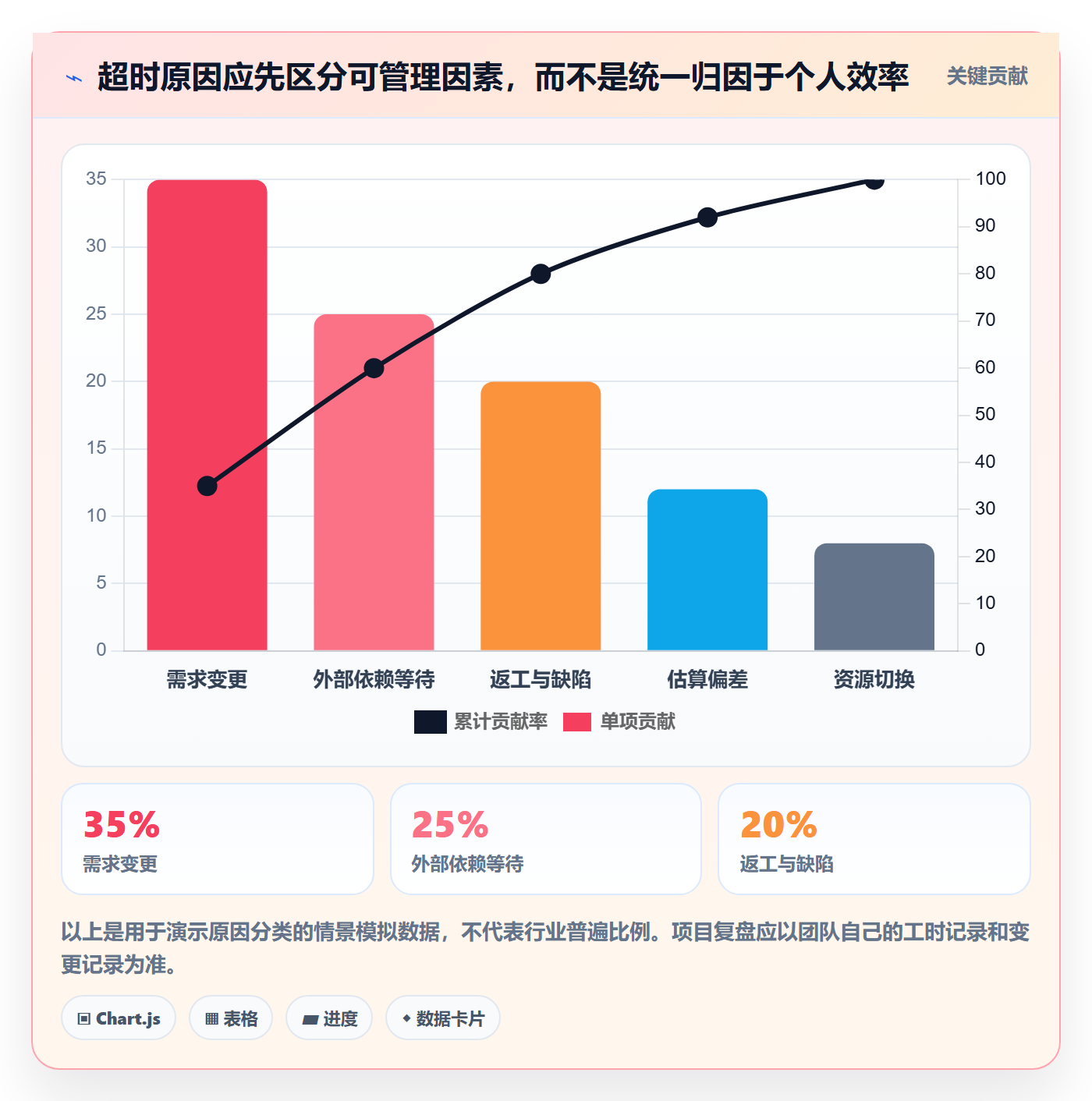

3. 看工时分布,找出偏差集中在哪里

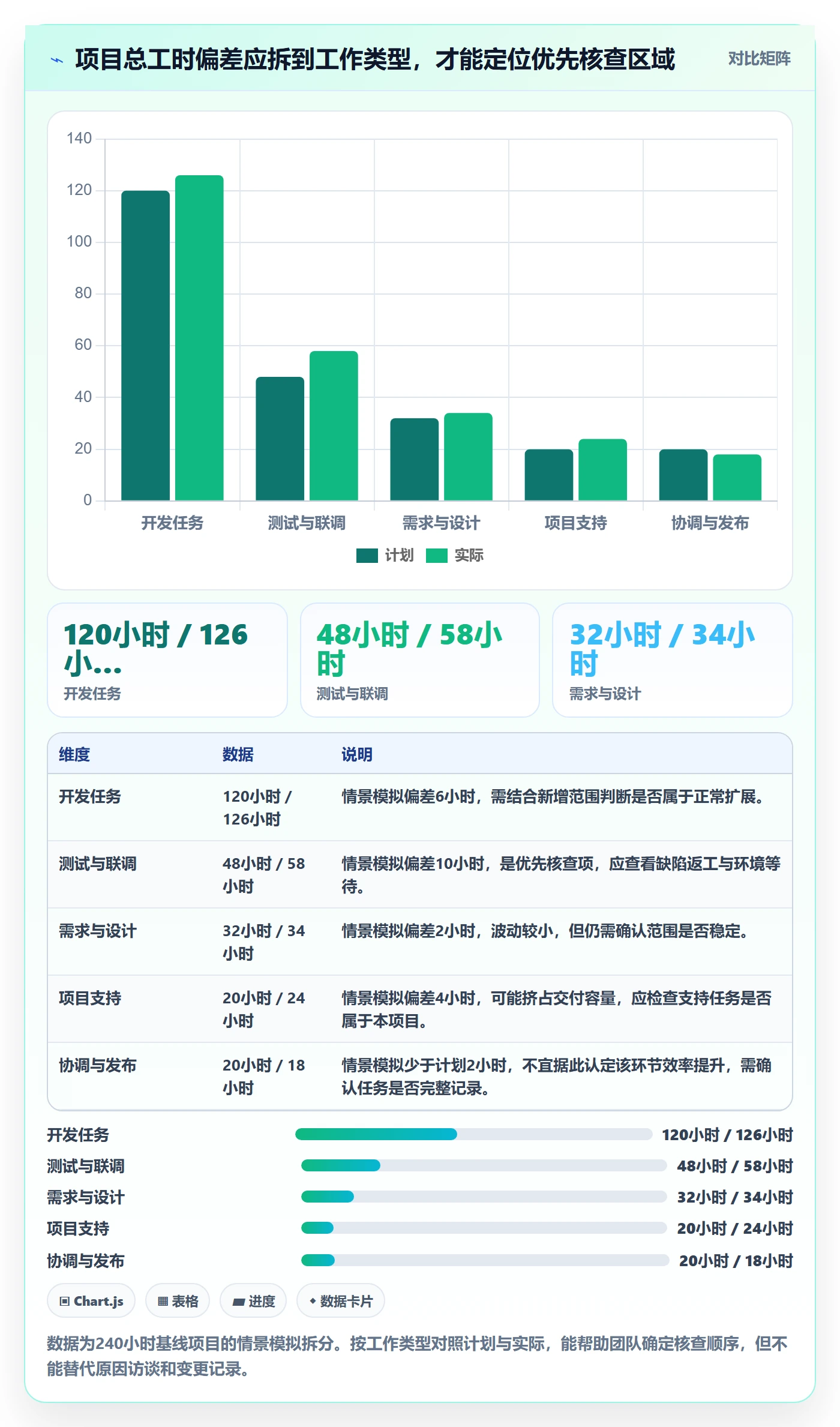

如果团队把所有投入汇总成一个总数,项目经理很难发现偏差集中在什么环节。将情景模拟数据按工作类型拆分后,能够看到开发投入大体平稳,测试和联调超出计划,支持工作也挤占了部分容量。由此可见,项目风险不一定出在核心开发任务本身。
分布数据的价值在于提出问题,而不是直接下结论。测试投入偏高,可能因为缺陷增多,也可能因为本轮验收范围变大;支持工作增长,可能代表产品问题变多,也可能是团队承担了额外客户任务。每次都要对照任务、变更和阻塞记录解释。

4. 用每周趋势识别风险升高,而不是只看阶段总量

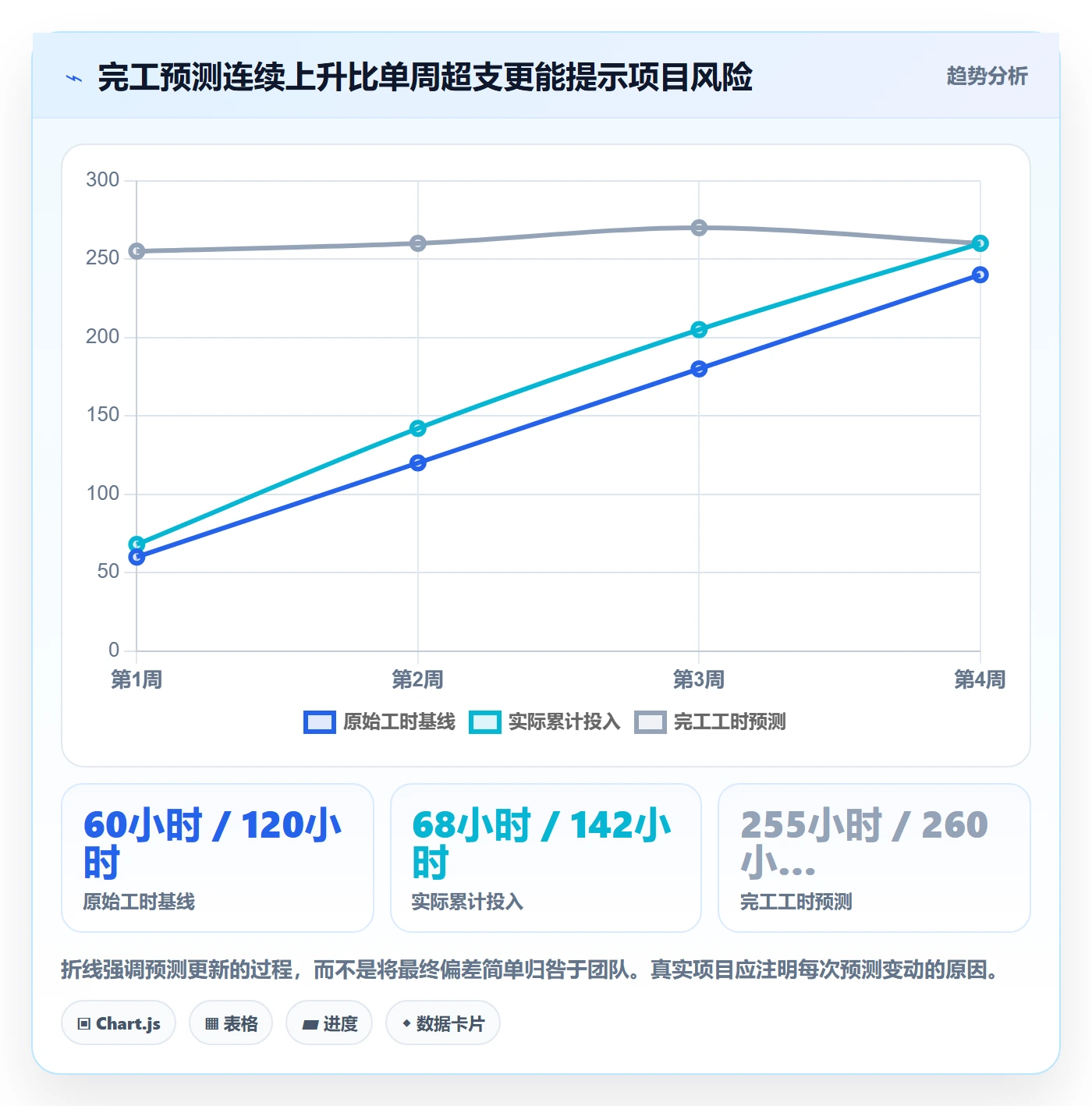

项目经理应关注预测工时是否连续上升。如果第一周预测260小时,第二周升到275小时,第三周又升到290小时,说明偏差可能正在扩大;如果预测短暂升高后因范围澄清而回落,则管理动作可能已经奏效。
在实际项目中,应同时画出基线、实际累计投入和完工预测。基线显示原计划,实际累计投入反映已发生投入,完工预测则结合剩余估算。三条线共同变化,才能区分“花得快”“做得慢”与“范围变了”。

5. 复盘要把记录转成下次可复用的估算依据
项目结束后,我会选取相似任务对照计划与实际,而不是只比较整个项目的总投入。若某类任务多次低估,就调整估算区间;若测试投入偏高,先检查缺陷分布和验收变化;如果支持投入持续挤占计划容量,则要把支持工作纳入排期,而不是继续假设成员有无限空余。
情景模拟项目最终超出原始基线约8.3%,但如果其中一部分来自批准的范围增加,项目复盘就应保留两个结果:原范围交付的预测表现,以及变更后的完整投入。这样既不抹去估算偏差,也不把业务变化误判成执行失败。
六、可直接使用的工时表模板与填报规则
1. 入门模板:先保留七个必需字段
下面的模板适合小团队试点。若已有项目管理系统,可将字段配置为任务关联记录;若使用电子表格,也应保证每条记录一行,并使用固定分类值,避免同一类别被写出多种名称。
| 字段 | 填写规则 | 示例 | 常见错误 |
|---|---|---|---|
| 日期 | 填写实际投入发生日期 | 2025-04-08 | 月底统一填在同一天 |
| 人员 | 使用组织统一的成员标识 | 成员A | 姓名缩写不一致,无法汇总 |
| 项目 | 选择明确的项目或服务对象 | 客户门户改版 | 所有任务都写“日常工作” |
| 任务 | 关联可识别的工作项 | 权限校验接口联调 | 任务过大或名称无法辨认 |
| 实际工时 | 按统一粒度记录实际投入 | 2小时 | 把计划时长当成实际时长 |
| 工作说明 | 用一句话说明完成内容或进展 | 完成接口联调,发现两处权限返回不一致 | 只写“开发”“处理问题” |
| 剩余估算 | 任务未完成时更新预计剩余投入 | 约3小时 | 任务仍进行中却长期不更新 |
2. 可选字段:只在存在明确用途时增加
项目需要核算成本时,可以增加工作类型、客户或成本中心;需要追踪依赖时,可以增加阻塞原因与阻塞时长;需要解释范围变化时,可以关联变更单。字段不是越多越专业,而是每增加一个字段,都要有人负责解释和使用。
我会给每个新增字段设一个检验问题:谁看这个字段、多久看一次、看完会做什么?如果三个问题都答不上来,就先不加。这样能避免表格从记录工具膨胀成没人维护的问卷。
3. 填报说明模板:把规则写在表格旁边
- 记录对象:只记录实际发生的项目或服务投入,不把计划工时复制为实际工时。
- 记录粒度:团队统一使用约定单位;低于最小粒度的零散工作按规则合并。
- 会议处理:明确项目会议是否计入项目任务,以及跨项目会议如何分摊。
- 等待处理:区分有效工作与外部等待,必要时记录阻塞原因,不把等待时间伪装成专注工作。
- 返工处理:仍关联原任务,并注明返工或缺陷原因,便于项目复盘。
- 更新时限:约定每日、隔日或每周更新,超过约定周期的记录列入提醒。
- 数据用途:用于项目预测、成本归集与流程改进;不要将单一工时数值直接用作个人绩效排名。
4. 周度核查清单:从记录完整走向管理闭环
- 检查是否存在未关联项目或任务的记录,判断是漏建任务还是分类规则不清。
- 检查任务状态与记录是否冲突,例如已关闭任务仍持续增加工时。
- 检查实际工时与剩余估算是否同时更新,避免只有消耗、没有预测。
- 查看偏差集中在哪些工作类型、阶段或依赖项,而非直接比较个人总量。
- 对重要偏差记录原因、负责人和下一次复核日期。
- 下周复核上次动作是否有效,并决定继续、调整或关闭问题。
5. 表格与项目管理平台如何配合
电子表格适合小规模、低复杂度试点,启动快、修改灵活;当项目数量增加、任务关系复杂、多人并行且需要权限控制时,手工汇总的维护成本会快速上升。选择工具前,我会先验证四件事:工时能否关联任务,计划与实际能否分开,权限是否适配组织结构,报表能否导出并追溯到原始记录。
对于100人以上、多项目并行的组织,可以评估 PingCode 等项目管理平台是否适合现有流程。评估时不只看功能清单,还应让真实项目跑一轮:成员是否能低成本记录,项目经理是否能定位偏差,管理者是否能按统一口径汇总。若团队字段口径尚未统一,先用小范围试点整理规则,再做系统化配置。
七、不同情况下的行动建议:按团队成熟度分阶段实施
1. 小团队:先跑通任务关联和每周回顾
如果团队少于十几人、项目数量有限,先用轻量模板即可。关键动作是让每条记录关联具体工作,并在每周回顾剩余估算和主要阻塞。不要急于建立复杂的成本中心或工时审批链,先确认数据是否能帮助团队改进排期。
试点两到四周后,团队应能回答:哪些任务经常低估、哪些支持工作占用了计划容量、哪些依赖最常导致等待。如果回答不了,问题可能不是工具功能不足,而是任务粒度、记录口径或复盘机制还没有形成。
2. 多项目并行团队:先解决容量分配与冲突
成员同时参与多个项目时,项目经理首先要看跨项目投入和可用容量。此时只看单个项目的工时会掩盖人员过载:每个项目都认为自己只占用少量时间,合计却超过成员实际可用工作量。
建议按周观察项目分配,并为支持、会议和组织事务保留合理容量。计划时不要把成员全部时间都分配到交付任务,因为沟通、评审、缺陷处理和突发支持都是现实工作的一部分。
3. 客户交付团队:把范围与成本变更连起来
如果工时用于合同成本或项目毛利分析,必须建立客户、项目阶段、工作类别和变更记录之间的关联。客户要求的新增工作若没有经过确认,最终会被记入交付投入,却无法解释为什么成本超过报价。
这类团队应设置变更确认节点:识别新增请求、估算影响、批准后更新计划、记录对应工时。这样工时表不只是核算工具,也成为识别隐性范围扩张的证据来源。
4. 远程或跨时区团队:降低回忆依赖,增加异步说明
跨时区团队不适合依赖每日现场核对。可以采用异步更新:成员在工作日结束前记录任务、投入与阻塞;项目经理每周集中处理需要协调的依赖。说明字段要简短且可搜索,避免要求长篇日报。
若团队成员需要在多个系统之间切换,记录流程应尽量贴近任务工作流。可以先用一名代表性成员完成从开始任务、登记投入、更新剩余估算到关闭任务的完整测试,再决定是否推广。
5. 工时数据用于成本核算:增加权限与口径治理
当工时涉及客户成本、内部结算或财务核算时,项目管理用途和财务用途未必可以完全共用一套数据。项目经理关心的是估算与交付预测,财务可能关心可计费工时、成本率和结算周期。两种口径要明确对应关系,避免一个字段同时承担互相冲突的定义。
这类场景还应设置权限、修改记录与核准规则。谁可以提交、谁可以修改、历史记录是否保留,都需要在启用前确认。工具不能替代财务制度,也不应让项目成员通过随意修改历史记录来“对齐”成本数字。

八、不同情况下的取舍:准确、轻量、可比较不能无限兼得
1. 追求高精度还是低负担,要看数据用途
若工时用于合同结算或项目成本,记录准确性和审计追溯更重要,团队可以接受更严格的字段与核准;若主要用于迭代容量预测,过细的时间切片通常收益有限,低负担和持续更新更重要。
不要把财务核算的精度要求无条件套到所有内部项目,也不要把研发团队的轻量记录方式直接用于客户计费。记录粒度、审批强度和修订权限,应由数据用途决定。
2. 统一口径还是尊重团队差异,要看比较目的
组织层面需要横向比较时,关键定义必须统一,例如实际工时的口径、会议如何归属、哪些工作计入项目。与此同时,具体任务分类可以允许不同团队有少量差异,只要映射到组织级共同类别即可。
如果为了绝对统一而强制所有部门使用同样细分目录,团队可能会把真实工作硬塞进错误类别。更可行的做法是统一少数核心口径,保留必要的本地类别,并通过映射关系进行汇总。
3. 透明度与隐私边界需要同步设计
项目透明不等于无限制暴露每个人的活动细节。成员应知道哪些数据对谁可见、用于什么目的、保留多久。管理者应以项目和流程视角分析投入,不应通过高频查看个人记录制造“随时被监控”的感受。
涉及客户、个人信息或敏感业务时,应控制字段内容,避免在工作说明中写入不必要的个人数据。权限设置、导出限制和数据保留规则,应该与组织的合规要求一致。
4. 自动化还是人工核查,应优先处理高价值异常
任务状态冲突、漏填、异常长工时等规则可以自动提醒;但偏差原因通常需要人判断。把所有记录都送入审批会造成排队,把所有判断都交给自动化又容易误报。
我建议先自动化格式校验和明显冲突,再由项目经理核查少量高风险异常。随着数据积累,再观察哪些规则准确、哪些提醒让人疲劳,然后调整阈值。
| 管理目标 | 优先取舍 | 建议做法 | 需要接受的代价 |
|---|---|---|---|
| 快速预测迭代容量 | 轻量与及时 | 按任务记录,周期性更新剩余估算 | 不追求分钟级核算 |
| 项目成本核算 | 口径一致与可追溯 | 明确客户、成本类别和修订权限 | 需要更严格的维护流程 |
| 流程改进 | 原因可解释 | 记录阻塞、返工和范围变化的必要信息 | 需要复盘时间,不能只看自动报表 |
| 组织级横向分析 | 核心指标可比 | 统一定义,允许团队细分类映射 | 需要持续维护分类映射和口径说明 |
九、结尾:先让工时数据能改变一个决定
1. 工时管理的独特价值在于解释偏差
一张工时表可以看起来很完整,却仍然没有管理价值;一份轻量记录只要能解释项目为什么偏离、剩余工作是否可控、下周应该调整什么,就已经开始发挥作用。真正的成熟度不在字段数量,而在数据能否连接到项目决策。
我更愿意把工时管理看成一套“投入解释机制”:先记录事实,再区分范围变化、等待、返工和估算偏差,最后安排有负责人、有期限的纠偏动作。它不是用来证明谁忙,而是帮助团队更早发现计划中的错误假设。
2. 下一步:用两周试点验证最小闭环
- 选择一个任务关系清楚、负责人愿意配合的项目作为试点。
- 先采用七个必需字段,并写清实际工时、剩余估算和会议处理口径。
- 连续两周按约定节奏记录,测量每人填报耗时、任务关联率和有效记录率。
- 每周只复核三类信号:预测持续上升、任务状态与记录冲突、偏差原因无法解释。
- 试点结束后删掉没人使用的字段,补上确实影响决策的信息,再决定是否扩大范围或配置管理平台。
先让一条工时记录对应一个可识别的工作项,再让一个偏差对应一个可执行的动作。当团队能稳定做到这两件事,工时表才从填报负担变成项目经理可以依赖的管理工具。
常见问题解答(FAQ)
1. 项目工时表应该记录到什么粒度?
我准备让团队开始填工时表,但担心记得太粗看不出问题,记得太细又变成额外负担。我应该按任务、半天还是小时来记录,才能兼顾后续分析和填写效率?
建议以可验收的任务为基本粒度,而不是把每个操作都拆成一条记录。通常一条任务需要能在一至三个工作日内完成,并且有明确交付物;工时按半天或小时记录,依团队项目节奏确定。例如,“完成接口联调并记录测试结果”比“开发工作”更便于判断偏差。
试行两周后,检查成员每天填写是否超过几分钟、任务是否频繁出现无法归类的工时,再调整粒度。若记录细到每十分钟,除非项目有严格的计费或合规要求,否则维护成本往往高于分析价值。
2. 项目经理怎样设计工时表,才能减少成员漏填和重复填报?
我发现团队的工时经常要到周五才集中补录,有些人还会在任务系统和表格里各填一次。我想把流程变简单,但又不确定应该保留哪些字段,才能让数据之后还能用。
先保留能支持管理决策的字段:日期、填报人、任务、实际工时、工作说明和状态;项目或阶段信息若能由任务自动带出,就不要要求成员重复选择。为避免漏填,可固定每天下班前花三分钟记录,周五由项目经理只检查未填日期、异常长工时和没有关联任务的记录,而不是逐条重审。
比如团队有八人、每人每周填五天,若每次填写从六分钟降到三分钟,一周可少花约两小时;这只是按人数和频次计算的估算,实际节省应在试行后核对。工具上尽量设为单一数据入口,避免表格与任务系统双重登记。
3. 实际工时超过预估时,项目经理应该怎么判断原因?
我看到某项任务实际花了十六小时,原计划只有八小时,但不清楚这是估算失准、需求变化,还是执行中遇到了阻塞。我担心只盯着超时会让团队不愿意如实填报,应该怎么分析才有用?
不要只比较总工时,先把偏差拆成可解释的类别:需求或验收标准变更、依赖等待、返工、技术不确定性、估算遗漏,以及实际执行效率。记录时可增加简短的偏差原因和发生时间;例如八小时计划变为十六小时,若其中四小时来自接口等待、两小时来自新增验收项,剩余部分才适合进一步讨论估算或实现过程。
判断重点是偏差是否重复出现、是否可提前识别,以及项目经理能否通过澄清需求或协调依赖减少损失。工时数据适合改进计划,不宜单独用来给个人排名,否则容易诱发少报、拆任务或把时间记到不透明的类别里。
4. 工时表怎么用于项目估算,而不只是事后统计?
我手里有几个项目的历史工时,但不同项目的任务拆分方式和成员配置并不一致。我想用这些记录估算新项目,又担心直接取平均数会得出不靠谱的计划,应该先做哪些整理?
先按任务类型、交付标准和团队条件筛选可比记录,不要把不同范围的“开发任务”直接求平均。以同类任务为例,若近六次记录为六、七、八、八、十、十八小时,十八小时那次若因需求变更造成,就应标注原因,而不是不加判断地纳入基准。可以同时看中位数和范围:该组中位数为八小时,能够反映常见水平;
十八小时则提醒项目经理预留变更或风险缓冲。估算新任务时,把历史基准与当前需求复杂度、依赖情况和成员熟悉度逐项比较,并在项目结束后回看偏差。历史工时是校准判断的证据,不是脱离上下文即可套用的承诺值。
核心关键词
文章包含AI辅助创作:项目工时实操方法:项目经理提升工时表效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/580031
读者评论
我们之前按周集中补工时,月底经常只能凭印象分摊。改成两三天更新一次后,任务归属清楚不少,不过遇到临时支持还是容易漏记,看来还得把分类口径先说清楚。
同意不能把工时当绩效排名。实际落地时,团队往往担心记录会被用于考核,数据是否真实也和管理者怎么使用有关;最好在试运行前明确用途和查看权限。
剩余估算确实比累计工时更能帮助排期,但它也可能频繁变化。我们会在每周计划时更新,并记录变化原因,否则单看估算曲线,很难区分需求扩大和判断失误。
