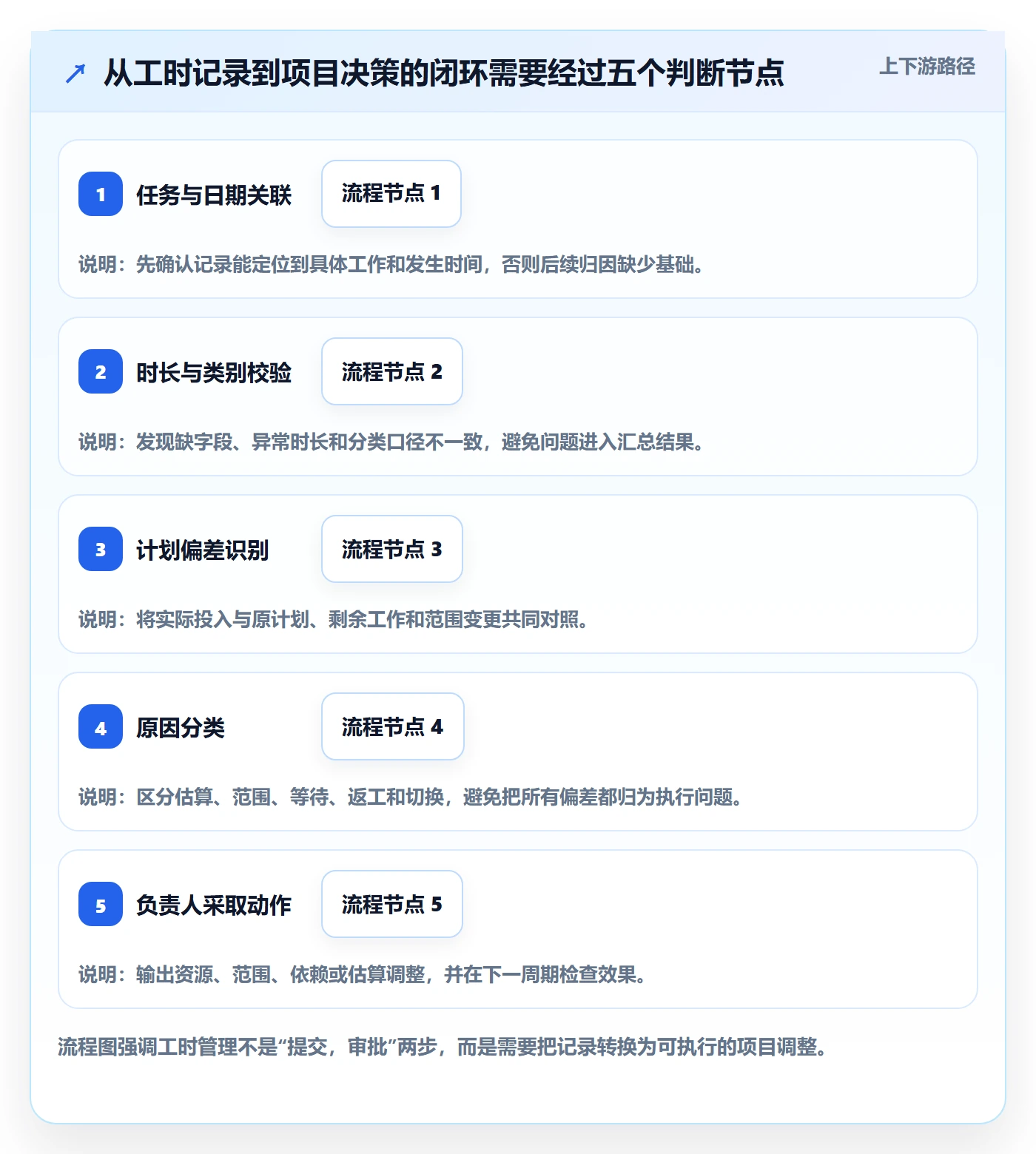

填报工时流程与规范:项目负责人工时管理效率提升关键指标

填报工时流程与规范做得越细,项目负责人的管理效率未必越高:如果团队每天填表、主管逐条催报,月底仍然说不清延期原因,问题通常不在“填得不够勤”,而在工时没有被设计成可用于决策的数据。我的判断是,工时管理的关键不是把每个人的每一分钟记下来,而是用足够低的填报成本,稳定获得能解释计划偏差、识别风险和支持复盘的信息。

一、先讲核心结论:工时管理要服务决策,而不是服务表格

1. 把工时看成项目运行信号

工时记录的表面内容是“谁在什么时候做了什么、花了多久”,管理价值却在于回答另一组问题:计划投入和实际投入差多少?差异集中在哪类工作?剩余工作是否还装得进计划?哪些任务反复返工或等待?只有这些问题能被回答,工时数据才不仅是归档记录,而是项目管理信号。

我通常把工时管理拆成四个环节:定义口径、轻量填报、及时校验、基于偏差采取动作。只把填报页面上线,最多解决了记录载体;如果没有统一口径和后续分析,团队很容易变成“有数字、没判断”。

2. 效率提升要同时看数据质量与管理成本

项目负责人不能只盯填报率。填报率很高但任务归属错误、事后集中补录,数据仍然不适合做计划判断。反过来,要求精确到每十五分钟,也可能让一线人员把大量精力花在分类和修正上,最后获得的精度并没有明显改善决策。

建议把效率目标设为一组平衡指标,而不是单一数字:按时填报率反映执行纪律,记录完整率反映数据覆盖,抽查修正率反映可信度,月度整理耗时反映管理成本,偏差发现提前量反映数据是否真正帮助管理。有效的流程不是让表格更满,而是让偏差更早暴露、纠正动作更及时。

管理目标 建议观察的指标 不能单独据此下结论的原因
团队按节奏记录 按时填报率、逾期记录数 按时提交不代表任务归属和耗时判断准确
提升数据可用性 记录完整率、抽查修正率 字段齐全不代表分类口径一致
降低管理负担 催报次数、月度汇总耗时 减少催报若来自放弃审核,可能损害质量
提早发现项目风险 计划偏差、风险发现提前量 偏差需要结合范围变化、等待和返工解释

填报工时流程与规范:项目负责人工时管理效率提升关键指标

3. 先明确管理边界,再决定记录颗粒度

项目工时适合用于估算工作量、追踪投入、分析计划偏差和改进流程;它不能单独证明个人绩效,也不能天然代表工作价值。开发一个关键缺陷修复任务可能只用半天,却避免了重大交付风险;某项工作投入很多小时,也可能因为需求反复或外部等待而没有形成对应产出。

因此,流程设计的第一条原则是明确用途:记录是为了项目计划、成本核算、客户结算、资源协调,还是合规审计?不同用途要求的粒度和留痕程度不同。用途没有说清楚之前,不要先把所有人都拉进一套复杂填报规则。

二、背景与真实场景:为什么月底总有一批工时需要“猜”

1. 项目负责人的典型困境

在跨职能项目中,常见情况是需求、设计、开发、测试和交付人员分别使用不同的工作习惯。任务系统记录的是状态,日历反映的是会议,个人记忆却很难在数周后准确还原细节。到了月底,负责人需要追问“这周主要投入在哪些任务上”,成员再凭印象补录,工时数据就从过程记录退化成回忆录。

这类问题往往不是成员态度差,而是流程没有提供清晰答案:填到哪一级任务?会议时间算不算?同一件事跨了两个项目怎么分?临时支持其他团队如何记录?任务还没建好时应该选什么?如果规则不明确,团队只能各自做解释,主管最后再用人工修补。

2. 填报延迟会带来信息损耗

越晚回忆,越容易把零散工作合并成笼统描述,也越难区分实际执行、等待、返工和沟通协调。对项目负责人而言,月底看到“开发 32 小时、测试 18 小时”并不能解释任务为何偏离计划;如果过程中记录了任务、日期和工作类型,至少可以定位偏差发生在哪个环节。

但这并不意味着每一项工作都必须当天逐分钟填写。对大多数知识工作团队而言,日清或隔日补录通常比月末集中回忆更有实际价值;具体频率应由项目节奏、客户结算要求和成员的工作切换频率决定。

3. 工时流程是跨角色协作机制

工时不是填报人单方面的责任。成员负责及时、真实地记录;项目负责人负责维护任务结构和解释偏差;职能负责人关注资源冲突;财务或交付管理角色可能负责成本口径及对外核算。角色边界不清,工时审批就会变成层层转发,负责人每天都在点通过,却没人真正检查异常。

我建议把职责分成“记录、审核、分析、处置”四步。记录者对内容负责,审核者对口径和明显异常负责,分析者识别趋势,决策者安排范围、资源或优先级调整。小团队里这些角色可以由同一人承担,但动作必须区分,否则“审批通过”很容易被误当成“数据已分析”。

填报工时流程与规范:项目负责人工时管理效率提升关键指标

三、常见误区:流程看起来严密,数据却不一定更可信

1. 误区一:填报率越高,项目管理越有效

填报率只是覆盖指标。成员每天都按时提交,若所有工作都填到“其他事项”,负责人仍然无法知道实际投入对应哪些任务。把填报率当唯一目标,还可能诱导团队只追求提交动作,忽略分类质量和异常处理。

较稳妥的做法是把填报率与抽查修正率、任务归属完整率一起观察。对暂时没有合适任务的工作,不应简单要求成员硬塞进相似任务,而应提供明确的临时分类,并设定由负责人定期归并或补建任务的规则。

2. 误区二:颗粒度越细,数据越准确

记录精度与决策精度不是一回事。若团队需要按项目核算投入,记录到小时或半小时通常已经足以支持许多管理判断;若需要对客户按合同条款结算,则可能需要更严格的项目、阶段和工作类型口径。精确到分钟不一定更真实,反而会制造大量难以核实的细节。

决定颗粒度时,我会先问:这个粒度能改变哪项决策?如果记录“任务 A 用了 3 小时 20 分钟”与“任务 A 用了约 3.5 小时”不会影响资源调整、成本结算或偏差判断,就没有必要要求成员花更多时间制造表面精确度。

3. 误区三:工时可以直接作为个人绩效排名

把工时总量直接换算为绩效排名,容易让团队误以为“投入时间越长越好”。这会把加班、任务难度、协作等待和工作质量混在一起,也可能让成员不愿意主动报告流程问题。工时可以作为讨论工作负载和计划合理性的证据之一,但不应取代交付质量、目标达成、专业贡献和团队协作的综合评价。

当成员担心工时数据会被简单用于惩罚或排名时,数据可能变得更整齐,却不再忠实反映实际情况。负责人需要明确数据用途、访问范围和保留规则,并避免把单一投入指标直接作为个人价值判断。

4. 误区四:审批越多,管理越严格

如果每条记录都经过多级审批,工作量会上升,问题却不一定减少。记录字段定义模糊时,审核者只能判断“有没有填”,很难判断“填得是否合理”。多层审批还会形成等待,导致记录积压,最终仍然由主管批量通过。

审核应围绕可识别的风险设计,例如超出合理范围的单日工时、长期使用笼统分类、任务已经关闭但仍持续记时、跨项目投入异常,以及提交时间明显滞后的记录。低风险记录可自动通过或抽查,高风险记录才进入人工核验。

5. 误区五:上线工具就等于流程落地

工具能减少重复录入、提供任务关联和汇总能力,却不能替团队决定哪些工作算工时、谁有权修正分类、异常由谁跟进。没有流程约定时,工具只会把各自不同的理解更快地存下来。

如果组织正在评估项目管理平台,例如面向中大型企业、100 人以上组织的 PingCode,可以把任务关联、填报入口、权限和报表作为工具评估项;但具体能否适配,仍需以当前产品能力、配置方式、组织流程和实际验证结果为准。工具选择不应替代口径设计,也不应把产品宣传当成落地效果的证据。

填报工时流程与规范:项目负责人工时管理效率提升关键指标

四、专业判断逻辑:先定用途,再定口径和审核强度

1. 用“四个问题”确定工时口径

制定规范时,我会先让项目负责人、成员和相关管理角色共同回答四个问题:工时记录要支持什么决策?记录对象是项目、阶段、任务还是活动?哪些时间计入、哪些不计入?数据被谁查看、如何修正、保留多久?这几项如果没有明确答案,后续增加字段、审批和报表都可能建立在错误假设上。

  • 用途:项目计划复盘、资源协调、客户结算或合规记录,优先级是否明确?
  • 对象:任务是否有稳定编号,跨项目工作能否准确归属?
  • 边界:会议、培训、支持、等待、返工和休假分别如何处理?
  • 治理:谁能提交、修改、审核、导出或查看个人记录?

2. 用“最小可用字段”降低填报阻力

字段越多,填报成本越高;字段太少,分析价值又会不足。面向项目计划和复盘的基础配置,通常至少需要日期、任务或工作项、实际时长、工作说明,以及必要时的工作类型。若还需要成本核算,可以增加项目、阶段、计费属性等字段,但应确认这些信息不能通过任务关联或系统规则自动带出。

自由文本说明不应要求每个人写长篇周报。更实用的说明应该能解释异常或产出,例如“完成接口联调,因测试环境不可用等待 1 小时”,而不是“处理工作”“跟进事项”。模板可以给出示例,但不要把每条记录都变成文书写作任务。

3. 用风险分层设计审核,而不是全量盯人

审核规则应尽量针对记录本身,而不是针对某个人的主观印象。负责人可以关注三个维度:完整性、合理性和可解释性。完整性检查日期、项目和任务是否齐全;合理性检查单日时长、连续记录和任务状态;可解释性关注投入与计划、交付结果之间是否存在需要追问的差异。

比如,某成员一周工时高于团队常态并不必然代表问题;如果同时存在需求范围增加、缺陷返工集中、任务长期未完成,才值得结合上下文调查。异常应触发询问和诊断,而不是自动触发处罚。

4. 把偏差拆成可处理的原因

计划投入与实际投入不一致时,我建议至少区分五类原因:估算偏差、范围变化、等待阻塞、返工质量问题、跨项目切换。它们需要的管理动作完全不同。估算偏差可能需要校准历史基线;范围变化需要重新评估计划;等待阻塞要明确依赖方和升级路径;返工需要查找质量或需求问题;切换成本则可能要求调整并行项目数量。

如果团队只说“工时超了”,讨论很容易停留在追责。把偏差分类后,负责人才能形成明确行动:调整范围、补充资源、解决依赖、修正估算方法,或减少工作切换。每次复盘至少记录一个原因和一个行动项,避免同类偏差在下个周期重复出现。

填报工时流程与规范:项目负责人工时管理效率提升关键指标

五、具体案例与数据观察:把工时偏差从月末解释前移到周内处理

1. 一个跨职能项目的情景推演

下面是一个为了说明分析方法构造的情景案例,不是某家企业的实测结果。假设一个 12 人团队执行为期 8 周的产品交付项目,项目负责人原先在月底集中收集工时,任务记录多为补录。周会上,团队能看到总投入,却难以判断测试阶段为什么比计划多出近四分之一。

团队把流程改为每个工作日或隔日记录一次,并统一“开发、测试、需求变更、等待、返工、项目协作”工作类型。项目负责人每周只抽查高风险记录,同时将计划工时与实际投入、任务状态和剩余工作量并排检查。这样做的重点不是制造更多报表,而是让异常在还来得及调整时被发现。

观察项 改造前情景值 改造后情景值 解读
按时记录比例 约 62% 约 88% 缩短补录周期后,记录更接近工作发生时间。
需要人工追问的记录比例 约 28% 约 12% 任务关联和分类示例减少了模糊描述。
负责人每月整理工时耗时 约 6 小时 约 2.5 小时 常规汇总从手工核对转为异常处理优先。
发现测试返工集中的时间 项目月底复盘时 周内检查时 处理时间前移,团队仍有机会调整测试安排。

表中数值是情景模拟,用于展示流程变化可能如何影响管理动作,不能直接当作普遍收益承诺。真实项目应在改造前留存基线,并使用相同口径比较,避免把项目阶段变化、团队规模变化或范围调整误认为流程效果。

填报工时流程与规范:项目负责人工时管理效率提升关键指标

2. 从“超时”追问到“为什么超时”

在该情景中,测试投入增加并不自动意味着测试人员效率低。负责人把工时和任务变化对照后,发现一部分投入用于需求变更后的重复验证,另一部分用于等待环境恢复。原先被归为“测试超时”的差异,实际包含范围变更和外部依赖两种原因。

这时合适的管理动作不是要求测试人员压缩记录,而是分别处理:需求变更后重新估算剩余工作;环境依赖明确负责人和恢复时限;返工部分回看需求确认和缺陷修复流程。工时记录提供的是排查入口,不是最终结论。

3. 指标要看趋势,也要看分布和样本条件

团队总工时变化容易被人数、休假、项目阶段和需求范围影响。项目负责人比较周与周、项目与项目时,最好同时记录样本条件,例如参与人数、实际工作日、范围变更次数和阶段状态。否则,团队投入增加可能只是交付范围扩大,不能简单推断效率下降。

对于偏差分析,均值也不一定够用。如果大多数任务贴近计划,只有少数任务出现极端超支,平均值会掩盖问题。可按任务类型或工作类别观察中位数、区间和异常任务数量,再选择几个代表性案例深入复盘。数据负责指出哪里值得查,具体原因仍需要结合任务记录和团队沟通确认。

填报工时流程与规范:项目负责人工时管理效率提升关键指标

六、填报工时流程与规范:从任务准备到周期复盘

1. 第一步:在周期开始前整理任务结构

工时记录能否归属清楚,首先取决于任务是否存在且足够可辨认。项目负责人应在迭代或周计划开始前检查任务名称、负责人、项目归属、计划时间和验收条件。任务过大时,成员很难判断一条工时记录对应哪部分工作;任务过碎时,选择成本又会上升。

建议优先按可交付结果拆分任务,而不是按每一次操作拆分。任务名称应表达工作对象和结果,例如“完成支付回调异常处理”比“写代码”更容易追溯。临时工作可以使用有期限的统一分类,项目负责人每周整理一次,避免“其他”长期成为数据黑洞。

2. 第二步:明确填报频率、时间粒度和计入边界

团队应在制度或项目约定中写明什么时候填、最小时间单位是什么、一天允许补录到什么程度。对以计划复盘为主的团队,可以先试行日清或隔日记录;对人员工作切换较少的小团队,按周汇总也可能够用。若合同结算或审计要求更严格,则按合同和内部控制规定执行。

同时要明确会议、培训、请假、故障支持、临时协助和等待时间的处理方式。尤其要分清“休假不是项目工时”和“工作相关等待是否需要记录”这类边界。不同组织可选择不同口径,但必须前后一致,并在报表中说明,不能在项目发生后临时改变定义。

3. 第三步:成员按工作发生时间记录

成员填报时,至少确认日期、任务、实际时长和必要的工作说明。若一项工作跨越多个任务,应按实际投入合理拆分;若任务尚未建立,先按临时规则记录并通知负责人补建,不要为了提交而随意选一个看似相近的任务。

常见的好描述是“完成接口联调,定位并修复两项字段映射问题”;需要解释偏差时,可补充“环境故障等待约 1 小时,已关联故障单”。不建议要求成员写主观评价,也不建议把工时说明变成日报重复粘贴。记录的目标是使未来的自己、负责人或审计人员能够理解这段投入。

4. 第四步:系统或负责人进行规则校验

基础校验可以检查必填项、日期范围、任务状态、异常时长和重复记录。工具允许时,尽量让项目、任务负责人等信息从任务自动带出,减少重复选择;如果暂时不能自动化,先用简单清单抽查,别因为追求自动化而延迟流程落地。

负责人审核时,建议先看异常列表,而不是逐条阅读所有正常记录。发现问题后要具体说明缺什么、为何退回、应如何修正。只写“请完善工时”会让成员猜测标准,也会造成反复退回。

5. 第五步:周期结束时锁定口径并复盘偏差

每周或每个迭代结束时,项目负责人将实际工时与计划投入、任务完成情况、剩余工作和范围变化并列查看。对于偏差明显的任务,记录原因分类和行动项;对于没有异常的部分,不必为了凑报告逐项写结论。

如果工时用于客户结算或正式成本核算,还应按内部要求设置复核、导出和更正规则,保留必要的修改轨迹。管理复盘与财务结算可以共用部分底层记录,但呈现方式、审批权限和修改控制未必相同,应避免混为一套口径。

6. 一套可直接试行的简版规范

  • 填报对象:与项目相关的实际工作任务;不确定归属的工作进入临时分类,由项目负责人确认。
  • 填报时点:建议每个工作日或隔日完成;确有原因需要补录时,按团队规定说明补录范围。
  • 记录字段:日期、项目或工作项、实际时长、工作类型、简短说明;其他字段按成本和合规需要增加。
  • 记录原则:以实际投入为准,不用计划工时替代实际工时,不把同一段时间重复计入多个项目。
  • 审核原则:优先检查缺项、异常时长、任务归属和长期笼统分类;对一般记录采用抽查。
  • 修正规则:说明退回原因,允许填报人按流程更正;涉及正式核算的数据保留必要的修改记录。
  • 复盘原则:偏差必须对应原因假设和后续动作,不以工时总量直接替代绩效评价。

填报工时流程与规范:项目负责人工时管理效率提升关键指标

七、不同团队情况的行动建议:从可承受的最小改变开始

1. 小团队:先统一口径,不急着上复杂审批

十几人以内的团队,通常可以先用简洁表格或现有项目管理工具完成任务关联和周期汇总。负责人每周花少量时间抽查异常,重点观察成员是否理解记录对象、工时边界和临时工作处理方式。此阶段最重要的是建立一致习惯,而不是搭建完整的多层审批架构。

如果成员工作模式稳定,可以先从按周记录开始;若项目变化频繁、临时支持多,则改为隔日记录。两种做法都应保留复盘反馈:发现某类工作总是无法归属,就修改分类,而不是要求成员不断猜。

2. 多项目并行团队:优先解决资源切换和归属冲突

当成员同时参与多个项目时,工时管理最容易失真的地方是工作切换、临时协作和任务优先级冲突。负责人应确保项目列表、任务归属和优先级有明确负责人;同时观察同一成员在多个项目上的计划投入是否超过可用容量。

此类团队适合按项目和任务归属统计投入,并对跨项目支持设置清晰记录方式。不要只看每个人的总投入,也要看多项目切换是否挤占关键交付时间。若某成员持续出现计划工作被临时支持打断,应优先讨论资源安排和响应机制,而不是单纯要求填得更细。

3. 客户交付或成本核算团队:先满足合同与审计要求

对需要结算、报价复核或审计留痕的团队,记录口径必须与合同条款、内部财务制度和授权规则一致。项目负责人不应自行创造“可结算小时”的定义,也不应把内部效率复盘数据直接当作客户账单依据。

此类场景需要明确可计费工作、不可计费工作、审批人、修正权限、截止时间和留存方式。填报体验可以简化,但证据链不能省略。涉及敏感客户或个人信息时,还应按组织的数据访问和保留要求配置权限。

4. 高不确定性研发团队:用趋势校准计划,不用小时压制探索

探索性研发、原型验证和疑难问题排查的结果高度不确定。若要求每项工作都严格对照最初估算,成员可能倾向于低报风险、提前拆出容易完成的工作,反而让计划信息失真。

这类团队可以记录投入方向、阶段和假设验证结果,重点看投入是否帮助减少不确定性、是否产生可复用结论。工时数据适合帮助负责人识别探索投入是否过度集中或长期没有阶段产出,却不适合把每小时都按确定性任务的方式评价。

5. 100 人以上组织:把流程标准化与项目差异分开

规模较大的组织通常存在多部门、多项目类型、不同成本中心和不同审计要求。完全统一每个细节,容易压制业务差异;完全放任各团队定义,又会导致跨项目数据无法比较。较好的做法是统一最小公共字段、权限原则、核心类别和数据治理规则,再允许项目按业务需要增加补充字段。

若采用面向中大型组织的项目管理平台,应通过真实项目试点验证任务关联、权限边界、报表口径、数据导出和异常提醒等能力。以 PingCode 为例,评估重点不应停留在功能清单,而要让不同角色实际完成一次填报、审核和复盘,观察是否减少重复录入、是否能追溯更正、是否符合组织的访问控制要求。具体能力和适用性需以当前产品版本及试点结果为准。

填报工时流程与规范:项目负责人工时管理效率提升关键指标

八、指标与工具取舍:追求够用,而不是追求全面

1. 项目负责人优先关注哪些指标

我建议把指标分成三层。第一层看流程是否运行:按时填报率、逾期记录数、人工催报次数。第二层看数据是否可信:任务归属完整率、抽查修正率、笼统分类占比。第三层看是否改善项目决策:计划偏差、返工投入、等待投入、风险发现提前量和月度汇总耗时。

并非每个项目都要跟踪全部指标。一个刚建立流程的团队,可以先选三到五项:按时填报率、归属完整率、抽查修正率、负责人整理耗时和偏差发现提前量。稳定运行后,再按项目特点加入成本、跨项目负荷或返工分析指标。

2. 工具选择应从工作流摩擦点出发

当团队需要的只是简单记录和汇总,轻量工具可能已经足够。随着人员规模、项目数量和权限要求上升,若出现重复录入、无法关联任务、审批责任不清、报表依赖人工合并等问题,就需要评估更完整的项目管理能力。工具评估应围绕实际工作场景,而不是只比较功能数量。

建议准备一组真实任务做试点:让成员完成填报,让负责人处理异常,让管理角色查看汇总,再让数据管理人员验证权限和导出结果。观察同一条记录从提交到复盘需要经过多少次手工操作,数据修正能否追踪,项目调整是否能回到任务计划中。只有实测流程减少了摩擦,工具投入才有意义。

3. 自动化的收益与边界

自动化适合处理规则明确、重复频繁的动作,例如自动带出项目属性、提醒逾期记录、识别必填缺失、汇总类别投入。它不适合替代对复杂偏差的判断:系统看到投入超过计划,可以提醒负责人;但它无法仅凭数字判断原因是需求变更、等待、返工还是估算不准。

如果自动规则误报过多,成员会忽略提醒;如果自动通过过于宽松,数据风险可能被隐藏。上线后应按实际误报率和漏报情况调整阈值,并保留人工处理例外的路径。自动化目标是减少低价值重复劳动,不是消除管理判断。

方案 优势 代价与风险 适用情况
轻量表格 上线快、改动成本低 版本混乱、权限与关联能力有限 小团队、项目数量少、分析要求简单
现有项目工具内填报 任务关联方便、上下文集中 需要核实字段、报表和权限是否适配 已有稳定任务管理习惯的团队
完整管理平台 便于统一流程、跨项目汇总和权限治理 实施、配置、培训和维护均有成本 多项目、大规模或治理要求较高的组织

填报工时流程与规范:项目负责人工时管理效率提升关键指标

九、落地时的取舍:先解决最贵的问题,再逐步加规则

1. 记录更细,还是填报更快

如果目标是项目计划复盘,优先保证任务和工作类型能解释偏差,通常比精确到分钟更重要;如果目标是合同结算或审计,则需要按规定保留更细的依据。关键是让每一项新增精度对应具体决策或合规要求。没有明确用途的字段,会持续消耗成员时间。

2. 全量审批,还是风险抽查

高风险项目、严格结算场景和新上线流程,可能需要在初期加强人工复核;当口径稳定、异常模式清楚后,可以逐步转向规则校验加抽查。对大量低风险记录逐条审批,可能增加等待,却没有相称的质量收益。

3. 统一规则,还是允许项目定制

跨部门统计需要统一核心字段、日期口径和关键类别;具体项目仍可能需要补充客户阶段、成本类型或合规标签。我的建议是“公共规则少而稳,项目扩展有审批、有期限、有说明”,避免每个项目自行发明一套字段,也避免总部模板无法表达真实工作。

4. 立即全面推广,还是小范围试点

如果团队已有稳定任务系统、流程责任明确,逐步扩大范围可能效率更高;若填报口径尚未统一,先用一个代表性项目试运行更稳妥。试点应覆盖不同角色和真实异常,不要只选择最配合、工作最简单的团队,否则容易高估流程效果。

建议试点周期至少覆盖一个完整的计划与复盘循环。上线前记录基线,期间每周收集成员反馈,结束后检查填报耗时、追问次数、归属质量和决策时效。若流程变快了但数据更难解释,应先修订规则,不要急着扩大覆盖。

十、下一步怎么做:用一个周期验证流程是否值得推广

1. 本周完成三项准备

  1. 写清楚工时数据的主要用途,区分项目复盘、资源协调、客户结算和合规要求。
  2. 选出最小字段集,定义任务归属、时间粒度、工作类型和特殊工作边界。
  3. 选一个项目作为试点,记录当前填报耗时、补录情况、人工追问量和月度整理耗时。

2. 试点期间只追踪能推动行动的异常

每周检查缺项、笼统分类、异常时长、跨项目冲突和计划偏差。每个异常至少要有一个可验证的原因假设,例如需求范围增加、环境等待、返工或估算偏差;若暂时无法确定,应标为待确认,而不是直接给成员贴上低效率标签。

3. 周期结束后根据证据决定扩展或修订

如果填报负担可接受、记录更容易归属、负责人能更早发现偏差,就可以逐步推广;如果填报率提升但追问和修正没有下降,说明口径仍需调整;如果记录质量不错但管理耗时仍很高,则应检查汇总、权限和自动化环节,而不是继续要求成员增加说明。

我对工时管理的最终判断是:它不是用来证明谁忙,而是用来解释工作如何流动、计划为何偏离、组织该在哪里调整。下一步不必先追求一套完美制度,可以先选一个真实项目,用四周验证最小字段、填报节奏和偏差复盘是否有效。让数据更早帮助团队做决定,才是项目负责人工时管理效率提升的关键。

常见问题解答(FAQ)

1. 项目负责人的工时填报流程应该怎么设计?

我负责的项目经常到月底才集中补工时,结果任务进度和实际投入对不上。想把流程做得既及时又不增加团队负担,应该在哪些节点要求填报和审核?

建议采用“每日记录、每周核对、节点复盘”的轻量流程:成员当天或次日上午按任务填写实际投入;项目负责人每周检查漏填、异常值和任务关联;里程碑或迭代结束后,对比计划工时与实际工时并记录偏差原因。流程设计的关键不是增加审批层级,而是让工时及时关联到具体任务。

可先试运行两周,观察逾期填报比例和每人每周补录次数;如果补录仍集中在月底,优先检查填报入口是否顺手、任务是否容易查找,而不是先增加处罚。

2. 工时填报规范应包含哪些内容,才能减少数据失真?

我发现团队成员对“工时”理解不一致:有人只填编码时间,有人把沟通、排查问题也算进去。这样汇总出来的数据很难比较,规范里到底要明确哪些边界?

至少明确四项:记录对象(必须关联任务或约定的非任务类别)、时间口径(按实际投入记录,不以计划工时替代)、粒度(例如按半小时或一小时记录,避免精确到分钟造成虚假精度)、补录规则(注明原因和实际发生日期)。会议、代码评审、故障排查等是否计入,应由团队按管理目的统一规定,并保持前后一致。

判断规范是否有效,可以抽查一周记录:若同类活动被不同成员归入不同类别,或大量工时挂在“其他”上,说明分类规则仍不够清楚。

3. 项目负责人用哪些指标判断工时管理是否有效?

我不想把工时管理变成单纯统计谁填得多、谁填得少,但又需要判断项目投入有没有失控。除了工时总数,还有哪些指标能帮助我发现问题?

优先看数据质量和计划偏差,而不是比较个人工时高低。可跟踪按时填报率、任务关联率、计划工时与实际工时偏差率,以及偏差原因记录率。例如,按时填报率=截止时间前完成记录的人数÷应填报人数;偏差率可按(实际工时-计划工时)÷计划工时计算,并对计划工时为零的任务单独分析。若按时率连续偏低,先修流程;

若某类任务持续超出计划且原因集中在需求变更或返工,再调整估算和风险管理。单一指标不能直接证明个人效率。

4. 如何处理漏填、补填和明显异常的工时记录?

我担心要求每天填报会让成员为了赶时间随手估一个数字,而月底补填又容易记不准。遇到漏填或某项任务工时突然偏高时,项目负责人应该怎样核实,才不至于把审核变成追责?

把异常处理设计成校验而非惩罚:漏填时先提醒成员补充实际日期、任务和原因;补填记录保留修改时间,便于区分及时记录与事后回忆;单日工时过高、任务长期没有产出或实际投入明显超过计划时,由负责人和成员一起核对任务范围、阻塞、返工及临时支持情况。

不要仅凭数字认定低效,因为复杂排查和跨团队协作可能投入高但短期产出少。可设定团队自己的提醒阈值,例如连续两天未填或任务偏差超过计划的20%触发复核,再根据一个迭代的误报情况调整。

核心关键词

读者评论

方
方云舟

我们团队试过当天填,最后还是常把会议和临时支持归到“其他”。比起催填,先把这些工作的分类和计入规则说清楚,确实更能减少月底返工。

肖
肖婉清

文中提到用工时偏差找风险,我觉得还得把需求变更单独记下来。否则实际投入增加时,很难判断是估算不准,还是项目范围已经变了。

沈
沈婉清

工时不直接用于绩效排名这点很重要。不过数据用途、查看权限和保留期限,最好在上线前就明确,不然成员即使按时填报,也可能只填得“看起来合理”。

文章包含AI辅助创作:填报工时流程与规范:项目负责人工时管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579628

赞 (0)
飞飞飞飞
工时管理如何做好工时?项目负责人效率提升与操作步骤
上一篇 5小时前
计划工时落地方案:项目负责人开展工时管理的效率提升案例解析
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
