需求池做得越大,交付反而越慢,并不罕见:需求入口从邮件、群聊、会议纪要统一到了系统里,待办项却持续增长;产品和实施团队每周都在评审,真正进入迭代的需求仍然很少。问题通常不在于“收集得不够全”,而在于需求池没有回答三个问题:哪些需求值得做、现在为什么做、做完如何证明有效。做好需求池,不是把所有想法排成队,而是建立一套能持续筛选、解释、决策和复盘的机制。
一、先讲核心结论:需求池不是仓库,而是决策系统
1. 需求池的价值不在数量,在于减少无效决策
我判断一个需求池是否有效,不先看需求总数,也不先看字段有多少,而是看团队能否在有限时间里做出可解释的取舍。一个高质量需求池至少要回答:需求服务谁、解决什么问题、影响多大、证据是什么、实施成本多高、由谁决策、何时复查。
如果需求只写着“增加批量导出”“优化页面”“客户希望支持”,团队实际上没有获得足够信息来判断价值。它们只是愿望的登记,不是可比较的决策对象。需求池的核心产出不是一张更长的清单,而是一组有证据、有边界、有状态的候选决策。
2. 需求池要分层,不要把不同问题放在同一条队列
实施团队常见的需求至少有四类:产品能力缺口、客户配置或培训问题、项目交付约束、缺陷与风险。它们的处理方式不同。把它们混在一起按“提交时间”排序,会导致紧急缺陷被普通优化淹没,也会让本可通过配置解决的问题进入研发排期。
我建议先设置不同的入口类型,再在每类内部比较优先级。分类不需要过度细化,关键是能影响下一步动作。例如,产品缺口进入产品评审;配置问题进入实施知识库或方案确认;缺陷进入故障分级与修复流程;项目约束进入交付计划和风险管理。
3. 决策要有节奏,紧急通道要有边界
需求池既不能“每条都等下次会议”,也不能“谁催得急谁先做”。常规需求适合按固定节奏集中评审,紧急问题则应有明确触发条件,例如业务中断、合规风险、关键流程无法继续。紧急通道的目的,是缩短高风险问题响应时间,而不是成为绕过评审的默认入口。
如果团队采用某项目管理平台统一收集、分派与追踪,重点也不只是建一个需求列表。真正需要串起来的是需求来源、客户或项目、影响范围、评审结论、交付任务和上线后结果。以 PingCode 为例,中大型企业或 100 人以上组织在评估平台时,可以重点检查需求管理能否衔接研发协作、交付过程与权限治理;若环境要求私有化部署,或需要从 Jira 平滑迁移,也应把数据映射、历史记录保留、权限复核和用户培训作为迁移验收项,而不应只看功能演示。
这里提到的工具能力属于选型核验方向,不代表每家组织的迁移结果都相同。是否适合国产替代,要结合部署模式、接口集成、流程复杂度、合规要求和迁移验证结果逐项确认。

二、背景与真实场景:实施团队为什么容易被需求池拖住
1. 实施现场面对的不是单一产品问题
实施团队接触需求的场景很复杂:客户在上线前提出流程适配,关键用户在培训后要求减少操作步骤,项目经理发现数据迁移规则存在例外,销售则反馈多个潜在客户都在询问同一项能力。表面上这些都是“需求”,实际可能分别对应配置指导、项目变更、产品能力、销售承诺风险。
尤其在多项目并行时,实施顾问往往最先看到问题,却不一定拥有产品路线图的决策权。若没有清晰的证据和分流机制,顾问只能把客户原话转交给产品团队。产品团队则需要反复追问:有几个用户受影响?当前如何绕过?是否阻塞上线?有没有现成配置?这种信息补齐过程会消耗双方时间。
2. 项目压力会让“客户声音”变成“优先级”
重要客户的诉求值得认真评估,但客户重要不等于需求天然优先。一次性交付承诺如果没有识别复用性、维护成本和后续风险,可能让一个项目获得局部便利,却让产品长期背负特殊分支。相反,一项来自小客户的需求也可能揭示普遍障碍,例如多个项目都需要人工重复录入同一类数据。
我通常把“客户是谁”和“问题有多普遍”分开记录。前者用于理解商业背景与关系责任,后者用于判断产品价值。两者不能互相替代。对实施团队来说,最重要的是把个案描述转成可验证的问题:在什么条件下发生、影响哪类角色、现有流程绕行几步、绕行带来什么风险。
3. 需求增长可能是入口扩张,不一定是产品变差
当组织新增项目、客户行业或业务流程时,需求量上升可能是覆盖面扩大造成的,并不能直接证明产品质量下降。同样,需求池变小也未必代表改善;如果一线人员觉得提交后没有回应,他们可能停止反馈,问题只是转入私聊和线下表格。
因此,除了需求总量,还应观察每个来源的提交量、重复率、补充信息耗时、评审等待时间、驳回原因和上线验证率。指标需要与业务背景一起解释。某个月需求增多,如果主要来自新行业试点,和同一缺陷反复出现,管理含义完全不同。
4. 先把入口设计成“可分流”,再追求字段完整
入口表单太简单,信息不足;字段太多,一线人员就会绕开系统。我的经验是先收集能决定分流的最少信息,再由负责人补齐评审所需内容。初始提交通常只需要问题描述、发生场景、受影响角色、紧急程度、当前绕行方式和联系人。
不必要求提交人一开始就写技术方案、收益测算和完整验收标准。那会把产品分析的工作推给不具备相应信息的人。更合理的方式是:提交人讲清事实,需求负责人完成归并与追问,决策人确认优先级,交付负责人定义验收方式。
三、常见误区:看起来规范,实际上让需求池失真
1. 误区一:把需求数量当作团队产出
“本季度收集了多少条需求”只能描述输入量,不能说明团队改善了多少。需求数量上升,可能是市场覆盖扩大、提交流程更顺,也可能是重复反馈增加、缺陷频发或问题没有被关闭。单独追求数量,会鼓励团队多收集,却不鼓励归并、验证和拒绝。
更有意义的做法是把数量拆成来源、类型和阶段。例如,按项目、客户角色、产品模块和需求类别统计;同时看原始请求转化为有效需求的比例,以及已交付需求完成结果复查的比例。指标的作用不是做漂亮报表,而是发现流程在哪个节点失真。
2. 误区二:所有需求都按提交时间排队
先来先做看似公平,但不适合需求优先级管理。早到的低影响需求可能长期占据队列,后到的高风险问题却被压住。时间应当用于衡量等待和服务水平,而不是替代价值判断。
如果团队确实需要保护等待过久的需求,可以设置复审规则:超过某个周期未处理的需求自动进入重新确认,而不是默认升级为最高优先级。重新确认时要检查问题是否仍存在、业务环境是否变化、是否已有替代方案。
3. 误区三:用一个评分公式制造“客观感”
常见做法是给影响范围、客户价值、紧急度、成本打分,然后计算总分。评分能帮助讨论,但分值并非天然客观。比如“影响人数”可能来自估计,“客户价值”可能混合收入、关系和续费预期,“成本”也可能只算研发工时,没算测试、迁移、文档和实施支持。
我会把评分定位为讨论的起点,而不是自动决策器。每项分数必须有口径说明,关键分数要附证据,分数接近时由团队讨论依赖、风险和机会成本。若团队发现某个维度长期被高估,应修订定义,而不是继续在公式上加小数位。
4. 误区四:把客户原话直接当作解决方案
“加一个按钮”“导出时增加某字段”通常是用户提出的解法,不一定是问题本身。客户可能真正需要的是减少重复核对、满足审计追溯,或让多个项目使用同一套口径。照单实现表层方案,容易增加功能,却没有解决流程痛点。
收集需求时要分开记录“用户表达的方案”和“团队确认的问题”。例如,用户说“希望能批量修改状态”,进一步追问后发现,真正问题是交接时逐条处理耗时且容易漏项。解决方案可能是批量操作,也可能是自动规则、导入校验或流程提醒,需要结合风险与维护成本判断。
5. 误区五:关闭需求就等于完成闭环
“已上线”是交付状态,不是价值证明。功能上线后,用户可能没有发现入口,也可能因为培训不足继续沿用旧流程;也可能使用量增长,但错误率没有下降。若需求池只记录开发完成日期,管理者看不到需求是否兑现了当初的收益假设。
每项重要需求都应在评审时约定复查信号,例如采用率、处理时长、错误次数、支持工单量或项目阻塞天数。复查周期应适合使用频率。高频操作可以在上线后数周观察,低频业务可能需要跨过一个完整业务周期。

四、专业判断逻辑:从问题证据走到优先级
1. 先判断这是不是产品需求
第一步不是给需求打分,而是判断问题归属。可以按顺序追问:当前能力是否已经支持,只是用户不知道怎么用?是否需要特定配置或数据修正?是否属于项目合同范围或交付变更?是否为缺陷、性能、安全或合规风险?只有在这些问题回答后,才能把事项交给正确的决策流程。
这一步尤其能避免“把培训问题产品化”。如果多个客户都需要顾问手把手解释同一功能,原因可能是功能发现性差,也可能是文档和培训设计不足。需要结合使用行为、用户访谈和支持记录判断,而不是一概归入产品改造。
2. 再确认问题的范围与证据等级
我建议为需求证据设定简单等级。一级是单次口头反馈,尚未确认场景;二级是有具体案例、流程和影响说明;三级是多个独立项目或用户重复出现,并能提供记录;四级是有行为数据、工单数据或业务结果支持。等级不是给用户贴标签,而是说明决策时的不确定性。
证据不足不一定代表需求不重要,可能只是无法立刻做长期承诺。对影响极大的风险事项,可以先采取低成本验证或临时缓解;对价值不确定的体验优化,可先访谈和原型测试。优先级要同时体现潜在价值与认知置信度,不能把“声音大”误当作“证据强”。
3. 把价值、范围、时效、成本和风险分开看
评审时可以分别讨论五个维度:业务价值、受影响范围、时效窗口、实施与维护成本、失败或延迟风险。这样比直接问“优先级几级”更容易发现分歧。比如某项需求商业价值高,但只有单一客户受益且维护成本高;另一项需求短期收入不明显,却能减少多个项目的重复人工处理。
如果要使用评分,可以采用有限等级,并要求每个等级有定义。例如影响范围按“单一用户、单项目、多项目、跨业务”描述;时效按“无明确窗口、计划内节点、已确认业务期限、正在阻断”描述。成本同时评估研发、测试、部署、数据迁移、实施培训和持续支持。
4. 用“继续、验证、暂缓、拒绝”替代模糊状态
需求状态不宜只有“待办、处理中、完成”。处于需求池阶段的事项至少要能区分:继续评审、需要验证、暂缓观察、明确拒绝。每个状态都应有原因和下一次动作,尤其是暂缓。没有复查日期和触发条件的“暂缓”,往往就是没人维护的隐性废弃。
拒绝也需要记录理由,常见原因包括已有能力、影响范围有限、成本与收益不匹配、方向不符合、风险过高或暂时缺乏证据。透明拒绝能减少重复提报,也能帮助实施团队向客户解释,而不是让一线人员反复追问进展。
| 判断维度 | 需要回答的问题 | 可用证据 | 常见误判 |
|---|---|---|---|
| 业务价值 | 改善了什么结果,谁会受益? | 流程耗时、错误率、客户反馈、业务目标 | 把客户级别等同于需求价值 |
| 影响范围 | 一个用户、一个项目,还是多个项目? | 独立项目记录、用户数、受影响流程 | 把同一客户的重复反馈当成多个独立样本 |
| 时效窗口 | 错过当前周期会造成什么后果? | 上线节点、合同约束、业务周期、风险记录 | 把催促频率当作紧急程度 |
| 总成本 | 开发之外还需多少测试、迁移与支持? | 研发评估、测试计划、部署与培训估算 | 只计算首次开发工时 |
| 不确定性 | 关键假设是否经过验证? | 访谈、原型测试、行为数据、工单记录 | 把未经验证的收益写成确定收益 |

五、具体案例与数据观察:把客户请求变成可决策需求
1. 案例设定:多个项目都在手工核对交付清单
以下案例为匿名化的情景推演,用来说明分析方法,不代表某个企业的真实经营数据。一家实施团队同时服务多个项目,陆续收到“希望支持批量更新交付状态”的请求。若直接把这句话交给研发,团队只能评估按钮或批处理功能,无法判断究竟要改善什么。
实施负责人进一步整理了项目周报、支持记录和访谈信息:不同项目的成员都在手工核对清单;有些项目每周需要重复处理,另一些项目只有阶段验收时才操作;主要成本不是点击次数,而是漏更新后项目经理需要二次确认。
2. 从表面方案还原业务问题
需求负责人先将原始反馈归并,区分重复提报与独立场景,再记录当前操作方式、角色、频率、错误后果和替代路径。随后邀请一线实施人员与产品人员确认:清单字段是否标准一致,批量操作是否可能误改状态,权限是否需要按项目隔离。
这样做后,原始需求被改写为:“在符合权限和条件校验的前提下,减少实施人员在多条交付项上的重复更新,并降低漏更新造成的复核成本。”这句话没有预先锁定具体方案,却能支持多种解法比较,例如批量更新、规则自动化、导入校验或状态提醒。
3. 用小范围观察补足价值证据
情景推演中,团队选择三个项目记录两周基线:每周重复更新耗时、状态遗漏次数、复核次数及参与角色。基线仅用于该示例的假设计算,实际团队应采用自己的记录。随后产品与实施共同试用低保真流程,确认字段一致性和误操作防护,再决定是否投入正式开发。
这个步骤有意把“操作更快”与“错误更少”分开。若只是缩短点击时间,但误操作和复核成本上升,方案未必有净收益。对于交付场景,尤其要把权限、审计记录、批量回滚和异常提示列入验收条件。

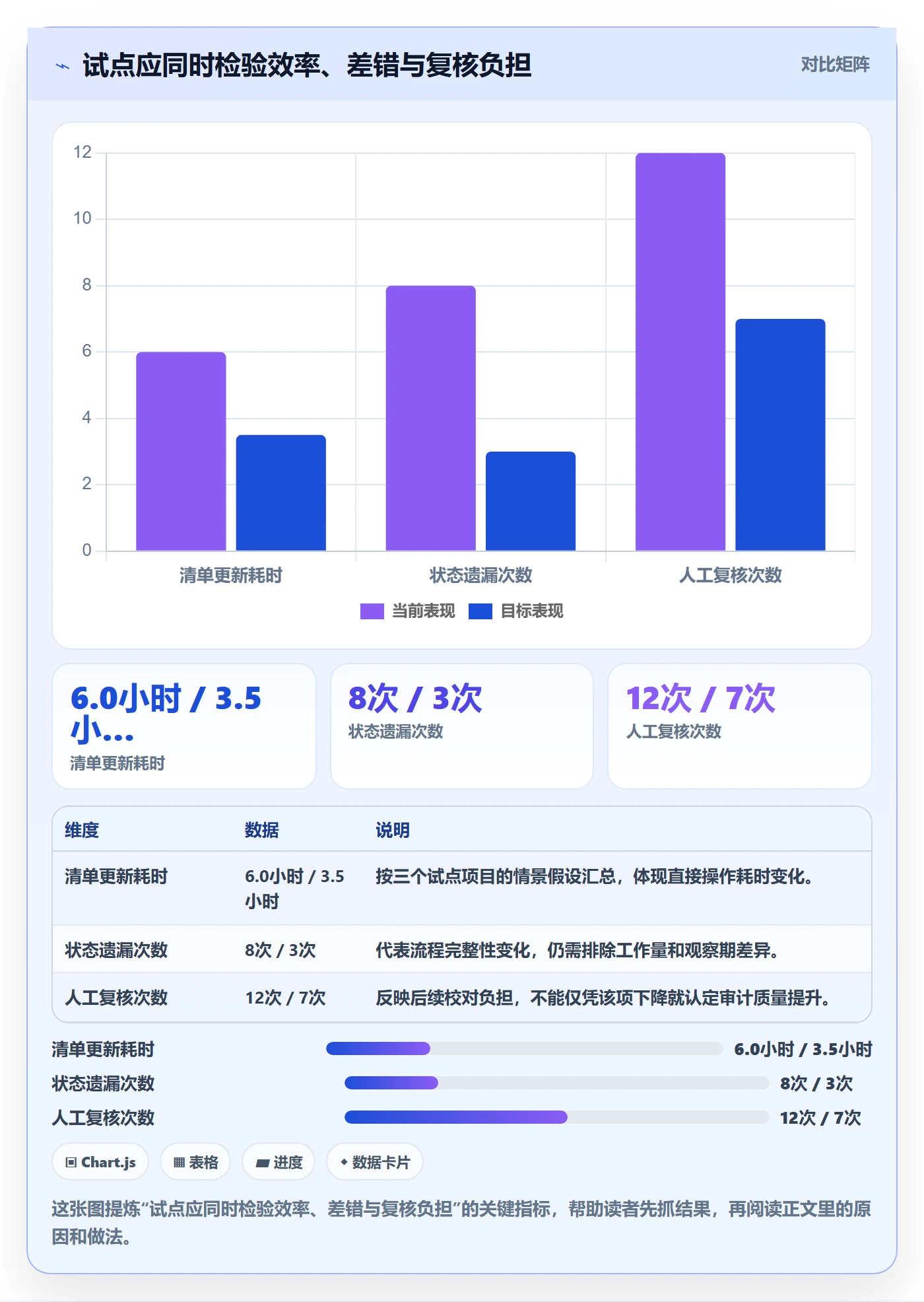

| 观察项 | 试点前情景值 | 试点后情景值 | 如何解释 |
|---|---|---|---|
| 每周清单更新耗时 | 6.0小时 | 3.5小时 | 耗时减少只是效率信号,仍需确认没有把工作转移给其他角色。 |
| 每周遗漏状态数 | 8次 | 3次 | 遗漏下降可能来自校验,也可能受项目工作量变化影响,需持续观察。 |
| 每周人工复核次数 | 12次 | 7次 | 复核减少说明协作负担可能下降,但应确认审计要求仍被满足。 |
| 试点参与项目数 | 3个项目 | 3个项目 | 样本范围较小,只能支撑继续试点或扩样,不足以直接推断全公司收益。 |
上表为示意数据,不能作为任何产品的效果承诺。实际试点还应记录项目规模、数据条目数、操作人数量和业务周期,避免把项目负载变化误当成方案效果。若试点前后条件不一致,应延长观察或选择更多项目复核。

4. 决策结果不一定是立即开发
如果试点显示多个项目流程一致、收益可复现且权限边界清晰,需求可以进入产品计划。如果只有少数项目采用同一种操作,但各项目字段差异很大,短期可能更适合沉淀实施模板,而不是把所有差异写进产品功能。
也可能发现问题主要来自项目模板不统一。此时优先统一模板并更新培训材料,可能比开发批量功能更便宜、更容易推广。需求分析的价值,常常体现在及时发现“不必开发”的问题,而不是给每个请求找到一个开发方案。
5. 复盘时检查收益是否持续,而不是只看上线当周
功能上线后,需求负责人应按预先约定的观察周期复核使用范围、误操作、复核工作量和用户反馈。若使用率低,先调查入口发现性、权限配置和培训情况;若采用率高但差错增加,应暂停扩展并排查保护机制;若收益仅集中在一种项目类型,则需要明确适用边界。
重要需求的复盘结果应回写需求记录:假设是否成立、数据样本覆盖哪些场景、未解决的限制是什么、下一步需要优化还是停止投入。这样需求池才能逐渐积累组织知识,而不是每次评审都从零开始。
六、实施团队的操作步骤:从入口到复盘形成闭环
1. 明确入口与分流责任
先列出当前需求从哪里来:项目例会、客户沟通、工单、销售反馈、实施群、内部运营还是监控告警。为每个入口指定责任人和转录规则,明确哪些信息必须进入统一系统,哪些只需留在项目执行记录中。
不必强迫所有人登录多个复杂界面。可以保留便捷提报方式,但必须有统一的记录归属和去重机制。每项原始请求都应能追溯到来源和提交时间,同时不应把个人聊天记录直接当作正式需求证据。
2. 建立最小可用字段
字段分为提交字段和评审字段。提交字段应短而清楚,优先包含问题、场景、影响角色、发生频率、当前替代方式和联系人。评审字段由负责人补充,包括类别、关联项目、证据等级、影响范围、成本估计、风险、结论和复查条件。
字段需要有定义和示例。比如“紧急程度”不能让每个提交人自行理解为“我希望尽快”,而应对应业务中断、明确期限或可接受等待时间。字段名称越多,不代表信息质量越高;缺乏解释的必填项只会制造空填。
3. 固定去重与问题澄清的责任人
安排明确角色负责需求归并和信息澄清,通常可由产品负责人、业务分析人员或指定的需求经理承担。实施人员提供一线证据,不能替代全部分析责任;产品人员也不能只等待实施团队把需求写成完整规格。
归并时保留不同项目的场景差异,不要为了减少条目数量把真正不同的问题合并成一个模糊大项。建议保留一个主需求,再关联各项目案例、客户反馈和工单,既能看出共性,也不丢掉边界条件。
4. 设置评审节奏与紧急响应规则
常规需求可按周或双周评审,具体频率取决于团队规模、需求变化速度和交付节奏。会前由需求负责人整理待决策事项,标明需要团队回答的问题;会议中重点讨论价值冲突、证据缺口、依赖、风险和资源,而不是逐条朗读描述。
紧急事项单独设定响应责任人和触发条件。每次走紧急通道都要记录原因、批准人、临时措施和后续复盘时间。紧急交付结束后,检查是否出现范围蔓延或其他需求被挤出,避免“先答应再说”成为隐形流程。
5. 将优先级与产能、依赖和发布窗口结合
价值排序不是排期本身。高优先级需求仍可能受技术依赖、合规审查、数据迁移、客户环境差异或发布窗口限制。评审结论应说明“为什么优先”,计划阶段还要说明“什么时候能做、依赖什么、可能挤出什么”。
对中大型组织而言,跨团队依赖更容易被单个需求清单忽略。某项目管理平台如果支持关联需求、任务、版本和交付记录,团队应重点验证关联关系能否保持准确,权限能否覆盖不同业务单元,以及报表能否区分已承诺、待验证和仅供观察的事项。
6. 建立上线后的效果复查
每个进入交付的需求,在评审时就指定一个效果负责人和复查指标。指标应尽量选择可观察、与问题直接相关的结果,而不是只选系统里容易导出的数字。若目标是减少重复录入,应观察人工步骤、处理时长或返工次数;若目标是降低风险,应观察异常和漏项。
对于使用频率低的功能,可用访谈和案例复核补充量化数据。对于高频功能,则可以观察使用行为和支持记录。定量数据说明发生了什么,定性反馈帮助理解为什么发生;两者相互校验,才适合形成改进结论。
7. 每月检查需求池健康度
月度检查不应变成追责会,而应定位流程堵点。建议抽查长期未评审、重复出现、信息不全、已上线未验证、反复暂缓和紧急插队的条目。每类问题都应得到明确动作:补信息、合并、重评、关闭、加资源或修改流程。
- 导出当月新增需求,按来源、类别和项目分组。
- 识别重复提报与相似问题,保留原始来源并归并到主需求。
- 检查未评审事项的等待时间,区分缺少信息、缺少决策人和产能不足。
- 复核已交付事项是否完成效果检查,补充结果与适用边界。
- 记录流程改进项,并为每项指定负责人和完成日期。

七、不同情况下的行动建议与取舍
1. 需求来源多、信息质量低:先治理入口,不急着上评分模型
如果需求来自邮件、即时通信、客户会议和工单,且重复项很多,优先统一登记与去重。先让团队能够回答“请求来自哪里、是否重复、由谁补充”,再逐步增加评审字段。此时引入复杂评分公式,只会给不完整信息制造精确假象。
取舍是短期内管理工作会增加:有人需要整理历史记录,有人需要维护分类。但这笔成本能减少后续反复追问。建议先选一个产品线或一组项目试运行,再根据实际补录负担调整字段和流程。
2. 需求池规模很大、长期没有结论:先清理存量,再限制新增承诺
若大量事项长期停留在“待定”,不应继续把所有旧需求当作有效候选项。设定一次存量清理周期,逐项确认是否仍然存在、是否已有替代、是否具备证据、是否仍符合方向。没有响应的提交人也不应被自动视为仍有需求,可标记为待确认并按规则关闭。
取舍是部分旧请求会被关闭,可能引发“为什么不做”的质疑。因此关闭理由必须透明,保留重新打开条件,例如影响范围扩大、业务规则变化或新证据出现。与其维护几百条无人负责的历史记录,不如维护数量更少但可决策的候选集。
3. 客户定制需求多:区分一次性交付、可配置能力与产品共性
先判断需求能否通过配置、集成、实施方案或流程调整满足。确实需要产品变更时,再判断它是可复用能力还是单客户例外。可复用能力应描述适用边界、默认行为、权限和升级兼容性;一次性项目变更应评估后续维护与支持责任。
取舍不是一味拒绝定制,也不是把所有定制都产品化。关键是把交付收益、长期复杂度和其他客户受益范围放在同一张决策桌上。若一项能力只在一个客户使用,却会影响通用流程,就需要更高的风险审查和更明确的退出方案。
4. 团队人少、评审资源有限:轻量化流程,但保留决策记录
小团队不必复制大型企业的委员会和多级审批,可以由产品负责人和交付负责人共同做周期评审。最低限度要记录需求问题、证据、决定、理由、负责人和复查时间。流程可以轻,但不能依赖口头记忆。
取舍是部分决策会集中在少数人手里,容易形成个人偏好。可以定期抽样复盘被拒绝、被暂缓和紧急插队的事项,检查是否对不同客户或不同来源采用了不一致标准。
5. 需要迁移到统一管理平台:先做数据与流程盘点,再谈切换日期
如果团队准备从多套表格或既有工具迁移到统一平台,先盘点对象类型、字段、状态、权限、历史评论、附件、关联任务和报表需求。再选一组真实需求做试迁移,检查是否保留来源、决策记录、版本关系和责任归属。
评估 PingCode 或其他平台时,不要把“支持导入”直接等同于“平滑迁移”。应通过试迁移确认字段映射、历史数据完整性、权限边界、接口依赖、用户适应成本和回退方案。对私有化部署场景,还应把升级方式、备份恢复、监控告警和运维责任纳入验收;对 Jira 迁移场景,则应逐项验证工作流、权限、附件、评论和关联关系,而非只比较功能清单。
取舍是迁移期间可能需要短暂并行,增加重复维护成本。应设定明确的冻结时间和系统切换条件,并保留回退窗口。若关键数据无法验证,不宜为了赶日期一次性切断旧入口。
| 团队情形 | 优先行动 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 入口分散、重复多 | 统一登记、去重、分流 | 减少遗漏和重复分析 | 短期需要投入整理与培训 |
| 存量过大、久未决策 | 清理、确认、关闭或重评 | 恢复候选集的可读性 | 需要解释关闭原因并处理异议 |
| 定制比例高 | 区分配置、项目变更与产品共性 | 控制长期维护复杂度 | 部分短期项目诉求可能不进入产品计划 |
| 团队资源有限 | 简化流程,保留决策证据 | 降低管理成本并保持可追溯 | 关键决策仍可能集中在少数人 |
| 准备平台迁移 | 盘点、试迁移、验收、再切换 | 减少数据和权限迁移风险 | 过渡期可能存在并行维护 |
八、结尾:先让每条需求有去处,再让每次投入有证据
1. 用四个问题检查需求池是否真的在工作
我会用四个问题做最后检查:一线反馈能否进入统一记录?每条需求是否有人负责澄清?评审结论能否被解释和追溯?交付以后是否有人验证预期结果?只要其中一项长期缺失,需求池就容易退化为积压清单。
2. 下一步从小范围试行开始
建议先挑一条产品线或一组实施项目,试行一个完整周期:统一入口,整理最小字段,完成一次去重与分类,按价值和证据进行评审,再为部分交付需求设置效果复查。周期结束后,用等待时间、重复率、信息补齐耗时和上线验证率判断流程是否改善。
最后要记住,需求池不是承诺清单,也不是客户声音的排行榜。它是组织面对有限产能时,公开说明取舍、保留证据并修正判断的工具。好的需求管理,不是让所有需求都被满足,而是让该做的更早被识别、不该做的及时被解释、做过的能够被验证。
常见问题解答(FAQ)
1. 需求池应该按什么标准分类?
我刚接手团队的需求池,里面既有客户反馈,也有内部优化和故障修复,标签越加越多,反而很难筛选。我想知道怎样分类才能支持后续排期,而不是只把需求分门别类。
建议用“来源、需求类型、业务模块、优先级、状态”作为基础字段,不要把所有信息都做成分类标签。优先级可按业务影响、紧急程度和实施成本评估;例如将影响核心流程且有明确时限的事项标为高优先级,并由负责人定期复核,避免标签数量持续膨胀。
2. 需求池中的需求优先级怎么确定?
我经常遇到业务方都说自己的需求很急,但团队每个迭代能处理的事项有限。我想找一种能解释取舍依据的方法,减少排期时的主观争论。
可用统一评分表比较需求,例如分别按用户影响、业务价值、时限紧迫度和实施成本按1,5分打分,并提前约定权重。评分用于排序而非自动决策;对高价值但成本较高的需求,先拆分或验证关键假设,再结合团队容量和依赖关系确定是否进入近期迭代。
3. 如何判断需求池里哪些需求该清理?
我发现需求池里有些条目几个月没有更新,提交人也说不清当初的背景,但直接删除又担心遗漏重要事项。我想知道怎样清理才既能减少噪声,又保留可追溯性。
先筛查长期未更新、信息不完整、重复或已被其他方案覆盖的需求,并为每条记录设置负责人和复核期限。可将连续两个复核周期无人确认、且没有明确业务影响的条目标记为“待关闭”,通知提交方确认后归档;保留关闭原因和历史记录,不建议直接删除。
4. 需求池应该分析哪些数据来改进实施效率?
我想通过数据判断团队是需求输入质量差、评审太慢,还是实施环节卡住了,但目前只看需求总数,无法定位问题。我应该从哪些指标开始,并怎样解读它们?
建议按月统计新增量、评审通过率、从提交到决策的中位时长、需求在池中的停留时长、按期交付率和撤回或返工比例,并按来源、类型及负责人分组比较。若需求积压增加且评审时长同步上升,优先检查评审容量;若交付延期集中在信息不完整的条目,则完善提交模板,并持续比较改进前后的数据口径。
核心关键词
文章包含AI辅助创作:需求管理如何做好需求池?实施团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579136
