需求状态管理最常见的失败,不是状态太少,而是同一个状态被不同角色理解成了不同事实:产品经理认为“已完成”代表需求已开发,研发认为代码已合并,测试认为验收通过,业务方却以为功能已经上线。状态字段看起来齐全,需求仍然在交接处失踪。我的判断是,制度设计的起点不该是“列出多少个状态”,而应是明确每次状态变化对应的业务事实、责任人、进入条件和退出证据。
一、先讲核心结论:状态不是标签,而是带证据的承诺
1. 先把状态定义成可验证的业务事实
需求状态管理的目标,不是让列表看起来整齐,而是让团队能够回答四个问题:需求现在在哪个阶段、谁对下一步负责、什么条件允许它继续、依据什么证据判断已经完成。只要这四个问题有一个答不出来,状态名称再精致,也只是装饰。
我通常把状态理解为一份轻量的团队承诺。例如,“待评审”意味着需求信息已达到评审门槛,且评审责任人已明确;“开发中”意味着已经进入迭代并有人承担实现;“待验收”意味着有可测试的交付物;“已上线”则需要发布记录或其他上线凭据。状态不应表达主观感受,例如“差不多好了”。
核心原则是:状态表达事实,字段表达属性,流程规则表达约束。“高优先级”通常是需求属性,不是状态;“等客户回复”可以是暂挂原因,不一定要新增一个主状态;“开发完成但待测试”则不能含糊地标为“已完成”。把这三类信息拆开,流程才更容易读懂和分析。
2. 先设计最小可用流程,再按瓶颈增加分支
对于多数实施团队,我建议先从六个主状态起步:待澄清、待评审、已排期、进行中、待验收、已完成。拒绝、取消、暂缓等情况,先作为终止或暂停结果处理,不要一开始就把它们全部塞进主干流程。
这不是说六个状态适用于所有组织,而是它足以暴露最重要的交接:信息是否完整、是否值得做、何时做、谁在做、是否交付、是否验收。若流程中存在明确且需要统计的等待环节,再增加状态或原因字段。状态越多,团队越需要付出培训、维护、报表解释和迁移成本。
| 流程节点 | 状态表达的事实 | 进入条件示例 | 建议保留的证据 |
|---|---|---|---|
| 待澄清 | 问题或目标尚不足以支持评审 | 提出人、背景或预期结果缺失 | 待补信息清单、问题记录 |
| 待评审 | 需求已具备讨论条件 | 目标、范围、验收口径初步齐全 | 需求说明、评审安排 |
| 已排期 | 团队已决定在某个计划周期处理 | 优先级、依赖、容量经过确认 | 迭代或版本计划 |
| 进行中 | 责任人已开始执行 | 负责人明确,工作已启动 | 任务拆分、进展记录 |
| 待验收 | 交付物已形成,等待验证结果 | 测试环境、验收条件可用 | 测试结果、验收记录 |
| 已完成 | 约定的交付目标已达成 | 验收通过,必要发布步骤已完成 | 验收结论、发布或交付凭据 |
这张表里的条件是制度设计示例,不是行业统一标准。对内部平台、客户项目和监管要求较高的实施项目,完成证据可能不同;但“进入条件可检查、退出结果可追溯”这两点不能省略。
3. 状态数量不是成熟度指标
团队很容易把复杂流程误认为精细管理。实际上,增加状态会增加操作分支。每增加一个状态,就要说明谁能设置、何时设置、能转向哪里、报表如何解释、旧数据如何处理。没有这些配套规则,状态越多,数据越难比较。
可以先用一个实用检验:如果一个状态无法改变责任归属、触发动作、风险判断或管理决策,它就不一定值得独立存在。比如“已读需求”若不影响后续动作,更适合记录在活动日志中,而不是占据主流程位置。

二、背景和真实场景:实施团队为什么特别容易把状态做乱
1. 实施需求同时包含客户承诺与产品能力
实施团队接到的需求,通常不是单一来源。它可能来自合同条款、现场访谈、上线问题、用户培训、产品缺口,也可能只是某位关键用户临时提出的便利性想法。不同来源的承诺强度、业务影响和处理时限并不相同,但如果都进入同一条队列,状态字段就会被迫承担分类、优先级、交付承诺等多重任务。
我在制度梳理时,会先问“这条需求是谁提出的”以及“它兑现了哪种承诺”,而不是先问要增加什么状态。合同义务和现场优化可能都处于“待评审”,但审批方式、升级路径和延期风险完全不同。来源、客户、影响范围、合同关联等,应优先作为独立字段管理。
2. 多角色交接让“完成”的定义发生漂移
实施项目的常见链路是客户或业务方提出,实施顾问澄清,产品或方案人员判断,研发实现,测试验证,实施人员部署,客户确认。每次交接都可能改变“完成”的含义。开发人员提交代码,并不等于实施团队可以交付;部署到测试环境,也不等于客户验收;客户口头表示满意,也未必代表必要记录已经闭环。
因此,状态转换要与责任交接同步。谁将需求从“待验收”改为“已完成”,必须有明确授权;谁发现验收不通过,需求应该退回哪个节点,也应事先约定。没有退回规则时,团队常用“重新打开”“新建一条”或改备注来绕过流程,最终造成需求数量和历史数据失真。
3. 需求等待时间常被误当成执行时间
一条需求从提出到上线可能经历数周,但真正的研发工作只占其中一部分。其余时间可能花在补充资料、等客户确认、等外部接口、等版本窗口或等待验收人。若只记录一个“处理中”,管理者无法判断瓶颈是在团队能力、需求质量,还是外部依赖。
对于跨组织实施,我建议先区分“主动处理时间”和“等待时间”。如果平台暂不支持精细计时,也可以用暂停原因、进入时间和恢复时间做基本观察。重点不在于追求精确到分钟,而在于知道等待是偶发还是结构性问题。

4. 工具能记录流程,但不能替团队定义流程
工具可以限制状态流转、记录操作人和时间、维护审批与通知,也能提供筛选和统计。但它无法替团队判断什么算“验收通过”,更不能自动消除客户与交付团队之间的承诺分歧。制度先于配置,规则先于自动化;反过来,先搭好复杂工作流再讨论业务,往往会把组织分歧固化在系统里。
在中大型企业或超过100人的组织中,需求来源多、角色分工细、项目并行度高,流程配置和权限治理确实更重要。以 PingCode 为例,如果组织正在评估其作为需求与研发协作平台,可以重点验证需求流程、角色权限、审计追溯、跨团队协作和报表是否匹配自身制度。若项目涉及数据隔离、网络边界或内网运行,也应在采购评估阶段核对私有化部署方案及运维责任;若从 Jira 迁移,则要实际验证字段、历史记录、附件、权限和工作流映射,不能只凭“支持迁移”的口头描述决定切换。
三、常见误区:看上去更严格,结果可能更不可控
1. 用状态替代分类、优先级和原因
把“客户需求”“缺陷”“优化项”“紧急事项”都建成状态,会让流程图变成分类菜单。状态表示处理阶段,类型表示工作性质,优先级表示相对顺序,暂停原因表示为何无法推进。它们回答的问题不同,混在一起后,任何一项变化都可能被误解为流程迁移。
例如,需求已经在“进行中”,后来客户要求暂停,主状态是否改为“暂停中”,取决于团队是否需要把暂停作为独立管理阶段。如果暂停只是短暂等待且不需要独立审批,可以保留原主状态,增加暂停标记和原因;如果暂停会停止计时、影响资源承诺并触发升级,就值得建立明确的暂停机制。
2. 把“已排期”误当成不可变承诺
排期意味着团队在特定计划周期内作出了当前承诺,不意味着需求从此不能调整。实施现场可能出现法规变化、生产故障或客户关键依赖变化。正确做法不是禁止改动,而是让改动有记录:谁提出变更、谁批准、挤占了什么工作、原计划如何调整。
若一个需求可以悄悄插入迭代,却不留下影响记录,团队看起来响应迅速,实际承诺能力却会越来越不可预测。紧急通道应当有入口条件、审批责任和复盘规则,而不应成为绕过优先级的常规捷径。
3. 只规定谁能修改,不规定凭什么修改
权限控制能够减少误操作,但“只有负责人能改状态”仍不足以保证数据质量。负责人可能因为赶进度而提前标为完成,也可能忘记更新状态。制度要同时规定触发条件、证据要求与责任人,并在关键节点设置必要的校验。
例如,转入“待验收”前需要填写测试环境和验收范围;转入“已完成”前需要记录验收结论。若团队担心字段太多,不必给每个阶段加十几个必填项;应只要求能够防止重大误判的最小证据集。
4. 试图用更多状态解决所有协作问题
如果需求长期卡在“待评审”,原因可能是没有评审责任人,而不是缺少“待产品经理评审”“待技术评审”“待客户确认”等五六个状态。遇到停滞,先查状态进入和退出的时间、责任归属与等待原因,再决定是否需要拆分。
拆分状态确实能让流程看得更细,但会增加维护成本。若管理者不会针对新增状态采取不同动作,细化只是在制造数据,却没有形成管理收益。
5. 用完成数量代替交付价值
状态报表很容易统计本月完成了多少条需求,但需求粒度并不统一:一条可能是几小时的配置调整,另一条可能是数月的系统能力建设。单看数量会鼓励拆小、挑简单项,甚至把上线和验收混为一谈。
建议将完成数量与需求规模、业务影响、按期交付率、返工率、验收通过情况一起观察。指标越多不代表管理越好;关键是指标能否引发具体行动,而不是制造更复杂的月报。

四、专业判断逻辑:怎样决定状态、条件和责任
1. 先沿着需求生命周期识别决策点
设计流程时,不要从系统里有哪些按钮出发,而要从需求会发生哪些重要决策出发。典型决策包括:信息是否够用、是否值得投入、是否有资源、是否可以开始执行、交付是否符合约定、是否需要重新打开。只有发生了新的业务判断或责任交接,才考虑设置独立状态。
我会把每个候选状态写成一句可被不同角色共同验证的话。如果这句话只能由某个岗位凭主观感受判断,就还需要补充证据或更换定义。比如,“已准备好”太模糊;“验收范围、责任人和测试环境已确认”才具有可检查性。
2. 用进入条件和退出条件画出状态边界
对每个状态,至少明确进入条件、主责角色、应执行动作、退出条件和例外处理。状态的生命周期表可以控制在一页以内,方便培训和复核。若一个状态需要大量文字解释,说明它可能包含了多个阶段,或者词语本身不够明确。
| 设计项 | 要回答的问题 | 不清楚时的风险 |
|---|---|---|
| 进入条件 | 什么事实发生后,才能进入? | 不同人凭不同标准更新,统计失真 |
| 主责角色 | 谁对推动下一步负责? | 形成“大家都看得到、没人推进”的队列 |
| 必需动作 | 进入后需要完成什么任务? | 状态变化没有实际流程含义 |
| 退出条件 | 满足什么证据后才能离开? | 需求提前结束或长期滞留 |
| 例外路径 | 暂停、拒绝、退回或重开如何处理? | 团队用备注和重复建单绕过制度 |
3. 把责任人和协作者分开
每个当前状态最好只有一个明确的推动责任人,不代表其他角色不能参与。提出人负责补充业务背景,产品或项目负责人推动评审,研发负责人安排实现,测试或业务验收人提供结论。多人都能协助,但如果多人都被视为最终负责,问题往往会在交接处悬空。
责任人不应被理解为“对所有结果单独背责”。他负责推动下一步和暴露阻塞,决策人则按权限做取舍。制度将“推进责任”和“批准责任”分开,既能避免所有事项都等领导批示,也能避免执行人员被迫承担超出权限的承诺。
4. 让状态流转与可追溯证据相匹配
状态变化应尽量留下操作者、时间、前后状态、变更原因和关联证据。对于关键节点,可要求简短且结构化的记录;对于日常进展,不必把系统变成会议纪要仓库。记录的目的不是追责优先,而是让团队能还原决策、分析等待和交接责任。
如果组织有审计、合同或数据安全要求,还要明确谁能查看、谁能修改、历史记录保留多久、外部客户能否访问。尤其是跨客户项目,权限边界不能只靠成员自觉,应经过实际账号和角色测试。
5. 指标要对应管理动作,而不是为了报表好看
适合观察的指标包括需求从进入到评审的等待时间、评审通过率、排期变更次数、从开始到验收的周期、验收退回率、超期需求占比,以及按原因拆分的暂停时间。每个指标都需要定义统计起止点和排除规则,避免不同团队用不同口径比较。
例如,“需求周期”可以从首次提交算起,也可以从信息齐全后算起。前者反映从入口到交付的整体体验,后者更适合分析团队执行效率。两种口径都可能有价值,但不能混在同一张趋势图中作结论。

五、具体案例与数据观察:从“状态堆积”定位真正瓶颈
1. 情景案例:上线前需求看似完成,客户验收却集中积压
以下案例是用于展示诊断方法的情景模拟,不代表某个客户的真实统计。某实施团队在一个版本周期内管理120条需求,系统中有“待处理、处理中、已完成”三个状态。版本发布后,客户仍反馈多项功能没有按预期交付。进一步核对发现,团队把代码合并后就标成“已完成”,但部署、配置、测试和客户确认分散在聊天记录里。
该团队的问题不是研发没有交付,而是状态把“研发实现完成”和“项目验收完成”合并为一个事实。结果管理者看到完成数量上升,却看不到交付链路中仍有待部署、待验证和待客户确认的工作。
调整时,团队没有把所有细节都拆成主状态,而是保留主流程,并补充两个关键节点:待验收与已完成。转入待验收时,要求提供环境、验收范围和测试结果;转入已完成时,要求记录验收结论或双方认可的例外。上线部署仍通过关联任务跟踪,避免主流程被部署细节淹没。
2. 用小样本时间戳先找到积压在哪一段
制度上线前,不必等待半年数据。可以从近期30至50条已关闭需求中抽样,核对创建时间、评审时间、排期时间、开始时间、待验收时间和关闭时间。如果系统没有完整时间戳,先从会议记录或项目台账抽样补齐,并明确数据精度有限。

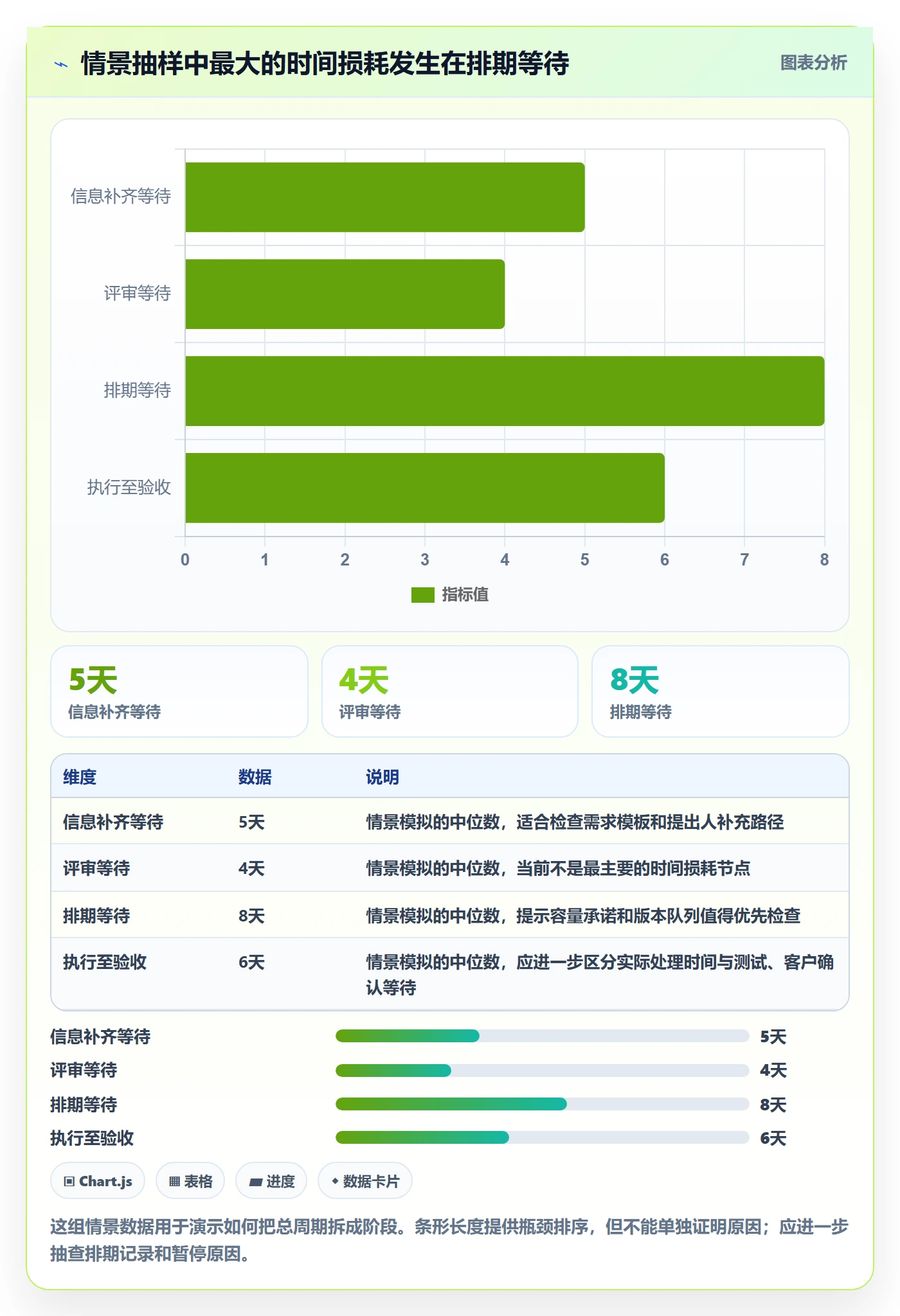

情景模拟中,抽样40条需求后,团队发现从提交到信息齐全的中位等待时间为5天,从信息齐全到评审结论为4天,从排期到开始为8天,从开始到验收为6天。这个结果并不证明评审效率差,反而说明最大等待可能发生在排期队列。团队因此先改容量确认和版本承诺方式,而不是先增加评审审批层级。
这些数字只展示分析方式,不是行业基准。真实团队应至少同时看中位数与较长周期分位数,因为少数复杂需求会拉高平均值。也要按需求类型、客户项目和优先级分组,避免把不同难度的工作直接混在一起比较。

3. 指标组合要防止“完成率”掩盖返工
假设某团队每月关闭需求比例提高,但验收退回率也同步上升,这未必是效率改善。可能是状态提前关闭,也可能是验收口径不清,或是测试介入过晚。因此,完成率必须和返工、重开、超期、验收通过情况一起读。
更可靠的做法是把“按期完成”限定为:在承诺周期内达到约定验收条件,而不是在截止日前变更了状态。对延期需求,记录原承诺日期、调整日期、变更原因和批准人。这样团队才能判断是估算偏差、优先级变化,还是外部依赖造成的延期。

4. 用前后对照检验制度是否有效
试运行前,先定义三到五个指标和口径;试运行后,在相同业务范围内比较。例如,待评审平均滞留时间、超期需求占比、验收退回率、状态长期不更新比例,以及需求从提交到验收的中位周期。若同期有组织扩编、版本策略调整或客户范围变化,应把这些因素一起注明。
制度有效不意味着每项数字都变好。短期内,明确验收门槛可能让已完成数量下降,却减少后续返工;新增必填信息可能让提交量下降,却提高评审通过率。评价时应看是否更早暴露风险、是否减少无主任务、是否让承诺更可靠,而不是只追求某一个指标变漂亮。
六、不同情况下的行动建议:先按团队约束选择落地路径
1. 小型团队:先统一词义,不急着做复杂审批
如果团队人数不多、角色重叠、需求量有限,先用一页流程说明和简单状态即可。每个状态写清定义、负责人和完成证据,选一个项目试运行两到四周,再复盘哪些状态无人使用、哪些节点经常被跳过。
小团队最需要解决的通常是口头承诺没有沉淀、客户反馈散落在多个渠道、负责人不明确。不要先建立层层审批;把需求集中到一个可追踪入口,补齐优先级、验收标准和客户影响信息,通常比增加流程分支更有价值。
2. 多项目实施团队:把客户维度和项目维度纳入治理
多个项目并行时,单一的状态总览无法说明某项工作是否受合同、上线日期或客户环境约束。建议为需求增加客户、项目、版本、来源、合同关联、影响范围和外部依赖等字段,并设定统一词义。涉及个性化交付的需求还应区分标准产品能力、项目配置和定制开发,避免后续维护责任不清。
此类团队应建立跨项目优先级机制,但不必让每个需求都经过同一层级的审批。客户生产事故、合同交付和一般优化可以使用不同的入口规则;最终仍应回到同一套可追踪流程,才能看清总体容量与交付承诺。
3. 100人以上组织:优先处理权限、口径与跨团队依赖
规模扩大后,制度容易在团队之间分裂:一个部门把“完成”定义为开发结束,另一个部门把它定义为客户验收;同一个字段在不同项目里含义不同。先统一关键状态和指标口径,再允许团队通过受控扩展增加本地字段或子流程。
选择工具时,应验证跨团队权限、历史记录、字段配置、流程规则、通知、报表和数据导出。对于有私有化部署或系统集成要求的企业,还应评估升级路径、备份恢复、身份认证、运维职责和接口稳定性。若考虑 PingCode,适合把它作为待验证的候选平台之一,结合中大型组织的实际流程做场景测试,而不是只看功能清单或销售演示。
若要从 Jira 平滑迁移,建议先做小范围迁移演练,核对状态映射、字段类型、附件、评论、历史变更、用户和权限。迁移完成的定义应包括数据抽样校验与业务人员确认。国产替代是否合适,最终取决于功能匹配、迁移风险、运维能力、合规要求和总拥有成本,而不是单一的产品标签。
4. 客户参与验收:把双方承诺写进节点
客户参与需求澄清和验收时,需要明确客户能否直接提交、查看哪些信息、谁代表客户确认、多久未反馈如何处理。对“默认验收”之类条款尤其要谨慎,应经过合同和法务规则确认,不能仅靠项目人员自行设定。
若验收等待经常导致项目拖延,可以设置单独的等待原因和提醒机制,并提前约定反馈时间、验收材料和异议处理路径。把等待状态透明化,不是把责任推给客户,而是让双方都能看到下一步依赖和风险。
5. 强合规或高审计要求:减少无记录的例外
金融、医疗、政务及其他强监管场景,应重点确认审计日志、权限隔离、数据留存、审批授权和变更追踪。关键状态迁移可以要求审批或关联证据,但应区分高风险变更与普通工作,避免所有小动作都走同样繁重的流程。
此类组织上线前要做权限矩阵测试、异常路径测试和历史数据抽查。流程设计需要安全、业务、实施和运维共同参与;只由项目经理配置工作流,容易忽略数据边界和长期运维责任。

七、不同情况下的取舍:流程精细度与执行成本要一起算
1. 状态细分与原因字段,如何选择
如果团队需要针对某种阶段执行独立动作,例如暂停后要释放资源、启动升级提醒、停止周期统计,那么新增状态可能有价值。如果只是想知道为何卡住,原因字段通常更灵活。前者适合管理动作不同的阶段,后者适合在同一阶段中分类分析。
例如,“待客户确认”若会触发客户通知、暂停承诺计时并启动升级规则,可以作为明确节点;若只是一个偶发等待原因,可以保留原阶段并记录等待原因。不要为了报表能筛选,就把每一种等待都变成主状态。
2. 强制字段与自由填写,如何平衡
强制字段提升数据完整度,但过多必填会把入口变成填表负担,促使提交人随意填“无”或复制模板。自由填写更灵活,却难以统计。我的建议是:入口只强制最少的必要信息,例如问题背景、预期结果、影响对象和提出人;随着流程推进,再在需要决策的节点补充技术方案、验收口径和依赖。
如果某字段长期被填成相同无意义内容,应检查它是否真的必要、定义是否易懂,或者是否应该改为选择项。制度不是让所有信息在第一天就完美,而是让团队在做关键决定前拿到足够的信息。
3. 自动化与人工复核,如何分界
自动化适合重复、条件明确且风险较低的动作,例如状态更新后通知责任人、长期未更新时提醒、验收通过后触发后续任务。涉及范围变化、客户承诺、预算或优先级冲突时,通常需要人工决策,不宜仅靠规则自动推进。
自动化前应先统计手工步骤的频次、误差和维护成本。一个很少发生的例外,不一定值得配置复杂规则;规则频繁误触发时,还会消耗团队信任。先试点、设回滚方式,并保留规则变更记录。
4. 全组织统一与团队自治,如何分层
完全统一能提高跨团队可比性,但可能压平不同业务的真实差异;完全自治则导致状态语义分裂,无法汇总。更可行的做法是统一少数核心状态和关键指标,允许团队对本地审批、子任务和辅助字段做受控扩展。
例如,组织层统一“待评审、已排期、进行中、待验收、已完成”等核心含义;某些团队可以增加内部技术评审节点,但映射到统一报表时仍需有清楚的对应关系。扩展申请应说明新增状态带来的管理动作,而不是只说“我们习惯这样做”。
5. 先治理旧数据还是先启用新制度,如何选择
如果旧状态已无法支撑业务决策,不必花大量时间把所有历史记录追溯到完美状态。可先定义新制度的生效日期,对仍在进行的需求做必要映射,并保留旧状态说明。对于正在审计或涉及合同争议的项目,历史记录的可追溯性优先级更高,应先做备份、映射和抽查。
迁移时要避免把历史“完成”直接等同于新制度中的“已完成”。旧数据可能没有验收证据,最好增加“历史关闭、未按新口径验证”等说明,或单独保留迁移批次标识。数据看似整齐但语义不真实,会损害后续趋势判断。

八、制度设计落地清单:从试运行到持续改进
1. 第一步:盘点当前真实流程,而不是理想流程
先抽取近期关闭、延期和仍在进行的需求,访谈提出人、实施顾问、产品、研发、测试与验收角色。记录需求从提出到结束真实经过的环节、反复退回点、线下表格和常见例外。不要只看系统状态,因为系统记录的是团队愿意留下的信息,不一定覆盖真实操作。
- 梳理入口:需求来自客户会议、工单、合同、项目群还是内部评审?是否存在未登记的口头承诺?
- 梳理交接:在哪些节点更换负责人?交接时需要哪些信息?谁确认接收?
- 梳理例外:紧急插单、暂停、拒绝、重复需求和客户撤回如何处理?
- 梳理数据:哪些字段真实可用,哪些字段经常空缺或含义不一致?
2. 第二步:写出状态字典和责任矩阵
每个状态按统一模板定义:业务含义、进入条件、主责角色、必须动作、退出条件、可转入状态、暂停规则和证据要求。责任矩阵要把提出、执行、批准和知会角色分开,避免把所有责任笼统写成“项目组负责”。
写完后找一条真实需求走流程演练。参与者如果对“现在该由谁推进”或“什么证据才算完成”出现不同答案,就先改定义,不要急着进系统配置。流程文档短一些并不代表不专业,关键是可执行且不依赖解释者在场。
3. 第三步:选择试点范围,优先覆盖高频交接
试点不宜一开始覆盖所有客户、所有业务和所有例外。可以选一个需求量稳定、关键角色齐全、管理者愿意参与的项目,覆盖从入口到验收的完整链路。若只在一个部门内部测试,而未经过跨角色交接,就很难发现制度的核心问题。
试点期间不追求一次性自动化。先用人工检查确认状态定义是否成立,记录每次跳转、回退和例外。每周花15至30分钟讨论卡点,比堆积一份没人阅读的制度文件更有用。
4. 第四步:把制度配置进工具,并做异常路径测试
配置前确认字段、角色、权限、通知、状态流转和报表口径。测试不只验证“正常需求能走通”,还要验证需求被拒绝、暂停、重新打开、客户撤回、负责人离职或权限不足时会发生什么。
若选用 PingCode 或其他协作平台,应以真实场景进行概念验证:创建一条带外部依赖的需求,模拟评审退回、排期变化、验收不通过和最终关闭,检查历史记录是否完整、报表是否符合定义、角色是否只能访问授权范围。私有化部署、迁移能力和集成接口也应通过具体环境与数据样本验证。
5. 第五步:用培训和提示降低执行摩擦
培训不必只讲菜单在哪里,更要用实际案例解释何时改变状态、哪些信息必须补充、退回后谁负责。对高频错误制作简短提示,例如“开发完成不等于验收完成”,比发一份几十页的流程手册更容易被记住。
系统字段旁的说明、状态转换提示和常见问题链接,应尽量贴近填写时机。团队成员如果每次都要翻制度文件才能操作,说明流程设计仍有摩擦。
6. 第六步:设定复盘周期,允许有依据地修改制度
上线后两到四周做第一次复盘,重点看状态是否被跳过、哪些环节长期积压、必填项是否产生无效内容、不同角色是否理解一致。一个季度后再看趋势和制度收益。不要把制度写成不可修改的规定;修改时记录版本、原因、生效日期和受影响的项目。
每次调整都要判断数据口径是否改变。若把“已完成”的定义从开发结束改为验收通过,前后完成率不能直接比较。可以保留新旧定义对照期,或在报表中标注口径变更,避免将制度调整造成的数据断层误读成业务波动。
7. 可直接使用的落地检查清单
- 状态定义:每个状态都能用一句可观察的事实解释,且没有把类型、优先级和原因塞进状态。
- 责任归属:每个状态都有明确的推动责任人,决策权限与执行责任有所区分。
- 转换条件:关键状态有进入条件、退出条件和必要证据,退回与重开路径已演练。
- 数据口径:周期、超期、完成和验收指标均定义统计起止点及排除规则。
- 例外处理:紧急插单、暂停、客户撤回、重复需求和外部依赖有处理办法。
- 权限与追溯:角色访问范围、状态修改权、历史记录和数据留存要求已验证。
- 试运行范围:至少覆盖一个完整项目链路,并有真实用户提供反馈。
- 工具验证:流程、报表、通知、迁移或部署要求通过实际样本测试,而非仅依据功能介绍。
- 持续改进:明确复盘负责人、复盘周期和制度变更记录方式。
九、结尾:先让每次状态变化都说得清,再追求管理自动化
1. 独特观点:流程质量取决于交接质量
需求状态管理不是把工作切成更多格子,而是把团队原本模糊的承诺变成可检查、可交接、可复盘的事实。状态越多,不一定越透明;证据、责任与退出条件越清楚,流程才越可信。
我更看重一个简单检验:任何一位刚加入项目的人,能否只看需求记录就判断它为什么停在这里、下一步由谁推进、什么情况下可以结束。如果做不到,优先修正状态语义和交接规则,而不是先换工具或加审批。
2. 下一步行动:选十条需求做一次制度压力测试
现在可以挑选十条近期需求,覆盖正常交付、延期、暂停、验收退回和客户变更五类情况。让不同角色分别按当前规则判断状态、责任人和下一步动作。把答案不一致的地方记录下来,它们通常就是制度设计最该解决的缺口。
接着用一页状态字典修订定义,选一个项目试运行,再用真实时间戳和验收记录验证效果。先统一事实,再决定是否增加状态、自动化或更换平台。好的制度不是让每个需求都走得更快,而是让团队知道哪些需求值得承诺、哪些正在等待、哪些已经真正交付。
常见问题解答(FAQ)
1. 需求状态应该设置哪些阶段?
我在团队里经常看到有人把“待评审”“开发中”“已完成”混在一套状态里,导致每个人对状态的理解不一样。设计制度时,我想知道状态究竟要细到什么程度,才能既方便协作又不增加维护负担。
先按需求流转设置少而清晰的阶段,例如:待澄清、待评审、已批准、待排期、进行中、待验收、已完成、已拒绝。每个状态都应写明进入条件、退出条件和责任角色;如果某阶段没有独立决策或交接动作,就不要单独设状态。试运行两到四周,再根据卡点和误用情况调整。
2. 需求状态变更应由谁负责?
我遇到过需求已经进入开发,但状态还停留在待排期的情况,项目会上大家只能临时核对进度。团队规模扩大后,我更想明确谁来更新状态,以及怎样避免状态变成额外的填表工作。
让实际完成交接或决策的人更新状态,而不是由项目负责人事后代填:需求负责人更新澄清结果,评审主持人记录评审结论,实施人员更新开发进展,验收人员确认结果。制度中同时规定更新时限,例如交接或决策完成后一个工作日内更新,并指定一名负责人定期检查长期未更新的条目。
3. 需求在评审后发生变化,状态和记录怎么处理?
我在评审通过后也碰到过业务方补充范围,团队有人认为只改描述就行,也有人要求重新走完整评审。尤其临近发布时,我担心没有统一规则会让工作量、排期和验收口径对不上。
先判断变化是否影响验收标准、工作量、风险或排期;若影响其中任一项,就记录变更内容、提出人、原因和影响评估,并退回待评审或进入单独的变更评估流程,批准后再恢复排期。仅修正错别字或不改变实现与验收结果的补充,可保留原状态并记录修改历史。
4. 如何判断需求状态管理制度是否有效?
我不想只看状态填写得是否完整,因为所有人都填了状态,也不代表需求流转真的更顺畅。制度实施一段时间后,我需要一组能帮助团队发现堵点、而不是单纯考核个人的判断指标。
每周统计各状态的需求数量、停留时长和超期比例,并观察需求从批准到验收的周期。可将超过约定时限的条目作为待检查项,例如待评审超过五个工作日或待验收超过三个工作日;这些阈值应结合团队基线设定。若某阶段持续积压,先检查入口条件、责任人和依赖关系,再决定是否调整流程,不要仅凭状态数量评价个人绩效。
核心关键词
文章包含AI辅助创作:需求状态管理方法大全:实施团队需求管理制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579131
读者评论
我们之前把开发完成直接当成需求完成,实施部署后才发现验收责任没人接。后来补上验收人和交付凭据,争议少了不少,不过客户口头确认是否足够,还是要看项目合同怎么约定。
等待时间单独记录很有帮助,尤其是客户补资料和外部接口依赖,经常被笼统算成团队处理慢。只是暂停后恢复时间如果靠人工维护,容易漏记,制度里最好也明确由谁更新。
六个主状态适合作为起点,但多项目团队还得区分合同承诺、现场问题和优化建议。否则即使状态定义清楚,评审队列里优先级仍容易被临时催办打乱。
