需求收集流程与规范:实施团队需求管理数据分析关键指标

实施团队的需求池里,最危险的数字往往不是“需求总数”,而是“按期交付率 92%”。如果团队只统计已进入排期的需求,却不记录收集来源、澄清等待、客户承诺和范围变更,这个看似漂亮的结果可能掩盖另一组事实:需求反复退回、关键客户诉求长期悬置,项目上线后还要靠定制补洞。需求收集流程与规范的价值,不在于把表单填得更完整,而在于让每条需求从提出到验证都有去向,并用可解释的数据识别真正的瓶颈。

一、先说结论:需求管理的核心不是收集,而是可追溯的决策

1. 把需求看成一条有状态、有证据的业务链

我判断一套需求管理流程是否有效,通常先看能不能回答五个问题:需求从哪里来、要解决谁的什么问题、由谁判断优先级、等待在哪个环节、交付后如何验证。只要其中一项需要靠员工翻聊天记录、问项目经理或凭记忆补充,需求数据就还没有形成管理能力。

需求管理不是“收到,开发,完成”的三格看板。对于实施团队,一条需求常常会经历客户提出、售前或实施转述、产品澄清、方案评估、合同或范围确认、排期、开发、验收、复盘。每次交接都可能发生语义变化,因此流程设计的重点是保留上下文和决策依据,而不是单纯增加状态数量。

建议至少把需求对象与项目、客户、合同范围、版本、问题单、验收证据关联起来。需求状态可以简洁,但状态变更必须有责任人、时间戳和理由。例如,从“待澄清”转为“已评估”,应能看出谁补充了业务场景、谁确认了影响范围,以及评估结论是什么。

2. 先区分流程指标、质量指标和结果指标

一张仪表盘里如果把“新增需求数”“一次澄清通过率”“需求交付周期”“上线后使用率”并列,却不说明它们属于不同管理层次,团队就容易把相关性当因果。新增量反映输入,澄清通过率反映输入质量,交付周期反映过程效率,使用率和验收结果才更接近业务结果。

指标层次 主要回答的问题 建议关注的指标 不宜单独得出的结论
输入 需求从哪里来,是否集中在少数客户或渠道 新增需求数、来源占比、客户集中度 需求多不等于客户价值高
质量 需求是否足以评估、是否存在重复或歧义 一次澄清通过率、重复率、信息完整率 表单完整不等于问题真实
过程 需求在哪个环节等待,等待由谁造成 各状态停留时长、评估周期、退回次数 周期长不一定是开发效率低
结果 交付是否解决问题,是否被客户采用 验收通过率、上线后使用率、目标达成率 上线不等于产生业务价值

图表中的数值若来自示意情景,只适合帮助团队理解指标关系,不能当作行业基准。真正的基线应从自己的历史数据中计算,并注明统计周期、需求类型、样本量和排除规则。

需求收集流程与规范:实施团队需求管理数据分析关键指标

二、实施团队的真实场景:需求往往从多个入口同时涌入

1. 客户提出的不是需求对象,而是一段现场描述

实施现场常见的表达是:“能不能在这个页面加一个导出?”或者“月底结账时这里太慢,能不能帮忙优化?”这类话包含了请求,却未必说明真正的问题。导出可能是为了给审计留档,也可能只是因为系统权限配置不当;页面慢可能来自数据量、网络、查询逻辑,也可能是用户操作路径不熟。

如果实施人员把客户原话直接复制进需求池,产品人员通常需要二次追问;如果实施人员直接替客户定义方案,又可能把一个局部操作困难固化成长期功能。流程应该保留原始表达,同时另设“问题描述”“目标用户”“发生频率”“当前替代办法”和“预期结果”等字段,让团队能区分事实、解释和方案。

2. 多项目并行会让优先级变成隐性谈判

中大型组织的实施团队往往同时服务多个客户,客户规模、合同承诺、上线节点和业务影响并不相同。一个需求在单项目内看起来紧急,放到组合层面可能只是低频个性化;另一个需求看似不紧急,却可能被多个客户重复提出,或关系到公共能力的稳定性。

因此,优先级不能只由“谁催得急”决定。建议将商业承诺、影响客户数、业务损失、合规风险、复用潜力、实施成本和时间窗口分开记录。每项都可以采用有限档位,不必追求精确到小数的评分;关键是评分背后的依据能被复核。

3. 合同范围与产品路线之间需要明确的边界

客户提出的事项可能属于缺陷修复、配置指导、数据治理、项目定制、产品能力改进,也可能是合同范围之外的新增工作。如果团队不区分类型,定制需求可能挤占公共产品资源,产品问题也可能被误当成客户特例,最终形成难以维护的分支和模糊的责任边界。

需求收集时就应记录“处理类别”和“范围依据”,而不是等排期时再临时争论。对于合同内的承诺,应关联合同条目或项目交付物;对于共性产品能力,应标记受影响的版本和用户群;对于暂不接受的诉求,也应记录理由与替代方案。

需求收集流程与规范:实施团队需求管理数据分析关键指标

三、常见误区:数字看上去完整,决策却仍然失真

1. 只追求字段完整率,忽视信息是否可用

必填字段越多,表单不一定越有效。实施人员如果为了提交而填“待补充”“客户要求”或“尽快”,系统会得到格式完整、内容空洞的数据。更有用的做法是把字段与决策动作关联:如果没有用户和场景,需求不能进入价值评估;如果没有验收条件,需求不能进入承诺排期。

字段设计应有明确的回答目的。比如,“影响范围”用于判断客户覆盖面,“当前替代办法”用于衡量问题成本,“验收条件”用于减少交付争议。每新增一个必填项,都要说明谁会使用它、何时使用、缺少它会造成什么风险。

2. 把需求数量当作业务价值

同一客户可能通过多个渠道重复提交同一问题,也可能将一个复合问题拆成十几条功能请求。只统计条数会让高频反馈、重复录入或表达习惯影响优先级。建议建立“原始反馈”和“归并后的问题主题”两层结构:原始反馈保留客户语境,主题对象用于统计共性、影响面和决策。

需求数量也不是客户价值的直接代理。提出次数多,可能说明问题严重,也可能说明内部推广不足、用户对替代方案不了解,或一个大客户的沟通频次高于其他客户。数量需要与发生频率、影响用户数、损失程度和复用范围共同解读。

3. 用平均交付周期掩盖长尾等待

平均值容易受到极端值和需求结构影响。一个团队可能大多数需求在两周内完成,但少数需求因业务确认、环境等待或合同变更悬置数月。只看平均周期,既看不出长尾,也容易误把外部等待算成研发耗时。

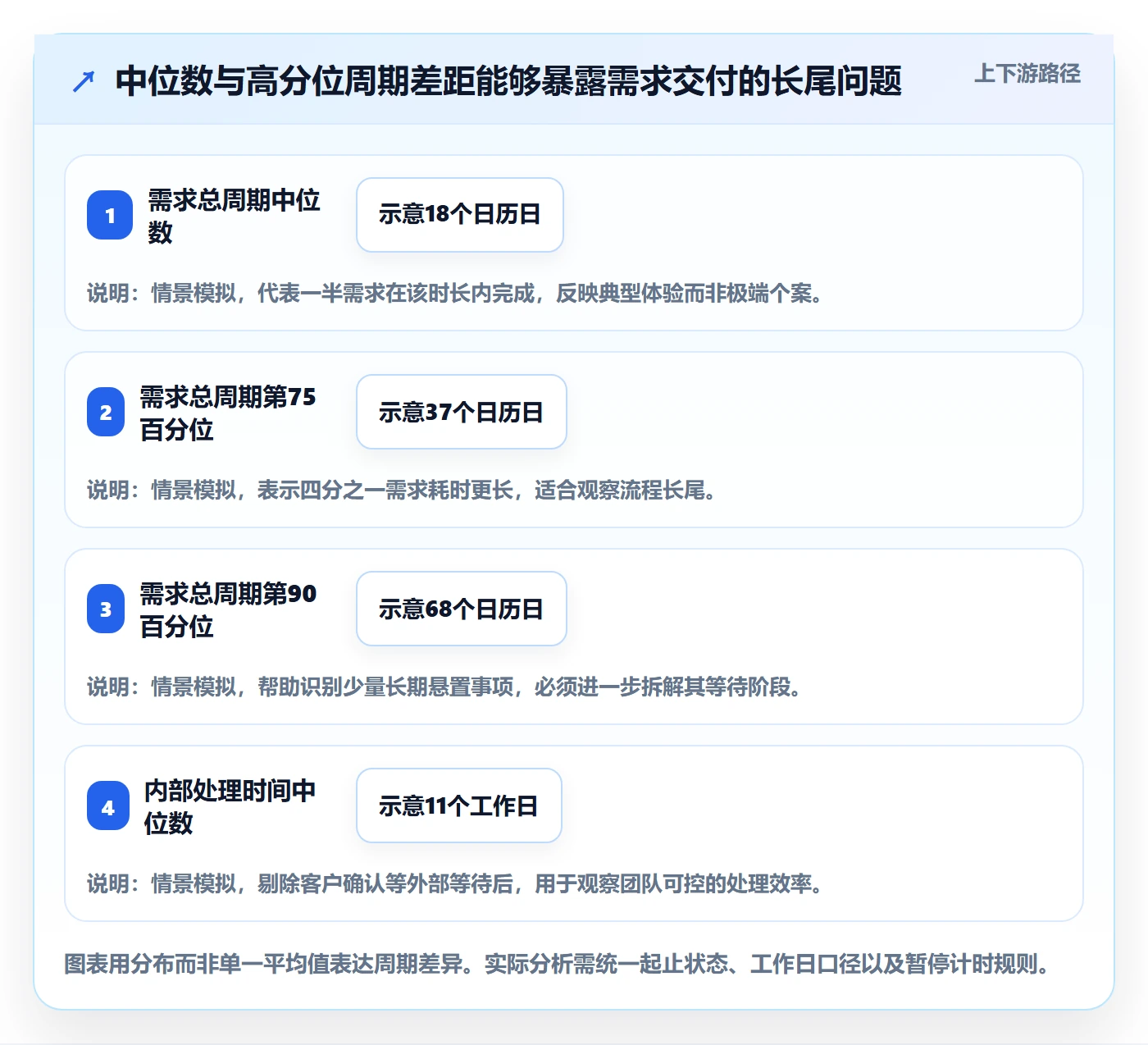

至少同时查看中位数、较高分位数和阶段停留时间,并把“工作时间”和“日历时间”分开。若需求在客户确认阶段停留很久,应记录为外部等待;若技术方案评估迟迟未完成,则属于内部决策等待。归因清楚后,改进动作才不会落到错误团队身上。

4. 把完成状态当作价值实现

开发完成、上线发布、客户验收、业务目标达成是不同事件。客户签字可能只是项目流程要求,并不能证明用户持续使用;一个功能上线后若没有运营、培训或权限配置,也可能没有达到预期。

我建议对重要需求在进入评估时就定义验证窗口和观测方式。验证可以是使用率、操作耗时变化、人工步骤减少、错误率变化,也可以是客户明确确认某项业务目标是否达成。并非所有需求都值得做复杂埋点,但高投入、跨客户、涉及关键流程的需求不应只以“已发布”结案。

需求收集流程与规范:实施团队需求管理数据分析关键指标

四、专业判断逻辑:指标必须能带来下一步动作

1. 先把指标定义写成可复算的公式

“需求响应及时率”听起来明确,实际可能有多种算法:按首次回复还是有效回复计算?工作时间还是自然时间?重复需求是否纳入?需求被退回补充信息时是否暂停时钟?如果这些规则没有写清楚,不同团队的数字就不能比较。

每个关键指标都应有数据字典,至少包含名称、业务目的、计算公式、统计对象、起止时间、过滤条件、数据来源、责任人和更新频率。口径不必一次覆盖所有指标,但核心指标必须能由数据管理员或分析人员独立复算。

指标 建议定义 常见口径风险 适合触发的动作
首次有效响应时长 从需求提交到责任人给出有实质内容的首次回复所用时间 把自动通知或“已收到”当成有效响应 调整分派机制、值班覆盖或渠道告知
一次澄清通过率 首次进入评估后无需退回补充关键信息的需求占比 把严格把关误解为绩效低,诱发放宽标准 改进提单模板、访谈问题和实施培训
阶段等待时长 需求在指定状态中的日历时间或工作时间 状态长期不更新,等待被错误归到下一环节 明确状态责任人和逾期升级规则
交付变更率 承诺范围确定后发生实质范围变更的需求占比 小的文案调整与范围扩大使用同一标准 加强验收定义、变更评审和客户沟通
上线后验证率 到达验证窗口且完成结果复核的需求占比 只统计已发布事项,遗漏尚未到验证时间的需求 补充产品分析、客户回访或验收安排

2. 从决策问题倒推指标,不从报表字段正推目标

建立指标体系前,我会先问团队每周、每月或每个版本需要作出什么决策。若问题是“为什么项目需求反复变更”,需要看变更发生阶段、变更类型和责任来源;若问题是“为什么重要客户等待太久”,需要看需求价值分层与各环节等待,而不是再加一张需求总量趋势图。

一个指标应该对应一个可执行的调查方向。比如一次澄清通过率下降,可能需要抽查提单内容、按来源渠道拆分,检查是否集中在新加入的实施人员或某类复杂项目。若指标没有对应的诊断路径,它很可能只是展示性数字。

3. 用分群和队列分析避免平均值误导

对实施团队来说,至少可以按需求类型、客户规模、项目阶段、来源渠道、版本、是否合同内和是否跨客户复用进行分群。不同类型的工作有不同基准:缺陷修复与产品功能需求的处理周期不可简单比较,交付配置与公共能力开发也不应放在同一转化漏斗中。

队列分析则将同一时间窗口进入流程的需求放在一起观察,比较它们在一定期限内进入评估、排期、交付和验证的比例。这样能避免把近期新增、尚未成熟的需求与很早之前进入流程的需求混算,误判转化表现。

4. 看指标之间的制约关系,而不是追求单项最优

提高一次澄清通过率,可能减少反复沟通;但若提单门槛过高,客户现场的真实问题也可能被挡在系统之外。降低需求周期可能提升响应速度;但若把评估时间压缩到没有影响分析,后续变更和返工会增加。

因此,每个效率指标最好配一个质量或风险指标。例如,压缩评估周期时同步观察交付变更率;提高需求处理量时同步观察返工率;提高按期率时同步观察范围变更与验收争议。没有护栏的单指标优化,常常只是把成本从一个环节转移到另一个环节。

需求收集流程与规范:实施团队需求管理数据分析关键指标

五、案例与数据观察:从“需求池很忙”定位到真正瓶颈

1. 案例设定:一支跨项目实施团队的需求积压

以下案例为匿名化的情景推演,不代表某个具体企业的已审计数据。假设一支服务多个客户的实施团队有 120 名成员,管理 8 个并行项目,季度内收到 240 条原始诉求。项目负责人最初认为积压的原因是产品评估太慢,于是计划增加评审会议。

把需求记录按来源、重复主题和状态停留拆开后,团队发现问题并不只在评审:约 18% 的原始记录是重复提交或同一问题的不同说法;约 27% 的待评估事项缺少明确的用户场景或验收条件;已具备评估条件的需求中,一部分长期等待客户确认范围。团队若直接增加评审频率,很可能把不完整输入更快地推到下一个环节。

这类观察的关键,不是追求数字看起来精确,而是明确每个比例的分母。例如,重复率应以原始记录为分母;信息缺失率应以进入澄清的记录为分母;客户确认等待占比应只看已经进入待确认状态的事项。分母不同,结论就不同。

2. 先诊断入口,再调整评审机制

团队将入口调整为统一登记,同时保留现场记录、客户邮件和项目会议纪要作为证据附件。实施人员先记录客户原话,再补充问题场景、影响范围和现有替代办法;对暂时无法补全的信息,明确标记待确认责任人和下次跟进时间,而不是用模糊文本填满字段。

评估会议也从“逐条念需求”改成按主题处理:先合并重复反馈,再讨论高影响事项;对明显属于配置指导、缺陷或合同外工作的事项,进入相应处理路径。会议纪要记录的是决策和未决问题,而不是复述需求卡片。

3. 改进后的观察要看过程变化,不只看最终数量

假设采用上述办法后,团队观察到一次澄清通过率从 58% 提高到 76%,需求中位等待时间从 14 个工作日降至 9 个工作日;与此同时,需求总提交量可能下降,因为重复记录被合并、配置咨询被分流。这里不能把提交量下降解释为客户声音减少,也不能把周期缩短全部归因于流程调整,仍要检查项目组合、人员配置和需求复杂度是否发生变化。

试点阶段应保留前后对比的限制条件。最好选择需求类型与项目阶段相近的样本,明确观察周期,并抽样检查是否存在“把难处理需求改分类”的行为。若仅靠流程实施者自行评估,容易出现分类口径漂移,因此可以由业务、产品、实施和数据负责人共同复核样本。

对结果指标,也要设置合理观察窗口。刚上线的需求可能还没有足够使用时间,不应立即纳入使用率比较;客户项目处于培训或试运行阶段,也要与稳定运营阶段分开看。数据看起来越整齐,越需要追问它是否因统计窗口截断而失真。

需求收集流程与规范:实施团队需求管理数据分析关键指标

4. 工具应服务于记录与分析,不替代业务判断

在团队工具选型中,我会先确认需求对象是否能关联客户、项目、版本、问题和验收记录;能否保留字段变更与状态历史;能否按角色配置权限;能否导出或通过接口获取数据;能否支撑跨项目汇总。这些能力比首页看板是否丰富更重要,因为指标是否可信,取决于底层对象和过程记录是否完整。

以 PingCode 为例,企业在评估这类需求管理平台时,可以重点验证其是否适配中大型企业以及 100 人以上组织的协作结构,并核实私有化部署、Jira 平滑迁移等能力是否符合自身架构、数据治理和迁移要求。所谓适配不能只看产品介绍,应通过真实流程样例验证:挑选一条含客户、项目、版本、变更和验收的需求,走完登记、评估、排期、交付与复盘,再检查历史记录和报表口径是否一致。

把平台称为“国产替代不二选择”属于未经验证的绝对化结论,我不会这样做选型判断。更稳妥的方式是建立候选清单,核对部署模式、迁移成本、权限模型、接口能力、审计要求、服务能力和总拥有成本,再通过试点得出结论。若现有工具数据质量差,换平台也不会自动产生高质量指标。

需求收集流程与规范:实施团队需求管理数据分析关键指标

六、不同情况下的行动建议:把指标转成流程改进

1. 新团队或数据基础薄弱:先建最小可用流程

如果团队还没有稳定的需求对象定义,不建议一开始就搭复杂评分模型。先统一入口、状态、责任人和最小信息集,再确定什么情况算需求、什么情况算缺陷、什么情况属于咨询或配置。对已存在的邮件、表格和会议记录,可以先做轻量归档,不要为了迁移而追求一次性清洗全部历史数据。

最小字段可以包括:原始诉求、提出人及客户、项目、问题场景、目标用户、影响范围、当前替代办法、期望时间、处理类别、责任人、状态、下一步动作和验收条件。对于无法立即填写的信息,允许明确标记未知,并设置补充责任人,比编造完整答案更可靠。

第一个月的目标不是达到某个漂亮的响应率,而是检查入口覆盖率、重复记录比例、状态更新及时性和关键字段可用性。先证明数据能稳定产生,再讨论跨团队对标。

2. 多项目并行、积压明显:优先治理等待与分流

如果需求池很大,先按状态和类型切分积压。区分待客户确认、待业务评估、待技术评估、待排期、实施中和待验收,并为每类设置责任人及合理的提醒机制。状态停留时间应与责任边界同时展示,否则团队只知道“慢”,不知道“谁能推动”。

对长期未更新的需求,可设置复核规则:联系提出人确认是否仍有效;检查是否被其他需求覆盖;判断项目阶段变化是否使目标失效。关闭需求时保留关闭原因,区分重复、已由配置解决、价值变化、暂缓和不予支持。把所有事项直接标成“已取消”,会让后续分析丢失重要信息。

3. 多客户共性需求突出:建立主题归并与影响面评估

如果相似诉求来自多个客户,应建立主题层级,而不是只靠标题搜索。主题可以记录适用行业、业务流程、版本限制、差异化条件和潜在复用客户。归并不是把客户差异抹平,而是让团队先发现共同问题,再判断是否适合用公共能力解决。

对共性需求,建议比较“受影响客户数”和“可实现的共用比例”。表面上十家客户都提出同一关键词,底层流程可能完全不同;反过来,不同措辞也可能指向同一类业务障碍。抽样访谈和现场证据往往比字符串相似度更能说明问题。

4. 高风险或高投入需求:把验证计划前置

涉及数据权限、审计、关键业务流程、大范围架构调整或重大合同承诺的需求,不宜只以评分高就直接排期。评估时应同时明确风险责任人、回退方案、影响范围、客户验收标准和上线后的观测窗口。高价值并不意味着可以降低验证要求,恰恰相反,投入越大,验证越应提前。

如果客户目标无法量化,也可以设置定性验收证据,例如关键角色确认、流程演练通过、操作错误减少的抽样观察。重要的是在交付前把“什么算解决”谈清楚,而不是上线后才发现双方理解不同。

5. 工具迁移或平台整合:先迁移语义,再迁移数据

从旧系统迁移时,最容易被忽视的不是附件,而是字段含义、状态映射、历史责任人和关闭原因。两个工具都叫“已完成”,不代表它们表示相同业务事件。迁移前应形成字段字典和状态映射表,抽取不同类型样本做对账,再决定哪些历史内容值得完整迁移。

对于已有 Jira 等系统的组织,进行平滑迁移评估时,应把数据映射、工作流差异、权限继承、历史审计、接口依赖和用户培训纳入成本。平台是否支持某种迁移方式,需要以供应方技术验证和实际样本为准;不能只依据迁移工具是否能导入记录,就推断流程已经迁移成功。

七、取舍与落地:建立既能执行、也能纠偏的规范

1. 统一标准与项目灵活性之间要保留边界

统一流程可以让跨项目分析更容易,但过度标准化会让现场团队绕开系统。我的建议是把信息结构标准化,把具体业务问题保留灵活性:客户、项目、来源、类别和状态定义应统一;行业场景、附件类型、补充问题可以根据项目配置。

若某项目必须采用不同流程,应明确差异原因、适用范围和期限。临时例外如果长期不复核,就会变成第二套隐性标准,最终让汇总数据失去可比性。

2. 审批控制与处理速度之间要按风险分层

所有需求都经过同样多的审批,会让低风险事项承担不必要的流程成本;完全不设审批,又可能让重大承诺绕过影响分析。可以按影响范围、风险等级、成本和合同边界设不同路径:小范围配置快速处理,跨客户产品能力走正式评审,高风险事项增加安全、合规或架构评估。

分层规则需要定期检查是否被滥用。如果大量高影响需求被归为低风险路径,说明分类边界过宽;如果简单事项普遍等待多层审批,说明机制可能过重。流程健康度不能只看执行率,还要看例外比例和返工后果。

3. 数据透明与团队激励之间不能简单绑定

将处理量、关闭速度或按期率直接用于个人排名,容易诱发拆分需求、提前关闭、推迟登记或把复杂事项转出统计口径。指标首先应当服务于流程改进和资源决策,只有在口径稳定、可控性明确、质量护栏齐全后,才考虑与团队目标做有限关联。

复盘时应讨论系统性原因,而不是只追究某条需求为什么慢。实施人员可能在等待客户确认,产品人员可能缺少业务证据,技术团队可能受版本窗口限制。把责任归因拆到具体节点,才有机会调整协作机制。

4. 建议采用三阶段落地,而不是一次性大改

  1. 阶段一:统一定义。确定需求与缺陷、咨询、配置的边界,建立最小字段集、状态定义和数据字典;抽样检查现有记录,找出最明显的口径冲突。
  2. 阶段二:试点验证。选择一到两个项目或业务线,运行完整流程,观察一次澄清通过率、阶段等待时长、重复率和状态更新质量;同时记录实施成本和用户反馈。
  3. 阶段三:扩展与治理。确认指标能支持真实决策后,再扩展到更多项目,建立月度复核和季度抽样机制;对分类规则、字段定义和报表口径保留版本记录。

落地时可以用一个简单问题检验每项新增制度:若执行它,谁的哪项决策会变得更好?如果答不出来,就先不要把它变成必填字段或审批节点。流程越重,团队越有动力在系统外完成工作,最终留下的反而是更不完整的数据。

5. 下一步先做一次需求数据体检

不必等到工具替换或组织调整后再开始。抽取最近一个季度的需求记录,随机选取一批样本,逐条核对原始表达、归并主题、需求类型、状态时间、责任人、范围依据和验收证据。记录无法判断的字段比例,并区分是流程没要求、工具没支持,还是团队没有执行。

接着选择一个最影响业务决策的问题做试点。例如,若客户抱怨响应慢,就拆开首次有效响应、澄清等待和评估等待;若项目总在后期变更,就追踪变更发生的阶段与原因;若公共能力需求积压,就按跨客户影响、复用范围和实现成本重新评估。不要同时改十个流程,否则很难判断哪项改动真正有效。

需求管理的独特价值,不是把每一条客户表达都变成产品功能,而是让团队知道哪些问题值得解决、由谁负责、需要什么证据、暂时不做的理由是什么,以及交付后是否真的改变了用户工作。下一步应从一份可复算的数据字典和一轮小样本抽查开始,再让流程、工具和指标围绕真实决策逐步成形。

常见问题解答(FAQ)

1. 实施团队应如何设计需求收集流程?

我在项目启动时常遇到需求来自客户会议、群聊和现场反馈等多个渠道,后续很难确认谁提的、是否评估过。我想知道怎样把收集流程设计得既可追溯,又不会让一线人员觉得填表太繁琐。

可按“统一入口,信息补全,分类去重,业务评估,确认优先级,进入计划,反馈结果”设置流程。收集时先记录提出人、业务场景、目标、期望时间和影响范围;信息不全的需求进入待补充状态,不直接排入迭代。明确每个环节的负责人和处理时限,并保留来源、状态变化和决策理由,便于后续追踪。

2. 需求管理中哪些指标最值得跟踪?

我负责实施项目时,既要关注团队处理速度,也要避免只看完成数量造成误判。尤其是项目规模和周期不同,我不确定哪些指标能帮助判断流程是否健康,以及应该用什么口径对比。

建议优先跟踪需求按期评估率、需求平均等待时长、需求交付周期、需求变更率、验收通过率和上线后问题率。交付周期应明确起止点,例如从需求评审通过到验收完成;变更率可按统计期内发生实质性范围或验收标准变更的需求数除以已进入实施的需求数计算。

按项目阶段、需求类型和优先级分组观察,避免用不同规模项目的总量直接比较。

3. 怎样判断需求收集质量不高,而不是团队处理速度慢?

我遇到过需求积压后,大家第一反应是要求实施人员加快处理,但不少条目其实缺少场景、验收标准或决策人。我想找到能区分输入质量问题和执行效率问题的指标,避免把问题归错责任。

先抽样检查需求是否包含业务目标、触发场景、验收标准、影响范围和确认人,并统计一次评审通过率、补充信息次数及因需求不清导致的返工占比。如果等待时间长但信息完整、评审通过率高,瓶颈可能在资源或决策环节;如果退回补充频繁、验收争议多,则应优化需求模板、访谈提纲和提交前检查。

每月按相同抽样规则复核,才能比较趋势。

4. 需求变更率升高时,实施团队应该怎么处理?

我在项目推进中会遇到业务方临近交付时提出新想法,有些是必要纠错,有些则会扩大范围。单看变更数量容易把合理调整也当成失控,所以我想知道怎样分析并采取行动。

将变更区分为缺陷修正、业务规则澄清、范围新增和外部政策变化,并记录提出时间、原因、影响工时、计划影响及审批人。除了统计变更需求数占比,还应观察变更造成的延期工时或返工工时;若范围新增集中在评审后期,可设置影响评估和业务负责人确认机制,并通过调整优先级或替换同等工作量事项控制范围。

核心关键词

读者评论

魏
魏梓萱

我们以前也统计交付周期,后来把客户确认和内部处理分开看,才发现不少延迟并非开发环节造成。暂停计时的规则需要提前统一,否则跨项目对比还是容易失真。

周
周然

把客户原话和归并后的问题主题分开记录,这点很实用。实际操作里比较难的是主题归并由谁负责、多久更新一次,做得太粗会丢场景,做得太细又难统计。

石
石启航

上线后验证不一定都能靠使用率判断,有些需求频率低但涉及合规或关键风险。指标最好结合需求类型设置验证方式,不然容易为了可量化而忽略真正的结果。

文章包含AI辅助创作:需求收集流程与规范:实施团队需求管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579141

赞 (0)
飞飞飞飞
需求管理如何做好需求池?实施团队数据分析与操作步骤
上一篇 16小时前
需求池落地方案:管理层开展需求管理的协同管理案例解析
下一篇 16小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
