研发团队的需求效率低,往往不是因为“需求写得不够详细”,而是因为需求从提出到进入开发之间没有明确的准入条件、决策责任和反馈时限。制度设计的目标也不是让每个人多填几张表,而是让团队更早发现不清楚、不值得做、暂时不能做的需求,把有限的研发时间留给已经通过判断的工作。

一、核心结论:效率提升靠减少返工,不靠压缩讨论
1. 把“需求效率”定义成端到端结果
我判断一个需求管理制度是否有效,不先看团队每周关闭多少条需求,而看四个结果:从提出到决策用了多久,进入开发后因需求问题返工多少,已经承诺的工作被临时插单打断多少,交付后是否达到提出需求时约定的效果。
单看需求数量很容易误导。团队把大需求拆成几十条小任务,关闭数会变漂亮,但用户价值、交付周期和返工率可能毫无改善。更可靠的观察对象,是从需求提出到可验证交付的完整链路,并为每个阶段设定清楚的进入条件和退出条件。
我的核心判断是:制度要管决策质量和流动节奏,不要把记录完整度误当作需求质量。一条需求可以有完整模板,却仍然没有证据、没有决策人,也没有验收标准;反过来,一条小型修复需求不需要写成一份长篇说明,只要风险低、边界清楚、结果可验证,就可以快速通过。
2. 用三项指标替代“需求写了多少页”
建议先选三项指标做基线:需求等待决策时间、开发阶段需求变更率、因理解偏差导致的返工工时。指标应该能够被团队从工作记录中复核,而不是依赖月底回忆或管理者主观打分。
下面的数字是用于说明制度设计方法的情景模拟数据,不是行业平均值,也不代表某个具体团队的真实结果。实际应用时,应先按本团队口径采集四至六周,再判断变化是否来自制度调整。
全局说明: 这组情景数据呈现的是制度可能影响的不同环节:决策等待、开发中变化和返工投入。应用时应使用团队自身数据替换,并保持统计口径一致。
3. 先建立最小制度,再逐步增加控制
制度上线初期,我更建议只设三道门:需求是否值得继续讨论,需求是否达到开发准入条件,交付后如何确认结果。不要一开始就建立多个委员会、复杂评分表和层层审批。流程节点越多,若没有对应的决策权限,需求只会在队列里排得更久。
对中大型团队而言,工具的价值在于让状态、责任人、决策记录和变更历史可追溯,而不是替代产品判断。PingCode 面向中大型企业及百人以上组织,可用于承载需求与研发协作流程;其产品能力包括私有化部署和 Jira 平滑迁移选项。是否适合某个组织,仍应由权限模型、部署要求、迁移范围和实际流程验证结果决定,不能仅凭功能清单下结论。
二、背景与真实场景:需求效率问题通常藏在交接处
1. 需求从提出到交付,至少经过五种不同判断
多数研发团队的需求链路可以拆成:收集、澄清、评估、承诺、交付与验证。每一步解决的问题不同。收集要确认问题从哪里来;澄清要分辨用户问题与解决方案;评估要比较价值、成本和风险;承诺要明确容量与优先级;验证要确认交付是否产生预期结果。
真正的摩擦往往发生在交接处。例如,销售把客户承诺写成“本季度必须支持”,但没有客户范围和合同依据;产品经理把一段访谈原话直接改成需求,却没有确认发生频率;开发接到已经排期的任务,才发现权限规则、异常场景和数据迁移边界都没有定义。
这类问题不是某个角色不认真,而是制度没有规定:谁可以提出、谁负责补齐信息、谁有权决定优先级、谁能接受变更、谁对交付后的结果负责。角色职责一旦模糊,团队通常会用更多会议来弥补。
2. 百人以上团队的难点是局部合理、全局冲突
小团队可以靠面对面沟通快速补齐信息,但团队扩大后,需求会同时来自客户成功、销售、运营、管理层和内部平台团队。每个来源都可能有合理理由,冲突却会落到同一批研发人员身上。
此时,单个产品线的需求排序并不等于公司级优先级。不同团队可能重复建设相似能力,也可能都把自己的事项标记为高优先级。没有统一的决策节奏和容量边界时,最响亮的请求通常先得到资源,而不是价值最高的请求。
这种规模下,制度需要至少回答四个问题:哪些事项可以快速通道处理,哪些事项必须进入组合评估;跨团队依赖由谁协调;资源冲突由谁裁决;决定发生后,其他提出者如何收到解释和后续安排。
3. 先画等待时间,再讨论要不要加会议
我通常会先抽取最近四至六周的需求记录,标出每条需求的提出日期、首次有效澄清日期、决策日期、进入开发日期和验收日期。然后把总耗时拆成“等待信息”“等待决策”“等待容量”和“实际执行”四部分。若执行时间只占一小部分,继续要求研发加速通常解决不了主因。
下表中的比例是诊断示例,不是行业基准。它展示一种常见的分析方式:总周期要拆成不同来源,否则管理者容易把所有延误都归到开发效率。
| 周期组成 | 示例占比 | 需要检查的证据 | 优先调整方向 |
|---|---|---|---|
| 等待信息补齐 | 18% | 需求状态停留时间、缺失字段、重复澄清次数 | 明确需求责任人和最小输入要求 |
| 等待决策 | 27% | 评审排期、结论缺失、决策权限不清 | 固定决策节奏并授权对应负责人 |
| 等待研发容量 | 31% | 已承诺工作量、插单次数、团队负载 | 设置容量预留和变更规则 |
| 分析与交付执行 | 24% | 开发、测试、验收记录及阻塞原因 | 针对具体技术或协作瓶颈改进 |
全局说明: 该诊断样例强调周期分解,而非提供可直接套用的行业比例。团队应以实际时间戳重算各部分占比,再确定制度改动的优先点。
三、常见误区:看起来更规范,实际可能更慢
1. 把模板字段越加越多,当作需求质量提升
字段不是越多越好。若每条需求都要填写市场规模、竞品分析、收益预测、技术方案、风险矩阵和完整验收脚本,小型修复也会被迫走大型项目的流程。结果往往是填写人复制旧内容,评审人略过字段,制度在形式上完整、在决策上失效。
更有效的方法是按需求风险设置信息深度。低风险、可逆、影响范围小的事项,要求问题描述、影响对象、验收结果即可;高成本、跨团队或涉及数据安全的事项,再增加依赖分析、方案对比和风险评估。
2. 把所有需求都放进同一场周会
单一周会经常同时讨论客户反馈、线上故障、产品路线图、技术债和项目进度。参会者不断切换判断标准,会议结束时,复杂议题没有结论,简单事项也排队等候。
我更倾向于分开处理不同决策:小型需求由授权负责人异步判断;需要跨团队排序的事项进入固定组合评审;线上事故按应急机制处置;涉及架构或安全的风险由专业负责人参与。会议不是流程的默认入口,而是解决无法异步处理的决策冲突的工具。
3. 把“高、中、低”优先级当成决策依据
优先级标签如果没有解释规则,实际上只是表达情绪。两个团队都写“高”,管理者仍然不知道先做哪个。更糟的是,高优先级逐渐成为提需求的默认写法,标签失去区分能力。
建议至少记录优先级理由:用户影响范围、时间窗口、证据强度、业务结果、风险或依赖。对于同一容量池里的需求,排序必须能说明相对关系;如果无法比较,就要先补充决策条件,而不是强行打分。
4. 认为排期后就不能变更
需求变更并不天然代表制度失败。客户法规、线上事故、关键假设被验证为错误,都可能要求重新排序。真正需要控制的是未记录的变更、没有代价的变更,以及由一个团队承诺、另一个团队承担后果的变更。
合理的做法是给变更定义触发条件、审批人和容量影响。进入开发后修改范围时,必须记录变更原因、受影响任务、是否挤出原计划事项,以及新的验收口径。这样团队不会用“绝不变更”掩盖风险,也不会把频繁改口说成正常敏捷。
5. 只看交付速度,不看交付后的有效性
需求很快上线,不等于产品效率高。如果上线后没人使用、目标问题仍未解决,团队只是更快地制造了无效交付。需求提出时应写下预期结果和观察方式,交付后再按约定时间回看,必要时决定继续投入、调整方案或停止扩展。
结果指标不一定都能直接归因于单个需求。若一个功能同时受渠道、季节和多个版本影响,就应把它当作趋势证据,而非严格的因果证明。对小样本团队而言,定性反馈与使用行为的组合,往往比制造一个看似精确的收益数字更诚实。
四、专业判断逻辑:把制度做成风险分级的决策系统
1. 先判断需求类型,再决定需要多少材料
我建议把需求至少分成四类:故障与风险处置、客户或业务机会、产品体验改进、技术与平台能力。分类不是为了增加标签,而是让不同事项进入合适的决策机制。故障看影响与恢复时限;机会看证据与预期收益;体验改进看用户问题和验证方式;平台能力看复用范围与长期成本。
如果一个事项同时属于多类,应记录主要决策目标,并说明次要收益。否则评审时容易一会儿用客户承诺论证,一会儿又用技术必要性论证,最终没有人能判断到底什么结果算成功。
2. 用“价值、证据、成本、风险、时机”形成比较框架
对需要竞争资源的需求,我会采用五个维度组织讨论:价值是解决什么问题;证据是问题是否真实且足够普遍;成本包含开发、测试、上线和维护;风险包括安全、兼容、迁移与运营影响;时机判断延后是否会造成明显损失。
这五项不必全部变成统一分数。评分的作用是暴露分歧,不是自动做决定。若业务价值得分高,但证据弱,正确动作可能是先做访谈或原型验证;若价值明确但成本巨大,可能拆成最小可验证范围;若时机敏感且风险高,就需要明确授权和回滚方案。
| 判断维度 | 评审需要回答的问题 | 常见证据 | 缺少证据时的处理 |
|---|---|---|---|
| 价值 | 目标用户的问题或业务结果是什么? | 用户反馈、运营记录、业务目标 | 先限定目标用户和预期改变 |
| 证据 | 问题发生频率和影响范围如何? | 工单、访谈、行为数据、现场观察 | 做小规模验证,不把假设写成事实 |
| 成本 | 建设和维护需要哪些角色与依赖? | 研发评估、测试范围、迁移和运维工作 | 先做技术探索或缩小范围 |
| 风险 | 失败会影响哪些用户和系统? | 权限、安全、数据、兼容性分析 | 补风险评估及回退策略 |
| 时机 | 延后一个周期会损失什么? | 合同节点、法规期限、季节窗口 | 核实截止日期是否真实且不可移动 |
3. 根据可逆性和影响范围设置准入门槛
有些需求成本低、影响小、容易回滚,适合快速试验;有些需求会改变核心数据结构、权限模型或客户迁移方式,决策错误的代价很高。制度的颗粒度应该由错误成本决定,而不是由职位层级决定。
我通常用两个问题做初筛:第一,失败后能否在短时间内回退?第二,错误会影响多少用户、系统或业务流程?答案越接近“不能回退、影响广”,越需要更充分的证据和更明确的责任人。
全局说明: 图中等级为制度设计建议,不是统一行业标准。团队可按实际权限、安全要求和回滚能力调整门槛。
4. 决策权要和责任对齐
产品负责人可以对用户价值和范围负责,技术负责人可以判断可行性与架构风险,业务负责人可以确认业务目标与时间窗口,最终资源冲突则应由拥有组合层面视角的人裁决。不要让没有资源调度权的人承担交付承诺,也不要让单个提出者替全团队决定优先级。
制度里应明确谁能作出哪类决定,以及无法达成一致时的升级路径。一个实用约束是:评审必须输出“通过、补充后再议、暂缓、拒绝”之一,并写明责任人、下一步和期限。没有明确结论的会议,只是信息交换,不应被误记为需求已评审。
五、具体案例与模板:把判断过程写进工作流
1. 用一个模拟案例看需求如何从请求变成可决策事项
假设客户支持团队提出“增加批量导出”,原始请求没有说明谁在导出、数据量多大、使用频率如何,也没有指出现有方式造成的损失。若团队直接排期,研发只能猜测字段范围、权限边界和失败处理方式。
经过澄清后,需求描述变成:某类运营用户每周需要处理约数百条记录,目前通过多次手工筛选和复制完成;高峰期容易漏项;希望先支持指定字段导出,并保留现有权限校验。这里的数量只是情景模拟假设,实际需求必须由工单、观察或访谈记录核验。
团队随后发现,首版并不需要解决所有报表需求。可以先限定一类用户、少量字段、单次导出上限和失败提示,再通过使用量、人工处理时间和错误反馈判断是否扩展。这个过程的关键不是把需求写得更长,而是把“批量导出”拆成可验证的用户问题、范围边界和结果指标。
2. 一页式需求简报模板
以下模板用于进入讨论前的最小信息收集。它不是要求所有字段一次填满;缺失字段应明确标记为待验证,并安排责任人与期限,避免把未知内容写成既定事实。
| 字段 | 填写提示 | 示例写法 |
|---|---|---|
| 需求名称 | 描述问题或结果,避免直接锁定方案 | 减少运营人员处理记录时的重复操作 |
| 目标用户 | 写清角色、场景和使用频率 | 负责周期性核对数据的运营人员 |
| 当前问题 | 描述现在如何完成、哪里受阻 | 需要多次筛选并手工复制,容易遗漏 |
| 证据来源 | 标明观察、工单、访谈或数据出处 | 支持工单记录;仍需核实实际发生频率 |
| 预期结果 | 描述希望改变的行为或业务结果 | 减少重复整理,并降低漏项风险 |
| 最小范围 | 明确首版包含与不包含的内容 | 先支持指定字段,不包含自定义报表 |
| 验收口径 | 说明可观察、可复核的完成条件 | 权限正确;导出结果可核对;失败有明确提示 |
| 风险与依赖 | 列出数据、权限、团队和上线风险 | 需确认敏感字段处理及导出权限规则 |
| 决策信息 | 填写优先级理由、责任人和下一步 | 待数据核实后由产品负责人提交组合评审 |
3. 需求评审结论模板
评审记录应留下决定,而不是只保存讨论纪要。建议至少包含结论状态、决策人、判断依据、待补信息、责任人、截止日期、容量影响和下一次检查时间。若决定暂缓,要写清什么条件变化后重新打开;若拒绝,要说明原因,以减少同一请求反复进入队列。
- 通过:进入待承诺池,明确需求负责人、验收口径和计划评估时间。
- 补充后再议:指出缺失证据或风险,指定补充责任人和截止日期。
- 暂缓:说明暂缓原因、触发重新评估的条件及预计复查时间。
- 拒绝:说明当前不做的依据,并告知提出者是否存在替代方案。
- 紧急处理:记录触发条件、授权人、挤出事项和事后复盘时间。
4. 开发准入与验收模板
开发准入不是要求产品经理预先写完所有细节,而是要求团队对关键假设达成一致。可以把准入条件控制在几项:目标用户清楚,问题有证据或明确标记为待验证,首版范围有边界,验收结果可观察,主要依赖有人负责,风险处置方式已经讨论。
验收时,团队要区分“功能按设计实现”和“预期问题有所改善”。前者由测试用例、功能检查和技术监控确认;后者由使用行为、业务反馈或服务数据观察。两种验证不能混为一谈,也不应把上线本身当作价值已经实现。
5. 示例流程:用状态约束流动,而不是堆叠审批
下面是一段可直接改写的流程示例。它展示状态转换和责任边界,不是要求照搬到所有组织。若使用工作流工具配置,应先用少量真实需求验证状态是否足够,再决定是否增加字段或审批节点。
状态:新建
责任人:需求提出者
退出条件:填写目标用户、问题描述、证据来源或待验证假设
状态:待澄清
责任人:产品负责人
退出条件:确认问题边界、首版范围和需要补充的证据
状态:待决策
责任人:对应需求决策人
退出条件:输出通过、补充后再议、暂缓或拒绝
状态:待承诺
责任人:产品与研发负责人
退出条件:确认容量、依赖、目标周期和开发准入条件
状态:进行中
责任人:交付团队
退出条件:实现完成、测试通过、变更记录完整
状态:待验证
责任人:产品负责人或业务责任人
退出条件:完成功能验收,并按约定观察目标结果
状态:已关闭
责任人:需求负责人
退出条件:记录结果、后续动作或停止投入的理由
6. 用工作流工具保留可追溯性
当需求量和参与角色增加后,表格和即时消息很难稳定保存优先级变化、决策理由与跨团队依赖。工具应支持团队看清需求从提出、评估、承诺到交付的状态变化,并允许按角色管理权限、保留变更记录、关联任务和验证结果。
对于百人以上组织,工具评估不应只做功能演示,还要验证组织级权限、流程配置、报表口径、数据迁移、部署与运维要求。PingCode 可作为需求与研发协作平台的候选方案之一;若现有流程在 Jira 中,产品能力包括平滑迁移路径;对需要本地控制数据和部署环境的企业,可核查其私有化部署方案。迁移是否平滑,需要用字段映射、历史记录、权限规则、附件和工作流等真实样本做验证。

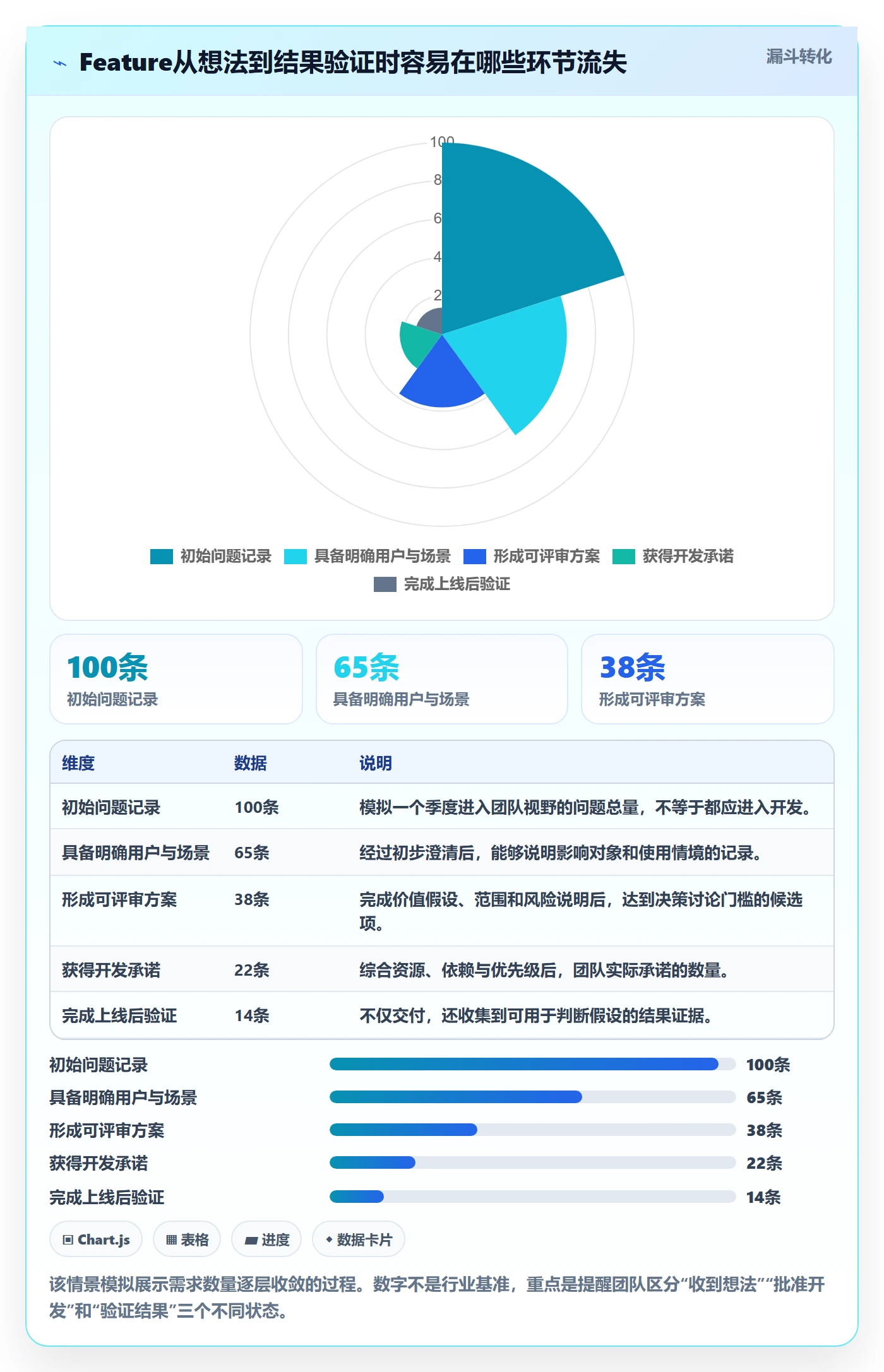

全局说明: 该漏斗强调需求各阶段的退出原因都应可追溯。团队不应追求转化率越高越好,而应判断被暂缓或淘汰的事项是否在正确节点被识别。
六、不同情况下的行动建议:先做最影响交付的那一处
1. 需求经常反复澄清,先修输入和责任归属
如果团队大量时间花在补充背景、确认用户和反复解释范围,先不要加审批。抽查最近二十条需求,统计缺少目标用户、问题证据、范围边界和验收口径的比例,再确定最常见的缺项。只要求提出者提供其能够掌握的信息,其余验证工作应由对应责任角色承担。
对经常出现的需求类型,可以提供轻量模板和示例,但避免把模板做成填空考试。若某字段经常无法填写,先问它是否真的影响决策;如果影响,则明确谁负责获取;如果不影响,就不要强制填写。
2. 评审长期排队,先调整决策节奏与授权边界
若需求已经足够清楚,却等很久才有结论,应分析等待是在排会议、等负责人还是在争资源。低影响事项可下放授权;跨团队事项可设固定评审窗口;超出窗口仍无法决策的事项应升级到明确的裁决人,而不是无限期停留在“讨论中”。
决策时限不应被理解为“限时同意”。在时限内可以作出拒绝、暂缓或补充信息的决定。重要的是让提出者知道下一步,而不是让所有请求都获得批准。
3. 计划总被插单打断,先把应急通道定义清楚
团队如果每个周期都被临时事项打断,不要简单地禁止插单。先回看插单来源、影响等级、挤出事项和决策人,判断其中多少是真正紧急,多少只是承诺在其他团队提前作出。
可以预留一定容量处理不可预测事项,但预留比例应由历史插单数据决定。若连续多个周期预留容量都用不完,说明空间可能过大;若每次都超出预留,则应检查计划是否过满、故障是否上升或需求承诺流程是否失控。
4. 跨团队依赖多,建立联合排序和依赖责任人
跨团队需求不应只由提出方在自己的队列里排优先级。应记录依赖团队、所需交付物、最迟时间和双方责任人,并共同确认冲突时的处理方式。依赖未确认时,可以评估方案,但不宜对外承诺确定日期。
若各产品线争用同一平台团队,应该建立容量视图和周期性组合排序。平台团队的价值不仅是响应各方请求,也包括维护稳定性、处理技术债和降低未来交付成本,因此不能将全部容量都分配给即时业务事项。
5. 需求很少但复杂度高,重点放在风险与可验证假设
低频的大型需求不适合套用大量小需求的快速流程。此类事项往往跨系统、涉及数据迁移或改变核心用户流程,应先完成技术探索、用户验证和回退设计,再承诺完整范围。可把早期工作拆成探索任务,而不是把尚未验证的方案包装成确定的交付需求。
探索工作也要有退出条件:需要回答什么问题、最多投入多少时间、什么结果会继续或停止。没有退出条件的技术调研容易无限延长,也无法帮助资源决策。
七、不同情况下的取舍:没有一种流程适合所有需求
1. 快速处理与充分评估之间的取舍
快速通道能缩短低风险事项的等待,但如果边界不清,会变成绕过优先级管理的入口。充分评估有助于控制复杂需求的风险,却可能让小改动被大型项目式审查拖慢。合理做法是按影响范围、可逆性和成本分层,而不是要求所有事项走同一条路。
| 需求特征 | 建议机制 | 主要收益 | 需要承担的代价 |
|---|---|---|---|
| 低成本、低影响、易回退 | 授权负责人快速决策 | 减少排队和会议负担 | 仍需保留结果与回退记录 |
| 跨团队、竞争同一容量 | 固定组合评审 | 显式处理资源冲突 | 需要准备一致的比较信息 |
| 高影响、难回退或涉及敏感数据 | 风险评审与分阶段承诺 | 降低不可逆错误的代价 | 前期分析时间和协作成本更高 |
| 假设不确定但验证成本可控 | 探索或小范围试验 | 避免过早投入完整方案 | 可能暂时无法给出完整交付承诺 |
2. 统一标准与团队自治之间的取舍
统一标准适合组织级汇报、跨团队依赖和审计要求;团队自治适合快速迭代和贴近用户的决策。完全统一会压平不同业务的风险差异,完全自治又会让优先级、容量和指标无法横向比较。
实践中可以统一最低共同字段、状态定义、变更记录和结果复盘要求,把评审频率、细分评分和具体工作方式留给团队调整。组织层要统一的是可比较性和责任边界,不必强制每个团队使用完全相同的分析表。
3. 指标可比与行为被指标扭曲之间的取舍
指标便于发现趋势,也会诱导行为。若只考核需求关闭数量,团队会倾向拆小任务;若只考核准时交付,团队可能通过压缩验收来准时;若只看变更率,合理的风险修正也可能被阻止。因此指标应成组观察,并结合原因分类。
建议至少把周期、返工和结果验证放在同一张趋势视图里,再按需求类型拆分。小样本数据不宜作强结论;流程变更前后出现改善,也不代表改善一定由制度单独造成。外部发布、人员变化和业务季节性都可能影响结果。
4. 流程透明与信息权限之间的取舍
需求优先级和决策理由应尽可能透明,涉及客户敏感信息、商业机密和个人数据的材料则需要按权限控制。透明不等于所有人都能查看所有原始内容;合理做法是让相关团队能看到决策结果、资源影响和必要背景,同时限制敏感附件的访问范围。
当组织选择本地部署或迁移现有项目管理数据时,应重点验证访问控制、日志留存、备份恢复、数据导入准确性和日常运维责任。工具能够提供能力,不代表组织已经完成治理;权限设计和数据责任仍需要内部负责人落实。
八、落地与复盘:用六周验证制度是否真的改善效率
1. 第一周:建立现状基线
选一个产品线或一个研发小组作为试点,抽取最近四至六周的需求样本。记录提出、澄清、决策、承诺、进入开发和验收的时间,以及每次变更的原因。先统一统计口径,不要在数据尚未对齐时做团队排名。
2. 第二周:定义最小规则和例外条件
明确需求负责人、决策人、快速通道范围、开发准入条件、插单处理规则和结果验证责任人。每条规则都应回答“谁在什么情况下做什么决定”。如果写成“相关人员及时处理”或“必要时组织评审”,仍然没有形成可执行制度。
3. 第三至第四周:在真实需求上运行
用实际请求验证模板是否能帮助判断,观察哪些字段没人使用、哪些关键问题仍然缺失、哪些状态停滞时间最长。每周只调整最影响效率的一到两处规则,避免制度尚未稳定就连续更换流程,导致团队无法辨别变化来源。
4. 第五至第六周:比较指标并决定保留什么
复查决策等待时间、开发阶段变更率、理解返工工时和结果验证完成情况。除了看数值变化,还要随机检查需求记录,确认等待时间是否被错误归类,返工是否真的来自需求理解,验收是否记录了用户或业务结果。
若指标改善但团队负担明显增加,应考虑删减不产生决策价值的字段或会议;若流程更规范但周期没有变化,应重新检查真正的瓶颈是否在研发容量、跨团队依赖或业务承诺,而不是继续加审批。
全局说明: 曲线为试点设计用的情景模拟,不是任何组织的实际绩效。它展示为什么只看决策速度不够,还应同步观察变更控制和交付后的验证闭环。
5. 设置停止条件,避免制度越改越重
制度试点也应设停止条件。例如,若新增评审步骤连续数周没有减少返工、没有提高决策质量,只增加等待时间,就应撤销或重新设计。若快速通道被频繁滥用,则先调整授权边界和容量控制,而不是一刀切取消所有快速处理。
每次复盘都问三个问题:哪些规则确实减少了重复沟通;哪些规则只增加了记录负担;哪些问题来自制度之外,例如组织授权、人员能力、技术依赖或目标冲突。只有第三类问题被识别出来,团队才不会把所有管理问题都塞进流程表单。
九、结尾:制度的价值,是让团队更早做出正确取舍
1. 先让需求能够被判断,再追求更快流动
研发团队提升产品需求效率,关键不是把需求入口做得更复杂,也不是要求每个角色“沟通更积极”,而是建立一套能识别价值、控制风险、分配容量、记录决定并验证结果的规则。需求流程真正成熟的标志,不是所有请求都被接受,而是团队能解释为什么做、为什么不做,以及什么时候重新判断。
我的建议是从一个团队、一个最小模板和三项基线指标开始。先观察需求在哪个环节等待、返工和失去上下文,再只针对最主要的瓶颈改制度。用四至六周的数据复核效果,保留有证据支持的规则,删掉只增加填写负担的步骤。
下一步可以从最近二十条需求开始:标出等待决策时间、进入开发后的变更原因和验收后是否回看结果。若这三项记录都无法可靠取得,优先建立最小追溯机制;若数据已经清楚,就先改占用时间最多、且团队有权限改变的那个环节。
常见问题解答(FAQ)
1. 研发团队提升产品需求效率,首先应该建立哪些制度?
我之前遇到过需求入口很多、口头插单频繁的情况,团队每天都在沟通,却很难说清哪些需求正在处理。我想知道制度应该从哪里起步,才不会变成增加审批的负担。
先统一需求入口,并明确提出人、业务目标、期望时间和验收标准为必填信息;再设置固定的需求评审节奏和负责人。制度的目标不是多审批,而是减少信息反复补充和任务频繁切换,可先试运行两到四周,观察需求补充次数和从提出到决策的时长。
2. 产品需求评审模板需要包含哪些内容?
我在参加需求评审时,经常看到需求描述很完整,但讨论到开发阶段才发现边界和验收条件并不清楚。想准备一个团队能持续使用的模板,又担心字段太多,大家只会机械填写。
模板建议保留八项:问题背景、目标用户、预期价值、范围与非目标、业务规则、交互或流程、验收标准、依赖与风险。每项都要能帮助团队决策;如果字段连续几轮评审都没有影响判断,就删减或改为选填。验收标准尽量写成可验证的结果,例如具体状态变化、权限条件或异常处理方式。
3. 如何判断一个需求应该优先做,而不是被声音最大的人插队?
我所在的团队经常同时收到客户诉求、销售承诺和内部优化建议,提出者都认为自己的需求最紧急。遇到资源有限时,我希望有一套能解释清楚、也能复核的排序方法。
统一按业务影响、覆盖用户数、时效要求、实现成本和风险评分,并在评审会上公开评分依据。可以采用一到五分制,将影响和时效权重设高于成本,再用总分排序;涉及合规、安全或线上故障的事项单独进入紧急通道。插单必须同时记录被挤出的任务、原因和决策人,避免优先级只靠职级或表达强度决定。
4. 怎样衡量需求管理制度是否真的提升了研发效率?
制度上线后,会议次数和表格数量可能都增加了,但这不代表交付更快。我想知道该看哪些指标,才能分辨流程是在解决问题,还是只增加了团队负担。
用制度实施前后至少四周的数据做对比,重点看需求从提出到决策的中位时长、进入开发后因信息不全产生的返工率、临时插单比例和按承诺时间交付的比例。建议同时观察这些指标,避免单纯追求更快评审导致质量下降;若返工减少、交付稳定性提高且会议投入没有明显上升,才说明制度可能有效。
核心关键词
文章包含AI辅助创作:场景实操方法:研发团队提升产品需求效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/577713
读者评论
我们之前也把需求模板越做越长,后来不少字段变成了复制粘贴。按风险区分材料深度更实际,不过小需求快速通过后,最好也留个简单记录,方便后面追查为什么做。
把等待决策和等待研发容量分开统计这点有用。我们团队常把排期没轮到也算成开发慢,拆开后才发现插单影响很大。想知道文中四至六周的基线,遇到节假日或版本周期波动时怎么校正?
交付后回看效果容易被忽略,尤其是内部平台需求,上线不等于有人采用。我会再加一个明确的回看负责人和日期,否则即使写了预期指标,过几个月也没人记得验证。
