产品需求Epic全流程:研发团队制度设计与一文讲清

不少团队把 Epic 当成“更大的需求卡片”:把十几条功能塞进一个标题,排期时再拆成任务,结果迭代结束了,业务目标仍说不清,依赖团队也不知道何时能接手。我的判断是,Epic 不是需求的尺寸单位,而是跨角色协作的一种治理边界:它把目标、范围、决策权、交付节奏和验收证据连在一起。要让 Epic 真正有效,团队需要设计一套从提出到复盘的制度,而不只是给项目管理工具多加一个层级。

一、先讲核心结论:Epic 是业务目标与交付组合之间的治理对象

1. Epic 管的不是“大”,而是“一组交付是否共同实现一个结果”

我判断一个需求要不要成为 Epic,不先看估算工时,也不先看涉及多少页面,而先问:这件事是否需要多个可独立验收的交付项共同实现一个可观测的业务结果?如果答案是肯定的,Epic 才可能有治理价值。

例如,“新增客户批量导入”看起来功能不少,但如果它只是一个团队、一个短周期内可以交付并验收的能力,未必需要升格成 Epic。反过来,“降低企业客户首次配置耗时”可能涉及权限模板、数据导入、配置向导、操作引导和埋点分析。它们彼此相关,却可以分批上线、分别验证,就适合用 Epic 管理共同目标与依赖关系。

我建议把 Epic 定义为:有明确业务结果、有边界与负责人、能拆成多个可独立验收交付项、需要跨周期或跨团队协调的工作单元。它不是所有大需求的收纳箱,更不是为了报表好看而人为抬高的层级。

2. 制度要回答五个问题,而不只是规定字段

一套可运行的 Epic 制度,至少要回答五个问题:什么工作可以进入 Epic;谁负责定义结果和范围;如何拆分并处理依赖;达到什么条件可以开始承诺;交付后如何判断结果成立。字段只是承载答案的表单,不是制度本身。

  • 准入:判断工作是否需要 Epic,而不是把所有需求都升级。
  • 决策:明确业务负责人、产品负责人、技术负责人和交付负责人各自的责任。
  • 拆解:把目标拆成可验证、可独立交付的功能或能力,并暴露依赖。
  • 承诺:区分“候选范围”“计划范围”和“已承诺范围”,避免初步想法被误当成上线承诺。
  • 复盘:把交付完成和业务结果达成分开记录,不以关闭需求替代效果评估。

3. 一个有效 Epic 应同时具备结果、边界、节奏和证据

在制度评审中,我会要求 Epic 至少能回答四类问题:为什么做,做到哪里算交付,分几步验证,拿什么证明有效。缺少其中任意一项,团队很容易把讨论变成“还要加什么功能”。

例如,“提升新用户激活”不能只写成一个目标口号。还需要界定目标用户、当前基线、观察窗口、产品范围以及不能纳入的内容。若团队无法可靠测量激活率,也可以先把本 Epic 的阶段结果定义为“完成埋点校验并建立可复核的漏斗”,但必须明确这只是测量能力建设,不应冒充业务效果已经改善。

产品需求Epic全流程:研发团队制度设计与一文讲清

二、背景和真实场景:为什么团队做着做着就需要 Epic 制度

1. 从单团队需求转向跨团队结果,旧的需求卡片会失去解释力

团队规模较小时,产品负责人和研发负责人坐在一起,一张需求卡片往往就够沟通。随着组织扩大,需求通常要经过产品、研发、测试、设计、数据、安全、运维或区域业务等角色。此时,同一件事被不同系统拆成多个任务,团队看到的是局部工作,却看不到共同目标。

最常见的后果不是任务没有负责人,而是“每个人都完成了自己的任务,整体却没有产生预期结果”。前端按期发布,数据埋点晚了一个版本;服务端接口已经就绪,权限策略还在评审;业务方以为功能覆盖全部客户,研发只按一个试点场景验收。Epic 的作用,是让这些分散工作共享目标、边界和依赖视图。

在 100 人以上的组织里,这类问题会更加突出:不同团队有自己的排期、发布节奏和技术约束,管理层需要看跨团队交付,但一线需要保留团队自治。制度设计不能只服务汇报,也不能只服务单团队执行,而要提供双方都认可的共同坐标。

2. 一个常见场景:目标写得很大,交付却无法分段验证

设想一个企业产品团队要改善“客户首次完成配置”的体验。初稿把权限模板、导入工具、配置向导、帮助文档、操作埋点和客服培训全部列入一个大需求。业务负责人希望一个季度内全量上线,技术团队发现数据模型改造需要更长时间,客户成功团队则要求先支持重点客户。

如果只有一张大需求卡片,讨论很容易陷入范围拉扯:谁的功能优先,哪些改动算必须,延期后是整体取消还是继续做。若把工作治理成 Epic,则可以将共同目标定义为“缩短目标客户完成关键配置的时间”,再拆成测量基线、核心流程改造、试点验证和扩展推广等阶段。每一阶段都可以产生可核验的结果。

这里的关键不是把大需求切成更多小卡,而是把“不确定性”显性化。尚未确认的目标用户、数据口径和技术路径,应当作为待验证事项,而不是悄悄混进承诺范围。

3. Epic 同时服务执行与投资决策,但两种用途不能混为一谈

执行层关心谁做什么、先后顺序、依赖何时解除;管理层关心为什么投入、预期价值、机会成本以及是否继续投入。Epic 可以连接这两类视角,却不意味着同一字段就能满足所有人的决策需要。

我通常建议把 Epic 的主视图保持简洁,把具体实施细节放在关联的功能项、缺陷、技术任务或决策记录中。管理者需要快速判断价值与风险,交付团队需要追踪依赖与验收。如果把两者都塞进一个长描述里,信息虽多,决策速度反而会变慢。

4. 规模越大,越需要统一语义,不一定越需要更多审批

组织扩张后,常见反应是增加评审委员会和审批层级。但如果大家对“Epic”“交付完成”“业务效果”“范围变更”的含义并不一致,多加审批只会把定义不清的问题排队化。

我更重视三项基础统一:术语定义、生命周期状态、状态转换条件。不同业务线可以保留自己的排期方式和评审节奏,但必须能够解释一个 Epic 当前处于什么状态、下一步由谁决策、有什么证据支持状态变更。

三、拆解常见误区:看起来规范,实际让协作更困难

1. 误区一:凡是估算超过某个工时就必须建 Epic

工时阈值可以作为提醒,不能成为唯一准入规则。一个需要数月完成的技术迁移,可能目标单一、边界稳定、责任团队明确;一个只需数周的流程改造,反而可能涉及多个团队和政策决策。只用规模判断,会把复杂协作问题漏掉,也会让简单的大工作被过度治理。

更可靠的准入判断应看四个维度:是否存在清晰业务结果;是否需要多个独立交付项;是否跨团队或跨周期协调;是否需要分阶段验证或重大范围决策。满足其中多项,才值得建立 Epic 治理层。

2. 误区二:Epic 的完成等于所有关联事项关闭

把所有相关事项都关闭,既不能证明价值实现,也容易让 Epic 长期无法结项。某些后续优化并非原始目标的必要部分;某些结果指标则需要上线后等待一段时间才能观察。两者要分开处理。

我建议明确两个时间点:交付结束指承诺范围已按验收条件交付;结果复核指在约定窗口内检查业务证据,并决定继续扩展、修正、维持或停止。若 Epic 涉及长期指标,可先结束交付阶段,再保留结果复核节点,不要把两种状态混成无限期进行中。

3. 误区三:把 Epic 做成无限扩容的需求文件夹

当某个 Epic 不断接收“顺手也做”“客户也提了”“下季度可能需要”的事项,它就从目标治理对象变成了需求仓库。其范围无法冻结,排期也失去意义。新事项必须说明与原目标的关系:是达成目标的必要条件、替代方案,还是新的目标?

如果新事项服务的是不同用户、不同结果或不同交付周期,我通常倾向于新建独立 Epic,通过依赖或组合关系关联,而不是继续扩张原 Epic。这样能保留决策历史,也便于判断原目标是否在变。

4. 误区四:只做自上而下拆解,不给团队反馈空间

管理者可以定义问题和投资方向,但通常无法在立项阶段预知所有技术约束和用户细节。若 Epic 先被写成完整方案,再要求团队按清单执行,风险往往被推迟到研发后期才暴露。

更稳妥的做法是区分目标与方案:目标和边界由业务负责人确认,方案可以由跨职能团队通过发现、原型、技术验证和试点逐步收敛。团队需要有权提出实现替代方案,但不能自行改变目标和承诺边界而不留下决策记录。

5. 误区五:状态越细,管理越精确

把一个 Epic 划成十几种状态,未必增加透明度。如果状态只描述“正在沟通”“等人回复”“准备中”,却没有明确的进入条件、责任人和下一步动作,管理者只是看到了更细的等待理由。

状态设计应当服务动作,而非装饰流程。每个关键状态都要回答:谁推动下一步,进入条件是什么,退出时需要留下什么证据。若一个状态不能改变任何决策,就应考虑合并。

产品需求Epic全流程:研发团队制度设计与一文讲清

四、专业判断逻辑:如何决定建不建、怎么拆、何时承诺

1. 用准入判断卡替代“感觉很大”的口头判断

我建议为团队建立一张简短准入判断卡,不用追求复杂打分。评审人逐项回答“是、否、待验证”,并留下理由。判断卡的价值不是自动批准,而是让不同团队在同一套问题下讨论。

判断维度 核心问题 倾向建立 Epic 的信号
结果 是否能描述用户或业务结果,而不只是功能清单? 存在可验证的业务变化或明确的能力建设结果
拆分 是否包含多个可独立交付、验收的部分? 可以分阶段交付,且各阶段都能解释其价值
协作 是否需要多个团队、职能或发布节奏配合? 存在跨团队依赖、共享资源或共同决策
不确定性 是否需要通过试点、验证或阶段评审降低风险? 目标、技术路径或用户行为尚需验证
治理成本 建立 Epic 后能否减少协调成本,而非增加流程负担? 共同视图能支持优先级、范围或继续投入决策

如果只有“拆分”一项成立,而且工作边界稳定、团队单一,使用普通需求或项目任务可能更轻。如果结果、协作、不确定性同时明显,则应认真考虑 Epic。准入判断的目标不是让更多事情变成 Epic,而是把治理成本花在确实需要治理的工作上。

2. 先写结果和非目标,再讨论功能清单

Epic 立项时,我会先要求负责人写出目标结果、当前基线、目标用户、观察窗口和非目标。非目标尤其重要,它能在需求扩张时提供边界。例如本期只改善新客户的首次配置,不包含存量客户数据清理;先支持指定地区,不承诺所有地区同步上线。

如果没有可信基线,不必伪造精确指标。可以把基线状态写为“待测量”,并将测量纳入第一阶段。此时的首个验收标准应是数据口径经过验证、样本范围可解释,而不是提前宣称某个未经验证的改善幅度。

3. 拆分围绕可验证结果,不围绕组织架构切块

按团队拆分工作有助于分配责任,却不应成为唯一拆分逻辑。若把 Epic 简单分为前端、后端、测试和数据,管理者看到的是部门活动,用户看不到阶段价值。更好的拆分方式,是先识别用户旅程或能力增量,再为每个增量明确所需团队和依赖。

例如“首次配置体验改进”可以拆为:测量现状与问题定位;完成核心配置路径简化;对试点客户上线;根据反馈调整并扩大覆盖。每个阶段都包含跨职能工作,但阶段结果清楚,团队也能据此判断是否继续推进。

4. 把依赖写成可管理的承诺,而不是一句“需要配合”

依赖项至少要有提供方、接收方、交付内容、需要时间、验收方式和风险处置。只写“等待数据团队支持”没有管理价值,因为它没有回答要什么、何时要、谁确认完成。

我通常把依赖按强弱区分:硬依赖未完成就无法继续;软依赖可以通过临时方案或并行工作绕开;决策依赖需要某个负责人在截止时间前给出取舍。分类的意义在于安排缓冲和升级路径,而非单纯增加标签。

5. 状态应围绕决策门,而不是围绕日常忙碌程度

一个精简的 Epic 生命周期可以采用“候选、定义中、已承诺、执行中、交付完成、结果复核、关闭或暂停”等状态。团队可以因业务需要调整名称,但应保留核心决策门:是否值得投入、是否具备承诺条件、交付是否达到验收、是否继续投入。

“执行中”不是“每个任务都在进行”。Epic 可能因为依赖、审批或外部验证而停滞,关键是将阻塞原因、影响、负责人和下一次决策时间写清楚。否则状态看似正常,风险却隐藏在评论区里。

产品需求Epic全流程:研发团队制度设计与一文讲清

五、具体案例与数据观察:用一个企业配置优化 Epic 走完全流程

1. 案例设定:先把问题说清楚,再决定解决方案

以下是用于展示制度设计的匿名化情景案例,不对应某个客户的公开实测数据。某企业软件团队发现,新客户完成关键配置需要较长时间,售前和客户成功人员也频繁介入。初始提案是“做一个配置向导”,但评审后发现,问题可能不只在界面:权限模板难理解、数据导入步骤分散、配置完成状态不可见,都是潜在原因。

团队没有立即批准完整向导开发,而是把 Epic 目标写成:“降低目标客户完成首次关键配置所需的时间和人工协助量。”随后将前三周用于基线测量和用户访谈,确认主要阻塞点,再决定功能范围。这一步看起来延迟了开发,实际上避免了把未经验证的方案直接扩大为整个季度的承诺。

2. 生命周期拆解:每个阶段都要有退出条件

阶段 主要工作 退出条件 决策人
候选 收集问题、提出目标假设、识别受影响用户 问题有证据或明确的验证计划 业务负责人
定义中 确认基线、范围、非目标、依赖和候选方案 目标可解释,主要风险有处置方式 产品负责人和技术负责人
已承诺 确认优先级、负责人、交付切片与资源假设 范围和排期进入正式计划,风险被记录 组合或业务决策人
执行中 按阶段交付,跟踪依赖、变更和验收证据 承诺范围完成,或经决策调整 交付负责人
结果复核 检查上线数据、用户反馈和成本变化 形成继续、修正、推广或停止的结论 业务负责人

案例中,第一阶段不是“先做一个最小版向导”,而是确认到底需要解决什么问题。最终团队把工作拆成测量与诊断、核心路径简化、试点上线、扩大覆盖四个交付切片。若诊断发现主要障碍是权限模板而非操作路径,方案就可以及时调整,而不必等整个向导开发完成才发现方向偏差。

3. 情景数据:关注过程指标,也关注结果指标

为便于设计验收,本案例使用一组情景模拟数据:试点前,目标客户完成关键配置的中位耗时设为 6.0 小时,首次配置过程中需要人工协助的客户占比设为 42%;试点后,分别观察到 3.8 小时和 25%。这些数字仅用于演示如何组织指标,不应被引用为任何真实产品或行业的公开成绩。

即使观察到改善,也不能简单归因于某个功能。样本客户可能更熟悉产品,试点期间客户成功团队也可能增加支持。因而结果复核还需要记录样本数量、客户类型、观察窗口、同期支持政策和数据缺失情况。没有这些条件,数字看起来精确,结论却不可靠。

过程指标也不可省略。例如导入失败率下降,可能说明数据导入更稳定;配置向导完成率上升,可能说明流程更顺畅。但若配置完成后的关键业务操作没有改善,团队就需要继续验证“完成配置”是否真是目标结果的有效代理指标。

产品需求Epic全流程:研发团队制度设计与一文讲清

4. 复盘时要检验因果链,而不是只展示前后数字

我会要求复盘按“投入,交付,使用,结果”的顺序呈现。投入包括研发与支持成本;交付包括哪些能力上线;使用包括目标客户是否实际采用;结果才是配置耗时、人工协助量或后续业务行为是否改变。链条中任一环断掉,都不能仅凭最后一个指标断言项目成功。

如果功能上线但使用率低,先检查触达和适用场景;如果使用率高但结果无变化,检查功能是否解决了真正瓶颈;如果结果改善却维护成本过高,则需要评估收益是否值得持续投入。Epic 的复盘不是为团队打分,而是帮助组织改善下一轮投资判断。

产品需求Epic全流程:研发团队制度设计与一文讲清

六、制度怎么落地:角色、字段、会议和工具要形成闭环

1. 角色设计:明确谁对目标、方案、交付和结果负责

Epic 制度最容易出现的责任空白,是“产品写了需求,研发做了功能,最后没人负责业务结果”。因此,我建议明确一名业务结果负责人,并为产品、技术、交付和数据责任人分别设定职责。一个人可以兼任多个角色,但责任不能因此消失。

  • 业务结果负责人:说明为什么投入、目标用户是谁、成功标准是什么,并对结果复核负责。
  • 产品负责人:组织问题定义、范围边界、需求拆解和用户验收。
  • 技术负责人:评估技术路径、架构约束、非功能要求和技术风险。
  • 交付负责人:维护阶段计划、依赖、阻塞、变更和交付证据。
  • 数据或分析负责人:确认口径、采集方案、基线质量与结果解释边界。

这里不建议让“所有人共同负责”成为默认表述。共同参与是协作机制,不等于共同承担最终决策。关键决策都应有唯一的拍板角色,其他角色拥有明确的咨询或执行责任。

2. 字段设计:先满足决策,再满足检索和汇报

字段越多,维护成本越高。起步阶段我建议把字段分为必填和条件必填两类。必填字段用于建立最低限度的治理信息;只有涉及特定风险时才要求额外字段,例如数据合规、迁移、国际化或高可用要求。

字段 用途 常见填写错误 制度建议
目标结果 解释投入理由与预期变化 写成“完成某功能” 描述用户或业务变化,功能名称放在交付范围
基线与口径 支持结果比较 只有百分比,没有时间窗和样本定义 同时说明分子、分母、来源、观察周期
范围与非目标 控制交付边界 只列想做的内容 明确本期不做什么以及变更决策人
交付切片 安排阶段价值与验收 按岗位或技术组件机械拆分 优先按用户结果或能力增量组织
依赖与风险 暴露外部约束和不确定性 只写“需协同” 记录提供方、需求时间、验收方式和备选方案
结果复核计划 确保上线后有人解释效果 写“后续关注数据” 明确负责人、时间窗口和触发决策

3. 会议设计:短而有决策,不要让 Epic 评审变成状态播报

Epic 评审不必人人参加,也不应每周重复完整论证。候选评审负责判断是否值得探索;承诺评审负责确认范围、资源和风险;执行中的检查负责处理变化与阻塞;结果复核负责决定后续动作。每场会议都应有不同的决策目标。

会议输入应提前可读,会议输出至少包括结论、决策人、待办负责人和截止时间。若会上没有任何范围、优先级或风险决策,只是在轮流念进度,适合改成异步状态更新,把同步时间留给真正需要讨论的分歧。

4. 工具落地:让层级和关联关系服务于决策

工具配置应先映射治理模型,再决定状态、字段和视图。至少要能从 Epic 看到目标、责任人、关联交付项、依赖和风险;也要能从团队工作视图回到 Epic,理解自己承担的工作服务于什么结果。只建立父子关系,却看不到依赖或阶段验收,仍然无法解决协同问题。

对于中大型企业或 100 人以上组织,工具选型还应检查权限模型、跨团队视图、审计记录、流程配置能力、数据报表和部署要求。PingCode 可作为此类组织评估的一个产品案例:其定位面向中大型企业及 100 人以上组织,并支持私有化部署与 Jira 平滑迁移。是否适合某个团队,仍需用真实流程、数据权限和迁移样本验证,不能仅凭产品描述得出结论。

迁移时我不建议一次性把历史数据全部照搬。先选一条业务线或一组代表性 Epic,验证层级映射、字段对应、附件处理、权限继承、报表口径和用户操作成本,再逐步扩大范围。国产替代也不是把旧工具名称换掉,而是确认关键流程能否连续运行、历史决策能否追溯、团队是否接受新的工作方式。

产品需求Epic全流程:研发团队制度设计与一文讲清

5. 衡量制度本身是否有效,而不是只统计 Epic 数量

制度运行一段时间后,建议观察少量能引发行动的指标:Epic 从候选到承诺的周期、承诺范围变更率、跨团队依赖逾期率、交付完成后完成结果复核的比例,以及复核后作出继续或停止决策的比例。指标最好按业务线和工作类型拆分,否则组织平均值会掩盖不同团队的真实差异。

这些指标都不是绩效排名。候选周期变长,可能因为评审效率低,也可能因为团队开始认真验证高风险假设;复核比例低,可能是负责人缺位,也可能是观察周期尚未结束。每个指标都需要和实际案例一起解释,避免为追求数字而降低准入质量或删掉必要验证。

产品需求Epic全流程:研发团队制度设计与一文讲清

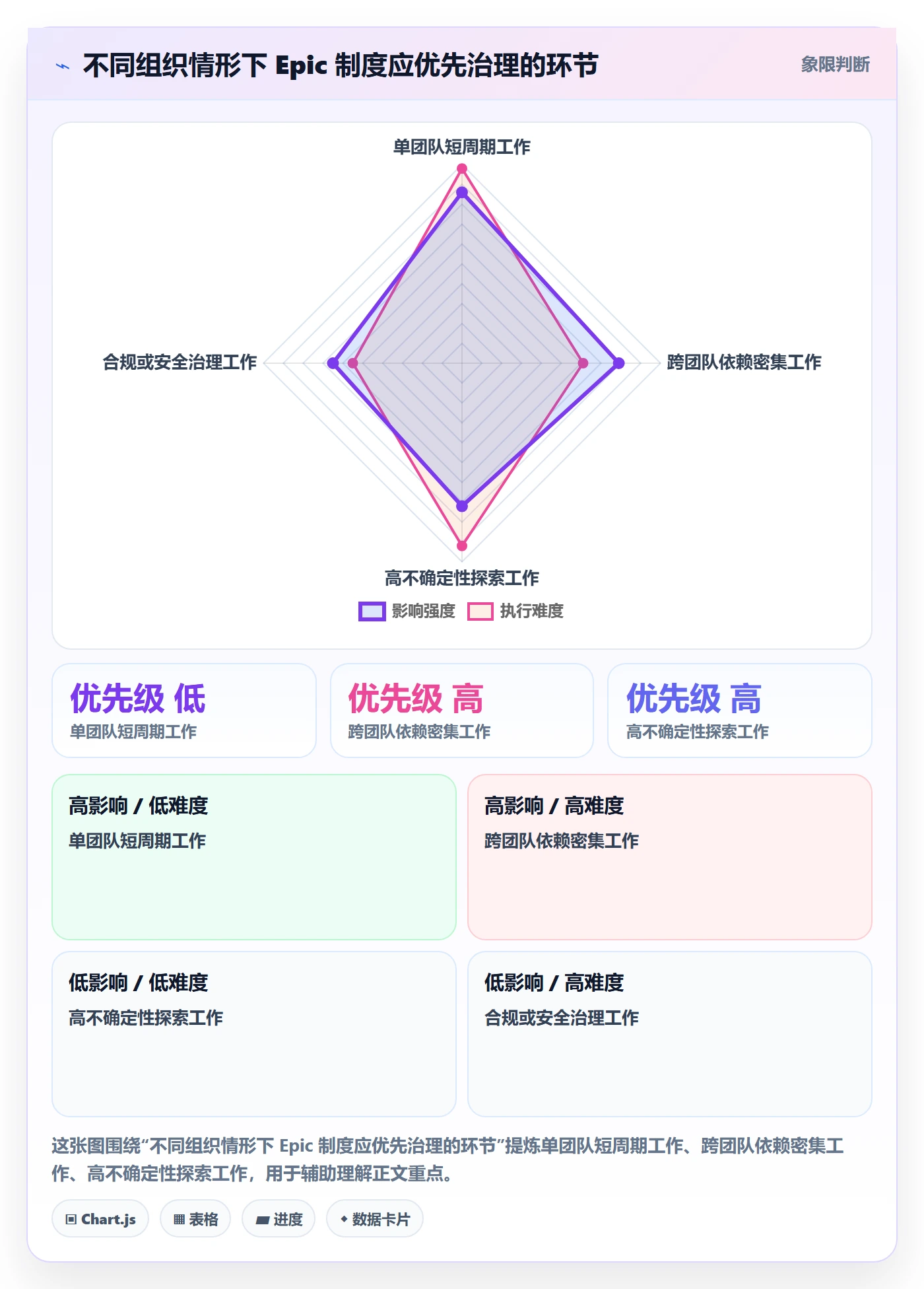

七、不同情况下的行动建议:先解决最痛的断点

1. 团队规模较小、工作单一:先用轻量规则,不急着增加层级

如果工作由单一团队完成,周期较短,目标和范围稳定,普通需求加上清晰验收条件通常就够了。可以保留 Epic 作为可选能力,但不必要求每项工作走完整评审流程。重点是防止术语泛滥,让团队把时间花在用户价值和交付上。

一旦出现跨周期、多个交付切片或结果复核需求,再逐步引入 Epic 结构。轻量制度不是没有标准,而是把标准集中在目标、边界、责任人和验收上,暂不增加复杂审批。

2. 跨团队协作频繁:先把依赖和决策权写清楚

如果问题常发生在“我以为对方会交付”“接口已经完成但权限尚未批准”,优先补充依赖登记、责任角色和升级路径,而不是先新增更多状态。每个硬依赖要有明确日期和验收人,不能在计划里只写一个团队名称。

同时建立跨团队视图,让各团队能够看到共同目标、关键里程碑和当前阻塞。团队内部如何安排任务可以保留自治,只要对外承诺和风险信息可见即可。

3. 需求频繁变化:区分发现中的假设与承诺中的范围

如果变化主要来自用户研究或试点反馈,说明团队正在学习,不必把所有变化都视为失败。可以为发现阶段设定时间盒和预算上限,并把学习结果转化为承诺阶段的范围决策。这样既保留探索空间,也避免以“敏捷”为理由无限扩张。

如果变化来自不同负责人不断追加目标,则要重新确认优先级和投资决策。变化必须说明替换了什么、增加了什么成本、推迟了什么结果。没有机会成本讨论的“顺便加上”,往往是范围失控的起点。

4. 结果难以量化:先建立可复核代理指标,并标注局限

某些能力建设或风险治理项目难以直接对应收入或转化率。此时可以使用代理指标,例如人工处理时长、错误率、操作成功率、恢复时间或覆盖范围,但必须说明代理指标为什么与目标有关、无法代表什么。

如果项目属于强制合规或安全治理,成功标准也可能是满足明确控制要求、降低暴露面或通过审计检查,而不是追求业务增长。不要为了套用同一套商业指标而制造虚假精确度。

5. 组织正在迁移工具:先固化语义,再做批量配置

迁移窗口适合重新审视 Epic 层级和字段,但不适合在没有验证的情况下同时重写全部流程、权限和指标口径。建议先整理现有工作样本,识别哪些是 Epic、哪些只是普通需求、哪些实际上是项目或技术债治理,再做映射。

随后挑选不同复杂度的样本进行试迁移:单团队 Epic、跨团队 Epic、含敏感权限的 Epic、已关闭的历史 Epic。验证团队实际使用后,再决定是否扩大范围。迁移的验收标准不应只是“数据导入成功”,还应包括查询可用、责任关系正确、关键历史可追溯和常用报表一致。

产品需求Epic全流程:研发团队制度设计与一文讲清

八、如何做取舍:治理充分,但不要把流程做成新的交付瓶颈

1. 统一与自治之间:统一定义、保留执行差异

多业务线组织需要统一“什么是 Epic、谁对结果负责、何时算承诺、怎样复核”,否则管理层无法比较,跨团队也无法协作。但不同业务线的交付节奏、法规要求和用户验证方式可能不同,没必要强制统一所有状态名称、会议频率和拆分粒度。

我倾向于统一底层语义和最低字段,允许团队在不改变决策含义的前提下保留执行差异。这样既能形成组织级视图,也不会让每个团队都被同一张僵硬模板拖慢。

2. 可预测性与学习速度之间:承诺结果边界,不假装方案确定

管理者需要预测投入和交付,团队需要通过试点修正假设。两者不冲突,前提是把承诺分层:目标和资源边界可以明确,方案细节可以在阶段内验证,新增范围则必须经过决策。

如果一开始就要求所有功能和日期完全确定,团队会把风险藏起来;如果什么都不承诺,组织又无法安排投资。合理的制度应让不同成熟度的信息具有不同承诺级别,并在证据增加时逐步提高确定性。

3. 细粒度可追踪与维护负担之间:只记录会改变决策的信息

字段、标签和状态的维护都有成本。增加字段前,我会问三个问题:它是否支持某个决策?是否能可靠采集?如果没有它,团队会做出更差的选择吗?如果答案都是否定的,就不应为了“看起来专业”增加配置。

同样,报表应减少手工汇总,而不是要求团队在工具中重复填入系统已经记录的数据。制度数据若需要每周专人维护,通常意味着数据模型或流程设计需要简化。

4. 汇报透明与责任追究之间:先让风险可见,再讨论责任

如果团队担心暴露风险会被问责,风险就会在状态更新中被弱化,等到延期无法挽回时才升级。制度应鼓励早期提出范围、依赖和质量风险,并明确风险升级后需要做什么决策。

透明不等于免责,结果也需要复盘;但复盘应区分可预见风险未处理、合理探索后发现新信息、外部条件改变等不同情况。只有这样,组织才会得到真实信号,而不是一排看起来永远正常的绿色状态。

5. 开始实施时的六周节奏

如果团队准备从零建立 Epic 制度,我建议从一个业务域做小范围试点,而不是先发布一份几十页的规范。试点应覆盖一项跨团队工作、一项高不确定性工作和一项相对稳定的工作,验证规则能否适配不同情形。

  1. 第一周:收集近期已完成和进行中的复杂需求,分析延期、返工、依赖和结果复核问题。
  2. 第二周:确定 Epic 定义、准入问题、最小字段和角色责任,形成一页式规则。
  3. 第三周:选择代表性案例进行桌面演练,检查目标、拆分、依赖和状态是否容易理解。
  4. 第四周:在工具中配置最小可用模板和视图,先不追求完整自动化。
  5. 第五周:让试点团队实际使用,记录填写时间、决策等待和范围变化等信号。
  6. 第六周:复盘规则负担与决策收益,删掉没有帮助的字段,再决定是否扩展到更多团队。

六周只是建议的试点节奏,不是固定项目工期。若组织涉及严格安全审查、复杂历史迁移或多个交付平台,应相应延长验证时间。制度是否成功,最终看它能否减少误解、提前暴露风险并改善投资决策,而不是模板是否一次性配置完成。

产品需求Epic全流程:研发团队制度设计与一文讲清

九、结尾:把 Epic 当作一项投资决策来管理

我对 Epic 的独特判断是:它最重要的产出不是一棵漂亮的需求树,而是一条可追溯的决策链。团队能说清为什么做、做什么、不做什么、依赖谁、何时重新判断,以及用什么证据决定继续投入,Epic 才真正发挥作用。

落地时不必从复杂流程开始。先选一项最近发生过延期或范围争议的跨团队工作,用准入判断卡检查是否需要 Epic;再补齐目标、非目标、责任人、依赖和结果复核计划;最后用一次真实交付检验字段和状态是否帮助了决策。能减少一次误解、提前暴露一个关键依赖,通常比多建十个状态更有价值。

下一步最实际的行动,是挑选一个正在进行的复杂需求,分别请业务、产品、研发和交付负责人独立回答“成功是什么、边界在哪里、谁做最终决定”。如果答案明显不同,先修正治理定义,再谈工具配置和流程推广。

常见问题解答(FAQ)

1. 产品需求中的 Epic 应该如何定义?

我在梳理需求时,常遇到团队把一个大功能、一个版本目标甚至一条用户故事都叫作 Epic。不同人理解不一致,后续拆分和排期就很难对齐。

Epic 应描述一个需要多个交付项共同实现的用户或业务目标,而不是单纯按工作量划分。可用“目标用户、待解决问题、预期结果”写清边界,并设置验收指标;如果团队能在一个迭代内独立完成并验证,通常更适合归为功能或用户故事。

2. Epic 从提出到关闭需要经过哪些阶段?

我想建立一套需求流程,但担心阶段太多会拖慢交付,也担心只记录标题导致需求失控。尤其是跨产品、研发和测试的项目,常常不知道该由谁在什么节点做决定。

可设置提出、评估、立项、拆分、交付、验收和关闭七个阶段。每个阶段明确负责人和退出条件:评估时确认用户价值与范围,立项时确认优先级和资源,拆分后形成可验收的子需求,交付后核对结果;未达到条件的 Epic 应退回补充或暂缓,而不是直接进入排期。

3. 如何判断一个 Epic 是否拆分得足够细?

我遇到过 Epic 拆成十几条任务后仍无法估算,也遇到过拆得太细、团队花大量时间维护记录的情况。排期会上,我希望有个标准判断哪些内容已经可以进入迭代。

可按可独立验收的用户结果拆分,而不是按部门或开发步骤拆分。每个子项应有明确的使用场景、验收标准和依赖关系,并能在团队一个迭代或预先约定的交付周期内完成;仍需大量未知验证的部分,先拆成探索任务并设置时间上限。

4. Epic 的优先级和完成情况应该用什么依据衡量?

我在排多个 Epic 时,常看到“老板要求”“客户很急”这类理由,却缺少可比较的依据。交付后也容易只看是否上线,无法判断投入是否真的带来价值。

优先级可结合用户影响、预期收益、紧迫性、实现成本和风险评估,并记录证据来源;例如用统一评分尺度比较候选项,而不是把分数当成精确预测。完成情况应同时看交付验收和结果指标,如目标用户采用率、流程耗时变化或问题发生率,并在上线后的约定观察窗口复盘;若结果未达预期,记录原因并决定迭代、调整或关闭。

核心关键词

读者评论

段
段云舟

我们团队之前也把 Epic 当成大需求收纳箱,后来最难的不是拆任务,而是说不清哪些新增项仍服务原目标。先写非目标确实有用,不过范围变更后谁来拍板,最好也在制度里明确。

刘
刘静怡

文中把交付结束和结果复核分开,我觉得很实际。业务指标常常要等上线一段时间才有参考价值;但如果复核没人负责、没有固定日期,结果复核节点也容易被搁置。

方
方佳宁

准入判断不只看工时这点认同。我们有些跨团队事项规模不大,却卡在接口和发布节奏上。想补充的是,拆成可独立验收的交付项后,还要检查单项验收是否真的能代表用户价值,避免只验收技术完成度。

文章包含AI辅助创作:产品需求Epic全流程:研发团队制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/577719
