Feature管理指南:研发团队如何做好产品需求,制度设计全流程

不少研发团队的需求池里,Feature 越积越多:有的写着“支持批量操作”,有的写着“提升体验”,还有的其实是线上故障的临时修补。季度规划时,产品、研发和业务部门围着清单争优先级;到了开发阶段,团队才发现同一个 Feature 被拆成了几个版本、多个团队,验收标准也各不相同。问题通常不在于缺少需求,而在于团队没有共同约定:什么才算一个 Feature,谁对它负责,它如何从业务目标走到可验证的交付结果。

一、先讲结论:Feature管理管的是价值闭环,不是需求清单

1. Feature要连接目标、交付与结果

我判断一套 Feature 管理制度是否有效,不先看需求池有多少字段,也不先看团队是否使用了某个管理工具,而是看一条需求能不能回答三个问题:它解决谁的什么问题?团队交付什么可验证的能力?上线后用什么信号判断它是否有效?这三个问题分别对应价值、交付和验证。

Feature 可以理解为面向用户或业务的一项可识别能力。它通常比一个开发任务大,又比“重构整个交易系统”这类战略主题具体。比如,“支持企业管理员按部门导出成员权限”是一个可讨论的 Feature;“优化管理体验”还不是,因为它既没有指出用户情境,也没有明确交付边界。

制度的核心不是把每个需求都写得很长,而是让团队在投入资源之前,把价值假设、范围边界、决策责任和验收证据说清楚。其余流程、字段和会议,都应服务于这条闭环。

2. Feature不是越大越好,也不是越细越好

Feature太大,团队无法估算,也无法在合理周期内验证;Feature太小,则会退化成任务清单,产品价值被拆散,优先级讨论只剩下局部工作量。我的实操判断是:一个 Feature 应当有独立的用户结果或业务结果,有明确负责人,能被拆分成可交付工作,并能在一个规划周期或若干可控迭代内验证。

“支持批量导入”可能是一个 Feature;“增加上传按钮”只是实现任务;“改善客户运营效率”则更像目标或主题。把这三种层级混在同一张清单里,必然导致评审会讨论不在一个尺度上。

3. 管理质量要看决策成本,而不是表单完整度

字段多并不自动带来治理。若产品经理要为每条需求填写十几个没人使用的字段,研发仍然靠临时会议澄清边界,制度只是增加录入成本。反过来,字段少也可能足够,只要关键决策能够追溯,团队能区分“尚未证实的假设”和“已承诺的范围”。

建议把制度成效看成三类结果:需求进入开发前的返工风险是否下降;优先级决策是否更快、更透明;上线后是否能找到对应的验证结果。不要只用“Feature数量”“关闭数量”评价团队,这类指标很容易鼓励拆分、提前关闭或追求表面完成。

Feature管理指南:研发团队如何做好产品需求,制度设计全流程

二、背景与真实场景:为什么需求越多,团队反而越难交付

1. 规模扩大后,隐性约定开始失效

小团队常靠口头沟通完成需求管理:产品经理和开发坐在一起,遇到歧义当场确认。组织扩张到多个产品线、多个研发小组,甚至跨地域协作后,信息开始通过文档、会议纪要、即时消息和管理系统分散流转。某位关键成员记得的背景,其他人可能并不知道。

这时团队面临的不是“有没有需求文档”,而是需求从提出到交付的上下文能否连续。提出者为何认为问题重要?谁批准了范围?哪些方案被排除?依赖团队何时确认?上线后指标由谁观察?如果这些信息只能从个人记忆中找,组织规模越大,交付的不确定性越高。

2. 需求变更本身不是问题,变更不留痕才是问题

市场环境变化、客户反馈、新的技术约束都会让 Feature 调整。制度若把“冻结需求”当作唯一目标,团队可能把现实变化包装成缺陷或临时任务;制度若允许随时变更且不记录影响,研发计划就会被不断侵蚀。好的机制不禁止变化,而是让变化有成本、有责任、有依据。

我建议每次关键变更至少记录四项:变更原因、影响范围、资源或时间影响、批准人。小型文案调整不必触发正式决策;如果变更影响验收标准、跨团队依赖、发布日期或关键指标,就应进入明确的变更评审。

3. 典型问题常发生在交接点

需求评审通过,不代表研发已经理解;代码合并,不代表产品能力达到预期;功能上线,也不代表用户真正采用。团队最容易漏掉的,往往是阶段交界处的“交付物”和“责任人”。比如产品团队认为研发会补齐异常路径,研发认为产品已确认默认行为,测试却没有拿到边界条件。

因此,制度设计应重点检查交接点,而不是单纯增加审批层级。提出到评审、评审到排期、开发到验收、上线到复盘,每个环节都应明确进入条件、输出内容和下一责任人。

4. 大型组织需要治理,小团队需要轻量

对于百人以上组织,尤其是多产品线、合规要求高、采用私有化部署或需要跨团队协同的企业,权限、审计、依赖、版本和变更记录可能是流程必需品。对十几人的团队来说,同样的审批链条可能只会拖慢试错。制度没有脱离组织环境的标准答案,规模、风险和协作边界决定它应该有多重。

工具选择也应服从这个判断。比如,PingCode可用于中大型企业和百人以上组织的研发项目协同场景,支持私有化部署及从 Jira 迁移的需求。它是否适合某个团队,仍需结合现有流程、数据治理、集成能力和迁移成本验证;工具能力不能替代制度设计,更不能单靠采购解决责任不清的问题。

三、常见误区:看起来规范,实际增加了摩擦

1. 把用户声音直接当作需求承诺

客户说“需要导出”,记录“增加导出功能”很容易,但这还不是完整的需求判断。客户可能真正想解决的是审计留档、跨系统分析或手工对账。相同的功能请求,背后可能对应不同的问题,解决方案也可能完全不同。

我会先把原始反馈保留为证据,再单独建立问题描述和待验证假设。原话不能被轻易改写成承诺,产品团队应补充用户类型、使用频率、现有替代方式以及问题造成的影响。这样既保留客户声音,也避免把某个客户提出的方案误当成所有用户的真实需求。

2. 用“紧急”替代优先级逻辑

“领导要求”“客户很重要”“这个版本必须有”都可能是有效的业务背景,但它们不是可比较的优先级模型。若团队只依据声音大小排队,长期改进、基础能力和风险治理往往持续让位于即时请求。

建议把优先级讨论拆成价值、时效、影响范围、置信度、投入与风险。每项不必追求伪精确的分数,重要的是让团队看见取舍:一个高价值但证据弱的 Feature,可能先做小范围验证;一个影响面有限但合规时限明确的事项,可能因风险约束提前处理。

3. 把估算当成准确承诺

需求还没澄清时就要求研发报出精确工期,容易产生错误确定性。若估算数字被当成考核承诺,工程师会倾向于报宽;管理者看到缓冲后,又可能继续压缩,最后计划失去可信度。

更好的做法是分阶段估算:早期用区间判断是否值得继续探索;技术方案和依赖明确后,再给排期范围;进入迭代承诺时,说明容量和未决风险。估算是决策输入,不是对复杂工作的保证书。

4. 把验收标准写成“按设计实现”

“与原型一致”“体验良好”“性能满足要求”都无法直接验证。验收需要转化为可观察的行为、边界条件或质量门槛。例如,管理员导出权限时,需明确角色限制、数据范围、空结果处理、失败提示、记录保留和可接受响应时间。

验收标准不必覆盖所有实现细节,但应覆盖用户可见行为和关键风险。实现方式可以留给研发专业判断;结果边界不能留给各角色各自猜测。

5. 为了数据漂亮,强行拆分或关闭 Feature

如果考核“每月完成多少条”,团队会自然地把一项能力拆成许多小条目;如果考核“准时率”,团队可能推迟创建高风险需求,或者在交付尚未验证时先关闭事项。任何单一数量指标都可能被优化到失去意义。

建议用组合指标观察系统:流入与流出、等待时间、返工比例、范围变更、上线验证覆盖率。指标用于发现流程瓶颈,不应直接取代对价值和质量的判断。

四、专业判断逻辑:给Feature设边界,也给决策设门槛

1. 用四个问题判断它是否是一个Feature

第一,能否说出明确的用户或业务对象?第二,能否描述一个具体情境中的问题?第三,交付后是否形成可辨认的能力或结果?第四,是否有办法在上线后验证价值假设?如果四项都答不上来,它可能只是主题、意见或待研究问题,不适合直接进入开发承诺。

这不是要求所有早期想法都一次写完整,而是把“不确定”显式标出来。探索性事项可以先以研究任务或实验的形式进入流程,但不能伪装成已验证的 Feature,直接占用承诺容量。

2. 为每条Feature设定最小信息集

我推荐的最小信息集不是一张固定模板,而是支持决策的必要上下文。实际字段可按团队工具调整,但至少要覆盖以下内容:

  • 问题与对象:谁在什么情境下遇到什么困难,当前如何绕过。
  • 目标与证据:预期改变什么行为或业务结果,现有证据是什么。
  • 方案边界:本次必须交付什么,明确不做什么。
  • 验收与风险:用户行为、质量门槛、依赖和主要异常路径。
  • 责任与决策:产品负责人、技术负责人、批准人及待决事项。
  • 结果观察:上线时间、观察窗口、指标来源和复盘责任人。

如果某字段没有影响决策,也不影响交接,就不要为了“看起来完整”强制填写。制度越精简,越需要明确为什么保留每个字段。

3. 用阶段门槛代替一次性“大评审”

把所有工作都塞进一次需求评审,常见结果是会议很长、讨论很散、关键风险又被遗漏。更有效的方式是把判断分散到需求探索、方案评审、交付承诺和上线验证几个节点。每个节点只解决本阶段必须回答的问题。

阶段 核心判断 进入条件 阶段输出
探索 问题是否真实且值得理解 有用户反馈、数据异常或业务目标 问题陈述、证据缺口、探索计划
评估 是否值得投入,以及先做什么 问题对象明确,价值假设可讨论 优先级建议、方案边界、依赖清单
承诺 团队是否具备交付条件 验收标准、负责人、风险与容量可见 范围、里程碑、风险应对方案
验证 交付是否产生预期结果 能力上线且具备可观测条件 指标观察、用户反馈、后续决策

4. 让优先级模型保持透明,但不要假装精确

常见模型会考虑价值、紧迫性、工作量和信心。可以用 1 到 5 级的相对评分辅助排序,但不宜把总分当成自动决策。一个总分相同的事项,可能一个是战略能力建设,另一个是即将到期的合规整改;两者需要不同的决策依据。

评审时应展示评分理由和不确定性,而不是只展示结果。比如“价值高、信心低”意味着应先补证据;“价值中、时效高”意味着确认截止日期是否真实;“价值高、投入高”则需要讨论分阶段交付或替代方案。

5. 把容量和依赖放进优先级讨论

排在前面的 Feature 不一定可以马上做。它可能等待安全评审、数据平台改造或外部接口;另一项优先级稍低的工作,可能能够独立交付。排序如果忽略依赖,产品路线图就会变成愿望清单。

我会把“价值优先级”和“交付就绪度”分开呈现。前者说明为什么值得做,后者说明现在能不能做。这样能避免团队为了让计划看起来顺畅,把高价值但未就绪的事项错误降级。

Feature管理指南:研发团队如何做好产品需求,制度设计全流程

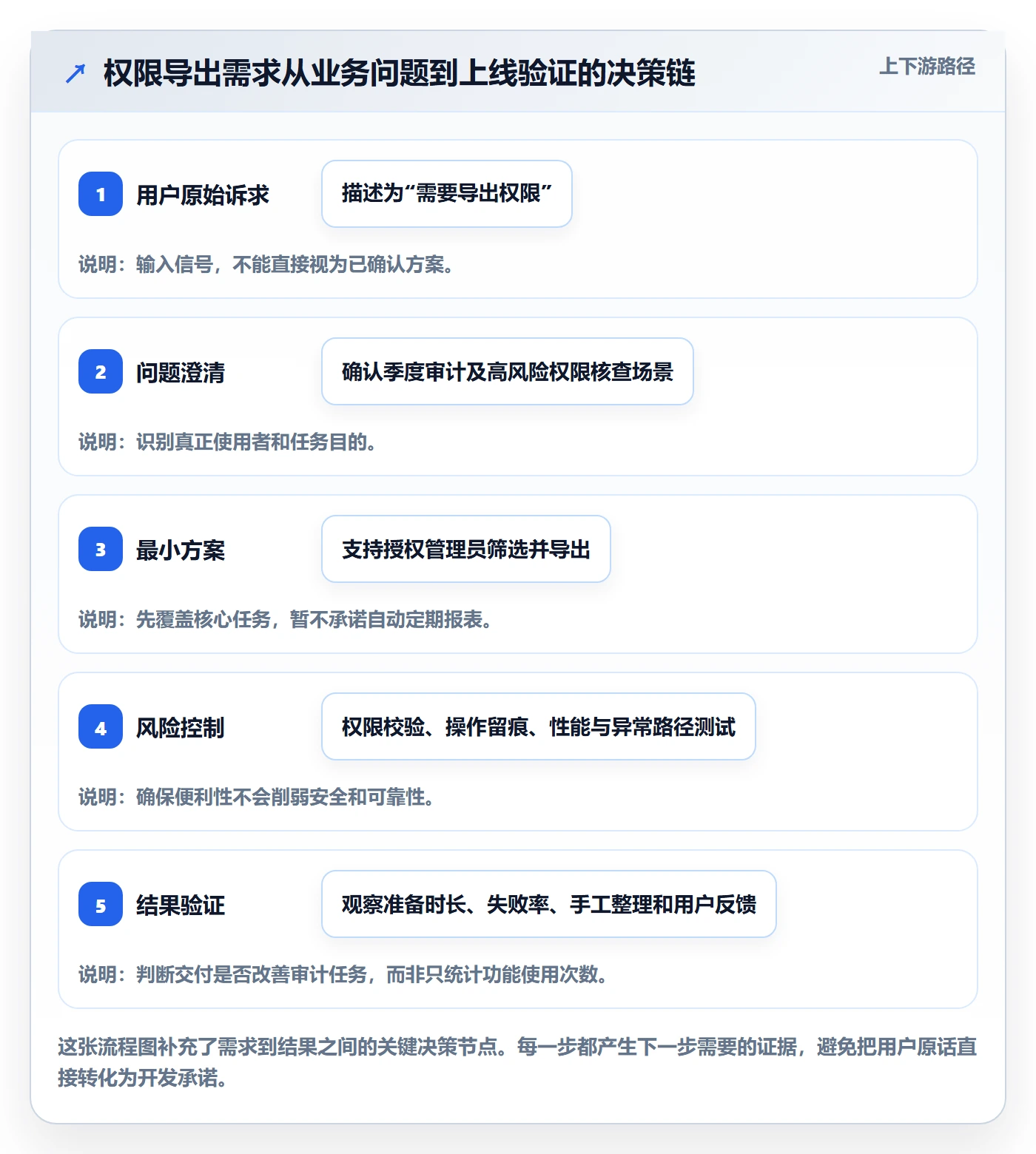

五、具体案例与数据观察:一个权限导出Feature如何从诉求走到验证

1. 从“客户要导出”追问到具体问题

以下案例是用于说明制度设计的情景模拟,不代表某家企业的真实客户数据。某企业客户提出“希望能导出成员权限”,最初的需求描述只有一句话。若直接创建开发事项,研发可能实现全量表格导出;但继续追问后,团队发现核心场景是季度审计,管理员需要证明某段时间内哪些成员拥有高风险权限。

问题定义因此从“增加导出按钮”变成“让企业管理员能够在审计时获得范围明确、可追溯的权限清单”。团队还发现,用户需要按部门和权限等级筛选,并保留导出记录。这个澄清改变了功能边界,也避免了只交付文件下载、却无法满足审计用途的情况。

2. 把方案拆成可验证的交付边界

团队将能力拆为三个交付点:第一阶段支持管理员按组织范围筛选并导出;第二阶段补充操作留痕和导出记录查询;第三阶段再评估自动定期报表。这样做不是为了把一个 Feature 拆成更多统计条目,而是让第一阶段能够独立验证核心场景,同时把尚未证实的自动化需求留在后续评估中。

验收条件包括:只有具备授权的管理员可以操作;导出范围与筛选条件一致;无匹配数据时给出明确反馈;导出记录能够关联操作者和时间;大数据量场景通过性能测试。产品负责用户行为和范围定义,研发负责实现方案及技术风险,测试负责覆盖边界与异常路径。

3. 观察数据时,区分交付指标和结果指标

交付指标可以说明团队是否按计划完成范围,结果指标才回答问题是否得到改善。案例中,团队不把“下载次数增加”单独当成成功,因为反复下载可能表示操作不顺。更有解释力的观察包括:完成一次审计清单准备所需时间、导出失败率、重复手工整理次数,以及管理员对结果完整性的反馈。

在没有真实生产数据之前,不应编造改善幅度。团队可以先定义基线采集方式,再设定目标区间。例如,在小范围试点中记录审计人员从提出请求到拿到可用清单的时长,并按相同口径比较上线前后;同时监测权限误配和异常访问等护栏指标,避免效率提升以安全风险增加为代价。

4. 复盘应当推动下一次决策

上线后复盘不应只写“功能已完成”。如果用户采用率低,先确认触达是否充分、权限设置是否清楚、功能是否解决真实场景;如果导出频繁但人工整理时间没有下降,说明可能缺少字段或格式仍不适配;如果反馈集中在少数大型客户,还需判断是否为普遍问题,还是需要企业级定制能力。

复盘结论至少应落到三种行动之一:继续扩展、调整方案或停止投入。若结论不能影响下一步资源安排,复盘很可能只是记录活动,而不是验证价值。

Feature管理指南:研发团队如何做好产品需求,制度设计全流程

六、制度设计全流程:从接收、评审到复盘

1. 需求入口:统一登记,不等于统一审批

团队可以设置统一入口接收客户反馈、销售请求、运营建议、数据发现和技术改进,但不同来源应保留来源信息。来源有助于后续分析,也能避免误把单一客户的迫切要求当成广泛需求。

入口阶段只要求足够信息:问题描述、提出人或来源、影响对象、发生频率和可用证据。若提出人暂时无法补齐,产品负责人可以标记为待澄清,而不是直接退回或让它进入开发队列。入口的目标是收集和分类,不是承诺。

2. 需求澄清:先验证问题,再讨论功能

澄清阶段要弄清现状和替代方案。用户现在如何完成任务?耗时多少?错误发生在哪里?问题有多频繁?哪些人受影响?如果没有数据,能否通过访谈、日志分析或小规模观察补证?这些问题能帮助团队区分“用户提出的方案”和“需要解决的任务”。

对于证据不足但潜在价值较高的事项,适合安排探索性工作,而不是直接估算完整开发。探索工作可以是访谈、原型测试、技术验证或数据查询,并设置时间盒和决策问题,例如“是否有足够多的管理员需要按部门筛选?”

3. 价值评估:把收益、成本和不确定性同时摆出来

收益可能表现为收入增长、留存改善、人工处理减少、风险下降或战略能力建设。成本不仅是开发人天,还包括维护、迁移、客服培训、权限治理、数据存储和跨团队协调。若只算初始开发成本,团队容易选择短期便宜、长期昂贵的方案。

不确定性需要单独表达。例如用户需求频率未知、外部接口尚未验证、存量数据质量不明,都意味着估算区间较宽。与其强行给出一个准确分数,不如记录未知事项并安排验证任务。决策透明,才可能在新证据出现后合理调整。

4. 方案评审:检查范围、质量属性和依赖

方案评审不仅看页面和业务流程,也要看权限、安全、性能、可观测性、兼容性和运维影响。某些 Feature 表面上只是新增一个导出功能,实际可能涉及敏感数据脱敏、审计日志、下载链接有效期和大文件处理。

评审前应明确哪些问题必须在本次解决,哪些可以留到后续。若范围无法在当前容量内完成,可以讨论缩小首期目标、拆分独立价值或调整上线节奏,而不是把所有内容都留在范围里,再寄希望于加班补齐。

5. 排期与承诺:承诺范围,不承诺未知

进入排期时,团队应确认负责人、依赖、可用容量、验收条件和主要风险。高风险事项可设置技术验证或前置依赖检查。对于跨团队 Feature,单一团队不能替其他团队承诺时间;应把依赖确认作为计划输入。

承诺也需要变更规则。遇到新信息时,团队说明影响并重新排序,而非静默增加范围。可以采用“新增工作必须对应移出工作、延后日期或增加资源”这一明确原则,让取舍显性化。

6. 开发与测试:保留可追溯关系

Feature、用户故事、开发任务、缺陷和测试证据之间应能关联。关联的目的不是追求层级复杂,而是回答“这个任务为什么存在”“它满足哪条验收要求”“发布后出了问题影响哪些范围”。若组织工具支持关联和变更记录,应优先采用可追溯的轻量结构。

测试计划应覆盖正常路径、权限边界、异常输入、兼容性和关键非功能要求。需求变化后,要同步更新验收标准与测试覆盖,不能只改实现任务,却让旧文档继续作为验收依据。

7. 发布与复盘:把观察责任提前指定

在上线前确定观察窗口、指标来源、数据负责人和判断阈值。若上线后才临时寻找数据,团队可能发现埋点不存在、基线缺失或不同部门口径不一致。对高风险或高不确定性 Feature,可以采用小范围灰度或分阶段发布,先验证关键假设,再扩展覆盖范围。

复盘应记录实际结果、偏差原因和后续动作。若结果未达预期,区分问题假设错误、执行不完整、用户未触达、产品体验不适配或数据采集失真。只有找到原因,团队才能决定继续投入还是停止。

Feature管理指南:研发团队如何做好产品需求,制度设计全流程

七、不同团队的行动建议:按风险和协作复杂度配置机制

1. 小团队:先建立最小闭环

十几人到几十人的团队,往往不需要多层委员会。建议先统一 Feature 的定义、负责人、验收方式和变更记录,采用每周一次短时需求筛选、每个迭代前确认承诺、上线后安排复盘的节奏。只要关键决策能留下痕迹,就不必把流程做成重型审批。

小团队还要避免把制度和工具实施绑定。先用现有协作方式跑通两到三个周期,观察哪些信息反复缺失,再决定是否增加字段或自动化。先验证规则有用,再固化到系统,比一开始设计完整流程更稳妥。

2. 多产品线团队:统一语义,保留差异

多个产品线需要共享 Feature、Epic、缺陷、版本等基本语义,避免相同术语在不同团队指代完全不同的对象。但统一不代表每个团队必须遵守相同的审批步骤。共性要求可以是负责人、目标、变更记录和结果验证;具体评审频率则按产品风险与交付节奏调整。

跨产品线需求应明确业务牵头人和技术协调人。若一个 Feature 需要多个团队协作,应把共同结果作为一个可追踪目标,并把团队各自交付的依赖列明,不要让一个模糊的大条目掩盖责任空缺。

3. 受监管或安全敏感组织:把审计证据前置

金融、医疗、政务及处理敏感数据的团队,应把权限、审批、测试证据、版本记录和发布追踪纳入流程设计。合规要求不是上线前补一份材料,而应在需求澄清阶段识别数据范围、风险等级和控制要求。

如果组织要求私有化部署或对数据边界有严格约束,工具选型需要验证部署、权限、审计、备份、升级和故障恢复等能力。以 PingCode 这类面向中大型组织的研发协同平台为例,评估时可将私有化部署能力和 Jira 平滑迁移列为验证项,但仍应通过实际迁移演练、权限映射和数据校验确认适配程度。不能仅凭功能清单就判断迁移无风险或必然适合。

4. 采用敏捷交付的团队:让长期方向与短期承诺分层

敏捷不意味着没有规划,也不意味着每个迭代都可以随意改目标。建议将较长期的产品目标、近期候选 Feature 和当前迭代承诺分层管理。长期计划表达方向和假设,近期计划表达优先候选,迭代承诺才是团队在当前容量下确认交付的范围。

当中途出现新需求时,先判断紧急性和影响,再明确由谁决定是否挤占当前工作。这样既保留响应变化的能力,也避免把“敏捷”误解为不需要稳定交付边界。

5. 工具迁移或流程重整团队:不要先搬数据,再问数据意味着什么

从旧系统迁移需求时,常见陷阱是把全部历史条目原样导入新系统。重复事项、失效需求、过期状态和无主记录会一起迁移,最后新系统从上线第一天就背负旧债。迁移前应盘点对象类型、字段含义、状态映射、附件关系、权限和历史审计需求。

先挑选一条产品线或一个项目做试点迁移,验证数据关系、权限模型和查询习惯,再扩大范围。若从 Jira 迁移到 PingCode,应明确“平滑迁移”需要由数据映射、接口兼容、用户培训、权限复核和回滚方案共同支撑;迁移工具只是其中一环,不能把“能导入”误认为“迁移完成”。

八、如何取舍:流程重量、数据精度与交付速度

1. 轻流程与强治理之间的取舍

流程越轻,决策速度越快,但更依赖成员之间的共享理解;流程越重,追溯能力通常更强,却增加等待和维护成本。若团队规模小、风险低、协作链短,优先轻量;若涉及多个团队、敏感数据、严格审计或高代价回滚,就值得增加审批证据和质量门槛。

增加流程前先问:它降低了哪种风险?谁负责执行?执行成本是多少?能否通过自动校验或模板降低负担?如果这些问题答不上来,流程可能只是为了形式完整而存在。

2. 速度与确定性之间的取舍

早期需求通常需要速度,过度分析会错过窗口;高风险需求需要更多验证,过早承诺则会让错误假设变成昂贵项目。团队可用小范围试点、技术验证和阶段性发布来折中:限制首次投入,同时保留根据证据扩展的空间。

不是每个 Feature 都值得做实验。有明确合规截止日期或已验证的关键业务能力,可能更适合直接交付;用户价值高度不确定、方案成本较高的事项,则更适合先验证。选择取决于错误决策的代价,而不是追求“实验”本身。

3. 指标精细度与维护成本之间的取舍

指标越多,理论上可观察的角度越丰富,实际维护成本也越高。若每个 Feature 都要求设计复杂仪表盘,团队可能把精力花在没人使用的数据上。建议每项工作设一个主要结果指标,并配一到两个护栏指标;只有影响重大或不确定性高的事项,才配置更完整的指标体系。

还要防止指标被单独优化。比如缩短处理时间可能增加错误率;提高功能使用率可能只是强制用户经过该流程。结果指标必须结合用户反馈、质量信号和业务约束解释。

4. 统一平台与团队自治之间的取舍

统一平台有利于跨团队查询、管理层观察和审计追踪;高度定制则更贴合单个团队的工作方式,但会增加维护、升级和培训成本。对于百人以上组织,平台统一带来的协作收益通常更值得认真评估,但仍应给团队保留必要的工作流自治。

选型时建议做真实情境验证,而不是只看演示。至少用一条代表性 Feature 测试:从提出、评审、拆分、变更、发布到结果复盘;同时验证权限、报表、数据导入导出和现有工具集成。对于国产替代场景,重点检查业务连续性、迁移可回退性、部署约束和长期运维能力,而不是只比较功能列表。

九、用指标发现瓶颈,而不是制造新的考核游戏

1. 观察需求等待时间

需求从进入池到被首次评审、从评审通过到排期、从开发完成到上线,分别代表不同等待环节。只看总周期可能掩盖瓶颈:需求可能开发很快,却在审批或跨团队依赖上等待很久。建议按阶段记录时间分布,并优先治理最长、最不稳定的等待段。

2. 观察范围变化和返工

可以统计承诺后范围变化比例、验收返工次数、因需求歧义导致的缺陷数量,但要明确口径。范围变化未必都是坏事,若来自新证据且经过正式决策,它可能是正确调整;未记录、反复发生且导致返工的变化,才更可能暴露制度缺口。

3. 观察结果验证覆盖率

“已上线”只说明交付动作完成。结果验证覆盖率可以定义为:在观察窗口内,已有明确指标或用户证据的已上线 Feature 数量,占可验证 Feature 数量的比例。团队需要明确哪些工作不适合量化,例如内部基础设施改造,可以使用稳定性、故障恢复或维护成本等替代证据。

4. 用分布而非单一平均值判断

平均交付周期可能被少数长期阻塞事项拉高,也可能掩盖大量短期事项和少量超长事项的差异。中位数、分位数和按类别分组,通常更适合定位系统性问题。比如把数据按产品线、风险等级、工作类型区分后,才知道是探索工作、依赖等待还是返工造成周期偏长。

Feature管理指南:研发团队如何做好产品需求,制度设计全流程

十、下一步怎么做:用一个月建立可运行的Feature制度

1. 第一周:盘点现有需求与失效规则

抽取最近一到两个迭代周期的 Feature 或需求记录,按来源、状态、负责人、等待时间、变更次数和验收结果分类。重点找三类问题:反复澄清的需求、长期无人负责的需求、上线后没有结果反馈的需求。不要一开始就重写所有流程,先用事实识别最昂贵的摩擦。

2. 第二周:定义层级、最小字段和决策责任

团队一起约定主题、Feature、用户故事和任务的边界,明确哪些人可以提出、谁负责澄清、谁决定优先级、谁确认交付、谁负责复盘。确定最小信息集,并为每个字段写清用途。若某字段不能支持决策或交接,就暂时不纳入必填。

3. 第三周:选择一条真实业务流试跑

挑选一个范围适中、跨角色协作真实的 Feature,完整跑过入口、澄清、评估、承诺、交付和验证。记录每个环节耗时、补充信息次数、未决问题和变更原因。试点时不要挑最简单的事项,否则无法发现流程边界;也不要挑风险最高的事项,避免试运行成本过大。

4. 第四周:复盘并删掉无效环节

试跑结束后,与产品、研发、测试、运营及必要的业务角色共同复盘。确认哪些规则减少了误解,哪些字段没有人使用,哪些审批造成等待,哪些风险仍未被覆盖。制度首次发布后应保留调整窗口,避免把试点方案永久固化成不可更改的规定。

5. 后续持续改进:每个季度检查制度是否仍匹配组织

团队人数、产品复杂度、合规要求和工具环境都会变化。每季度检查流程周期、变更、返工和验证覆盖率,判断是否需要增加治理或简化步骤。制度不是一次性项目,而是组织协作方式的显性化版本。

结语:好的Feature制度,让每一次投入都能解释、交付和验证

Feature管理真正困难的地方,不是把需求放进系统,而是让团队在不确定环境下做出可解释的取舍。需求从哪里来、为何值得做、什么范围算完成、谁承担决策、上线后如何验证,这些问题越早形成共同答案,团队越不容易把资源耗在反复澄清和无效交付上。

我更看重的不是Feature清单有多整齐,而是团队能否在证据变化时有序调整,在承诺交付时说清边界,在上线之后根据结果决定下一步。这比任何单一模板、评分公式或管理工具都重要。

下一步可以从最近十条需求开始:标出其中真正的用户问题、明确责任人、补上验收边界,并为已上线事项指定一个结果观察信号。先把这条闭环跑通,再决定哪些规则需要制度化、哪些能力需要工具支持。制度从真实协作痛点长出来,才会成为团队的工作方式,而不是额外负担。

常见问题解答(FAQ)

1. Feature需求进入研发前应具备哪些信息?

我以前遇到过需求只有一句“优化体验”,研发和产品对交付结果理解完全不同的情况。尤其是需求来源多、排期紧时,我想知道最低限度要补齐哪些内容,才能避免反复澄清。

建议至少记录用户或业务问题、目标用户、预期结果、验收标准、优先级依据、负责人和依赖项。验收标准要写成可验证的结果,例如“提交后 3 秒内显示成功提示”,而不是“操作更流畅”;信息不全的需求先标记为待澄清,不直接进入开发排期。

2. 需求很多时,团队该如何确定优先级?

我所在的团队曾经把最先提出的需求排在前面,结果高影响问题长期被搁置。面对销售、客户和内部团队同时提需求时,我不确定怎样排序才既有依据又能解释清楚。

可以先按业务影响、用户覆盖范围、紧急程度、实施成本和风险评估需求,再由产品、研发及相关业务负责人共同确认。团队可使用影响程度与成本的简单评分表做初筛,但不要把分数当成自动决策;对高优先级需求记录排序理由,并设定定期复核时间。

3. Feature从提出到上线,应经过哪些关键阶段?

我曾遇到需求已经排进迭代,却发现设计、技术依赖和验收责任都没有明确的情况。想建立流程时,我关心怎样设置必要关口,又不让审批变成拖慢交付的形式主义。

可将流程划分为收集、澄清、评估、排期、设计与开发、测试验收、发布和复盘。每个阶段明确负责人及进入下一阶段的条件,例如需求评估完成后才排期,验收标准通过后才关闭;小型需求可以合并轻量评审,大型或高风险需求则增加技术评估和发布检查。

4. 需求在开发中途变更,怎样控制影响?

我遇到过开发开始后业务方临时补充范围,团队为了赶进度直接接受,最后原定功能和新增内容都没交付好。面对确实紧急的变化,我想知道怎样处理才能兼顾响应速度与计划稳定性。

先记录变更内容、提出原因、期望时间及验收标准,再由产品和研发评估对工期、成本、依赖和质量的影响。若变更必须纳入当前迭代,应同步确认哪些原有任务延期或移出;若不紧急,则进入后续需求池,并更新版本计划和相关人员预期。

核心关键词

读者评论

卢
卢舒然

把价值优先级和交付就绪度分开看挺实用。我们之前总把依赖没确认的需求排进近期计划,最后反而挤占了迭代容量。

欧
欧阳欣然

上线后验证这步容易被忽略,尤其是指标没人负责时,功能交付完就算结束了。想请教小团队通常会给复盘留多长观察窗口?

叶
叶宁

最小信息集的思路不错,不过跨团队项目里,变更记录谁来维护还是容易变成灰区。只指定批准人,可能还不够明确日常责任。

文章包含AI辅助创作:Feature管理指南:研发团队如何做好产品需求,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/577704
