项目负责人最容易误判的工时数据,不是“填得少”,而是“看起来填得很准”。一个团队每周按时提交工时,报表也能精确到小时,但如果有人把会议、返工、等待和实际产出混在一起,数字越整齐,项目判断反而越可能偏离现实。实际工时管理的核心不是催填表,而是建立一套从任务、记录、核对到决策的流程,让数据能够回答三个问题:时间花在哪里、偏差为什么发生、下一步要改变什么。

一、先讲核心结论:工时是决策信号,不是考勤分数

1. 先把“实际工时”定义清楚

实际工时,是成员在一个明确时间范围内,为项目任务实际投入的工作时间。它不等于计划工时,也不等于在岗时间,更不等于产出价值。计划工时用于表达估算,实际工时用于记录发生,二者之间的差异才构成偏差分析的起点。

我建议项目团队先约定四个口径:按任务还是按项目归集、按自然日还是工作日汇总、会议是否归入项目、跨项目支持如何分摊。口径没有统一之前,团队之间的工时数字不能直接横向比较。

管理者不应把工时当作个人绩效排名。工时能说明投入发生在哪里,却不能单独说明工作质量、复杂度或贡献大小。把“填得多”解释成“做得好”,会诱发填报膨胀;把“填得少”解释成“效率高”,则可能奖励漏报。

2. 建立一个最小可用闭环

成熟的工时流程不必一开始就复杂,但至少应有六个连续环节:任务准备、计划估算、每日记录、周期核对、偏差分析、管理动作。环节之间要能追溯,不能只在月底汇总一个总数。

  1. 任务准备:任务有负责人、交付物、状态和合理粒度。
  2. 计划估算:记录预计投入及估算依据,必要时拆分不确定工作。
  3. 每日记录:成员在接近工作发生的时间记录投入,并关联到任务。
  4. 周期核对:负责人检查缺失、重复、异常值和任务状态不一致。
  5. 偏差分析:比较估算与实际,判断偏差来自范围、依赖、返工还是估算。
  6. 管理动作:调整范围、资源、计划或流程,并在下一周期验证是否改善。

如果只保留“每日记录”和“月底汇总”,工时管理就会变成数据收集;加入核对和管理动作后,才可能成为项目控制机制。

指标 回答的问题 适合的管理动作
实际工时 投入发生在哪里 识别资源分布与任务消耗
计划偏差 估算与实际差多少 修正范围、估算和排期
工时记录及时率 数据是否接近真实发生时间 改善提醒和记录习惯
返工工时占比 多少投入用于重复修正 检查需求质量、评审和测试
等待工时 工作是否被依赖或审批阻塞 改善协作、授权和依赖管理

3. 用偏差而不是总量驱动讨论

一个项目投入了 500 小时,本身不能说明项目健康还是失控。若这 500 小时对应范围扩大、关键交付提前,可能是合理投入;若投入没有形成可验收成果,问题可能在于任务拆分、依赖、返工或管理决策。

我会把工时数据拆成“投入量、投入结构、计划偏差、记录质量”四类来读。管理者需要看的不是孤立的总工时,而是投入结构是否变化、偏差是否集中、数据是否可信,以及变化是否有可解释的业务原因。

实际工时流程与规范:项目负责人工时管理入门指南关键指标

二、背景和真实场景:为什么团队总在月底才发现问题

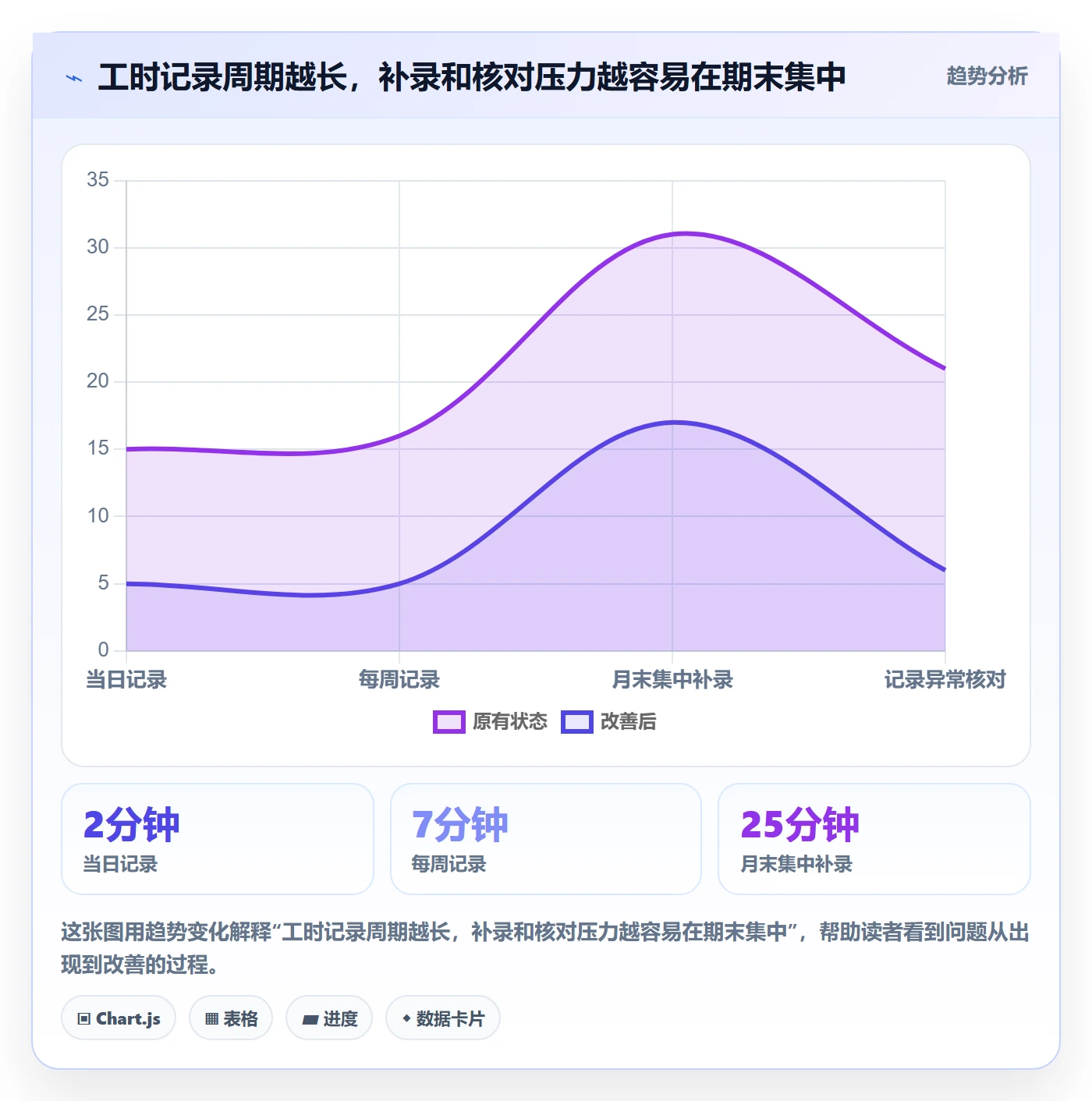

1. 记录拖到月底,回忆会替代事实

常见场景是成员在周五或月底补填工时。短期看,这样不影响报表是否完整;长期看,记录精度会逐渐依赖记忆。人通常记得大任务,却容易遗漏零散沟通、临时排障和短时间等待,最终让看似完整的记录出现系统性偏差。

这类偏差很难靠提醒“填准确一点”解决。更有效的方法是降低记录成本:记录入口靠近任务,允许按天补充,字段只保留决策必需项,并通过轻量提醒让记录尽量靠近工作发生时间。

2. 任务粒度不合适,数据就无法解释

任务太大,例如“完成系统改造”,成员可能连续数周都在同一个任务下记工时。这样的记录能算总投入,却分不清设计、开发、联调、测试和返工分别花了多少时间。

任务太碎也有代价。若每个细小操作都要求单独建任务,成员会把大量时间耗在选择分类、切换页面和维护状态上。任务粒度的判断标准不是“越细越好”,而是记录结果能否支持下一步决策。

我通常建议把任务拆到一个负责人能说明交付结果、成员能在一至数个工作日内推进、负责人能识别阻塞与偏差的程度。周期长、风险高的工作可进一步拆解;重复性、低风险工作则可按合适的批次归集。

3. 多项目并行时,总工时会遮住真正的冲突

一个成员同时支持三个项目,周总投入可能仍然合理,但切换成本、紧急插单和关键依赖会被总数掩盖。若只看每人每周总工时,项目负责人看不出资源被谁占用,也不容易识别真正的瓶颈。

多项目场景需要同时查看个人、项目、任务类别和时间区间。尤其要关注某个关键角色的时间是否被多个“最高优先级”项目争抢。工时记录在这里不是为了细致监控个人,而是为资源冲突提供可讨论的证据。

场景 只看总工时的盲区 建议增加的切面
单项目、少任务 无法定位具体偏差 按任务阶段和交付物查看
多项目并行 看不到资源争抢与切换 按成员、项目、优先级查看
维护与研发混合 紧急支持挤压计划工作 区分计划工作、缺陷和运维支持
外部依赖较多 等待时间被误当成执行低效 记录阻塞原因与等待区间

4. 工时数据要服务于项目问题,而非报表完整

如果负责人每周都收到了完整工时报表,却从未因为数据调整任务、资源或范围,那么团队很快会把填报视为行政动作。流程应在启动时就明确:哪些指标会被查看,偏差到什么程度需要讨论,讨论结果如何回到计划中。

实际工时流程与规范:项目负责人工时管理入门指南关键指标

三、常见误区:表格完整不等于管理有效

1. 把填报率当成真实性

填报率衡量的是提交情况,不是记录是否准确。成员可以按时提交,却把所有工作统一记在“其他”任务;也可能因为担心被追问,把实际投入平均分配到多个任务。高填报率是流程信号,不是数据可信度的充分证明。

负责人应抽查记录与任务状态、会议纪要、交付物和缺陷变化是否大体一致。抽查不是为了抓错,而是确认数据分类是否可解释。若多次发现“其他”类占比偏高,应先改任务结构和分类,而不是继续增加催办频率。

2. 把长工时等同于高贡献

实际工时偏高,可能来自复杂任务,也可能来自需求反复、等待、故障处理或返工。若管理者只奖励工时高的成员,就会把低效消耗转化为隐性激励。相反,短时间完成高难度任务也可能被低估。

工时适合用于容量规划、成本估算和偏差定位,不适合单独作为个人价值排序。若需要评估贡献,还应结合交付质量、任务难度、风险承担、协作影响和结果稳定性。

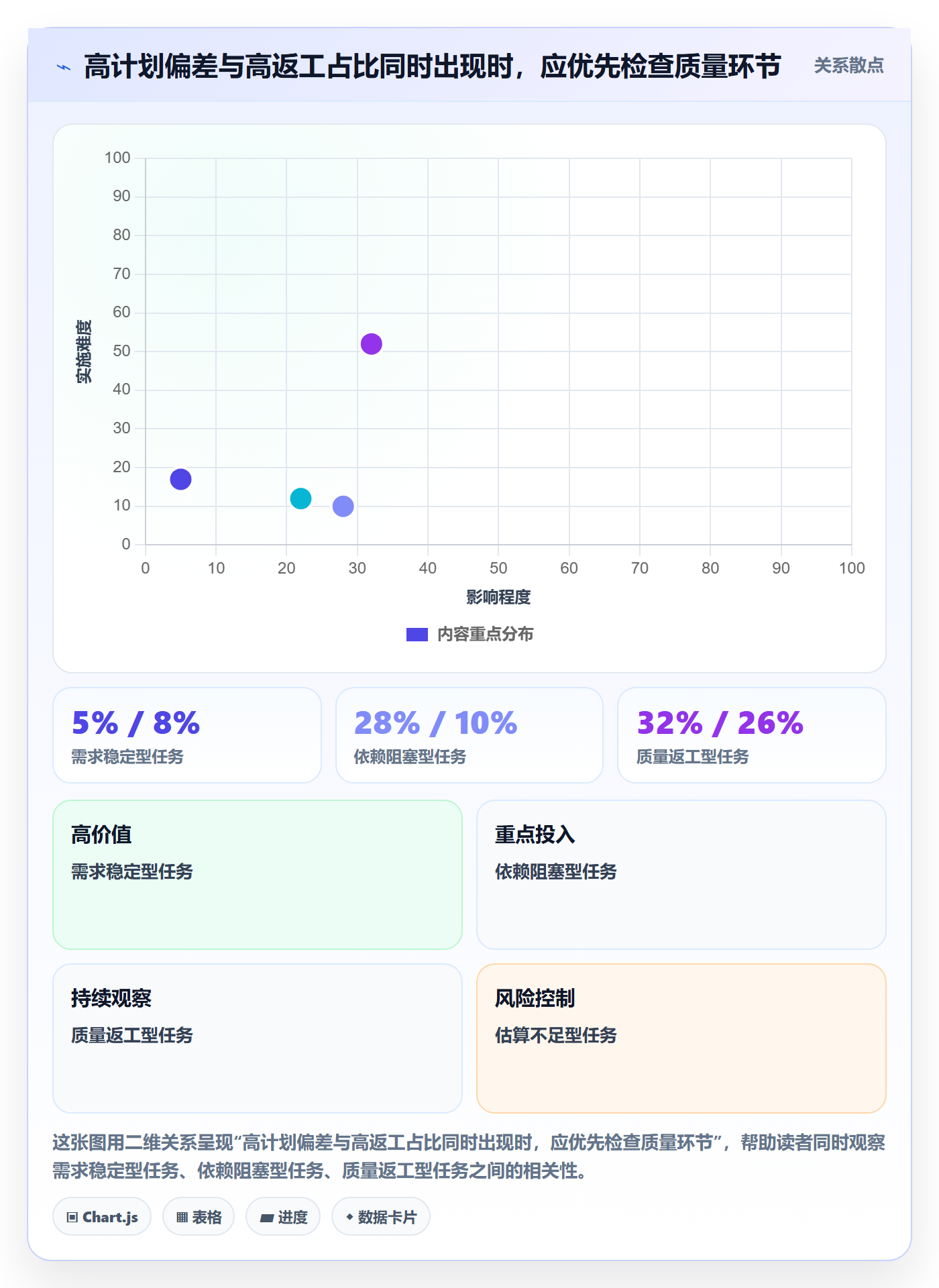

3. 把计划偏差解释成成员执行不力

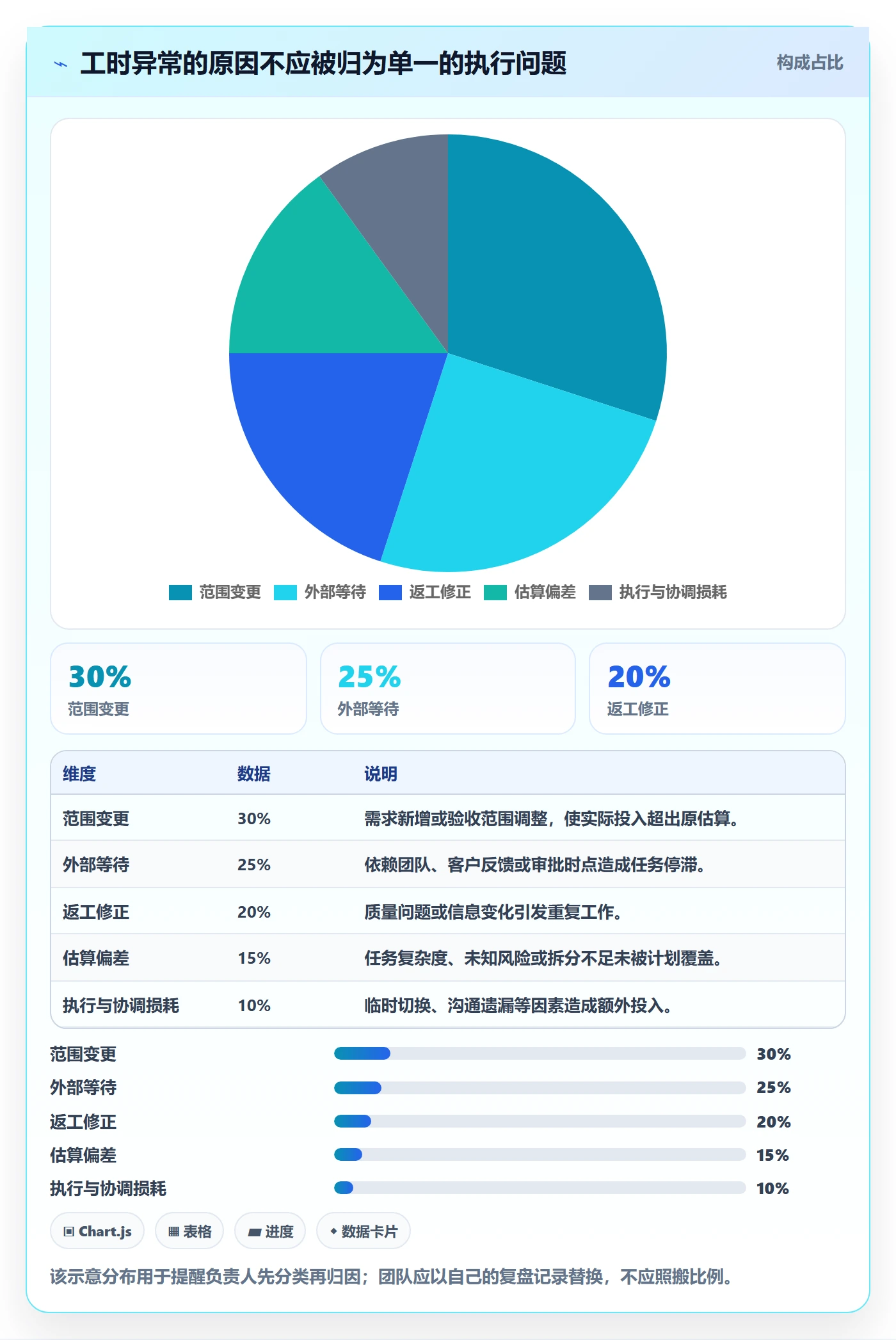

计划偏差可能由多种因素造成:需求范围变更、外部依赖延迟、技术风险低估、任务拆分不足、返工增加,也可能是执行过程出现问题。仅凭一个偏差百分比无法判断责任归属。

我建议先分原因,再讨论责任。对每个显著偏差,至少追问“发生了什么变化、什么时候发现、影响了哪些任务、哪个假设不成立”。如果偏差在多个项目中重复出现,问题往往不只是个人估算,而可能是组织层面的流程或依赖机制。

4. 把所有非编码时间都当作浪费

设计评审、需求澄清、代码评审、跨团队协调和事故复盘都可能不直接产出功能,但它们可能降低后续返工和风险。将这些投入一概归为低效,会诱使团队少做必要的质量活动,最终把成本推迟到故障和返工阶段。

更可靠的做法是把投入类别和后续结果连接起来。例如评审投入变化后,观察缺陷返工、交付延期和线上问题是否同步变化。若只有投入增加而质量指标未改善,再讨论评审流程是否过重。

5. 把工时系统当成流程本身

项目工具可以提供任务关联、填报提醒、汇总和权限,但不能替团队定义口径,也不能代替负责人判断偏差原因。系统没有清晰分类时,自动化只会更快地产生一份难以解释的报表。

对于中大型企业或 100 人以上组织,工具的价值更多体现在跨项目汇总、权限控制、审计留痕和统一口径上。以 PingCode 这类项目管理平台为例,落地时应先确认任务、项目、工时字段和审批规则能否对应组织实际流程,再决定启用哪些自动化功能;不要为了功能齐全而增加成员的重复录入。

实际工时流程与规范:项目负责人工时管理入门指南关键指标

四、专业判断逻辑:从记录可信度走到行动判断

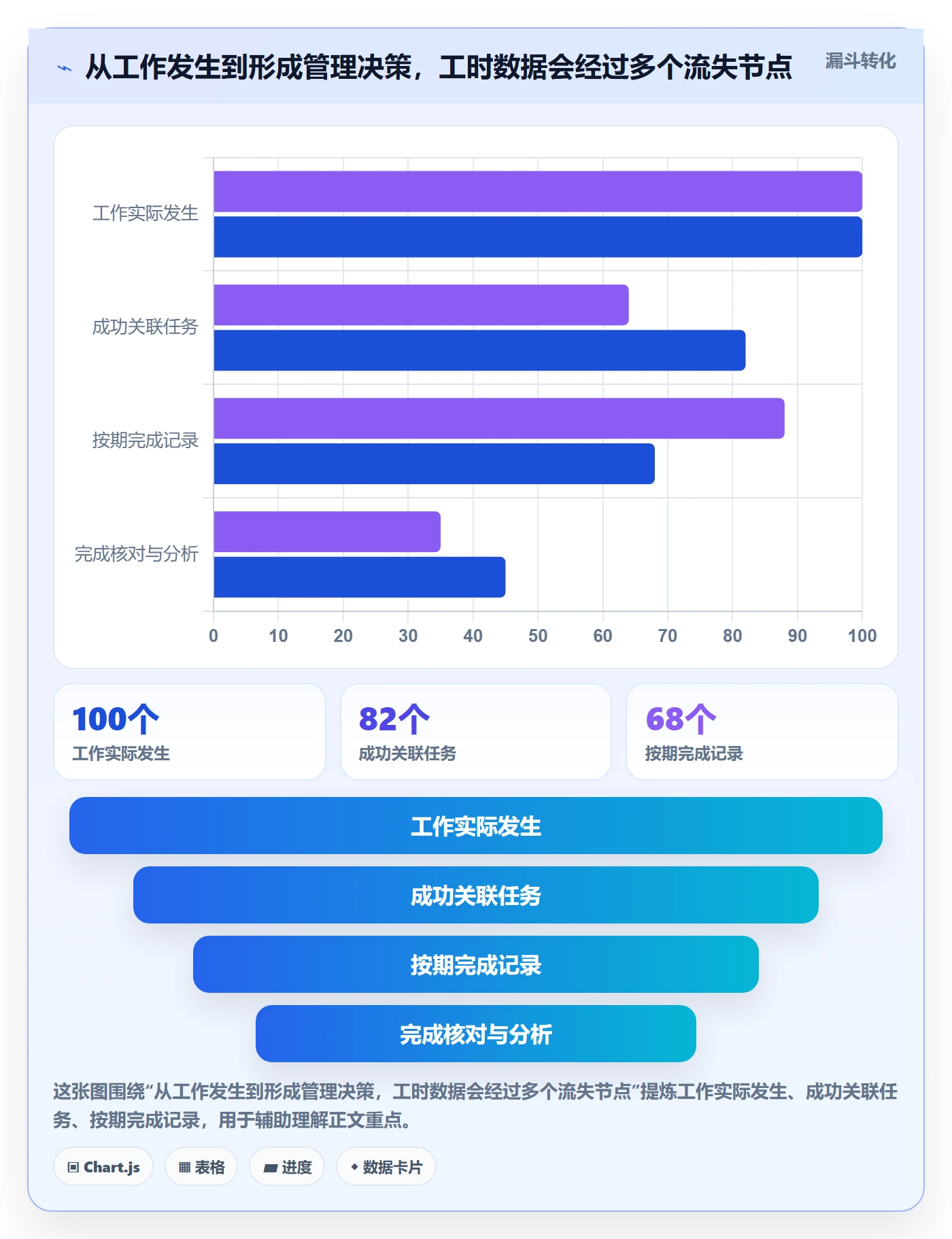

1. 先验证数据是否可用

工时分析的第一步不是比较计划和实际,而是检查数据是否满足基本条件。记录是否关联有效任务,日期是否落在项目周期内,是否存在重复时段,任务状态是否与投入相矛盾,分类是否过于集中在“其他”。

我会把数据质量检查分成完整性、一致性、及时性和可解释性。完整性看是否缺记录;一致性看记录与任务状态是否冲突;及时性看记录距实际发生时间有多远;可解释性看负责人能否说清异常投入的原因。

质量维度 检查方式 风险信号 处理方法
完整性 比较计划工作日与有记录日期 连续多日空白后集中补录 改进提醒与补录规则
一致性 对照任务状态、交付物和记录日期 已关闭任务仍持续记工时 核对任务归属或状态维护
及时性 观察记录与实际工作的时间间隔 周期末集中填报 缩短记录周期,降低填报成本
可解释性 抽查异常记录能否说明原因 大量使用笼统分类 调整分类和任务粒度

2. 再判断偏差大小和集中位置

偏差率可以按“(实际工时-计划工时)÷计划工时”计算,但要同时看绝对差值。一个 2 小时任务多出 2 小时,偏差率是 100%;一个 100 小时任务多出 10 小时,偏差率是 10%。如果只看百分比,小任务容易制造噪声;如果只看小时数,小任务又可能被完全忽略。

因此我建议设置双重关注条件:偏差率超过团队设定阈值,且绝对差值达到需要管理介入的规模,或者虽绝对差值较小但涉及高风险交付。阈值不应照搬其他组织,应该根据任务周期、估算成熟度和项目风险逐步校准。

3. 最后把原因映射到可执行动作

一个有效的偏差复盘,必须让原因和动作匹配。范围变更要修订基线和验收边界;外部等待要明确依赖责任人与响应时限;返工要检查评审、测试或需求澄清;估算偏差要回看拆分和历史参照;资源冲突则要重新排序,而不是让成员继续加班填补计划缺口。

我会避免在会上追问“为什么超时”后就结束。更有用的问题是“哪个假设失效”“这个信号何时已经可见”“下次我们能在哪个节点提前发现”。这样复盘的对象是机制和决策,不是让成员为数字辩护。

4. 用阶段性观察,避免拿单周结论定性

工时数据有自然波动。项目启动期的沟通和设计投入较高,集成期容易出现等待与联调,临近上线时测试和修复投入上升。若把某一周的结构当成长期效率,容易把项目阶段差异误判为团队能力差异。

建议至少同时查看周度变化和项目阶段。周度观察用于发现异常,阶段观察用于解释变化。对于持续性问题,再拉长到月度或多个迭代周期,确认问题是否重复出现。

实际工时流程与规范:项目负责人工时管理入门指南关键指标

五、案例与数据观察:一组可复盘的项目情景

1. 案例设定:不是某个团队的真实统计

下面用一个情景模拟说明如何读数据。某产品团队由 12 人组成,计划在四周内完成一项客户门户升级。项目计划投入 480 小时,实际记录 566 小时,超出 86 小时,偏差率约为 17.9%。这些数字用于展示分析步骤,不是某家企业的真实业绩或行业统计。

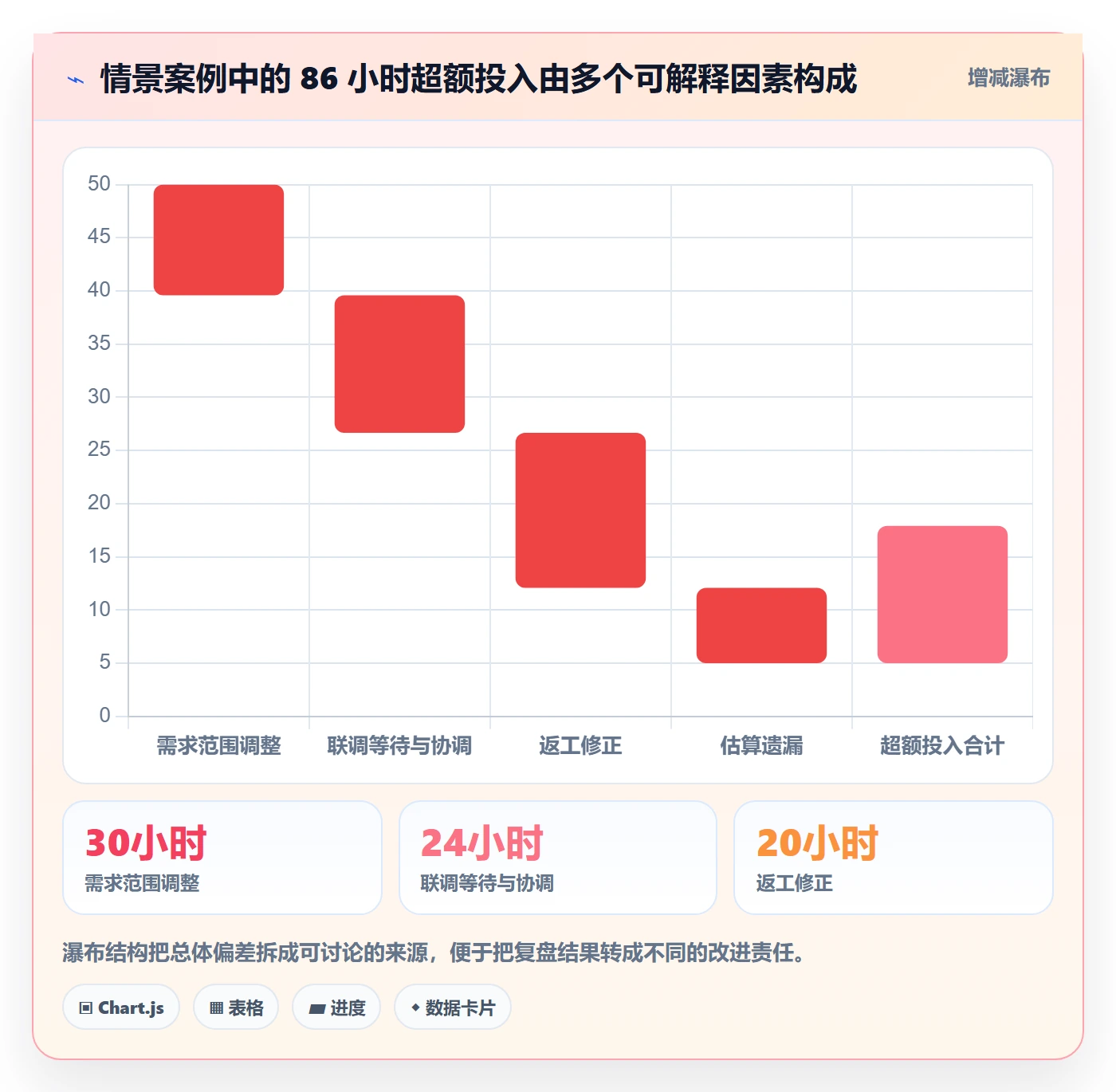

如果负责人只看到“超出 86 小时”,容易直接要求团队降低投入。但按任务类别拆开后,发现需求调整增加 30 小时,联调等待与协调增加 24 小时,返工修正增加 20 小时,估算遗漏增加 12 小时。此时最值得讨论的不是“谁多用了几小时”,而是哪些机制可以降低下一次重复成本。

投入类别 计划工时 实际工时 差值 初步解释
设计与需求澄清 72 小时 82 小时 +10 小时 验收口径在开发中调整
研发实现 210 小时 228 小时 +18 小时 部分边界条件未纳入原估算
联调与等待 64 小时 88 小时 +24 小时 外部接口测试环境不稳定
测试与修复 96 小时 116 小时 +20 小时 需求变动带来回归测试与修正
发布与支持 38 小时 52 小时 +14 小时 上线支持范围较原计划扩大
合计 480 小时 566 小时 +86 小时 需结合范围、依赖和质量判断

2. 复盘时要区分相关因素与可控因素

需求调整增加的投入,不一定意味着团队估算失误。如果范围确实改变,正确动作是记录变更、重新确认交付边界和计划,而不是把变化藏在原任务中。反过来,如果类似变更频繁且总在开发后期才出现,就要检查需求确认与验收机制。

联调等待增加 24 小时,也不能直接归咎于研发效率。若环境不稳定、接口责任不清,项目负责人可以推动依赖方提前准备测试环境,或在计划中显式保留联调缓冲。工时数据的价值,是让这类成本不再被平均摊进“研发执行时间”。

3. 数据应该导向下一轮验证

案例团队可以为下一轮设置三个验证动作:开发开始前冻结本次交付范围;联调前确认环境与接口负责人;测试阶段记录因需求变更导致的返工。下一轮不必追求工时立即下降,而应观察偏差的组成是否变化、等待是否减少、返工是否更早暴露。

如果总工时仍然接近,但返工下降、交付更可预测,管理改善已经产生价值。若只把“总工时下降”作为唯一目标,团队可能通过少记工时、延后缺陷处理或降低验证质量来获得表面改善。

实际工时流程与规范:项目负责人工时管理入门指南关键指标

六、不同情况下的行动建议:把流程做轻,把决策做实

1. 小团队或项目周期短:先求能解释

小团队不需要一开始就建立复杂审批。先用任务关联、日期、投入时长和简短备注四类信息,确保核心工作有记录、异常能够说明。负责人每周花固定时间检查遗漏与偏差,比月底集中追问更有效。

如果项目仅有少量任务,可按阶段汇总,但要保留任务级明细。这样项目结束后仍能知道投入集中在哪个阶段,而不是只留下一个无法复用的总数。

2. 多项目并行:优先看资源冲突和切换

多个项目共用关键成员时,应按周查看个人在不同项目间的投入比例,并识别临时插单、重复会议和频繁切换。若一个人每周被多个项目按满负荷安排,计划本身就不可信;工时数据应帮助负责人做优先级取舍,而不是证明成员“还可以再挤一点”。

跨项目汇总时,需要统一任务类型、项目归属和支持工时的处理方式。若一个成员为多个项目提供平台维护或公共服务,必须约定分摊口径,否则项目间成本比较会失真。

3. 高不确定性项目:把估算写成假设

探索性研发、技术迁移和新市场试点,很难在启动时给出稳定的单点估算。此时可以记录区间估算或分阶段预算,并把关键假设写出来,例如依赖接口可用、数据质量达标或外部审批按期完成。

实际工时与估算差异出现时,先判断是未知被逐步揭示,还是团队已知风险没有进入计划。前者说明需要阶段性探索与复估,后者说明风险管理和计划治理需要改善。

4. 维护、运维与临时支持:设置独立入口

支持类工作常以小额、频繁、不可预期的形式出现。如果全部塞进研发任务,计划工作会被隐性挤压;如果每次支持都新建复杂任务,记录成本又会过高。可以设置统一的支持入口,按事件或时间窗口归集,并记录问题类型、影响范围和是否中断计划工作。

当支持工时持续上升时,负责人应进一步看问题复发率、故障严重度和自动化机会。支持投入增加不一定意味着团队效率下降,也可能是产品规模扩大或服务等级提高,必须联系业务背景解释。

5. 使用项目管理平台:先统一口径,再做自动化

组织达到一定规模后,手工表格容易出现字段不一致、版本混乱、权限不清和跨项目汇总滞后。此时可评估项目管理平台是否支持任务关联、时间记录、权限分层、汇总报表与审计追溯。PingCode 可作为这类平台的示例进入评估,但选型判断应落在实际流程适配,而不是功能清单数量。

实施前先明确哪些数据由成员录入、哪些由系统自动汇总、谁负责核对、异常如何处理。若平台要求成员在任务、表格和独立系统里重复填写同一信息,系统上线后填报质量通常不会因为功能更多而自然改善。

  1. 选取一个业务边界清楚、负责人稳定的项目作为试点。
  2. 定义工时单位、分类、任务粒度、补录期限和审批边界。
  3. 试运行两个至三个记录周期,观察填报耗时、遗漏率和异常解释率。
  4. 根据成员反馈删减非必要字段,先修正流程,再扩大范围。
  5. 规模化后定期检查权限、口径和报表是否仍符合组织变化。

实际工时流程与规范:项目负责人工时管理入门指南关键指标

七、指标设计与取舍:不要把每个可算的数字都变成 KPI

1. 建议先从少量指标起步

指标过多,会让负责人把时间花在解释报表而不是解决问题。初期可以保留四个核心指标:记录及时率、计划偏差率、返工工时占比、等待工时占比。它们分别帮助判断数据质量、计划可靠性、质量成本和依赖效率。

指标必须有清晰分母。返工工时占比可以按返工工时除以项目总实际工时计算,但要说明返工的定义;等待工时占比也要区分成员实际投入的等待处理时间与任务处于阻塞状态的日历时间。两者不是同一个概念。

2. 用阈值触发讨论,不要自动触发处罚

阈值的作用是提醒管理者进一步调查,不是自动判定好坏。例如计划偏差率超过某个范围,可以触发复核;但如果超出的部分来自已批准的范围变更,直接判为执行失控就不合理。

团队可以先用数个项目周期建立自己的历史基线,再确定关注区间。对高风险项目,可设置更严格的复核机制;对探索性工作,则应允许估算区间和阶段性重新规划。阈值要有情境,不能把同一个数字套到所有任务。

3. 不同指标之间要有制衡

若只要求降低实际工时,成员可能减少记录或把工作转到未统计的类别;若只要求提高准时提交率,成员可能快速填入近似值;若只要求降低偏差,团队可能把估算故意放大。指标设计必须防止单一指标被优化到失去原意。

更稳妥的组合是把效率、质量、预测能力和数据质量放在一起看。例如工时下降的同时,缺陷返工和延期没有上升,才更可能代表真实改善;工时偏差变小的同时,需求变更被完整记录,才说明计划更可控。

4. 选择适合团队阶段的最小方案

团队状态 优先指标 暂缓事项 取舍理由
刚开始记录 记录及时率、任务关联率 复杂个人效率分析 先建立可信数据,再做深度比较
项目执行稳定 计划偏差、返工占比 过多细分类别 聚焦估算与质量成本的改善
多项目协同 资源占用、等待时间、插单比例 单项目孤立排名 重点解决优先级冲突和共享资源瓶颈
组织规模扩大 口径一致性、跨项目汇总时效 未经验证的全员强制指标 先治理流程与权限,避免规模化放大错误

实际工时流程与规范:项目负责人工时管理入门指南关键指标

八、落地规范与常见问答:把边界写在流程里

1. 一套可执行的周度规范

工时规范不需要写成厚重制度。项目负责人可以用一页说明清楚记录时点、分类口径、补录期限、异常处理和数据用途,并在项目启动时与团队确认。真正重要的是规则稳定、容易执行,且成员知道数据不会被断章取义。

  • 记录时点:建议每日记录,确有需要时允许在约定周期内补录。
  • 记录单位:统一使用小时或半小时等团队认可的最小单位,不混用分钟、小时和人天。
  • 任务归属:优先关联具体任务;临时支持可进入统一支持分类,并补充简短说明。
  • 异常标记:范围变更、等待、返工、紧急插单等情况应能被识别。
  • 负责人核对:每周检查缺失、重复、异常分布和任务状态冲突。
  • 数据用途:明确服务于计划、资源和流程改进,不将工时总量直接等同个人绩效。

2. 项目负责人每周可以问的五个问题

  1. 本周哪些任务的投入明显超出计划,差异是怎样产生的?
  2. 是否有工作因为依赖、审批、环境或资源冲突而等待?
  3. 返工主要由需求变化、质量问题还是信息遗漏造成?
  4. 是否存在大量无法归类的投入,说明任务结构需要调整?
  5. 基于这周的新信息,下周要调整范围、资源、优先级还是估算?

这些问题的目标不是要求每个人为每小时作解释,而是用有限的复盘时间找到可行动的变化。若异常没有产生后续动作,负责人应反思指标是否选错,或流程是否只在收集数据。

3. 常见问题:实际工时应该每天填还是每周填

优先选择团队能够稳定执行、且记录足够接近实际的频率。多数知识型工作适合每日简短记录、每周核对;对现场服务或短周期任务,可以按事件结束时记录。若每天填报明显影响工作,可先减少字段和操作步骤,而不是直接改成月底补录。

4. 常见问题:估算偏差多少才算异常

没有适用于所有团队的统一阈值。应同时看偏差率、绝对小时数、任务风险和项目阶段。团队可以先用自己的历史数据设提醒区间,再通过复盘校准。小任务的高偏差率可能只是分母很小,大任务的低偏差率也可能造成显著成本。

5. 常见问题:实际工时能否用于个人绩效

不建议把实际工时总量直接用作绩效指标。它无法单独表达难度、质量、协作贡献和结果价值,还容易产生多报、漏报或任务分类博弈。如果组织确需评估投入,应把它作为背景信息,与交付质量、任务复杂度和业务结果共同解释,并明确用途和边界。

6. 常见问题:团队抵触记录,负责人应该怎么办

先检查记录是否重复、字段是否过多、任务是否难以找到,再解释数据将如何用于计划和改进。让成员看到记录确实帮助减少临时插单、改善排期或推动依赖解决,接受度通常比单纯强调制度要求更高。如果成员担心被用于监控,应公开访问权限、使用范围和例外处理方式。

九、结语:下一步先验证口径,再追求精细化

实际工时管理的独特价值,不在于把每一分钟都记录下来,而在于让团队能够区分必要投入、可避免消耗和计划之外的变化。准确记录是基础,合理归因是关键,采取行动并验证结果才是闭环。

项目负责人可以从下一个迭代开始做三件事:先写清工时口径;再选择少量指标,按周检查记录质量与偏差原因;最后为每个反复出现的问题指定一个可验证的改进动作。两三个周期后,比较的不只是总工时,还要看返工、等待、预测稳定性和团队填报负担。

真正成熟的工时管理,不是让成员证明自己一直很忙,而是让项目更早发现成本正在流向哪里,并在成本变成延期或质量风险之前做出选择。

常见问题解答(FAQ)

1. 实际工时管理中,项目负责人应该关注哪些关键指标,才能判断项目是否存在延期风险?

我刚开始负责项目管理,发现团队每周都在填报工时,但我仍然无法准确判断项目会不会延期。有的任务实际投入已经超过预估工时,却迟迟没有交付;有的任务工时消耗不多,进度却明显落后。我想知道,除了统计总工时,项目负责人究竟应该重点关注哪些指标,才能更早发现问题?

项目负责人不能只看累计工时,而应该把工时消耗、任务完成情况、剩余工作量和交付时间放在一起分析。实际工时管理的核心不是记录员工花了多少时间,而是判断投入是否转化成了有效产出。建议优先关注四个指标:工时偏差率、工时消耗率、任务完成率和剩余工时预测。

工时偏差率可以用(实际工时-预估工时)÷预估工时×100%计算;工时消耗率可以用实际工时÷预估总工时×100%计算;任务完成率则应根据已完成的工作量占计划工作量的比例计算,而不是简单地统计已关闭任务数量。

例如,某开发任务预计需要40小时,目前已经投入32小时,工时消耗率为80%,但经评审确认的工作量只完成了50%,说明项目可能存在明显的效率或估算风险。如果剩余工作仍需要40小时,继续按原计划推进就很可能延期。实际管理中,我更建议采用这种多指标交叉判断的分析方法,而不是单纯以工时超支作为问责依据。

需要注意的是,工时消耗率高于任务完成率只能作为风险信号,还需要结合任务难度、返工情况、阻塞原因和工作量估算口径进行核实。

2. 项目实际工时应该按照什么流程填报、审核和确认,才能避免数据失真?

我们团队目前的工时填报比较随意,有人每天记录,有人到周五才集中补录,还有人直接按照计划工时填写,导致项目复盘时很难分清哪些数据可信。我担心流程太复杂会增加员工负担,但如果没有审核机制,工时数据又无法用于成本核算和进度预测。

有没有一种既能保证数据质量,又不会让团队觉得是在增加行政工作的实际工时管理流程?

比较稳妥的做法是建立每日记录、每周审核、异常纠正、周期复盘的闭环流程,并明确每个环节的责任人。第一步,执行人员在工作发生当天记录对应项目、任务、实际投入时长、工作内容和必要的阻塞或返工说明,避免月底凭记忆补填。

第二步,项目负责人每周检查任务与工时的对应关系,重点关注工时集中补录、单日投入异常、任务长期没有进展以及实际投入明显超过预估的情况。第三步,对异常记录进行确认,例如区分正常开发、缺陷修复、需求变更、沟通协调和等待外部依赖等投入,必要时修正分类或补充原因。

第四步,在迭代或项目阶段结束后,将实际工时与计划、交付结果和变更记录进行对比,形成下一阶段估算的依据。举例来说,一名开发人员在周五一次性补录了五天的40小时工时,系统虽然显示记录完整,但管理者无法据此判断每天的工作分布是否合理,因此应将集中补录作为核查信号,而不是直接认定记录造假。

审核的重点是数据是否有任务依据、是否符合时间逻辑、是否能够解释产出,而不是要求负责人逐分钟监督员工。对于已经发生的工作,应保留真实记录和必要的更正痕迹,不能为了符合计划而把实际工时改成预估工时。

3. 预估工时与实际工时差距很大时,项目负责人应该如何判断是估算失误、执行效率问题还是需求变更?

我负责的项目经常出现工时超支,复盘会上有人认为是开发效率低,有人认为是需求不清晰,还有人觉得最初的排期就不合理。由于大家对原因的判断不一致,最终只能在下个项目里继续增加缓冲时间。我想知道,如何通过实际工时记录和任务数据找到真正的原因,而不是把所有超支都归结为员工效率问题?

判断工时超支原因时,建议先拆分偏差,再分析偏差发生的时间和对应事件,而不是直接给人员贴上效率低的标签。可以按照估算偏差、需求变更、返工缺陷、外部依赖、沟通协调和执行过程中的意外问题进行分类,并结合任务的原始预估、变更时间、缺陷记录及实际交付情况交叉核对。

例如,某任务最初预估24小时,最终投入36小时,超出12小时,即工时偏差率为50%。如果其中8小时用于新增需求,3小时用于修复原有缺陷,只有1小时无法解释,就不应把全部12小时都认定为执行效率问题。

反过来,如果需求范围没有变化、缺陷数量正常、依赖也没有阻塞,但同类任务连续多个周期出现类似超支,就应该重新检查工作拆分粒度、技术方案、人员熟练度和估算依据。

为方便复盘,可以建立如下分析口径:需求变更看变更单和确认时间,返工看缺陷及修复记录,依赖阻塞看等待时长和责任环节,估算失误看同类任务的历史数据,执行偏差则需要结合工作过程和实际产出判断。

这里有一个容易忽略的细节:返工工时并不必然意味着个人能力不足,它也可能源于验收标准不明确、测试环境不稳定或上游交付质量差。项目负责人应先把偏差事实记录清楚,再决定是调整估算模型、完善需求管理、改善协作机制,还是提供针对性的技术支持。

4. 项目负责人如何利用实际工时数据预测项目成本和交付日期,避免计划总是失准?

我现在可以拿到每个任务的计划工时和实际工时,但这些数据大多用于月末统计,真正做排期时仍然主要依赖经验。项目中途一旦有人请假、需求增加或任务延期,我就不知道应该如何重新计算剩余工作量和交付时间。我希望找到一种可以落地的方法,让实际工时不只是事后报表,而是能够帮助我及时调整项目计划的管理依据。

实际工时要真正服务于项目决策,关键是将已发生投入与剩余工作量预测分开管理,再根据最新情况滚动更新计划。项目启动时,负责人应为任务建立预估工时和合理的工作范围;执行过程中,持续记录实际工时、已完成工作量、未完成事项及新增需求;

每周或每个迭代结束时,重新估算剩余工作,并将人员可用时间、依赖关系和关键路径纳入交付预测。举例来说,某项目原计划投入200小时,目前已消耗120小时,但经过任务盘点,剩余工作仍预计需要110小时,那么预计总投入就是230小时,较原计划多30小时,超支比例为15%。

此时,负责人应进一步判断超支是否来自范围变化、估算不足或执行偏差,再决定调整资源、削减非必要范围、拆分交付批次或重新确认日期。需要特别注意,剩余工时不能简单等同于原计划工时减去已消耗工时,因为时间投入和工作完成量并不总是线性对应。

对于交付日期,也不能仅用剩余工时除以团队人数计算:团队成员可能存在技能差异、任务依赖、会议占用和并行工作限制。更可靠的方式是结合个人实际可用工时、任务优先级、关键路径和历史交付效率进行预测,并为高不确定性任务设置明确的风险区间。

若团队历史数据不足,可以先连续采集几个迭代的数据,建立同类任务的估算基准,再逐步校准预测模型。工时管理的最终价值不是证明原计划是否正确,而是让负责人尽早识别偏差、解释偏差,并基于最新证据作出调整。

核心关键词

读者评论

许
许念

之前团队也遇到过月底集中补工时的情况,报表看着完整,复盘时却很难说清时间花在哪了。后来改成每天简单记录,确实更容易发现遗漏,不过分类太细也会增加负担,粒度还是要结合实际工作调整。

孟
孟星宇

我比较认同不能单看工时评价个人。做过跨项目协作后发现,很多时间消耗在等反馈、协调资源和处理临时问题上,这些未必能直接体现在交付成果里。要是记录完没有后续改进,填报很容易变成形式主义。

秦
秦静怡

偏差分析这部分比较实用,尤其是同时看绝对差值和偏差率。不过实际落地时,阈值怎么定确实不容易,任务类型不同,波动也不同。我觉得可以先积累几轮历史数据,再逐步调整标准,比一开始就设统一红线更稳妥。

文章包含AI辅助创作:实际工时流程与规范:项目负责人工时管理入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573044

赞 (0)
飞飞飞飞
填报工时最佳实践:项目负责人工时管理入门指南,常见问题
上一篇 51分钟前
工时管理如何做好计划工时?项目负责人入门指南与操作步骤
下一篇 50分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
