跨部门团队做工时分析,最容易得出一个看似明确、实际却错误的结论:研发部门工时超预算,所以研发效率低。问题可能并不在研发,而在需求反复变更、测试环境等待、业务验收延迟,或者不同部门把“工时”记成了不同东西。工时管理的关键不是把小时数收齐,而是让数据口径、业务过程和管理决策彼此对应;否则报表越精细,误判反而越有底气。
一、先讲核心结论:工时不是绩效分数,而是解释工作流的证据
1. 工时分析先回答决策问题
我建议先问“我们准备根据这组数据做什么决定”,再讨论采集字段和报表。是为了估算项目成本、发现排期瓶颈、核对服务合同,还是判断跨部门协作是否失衡?目标不同,所需粒度、统计周期和容错方式都不同。
例如,项目成本核算需要能关联项目、任务、人员成本口径和时间区间;分析等待与返工,则还要知道任务状态变更、阻塞原因和需求版本。单纯按部门汇总小时数,无法回答“为什么延期”,也不能直接证明“谁效率低”。
我的判断原则是:工时是对已发生工作的一种记录,不是工作价值的直接度量。把投入时间当作产出,会鼓励填得久、拆得细;把投入时间当作责任归属,又会掩盖需求、流程和资源配置问题。
2. 先统一口径,再统一工具
跨部门争议通常不是大家不会填,而是同一个字段承载了不同含义。研发把工时记在实际编码上,测试把测试准备、执行和缺陷复测都计入,产品则可能只填需求讨论时间。把三者直接放在一张部门对比图里,就像用不同计量单位比较重量。
因此,启动工时分析时,我会先定义“计入什么、不计入什么、记在哪个对象、何时补录、谁负责校验”。只有口径达成一致,系统里的自动汇总才有意义。工具能降低记录和汇总成本,却不能替团队定义业务事实。
3. 先观察过程,再讨论个人差异
当某项目实际工时高于估算时,先分解到需求变更、等待、返工、常规交付和支持工作。若某类任务整体都偏高,优先检查流程与估算模型;若只有少数任务异常,再看任务复杂度、人员熟练度和依赖条件。
不建议把部门平均工时或个人填报小时数直接用于排名。任务难度、角色职责、工作切换、生产支持等条件不对齐时,数字虽然可排序,结论却未必公平。

二、背景和真实场景:为什么跨部门工时数据经常对不上
1. 同一个项目,实际上有多条工作链
一个面向企业客户的版本项目,可能同时涉及产品、研发、测试、实施、客户成功和销售支持。产品负责需求澄清,研发完成方案与开发,测试组织验证,实施准备客户环境,客户成功协调验收,销售支持补充客户场景。
各环节彼此依赖,但工作对象不一定相同。研发按功能任务记工时,实施按客户或交付单记工时,支持团队按工单记工时。如果三类数据都只通过“项目名称”关联,项目名重名、跨版本复用、临时支持未挂项目等问题都会造成漏算或错算。
这也是我不建议一上来就做“全公司工时排行榜”的原因。跨部门数据分析首先是对象关系治理:项目、版本、需求、任务、缺陷、工单和部门之间,是否有清楚的关联规则。
2. “实际工时”至少有三种常见含义
一种是员工实际投入时间,强调人在工作上的耗时;一种是任务完成所消耗的有效时间,通常不计入等待;还有一种是财务或合同核算时间,可能遵循可计费规则。三者可以同时存在,但不能混为一个数。
如果合同核算只认可客户可计费工时,内部复盘却把培训、内部评审和返工也算进“实际工时”,两份报表出现差异并不一定是数据错误,而可能是定义不同。报表标题应写清口径,例如“内部投入工时”或“客户可计费工时”,不要只写“工时”。
3. 工具解决的是记录与关联,不是管理共识
在 100 人以上、部门协作链较长的组织中,工时管理常常需要与需求、任务、缺陷、交付和权限体系衔接。以 PingCode 这类面向中大型企业的项目管理平台为例,评估重点不应停在“有没有工时字段”,而应核对工时能否关联具体工作项、是否支持按团队权限查看、能否导出或汇总,以及数据流程是否符合组织治理要求。
我会把工具评估拆成“记录入口、对象关联、审批与修订、统计口径、权限与审计”五个问题。若平台里已有任务与工时关联,团队不必再造一张并行表格;若历史数据尚未统一,则应先做小范围口径验证,再决定是否迁移和自动化。
4. 记录负担本身会改变数据质量
如果员工要在多个系统重复填写同一段工作,遗漏和补录就会增加。字段越多,也不代表数据越可信;当记录要求与业务场景脱节,员工往往会用默认值、整点估算或月底回忆填报。
工时数据质量需要同时看完整率和可解释性。完整率高但任务关联错误,无法用于分析;任务关联准确但大量月底补录,也不适合精确追踪每日负荷。数据质量不是“填满了多少”,而是“这些记录能否支撑预定决策”。
三、常见误区:看起来专业的报表,可能误导决策
1. 把工时高等同于效率低
工作量大可能来自复杂度高、范围扩大、生产故障或临时支持;效率低则涉及单位有效产出的投入偏高。没有产出定义和任务难度分层,仅凭投入小时数无法区分两者。
举例来说,团队甲花 160 小时交付一个需要兼容旧系统的关键流程,团队乙花 110 小时完成简单配置。若只按投入排序,甲看起来更慢;若按功能复杂度、缺陷率、交付稳定性和后续维护成本分析,结论可能完全不同。
工时数据能显示“投入去了哪里”,不能单独证明“投入是否值得”。管理者还要结合交付结果、质量、范围变化和风险。
2. 把估算偏差当成个人能力缺陷
估算是基于当时信息的判断,不是承诺一切条件都不变。需求不清、外部接口未就绪、环境频繁故障,都可能让实际投入超出估算。若把每一次偏差都归咎于执行者,团队会倾向于报高估算,反而失去估算数据的诊断价值。
更有用的做法是按偏差原因分类:范围变化、技术不确定、依赖等待、质量返工、人员切换、估算粒度不当。分类不必多到没人愿意选,初期可控制在五至八类,并留一个需要复核的“其他”项。
3. 把等待时间算进个人效率
任务从“待处理”到“进行中”之间的日历时间,不等于某个人持续工作了这么久。若依赖审批、测试环境或客户反馈,把这段时间算作个人投入,会把流程延迟错误归因给执行者。
有条件时,分别记录实际投入与阻塞时长。实际投入回答“做这件事用了多少人时”,阻塞时长回答“工作流在哪些节点停住了”。两者可以共同解释交付周期,但不能互相替代。
4. 用人均工时发现“谁最忙”
月均工时看起来适合横向对比,但会受到休假、值班、兼职职责、岗位类型和记录习惯影响。一个同事填报更多,可能只是记录更完整;一个团队工时偏低,也可能是临时工作没有进入系统。
如果需要观察负荷,优先看任务在制数量、计划外工作占比、连续超负荷时长和未完成工作积压,再结合团队实际可用人力。不要把填报小时数直接当作努力程度或绩效结果。
5. 用月底补录的数据做小时级分析
月底回忆补录适合粗略核算,不适合分析每天的负荷曲线、任务切换或精确等待节点。人在记忆中容易把碎片工作合并,也容易漏掉临时沟通和短时支持。数据时间戳显示“月底录入”,并不说明工作真的发生在月底。
若组织暂时无法实现日常记录,可以先按周补录并设置合理的回溯期限,同时明确数据只能用于项目级趋势,不宜解释单日个人行为。精度要求必须与采集方式匹配。
6. 把所有工作都强制摊到项目任务
一些工作本来就属于运营、维护、培训、技术债、内部改进或紧急支持。如果没有合适的类别,员工只能把它挂到最接近的项目任务上,最终项目成本被污染,计划外工作也失去可见性。
建议保留少量组织级工作类别,并规定归属规则。类别不宜无限增加,否则统计口径失控;也不宜只设“其他”,否则重要的结构性工作永远藏在里面。

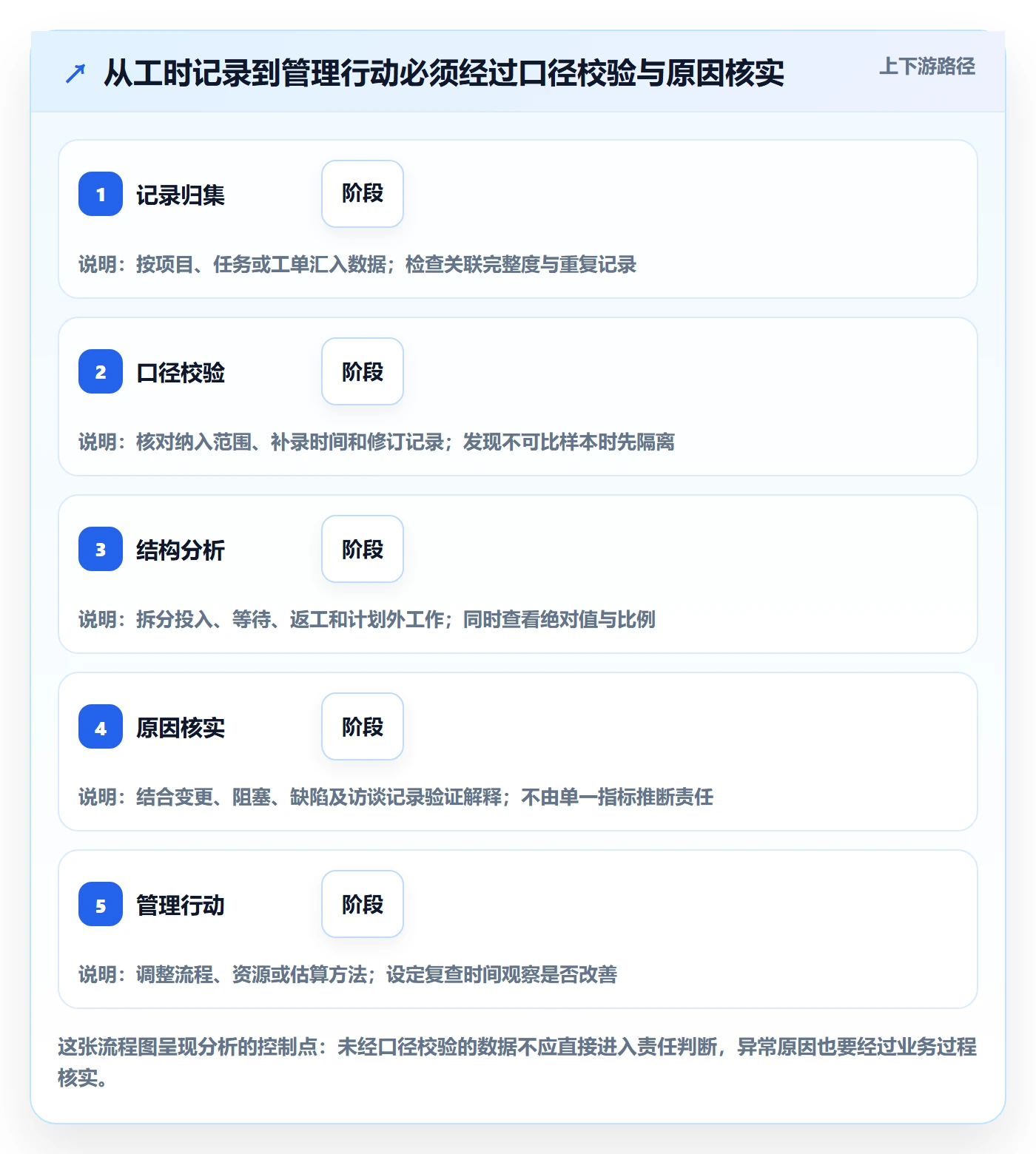

四、专业判断逻辑:如何从记录走到可用结论
1. 先建立最小可用口径
我通常建议从七项定义开始:记录对象、时间粒度、纳入范围、排除范围、补录时限、修订责任和分析用途。不要先设计几十个字段。先让不同部门对最基本的问题给出一致答案,之后再根据分析需要扩展。
| 口径项目 | 需要明确的问题 | 建议做法 |
|---|---|---|
| 记录对象 | 工时挂项目、需求、任务还是工单? | 优先关联可追踪的工作项,无法关联时使用有限的组织级类别。 |
| 时间粒度 | 记录到小时、半天还是天? | 按用途选择;成本核算与过程分析的粒度可能不同。 |
| 计入范围 | 会议、培训、支持、返工是否计入? | 明确列举,避免由个人自行理解。 |
| 补录时限 | 记录是否允许跨周补填? | 设定可执行的周期,并保留补录时间信息。 |
| 修订责任 | 谁能调整历史记录? | 保留修改原因和审计记录,避免静默改数。 |
| 分析用途 | 数据将用于成本、排期还是能力建设? | 不同用途分开报表,避免一张数值被多种方式解释。 |
字段设计有一个实用的检验办法:如果某个字段不能改变后续分析或决策,就不要仅为“以后也许用得上”而强制采集。低价值字段会增加填报负担,却很难带来稳定的分析收益。
2. 把工时拆成“投入、等待、返工、计划外”
对于跨部门项目,基础投入总量往往不能解释交付偏差。更有诊断价值的,是识别时间消耗结构:常规投入用于交付范围内工作;等待来自依赖或审批;返工来自缺陷、理解差异或变更;计划外工作来自临时请求与运营支持。
这几类并非必须都以“小时”记录。团队可以把投入按工时记录,把等待以状态停留时长记录,把返工通过缺陷或返工任务关联,把计划外工作按工单或临时需求归档。指标来源不同,就应在报表中标明计算方法。
3. 同时看绝对值和比例
返工 30 小时对 60 小时的小项目是明显风险,对 800 小时的大项目可能只是局部波动。绝对值适合估算资源影响,比例适合比较结构,但比例也会受分母大小影响。两种视角应并列,而不是只挑一个容易讲故事的数字。
例如,可以看返工工时、返工占比、引发返工的工作项数量,以及返工集中在哪些阶段。若总返工占比下降,却出现少数高影响需求反复返工,平均值可能掩盖了关键风险。
4. 先分层,再比较
跨团队比较之前,至少按工作类型、复杂度、周期和角色进行分层。复杂度可以采用团队已有的规模评估,不必马上发明精细评分;若现有数据没有难度标签,先做同类任务的阶段性对比,并明确结论范围有限。
比较结果应写成条件句,例如“在相同任务类别、相似范围且记录完整率接近的样本中,某阶段返工占比更高”。这种表达不如“部门效率排名”醒目,却更接近可验证的管理事实。
5. 给每个指标配上边界说明
一张报表至少要能说明统计周期、样本范围、口径、数据完整度和异常处理方式。对于样本较少的团队,建议展示人数或任务数,避免读者把两三个任务的偶然波动当作长期规律。
同时要区分“发现信号”和“确认原因”。某部门等待时长上升是信号,审批链条变化、人员缺席或需求集中提交才是可能原因。数据可以指出调查方向,原因仍要由过程记录与相关人员共同核实。
6. 用质量门槛决定能否发布结论
不必追求一个所有组织通用的完整率阈值,但应为自己的用途设定发布门槛。比如成本核算关注项目归属与财务口径一致;周期分析关注状态时间戳可信;团队负荷分析关注计划外工作是否被记录。
出现关键字段缺失、补录集中、任务关联异常时,报表应标记“暂不适合横向比较”,而不是默默输出精确到小数点的结果。数字显示精确,不等于证据足够精确。

五、具体案例与数据观察:一个版本延期,工时到底说明了什么
1. 案例口径:先标明哪些数字是情景模拟

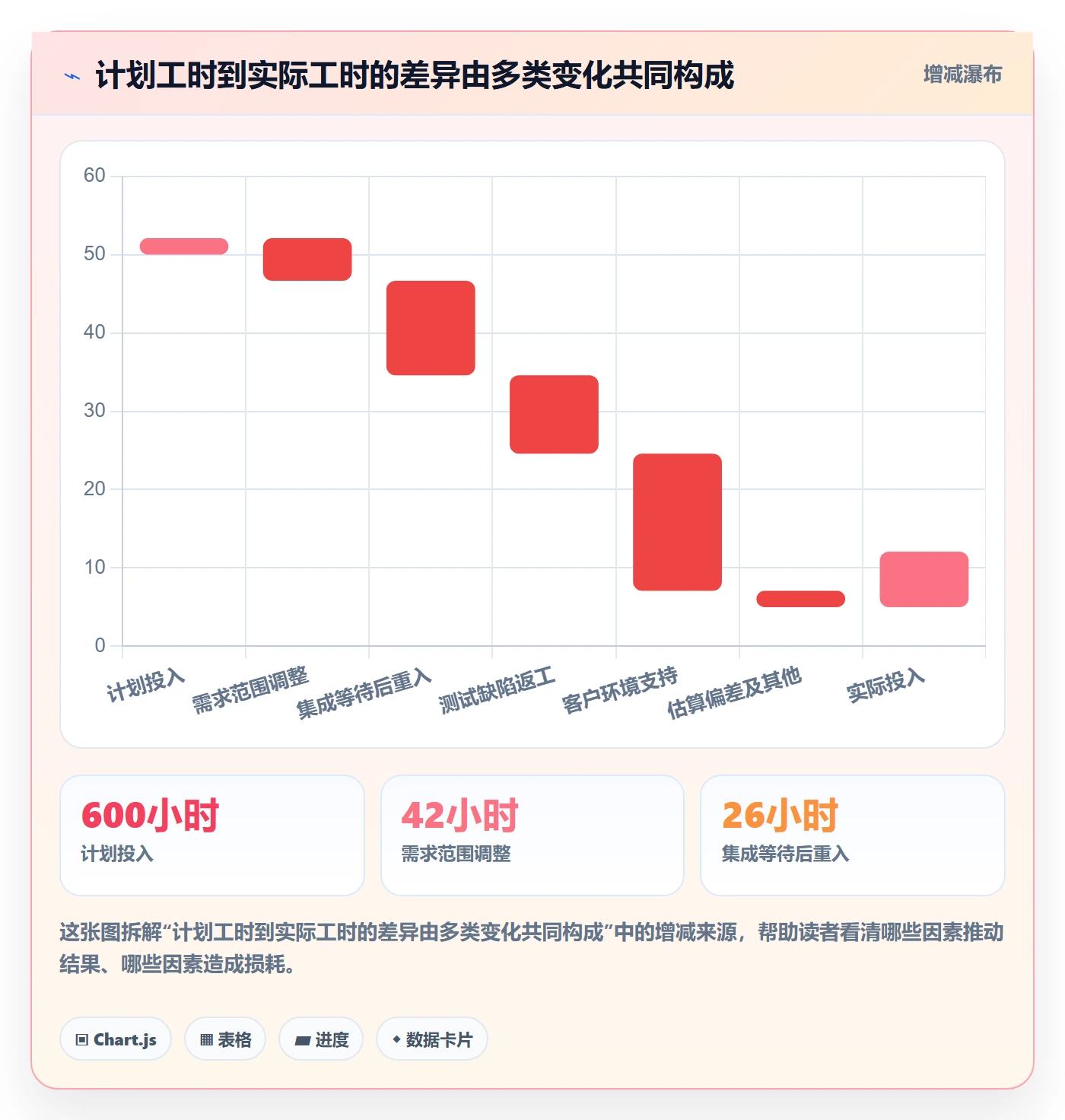

下面是用于演示分析方法的情景模拟,不是某家企业的真实经营数据,也不是行业基准。假设一个跨部门版本项目原计划投入 600 小时,最终记录为 720 小时,项目延期两周。若只看总量,会得到“超出计划 20%”的结论;这只能说明投入高于估算,尚不能说明原因。
团队复核任务、缺陷、变更和阻塞记录后,将新增 120 小时拆解为:需求范围调整 42 小时,集成等待后重新进入工作 26 小时,测试缺陷返工 31 小时,客户环境支持 13 小时,估算偏差及其他 8 小时。拆解的价值在于,它将笼统的超支变成可以验证和采取行动的来源。
2. 同一个“超支”,可能对应不同责任边界
范围调整的 42 小时,需要回看变更是否经过影响评估、是否明确重新排期;集成等待的 26 小时,要检查接口依赖是否有负责人和就绪条件;测试返工的 31 小时,需要区分需求理解差异、实现缺陷与环境问题;客户环境支持则应讨论是否纳入交付计划或单独核算。
若把 120 小时全部归给研发团队,等于把跨部门链路的成本压到最后一个执行环节。相反,如果研发任务拆分过粗、缺陷记录不完整,也不能假设所有超支都由外部原因造成。数据分解的目的不是替某个部门辩护,而是让归因可以被逐项检验。
| 超支来源 | 情景模拟工时 | 可能的验证材料 | 可采取的行动 |
|---|---|---|---|
| 需求范围调整 | 42 小时 | 需求版本、变更审批、范围差异 | 建立变更影响评估,并同步调整计划。 |
| 集成等待 | 26 小时 | 阻塞起止、接口就绪记录、责任人 | 设置依赖清单与提前验证节点。 |
| 测试缺陷返工 | 31 小时 | 缺陷分类、复开次数、修复与复测关联 | 针对高频缺陷类型补充验收条件或自动化验证。 |
| 客户环境支持 | 13 小时 | 支持工单、环境问题、交付范围约定 | 把重复性支持纳入交付准备或服务核算。 |
| 估算偏差及其他 | 8 小时 | 估算依据、任务拆分、未分类记录 | 复盘估算粒度,不把残差强行归到个人。 |
3. 反事实检查:如果没有这些记录,结论会怎样
团队还可以做一个反事实问题:假设没有需求变更、接口等待和客户环境支持,实际投入是否仍然显著超过估算?在这个模拟案例中,扣除可单独识别的 112 小时,剩余 8 小时差异较小;但这不表示项目管理完美,只说明主要超支信号更集中在范围与依赖管理。
这种检查有助于避免“先认定某个部门效率低,再从数据中找支持证据”。如果移除某一类已知外部变化后,结论发生明显变化,就应把管理行动优先放在该变化的控制机制上。
4. 统计误差也要进入复盘
假设项目组有 12 人,复盘发现 9 人能把工时关联到任务,3 人主要按周末补录;同时有 14 条工时无法归属到明确工作项。这些都属于情景模拟观察。此时,项目级总量或许可以用于粗略核算,但任务级返工比较的可信度会明显受限。
我会把“有效记录占比”与工作来源结构一起看,而不是只报告一个完成率。可以分别标出有明确任务关联的投入、使用组织级类别的投入和无法解释的记录,并先处理影响结论的缺口。


5. 从一次复盘形成可复用规则
单次项目只能说明该项目发生了什么,不能直接推断组织长期规律。若要判断需求变更是否持续造成超支,应累积多个可比项目,统一变更定义、估算口径和项目阶段,观察变化是否重复出现。
建议把复盘结论写成“现象,证据,假设,验证动作”。例如:现象是接口集成等待增加;证据是阻塞记录和接口就绪时间;假设是联调准备过晚;验证动作是下个版本提前进行契约检查,并比较等待时长是否下降。
六、落地教程:从试点到稳定分析的操作步骤
1. 第一步:选一个有明确问题的试点
不要从“全公司要上工时管理”开始。先挑一个跨部门项目或稳定团队,明确一个可回答的问题,例如“本季度返工投入为何高于上季度”或“交付周期主要卡在哪个依赖节点”。试点范围太大,口径很难收敛;范围太小,又可能没有足够的协作链条验证方法。
试点负责人应由业务、项目管理和数据治理相关角色共同参与。项目负责人提供流程事实,团队代表检查记录负担,数据分析人员确认指标可计算。只有系统管理员参与配置,容易出现表单能填、业务却不认可的情况。
2. 第二步:画出工作对象与关系
把项目、需求、任务、缺陷、工单、部门和人员之间的关系画出来,标明哪些对象是主记录,哪些是补充信息。对于一条工时记录,至少要能说明它归属哪个工作对象、发生在什么周期、属于哪类投入、由谁记录。
关系设计应优先支持管理问题,而非追求理论上的全覆盖。若当前只需要分析项目交付,就先保证任务和变更能关联;如果要核算客户服务成本,再扩展工单、客户和合同范围。避免一步到位增加几十个无明确用途的字段。
3. 第三步:写一页口径说明并让团队共同验算
把“有效工时”“等待时间”“返工”“计划外支持”等词写成简短定义,并各举一个算入和不算入的例子。随后让产品、研发、测试、实施各自用同一组虚拟任务试填,观察结果是否一致。
这个演练比开会确认“大家都理解了”更有效。若同一条客户支持记录,有人挂项目、有人成本类别、有人不记录,说明规则还不够清楚,先改定义,再进入系统配置。
4. 第四步:降低记录动作的摩擦
将工时记录尽量放在实际工作对象旁边,减少反复搜索和重复录入。为常见类别提供可理解的选项,但不要预设一个“万能分类”;提供简短的记录示例,特别说明临时支持、会议、返工和等待怎样处理。
如果使用 PingCode 等项目管理平台进行试点,应实际验证任务关联、权限范围、历史修改、统计导出和组织级分类是否满足口径。不要只根据产品介绍判断适配度;选取真实工作流做一轮端到端演练,才能发现字段、权限或汇总方式的限制。
5. 第五步:运行一个完整统计周期
一个周期至少包含记录、提醒、抽样检查、汇总和反馈。提醒应帮助员工及时记录,而不是月底统一催填;抽样检查不需要逐条审计所有记录,可以重点检查无任务关联、补录集中、单条工时异常和类别使用突变。
反馈时先报告数据质量和限制,再展示业务结果。若数据还不够成熟,可以先用总量趋势和结构分布,不做个人层面的差异解释。让团队看到数据如何改善流程,而非只看到数字被用于监督,通常更有利于持续记录。
6. 第六步:把异常变成调查清单
发现异常后,不要立即加新的考核字段。先列出需要核实的事实:该阶段发生了哪些需求变化?哪些依赖等待最长?缺陷是否集中于同类问题?临时支持是否进入项目?估算是否因任务拆分不合理而偏差?
每个问题要安排责任人和复查时间。比如,下个版本开始前由接口负责人确认就绪条件;下一轮复盘对比阻塞时长和返工工时。没有跟进周期的报表容易变成展示材料,无法证明管理动作是否有效。

七、不同情况下的行动建议:按组织成熟度决定分析深度
1. 小团队或首次试点:少字段、先看趋势
首次试点的主要风险是流程负担过重。可以先记录日期、工作对象、投入时长、工作类别和必要说明,先观察一至两个周期的数据完整度和类别分布。不要一开始就要求精确到每个短暂沟通,也不要建立复杂审批链。
小团队更适合用项目级或阶段级复盘,重点看估算偏差、计划外工作和返工来源。若记录只能做到每周回顾,就明确它适用于趋势观察,不适合推断单日工作节奏。
2. 多部门项目:先治理依赖与变更
跨部门项目最有价值的工时分析,往往不是部门总量,而是依赖等待、范围变化和返工在各阶段的分布。应将变更、阻塞和缺陷记录与工时关联,确定每类异常的触发条件和处理责任。
如果审批链路长,先观察等待发生在哪个状态、由哪个角色接手、是否在不同项目反复出现。不要把所有未完成时间都算作某个部门的投入;日历周期与实际工时必须分开展示。
3. 大型组织:权限、口径版本和审计优先
在 100 人以上组织中,团队可能分布在多个事业部,项目模板和核算习惯也可能不同。此时要建立统一的核心定义,同时允许经过批准的局部扩展;每个扩展项都应标明适用范围,避免不同团队使用同名字段却执行不同规则。
数据权限也需要纳入设计。项目成员、部门负责人、财务角色和高层管理者看到的数据范围可能不同。工具选型时,除了统计能力,还要确认访问控制、修改留痕、数据导出和组织调整后的历史口径管理。
4. 服务与交付团队:分开看投入和可计费时间
客户服务团队通常既处理客户可计费工作,也处理内部培训、排障、产品反馈和临时支持。将这些全部汇成“客户工时”,可能造成合同核算错误;全部排除又会掩盖真实服务成本。
建议至少区分客户可计费投入、内部服务投入和无法归属的支持投入,并和合同条款、工单及服务范围核对。核算结果要明确说明是否包含准备、会议、复测和跨客户共性工作。
5. 高不确定性研发:用区间和阶段复盘取代虚假精确
探索性工作、技术预研和复杂故障处理,前期往往无法给出稳定估算。强行要求每项任务精确到小时,容易制造表面精度。可以记录阶段投入和主要假设,按周或里程碑复盘,并把不确定性与估算区间一起呈现。
当需求明确、工作重复且样本足够时,再逐步建立历史基线。不同类型工作需要不同估算策略:重复性任务可以参考历史中位数,探索性工作更适合拆分阶段、设定验证节点和控制投入上限。
6. 管理层需要快速判断:只展示经过验证的少数指标
管理层报表不应堆满所有工时字段。可以优先展示计划与实际差异、返工占比、等待时长、计划外工作比例和数据完整度,并将定义与限制放在图表旁边。每个指标要对应一个可以采取的行动,而不是为了视觉丰富而增加。
若管理层希望观察人力负荷,应加入可用人力、休假和角色配置等背景;若讨论项目成本,应加入预算与核算口径。没有上下文的单一数字越醒目,越容易被过度解读。
八、不同情况下的取舍:精细度、负担与可信度如何平衡
1. 日报还是周报:及时性与记录成本之间
日报能提高时间记忆的准确性,也更容易发现临时工作和任务切换,但提醒和填写成本较高。周报成本低一些,适合阶段性核算,却会丢失部分细节。选择时应看分析是否依赖日级波动,而不是把频率高等同于管理先进。
若组织对工时的主要用途是月度成本估算,周度记录可能足够;若要分析依赖等待、值班负荷或精确服务核算,则应更及时。无论频率如何,都要保留真实记录时间,识别补录情况。
2. 细粒度分类还是少量类别:诊断力与一致性之间
分类越细,理论上越容易定位原因;实际中,分类过多会导致含义相近、员工选择困难、历史数据难以比较。应从管理问题出发,只保留能触发不同处理方式的类别。
例如,若“需求变更”和“需求澄清”在当前流程中没有不同的处理动作,可以先合并,待团队能够稳定区分且需要分别分析时再拆开。分类不是词汇越丰富越专业,而是不同类别必须有明确边界。
3. 个人分析还是团队分析:管理用途与信任成本之间
团队层面的分析更适合识别工作结构、依赖瓶颈和资源配置;个人层面的数据需要更强的口径一致性、岗位背景和沟通机制。若组织只想改进项目流程,却以个人排名呈现,员工会合理担心数据被用于不同目的。
个人级记录不等于不能管理,但应提前说明用途、权限、留存方式和复核渠道。尤其要避免把小时数直接转换为绩效分数,除非岗位定义、工作复杂度、产出质量和数据条件都已充分论证。
4. 自动化还是人工复核:速度与业务判断之间
自动汇总适合重复计算、权限控制和趋势展示;人工复核适合识别口径歧义、异常原因和边界案例。让人工反复导表计算效率低,但完全依赖自动化又可能把错误关联稳定地复制到所有报表。
较稳妥的做法是让系统负责一致的计算,让负责人抽样核验异常和分类变化。自动化之前先固定口径,自动化之后保留修改记录和指标说明。流程越关键,越需要抽查机制。
5. 统一平台还是保留现有工具:集成收益与迁移成本之间
统一平台能减少重复录入和数据孤岛,但迁移历史项目、权限、模板和工作习惯都有成本。若现有工具能稳定满足对象关联、权限和统计需求,短期内不一定要全面替换;但若工时、任务和变更长期分散在不同系统,人工对账本身也会持续产生错误。
评估 PingCode 这类项目管理平台时,我建议用实际任务验证,而不是只听功能演示:同一条工时如何关联需求和缺陷?历史记录修改能否追踪?部门负责人能否看到需要的数据而不越权?导出结果是否能还原统计口径?从试点中测出迁移收益和管理成本,再作决定。
6. 历史基线还是实时监控:趋势解释与即时干预之间
历史基线有利于比较同类项目,前提是口径稳定;实时监控有利于尽早发现积压和阻塞,却容易受到短期波动影响。两者的决策用途不同,不要用一周数据推翻长期判断,也不要等到项目结束才处理已经显现的阻塞。
可以把实时视图用于提醒“哪里需要核实”,把周期复盘用于讨论“结构是否变化”,把跨项目基线用于估算与资源规划。每种视图都要标明它可以回答什么、不能回答什么。
九、常见问题:工时管理中最容易被问到的几个问题
1. 工时一定要精确到分钟吗
不一定。记录精度应匹配业务用途。若主要用于项目级投入分析,精确到小时或半小时可能已足够;若用于合同结算或特定服务核算,则应按合同及财务规则执行。精度更高会带来额外记录成本,也不保证记忆更准确。
2. 工时数据能不能用于绩效考核
不能只靠工时数据决定绩效。工时可以作为工作投入的背景信息,但还需要结合工作复杂度、交付质量、协作责任、范围变化和岗位职责。若把工时直接等同于贡献,容易奖励延长投入而非有效产出。
3. 员工漏填或迟填怎么办
先辨认原因:入口太复杂、工作对象难找、类别定义不清、记录节奏不合理,还是缺少责任机制。针对原因优化后,再通过提醒、抽样检查和补录标记管理。不要只用不断增加的催填通知解决系统性摩擦。
4. 没有完整历史数据,还能做分析吗
可以,但结论要收窄。先从当前周期建立稳定口径,观察记录完整度和工作结构;对历史项目只使用能够可靠映射的字段。不能为了形成趋势图,把定义不同的旧数据强行拼接成连续序列。
5. 哪些指标适合先看
通常可以从项目计划与实际差异、返工投入、阻塞时长、计划外工作占比和有效记录比例开始。具体是否适用,取决于组织已有的数据和要解决的问题。每个指标都应写清分子、分母、周期及排除项。
6. 工时记录越多,数据就越好吗
不一定。记录数量增加,但关联错误、类别不一致或月底集中补录,仍然无法形成可靠结论。比起追求字段和记录条数,更值得优先提升工作对象关联、口径一致和异常可追溯性。
十、结尾:别把小时数当答案,把它当作追问的起点
1. 最值得记住的判断
工时管理真正的价值,不是证明谁填得多,而是让工作投入、流程等待、需求变更、返工成本和计划外负荷变得可见。看见之后,管理者才有机会区分估算问题、协作问题、质量问题和资源问题。
我会用三个问题检查一份工时分析是否值得相信:口径是否一致?数据能否关联到真实工作过程?结论是否导向可验证的行动?其中任何一个问题答不上来,报表就应该先标注限制,而不是急着给出效率排名。
2. 下一步怎么做
可以从一个跨部门项目开始,选定一个具体问题,制定一页口径说明,运行一个完整周期,再按投入、等待、返工和计划外工作拆分结果。把数据质量与业务发现一起复盘,确认改进动作和复查时间。
如果已有项目管理平台,就先验证它能否支持真实工作流的记录、关联、权限和审计;若工具暂时不匹配,先用可控的小范围方式验证口径,不要把系统上线当成管理问题已经解决。好的工时分析不以表格更复杂为标志,而以团队能否据此作出更准确、更公平、更可复查的决定为标准。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时管理工时教程:跨部门团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572770
读者评论
我们之前按部门对比工时,后来发现测试把复测也记进去了,研发的等待时间却没记录。先把口径说清楚,确实比先做排名重要。
等待时长和实际投入分开看很有用。不过阻塞原因如果也靠月底回忆补录,数据可能还是不准,最好能在任务状态变化时顺手记录。
把计划外支持单独归类这点很实际。我们没设这类入口时,临时工作都挂到项目任务上,项目成本看起来偏高,也看不出团队到底被哪些事情打断。
