工时统计最容易出错的地方,不是员工漏填了几小时,而是财务、研发、产品和交付部门各自把“工时”理解成了不同的东西:有人填实际投入,有人填项目预算,有人把会议时间算进去,还有人只在月底补一笔总数。结果报表看起来精确到小数点,管理者却无法回答最重要的问题:时间花在哪里、偏差为什么发生、下一步该调整什么。
一、先讲核心结论:工时统计不是填表,而是建立可追溯的决策链
1. 从“记了多少小时”转向“数据能回答什么问题”
我判断一套工时管理是否有效,不先看报表数量,而先看管理者能否用它回答具体问题。例如,一个跨部门项目连续两周延期,团队能否区分延期来自需求变更、技术返工、审批等待,还是人员被其他事项占用?如果只能看到“项目投入增加了”,这份统计还没有真正进入管理。
工时数据的价值,来自它连接了工作对象、执行人、时间、活动类型和结果。只记录员工每天工作八小时,无法判断项目成本;只记录项目总投入,无法发现部门间的等待和返工;只记录任务投入,又可能忽略售前支持、内部协作、故障处理等真实占用。
我的核心判断是:工时管理应当从决策问题倒推字段,而不是从软件字段正推报表。先明确要改善成本估算、交付预测、资源配置还是利润核算,再决定记录粒度、审批方式和分析维度。否则,团队会花很多时间填数据,却只得到一张没人愿意看的月报。
2. 工时管理从0到1的最小闭环
对多数跨部门团队,我建议先把闭环缩小到五步:统一口径、明确记录对象、建立填报节奏、校验异常、用数据做一次决策。每一步都要有责任人和可验证结果。第一阶段不必追求覆盖所有工作,也不必一开始就设置几十种活动类型。
- 定义口径:说明什么算工作投入、什么不算,计划工时和实际工时如何区分。
- 绑定对象:让每笔工时能关联到项目、任务、客户支持或内部工作类别。
- 固定节奏:确定每日、每周或每个工作日结束前记录,避免月底集中回忆。
- 设置校验:检查漏填、超填、重复归集和长期异常,不把“填满八小时”当成唯一正确答案。
- 反馈行动:用数据调整估算、排期、资源或流程,并告诉团队数据如何被使用。
工时统计的目标不是把每个人的一天拆成无数碎片,而是让关键投入拥有清楚去向。对知识工作而言,记录过细会增加负担,也会制造虚假的精确感。实践中,我更倾向于让团队按任务或有意义的工作类别记录,而不是逐分钟记录每次切换。
3. 先区分三种工时,避免数字混用
一张报表里常见的“工时”,至少可能指三类数据:计划工时、实际工时和可用工时。计划工时是团队为任务或项目安排的投入预算;实际工时是成员确实投入的时间;可用工时则是扣除休假、培训、固定会议等之后,某一周期能够用于工作的时间。三者不能直接互相替代。
例如,一个成员某月有160小时工作日历,并不意味着160小时都能投入项目。若固定会议、支持轮值和培训占去24小时,实际可分配时间就会减少。把160小时都当成项目产能,最终通常会把排期问题误判为“员工效率不足”。
| 数据类型 | 回答的问题 | 常见误用 | 适合的决策 |
|---|---|---|---|
| 计划工时 | 预期投入多少 | 把估算当成承诺或考核目标 | 排期、预算、资源预留 |
| 实际工时 | 工作实际消耗多少 | 把填报数字直接等同于产出质量 | 复盘偏差、改进估算 |
| 可用工时 | 周期内能够安排多少工作 | 默认全部工作日都可用于项目 | 容量规划、跨部门协调 |

二、跨部门团队为什么统计困难:口径差异比工具缺失更常见
1. 同一个项目,部门看到的是不同成本
跨部门项目通常包含产品、研发、测试、设计、运营、实施和客户支持等角色。每个部门面对的工作对象并不相同:研发可能围绕任务和缺陷记录,产品围绕需求和评审,实施围绕客户与里程碑,运营则可能按活动或渠道归集。若要求所有人用完全相同的分类,结果容易失真;若允许每个部门随意命名,跨部门汇总又无法比较。
我通常把分类设计成“两层结构”:第一层是全组织通用的管理维度,例如项目交付、客户支持、内部运营、研发改进;第二层由部门按工作实际细分。例如,客户支持可以细分为问题诊断、远程协助和现场服务,但这些细分仍能归入统一的“客户支持”上层类别。
这样做的意义,不是消灭部门差异,而是确保差异可解释。管理者可以在公司层面比较大类投入,也能进入部门层面了解细项,不必要求产品、研发和交付用同一种业务语言描述每个动作。
2. 项目、任务、工单和非项目工作需要明确边界
工时记录的归属对象,往往比工时数字本身更重要。成员可能在一天内处理一个项目任务、回答客户问题、参加内部培训并协助另一个团队。如果只允许选一个项目,其他工作就会被塞进“杂项”;如果随意创建对象,报表中又会出现大量重复项目名称。
在规则上,我建议建立清楚的优先级:有明确交付目标的工作归到项目或任务;具有客户响应要求的工作归到支持工单或客户服务类别;持续性内部工作归到稳定的内部活动类别;请假、休息和法定非工作时间不应伪装成工作投入。对无法归属的工作,设置短期的“待归类”入口并定期清理,而不是让它成为永久垃圾桶。
3. 工时差异可能来自工作机制,不一定是个人表现
某个部门实际工时偏高,既可能是估算不足,也可能是需求变更频繁、审批等待较长、交接信息不完整,或维护工作长期被低估。若管理者只看个人投入排名,容易把流程问题转化为个人问责,反而让成员更倾向于少报、晚报或把投入分散到模糊类别中。
在分析时,我会先看团队、项目和工作类型的结构变化,再看个人数据;先判断任务条件是否可比,再比较人均投入。不同角色的工作颗粒度、突发性和协作成本可能完全不同,不应直接用“谁填得多”判断谁效率低。
4. 记录越细,不一定越准确
团队常有一种直觉:把每十五分钟都记下来,数据就更精确。但如果成员每天需要为大量短任务切换记录入口,填报本身会占用时间;而且工作记忆对零碎时间的回忆并不可靠。记录颗粒度必须和管理用途相匹配。
如果目的是核算大型客户项目成本,按任务或服务工单记录通常足够;如果目的是了解研发团队整体投入结构,按工作类别和任务组汇总可能更合适;只有在合同结算、严格服务等级或特定合规要求下,才有必要提高记录频率和细度。细粒度是一种成本,不是天然的准确性。

三、常见误区:看起来有数据,实际上不能支持决策
1. 把“填满标准工时”当成数据质量
有些团队把每天填满固定时长当成合规目标,甚至要求成员把午休、等待和短暂空档都补成某个项目的投入。这样得到的时间总和可能很整齐,却不一定真实。更重要的是,一旦填报变成“把数字凑齐”,团队就会学会满足表格,而不是准确呈现工作。
我更愿意把数据完整性拆成两个问题:应记录的工作是否覆盖,记录内容是否有合理去向。未达到个人标准工时不一定代表少工作;超出标准工时也不一定代表项目创造了更多价值。两者都是调查线索,而不是结论。
2. 用工时直接代表绩效
工时反映投入,不直接反映结果。相同的十小时,可能产生不同质量、风险和客户价值;某项工作投入少,也可能是因为自动化、成熟经验或一次正确决策。把时长当成绩效代理指标,会鼓励复杂化、低效化和“看起来很忙”。
如果管理目标是绩效评价,应结合交付质量、目标达成、工作复杂度、协作贡献和复盘记录,而不是依据工时排名。工时数据适合回答“资源被怎样使用”,不能单独回答“谁更优秀”。
3. 只看实际工时,不看计划基线
看到项目投入了900小时,单独看这个数字并不能判断正常与否。若原计划是700小时,需要进一步分析多出的200小时来自何处;若项目规模和范围中途扩张,计划本身也需要调整。没有范围变更和基线版本,工时差异就缺少解释背景。
我建议在项目启动时留下估算版本,重大范围变化时记录调整原因。复盘比较的不是一个永不变化的预算,而是“原始基线、批准后的新基线、最终实际投入”三者之间的关系。这样既保留预测能力,也避免团队用不断改预算掩盖偏差。
4. 只在月底集中补填
月底补填不仅会增加回忆误差,也会让任务归属更模糊。成员可能记得本月参加过哪些会议,却不记得某次临时协助具体发生在哪一天、支持了哪个客户问题。管理者看到的总量也来得太晚,无法在项目还来得及调整时发现风险。
填报节奏应根据工作节奏设计。对工作对象变化频繁的团队,可以要求当天或次日记录;对项目较稳定、记录类别较少的团队,可以采用每周整理。关键不是机械追求每日打卡,而是保证信息仍然足够新鲜,能够帮助团队修正当下安排。
5. 分类数量越多,分析就越专业
分类过多会让员工在相似选项之间反复判断。例如“技术支持”“内部支持”“研发支持”“项目协助”如果没有明确边界,成员会依据个人习惯选择,导致同一种工作被分散到多个类别。报表看似细致,实际上不可比较。
我通常建议先从少量稳定的一级类别开始,运行一个周期后检查“其他”占比、类别争议和管理问题是否能被回答,再决定是否细分。只有当新增类别能改变某项决策时,才值得付出维护成本。
6. 有工具就等于有管理机制
工具能降低记录、汇总和追踪成本,但不会自动解决“谁定义口径、谁审核异常、数据用于什么决策”等组织问题。没有负责人维护项目分类,工具里就会出现重复项目;没有反馈机制,成员看不到填报价值;没有权限边界,管理者可能把成本分析变成个体监控。
以面向中大型组织、适用于百人以上团队的 PingCode 为例,项目协作与工时记录可以放在统一管理流程中讨论,但平台是否适合,仍需要根据组织现有流程、数据权限、集成要求和实际试用结果判断。工具不能替代工时口径设计,也不应被当成管理制度本身。
四、专业判断逻辑:先把指标定义清楚,再谈分析
1. 先把管理问题写成可验证的问题
“提升效率”不是一个足够具体的工时分析目标。它没有指明要改进哪类工作,也没有说明如何判断改进是否发生。我更建议把问题写成类似“过去两个季度,实施团队在客户环境等待上的投入占比是否上升”“某类需求的实际投入为何持续超过估算”等形式。
问题写清楚之后,才知道需要什么字段、统计周期和对照对象。例如,若想分析返工,必须能识别工作是否属于返工、与哪次需求变更或缺陷有关;若想判断客户支持是否挤占项目交付,就需要区分支持投入与项目投入,并且有可用工时口径。
2. 建立适度的统一数据字典
数据字典不是为了写一份厚手册,而是把最容易争议的概念固定下来。至少应明确项目、任务、支持工作、内部事务、计划工时、实际工时、工作日历和审批状态的定义。关键字段最好配一个正例和反例,让成员知道边界在哪里。
| 字段 | 建议定义 | 常见校验 | 负责人 |
|---|---|---|---|
| 工作对象 | 项目、任务、工单或批准的内部活动 | 对象是否有效、是否已关闭 | 项目负责人或业务管理员 |
| 实际投入 | 成员实际用于工作的时间,不含未工作的休息时间 | 单日异常、重复记录、跨日误填 | 填报人及直属负责人 |
| 工作类别 | 用于跨项目汇总的统一一级分类 | 类别是否重复、其他项是否过高 | 部门数据负责人 |
| 变更标记 | 记录因范围或条件变化而产生的额外投入 | 是否关联变更说明或决策记录 | 项目负责人 |
3. 设计能解释偏差的指标,而不是堆砌指标
工时分析常用的指标包括实际投入、计划偏差、类别占比、支持投入占比、返工投入占比和记录及时率。每个指标都要写清分子、分母、周期和适用范围。比如“投入偏差率”可以按“实际工时减计划工时,再除以计划工时”计算,但计划工时为零、项目中途变更等情况必须单独处理。
指标不应该只因为系统能生成就全部展示。若一个指标没有明确的使用者、决策动作和维护责任,它很可能只是装饰。小团队一开始有三至五个关键指标就够了:记录及时率用于判断数据是否新鲜,计划偏差用于复盘估算,支持投入占比用于观察工作挤压,返工投入用于定位质量问题。
| 指标 | 计算口径示例 | 解释边界 |
|---|---|---|
| 投入偏差率 | (实际工时-计划工时)÷计划工时 | 应结合范围变更与计划版本解释 |
| 支持投入占比 | 支持类实际工时÷全部实际工时 | 需保持支持分类稳定,避免漏记 |
| 返工投入占比 | 返工类实际工时÷项目实际工时 | 必须定义返工识别规则,不能凭印象归类 |
| 按期记录率 | 规定时限内完成的记录数÷应完成记录数 | 反映数据及时性,不代表工作质量 |
4. 把异常分析分成数据异常和业务异常
数据异常是填报本身的问题,例如同一天出现重复记录、工时超出合理范围、已关闭任务仍持续产生投入、项目对象为空。业务异常则是工作发生了变化,例如支持需求突然增加、审批等待延长、返工比例升高。两类异常要分开处理,否则管理者可能把“填错数据”和“业务真的失控”混为一谈。
一个实用做法是先用规则筛查,再由负责人解释。规则负责指出“哪里值得看”,人负责判断“为什么发生”。如果一条规则误报太多,团队会很快忽略提示;因此每月需要回看异常规则的命中质量,删除无效规则或调整阈值。
5. 让隐私、权限和使用边界在启动时说清楚
工时数据容易触及个人工作行为,组织在上线前应明确数据用途、可见范围、保留周期和访问审批。项目管理者可能需要查看项目投入,部门负责人可能需要看容量和成本,财务人员可能只需要项目级汇总;并非所有人都需要查看每位成员的明细。
我建议把“不得单独用工时总量评价个人绩效”写入管理说明,并规定例外情况下的数据复核流程。透明说明能够降低团队对监控的担忧,也有助于提升记录真实性。数据边界不是上线后的补丁,而是制度设计的一部分。

五、具体案例:用一个跨部门项目跑通从填报到复盘
1. 案例设定:项目投入增加,却说不清增加在哪里
下面用一个匿名化的情景案例说明方法。某企业有产品、研发、测试、交付四个团队,共24人参与一项客户业务系统升级。项目原计划六周完成,初始计划投入为720小时。进入第四周后,项目进度落后,团队只知道投入已经明显增加,却无法说清是需求范围扩大、缺陷返工,还是现场支持占用了人员。
这类案例并不罕见,但这里的数字是为演示分析过程而构造的情景模拟,不代表某个真实客户的数据,也不代表行业平均水平。真正落地时,应替换成组织自己的历史记录,并保留统计口径和变更说明。
2. 先统一项目记录结构,不急着做复杂分析
团队把工作记录分为五类:需求分析与设计、开发与配置、测试与修复、客户环境支持、项目协调与内部沟通。每条记录关联到项目和任务;临时支持工作关联到客户问题单;项目协调则使用项目级活动类别。对计划投入,团队保留启动基线和经审批的调整版本。
这里有一个关键取舍:团队没有要求所有会议都拆成单独子类别,因为短期内并没有明确决策要依赖这些细分。只有当会议投入连续偏高,并且影响交付容量时,才考虑将评审、客户沟通和内部协调进一步区分。

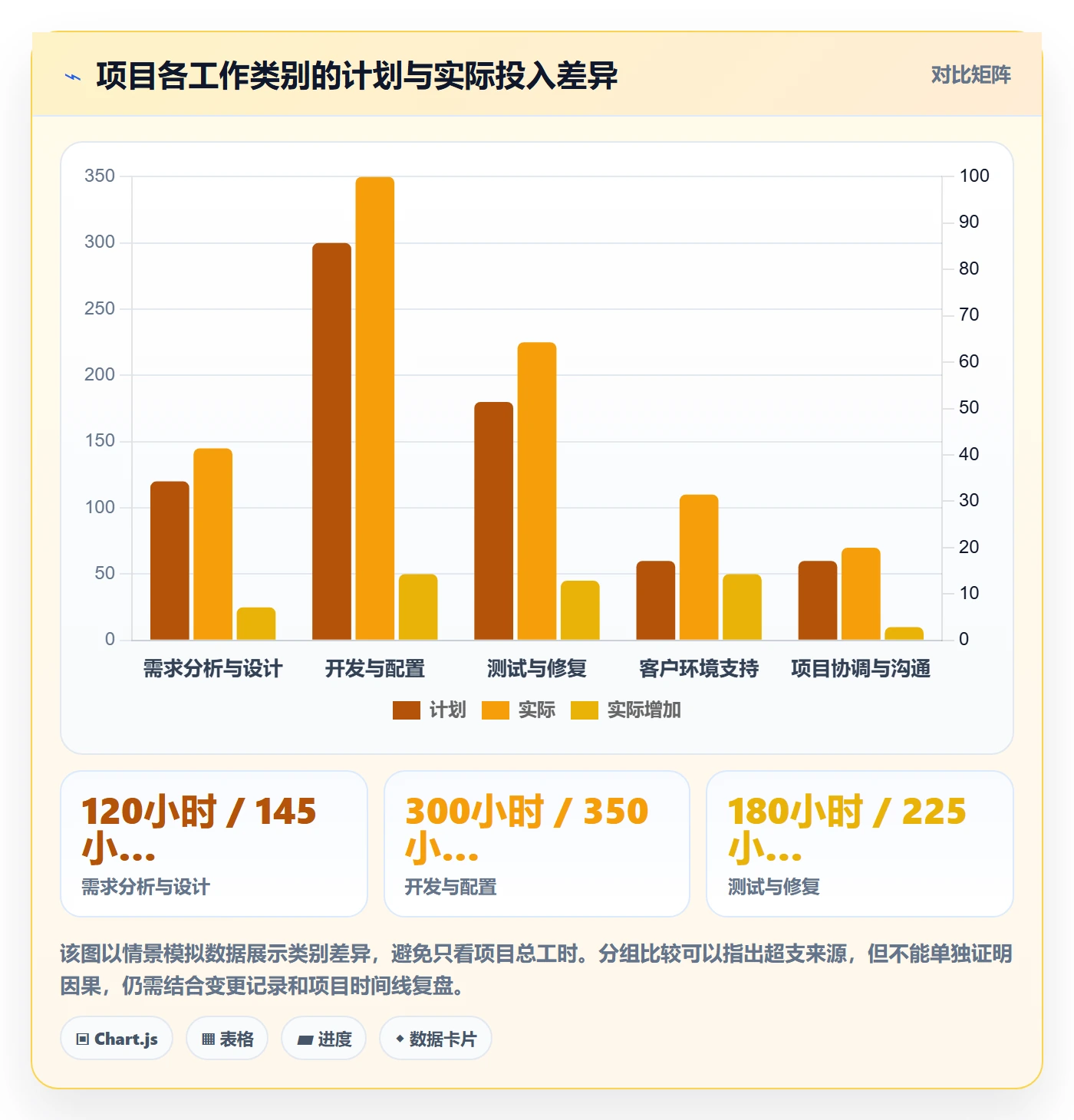

3. 示例数据:总投入偏差背后,存在不同成因
假设项目结束时累计实际投入为900小时,比初始计划多180小时,偏差率为25%。单看这个结果,很容易得出“估算不准”的结论。但把投入按类别拆开后,可以发现计划中的客户环境支持不足,需求变更带来的开发与测试返工也没有单独标记,协调沟通占用则在中后期明显增加。
| 工作类别 | 初始计划 | 实际投入 | 观察 |
|---|---|---|---|
| 需求分析与设计 | 120小时 | 145小时 | 多次确认业务规则,需求边界不稳定 |
| 开发与配置 | 300小时 | 350小时 | 部分工作因需求变化重复调整 |
| 测试与修复 | 180小时 | 225小时 | 联调后出现跨模块问题,修复投入增加 |
| 客户环境支持 | 60小时 | 110小时 | 环境准备和现场协同占用高于预期 |
| 项目协调与沟通 | 60小时 | 70小时 | 增加幅度较小,但峰值集中在关键决策等待期 |
| 合计 | 720小时 | 900小时 | 总偏差需结合范围变化及环境因素解释 |

4. 从偏差走向原因,而不是停留在归因标签
团队接下来为额外投入补充原因标签:需求范围变化、环境准备不足、跨模块缺陷、审批等待和常规估算误差。标签不需要很多,但需要能够指导行动。例如,“沟通增加”过于宽泛;如果进一步记录是等待客户确认还是内部责任人未明确,才有机会改进流程。
复盘中,团队发现环境支持工时的偏差不完全是交付人员低效。客户测试环境在原计划时间后才可用,人员只能分批远程验证;同时,项目启动时没有把环境准备列为有明确责任人的前置里程碑。于是后续项目将环境检查提前,并把客户侧准备状态纳入启动检查表。
5. 用工时反推下一轮估算,但不把单个案例当成定律
这一项目的900小时可以帮助下一次估算,但不能简单得出“同类项目都要加25%”。团队需要确认:项目范围是否相似,客户环境是否相近,关键角色配置是否一致,需求变更的发生条件是否重复。若条件不具可比性,直接套用历史总量会把一次特殊情况变成错误基线。
更稳妥的做法是保留分类型基线,例如需求分析、开发、测试和客户支持分别估算,再记录风险假设。后续项目可以先用历史中位数作为参考,再根据范围、技术复杂度、环境准备和客户协作条件调整。这样比一个笼统的“项目平均工时”更能解释不确定性。

6. 记录及时性影响复盘质量
案例团队还检查了记录时效。假设在当周完成填报的记录占78%,月底补填占22%。月底补填部分出现更多“其他”类别,也更难关联到具体任务。这个现象并不证明补填数字一定错误,但说明记录越晚,越需要额外校验和补充解释。
因此,团队没有把目标设为“每天必须零漏填”,而是先把当周记录率提高到90%以上,并观察类别清晰度和复盘效率是否改善。指标设得过于激进,可能把成员推向形式化填报;循序提升并结合错误样本复核,更容易形成稳定习惯。

六、从0到1的实施路线:先试点,再扩展,不要全员一次性铺开
1. 第一阶段:用一周梳理问题、口径和责任
启动前,先访谈项目负责人、部门管理者、财务或运营人员以及一线成员。访谈不必长,重点问四件事:当前用什么信息估算成本,哪些投入最常漏记,谁会使用报表,哪些数据绝不能用于不恰当的个人比较。对不同角色的答案进行归纳,通常能很快发现口径冲突。
随后选定一个试点项目,明确记录范围、一级类别、填报节奏、审核人和数据权限。每个字段都要能说明用途。若团队提出一个分类,却没人能解释要用它做什么决策,先不要加入。第一周的产物不是复杂制度,而是一页能被团队理解的规则。
2. 第二阶段:用两到四周观察真实填报阻力
试运行期间,重点关注三类问题:成员是否能快速找到正确对象,类别是否有重叠,管理者是否能解释异常记录。不要只统计提交率,还要检查“其他”类别、无效对象、集中补填和重复记录。必要时每周抽取少量记录,让填报人说明背景,检验规则是否清楚。
如果许多人在同一类别上犹豫,通常说明分类定义有问题,而不是每个人都需要再培训。如果项目对象经常找不到,可能是系统中的项目结构没有及时维护。把问题归到机制和配置层面,往往比逐个提醒成员更有效。
3. 第三阶段:用一次复盘验证数据有没有用途
试点结束后召开一次短复盘,围绕真实问题而不是报表展示展开。例如,项目实际工时为何超过计划?支持投入是否挤占交付容量?哪些角色的工作在启动估算中长期被遗漏?会议必须产出至少一项可执行调整,例如修改估算模板、提前确认环境条件或设置支持轮值。
如果数据无法形成任何行动,应检查是否问题没有选对、字段不能解释原因,或数据质量不足。不要急着扩大覆盖范围。把一个项目的闭环跑通,比让十个团队同时提交但无人分析更有价值。
4. 第四阶段:扩展到多个团队并建立治理节奏
试点验证有效后,再扩大到工作结构相近的团队。扩展时保留组织级一级类别,同时允许部门在受控范围内维护二级分类。每月由数据负责人检查分类变化、异常规则和项目对象质量;每季度复盘指标是否仍服务于管理决策。
组织规模越大,越需要明确数据治理职责。可以由业务运营或项目管理职能维护口径,由部门代表确认分类适用性,由系统管理员负责权限与配置,由项目负责人解释业务偏差。不能把所有责任都交给人力资源部门,也不能期待工具管理员代替业务负责人判断投入原因。
5. 建议的分阶段目标与观察指标
以下目标是便于试点设计的建议基准,不是行业平均值或强制标准。组织应根据工作性质调整。例如,客户支持频繁、任务切换密集的团队,记录节奏可能需要更短;长期研发项目则应避免过度细分,以免填报成本高于分析价值。
| 阶段 | 建议周期 | 观察指标 | 阶段通过条件 |
|---|---|---|---|
| 口径设计 | 约1周 | 关键字段定义完成率、争议类别数量 | 主要角色能解释同一口径 |
| 小范围试点 | 2至4周 | 按期记录率、无效对象率、其他类别占比 | 数据可被用于至少一次项目复盘 |
| 流程修订 | 约2周 | 重复填报问题、异常解释完成率 | 主要数据缺陷有对应治理动作 |
| 规模化推广 | 按组织节奏 | 跨团队口径一致性、月度复盘行动完成率 | 不同部门能汇总且保留必要差异 |

七、不同情况下怎么做:按团队工作方式选择记录粒度
1. 小团队或刚开始管理项目投入
小团队人员少、项目数量有限,可以先用低成本方案建立口径。一级分类控制在少量稳定类别,成员每周整理一次记录,负责人每两周检查项目偏差和遗漏。此阶段不必追求复杂权限矩阵,也不需要把每种会议、每次协助都拆成独立类别。
小团队的主要风险不是数据量不足,而是规则只存在于负责人脑中。即便暂时用表格,也要写下字段定义、对象命名和版本变更方式。等项目数量、人员流动或跨部门协作增多,再评估是否需要集中化系统。
2. 中大型组织或百人以上团队
人员规模扩大后,项目对象、权限、审批和跨团队汇总会更复杂。此时要重点考察系统能否支持统一配置、不同角色的访问边界、历史数据可追溯性,以及与现有项目、研发、财务或工单流程的衔接。工具评估应基于真实试点,不要只看演示页面或功能清单。
面向中大型组织、百人以上团队的 PingCode 可以作为项目协同和工时管理场景中的候选例子来评估,但是否采用,应由组织验证它与当前工作流、数据治理要求和权限模型是否匹配。评估时建议用一条实际业务流程走通,而不是只让管理员在演示环境里浏览功能。
建议让不同角色分别完成同一试点任务:成员记录实际投入,项目负责人查看项目汇总,部门负责人查看容量和类别分布,系统管理员检查权限与配置。各角色都能完成自己的动作,并且不暴露不必要的数据,才算通过了最基本的适配验证。
3. 客户支持和交付占比较高的团队
支持与交付团队的工作常被临时需求打断。如果只按项目计划记录,插入式工作会被低估,项目成员看起来像是“排期总是完不成”。这类团队应设置客户问题单、支持类别或服务对象,让紧急处理有独立去向,并记录问题级别、响应类型和投入时间。
是否细分远程支持、现场支持、问题诊断等类别,取决于这些差异是否影响成本、排班或合同结算。如果没有对应的管理动作,先保持上层分类稳定。若现场服务明显消耗差旅和人力,才值得单独统计并与服务成本联动。
4. 研发团队和知识工作团队
研发和知识工作具有较高的不确定性,探索、调试、评审和技术债处理不一定能准确对应到可见产出。管理者应谨慎设定记录粒度,避免要求成员把每次思考和短暂讨论都拆成可计量动作。可先以任务、缺陷、研发改进和支持工作为主要对象,并通过周期性复盘观察投入结构。
研发工时更适合用于容量规划和估算校准,而不是直接比较不同工程师的工作效率。若团队要了解技术债或维护投入,应有明确类别及其项目归属,不要把所有非新功能工作都塞进“其他”。长期看,维护投入透明化有助于管理者理解创新容量为何被压缩。
5. 需要成本核算或客户结算的团队
若工时用于项目成本或合同结算,数据要求会高于内部容量分析。需要明确可计费与不可计费定义、审核流程、客户与项目编码、工时变更记录、留存和访问规则。计费口径必须与合同和财务制度一致,不能只依赖团队内部对“实际投入”的习惯理解。
同时应把内部管理用途和对外结算用途区分开。内部协作投入可能需要分析,却未必能向客户计费;对外结算规则也不一定适合拿来衡量员工绩效。两套口径可以关联,但不应混为一张没有边界的报表。
八、工具、制度与人工核对:不同情况下的取舍
1. 表格方案:启动快,但治理成本会累积
表格适合人数较少、项目结构简单、试点周期短的团队。它的优点是容易理解、配置成本低、变化灵活。缺点是对象命名容易不一致,权限和历史版本管理较弱,汇总公式可能被误改,跨部门同时编辑也会带来维护负担。
如果使用表格,我建议把输入区和分析区分开,限制自由文本字段,采用固定项目清单和分类下拉项,保留变更记录,并安排唯一负责人维护主数据。表格适合帮助团队验证口径,不一定适合长期承担大规模组织的数据治理。
2. 专业平台:适合协作链路复杂的组织,但前期设计不能省
平台能把人员、任务、项目、状态和工时放进更完整的协作流程,减少重复录入并提升追溯性。但平台的设置成本、培训成本和流程适配成本必须提前估算。若组织尚未统一项目编码和类别定义,先上平台并不会自动得到可比数据,只会把不一致固化得更快。
我建议将评估拆成业务适配、数据治理、用户体验、集成能力、权限安全和实施成本六部分。至少用一项真实项目跑通“创建对象,记录投入,处理异常,生成汇总,复盘行动”的全过程,再决定是否扩大采购或推广。
3. 强制审批:适合高风险数据,不适合所有日常记录
每条工时都要求逐级审批,会提高管理控制,却也可能形成队列和机械点击。若内部分析仅需要了解投入结构,日常记录可以采用规则校验加抽样复核;若涉及客户结算、合同服务时长或重要成本归集,则可提高审批级别。
审批机制应聚焦有风险的环节:大额偏差、关闭项目后继续投入、对象缺失、特殊计费类别、超期修改等。把所有记录一视同仁地审批,会让主管花大量时间确认正常数据,反而没有精力审查真正需要解释的异常。
4. 自动化提醒:解决遗忘,不要制造骚扰
提醒适合帮助团队形成稳定节奏,但提醒频率应根据工作模式设计。若每天在固定时间推送未填报通知,支持轮值或跨时区成员可能频繁收到无意义提示。更好的方式是结合工作日历、对象状态和用户角色,针对未完成记录、异常数据或待确认项目发送必要提醒。
启用提醒前,先观察团队实际漏填时间分布。若大多数人只是忘记在当天整理,可以设置一个低频提醒;若漏填主要由任务对象难找导致,提醒并不能解决问题,应先改进项目结构和输入体验。
| 方案 | 适用条件 | 优势 | 主要代价 |
|---|---|---|---|
| 共享表格 | 团队小、流程简单、试点初期 | 启动快、灵活、学习成本低 | 维护、权限和版本控制压力增加 |
| 协同管理平台 | 项目多、跨部门协作频繁、需要追溯 | 可连接项目对象和流程,便于汇总 | 需要配置、培训、集成和治理投入 |
| 逐条人工审批 | 客户结算或合规风险较高 | 控制关键记录,保留审核痕迹 | 审批负担高,可能延迟数据闭环 |
| 规则校验加抽查 | 内部容量分析和日常项目复盘 | 在效率与控制之间取得平衡 | 需要持续校准规则和抽查重点 |

九、管理者如何读工时数据:从差异追到可行动原因
1. 先看趋势和结构,再看个体明细
建议先按项目、部门、工作类别和周期查看总体变化。例如,某类支持投入是否持续上升,项目计划偏差是否集中在某一阶段,返工投入是否在特定交付节点反复出现。只有当总体结构指出值得调查的信号,再进入具体任务或个人记录核查。
这样的顺序可以降低误读风险。单个成员某周工时异常,可能来自临时任务、休假补记、跨部门支援或数据错误;如果直接拿个体明细做结论,就容易忽略上下文。组织层面的趋势适合发现问题线索,个体级数据适合在明确目的和权限下做复核。
2. 把投入与交付结果放在一起看
如果工时增加,同时交付缺陷减少、客户问题下降或交付范围扩大,投入增加未必是坏事;如果工时增加而交付结果没有改善,则需要调查返工、等待和协作摩擦。工时数据应与项目状态、质量结果、范围变化或客户响应情况联合解释。
但联合分析也不等于制造简单因果。例如,投入较高的项目可能本来就更复杂,不能据此断言高工时导致质量差。比较时要尽量选择相似项目、相似阶段或相似工作类型,并在结论中说明限制条件。
3. 分析计划偏差时,优先追踪版本变化
项目计划会随着信息增加而变化。若只拿最终实际投入对比最初计划,可能把正常的范围调整和执行失误混为一谈。管理者应查看初始基线、批准后的调整基线以及实际投入,追问每次变化对应的范围、风险和决策时间。
如果调整发生得及时且有依据,说明团队在管理不确定性;如果项目已超支后才回头修改计划,调整可能只是对结果的追认。两种情况在总数上相似,在管理质量上却完全不同。
4. 追踪高占比“其他”而不是永久保留它
“其他”是试点阶段有用的缓冲项,却不应成为长期黑箱。若其占比持续偏高,应抽样查看内容,判断是分类遗漏、对象难找、团队不愿记录细节,还是工作本身确实难以归类。根据原因调整类别或流程,而不是直接要求成员把“其他”清零。
某些探索性工作本来就难以准确归类,可以保留独立的探索或调研类别。关键是类别定义明确、使用目的清楚,并且能够参与资源规划。把真实的不确定性压进一个方便但不可解释的杂项,无法改善判断。
十、上线前后容易踩的坑与修正方法
1. 让制度目标大于分析能力
如果组织要求成员每日记录、主管逐条审核、月底再做多维分析,但没有人能维护对象、校准分类或组织复盘,制度很快会退化为填报任务。设计时应先估算维护人力,明确每月谁处理异常、谁更新分类、谁对输出采取行动。
第一阶段可以从一个项目组或一个业务单元开始,验证规则运行成本。根据试点真实投入,再判断扩展后需要增加多少数据治理工作,而不是只计算软件订阅费用。
2. 项目范围变更没有留下时间点
若只有最终范围,项目结束后很难判断工时增加来自哪里。至少要记录重大变更的提出时间、批准时间、影响对象和预估影响。对于频繁变化的团队,可以用轻量级变更标记,不必为每个微小调整走复杂审批。
变更信息应与项目工时复盘相连。否则工时系统里有投入,需求系统里有变化,双方没有可关联的标识,管理者仍然需要靠访谈拼凑时间线。
3. 目标设得过高,导致记录行为变形
例如,要求每个人每周填报率达到100%,同时把未达标直接与绩效挂钩,可能促使成员更重视“按时提交”而不是内容准确。改善记录习惯可以设目标,但应区分提醒、辅导和绩效管理,并持续观察错误率、异常解释质量和团队反馈。
如果按期率上升而“其他”类别也明显增长,说明团队可能只是在快速提交,不代表信息质量提高。指标之间要相互校验,不能只追一个容易达成的数字。
4. 管理者只看报表,不回传决策结果
成员持续填报后,如果看不到任何资源调整、流程变化或估算改进,就会认为数据只是管理者监控自己的工具。每次复盘应向团队说明发现了什么、准备改变什么、哪些判断仍不确定。即便暂时没有行动,也要解释原因和下一次检查时间。
数据反馈不是宣传工作,而是让参与者知道记录的用途。透明反馈能够提高后续记录的投入意愿,也让团队更愿意主动标记实际发生的变化。
十一、结尾:先做出一份能改变决策的报表
工时统计从0到1,真正的起点不是购买工具,也不是要求全员填满标准工时,而是选定一个值得回答的问题,定义能够支持答案的数据,再用一个真实项目验证数据是否可追溯、可解释、可行动。
我的独特判断是:工时管理不是把人变成计时器,而是把被隐藏的工作条件变得可讨论。看见支持工作,团队才能重新安排容量;识别返工来源,项目才能改善质量;记录范围变化,估算才有机会逐步校准。数字本身不会自动提升效率,真正有价值的是数字背后的原因和后续行动。
下一步可以从一个项目开始:确定项目负责人和试点周期,统一五到八个足以回答核心问题的类别,说明计划工时与实际工时的区别,试运行两至四周,再召开一次只讨论偏差原因和行动的复盘会。若这次复盘能让团队调整一次排期、估算或协作流程,工时管理就已经从填报走向了管理。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时统计怎么做?跨部门团队数据分析:工时管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572764
