工时审核最容易失真的地方,不是有人把 8 小时填成 7.5 小时,而是团队把“填报完整”误当成“数据可信”。我见过一种典型情形:项目成员连续几周每天都填满 8 小时,报表看起来毫无缺口;到月底,项目负责人却说不清需求变更、返工和支持工作分别消耗了多少时间。工时审核流程与规范的价值,不在于把每个人的分钟数管得更细,而在于让投入、工作对象、审批责任和后续决策能够相互印证。

一、先讲核心结论:审核的是数据质量,不是人的忠诚度

1. 先把工时审核的目标说清楚

我建议先把工时管理拆成三个目标:记录完整、归属合理、结果可用于决策。记录完整,回答“该填的有没有填”;归属合理,回答“这段时间对应什么工作,项目和任务是否正确”;结果可用于决策,回答“管理者能否据此调整计划、成本、资源或流程”。这三个目标不能互相替代。

如果团队只追求填报完整,成员可能每天补足固定时长,却把工作随意挂到最方便的任务上。如果只追求任务归属准确,却不核对总时长,数据又可能残缺。我的判断是:流程要先保证记录可追溯,再保证审核有依据,最后才讨论指标优化。

工时不是绩效的直接替代品。投入时长只能说明资源消耗,不足以单独证明工作价值、产出质量或个人效率。把“填得多”当成“贡献大”,会诱导成员把时间记在更显眼的项目上;把“填得少”当成“表现差”,则容易惩罚善于自动化、复用和协作的人。

2. 一套可执行的审核标准,至少包含四道检查

一份工时记录是否可用,我通常会检查四个方面:时间是否合理、工作对象是否明确、记录说明是否足以复核、审批人是否有能力判断。任何一道缺失,都可能让数据看上去整齐、实际上无法用于成本和计划分析。

  • 时间合理:填报日期、时长、工作日和团队制度一致,异常值有解释。
  • 对象明确:项目、任务、阶段或支持事项能够被识别,避免大量记录落在“其他”。
  • 内容可复核:描述能说明做了什么,不要求写成工作日记,但不能只有“处理工作”。
  • 责任可追踪:成员负责填报,负责人判断业务归属,项目或职能管理者处理规则冲突。

这四道检查的顺序也有意义。先处理漏填和错填,再处理审批和分析;否则管理者会把大量精力花在追问个别记录,却不知道全局数据是否有代表性。

3. 最佳实践不是“审核更多”,而是“低风险自动放行,高风险重点复核”

如果每条工时都要求负责人逐项阅读,团队规模一大,审核很快就会变成机械点击;如果所有记录都自动通过,异常数据又会持续进入报表。更可持续的办法是按风险分层:规则明确、常规、低风险的记录快速通过;跨项目、超长时段、频繁修改、重大偏差等记录进入复核队列。

审核要花在最可能改变管理判断的记录上。一条普通任务上 1.5 小时的记录,通常不需要比一周内连续出现的 12 小时“其他支持”获得更多审核注意力。

工时审核流程与规范:项目成员工时管理最佳实践关键指标

二、为什么工时常常“看起来完整,实际上不可信”

1. 项目工作并不只发生在项目任务里

知识工作者一天之内可能在需求澄清、代码评审、客户问题、环境维护、团队会议和临时支持之间切换。若组织只允许把时间记录到项目任务,成员会把跨项目工作塞进某个任务;若给“内部事务”开一个无限容量的类别,许多难以归属的工作又会全部流向那里。

我在设计分类口径时,会先画出“项目交付、项目协作、产品或平台建设、运维支持、行政与培训、缺勤或休假”这些边界,再问每一类是否有明确的归属规则。类别不是越多越精细越好。类别过多会让成员犹豫、审批人难以保持一致;类别过少则会把重要的隐性投入盖住。

一个常被忽略的事实是:日常沟通和协调并非天然的浪费。它可能是复杂交付的必要成本,也可能是需求反复、职责不清或决策链过长的结果。审核不能只问“这是不是会议”,还要结合会议目的、参与对象和项目阶段判断。

2. 截止日集中补录,会制造一种虚假的规律

成员如果一周都不记录,在周五根据日历和记忆一次补齐,数据仍然可能在总量上看似合理,但任务归属和时长估算会明显变差。工作记忆会优先保留重要事件,低优先级的零碎支持容易被漏掉;成员也可能把每天差不多的时长平均分配给任务,形成“过于整齐”的记录。

我会把填报及时性当成质量指标,而不只是行政纪律。及时记录能降低记忆误差,也让负责人更早发现项目出现支持负担上升、需求不断扩张或计划偏差等信号。关键不是规定每个人必须实时计时,而是找到足以支持准确回忆、又不打断工作的记录节奏。

3. “填得快”与“记得准”之间需要平衡

一些团队会要求精确到分钟,期待以此获得高准确度。但如果成员一天要切换十几次任务,过细的计时会增加操作负担,甚至让人把注意力放到记录动作,而不是交付本身。另一端,如果只允许填“半天”或“全天”,短任务、支持工作和多项目协作又难以合理归属。

我通常建议按决策用途确定最小记录粒度。若工时用于项目成本核算和资源规划,常见做法是以 15 分钟或 30 分钟作为记录单位,并允许对短时、低风险工作合并归类;若需要合同结算或客户计费,则要依照合同条款规定精度、取整方式和审核证据。精度不能脱离用途单独追求。

4. 责任不清,会让审核变成“退回游戏”

成员认为审批人负责判断项目归属,审批人认为项目经理应当核对;项目经理又认为财务或 PMO 会在月底发现问题。结果是每个人都能找到别人的责任,没人负责解释数据为何异常。

流程设计时要明确“谁填、谁核、谁批、谁处理争议、谁维护规则”。直线经理适合判断成员的工作安排是否大体合理;项目负责人适合判断项目任务和阶段归属;职能或财务角色适合维护组织口径和成本规则。一个人可以兼任多个角色,但规则责任不能因此消失。

三、常见误区:把严格管理做成高摩擦管理

1. 误区一:每天都填满标准工时,就说明管理到位

固定填满标准时长,能让表格整齐,却不能证明时间使用合理。员工的工时记录可能与考勤、合同工时或项目投入存在关联,但三者口径不同:考勤通常关注出勤和工作时间,项目工时关注工作投入归属,合同工时关注可结算或约定范围。把它们混成一个数字,容易让管理者误读。

我会重点查看填报是否出现长期完全相同、项目分布毫无变化、工作内容重复复制等信号,再结合任务进展、交付记录和负责人反馈判断。单一信号不能直接判定造假,最多说明需要核实。若团队因“异常值”而直接扣绩效,成员会倾向于追求表格合规,而不是如实暴露问题。

2. 误区二:审批越多,数据就越准确

多层审批不等于多份有效判断。如果项目负责人、部门经理和高层管理者都只是点击通过,流程只是增加等待时间。审批链越长,越需要明确每个节点要看什么证据,否则各层都可能默认前一层已经检查过。

通常,成员自检、任务负责人核对归属、直线经理核对异常,是比“每条记录逐级签字”更容易落地的结构。高层管理者不必审批个人每天的每一条工时,除非组织的合规要求、结算要求或风险等级确实需要这样的控制。

3. 误区三:把工时直接当成个人绩效排名

用总工时排名很容易,却常常得出错误结论。任务难度、角色差异、等待时间、团队协作、缺陷返工和自动化程度都会影响时长。一个人做得快,可能因为经验丰富;也可能因为承担的任务更简单。一个人投入较长,可能因为高复杂度问题,也可能是反复返工。

我更认可将工时作为解释绩效差异的“背景变量”,而不是单独的评价结论。例如,在讨论交付偏差时,结合估算、实际投入、范围变化、质量结果和外部依赖,才能判断项目为什么超出计划。对个人评价,则应优先使用岗位目标、成果质量、协作表现和职责范围等多维证据。

4. 误区四:设置“其他”就能解决所有无法归属的工作

“其他”是必要的缓冲区,却不能成为没有边界的默认项目。若“其他”长期占比很高,说明工作分类缺失、任务拆分不合理,或项目计划没有容纳支持活动。若把它直接删除,成员又可能把无法判断的工作误挂到某个具体项目。

我会给“其他”设置负责人、使用说明和复盘阈值。例如,当某团队连续两个月该类工时超过总投入的 12% 时,触发分类复核。这个比例只是建议基准,组织应根据业务结构调整;它不是通用行业标准,也不应直接作为考核红线。

5. 误区五:要求每条记录写长说明,就能避免争议

记录说明的目标是可识别,不是写工作日志。强制成员为每个 30 分钟的任务写一段长描述,会增加负担、降低及时性,最后催生大量模板化文字。一个有效说明通常包括动作、对象和结果,例如“完成接口异常排查,定位到权限配置问题并提交修复”,比“处理开发工作”更容易核对。

只有高风险或特殊场景才需要补充说明,例如跨项目支持、明显超出计划、返工、紧急事件、客户计费工作和被退回后再次修改的记录。把说明要求分级,能同时减少低价值输入和关键记录的解释缺口。

6. 误区六:工时偏差就是执行不力

实际投入大于估算,可能源于估算漏项、需求变化、技术未知、外部等待、质量问题或执行方式低效。若只把偏差归为个人执行问题,团队就会隐藏早期信号,项目管理也失去改进机会。

更有价值的问题是:偏差发生在哪个阶段,原因是否可控,之后能否通过范围管理、任务拆分、技术预研或依赖协调降低重复成本。偏差本身是线索,不是判决书。

四、专业判断逻辑:先定口径,再定阈值,最后定处理动作

1. 先定义组织要记录的“时间”是哪一种

工时制度常见的争论,表面上是成员是否填报,底层却是大家说的“时间”不是同一类。至少应区分四种口径:项目实际投入、可计费投入、出勤或工作时间、任务估算。它们可能互有关联,但字段定义和统计用途不同。

举例来说,参加内部技术分享的 1 小时,可能属于工作时间,却不是客户项目的可计费投入;帮助另一个团队定位故障,可能不在本项目任务计划里,却应归入某个支持类别;估算 8 小时的任务实际用了 11 小时,两个数分别说明计划和结果,不能互相覆盖。

制度文件应给每个字段一个短定义,并提供至少一正一反两个例子。只有字段名、没有解释的下拉选项,最终会让不同团队各用一套口径。

2. 根据管理目的设计工作分类,而不是照搬组织架构

工作分类应能回答管理问题。若关注项目成本,分类要能区分项目投入、非项目支持和不可计费投入;若关注产品研发效率,可能还要区分新功能、技术债、缺陷修复和运维;若关注客户服务,则需记录工单、客户或服务等级。

分类层级不要无限下钻。每增加一层,都会增加成员判断成本,也会增加维护规则的成本。我的经验性建议是,日常填写尽量控制在两到三层,并把复杂分析留给报表和管理维度,而不是要求每个成员手工选择十几项。

如果组织同时有项目、产品线、部门、客户和成本中心等维度,应区分“主要归属”和“分析标签”。不要把所有维度都塞进一个任务名称里,也不要要求成员在每条记录上重复填一组本可从项目或任务自动继承的信息。

3. 用风险规则筛选异常,而不是凭直觉点名

异常阈值的作用是触发复核,不是自动判错。不同组织的工作节奏不同,适合的阈值也不同。连续超长、集中补录、短时间重复修改、长期全部归入一个模糊类别、与任务状态明显不一致,都是值得查看的信号,但必须允许成员解释合理原因。

检查维度 可用的预警规则 复核时要问的问题 不宜直接采取的动作
总时长 单日明显超出团队常规范围,或多日连续接近上限 是否存在紧急发布、跨时区支持或记录口径错误? 仅凭总时长判定违规
归属分布 多个周期几乎全部落在同一项目或“其他”类别 实际工作是否集中于该事项,分类是否缺失? 强行平均分配到其他项目
提交时间 大量记录在周期结束时集中补录 是系统流程不便、提醒不足,还是成员记录习惯问题? 不区分原因地扣分
任务关联 任务已关闭仍持续录入,或任务状态与描述不匹配 是否有后续支持、返工或任务关闭过早? 自动删除记录
修改轨迹 审批后频繁修改或反复退回 规则是否含糊,审批人意见是否一致? 把所有修改视为异常行为

预警规则可以从宽松开始,经过两到三个周期后根据误报情况调整。如果一个规则触发大量合理记录,说明阈值或分类口径需要优化,而不是证明成员普遍存在问题。一个好规则既能发现风险,也能告诉管理者规则本身是否设计得不合适。

4. 让审核动作有明确分层

我通常把处理动作分成三层。第一层是自动校验,如日期、必填项、时长格式、锁定周期和项目状态;第二层是负责人复核,如任务归属、说明是否足以理解、投入是否与当前工作大致相符;第三层是争议和高风险处理,由项目管理或职能管理角色介入。

自动校验适合处理确定性强的错误,例如漏选项目、已关闭周期仍提交。它不适合自动推断员工是否有效工作,也不适合仅凭异常时长判定违规。把“能机器判断的格式问题”和“需要业务理解的管理判断”分开,是降低审核冲突的关键。

5. 用一致性指标判断制度是否可执行

一套流程不能只看审批通过率。通过率高,可能是记录质量好,也可能是审批人不认真;退回率高,可能是成员数据差,也可能是模板复杂、口径不清。最好同时观察及时性、退回原因、修改次数、审核耗时和数据可用率。

对小团队而言,指标不必做得过多。先选能推动行动的三至五项,明确口径和责任人,连续观察至少几个周期,再决定是否增加指标。否则仪表盘越丰富,真正需要处理的管理问题反而越不清楚。

工时审核流程与规范:项目成员工时管理最佳实践关键指标

五、落地流程:从成员填报到管理复盘的闭环

1. 先建立“谁做什么”的责任表

工时审核要能持续运行,首先要有责任人。职责可以因组织规模而变化,但至少应覆盖填报、业务核对、周期锁定、争议处理和口径维护。中大型组织里,项目经理、职能经理、PMO、财务和人力角色可能都参与其中;如果没有明文划分,临近结算或季度复盘时很容易出现责任空档。

角色 主要责任 不应替代的工作
项目成员 按时记录、选择正确归属、解释异常投入 替管理者决定组织成本口径
任务或项目负责人 核对工作关联、阶段和项目范围 把每一条记录都当作绩效结论
直线经理 观察资源安排、跨项目负荷和异常模式 替项目负责人猜测任务细节
流程负责人 维护字段口径、规则、权限和周期 替所有业务角色逐条审批
财务或成本角色 确认成本归集和可计费规则 自行推断业务工作内容

2. 把填报频率设计成能被坚持的节奏

每天实时登记并不适合所有工作类型。需要客户计费、现场服务或短任务频繁切换的团队,可能需要更高频率;以阶段交付为主的研发团队,可以采用每日简记、每周确认的节奏。重要的是让记录与工作记忆的衰减速度相匹配。

我建议将“记录”和“提交审批”拆开理解。成员可以在工作过程中快速记录关键时间,周期末再统一提交;也可以在每天结束前补齐当天记录。无论采用哪种方式,都应规定最迟提交时间,并给出逾期处理办法,避免每个月都靠负责人私聊催表。

3. 让审批人按问题清单审核,而不是凭感觉审核

审批清单要短而明确。审核人可以先确认:工作是否属于所选项目或类别;任务状态和说明是否基本匹配;异常时长是否有解释;跨项目支持是否由相应负责人确认;是否存在重复录入或明显缺项。

审核人不应要求每个成员都用同一种写法,也不应把合理的个人工作节奏强行改成平均分布。若信息不足,退回意见要指出具体缺口,例如“请确认这 3 小时对应的支持事项及接受支持的项目”,而不是只写“信息不完整”。

4. 设置退回、修改和周期锁定规则

没有退回规则,审批人就会口头提醒、成员也不知道如何补正;没有周期锁定,已结账的历史数据可能被随意改动。制度应明确退回的处理时限、修改权限、审批后的变更记录,以及已锁定周期如何通过例外流程调整。

对于已审批数据的修改,至少保留修改人、修改时间、修改前后值和修改原因。记录审计轨迹不是为了制造惩罚,而是为了让成本报表、客户结算和项目复盘能够解释数字为何变化。

5. 周期结束后做一次轻量复盘

每个周期结束后,管理者不需要把所有人的记录再读一遍。复盘应集中看异常聚集点:哪个项目出现大量超计划投入,哪个类别长期无人认领,哪个审批人退回率异常高,哪些团队总在截止日集中提交。

每次复盘只推动少数改动,例如补充一个分类说明、调整一个预警规则、明确一个跨项目支持流程。若一次性修改全部字段和权限,成员很难分辨真正变化,后续数据也失去可比性。

工时审核流程与规范:项目成员工时管理最佳实践关键指标

六、关键指标:少而有用,能触发明确行动

1. 记录及时率:衡量信息离工作发生有多远

记录及时率可以定义为“在规定窗口内提交的记录数÷应提交记录数”。组织需明确窗口,例如当天、下一个工作日或每周截止前。不要只公布总及时率,还要按团队或项目观察分布,否则整体数字可能掩盖少数团队长期滞后。

及时率下滑时,第一步不是立刻加重处罚,而是检查提醒是否有效、填写步骤是否过长、成员是否难以找到正确项目、是否在周期末才收到审批通知。若工作本身变化快,制度要求“每天精确到分钟”,而工具又不方便记录,低及时率很可能是流程设计问题。

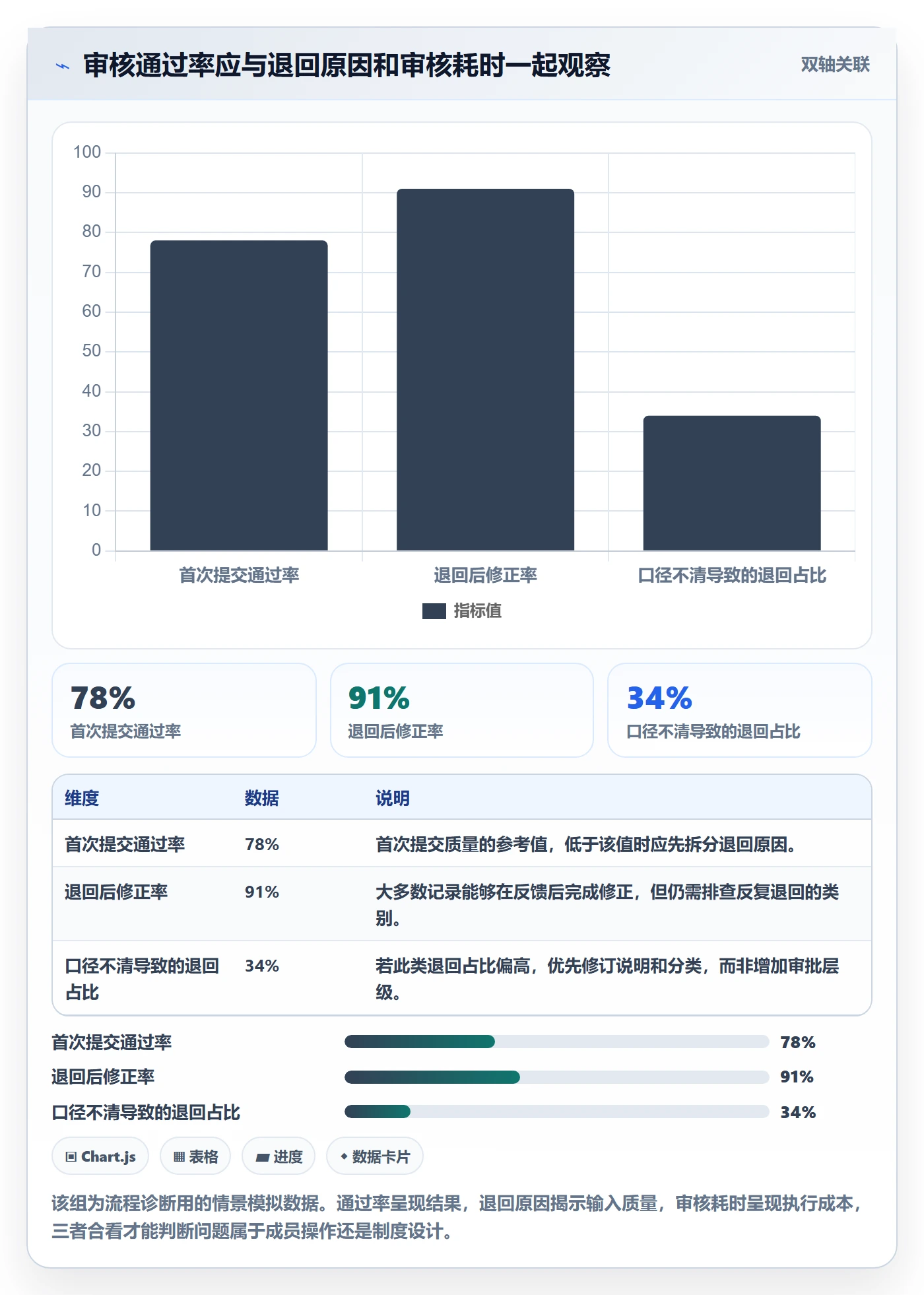

2. 首次通过率:衡量提交质量,也衡量规则清晰度

首次通过率反映记录第一次提交后无需退回的比例。它适合发现培训缺口和字段设计问题,但不能单独用来评价成员或审批人。较低的首次通过率可能由口径不清导致,也可能由任务分类不合理、审批标准不一致或系统默认值设计不当造成。

分析时应把退回原因分成可行动的类别,例如漏填、项目选错、说明不足、时长异常、负责人不一致和规则不明确。不要把所有退回压成“填报错误”,否则流程团队就无法判断应该培训成员、调整规则,还是改进系统。

3. 工时归属率:判断投入是否能落到管理对象上

工时归属率可定义为“能够关联到有效项目、任务或批准类别的工时÷总提交工时”。它的价值不在于追求 100%,而在于识别无法解释的投入。若非项目工作占比本来就高,不能为了提高归属率而强行把时间分配给项目任务。

建议把归属率和“其他”类别占比一起观察。如果归属率下降而“其他”上升,可能是新工作类型没有分类入口;如果归属率高但任务关联经常与实际工作不符,则可能只是成员为了通过校验随便选了一个任务。

4. 审核时效:衡量管理流程是否拖慢信息闭环

审核时效应至少记录中位数和高分位数。平均值容易被少数极端延误拉高或拉低,而中位数更能代表常见体验;高分位数则能发现一部分记录是否长期无人处理。组织应区分待审批时长、退回修正时长和争议处理时长,不能只看“提交到通过”的总天数。

审核时效低于预期时,应先查看等待发生在哪个角色。若多数时间停留在项目负责人,增加流程说明未必有用,可能需要调整审批分工或设置代理人;若时间耗在成员补充信息,可能是退回意见太模糊或字段要求不清。

5. 计划偏差:工时数据与估算数据结合使用

计划偏差可以用实际投入与估算投入的差异表示,但不宜用一个统一百分比直接判定项目健康程度。早期探索工作的不确定性高,合同交付任务又可能受外部范围约束。更有价值的是按工作类型、项目阶段、任务复杂度和变更情况进行分层观察。

如果一个团队连续多个周期低估同类任务,说明估算经验需要回流;如果偏差集中在需求变更或跨团队等待,应改善范围控制和依赖管理;如果偏差集中在返工,则应检查质量门禁、验收标准和技术风险。工时只能告诉我们“偏差发生了”,还需要任务、缺陷和变更记录解释“为什么”。

6. 用指标组合而不是单指标排名

我不建议把成员按总工时、超时次数或通过率排成榜单。管理者应采用组合视角:记录及时率观察输入节奏,归属率观察可追溯性,退回原因观察制度摩擦,审核时效观察流程成本,计划偏差观察估算和执行之间的差距。

指标 计算思路 适合回答的问题 需要避免的误读
记录及时率 窗口内提交记录数 ÷ 应提交记录数 工作信息是否及时进入管理流程? 低及时率不必然等于成员不负责
首次通过率 首次审批通过数 ÷ 首次提交数 填报说明和规则是否易于理解? 高通过率不必然证明审核充分
工时归属率 关联有效对象的工时 ÷ 总工时 投入是否能够进入成本或项目分析? 不应把所有非项目投入都强塞给项目
审核中位时长 提交至审批完成的中位工作日 审批等待是否影响数据闭环? 不宜只看平均值
计划偏差率 实际投入与估算投入的差异率 估算、范围和交付过程是否需要复盘? 不同任务类型不能简单横向排名

工时审核流程与规范:项目成员工时管理最佳实践关键指标

七、案例推演:100 人以上组织如何从月底催填转向过程治理

1. 场景设定:项目增长后,旧流程开始失灵

以下是一个匿名化的管理场景推演,不代表某家企业的真实公开数据。某中大型软件组织有约 180 名项目成员,多个产品项目并行,研发、测试、产品和交付团队都需要记录项目投入。原有做法是月底统一填表,由部门负责人审批,再由项目管理人员汇总。

这个做法在团队较小时可以运行,但项目数量增加后,问题逐渐集中出现:成员常在截止日集中补录;跨项目支持难以归属;不同部门对会议、返工和内部建设的分类不一致;项目负责人只看到总时长,看不到偏差来自范围变更还是返工。管理层想要“更严格审核”,但真正缺少的是可复核的分类和过程数据。

2. 先做基线诊断,而不是立刻购买新工具或加审批层级

我会先抽取最近两个完整周期,检查记录时间、类别分布、退回原因、审批等待和任务关联情况。抽样不必覆盖每一条记录,可以按团队、项目类型、角色和异常类别分层抽取。目标是找到主要摩擦点,而不是抓几个极端例子作为全组织结论。

假设基线抽样显示:月末最后两天提交的工时占总记录约 46%;无法关联任务或批准类别的投入约 14%;首次提交通过率为 72%;审批中位时长为 2.6 个工作日。以上均为情景模拟数据,目的在于演示诊断方法,不是行业统计。它们提示的问题并不相同:提交集中需要改善节奏,归属率低需要澄清分类,通过率低需要拆退回原因,审批慢则要检查负责人负荷。

3. 先改四件小事,再决定是否扩大治理范围

第一,明确记录节奏:成员每周至少完成一次记录,周期结束前提交。第二,将工作分类从散乱文本收敛为可说明的主类别,并给跨项目支持保留明确入口。第三,统一审核清单和退回理由。第四,为超长记录、重复修改和长期归入“其他”的情形设置待复核提醒,而不是自动判错。

组织规模超过 100 人时,单靠口头规范很难长期保持一致。可以考虑用适合中大型团队的项目管理平台管理任务、项目归属、审批权限和报表关联;例如在适用场景下评估 PingCode。评估重点不应是品牌展示功能数量,而应是任务、工时、审批和权限能否使用同一套业务口径,数据能否按团队和项目复核,以及成员日常录入是否足够简单。

我会要求先用一个项目组合或一个职能团队试运行,观察记录及时率、归属率、退回原因和审核时效,再决定是否扩大。若系统只能增加审批步骤,却无法减少重复录入、识别无效归属或还原修改轨迹,那么工具带来的收益可能不足以抵消迁移成本。

4. 四周试运行的观察方式

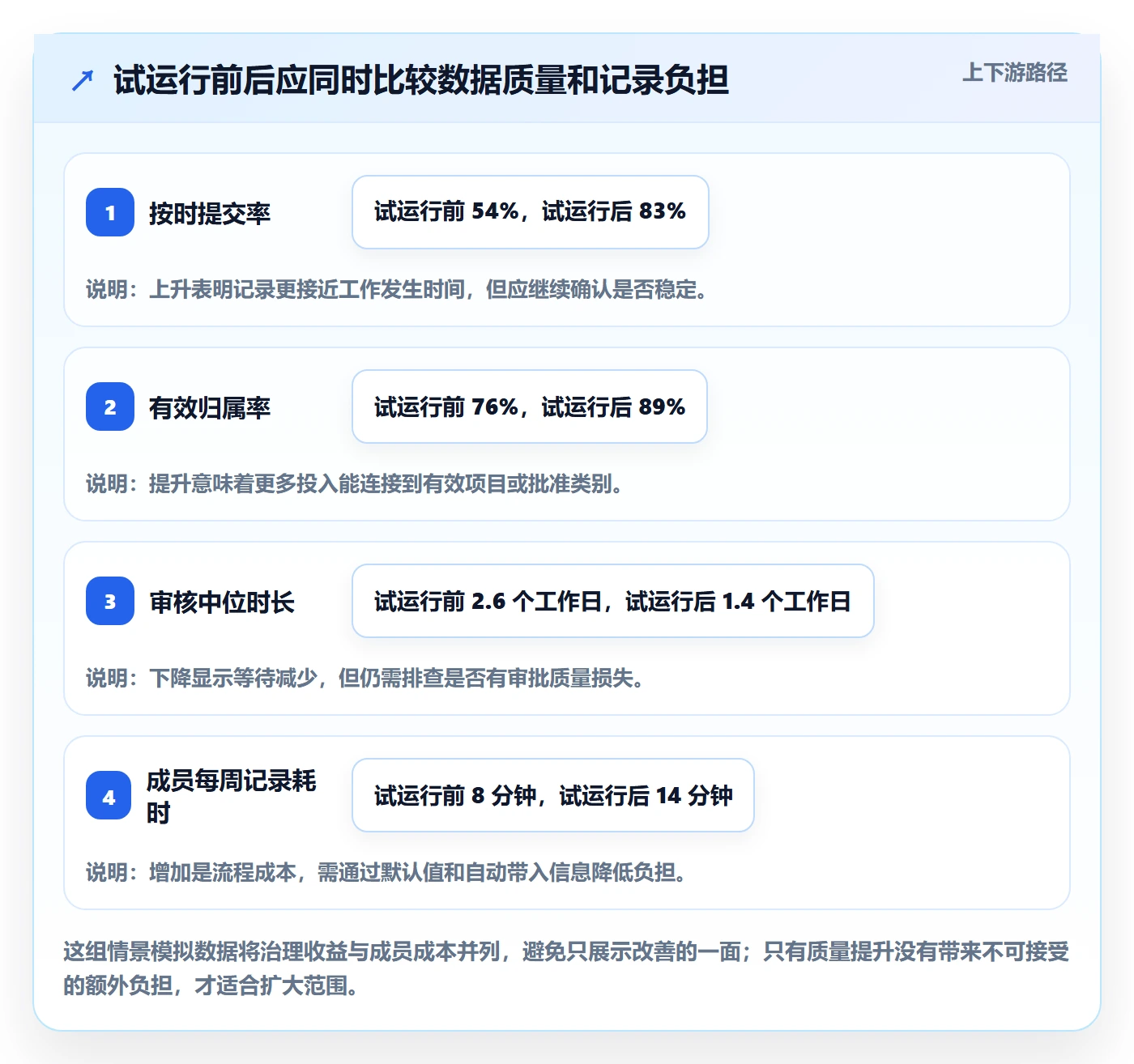

试运行第一周,重点不是追求指标好看,而是确认成员能否理解分类、审批人是否知道审核边界、系统是否能满足记录和修改流程。第二周开始观察退回原因,并判断哪些属于成员操作问题,哪些属于规则或界面问题。第三周调整高频问题,避免每次都靠人工解释。第四周再比较基线,检查改善是否伴随更高的填报成本。

假设试运行后,及时率从 54% 提高到 83%,归属率从 76% 提高到 89%,审批中位时长从 2.6 个工作日降到 1.4 个工作日,但成员自评的每周记录耗时从 8 分钟升到 14 分钟。此时不能简单宣布成功或失败:流程改善明显,但录入负担也上升,需要进一步简化字段、自动带出项目与任务信息,并观察改善能否持续。

5. 用结果判断流程是否值得扩大

如果小范围试运行后,管理者能更早发现项目支持成本上升、需求变更增加和审批积压,并且成员记录耗时没有持续增长,扩大实施通常有依据。若通过率变高只是因为审批人放宽标准,或数据仍无法解释成本差异,就不应把漂亮指标当作成功。

衡量价值时,我会把“节省的报表整理时间”和“新增的记录与维护时间”放在一起。还要看数据是否改变了实际决策,例如是否调整资源、重新拆分任务、识别常态化返工或修正规划。若报表只是更快地产出、却从未影响任何管理动作,工时系统很可能只完成了填表数字化。

工时审核流程与规范:项目成员工时管理最佳实践关键指标

八、工具和制度如何配合:先看业务闭环,再看功能清单

1. 工具应减少重复判断,而不是把线下复杂度原样搬上屏幕

评估工时管理能力时,我会先沿着一次记录走完整流程:成员如何找到项目和任务,如何选择工作类别,怎样提交,负责人怎样复核,退回后如何修改,周期关闭后如何查询。每个步骤如果都要重复输入项目、部门、任务名称和工作说明,成员很快就会把系统当成额外负担。

好的配置能自动继承稳定信息,例如从任务关联项目、从成员读取所属团队、从审批规则确定负责人;需要人工填写的应是确实需要判断的内容。自动化的价值在于减少重复和降低错误率,不是把每一种例外都做成复杂的流程分支。

2. 权限和数据边界要在上线前确认

工时数据可能涉及员工个人信息、项目成本、客户合同和组织资源安排。并非所有管理者都需要查看所有成员的全部记录。上线前应确认谁能查看个人明细、谁只能看汇总、谁能修改已审批记录、谁能导出数据,以及离职、转岗和项目关闭时的权限处理方式。

如果组织有跨地区、跨主体或客户合规要求,还应请相关法务、安全和财务角色确认数据保存、访问和导出规则。不能仅因为工具具备某项权限能力,就默认组织的制度已经符合适用要求。

3. 不要把工时和考勤做成含义混乱的“一张表”

工时统计与考勤管理可以互相核对,但应保留不同业务定义。考勤记录的是出勤、工作时段或缺勤状态;项目工时记录的是工作投入和归属;可计费工时还要符合客户约定。把它们合并成单一报表字段,会让管理者误以为“有出勤就有项目投入”,或“项目投入总量等于员工全部工作时间”。

需要进行交叉核对时,应该明确用途、授权范围和异常处理规则。例如,某日项目工时总量明显超过可解释范围,可以触发核验;但核验结果要结合请假、值班、跨时区支持和记录规则判断,不能仅靠自动对比得出纪律结论。

4. 选型时用一条业务链验证,而不是做功能打分表就结束

我通常建议团队准备三个真实但脱敏的场景:一个普通项目任务、一个跨项目支持事项、一个已审批后需要修改的记录。让候选工具按组织的真实审批方式演示完整操作,重点观察是否能找到归属、如何处理例外、数据如何追溯、报表能否解释差异。

再做一次成本核算:配置与迁移需要多少人天,管理员每月维护分类和权限需要多少时间,成员每周新增操作耗时多少,报表整理能节省多少工时。没有这样的成本估算,选型容易被“功能丰富”带偏,却不知道工具是否解决了当前最贵的管理摩擦。

5. 什么时候适合先用轻量工具,什么时候需要平台化管理

团队人数少、项目结构简单、跨项目投入有限时,轻量表格或基础工时工具可能足够。关键前提是分类稳定、审批关系清晰、记录量可控,并且没有复杂的成本核算或权限要求。

当组织有多个部门、项目并行、审批链分层、权限隔离和持续成本分析需求时,平台化管理通常更有价值。尤其是 100 人以上团队,人工汇总和口径维护的成本会随着项目数量与角色数量一起增加。是否采用平台,仍应以业务复杂度和数据治理需求为依据,而不是以人数单独作决定。

无论选择哪类工具,都要先把制度讲明白。工具能固化流程、提示风险、保存轨迹,却不能替组织决定什么算项目工作、谁对分类负责、哪些偏差需要复盘。把模糊规则直接数字化,只会让模糊更稳定地复制。

九、不同情况下的行动建议与取舍

1. 如果团队只有一个项目、成员较少

先从最小制度开始:明确项目任务归属、记录频率、审核人和退回规则;保留一个有说明的内部支持类别;每月抽样检查若干记录。不要一开始就设置多级审批、精细成本中心和大量工作类型。

此时最重要的取舍,是少量治理与低行政负担之间的平衡。用轻量工具通常足够,但应把后续迁移所需的分类和字段口径记录下来,避免规模扩大后完全重做。

2. 如果多个项目同时争用同一批成员

优先处理资源归属和跨项目支持。成员需要能选择实际接受投入的项目或支持事项,负责人需要能够看到资源分布与计划冲突。适度提高记录频率有帮助,因为月底回忆难以重建频繁切换的时间分布。

取舍在于精细程度与打断成本。对于短于一个合理记录单位的零碎沟通,可以按约定规则合并记录;对长时间、可计费或影响关键路径的支持工作,则要更精确地识别对象。

3. 如果工时用于客户计费或合同验收

先确认合同对计时单位、取整、审核证据和客户确认的要求,再设计内部流程。计费记录通常需要比内部资源规划更清晰的说明和审批轨迹,也应明确哪些工作可计费、哪些属于内部投入。

取舍在于记录精度和成员负担。不能只为方便管理而降低合同要求,也不能把所有内部会议都按可计费逻辑处理。客户计费口径应由合同和业务责任人确认,必要时由财务或法务参与。

4. 如果团队出现大量超计划和返工

不要先把审核变严,而要将工时与需求变更、缺陷、验收、任务估算和依赖等待关联起来。按任务类型和项目阶段找出偏差集中点,再判断是估算缺陷、质量问题、范围变化还是资源不足。

取舍在于追责速度与学习质量。立即寻找责任人似乎更快,但如果根因是需求边界模糊或决策等待,追责并不会降低下一轮偏差。建议先找可控原因和系统性原因,再讨论个人责任。

5. 如果管理层要求用工时证明个人工作效率

先说明工时数据的边界:它可以帮助判断投入分布、负荷和计划差异,却不能独自衡量产出质量。可以与交付结果、缺陷情况、目标完成度和角色职责结合分析,但避免将不同工作复杂度的人直接按时长排序。

取舍在于可比性与指标简化。单一数字容易沟通,却可能诱发错误行为;多维评价更接近真实,却需要管理者解释背景。对于复杂知识工作,宁可承担一点解释成本,也不要把容易统计误当成公平。

6. 如果成员普遍抵触填报

先问清楚抵触来自哪里:觉得时间被监控、工作类别难选、记录重复、填了没人看,还是数据最终被用于不公平排名。对应的解决方式不同。缩短流程只能解决操作摩擦,无法解决信任和用途不透明的问题。

管理层应说明收集哪些信息、谁能访问、用于哪些决策、哪些用途明确禁止,并用实际复盘证明数据确实用于改善资源安排和项目流程。若成员发现记录只用于催填和问责,任何提醒策略都很难建立长期可信度。

工时审核流程与规范:项目成员工时管理最佳实践关键指标

十、常见问题:把边界讲清楚,制度才不会变成口号

1. 每天一定要把标准工时全部分配到项目吗?

不一定。应先区分考勤、项目投入、培训、内部事务、休假和可计费时间等口径。若组织要求项目工时覆盖全部工作时间,应明确哪些非项目活动有合法类别,不能让成员为了填满数字而把时间硬挂到项目任务上。

2. 审核人发现异常,可以直接改成员的工时吗?

不建议未经成员确认就直接修改业务记录。审核人可以退回并说明疑点,或在有明确授权的制度下代为修正,同时保留修改人、时间、修改前后值和原因。若涉及结算或成本口径,最好有可追溯的确认流程。

3. “其他”类别要不要取消?

通常不必取消,但要限定用途、指定归属负责人并定期复盘。若它长期占比偏高,优先检查是否缺少支持、培训、平台建设或内部协作等类别,而不是把“其他”彻底删除后迫使成员错误归类。

4. 工时记录精确到多少分钟比较合理?

取决于业务用途、任务切换频率和合同要求。内部项目规划可以采用 15 分钟或 30 分钟等相对适中的单位;客户计费则应以合同为准。精度过细会增加操作成本,过粗则会掩盖短任务和跨项目支持。

5. 工时数据可以用于绩效评估吗?

可以作为了解投入分布、项目负荷和计划偏差的辅助信息,但不适合单独作为绩效结论。需要结合工作复杂度、成果质量、岗位职责、团队协作和外部依赖等背景,避免把长时间投入等同于高贡献。

6. 发现数据与任务状态不一致,应该如何处理?

先确认是否存在任务关闭过早、后续支持、返工或记录归属错误。不要自动删除记录,也不要默认成员有意错填。确认事实后再修正状态、归属或流程规则,并保留变更轨迹。

7. 什么时候需要从表格升级到管理平台?

当项目数量、成员规模、审批角色和数据权限持续增加,人工汇总开始耗费大量时间,跨项目投入无法及时核对,或历史修改缺少审计轨迹时,可以评估平台化方案。升级前先确定真实业务流程与数据口径,避免把表格中的混乱直接搬进系统。

十一、结尾:让工时成为改进工作的证据,而不是证明忙碌的材料

我对工时审核有一个明确判断:流程质量不由审批节点数量决定,而由数据能否被解释、异常能否被合理处理、记录是否真的改变管理决策决定。工时数据最有价值的时刻,不是月末报表按时生成,而是团队能够看见支持负担从哪里增加、估算为什么反复偏差、返工在哪个环节形成,并据此作出调整。

下一步不必先买工具,也不必先扩大审核范围。可以从最近一个周期抽样,核对记录及时性、归属类别、退回原因和审批时长;挑出一个最常见的问题,修改一条分类规则或一段审核说明,再观察两个周期。若团队规模和流程复杂度已经超过人工维护能力,再用真实业务链评估项目管理平台是否能减少重复录入、提高可追溯性。

好的工时制度不是要求每个人证明自己一直在工作,而是让组织看清时间如何转化为交付、成本和改进机会。当数据可以被信任,又不会让记录本身吞噬工作时间,工时审核才真正从管理动作变成项目治理能力。

常见问题解答(FAQ)

1. 工时审核流程应该设置哪些环节?

我想把团队的工时审核规范起来,但不确定应该让成员提交后由直属负责人审核,还是还要经过项目经理、部门负责人多层确认。我担心审批环节太多会拖慢填报,也担心只由一个人审核容易漏掉异常。

建议采用“成员填写,项目负责人审核,财务或管理角色抽查”的轻量流程,而不是让每条工时逐级审批。成员按日或按周记录任务、日期和实际投入;项目负责人在固定时间内检查任务归属、投入合理性和描述是否可追溯;需要核算成本或用于绩效分析时,再由管理角色抽样复核。

比如,团队可以约定每周一中午前补齐上周记录、周二前完成审核,并将退回原因写清楚。判断流程是否过重,可以观察审核耗时、退回率和逾期率:如果审核主要在修正格式而非发现实质问题,应优先改进填写规范或系统校验,而不是增加审批层级。

2. 审核工时时,哪些关键指标最值得关注?

我看到有些团队只看每个人填了多少小时,但我觉得总数正常也不代表记录可信。比如任务描述很笼统,或者工时集中在月底补录,我想知道审核时应该把注意力放在哪些指标上。

比单看总工时更有用的指标包括按时提交率、退回率、补录比例、任务关联完整率,以及计划投入与实际投入的偏差。可以先连续观察四周建立团队基线,再设内部预警线,例如按时提交率低于90%、补录工时超过当周总工时的20%,或同类任务实际投入持续偏离计划30%以上时,触发复核;

这些数值适合用作试运行阈值,不应直接当成行业标准或个人绩效结论。审核时还要区分合理波动与记录问题:需求变更、线上故障会造成真实超时,关键是记录是否能对应到任务、事件或变更说明。

3. 成员把工时记在不同任务上,怎样判断填报是否合理?

我遇到过任务名称很相似、成员又同时参与多个项目的情况,工时填错后总数看起来没问题,却会影响项目成本和进度复盘。我不想靠负责人凭印象判断,想知道有没有一套可重复的核对办法。

可以按“人、日期、任务、投入、依据”五项核对:成员当天是否确实参与该项目,任务是否处于可执行状态,投入是否与工作记录或交付物相符,跨项目时间是否重复,异常投入是否有说明。发现某人一天填报超过团队约定的可计工时上限,或同一时段在两个项目重复登记时,先要求补充依据,不要直接认定为错误。

对于持续发生的错填,优先检查任务分类是否过细或名称是否难以区分;把任务命名统一为“交付对象+工作内容”,通常比反复提醒成员更能减少归属错误。

4. 工时审核退回后,怎样避免反复修改和月底集中补录?

我所在的团队常常到了月底才发现记录缺少任务说明,负责人退回后成员又要回忆几周前做过什么,来回沟通很耗时。我想改善这个问题,但又不希望每天花很多时间填表。

把记录频率设为每天或每周通常比月底集中补录可靠:每日填报更适合工作切换频繁、需要精细成本核算的团队;每周填报更适合任务稳定、管理成本需要控制的团队。无论采用哪种频率,都应规定最少必填项,例如日期、任务、时长和一句可核验的工作说明,并为退回设置统一原因类别,如任务不匹配、时长缺依据、描述过于笼统。

试运行一个月后,对比补录比例、每条记录的平均审核耗时和重复退回率;如果补录比例下降但审核耗时上升,说明字段或审核规则可能过细,应删掉对决策没有帮助的要求。

核心关键词

读者评论

胡
胡雨桐

我们之前也有月底集中补录的情况,数字看着齐,任务归属却经常靠回忆。改成每周固定提交后,追问少了些,但最好别要求每个短任务都写长说明,最后容易变成复制模板。

彭
彭雨桐

其他”占比高不一定全是分类设计的问题,有些支持工作确实跨项目、临时性强。设阈值后还得安排人定期看原因,否则只是多一个预警数字,成员也不知道该怎么归类。

龚
龚静怡

赞同工时不该直接用于个人排名。想问文章提到的异常复核,实际操作中怎样避免负责人凭印象判断?如果能给每类异常配一套简短的核对问题,可能更容易保持审批尺度一致。

文章包含AI辅助创作:工时审核流程与规范:项目成员工时管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572288

赞 (0)
飞飞飞飞
2026年CRM系统怎么选?三个核心维度看懂6款主流产品
上一篇 4小时前
工时管理工时教程:项目成员最佳实践,避坑指南
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
