工时表里最危险的数字,往往不是“少填了两小时”,而是所有人都在规定时间内填完、项目实际进度却持续偏离计划。工时流程与规范的价值,不是把成员每天的时间管得更细,而是尽早识别计划失真、成本超支、工作负荷失衡和数据失真的信号。本文把工时管理看作一套风险控制机制:从工时如何产生、何时提交、怎样审核,到哪些指标触发行动,逐步说明项目团队如何用可信数据做出更好的决策。
一、先讲核心结论:工时管理的目标是发现偏差,而不是追踪每一分钟
1. 工时制度要回答四个经营问题
我判断一套工时流程是否有效,不先看它有多少审批节点,而先看它能否回答四个问题:项目实际投入是否偏离预算,偏差由什么工作造成,当前团队负荷是否可持续,管理者是否还有时间调整资源和范围。
如果工时数据只能回答“某成员本周填了多少小时”,却回答不了“这些小时对应什么交付物、消耗了哪类预算、下一步该采取什么行动”,它就更像一张考勤附表,而不是项目风险控制工具。
我的核心判断是:工时管理的质量,取决于数据能否形成闭环,而不是填报字段的数量。一个闭环至少包括明确口径、及时记录、合理审核、偏差预警、原因分析和管理动作。缺少任何一环,指标就可能只是看起来精确。
2. 指标分三层,避免把所有问题压到“填报率”上
我建议把关键指标分成三个层次。第一层是数据质量,观察工时是否及时、完整、可追溯;第二层是项目控制,观察实际投入与计划、预算和交付进度之间的关系;第三层是组织风险,观察加班、负荷集中、上下文切换和长期无效投入。
这三层不能互相替代。填报及时率很高,不代表预算准确;预算没有超支,不代表交付效率高;成员没有加班,也不代表工作负荷合理,因为延期、隐性加班和未记录工作也可能被藏在数据之外。
| 指标层次 | 主要问题 | 代表指标 | 适合触发的管理动作 |
|---|---|---|---|
| 数据质量 | 记录是否及时、完整、可核验 | 按期提交率、工时覆盖率、退回率 | 修正流程、分类和提醒机制 |
| 项目控制 | 投入是否与计划和交付相匹配 | 预算消耗率、进度偏差、返工工时占比 | 调整范围、资源、优先级或估算 |
| 组织风险 | 工作负荷是否失衡、投入是否可持续 | 持续超负荷人数、跨项目切换次数、加班趋势 | 重新分配任务、限制并行项目、补充资源 |
我通常会把“指标”定义为一个可采取行动的信号,而不是一个用于排名的数字。每个指标都要写清楚计算口径、观察周期、数据责任人和触发动作。如果指标变化后没人知道该做什么,它就不应该成为管理看板上的重点。

3. 先规定边界,再谈目标值
没有适用于所有组织的统一工时基准。研发项目、咨询交付、运维支持和内部职能团队的工作结构不同;固定价格项目与按人天结算项目的控制重点也不同。把某个组织的填报率或加班比例直接复制为全公司的硬指标,容易制造形式合规。
因此,我更倾向于先用四到八周建立团队基线,再设定预警阈值。若暂时没有历史数据,可用情景模拟设定临时阈值,但必须标注“建议基准”或“试运行阈值”,并在积累数据后复核。阈值的目的,是触发核查,不是自动判定成员表现。
二、背景与真实场景:工时风险通常从三个看似合理的习惯开始
1. 计划看起来正常,实际投入却不断向隐性工作迁移
我在分析项目工时台账时,常见一种现象:需求开发、测试和上线支持都有计划工时,但需求澄清、跨团队协调、缺陷返修和环境处理没有单独分类。成员只能把这些投入填进“研发”或“其他”,报表上的计划消耗看似正常,真正拉长周期的工作却无法被识别。
这种情况不一定是成员不认真,更常见的原因是工时分类沿用了组织架构,而不是项目活动。比如任务里没有“需求澄清”类别,成员就会选择最接近的选项。数据汇总后,管理者看到的是分类过于干净的项目,而不是实际工作的复杂性。
2. 资源被多个项目切分,局部计划都正确,整体负荷却失真
一个成员在三个项目中各被安排每周十小时,单看每个项目的排期都合理。但如果这些投入没有算上例会、支持请求、紧急缺陷和切换成本,团队很可能已经超过可用容量。项目计划分别成立,不代表组织层面的资源计划成立。
我会特别关注同一成员同时承担的活跃项目数量和任务切换频率。切换成本通常不会被成员单独填报,却会通过估算偏差、任务启动延迟、等待确认和返工表现出来。若工时流程只按项目核算、不看成员跨项目负荷,就会低估这类风险。
3. 月末集中补录,制造出完整却失去决策时效的数据
月末补录是最容易被误认为“只影响习惯”的问题。实际上,项目负责人在月底才看到上月实际投入,就很难在预算尚有调整空间时改变工作范围、协调资源或提前沟通交付风险。数据最终可能完整,但已经失去控制价值。
判断补录风险时,不宜只看当月总工时。可以比较工时发生日期与提交日期的间隔,并观察补录是否集中在月底、是否伴随大量默认分类、是否有一批任务在同一天被填入相似时长。异常不等于舞弊,但足以说明数据需要核验。
下面的数值是用于说明分析方法的情景模拟数据,不是行业调查结论。假设一个 30 人项目组连续观察八周,按周填报时,项目负责人更容易在下一轮排期前发现偏差;月底集中填报虽然能够补齐记录,却难以支持过程中的资源调整。

4. 工时数据也可能暴露流程缺陷,而不是个人问题
当某类工作持续出现估算偏差时,第一反应不应是给成员贴上“估算不准”的标签。我会先检查任务是否拆得过大、验收标准是否频繁变化、外部依赖是否迟迟未定、环境是否经常阻塞,以及工作分类是否把多个活动混在一起。
例如,某功能的编码实际工时略高于计划,并不一定说明研发效率下降;如果需求评审反复修改、接口方多次变更、测试环境不可用,那么工时偏差很可能是跨团队流程问题。只有先解释偏差来源,工时数据才适合用于改善估算和资源安排。
三、常见误区:看上去更严,未必控制得更好
1. 把工时填报率当作项目健康度
填报率可以说明数据覆盖情况,不能单独说明项目健康。如果所有成员都按时提交,但任务关联不清、分类粒度不一致、实际投入和计划没有对照,管理者仍然无法判断项目是否偏离目标。
我会把填报率作为入口指标,同时配套检查任务关联率、记录延迟、异常退回率和项目预算偏差。若入口指标已经达标,而管理判断仍不可靠,问题通常出在口径和数据关系,而不是提醒次数不够。
2. 把工时精确到更小单位,误认为数据就更准确
要求成员逐分钟记录,可能提高表面精度,却增加记忆负担和记录成本。很多知识工作存在短时沟通、上下文切换和临时排障,成员很难准确回忆每段投入。过细的记录口径会诱发估算式填报,最终得到大量小数,却无法获得真实精度。
我通常按决策用途决定粒度。若团队只需要判断项目预算与阶段投入,按半天或小时记录可能已经足够;若服务合同按工时结算,或需审计特定支持活动,就需要更细的任务分类和留痕。精度越高,必须同时评估执行成本和核验能力。
3. 用个人工时排名衡量绩效
成员记录了更多工时,不等于创造了更多价值;记录较少,也不等于贡献较低。工时可以帮助分析投入结构和资源容量,却不能替代交付质量、问题复杂度、协作贡献和结果价值。
把工时排名用于绩效考核,会让成员有动力把时间填满、把工作拆得更碎,甚至避免帮助其他团队,因为协作投入会降低个人的“有效产出比”。我建议将工时用于项目和流程分析;若确有考核用途,应把它作为背景证据,并与成果、质量和职责范围一起解释。
4. 只看预算消耗,不看交付进度
假设项目已经消耗 60% 的预算,但只完成 40% 的计划交付,这是一种需要调查的偏差。反过来,预算消耗达到 70%,交付也完成 75%,并不自动代表失控,可能是团队提前完成了高风险工作。
单看消耗率无法区分“投入超前”和“工作效率低下”。我会把预算消耗与经过验收的交付进度放在一起观察,并确认任务权重、里程碑口径和范围变更记录。没有可信进度数据时,不应把简单比例包装成精确的绩效结论。
5. 发现异常就先加审批
审批能拦截部分错误,却不能修复模糊的工时分类,也无法让审核人知道每一笔记录是否真实。审批层级过多,还会把补录和退回拖到周期末,反而扩大数据延迟。
我会先判断异常类型:缺少任务、超过单日合理时长、分类与任务不符、同一时间重复登记、长期集中补录,还是预算偏差。简单格式问题可通过规则校验解决;涉及业务原因的记录才需要负责人复核。审批设计应由风险触发,而不是所有记录一律走同样流程。
四、专业判断逻辑:把指标做成能解释、能验证、能行动的控制点
1. 建立指标字典,先消除口径争议
同一个“按期提交率”,不同团队可能一个按周计算,一个按月计算;有人按成员数统计,有人按应填工时条目统计。指标口径不统一,横向对比就可能产生误导。我建议每项关键指标都配一张指标卡,至少说明定义、分母、排除项、数据来源和更新频率。
| 指标 | 建议口径 | 观察频率 | 解读限制 |
|---|---|---|---|
| 按期提交率 | 截止时间前完成提交的应填成员数 ÷ 应填成员数 | 每周 | 需排除休假、入离职和经批准的豁免情况 |
| 任务关联率 | 关联有效项目任务的工时记录数 ÷ 全部工时记录数 | 每周或每月 | 不能只看关联数量,还需抽查任务是否真实对应 |
| 工时偏差率 | 实际工时与基线工时之差 ÷ 基线工时 | 按里程碑 | 必须标注范围变更、依赖阻塞和返工等原因 |
| 返工工时占比 | 明确标记为返工的工时 ÷ 项目总工时 | 每月或每阶段 | 需统一返工定义,避免把正常迭代全部计为返工 |
| 超负荷持续率 | 连续超过团队可用容量的成员周数 ÷ 被观察成员周数 | 每两周 | 容量需扣除休假、公共事务和既定支持职责 |
2. 让每个指标对应一个动作,而不是一条红线
阈值的作用是引发确认,不是直接宣告责任。例如,某任务实际工时比估算高出 25%,可以触发项目负责人检查范围变化、依赖阻塞、返工和任务拆分情况;确认后再决定是否更新预测、调整计划或记录估算经验。
如果红线触发后只生成一条通知,而没人负责处理,阈值不会降低风险。我通常会在指标卡中增加“责任角色、响应时限、升级条件”三项。比如数据质量问题由团队负责人复核,跨项目容量风险由资源负责人协调,预算风险由项目负责人和业务负责人共同决策。
3. 分清领先指标、滞后指标和诊断指标
领先指标用于提前发现风险,例如未来两周资源负荷、未估算任务比例、阻塞任务占比;滞后指标用于确认结果,例如阶段预算超支、延期里程碑、返工工时;诊断指标用于解释原因,例如需求变更次数、等待时间、跨项目切换频次。
只有滞后指标,团队通常要等损失发生后才发现问题;只有领先指标,又可能因为预测误差频繁报警。成熟的看板应把三类指标串起来:提前预警、结果确认、原因定位,而不是把十几个数字堆在同一屏幕上。
4. 设置数据质量护栏,防止错误数据越传越远
工时进入预算分析、成本核算或管理报表之前,应先经过质量检查。检查不必复杂,但要覆盖明显的结构性风险,例如无项目归属、无任务说明、超过可用工作时间、同一成员同一时段重复登记、连续多周提交完全相同的分布。
异常只能说明记录值得核查,不能单独证明成员违规。比如超过日常时长的记录可能来自紧急上线,也可能是跨时区工作或重复填报。把异常标记和事实判断分开,是避免把数据控制变成不公平惩罚的关键。

5. 以项目生命周期定义不同的控制强度
项目启动阶段重点检查估算口径、任务拆分和资源容量;执行阶段重点观察周度偏差、阻塞和返工;验收阶段重点核对交付、支持和收尾投入;复盘阶段再沉淀估算误差和工作结构。用同一组指标从立项追到结项,往往会忽略不同阶段的风险差异。
固定范围、固定预算的项目,要更早关注范围变更和成本预测;探索型项目,要重视假设验证和阶段性学习,不宜用早期估算偏差简单判断执行质量;长期运维项目则需要区分计划性维护、突发支持和技术债治理,否则历史数据难以用于容量规划。
五、具体案例与数据观察:用一个情景推演说明指标怎样触发管理动作
1. 案例设定:中大型研发团队同时承担交付和支持
以下案例为情景模拟,用于展示指标之间的关系,不代表任何企业的真实运营数据。假设一家 180 人的软件团队采用项目制协作,正在交付客户功能,同时承担线上支持。团队计划一个 12 周的功能项目,初始投入预算为 2,400 人时,任务覆盖需求确认、研发、测试、上线和支持。

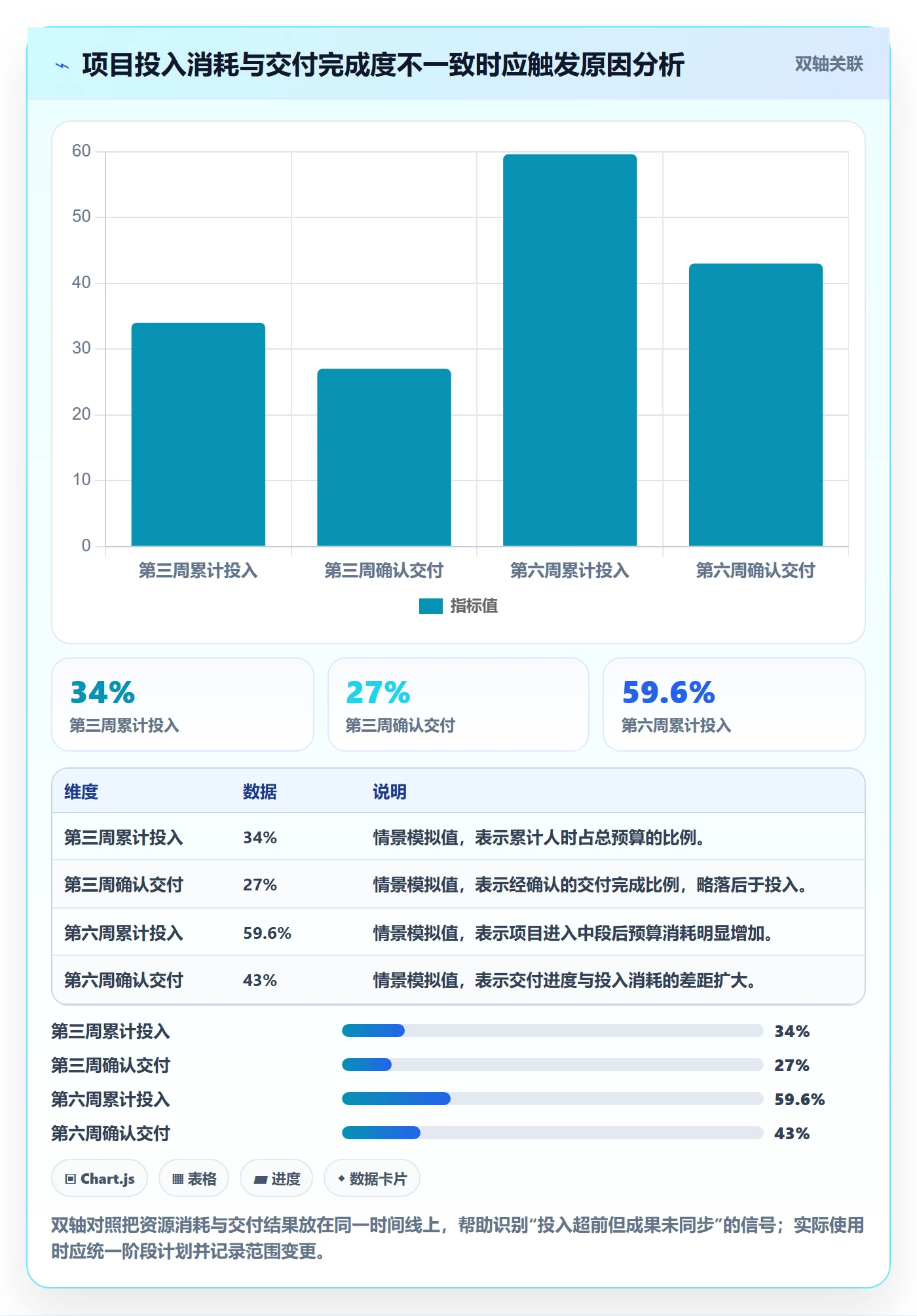

项目运行到第六周时,报表显示累计投入 1,430 人时,按简单预算比例计算为 59.6%;但经项目负责人确认的阶段交付完成度只有 43%。单看预算比例,项目似乎只是略有超前;把交付进度放进来后,管理者才看到投入和成果之间存在需要解释的差距。
2. 深挖原因:超支信号背后不只有研发效率
进一步拆分后,情景数据呈现出三个现象:需求澄清投入高于计划,测试发现的缺陷返修次数上升,支持请求占用了部分原定研发容量。另有一些工时被填入“其他”,没有关联到具体任务,项目负责人无法判断它们是内部协调、临时支持还是记录口径不清。
这时如果只要求研发成员减少工时,容易把资源问题误判成个人效率问题。更合理的处理顺序是先核对范围和任务关系,再检查返工与支持投入,然后确认实际可用容量,最后才讨论是否需要更新预算或调整交付范围。
| 观察项 | 计划或基线 | 第六周情景值 | 管理含义 |
|---|---|---|---|
| 累计投入 | 按阶段计划 1,200 人时 | 1,430 人时 | 需核查额外投入来自范围变化、返工还是支持工作 |
| 阶段交付完成度 | 计划完成约 50% | 确认完成 43% | 投入消耗领先于经过验收的成果 |
| 未关联任务工时 | 建议控制在可解释范围内 | 占总投入 11% | 分类缺口降低了原因分析可信度 |
| 返工工时 | 按团队基线观察 | 占总投入 14% | 需进一步定位需求变更、缺陷来源和验收标准 |
| 支持任务占用 | 已预留容量 8% | 实际占用 15% | 项目计划低估了线上支持对交付资源的影响 |
这些比例同样是情景模拟值,不能拿来当作行业阈值。它们的作用是展示一种分析方式:让预算、交付、数据质量和组织负荷互相校验。若未关联工时很多,先修复分类;若返工偏高,先查流程和质量;若支持占用超出预留,重新评估容量,而不是把所有偏差合并成一个“效率低”的结论。

3. 采取动作:先改系统性原因,再修正预测
在这个情景中,我不会先把剩余预算平均分配给所有成员,也不会仅凭工时偏差直接追加资源。更稳妥的做法是先把未关联工时归入明确类别,抽查返工任务,确认支持工作是否属于项目承诺,再由负责人重新预测余下任务。
如果发现需求反复变更,就需要重新确认范围和决策机制;如果支持请求长期占用研发容量,应设置独立支持轮值或预留容量;如果缺陷集中在某类任务,则应补充测试和验收活动。项目预测随之更新,解释“为什么变了”,比继续维护一个已经失真的原始计划更有价值。
4. PingCode 场景:在中大型组织中连接任务、计划与工时
对于 100 人以上、多个项目并行的组织,工时管理的难点往往不是有没有填报入口,而是任务、迭代、项目、成员和资源计划之间能否建立一致关系。以 PingCode 为例,团队可以围绕项目任务组织工作记录,并结合项目进度和团队协作信息观察投入变化。具体配置能力和适用方式应以企业当前采购版本及实际部署方案为准。
我会先确认工具中的对象关系,而不是先打开所有工时字段:项目如何关联任务,任务如何归属迭代或阶段,人员容量在哪里维护,工时记录如何进入项目汇总,审批和权限如何区分。若组织已有复杂的财务结算或人力成本口径,还需要确认导出、接口和数据治理要求,避免把协作工具报表直接当作财务凭证。
在大组织里,我更看重两类能力。第一类是项目负责人能否从总投入下钻到任务和原因;第二类是资源负责人能否看到成员跨项目负荷。前者支持项目纠偏,后者支持组织容量规划。若系统只能汇总项目,却看不到跨项目冲突,多个项目仍可能各自“绿灯”、组织整体却过载。
上线时不宜一次性把所有业务部门、计费规则和审批路径都纳入。更稳妥的做法是选一个项目类型相对清晰的团队,先验证任务关联、字段口径、报表准确性和成员填报负担,再逐步扩展到不同事业部。工具能减少重复录入和人工汇总,但不能代替业务定义,也不能自动判断一条异常记录的真实原因。

六、不同情况下的行动建议:从试运行到规模化控制
1. 团队刚建立流程时,先追求口径一致和低摩擦
新团队往往没有稳定基线,最重要的不是立刻追求精细的成本分摊,而是让成员知道什么时间填、填到哪里、怎样选择任务、哪些工作需要单独分类。初期字段应控制在能支持基本决策的范围,避免一次加入大量分类,让成员靠猜来完成填报。
我建议先观察一到两个项目周期,记录填报耗时、退回原因、无效类别和负责人分析时间。若某个字段长期没人理解或没人使用,应考虑合并、改名或删除;若多个团队对同一类别的解释不同,就先补充示例和适用边界,再谈横向比较。
2. 项目已经出现预算偏差时,先做原因分解再调整承诺
预算接近上限时,不要只问“还剩多少人时”,而要拆出已完成工作、未完成工作、已知变更、返工、依赖等待和支持占用。预测应回答剩余工作需要多少投入,以及预测成立依赖什么条件。
若偏差来自新增范围,应通过范围变更机制重新确认承诺;若来自估算偏差,应更新剩余任务预测并记录假设;若来自人员短缺或并行负荷,应评估资源调整;若来自质量问题,则需要判断继续追加测试或返工的投入是否比延期交付更划算。
3. 多项目共享人员时,把容量视图提升到组织层面
对共享人员比例较高的团队,单项目工时不足以判断负荷。建议统一成员的可用容量口径,并把项目工作、例行支持、培训、休假和组织事务纳入容量规划。一个人每周可用于项目的时间,不应默认等于标准工作时长。
同时要关注计划之外的工作入口。若支持请求和紧急任务经常绕过项目计划,工时记录就会显示项目成员投入不足,实际却是工作没有被纳入计划。组织需要决定这些工作是设专人轮值、设置容量预留,还是通过服务等级和优先级规则限制。
4. 固定价格或对外结算项目,提升证据链和变更留痕
对外按人天、阶段或合同范围结算时,工时不仅服务内部管理,还可能关系到交付解释和合同争议。记录需要明确工作日期、任务、类别、执行人和必要说明,修改记录应保留变更痕迹,并明确谁有权确认客户可见的工时。
需要注意,内部工时统计和客户结算口径未必相同。内部可用较粗粒度分析团队投入,合同结算可能要求更严格的任务描述和审批。两套口径应有映射关系,不能未经校验就把内部填报结果直接转换为对外账单。
5. 需要人力成本核算时,提前界定数据权限和用途
若工时会关联人力成本,应明确成本费率、人员归属、项目分摊方法、数据保留期限和访问范围。成员需要知道数据用于项目成本分析、财务核算还是绩效讨论。用途不透明会损害信任,也会改变填报行为。
管理者还应将项目成本分析与个人表现判断分开授权。团队负责人未必需要看到所有个人薪酬相关数据;财务人员需要成本口径,不一定需要查看任务讨论细节。按岗位授权、最小必要访问和留痕审计,有助于避免数据被挪作未经说明的用途。

七、取舍:控制更细,成本和行为副作用也会增加
1. 日报、周报和月报的取舍
日报适合变化快、需要及时追踪工作或结算要求严格的场景,但打断频率高,也更依赖成员即时记录。周报通常兼顾及时性和执行成本,是许多项目团队可以试运行的选择。月报维护成本低,却更容易产生回忆误差和管理延迟。
我不会把某一种频率规定为所有团队的标准。判断依据应包括风险暴露速度、成员工作性质、合同要求和管理者的响应能力。若每天收集数据,却每月才查看一次,增加日报频率并没有带来对应价值。
2. 细分类与少分类的取舍
分类越细,理论上越能分析投入结构,但分类维护、成员判断和数据治理成本也会上升。分类过少时,支持、返工和协调等关键工作可能被埋在“其他”里;分类过多时,成员可能选择最方便的选项,报表则出现貌似丰富、实则难以解释的分布。
我建议从管理问题倒推分类。如果团队需要判断支持工作是否挤占研发,就应该把支持单独识别;若暂时没有明确行动需要区分的活动,可以先不新增分类。分类体系应随业务问题变化,而不是为了报表完整不断扩张。
3. 自动校验与人工审核的取舍
自动规则适合拦截缺失字段、重复记录、超出容量和不合理日期等明确问题,优点是响应快、口径一致。人工审核适合判断工作原因、范围变化和业务例外,优点是能理解上下文,缺点是成本高、尺度可能不一致。
较好的组合通常是“规则筛查、抽样核验、异常复核”。系统先排除明显错误,再由负责人处理少量高风险记录,定期抽样检查普通记录。全量人工审批未必更可靠,因为当审核者面对大量低风险记录时,容易形成机械通过。
4. 透明看板与隐私保护的取舍
项目级投入趋势适合向团队公开,方便成员理解资源分配和项目风险;个人层面的工时细节则需要根据管理目的控制访问。公开个人排名虽然能制造短期压力,却可能引发防御性填报和不必要竞争。
我倾向于公开规则、项目级趋势和偏差解释流程,对个体数据按职责开放。若组织必须进行个人层面的分析,应提前说明目的、解释方法和申诉路径,并避免用单一工时指标做自动化定责。
5. 试点速度与全组织一致性的取舍
全面统一的好处是便于汇总和横向对比,风险是把差异巨大的工作模式压成一套不适用的表格。完全由各团队自行定义又会造成指标不可比。实践中更可行的方式是统一底层口径,例如项目、任务、日期和工时单位,同时允许不同项目类型配置少量专属类别。
试点时应优先挑选业务边界清楚、负责人愿意复盘、数据关系相对完整的团队,而不是挑一个看起来最容易“做出漂亮报表”的团队。试点结束后要检查成员负担、偏差识别速度、分类一致性和管理动作是否发生,再决定复制范围。
八、落地路线:从一张指标卡开始,而不是从一场系统宣讲开始
1. 第一步:明确要控制的风险
先写下当前最想解决的三类问题,例如预算偏差发现太晚、共享人员负荷过高、支持工作无法归属。每类风险指定一个责任角色和希望提前发现的信号。若目标只是“让工时填得更规范”,团队很难判断什么变化算成功。
2. 第二步:梳理最小数据结构
确认每条记录至少需要哪些字段,通常包括成员、日期、项目、任务、工时、工作类别和必要说明。不要为了追求完整,把每条记录都变成文字报告;字段应能支持后续分析,并且成员能够在合理时间内完成。
3. 第三步:建立基线并观察数据偏差
先以一个团队或一个项目试运行,积累连续数据,记录缺失、补录、分类歧义和实际投入与计划的差异。基线不是给团队定性,而是用于判断变化。试运行期间应保留问题清单,优先修复影响决策的口径问题。
4. 第四步:把异常处理写成规则
明确什么情况由系统提示,什么情况由成员补充说明,什么情况由项目负责人复核,什么情况需要升级到资源或业务负责人。对每种异常写清响应时间和处理结果,例如更新预测、修正任务类别、调整范围或说明属于批准的临时投入。
5. 第五步:定期删除没有行动价值的指标
运行一段时间后,检查每个指标是否曾触发分析或管理动作。如果某个数字连续几个周期无人查看,也没有用于复盘,可以考虑下线或降低展示优先级。指标不是越多越成熟;能持续支持行动的少数指标,通常比堆满屏幕的数字更有价值。
- 每周:检查提交延迟、无任务关联记录和明显异常。
- 每两周:对照计划投入与验收进度,确认偏差原因和行动负责人。
- 每月:检查返工、支持占用、成员跨项目负荷和分类质量趋势。
- 每个里程碑:更新剩余工作预测,记录范围和估算假设变化。
- 项目结束后:复盘哪些投入被低估、哪些指标真正提前暴露了风险。
这套节奏不适用于所有组织的每一个项目。高风险交付可以提高检查频率,稳定运维可以减少逐项审批、加强趋势分析。关键是让观察频率匹配风险变化速度,并确保有人能够及时处理发现的问题。
九、结语:工时管理的终点不是“填完”,而是更早做出更好的决定
工时流程最容易走偏的地方,是把“记录更多”误认为“控制更强”。真正有用的工时数据,不是让管理者知道每个人每天做了什么细节,而是让项目团队及时发现预算、交付、负荷和质量之间的失衡,并能说清楚偏差来自哪里。
我建议团队下一步先做三件事:选出当前最需要控制的风险,写清对应指标的计算口径和触发动作;再用一个项目周期验证填报负担和数据可信度;最后根据发现的问题调整分类、资源安排或项目计划。若指标没有改变任何决策,就应重新审视它的存在理由。
最值得坚持的判断原则是:工时可以作为投入证据,却不能单独作为价值结论;异常可以触发调查,却不能自动变成责任判定;系统可以帮助连接数据,却不能替代组织对范围、容量和交付承诺的真实讨论。当工时记录能及时进入项目复盘和资源决策,它才真正成为风险控制的一部分。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时流程与规范:项目成员工时管理风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/571970
读者评论
我们团队以前只盯每周提交率,后来发现很多沟通和排障都被归进“其他”,报表按时出也解释不了预算偏差。先把常见活动分类补齐,比增加审批更有用。
跨项目负荷这点比较贴近实际。成员在几个项目里各自看起来都没超时,但临时支持和切换任务的时间很难归属。想知道文中建议的切换频次,实际该怎么记录才不会变成额外负担。
工时偏差触发复核是合理的,不过阈值设得太敏感可能会让团队频繁解释正常波动。我更愿意按里程碑看趋势,并把需求变更、等待依赖等原因一起记录,而不是直接拿偏差判断个人表现。
