工时管理剩余工时教程:项目成员实操方法,避坑指南

剩余工时不是“还要花多少时间”的随手一填,而是对未来工作量的一次预测。项目成员最容易踩的坑,是把它当成任务原始工时减去已登记工时:任务做了一半,就把剩余工时填成一半。这个算法看起来公平,遇到联调、返工、等待确认或范围变化时却常常失真。我的实操原则是:先说清楚剩下哪些工作,再按当前信息估算完成它们需要的时间,最后记录估算变化的原因。这样,剩余工时才能帮助团队安排工作,而不是制造一组看似精确的数字。

一、先讲核心结论:剩余工时预测的是未来,不是回顾过去

1.1 剩余工时回答的是一个向前的问题

填写剩余工时时,我会把问题说完整:“从现在开始,要完成这个工作项,预计还需要多少人时?”这里的“从现在开始”很重要。它排除了已经发生的工作,也提醒填写者不要把历史投入与未来预测混为一谈。

例如,一个接口任务最初估计需要 16 小时,成员已经登记了 10 小时。若剩下的接口实现、异常处理、联调和自测预计还要 9 小时,正确的剩余工时就是 9 小时,而不是 6 小时。实际总投入最终可能达到 19 小时,但这并不意味着预测填错;它可能反映了工作中发现的新情况。

原始估算回答“起初以为要做多久”,已登记工时回答“已经花了多久”,剩余工时回答“从现在起还要多久”。三者的用途不同,不能拿其中一个数字替代另外两个。

1.2 先拆工作,再填数字

我更愿意相信“剩余事项清单加估算”,而不是没有依据的单个数字。成员若只填写“还剩 8 小时”,但说不清这 8 小时包含什么,团队就无法判断它是合理预测、缓冲留量,还是凭印象填写。

对一个开发任务,剩余事项可能包括补充实现、单元测试、代码评审修改、联调、缺陷修复和交付说明。对一个测试任务,则可能包括补充用例、执行验证、回归、整理缺陷和确认结果。工作类型不同,拆解维度也不同;不必把每个任务都拆成十几个子任务,但至少要看得见影响工期的关键环节。

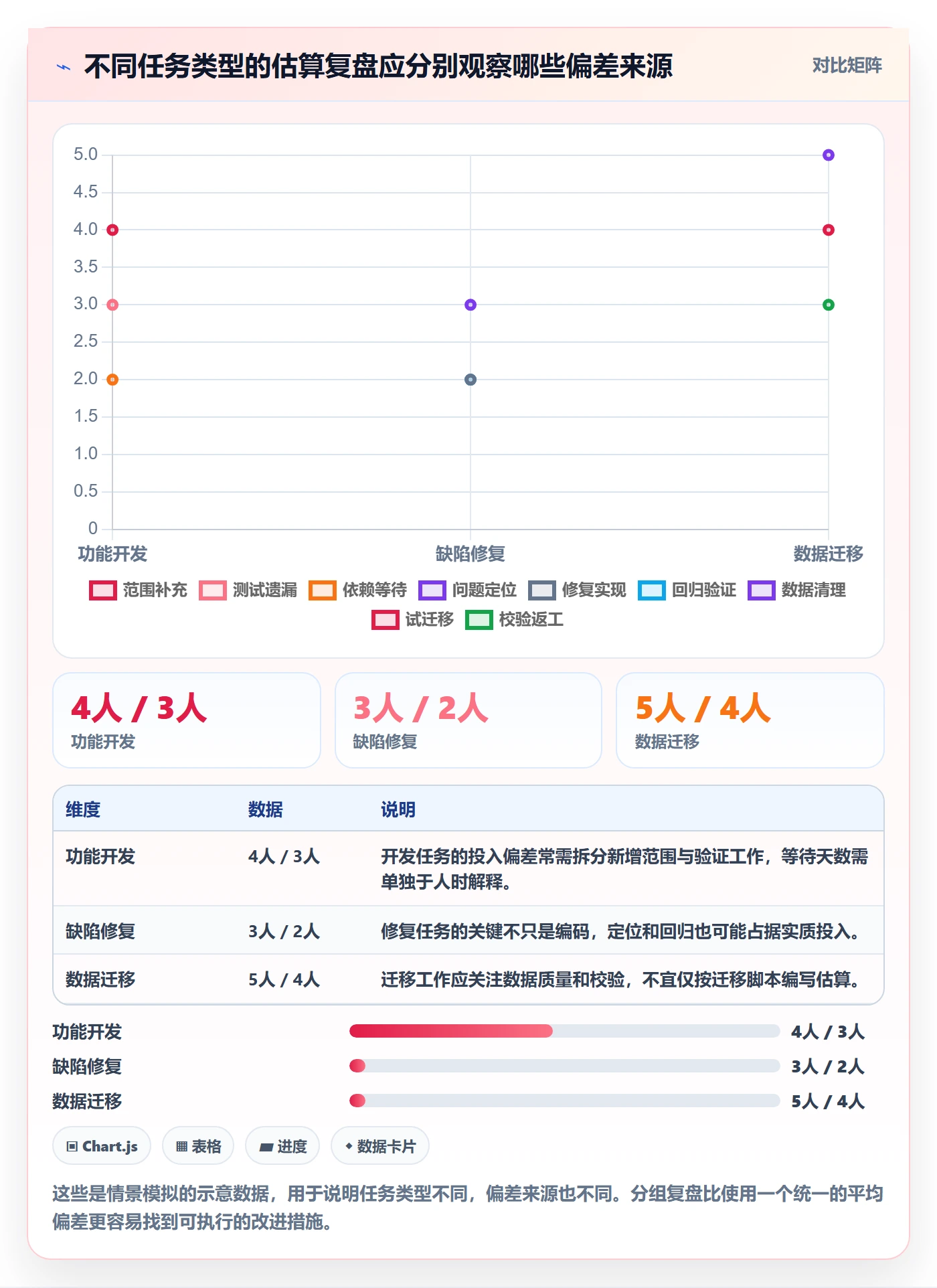

图表中的数值是用于演示估算逻辑的情景模拟,不代表任何组织的统计结果。它展示的是:当已登记工时继续增加时,剩余工作并不一定按相同幅度下降。

工时管理剩余工时教程:项目成员实操方法,避坑指南

1.3 预测要能解释变化,不追求表面稳定

剩余工时昨天是 6 小时,今天变成 10 小时,不应自动被认定为填错。若今天发现接口协议尚未确认,或原定范围新增了一个异常分支,预测上升有合理原因。相反,剩余工时连续几天保持不变,却没有解释,也没有状态进展,团队就需要确认是不是没人更新,或填写者不清楚如何估算。

因此,我看重的不是预测曲线必须向下,而是每次明显变化都能对应事实:工作范围变化、技术问题暴露、依赖延迟、工作项拆分、质量返工,或者估算口径调整。数字允许变化,变化需要可追溯;预测不必完美,但必须诚实。

二、为什么剩余工时容易失真:项目现场的几个真实场景

2.1 任务看起来完成了一半,工作量却可能只完成三成

开发任务的“完成度”往往不能靠视觉判断。代码主体已经写完,未必意味着任务接近结束;如果接口还没有联调,异常处理没有覆盖,测试环境也未准备好,后半段工作可能比前半段更费时间。

我在拆解估算时,会先看工作是否跨过关键验证点。例如“代码已提交”只是一个过程状态,“功能在集成环境中通过核心场景验证”才更接近可交付状态。任务的收尾工作不应因为不显眼,就被默认为零工时。

2.2 多人协作时,总工时不等于日历时间

一个工作项还剩 12 人时,不等于 12 个小时后就能完成。成员可能只有一半时间可投入,工作还可能依赖评审人、测试环境或外部团队。若两名成员各能投入 6 小时,且工作可以并行,理论上可能缩短日历时间;若后续步骤必须等待前序完成,人数增加也不会按比例缩短周期。

所以,我会把“剩余工作量”和“预计完成日期”分开讨论。剩余工时主要描述劳动投入;完成日期还受可用容量、任务顺序、等待时间、依赖关系和工作日历影响。只看工时去承诺日期,是一种常见的口径错配。

2.3 等待时间不是个人工时,但会影响交付预测

成员等待需求方确认的两天,通常不应登记为两天的个人工作投入;但这两天会影响任务何时完成。若把等待时间硬塞进剩余工时,工时数据就失去可比性;若完全不记录等待原因,计划又会显得莫名其妙地延迟。

我的处理方式是分开记录:剩余工时只估算实际还要做的工作,阻塞状态或依赖信息说明等待事项及其影响。这样既不会把“等”算成“做”,也不会让排期忽略依赖。

2.4 临近截止日期,成员容易把预测填成承诺

项目压力上升时,有些成员会把剩余工时往下压,担心较大的数字被理解为能力不足;也有人会把数字留得很高,避免后续被追责。这两种填法都不是预测,而是在回应管理压力。

我会明确告诉团队:剩余工时用于暴露风险和调整计划,不是绩效分数。若数字直接与个人奖惩挂钩,团队更可能学会“填得安全”,而不是提供真实信息。管理者想得到可信数据,首先要降低诚实更新的代价。

三、常见误区:看起来合理,实际会误导计划

3.1 误区一:用原始估算减去已登记工时

这是最普遍也最容易自动化的算法。它只在工作范围稳定、执行过程顺利、估算口径一致时,才可能近似成立。一旦出现新增需求、技术风险或返工,原始估算就不能代表当前剩余工作。

例如,原估算 20 小时,已登记 15 小时,按照减法得到 5 小时。但这 15 小时中可能有 4 小时用于排查环境问题,而原计划里的核心验证尚未开始。此时填 5 小时会掩盖后续风险。

3.2 误区二:把剩余工时填成“剩余工作占比”

“还剩一半工作,所以还剩原估算的一半”听起来直观,问题在于工作步骤的难度并不均匀。搭建、实现、验证、修复和交付各自的耗时不同,表面进度与劳动量通常不是线性关系。

如果一个工作项确实可以均匀拆分,例如需要逐条录入并校验 100 条内容,那么按已完成数量估算可能有效;如果任务含有未知问题、审查关口或复杂依赖,就不能仅凭完成比例推算。

3.3 误区三:把日历天数填进工时字段

“还要三天”与“还需要三个人时”不是同一件事。三天可能包含每天投入两小时,也可能意味着一个人连续工作三天。填写前要确认系统字段采用人时、人天还是其他单位,并确保团队口径一致。

换算单位也不应想当然。若组织把 1 人天定义为 8 个可工作小时,那么 1.5 人天可换算为 12 人时;但假期、会议、轮班和兼职安排会影响可用容量,不能据此直接推导实际完成日期。

3.4 误区四:所有任务都报整数,制造不必要的精确感

估算到小时不等于准确到小时。对于只有几小时且范围明确的工作,按小时填写便于排程;对于未知较多、跨多人协作的工作,报出“17.3 小时”通常只是在数字上显得精细。

我会按决策需要选择粒度:团队用工时安排短周期任务,可保留整数小时;早期规划时,可以用区间表达不确定性,例如“约 12,20 人时”,待风险澄清后再收敛为单值。关键是让数字的精度匹配证据的精度。

3.5 误区五:任务拆得越细,预测就越准

拆分能帮助发现遗漏,但拆得过细会产生维护成本。把一个两小时的工作拆成十个十几分钟的小项,成员花在更新状态和填报上的时间可能超过管理收益。

我的判断标准不是子任务数量,而是拆分后是否更容易估算、分配、验证或发现依赖。如果一项工作超过团队可接受的周期、包含多个交付结果,或风险来源不同,就值得拆;若只是把一个明确动作机械切碎,则未必有必要。

3.6 误区六:把更新频率等同于管理质量

要求成员每天多次更新剩余工时,不一定带来更准的数据。若工作进展没有实质变化,反复修改数字只会制造噪声;若高风险任务连续数日不更新,才是更值得关注的信号。

我更倾向于设置与工作节奏匹配的更新触发点:开始执行、出现范围变化、遇到阻塞、完成关键验证、准备交付。高变动任务可以每日复核,稳定任务则可在站会或工作日结束时更新,不必所有任务一刀切。

常见填法 隐含假设 可能造成的误判 更稳妥的做法
原始估算减已登记工时 范围和执行过程没有变化 低估返工、依赖及新增工作 按当前剩余事项重新估算,并说明变化原因
按完成比例折算 各阶段工作量均匀 把“看起来完成”误当成“工作量完成” 按待完成活动和验证关口拆分
把剩余天数填进工时 日历时间等同于实际投入 容量计算和交付日期失真 分别记录剩余人时与预计完成日期
为避免风险而压低数字 低数字更容易获得认可 问题暴露太晚,承诺缺乏依据 把预测用于风险沟通,不直接作为绩效评价

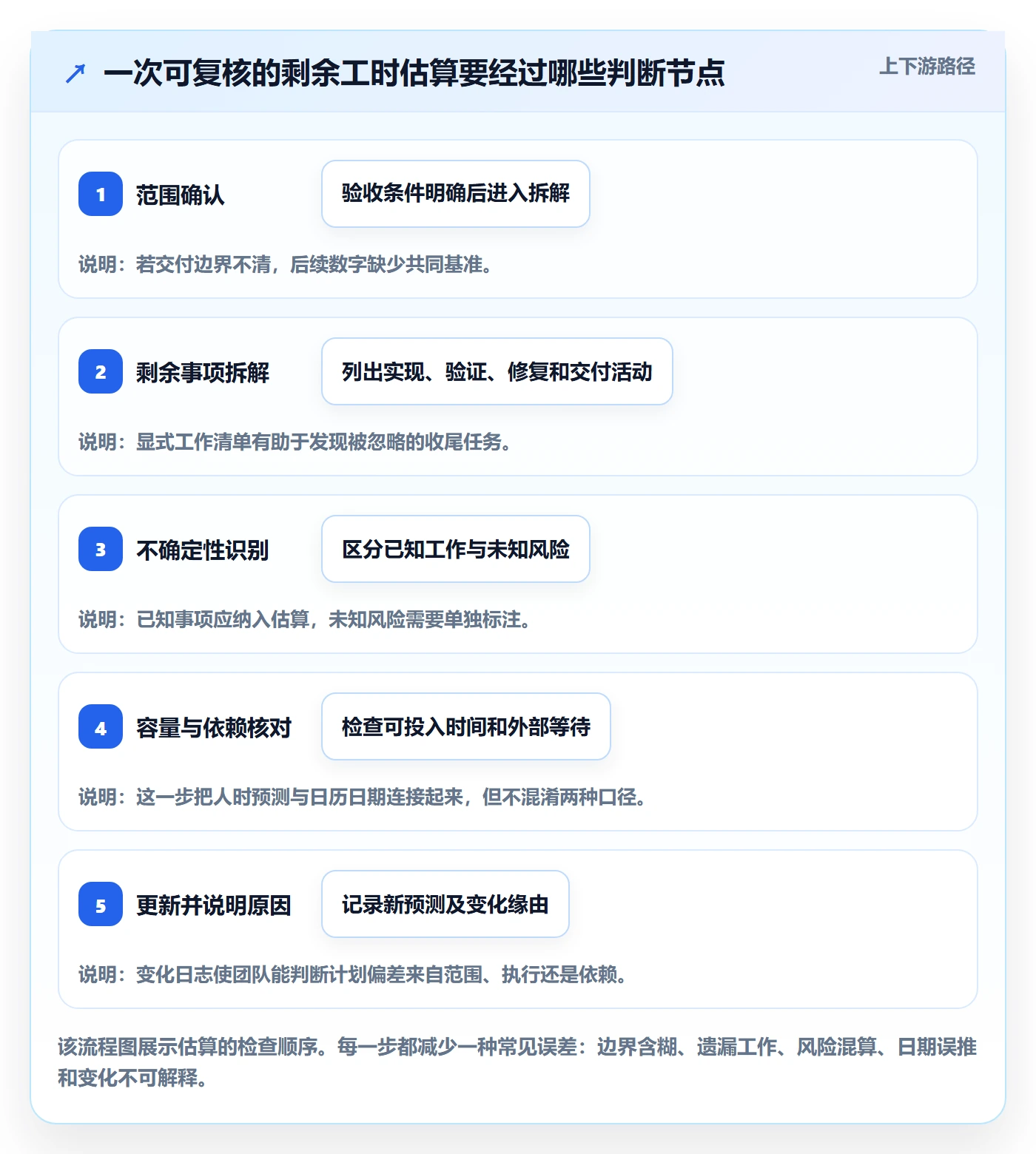

四、我的专业判断逻辑:把一次估算拆成五个可检查的问题

4.1 先确认任务边界:到底什么叫完成

在估算前,我会先问:“完成的验收条件是什么?”如果任务名称是“完成订单接口”,但没人确认是否包括幂等处理、异常码、日志、权限校验和联调,那么每个人估算的可能是不同范围。

一个可执行的工作项,至少应包含清晰的交付物或验收条件。若边界还没定,不宜把不确定性藏进一个精确数字;可以先标注待澄清事项,估一个有范围的临时值,或把需求确认单独作为前置任务。

4.2 再列出剩余活动:遗漏比算错更常见

我会把未完成工作按活动列出来,并逐项检查是否需要投入。常用的思路是“实现、验证、修复、交付”,但不强制每个任务都套同一模板。运维变更可能还要考虑回滚方案,内容交付可能还要经过审核,数据迁移则要关注抽样校验与异常处理。

对每项剩余活动,尽量区分“已经开始但未结束”和“尚未开始”。前者可依据实际进展估算,后者需要更多依赖经验或拆成更小的可验证工作。这样做不是追求表格整齐,而是尽量让预测能被团队复核。

4.3 判断不确定性来自哪里:不要把所有风险都变成缓冲

不确定性可能来自范围、技术方案、外部依赖、环境准备、人员可用性或质量要求。若所有风险都用“多留 20%”概括,团队会失去排除风险的机会,也很难解释预测为什么变化。

我倾向于把风险分成两类:已知但尚未解决的事项,应该列出具体工作并估算;未知风险,则可以用区间、情景或风险备注表达。已知工作不应藏在缓冲里,未知风险也不宜伪装成确定工时。

4.4 区分个人投入与工作日历:不要从工时直接倒推日期

剩余工时是劳动量,不是工期。假设工作剩余 16 人时,成员每天可投入 4 小时,理论上约需 4 个可工作日;但这还没有计入等待评审、依赖交付、任务切换、休假和并行限制。

如果团队需要预测日期,我会额外检查成员容量、工作顺序和外部依赖。对有明确等待关系的任务,记录依赖方和预计响应时间;对多人可并行的工作,确认任务是否真的能分割,而不是简单把工时除以人数。

4.5 最后核对估算口径:比较之前先确保可比

同一团队内,先对齐“小时”是否指实际投入时间,是否包含会议、评审和沟通;跨团队比较时,还要了解不同角色的记录习惯、工作粒度和任务定义。口径不同,即使数字看起来可比较,也可能只是格式相同。

我不会把单个成员的估算数字直接用作绩效判断,也不会仅凭工时超出原估算就认定管理失控。判断前要看范围是否变化、验收条件是否明确、实际投入记录是否完整,以及任务类型是否相似。

工时管理剩余工时教程:项目成员实操方法,避坑指南

五、具体案例:一个 16 小时接口任务,为什么最后会变成 25 小时

5.1 初始计划:数字合理,不代表预测已经完成

下面是一个用于说明方法的模拟案例,数字不是行业统计。某团队计划开发一个订单状态查询接口,初始估算为 16 人时:接口实现 6 小时,单元测试 3 小时,联调 4 小时,文档和交付确认 3 小时。工作项包含基本查询和常见错误处理,验收条件最初看起来明确。

成员开始工作后,发现旧系统对订单状态的定义与需求文档不完全一致,必须先由业务方确认映射规则。这个问题没有出现在原来的工作拆分里,也不是简单的“编码慢了”。如果继续按原计划扣减工时,预测就会把范围和决策风险藏起来。

5.2 第一次重估:新增工作要说明来源

业务确认后,接口需要兼容两套状态值,并增加对历史订单数据的处理。成员重新估算:核心实现还剩 3 小时,兼容逻辑 3 小时,单元测试 2 小时,联调与缺陷修复 4 小时,文档和交付确认 2 小时。剩余工时因此更新为 14 小时。

这时原始估算仍保留为 16 小时,已登记工时例如为 5 小时,剩余工时却是 14 小时。三者相加得到 19 小时,并不必然意味着填报错误;新发现的兼容工作使预计总投入高于初始估算。更新备注应写明“新增状态映射及历史数据兼容”,而不是只写“任务变复杂”。

5.3 第二次重估:返工应进入剩余预测,不应抹掉历史

在联调中,测试发现一个旧状态会被错误转换。成员已经投入了修复排查,但还需要修改映射逻辑、补回归测试并重新验证。此时剩余工时可能上升到 8 小时,即使昨天填的是 6 小时。

我会保留已经登记的排查投入,不把它从历史中删除,也不通过修改原始估算来“修饰”结果。剩余预测记录未来还要做什么,实际工时记录已经发生什么。复盘时再分析问题为什么出现:需求确认是否遗漏、测试数据是否不足,还是兼容规则没有纳入设计评审。

时间点 原始估算 累计已登记 剩余工时预测 变化说明
开始执行 16人时 0人时 16人时 按已知范围建立初始基线
确认状态映射后 16人时 5人时 14人时 新增兼容逻辑与历史数据处理
联调发现异常后 16人时 11人时 8人时 修正状态转换并补充回归验证
完成交付 16人时 19人时 0人时 实际投入高于初始估算3人时

5.4 这个案例真正说明的不是“多估 3 小时”

如果只看最终总投入 19 小时与原估算 16 小时的差异,团队可能只得到“估算偏低”的结论。更有用的复盘是:新增的 3 小时来自什么环节?业务映射没有提前确认,兼容场景没有在初始范围中列明,还是测试数据无法覆盖旧状态?不同原因对应不同改进措施。

我会把估算偏差拆成至少四类:工作范围遗漏、执行效率差异、依赖等待、质量返工。偏差本身不是答案,它是复盘入口。若每次偏差都只用一个“估算不准”概括,团队很难积累真正可迁移的经验。

工时管理剩余工时教程:项目成员实操方法,避坑指南

5.5 怎样用这类数据改进下一次估算

若团队有足够的历史数据,我会按相近工作类型比较估算与实际投入,而不是把所有任务混在一起。接口开发、缺陷修复、数据迁移和文档整理的波动特征不同,合并成一个平均偏差可能掩盖关键差异。

数据较少时,不必急着制定“统一加 20%”的规则。可以先记录任务类型、初始估算、最终投入、范围变更、阻塞时间和返工原因。积累一段时间后,再观察哪些任务经常漏掉测试、评审或外部确认,并针对性调整估算清单。

六、项目成员实操方法:从接到任务到完成交付

6.1 开始时建立可解释的基线

接到工作后,我会先确认交付内容、验收条件和依赖,再把初始估算按必要工作拆分。数字不需要写得像精密测量,但要能回答“主要时间会花在哪里”。如果需求还在变化,就标注估算所依赖的前提,例如“按现有接口字段不变估算”。

  1. 读清工作项:确认目标、范围、优先级和验收条件。
  2. 检查依赖:列出等待他人提供的接口、数据、环境或决策。
  3. 拆出关键活动:包括实现、测试、评审、修复和交付中确实需要的环节。
  4. 给出初始估算:选择符合团队口径的工时单位,并记录主要假设。
  5. 标出不确定点:对尚未确认的内容单独备注,避免把风险藏进数字。

6.2 每次更新都依据新信息,而不是依据压力

工作推进后,剩余工时应反映当前状态。若工作内容没有变化,可以合理减少;若发现遗漏或阻塞,允许增加。更新时,我会优先说明“还剩什么”,再给出预计工时,避免先想一个数字再强行找解释。

一种简洁的更新写法是:“核心实现已完成;剩下异常分支测试约 2 小时、联调约 3 小时;等待测试环境权限,环境就绪时间未确认。”这条信息同时包含进展、预测和风险,通常比单独写“剩余 5 小时”更便于团队决策。

6.3 遇到阻塞,分别记录工作量和等待影响

若工作因外部依赖停住,剩余工时不应因为等待时间增加而自动增加。成员仍需估算阻塞解除后要完成的劳动量,同时说明阻塞方、等待事项、当前影响及下一步跟进动作。

例如,“剩余开发与验证约 5 人时;等待业务确认两个状态映射,尚无明确反馈时间;若本周未确认,预计交付日期需重新评估。”这能让负责人同时看到工作量仍可控,但日期风险已经上升。

6.4 完成任务时,把“剩余为零”和“已交付”分清

把剩余工时设为 0,表示当前工作项不再需要投入,并不自动代表它已经通过验收。若工作尚未评审、验证或交付,应检查这些活动是否属于原任务范围,还是另有对应工作项。

我会在结束时确认三件事:验收条件是否满足、实际投入是否登记完整、未完成事项是否已拆出或移交。只有工作状态和剩余预测都对得上,任务数据才具备复盘价值。

6.5 用某项目管理平台协作时,重点不是多填字段

在中大型团队里,某项目管理平台可以帮助成员在任务上下文中维护原始估算、已登记工时、剩余工时、状态和备注。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织;团队若使用这类平台,首先要统一字段定义和更新规则,而不是先追求复杂报表。

我会优先确认平台配置是否支持团队实际流程:任务字段有没有明确单位,谁可以更新,哪些状态需要填写剩余工时,工时记录如何关联工作项,项目负责人能否查看变化历史。若基础口径没有定义,工具只会更快地汇总不一致的数据。

具体配置应按团队的治理要求和现有版本核实,不要假设每个组织的字段、流程或报表都相同。小团队可以先从任务备注和基本工时字段开始;跨部门协作较多的组织,再考虑加入依赖、阻塞原因、审批或风险视图。

七、项目负责人和团队怎样形成一致的更新机制

7.1 把更新触发条件说清楚

如果团队只规定“及时更新”,每个人对及时的理解都不一样。我建议至少明确几种必须重估的情况:工作范围改变、发现新依赖、测试或评审暴露新问题、原计划日期受到影响、工作项拆分或合并,以及准备交付时。

对于进展稳定、工作内容明确的任务,不需要为了填报而不断改数字。对于高风险、临近关键节点或经常受外部依赖影响的任务,可以缩短复核间隔。触发机制比机械规定所有人每天固定改一次更贴近项目实际。

7.2 让变化原因成为决策信息

团队复盘时,不应只问“为什么剩余工时增加了”,还要问“增加的工作是什么、何时发现、谁需要作出决策”。如果是需求变更,讨论范围和优先级;如果是缺陷返工,讨论测试策略和代码质量;如果是依赖等待,讨论协作方式与升级路径。

变化原因最好使用具体短语,而不是含糊标签。例如,“外部接口文档尚未更新”比“有风险”更可行动;“新增批量查询场景”比“范围变化”更利于评估影响。备注不必写成长篇报告,但应能帮助他人理解决策背景。

7.3 不要把估算超差等同于个人表现差

估算是基于当前信息做出的预测,不是对执行者未来表现的保证。若成员因担心超估而压低数字,管理者得到的不是高效率,而是更晚暴露的风险。

我会把分析单位放在工作类型和过程因素上,而不是只盯个人。可以复盘一个团队在相似任务上的系统性遗漏,例如总是未计入评审、联调或数据准备;不宜仅凭一次任务偏差,推断成员能力或投入态度。

7.4 建立轻量的历史校准,而不是追逐看似精确的评分

团队可以定期抽样回看任务:比较初始估算、最终投入和偏差原因,检查估算清单是否需要补充。样本不多时,把结果作为讨论线索,不要把它包装成稳定规律;任务类型差别很大时,应分组观察。

如果工时数据会用于容量预测,也要同时观察团队可用时间、会议占比、支持性工作和非计划任务。一个团队每周总共登记 200 小时,不代表 200 小时都能投入计划内新需求;忽略支撑工作,会使可用容量被高估。

工时管理剩余工时教程:项目成员实操方法,避坑指南

八、不同情况下怎么做:按任务特征选择估算方式

8.1 工作范围明确、重复性高:用历史记录校准单点估算

如果团队反复处理相似工作,例如固定格式的数据整理或已知流程的环境配置,可以用历史任务的投入区间作为参考。成员先检查本次与历史样本是否在范围、工具和验收条件上相似,再给出单点估算。

这类任务不需要堆叠复杂风险说明,但仍要关注异常条件。若样本通常需要 4,6 小时,本次环境、数据量或访问权限与历史任务不同,就应写明差异,不能机械复制平均值。

8.2 工作范围部分明确:用工作清单和区间表达

对于需求基本清楚、但技术细节尚待验证的任务,我会先估算已知事项,再对不确定部分给出区间。例如,确定工作 8 人时,技术验证额外需要 2,6 人时,总体预测可以先表示为 10,14 人时。

如果协作工具只接受单值,可先填当前最合理的预测,并在备注里保留区间和前提。重要的是让团队知道这个数值对哪些假设敏感,而不是让一个单值假装没有不确定性。

8.3 新技术或未知问题较多:先做验证任务,再更新主任务

面对未知技术,不宜把探索工作全部混进正式交付任务,再报一个大而模糊的工时。我通常会拆出一个有边界的验证项,例如验证某组件是否满足性能要求,并明确输出是方案结论、原型还是风险清单。

验证完成后,再根据实际发现估算正式实现。这种做法短期看增加了一个工作项,长期可能减少主任务反复改估算和频繁延期的情况。若验证成本本身很高,则应权衡先验证、降低范围或选择更成熟方案。

8.4 多人并行、依赖密集:工时和日期分别预测

多人协作时,先评估每个角色实际承担的剩余工作,再检查任务之间能否并行。若前端、后端和测试必须按顺序等待,就不能用三个人的总可用工时简单除算工期;若各自工作有明确边界且可以同步推进,则团队容量可能改善日期。

当日期风险主要来自依赖方时,负责人应推动依赖确认和升级,而不是要求成员把剩余工时改小。工时预测可保持真实,交付日期则根据依赖兑现时间和缓冲策略另行管理。

8.5 小团队没有专门数据分析能力:先用最小记录集

小团队不必一开始搭建复杂的估算体系。先保持三个核心数字:初始估算、已登记工时、当前剩余工时;再加一条变化原因,就足以支持基础复盘。

每两周挑选少量偏差明显的任务讨论,观察是否存在重复遗漏。团队规模小、任务变化快时,过重的填报流程会降低执行意愿;记录够用即可,先确保口径一致,再逐步扩展分析维度。

8.6 100 人以上组织跨团队协作:重点治理口径与依赖

中大型组织的主要难点往往不是成员不会填数字,而是不同团队对字段和单位的理解不同。一个团队把会议算入工时,另一个团队只记直接工作;一个团队按工作项更新,另一个团队按项目周报汇总,数据天然难以直接对比。

这类组织可以用统一的定义说明、最小字段规则和跨团队依赖记录作为基础,再由各团队根据工作类型补充细节。使用某项目管理平台进行协作时,应先确定字段语义、权限、审计记录和报表口径,避免先上线报表,再发现源数据不可比。

九、怎样在估算准确性与成员负担之间取舍

9.1 工时粒度越细,维护成本越高

按小时记录有助于短周期排程和成本核算,但也会增加成员更新负担。若团队不需要小时级资源调度,却强制所有工作细分到半小时,得到的数字可能更精细,决策价值却没有增加。

我会根据用途选择粒度:用于近期开工安排,可采用小时;用于项目级容量规划,可按人天或区间;用于外部承诺,则同时说明前提和日期影响。数据粒度应服务决策,而不是为了看起来专业。

9.2 缓冲留得太少会脆弱,留得太多会失去辨识度

计划完全没有缓冲,任何小波动都可能导致延期;缓冲过大,又会让团队难以判断哪些工作真正不确定。更有效的方式是把可识别的工作尽量显式估算,把难以量化的风险放在独立风险项或项目级预留中。

是否设置缓冲、设置多少,应结合项目阶段、风险影响和团队历史,而不是统一套用一个百分比。早期范围不清时,预测区间可以较宽;需求稳定、工作重复时,区间通常有机会收窄。

9.3 更新频率太低会失去时效,太高会产生噪声

周更可能适合相对稳定的项目工作,却不足以支撑高风险的短期联调;分钟级更新则很难获得比每日复核更好的决策信息。关键节点和风险变化比固定频率更值得作为更新触发条件。

团队可以先试行一个周期,再观察哪些更新促成了排期调整,哪些只是重复修改数字。若多数更新没有改变任何决策,频率可能过高;若问题总在临近交付时才出现,复核触发点可能过少或过晚。

9.4 可比性与灵活性之间,需要明确边界

统一字段有利于组织级汇总,但不同工作的估算方式不必完全一致。重复性任务可以依赖历史样本,探索性任务可以用区间,依赖密集任务则需要同时记录等待风险。

我的取舍是:统一定义“剩余工时是什么”,灵活选择“怎样估算”。口径统一能减少混乱,估算方法灵活才能适应真实工作。两者不冲突,但不能为了报表方便抹平任务差异。

十、落地检查清单:下一次更新前先问自己

10.1 成员更新前的六个问题

  • 我理解的完成条件,是否与工作项和负责人一致?
  • 我填的是从现在开始还需要的投入,还是把已做工作重复算进去了?
  • 测试、评审、联调、修复和交付等必要活动是否已经考虑?
  • 当前数字依据的是具体剩余事项,还是只按完成百分比推算?
  • 有没有新增范围、依赖等待、环境问题或风险需要单独说明?
  • 如果数字比上次变化,我能否用一句具体事实解释变化原因?

10.2 负责人复核时的五个问题

  • 团队是否对工时单位和字段定义达成一致?
  • 工作项是否有可验证的验收条件,估算是否覆盖实际交付范围?
  • 成员报告的阻塞是否能转化为明确的跟进动作?
  • 剩余工时、任务状态和计划日期是否相互矛盾?
  • 复盘偏差时,是否区分范围变化、等待、返工和估算遗漏?

如果只做一项改进,我建议先建立“变化原因”习惯:每次剩余工时明显上升或下降,都附上一句事实说明。它成本低,却能帮助团队识别风险、解释计划变化,并在项目结束时找到真正值得改进的环节。

十一、结尾:让剩余工时成为团队的预警信号

11.1 好的预测不是永远不变,而是能帮助及时行动

我不把剩余工时看成对成员能力的评分,也不把它当作一条必须平滑下降的曲线。它更像团队对未来工作量的共同判断:信息变化时,数字应该变化;判断变化时,原因应该留下;风险出现时,项目计划应该有机会及时调整。

如果你的团队目前总是把原始估算减去已登记工时,下一步不必先采购工具或制定复杂制度。先选一个正在进行的工作项,列清剩余活动,分别核对已投入、未来工作和等待依赖,再记录本次预测与上次预测的差异原因。连续复盘几个周期后,你会比看一张孤立的工时汇总表更清楚:偏差究竟来自估算、范围、流程,还是协作。

11.2 下一步:从一个真实任务开始试行

建议先选一个范围适中、成员熟悉的任务试行上述方法。开始时记录原始估算和假设;执行中按新信息重估剩余工作;结束后分类复盘偏差。不要急着用少量样本设定全组织标准,先找出重复出现的遗漏,再决定是否调整模板、流程或项目工具配置。

真正有用的剩余工时,不是让数字永远好看,而是让团队更早看见“接下来还有什么、为什么会变、需要谁采取行动”。

常见问题解答(FAQ)

1. 剩余工时应该怎么估,才能避免项目计划越改越不准?

我在项目里经常看到成员把“剩余工时”填成最初估算减去已经花掉的时间,但任务一旦遇到返工,这个数字就失真了。我想知道,剩余工时究竟应该按原计划扣减,还是按今天重新判断还要做多久?

按“从现在到完成还需要投入多少有效工作时间”重新估,不要机械地用初始估算减去已耗工时。比如一项任务最初估 8 小时,已经投入 6 小时,但测试发现还要修复并回归 5 小时,剩余工时应更新为 5 小时,而不是 2 小时。实操时可要求成员在每日更新时回答两个问题:当前还差哪些可交付内容?

每项还需多少专注工作时间?会议等待、排队和审批周期应单独记录为日历时间,避免把“需要等两天”误填成“还要做两天”。判断估算是否可信,重点看剩余工时是否对应明确的未完成工作,而不是看它是否小于初始估算。

2. 项目成员什么时候更新剩余工时,频率多高比较合适?

我担心每天都填会增加团队负担,但如果只在周会上更新,项目风险又可能已经拖到最后才暴露。我想知道,怎样安排更新节奏,既能及时发现偏差,又不会让工时管理变成形式主义?

更新频率应跟任务变化速度和交付风险匹配,而不是所有团队统一要求每天填一次。对持续数天、依赖多或接近里程碑的任务,建议在每日站会前更新;稳定的小任务可在每周计划或检查点更新。更重要的是设定触发条件:范围变化、发现缺陷、阻塞超过半天、原预计完成时间明显推迟时,立即重估,不必等固定填报日。

管理者可以抽查少量任务:例如连续两次更新剩余工时都不变,但任务完成比例也没有变化,就追问阻塞或估算依据。这样关注的是信息是否反映真实进展,而不是填写动作是否准时。

3. 剩余工时不断增加,是成员估算能力差还是项目出了问题?

我发现有些任务每次更新都比上次多,团队成员也因此不愿意及时报数,怕被认为拖延。我想知道,怎么区分正常的重新估算和管理失控,才能让数据用于解决问题,而不是变成追责依据?

剩余工时上升本身不是结论,关键要看上升原因是否可解释。若新增需求、测试暴露缺陷或技术方案调整使工作量增加,及时上调反而比维持一个虚假的低数字更有管理价值;若没有范围变化,却连续多次低估同类任务,则可能是拆分过粗、缺少验收标准或估算时遗漏了联调与返工。

可以记录每次显著变化的原因,并按任务类别复盘,例如开发、测试、数据迁移分别比较初始估算与最终实际投入。不要用单个成员的估算偏差直接排名;先检查任务复杂度和依赖条件,再决定是否需要改进估算方法。

4. 剩余工时和任务完成百分比有什么区别,能不能只维护一个?

我在看项目进度时,常遇到任务显示完成了 80%,但剩余工时仍有很多,或者百分比很高却迟迟不能交付。我想知道这两个数字分别回答什么问题,团队应该怎样一起使用,才不会被表面进度误导?

完成百分比描述已交付工作的比例,剩余工时描述从现在到完成还需要的投入,两者不能简单互相换算。一个任务即使已完成 80%,最后 20% 也可能包含复杂联调、验收和修复,因此仍需较多工时;反过来,成员投入了大量时间,也不代表交付比例同步提高。

建议把任务拆成可验收的子项,例如接口开发、联调、测试,每项明确完成条件,再分别维护状态和剩余工时。若管理者看到完成比例很高但剩余工时偏大,应核查未完成部分是否集中在高风险环节;若剩余工时很低但任务长期未关闭,则应检查是否遗漏验收、部署或文档等收尾工作。

核心关键词

读者评论

侯
侯承宇

之前团队常按原始工时减已登记工时填剩余值,联调一拖延,数字就完全对不上。改成列出待办事项再估算后,至少能说清楚增加的工时花在哪里。

董
董承宇

把人时和完成日期分开这点很实用。成员每天能投入多少时间、评审要等多久,都会影响交付日期;只看剩余工时确实容易把排期算得过于乐观。

雷
雷鸣

估算变化需要说明原因我认同,不过更新频率还是得看团队节奏。任务稳定时每天改数字意义不大,遇到范围变化或阻塞再重估,可能更省时间。

文章包含AI辅助创作:工时管理剩余工时教程:项目成员实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/571726

赞 (0)
飞飞飞飞
工时管理如何做好填报工时?项目成员实操方法与操作步骤
上一篇 36分钟前
计划工时流程与规范:项目成员工时管理实操方法关键指标
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
