工时管理如何做好填报工时?项目成员实操方法与操作步骤

工时管理如何做好填报工时?项目成员实操方法与操作步骤

工时填报最容易出问题的地方,不是成员忘了点“提交”,而是月底大家都交了表,项目负责人仍然说不清:这些时间究竟花在了哪项工作上,为什么计划与实际差了这么多,下一周要不要调整资源。要把工时管理做好,关键不是把填报提醒发得更勤,而是让每一笔工时都能对应具体工作、真实发生时间和可解释的结果。

一、先讲核心结论:工时填报不是记“忙了多久”,而是记录工作事实

1. 一笔可用的工时,至少要回答四个问题

我判断一条工时记录是否合格,通常会看四个问题:谁做的、在哪一天做、做的是什么、实际投入了多少时间。若团队还需要核算项目成本或分析偏差,则要再补充工作所属项目、任务或工作类型,以及必要的备注。

这套判断看起来简单,却能拦住很多低质量记录。比如“开发,8小时”虽然有人员、日期和时长,却没有具体对象;“处理项目问题,2小时”也很难用于后续分析。相反,“订单接口,补充重复请求幂等校验,1.5小时”能让成员、项目负责人和财务核对时理解同一件事。

工时记录的价值不在于把每分钟都装进系统,而在于形成可以核对、汇总和改进的工作证据。填报要求越接近实际工作对象,数据越能支持项目管理;要求越抽象,成员越容易用套话完成任务。

2. 先统一三个口径,再要求成员填报

在开展填报之前,我建议团队先把三个口径说清楚。第一,工时记录的是实际投入时间,还是计划投入时间;第二,计时包含哪些活动,例如会议、代码评审、测试、等待外部反馈是否单独记录;第三,记录精度按小时、半小时还是更细的时间单位。

如果口径没有统一,管理者看到的差异未必来自执行表现。例如,一个团队把每日站会算入任务工时,另一个团队把会议单独统计;两边都填得认真,数据仍不能直接比较。先统一“怎么算”,再要求“填得准”,顺序不能颠倒。

3. 不要用填报率代替工时数据质量

填报率回答的是“有没有提交”,不是“记录是否可信”。一个成员按时填满每个工作日,记录却全部写成“项目工作,8小时”,形式上完整,分析价值接近于零。相反,有人记录稍有延迟,但能准确对应任务、投入和结果,数据更适合用于复盘。

因此,管理者至少要分别看提交及时性、任务关联率、异常记录率和抽样核对一致率。不同指标分别反映纪律、结构、风险和真实性,不能用单一的“填报率达到百分之百”作为管理结论。

检查维度 要回答的问题 常见低质量表现 改进方向
及时性 是否在规定周期内记录 月底一次性补填一周或一个月 把日常记录压缩到每天或每周固定时段
关联性 工时能否定位到工作对象 只写“开发”“沟通”“处理事情” 关联项目、任务或明确的工作类型
合理性 投入是否符合工作背景 同一任务反复登记、时长异常 设置规则并由负责人复核例外
可解释性 他人能否理解投入的原因 备注为空,或只写“已完成” 记录关键活动、阻塞和产出

二、为什么工时表月底总是失真:真实场景和成因

1. 多项目并行,让“今天做了什么”比“今天忙不忙”更难回答

在中大型团队里,一个成员可能上午处理产品缺陷,下午参加客户评审,随后又被临时拉去排查线上问题。到了晚上,他可能记得整天都很忙,却记不清每件事各花了多久。若团队还以项目为单位统计投入,日常工作就很容易被挤进一个笼统的“公共支持”类别。

我会把这种情况视为工作分配和记录设计共同造成的问题,而不是先归咎于成员态度。任务切换频繁、任务入口分散、项目分类含糊时,填报会自然变难。若管理者只提高提醒频率,却不减少重复入口和分类歧义,团队得到的往往只是更快地填错。

2. 月底补填会把记忆误差伪装成精确数字

成员月底回忆某个星期的投入,很容易把熟悉的工作高估,把短暂但频繁的沟通漏掉。更棘手的是,填入“每天8小时”或“每项任务整数小时”之后,表格看起来格外整齐,实际却可能丢失了变化。精确到小数点,不代表数据就准确。

行为科学研究中常提到回忆会受到近期事件和显著事件影响;在工时场景里,这意味着刚完成的发布故障可能被记得很清楚,而一周前持续发生的沟通、等待和小修复更容易被压缩或遗忘。这里的重点不是给成员增加心理负担,而是尽量缩短工作发生与记录之间的时间差。

3. 任务粒度太粗,会让工时记录无法支撑复盘

如果任务只写“系统开发”,成员可能把需求澄清、编码、联调、修复、代码评审都记在同一项上。月底看到这一项累计了几十小时,管理者仍不知道其中多少是计划内工作,多少来自返工、等待或范围变化。

但把任务拆成几十个微小步骤也不是答案。记录对象过细,会增加维护成本,成员会花更多时间找选项、切换页面和补充描述。实操上,任务要细到能判断责任和进展,不必细到每一次点击或每一行代码。合适的粒度,是成员填得动、负责人看得懂、项目复盘用得上。

4. 填报和评价绑定过紧,会诱发“看起来合理”的记录

当成员担心工时少会被认为工作不饱和,或者担心工时多会被认定效率低,数据就可能开始服务于自我保护。此时再强调“必须准确”,实际激励却在鼓励另一种行为,制度要求和考核后果彼此冲突。

工时更适合用于分析工作分布、识别范围变化、估算成本和发现流程障碍,不适合在缺乏工作难度、角色差异和产出背景的情况下,直接排名个人效率。投入时间本身不是绩效结论,把记录用于诊断流程,把评价放回成果与情境,数据才有机会保持可信。

三、先做专业判断:哪些工作该记、记到什么程度

1. 根据管理目的确定记录范围

工时记录不是越多越好。团队先明确数据要回答什么问题,再决定记录边界。若用于项目成本核算,需要区分不同项目、任务和可计费类别;若用于容量规划,重点是工作类别、团队投入和时间分布;若用于敏捷项目复盘,关注实际投入与估算偏差、返工和阻塞通常更有价值。

如果团队只是希望减少成员重复填表,却没有明确的使用场景,应先做小范围试点,确认数据能改变什么决策。若一条记录既不用于成本核算,也不用于项目分析,长期保留它的管理意义就很有限。

管理目的 优先记录字段 不建议一开始就追求
项目成本分析 项目、任务、人员角色、实际投入、成本类别 没有成本用途的逐分钟记录
容量与资源规划 工作类别、项目投入、计划与实际变化 把每个人的忙碌程度简单排名
过程改进 返工、等待、会议、评审、阻塞等活动 把每个过程问题都转化为个人工时指标
客户服务核算 客户或合同范围、服务事项、投入时长、确认依据 仅凭成员备注推断合同应收金额

2. 用“任务工时”和“非任务工时”解释完整工作日

很多团队只允许成员把时间填到项目任务上,结果会议、辅导新人、内部协调和突发支持被隐藏,项目投入看起来很完整,实际工作却无法解释。另一种极端是所有日常活动都新建任务,分类不断膨胀,成员很快就放弃寻找合适选项。

比较稳妥的做法,是设定少量稳定的非任务工作类型,例如团队会议、技术支持、培训与辅导、休假或其他非项目事务。只有当某类活动长期出现、需要单独分析,或具有明确预算与责任归属时,才考虑继续拆分。

3. 用时长精度控制记录成本,而非追求表面精细

对于大多数知识型团队,按15分钟或半小时为记录单位,通常比要求每次工作开始和结束都精确打卡更容易坚持。若核算合同服务、按计费规则管理客户工作,则需按合同约定设置精度,并保留审批和修改记录。

如果成员一天要切换十几次任务,要求每次切换都立即打开系统记录,实际成本可能高于数据收益。可以先选择每天收尾时集中核对,或对重点客户工作采用更细记录、对内部协作采用较粗粒度。精度应由决策需要决定,不应由系统能输入几位小数决定。

4. 先分清计划、实际、剩余三种时间

计划工时是事前估算,实际工时是已经投入,剩余工时是完成工作还需要多少投入。三者容易被混在一起,但管理含义完全不同。计划工时不能当成已发生的事实,剩余工时也不能直接加进实际投入。

举例来说,某任务原估算12小时,成员已经投入10小时,判断还需4小时。此时实际工时是10小时,剩余工时是4小时,当前预计总投入是14小时,预计超出原估算2小时。若系统只记录“14小时”,就无法判断其中有多少已经发生,项目负责人也无法及时调整。

四、项目成员实操方法:从开始工作到提交记录

1. 开始工作前,先确认记录对象是否存在

动手之前先确认自己要处理的工作是否有对应任务、缺陷、需求或支持事项。若有,优先选已有对象,避免同一件工作被拆成多条重复记录。若没有对象但工作确实需要纳入项目管理,应先按团队约定创建工作项,或者登记到明确的公共支持类别。

这一步不是让成员为了每件小事都开单,而是避免工时记录落在没有归属的“其他”里。判断标准可以很实际:这件事是否影响项目交付、客户服务、预算核算或后续复盘?如果答案是肯定的,就应有可追溯的工作对象。

2. 按实际活动记录,不要照搬任务估算

填报时选择实际发生的日期和工作对象,再输入真实投入。不要因为任务计划是4小时,就把4小时直接复制为实际工时;也不要因为当天工作时长是8小时,就把8小时全部分配给最重要的一个任务。

如果工作跨越多个任务,应按大致实际投入拆分。例如上午用1小时澄清需求,接着用2小时完成接口开发,下午用1.5小时联调,另有半小时参加项目评审,就分别登记在对应任务或工作类型下。无需假装能够准确还原每一分钟,但要让主要投入不被单一任务吞掉。

3. 备注写“发生了什么”,而不是重复任务标题

备注的任务是补充系统字段无法表达的关键信息,而不是再写一遍任务名称。对正常推进的工作,可以记录产出,例如“完成三种异常状态的接口校验”;对偏差较大的工作,要写明原因,例如“等待外部测试环境半天,先完成本地模拟验证”。

如果当天并无特殊情况,团队可以允许备注为空,避免每个人都被迫写“正常推进”“已完成”等无信息内容。备注只有在帮助他人理解投入、进展或阻塞时才有价值。

4. 结束一天时,做一次简短的完整性检查

建议成员每天花5至10分钟核对,而不是月底集中补齐。检查时重点看:当天是否有未归属的关键工作、是否重复选了同一任务、实际时长是否明显超过合理范围、会议和突发支持是否被漏记,以及记录是否误填为计划时长。

如果系统支持日历、任务状态或工作日志等信息,成员可以用它们辅助回忆,但不能把会议日历的时长直接当成实际投入。参加会议不一定全程专注;日历上的安排也可能取消或改期,仍需根据实际发生情况核对。

5. 提交之前,确认数据没有制造“满格工作日”假象

每日登记的时间合计不一定总要等于标准工作时长。休假、病假、培训、跨时区协作和临时事务都会造成差异;未记录到项目任务的时间,也可能属于正常内部工作。管理者应先区分工作日制度和项目投入范围,不能看到某天项目工时不足8小时,就默认成员少工作了。

如果组织规定工作时长核算,应该由人事制度、考勤制度和项目工时口径分别定义,避免用项目任务工时替代出勤记录。项目投入、劳动时间和考勤时间是相关数据,不是可以互换的同一个指标。

操作环节 成员要做的事 常见错误 快速自检
开始前 确认项目、任务或工作类别 随手选一个相似任务 负责人能否看懂这项工作的归属
工作中 按实际活动和投入拆分 把计划时间照抄为实际时间 有没有把多个工作全部算进同一项
备注时 补充产出、偏差或阻塞 重复标题或写“已完成” 备注是否让不了解背景的人更容易理解
提交前 检查日期、重复项、异常时长 月底一次性补填 记录与任务进展、日历是否大致一致

6. 一个可直接照着做的日常流程

  1. 上午:确认当天优先任务;如工作对象尚不存在,按团队流程补充任务或选择规定的公共工作类别。
  2. 工作进行中:对明显较长、跨任务或需要核算的工作,及时记下投入;短暂切换不必每次立即操作,可在日终根据工作记录核对。
  3. 当天收尾:逐项确认当天主要产出、投入时间和异常原因,修正错选任务、重复记录或漏掉的会议与支持工作。
  4. 周期提交:按团队规定提交日报或周报;如发现任务估算不再合理,更新剩余工时或说明变化,不要篡改已经发生的实际工时。
  5. 收到退回:先确认退回原因是对象错误、字段缺失还是数据异常,再修改对应记录;若是管理口径不清,应反馈并统一规则,而不是每个人自行猜测。

五、案例与数据观察:用一周记录找出偏差,而不是月底追责

1. 案例背景:一个跨职能团队的工时回顾

下面的案例是为了说明分析方法而构造的情景模拟,并非任何企业的公开统计。一个由产品、研发、测试和交付人员组成的项目团队,共有24人,持续使用工时记录。团队早期采用月底填报,记录字段只有项目名称、日期和小时数;负责人能看到总投入,却无法判断超时发生在哪个环节。

团队把填报调整为每周至少核对一次,并增加任务关联、工作类型和异常原因。第一个月没有急着考核个人,而是抽查记录与任务状态、评审纪要和发布记录是否大致吻合。抽查发现,偏差较大的条目主要不是虚构工时,而是临时支持、等待环境和需求变更没有单独归类,最终都被填进了原开发任务。

2. 先看记录结构变化,不急着判断个人效率

下表中的数字为情景模拟的月度观察值,目的在于展示团队可以如何建立改进基线。它们不是行业基准,也不应被直接拿去评价其他组织。真实团队需要先用自身数据跑出至少一个可比较周期,并记录同期项目范围、成员构成和工作制度是否变化。

观察项目 调整前 调整后 解读
每周按时核对记录的成员比例 58% 88% 及时记录增加,但仍需要观察是否带来更高准确度
可关联到具体任务的投入比例 61% 84% 更多投入能定位到工作对象,复盘时更易追踪
月底集中补填的记录比例 42% 15% 回忆时间缩短,整月补录造成的误差风险下降
负责人月度核对耗时 约10小时 约6小时 分类清晰减少人工追问,但不能代表管理成本已消失

工时管理如何做好填报工时?项目成员实操方法与操作步骤

3. 再看偏差来源,管理者才知道该改什么

团队随后抽样核对超出原估算的任务,发现原因分布在需求澄清、外部等待、返工和临时支持等不同环节。把这些因素合并为“成员效率低”,会错过真正的改进方向:需求澄清不足,需要调整前置评审;外部等待过长,需要协商接口或环境;返工集中,则要检查验收标准和质量流程。

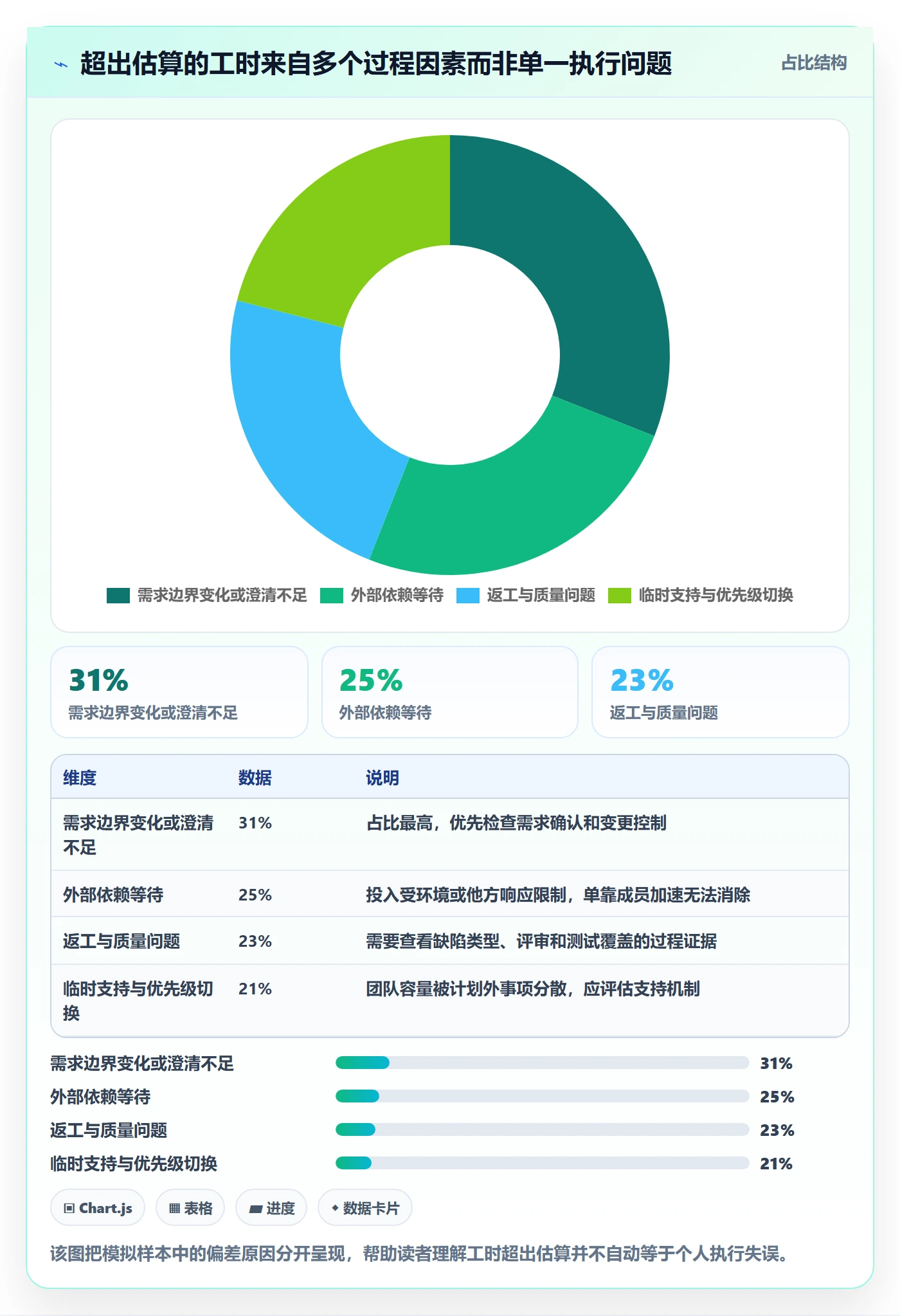

下列比例同样是情景模拟,表示被抽查的48条超估算任务中,团队将每条记录归入一个主要原因后的分布。实际工作可能同时存在多个原因,因此真实复盘最好允许多选原因或记录主要原因与次要原因,避免为了凑成百分之百而丢失复杂性。

主要偏差来源 情景模拟占比 更适合采取的措施
需求边界变化或澄清不足 31% 强化需求验收条件和变更记录
等待环境、依赖团队或客户反馈 25% 明确依赖责任人、响应时间和升级路径
返工、缺陷修复或测试遗漏 23% 检查评审、测试覆盖和质量门槛
临时支持与工作优先级切换 21% 建立支持入口,并为突发工作预留容量

工时管理如何做好填报工时?项目成员实操方法与操作步骤

4. 抽样核对比全量审查更适合多数团队

如果要求负责人逐条审核每位成员每天的全部工时,管理成本会快速上升,也容易把管理者变成录入检查员。我更倾向于将规则校验、异常提示和抽样核对结合起来:系统或表格先发现明显重复、超长、缺失等情况;负责人再核查异常项和随机样本。

例如团队可以每周抽查一定比例的记录,并优先覆盖超出任务估算、临近周期集中提交、长期使用“其他”类别、备注和任务状态明显不匹配的条目。抽样的目标是检验流程是否可信,不是给每个人制造被监控感。若持续发现同一种错误,应优先修规则和界面,而不是反复教育成员。

工时管理如何做好填报工时?项目成员实操方法与操作步骤

六、管理者与项目负责人如何把规则设计得更容易执行

1. 把填报规则写成一页说明,而不是堆成制度长文

成员最需要的不是十几页制度,而是能在实际场景里快速判断的答案:什么工作必须记录、应该选哪个项目或工作类别、会议算不算、临时支持记在哪里、何时提交、发现错误怎么修改。规则可以有完整制度作为依据,但执行说明应短、明确、可查。

我会建议规则文件包含几个常见问题的例子,而不是只有抽象定义。例如“同时支持两个项目时怎么拆分”“任务临时取消后已投入时间记在哪里”“跨天排查问题按发生日期还是提交日期登记”。这些边界问题提前说清楚,能减少管理者和成员之间的反复解释。

2. 任务目录要有负责人,不能无限增长

任务类别通常会越加越多:为了某次特殊活动新增一个类别,为了某位成员的工作习惯再增加一个选项。几个月后,同一类工作可能分散在多个近义名称下,汇总和对比反而更困难。应为项目、任务类型和公共工作类别设置维护责任人,定期合并重复项、停用过期项。

新增选项前可以先问三个问题:是否有明确的分析或核算用途?这类工作是否会持续发生?现有类别是否无法表达?如果只是临时一次性事项,备注或项目任务往往足够,不必永久扩充分类目录。

3. 异常审核要分层,不要所有问题都升级审批

轻微的备注缺失、日期选错和任务归属错误,可以由成员自行修正;超出估算较多、跨部门支持、可能涉及客户计费或项目范围变更的记录,则需要项目负责人确认;涉及考勤和劳动时间的问题,应按照组织相应制度处理,不要由项目经理自行推断。

分层的目的,是让需要判断的事项得到判断,让可自动修正的问题不必占用管理时间。审核规则也应避免把“投入较高”直接等同于违规。关键是核对背景、工作内容与变化原因,再决定是否需要调整资源或计划。

4. 在工具中减少重复输入和无效等待

如果团队使用项目管理平台管理需求、任务和缺陷,工时记录最好能直接关联到已有工作项,减少成员重复输入项目名和任务名。以 PingCode 为例,在项目和研发协作场景中,团队可以先评估任务字段、工时记录、审批与报表是否覆盖自身流程,再确定哪些信息由项目数据承接,哪些需要额外补充。

这并不意味着引入工具就会自动获得准确数据。若任务目录混乱、角色权限不合适、字段口径没有统一,工具只会更快地收集不一致的记录。中大型企业或100人以上组织在评估时,还应关注跨团队权限、项目模板、数据导出、审计追踪、与现有系统的集成及管理员维护成本。

5. 让反馈形成闭环,成员才知道认真填写有什么用

如果成员填完之后,从未看到项目工时被如何使用,填报很容易退化为额外的行政任务。项目负责人应该定期把记录转换成可见的反馈,例如下个迭代减少并行任务、为外部依赖设置等待预案、为支持工作预留容量、调整估算方法。

反馈不必展示个人排名,也可以展示团队层面的变化:哪类工作占比上升、哪些环节反复超估算、哪些任务长期被等待阻塞。让成员看见数据改变了计划或流程,通常比增加一轮提醒更能提高记录的认真程度。

七、不同场景下的行动建议与取舍

1. 小团队:优先保持轻量,先把记录习惯做起来

成员不到十人、项目数量有限时,不必一开始就设计复杂审批和多层成本分类。先保留日期、项目或任务、实际时长、必要备注四类信息,固定每周一次核对。若团队工作稳定,记录可以用于估算回顾和容量讨论;若工作经常临时变化,就重点记录变化原因和支持工作。

取舍上,小团队可以接受分类较粗,换取更低的维护成本;但不能接受“所有工作一律写项目工作”,否则数据无法解释。系统不必复杂,规则必须清楚。

2. 多项目并行团队:优先解决任务归属和优先级切换

当成员同时支援多个项目,首先要把任务入口和项目归属统一。项目负责人还应记录临时优先级切换由谁提出、影响了哪些计划任务。否则工时数据只能说明资源分散,无法说明资源为什么分散。

这类团队值得记录临时支持、跨团队协调和等待等工作类别,但不要把每次短暂沟通都变成独立任务。取舍重点是:保留足够信息解释资源流向,同时避免分类细到成员无法日常维护。

3. 交付与客户服务团队:优先保证范围和核算证据

涉及客户合同、计费或服务额度时,工时应关联客户、合同范围、服务事项和确认记录。团队还要提前规定哪些投入可计费、哪些属于内部协调或保修支持,以及记录修改和审批如何留痕。

这时更高的记录精度和审批成本有其合理性,但不能只依赖成员备注来决定计费。涉及金额时,应让合同条款、服务记录和审批流程共同支持判断。若填报方式过于简化,表面上节省了时间,后续争议成本可能更高。

4. 敏捷研发团队:重点看估算偏差和返工,而非逐人排名

敏捷团队可以用工时帮助复盘估算与实际的差距,但不能把故事点、工时和个人产出混为一谈。任务复杂度、依赖数量、评审等待和缺陷返工都会影响时间。复盘时适合讨论一类工作为什么持续低估,而不是把投入最多的人当作效率最低的人。

若团队已经有稳定的交付周期和吞吐量指标,工时未必需要承担所有绩效解释任务。取舍上,可以用较粗的实际投入识别成本和过程变化,把成果评价放在交付价值、质量和协作背景上。

5. 高合规组织:加强权限和审计,但保护数据边界

在需要审计、成本分摊或严格权限隔离的组织里,工时修改应保留操作记录,审批责任应明确,报表访问应按角色控制。成员需要知道谁可以查看明细、数据保留多久、用于何种管理目的。

取舍不能只谈“留痕越多越安全”。记录粒度和访问范围过宽,会增加隐私与合规风险。尤其要避免把项目工时数据直接扩展为员工行为监控,而不说明用途、范围和管理依据。

团队场景 建议优先级 可以接受的简化 不应妥协的底线
小团队 低成本、稳定习惯 工作类别较粗 记录要能对应到实际项目或工作
多项目团队 资源归属、临时切换 不追踪每次短暂沟通 重大支持与优先级变化需可解释
客户交付团队 范围核算、审批留痕 非计费内部活动可独立归类 计费判断有合同和服务证据支撑
敏捷研发团队 估算偏差、返工分析 避免逐分钟精确记录 不以单一工时指标评价个人价值
高合规组织 审计、权限、数据边界 按角色提供不同视图 明示用途并控制访问范围

八、常见误区与纠正方法

1. 误区:每天填满标准工时,才算记录完整

项目工时不等于考勤工时,也不必每天都刚好填满某个固定数值。休假、培训、内部会议和非项目活动可能有不同归属。若强制把每日总量凑齐,团队很容易把真实时间重新分配到不相关项目,制造看似完整、实际失真的数据。

纠正方法是分别定义出勤时间、项目投入和非项目工作,报表也分别呈现。只有需要核算工作日总时长时,才按对应制度检查缺口,不要直接拿项目工时推断出勤状况。

2. 误区:任务估算就是工时目标,实际超出就是执行失败

估算是对未来投入的判断,不是承诺每个人必须在某个时间点内完成。工作范围变化、依赖等待、环境问题和质量返工都会改变实际投入。管理者如果只追究谁超时,不分析原因,成员就会倾向于少报或把时间记到其他任务。

纠正方法是把计划、实际和剩余工时分开看,分析差异来源,并识别哪些偏差可控、哪些需要调整计划。长期稳定的偏差才适合用于修正估算模型。

3. 误区:把填报率做高,数据就自然可靠

按时提交只能说明流程得到执行,不能证明工作对象选得准确,也不能证明时长来自真实记录。一个团队可以有很高的提交率,同时存在大量笼统备注、重复工时和月底批量补录。

纠正方法是同时观察及时性、关联率、异常率和抽样核对结果。若提交率已经很高,但任务关联和一致性长期偏低,下一步应改字段、目录或流程,而不是继续提高催报频率。

4. 误区:工时多的人效率低,工时少的人效率高

投入较多可能源于承担了更多责任、处理复杂任务、支援他人或面对更多依赖;投入较少也可能是工作被漏记、任务简单或项目范围较小。没有成果、质量、任务复杂度和协作背景,仅比较时长,很容易得出错误结论。

纠正方法是把工时放回具体工作场景中,用它解释资源如何投入、成本如何变化、流程在哪里受阻,而不是单独作为绩效排行榜。若确实要做绩效判断,应结合角色、目标、成果质量和团队贡献。

5. 误区:备注写得越长,工时记录越可信

长备注不一定更有用。如果备注堆叠背景叙述,却没有说明产出、异常或偏差,负责人仍然需要再次追问。尤其是要求每条都写固定套话,会让成员复制粘贴,反而降低信息质量。

纠正方法是只要求在需要解释的记录上补充信息。可以用“做了什么、产生什么结果、是否有阻塞”作为简短提示,但允许正常工作不写重复性备注。

九、两周落地计划:先试点,再扩大

1. 第一周:定义口径并选一个有代表性的团队

试点最好既不是工作极简单的小组,也不是组织中最复杂、最容易出现特殊情况的团队。选择一个包含多种任务类型、但负责人愿意参与复盘的项目组,先确认记录目的、字段、粒度、非任务工时类型和提交周期。

选定后,保留试点前的基线数据,例如月底补录比例、负责人核对时长、任务关联情况和常见争议。基线不需要做得复杂,但必须使用清晰口径,否则上线后的变化无法比较。

2. 第二周:观察使用成本和记录质量,不急着扩面

试点运行后,重点观察成员每天花多少时间完成记录、哪些字段经常选错、哪些类别缺失、负责人最常追问什么。若成员反复问同一个问题,说明规则或界面存在歧义,不应只把它视为培训不足。

两周内不一定能证明项目效率提高,但足以发现流程是否可执行。根据反馈删掉无用字段、合并近义分类、补充常见场景示例,然后决定继续试点、调整方案或扩大到相似团队。

3. 建立一组小而够用的衡量指标

衡量体系不必一次加入十几项指标。可以从四类开始:周期内按时核对比例、任务关联比例、月底补录比例、抽样记录与工作证据的一致率。负责人也可以记录核对耗时,确认流程是否真的减轻了人工追问。

需要注意,指标有目标值不代表数字可以脱离背景解释。团队规模、任务类型和系统成熟度不同,合理基线也会不同。建议先观察自身趋势,再设置改善目标;目标需要有定义和计算口径,不要把模拟案例中的数字当成通用标准。

工时管理如何做好填报工时?项目成员实操方法与操作步骤

4. 根据试点结果决定扩展还是回退

若及时性提高、成员耗时可接受、任务关联也改善,且负责人能用数据发现此前看不到的流程问题,可以逐步扩展到相似项目。扩展时继续使用同一核心口径,同时允许不同业务增加必要字段,但新增字段要说明用途。

若填报时间明显增加、成员频繁选错、负责人仍依赖大量私下追问,先不要扩大范围。回到任务目录、字段说明、审批层级和工具操作上查原因。试点的价值不是证明方案正确,而是用较小成本发现方案哪里不适用。

十、管理者的判断清单与下一步行动

1. 用五个问题判断当前工时管理是否可用

  • 成员能否在两分钟内找到正确的项目、任务或工作类别?
  • 月底查看记录时,负责人能否解释主要投入流向,而不必逐条询问成员?
  • 实际工时、计划工时和剩余工时是否被清楚区分?
  • 临时支持、等待、返工和范围变化是否有适当的记录方式?
  • 记录结果是否已经用于资源调整、估算改进或流程优化?

如果前两个问题的答案是否定的,优先整理任务目录和录入流程;如果第三个问题不成立,先统一字段定义;如果第四个问题长期缺失,项目偏差很难解释;如果第五个问题一直没有发生,就要重新评估团队是否真的需要这套记录方式。

2. 先改一个最影响数据质量的环节

不要在一周内同时改字段、审批、考核、项目模板和报表。团队很难判断哪个变化起作用,也容易把填报负担一次性推高。选一个最明显的问题作为切入点,例如把“其他工作”细分成三类,或把月底补录改为每周固定核对。

改动之后保留同一统计口径,观察一个完整周期,再决定是否继续。这样做看起来慢一些,却比一次性推出一套复杂制度更容易找到真正有效的改进措施。

3. 给成员一个可预期的承诺

在要求团队提供投入数据时,管理者也要说明数据如何使用、谁能查看、哪些用途明确禁止。尤其应明确:工时记录用于项目成本、资源和过程分析时,不会脱离工作背景单独决定个人价值;若用途发生变化,会重新说明并调整管理规则。

这不是降低管理要求,而是建立可信的数据关系。成员越清楚记录不会被随意挪作他用,越有可能如实报告返工、等待和支持等不够“好看”的工作。

十一、总结:好工时管理的目标,是让问题更早暴露

工时填报做得好,不是表格里每一天都整齐划一,也不是所有成员都被要求精确回忆每一分钟。真正有用的工时记录,能让团队看清投入归属、发现估算偏差、解释工作变化,并把重复出现的问题转化为流程改进。

我的判断是,工时管理应从“成员为什么没有填”转向“这条记录能否帮助团队做决定”。先统一实际、计划和剩余时间的口径,再设计合适的任务粒度和工作分类;用日常或每周核对缩短回忆间隔,用异常筛查和抽样核对验证质量;最后把分析反馈到资源安排、需求管理和质量流程中。

下一步可以从一个项目组开始:选定四个基础字段,写清一页填报规则,试运行两周,记录成员耗时、任务关联率和月底补录情况,再根据真实问题调整。如果数据没有改变任何计划、资源或流程,就先别急着扩大填报范围;先找到它应该服务的决策,再决定要记录什么。

常见问题解答(FAQ)

1. 项目成员每天什么时候填报工时最合适?

我经常到周五才想起补工时,可一周做了好几个任务,已经记不清每天分别花了多久。我想知道是每天填更靠谱,还是每周集中填一次更省事?

优先在当天收工前填报;如果工作节奏不允许,至少每周安排固定时间核对,但不要把整周工时凭印象一次性补齐。一个实用流程是:结束任务后记录任务名称、实际投入时长和简短说明,下班前检查当天记录是否与日历、代码提交、会议安排等相符。

比如某天实际工作8小时,其中会议1.5小时、任务甲4小时、任务乙2.5小时,就按真实投入拆分,而不是把8小时全部记到最显眼的任务上。延迟填报超过两三天,通常更容易漏掉临时沟通和任务切换;团队可以把“次日中午前补齐”设为宽限线,并观察逾期率,而不是只要求月底一次性提交。

2. 填报工时时,会议、沟通和临时任务应该记到哪里?

我一天里除了开发或执行任务,还会参加评审、回复问题、帮同事排查故障,有时这些事情比正式任务还多。我担心把时间记到主任务里不准确,也不确定零散工作是否值得单独填报。

先按团队约定区分可追踪工作与日常管理性活动,再选择对应任务;不要为了让记录看起来整齐,把所有时间都塞进一个主任务。评审、客户沟通、故障排查如果与具体项目目标直接相关,记到对应任务或专门的支持任务;例行内部会议则按团队规则记到会议或管理类任务。

零散事项可以按同一主题合并记录,例如“线上问题排查与复测,约1小时”,但应保留足以解释投入的描述。判断标准不是事项是否短,而是这段时间是否影响项目排期、成本或资源决策;若团队经常低估沟通和支持工作,就应单独统计,而不是把它们隐藏在开发工时里。

3. 任务还没完成时,实际工时应该怎么填?

我手上的任务可能连续做几天,也可能中途被打断,任务完成前我不知道总共会花多少时间。我想确认填报的是预计工时还是已经实际投入的时间,避免后续统计失真。

工时记录填写已经发生的实际投入,预计工时应单独维护,二者不能混为一谈。任务未完成时,每天记录当天实际投入,例如预计需要12小时的任务,第一天投入3小时、第二天投入2小时,就先记录3小时和2小时,而不是提前填12小时。遇到中断或范围变化,应在任务说明或变更记录中补充原因;

任务结束后再比较实际投入与原估算,判断偏差来自需求变更、返工、依赖等待还是估算不足。管理者也不应仅凭“实际工时超过预计”判断个人效率,先核对任务范围是否一致、等待时间是否被错误计入,以及多人协作是否重复记账。

4. 怎样检查工时填报是否准确,又不让团队觉得是在监控?

我作为项目成员,填报后很少收到反馈;作为负责人,我又担心提醒太频繁会让大家觉得是在查岗。我想找到一种既能发现漏填和错填,又能让工时数据真正服务项目管理的做法。

把检查重点放在记录完整性和项目决策上,而不是用单日工时评判个人。每周可检查三项:工作日是否有明显缺口,任务记录是否有具体对象和说明,项目投入是否与实际进展大致匹配;发现异常后先私下询问原因,不直接推断成员工作不足。

比如某任务连续三天每天记录8小时却没有状态变化,可能是任务拆分过粗、遇到阻塞,也可能是填报习惯造成的,需要先核实。团队可用一个月做试运行,跟踪按时填报率、补录比例和估算偏差,并根据结果简化字段或调整提醒。工时数据适合识别负荷、成本和计划偏差,不适合脱离任务难度、交付质量及协作背景,单独作为绩效结论。

核心关键词

读者评论

何
何舒然

我们团队试过每天收尾时补工时,比月底回忆准确不少。不过临时支持经常被漏掉,最好留个简单的工作记录,之后核对会省事。

尹
尹嘉宁

比较认同工时不该直接拿来给个人排效率名次。不同人承担的沟通、评审和带新人工作差异很大,只看投入时长确实容易得出偏颇结论。

薛
薛星宇

按半小时记录对我们日常项目够用了,但客户计费项目的精度要求可能不同。关键还是先讲清会议、等待和返工算不算,再要求大家按同一口径填写。

文章包含AI辅助创作:工时管理如何做好填报工时?项目成员实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/571715

赞 (0)
飞飞飞飞
工时统计实操方法:项目成员提升工时管理效率的实操方法方法与模板
上一篇 36分钟前
工时管理剩余工时教程:项目成员实操方法,避坑指南
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
