工时流程与规范:实施团队工时管理协同管理关键指标

实施团队的工时管理,最容易失真的地方不是员工少填了几小时,而是“填报、审批、项目归集、成本核算”各自有一套口径:同一小时在工单里算交付,在考勤表里算出勤,在财务表里却找不到归属。我的判断是,工时流程的核心不是催人填表,而是建立一套能回答经营问题的数据链:谁在什么时间,为哪个项目、哪项工作投入了多少有效时间,这些时间如何被复核,又如何进入排期、成本和决策。

一、先讲结论:工时管理要管的是数据链,不是填表动作

1. 工时数据必须从工作发生处产生

如果团队每周五才集中回忆一周工作,工时表通常会“看起来完整”,但很难准确反映实际投入。任务切换、客户临时需求、线上会议和故障支持,会在记忆里被压缩成几个整齐的数字。把填报放到工作发生后的短时间内,才有机会保留任务、项目和原因等关键上下文。

这并不意味着每个人都必须一边工作一边启动计时器。对以交付为主的实施团队,按任务记录并在当天补录,往往比逐分钟计时更合适。目标是让数据足以支持项目核算和资源决策,而不是制造精确到分钟的错觉。

2. 先定义口径,再谈系统和审批

同样是“工时”,可能指合同可计费时间、项目实际投入、出勤时长、内部支持投入,也可能是扣除休假后的可用产能。若这些定义没有分开,管理者会把不同问题塞进同一个数字里:用出勤工时判断项目效率,用填报工时评价个人绩效,最后各方都不信任结果。

我建议先把时间分类和数据用途写清楚。哪些时间进入项目成本,哪些时间计入客户可计费工时,哪些只用于内部产能分析,分别说明。口径一致后,再设计填报频率、审批权限和报表,才能避免“系统上线了,指标还是对不上”。

3. 好流程的判断标准是能否形成闭环

工时流程至少要能完成四件事:员工提交时有明确对象和分类,项目负责人能在限定时间内核验,异常数据能回到业务现场确认,管理者能把结果用于预测和改进。若流程只有“填报,审批,归档”,没有后续分析,组织只是把手工表格搬进了系统。

我会用三个问题检验流程:数据能不能追溯到任务,异常能不能找到责任角色,结果能不能改变下一次排期或资源配置。三个问题中有一个答不上来,通常说明流程还没有真正落地。

管理对象 需要回答的问题 建议的基础口径
项目投入 项目实际消耗了多少人力 按项目、任务、角色记录有效投入小时数
客户计费 哪些投入可以按合同结算 区分可计费、不可计费及待确认工时
人员产能 团队未来能承接多少工作 可用工作时间扣除休假、会议和已承诺任务
交付偏差 计划为何与实际不一致 比较基线估算、变更影响和实际投入

这张表的关键不在于分类越多越好,而在于每类时间都能对应一个决策用途。若某个字段既不用于核算,也不用于排期、客户沟通或流程改进,就应考虑删掉,避免把填报负担转嫁给一线人员。

工时流程与规范:实施团队工时管理协同管理关键指标

二、背景和真实场景:实施团队为什么特别容易把工时记乱

1. 实施工作不是一条连续、可预测的任务线

实施团队的日程常常由项目现场、远程会议、需求澄清、配置验证、数据迁移、用户培训和故障处理拼接而成。同一位顾问上午可能在客户现场排查权限问题,下午临时加入另一个项目的上线评审,傍晚还要整理交接记录。若系统只提供一个“项目工时”字段,这些时间最后就会被粗略归到最熟悉的项目里。

这种错配会影响两个层面的判断。项目层面看不清真正耗时的阶段,组织层面则会低估售前支持、内部培训和跨项目救火的占用。管理者看到的不是工作分布,而是填报习惯的差异。

2. 客户现场、远程协作和差旅会带来多重口径

现场工作时间不一定等于可计费时间。路途、等待、客户临时协调、设备环境未就绪,都可能占用员工时间,却不一定能按合同向客户结算。反过来,部分合同约定按服务时段或驻场周期计价,工时表也未必能直接替代合同计费口径。

因此,我会把“实际投入”与“合同可计费”分开记录,再通过规则进行映射,而不是让员工在提交时自行猜测该填哪个数字。遇到合同约定不清或客户尚未确认的事项,应保留“待确认”状态,并由项目经理处理。

3. 多项目并行时,工时也是容量信号

单个项目的工时用于核算,多项目的工时分布则可以揭示团队是否过载。例如,某位实施顾问在多个项目中的计划投入加总超过其可用时间,问题可能并不是个人效率低,而是排期时重复占用了同一段产能。只看项目层面的进度,很容易漏掉这种冲突。

组织如果只在项目结束时汇总工时,就只能解释已经发生的成本,无法及时避免下一周的资源冲突。对实施团队来说,工时的价值既是回顾性的,也是前瞻性的:过去的数据帮助估算,未来的计划投入帮助识别超载。

4. 示例数据要和事实数据分开

下文的案例数字是用于说明流程设计的情景模拟,不代表行业普遍水平,也不应被当作绩效基准。实际团队在项目复杂度、合同模式、远程比例、人员资历和客户协作效率上差异很大,比较时必须先确认范围和定义一致。

工时流程与规范:实施团队工时管理协同管理关键指标

三、常见误区:表格完整不等于管理有效

1. 误区一:把填报率当作数据质量

填报率高,只能说明大多数记录按要求提交了,不代表项目归属准确、时间分类一致或实际投入可核验。团队若要求每天填满标准工时,员工可能会把空缺时间补到当前项目,表格达标,数据却变得更难用。

我更愿意同时观察及时率、归属准确率和异常率。比如,及时率反映记录是否接近工作发生时间,归属准确率反映项目与任务是否匹配,异常率则帮助发现超时、缺项和长时间集中补录。单看一个数字,容易把流程执行误判成业务真实性。

2. 误区二:把工时等同于绩效

工时说明投入,不直接说明产出质量。两个实施顾问处理相似任务,耗时差异可能来自经验,也可能来自环境权限、客户响应速度、遗留数据质量或任务复杂度。若直接按填报小时数评价员工,团队会倾向于少报困难、回避高风险任务,甚至把工作拆得更碎以证明忙碌。

工时可以作为绩效讨论的证据之一,但要与交付结果、缺陷情况、客户确认、任务复杂度和团队协作结合。对于效率分析,重点应放在“为什么出现偏差”,而不是先给个人贴上高效或低效标签。

3. 误区三:审批越多,数据越可靠

多层审批未必提升真实性,反而可能让负责人变成批量点选者。审批链过长时,员工会延迟提交,项目负责人会在月底面对大量积压记录,最终只能凭印象通过。流程看似严谨,实际核验质量下降。

比较有效的做法是按风险分层:普通且合理的记录快速通过,超出阈值、跨项目频繁切换、归属不明确或临近结算的记录进入人工核验。审批资源应该集中在可能影响成本、合同和排期的异常上,而不是平均分配到每条记录。

4. 误区四:把分钟级记录当成精确管理

如果工作本身以短时沟通和任务切换为主,要求员工为每次活动精确计时,可能产生大量操作成本。记录粒度越细,不代表精度越高;当记录本身需要事后估算时,精细字段只是让不确定性看起来更精确。

记录粒度应由决策用途决定。若项目成本按人天核算,按半小时或一小时记录通常已足以识别主要投入结构;若合同按短时服务结算,才有理由采用更细的时间片,并配套更严格的客户确认流程。

5. 误区五:月底补录能节省管理成本

月底集中填报表面上减少了日常打断,却会把记忆误差、项目归属错误和审批拥堵一起推迟到结算前。尤其在多项目并行时,员工可能记得“做过什么”,却很难准确回忆每项任务分别用了多久。

我建议将记录动作控制在业务结束后的短时间内,并允许当天补录。重点不是强制实时打卡,而是避免把一周甚至一个月的工作压成一次记忆性填写。长期来看,日常短记录通常比月底集中纠错更省力。

四、专业判断逻辑:从业务问题倒推流程与规范

1. 先确定工时要支持哪类决策

同一套工时数据可能服务于项目成本、客户结算、人员排期和过程改进,但不意味着四种用途必须使用完全相同的口径。设计流程前,我会先要求负责人写出最重要的三个管理问题,并明确每个问题需要哪些字段、数据更新多快、由谁承担判断责任。

  • 如果主要为了项目成本核算,优先保证项目、阶段、任务、角色和实际投入可追溯。
  • 如果主要为了客户结算,重点是合同规则、可计费状态、客户确认和变更留痕。
  • 如果主要为了资源排期,重点是未来计划投入、人员可用性、项目优先级和冲突提示。
  • 如果主要为了流程改进,重点是计划与实际偏差、返工原因、等待时间和异常处理结果。

先把决策问题说清楚,可以避免把“能采集的字段”误当成“有管理价值的字段”。字段越多,员工操作和维护成本越高,只有能进入分析或审核的字段才值得长期保留。

2. 建立统一的时间分类,而不是堆叠项目标签

一个实用分类需要同时区分“归属对象”和“工作性质”。归属对象回答时间花在哪个项目或内部事项上,工作性质回答具体做了什么,例如实施配置、客户沟通、问题排查、培训或内部支持。两者分开,才可能发现某个项目的沟通成本偏高,或某一阶段反复发生返工。

分类不宜一开始就细到几十种。若员工无法在十几秒内判断该选哪类,分类很可能过细。可以先从少量稳定类别起步,经过一个完整项目周期后,依据误分类和分析需求再调整。

3. 让数据粒度适配业务决策

记录单位不是越细越好,而是要能解释重要差异。若团队按人天管理,半小时级记录可能已经足够;若客户合同约定按小时结算,小时级就有必要;若服务按分钟计费,才需要更细的时间记录和客户确认机制。

我会把粒度与误差容忍度一起讨论:财务结算能容忍多大偏差,项目经理需要多早发现超支,员工每天最多愿意花多少时间记录。任何细粒度要求都应说明它解决了什么问题,不能只因为系统“支持”就默认启用。

4. 把异常规则设计成提醒,不设计成自动定罪

规则可以识别每日总时长超过上限、同一时段重复归属、任务未关联、连续多天补录或实际投入显著高于估算等情况。但异常只表示需要确认,不代表员工填错,更不能直接推导为违规或绩效问题。

例如,项目上线期间出现较长工时,可能是客户窗口限制,也可能是范围变更、环境问题或排期失衡。系统规则应把记录送到有上下文的人面前,负责人确认原因后再决定是否调整预算、合同或排期。

5. 用数据责任矩阵避免“人人负责、无人负责”

员工最了解实际做了什么,项目负责人最了解任务和项目归属,运营或财务最了解结算口径,管理者负责资源和成本决策。把这些角色职责写清楚,能够减少员工被要求自行解释合同规则、负责人只管催填、财务月底才发现口径不一致的情况。

角色 主要责任 不宜承担的责任 建议反馈时限
实施成员 及时记录实际工作、选择正确归属、说明特殊情况 自行判断合同是否可计费 工作结束当日或次日
项目负责人 复核任务归属、偏差原因和项目影响 替员工重建整周工作记录 按团队约定的审批周期处理
财务或运营 维护计费口径、结算规则和数据核对 仅凭总小时数推断交付效率 在结算周期前完成核对
部门管理者 分析产能、成本趋势和流程改善机会 将工时数字直接等同个人价值 按月或按项目阶段复盘

6. 通过试点验证规则,而不是一次性强推

我倾向于选一个项目周期较完整、负责人愿意参与、工作类型有代表性的团队试点。先跑通字段、审批和报表,再观察员工填报时间、异常处理量、项目归属争议和管理者实际使用情况。若试点只是验证“大家能不能填”,而不验证“数据能不能改变决策”,就没有完成业务验证。

对于100人以上、项目类型较多的中大型企业,试点还应检查权限、项目结构、组织调整和跨团队数据口径。借助 PingCode 这类面向团队协作与项目管理的工具时,我会先确认其现有能力是否覆盖任务关联、权限控制、工时记录、审批和报表等实际要求,并以产品当前版本和企业配置为准;不要仅凭功能清单假设流程会自动成立。

工时流程与规范:实施团队工时管理协同管理关键指标

五、具体案例与数据观察:先找偏差来源,再评价执行结果

1. 情景模拟:上线项目预算偏差不是简单的“超时”

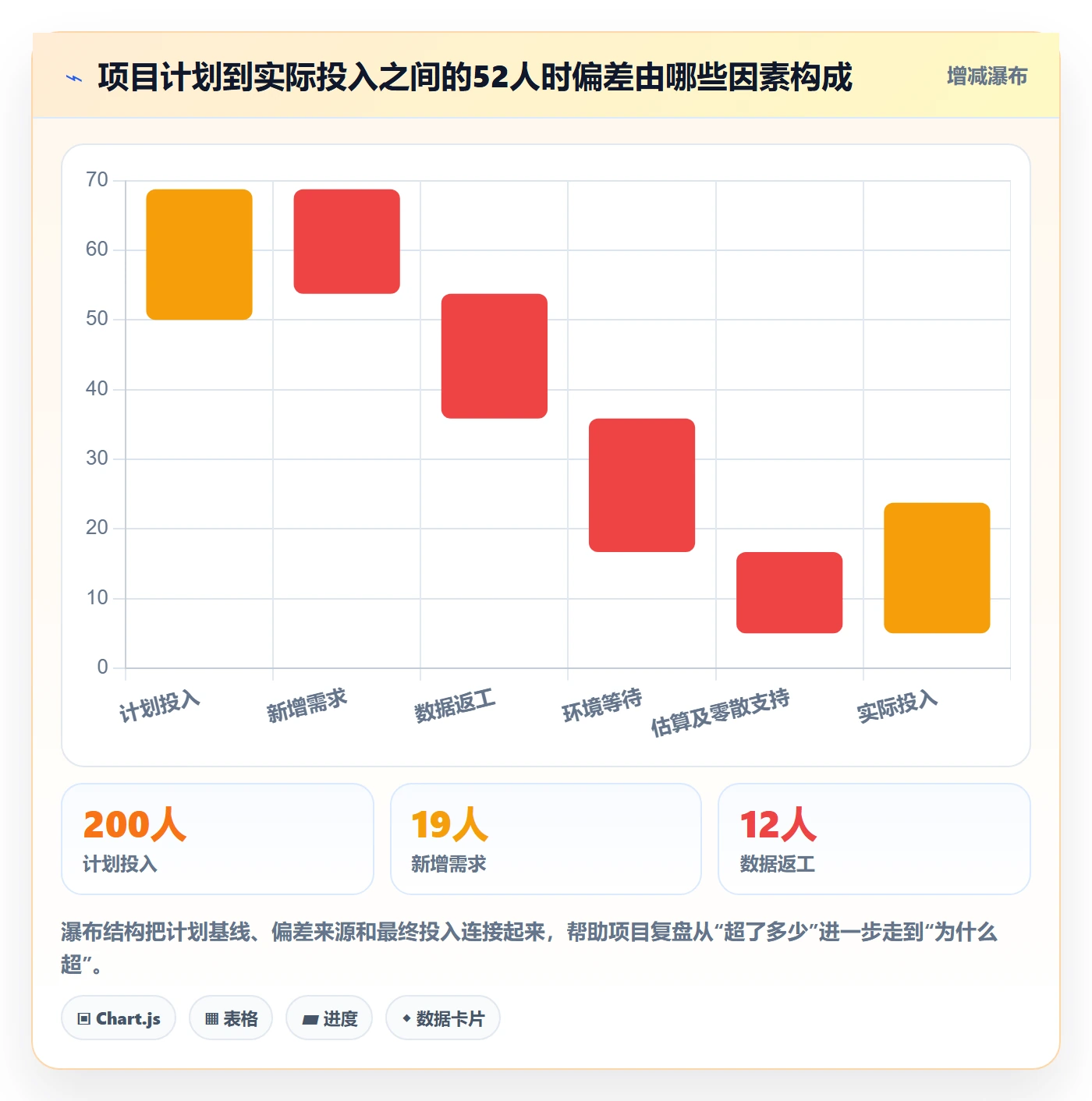

假设一个中型客户上线项目,计划投入为200人时,项目实际记录为252人时,表面偏差是52人时,约高于计划26%。如果只看总数,容易得出“实施团队效率不足”的结论;但把投入拆开后,才能看清偏差究竟来自范围变化、环境等待、返工还是估算不足。

在这个模拟场景里,团队复核任务记录后发现:新增需求与配置调整共占19人时,客户数据质量问题导致重复清洗占12人时,权限和环境等待占9人时,原计划估算偏低约7人时,剩余5人时为零散支持和记录误差。偏差虽然同为52小时,解决办法却完全不同。

如果新增需求没有走变更确认,项目经理应补齐范围与合同沟通;数据质量导致返工,则应把数据准备责任和验收标准提前写清;环境等待需要调整客户协作计划;估算偏低则要修正后续项目的阶段基线。此时,工时不是用来问“谁花多了”,而是帮助回答“哪种条件在消耗项目容量”。

工时流程与规范:实施团队工时管理协同管理关键指标

2. 观察趋势时要区分项目阶段和工作类型

工时总量可以帮助判断成本变化,却不能单独解释原因。若一个团队连续三个项目都在数据迁移阶段超出估算,可能是客户数据条件、迁移工具成熟度或验收口径出了问题;若只有某个项目出现偏差,就要先检查项目特殊性,不能马上修改全公司的估算标准。

对比项目时,应尽量选择规模、实施范围和交付模式相近的案例。把远程标准上线项目与复杂定制项目直接比较人均工时,结论大概率失真。至少应记录项目类型、关键变更、客户环境复杂度和角色组合,作为解释差异的背景变量。

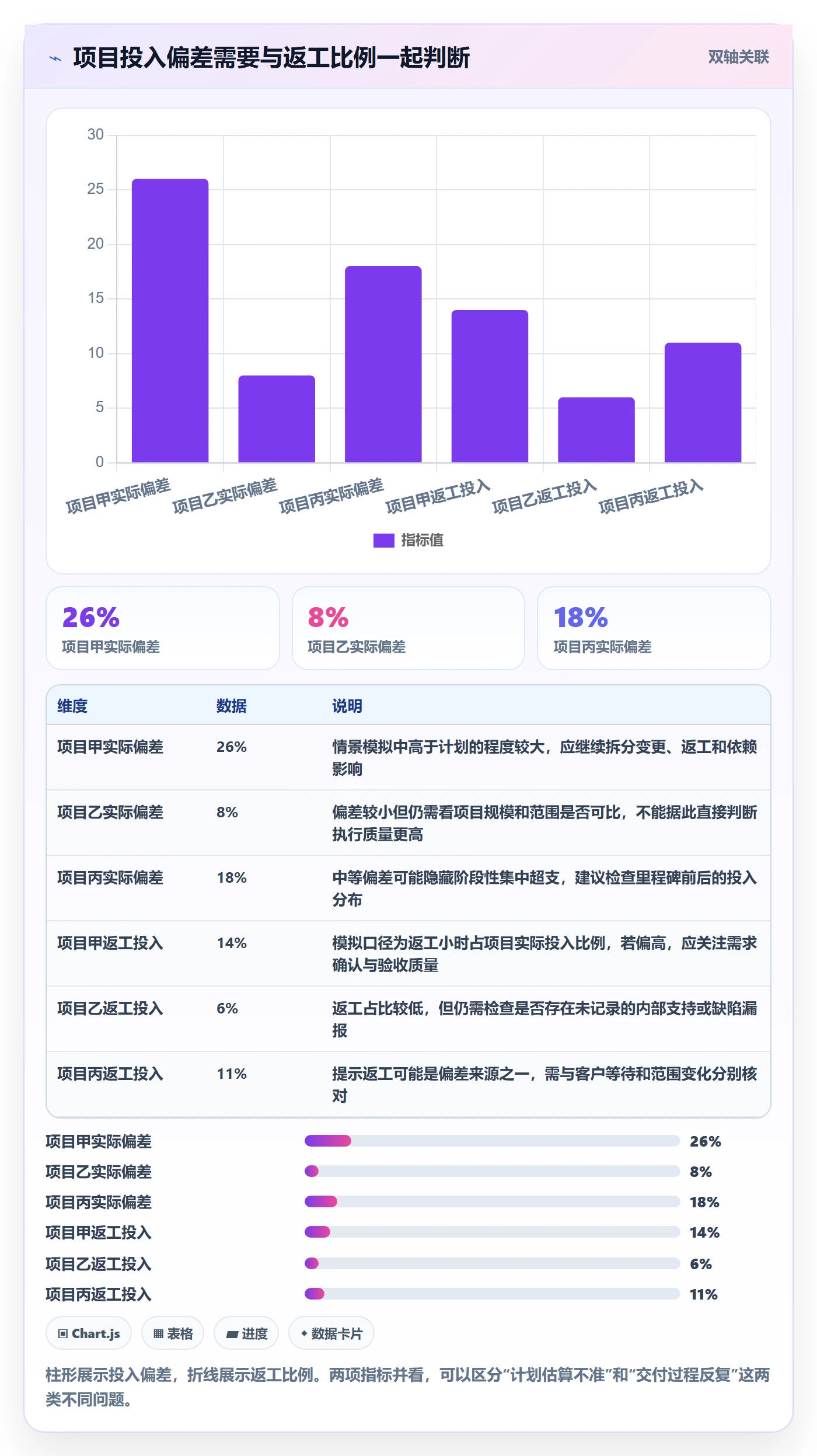

3. 偏差观察应同时看计划准确性与返工比例

计划与实际的差异有时源于执行波动,有时是估算能力不足。若计划投入长期低于实际投入,问题可能在估算基线;若计划较稳定,但返工投入偏高,则应关注需求确认、测试和交付质量;若客户等待占比较高,则排期规则和依赖管理更值得调整。

下面的数值是用于演示诊断方法的情景模拟,不是行业基准。团队可按自身项目类型建立滚动基线,并保留数据定义、统计周期和样本范围,避免把模拟目标误当成真实成绩。

工时流程与规范:实施团队工时管理协同管理关键指标

4. 工时数据能帮助找到系统性摩擦,但不能代替现场访谈

若工时记录显示某类任务反复超时,下一步应回到执行者、项目负责人和客户协作方核实原因。字段只能指出哪里值得调查,不能自动说明原因。过度依赖报表,可能把客户环境不稳定、权限审批等待等外部约束误判为个人执行问题。

我通常会将工时异常与任务状态变化、变更记录、缺陷记录和客户确认时间对照。若数据之间能形成一致解释,改进建议才有基础;若彼此矛盾,应先修复记录和流程口径,而不是急着制定新的绩效规则。

六、可执行的工时流程与规范:从提交到复盘逐步落地

1. 规则发布前先定五项基础内容

制度不需要写成厚重手册,但必须回答员工每天会遇到的问题。规则越含糊,项目负责人越容易各自解释,最后同一类工作在不同团队里出现不同填法。

  • 记录对象:项目、任务、内部事项如何选择,未建任务时由谁补建。
  • 时间口径:按实际工作时间、合同服务时间或其他口径记录,休息和等待如何处理。
  • 提交时限:建议规定工作结束当日或次日完成,特殊现场情况允许按约定补录。
  • 分类规则:实施、沟通、返工、支持、差旅等类别如何定义,避免同一活动重复归类。
  • 异常处理:超时、跨项目、缺任务、待客户确认等情形分别由谁核验。

2. 设计“记录,核验,结算,复盘”四段流程

第一段是员工记录。提交时至少包含日期、项目或内部事项、任务、工作类别、时长和必要说明。说明字段不应要求每条记录都写长篇文字,但对超出估算、等待、返工、范围变化等情况,应能留下简短原因。

第二段是业务核验。项目负责人重点检查任务与项目归属、实际投入是否和交付活动相符,以及异常原因是否完整。应避免只看“每天是否满额”,也不应要求员工把未发生的工作补成标准工时。

第三段是结算核对。运营或财务根据合同和内部规则,将实际投入映射到可计费、不可计费、待确认等类别。凡涉及客户签认或合同变更的,应关联相应依据,而不是凭工时系统中的单一标签确认收入。

第四段是项目复盘。按阶段比较估算、实际投入、变更和返工原因,形成下一项目可复用的估算修正。若复盘结论没有进入模板、检查清单或排期规则,数据就没有完成闭环。

3. 建立少而有用的关键指标

指标不宜一上来铺满仪表盘。团队初期可先关注记录及时率、项目归属准确率、异常关闭时长、计划投入偏差和返工投入比例,再根据管理问题增加客户等待占比或可计费工时占比。

指标 建议计算方式 它回答的问题 解释时需要注意
工时记录及时率 在约定时限内提交的记录数 ÷ 应提交记录数 记录是否接近工作发生时间 不能单独代表记录真实
项目归属准确率 抽查后归属正确的记录数 ÷ 抽查记录数 项目和任务字段是否可用于分析 抽查样本和判断规则要固定
计划投入偏差 (实际投入-计划投入)÷ 计划投入 计划与实际在哪些阶段出现差距 需区分范围变化与执行差异
返工投入比例 返工小时 ÷ 项目实际投入小时 交付过程中的重复劳动是否突出 先统一“返工”的定义
异常关闭时长 异常提出至确认关闭的平均时间 流程是否及时处理数据疑点 平均值可能受少数极端记录影响

指标计算口径应写进数据字典。例如“记录及时”究竟指当天、次日还是工作日内,抽样准确率如何判断,返工是否包括客户新增需求,都需要在报表上线前确定。否则管理者看到同名指标,却可能是在比较不同定义。

4. 把工时异常做成可处理的队列

异常提醒应清楚说明为什么被标记,以及下一步需要谁做什么。例如,“同一时段被记录到两个项目”应由员工确认时间归属;“实际投入高于估算”应由项目负责人说明是否涉及范围变更;“待客户确认超过结算周期”则应由负责人推动客户确认。

异常处理要有状态和关闭原因。没有关闭状态的提醒会不断累积,最后变成没人看的红点。也不要让系统只提供“通过/驳回”两种结果,至少要允许补充说明、退回修改、标记待确认和确认存在合理例外。

5. 把数据回流到估算模板和排期

工时复盘的价值,最终体现在下一轮计划更贴近实际。某一阶段长期低估,就应检查估算模型是否遗漏客户准备、跨系统验证或上线支持;某类任务返工持续偏高,就要修订验收条件、测试步骤或交接规范。

改进不应把历史平均值机械地复制成下一项目预算。平均值可能被少数复杂项目拉高,也可能受漏记影响。可按项目类型、范围、系统复杂度和客户配合条件分组,用相似案例作为参考区间,再由项目负责人说明差异。

七、不同情况下的行动建议:流程要适配团队成熟度

1. 小团队:先减少漏记,不急着做复杂分析

若团队人数较少、项目数量有限,先用统一分类、明确提交时限和负责人抽查就能解决大部分问题。重点是让所有人知道什么叫项目工时、内部支持和待确认时间,不必一开始就搭建复杂权限和多层审批。

每月抽取少量记录,核对项目、任务和实际工作是否一致,并把常见疑问补进规则说明。团队规模小,沟通成本低,可以先通过短周期复盘修正分类,避免制度先于真实工作流程。

2. 多项目并行团队:重点管资源冲突和跨项目归属

当员工同时参与多个项目,单看每个项目的总投入不足以掌握组织容量。需要把计划投入按人员和时间段汇总,提前发现同一人在同一周被多个项目重复安排的情况;同时对跨项目支持设定清晰归属规则,避免它被悄悄摊到主项目。

如果任务结构在不同项目之间差异很大,可以先统一最上层工作类别,再保留项目专属的下层任务。这样既能横向比较,也不会为了全公司统一而牺牲项目现场需要的细节。

3. 有客户计费要求的团队:将内部核算和外部确认分开

涉及客户结算时,工时表不仅是内部管理记录,还可能成为合同沟通材料。应明确员工记录的是实际投入,项目负责人确认的是业务归属,客户签认的是合同约定下的服务内容;三者并非同一件事。

对于等待、差旅、内部沟通、缺陷修复和新增需求,要按合同条款处理。若合同没有明确相关边界,建议先建立待确认清单,与客户或商务团队统一解释,不能让一线实施人员临时判断哪些小时能计费。

4. 数据口径尚未稳定的团队:先治理,再谈绩效使用

如果不同项目组的填报分类不一致,或者实际投入长期依赖月底回忆,工时数据就不适合直接进入绩效、奖金或人员淘汰判断。第一阶段应先稳定字段、记录习惯和抽查方式,第二阶段再用数据支持项目成本和资源排期。

将未经验证的数据用于个人评价,会让员工主动优化记录而不是改善交付。例如把困难任务少报、把返工写成新工作、把内部支持藏进项目。流程治理与绩效评价应分层推进,并明确数据能够说明什么、不能说明什么。

5. 中大型组织:工具能力必须服从治理规则

在100人以上、跨部门或多业务线的组织中,工时管理常与项目结构、权限、审计、财务结算和组织调整关联。选择 PingCode 等协作管理工具时,应先以实际业务流程做验证:工时能否关联到正确任务,权限能否按项目和角色划分,报表口径是否可配置,历史记录能否追溯,异常能否形成处理闭环。

我不建议先按功能数量选型。更有效的验证方式是拿一个真实项目做端到端演练:从项目建档、员工记录、负责人审批,到结算核对和阶段复盘。让一线成员、项目负责人、运营或财务分别完成自己的动作,再记录步骤、耗时、权限问题和报表差异。

如果工具无法满足某项特殊口径,可以评估配置、流程调整或数据接口的成本;若只是为了保留极少数例外而引入大量定制,维护负担可能高于收益。系统选型应围绕高频、关键、可规模化的流程,而不是追求每个边角案例都在一个页面解决。

八、不同情况下的取舍:准确度、管理成本和员工体验不能同时无限提高

1. 实时记录与当天补录之间的取舍

实时计时能降低回忆误差,却会增加任务切换负担,尤其不适合会议密集、工作碎片化的角色。当天补录操作更轻,但要有清晰的时间边界和任务记录,否则仍可能退化为周末回忆。

我的建议是按工作性质区分:可连续执行、合同按小时结算的工作,可以使用更及时的记录方式;以交付任务为单位、工作切换频繁的团队,允许在任务结束或当日集中补录。衡量重点不是“有没有计时器”,而是记录的误差是否影响业务决策。

2. 统一分类与项目灵活性之间的取舍

完全统一的分类有利于跨项目报表,但可能无法表达不同实施类型的关键工作;完全开放则导致横向分析困难。可采用两层分类:组织级固定少量通用类别,项目级只在确有分析价值时增加子类,并限制自由新增的范围。

新增类别应经过负责人审查,并说明要解决的问题。若某一分类只有单个项目短期使用,可以留在项目内部,不必立即成为全组织标准;待多个项目反复出现相同需求后再纳入统一结构。

3. 强审批与风险抽查之间的取舍

高风险结算和审计场景需要更严格的检查,但对每条普通记录都做多级审批,会显著增加等待和管理成本。低风险记录可以规则校验加抽查,高风险记录则提高核验比例,尤其关注超预算、客户争议、重大变更和月底集中补录。

审批强度应随业务风险变化,而不是全员一刀切。也要定期检查异常规则是否产生大量无效提醒;当误报太多时,管理者会忽略真正重要的风险。

4. 细粒度数据与员工体验之间的取舍

更细的时间粒度可能提高部分成本核算的可解释性,却增加录入、修改和复核成本。若额外获得的精度不会改变定价、排期或合同决策,就没有理由要求员工做更细记录。

可以用一个简单的验证问题判断是否值得细化:如果粒度从小时改为15分钟,组织会因此采取什么不同动作?若答案只是“报表更好看”,而不是减少成本偏差、提高结算准确度或及时发现风险,那么这项要求的边际价值可能很低。

5. 透明管理与员工监控之间的取舍

工时数据可以帮助团队发现负荷失衡,但不应演变成对个人每分钟活动的持续监控。员工需要知道采集什么、谁能查看、数据用于什么决策、保存多久,以及如何申请纠正错误记录。使用边界越清晰,员工越可能把记录视为协作基础,而不是单向审查工具。

管理者也应避免公开展示个人排名,尤其是在任务难度、客户条件和角色职责没有校正的情况下。团队层面的流程指标通常更适合改进协作;个人层面的数据应结合具体背景使用,并由能够理解业务的人进行判断。

九、落地路线:用一个项目周期验证,再逐步扩大

1. 第一阶段:梳理用途和口径

先访谈实施成员、项目负责人和财务或运营,列出当前工时数据被如何填写、如何核对、常见争议是什么。把项目投入、客户计费、人员产能和绩效评价分开讨论,避免因为“都叫工时”就合并成一个口径。

输出一页规则说明即可启动试点,包含字段定义、时间单位、提交时限、异常处理人和数据用途。先求一致,再求完美;若规则写得过细,却没有人能在实际工作中执行,后续仍会回到自由填报。

2. 第二阶段:选择代表性项目做完整试跑

试点应覆盖至少一种日常实施流程和一种容易产生异常的情形,例如客户环境等待、跨项目支持或需求变更。参与人员要包括一线实施、项目负责人以及负责结算或运营的角色,避免只由系统管理员验证页面功能。

试跑期间记录的不只是工时,还应记录流程本身的成本:员工每周花多少时间填报,负责人处理多少条异常,财务需要多少次返工核对,数据是否能回答项目复盘问题。系统操作省下的时间若被新增审批和解释工作抵消,流程还需调整。

3. 第三阶段:复核数据定义和实际收益

试点结束后,分别检查完整性、准确性、及时性和可用性。完整性看应填项目是否缺记录;准确性看项目和任务归属是否正确;及时性看提交延迟;可用性则看管理者能否据此调整成本、排期或项目复盘。

不要只问“大家是否接受新系统”,还要问“哪一个管理决策因此更早、更可靠地发生”。若没有可验证的改善,就应重新评估字段和流程,而不是以完成上线作为项目成功。

4. 第四阶段:扩展标准,保留例外处理机制

确认试点规则有效后,再扩展到更多项目类型。扩展时统一的是关键口径和核心字段,不是要求所有团队采用完全相同的任务拆分方式。保留有审批记录的例外机制,比强迫现场团队套用不匹配的分类更稳妥。

每隔一段时间复查一次分类、审批时限和异常规则。业务模式、合同条款和组织结构会变化,曾经合理的流程可能逐渐变成负担。规则更新要说明版本和生效时间,避免报表把不同定义下的数据混在一起。

5. 第五阶段:让指标进入管理例会,而不只是仪表盘

每月或每个项目阶段复盘时,至少选出一个可行动的问题:某类工作持续超时、返工比例上升、客户等待增加,或资源计划冲突频繁。指定负责人、改善动作和复查时间,下一次会议再看变化。

如果指标只被展示,没有人负责解释和行动,它就只是装饰。工时管理真正成熟的信号,不是员工能填得多快,而是团队可以更早发现成本风险、减少重复劳动,并用真实投入修正下一次承诺。

十、结语:把工时当作交付过程的证据,而不是员工忙碌的证明

1. 最值得建设的是解释能力

工时数字本身不会自动告诉管理者项目为何超支、哪个环节需要改善、团队是否过载。只有当记录能关联任务、变更、等待、返工和客户确认,数字才具备解释力。对实施团队而言,这种解释能力通常比追求表格百分之百填满更有价值。

2. 下一步从一个管理问题开始

建议先选一个目前最难回答的问题,例如“为什么上线阶段总是超预算”“内部支持占用了多少交付容量”或“客户等待是否影响项目排期”。围绕这个问题确定口径、试点项目和负责角色,再观察工时数据能否提供可验证的答案。

工时流程的成熟,不是把每一分钟都管起来,而是让必要的数据在正确的时间流向正确的人,并能推动下一次交付做得更稳。从统一定义、及时记录、风险核验和阶段复盘开始,比一次性铺开复杂制度更容易建立可信、可持续的工时管理协同机制。

常见问题解答(FAQ)

1. 实施团队的工时流程应该怎么设计,才不会变成月底补填?

我负责的实施项目经常跨客户、跨阶段推进,大家平时忙着交付,到了月底才集中补工时。我想知道流程该怎么设,才能让记录及时又不明显增加一线负担?

把工时记录嵌入每日工作收尾,比月底统一补填更可靠。可以采用“当天记录、次日确认、每周核对”的节奏:成员按项目和工作类型填写实际投入,负责人每周检查缺失、异常长工时和归属不明的记录,月底只处理少量例外。字段尽量控制在日期、项目、任务或阶段、工时、工作说明几个必填项;

如果填写一条记录需要频繁切换页面或重复录入,执行率通常会先于数据质量下降。判断流程是否有效,可看次日提交率和每周补录占比,而不只看月底填报完成率。

2. 实施项目的工时应该按什么维度拆分,才方便分析?

我现在只统计每个项目花了多少小时,但很难判断时间具体耗在需求沟通、配置、培训还是返工上。拆得太细又怕同事嫌麻烦,这个粒度怎么取舍?

优先按能触发管理决策的维度拆分,而不是追求记录越细越好。对多数实施团队,项目、阶段或任务、工作类型三层通常足够:工作类型可先设需求沟通、配置开发、数据迁移、测试验收、培训支持、返工等类别。试运行两到四周后,检查是否有类别长期无人使用、同一工作被不同人归入不同类别,或记录时间明显增加;

出现这些情况就应合并或补充定义。只有当某个维度能帮助解释超支、调整排期或改进交付方式时,才值得保留。

3. 实施团队工时管理要看哪些关键指标,才能尽早发现项目风险?

我想用工时数据判断项目会不会延期或超预算,但只看团队加班时长,往往发现问题时已经很晚了。哪些指标组合起来更有用,应该怎么解读?

建议把指标分为投入、偏差和质量三组看。投入侧关注计划工时与实际工时、阶段投入分布;偏差侧关注实际工时偏差率,可按(实际工时-计划工时)÷计划工时计算;质量侧关注返工工时占比、补录率和任务逾期情况。举例说,某阶段计划投入 80 小时,实际达到 100 小时,偏差率为 25%;

如果超出的 20 小时主要落在返工类别,原因可能是需求或验收质量,而不是单纯人手不足。指标应按项目阶段和工作类型分组,不宜只用团队平均值,否则少数高风险项目容易被整体均值掩盖。

4. 怎样避免工时数据变成考核个人的排名工具?

我担心团队成员会把工时记录理解成监控,最后为了好看而少报、挪类别,数据反而不可信。管理者应该怎样说明用途,发现异常时又该怎么处理?

先明确工时数据主要用于估算、排期、发现流程瓶颈和复盘项目,不直接等同于个人绩效;再公开记录口径、查看权限和异常处理方式。看到某人连续多天工时偏高时,先核对项目负荷、任务分配和记录习惯,而不是直接认定效率低;看到工时偏低,也要确认是否存在漏记或任务被其他人代录。

可以每周抽查少量记录,与任务进展和交付结果交叉核对,并允许成员修正误归类。若数据被用于羞辱式排名,短期可能提高填报量,长期通常会损害真实性。

核心关键词

读者评论

侯
侯一凡

我们之前也试过周五集中补工时,项目归属经常靠印象选。改成当天按任务补录后,数字更可信,但分类项太多时大家还是会随手选,字段确实得控制。

万
万诗涵

把实际投入和可计费工时拆开挺有必要。现场等待、差旅到底怎么处理,最后还是要看合同约定;最好在项目启动时就讲清楚,不然月底再核对容易扯皮。

姚
姚舒然

工时拿来排资源比直接评个人更有用。我们遇到过计划投入已经超出可用时间,但系统只提示超时,没有明确负责人跟进,结果提醒看到了,排期还是没变。

文章包含AI辅助创作:工时流程与规范:实施团队工时管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/570160
