剩余工时流程与规范:实施团队工时管理数据分析关键指标

实施团队的剩余工时,最容易被误读的地方,是把“还剩多少小时”当成“项目还需要多少时间”。一个团队的工时表显示尚有 320 小时,项目却可能因为关键岗位缺位、任务依赖未解除或验收返工而延迟数周;反过来,剩余工时看起来偏高,也可能只是团队提前暴露了风险。剩余工时流程与规范真正要解决的,不是把数字填得更整齐,而是让估算、执行、更新、复核和决策形成闭环。

一、先讲核心结论:剩余工时是预测信号,不是考勤数字

1. 管理者要追踪的是变化,不只是余额

我判断一套剩余工时管理是否有效,通常先看三个问题:估算有没有明确口径,更新是否紧贴实际进展,偏差是否触发了具体动作。若团队只在周会上补填数字,剩余工时就更像事后解释;若每次变化都能对应到任务状态、阻塞原因或范围调整,它才具有预测价值。

剩余工时是某个时点对“完成当前范围还需要投入多少有效工作量”的估计。它不是已经花掉的工时,也不是距离交付日还有多少日历时间。一个人剩余 16 小时,不代表两天后必然完成:他可能被生产故障打断,也可能需要等待接口、评审或客户反馈。

因此,工时数据要分成三类理解:已经发生的投入、当前预计的剩余投入、可用于工作的实际容量。把三者混为一谈,容易出现“工时填得很准,交付预测仍然很差”的假象。

2. 用工时判断项目,要同时看范围、能力与不确定性

总剩余工时只回答“预计还要投入多少劳动量”,并不直接回答“什么时候能交付”。交付日期还受人员可用性、任务并行关系、技能匹配、审批等待、外部依赖和返工概率影响。合理的流程应当把估算与这些约束一起呈现,而不是用一个总数替代项目判断。

例如,某实施项目剩余 240 人时,团队有 6 名顾问,并不意味着 5 个工作日后可以交付。若其中 2 人负责关键数据迁移,而迁移前置条件尚未通过,其他人员即使有空也无法把这部分工作并行完成。工时是工作量单位,不是日历排期单位。

3. 先建立最小闭环,再追求精细指标

中大型团队不必一开始就采集几十项指标。先让每个任务具备负责人、原始估算、剩余估算、实际投入、状态和偏差原因,再固定更新频率与复核责任。只要这套基础口径稳定,就可以逐步计算估算偏差、消耗速率、预测误差和风险集中度。

我更倾向于先验证数据能否改变决策:发现某类任务连续低估后,团队是否调整估算方式?发现剩余工作量集中在单一专家身上后,是否安排备份或拆分工作?如果答案是否定的,增加字段和看板只会增加填报负担。

剩余工时流程与规范:实施团队工时管理数据分析关键指标

二、背景与真实场景:实施项目为什么特别需要剩余工时规范

1. 实施工作往往不是一条连续的开发流水线

实施团队的工作通常由需求澄清、环境准备、配置、数据处理、接口联调、培训、试运行和验收组成。任务之间存在明显的先后依赖,而且客户、供应商、内部产品团队都可能影响进度。部分工作能按小时拆解,部分工作则需要等待条件满足后才继续。

这让实施项目的工时管理比“开发任务还剩几小时”更复杂。顾问可能在客户现场投入半天,但其中只有一部分用于当前项目;数据迁移可能只操作 6 小时,却等待客户确认字段映射 4 天。若把劳动量与等待时间混在一起,管理者就无法判断延误来自估算不足、资源不足还是外部阻塞。

2. 同一项目里至少有四种不同的“剩余”

实施负责人常见的误判,是把所有未完成事项折算成一个统一的剩余工时数字。实际上,至少要区分四类:尚未开始的工作、已经开始但仍需继续的工作、等待外部输入的工作,以及已完成但尚未通过验收的工作。它们的管理动作并不一样。

  • 未开始工作:检查排期、依赖和负责人,判断是否有容量承接。
  • 进行中工作:由执行者依据已完成部分重新估算,不能只沿用启动时的数字。
  • 等待外部输入:记录等待责任方、预期回复时间及影响范围,不应把等待日数算成劳动小时。
  • 待验收工作:保留验证、修复和复测的合理投入,不要因“功能已做完”就把剩余估算归零。

3. 100 人以上组织更需要统一口径,而不是统一答案

当组织规模扩大,项目经理、交付经理、顾问、测试人员和资源管理者可能同时查看同一份工时数据。问题通常不是大家算术能力不同,而是“完成”“投入”“可用”和“剩余”的定义不一致。没有共同口径,各团队的数字即使都填得认真,也无法横向比较。

例如,一组顾问把客户沟通和会议计入项目实际投入,另一组只记配置操作时间;一组把待客户确认的任务标为进行中,另一组标为阻塞。此时直接比较两组工时偏差,会把记录习惯差异误当成执行能力差异。

像 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,可以作为承载任务、工时、状态、责任人和报表口径的例子。工具的价值不在于自动让估算准确,而在于让团队看到同一条任务记录从基线到更新的变化,并保留偏差原因和决策痕迹。具体是否适合,还要看组织的流程复杂度、权限要求及与现有系统的集成条件。

4. 先区分“劳动量变化”和“日期变化”

项目延期时,剩余工时不一定增加。客户审批慢了一周,劳动量可能没有变化,但交付日期已经后移;测试发现缺陷后,剩余劳动量可能增加,但团队若能并行投入资源,日期未必等比例后移。管理报表如果只显示工时总数,就会漏掉这两类不同风险。

我建议把劳动量和日历时间分别管理:劳动量用人时或人日表示;日历排期用计划开始、计划完成、依赖日期和可用容量表示。两者在预测阶段关联,但在记录阶段不要混写。

剩余工时流程与规范:实施团队工时管理数据分析关键指标

三、常见误区:看起来精确,实际上不能用于决策

1. 误区一:剩余工时等于原估算减去已投入

这是最常见、也最容易自动化的算法。比如任务原估算 40 小时,已经投入 24 小时,系统自动显示剩余 16 小时。但如果实际发现接口逻辑比预期复杂,或者客户新增了验收条件,剩余 16 小时就只是算术结果,不再是可信预测。

原估算的作用是保留基线,方便复盘;剩余估算的作用是反映当前认知,支持后续安排。两者必须同时存在,不能相互替代。已投入 24 小时而剩余仍为 24 小时,可能说明范围扩大或原估算偏低,不一定代表执行者拖延。

2. 误区二:所有人员按同一频率、同一粒度填报

每天都要求每个人逐条更新所有任务,未必能获得更高质量的数据。重复填报会增加上下文切换,员工也可能为了减少麻烦,把实际情况压缩成整齐的整数。相反,关键路径任务和高风险任务值得更频繁更新,稳定的小任务不必每天重新估算。

频率应服务于决策节奏,而不是服务于表格完整度。若项目每周召开一次交付评审,普通任务可在评审前更新;若数据迁移窗口仅有两天,关键任务就需要每日核对,必要时按阶段更新。

3. 误区三:把工时填报变成绩效监控

实际投入是资源使用信息,不是个人价值的完整度量。一个人投入 10 小时完成复杂联调,另一个人投入 10 小时处理大量低风险配置,工作难度、协作成本和结果价值可能完全不同。单独用工时长短评价个人,容易诱发报工时、拆任务和回避高不确定性工作。

我会把工时数据用于项目预测和流程改善,而不是脱离任务背景直接排名个人。若组织确实需要评估交付表现,应结合质量、返工、工作复杂度、协作贡献和承诺兑现情况,并通过管理制度明确用途。

4. 误区四:剩余工时归零就代表任务完成

“代码已提交”“配置已完成”“文档已发出”不一定等于任务达到完成定义。若还需要测试、客户验证、数据核对或上线观察,剩余工时就应保留相应投入。过早归零会把未完成的质量责任推到下一阶段,最终以缺陷、返工或验收延误的形式重新出现。

5. 误区五:把高估算偏差一律归因于执行者

偏差可能来自任务拆分过粗、需求变化、依赖等待、环境不稳定、估算经验不足,也可能来自执行过程偏离。只问“为什么没按时做完”,会让团队倾向于找个人解释;更有效的追问是“偏差从哪个节点开始出现,哪些信息当时未知,哪些信号本可更早发现”。

如果需求变更没有进入范围基线,估算偏差就不能简单归责于执行团队。如果同一种配置任务连续多个项目低估,则需要修正估算模板或补充历史参照。偏差的管理价值,在于定位可改进的系统条件,而不是生成一个责任人名单。

剩余工时流程与规范:实施团队工时管理数据分析关键指标

四、专业判断逻辑:建立能预测、能解释、能行动的指标体系

1. 先统一任务和工时的基本定义

每项纳入工时管理的任务,至少需要有清晰的完成条件、负责人、估算口径和状态。估算单位建议统一为人时或人日,团队应明确一天按多少有效工作小时折算。不要让不同项目把“一个人日”分别理解成 6 小时、8 小时或一个自然日。

同时要说清楚哪些活动计入任务工时。需求沟通、内部评审、客户培训、返工、环境排查是否计入,取决于组织的管理目标;关键是同一类工作在同一报表中口径一致。若需要区分直接交付与支持活动,可设置类别,而不是让员工自行选择不同算法。

2. 保留三套数字:基线、实际、最新剩余

基线估算记录任务开始前的预期,变更后不应静默覆盖;实际投入记录已经发生的有效工作;最新剩余估算由执行者结合当前信息重新判断。三者组合,才能分辨“起初估错”“范围变化”与“执行中出现新问题”。

可用以下关系做项目层面的工作量预测:预计总投入等于已发生实际投入加当前剩余估算。它不是评价公式,而是滚动预测口径。若范围发生变化,应记录变化前后的基线或新增任务,不应只把总数改掉,让历史失去解释能力。

3. 估算偏差要同时看绝对值与方向

任务偏差可用“实际投入加最终剩余投入减去原始估算”衡量,但对于尚未完成的项目,最终结果还未知,因此要看滚动预测偏差。建议同时观察偏差小时数和偏差比例:小任务偏差 8 小时可能非常大,大任务偏差 8 小时可能只占很小比例。

比例指标在原估算极小时容易失真。例如原估算为 1 小时,实际预测为 4 小时,偏差率达到 300%,但它对项目总量可能影响有限。复盘时要结合任务规模、风险等级和影响范围,不要只按百分比排序。

4. 预测日期必须加入容量和等待约束

从人时换算成日历时间,需要扣除会议、支持工作、休假和其他项目占用。假设某顾问每周名义工作 40 小时,但实际可用于当前项目的时间只有 24 小时,那么 48 人时的剩余工作至少需要两个工作周的个人容量,而不是 1.2 个工作周。

即便投入容量足够,串行依赖也会限制交付速度。关键路径上的数据确认、接口开通或验收审批如果晚到,增加非关键任务人员并不能缩短等待。因此预测日期应说明关键假设,例如“客户在周三前提供完整数据”“测试环境已稳定”“验收人员已排期”。

5. 区分指标的预警用途,不要把所有偏差设成红灯

我会把指标分成三层:日常执行信号、项目预测信号和组织改进信号。日常执行信号用于发现任务长期不更新;项目预测信号用于识别剩余量突增、关键路径延迟或容量缺口;组织改进信号则用于分析估算准确性、返工来源和不同任务类型的系统偏差。

指标 建议口径 适合回答的问题 使用注意
剩余工时更新及时率 按时更新的在制任务数 ÷ 应更新任务数 预测是否建立在新鲜信息上 按风险等级设置更新要求,避免全员机械日报
滚动预测偏差率 当前预计总投入与基线估算的差额 ÷ 基线估算 工作量预测是否持续偏离 必须区分范围变更与估算偏差
剩余工时突增率 本周期剩余估算增加的任务数 ÷ 在制任务数 新问题是否集中暴露 应查看任务原因,不能直接等同于执行风险
阻塞工作量占比 处于阻塞状态的剩余工时 ÷ 总剩余工时 有多少工作受外部条件制约 同时记录阻塞责任方与解除日期
返工投入占比 返工实际投入 ÷ 总实际投入 质量问题是否正在消耗交付容量 统一返工定义,避免把正常验证算成返工
估算覆盖率 已完成估算的有效任务数 ÷ 纳入范围的任务数 预测是否遗漏工作范围 任务拆分质量比单纯覆盖率更重要

6. 把预警阈值设计成调查入口,而不是自动判罪

团队可以设定提示阈值,例如关键任务连续两次更新后剩余工时增加,或某类任务偏差超过团队历史常见区间。但阈值触发的意义是“需要解释”,而不是“已经证明有问题”。项目初期没有足够历史数据时,阈值应标记为建议基准,随着样本积累再调整。

对于小样本,不宜把两三个项目的平均值当作稳定基线。任务类型、客户成熟度、系统复杂度和实施范围都可能不同。更稳妥的做法是先分层:按任务类别、项目阶段或复杂度等级比较,再逐渐扩大样本。

剩余工时流程与规范:实施团队工时管理数据分析关键指标

五、具体案例与数据观察:用一个实施项目演示滚动估算

1. 案例边界:哪些数字是观察口径,哪些是情景模拟

下面以一个中型业务系统实施项目为例,说明如何应用流程。案例中的工时数据是为展示分析方法而设置的情景模拟,不代表行业平均值,也不是某个企业的公开业绩。项目包含需求确认、环境配置、数据迁移、接口联调、用户培训和验收六类工作。

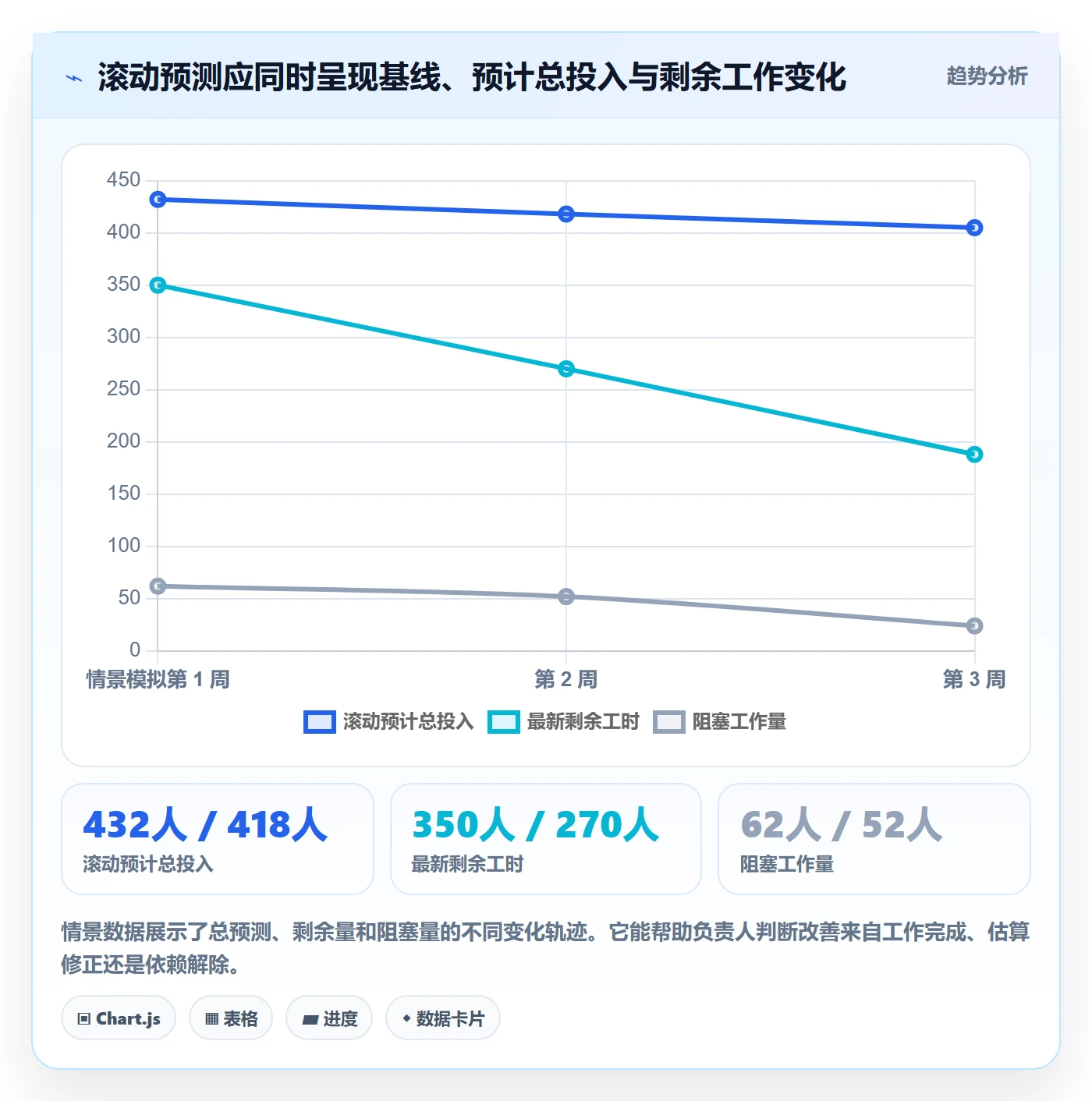

项目初始基线为 400 人时。第一周结束时,团队实际投入 82 人时,原计划完成的工作只完成一部分;执行者重新评估后,剩余工时为 350 人时。按照“实际投入加最新剩余估算”的滚动口径,预计总投入变为 432 人时,较基线增加 32 人时,即 8%。这个数字值得调查,但不能单凭它判断项目失控。

2. 拆开变化来源,避免把所有增量归为低效

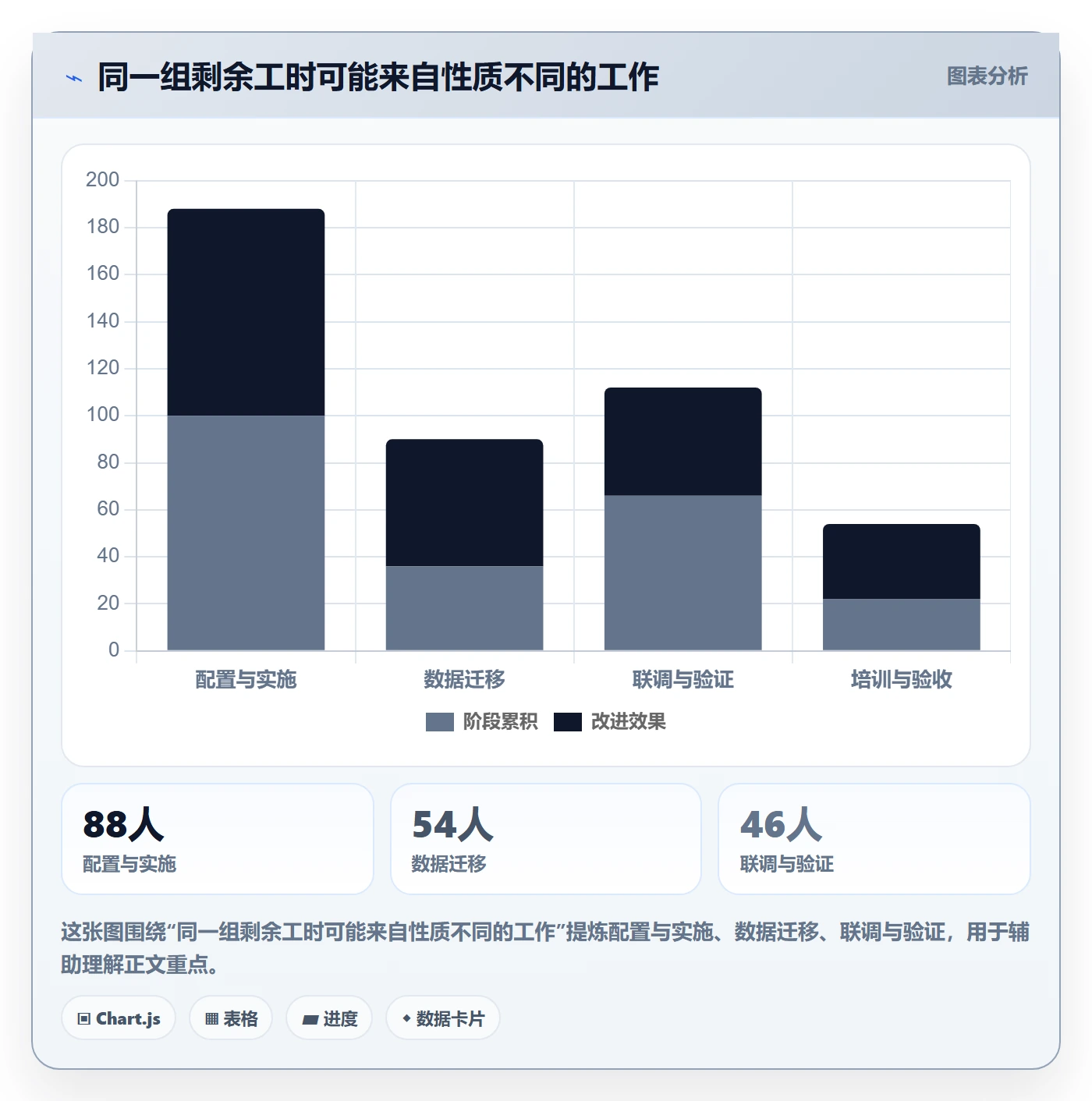

进一步复盘发现,增量由三类因素构成:客户追加一轮数据核验,增加 14 人时;接口返回结构与前期说明不一致,预计增加 11 人时;两项配置任务的初始拆分过粗,重新估算增加 7 人时。前两项属于范围和外部条件变化,第三项才直接暴露了估算质量问题。

如果项目负责人只看“基线 400、预测 432”,可能会要求团队提高速度,却没有处理新增范围,也没有解决接口信息差。更合适的动作是先把 14 人时新增核验纳入变更记录,明确接口责任方和确认日期,再修正配置任务拆分模板。

3. 同样的总工时,日期风险可能完全不同

第二周,团队剩余工作量降至 270 人时,表面看消耗趋势改善。但数据迁移仍有 52 人时未完成,其中 20 人时依赖客户确认字段映射;关键顾问下周还要承担其他项目 16 小时。项目总剩余量下降,并不代表交付风险同步下降,因为关键工作仍集中在有限容量和未解除依赖上。

此时应分别计算可执行工作量和受阻工作量。若团队未来一周对本项目可用容量为 96 人时,而其中 20 人时的任务无法启动,那么可实际推进的容量不是简单的 96 人时。项目经理需要推动字段确认、调整人员安排,或重排不依赖迁移结果的工作。

4. 周度数据如何转成管理行动

观察结果 可能解释 建议动作
总剩余工时下降,阻塞占比上升 容易执行的任务先完成,关键外部依赖仍未解决 单独追踪阻塞项责任人、承诺日期和替代方案
实际投入增加,剩余工时不降反升 范围扩大、任务复杂度被低估或返工增加 要求按原因拆分增量,并确认是否需调整基线
剩余工时下降,验收缺陷增加 任务可能被过早关闭,质量验证被推迟 检查完成定义、测试覆盖和验收剩余工作
某类任务连续多个项目低估 团队缺少历史参照,或任务模板过于粗糙 建立该类任务的估算区间和前置检查清单

5. 观察滚动趋势,比单周数字更有解释力

单周预测变化可能来自新信息,也可能只是估算者对风险的认知变得更充分。建议保留每周的基线、实际投入、剩余估算、范围变更、阻塞量和预测日期,至少连续观察数周。趋势可以区分一次性修正与持续性失控。

如果剩余估算连续下降、阻塞量同步减少、验收缺陷没有明显上升,说明项目推进较为健康。如果总剩余量下降但返工投入增加,可能只是把风险从交付前移到了质量成本。评价预测质量时,不能只看项目最后有没有按期结束,还要看是否提前暴露风险、是否因临时加人和加班掩盖了预测问题。

剩余工时流程与规范:实施团队工时管理数据分析关键指标

六、落地流程与规范:从任务创建到项目复盘

1. 任务创建阶段:先把估算对象定义清楚

创建任务时先写完成条件,再估算工作量。完成条件至少要能回答:交付什么、由谁确认、需要哪些验证、哪些内容不包含。任务若跨越多个角色或阶段,建议拆成可独立验收的子任务,而不是把“完成整个实施”估成一个大数字。

任务拆分不应追求越细越好。过细会让维护成本超过预测收益;过粗则看不到工作结构和风险。实务上可以把需要不同负责人、不同前置条件或不同验收标准的工作拆开。若一项任务长时间无法给出稳定估算,通常说明信息不足,应先补充调查或将其标为高不确定任务。

2. 估算阶段:给区间,说明假设,保留风险

对信息明确、重复度高的任务,可以给出单点估算;对复杂度尚不清楚的任务,可以给出区间,例如 12 至 20 人时,并记录区间差异来自什么。不要把所有估算都包装成精确到小时的承诺。数字精细程度不等于知识充分程度。

估算时可参考历史相似任务,但要检查相似条件是否成立:客户数据质量是否接近、接口数量是否相同、实施范围是否一致、团队熟练度是否可比。历史数据是参照,不是直接复制的答案。

3. 执行阶段:及时记录实际投入,变化时重估

实际投入应在合理的记录周期内完成,既要避免数周后凭记忆补填,也不必要求所有人对每个短暂活动逐分钟计时。对于任务型团队,按半天或按工作日记录通常比分钟级记录更可操作;具体粒度应根据项目核算和交付管理需要确定。

当任务出现范围变更、依赖延误、返工或技术发现时,执行者应更新剩余估算并选择原因分类。若只是实际投入增加而没有更新剩余估算,报表容易显示“消耗很多但即将完成”;若只更新剩余、不留实际投入,团队则无法复盘投入效率。

4. 周期复核阶段:让项目负责人检查异常和依赖

项目负责人不应逐项替执行者猜测剩余工时,而应重点核对高风险任务、关键路径任务、长时间未更新任务和剩余估算突增任务。复核关注的是信息是否完整、假设是否仍成立、是否需要决策支持。

  • 先确认任务状态与剩余估算是否匹配。
  • 再检查估算变化是否有原因记录,范围变化是否经过确认。
  • 识别被阻塞的工作量及其责任方、解除日期和备选路径。
  • 核对未来周期的人员容量,避免把名义工时当成可交付容量。
  • 将需要管理层协调的事项转为明确行动、负责人和截止时间。

5. 项目结束阶段:复盘系统误差,而不是只复盘结果

项目结束后,应将原始估算、实际投入、最终剩余、范围变化和验收返工放在同一时间线上。复盘重点包括:哪些类别稳定低估或高估,哪些风险未被提前识别,哪些等待可以通过流程前置,哪些额外投入来自客户需求变化。

对历史数据要做口径清理。异常填报、重复任务、跨项目工时和组织调整都可能影响样本。未经筛选的数据直接进入估算基线,会把过去的记录噪声复制到新项目。

剩余工时流程与规范:实施团队工时管理数据分析关键指标

七、不同情况下的行动建议:让指标对应具体决策

1. 项目刚启动,历史数据不足

不要急着做团队排名或建立看似精确的行业基准。先用任务类别、复杂度和前置条件形成估算模板,项目执行中记录实际与剩余,结束后判断哪些任务积累了可复用样本。数据不足时,透明说明“这是初始基准”比制造一个精确数字更可信。

可先选择 3 至 5 类高频任务,例如环境准备、标准配置、数据清洗、接口联调和培训,逐类积累样本。不要一开始把所有工作混在一个平均工时里,因为不同工作类型的变异来源完全不同。

2. 项目范围变化频繁

范围变化频繁时,保留原基线并增加变更记录。每次新增或调整需求,都标明变更内容、确认人、对剩余工时与日期的影响。这样既能看清项目是否按新范围可交付,也能解释与最初承诺的差异。

如果组织为了简化报表而不断覆盖基线,短期内数字会显得整洁,长期却无法回答“变化从哪里来”。在范围管理成熟之前,宁可多维护一列变更量,也不要让旧预测消失。

3. 团队总工时够,但项目仍然延期

优先检查关键路径、人员技能匹配和外部等待,而不是立即增加总人数。若任务需要特定顾问完成,其他成员的空闲工时不能自动转换为有效容量;若工作必须等待客户提供数据,加人也无法消除等待。

可以把工作拆成可并行和不可并行两部分,寻找提前准备、模拟数据验证、环境预检等替代活动。对于不可并行的依赖,要明确最晚决策日期与延期影响,避免团队一直“等消息”却不升级风险。

4. 剩余工时持续增加

先按范围变化、估算修正、返工、依赖问题和执行偏离分类,再决定动作。如果主要来自范围变化,应与客户或业务方确认优先级和基线;若来自估算修正,应调整预测并解释新信息;若主要来自返工,则要定位质量问题和返工来源。

连续增加本身是预警,但预警的目的不是要求团队把数字改小。人为压低剩余估算只会把风险推迟到最后阶段,令资源调度和客户沟通更困难。

5. 团队抵触填报,认为管理是在监控个人

先讲清楚数据用途,再减少重复输入。说明工时将用于容量规划、交付预测和流程复盘,不单独用于个人排名;让团队看到填报带来的实际好处,例如提前协调资源、避免无效催促、及时暴露客户依赖。若数据只被用于追责,抵触就不是培训问题,而是制度信任问题。

工具层面可以通过任务状态和工时记录整合减少重复录入,但不能用自动化掩盖口径争议。系统能自动汇总,不会自动判断某次投入是否属于返工、等待还是正常交付。

6. 多项目共享同一批顾问

需要从任务层上升到容量层。为每个人或角色建立可用时间视图,扣除固定会议、支持任务、休假与已承诺工作,再评估新项目的真实承接能力。若只看各项目剩余工时,不看资源重叠,同一位关键人员可能被多个项目重复“预订”。

多项目环境下,项目负责人要共享风险信息,而不是各自优化局部计划。某个项目把顾问从 20 小时调到 30 小时,可能让另一个关键路径失去容量;资源调整需要同时评估组合影响。

八、不同情况下的取舍:准确性、成本和管理边界

1. 日报与周报:及时性和维护成本的取舍

日报能更快发现短周期任务变化,但记录频率高,会增加团队负担,也容易产生形式化填报。周报维护成本低,适合变化较慢的工作,却可能错过关键依赖的早期信号。我的建议不是选一个统一频率,而是按任务风险分级:普通任务周更,关键路径任务提高频率,外部依赖在状态变化时即时记录。

如果客户现场工作变化快、项目窗口短,日报可能值得;若任务稳定、周期长,周报通常够用。频率调整应通过实际决策需求验证,而不是以“管理更精细”为理由无限加密。

2. 单点估算与区间估算:计划简洁和风险透明的取舍

单点估算便于汇总和排期,但容易隐藏不确定性;区间估算更诚实,却会增加沟通和排期复杂度。对于熟悉、重复、边界清晰的任务,单点估算可提高效率;对于新集成、数据质量未知或需求仍在确认的任务,区间估算更适合。

如果管理报表必须提供单个项目总数,可以保留一个计划值,同时在内部标明风险区间和假设。不要把区间上限当成承诺,也不要把区间中点伪装成确定预测。

3. 统一模板与团队自主:可比性和现场适配的取舍

完全统一模板有利于汇总,但不同实施类型的工作结构不一样;完全自由填报则难以比较。较好的办法是统一基础字段和关键定义,同时允许项目增加本地化字段。例如所有项目都记录剩余工时、状态和阻塞原因,但不同业务线可以增加各自的验收阶段。

统一的是数据契约,不一定是每个流程细节。管理层应规定什么信息必须一致,项目团队则决定如何在现场执行。

4. 自动化提醒与人工复核:覆盖率和判断质量的取舍

自动提醒适合处理超期未更新、状态冲突、缺少负责人和预计日期等规则明确的问题。人工复核适合解释范围变化、质量风险、能力约束和复杂依赖。把所有判断都交给自动规则,容易制造误报;把所有检查都留给人工,又会遗漏低级错误。

可以先自动发现异常,再由负责人确认原因与影响。系统负责“发现值得看的数据”,管理者负责“解释它为什么重要、应该做什么”。

5. 个人层与团队层:可追溯性和心理安全的取舍

项目执行需要知道任务由谁负责,否则无法协调;但组织趋势分析不一定需要对外展示个人工时排行榜。能够追溯任务责任,与公开比较个人效率,是两种不同用途。制度设计应尽量限制数据被挪作未经说明的绩效评价。

如果管理层确需使用工时数据支持绩效判断,应公开指标定义、适用边界、纠错渠道及综合评价方式。否则,员工很容易通过拆分任务、延迟报工或回避高风险工作来适应指标,最终损害数据质量。

九、工具与落地检查:先验证流程,再决定系统配置

1. 工具应支持完整追溯,而不只是工时录入

评估某项目管理工具或某项目管理平台时,我会检查它能否把任务、估算、实际投入、剩余估算、状态变更、负责人和原因记录关联起来。若系统只能录入实际工时,却不能保存估算版本和变更原因,团队仍需要靠表格解释预测偏差。

还要检查权限、跨项目资源视图、报表筛选、历史数据导出、通知规则和与现有业务系统的连接能力。对于中大型组织,权限隔离和口径治理往往比界面是否简洁更影响持续使用。

2. 试点时用真实项目验证五件事

  • 执行者是否能在不重复录入的情况下更新实际与剩余工时。
  • 项目负责人是否能快速筛出关键任务、阻塞任务和长期未更新任务。
  • 管理者是否能区分基线变化、范围变化与估算修正。
  • 资源管理者是否能看见多项目容量冲突,而不是只看单项目总量。
  • 历史数据是否能按任务类型、项目阶段和风险等级查询并复盘。

试点不要只挑流程成熟、数据整齐的项目。最好包含一个依赖较多的实施项目和一个相对标准化的项目,观察同一套口径能否适配不同复杂度。如果试点期间团队不得不在系统外维护大量解释表,说明流程或数据模型还有缺口。

3. 设定停止条件,避免系统上线后增加无效工作

上线后可以跟踪填报耗时、数据完整度、更新及时率、异常发现提前量和复盘行动完成情况。如果填写负担明显增加,而预测准确性、风险响应或资源协调没有改善,应先检查字段重复、规则过多和报表无人使用的问题。

不要把“录入率达到 100%”作为唯一成功标准。某些任务确实没有必要按小时细分,某些工时适合按阶段汇总。工具上线的目标是改进决策,不是让每个空格都被填满。

剩余工时流程与规范:实施团队工时管理数据分析关键指标

十、下一步怎么做:用四周建立最小可行的管理闭环

1. 第一周:统一定义和范围

选定一个真实项目,确定工时单位、计入范围、任务完成定义、基线保留方式和更新时间要求。由交付负责人、项目经理和一线执行者共同确认口径,重点消除“等待算不算工时”“培训是否计入”“返工如何标记”等争议。

2. 第二周:选一类任务做小范围试点

从高频、边界较清楚的工作开始,例如标准配置或环境准备,记录原始估算、实际投入、最新剩余和偏差原因。先验证执行者能否自然使用流程,不要急着追求完整报表或精确预测。

3. 第三周:加入依赖和容量视角

把阻塞原因、责任方、预期解除时间和人员可用容量加入项目复核。检查是否存在“剩余工时不高但日期风险很大”的任务,以及“团队总容量充足但关键技能不足”的情况。

4. 第四周:复盘并调整规则

比较试点前后的数据更新质量、风险发现时间、人工整理成本和团队反馈。删除没人使用、不能促成行动的字段;保留能解释预测变化和支持资源决策的信息。再决定是否扩展到其他项目类型,而不是直接把试点模板复制到全组织。

剩余工时管理的成熟度,不取决于团队能否报出一个看似精确的数字,而取决于数字变化时,组织能否解释原因、识别影响并及时调整计划。真正值得管理的不是“还剩几小时”,而是剩余工作由什么构成、受哪些条件限制、何时能够完成,以及风险是否正在被提前看见。

下一步可以从一个在执行项目开始:保留原始估算,要求执行者在固定节奏下更新剩余估算,单独记录范围变化与阻塞原因,再用一次周度复核检验这些信息是否改变了资源安排或交付判断。若数据没有改变任何决策,就先改流程;若它帮助团队更早采取行动,再扩展指标与系统配置。

常见问题解答(FAQ)

1. 剩余工时应该在什么情况下更新?

我发现团队有时只在周会上集中补录,平时任务进度变了,剩余工时却没动。这样月底看报表时,计划和实际差异很大,我想知道怎样设更新规则才不会变成额外负担。

建议把剩余工时更新绑定到工作事件,而不是只靠固定日期提醒:任务完成、范围变化、阻塞出现或预计交付日期变化时,负责人应同步修正剩余工时;日常再设一个轻量检查点,例如每周两次。更新的目标不是追求小时级精确,而是让预测及时反映最新判断。

可以把“预计还需投入多少有效工作时间”作为统一口径,并要求变更明显时补一句原因。若团队每周投入约40小时,而任务剩余工时连续两周不变、实际工作却持续发生,这通常说明更新机制或任务拆分存在问题。

2. 剩余工时偏差率怎么计算,多少算异常?

我看到有些报表用剩余工时减去原估算,有些用实际工时和估算工时比较,算出来的偏差完全不是一回事。我们有任务大小差异很大的情况,想知道用什么口径更适合发现风险,而不是只做月底复盘。

先区分“估算偏差”和“预测变化”:估算偏差可按(实际工时+当前剩余工时-基线估算工时)÷基线估算工时计算;基线一旦确定,除非正式调整范围,否则不要覆盖。举例来说,基线为40小时,已投入30小时、剩余预估20小时,则预测总投入为50小时,偏差为25%。

不要用一个统一阈值机械判定所有任务,建议同时看偏差金额、比例和持续时间:小任务偏差比例容易被放大,大任务即使比例不高也可能影响排期。团队可先用连续两次预测增加且累计增加超过基线的10%作为复核信号,再根据历史数据校准阈值。

3. 用剩余工时分析团队利用率,怎样避免把忙碌误判为高效?

我希望用工时数据判断团队是否负荷过高,但担心把填报小时数直接当成产出,最后鼓励大家多报工时。除了利用率,我还应该交叉看哪些指标,才能识别延期和返工?

不要把“已填报工时÷可用工时”单独当作效率指标,它只能描述时间占用,不能证明交付有效。建议并看剩余工时趋势、按期完成率、任务吞吐量、返工或缺陷工时,以及阻塞等待时间。例如某成员利用率达到95%,但剩余工时连续上升、按期完成率下降,较可能是过载、估算偏乐观或依赖项受阻,而不是高效。

分析时按角色和工作类型分组,并剔除休假、培训等不可投入时间;管理动作优先是调整优先级、拆分任务或清除阻塞,而不是要求个人把利用率继续拉高。

4. 实施团队做剩余工时数据分析前,怎样检查数据是否可信?

我遇到过报表看起来很完整,但有人把剩余工时填成零后任务仍未完成,也有人把等待客户反馈的时间算进工作时间。这样的数据即使图表很多,也很难支持排期决策,我想建立一套成本不高的检查流程。

先统一字段含义:剩余工时只记录尚需投入的有效工作时间,等待时间单独标记状态或阻塞原因;任务未完成时填零,应触发复核。每周抽查三类记录:剩余工时为零但状态未完成、连续多个周期数值不变、实际投入增加而剩余工时同步下降却没有对应进展说明。可以从20至30个活跃任务开始抽样,记录问题类型与修正耗时;

若问题集中在某一角色或任务阶段,优先修订口径和培训,而不是增加审批层级。只有字段定义稳定、更新及时且能追溯变更原因,偏差趋势才适合用于预测交付风险。

核心关键词

读者评论

蒋
蒋俊杰

之前项目复盘时也遇到过类似问题,工时总量看着没超,最后还是卡在客户确认和验收上。把等待时间单独记录确实更有用,不过前提是团队愿意及时更新阻塞状态,否则报表还是滞后的。

马
马宁

我比较认同保留原始估算、实际投入和最新剩余这三组数据。以前直接用原工时减去已投入来推算,需求一变就不准了。只是任务拆分到多细比较合适,还得结合团队规模,拆得太碎也会增加维护成本。

方
方云舟

工时数据用于预测交付,比直接拿来排名更合理。不过文章提到的指标不少,实际落地时最好先选几个关键指标试行,比如剩余估算偏差和外部依赖等待时间,确认能帮助解决问题后再逐步扩展。

文章包含AI辅助创作:剩余工时流程与规范:实施团队工时管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/570105
