工时管理如何做好计划工时?研发团队效率提升与操作步骤

研发团队做工时计划,最常见的偏差不是“大家估得不准”,而是把计划工时当成了每个人必须填满的数字。一个迭代计划写着 400 小时,实际却只有约 280 小时能用于需求、开发和测试;剩下的时间被评审、线上问题、跨团队等待、请假和返工切走。若不先说明这些时间去哪了,计划工时越精细,反而越容易制造虚假的确定性。

我判断工时计划是否有效,主要看三件事:任务边界是否清楚、团队可用产能是否扣除了现实约束、计划偏差能否反馈到下一轮估算。本文会把计划工时拆成从需求到复盘的一套操作方法,并用明确标注的情景模拟说明如何做容量校准。文中涉及的团队数据均为示例,不代表行业统计或任何产品的实测结果。

一、先讲结论:计划工时不是填表,而是建立可校准的承诺

1. 计划工时应回答四个问题

一份有用的计划工时,不只是任务旁边有一个“8 小时”。它至少要回答:这项工作要交付什么;由谁在什么时间段完成;这个人实际可投入多少时间;完成情况与估算差异出现后,团队准备怎么处理。

如果计划只记录数字,却没有任务范围、责任人和时间窗口,事后就很难判断偏差来自估算、需求变化、等待,还是执行过程。数字本身不构成管理,数字背后的口径和反馈机制才构成管理。

2. 计划工时要分清三种口径

我建议先把三个常被混用的概念写进团队规则。计划工时是对未来工作量的估算;可用工时是某人在特定周期内能投入工作的时间;实际工时是事后记录的投入。三者用途不同,不能拿其中一个替代另一个。

口径 回答的问题 常见用途 容易出现的误读
计划工时 预计要投入多少工作量 拆任务、排期、识别风险 被当作个人必须完成的配额
可用工时 本周期实际能分配多少容量 迭代承诺、资源平衡 直接用工作日乘以每天 8 小时
实际工时 工作实际消耗了多少时间 成本核算、估算校准、流程诊断 被用来单独评价个人效率

3. 最重要的判断:计划与记录的差异要能解释

计划 6 小时、实际 10 小时,不必然表示执行者效率低。可能是接口契约不清,可能是测试环境不可用,也可能是需求中途增加了边界条件。团队真正需要的不是给偏差贴标签,而是把偏差归到可以采取行动的原因上。

因此,我不建议追求“计划工时与实际工时完全一致”。在研发中,探索性工作天然存在不确定性。更合理的目标是:让计划范围可理解、容量计算有依据、偏差原因可复用,最终使团队对未来工作的判断逐步稳定。

工时管理如何做好计划工时?研发团队效率提升与操作步骤

二、为什么研发团队的工时计划总是失真

1. 知识工作并非整块、连续的生产时间

制造环节的工时通常能围绕稳定工序测算,研发工作则常被切换和等待打断。工程师可能上午处理线上告警,午后参加方案评审,之后才开始实现一项需求。日历上看似有 8 小时工作日,真正连续投入同一任务的时间可能远少于 8 小时。

这也是为什么“人数 × 工作日 × 8 小时”通常高估可计划容量。公式可以作为起点,但不能作为结论。团队要把固定会议、值班、支持、培训、休假和跨团队依赖等因素纳入计算,并定期检查这些因素是否发生变化。

2. 需求不确定性会被错误地伪装成精确数字

当需求还没有澄清,团队却被要求给出“准确到小时”的工时,常见结果是大家用经验猜一个数。这个数看起来精确,实际只是把未知隐藏起来。需求边界越模糊,估算区间就越应明确,或者先安排短周期的探索任务。

例如,“支持多租户权限”可能包含数据隔离、角色配置、迁移、审计、兼容性和测试等多个工作面。只给一个总数,团队很难在开发中判断剩余工作是否失控。先拆出可验证的子任务,往往比反复争论总工时更有价值。

3. 个人记录与团队计划之间缺少共同口径

有的团队把实际工时理解为“亲手敲代码的时间”,有的把评审、调试和沟通也记录进去。口径不一致时,横向比较毫无意义。某人记录得少,可能只是记录范围窄;某项任务记录得多,也可能是团队规则要求记录了更多协作活动。

我会先明确哪些活动要记录、按什么粒度记录、未完成任务怎么处理,再谈数据分析。记录规则如果每个人都不同,仪表盘只会把差异放大成看似客观的结论。

4. 临时工作被视为“例外”,最后却成了常态

线上问题、售前支持、临时数据核查和依赖方协助,往往被安排在正式计划之外。每次看起来只占一点时间,累积起来却挤压迭代承诺。若团队连续多个周期都发生类似插单,就不应该再称为偶发情况,而应把它纳入容量模型。

这里需要区分两类工作:可以预测的支持工作应预留容量;真正不可预测的突发事件则需有明确升级和取舍规则。把所有临时工作都塞进“其他”,虽然方便,却会失去解释与改进的机会。

5. 把工时当绩效,会让数据失去可信度

如果员工认为记录的每一小时都会被用来评判个人,通常会出现两种反应:少报复杂任务的实际时间,或把等待、返工和协作时间隐藏起来。表面上数据变得整齐,团队却更难看见真实瓶颈。

工时数据更适合用于团队层面的容量、成本和流程诊断,不适合脱离任务难度与质量结果,单独给个人排名。如果管理要求确实涉及绩效,应另行定义可控的结果指标,避免把工时记录变成绩效分数的替代品。

三、计划工时的专业判断逻辑

1. 先定义周期,再定义任务粒度

估算前先确定计划周期。周期太长,需求和环境变化会让估算很快过期;周期太短,团队则要为频繁拆解和排期付出额外管理成本。对多数按迭代交付的团队,建议以现有迭代周期为基础,把近期计划做细,把更远期计划保留为区间或主题级判断。

任务粒度也要有边界。任务大到无法在周期内完成,就难以追踪进度;任务碎到每十几分钟一项,则会让维护成本超过管理收益。可先用半天到两天作为常见的工作项检查区间,再依据团队任务类型调整。这个区间是操作建议,不是普遍定律。

2. 先拆工作,再估算总量

我通常不让团队直接给“大需求”报一个数字,而是先按交付对象拆分。例如一个功能可拆为技术方案、接口实现、前端交互、数据迁移、自动化测试、灰度验证和文档更新。拆分的目的不是追求任务数量,而是让风险和责任可见。

拆解完成后,要检查是否遗漏了非编码工作。测试设计、代码评审、发布准备、监控配置、兼容性验证和依赖协调,经常是计划低估的来源。若这些工作由其他角色完成,也要确认其容量已被纳入整体计划。

3. 用区间表达不确定性,不要强行制造精确度

对于边界清楚、做法成熟的任务,可以给出单点估算;对于依赖尚未验证、技术路径未定或需求可能变化的任务,应采用区间表达。比如先标注 12 至 20 小时,并说明区间上限由哪项不确定因素决定。

区间不是推卸责任。团队应约定在什么条件下收窄区间,例如完成技术验证、拿到接口样例或确认数据规模。这样,估算从一次性猜测变成逐步收敛的判断。

4. 用历史完成量校验容量,而不是照搬他人系数

历史数据可以帮助团队发现自己的实际节奏,但不能不加区别地迁移到另一支团队。不同团队的技术栈、维护负担、测试成熟度和协作方式都不同。与其引用一个“研发人员平均有效工时”的统一系数,不如回看本团队过去几个周期的承诺、完成和插入工作。

如果团队经常承诺 160 小时,最后只有 110 小时完成,但其中 35 小时被紧急支持占用,那么问题未必是估算能力差。团队应先把可预测的支持时间显式预留,再观察剩余工作的完成情况。

5. 将工作量、优先级和交付顺序分开讨论

工时回答“做这件事需要多少投入”,优先级回答“这件事值不值得现在做”,交付顺序回答“先做什么能降低风险或更快产生价值”。这三个问题经常被混在一场会议中,结果是高优先级任务被误认为工时短,或工时大的任务被默认不应进入计划。

更稳妥的讨论顺序是:先确认范围和价值,再评估工作量与风险,最后根据容量决定取舍。对于高价值但不确定的工作,可以先安排验证任务,而不是把整个项目的未知工作一次性承诺出去。

四、从零开始落地:研发团队工时计划操作步骤

1. 统一术语和记录规则

先用一页规则说明计划工时、实际工时、可用容量和预留容量的含义。再明确记录粒度、任务归属、跨日任务如何记录、多人协作怎么拆分,以及休假和值班如何反映。规则应足够简单,使新成员能够快速理解。

  • 计划工时记录任务预计投入,不记录“希望它占用的日历时长”。
  • 实际工时按团队约定记录,包括哪些协作、调试与支持活动。
  • 任务未完成时保留已投入记录,并更新剩余工作估算,不用新数字覆盖历史。
  • 插入工作单独标记来源和类别,避免埋入原计划任务。
  • 工时数据用于复盘和容量判断,不以单一数值评价个人。

2. 盘点本周期的实际可用容量

从每个人的工作日开始,扣除已知请假、值班、固定会议、培训和已经承诺的支持工作。然后讨论团队还需预留多少容量应对突发事件。不要把“每天 8 小时”直接乘到任务计划里,也不要给每位成员硬套相同折扣。

例如,某位工程师本周期有 10 个工作日,其中 1 天培训、半天请假、约 6 小时固定会议,并承担预计 8 小时值班支持。此时他的理论容量是 80 小时,但可分配给迭代任务的时间显然低于 80 小时。最终数字应由团队根据历史负载和工作类型校准。

3. 把需求拆成能验收的工作项

每个工作项都应描述可验证的结果,而非只写活动名称。比如“处理权限模块”很难判断是否完成;“新增项目成员只读角色,并覆盖接口权限测试”则更容易估算、分工和验收。

如果一个任务无法说清楚完成标准,先补充需求或安排探索任务。若任务包含多个独立交付面,继续拆分;若拆出来的任务小到没有独立验证价值,则可以合并,避免为了追求精细而增加维护负担。

4. 对估算结果做一次一致性检查

估算完成后,不只看总和,也要找异常项。某项任务比相似工作高出很多,可能是风险判断更充分,也可能是范围不同;某项任务小得异常,可能是遗漏了测试、部署或数据迁移。让估算差异成为提问入口,而不是立刻要求数字统一。

对多人协作任务,明确主责人与其他参与者的投入。不要把 16 小时同时记在两个人名下,也不要把团队总工时误当成单人耗时。这里的单位口径必须统一,否则容量加总会失真。

5. 将优先级、依赖和预留容量放进同一张计划

任务估算完成后,按业务优先级和依赖关系排定顺序。对依赖外部团队、环境、数据或审批的工作,要把等待风险写出来。等待时间不一定等于实际工时,但会影响交付日期,因此应在排期里单独呈现。

团队还应明确预留容量的使用规则:由谁决定是否启用,什么级别的问题可以打断计划,被打断后需要移出哪些任务。没有取舍机制的预留只是一块被反复透支的“隐形缓冲”。

6. 执行中记录变化,避免事后凭记忆补账

计划执行中,任务范围发生变化、外部依赖延迟或临时工作插入时,应尽量在发生时更新记录。事后一次性补记,很容易把原因混在一起,也更难区分最初估算错误和执行中新增工作。

更新不等于频繁填表。团队可以在日常站会或任务流转时顺手确认剩余工作、阻塞和插单原因。重点是变更发生时能留下足够信息,让复盘不靠猜测。

7. 周期结束后做偏差复盘

复盘时,先看团队层面的计划完成情况,再看不同类型任务的估算偏差和插单来源。把原因分为需求变化、技术不确定性、依赖等待、缺陷返工、容量缺口、估算遗漏等类别。分类不宜过多,先让团队能稳定使用,再根据决策需要细化。

最后必须提出可验证的改进动作,例如“下个周期把发布验证列为独立任务”,而不是只说“以后估准一点”。改进动作应有负责人和检查时间,否则复盘容易沦为会议记录。

工时管理如何做好计划工时?研发团队效率提升与操作步骤

五、一个可复用的案例:先解释偏差,再调整计划方式

1. 情景设定:一支 8 人研发团队的迭代承诺

以下为情景模拟,用于展示诊断方法,不是任何企业的真实案例。假设团队由 5 名研发、2 名测试和 1 名产品技术负责人组成,计划周期为两周。按 10 个工作日、每天 8 小时计算,名义容量为 640 小时,但这不代表全部能用于迭代需求。

团队盘点后发现,两周内有休假、固定会议、线上支持和跨团队协作等负担。最终可用于已排期交付任务的容量估算为 430 小时。团队原计划却排入了 510 小时,表面超出 80 小时。这里最重要的不是马上删掉 80 小时,而是确认各项容量扣减是否有证据、是否重复计算。

2. 复盘发现:总偏差下藏着不同原因

一个周期结束后,假设团队完成了 390 小时的计划工作,实际记录为 452 小时,另有 54 小时用于周期中插入的支持事项。完成量低于计划,并不表示团队只做了计划数字所显示的工作。实际投入还包含计划外事项,必须分别看。

进一步分类后,团队发现部分高偏差来自测试环境不稳定和接口变更;还有一些任务漏估了发布验证与数据迁移。与此同时,某些常规任务实际耗时低于计划。这说明单纯用“实际 ÷ 计划”的总平均值,可能把不同任务类型的误差抵消,无法指导下一轮。

3. 建议看任务类别,不只看整体偏差

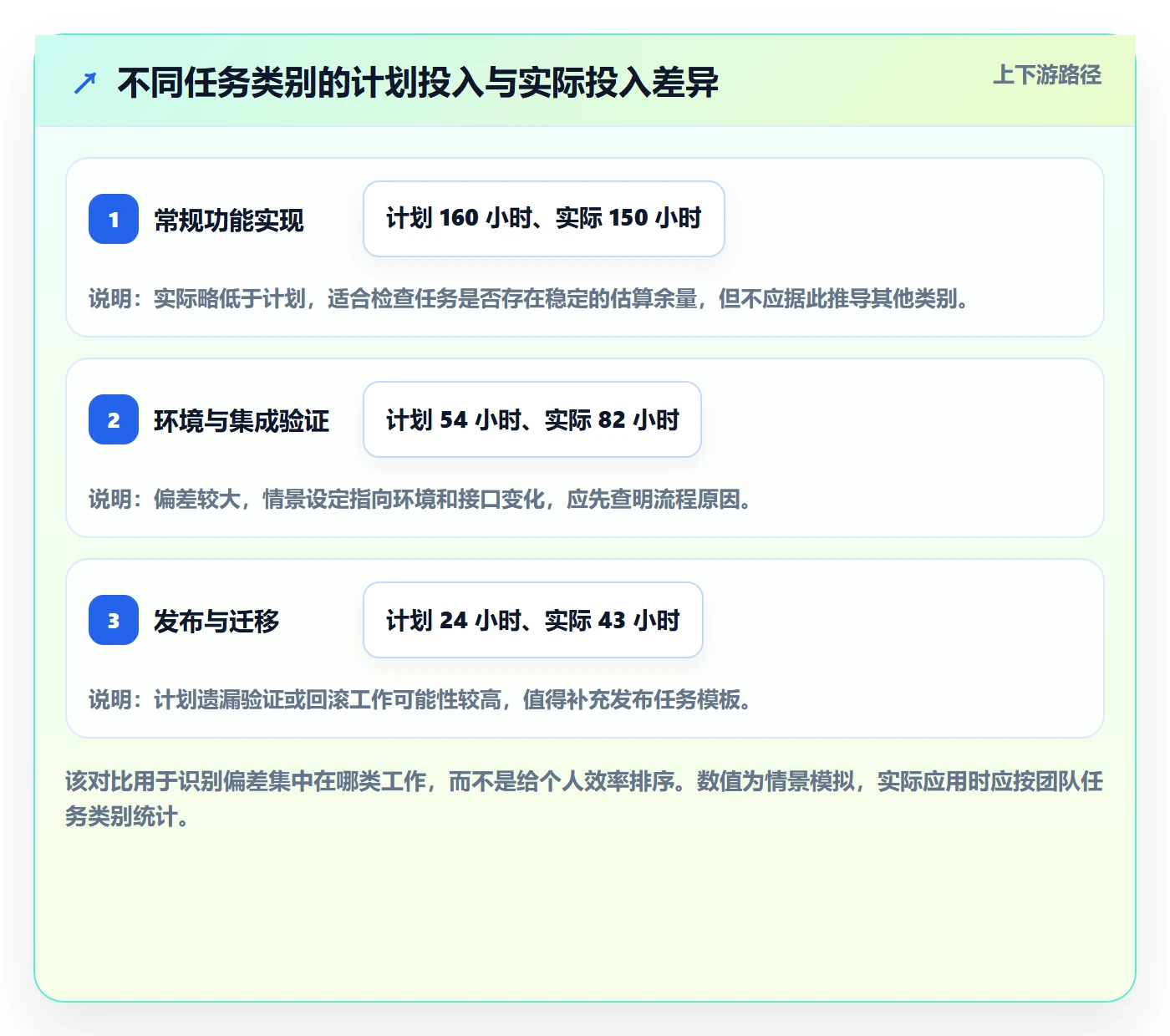

任务类别 计划投入 实际投入 示例偏差 复盘关注点
常规功能实现 160 小时 150 小时 -10 小时 检查是否存在过度留量,避免据此压低所有任务估算
环境与集成验证 54 小时 82 小时 +28 小时 核实环境故障、接口变更和重复验证的来源
发布与迁移 24 小时 43 小时 +19 小时 补齐检查清单,并明确回滚与验证范围
计划外支持 未纳入 54 小时 新增 54 小时 判断该类工作是否已形成可预测的固定负担

这张表显示,常规实现略低于计划,并不意味着可以把团队所有任务的估算统一下调。真正需要修正的是集成、发布和支持工作的计划方式。偏差分类可以避免团队把局部问题误判为“所有人估时都不准”。

工时管理如何做好计划工时?研发团队效率提升与操作步骤

4. 下一周期如何调整

团队可先做三项低成本调整。第一,将发布验证和迁移检查拆为明确工作项;第二,为环境与集成任务提供风险区间,并在依赖未确认时安排短验证;第三,将历史上频繁发生的支持工作纳入容量,而不是继续作为计划外例外。

调整后不要立即宣布“工时准确率提升”。至少连续观察几个周期,检查可用容量预测是否更接近实际、计划外工作是否下降、交付质量是否稳定。单个周期容易受事故、人员变动或需求波动影响,不足以证明新规则有效。

六、不同团队与工作场景的行动建议

1. 新团队或历史数据不足

新组建团队没有足够历史记录时,不要照搬成熟团队的产能系数。先用较短周期试运行,控制承诺范围,并记录影响容量的事项。首轮计划的价值是建立基线,不是证明团队能承接多大工作量。

可以将不确定工作拆成探索任务与交付任务。探索任务的完成标准是形成技术结论、风险列表或可验证原型;交付任务等关键条件明确后再估算。这样能避免把尚未调查的风险伪装成确定承诺。

2. 维护型团队或线上支持较多

维护团队的工作流经常被告警、故障和用户问题打断,按纯项目团队的方式排满迭代通常不现实。应回看一段时间内支持工作的频次、耗时与严重程度,区分固定服务负担和真正突发事件。

如果支持负担波动较大,可以采用轮值人员集中处理,减少全员同时被打断;也可以按严重等级设置响应边界。选择哪种方式,要看故障是否能集中处理、知识是否容易交接,以及对快速响应的业务要求。

3. 多团队依赖明显的大型研发组织

中大型组织常见的问题不是单个任务估算,而是跨团队依赖没有进入计划。一个团队的工作完成,不代表端到端交付已完成;接口审批、数据准备、测试环境和安全评审都可能形成等待。

此类团队应同时管理工作量和依赖日期。对依赖方明确交付物、负责人、期望时间和延迟后的应对方案。若组织需要跨项目查看容量,可以使用统一的项目管理平台汇总任务、责任人、时间和风险,但工具不能替代依赖协议与管理决策。

例如,面向中大型企业、100 人以上组织的团队,可以在 PingCode 这类项目管理工具中统一维护需求、任务、估算、迭代和实际记录,再按角色查看团队容量与进度。配置重点不应是增加字段,而是先统一工时口径、任务层级、权限和报表定义。若组织尚未形成这些规则,先做小范围流程试点,通常比一次性全员上线更稳妥。

4. 探索型项目或技术预研

探索工作不能假装成标准功能开发来估算。对预研,建议按时间盒投入,例如先安排若干工作日验证关键假设,到期输出结论、原型或下一步风险。时间盒控制的是探索成本,不保证问题一定被解决。

当验证结果显示技术路径可行,再拆成交付任务;若不可行,应允许及时停止或调整方案。把探索任务按产出物验收,可以减少“做了很多但无法判断进展”的情况。

5. 项目制、合同制或需要成本核算的团队

若工时数据用于客户报价、项目成本或合同核算,记录要求会更严格,但仍要区分计划工时和实际工时。报价估算需要覆盖风险与管理成本,实际工时则要遵守合同和财务口径,两者不能为了看起来一致而互相覆盖。

对外承诺通常还涉及范围变更机制。需求增加时,需明确新增工作、交付影响和审批路径。内部工时记录能帮助识别成本偏差,但不能代替合同边界和客户沟通。

七、工时管理工具怎么用,哪些事情不该交给工具

1. 先建立数据结构,再决定报表

工具配置至少要考虑需求、任务、负责人、周期、计划工时、实际工时、任务类型、状态和变更原因。不是每个团队都需要同样多的字段;每加一个字段,都应回答它将支持什么决策,以及谁负责维护。

在 PingCode 等项目管理工具中进行工时管理时,可以先从一个团队或一条业务线试点:选择统一任务模板,定义实际工时记录规则,设置周期视图,再检查管理者能否从报表识别容量、阻塞和偏差原因。不要一开始就把所有历史数据、角色和复杂审批流程一次性迁移进去。

2. 自动化应该减少重复录入,而不是掩盖口径问题

合理的自动化可以在任务状态变化时提醒补充信息、汇总周期工时、识别超出预估的工作项,或把插入任务归入特定类别。这些能力能降低维护成本,但前提是任务结构和统计口径已统一。

如果一个团队把会议记入实际工时,另一个团队不记,自动汇总只会更快地产生不可比的数字。工具自动化不能修复定义不一致,先统一规则,再让系统替团队做重复计算。

3. 用看板和报表发现异常,不用仪表盘代替判断

管理者可以关注计划与实际偏差、插入工作占比、任务阻塞时长、周期完成情况和返工趋势。但每个图表都应有解释责任:出现变化后,谁来判断原因,采取什么动作,何时复核。

例如“平均计划偏差下降”并不必然代表效率提升。团队可能只是把估算留量变大,或减少了实际记录。应结合交付质量、缺陷、延期和计划外负担看趋势,避免单一指标引导错误行为。

4. 选择工具时比较流程适配,而非只看功能清单

评估维度 应检查的问题 容易忽略的成本
任务与需求关联 工时能否回到具体需求、任务和迭代 数据分散后需要人工拼接
权限与组织结构 能否按团队、项目和角色管理可见范围 大组织中权限维护与跨部门协作成本
统计口径 计划、实际、剩余工作能否分开呈现 报表名称相同但计算逻辑不同
流程适配 是否支持团队现有审批、迭代和变更方式 为了适配工具而重做流程的培训成本
数据治理 能否控制字段、模板、历史数据和导出权限 数据清理、迁移和长期维护成本

选型时可以准备一组真实工作项做试用,而不是只看演示环境。重点观察从需求拆解、估算、排期、记录到复盘是否连贯;管理者是否能按团队和周期获得所需信息;一线成员是否需要重复录入同一数据。

八、常见误区:为什么看起来很规范,结果却更差

1. 把每天 8 小时全部分配给任务

这会让计划默认会议、协作、培训和支持不存在。遇到临时工作后,成员只能在计划外加班或延迟任务,管理者再把偏差归结为执行不力。修正方法不是统一减少一个固定比例,而是盘点团队的真实负担并持续校准。

2. 要求每项任务必须精确到小时

精度不等于准确。对未知工作填入“7.5 小时”,看起来比“半天到一天”精细,却未必包含更多信息。估算精度应与任务确定性相称:已知工作可细化,未知工作要保留区间或安排验证。

3. 只看工时偏差,不看需求变更和质量

若开发中途增加范围,实际工时增加是合理后果;若为了按时完成而跳过测试,计划偏差可能变小,质量风险却变大。复盘时要把范围变更、缺陷、返工和延期放在同一语境里讨论。

4. 用历史平均值直接预测个人效率

平均值能帮助团队认识整体负载,却不能直接说明某个人是否高效。任务难度、角色职责、协作投入和工作类型不同,简单比较会产生偏差。若要改进流程,应优先比较同类任务、同类周期和同类条件。

5. 计划变更不留记录,周期末再解释

事后记忆容易把原计划、实际工作和后来增加的范围混在一起。团队应在工作发生变化时更新任务状态、剩余估算和变更原因。记录不必繁复,但应能还原“原来计划是什么、后来发生了什么”。

6. 把预留容量看作可随意占用的空档

预留容量的作用是接住明确类型的波动,不是给所有临时需求开绿灯。若每个请求都可以挤占预留,团队就无法判断哪类工作真正值得中断计划。应规定启用条件,并在超出预留时明确移出或延期哪些任务。

九、不同情况下怎么取舍:准确、轻量与可比不可能同时拉满

1. 业务变化快时,优先选择短周期校准

需求变化频繁的团队不必追求长周期的小时级精度。把近一周期的任务细化,远期保留范围和优先级,定期根据新信息重排计划,通常更符合实际。代价是长期承诺不够精确,管理者需要接受滚动计划而非一次性锁定。

2. 成本核算要求高时,接受更高的记录成本

合同、财务或审计要求可能需要更完整的实际工时记录。此时应投入培训、审批和数据校验,但仍要避免把所有记录要求都压在一线人员身上。能通过任务关联、模板和自动汇总完成的工作,不应重复要求手工填写。

3. 团队规模小、协作简单时,保持轻量

小团队可以用少量字段和固定复盘节奏管理计划,不必为了“专业”引入复杂审批。只要责任、范围、容量、变更和偏差能说清楚,轻量流程就足够。随着人数、项目和依赖增加,再逐步引入跨团队视图与权限管理。

4. 管理层要求横向对比时,先统一边界再比较

不同团队如果任务类型、工时口径、支持负担和周期长度不同,直接比较工时完成率容易误导。横向对比前先确认可比条件,并把维护工作、项目工作、预研工作分开观察。必要时比较趋势和偏差原因,而非比较绝对工时数字。

5. 团队抵触记录时,先减少记录负担并解释用途

抵触不一定是态度问题,也可能说明流程重复、字段难懂或数据用途不透明。先说明记录用于容量规划和流程改进,不用于单一维度的个人排名;再删除没有决策价值的字段,提供便捷录入方式,并让团队看到数据确实促成了计划调整。

工时管理如何做好计划工时?研发团队效率提升与操作步骤

十、建立一套可持续的工时复盘指标

1. 计划完成情况要同时看承诺与新增工作

可以记录周期开始时承诺的工作量、周期内完成量、周期中新增工作量,以及被移出或延期的工作量。这样才能区分“原计划完成得怎样”和“团队总共承担了多少工作”。单独看完成任务数,无法体现任务大小与中途变化。

2. 估算偏差最好按任务类型分析

可以计算同类任务的计划与实际差异,并查看误差是否持续偏向某一方向。持续低估的类别值得检查拆解、依赖和测试;持续高估则可能存在过度留量或任务边界不一致。不要把某个周期的偏差直接推广为长期规律。

3. 插入工作占比能揭示计划外负担

如果计划外支持长期占据团队较大容量,问题可能在服务负担、告警质量、轮值设计或需求入口,而不是排期技巧。统计时要统一口径,例如按实际工时占可记录总工时的比例,或按支持任务数量观察;选择一种稳定定义并保持连续。

4. 阻塞时长与实际投入应分开看

一项任务历时五天,不代表投入了 40 小时。它可能只消耗 12 小时,其余时间在等环境、审批或依赖方。将工作投入和等待时间分开,能帮助团队判断该增加人力,还是应该优先解决流程瓶颈。

5. 质量指标必须与工时一起解释

周期交付看似变快,但线上缺陷、回滚和返工持续上升,就不能只把它解释为效率提升。团队可以结合缺陷趋势、返工投入、发布稳定性和延期情况观察结果。指标不宜过多,选择能支持当前决策的少数指标即可。

十一、四周试行方案:用小范围验证代替一次性重构

1. 第一周:统一口径并选定试点范围

选择一个工作流相对稳定的团队或项目,写清工时定义、任务粒度、容量扣减项和插单类别。选取少量任务类型作为试点,不要同时改组织结构、绩效规则和工具流程。变更越多,越难判断哪项调整真正有效。

2. 第二周:基于任务拆解做容量计划

让团队先盘点可用容量,再拆需求、标注依赖和估算。记录哪些工作采用区间,哪些任务需要前置验证。周期计划形成后,检查是否超出容量,并把延期、缩小范围或降低优先级的决定明确记录。

3. 第三周:观察执行中的偏差来源

不必每天要求成员提交长篇说明。只在任务范围变化、发生阻塞、出现计划外支持或估算明显变化时记录原因。负责人每周快速检查一次,确认数据是否能帮助团队决定继续、拆分、升级或调整交付顺序。

4. 第四周:复盘规则,而不是评判个人

周期结束后,比较计划容量与实际负担,查看偏差集中在哪些任务类型,并收集团队对流程成本的反馈。若记录很完整却没有促成任何决策,说明采集项可能过多或复盘方式不对;若问题清楚但没有调整容量规则,则需要补上管理动作。

试行结束时,只保留能产生行动的规则。可以继续扩大范围,也可以调整字段、模板和计算口径。不要因为工具已经配置完毕,就把不合适的流程固化成组织标准。

十二、总结:把工时计划做成学习系统,而不是控制表

做好计划工时,关键不在于把每项工作估到小数点后,而在于建立一条可追溯的判断链:任务范围说得清,可用容量算得出,不确定性被标明,变更有记录,偏差能分类,复盘会带来下一轮调整。

我更愿意把工时管理看成团队的学习系统。计划工时帮助讨论未来,实际工时帮助理解过去,二者之间的差异则提示团队改进估算、依赖、支持和交付流程。只要团队把数字用于解释工作,而不是替代判断,计划就能逐步变得可信。

下一步可以从一个两周周期开始:统一三种工时口径,盘点真实可用容量,挑选一类高频偏差工作单独记录,周期末用事实而不是印象复盘。先把一条工作流跑通,再决定是否扩大到更多团队或引入更完整的项目管理平台。

常见问题解答(FAQ)

1. 计划工时应该按任务还是按人来估算?

我在排研发计划时,常纠结是先给每个人分配工时,还是先拆任务再估算。按人分看起来很快,但任务中途变化后,我又很难判断偏差究竟来自估算还是分工。

先拆任务,再估算每项任务需要的有效投入,最后结合人员技能和可用时间安排负责人。比如一个接口改造可拆成方案确认、编码、联调和测试修复,而不是直接给某位开发人员分配“3天”。这里的“3天”还要明确是约24小时投入,还是跨越3个工作日;两者不能混用。

估算完成后再检查个人负荷,避免把所有人的可用工作时间都排满,给评审、沟通和突发问题留出余量。

2. 研发任务的计划工时怎么估算,才能减少拍脑袋?

我以前经常让开发直接报一个数字,结果同类任务有人估半天、有人估两天,项目结束后也说不清差异从哪里来。想知道除了凭经验,还有没有一套团队能持续复用的估算方法。

把任务拆到能说清交付物、依赖和验收条件的粒度,再用历史同类任务作参照。可以按“编码、测试、评审与联调”分别估算,并记录假设,例如接口文档已确认、测试环境可用;条件不成立时,估算就需要调整。若历史数据有限,可先用区间而不是伪精确值,例如预估8至12小时,执行后记录实际值,连续积累数个迭代再校准。

差异分析重点看需求变更、等待依赖、返工和估算遗漏,不要把偏差简单归结为个人效率。

3. 计划工时要不要把会议、沟通和返工时间算进去?

我做计划时只统计编码和测试,排期常常显得很漂亮,实际却被评审、需求澄清和跨团队等待拖慢。把这些时间都算进任务,又担心工时数据失去可比性,该怎么处理?

要纳入计划,但应区分“任务直接投入”和“团队可用容量”,否则数据容易混在一起。可以把设计评审、联调、缺陷修复作为明确任务估算;例会等稳定的日常占用,则先从每周可用容量中扣除。举例来说,成员一周名义上有40小时,若固定会议与支持工作约占6小时,就不应再按40小时安排项目任务。

返工不要预先无限加码,可根据团队历史情况留出风险缓冲,并在发生后记录原因,判断是需求不清、质量问题还是外部依赖。

4. 计划工时与实际工时差距很大时,应该怎么复盘?

我遇到过计划12小时、最后实际用了20小时的任务,团队复盘时很容易变成追问谁报错了数字。这样的讨论没有让我下次排期更准,我想知道该看哪些信息,才能把偏差转成改进。

先核对计划与实际是否采用同一口径,再按原因拆分差额:需求新增、任务漏拆、等待外部反馈、技术风险、返工或人员中断。比如多出的8小时中,若5小时用于等待环境、3小时用于补充需求,下一次应分别改进环境准备和需求确认,而不是简单把同类任务估算统一乘以一个系数。

复盘时保留原计划、变更记录和实际投入,并观察一段时间内的趋势;单个任务的偏差适合解释原因,不足以证明某个人或团队长期低效。

核心关键词

读者评论

贾
贾子涵

把支持和临时事项单独留容量很实用。我们组以前总把线上问题算在计划外,周期结束才发现任务没做完,复盘也很难说清原因。

叶
叶安琪

区间估算适合需求还没完全明确的阶段,不过需要约定何时重新评估;否则区间容易一直挂着,排期时还是没法判断能否承诺。

欧
欧阳雨桐

文中提到工时不宜单独评价个人,这点很重要。实际落地时还得先统一评审、调试和沟通是否计入,不然同一张报表里的数字也未必能比较。

文章包含AI辅助创作:工时管理如何做好计划工时?研发团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/569188
