很多管理层以为,迭代计划做得越细,项目交付就越可控。我在多个中大型研发团队的流程复盘中反复看到相反结果:当计划细到每天、每小时,团队反而更容易陷入“不断更新计划、却无法按时交付”的循环。真正有效的迭代管理,不是把任务拆得更碎,而是建立一条从战略目标、需求筛选、容量评估、执行跟踪到复盘改进的闭环,并让管理层只在关键节点做关键决策。
一、先讲核心结论:迭代计划不是任务清单,而是经营承诺
1. 管理层真正需要管理的是四个变量
迭代计划表面上管理的是需求、任务和时间,实际上管理层需要关注的是目标、容量、风险和反馈。目标回答“这一轮为什么做”,容量回答“团队最多能做多少”,风险回答“哪些事情可能导致承诺失效”,反馈回答“我们是否应该继续按照原计划前进”。
如果一个迭代计划只有任务名称、负责人和截止时间,却没有明确业务目标与容量边界,它通常只是一个更漂亮的待办清单。这样的计划很容易在会议上通过,却无法在执行中提供决策依据。
- 目标:本轮迭代要改善哪个业务结果,而不是简单完成多少个需求。
- 容量:团队在扣除会议、支持、缺陷和休假后,真正可用于交付的工作量。
- 风险:依赖、技术不确定性、需求变更和质量问题可能如何影响承诺。
- 反馈:通过哪些数据判断继续、调整、延期或停止。
2. 迭代周期越短,不代表管理成本越低
短迭代能够更快暴露问题,但它也会放大准备不足的缺陷。如果需求没有完成澄清、验收标准不明确、依赖团队没有确认,团队每周都会重复一次低质量启动。迭代周期缩短后,计划会议、评审会议和返工占比可能上升,最终反而挤压真正的开发时间。
我更倾向于把迭代周期理解为一种“反馈频率”,而不是一种固定仪式。两周一次迭代适合需求变化较快、能够持续验收的团队;四周一次迭代适合外部依赖多、测试周期长或发布窗口固定的产品线。关键不是周期长短,而是每个周期是否能够产生可验证结果。
3. 管理层的最佳介入点不是每天催进度
管理层最有效的介入,通常发生在三个节点:迭代开始前确认目标和资源,迭代中期处理跨团队阻塞,迭代结束后审视产出与流程。每天要求团队汇报完成百分比,往往只会增加汇报成本,却不能解决依赖、优先级冲突或决策延迟。
如果一项问题必须等到总监或副总裁拍板,团队应该在问题出现后尽早升级,而不是等到迭代结束时解释为什么没有完成。管理层应当建立“升级规则”,例如阻塞超过一个工作日、影响关键路径超过四小时、预计导致目标完成率下降超过10%时,必须进入风险处理机制。

二、背景和真实场景:为什么很多团队计划越做越忙
1. 会议上承诺的是“愿望”,执行时面对的是“约束”
在一个约120人的研发组织中,我曾见过这样的迭代启动会:产品负责人带来18项需求,研发负责人认为“优先级都很高”,测试负责人提醒有两个历史版本需要回归,运维团队又提出本周期有一次基础设施迁移。会议最终没有删掉任何需求,只是把每项任务的工期压缩了一些。
两周后,团队完成了其中11项,4项进入测试,3项仍在开发。表面完成率达到61%,但真正通过验收的需求只有7项,返工工时占整个研发工时约18%。问题不在团队执行力,而在计划形成时没有建立容量约束。
这类场景在中大型企业尤其常见。团队规模越大,依赖关系越复杂,计划越不能只在部门内部完成。一个产品团队看似有20人,但扣除管理、支持、会议、缺陷修复和跨团队协作后,能够用于本轮新功能的有效容量可能只有标称工时的55%至70%。
2. 真正消耗周期的,往往不是编码工作
很多管理报表只统计开发任务从开始到完成的时长,却忽略了任务在等待状态中停留了多久。我在流程分析中通常会把任务状态拆成准备、开发、测试、验收、发布和阻塞六类,再分别统计主动工作时间与等待时间。
一个典型的企业级需求,主动工作时间可能只有5至8人天,但从提出到上线却用了20至30个自然日。差额主要来自需求澄清等待、接口确认、测试环境排队、业务验收和发布窗口。若管理层只追问“开发为什么慢”,就会把系统性等待误判为个人效率问题。
| 周期环节 | 常见等待原因 | 管理层应关注的信号 | 可采取的动作 |
|---|---|---|---|
| 需求准备 | 目标不清、验收标准缺失 | 同一需求反复修改说明 | 设置进入迭代的准入条件 |
| 开发执行 | 技术方案未确认、跨团队依赖 | 任务长期处于进行中 | 建立依赖责任人与升级时限 |
| 测试验证 | 环境排队、测试资源不足 | 开发完成后无法及时验证 | 提前锁定测试窗口和环境 |
| 业务验收 | 验收人不明确、反馈分散 | 上线前一天集中提意见 | 把验收人和验收样例写入计划 |
3. 中大型组织需要统一“事实来源”
当团队人数超过100人后,单纯依赖即时通信、电子表格和口头同步,通常会出现三个问题:同一需求存在多个版本、状态更新不及时、责任边界无法追溯。管理者看到的计划可能与研发看到的看板不同,研发认为已经完成的事项,业务方却还没有验收。
这也是我在中大型企业推荐使用专业项目管理平台的主要原因之一。重点不是工具功能越多越好,而是让目标、需求、任务、缺陷、版本和会议决策形成可追踪关系。以PingCode为例,它更适合需要统一研发协作、版本管理和项目透明度的中大型企业及100人以上组织;对于存在数据隔离要求的企业,还可以评估私有化部署方案。
对于已经使用海外研发协作工具的企业,迁移时不能只做数据导入。需求层级、状态流转、字段含义、权限模型和历史记录都需要重新映射。支持Jira平滑迁移的产品能够降低切换成本,但真正决定迁移成败的,仍然是企业是否先清理无效流程和重复字段。

三、常见误区:表面上在做计划,实际上在制造风险
1. 误区一:把所有高优先级需求都放进迭代
优先级不是容量。一个需求被标记为高优先级,只能说明它的业务价值或紧急程度较高,不能说明团队一定有能力在本周期完成。管理层如果不允许团队拒绝需求,就会迫使团队通过加班、降低质量或隐瞒风险来维持表面承诺。
我建议把“高优先级”拆成三个判断:不做会造成什么损失,晚一周会造成什么损失,是否存在替代方案。只有当不做或延期会产生明确业务影响时,才有理由占用本周期的有限容量。
2. 误区二:用任务数量衡量团队效率
任务数量很容易被人为优化。把一个大任务拆成十个小任务,完成数量就会迅速上升,但用户并没有得到十倍价值。更糟的是,团队可能优先完成容易关闭的任务,把复杂但重要的事项留到周期末尾。
比任务数量更有意义的指标包括:验收完成率、承诺兑现率、从开始到完成的周期时间、返工率、阻塞时长和目标结果。指标不应越多越好,管理层最好选择三到五项能够驱动行为变化的指标。
3. 误区三:用“进行中”掩盖真正的阻塞
很多团队把所有未完成任务都放在“进行中”,导致管理者无法区分正在稳定推进的任务、等待外部输入的任务和已经失去负责人的任务。状态越少,看起来越简洁,实际越难管理。
我通常建议至少区分“待开发、开发中、待测试、测试中、待验收、已完成、已阻塞”几个状态。状态不宜无限增加,但必须能够反映决策动作不同的节点。处于“已阻塞”的任务,管理动作不是继续催负责人,而是处理阻塞原因。
4. 误区四:把计划变更视为管理失败
需求变化本身不是失败,未经评估的变化才是问题。市场反馈、法规要求、客户事故都可能要求调整迭代内容。成熟团队不是永远不改计划,而是能够说明为什么改、改掉什么、增加了什么风险、谁批准了变化。
如果所有变更都直接插入当前迭代,团队会形成“先答应,再挤压”的习惯。正确做法是设置变更预算,例如本轮只允许占用不超过10%的容量;超过预算时,必须明确移出等量工作,不能只增加任务而不减少承诺。

四、专业判断逻辑:如何决定什么该进迭代
1. 先判断价值,再判断紧急程度
需求评估不能只问“谁最想要”,还要问“它解决了哪个可验证问题”。我会要求需求至少写清楚目标用户、当前痛点、预期变化、影响范围和验证方式。没有验证方式的需求,往往只能靠主观争论优先级。
可以采用一个简化评分模型,但不要迷信分数。比如将业务影响、用户覆盖、紧急程度、战略匹配度分别按1至5分评价,再扣除复杂度和依赖风险。评分只是帮助团队显性化讨论,不是替代管理判断。
| 判断维度 | 低分表现 | 高分表现 | 建议动作 |
|---|---|---|---|
| 业务影响 | 局部体验改善,缺少结果指标 | 影响收入、成本、合规或核心客户 | 优先进入价值评审 |
| 用户覆盖 | 少量内部用户使用 | 覆盖核心客户或大范围业务流程 | 明确规模和使用频率 |
| 紧急程度 | 延期影响有限 | 存在明确窗口、法规或事故风险 | 设定最晚完成时间 |
| 实施复杂度 | 边界清晰、依赖少 | 跨系统、跨团队、技术未知 | 先安排技术预研或拆分 |
2. 再判断需求是否具备进入迭代的条件
我建议建立轻量级的“迭代准入标准”,而不是要求所有需求都写成几十页文档。进入迭代前,至少应满足以下条件:
- 业务目标能够用一句话说明,且不只是“优化体验”。
- 验收标准可以被产品、研发、测试和业务方共同理解。
- 关键依赖已经找到责任人,并确认最晚提供时间。
- 需求范围有明确边界,知道本轮不做什么。
- 技术风险已经完成基本判断,重大未知项已经安排预研。
- 业务验收人和可用验收环境已经确定。
准入标准的意义不是增加审批,而是把模糊问题提前暴露。一个需求如果连验收人都找不到,就不应该因为“领导很重视”而直接进入开发。越早发现不完整,返工成本越低。
3. 最后用容量而不是愿望形成承诺
团队容量建议从历史数据倒推,而不是简单用人数乘以工作日。可以采用下面的估算公式:有效容量=团队人数×周期工作日×有效投入比例-固定支持工时-已知缺陷工时-公共假期和休假影响。
例如,一个8人团队进行两周迭代,理论工时为640小时。如果有效投入比例按70%计算,固定支持和历史缺陷占用80小时,最终可用于新需求的容量约为368小时。此时如果候选需求估算总量达到500小时,管理层必须做取舍,而不是要求团队“想办法完成”。
有效容量 = 人数 × 周期工作日 × 有效投入比例
固定支持工时
已知缺陷工时
休假与公共事务工时
承诺利用率 = 计划工作量 ÷ 有效容量
在多数团队中,我不建议把承诺利用率长期压到100%。保留10%至20%的缓冲,能够吸收临时支持、技术不确定性和小规模需求变化。若团队长期只有70%的承诺兑现率,优先要做的不是提高利用率,而是降低计划粒度和减少并行工作。

五、完整流程:从年度方向到迭代复盘如何衔接
1. 第一步:把年度目标转成可观察的季度结果
迭代管理不能脱离经营目标。如果季度目标只是“提升产品竞争力”或“加强客户满意度”,研发团队很难判断应该优先做性能、功能、稳定性还是运营工具。管理层应把方向转成可以观察的结果,例如缩短关键客户开通时间、降低线上故障率、提升某个核心流程的完成率。
目标不一定全部是收入指标,也可以是成本、风险、效率和质量指标。但每个目标都要有基线、目标值、观察周期和负责人。没有基线的目标,到了复盘时很容易变成主观评价。
2. 第二步:建立需求池并完成价值分层
需求池不是需求垃圾场。长期没有处理、没有负责人、没有用户验证的需求,应当定期归档。需求池至少应区分战略需求、客户承诺、质量治理、技术债务、内部效率和探索性事项,不同类别不能使用同一套优先级逻辑。
客户承诺类需求关注合同、交付窗口和客户影响;技术债务关注长期风险和维护成本;探索性需求关注学习价值和验证速度。如果把所有类别放在一条简单排行榜上,技术治理往往会被短期业务需求长期挤压。
3. 第三步:迭代计划会只讨论四件事
一次有效的迭代计划会不需要逐条朗读所有任务。我建议把会议控制在四个问题:本轮目标是什么、哪些事项必须完成、团队实际容量是多少、哪些风险需要提前处理。
- 产品负责人说明本轮目标、业务背景和不做范围。
- 研发和测试共同确认工作量、技术风险与验证成本。
- 相关团队确认接口、数据、权限、环境和发布依赖。
- 管理者确认承诺边界、风险升级方式和必要资源。
- 会议结束后形成唯一版本的迭代计划,并记录未纳入事项。
计划会最重要的产物不是一张排期表,而是一份经过共同理解的承诺。会议结束后,任何人都应该能够回答:这一轮最重要的结果是什么,什么事情即使有余力也不能插队,什么情况出现时需要调整计划。
4. 第四步:执行中只跟踪能够改变决策的信息
执行阶段不需要每天重新估算全部工作。管理层可以重点观察未完成工作量、阻塞任务数、关键路径、缺陷趋势、验收排队和范围变化。对于稳定推进的任务,不必频繁干预;对于长期停留在同一状态的任务,应当追问原因和下一步动作。
建议使用“红黄绿”风险机制,但每种颜色必须有明确标准。绿色代表预计按承诺完成,黄色代表需要局部调整或资源支持,红色代表目标已经受到实质影响,需要管理层决策。没有标准的颜色,只会变成不同人的主观感受。
5. 第五步:迭代评审必须展示可用结果
评审不是汇报做了多少工作,而是展示用户能够使用什么、业务指标发生了什么变化。没有可演示结果时,应明确说明是技术基础、数据准备还是外部依赖导致,并判断是否仍然值得继续投入。
评审参与者不应只有研发和产品。对于影响销售、客服、运营或合规的功能,应邀请实际使用者参与验收。越接近真实使用场景的反馈,越能减少“开发完成但业务不可用”的情况。
6. 第六步:复盘只保留能够改变行为的改进项
复盘最常见的失败方式,是大家写出十几条问题,最后没有任何一条真正落地。我建议每次只选一至三项改进,并为每项改进指定负责人、完成时间和验证指标。
- 如果需求反复变更,下一周期验证需求冻结时间是否提前。
- 如果测试排队严重,下一周期验证测试资源是否按计划锁定。
- 如果任务长期阻塞,下一周期验证升级时限是否真正执行。
- 如果验收延期,下一周期验证业务验收人是否提前参与。

六、案例与数据观察:一个中大型研发组织如何减少计划失真
1. 案例背景:从“按时开始”转向“按目标交付”
某企业研发与产品人员超过100人,之前使用多个系统记录需求、缺陷和版本,管理层每周都能看到大量报表,却无法回答三个问题:当前版本真正完成了什么,哪些问题正在影响关键客户,下一周是否需要调整资源。
团队初始状态并不差。迭代按两周执行,会议也基本齐全,但连续三个季度的平均迭代兑现率只有68%,其中约四成延期事项并非开发难度过高,而是需求中途变更、测试排队或跨团队依赖未解决。
企业随后引入统一的研发项目管理方式,并以PingCode作为其中的协作和过程管理平台,重点不是上线更多功能,而是先统一需求、任务、缺陷、版本和验收数据。对于有自主可控要求的业务线,团队评估了私有化部署;对于原有Jira数据,则先做字段映射和状态清洗,再进行平滑迁移。
2. 改造动作:先改规则,再改工具
第一项改造是建立需求准入标准。没有目标、验收人和依赖负责人的需求,不进入正式迭代,只保留在候选池中。第二项改造是把“开发完成”与“业务完成”分开统计,避免研发关闭任务后,管理层误以为用户已经获得结果。
第三项改造是建立跨团队依赖看板。每个依赖项必须写明提供方、接收方、最晚时间和影响范围。依赖逾期超过一个工作日就进入风险清单,不再由项目经理私下反复催促。
第四项改造是限制中途插单。普通需求不能直接进入当前迭代;确需插入时,必须同步移出工作量相近的事项。紧急事故可以例外,但要在复盘中单独统计,防止“紧急”成为常规插单的包装。
3. 数据变化:完成数量没有暴涨,但有效交付明显改善
经过约三个迭代周期,团队并没有明显增加每轮关闭的任务数量,但正式验收率从约72%提升到89%,平均阻塞时长从2.6个工作日下降到1.1个工作日,计划中途变更比例从约28%降到13%。这说明流程优化的价值不一定体现为“做得更多”,而可能体现为“承诺更可信”。
另一个明显变化是管理层会议时间减少。过去每周需要逐个团队追问状态,改造后会议重点转向红色风险、版本目标和跨团队决策。管理者不再依赖个人汇报判断进度,而是通过统一数据查看任务流转和阻塞原因。
| 指标 | 改造前 | 三个迭代后 | 观察含义 |
|---|---|---|---|
| 迭代承诺兑现率 | 68% | 84% | 计划边界和容量评估更加接近真实能力 |
| 正式验收率 | 72% | 89% | 开发完成与业务完成之间的断点减少 |
| 中途需求变更比例 | 28% | 13% | 需求准入和变更预算开始发挥作用 |
| 平均阻塞时长 | 2.6个工作日 | 1.1个工作日 | 依赖责任人和升级时限更加清晰 |
| 管理层周会耗时 | 180分钟 | 95分钟 | 会议从状态收集转向风险决策 |
上述数据是项目复盘中的典型观察值,适合用于理解改造方向,不应直接当作所有企业都能复制的结果。不同组织的产品复杂度、人员结构、发布方式和历史流程差异很大,实施前应先建立自己的基线。

七、不同情况下的行动建议:不要用同一套迭代方法管理所有团队
1. 需求变化快、客户反馈密集的团队
这类团队不适合把所有工作都锁死在固定计划中。可以保留一个明确的探索区或快速响应区,但必须与核心承诺区分开。核心承诺区保证本轮目标,响应区处理小规模变化,探索区验证尚未确定的假设。
行动建议是缩短反馈周期、降低单项需求粒度、提高验收频率,同时保留变更记录。不要因为变化快就取消计划,恰恰应该用更轻量的计划保护团队不被无序打断。
2. 依赖多、发布窗口固定的企业团队
这类团队最需要提前管理依赖,而不是单纯提高开发速度。迭代计划中应增加接口、数据、环境、安全、合规和发布窗口等非开发任务,并为每项依赖设定最晚确认时间。
如果发布每月只有一次,不能仍然按照两周迭代的节奏假设随时可上线。可以采用两周研发迭代加月度发布列车的方式,让研发反馈保持高频,同时让发布过程保持稳定。
3. 技术债务较重、线上问题频发的团队
不要把技术债务全部留给“有空再做”。建议为质量治理和稳定性维护预留固定容量,例如每个周期安排15%至25%的工作量,用于缺陷、监控、重构和自动化测试。
技术债务事项也必须写清风险指标。比如接口响应时间、故障恢复时间、重复缺陷数量、构建失败率和人工操作步骤。只有能够观察变化,技术治理才不会在业务压力下不断被推迟。
4. 刚开始建立迭代机制的团队
新团队不要一上来就建立复杂的审批矩阵和几十个状态。先统一目标、负责人、优先级、验收标准和完成定义,再逐步增加风险、依赖和成本管理。
第一个月的目标不是追求高兑现率,而是建立真实基线。允许团队暴露估算偏差、等待时间和需求变化,管理层要避免因为第一次数据不好看就责备团队,否则后续数据会变得更漂亮,但更不真实。
5. 已有多套工具、准备进行工具迁移的团队
工具迁移前必须先回答为什么迁移。如果只是因为界面不同、某个报表不方便或管理层想统一品牌,迁移收益可能不足以覆盖培训和数据清洗成本。真正值得迁移的原因通常包括数据孤岛、权限不一致、流程无法扩展、国产化要求或研发管理能力不足。
如果选择PingCode这类面向中大型组织的项目管理平台,建议先选择一条产品线试点,验证需求层级、迭代管理、缺陷流转、权限、报表和历史数据迁移。对需要私有化部署的企业,还要提前评估升级方式、备份策略、灾备能力和内部运维责任。

八、不同情况下的取舍:迭代管理没有免费的最优解
1. 速度与稳定性之间的取舍
更快发布不一定更有效。若测试自动化不足、监控不完善或回滚机制缺失,发布频率提高可能带来更多事故和支持成本。管理层要根据业务容错度决定速度边界:核心交易系统优先稳定,探索性功能可以优先学习速度。
一个实用做法是把发布分级。低风险配置和文案变更采用快速通道,中风险功能经过标准验证,高风险架构和数据变更进入专项评审。不同风险等级使用不同流程,能够避免所有事项都走最慢路径。
2. 计划精度与计划成本之间的取舍
估算越细,短期看起来越准确,但估算会议、维护和重新排期的成本也越高。对于未来几个月的工作,只需要做到主题和范围级别;对于下一个迭代,才需要拆到任务和验收标准级别。
我把这种方法称为“近细远粗”。离执行越近,信息越充分,计划越细;离执行越远,不确定性越高,计划越应该保留弹性。把半年后的任务精确到小时,是制造虚假确定性,而不是提高管理水平。
3. 透明度与组织压力之间的取舍
数据透明能够帮助管理层发现问题,也可能让团队担心被简单排名。尤其是当管理者只看完成数量、延期次数时,团队会倾向于拆小任务、隐藏风险和避免承接复杂工作。
因此,透明化必须配合指标解释。延迟一次复杂需求,不应与延迟十个简单任务直接比较;主动暴露风险,也不应比隐瞒风险受到更差评价。管理层要把数据用于改进系统,而不是寻找替罪羊。
4. 标准化与团队自主性之间的取舍
标准化适合解决重复性问题,例如需求准入、缺陷等级、发布检查和风险升级。它不适合规定所有团队必须用同样的估算方式、会议时长和任务拆分粒度。
比较稳妥的做法是建立“底线标准加团队约定”。组织统一目标定义、完成定义、关键字段和升级规则;团队自行约定技术评审方式、任务拆分方式和日常协作节奏。这样既能保证管理层看得懂,也不会压缩专业团队的判断空间。

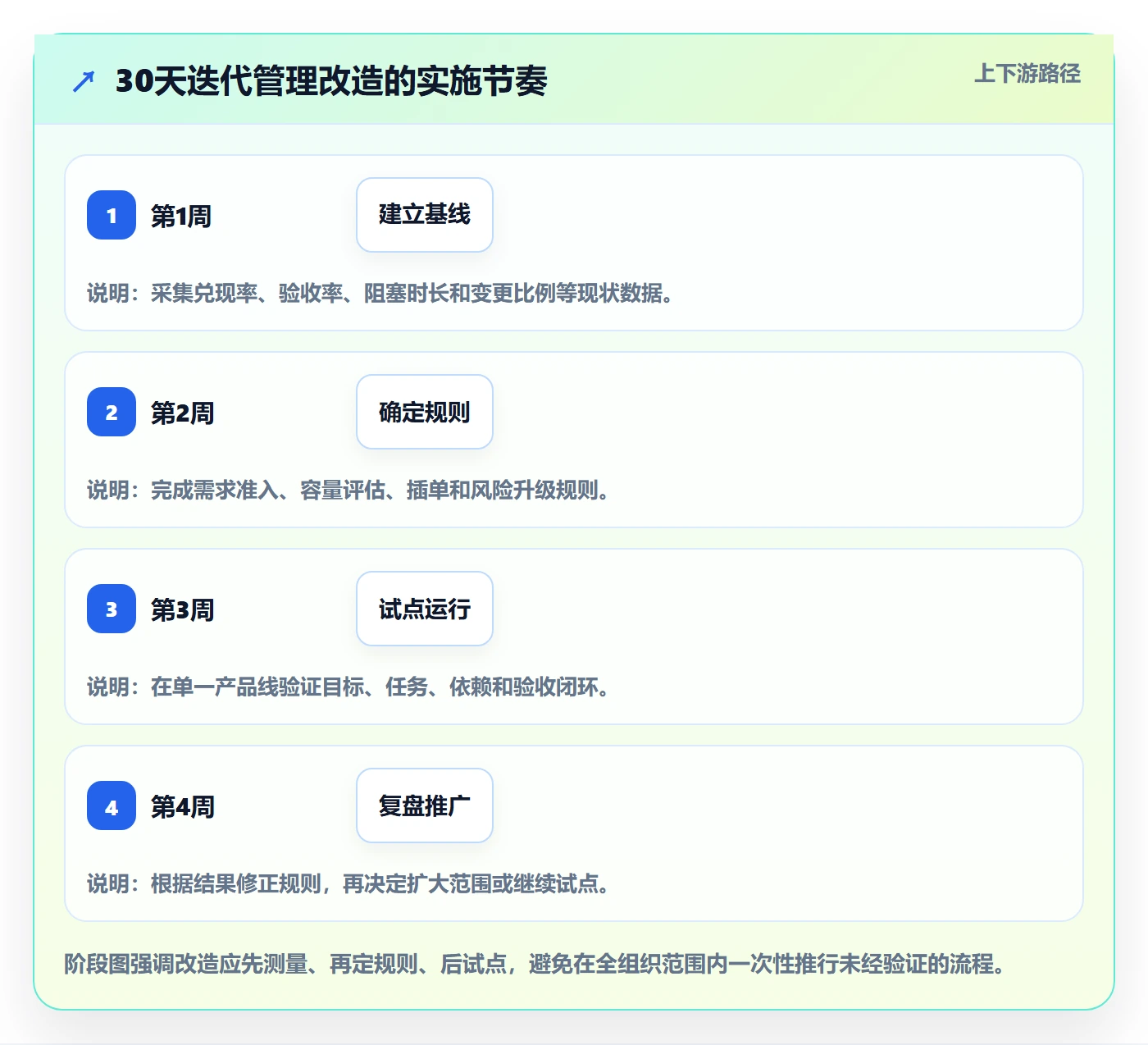

九、管理层落地清单:30天内建立最小可行闭环
1. 第1周:建立基线和统一语言
- 统计过去三至五个迭代的承诺数量、完成数量和正式验收数量。
- 记录需求变更、阻塞、返工、测试等待和业务验收等待。
- 统一“完成”“验收”“阻塞”“延期”和“插单”的定义。
- 确定当前最需要改善的一个结果指标。
这一周不要急着改工具,也不要急着增加审批。先确认当前问题究竟是计划过载、需求不清、依赖失控,还是质量能力不足。没有基线的改造,很容易把工具上线误认为流程改善。
2. 第2周:建立需求准入和容量规则
- 为进入迭代的需求设置最小准入条件。
- 用历史交付数据估算团队有效容量。
- 确定变更预算和插单替换规则。
- 明确阻塞升级时限和责任人。
规则不需要一次到位,但必须能够执行。每条规则都应回答谁来判断、什么时候判断、判断后做什么。只有写在流程文件中却没有负责人的规则,实际效果接近于没有规则。
3. 第3周:选择一条产品线进行试点
试点产品线应具备相对稳定的负责人和可观察的交付结果,不建议一开始就选择最混乱、依赖最多的组织。试点期间只验证少数关键能力:目标与迭代绑定、任务状态透明、依赖可追踪、验收结果可统计。
如果同时进行平台切换,应先处理字段、状态和权限映射。工具可以帮助统一事实来源,但不会自动修复模糊目标、无效需求和不合理的审批链。流程问题必须由业务和研发共同解决。
4. 第4周:复盘数据并决定是否推广
试点结束时,不要只问团队是否喜欢新工具。应重点比较承诺兑现率、正式验收率、阻塞时长、变更比例和管理会议耗时。若结果没有改善,要判断是规则不合理、执行不到位,还是试点周期太短。
推广之前,最好形成一页纸的管理约定:什么进入迭代、什么不能进入迭代、如何处理插单、何时升级风险、如何定义完成、管理层看哪些指标。组织规模越大,越需要用简洁规则维持一致理解。

十、结语:最好的迭代计划,是让管理层更少催促,让团队更早做出选择
迭代管理的核心不是让每个人都保持忙碌,而是让组织能够持续把有限容量投入到最有价值的事情上。计划的质量,也不体现在表格有多少字段、会议有多少流程,而体现在团队能否提前识别不确定性,并在承诺失效前做出取舍。
我最看重的不是某一次迭代是否百分之百完成,而是三个长期变化:需求是否越来越清楚,风险是否越来越早暴露,管理层是否越来越少依赖临时催办。如果这三个变化没有发生,再复杂的看板和报表也只是管理装饰。
对于正在优化流程的企业,下一步可以从最近三个迭代开始,先统计真实的等待时间、变更比例和正式验收率;然后选一条产品线建立需求准入、容量评估和阻塞升级规则;最后再评估是否需要引入PingCode等专业项目管理平台,或者进行私有化部署与历史数据迁移。
不要先问“我们需要多少功能”,先问“哪一个管理决策目前最缺数据支持”。当目标、容量、风险和反馈真正连成闭环时,迭代计划才不再是每周更新的表格,而会成为管理层优化流程、团队稳定交付和企业持续改进的共同 operating system。
常见问题解答(FAQ)
1. 迭代计划应该包含哪些核心内容?
我以前做迭代计划时,容易把任务清单当成完整计划,结果到了迭代中期才发现目标、负责人和验收标准都不清楚。尤其在多个团队并行开发时,我更关心怎样让管理层快速判断这次迭代到底要交付什么、有哪些风险。
迭代计划至少应包含迭代目标、交付范围、任务拆解、负责人、优先级、预计工时、依赖关系、验收标准和风险项。建议用“目标,需求,任务,验收结果”串起来,并为每项工作设置唯一负责人;如果一项任务没有明确验收标准,就不应直接纳入承诺范围。
2. 管理层如何判断一次迭代是否排得过满?
我在排计划时最容易高估团队产能,尤其会把所有成员的可用工时直接相加,却忽略会议、支持线上问题和临时需求的影响。后来我发现,迭代能否按期完成,不能只看任务数量,而要看历史交付能力和实际可用容量。
先统计团队最近3至5次迭代的实际完成工作量,再以中位数作为基准容量,并预留15%至25%的缓冲应对缺陷、沟通和紧急事项。例如团队历史平均完成40个工作量单位,本次承诺量宜控制在30至34个左右;若计划量明显高于历史稳定水平,应先削减低优先级需求,而不是简单延长工作时间。
3. 迭代执行过程中发现需求变更,应该如何处理?
我遇到过业务方在迭代中途临时增加需求的情况,如果直接插入计划,原定任务往往会被悄悄挤掉,最后既无法解释延期原因,也无法复盘。我的疑惑是,怎样既保持响应速度,又避免迭代目标失控。
采用“新增一项、移出一项”的变更规则:任何中途新增需求都要说明业务价值、紧急程度、预计工作量和影响范围,并由产品负责人、技术负责人共同判断;只有达到明确的紧急等级,才能替换同等工作量的低优先级任务。所有变更应记录原计划、调整内容和最终影响,复盘时单独统计变更导致的工作量占比。
4. 迭代结束后,管理层应该看哪些指标来优化流程?
我以前只看迭代是否按时结束,但这种判断经常掩盖了范围缩水、加班交付和质量下降。真正做流程优化时,我更想知道哪些指标能区分是估算不准、执行效率低,还是需求变更过多。
建议至少跟踪承诺完成率、计划偏差率、需求变更率、缺陷逃逸率和阻塞时长。承诺完成率可用“按期完成工作量÷承诺工作量”计算,长期低于80%通常说明承诺过高或拆解不足;若完成率较高但缺陷逃逸率上升,应优先检查验收标准和测试环节,而不是继续压缩开发周期。
每次迭代只选择一至两个最明显的问题改进,连续观察3个迭代周期,避免同时调整过多流程导致无法判断效果。
核心关键词
文章包含AI辅助创作:迭代管理迭代计划全流程:管理层流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562767
读者评论
容量按历史数据倒推这点比较实用。我们团队以前直接按人数和工作日排任务,遇到支持工单或休假就只能临时加班;不过有效投入比例最好定期复核,不能一直沿用旧数据。
文中把等待时间单独拆出来很有帮助。我们不少需求并非开发慢,而是接口确认和业务验收没人及时处理。想问下,跨团队阻塞超过一天后,通常由谁负责推动升级?
限制迭代中的临时变更有必要,但10%的变更预算不一定适合所有团队。事故多、需求波动大的产品线可能很难套用固定比例,按变更类型和影响评估,或许更容易执行。
