不少企业推行 Sprint 后,管理层看到的不是更快的交付,而是更多会议、更多状态字段和更频繁的延期解释。问题往往不在团队不会做迭代,而在制度把“管理”误写成了逐项催办。本文以一个 120 人研发组织的匿名化情景推演为例,拆解管理层如何设计 Sprint 制度:先明确决策边界,再建立可验证的承诺与反馈机制,最后用数据识别系统性阻塞,而不是把迭代管理变成微观监工。
一、核心结论:Sprint 制度的目标不是让人更忙,而是让决策更早发生
1. 管理层要管理约束,不要代替团队排任务
我判断一套 Sprint 制度是否有效,首先不看会议是否齐全,而看三个问题能否在迭代开始前得到明确答案:本轮为什么做这些事,团队能投入多少容量,遇到优先级冲突由谁决策。若这三件事没有答案,再完整的站会、评审会和燃尽图也只是把混乱记录下来。
Sprint 是固定时间盒内的目标承诺与反馈机制,不是把所有工作切成两周,也不是管理层获得更高频催进度的工具。管理层的职责是确定业务方向、提供资源、处理跨团队依赖、承担优先级取舍;团队的职责是拆解工作、估算容量、选择实现路径并暴露风险。
制度设计的核心判断是:管理层需要看见偏差,但不应把偏差直接等同于个人绩效问题。延期可能来自需求变更、外部依赖、质量返工或容量估算失准。把这些原因区分开,才能采取正确动作。
2. 先建立四项制度,再讨论工具
我建议制度先覆盖四个层面:目标制度、容量制度、变更制度、复盘制度。目标制度回答“为什么做”;容量制度回答“团队承诺多少”;变更制度回答“中途出现新事怎么办”;复盘制度回答“下轮如何改进”。工具只是让这些约定可见、可追踪、可复用的载体。
- 目标:每轮只设一个可解释的 Sprint Goal,工作项必须能说明它如何支持目标。
- 容量:按实际可投入时间计算,不以理想满负荷人数推算。
- 变更:新增紧急事项必须说明业务影响、替换项和批准人。
- 复盘:改进项必须有责任人、期限和验证方式,避免只记录感受。
以下图表是制度设计的建议基准,不是行业统计。它展示的是管理动作与决策时点的关系:制度的价值在于把风险从迭代末期提前到计划、执行和评审各阶段处理。

二、背景与场景:120 人组织为什么会在“有流程”后仍然失控
1. 匿名化情景:会议越来越多,交付却越来越难预测
下面是一个匿名化情景推演,用于说明制度设计,不代表某一家企业的真实客户数据。假设一家企业有 120 名研发、测试、产品及设计人员,分属 8 个跨职能团队,主要做企业级业务系统。公司已经采用两周迭代,但不同团队对 Sprint 的理解并不一致。
有的团队把 Sprint 当作承诺清单,计划会上一旦接入事项就不再调整;有的团队把它当作任务容器,业务方随时插入需求;还有的团队每周开多次状态会,却没有人有权处理跨部门依赖。管理层最终看到的是一张看似精确的进度表,却无法回答延期来自哪里,也无法判断何时需要介入。
这类情景中,最容易被忽视的是工作流入口不统一。产品、销售、客服和管理层都能直接向开发人员提出“很急”的事项。团队为了避免冲突,只能把所有请求都标成高优先级。结果是迭代中途不断换序,原有目标失去意义,团队还要为未完成的计划解释责任。
2. 管理层需要的不是更多状态,而是更少的未知数
管理者通常会要求“每周汇报一次进度”,但状态汇报只能描述已知情况,不能自动消除风险。真正有用的管理信息应当包括:目标是否仍成立、关键依赖是否按期、未完成工作是否有可控原因、变更是否挤占了原承诺,以及需要哪一级管理者作出什么决定。
如果一个看板上有几百个任务,却没有清晰的目标、依赖和变更记录,管理层看到的只是细节堆积。相反,即便只看少量指标,只要能够定位决策责任与风险路径,也更有助于管理。
我会把治理问题拆成三层:团队内部的交付问题、团队之间的依赖问题、组织层面的优先级问题。三者需要不同的处理机制。团队能解决的,不应升级成管理审批;团队无权解决的,也不能靠站会里反复提醒。
3. 先盘点工作流,再确定迭代节奏

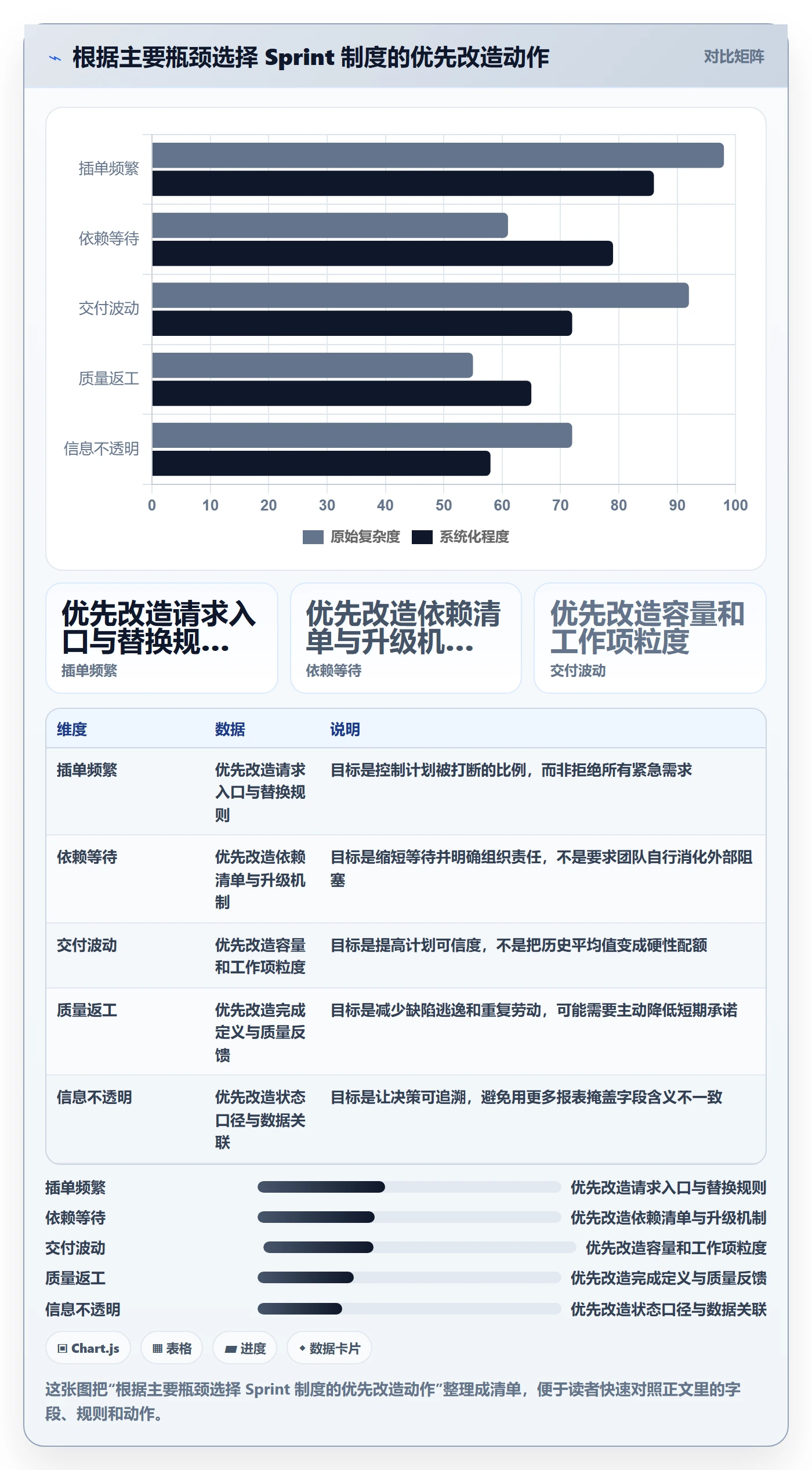

制度上线前,我会要求组织先抽样检查最近 4 至 6 个迭代:计划工作项中途变更多少,未完成事项主要因何发生,等待评审或环境的时间有多长,外部紧急请求来自哪些入口。这里的目的不是给团队打分,而是识别流程的主要损耗点。
如果大多数团队被频繁插单打断,先定变更规则;如果任务长期卡在测试或验收,先明确交接与服务时限;如果需求直到开发中段才澄清,先改进需求就绪标准。把“上 Sprint”当成万能药,通常只会令原有问题更频繁地暴露。

三、常见误区:制度看起来严格,实际却削弱了交付能力
1. 误区一:所有团队统一两周,才叫规范
统一节奏有助于跨团队协调,但固定周期并不等于所有工作都适合相同节拍。业务规则稳定、工作项可拆分、反馈频率较高的产品,通常适合固定 Sprint;运维响应、重大事故处理或持续流入的服务请求,则需要额外设计中断容量与服务等级,不能假设这些工作会消失。
更稳妥的做法是统一治理语言和关键节点,同时允许团队根据工作性质调整周期。若管理层为方便汇总而要求所有团队采用同一时长,至少应保留不同团队的容量计算与中断处理规则,不能把周期一致误认为工作可比。
2. 误区二:计划会填得越满,资源利用率越高
将团队排满看似提高利用率,实际上减少了应对不确定性的空间。评审等待、线上问题、设计澄清和跨团队协作都需要时间。计划不留缓冲,任何一个环节延误都可能传导到整个迭代。
容量估算不该从“团队人数乘以工作日”直接推导承诺。成员的休假、会议、支持任务、值班安排和专项工作都要扣除。尤其是有生产支持职责的团队,应把中断负荷从历史数据中单独识别,而不是把支持工作当作偶然事件。
3. 误区三:燃尽图向下,说明项目健康
燃尽图下降,只能说明某种计量口径下工作量在减少。它不能证明完成的工作产生了业务价值,也不能说明团队没有把未完成项移出范围,或把工作拆得更小来制造进度感。

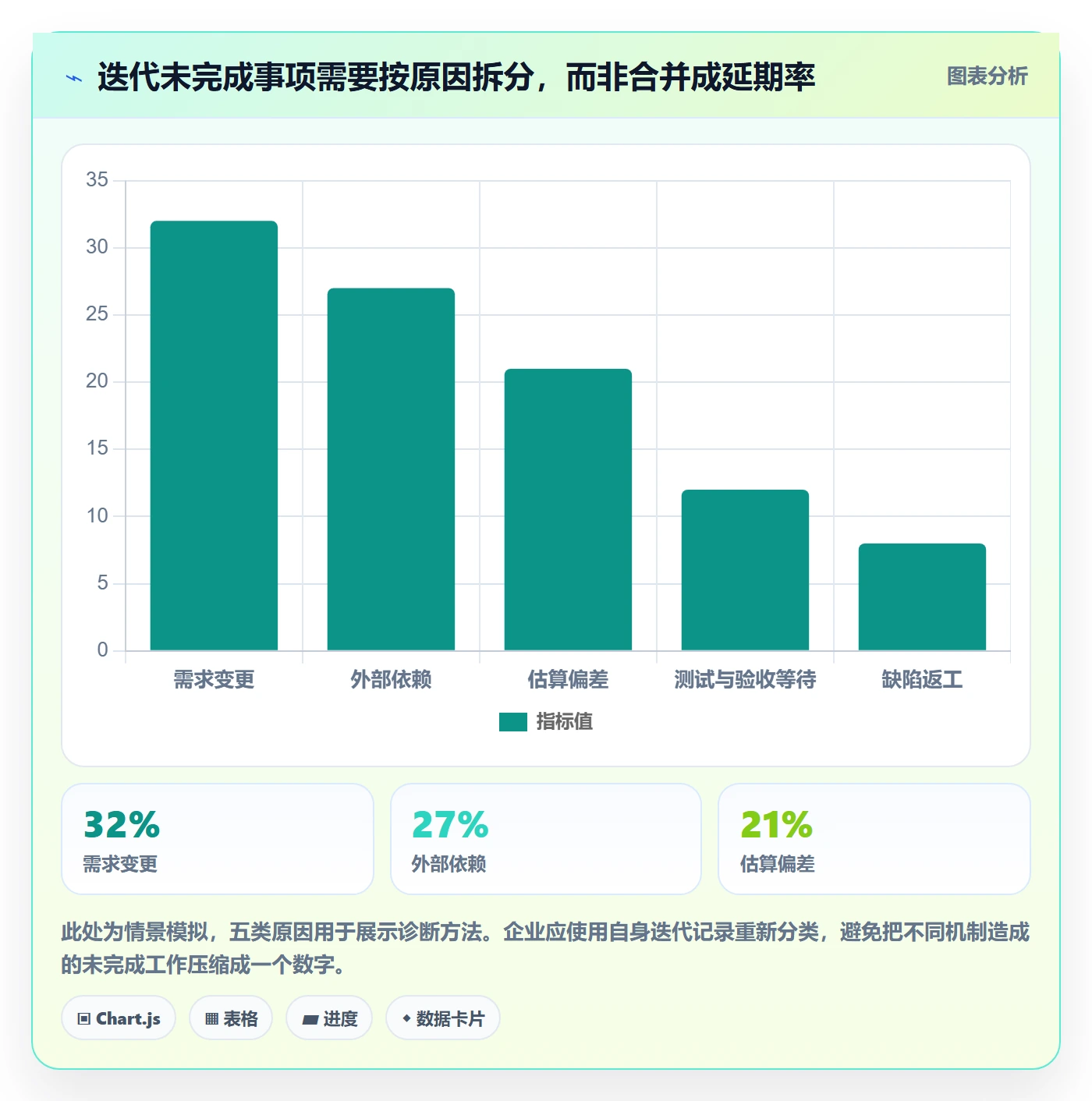

我会同时看目标完成情况、工作项流转、变更来源和质量信号。完成率高但缺陷增加,可能是测试不足;任务关闭快但验收等待变长,可能只是工作从一个队列转移到另一个队列。指标必须与过程解释结合。
4. 误区四:每个未完成项都要追责
把未完成直接归因于个人,会诱导团队少报风险、压缩测试时间,甚至在迭代末期将未验证工作标为完成。管理层需要区分可控承诺失误和系统性阻塞:前者要复盘决策与执行,后者要移除组织障碍。
这并不意味着不需要责任。正确的责任边界是:谁负责及时暴露风险、谁负责作出范围取舍、谁负责处理依赖、谁负责验收结果。追问“下一步由谁做什么”比追问“为什么没做完”更容易带来改进。
5. 误区五:上了工具,制度就自然落地
工具可以记录工作项、状态、负责人和变更,却无法替管理层确定哪些事项优先,也不能替业务方承担延期的取舍。若制度不清,平台只是把口头混乱搬到线上;若制度合理,工具才可以减少重复汇报与信息遗漏。
对于 100 人以上、团队较多且权限边界复杂的组织,选择项目管理工具时,应重点核对权限模型、流程配置、跨团队依赖视图、历史数据导出、部署与数据治理要求,以及既有系统迁移成本。不能只看界面是否顺手,也不能假设一个工具能自动解决治理问题。
四、专业判断逻辑:把制度写成能执行、能检查、能调整的规则
1. 从业务目标反推 Sprint Goal
每轮目标应表达结果,而不是任务集合。比如“完成接口改造、补齐测试、发布版本”是工作清单;“让合作方能够在新流程中独立提交订单,并将人工核对环节减少”才表达业务结果。后者更能帮助团队在出现变更时判断哪些工作可替换、哪些不可轻易放弃。
一个可用的目标通常包含对象、变化和验证方式。目标不必承诺无法控制的业务收益,但应能定义团队在本轮交付什么可观察的能力。如果目标依赖其他团队或外部客户,依赖条件应在计划前明确。
2. 用容量而不是愿望决定承诺
我建议先用可用工作时间形成容量上限,再结合团队最近几个稳定迭代的完成情况校准承诺。容量不是个人绩效排名,也不应被直接换算成故事点配额。估算的价值是帮助团队讨论不确定性与取舍,而非制造看似客观的个人产能数字。
首次推行时,可以采用简单的容量表:可投入成员、休假与值班、已知支持负荷、跨团队工作、计划工作量。数据不足时先记录,不要假装精确。连续几个迭代后再判断团队的实际波动范围,避免依据一次异常周期设定长期目标。
3. 设计可审计的变更机制

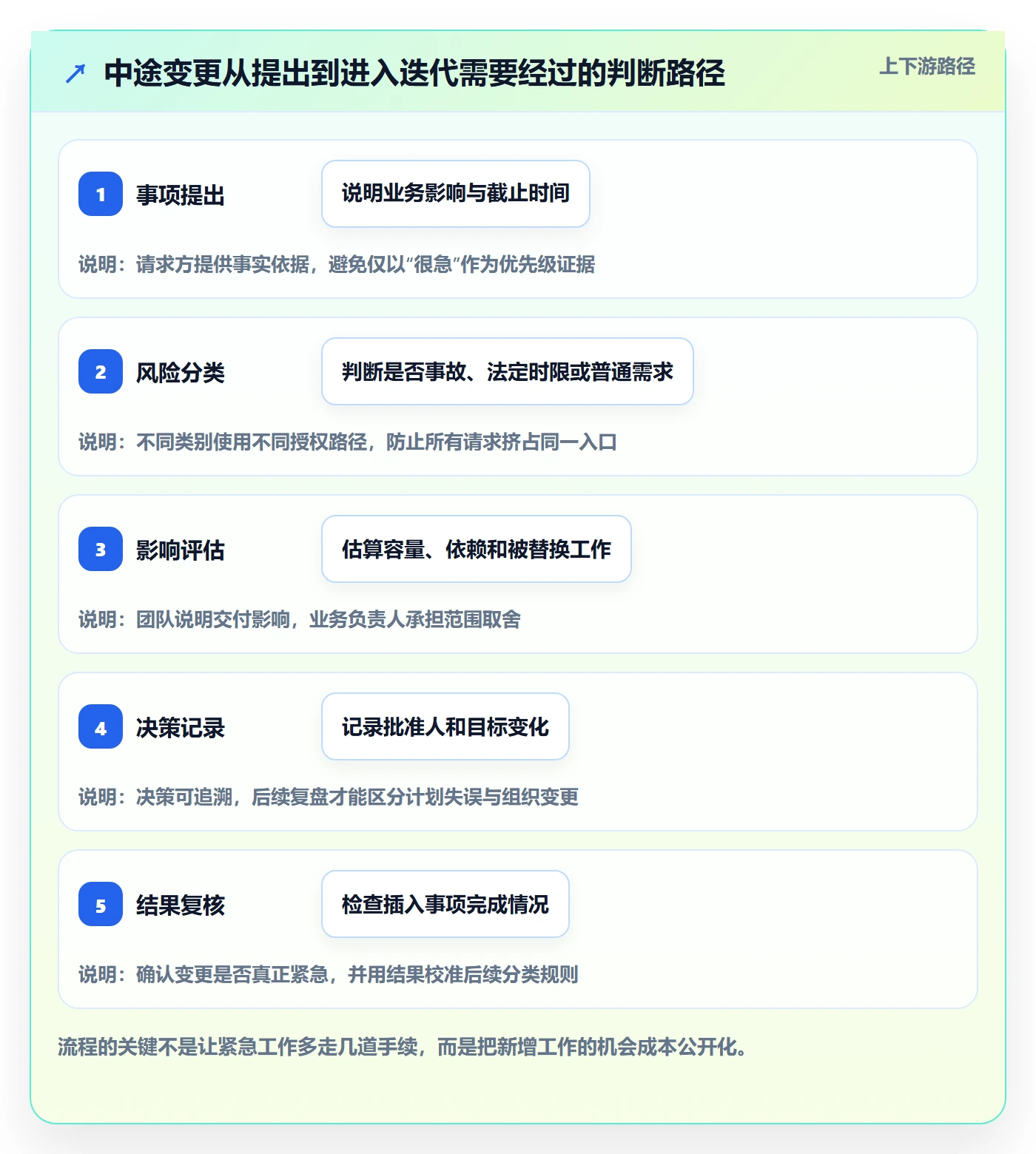

紧急事项不应被禁止,但必须让代价可见。每个迭代中途新增的重要工作,至少记录提出方、紧急原因、影响范围、替换工作项、批准人和目标是否仍成立。若没有任何工作被移出,管理层就应意识到团队承诺已被扩大,而不是继续要求按原计划交付。
制度可把变更分为三类:生产事故等必须立即处理的事项;有明确外部时限、需要管理者批准的高优先级事项;可以等待下轮计划的常规需求。分类标准应结合业务风险制定,不应让“高优先级”成为默认标签。
4. 将管理层介入条件写清楚
管理层不必参加每个团队的日常站会,但应明确何时必须介入。例如关键依赖超过约定日期、目标所需资源无法到位、需求变更导致目标不成立、跨团队冲突无法在团队层解决。介入的结果应是资源协调、优先级选择或范围调整,而不是要求团队“想办法都完成”。
管理层的介入时限也应可执行。若阻塞事项需要高层决策,却在周会前等待数天,迭代制度就无法形成及时反馈。可以设置简短的风险升级通道,由指定负责人在约定时限内给出决策或明确升级路径。

5. 指标要形成诊断组合,不能只追一个数字
建议管理层使用少量、互相补充的指标,而非建立几十项考核。目标达成情况用于看本轮承诺是否产生结果;计划稳定性用于观察中途变更;周期时间用于识别流转阻塞;缺陷与返工用于观察质量代价;阻塞时长用于定位组织等待。
不同指标必须有明确口径。例如“完成率”究竟按工作项数量、估算量还是验收结果计算?中途移出范围的事项是否仍计入分母?若口径不一致,跨团队排名只会奖励计量方式不同的团队。
| 管理问题 | 建议观察信号 | 不宜直接得出的结论 | 进一步核查 |
|---|---|---|---|
| 目标是否稳定 | 中途新增与移出工作量、目标变更次数 | 变更多就是团队执行差 | 追查需求来源、审批路径和业务环境变化 |
| 交付是否可预测 | 承诺工作与验收工作差异、周期时间分布 | 完成率低就要加班 | 区分估算、依赖、测试等待和范围调整 |
| 质量是否可持续 | 缺陷严重度、返工量、上线后问题 | 缺陷数量少就代表质量高 | 核查测试覆盖、缺陷逃逸和统计窗口 |
| 组织是否及时响应 | 阻塞时长、依赖按期率、决策等待时间 | 阻塞都由团队自行解决 | 识别需要业务、平台或管理层处理的事项 |
五、制度案例推演:从规则草案到连续三个迭代的验证
1. 第一个迭代:先统一目标与入口,不急着考核
在前述 120 人情景中,我会先选 2 至 3 个有代表性的团队试行,而不是一次性把全部团队纳入硬性考核。试点团队分别覆盖产品功能开发、平台依赖较多的项目,以及支持负荷较高的团队。这样可以检验制度是否只适用于理想化的单一团队。
第一个迭代只要求做好四件事:计划前确认目标;记录可用容量;中途变更必须说明替换项;评审时展示可验证成果。管理层暂不拿完成率排名,重点检查工作项是否足够清晰、依赖是否提前暴露、变更是否留下决策记录。
这一步看似保守,实际是在避免制度刚上线就被绩效化。团队如果认为记录风险会受到惩罚,就会隐藏风险;管理层因此得到的不是更准确的数据,而是更晚、更昂贵的问题。
2. 第二个迭代:识别等待和返工,不把所有问题归为估算
第二轮开始后,管理层应关注工作如何流动。一个工作项可能在开发阶段只用三天,却在等待评审、测试环境或业务确认上耗费一周。仅要求开发人员提升效率,不会缩短总周期;真正的改进可能是指定评审责任人、准备稳定环境,或约定业务验收响应时间。
此时,团队可以试着记录阻塞开始与解除时间,不必把每次等待精确到分钟。若连续几轮都出现相同依赖,就应将问题升级为组织改进事项,并指定负责部门与检查日期。迭代复盘不能只讨论团队内部可以控制的因素。
3. 第三个迭代:只对稳定口径做趋势判断
当目标、容量、变更和验收记录逐渐稳定后,才适合看趋势。若一个团队首轮的工作项口径是“任务数量”,下一轮改成“故事点”,两轮数据就不能直接比较。需要先固定定义,再判断计划稳定性、周期时间和质量信号是否改善。
下表数据均为情景模拟,仅演示如何用多个维度判断制度效果,不是来自某家企业或公开行业调查。真正落地时,建议至少比较多个迭代,并记录团队组成、工作类型和重大外部事件,避免把偶然波动解释成制度成效。

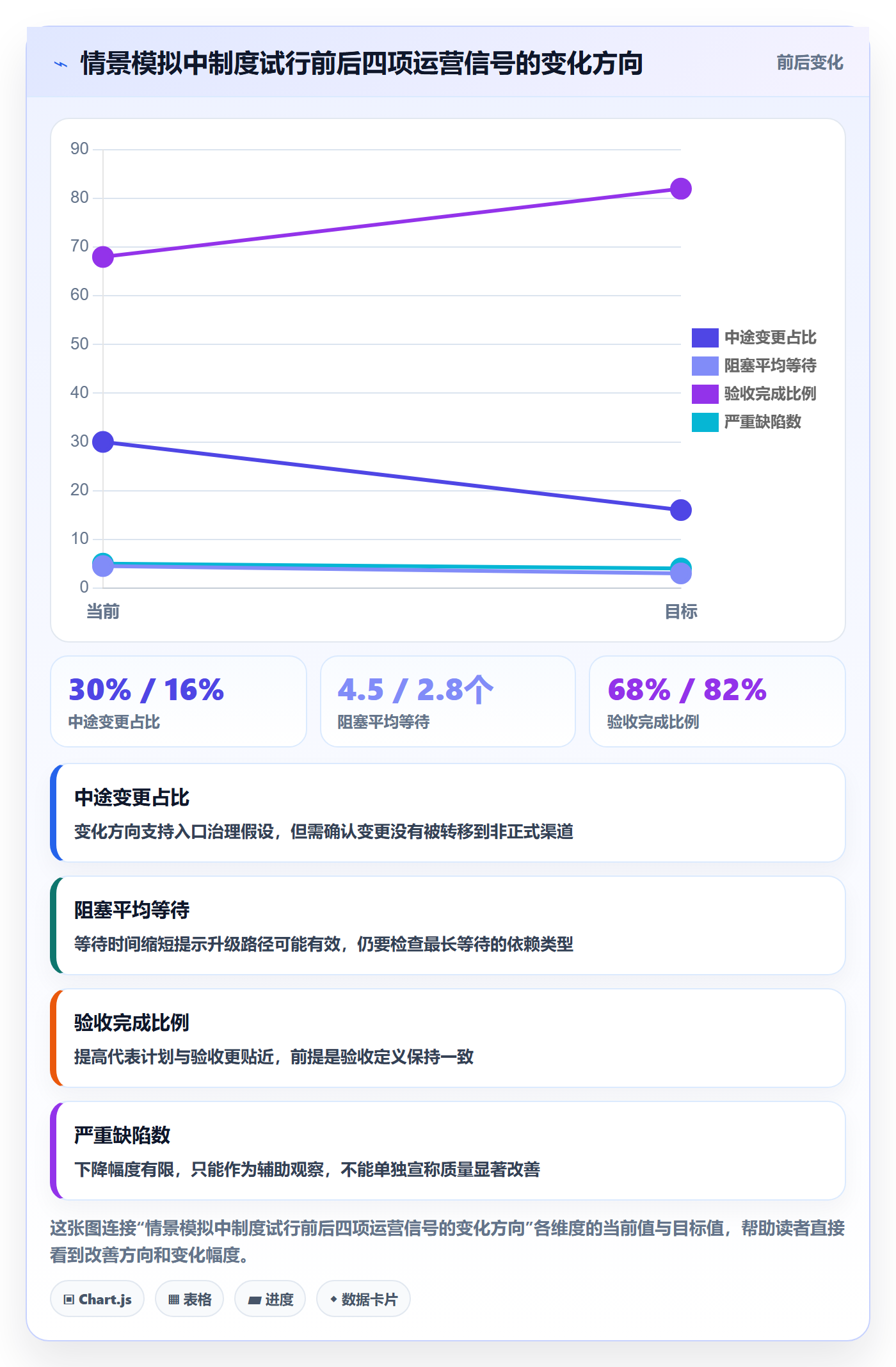

| 观察项 | 制度试行前情景 | 第三轮情景 | 解释方式 |
|---|---|---|---|
| 中途变更占承诺工作量 | 约 30% | 约 16% | 下降可能说明入口治理有效,也要检查紧急需求是否被延后或漏记 |
| 阻塞事项平均等待 | 约 4.5 个工作日 | 约 2.8 个工作日 | 需结合依赖数量判断,不能只看均值,应关注长尾阻塞 |
| 承诺工作按验收口径完成比例 | 约 68% | 约 82% | 比例提高需确认验收标准未降低、工作项未被过度拆分 |
| 上线后严重缺陷 | 每轮约 5 项 | 每轮约 4 项 | 仅作质量辅助信号,要同时看缺陷严重度和观测周期 |

4. 工具如何支持制度:以大型组织的可治理性为判断标准
对 100 人以上组织,管理工具的核心价值不只是任务看板,而是让目标、工作项、依赖、变更和决策记录能够关联起来。若管理层需要跨团队视图,工具应支持按团队、项目、迭代和业务目标查看信息,同时保留团队自治所需的不同流程配置。
例如,采用 PingCode 的企业可以把团队工作项、迭代计划、缺陷和跨团队依赖放在可追踪的管理流程中。对于中大型组织,评估时应以实际试点验证权限配置、数据口径、报表适配、系统集成和运维责任,而不能把产品介绍中的能力描述直接当成项目效果。
若企业有严格的数据管理要求,可评估私有化部署是否匹配自身基础设施、安全策略和运维能力;若正从其他协作系统迁移,应安排样本项目验证字段映射、历史记录、附件、权限及链接关系,并预留并行校验周期。需要从既有系统平滑迁移的组织,应把迁移范围、回滚方案和业务停顿成本写进项目计划,而不是只比较功能清单。
选择平台时,我会设置“制度适配测试”:拿一个真实团队的工作流,用同一批需求走完整计划、变更、验收和复盘流程。若工具能展示过程却无法保证关键字段口径一致,仍需要治理设计;若工具配置过重,团队每轮要花大量时间维护状态,也可能抵消收益。所谓国产替代或系统替换,不应只按功能对照表决策,还要看数据治理、迁移风险、生态集成和长期维护成本。
六、不同情况下的行动建议:先找瓶颈,再选改造顺序
1. 需求经常插入:先治理入口和替换规则
如果迭代中途变更占比高,先不要要求团队提高估算准确率。应建立统一请求入口,定义紧急类别和批准责任人,并要求新增事项说明它替换什么工作。若某类请求长期反复出现,应判断它是否本来就属于团队的常态工作,再为其预留容量或配置专门响应机制。
2. 依赖等待突出:建立依赖清单和升级时限
如果团队反复等待接口、环境、数据或业务确认,应在计划前形成依赖清单,记录提供方、需要日期、验收条件和升级对象。依赖不是贴在看板上的备注,而是有责任人和时间约束的协作承诺。连续超期的依赖应进入管理层的跨团队协调机制。
3. 团队交付波动大:先检查工作项与容量口径
若工作量波动明显,先检查计划事项是否过大、验收条件是否清楚、团队成员是否频繁被抽调,以及支持工作是否被遗漏。团队组成或工作类型变动时,历史数据的可比性会下降。管理者应把波动当成诊断线索,而不是立即设定更高的固定承诺。
4. 质量问题多:避免通过压缩测试换取表面完成
如果迭代完成率提高但线上缺陷也上升,应暂停把完成率当作改善证据。检查定义完成是否包含测试、代码评审和验收,确认缺陷是否按严重度与发现阶段分类。必要时降低承诺量,留出质量改进容量,并观察缺陷逃逸是否减少。
5. 多团队协同困难:采用统一目标语言与分层治理
大型组织不必强迫每个团队用完全相同的内部流程,但需要统一跨团队目标、依赖、风险升级和结果验收的语言。团队层管理日常交付,项目或产品层处理跨团队目标,管理层处理资源与优先级冲突。层级越高,讨论内容越应聚焦取舍与障碍,而不是追问每项任务的小时数。

七、不同情况下的取舍:制度没有免费的收益
1. 固定周期与持续流动之间的取舍
固定 Sprint 便于团队形成计划与回顾节奏,也便于管理层定期检查目标;持续流动更适合请求随时进入、响应时效比周期承诺更重要的工作。对于混合型团队,可以在固定迭代中为支持任务预留容量,或将高频服务请求单独管理,不要把所有工作强行装进同一套承诺方式。
2. 标准化与团队自治之间的取舍
统一目标定义、风险分类和数据口径,有利于组织级治理;统一每个团队的任务状态、会议时长和内部拆分方式,则可能压制工作差异。建议把标准化留给跨团队协作所需的边界,把执行细节交给团队调整。管理层应能解释每一项强制规则为何存在,以及它解决什么风险。
3. 可预测性与探索空间之间的取舍
稳定需求下,较高的计划可预测性有助于协调发布和资源;探索性工作中,过度承诺会惩罚真实的不确定性。对于技术验证、用户研究或新业务试验,管理层可承诺时间盒、验证问题和退出条件,而不是要求事先保证具体功能结果。
4. 详细数据与维护成本之间的取舍
记录越细,越有机会定位原因,但填报成本也越高。企业应先记录能够改变决策的数据,例如变更来源、阻塞时长和验收状态;若某字段长期不被使用,或不能影响行动,就应考虑删除。数据治理不是收集越多越专业,而是保留可信且有用途的信息。
5. 工具统一与迁移风险之间的取舍
统一平台有利于跨团队视图和权限治理,但迁移成本可能包括历史数据清理、流程重配、集成改造、用户培训和并行运行。若现有系统仍能满足局部团队需求,组织可以先统一关键数据口径与接口,再分阶段迁移;若数据安全、运维能力或协作边界无法满足要求,则需要把替换必要性与迁移风险同时评估。
八、下一步怎么做:用一个迭代验证制度,而不是一次性发布手册
1. 两周内完成最小制度草案
先指定一名制度负责人和试点团队代表,写清 Sprint 目标模板、容量口径、变更分类、风险升级条件、完成定义及复盘要求。每条规则尽量用“触发条件,责任人,动作,记录方式”表达,避免写成“加强沟通”“及时处理”之类无法检查的口号。
2. 选取真实工作流试跑一个周期
挑选工作类型具有代表性的团队,使用实际需求走完计划、执行、变更、评审和复盘。试跑期间不宜叠加过多流程改革,也不要同时更换工具、调整组织架构和改变绩效办法,否则出现好坏变化时难以判断原因。
3. 只检查能够推动决策的证据
复盘时回答五个问题:目标是否清楚;容量依据是否可信;变更是否有取舍;最大等待发生在哪里;上轮改进是否被验证。发现指标异常时,先找过程解释,再决定是调整规则、补资源、改依赖,还是接受业务范围变化。
4. 每轮只选少数改进项
改进项过多会让团队在交付工作之外再背一套任务。每轮选择一至两个对系统影响最大的改进,设定负责人、完成日期和验证信号。下一轮复盘先检查这些改进是否完成,再讨论新增问题,逐步建立制度的学习回路。
我对 Sprint 落地的独特判断是:一套好制度,不是让所有计划都不变,而是让每次变化都有原因、有代价、有决策人,并能反过来修正组织的下一次承诺。管理层下一步不必先买工具或发布长篇流程文件,可以从最近几轮迭代抽样,统计变更、阻塞与返工的来源,再选一个团队试行目标、容量和变更三项规则。先证明制度能帮助团队更早作出正确取舍,再扩展到更大范围。
常见问题解答(FAQ)
1. 管理层如何判断 Sprint 是否适合当前团队?
我所在的团队经常同时接多个临时需求,计划刚排好就被打断,所以我不确定固定迭代能不能落地。管理层在设计制度时,应该先看哪些条件?
先观察连续 2 至 3 个迭代周期的工作结构:若团队有稳定的产品目标、固定成员,且大部分工作能提前排序,适合尝试 Sprint;若紧急任务长期占用超过约三成产能,应先设置值班或预留容量,再确定迭代节奏。判断是否适合,不看是否照搬某种流程,而看团队能否在周期内守住目标并复盘结果。
2. Sprint 周期和迭代目标应该由谁决定?
我参与过由管理层直接把任务排满的迭代,执行中团队发现工作量超出能力,但很难及时调整。想知道制度上如何划分管理层、产品负责人和团队的职责?
管理层负责确定业务优先级、目标边界和资源约束;产品负责人维护待办事项并说明优先顺序;团队依据历史交付数据估算可完成范围,并对迭代计划作出承诺。周期可先从两周试行,连续复盘后再调整;管理层不宜直接指定每个人的任务量,而应通过目标、容量和结果进行管理。
3. 如何处理 Sprint 中途新增的紧急需求?
我担心迭代开始后业务部门仍会临时插单,最后团队既要完成原计划,又要承担新增工作。制度里怎样规定,才能既响应紧急情况又不让迭代目标失去意义?
为紧急需求设定明确入口和判定人,例如由业务负责人说明影响、时限及不处理的后果,再由产品负责人和团队评估是否必须立即处理。若确需插入,应同步移出等量工作或调整迭代目标,并记录插单数量、原因和耗时;连续两个周期插单占用容量明显偏高时,应从源头调整优先级或设立专门应急容量。
4. 管理层用什么指标评估 Sprint,而不把迭代变成考核任务?
我见过团队为了达成完成率,把工作拆小或把未完成事项改状态,数字看起来很好,实际交付却没有改善。管理层应该看哪些数据,才能判断制度是否有效?
至少同时看目标达成情况、已完成且符合验收标准的工作、周期内新增或移出的事项,以及未完成工作的原因;可按迭代统计计划与实际完成量,但不要将个人速度作为绩效指标。若完成量上升而业务目标、质量或返工情况变差,说明指标没有反映真实价值,应结合用户反馈、缺陷趋势和复盘行动是否落实来判断。
核心关键词
文章包含AI辅助创作:Sprint落地方案:管理层开展迭代管理的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562772
读者评论
我们团队也遇到过迭代中途不断插单,记录替换项确实能让影响更清楚。不过事故和“有外部时限”的边界不太好定,最好把判定人和响应时限也写进制度。
按实际容量承诺比按人数排满更接近现实,尤其是还要轮值支持的团队。想知道文中建议的历史数据取几个迭代比较合适,团队成员变化较大时是否需要重新校准。
管理层不参加日常站会这个方向我认同,但跨团队依赖有时要等多个部门拍板。除了指定升级负责人,是否还需要明确决策超时后的默认处理方式?
