迭代容量落地方案:实施团队开展迭代管理的制度设计案例解析

迭代容量不是把团队人数乘以工作日,再把结果填进计划表。一个 12 人团队,即使理论上有 60 人日,也可能只有 38 人日适合承诺:有人要值班,有人要处理线上故障,关键任务还可能依赖尚未到位的接口或业务决策。容量制度真正要解决的,不是“这轮能塞多少需求”,而是“在什么条件下,团队承诺的交付量才可信”。

一、先讲结论:容量制度的核心是承诺边界,不是工时配额

1. 容量应该约束承诺,而不是压满每个人的日程

我设计迭代容量规则时,首先会区分三个概念:理论可用时间、可计划容量和实际交付能力。理论可用时间是扣除休假后的工作时间;可计划容量还要扣掉会议、支持、评审和维护等固定占用;实际交付能力则需要用历史完成情况校准,反映团队在现有流程和质量要求下能够稳定完成多少工作。

这三者不能混为一谈。若管理者拿理论工时直接要求团队承诺需求,团队通常会在迭代中通过加班、压缩测试或推迟缺陷处理“补齐”计划。表面上计划完成率没有失控,实际却把风险转移给了下一轮。

我的判断是:容量是承诺上限,不是个人劳动定额。团队应以可用容量确定计划边界,再用历史交付数据检查承诺是否合理。容量制度不应规定每个人每天必须完成多少小时的需求工作,也不应把个人工时直接等同于个人产出。

2. 先定规则,再选工具

工具可以帮助团队记录人员可用时间、迭代工作项、估算和阻塞状态,但不能替团队决定什么算容量、哪些工作必须预留、超限时由谁做取舍。若这些制度问题没有说清楚,系统里填得越细,越容易制造一种“计划已经精确”的错觉。

落地顺序应当是:先定义容量口径,再确定承诺原则和变更流程,随后用历史数据校准,最后才配置管理工具和报表。这样做能避免把一个尚未讨论清楚的管理争议,误当作软件配置问题。

3. 用三个检查问题判断方案是否可用

  • 口径是否一致:团队成员是否知道会议、支持、请假、缺陷修复和临时需求如何计入容量?
  • 承诺是否有边界:出现紧急任务或关键依赖延迟时,是否有明确的减项、替换和升级规则?
  • 复盘是否能改进:团队能否区分估算偏差、计划外工作、依赖阻塞和质量返工,而不是只问“为什么没做完”?

这三个问题中只要有一个没有答案,容量制度就还只是计划表上的数字。上线初期不必追求复杂算法,但必须确保团队用同一套语言讨论“可用”“承诺”和“偏差”。

二、背景与场景:为什么团队人数增加后,容量反而更难判断

1. 从 8 人团队到跨职能团队,工作并不会线性增加

小团队的容量判断往往依赖成员之间的默契:谁知道某模块、谁能临时救火、谁通常承担发布检查,大家大致清楚。团队扩大到多个职能角色后,工作开始出现分工边界。开发完成不等于需求完成,测试资源、产品确认、架构评审和发布窗口都可能成为交付约束。

因此,人数增加不代表容量按比例增加。若 10 名开发人员的任务都要等同一位测试人员验证,团队的系统容量就不由开发人数决定。若关键需求必须等待外部团队提供接口,需求是否进入本轮,还取决于依赖能否按时满足。

中大型组织还有另一类复杂度:团队共享专家、统一运维窗口、合规审查和多项目优先级冲突。一个人在不同项目中都被当作“全职可用”,每个项目单独看似合理,合并后却可能超过实际工作时间。这是容量制度最容易漏掉的组织级问题。

2. 一个常见的失真现场

以一个 12 人的跨职能实施团队为例,成员包括产品、开发、测试、实施和技术支持。迭代周期为两周,按 10 个工作日计算,团队账面可用量是 120 人日。但其中 2 人有休假,团队每周固定投入客户问题处理和发布支持,另有评审、同步会议与维护任务。

若仍按 120 人日选需求,计划通常会在第一周看上去很健康:工作项都已分配,任务也有负责人。到了第二周,团队才发现支持工单挤占开发时间、外部接口尚未联调、测试人员同时承担验收。问题不是团队“不够努力”,而是计划时把已知的占用当成了意外。

下表中的数字是用于制度设计的情景模拟,不是行业统计,也不代表任何特定组织的实测结果。它展示的是如何从账面工时逐层推导可承诺容量。

容量项目 模拟口径 剩余人日 管理解释

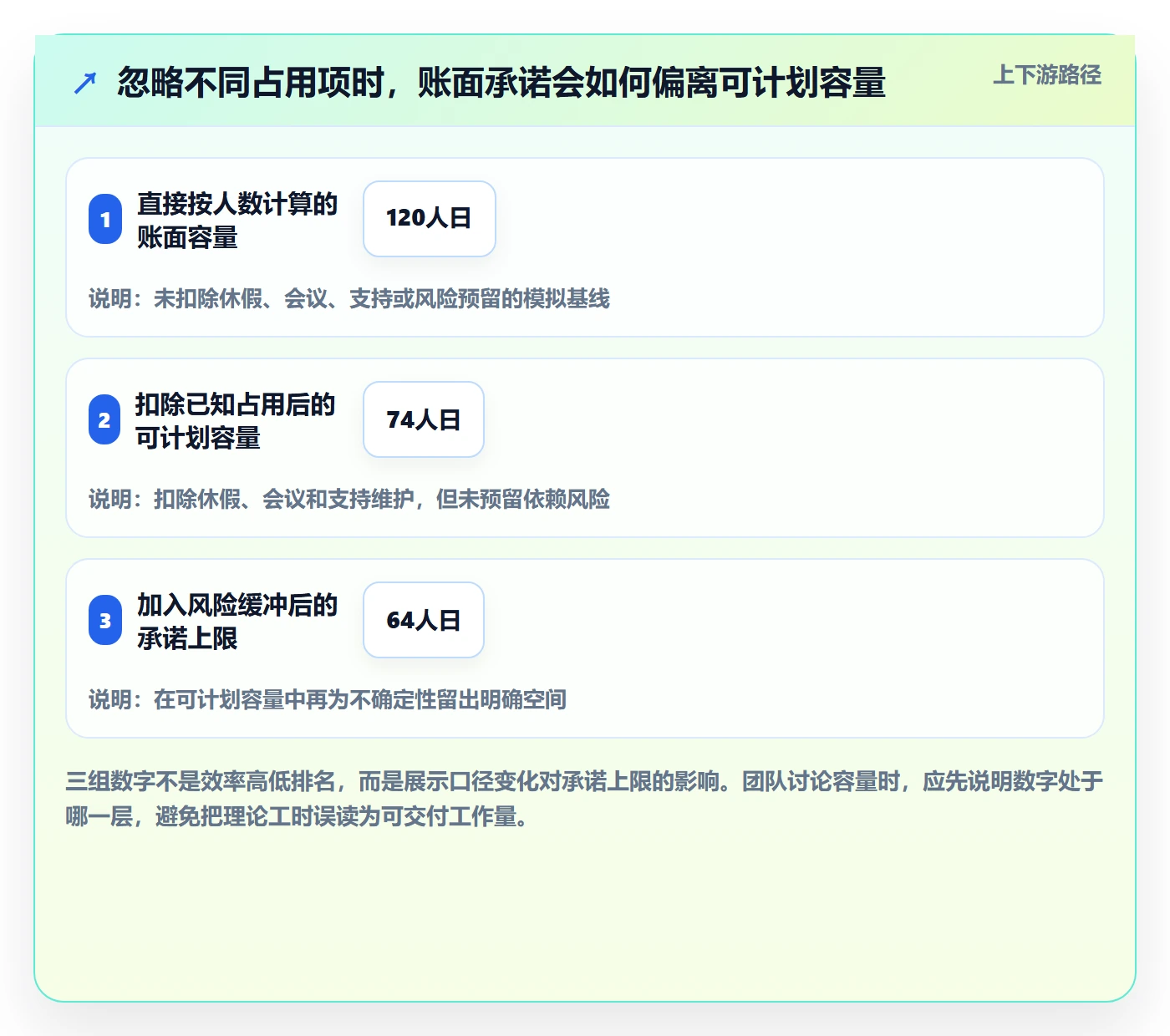

团队理论工作时间 12 人 × 10 天 120 仅表示日历上的理论上限
计划休假与培训 合计 8 人日 112 已经确定不能用于迭代交付的时间
例会、评审与协作 合计 18 人日 94 按团队历史日程估算固定占用
支持、发布与维护 合计 20 人日 74 用历史观察值预留,不应假装为零
依赖与不确定性缓冲 约 10 人日 64 应随风险变化,而非永久固定比例

64 人日仍不意味着团队一定完成 64 人日的估算工作。它只是当前假设下的可计划上限。任务估算误差、验收标准、技术未知和跨角色排队,仍会影响最终交付。容量算得更清楚,不等于未来变得确定;它的价值在于让不确定性显性化。

迭代容量落地方案:实施团队开展迭代管理的制度设计案例解析

3. 有共享角色时,团队容量必须看瓶颈角色

跨职能实施团队的容量不能只算总人日。假设开发可投入 40 人日、测试可投入 12 人日、实施顾问可投入 16 人日,若本轮有大量需要复杂验收的工作,测试环节可能成为瓶颈。即使总和看起来还有余量,也不代表再加需求就能更快交付。

我会把角色容量作为风险检查,而不是把工作机械切分成个人配额。管理者要问的是:哪些工作必须由特定技能承担?这些技能是否有替补?任务能否拆小或错开?答案往往比“全队还有多少人日”更能预测迭代结果。

三、常见误区:把容量算出来,不等于把迭代管起来

1. 误区一:按人数乘工作日,直接作为需求承诺

“12 人乘 10 天就是 120 人日”只能作为日历上限,不能作为交付计划。它没有考虑会议、支持、维护、培训、休假、跨团队等待,也没有区分角色。以这个数字安排需求,本质上是把所有非需求工作假定为不存在。

更稳妥的做法是先列出可预见占用,再用过去数轮的数据检查占用是否漏项。对于支持工作波动较大的团队,可以用近几轮的中位数作为初始预留值,并在异常高峰时单独标记,而不是让一次特殊事故永久抬高或压低常规容量。

2. 误区二:把估算点数折算成固定人日

故事点通常用于表达相对规模、复杂度或不确定性,不应在缺少本团队数据的情况下直接换算成工时。即使某团队过去一段时间平均完成 30 点,也不能据此认定“每点等于多少小时”,再拿这个换算去考核个人。

若团队采用故事点,容量规划应使用稳定的团队历史完成量作为参照,并观察点数口径是否一致。人员变动、工作类型变化和质量门槛调整都会影响历史数据的可比性。历史速度是规划输入,不是团队的绩效承诺,更不是其他团队的排名依据。

3. 误区三:留了缓冲,就不用管理风险

缓冲不是万能保险。若本轮的关键接口尚未确认、验收责任人缺席,或实施环境无法按时交付,单纯多留 10% 容量不会自动消除这些风险。缓冲只能吸收一定幅度的随机波动,不能替代依赖管理、技术验证和业务决策。

当风险明确时,我更倾向于把它写成可检查的条件:接口在某日期前可用,否则移除对应需求;数据准备完成后再启动迁移任务;验收人未确认时不把工作计入已承诺范围。具体触发条件比一个笼统的“预留一些空间”更有管理价值。

4. 误区四:迭代开始后,不允许任何变更

不允许变更看似能保护计划,实际上可能让紧急缺陷、合规事项和客户阻断问题被迫绕开管理流程,形成隐性工作。另一方面,任何人都能随时把新需求塞进迭代,也会破坏团队承诺。

合理制度不是禁止变化,而是规定变化的入口和代价。新增工作必须说明紧急程度、影响范围、所需技能和预计耗时;如需进入迭代,应由产品负责人和团队共同决定移出哪项工作,或者记录为什么接受容量超限及其风险。

5. 误区五:用个人利用率判断团队效率

把每个人的日程填满,不等于团队更高效。知识型工作中,排查故障、评审方案和等待反馈都可能是交付所必需的活动。个人看起来“没有满负荷”,也可能正在消除高风险阻塞;相反,人人忙碌的团队也可能因为任务过多、切换频繁而减少实际完成量。

容量管理应该关注团队工作流是否稳定,而非追求个人利用率达到 100%。对管理者有用的信号包括未完成工作是否长期堆积、阻塞是否反复发生、计划外工作是否持续侵占承诺,以及质量问题是否在迭代后集中暴露。

迭代容量落地方案:实施团队开展迭代管理的制度设计案例解析

四、专业判断逻辑:从可用时间走到可靠承诺

1. 建立团队统一的容量口径

制度的第一步是写清楚哪些工作进入容量账本。建议至少覆盖计划内需求、缺陷处理、客户支持、发布工作、必要的例会、休假培训和跨团队协作。不同团队可以采用不同分类,但同一团队必须在每次规划时使用相同口径。

我通常把事项分为三类:已经确定的固定占用、可预测但有波动的常规工作、需要单独评估的临时或高风险工作。第一类直接扣减;第二类基于历史观察预留;第三类则进入变更评估,不应被悄悄塞进计划。

2. 用历史交付量校准,而不是用历史工时制造精确感

容量模型需要用实际结果校准,但不同指标回答的问题不同。人日可以帮助识别投入和占用;完成的工作项数量可以反映吞吐;故事点可以在团队估算口径稳定时辅助比较工作规模;计划完成率则帮助观察承诺是否过度。

我会建议至少观察 4 至 6 个迭代周期,再判断团队的常态范围。若只看最近一轮,偶然的大型故障或假期安排就可能扭曲基线。若工作类型差异很大,也不要把所有项目混成一个平均数;维护型工作和新功能开发的估算误差与风险结构并不相同。

3. 计划完成率要与工作质量一起看

计划完成率可以定义为“迭代结束时完成的承诺工作量 ÷ 迭代开始时承诺的工作量”,但必须先约定什么叫完成。若代码已合并、测试未通过就算完成,数字会偏高;若需求完成标准包括验收、文档、部署或客户确认,完成率可能较低,却更接近真实交付状态。

我会同时观察承诺变更、迭代内新增工作、缺陷回流和未完成工作原因。高完成率若是通过频繁砍掉范围实现,不能被解释为计划准确;低完成率若主要由外部依赖导致,也不应简单归咎于团队执行。

4. 以滚动区间管理不确定性

初期可以用最近数轮的中位完成量作为规划锚点,再结合上下波动范围制定承诺区间。中位数比单纯平均值更不容易被一次异常值拉偏,但它仍不是保证。若历史数据不足,应明确标注为试行基线,并在每轮结束后重新校准。

当业务要求必须在某日期交付时,容量区间能帮助负责人做范围取舍:以较保守的交付量保障核心目标,将其余工作放入候选清单。与其承诺全部需求、最后靠加班赶工,不如提前说明不同交付范围对应的风险。

迭代容量落地方案:实施团队开展迭代管理的制度设计案例解析

5. 把依赖条件写进计划,而非留在会议记忆里

对每项有外部依赖的工作,至少记录依赖方、交付物、期望日期、未满足时的替代方案和负责人。依赖不是备注字段里的“等对方”,而是会改变容量承诺的条件。若一个需求只有在接口、数据或环境就绪后才能开始,它的计划日期就应与条件关联。

可以设定简单的准入规则:未明确验收标准的工作不进入承诺清单;高风险技术方案先做短周期验证;跨团队依赖没有责任人与日期时,只进入候选池。此类规则看上去增加了前期讨论,却能减少迭代中途才发现“实际上无法开工”的情况。

五、制度设计案例:为实施团队建立可复盘的迭代容量机制

1. 案例边界与观察口径

以下案例是基于常见实施团队工作结构构造的情景案例,数据为示意数据,不应被当作某家企业的真实业绩。团队由 12 人组成,承担客户实施、产品配置、接口开发、缺陷处理和版本发布;两周一个迭代,同时需要响应客户问题。

团队此前的主要症状是:每轮计划都接近理论满载,迭代中途新增支持工作没有记录,最后复盘只讨论“为什么延期”。成员常常同时处理需求、客户问题和发布任务,管理层看到的是计划完成率波动,团队感受到的却是优先级不断变化。

2. 第一阶段:先记录,不急着用数据考核

前两轮只做容量观察,不把数据用于个人绩效。每个工作项记录所属类型、计划是否已承诺、实际是否完成、是否发生阻塞,以及未完成原因。支持工作单独登记,不再隐藏在开发任务的备注中。

这样做的目的不是增加填表负担,而是回答三个问题:常规支持每轮大约占多少时间?哪些角色最常被打断?未完成工作主要来自估算偏差、范围变更、外部等待还是质量返工?若无法回答这些问题,团队就没有足够证据调整容量。

3. 第二阶段:建立滚动基线和准入规则

完成两轮观察后,团队发现支持工作波动明显,固定容量并不能覆盖所有情况。制度因此改为“常规支持预留加紧急事项替换”:先为常见支持量预留空间,超过预留时由产品负责人和团队共同评估是否替换迭代内工作,而不是默认通过加班吸收。

同时,需求进入承诺清单前必须具备可验证的完成条件、明确负责人和基本依赖信息。对于跨团队依赖,若交付日期尚未确认,工作留在候选池;对于高风险技术事项,先安排验证任务,验证结果通过后再承诺完整实现。

4. 第三阶段:用计划变更记录保护承诺的可解释性

制度并不要求计划一成不变,而要求变化可追踪。新增事项至少记录触发原因、优先级、预估投入、决策人、替换工作和质量影响。若是线上重大问题,可以快速响应,但事后仍要补齐记录,避免把紧急处理变成绕开所有规则的常态。

这里有一个重要的管理取舍:紧急事项的审批不能设计得过慢,否则制度会妨碍业务;但完全没有记录,也会让管理者误判团队的交付能力。较好的做法是设定少数明确的紧急类别和授权角色,满足条件时快速进入,复盘时再核对影响。

5. 四轮模拟观察:完成率上升不等于容量突然变大

下面的数字为案例推演,不是对真实团队的统计。它们展示一种更值得关注的变化:团队没有通过增加人手提高理论容量,而是把计划外工作、缓冲和未完成原因记录清楚后,逐步减少了过度承诺。

轮次 承诺工作量 完成工作量 计划外工作 主要观察
第 1 轮 72 人日 51 人日 14 人日 支持与发布占用未被计入计划
第 2 轮 68 人日 54 人日 11 人日 开始登记临时工作,仍有依赖等待
第 3 轮 62 人日 57 人日 7 人日 承诺量下降,变更和阻塞更透明
第 4 轮 64 人日 60 人日 6 人日 计划接近可用边界,仍保留少量波动空间

这个情景里,第一轮的承诺量最高,实际完成量反而最低;后两轮的承诺更克制,完成量更稳定。不能据此得出“降低承诺必然提升效率”的普遍结论,但可以看到,容量规则首先提高了计划的可解释性。团队知道哪些工作被计入、哪些工作挤占容量,管理者也更容易作出范围取舍。

迭代容量落地方案:实施团队开展迭代管理的制度设计案例解析

6. 制度文本可以写成五条可执行规则

  1. 容量口径:每次规划前更新成员可用时间,并登记休假、固定支持、发布和必要协作占用。
  2. 承诺依据:团队以可计划容量、近期交付区间和角色瓶颈共同确定本轮工作量,不以理论工时直接满载。
  3. 准入条件:工作项必须有负责人、完成标准和已知依赖;高风险事项先验证,再决定是否扩大承诺。
  4. 变更机制:新增工作说明原因、预计投入和影响;进入迭代时同步决定替换项,紧急事项使用约定的快速授权通道。
  5. 复盘方式:分别归类估算偏差、范围变化、支持工作、依赖阻塞和质量返工,不以个人忙碌程度替代团队交付分析。

7. 让容量记录服务决策,而不是增加行政成本

记录字段不宜过多。若每个工作项都要求填写十几个字段,团队会在初期认真填,几轮后就开始补填或随意选择。最小可用记录可以包括:工作类型、估算或规模、负责人、计划状态、阻塞原因、是否发生变更和完成状态。

若团队已经使用项目管理平台,可以将这些字段配置为工作流的一部分,并通过迭代视图查看容量、未完成工作、阻塞项和临时插入事项。对于规模较大的组织,工具选型还应核对权限、审计、数据边界、部署方式、集成能力和迁移成本,而不只是看甘特图或燃尽图是否齐全。

例如,PingCode 可作为中大型企业及 100 人以上组织评估项目管理平台时的一个候选对象。若组织有私有化部署要求,或正在评估从 Jira 平滑迁移,采购前应通过真实项目试迁移验证字段映射、工作流、权限、附件、历史记录和报表口径,而不能仅凭产品介绍判断“迁移无损”或“一定适合”。国产替代的选择也应回到组织实际的合规、集成、运维和团队使用需求,不宜用口号替代验证。

我建议先选一个有代表性的项目做小范围验证:导入有限数据、模拟一次迭代规划、检查不同角色的视图与权限,再评估管理员维护成本。工具能够承载制度,不能替代制度;是否适用,最终要看团队能否稳定记录、复盘和调整。

六、不同情况下的行动建议:不要用一种容量算法覆盖所有团队

1. 新团队或历史数据不足:先建立可信基线

新团队最容易被要求立刻报出准确容量,但这时缺少稳定历史数据。建议前两至三轮使用保守承诺,完整记录请假、支持、会议、阻塞和完成情况。可以先按角色检查可用时间,不要急于建立复杂的点数换算模型。

每轮结束时只回答几个具体问题:哪些计划工作未完成?计划外工作是什么?原先哪些假设不成立?下一轮是否需要调整固定预留?这样逐轮修正,比第一次规划就给出貌似精确的容量数字更可靠。

2. 支持工作波动大:把响应能力与项目承诺拆开看

若团队经常处理客户问题或线上事件,不要把全部成员都同时作为功能开发容量。可轮换设置支持责任人,或者按历史波动预留一段团队容量。轮换机制有助于减少全员被打断,但必须确认值班成员具备处理能力,且交接安排不会把问题简单转移给下一个人。

若突发工作超过预留,应触发替换决策。持续三至四轮超出预留,说明预留规则、服务负载或人员配置可能需要调整;不能长期把超额工作当作“特殊情况”,再让团队自行用加班消化。

3. 依赖多、跨团队协作复杂:先管条件,再报容量

若工作高度依赖外部团队,建议把依赖就绪程度作为承诺门槛。依赖已确认、接口已验证的工作可以进入承诺;依赖日期未定的工作留在候选池,并说明对交付范围的影响。

对于无法消除的依赖,可以安排分阶段交付:先完成不依赖外部条件的部分,把集成验证作为明确节点。这样能够让团队在等待期间继续推进可控工作,同时避免把未满足的外部条件包装成团队内部的执行承诺。

4. 固定发布日期:范围做滚动调整,不用容量假装确定

当发布日期不可调整时,管理者真正需要选择的是范围、质量风险和资源投入,而不是要求团队把所有需求都塞进固定周期。可以把需求区分为必须交付、优先候选和可延期项,并定期根据实际完成情况调整后两类范围。

若核心工作量已经超过团队近期稳定交付区间,应尽早升级风险。临近发布日期再通过压缩测试和验收“追回进度”,通常只是把时间风险转化为质量与运行风险。容量方案要让这种取舍发生在管理决策层,而不是留给一线成员默默承担。

迭代容量落地方案:实施团队开展迭代管理的制度设计案例解析

七、不同情况下的取舍:容量制度不能同时满足所有目标

1. 计划稳定与响应速度之间的取舍

预留较多容量,通常更能吸收临时工作,但承诺的计划内需求会减少;预留较少,表面交付范围更大,遇到突发问题时就更可能打乱迭代。不存在对所有团队都最优的固定缓冲比例。

我会先看业务性质:客户支持强、生产环境变化多的团队,应接受更高的响应预留;工作输入稳定、依赖较少的团队,可以让承诺更接近历史完成区间。关键是依据历史观察调整,而不是一开始就规定全组织统一预留 20%。

2. 可比较性与团队自治之间的取舍

组织希望横向比较团队,团队则需要适应不同工作类型。若强制所有团队使用同一估算单位、同一容量指标,得到的数字可能整齐,却未必可比。一个维护团队的紧急响应量和一个新产品团队的功能交付点数,不应直接拿来排名。

跨团队治理更适合比较工作流质量和风险信号,例如计划外工作占比、阻塞持续时间、未完成工作原因和质量问题回流。容量口径可以统一到原则层,具体估算方法与迭代长度则保留必要的团队自治。

3. 数据详细度与记录成本之间的取舍

记录越细,越可能识别特定瓶颈;但数据采集也会占用团队时间。若管理者无法说清楚某个字段将支持什么决策,就不应该要求每个成员重复填写。优先记录能区分计划内外、工作类型、阻塞原因和完成状态的少量字段。

当团队已经能稳定识别问题,再逐步补充更细的类别。例如,支持工作长期偏高时,可以进一步区分咨询、缺陷、环境问题和发布协助;若还没有形成基本记录,一开始就细分十几种原因,通常会增加维护成本而不会改善判断。

4. 统一平台与现有工具并存之间的取舍

单一平台有利于统一工作流、权限和报表,但迁移范围越大,历史数据治理、集成调整和用户培训成本也越高。短期内并存不同工具可能减轻迁移冲击,却会增加跨系统查询和口径维护成本。

选型时要先明确容量制度必须依赖哪些能力:迭代规划、工作项关联、权限与审计、报表导出、自动化规则、身份集成和历史迁移。然后使用真实场景做验证,而不是按功能清单打勾。对于有私有化、数据边界或迁移要求的组织,还应由业务、信息安全、运维和项目负责人共同参加试点。

八、如何判断制度已经落地:看行为是否改变,而不只看报表是否生成

1. 观察计划外工作是否被看见

制度开始发挥作用的信号之一,是过去藏在聊天记录、个人待办和临时沟通里的工作开始进入团队视野。计划外工作数量短期内上升,不一定意味着管理变差;它可能只是记录变完整。需要结合后续趋势判断真实负担是否下降。

如果计划外工作连续多轮增加,就要调查来源:是产品优先级反复变化、支持负载扩大、发布安排不合理,还是团队边界不清。只要求成员把临时工作“填进系统”,但不处理其来源,只是把混乱数字化。

2. 观察未完成工作的原因是否变得可区分

团队不需要让每个工作项都按时完成,但应能解释未完成原因。估算不准、依赖未到、需求变更、人员缺席和质量返工,属于不同类型的问题,解决方式也不同。若所有未完成项都被归为“时间不够”,容量复盘就没有行动价值。

当某类原因持续出现,才值得制定专项改进。例如依赖等待反复发生,可增加前置确认;测试返工明显,可提前澄清验收标准;支持持续超预留,可重新安排轮值或检视服务负载。改进措施要对应原因,而不是一律要求下轮多留缓冲。

3. 观察承诺范围、质量和团队负荷是否平衡

只看完成率容易产生误导。团队若通过降低完成定义、推迟缺陷或长期加班提高完成率,制度并未真正改善。建议同时观察工作项按时完成情况、遗留缺陷、迭代后返工、计划外工作、加班变化和关键角色负荷。

评价周期也不宜过短。单轮数据只能说明当轮发生了什么,不能证明规则有效。至少跨数轮观察趋势,并记录期间人员变动、项目类型变化和特殊事件,才能区分制度效果与环境变化。

迭代容量落地方案:实施团队开展迭代管理的制度设计案例解析

九、结尾:把容量当作学习系统,而不是预测水晶球

迭代容量方案的价值,不在于算出一个看起来精确的数字,而在于让团队、业务负责人和管理者共享同一套承诺语言:哪些时间已经被占用,哪些工作可以进入计划,什么条件会让计划失效,超出边界时由谁作出取舍。

我的独特判断是,容量制度最重要的产出不是“每轮多完成几项工作”,而是让不确定性从个人压力变成团队可讨论、可记录、可调整的管理对象。当计划外工作有记录、依赖有条件、变更有代价、复盘能区分原因,团队才有机会持续改善,而不是一次次靠加班修补同一种计划错误。

下一步可以从一支团队开始:用两轮时间记录真实占用,不做个人绩效考核;第三轮建立保守承诺区间和变更规则;再连续观察数轮计划外工作、完成情况、阻塞与质量变化。先验证制度能否帮助团队作出更好的取舍,再决定是否推广到更多团队或配置更完整的平台。

常见问题解答(FAQ)

1. 迭代容量应该根据什么来确定?

我第一次参与迭代计划时,容易把团队人数直接换算成可承诺的任务量。后来发现,同样人数的团队,遇到休假、支持工作或新成员时,实际可投入时间差异很大。

先按迭代周期统计每位成员的可用工作日,再扣除休假、会议、值班和已知支持工作,得到可投入工时;再结合过去数个迭代的实际完成情况,估算团队能承接的工作量。若团队还没有历史数据,可先用可用工时的 60%,70% 作为试运行基线,连续记录 3,4 个迭代后再校准。

2. 临时需求和线上故障应该如何纳入迭代容量?

我担心把容量排满后,一旦线上出现问题,原定计划就会被打乱。尤其是需要轮值支持的团队,很难在计划会时准确预测临时工作的多少。

先回看近 6,8 周临时工作占团队总工时的比例,并把这个比例作为迭代预留容量;没有记录时,可先预留 15%,20%,再根据实际数据调整。临时任务进入迭代时,应记录原因、工时和影响,并明确由负责人判断是消耗预留容量,还是替换同等工作量的计划任务。

3. 迭代承诺量和实际完成量差距较大时,应该怎么处理?

我遇到过团队连续几个迭代都没完成计划,大家会把原因归结为估算不准,但我不确定该优先改估算还是改执行方式。不同任务的复杂度和外部依赖也让结果不太好比较。

先逐项复盘未完成工作,按需求变更、依赖等待、临时支持、任务拆分不足或估算偏差归因,不要只用总完成率下结论。连续 3 个迭代出现同类偏差时,再调整对应制度;例如依赖等待频繁,就在计划前确认依赖人和交付时间,而不是简单提高团队承诺量。

4. 实施团队落地迭代容量制度时,哪些数据值得持续跟踪?

我想用数据判断容量制度是否有效,但担心指标太多会增加团队填报负担。对实施项目来说,客户现场支持、需求变更和交付任务经常交织在一起,也不容易只看完成数量。

建议先跟踪每次迭代的可用工时、计划工作量、实际完成量、临时工作占比和未完成原因,统一记录口径并按迭代对比。重点看容量预测是否逐步稳定、临时工作是否挤占计划、未完成原因是否集中;不要用个人完成量做排名,也不要把单次迭代完成率直接当作绩效结论。

核心关键词

读者评论

杨
杨宇轩

我们团队以前也按总人日排计划,后来发现测试和发布环节经常排队。现在会单独看关键角色的可用时间,虽然规划慢了一些,但迭代中临时调人的情况确实少了。

崔
崔亦辰

容量预留对支持型团队比较有用,不过支持工单波动很大,直接用固定中位数有时还是不够。我们会把近期高峰单独标记,并在计划会上决定是否减少需求,这比长期套一个固定比例更实际。

侯
侯雅楠

文章对变更规则的提醒很有价值。实际执行中最难的是谁有权决定换入换出,尤其客户临时要求和线上故障同时出现时。若没有明确负责人,容量表算得再细,最后还是会回到口头协调。

文章包含AI辅助创作:迭代容量落地方案:实施团队开展迭代管理的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562079

赞 (0)
飞飞飞飞
迭代目标落地方案:实施团队开展迭代管理的流程优化案例解析
上一篇 41分钟前
迭代容量管理方法大全:实施团队迭代管理流程优化落地清单
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
