迭代管理如何做好迭代容量?研发团队数据分析与操作步骤
不少团队的迭代计划看起来排得很满,到了结束日却发现:需求完成率不高,测试和代码评审挤在最后两天,开发人员还要解释为什么“明明承诺了这么多,最后却少交了一截”。这通常不是团队不努力,而是容量把“可用工时”误当成“可交付能力”。做好迭代容量管理,关键不是把每个人的工时填满,而是用团队自己的历史交付数据,估算在当前约束下能够稳定完成多少工作。
一、先讲结论:容量不是排满工时,而是控制承诺风险
1. 容量回答的是“能承诺多少”,不是“能做多少事”
我做迭代复盘时,会先把三个容易混淆的问题分开:团队有多少工作时间、这些时间中有多少能用于迭代目标、团队在这些时间里通常能完成多少已验收工作。第一个是可用工时,第二个是有效投入,第三个才是承诺容量。把三者混在一起,计划数字通常会显得乐观。

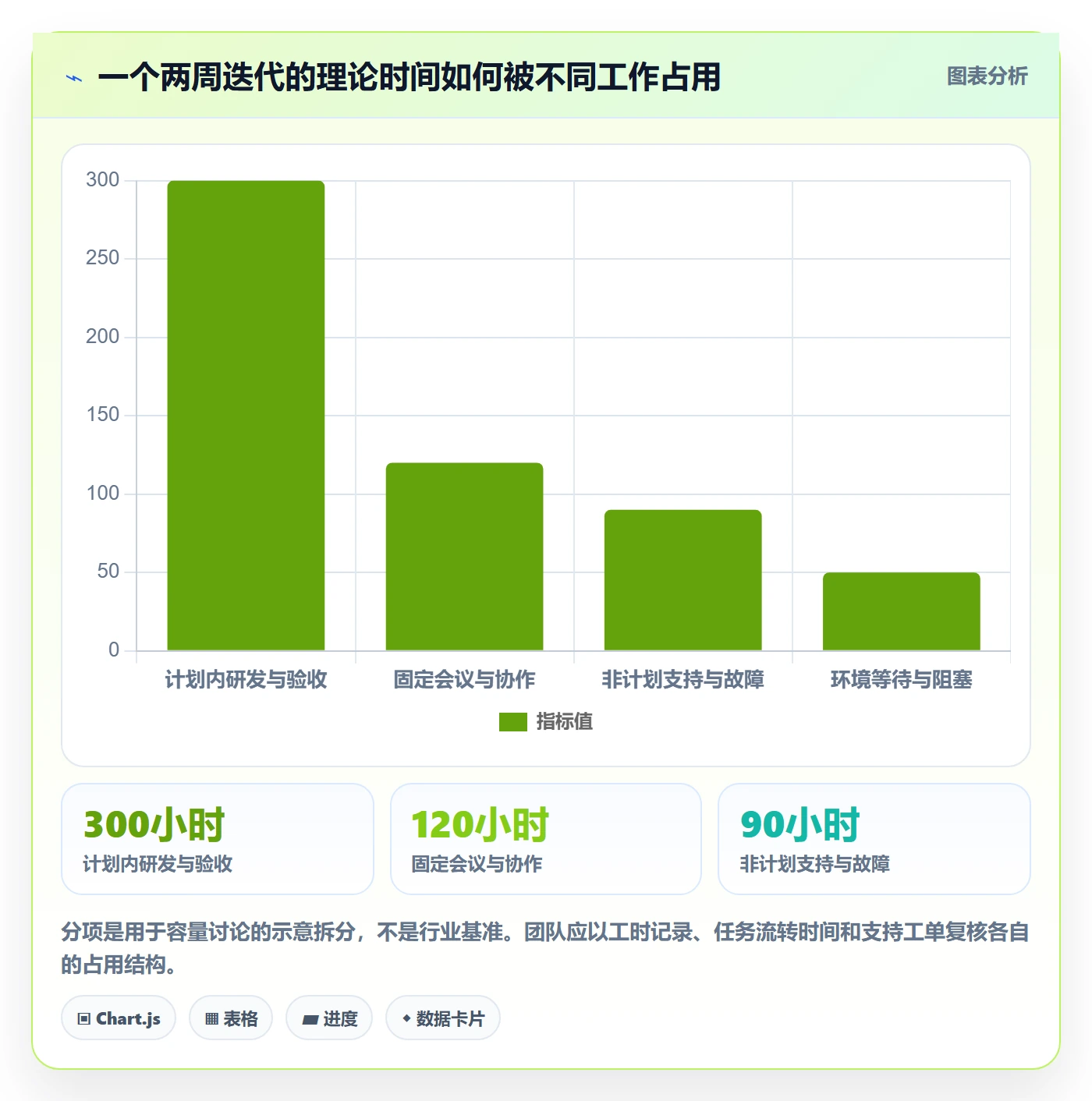

例如,一个 8 人团队按两周迭代计算,理论上有 8×10×8=640 小时。但这里还没有扣除法定休假、团队会议、线上故障、支持请求、评审、代码合并和跨团队等待。若直接把 640 小时当成可排任务的容量,计划看似精确,实则只是把日历时间包装成了承诺。
我的判断原则是:可用工时用于识别边界,历史交付用于校准承诺,迭代目标用于决定取舍。容量不是一个永远固定的团队属性,而是某个团队在特定人员、迭代长度、工作类型和外部约束下的预测区间。
2. 计划要有缓冲,但缓冲不能靠拍脑袋
容量管理的目的不是让每一轮都达到百分之百完成率。假如团队长期每轮都把所有人排满,任何一个生产故障、需求澄清延迟或测试环境异常都会导致目标失守。合理的计划应当允许不确定性存在,并通过数据决定缓冲规模,而不是规定所有团队一律留出同样比例。
对稳定、低变更的团队,计划承诺可以靠近近期交付中位数;对支持请求多、人员频繁借调或需求变更明显的团队,承诺应更保守。团队管理者需要对计划准确性和交付价值同时负责,不能把“完成任务卡片”当成唯一绩效目标。
3. 先定口径,再谈数字
团队开始做容量分析前,我会先确认“完成”究竟指什么:开发完成、代码合并、测试通过,还是符合完成定义并可发布。若团队成员采用不同口径,历史数据就不能直接比较。一个迭代完成了 30 个任务,不代表另一个迭代完成 30 个任务时交付能力相同。
建议将“完成”统一定义为:验收条件满足、必要测试通过、代码审查完成、文档或发布要求处理完毕,并且没有未关闭的阻塞项。对于采用故事点的团队,还要确定只有满足完成定义的工作才计入交付量。没有一致的完成口径,精确到个位数的容量预测只是精确地算错。

二、容量为什么会失真:真实迭代里的时间都去了哪里
1. 理论日历里没有写出的工作,常常才是主要变量
研发人员的日历通常不会完整记录临时支持、线上故障排查、跨团队答疑和等待权限开通等事情。计划会把这些工作当成“意外”,但若它们每轮都发生,就不是偶发噪声,而是团队运行方式的一部分。持续忽略这些工作,只会让计划看上去整齐、执行过程却反复失速。
我会把工作分成两类:计划内工作和非计划工作。计划内工作包括迭代目标、缺陷修复和预先确认的技术任务;非计划工作包括生产故障、临时需求、客户支持和紧急合规任务。两者都占用团队容量,只是优先级和可预测程度不同。
2. “忙”不等于“有产出”,在制品过多会压低交付能力
团队成员很忙,任务却长时间停留在“开发中”或“等待测试”,常见原因不是个人效率低,而是并行任务太多、上下游不平衡或依赖未解除。多开几个任务会让每个人看起来都有事做,却增加上下文切换和等待。容量管理如果只统计个人负载,不检查工作流瓶颈,很容易鼓励过量开工。
因此,估算容量时我不只看迭代开始时排了多少点,也会看迭代期间的在制品数量、阻塞时长和流转状态。如果开发完成的工作集中在末期才交给测试,团队就需要改进拆分、提测节奏或测试资源安排,而不是简单增加下一轮承诺。
3. 人员变动会改变团队能力,不只是改变人数
某位熟悉核心模块的工程师休假,影响可能远大于一个人十个工作日的工时,因为评审、排障和知识传递也会受到影响。反过来,新成员加入虽然增加了人数,短期内却可能增加辅导成本和沟通负担。人数乘以工作日只是容量估算的起点,不是最终答案。
对成员变动,我会区分“日历可用”与“独立交付能力”。如果新人还在熟悉代码库,安排工作时应留出配对、评审和环境配置时间;若关键模块只有单人掌握,应把关键人缺席视为交付风险,而不是仅仅扣掉其个人工时。
4. 迭代末尾的突击,掩盖了过程中的排队成本
如果团队总是在最后两三天集中测试、修复缺陷和补验收材料,表面上看似“冲刺很有效”,实际可能是工作流设计把风险推迟到了最后。计划复盘不能只看最终完成数,还要问工作何时进入测试、阻塞多久、缺陷返工占了多少时间。否则,下一轮的容量预测依然会重复同一套迟滞模式。

三、常见误区:为什么容量表越精细,承诺反而越不可靠
1. 误区一:把 100% 日历工时都分配给需求
把所有可用工时填满,容易造成“计划没有空档”的错觉。实际工作包含沟通、评审、等待和返工,完全没有缓冲的计划,本质上是假设工作过程中没有任何变化。尤其对有线上服务责任的团队,这种假设通常无法成立。
缓冲不是偷懒空间,而是对已知波动的显式承认。若团队担心缓冲被误解为闲置,可以把它标注为容量保护区,并规定只有在高优先级任务、故障响应或已确认的计划内任务需要时才使用。这样既透明,也便于复盘缓冲是否过多或不足。
2. 误区二:把团队速度当成个人效率指标
故事点是团队用于相对估算和预测的尺度,不是个人产出分数。把团队速度拆到个人,会诱导成员争取低风险、容易计点的工作,削弱协作,还可能让估算结果逐轮膨胀。速度上升也不自动意味着客户价值增加,可能只是任务拆分或估算尺度变化。
团队可以用速度观察自身近期交付是否稳定,但不宜把不同团队的速度直接横向排名。每个团队的故事点尺度、工作类型和完成定义都不同。若需要跨团队沟通,优先比较交付周期、承诺兑现率、缺陷逃逸率等口径明确的指标,并说明统计范围。
3. 误区三:用平均值预测每一轮
平均值容易被异常迭代影响。一次重大线上事故或大面积休假就可能显著拉低均值;反过来,若少数迭代任务非常顺利,均值又可能掩盖频繁的波动。我更倾向于同时看最近 6 至 10 个可比迭代的中位数、范围和异常原因,而不是只取一个平均数字。
如果团队的迭代长度、人数、工作类型或完成定义近期发生变化,旧数据不能机械套用。此时要标记结构性变化,降低预测置信度,并通过一两轮较小承诺重新校准。数据越旧、环境变化越大,预测就越应保守。
4. 误区四:只算开发容量,不算完整交付链条
开发完成不等于功能可用。测试、产品验收、安全评审、部署窗口和数据迁移都可能成为交付限制。若团队只按开发人员的可用时间排容量,最后却要由测试人员、运维人员或业务验收人承接所有工作,瓶颈只是被移到了迭代后半段。
容量计划应以团队端到端交付能力为边界。对于测试资源紧张的团队,可提前确认测试可用时间和验收窗口;对于发布受审批约束的项目,要将审批周期和发布时间纳入工作计划。最窄的交付环节,决定迭代最终能完成多少,而不是人数最多的环节决定。
5. 误区五:为追求完成率,迭代中途随意改分母
迭代开始后移出未完成任务,或临时把新增工作排除在统计之外,可能让完成率变得漂亮,却失去管理价值。计划变更当然可能合理,例如生产事故迫使团队重排优先级;关键在于保留变更记录,区分原始承诺、正式调整和迭代结束结果。
复盘时应同时回答:原始承诺完成了多少?中途新增或移出了什么?为什么调整?调整后迭代目标是否仍然成立?这样管理者才能分辨是估算能力不足、优先级变化还是外部干扰,而不是用一个被改过的数字掩盖变化。
四、专业判断逻辑:从工作量到可信承诺的四步分析
1. 第一步:确定迭代目标和完成口径
容量估算前先明确本轮目标:是交付一个用户可感知的功能、降低某类故障风险,还是完成合规改造?如果没有目标,团队很容易把容量变成“还能塞进多少任务”的计算题。明确目标后,再将任务拆到可估算、可验收的粒度。
任务粒度不宜过大。一个需要十天、验收条件含糊的任务,很难在迭代中提供可检查的进展;把它拆成可独立验证的结果,能够更早发现依赖和估算偏差。拆分不等于人为增加任务数量,而是让风险和进展更可见。
2. 第二步:计算日历可用时间,并识别固定占用
日历可用时间可以按成员逐项计算:迭代工作日减去休假、培训、已知轮值等,再乘以个人每日可投入时间。每日可投入时间不应默认是完整工作时长,因为会议和协作本身就是团队工作的必要组成部分。
我会优先使用过去几轮的实际时间记录或工作日志核实固定占用。如果团队没有可靠记录,可以先用两三轮作为观测期,简单记录会议、支持、故障和跨团队协作时间。不要为了看起来科学而给出精确到分钟的预测;缺乏数据时,区间比伪精度更诚实。
3. 第三步:扣除非计划负担,检查人员和技能限制
把已知支持轮值、值班安排、发布窗口和跨团队依赖单独列出。对经常发生但无法提前确定的工作,可以从历史中估算一个范围,例如过去六轮非计划支持工作占容量的比例,而不是凭印象统一扣除 20%。若这类工作呈现明显季节性或事件集中性,应按相似时期进行比较。
还要检查关键技能是否集中。假设本轮多个任务都依赖同一位数据库工程师,即使团队总工时充足,实际可执行容量仍可能被该成员限制。可以通过技能矩阵、任务依赖图或评审人安排识别单点,再决定调整范围、培养备份或将任务移到下一轮。
4. 第四步:用近期交付历史校准,而不是简单相加
有故事点历史的团队,可以观察近期完成点数的中位数和范围,并排除或单独标记完成定义变化明显的迭代。没有稳定估算体系的团队,则可以从任务数量、周期时间、吞吐量和工作类型入手,先预测可完成事项的范围,不必为了容量管理立即引入故事点。
容量预测需要考虑任务组合。过去几轮以成熟模块的小改动为主,不能直接预测下一轮包含新架构、外部接口和数据迁移时的交付量。可以按工作类别分组:常规功能、缺陷、技术债、探索性工作和支持任务分别观察。类别越贴近实际约束,预测越有用。

五、具体操作步骤:在计划会里把容量算出来、用起来
1. 会前准备:整理最近迭代的可比数据
计划会前,我会准备最近 6 至 10 轮迭代的记录,至少包含团队成员变化、休假、已验收工作量、未完成工作、迭代中途新增任务、支持工时和主要阻塞。如果只记录完成点数,却没有记录外部干扰,团队就无法解释波动来源。
数据不必一开始就建成复杂报表。可以先用表格记录每轮的长度、可用成员数、工作类型占比、完成量和变更原因。重要的是口径一致、能追溯到任务,而不是图表是否漂亮。
2. 计划会第一轮:先明确本轮必须守住的目标
让产品负责人或需求负责人先说明本轮最重要的用户结果和验收条件,再由团队识别依赖、风险与不可拆分工作。没有完成定义的需求不应因为“容量看起来够”就直接承诺;信息缺口要么提前补齐,要么明确作为探索任务,并限制投入。
对于不确定性高的任务,可以先做技术验证或需求澄清,再决定是否进入完整实现。探索任务的验收条件应当是可检查的产物,例如技术方案、可运行原型、风险清单或接口确认,而不是模糊的“研究一下”。
3. 计划会第二轮:计算团队可用于本轮的容量
按成员核对工作日、休假和轮值,再扣除团队已知的固定活动。团队应讨论非计划工作基线:如果过去六轮每轮都有线上支持,就把它纳入现实容量;如果上轮发生的是极少见的重大事故,则单独标记,避免把异常永久固化为常态。
为了让计算可复核,可以把结果展示成三档:保守容量、常规容量和上限容量。保守档适用于依赖多、关键成员缺席或发布约束明显的迭代;常规档适用于团队组成与近期相似的迭代;上限档只用于讨论潜在空间,不应自动变成承诺。
4. 计划会第三轮:按交付链条排入任务,而不是填满个人工时
从最高优先级、依赖最清楚、验收条件最明确的工作开始排入。每加一项,就检查是否存在未确认的接口、测试排队、关键人员冲突或发布窗口限制。容量够,不代表任务组合合理;若一项高风险任务会阻塞其他工作,团队要优先考虑拆分或降低并行度。
任务分配应体现共同负责,而不是让每个人认领到工时上限。团队可以指定主要执行人和协作人,但要保留评审、测试和互相支援的空间。若个人负载看起来均衡、但整个功能链条仍然依赖同一个环节,计划依然不稳。
5. 迭代中:用预警信号调整,不等到最后一天
每次站会不需要重新估算整轮容量,但要检查目标是否还可达。若工作连续停留在同一状态、关键依赖未解决,或非计划工作突然占据大量时间,应尽早向产品负责人展示影响,并调整范围。越早暴露风险,越容易保住核心目标。

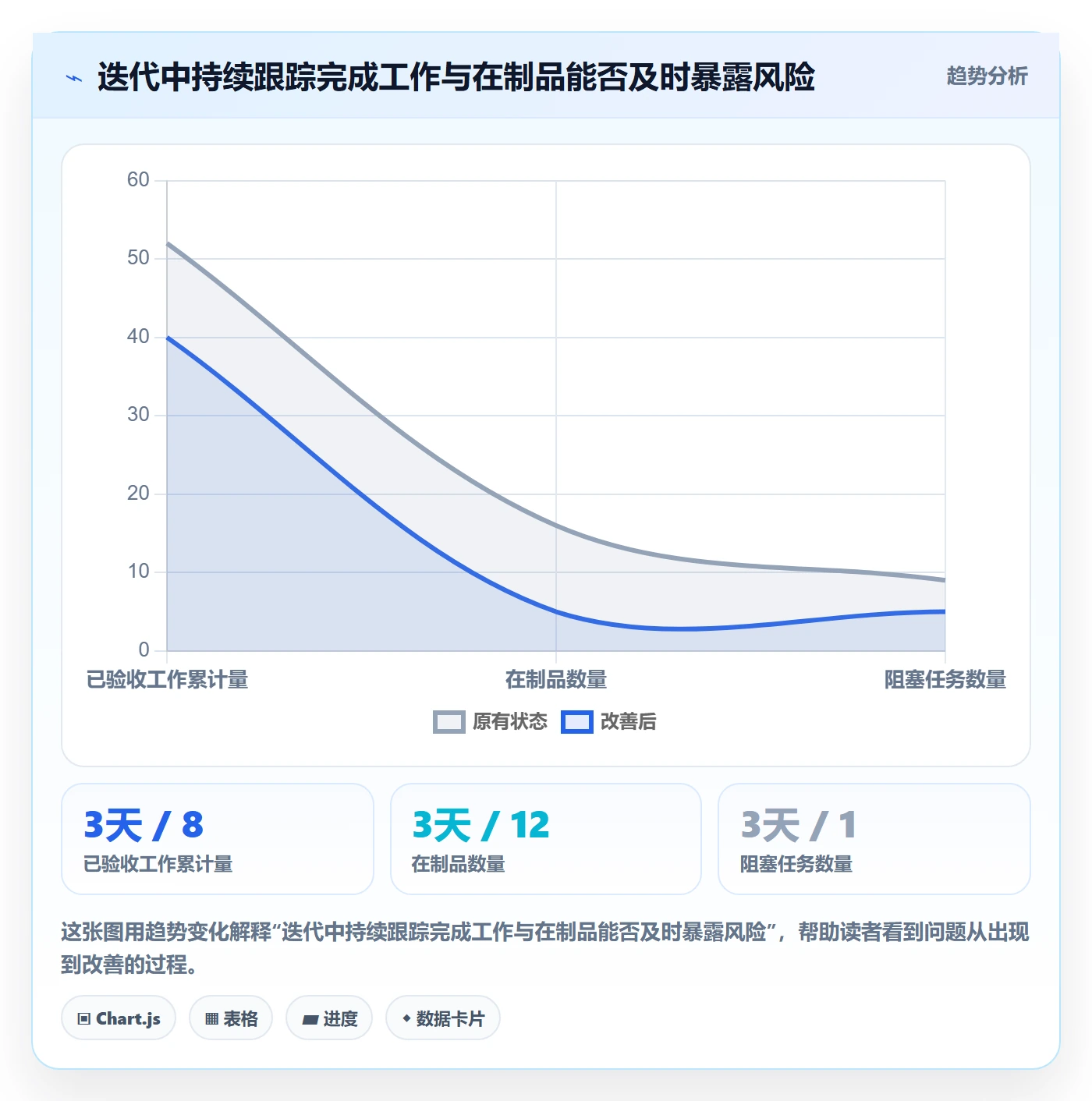

我会特别关注“开始得多、完成得少”的信号。如果迭代中在制品持续增加、测试队列拉长,就暂停引入新任务,先推动已开始的工作到验收。此时继续加任务,往往只会让结项清单更长,不会让交付更快。
6. 迭代结束:比较原始承诺、实际交付和偏差原因
复盘不要只看完成率。还应统计新增工作量、移出工作量、返工、阻塞和未完成任务的去向。对于偏差,尽量写成可验证的原因,例如“接口确认晚了三个工作日”,而不是“沟通不足”;前者可以进一步检查流程,后者通常只能停留在态度要求。
下一轮容量调整要基于重复出现的证据。如果一次偏差来自偶发事件,不必立刻修改全部计划规则;如果连续几轮都有相同阻塞,就应该改变系统条件,例如提前确认依赖、安排测试资源或减少并行工作。

六、案例与数据观察:同样是八人团队,容量为何不能照搬
1. 先说明案例口径:下面是用于推演的情景数据

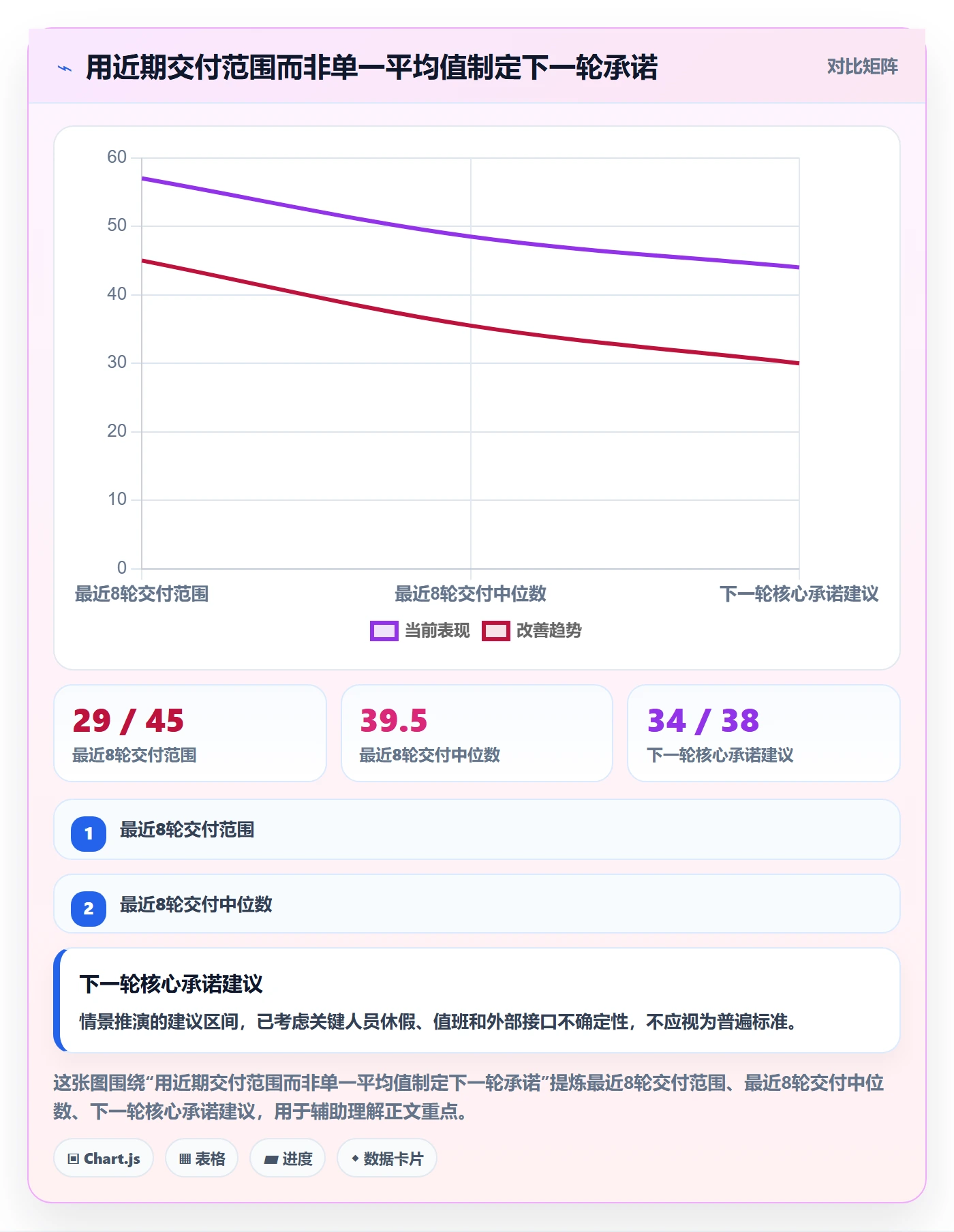

以下案例为示意数据,不代表特定企业或真实客户统计。设置一个 8 人研发团队,采用两周迭代,最近 8 轮已验收故事点为 38、42、36、45、40、29、43、39。第六轮因为生产故障和两人休假而明显偏低,团队没有将其简单删除,而是标注异常原因后分别计算常规情形和风险情形。
这组数据的中位数约为 39.5 点。若直接取最高值 45 点作为下一轮承诺,等于把较顺利的一轮当作常态;若只取异常低值 29 点,又会把特殊扰动当作日常。更合理的做法是结合下一轮人员和工作类型判断,给出承诺范围,并说明相应风险。
2. 迭代开始前,先核实成员和工作结构
假设下一轮一名核心服务端工程师休假 4 天,另有一名工程师承担值班,预计需要约 10 小时处理支持。团队本轮还要完成一项外部接口改造,依赖合作方在第三个工作日前确认字段。此时容量不能只根据历史中位数得出,还要考虑技能集中和依赖日期。
如果接口字段未确认,完整实现的估算可信度就会下降。团队可以把需求拆为已明确部分和待确认部分,先承诺不依赖外部确认的工作,并设置一个明确决策点:若第三个工作日仍未得到答复,立即切换到备选任务,不让团队继续空等。
3. 计划结构比“多塞几项”更重要
在这一情景里,团队可以按历史交付中位数附近确定常规承诺,但将接口改造作为条件性工作,而不是把其全部点数塞进承诺总额。对于已知支持轮值,先保护出相应容量;对于关键人员休假,则由团队确认哪些任务能由其他成员完成,不能接手的部分不要假设可以无缝替代。
假设团队提出 36 点作为核心承诺,另准备 5 点候选工作。迭代中若故障负担低、接口确认及时,候选工作可以进入;若支持请求超过预期或接口延迟,就保护 36 点核心目标。这样不是降低雄心,而是把不确定性从“默认一定能做”变成“满足条件才做”。
4. 复盘要找到偏差发生在预测、依赖还是执行
如果最终完成 34 点,团队不应简单判定“少了 2 点”。要看原始 36 点承诺中,哪些工作未完成、是否有工作被正式替换、候选工作是否提前挤占资源、接口等待是否超过约定决策点。不同原因对应不同改进:预测偏差要重新校准,依赖延迟要改变协作机制,并行过多则要控制在制品。
若连续三轮的完成量都低于承诺,且主要原因都是线上支持,应将支持工作纳入固定容量规划,或重新安排轮值和服务保障。如果只有一轮因重大事故偏离,则记录其影响并保留恢复能力,不必因此永久把每轮计划压到最低值。

七、不同团队状态下的行动建议与取舍
1. 新组建团队:先建立口径,不急着追求准确预测
新团队通常缺乏可比历史,成员对估算尺度、代码库和协作方式也未必熟悉。我建议先运行两到三轮观测周期,记录任务类型、交付周期、阻塞和实际变更。初期承诺保持保守,优先验证完成定义和工作流,不要为了产出一条漂亮的速度曲线而过早量化个人表现。
如果必须在历史不足时安排工作,可以先按任务拆分、技能匹配和依赖风险做相对判断,同时明确这是暂定容量。每轮结束后更新认知,逐步形成团队自己的基线。新团队最重要的不是第一轮就算准,而是让下一轮比上一轮更可解释。
2. 支持负担高的团队:容量必须给运营工作留位置
如果团队承担线上值班、客户问题排查或频繁的紧急修复,支持工作应单独分类并留痕。可根据近几轮数据按低、中、高负担设情景:常规周按历史中位占用规划,发布高峰期采用高负担情景;遇到重大故障时则重新评估目标,而不是要求团队无条件加班补回。
取舍在于:缓冲多了,短期看起来迭代承诺较少;缓冲不足,开发计划容易被运营工作反复打断。只要支持工作有稳定发生频率,容量保护就不是浪费,而是承认团队的真实职责。
3. 人员频繁变动的团队:用区间规划,避免虚假的稳定
核心成员轮休、借调或新人密集入职时,历史速度的预测能力会下降。此时应使用更宽的承诺区间,优先安排知识覆盖良好、依赖较少的工作,并把高风险任务拆成可验证的小步。对关键模块单点依赖,最好把知识转移或备份建设作为明确工作安排,而不是期待团队“顺手完成”。
取舍在于保护短期交付与投入能力建设之间的平衡。完全不安排知识转移,未来仍会受制于单点;一次安排过多,又会挤占本轮用户价值。可将其作为持续的小比例工作,并根据故障影响和替代成本决定优先级。
4. 工作类型差异大的团队:分开看,不要混成一个速度
同一团队如果既做新功能,又承担缺陷修复、平台维护和探索验证,单一交付量容易失真。建议按类别记录工作量、周期时间和返工比例。探索任务的成功标志可能是消除未知,缺陷修复的价值可能是降低故障风险,不能强行用同一套完成数量评价。
如果分类后样本太少,不要过度切分。先保留两到四类能真正影响规划的工作类型,积累足够记录后再细分。数据分类的目的在于帮助决策,而不是让团队花更多时间维护报表。
5. 规模较大的组织:工具应服务口径治理,而非替代判断
团队超过百人、跨多个产品线或采用私有化环境时,容量数据的难点往往从“有没有记录”转为“统计口径是否一致、权限是否合理、数据能否追溯”。在这样的组织中,任务管理、迭代规划、工时或工作日志、测试和发布记录需要形成可关联的工作链路。工具可以减少手工汇总,但不能替代对完成定义、故事点尺度和异常处理规则的治理。
例如,PingCode 可用于中大型企业和 100 人以上组织的研发协作场景,支持私有化部署;若企业需要从既有系统迁移,也应在正式切换前验证任务字段、历史记录、权限和工作流映射。对考虑从 Jira 平滑迁移的团队,不能只看数据导入成功率,还应抽样核验需求层级、迭代关联、评论附件、权限规则和报表口径是否一致。是否适合国产替代,需要结合部署、安全、集成和团队使用习惯评估,不应仅凭产品标签下结论。

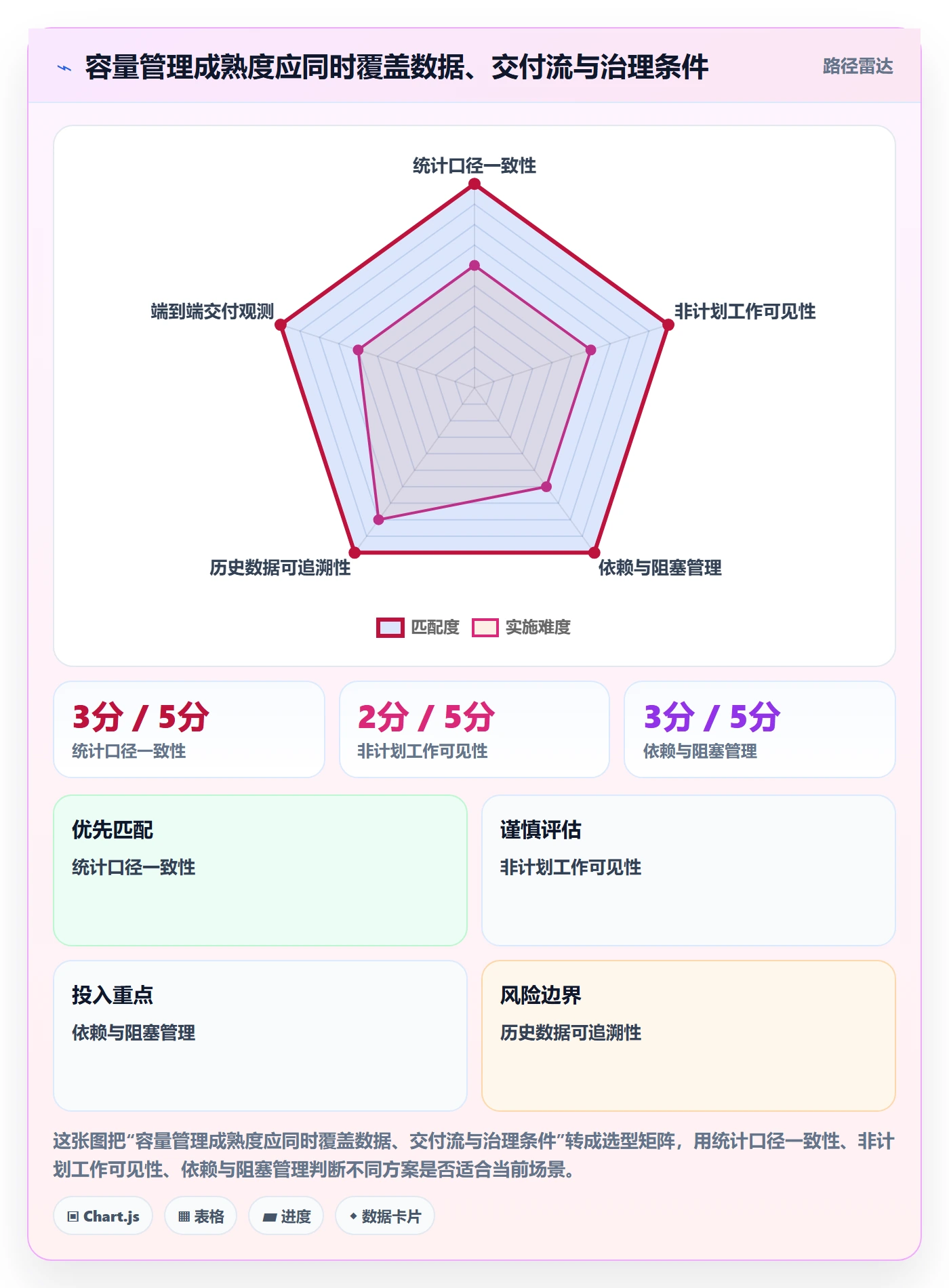

选工具时,我会优先检查四件事:能否统一任务和迭代口径;能否识别新增、移出和未完成工作;能否追溯状态变化与责任边界;能否在企业要求的部署和权限条件下运行。若工具只能汇总卡片数量,却无法解释变更与阻塞,容量分析仍然会停留在表面。

八、如何判断容量管理正在变好,以及如何避免被指标绑架
1. 看承诺兑现是否更稳定,而不是每轮是否满载

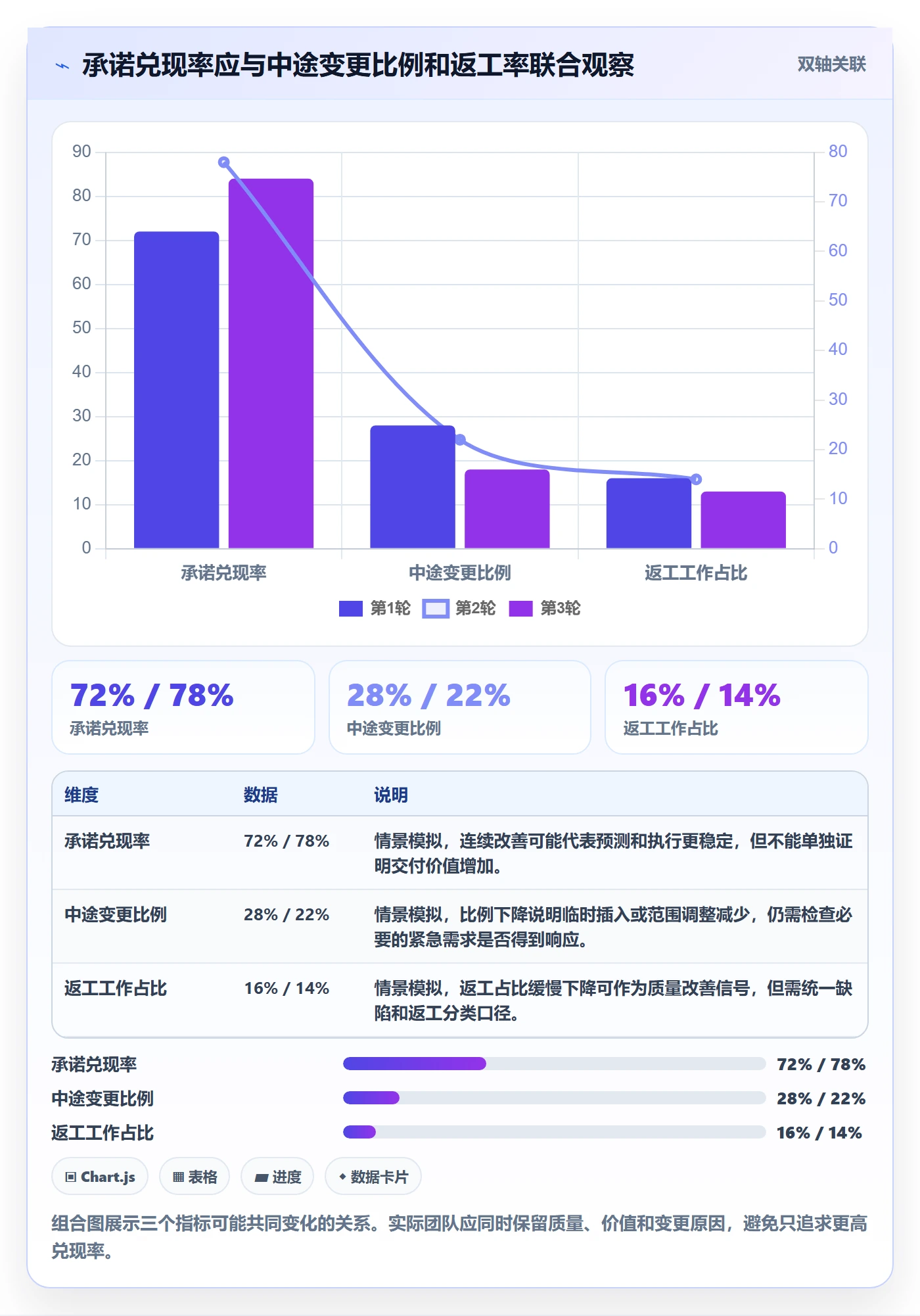

容量管理改善的信号之一,是团队对承诺范围的预测逐步稳定,偏差原因也更容易解释。可以跟踪原始承诺完成率、迭代中途变更比例和未完成工作转移比例,但必须同时保留目标价值和质量指标。若完成率上升只是因为团队承诺越来越少,不能简单判定管理改善。
完成率适合做诊断,不适合单独做绩效目标。把它绑定个人考核,容易诱发少承诺、拆小卡片或推迟接纳高风险需求。更好的做法是与返工率、缺陷逃逸、阻塞时长和目标达成情况一起观察。
2. 看工作流是否更顺畅,而不只看最终完成点数
若团队在制品下降、阻塞时间缩短、测试更早介入,说明交付链条可能正在改善。可以观察从开始到验收的周期时间分布,而非只盯平均值;长尾任务有时会被平均数掩盖。周期时间变短不一定代表所有任务都更快,但通常能帮助团队发现排队和依赖问题。
缺陷和返工要与交付量一起看。如果团队完成点数增加,同时缺陷返工显著上升,实际交付能力可能并没有提升。速度快但质量欠账,最终会把成本转移到后续迭代和线上维护。
3. 看调整决策是否更早、更透明
一个成熟的团队不会把容量预测当作僵硬承诺,而是能在事实变化时调整范围,并清楚说明调整依据。真正需要改进的不是“任何情况下都不变更”,而是减少无记录的临时插单、过晚暴露的依赖和缺乏优先级依据的抢占。
当管理者能回答“本轮为什么少做了两项”“是哪类工作占用了容量”“下一轮具体要改什么”,容量管理就从估算表格变成了决策机制。若每次复盘最后都归结为“加强沟通、提高效率”,说明数据仍不足以支持行动。
4. 选择合适的指标组合,防止优化错方向
| 指标 | 适合回答的问题 | 容易误读的地方 | 建议用法 |
|---|---|---|---|
| 承诺兑现率 | 原始迭代承诺完成了多少 | 低承诺也可能带来高兑现率 | 与目标价值、变更记录同时观察 |
| 非计划工作占用 | 多少投入被临时支持或故障消耗 | 记录不完整时会低估真实负担 | 按工作来源分类,连续观察多轮 |
| 周期时间 | 工作从开始到验收需要多久 | 只看平均值会忽略长尾任务 | 同时看中位数、分位数和工作类型 |
| 在制品数量 | 团队是否开工过多、排队过长 | 任务拆分方式会影响数量 | 结合阻塞状态和验收流速解读 |
| 返工与缺陷 | 快速完成是否以质量为代价 | 缺陷归因口径不同会影响比较 | 与完成工作量、发布后观察期一起看 |

九、下一步怎么做:用三轮迭代建立自己的容量基线
1. 第一轮:统一定义并开始记录
先明确迭代长度、完成定义、任务分类和变更记录规则。记录每位成员的已知休假、轮值和重大固定活动,按计划内、非计划、阻塞和返工四类观察工作。第一轮不要求数据完美,要求团队能说清楚数字从哪里来。
2. 第二轮:比较预测与实际,找出最大偏差来源
把上一轮承诺、实际验收、迭代中新增和移出的工作并排展示。先找影响最大的一个偏差来源,例如生产支持、依赖确认晚、测试积压或任务拆分过粗。一次只选择一两个可执行改进项,避免复盘清单很长、真正落地的改动很少。
3. 第三轮:开始用区间承诺,并检验调整是否有效
基于至少几轮可比记录,形成保守、常规和上限三种容量情景。计划会先确定核心承诺,再列条件性候选工作,明确何时可以加入、遇到什么情况必须撤出。三轮之后,复核非计划负担、阻塞和完成稳定性是否出现变化。
如果团队仍没有足够数据,就继续收集,不要用虚构精度填补空白;如果数据已经显示固定瓶颈,就不要再把问题归咎于估算误差。容量管理最有价值的产物不是一个数字,而是团队对可预测部分、不可预测部分和可改变约束的共同理解。
做迭代容量,最值得坚持的不是“每轮多做一点”,而是“每轮的承诺都有证据、变化有记录、风险能提前暴露”。下一步可以从最近三轮开始:统一完成口径,标出非计划工作,比较承诺和验收结果,再选一个最常见的阻塞原因进行改进。等团队能解释自己的交付波动,容量预测才真正成为管理工具,而不只是计划会上的一个数字。
常见问题解答(FAQ)
1. 迭代容量应该按什么口径计算?
我以前会直接把团队人数乘以迭代天数,排出一整轮任务,结果经常发现计划看起来很满,实际交付却不稳定。我想知道,容量到底应该按工时、故事点还是历史完成量来估算?
优先用团队近 3 至 5 个迭代的实际完成量作为基准,并统一统计口径,例如只计入验收完成的工作项。若团队已稳定使用故事点,可用历史完成故事点的中位数作为初始容量;若估算尚未成熟,则按可投入人天估算,并扣除会议、值班、休假等非研发时间,不要把故事点和工时直接混算。
2. 如何用研发团队数据判断迭代容量是否估得合理?
我在复盘迭代时,常看到计划工作量和实际完成量差距很大,却不确定该看哪个指标才能找到原因。有时团队完成量下降是因为任务变复杂,有时则是需求频繁变更或外部依赖卡住。
至少同时看计划完成量、实际完成量、完成率、未完成工作项数量和迭代中途新增工作量,并结合阻塞时间分析原因。可用近 3 至 5 轮数据观察趋势;若完成率连续偏低,先检查工作项拆分、临时插单和依赖问题,而不是简单提高个人工作强度。
3. 新团队没有历史数据,第一次迭代容量怎么定?
我所在的团队刚开始采用迭代管理,没有可参考的历史完成量,但又需要给需求方一个相对可信的计划。我担心第一次排得太满会影响交付,也担心预留太多导致团队利用不足。
第一次按实际可投入人天做保守计划:逐人确认迭代期间的工作日,再扣除已知休假、值班、会议和支持任务,并为不确定事项留出缓冲。把首轮视为校准周期,记录每项工作的估算、实际投入、阻塞和验收结果,下一轮再用这些数据调整容量;不要把首轮完成量直接当成长期产能。
4. 迭代开始后遇到插单或成员请假,应该如何调整容量?
我经常遇到迭代已经开始,线上问题、紧急需求或临时休假又改变了原来的人员安排。我不确定是应该硬扛原计划,还是把任务移出迭代,以及怎么和相关方解释调整依据。
先重新计算剩余可投入人天,并评估插单的紧急程度和预计工作量;随后与需求负责人一起决定替换哪些未开始或优先级较低的任务,明确记录调整原因和范围。不要只增加任务而不移出工作项;迭代结束时分别统计计划内完成、临时插入和移出工作量,作为下轮容量与应急预留的依据。
核心关键词
文章包含AI辅助创作:迭代管理如何做好迭代容量?研发团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561675
读者评论
我们团队过去只看迭代完成点数,后来把临时支持和线上故障单独记录,才发现偏差主要来自这些工作。连续记录几轮后,容量预测确实比按人数和工时估算实用。
文中强调完成口径很重要,这点有体会。我们开发完成就算完工,测试通过才算交付,复盘时数字经常对不上。统一口径后,最好也保留中途变更记录,免得完成率看起来失真。
用近期中位数做参考比盯着平均值稳妥,不过团队人数和任务类型变动后,旧数据还是容易误导。想问实际操作时,通常要观察几轮,才能判断新团队的交付基线?
