填报工时实操方法:研发团队提升工时管理效率的流程优化方法与模板

填报工时实操方法:研发团队提升工时管理效率的流程优化方法与模板

研发团队填报工时,最常见的失败不是“员工忘记填”,而是填完以后没人能解释数据为什么这样、该据此做什么。我见过的典型场景是:周五集中补录,一位工程师把整周 40 小时平均分到几个任务;报表看起来完整,却无法回答需求为何延期、返工耗了多少、下个迭代需要多少人力。工时管理要提升效率,重点不是多加一道审批,而是把记录时点、任务粒度、分类规则和复盘动作设计成一套闭环。

一、先讲核心结论:工时填报不是打卡,而是决策数据的采集

1. 先明确工时数据要回答什么问题

在设计填报流程前,我会先问管理者一个问题:拿到工时数据后,团队准备做什么决定?如果答案只是“看看谁忙”,就不应急着要求所有人精确到分钟。工时采集的成本必须由决策价值来支撑,否则它很快会变成形式主义。

一套可用的研发工时数据,通常服务于四类判断:项目投入和预算、计划与实际偏差、研发活动结构、跨团队资源冲突。它也能帮助团队识别等待、返工、故障处理等隐性成本,但不能直接替代绩效判断,更不能简单把填报时长等同于产出价值。

我的判断标准是:每个字段都要对应一个明确问题,每张报表都要对应一个可执行动作。无法说明用途的字段,优先删除;没人会根据它采取行动的报表,不值得要求团队额外填数据。

2. 用“够用的准确”替代“看起来精确”

研发工作有大量上下文切换、讨论和等待。要求成员把每次活动精确记录到分钟,表面上提升了粒度,实际却可能增加记忆负担和事后编造。对于多数团队,按任务记录到 0.5 小时或 1 小时,往往比按分钟更适合日常管理;具体粒度要结合结算、合规或项目核算要求决定。

我通常建议先把准确性定义为“能支持团队决策的可信程度”,而不是小数点后有几位。比如,团队要分析某版本延期,知道某需求实际投入 30 小时、其中测试修复 8 小时,通常比知道每次讨论精确持续 17 分钟更有用。

3. 用一条闭环衡量流程是否成功

工时流程的完整性不应只看“填报率”。我会把结果拆成四段:成员能否低成本地记录,负责人能否及时发现异常,项目经理能否解释偏差,团队能否根据复盘改变计划或流程。只要最后一段不存在,前面的数据越多,团队越容易把填报视为额外负担。

环节 要解决的问题 可观察信号 常见失效表现
记录 实际工作是否及时进入任务记录 按时提交率、补录比例 周末集中补填
校验 任务、日期、类别是否可理解 退回率、无任务工时占比 大量“其他”
分析 偏差背后的原因是什么 计划与实际差异解释率 只比较总时长
改进 数据是否改变下一轮决策 行动项完成率 报表看完即结束

填报工时实操方法:研发团队提升工时管理效率的流程优化方法与模板

二、背景和真实场景:为什么研发团队越催填,数据有时越不可信

1. 工作节奏与填报节奏不匹配

研发工作往往以任务、代码评审、测试、故障处理和跨团队协作为单位推进,而工时系统常以日期或周为单位要求记录。成员每天切换多项任务,如果系统没有快速选择当前任务的路径,填报就会被推到周末。时间间隔越长,记忆越依赖估算,记录自然更像“把 40 小时分完”,而不是还原工作过程。

这不是简单的态度问题。若一个人周内处理了 15 项工作,却要在周五回忆每项工作的起止时段,认知负担本身就很高。管理者越用提醒和追责压缩提交时间,越可能得到更快但更粗糙的记录。

2. 任务结构与工时分类不匹配

有些团队只有“需求开发”一个大任务,设计、编码、自测、联调和缺陷修复都被记在同一处;另一些团队把任务拆得过细,成员每天需要在几十个小项之间寻找归属。前者无法分析活动结构,后者把记录成本推得过高。工时任务粒度应处于两者之间:够支撑管理分析,又不要求员工重复维护一套复杂目录。

分类不清也会造成口径漂移。有人把代码评审记作开发,有人记作协作;有人把等待外部接口的时间记在需求上,有人记入“阻塞”。报表数字可以精确到小数,定义不一致仍然无法横向比较。

3. 项目管理者需要的是解释,而不是一张总数表

项目负责人真正关心的通常不是“这个项目用了 960 小时”,而是:哪些工作消耗超出计划?超出来自需求变化、技术不确定性、返工还是资源等待?下个阶段是否要调整范围、缓冲或人员配置?如果系统只产出汇总数字,管理者就会把解释工作重新交还给成员,要求他们额外写周报。

我会把“记录一次、复用多处”作为流程设计原则。工时记录应尽量挂接到团队已经维护的需求、缺陷、迭代或项目任务中,而不是再建一套与工作流并行的台账。对 100 人以上的组织,尤其要先统一项目、任务和人员的基础数据口径,否则跨团队报表会把不同定义混在一起。

4. 合适的工具不能替代流程口径

对于中大型研发组织,可以用 PingCode 这类项目管理平台作为流程承载方式的例子,评估需求、任务、项目和工时信息能否关联,以及角色权限、报表和提醒是否适合组织的管理方式。这里的重点不是预设某个平台一定满足全部需求,而是把评估问题具体化:成员能否从当前任务快速记时,负责人能否看见异常,管理员能否维护统一口径。

如果现有平台无法支持某项关键场景,不一定马上换系统。先检查是配置、字段定义、权限、培训还是流程本身的问题。工具选型要基于真实工作流验证,而不是只看功能清单或演示界面。

填报工时实操方法:研发团队提升工时管理效率的流程优化方法与模板

三、常见误区:填报率上升,不等于管理质量提升

1. 误区一:把准时提交当作数据准确

按时填报只是数据质量的一个前提,不是准确性的证明。成员可能每天按时填,但把会议、代码评审和故障排查全部归到一个任务;也可能为了满足合计工时要求,把没有明确归属的时间填入“其他”。因此,提交及时性和内容可信度必须分开看。

更有价值的检查方式是抽样:随机选几条记录,确认它是否关联到真实任务、时间跨度是否合理、工作类别是否符合定义。不要要求所有人每天提交详尽说明,否则校验本身会成为另一种填报负担。

2. 误区二:把 100% 工时填满当作管理目标

若团队规定每天必须填满 8 小时,成员会倾向于把所有时间都塞进可选任务。实际研发过程中,等待审批、短时沟通、环境故障和临时支持并非总能准确归类。强制填满会制造“完整”但不一定真实的数据。

我的建议是明确哪些时间需要记录,哪些只需要按团队规则处理。例如,项目核算要求记录全部工作时间,就要给会议、支持、培训和组织事务提供稳定归类;如果目标是估算项目投入,则可以聚焦项目相关工时,并清楚标记不计入范围的活动。不能一边要求全量记录,一边不给合理类别。

3. 误区三:把工时排行榜用于个人绩效排序

工时长短不等于贡献大小。高工时可能来自范围变更、技术债、环境问题或流程等待,也可能只是估算偏差;低工时可能意味着经验丰富、复用成熟,也可能意味着记录遗漏。把个人工时直接用于排名,会诱发防御性记录,降低成员暴露阻塞和返工的意愿。

工时数据适合用来讨论项目投入、工作结构和计划偏差,不适合脱离任务难度、交付质量、职责范围和协作贡献做个人优劣判断。若管理目标是改进团队效率,就应先看系统性因素,而不是先找“工时异常的人”。

4. 误区四:把任务拆得越细,分析就越精确

拆分任务确实可以增加归属信息,但也会增加成员查找和维护的成本。任务粒度过细时,实际工作经常跨越多个子任务,成员要在做完工作后重新分摊时长;任务粒度过粗时,又无法解释偏差。拆分的标准不是“越细越好”,而是“是否能支撑一次明确的计划或复盘判断”。

一个可操作的测试是:团队能否根据任务拆分结果判断下一步工作、责任接口或风险?如果不能,拆分可能只是制造维护负担。反之,如果多个不同阶段的活动必须采取不同的估算、验收或复盘方法,就值得拆开。

5. 误区五:把缺少说明理解为员工不配合

记录缺失可能源自提醒不合时机、任务状态未同步、权限配置错误、类别定义冲突或移动端体验不佳。先把问题归因为态度,通常会错过真正的流程故障。管理者应先排查系统入口和任务结构,再判断是否需要行为提醒。

表面异常 可能原因 优先检查 不建议的第一反应
周五大量补录 日常入口不便、提醒时间不合适 记录路径、任务搜索和提醒时点 直接加重处罚
“其他”工时偏高 类别缺失、定义不清、项目归属不明确 分类目录和示例 要求全部改填“开发”
任务超出估算 需求变化、返工、技术风险或等待 计划基线和偏差原因 只追问个人效率
总时长长期一致 按标准工时分配、集中补录或口径过粗 抽样核对和记录时间戳 把一致性当成准确性

四、专业判断逻辑:先定口径,再设计任务和提醒

1. 用管理问题反推字段,而不是照搬模板

我设计字段时,会从“要解释什么”倒推“必须记录什么”。例如,想分析延期原因,至少要能关联计划任务、实际工时和变更或阻塞信息;想核算客户项目成本,需要明确项目归属、可计费与不可计费口径;想了解故障负担,则需要区分日常开发、缺陷修复和线上支持。

字段越多不代表越专业。每增加一个必填字段,都会增加记录和维护成本。可以先设最小字段集:日期、任务、工时、工作类别;再根据真正存在的决策需求补充项目阶段、阻塞原因或是否返工。只有经过使用验证的字段,才值得长期保留。

2. 任务粒度要同时满足记录和复盘

任务拆分可以从“一个记录对象是否对应一项可估算、可验收、可复盘的工作”来判断。若需求开发和缺陷修复由不同人员承担,且管理上要分别分析,就应拆成不同任务或使用可靠的工作类别。如果一项任务跨越多个迭代、包含多个独立交付物,通常也需要拆分。

但不必为每次短会、每封邮件创建独立任务。协作活动可以归入明确的类别,前提是团队能稳定区分,并且该类别对报表有意义。建议每个团队先用一个迭代验证任务粒度:若成员频繁询问“应该记在哪”,先修订目录和示例,不要靠临时口头解释维持。

3. 记录时点由工作类型决定

对于连续数小时的开发或测试,日末记录通常足够;对于频繁切换、支持响应和短时故障处理,最好在任务完成后或当日及时记录。并非所有工作都需要实时计时,关键是避免跨周回忆。团队可以把每天最后 5 分钟留给记录,而不是把整周补录安排成固定仪式。

对外部结算或审计要求较高的项目,记录粒度和审批要求可能更严格;对内部产品研发,则应优先控制填报摩擦。相同的表单规则不适合所有业务场景。

4. 质量校验需要有阈值,也要有例外

校验规则可以覆盖重复记录、任务状态不匹配、单日工时异常、无归属工时占比过高等情况。阈值要根据团队工作制度设定,不能机械照搬。例如,单日记录超出某个小时数可以触发提醒,但发布值守、跨时区支持或加班项目要有合理的例外处理。

更重要的是,异常提示应帮助修复数据,而非给成员贴标签。系统发现超时记录时,可以提示“请确认日期、任务或是否重复”,而不是直接给出“效率低”之类结论。校验规则的目标是提高解释能力,不是把管理判断伪装成自动评分。

5. 报表指标要兼顾过程和结果

我会把指标分为过程指标与结果指标。过程指标包括按时提交率、补录比例、无任务工时占比、记录修正率;结果指标包括计划偏差、返工投入占比、支持工作占比、估算误差。过程指标帮助定位流程质量,结果指标帮助讨论工作结构和交付计划。

单一指标很容易被误读。比如,返工投入占比上升,可能意味着质量下降,也可能是团队开始更准确地记录过去被隐藏的返工。分析时要看趋势、任务背景和记录口径是否变化,不能把一次波动直接归因于个人表现。

填报工时实操方法:研发团队提升工时管理效率的流程优化方法与模板

五、具体案例与数据观察:一个 60 人研发组如何把填报从补录变成复盘

1. 场景设定:数字是样本推演,不冒充行业统计

下面用一个 60 人研发组做流程推演,目的是展示怎样判断和测量改进,不代表公开行业基准。团队包含产品、开发、测试和运维协作人员,每两周迭代一次。改进前,团队周五集中填报,项目经理每月花约 10 小时清洗表格、核对任务归属,成员经常把联调、评审和返工混在“开发”类别中。

我会先保留原有计划和项目,不急着改考核制度,连续两周抽样观察三件事:填报发生在工作当天还是周末;任务类别是否稳定;异常工时能否在复盘时说明原因。这样先建立基线,才能区分是表单优化起效,还是业务变化导致数字变化。

2. 改动一:减少入口,不增加解释文字

团队将填报入口放在成员已使用的任务工作流中,并固定三个常用分类:计划内研发、缺陷与返工、支持与协作。对于培训、休假、组织事务等非项目活动,另设团队认可的归类规则。关键不是类别数量固定,而是减少高频工作在模糊选项中来回猜测。

任务标题也做了轻量规范:需求、缺陷、支持事项使用不同前缀或类型标签,负责人能从记录中看懂工作对象。团队没有要求把每个会议都创建成任务,而是把必要的协作时间归到稳定类别,避免任务目录膨胀。

3. 改动二:将日常提醒放在记录仍可回忆的时点

团队把提醒放在每日工作结束前,而不是周五下午。成员当天只需确认正在处理的任务、输入大致工时并选择类别;如果当日存在跨项目切换,再补充对应任务。对确实无法当天记录的成员,允许次日修正,避免为了按时提交而编造精确数字。

负责人不再逐人催促,而是每周查看未记录和高比例补录的总体情况。只有连续出现的系统性问题才进入团队复盘,例如任务目录找不到、权限不一致或某类支持工作长期无归属。

4. 改动三:每两周只复盘三个可行动问题

迭代复盘不展示个人工时排行榜,而是检查三件事:计划内工作与实际投入差异最大的任务是什么;缺陷与返工占比为何变化;支持和等待是否挤占计划任务。每次复盘最多形成两到三个行动项,例如补充技术验证、拆分过大的需求、明确外部依赖响应责任。

如果数据不能说明原因,团队会把它标记为“待核实”,而不是强行得出结论。一次偏差未必能证明流程有问题,连续多个迭代出现相同偏差才值得调整计划规则或工作方式。

5. 用数据对照改进前后,而不是只看总工时

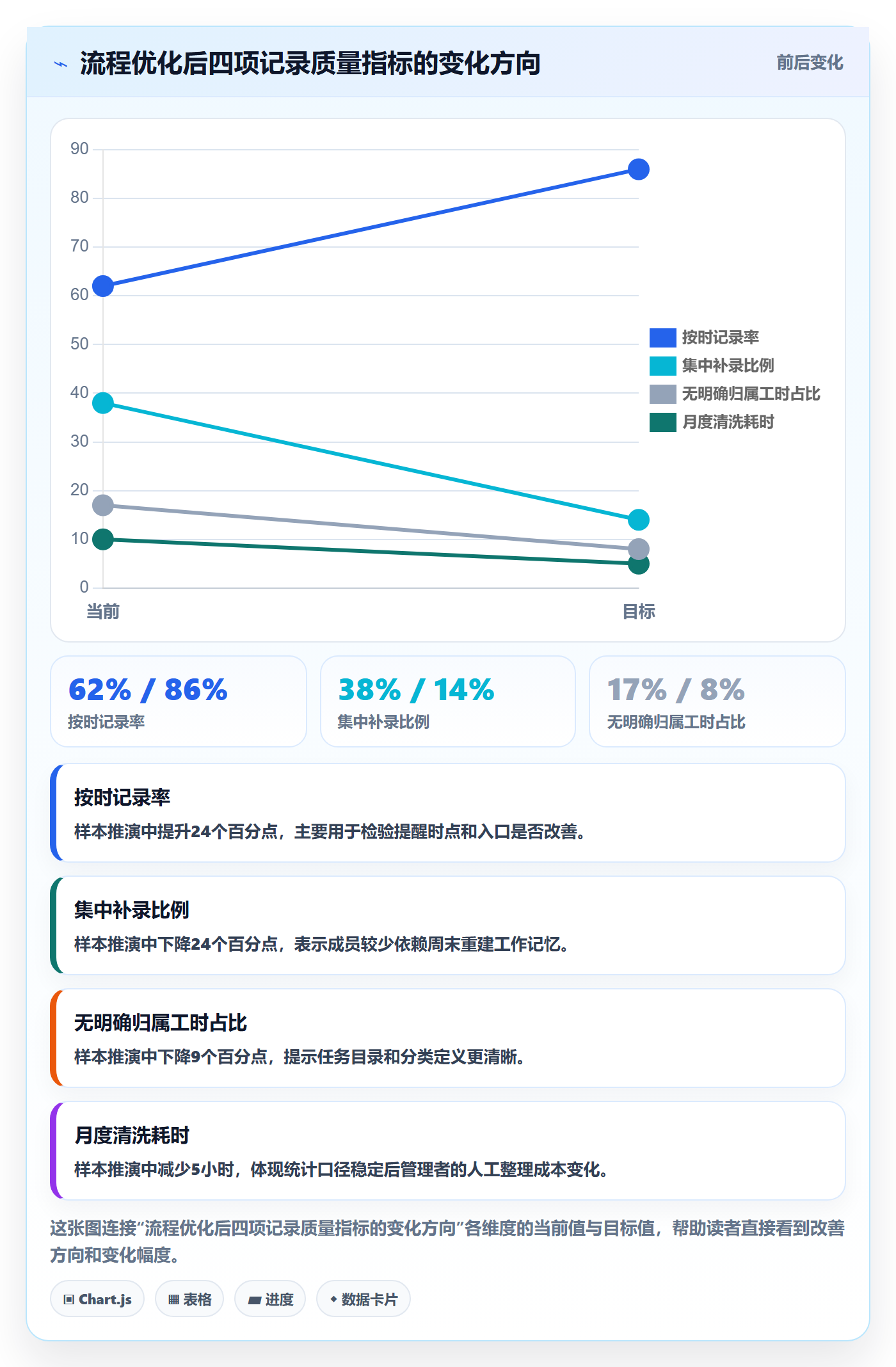

在这个样本推演中,假设调整流程前的按时记录率为 62%,集中补录比例为 38%,无明确任务归属的工时占比为 17%,月度清洗时间为 10 小时。试运行四周后,假设按时记录率达到 86%,补录比例降至 14%,无明确归属占比降到 8%,清洗时间降至 5 小时。

这组假设数据并不意味着人力投入减少了,也不能证明交付质量自动提高。它只说明记录更及时、数据更容易使用、统计工作量下降。若计划偏差或返工比例没有变化,下一步应检查需求质量、技术风险和依赖管理,而不是继续给填报流程加字段。

观察指标 试运行前 试运行后 应如何解读
按时记录率 62% 86% 提醒和入口调整可能降低了延迟,但需抽样核查内容质量。
集中补录比例 38% 14% 记录更接近工作发生时点,回忆偏差风险下降。
无明确归属工时占比 17% 8% 类别和任务目录更易理解,但不能因此把所有时间强行归入项目。
月度数据清洗耗时 10小时 5小时 统计口径更稳定,减少了人工核对;数据仍需定期抽样检查。

填报工时实操方法:研发团队提升工时管理效率的流程优化方法与模板

6. 不要把相关变化当成因果证明

如果按时记录率提高,同时项目延期减少,不能马上断言是工时流程带来了交付改善。同期可能发生了需求范围缩小、人员变动、技术方案稳定或发布节奏调整。更稳妥的做法是记录变更背景,比较相似类型的迭代,并观察改进是否持续。

数据本身也会经历口径变化。假如团队开始把返工单独记录,返工工时占比短期上升,可能是记录变得更透明,而不一定是质量变差。任何趋势图都应标明定义调整时间,避免把口径变化误读成业务波动。

六、可直接采用的工时填报流程与模板

1. 先建立最小可用流程

我建议从一套简单、稳定、可修正的流程开始,而不是一次性制定一份几十页的制度。成员知道记录什么、何时记录、遇到例外怎么办;负责人知道检查什么、何时提醒、怎样处理异常;管理者知道数据用在哪里,这已经能覆盖大多数试点场景。

  1. 任务准备:项目负责人在迭代开始前确认任务归属、负责人和必要类别,合并重复项,补充可识别的任务标题。
  2. 日常记录:成员在工作当天或任务完成后记录日期、任务和实际工时;跨任务工作分别记录,不要求事后追溯到分钟。
  3. 例外标记:遇到临时支持、等待、返工或任务未建等情况,使用约定类别或备注标记,不把无法归类的时间随意塞进普通开发任务。
  4. 周度校验:负责人查看漏记、重复、异常长时段和无归属记录,先解决流程和口径问题,再联系相关成员补充必要信息。
  5. 迭代复盘:对照计划与实际投入,讨论偏差原因、返工结构和支持负担,形成少量行动项,并在下一轮检查是否有效。
  6. 月度调整:管理员抽样检查字段使用情况,删除没人用的字段,修订容易混淆的类别和示例,保留口径变更记录。

2. 一页式填报规则模板

规则项 团队模板内容
填报目的 用于项目投入分析、计划偏差复盘和工作结构改进,不单独作为个人绩效评分依据。
记录对象 与项目、迭代、需求、缺陷或支持事项关联的实际工作。
记录时点 原则上当日记录;无法完成时最迟次日补录,并标记需要核实的内容。
最小粒度 按团队核算与复盘需求设置,内部研发可从0.5小时或1小时的记录粒度试起。
必填信息 日期、任务、工时、工作类别;只有存在明确分析需求时才增加其他字段。
工作类别 建议至少覆盖计划内研发、缺陷与返工、支持与协作;其他类别按真实业务补充。
异常处理 任务缺失先归入临时类别并通知负责人补建任务,不得长期使用模糊类别代替项目管理。
校验方式 负责人每周检查异常和缺失,管理员按月抽样核对口径,不进行无背景的个人排名。
复盘输出 记录偏差原因、责任环节、改进动作、负责人和检查日期。

3. 成员日常记录模板

字段 填写示例 填写原则
日期 2025年5月12日 对应实际工作发生日期,补录时不要改成提交日期。
项目或迭代 支付重构项目/迭代A 使用团队统一名称,避免个人自创简称。
任务 结算接口异常处理 关联已有任务;无任务时按例外流程登记。
工作类别 缺陷与返工 按统一定义选择,不根据任务名称猜测。
工时 2.5小时 记录实际投入,按团队规定粒度取值。
备注 等待外部接口确认约0.5小时 只补充能解释偏差的信息,避免写成长篇日报。

4. 负责人周度检查模板

周度检查不需要逐条审问成员。负责人可以用一张简单检查表,将异常分为“记录问题、任务结构问题、计划变化、真实工作偏差”四类。每个异常只需要一个处理结论:修正记录、补充任务、更新计划或进入复盘。

  • 漏记:是否存在尚未记录的工作?原因是忘记、任务找不到,还是权限或入口问题?
  • 重复:同一日期和同一任务是否出现重复记录?是否由跨系统同步造成?
  • 归属不清:“其他”或临时类别是否连续出现?是否需要补充任务或类别定义?
  • 计划偏差:实际投入与估算差异是否由范围变更、返工、技术不确定性或等待造成?
  • 改进行动:是否有人负责、何时检查?如果没有明确动作,就不要把异常包装成结论。

5. 复盘记录模板

复盘问题 记录内容示例
计划是什么 支付接口改造预计投入24小时。
实际发生什么 记录工时为34小时,其中6小时用于返工,4小时用于等待外部接口。
差异原因 接口契约变更较晚,联调前缺少稳定的模拟数据。
需要改什么 将接口契约确认设为开发启动条件,并为联调准备模拟环境。
谁来检查 技术负责人在下一迭代启动前检查。
怎样判断有效 比较下一次同类接口任务的等待和返工投入,不以总工时单项判断。

七、不同团队和业务条件下的行动建议

1. 十人以内的小团队:少字段、短周期、靠例会闭环

小团队通常不需要复杂审批。先固定任务归属、类别定义和记录时点,使用现有协作工具即可。负责人每周抽查少量记录,在迭代复盘中讨论计划偏差。若填报本身耗时明显超过数据整理节省的时间,应该先简化,而不是扩展字段。

小团队的最大优势是沟通链短,负责人可以直接确认任务背景;最大风险是口径依赖个人记忆,人员增加后难以复制。建议将经过验证的分类和例外规则写成一页说明,别只靠“大家都知道”。

2. 百人以上的组织:先统一口径,再分层治理

中大型研发组织不能只依赖各团队自行解释。项目、任务类型、工作类别、组织结构和权限都需要相对稳定的定义。可以由平台或流程负责人维护企业级底层规则,同时允许不同业务线在有限范围内扩展本地类别,并明确哪些字段可横向比较、哪些只在团队内部使用。

对于 100 人以上的组织,试点范围应覆盖不同工作模式:产品迭代、平台研发、运维支持和客户项目。只在一个团队验证顺畅,不代表流程能适配所有团队。若使用 PingCode 等项目管理平台承载流程,可在试点中检查任务关联、权限配置、提醒方式、汇总报表和数据导出是否符合真实需要,并邀请一线成员参与可用性验证。

3. 客户项目或成本核算场景:精度要服从结算规则

涉及合同结算、项目成本分摊或审计时,工时记录可能有严格口径和审批要求。这类场景需要明确可计费与不可计费活动、跨项目支持的分摊规则、补录审批和数据留痕。此时更高的记录精度有明确业务价值,但仍应减少重复录入,并清楚说明规则如何与合同、财务口径对应。

建议先拿一个真实项目走完整流程:成员记录、项目负责人审核、财务核对、异常修正、最终汇总。只要任何一环需要反复复制数据,就应先解决流程衔接,避免把成本核算负担全部压到研发人员身上。

4. 高支持负荷团队:单独识别非计划工作

运维、平台和客户支持团队往往会被突发问题打断。若只按计划任务记录,临时响应会被隐藏,团队看起来像是“计划总做不完”。建议单独识别故障响应、客户支持、环境维护和常规研发,但不必为每次短时咨询都建立复杂任务。

管理者可以按周或迭代观察非计划工作占比及其波动。如果突发工作长期占据计划容量,就需要调整排班、预留缓冲或设立轮值机制;仅要求成员加快填报,无法解决容量被打断的问题。

5. 远程或跨时区团队:不把即时响应当作记录标准

跨时区协作中,成员的工作日边界不同,统一要求某个时刻填报容易造成不公平。应按当地工作日或约定的任务完成节点记录,并通过清晰的日期口径处理跨夜支持。管理者更应关注记录是否及时到足以支持计划,而非所有人是否在同一时间提交。

异步团队可以在任务评论或工作日志中记录关键阻塞和决策,再与工时数据关联。这样既保留必要上下文,也避免要求成员把工时备注写成重复周报。

6. 组织正在快速变化:先稳住定义,不急着做长期对标

在团队重组、项目切换或产品方向调整期间,项目边界和任务类别经常变化。此时可以用工时帮助观察资源流向,但不宜马上建立跨季度排名。先记录口径变更、生效日期和组织调整背景,待结构稳定后再做趋势比较。

如果业务本身正在变化,工时数据的核心价值是帮助看清资源去了哪里、什么工作不断挤占计划,而不是证明组织结构已经有效或无效。

八、不同方案的取舍:更精细不一定更好,自动化也不等于可信

1. 手工填报与自动采集的取舍

方案 优势 风险与成本 更适合的场景
手工填报 成员能说明工作性质,配置成本低。 依赖记忆,容易漏记或集中补录。 内部研发、低频项目核算、团队规模较小。
自动采集 减少重复操作,可记录部分系统事件。 系统活动不等于实际投入,可能带来隐私和误判风险。 有明确合规边界、采集目的和解释机制的场景。
半自动关联 从任务、日历或工作流带入上下文,再由成员确认。 需要维护集成和权限,仍需人工校正。 任务流程成熟、重复录入明显的中大型团队。

我的倾向通常是先做半自动:系统带入任务、项目和日期,成员确认类别与实际投入。自动采集代码提交数、在线时长或键盘活动,并不能直接得到真实工时。工具能记录事件,不代表事件天然具有管理解释力。

2. 日填、周填和任务完成后填的取舍

日填的回忆负担较低,适合任务切换频繁、工时需要及时核算的团队;周填操作集中,但更容易产生估算和遗漏;任务完成后填适合持续时间清晰的工作,却不适合跨周期任务。可以按工作类型混合使用,但必须统一数据日期和补录规则,避免同一张报表混合不同口径。

填报工时实操方法:研发团队提升工时管理效率的流程优化方法与模板

3. 审批与抽样校验的取舍

全量审批适合少数需要逐笔确认的结算或审计场景,但会增加负责人工作量,审批越慢,成员越可能延迟提交。抽样校验更轻,适合内部研发和持续改进,但要求异常规则清楚,抽样结果能反馈到流程修订。

可采取分层策略:普通记录自动通过,明显异常进入复核;客户结算、跨项目分摊或补录超过期限的记录按规定审批。这样将管理注意力集中在高风险数据,而不是让每条正常记录都排队等待。

4. 精细分类与低摩擦填报的取舍

分类越细,越能分析工作结构,但成员越容易选错,也越难保持跨团队一致。分类越粗,操作越轻,却可能无法区分计划开发、返工和支持。较稳妥的做法是先保留少数高价值类别,并观察是否有明确管理动作;如果某一类别从来没有引发任何分析或改进,就考虑合并。

分类是否值得保留,可以用一个简单问题判断:“看到这类工时后,我们是否会采取不同的计划、质量或资源动作?”如果答案是否定的,该分类大概率只是增加维护成本。

5. 统一标准与团队自治的取舍

统一口径有利于组织级分析,但如果规则僵硬到无法适配不同工作模式,团队就会用临时字段和线下表格绕开流程。完全自治则会造成同名不同义,无法汇总。建议统一核心定义、字段边界和数据权限,把少量扩展空间留给业务团队,并定期检查这些扩展是否值得长期维护。

九、上线检查与持续改进:先试点,再扩展

1. 两周试点要验证的事项

试点不以“系统上线”作为完成标准,而要观察成员能否顺利完成真实任务的记录。选一到两个业务特征不同的团队,覆盖需求开发、缺陷处理、支持协作等常见工作,并在开始前记录原有的补录比例、分类疑问和统计耗时。

  • 成员是否能在不额外查表的情况下找到正确任务。
  • 高频工作是否都有清晰类别,边界情况是否有处理办法。
  • 日常记录是否比周末集中补录更容易坚持。
  • 负责人是否能从报表识别需要核实的偏差,而非只看到汇总时长。
  • 管理者是否能根据数据形成具体行动,或者证明当前指标暂时无决策价值。

2. 试点通过的判断条件

建议在试点前设定通过条件,避免上线后只看“大家有没有填”。例如,按时记录率达到团队设定目标、无明确归属的记录下降、统计整理时间减少,同时抽样核对没有明显的集中估算现象。具体阈值要根据基线定,不必照抄其他组织的数字。

若成员提交率提高但记录内容仍无法解释,试点不应直接扩展。先检查任务目录、类别定义和提醒设计;若报表更清晰但负责人没有采取任何行动,则应重新判断采集数据是否值得长期保留。

3. 每月维护口径,避免规则慢慢失效

工时规则不是一次发布就能永久有效。组织结构、项目模式和工作类型变化后,旧类别可能失去意义,新需求可能出现。管理员应保留口径版本和生效日期,减少跨期比较时的误读,并定期清理重复任务类型、无人使用字段和临时类别。

我更愿意把工时管理看作一种轻量的数据治理:少量稳定规则、明确的数据责任人、可追踪的口径变更,以及针对实际问题的复盘。若它变成一套没人理解的审批制度,系统上线越完整,维护成本反而越高。

十、结论:让工时数据回答问题,而不是证明忙碌

1. 真正的效率来自减少无效解释

研发团队填报工时,最值得优化的不是把每一分钟记录得更精细,而是让一条记录能被快速归属、让异常能被合理解释、让复盘能改变下一轮计划。填报入口顺手、分类定义稳定、任务粒度适中、提醒不打断工作,这些基础设计往往比增加审批和字段更有效。

当工时数据可以揭示返工、等待、支持负荷和计划偏差,它才成为改进交付的证据;当它只用于填满时数或比较个人长短,就会促使成员保护自己,而不是暴露真正的流程问题。

2. 下一步从一个小试点开始

如果团队现在还在周末集中补录,不要先重做所有制度。选一个迭代,记录三项基线:按时记录率、无明确归属工时占比、每月人工清洗时间。随后统一少数高频类别,把入口放回任务工作流,并在两周后复盘数据是否更容易解释。

我的独特判断是:好的工时流程不会让管理者更容易盯人,而会让团队更容易看见工作是怎样被消耗的。下一步就从删除一个没人使用的字段、澄清一个最容易混淆的类别,或把一次周末补录改成当日五分钟记录开始。先证明数据能带来更好的决策,再决定是否扩大范围。

常见问题解答(FAQ)

1. 研发团队填报工时,按天填还是按周填更有效?

我想把团队工时记录规范起来,但担心要求每天填会增加打断,按周补填又容易忘记细节。我们团队经常同时处理开发、线上问题和评审,哪种频率更能兼顾准确性与执行成本?

优先采用每日简记、每周核对,而不是周末凭记忆一次性补齐。实际操作中,可以要求成员在工作结束前用两三分钟记录当天投入,周五由本人检查缺项,负责人只追异常,不逐条审核。工时应按任务或工作类型填写,并统一最小记录粒度,例如半小时;粒度设得过细,会让记录本身变成负担。

判断频率是否合适,可连续试行两周:若漏填率仍高,先检查入口是否太复杂、任务是否难以找到,再考虑提醒机制,而不是直接增加考核压力。

2. 填报工时应该记录实际耗时,还是计划工时?

我经常看到任务计划写了十小时,最后实际做了十六小时,但团队只记录计划值,复盘时也看不出偏差来自哪里。我想知道这两种数字应该怎么分开管理,才能帮助排期而不是变成追责依据?

计划工时和实际工时要分开记录:计划值用于估算和排期,实际值用于复盘投入与发现流程问题,不能用一个数字替代另一个。比如某任务计划十小时、实际十六小时,应进一步标注差异原因是需求变更、等待外部依赖、线上故障还是估算偏差,而不是简单判定执行不力。建议每周查看偏差较大的任务,重点分析反复出现的原因;

若连续几周都因评审等待多出约两小时,改进评审排期往往比要求成员填得更精细有效。

3. 研发工时分类怎么设计,才能既能分析又不让填报变复杂?

我准备给开发、测试和运维工作设置工时类别,但担心类别太少看不出问题,太多又没人愿意认真选。团队还有临时支持、代码评审和会议等零散工作,应该怎样划分才实用?

分类要围绕管理决策设计,而不是把所有活动都拆成独立选项。可以先设开发、测试、缺陷修复、评审协作、运维支持、会议沟通六类,再用项目、任务和人员角色补充上下文;临时支持如果占比明显或需要单独安排容量,再从运维支持中细分。试行后检查类别是否能回答实际问题,例如每周多少时间用于线上支持、评审是否挤占开发;

若某类别长期几乎无人使用,或成员经常不知道选哪项,就应合并或改名。

4. 如何判断工时填报流程真的提升了管理效率?

我担心上线工时模板后,只是多了一项行政工作,数据看起来完整,排期却没有变准。我想知道应该观察哪些指标,才能判断流程值得保留,以及多久复盘一次比较合适?

不要只看填报率,还要看数据是否改变了决策。建议试行四周,跟踪按时填报率、每周补填时间、计划与实际工时偏差,以及临时支持对迭代容量的影响;例如填报率从七成升至九成,但负责人每周仍要花数小时催填、排期偏差没有改善,说明流程可能只是增加了记录。

复盘时选一两个具体决策验证数据价值,比如是否因此减少并行任务或为值班预留容量。若指标没有改善,先删减字段、简化入口并明确用途,再决定是否继续扩大使用。

核心关键词

读者评论

韦
韦予安

我们之前也试过按周补录,最后大家只能凭印象分配时间。改成每天收尾时花几分钟记录后,任务归属清楚了些,不过临时协作还是容易漏,类别定义确实要先讲明白。

龚
龚雨桐

赞同工时不该直接拿来排个人名次。想问下文中提到的抽样核对,实际团队通常抽查多少比例,才能发现口径问题又不让审核变成新的负担?

夏
夏明远

任务粒度这点很实际。我们把任务拆得太细后,填报时经常要找半天;合并后又看不出返工和开发投入。可能需要先选一个迭代试行,再根据复盘是否有用调整。

文章包含AI辅助创作:填报工时实操方法:研发团队提升工时管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560744
