研发团队做工时统计,最容易出现的误判是:把“填了多少小时”当成“管理得有多好”。我见过一种典型情况:团队每周工时表都能按时提交,月底却仍说不清需求为何延期、紧急任务挤占了多少计划、测试返工消耗了多少能力。问题不在填表率,而在工时没有和工作项、计划、实际结果形成可追溯的关系。有效的工时管理不是监视每个人,而是用可信、低摩擦的数据识别计划偏差、工作结构和交付风险。
一、先讲核心结论:工时管理的目标不是把人填满
1. 先区分“记录工时”和“管理工时”
记录工时,是把某人某天投入某项工作的时间留下来;管理工时,则是用这些记录回答经营和交付问题,例如迭代承诺是否合理、需求变更造成了多少额外投入、维护工作是否挤占了新功能、不同类型任务的估算偏差有多大。
如果系统里只有“张三,8 小时”,却没有对应的需求、缺陷、技术任务或支持事项,这条数据只能证明有人填了数字,不能说明团队的工作发生了什么。管理价值来自“人、事项、时间、阶段、结果”的关联,而不是工时字段本身。
2. 工时数据应服务于团队决策,而不是个人排名
把工时直接用于员工排名,往往会诱导行为偏差:有人把短任务拆成更多条目,有人将等待时间记成执行时间,有人避开难以量化的协作和排障工作。最终数据看起来更细,决策却更失真。
我更认可的使用边界是:团队层面用于规划、容量和成本分析;项目层面用于理解工作结构和变更影响;个人层面用于负荷沟通与异常核对,而不是用“谁填得多”推断“谁贡献大”。工时是投入证据,不是绩效结论。
3. 先建最小闭环,再追求精细化
一个能落地的闭环至少包括:任务有负责人和类型,团队有明确的填报口径,工时按固定节奏记录,负责人能检查异常,项目复盘能将数据转化为行动。少了任何一环,工时统计都容易沦为月底补表。
建议先从一个项目或一个迭代试运行,确认数据能回答具体问题,再逐步增加成本中心、客户项目、维护类别等维度。不要一开始就设计几十个字段。字段越多,填报阻力越大;如果字段没有明确的决策用途,就不值得增加。

二、背景与真实场景:为什么研发团队总觉得工时表“填了也没用”
1. 研发工作具有高切换和高不确定性
研发人员的一天可能同时包含编码、代码评审、故障排查、需求澄清、环境等待、跨团队沟通和线上支持。工作并不总是连续发生在一个任务上。若要求每天结束时精确回忆每段工作的分钟数,记录成本会迅速上升,数据却未必更准确。
例如,工程师上午处理一个线上告警,中间被产品拉去确认边界条件,下午又参加迭代评审。月底回忆时,常见结果不是精确还原,而是按印象凑出“开发 5 小时、会议 2 小时、其他 1 小时”。表面上合计正确,实际归属可能已经偏离。
2. 计划工时、实际工时和日历时间不是一回事
“需求做了 5 天”可能指日历周期;“投入 5 人天”可能指一个人投入 5 个工作日;“估算 5 小时”则是工作量判断。三种说法混在一起,会让项目讨论出现假精确:团队以为讨论的是实际投入,实际说的却是任务从开始到结束的历时。
需要分别管理至少三个概念:工作量是实际投入的劳动时间;历时是任务从开始到完成经历的时间;等待时间是依赖、审批、环境或排队造成的停滞。工时记录主要反映工作量,不能单独解释交付周期。
3. 多项目并行让“忙碌”不等于“有效产出”

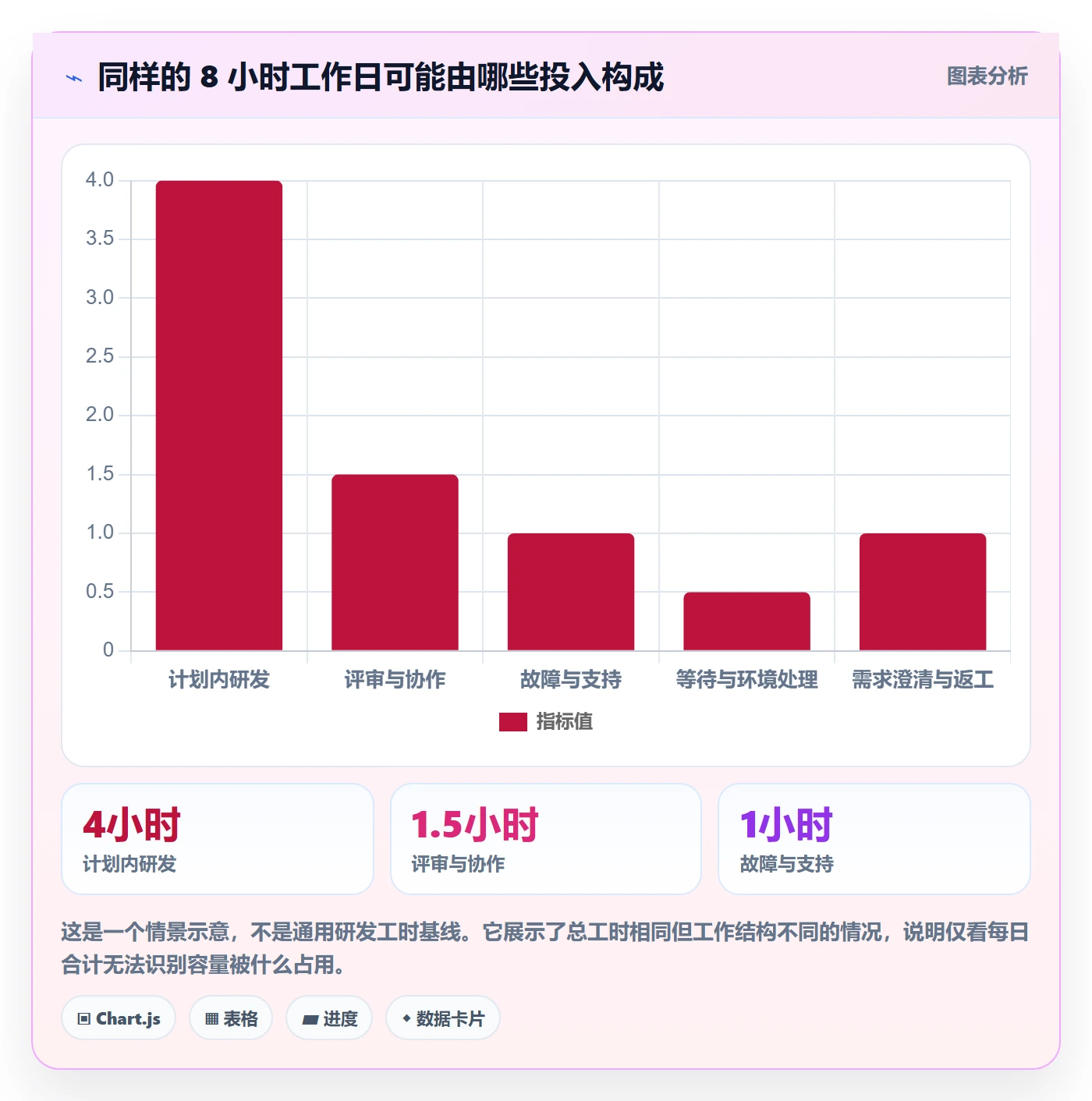

一个人同时挂在三个项目上,每个项目都安排了 30% 的时间,账面加起来刚好满负荷;实际却可能每天切换多次,启动成本和上下文恢复时间被低估。工时统计若只看投入总量,就会忽略多任务并行带来的损耗。
因此,工时要与任务流、在制品数量和阻塞原因一起看。投入增加但完成量没有改善时,问题可能不是团队不够努力,而是任务切换、等待依赖、需求反复或返工占用了能力。
4. 不同组织需要不同的记录颗粒度
中大型企业通常要回答的不只是“项目花了多少时间”,还包括成本归集、客户项目投入、跨部门资源冲突、审计留痕和长期维护成本。100 人以上组织若仍靠个人表格汇总,容易遇到口径分散、项目编码不同、审批链不一致等问题。
以 PingCode 这类面向中大型企业及 100 人以上组织的研发管理平台为例,合理的落地方式不是先把所有管理流程搬进工具,而是先定义工作项、项目、迭代和工时之间的关系,再决定哪些数据需要关联、哪些环节需要审批。工具能承载规则,但不能替组织决定规则是否合理。

三、常见误区:看起来规范,实际上让数据更差
1. 误区一:要求精确到分钟,认为越细越真实
精确到分钟并不自动带来准确性。对于频繁切换的研发任务,过细的记录会提高操作成本,也会增加事后补录和主观拆分。若管理者没有使用分钟级数据的明确场景,按半小时或一小时粒度记录,往往更符合团队的实际记忆能力。
粒度应由决策决定。需要做客户计费或合同核算的团队,可能要更严格的记录;用于团队容量规划的内部研发项目,通常不必把每次短暂沟通都拆成独立条目。越高的精度要求,越应配套说明规则、核验方式和例外处理。
2. 误区二:把 8 小时填满视为工作纪律
固定工作日时长是核对口径,不是生产力指标。请假、培训、公共事务、待命值守和跨团队支持都可能影响可投入项目的时间。要求所有人每天都把项目工时填满,容易把非项目时间伪装成项目投入。
更可靠的做法是先定义“可记录工时”的范围。例如,是否包含团队例会、代码评审、培训、休假、线上值守,是否需要区分项目内与组织公共事务。定义清楚后,未达到计划工时不必自动视为异常,关键是解释差异。
3. 误区三:用工时长短给任务难度或员工价值排序
同一任务的耗时差异可能来自熟悉程度、代码库质量、依赖响应、环境问题、需求清晰度和风险控制要求。花 10 小时完成的任务不必然比花 4 小时完成的任务更有价值;快速解决复杂故障也不意味着投入少的人贡献低。
如果要判断估算质量,应比较相似任务类型、相近复杂度和相似团队条件下的计划与实际差异。不能把不同技术栈、不同成熟度、不同风险等级的任务直接放在一起排名。
4. 误区四:月底统一补录,认为只要总数对就可以
补录通常会造成归属错误。员工能回忆“这个月很忙”,却很难准确回忆三周前某次排障到底属于哪个项目、用了多久、是否与原任务相关。总时长看似合理,结构性分析却没有可信基础。
降低记忆负担的关键不是增加催办,而是缩短记录与工作的时间间隔。可以要求当天或次日记录,允许每周固定时间集中核对,但不建议把整月填报留到最后一天。
5. 误区五:只统计开发时间,把质量和支持工作排除在外
如果只把编码算作研发投入,代码评审、测试协作、缺陷修复、发布支持和技术债治理就会在数据里消失。管理层可能据此误判“新功能占比很高”,而维护和质量成本持续被低估。
工作分类不应以“看起来是否直接产出功能”为标准,而应覆盖团队真实发生的工作。分类过粗会看不出问题,分类过细又难以稳定执行。常见的初始分类可以包括新需求、缺陷修复、技术改进、线上支持、评审协作和组织事务。
6. 误区六:上了管理工具,问题就会自动解决
工具可以减少重复录入、统一字段和生成报表,但如果任务类型定义不一致、项目负责人不核对、管理者只在月底追数字,工具只会让错误数据更快地汇总。上线前应先明确:谁负责定义口径,谁处理异常,谁使用数据做什么决策。
在 PingCode 等管理平台中配置工时流程时,我会先检查工作项关联是否顺手、移动端或日常工作界面是否便于记录、项目负责人能否查看未填和异常、统计口径是否可解释。真正重要的不是页面有多少字段,而是实际工作流程里是否自然地留下数据。
四、专业判断逻辑:先问要回答什么,再决定采集什么
1. 从管理问题倒推数据字段
工时字段设计前,先列出管理层和团队真正要回答的问题。比如“迭代承诺为什么频繁落空”,需要任务计划与实际投入、变更记录、阻塞原因;“维护成本是否增长”,需要缺陷、线上支持、技术改进等分类;“项目预算是否超支”,则需要项目归属、成本口径和审批规则。
如果一个字段没有对应问题、报表或行动机制,它很可能只是填写负担。常见必需字段通常包括日期、人员、工作项、投入时长和工作类型。成本中心、客户、版本、是否计划内等字段,应根据业务需要再增加。
2. 用一致口径建立可比较数据
比较之前,必须确认口径一致。某团队把会议时间记入项目,另一团队记入公共事务;某项目将线上支持归入缺陷,另一项目单独统计支持。此时做横向对比,得到的差异可能是分类习惯,而不是实际效率。
建议建立简短的数据字典,说明每个分类的含义、边界和常见例子。字典不必写成厚手册,能让新人和项目负责人对同一个任务做出相近分类即可。每季度检查一次分类是否过度细化或出现大量“其他”。
3. 计划工时和实际工时要分开保存
计划值是承诺或估算,实际值是发生后的记录,两者不可互相覆盖。若只保留最终实际工时,团队无法复盘估算偏差;若只保留计划值,又无法了解真实投入。至少应能按工作项、迭代或项目对比计划和实际。
偏差不是用来责备个人,而是检查估算模型和执行条件。一个团队连续三个迭代低估集成测试投入,可能说明测试环境不稳定、验收范围不清,或计划阶段没有考虑外部依赖,而不是工程师“填少了”。
4. 识别异常时先核对上下文,不做自动定罪
可设置数据核对规则,例如单日记录超过合理上限、任务尚未开始却有实际工时、关闭后仍持续记录、同一时间段重复归属、工作项长期没有进展却持续投入。规则用于提示核对,不应直接作为绩效判断。
异常核对时,负责人应询问发生了什么:是否是紧急支持、任务拆分不合理、工时补录、项目归属错误,或工作项状态未更新。核对结论应反过来改善流程,而不是只改数字。
5. 将工时视为信号,与交付结果交叉验证
工时上升不等于效率下降,投入下降也不等于效率提高。分析时应与交付量、缺陷、返工、等待时间、变更次数和承诺完成情况结合。对于敏捷团队,还要避免把故事点当成跨团队统一的产出单位;故事点主要服务团队内部估算,不适合直接换算为个人工时绩效。
我的判断顺序通常是:先看工时数据是否可信,再看工作结构是否变化,接着看周期和质量结果,最后判断是容量、流程、需求还是技术问题。跳过前两步直接谈“人效”,往往会把系统性约束归咎于个人。

五、案例与数据观察:从“月底追表”改为“迭代复盘”
1. 案例背景:一个 36 人研发组的统计困境
下面是一组匿名化的情景推演,用来展示方法,不代表任何组织的公开业绩。某研发组有 36 人,分成 4 个交付小组,每两周一个迭代。原先月底由项目助理发模板,成员补录项目、任务和小时数,负责人再手工汇总。
团队账面填报率约为 94%,但项目负责人发现,近两个月有多项承诺任务延迟。复盘时,线上支持、需求变更和集成测试投入散落在“其他”一栏,团队无法判断偏差来自估算、突发工作还是依赖等待。
2. 先改三个流程,不先改考核制度
第一,把记录频率改为工作日当天或次日上午;第二,将工作类型从 14 个收敛到 6 个,减少分类犹豫;第三,要求工时关联到工作项,临时支持可以使用统一的支持事项,并在当天结束前补充简短说明。
负责人每周查看三类异常:未关联工作项、连续多日记录在已关闭任务、支持类投入明显高于计划。核对时只修正口径和归属,不要求成员证明自己“为什么忙”。迭代结束后,团队将计划与实际差异按工作类型汇总。
3. 两个迭代后,先看结构变化,不急着宣称效率提升

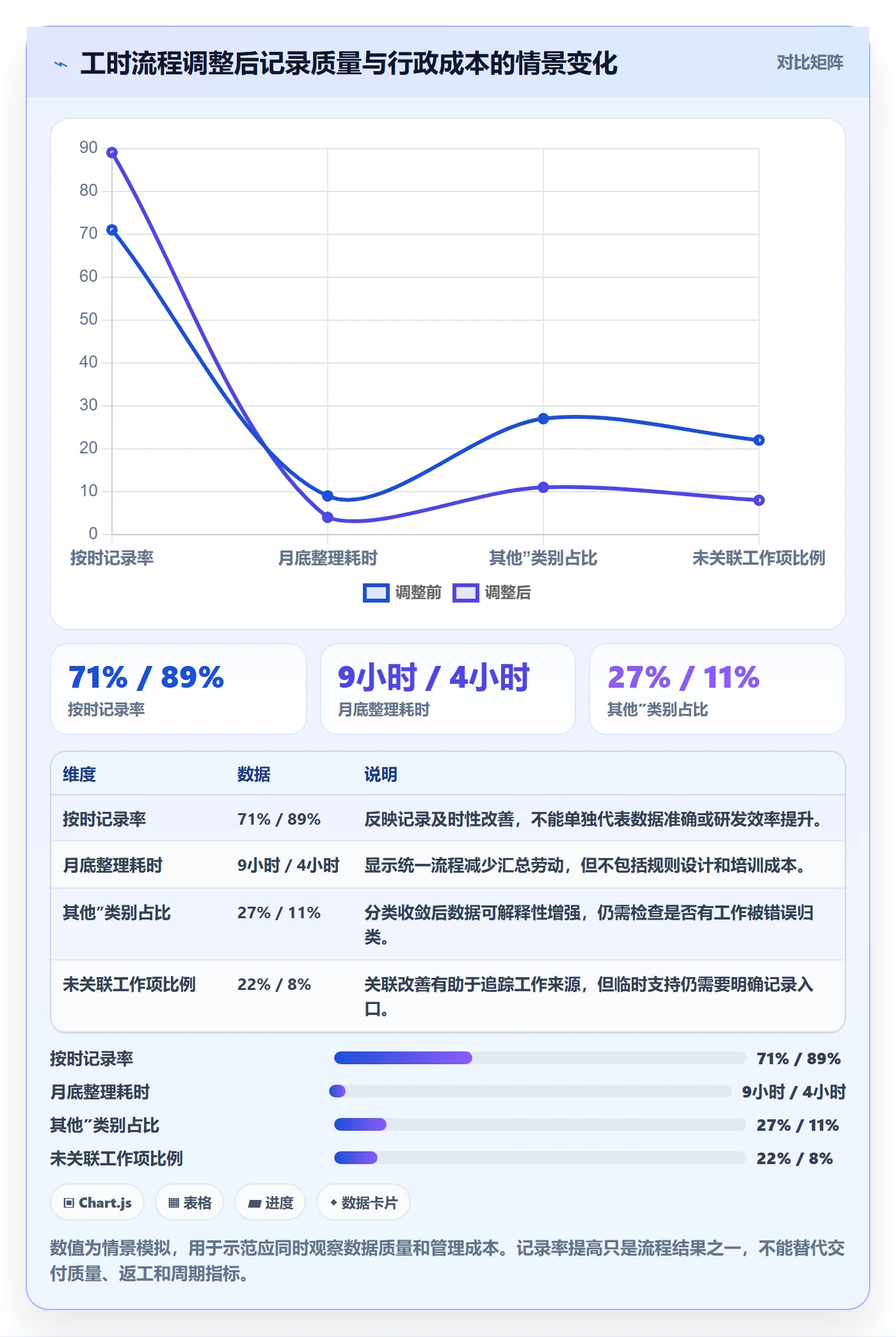

在该模拟案例中,首轮试运行的按时记录率从 71% 提高到 89%,月底人工整理从约 9 小时降至 4 小时;同时,“其他”类别占比从 27% 降到 11%。这些变化说明流程更容易执行、分类更可用,但不能直接证明研发生产力提高。
更有价值的发现是:支持与缺陷修复占实际投入的比例连续两个迭代高于计划约 9 个百分点,集成测试任务的实际投入也普遍高于估算。团队因此将值守支持容量单独纳入迭代计划,并在需求进入开发前增加接口确认。后续是否改善,还需要观察交付周期、缺陷和返工情况。
4. 这个案例真正说明的不是“记录越勤越好”
流程改进减少了月底记忆误差,也让工作结构更容易被讨论。但数据只有在被用于改变计划时才产生价值。若团队只把按时填报率从 71% 做到 89%,然后继续按原方式承诺需求,改进就停在行政效率层面。
另外,案例中的数字是情景模拟,不是行业基准。不同团队的项目复杂度、工具链、支持压力和协作方式不同,不应照搬 9% 或 89% 作为目标。组织应先测自己的基线,再观察同一口径下的变化。

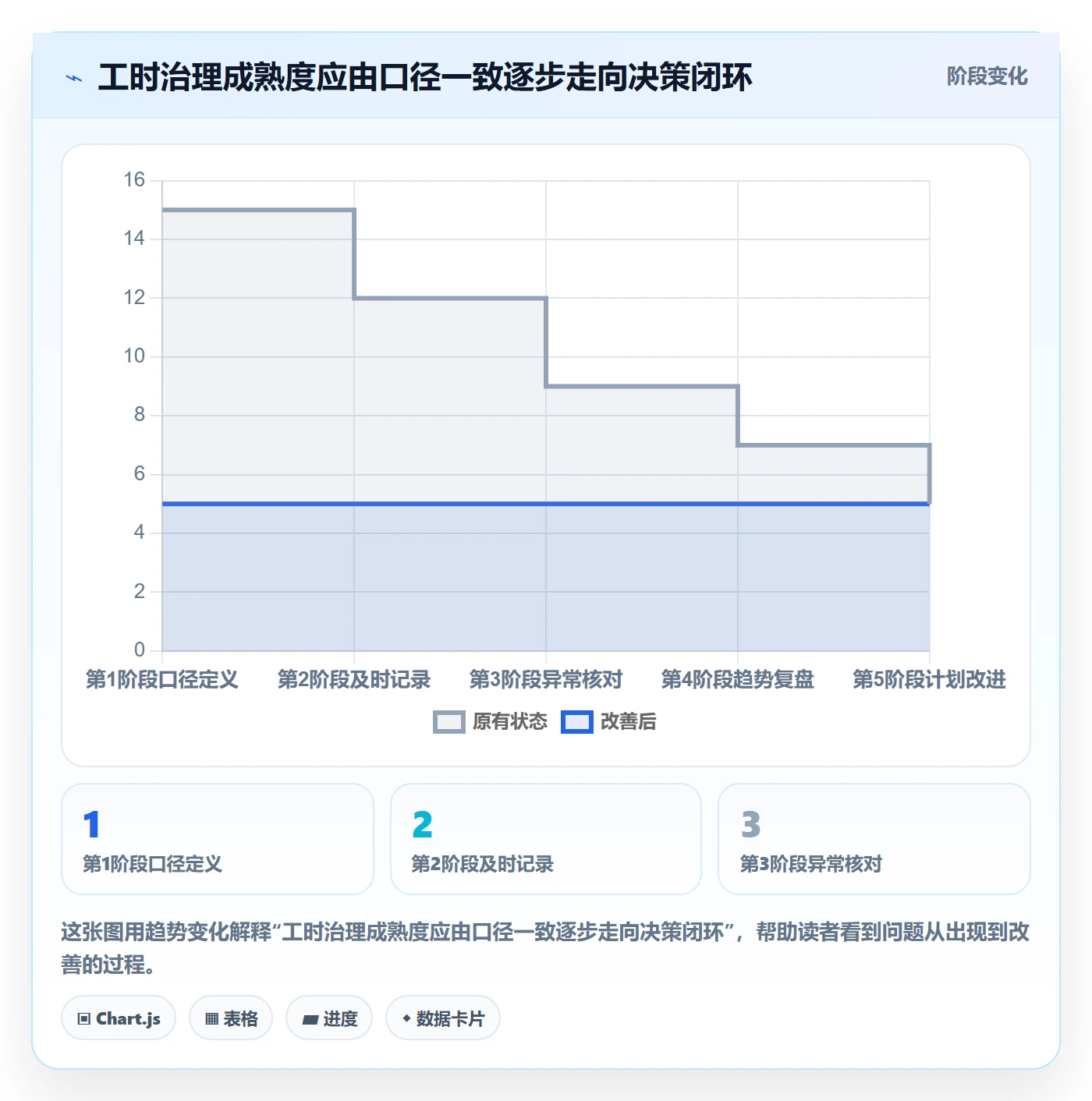

六、落地全流程:从口径设计到持续复盘
1. 阶段一:明确目的与适用范围
启动前先回答四个问题:要解决什么管理问题;哪些团队或项目纳入;工时用于内部规划还是成本核算;结果会不会进入绩效评价。最后一个问题必须透明说明。如果口头说“只做规划”,实际却用来比较个人投入,团队很快会失去信任。
对于范围较大的组织,可以先选一个业务相对稳定、负责人愿意参与复盘的团队试点。不要只挑最配合的团队,也要覆盖一种真实复杂情况,例如多项目并行或频繁支持,否则试点结果可能无法暴露流程问题。
2. 阶段二:定义工作项、类别和单位
确定时间单位、填报粒度、工作类别和例外规则。需要明确是否允许小于半小时的记录、跨日任务如何处理、休假和培训如何表示、临时支持如何归属,以及工作项关闭后能否继续记录。
分类建议从少量稳定维度开始。以“工作性质”为主,避免同时混用“角色、部门、项目阶段、是否紧急”等不同分类维度。维度可以分别建模,不要把所有概念塞进一个下拉框。
3. 阶段三:让记录动作靠近日常工作
记录入口应贴近任务更新,而不是要求成员在多个系统间重复复制信息。若任务管理和工时管理分属不同流程,应明确谁维护关联关系,如何处理临时事项,避免成员每天手工填写相同项目名称和任务编号。
可通过简短提醒、默认项目上下文和周内核对降低遗忘,但不要设计过多弹窗。试运行时要观察实际点击步骤和平均操作时间,直接询问成员哪些字段最难判断,而不是只看后台有没有记录。
4. 阶段四:设置核对责任和异常处理
成员负责及时记录并说明特殊事项;项目负责人负责检查任务归属和异常;团队管理者负责分析容量、工作结构和跨项目冲突;财务或运营角色则按组织要求核对成本口径。职责要明确,但不必让每条记录经过多人审批。
异常处理规则要区分“数据错误”和“业务例外”。重复填报属于数据错误;紧急故障导致计划投入偏离则属于业务例外。前者需要更正,后者应保留真实记录并纳入复盘,不能为了让报表好看而改成计划值。
5. 阶段五:每个迭代复盘,按月看趋势
迭代复盘适合讨论局部偏差和可执行改进,例如某类任务持续低估、支持投入挤占计划、等待依赖造成积压。月度或季度分析适合看更稳定的结构趋势,例如维护工作占比、项目投入变化和跨团队资源冲突。
复盘建议只回答少数问题:偏差最大的是哪类工作;变化来自需求、技术、依赖还是计划;下一个周期要改哪一条规则;如何验证改动有效。若一次复盘提出十几项行动,往往没有明确责任人和验证指标。
6. 阶段六:审视数据治理与工具配置
进入规模化阶段后,要定期检查权限、字段变更、项目编码、历史数据保留和报表口径。组织架构调整或项目体系变化后,旧字段可能继续产生重复分类,报表却没有人维护。指定数据口径负责人,比不断增加管理员更重要。
选择 PingCode 等研发管理平台时,可按“业务问题,数据字段,操作路径,管理报表”顺序验证。先用真实任务演示从创建、执行、记录到复盘的全过程,再确认平台是否支持组织所需的关联和权限;不要只凭功能清单或演示环境判断适配度。

七、指标体系:看哪些数,才能避免把工时看偏
1. 数据质量指标:先判断数字能不能信
可跟踪按时记录率、工作项关联率、异常记录比例、分类中“其他”的占比和补录比例。它们回答的是数据质量问题,不是团队绩效问题。若关联率低,先修流程入口;若“其他”比例高,先检查类别设计,而不是要求成员写更长备注。
数据质量指标最好同时配目标和解释。例如记录及时性可以设团队内部的改进目标,但不宜直接拿不同岗位和项目比较。支持岗位的工作更容易临时发生,填报节奏可能与计划型开发不同。
2. 计划偏差指标:按工作类型校准估算
可以观察实际与计划投入的差异,以及偏差方向是否持续。单次超出估算可能是偶发事件;连续多个周期同一类工作都低估,才值得调整估算经验或计划缓冲。
建议保留计划值和实际值的原始记录,采用中位数或区间观察处理极端值。平均值容易受少数大型事故影响;只看百分比偏差,则小任务从 1 小时变成 2 小时会显得夸张。解释时要同时看任务规模与上下文。
3. 工作结构指标:观察容量被什么占用
团队可以按比例观察新需求、缺陷、技术改进、线上支持、评审协作等投入。比例变化本身不代表好坏:缺陷投入上升可能是质量问题,也可能是主动清理历史积压;技术债治理增加可能短期降低新功能投入,却改善后续维护成本。

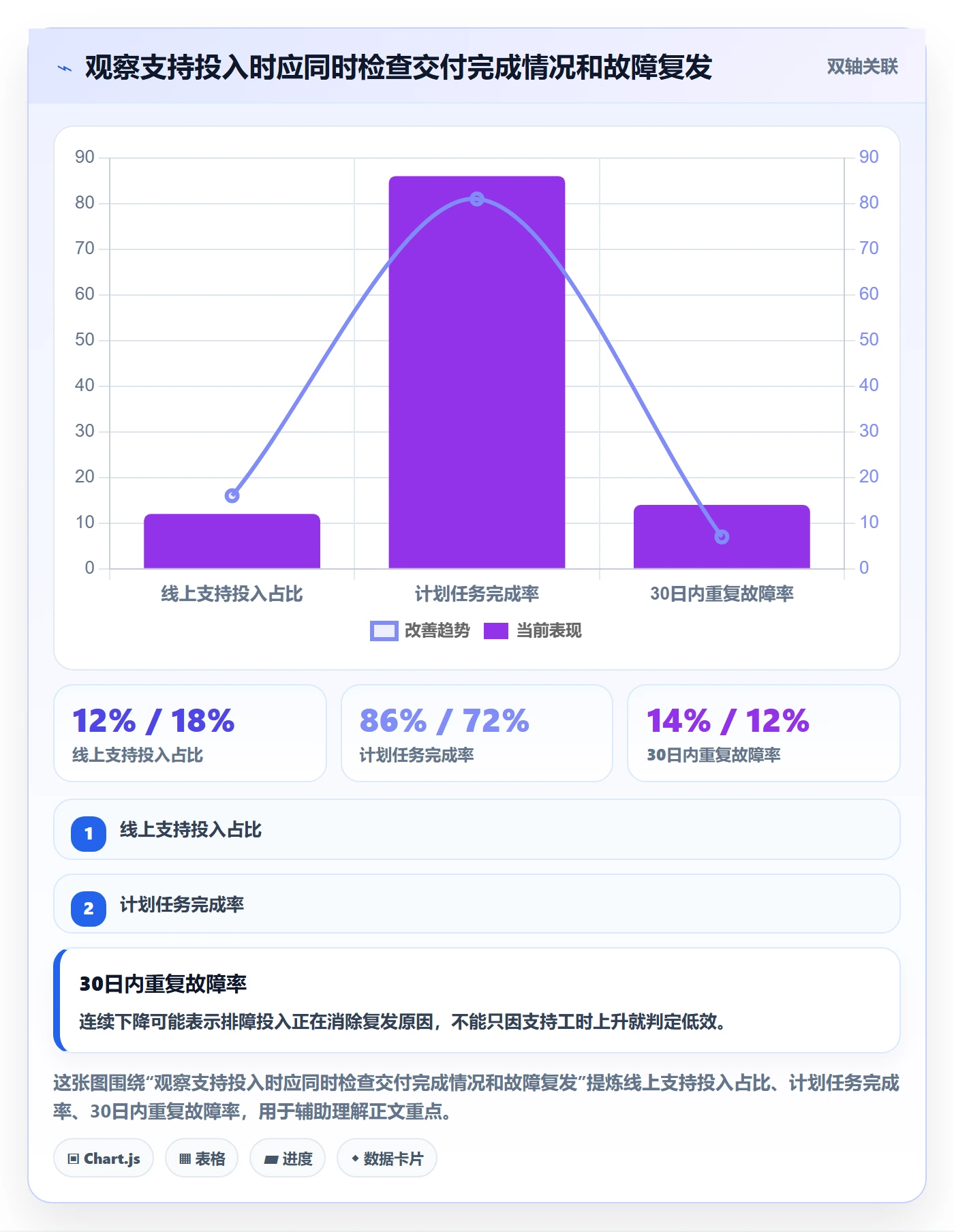

应把结构变化和结果指标一起看。例如线上支持占比持续上升,同时计划任务完成率下降,才提示需要值守容量或稳定性改进;若支持投入上升但故障复发下降,投入可能正在产生预期效果。
4. 结果指标:工时要与交付周期和质量共同解释
适合搭配观察的结果包括交付周期、承诺完成情况、缺陷逃逸、返工比例和阻塞等待时间。Google 的 DORA 研究长期关注交付吞吐和稳定性等软件交付表现,但这些指标不能被简单替换为工时,也不能证明工作时长越长绩效越高。
对外引用行业研究时,应说明指标定义、研究范围和时间,不要把某个组织的最佳表现包装成所有团队的目标。对内分析时,更应优先使用本团队稳定口径下的趋势,而不是与背景完全不同的团队硬比。

八、不同组织阶段的行动建议与取舍
1. 小团队:优先降低记录摩擦
十几人的团队通常可以采用轻量表格或任务系统中的简单字段,重点是每天或每周及时记录,并在迭代复盘时讨论偏差。若团队彼此熟悉、项目少、没有复杂成本归集,过早采购重型系统可能增加流程负担。
取舍是:轻量方案启动快、调整灵活,但跨项目汇总、权限管理和历史一致性较弱。随着项目、部门和人员增加,表格维护成本会逐步显现,应在数据重复、口径冲突或审计需求出现前评估迁移。
2. 多项目并行团队:优先把容量和切换成本说清楚
当成员同时服务多个项目时,先建立统一项目归属、工作类型和优先级规则,再用工时观察实际分配是否偏离计划。不要只把每个人的可用工时平均切成项目比例,还要识别项目切换次数、等待依赖和临时插单。
取舍是:按项目细分能帮助识别资源冲突,但记录过细会放大行政成本。对管理层有决策价值的维度应保留;无法改变资源分配或优先级的细节,不必强行收集。
3. 中大型组织:优先建立统一口径和治理责任
100 人以上组织通常需要面对多部门协作、多个项目群、不同核算规则和权限边界。应指定统一口径负责人,建立数据字典、字段变更流程和跨团队报表定义,再考虑集中化平台管理。
PingCode 可作为研发团队工作项和工时流程承载方案的评估对象,但是否适合要结合已有系统、部署与安全要求、集成能力、组织权限和实施成本验证。不要因为某平台有工时功能,就假设它自动匹配财务核算、薪酬或考勤制度;这些属于不同管理问题,需要分别确认边界。
4. 客户交付或成本核算团队:优先准确与可审计
面向客户计费、合同核算或项目成本分析的团队,需要更严格的项目归属、审批记录、修改留痕和异常处理。填报单位和允许修改的时间窗口应明确,负责人要能追溯谁在何时调整了记录。
取舍是:审计能力和核算精度提高,成员操作步骤也会增加。不能把财务所需的细粒度要求无差别推给所有内部研发活动。应区分合同交付任务与内部研发任务,采用不同规则,但保证汇总口径可解释。
5. 远程或跨时区团队:优先设计异步核对机制
跨时区团队不宜依赖每日同步会议催填。可以设置本地工作日结束后的记录窗口、异步异常清单和固定周度核对时间。工作发生日期、填报时间和项目时区要定义清楚,避免跨日事项被统计到不同周期。
取舍是:异步机制更灵活,但异常解决速度可能较慢。对于线上事故等高优先级事项,应另设即时记录或事后补充规则,不要让常规填报流程拖慢应急响应。
九、常见取舍与避坑:把管理成本也纳入方案评估
1. 追求精细与维持真实之间的取舍
字段越细,理论上越容易分析;但判断难度、漏填概率和维护成本也会增加。建议通过试点验证每个新增字段是否让决策发生变化。如果增加“任务紧急程度”后,管理者仍不据此调整优先级,这个字段可能只是装饰。
2. 统一口径与团队自主之间的取舍
完全统一有助于横向汇总,但可能忽视不同团队的工作方式;完全自主则会使跨项目比较失效。更稳妥的方式是统一核心字段和定义,允许团队在不破坏汇总口径的前提下增加本地分类,并明确本地字段不能被误解为全组织标准。
3. 自动化与人工判断之间的取舍
自动提醒、默认关联和异常检测能降低遗忘成本,但不能替代对原因的判断。系统可以提示“某任务记录异常”,却无法仅凭时长判断这是需求变化、生产故障还是重复录入。应让自动化负责发现,负责人负责解释和采取行动。
4. 成本核算与团队信任之间的取舍
工时数据用于成本管理并非天然不合理,但必须明确目的、访问权限、保留期限和纠错渠道。若团队不知道记录会被谁如何使用,就会倾向于填“安全数字”,而不是记录真实工作。透明的边界比口头承诺更重要。
5. 统一报表与一线可用性之间的取舍
管理层希望看到全局趋势,一线团队需要能据此改进工作。如果报表只有高层汇总,团队无法看到自己的阻塞和返工;如果只做团队细节,管理层又无法识别跨项目资源冲突。可以建立两层视图:团队看工作项和周期偏差,管理层看容量结构和风险趋势。
十、结尾:让工时数据成为改进流程的证据
工时管理的价值,不在于把每个人的时间切得更碎,而在于让组织更早发现计划与现实之间的差距。可用的数据至少需要口径一致、及时记录、关联工作项、有人核对,并且能够进入复盘。缺少这些条件时,精细报表只会制造确定性的错觉。
我建议下一步先做一件小事:选一个迭代,统计按时记录率、工作项关联率、计划与实际偏差、支持与返工投入,再让团队共同找出一个可以改变的流程问题。先验证数据是否能帮助做出更好的计划,再考虑扩大范围、增加字段或引入更完整的平台。
真正成熟的工时管理,不是证明大家都很忙,而是让团队看清时间被什么占用、哪些投入值得保留、哪些等待和返工可以减少。工具负责让记录更顺畅,管理者负责守住使用边界,团队则通过复盘把数字转化为更可持续的交付方式。
常见问题解答(FAQ)
1. 研发团队工时应该按什么粒度记录,才不会变成负担?
我负责过一个迭代团队的工时填报,最初要求大家把每天工作拆到半小时,结果不少人下班前才凭印象补录,数据看着很细,实际误差很大。后来我开始怀疑,工时记录究竟该细到什么程度,才能既有管理价值又不拖慢研发?
建议从“能支持决策的最小粒度”开始,而不是追求记录得越细越好。对多数研发团队,可以按任务或工作类型记录,单条记录以半天到一天为宜;只有需要核算成本、满足合规审计或分析高频中断时,才进一步拆细。试运行时可用一个两周迭代验证:如果成员每天花超过几分钟填报,或大量记录事后补填,说明粒度或流程过重。
记录的重点是区分需求开发、缺陷修复、评审、会议和支持等工作,而不是精确到每个微小动作。
2. 工时计划和实际工时差距很大,应该怎么分析?
我做迭代复盘时遇到过这种情况:任务最初估算两天,最后用了四天,团队第一反应是追问是谁估错了。但我觉得真正需要弄清楚的是,时间花在了实现、返工、等待依赖,还是临时支持上;否则下次估算还是会失准。
不要只比较计划值与实际值,也要记录偏差原因,并按任务类别和迭代观察趋势。比如某个迭代计划 200 人时、实际 250 人时,超出的 50 人时若主要来自线上缺陷和跨团队等待,就不应简单归因于开发效率。
可以把偏差分为需求变更、技术不确定性、缺陷返工、外部依赖和临时事务,并观察连续 3 至 5 个迭代的变化。管理动作应对应原因:需求变更多就加强变更评审,依赖等待多就提前确认接口与交付时间,估算误差持续偏高则用历史同类任务校准,而不是用单次偏差惩罚个人。
3. 工时数据能不能用来评价研发人员的效率?
我曾看到团队把个人登记工时直接拿来排名,短期内填报完整率确实上去了,但复杂任务和协作工作反而更难被看见。我的疑惑是,工时明明记录的是时间,为什么不能直接代表产出?
工时适合解释投入和工作结构,不适合单独衡量个人效率。相同的 8 小时,可能对应不同难度、风险和协作成本;如果把“登记时间长”当作低效信号,成员还可能倾向于拆小任务、少报讨论时间,最终数据失真。
更稳妥的做法是把工时与交付结果、质量和上下文结合,例如同时看任务完成情况、缺陷返工、迭代承诺兑现率及支持负担。个人层面的数据主要用于发现负荷不均或长期被打断的情况,绩效判断则需要多种证据和主管沟通,不能由工时总数自动得出。
4. 怎样把工时统计嵌入研发流程,而不是每周催大家补填?
我见过的填报流程通常是周五发提醒,成员回忆这一周做过什么,再把时间补到系统里。这样虽然能凑出报表,却很难还原临时故障、评审和等待依赖的真实耗时;我想知道怎样设计流程,才能减少漏填和事后猜测?
把记录动作放到工作流发生的位置,并设置轻量校验,比周期性催填更有效。任务开始时确认负责人和类别,任务完成或状态切换时补录实际投入;会议、值班和临时支持则提供独立类别,避免被塞进开发任务。每周只检查异常,例如任务已关闭但无工时、连续多日集中补录、实际投入明显偏离计划,而不是要求管理者逐条审核。
试运行一个月后,比较填报及时率、补录比例和每人每周填报耗时;若及时率上升且填报负担可控,流程才算真正落地。
核心关键词
文章包含AI辅助创作:工时统计管理指南:研发团队如何做好工时管理,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560723
读者评论
我们试过要求按小时记录,最后不少人还是在周五补填。改成当天只记工作项和大致时长、周会核对异常后,负担小了些,但短时沟通归到哪个项目仍常有分歧,分类口径确实得先讲清楚。
做客户项目时,工时还涉及成本核算,半小时粒度有时不够用;但内部研发照搬同样要求,团队很快就觉得是在记流水账。不同场景分开设规则,比统一追求精细更实际。
我比较认同把工时和等待时间分开看。我们有些任务投入并不多,却卡在测试环境或外部审批上好几天。单看实际工时解释不了延期,不过等待原因也需要有人及时记录,否则复盘时还是靠回忆。
