产品经理填工时,最常见的失败不是“忘了填”,而是填了也无法回答管理者真正关心的问题:时间花在什么工作上,为什么偏离计划,哪些投入推动了交付,哪些消耗正在重复发生。我的判断是,工时管理的目标不应是把每个人的日历切成更细的格子,而是建立一条可信的工作记录链:任务有明确归属,填报有可执行规则,异常能被解释,数据最终能支持决策。对产品经理而言,好的填报方式要同时满足三件事:不把日常工作变成繁琐打卡,不把估算伪装成精确事实,也不让工时数据脱离需求、版本和交付结果。
一、先讲结论:工时填报要围绕决策设计
1. 工时不是工作态度评分,而是资源与流程的观察窗口
我建议先把工时管理中的三个概念分开:计划工时是事前估算,实际工时是事后记录,差异解释是项目复盘。三者不能互相替代。计划工时回答“我们预计投入多少”,实际工时回答“记录到的投入是多少”,差异解释回答“为什么不一样”。如果只收集实际工时,却没有任务背景和差异原因,管理者看到的只是数字,不是可以采取行动的信息。
产品经理尤其容易被误读。调研、需求澄清、方案评审、跨团队沟通、数据分析、线上问题跟进,常常分散在多个时间段;有些工作没有直接落到一个开发任务上,却确实影响产品交付。如果只允许把时间填到“需求开发”,调研和协调就会被吞掉;如果把每次聊天都建成任务,填报成本又会迅速超过管理收益。
我采用的判断原则是:只有当一笔工时能帮助团队做容量规划、成本核算、瓶颈识别或事后复盘时,才值得要求成员记录到更细的层级。其余信息应通过已有任务、会议纪要或工作流获取,不要重复采集。
2. 先定记录粒度,再谈工具和提醒
工时粒度不是越细越好。按 5 分钟记录,表面上精确,实际却容易诱发补记、凑数和虚假精确;按月回忆填报,操作省事,但记忆偏差会让结果失真。对大多数跨职能产品团队,我会先用“任务级、半小时或一小时为常见最小单位、每日或每周提交”的规则试运行,再依据项目节奏调整。
这里的半小时或一小时是管理建议,不是行业统一标准。若项目需要对客户结算、受监管或必须核算服务成本,记录粒度可能需要更细;若目标只是团队容量规划,过细的记录通常没有相应决策价值。关键不是选一个看起来专业的数字,而是让记录精度与决策精度相匹配。
3. 一条可用记录至少包含四类信息
我会把一条工时记录看成一条“可解释的证据”,至少要能回答:谁投入、投入在哪项工作、用了多少时间、记录属于哪个日期或周期。对产品经理团队,还应尽量关联需求、缺陷、版本或项目,并在异常偏差时补充简短说明。
不是每条记录都需要长篇备注。比如“需求访谈,1.5 小时,关联某项目的客户调研任务”,通常比“沟通、处理事情、跟进工作”更有用。记录的价值在于它能被团队成员在两周后看懂,而不是在提交当下看起来填满了字段。
| 记录要素 | 建议做法 | 常见问题 |
|---|---|---|
| 工作对象 | 关联需求、项目、缺陷或明确的运营事项 | 只写“产品工作”,无法回溯具体投入 |
| 投入时长 | 按团队约定的最小单位记录实际投入 | 用计划值代替实际值,或把全天时间一次性填满 |
| 工作日期 | 按实际发生日期填报,减少跨周回忆 | 周末集中补填,导致日期和任务错配 |
| 说明 | 偏差、临时插单、跨项目支持时写清原因 | 备注空泛,无法解释异常投入 |
当团队需要在项目投入、需求类型和非项目工作之间做取舍时,可以先看分类结构,而不是急着比较个人工时。下图是一组情景模拟数据,用来说明团队层面的记录分类如何支持容量判断,不代表某个组织的真实统计。

二、背景和真实场景:产品经理为什么总觉得工时难填
1. 产品工作往往是连续思考,记录却要求离散归类
产品经理的一天可能从看数据开始,随后与客户成功团队核对反馈,写需求说明,参加设计评审,临时处理线上问题,最后又为下个版本做优先级讨论。工作在时间上连续,在任务上却分散。一个人可能在 45 分钟内先看一条用户反馈,再把它转成需求假设,最后与研发确认边界。如果填报体系要求每段工作都对应独立任务,成员会把大量时间花在维护记录上。
这种工作形态还存在“认知切换成本”。表面上,产品经理可能只花 20 分钟处理一个问题,但从原任务切换过去、恢复上下文、重新整理决策,实际损耗可能更大。工时表通常记录投入时间,却不自动记录切换成本。因此,工时数据适合帮助识别投入方向,不适合被当作个人效率的完整度量。
在项目复盘中,我会特别留意一种信号:团队成员记录的总时长看起来正常,版本交付却频繁延期。此时应先查工作是否被临时事项切碎、需求是否反复变更、评审是否等待,而不是直接推断成员“工时填得不认真”。数字看起来平衡,不等于流程运转健康。
2. 不同团队,记录工时的目的并不相同
同样是填报工时,管理目的不同,字段、频率和审核方式也应该不同。做内部产品的团队,可能最关心版本容量和临时工作占比;项目制交付团队,可能还需要按客户、合同或服务范围核算投入;受监管组织则可能强调可追溯性和审批记录。若把一种团队的规则直接复制到另一种团队,常见结果是字段很多、实际没人认真使用。
| 管理目的 | 主要问题 | 更适合的记录方式 | 应避免的做法 |
|---|---|---|---|
| 版本容量规划 | 团队实际可投入时间有多少 | 按项目、需求和计划外事项分类 | 把每个细小动作都拆成独立任务 |
| 项目成本核算 | 项目实际消耗了多少人力 | 按项目、工作包和日期留痕 | 只记个人总时长,不关联项目对象 |
| 流程瓶颈诊断 | 等待、返工、评审占用了多少投入 | 区分执行、等待协调和返工原因 | 只看总工时,不观察阶段分布 |
| 个人负荷保护 | 是否长期超载或被多项目打断 | 看跨项目分配和持续加班趋势 | 将工时直接用于个人排名 |
3. 中大型组织更需要统一口径,但不能把流程做成审批迷宫
在 100 人以上的组织里,产品、研发、测试、设计、运营和项目管理团队可能使用不同的工作语言。一个团队把“需求澄清”算作产品分析,另一个团队却把它放进项目协作;如果类别定义不一致,汇总报表便会出现“表面可比、实际不可比”的问题。统一口径的价值在于让跨团队数据能被解释,而不是让每个角色使用完全相同的工作分类。
例如,某中大型团队使用 PingCode 这类项目管理平台时,可以考虑将工时记录与需求、缺陷、迭代或项目对象关联,让成员在工作上下文中填写,而不是在项目结束后再对着空白表格回忆。平台能提供关联和汇总能力,但无法自动替团队定义“什么算一次有效投入”。工具的价值取决于任务结构、权限配置、填报规则和复盘纪律是否匹配。
我会把工时流程拆成“任务建模、日常记录、周期审核、异常解释、复盘应用”五个环节。只上线填报入口而没有后面的复盘,往往只增加数据量;只做审批而不改任务结构,则会把低质量记录更快地推到报表里。
三、常见误区:填得更多不等于管得更好
1. 误区一:把工时填满当成管理目标
有些团队把“每个人每天必须填满 8 小时”当作工时管理的完成标准。这种做法忽略了会议间隔、休息、临时中断和工作切换,也容易让成员为了满足数字而把等待时间、私人时间或难以归属的工作塞进任务。工时记录不是每个人每天的时间分配证明,更不应默认劳动时间之外的活动也要被计入。
我更建议先明确组织需要记录的是“项目投入时间”还是“可分配工作时间”。如果目标是项目成本核算,就只记录实际承担的项目工作;如果目标是容量规划,应先规定可计划容量的计算方式,并遵守组织适用的劳动制度。两类口径混用,报表可能看起来完整,实际却无法解释。
2. 误区二:把计划工时和实际工时混为一谈
估算 6 小时的任务,最终记录 9 小时,不一定说明估算失败或执行低效。也可能是需求边界不清、依赖方延迟、临时增加验收范围,或任务被拆分不当。反过来,实际记录只有 3 小时,也不一定代表效率高,可能是需求未完成、记录漏填,或者多人共同承担的工作没有关联完整。
因此,我会要求团队在偏差明显时解释“偏差发生在哪里”,而不是只写“超时”或“提前完成”。解释可以很短,但需要能指向动作。例如:“因权限模型未确认,补开两轮方案评审,共增加 2 小时”;这比“沟通较多”更有复盘价值。
3. 误区三:用工时长短评价产品经理能力
工时是投入记录,不是产出质量。某位产品经理花 12 小时完成需求分析,另一位花 6 小时完成类似工作,表面上可以比较,但任务复杂度、既有背景知识、利益相关方数量和风险等级可能完全不同。若直接按工时长短评价个人,成员就会有动力隐藏工作、压低复杂任务记录,或选择更容易被计量的工作。
我会把工时用于团队与流程层面的趋势诊断,而非个人绩效的单一依据。个人评价需要结合工作结果、判断质量、协作反馈、风险控制和团队目标。工时数据可以提出问题,例如“为什么这类需求连续三个周期都高于估算”,但不能单独给出答案。
4. 误区四:类别越细,数据越有价值
类别过粗,无法区分需求分析、交付协作与线上支持;类别过细,成员又会在相似选项间犹豫。每新增一个类别,都增加了选择成本和统计维护成本。如果分类之间没有明确边界,报表中的变化可能只是填写习惯变了,而不是工作结构真的改变。
我通常从 5 至 8 个团队级工作类型开始试行,再依据实际复盘需求增减。这个范围是一个便于启动的建议,不是硬性标准。新增类别前先问两个问题:有没有具体决策会使用它?成员能否用一句话判断边界?如果两个问题都答不上来,就先不要增加。

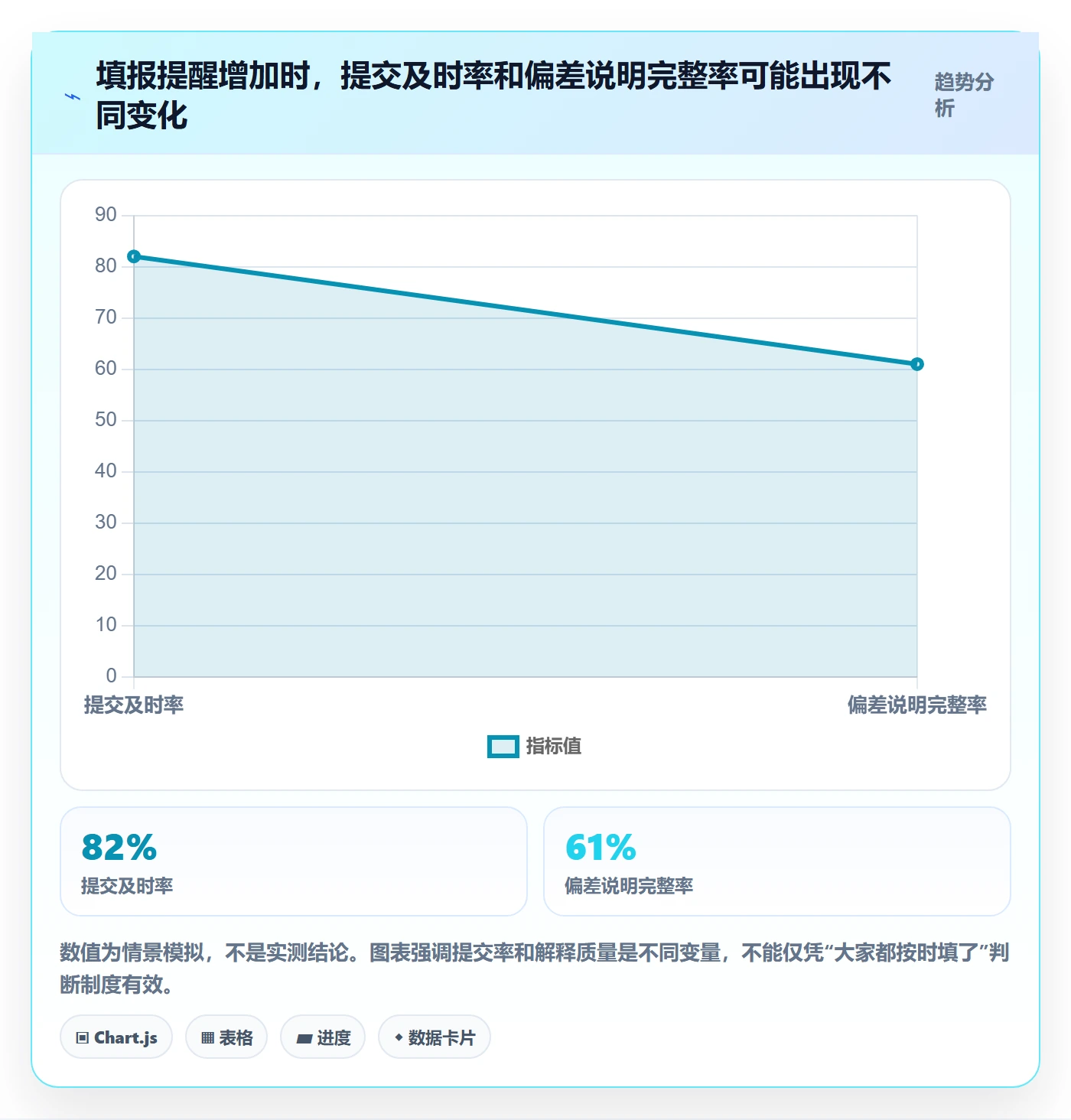

5. 误区五:把提醒频率当成数据质量方案
每天提醒、逾期提醒、主管催办,能提高提交率,却未必提高准确率。若成员不清楚任务如何关联、什么情况需要说明,提醒只会让人更快地提交模糊记录。提高数据质量的顺序应当是先简化任务入口和类别,再约定填报时点,最后用提醒处理遗漏。
下表列出一些常见异常信号。它们不是证明成员违规的证据,而是复核线索。管理者要先核对任务结构、工作安排和系统配置,再与记录人确认原因。
| 观察信号 | 可能原因 | 建议复核方式 |
|---|---|---|
| 大量工时集中在周期末 | 记忆补填、提醒过晚或日常入口不便 | 检查填报时间分布,并询问成员实际记录习惯 |
| 多数任务实际值与计划值完全相同 | 复制计划值、估算值被误当实际值或规则不清 | 抽查任务时间线及偏差说明,不先推断动机 |
| 某类事务长期没有工时 | 类别难找、工作被归入其他项或任务未建模 | 核对该类工作是否真实发生及分类入口是否可见 |
| 同一成员同时投入多个项目且总量偏高 | 计划冲突、跨项目分配未协调或口径重复计算 | 检查项目分配和统计周期,先排除重复归集 |
如果组织连续几个周期出现“逾期补填上升、备注质量下降、偏差无法解释”的组合信号,问题多半不只是纪律。可以把这些信号作为数据治理的诊断面板,观察填报流程有没有增加负担,任务体系是否缺少可归属的工作对象。

四、专业判断逻辑:怎样判断一笔工时是否值得记录
1. 先问记录会支持哪一种决策
我在设计工时规则时,会先把“我们想知道什么”写成具体问题。例如,下一迭代能否承接两项新需求?线上支持是否持续挤压产品探索?某类需求的实际投入是否长期高于计划?跨部门评审是不是造成重复返工?只有把问题说清楚,才能反推需要什么字段、记录到什么粒度、多久查看一次。
如果管理者说“以后希望有数据”,但说不出数据将怎样改变排期、范围、人员分配或流程,那么先不要要求团队增加记录。没有决策场景的数据,最终很容易变成没人使用的仪表盘。
2. 再判断工作对象是否能稳定归类
一项工作如果没有任务、项目、版本或明确的工作类别,成员就只能自由填写文字。自由文本方便,但会出现同义词、简称和个人习惯差异。需要汇总时,“客户调研”“访谈”“用户研究”可能指向同一类工作,也可能含义不同。
我倾向于让重要工作关联到团队已使用的对象:需求、缺陷、项目阶段、发布版本或固定的运营事项。对于无法合理拆成任务的零碎工作,可以使用有限的公共类别,例如“临时支持”或“团队运营”,并要求在超过约定阈值时补充原因。阈值要结合团队节奏设定,不必为了形式统一强行复制。
3. 用偏差解释代替机械追责
实际工时和估算的差距,只有放回工作过程里才有意义。我会把偏差原因大致分为四组:范围变化、外部等待、返工或质量问题、估算假设不充分。团队不必建立几十种原因码,但最好能区分可控与不可控、一次性与重复出现的因素。
一旦某类偏差连续发生,就把问题从“谁填得不准”转向“哪个假设总是不成立”。例如,若需求评审之后经常增加权限规则,可能需要把权限澄清前置到调研阶段;若测试发现大量边界问题,可能需要调整需求验收标准;若跨部门确认经常等待,则应考虑依赖管理和决策机制。
4. 设定最小可用的治理规则
一套可执行的规则应该清楚说明:谁需要填、填哪些工作、最晚何时提交、什么情况需要备注、谁负责复核、数据用于什么、不用于什么。尤其是“不用于什么”也要明确,比如不以单周工时排名,不用记录数量代替工作绩效,避免成员因担忧误用而降低记录真实性。
- 填报范围:明确项目工作、固定运营工作、临时支持是否纳入。
- 提交频率:根据项目节奏选择每日、每周或阶段性提交,避免在周期结束很久后回忆。
- 异常规则:对明显偏差、跨项目投入或计划外工作要求简短解释。
- 复核责任:由项目负责人关注完整性和异常,不把逐条审批变成新的瓶颈。
- 数据用途:说明汇总数据用于容量、成本或流程复盘,设定访问权限和保留规则。
5. 让数据质量可检验,而非凭感觉评价
我会把数据质量拆成几个可以检查的维度:记录是否及时、是否关联有效工作对象、任务名称是否可理解、异常是否有解释、总量是否符合组织口径。可以按月抽查一小部分记录,重点看成员能否在复盘时解释,而不是追求所有字段都完美。
抽查的目的不是找错人,而是找规则的漏洞。若很多人把相同工作填入“其他”,很可能是分类设计不够清楚;若同一需求反复出现计划外时长,可能是需求边界或依赖管理存在问题;若补填比例高,可能说明记录入口远离实际工作现场。
五、具体操作步骤:从任务建模到周期复盘
1. 第一步:定义工时管理的范围和边界
启动前先用一页规则说明范围。举例来说,团队可以规定:纳入版本需求、缺陷处理、用户研究、项目协调和计划外支持;不要求成员记录午休、个人事务或无法可靠估算的微小切换;跨项目支持需关联接收项目;同一工作不得在两个项目重复记账。
边界也应包含对“全天可用时间”的说明。工时填报不能把法定休息、个人休息或组织不要求记录的时间自动转成项目投入。各组织还应结合适用的劳动制度、合同和隐私要求制定政策,避免把工时系统变成未经说明的个人监控工具。
2. 第二步:搭建不超过必要复杂度的工作分类
我建议先从团队需要的决策反推分类。如果要判断版本容量,至少需要区分计划内交付和计划外工作;如果要分析产品探索投入,需要把需求发现与交付执行区分开;如果需要看线上维护负担,就单列运营支持和问题处理。分类设计应当让普通成员在几秒内做出选择。
一项工作可以有多个维度,但不要把所有维度都塞进一个下拉选项。比如项目归属、工作类型和交付阶段,可以分别管理;否则分类会迅速膨胀,出现“项目A-需求分析-评审阶段”一类重复组合。若工具支持标签或字段关联,可优先采用结构化字段,并控制必填项数量。
3. 第三步:把记录入口放在工作发生的位置
成员越需要离开工作上下文,越容易延迟填报。若任务在项目管理平台中管理,就尽量在任务详情或工作记录入口关联投入;若团队当前使用表格,也可以先统一模板与任务编号,不必一开始就更换所有系统。关键是成员能快速找到任务,管理者能稳定汇总,而不是追求某个工具拥有最多功能。
在 100 人以上的中大型组织里,工具配置还要考虑项目权限、角色字段、跨团队任务归属和报表口径。以 PingCode 为例,可以将工时与项目、需求或缺陷等工作对象关联,并结合团队流程配置查看和汇总方式;具体能力以组织实际购买、配置和使用版本为准。平台可以减少重复录入,却不能替代分类口径和治理规则的设计。
4. 第四步:约定提交节奏,减少记忆误差
填报节奏需要与团队工作周期相容。日常任务变化快、项目成本要求高的团队,可以每日简短记录;任务比较稳定、主要用于容量复盘的团队,可以每周固定提交。无论选哪种节奏,都应避免“月底集中回忆上个月做了什么”,因为时间越久,工作日期、任务归属和投入估算越容易混淆。
可以给团队一个轻量执行约定:每天结束前花几分钟补齐关键记录,周末前检查缺漏;遇到跨项目支持、范围变化或明显超出计划的任务,当天留下简短原因。不是要求每个人每次切换任务都立刻停下来填表,而是避免把所有回忆压力积累到周期末。
5. 第五步:用例子培训,不只发制度文档
制度里的“请准确填报”无法解决边界问题。培训时应展示真实类型的例子:一小时需求访谈如何关联;一个任务跨三天完成时怎样按日期记录;临时支持怎么归入项目;会议中产出的需求决策是否需要单独建任务;计划变更如何留下说明。例子越贴近成员工作,填报规则越容易一致。
我会把容易争议的情况做成简短问答,收集试运行期间的疑问,再调整说明。培训不应变成宣讲系统菜单,而应让成员知道哪些记录有用、哪些不需要记录、异常情况找谁处理。
6. 第六步:先试运行,再决定是否扩大
不要一上来就给整个组织铺开一套复杂制度。可以先选一个跨职能团队或一个迭代周期试行,观察提交耗时、缺漏类型、分类争议和复盘价值。试点时要问的不只是“大家能不能填”,还要问“这组数据是否让排期或流程决策更清楚”。如果只是增加工作量,没有改善判断,就应修改规则。
试点结束后,可以决定保留、简化或扩大。若成员频繁找不到任务,应先优化任务结构;若备注含糊,应补充示例和阈值;若各团队分类不一致,应明确共同口径和角色差异;若数据已经能支持容量复盘,再考虑推广到更多项目。
7. 第七步:周期复核数据,不逐条制造审批瓶颈
工时记录的复核可以采用“异常优先”而不是“每一行都审批”。项目负责人先检查缺漏、重复归属、明显偏差和计划外工作集中情况;需要解释时再找记录人核对。对正常的小额投入,不必要求多层审批,否则审核流程本身会消耗大量时间。
汇总复盘时,至少要把工时与项目进度、需求范围、缺陷和版本结果一起看。若工时上升但交付量不变,可能是复杂度增加、返工上升或需求范围扩大;若工时下降但缺陷增加,可能是质量成本被推迟到后续阶段。单独看总投入,无法判断趋势好坏。
8. 第八步:把发现转成流程改进,而非只发报表
每个周期结束后,挑选一两个最值得处理的问题。例如,计划外支持占比持续较高,就建立中断来源清单;某类需求经常超估,就改善前期澄清;跨项目投入冲突,就调整资源承诺;评审等待时间变长,就明确决策人和响应时限。行动不必很多,但要能跟踪是否改变了下一周期的工作方式。
如果报表每月更新,却没人根据它改变排期、需求入口或依赖管理,团队会逐渐把工时填报视为行政任务。工时管理的闭环应是记录、解释、决策、验证,而不是记录、汇总、归档。
六、案例与数据观察:怎样从工时数字看出流程问题
1. 情景案例:一个跨职能产品团队的容量复盘
下面是用于说明分析方法的情景模拟,并非某家企业的实测案例。假设一个包含产品、设计、研发和测试的项目团队,共 12 人,按两周一个迭代推进。团队原先只登记任务计划值,迭代结束时才回忆实际投入,报表显示大多数任务“接近计划”,但版本仍连续两次延期。
试运行时,团队把投入分为计划内需求、缺陷处理、线上支持、跨部门协调和需求发现五类,并要求计划外支持关联事项、明显偏差补一句说明。第一个周期发现,延期的几个需求并非开发时间异常,而是需求评审后出现多轮权限确认;与此同时,产品经理有一部分调研投入被归入“其他”,无法与需求发现任务对应。
团队据此做了两项调整:一是把权限和角色边界加入需求澄清清单;二是在项目中增加统一的调研任务入口。第二个周期,工时数据并没有“自动让团队更快”,但能更早暴露依赖和任务归属问题。这个案例的重点不是追求某个漂亮的工时下降比例,而是说明数据只有与工作过程相连,才可能指出改进位置。

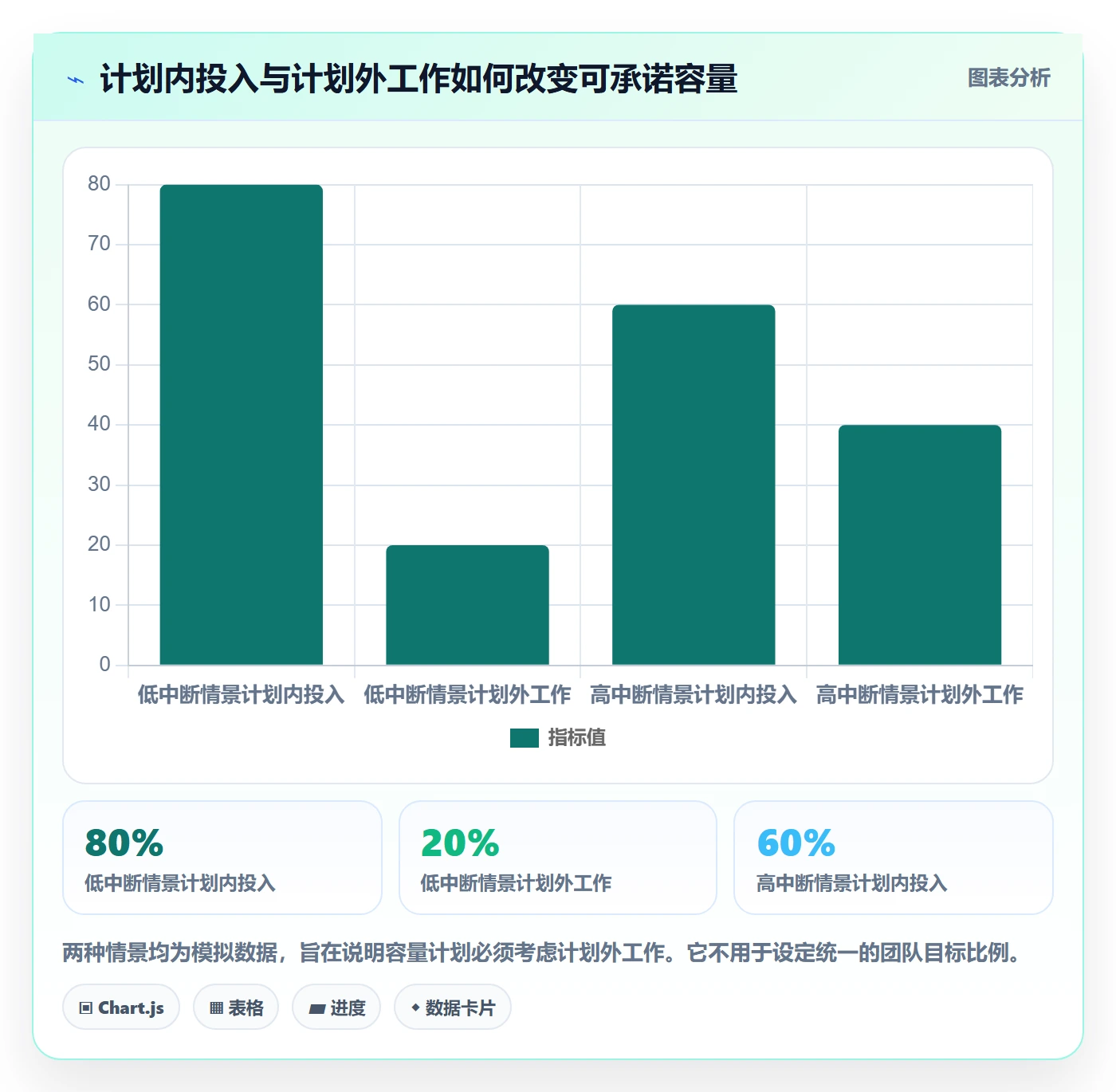

2. 观察一:计划外工作要单独看,否则计划总显得过于乐观
如果所有投入都归入原计划任务,团队很难知道计划为什么失效。把临时支持、缺陷响应、紧急评审等工作单独分类,能够帮助项目负责人判断可承诺容量是否被高估。对连续出现的计划外工作,还应继续追问来源:是产品质量问题、客户承诺、运营机制,还是组织内缺少明确的服务入口?
下图中的数据是情景模拟,用于展示计划外工作比例变化对可用于计划内交付时间的影响。实际项目应依据团队约定的统计口径计算,不应把示意比例当作行业均值。

3. 观察二:工时偏差要和工作类型一起看
同样是超出估算 20%,在需求探索、缺陷修复和例行发布中的含义并不相同。探索阶段的估算本来不确定性更高;缺陷修复超时可能反映问题定位困难或质量风险;例行发布超时则可能说明流程自动化或发布依赖存在问题。只有把偏差按工作类型切开,才有机会找到可以改变的原因。
在复盘时,我会先看“偏差发生在哪类工作”,再看“偏差集中在哪个阶段”,最后查“是否重复出现”。一次超时不必立即改制度;同一类型连续多个周期偏差,才值得检查估算假设、任务拆分和依赖条件。

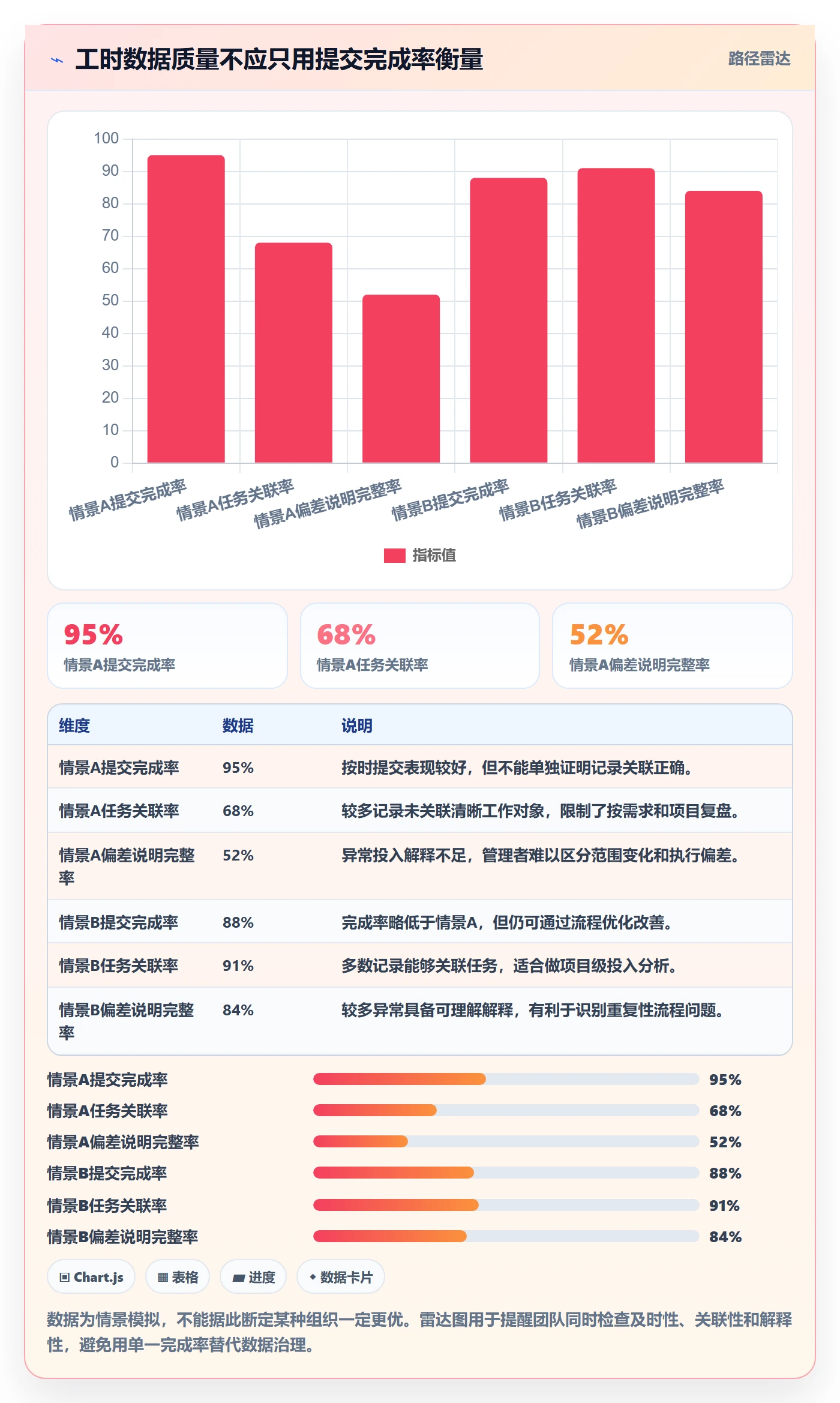

4. 观察三:数据可信度比覆盖率更重要
覆盖率高但记录口径混乱,可能比覆盖率稍低但解释清楚更危险。比如团队要求每项工作都登记,成员却把许多零碎事项统一填在一个大任务下;系统里的工时总量十分完整,任务级分析却失去意义。此时应优先提高关联质量和分类一致性,而不是继续增加填报提醒。
下面的示意对比说明,完成率、任务关联率和偏差说明完整率是不同的质量维度。实际使用时,可以按团队规模、工作性质和工具能力设置基线,并通过多个周期观察变化。

5. 观察四:记录投入不能替代结果指标
产品经理投入 20 小时在一个需求上,只能说明有相应记录,不能说明需求解决了用户问题。要判断投入是否值得,应结合需求是否按范围交付、上线后是否达到目标、缺陷和返工是否增加、相关协作是否及时。若组织使用产品目标或业务指标,也可以在复盘中把投入与目标进展并列观察,但不要把短期相关性直接当作因果关系。
成本核算场景尤其要避免两种极端:一是只看工时,不看范围和结果;二是只看结果,不承认必要的质量保障和探索投入。成熟的复盘会同时看工作投入、交付进度、质量表现和外部变化,并清楚记录数据的统计口径。
七、不同情况下的行动建议:按团队成熟度和管理目的选择
1. 团队第一次做工时管理:从少量字段和一项决策开始
如果团队从未系统记录工时,不建议一开始就做个人、项目、阶段、客户、工作类型、审批级别等多层分类。先选一个最急迫的问题,例如“版本计划是否经常被临时支持打断”,记录项目归属、投入日期、工时和计划外原因即可。一个周期后看数据是否能帮助调整容量,再决定是否扩展。
这类团队的重点是建立可解释习惯,而不是追求历史数据的完整性。第一阶段可以接受一些分类不一致,但应及时收集疑问并改规则;如果团队先花数周争论字段命名,却没有一条真实记录,制度很可能在正式上线前就变得过重。
2. 需求变化频繁:把范围变化与执行投入分开
在探索性产品或早期项目中,需求本身会变化。若所有投入都归到最初的需求,后续难以判断是原方案实施成本高,还是需求范围持续扩张。可以为重大范围变化保留版本记录或变更事项,并在工时说明中关联变更原因。
这并不意味着每次讨论都要建立审批单。只需让对排期或成本有影响的变化可追溯。判断门槛可以是:是否改变验收范围、是否新增关键依赖、是否影响承诺日期。小幅修订不需要与重大变更使用同一套流程。
3. 项目制或客户交付团队:加强归属和成本口径
需要按项目、客户或合同核算投入的团队,应优先确保工作归属清晰、人员角色和记录周期一致,并明确内部会议、培训、售前支持等工作是否计入项目成本。不同合同的计费和成本规则可能不同,应由财务、项目管理和相关业务负责人共同确认,不能只靠产品经理自行判断。
如果同一人同时服务多个项目,要检查排期分配与工时归集是否相互印证。出现总量过高时,先排除重复记录、项目切换和跨项目协助,再讨论资源冲突。否则错误口径可能把组织性的容量问题转化成个人压力。
4. 组织规模较大:建立共同口径,保留角色差异
中大型组织需要在共同指标与岗位差异之间取平衡。所有团队可以统一日期、项目归属、实际与计划的定义、异常说明原则;但产品、研发、设计、测试和运营的工作类别不必完全相同。强行统一所有分类会让部分岗位无法准确表达工作,完全各自为政则会让跨团队汇总失去意义。
可采用“两层分类”:第一层是组织共用的工作类型,例如需求交付、质量维护、运营支持、协作管理;第二层由团队配置岗位相关细项。定期复核两层分类是否仍服务于业务决策,清理使用率极低且没有分析用途的选项。
5. 工具已经上线但没人愿意用:先查入口和负担
如果团队已经部署项目管理平台,却仍然拖到周期末集中填报,先观察成员的操作路径:是否要重复输入任务信息、是否需要跨多个系统查找项目、是否有很多必填字段、是否不知道某类工作该选什么。能够从任务自动带出的信息,不应再让成员重复填写。
同时要确认工具配置没有和团队流程脱节。例如任务没有清晰负责人、项目列表过期、权限导致成员找不到目标对象,都会造成记录阻力。系统上线后的改进应该从成员真实遇到的步骤入手,而不是只追加更多催办规则。
6. 需要支持审计或成本结算:优先保证可追溯与权限治理
审计、结算或受监管场景对记录留痕要求更高,可能需要明确修改记录、审批链、权限、数据保留期限和导出责任。此时,工时规则需要由业务、财务、人力资源、法务或合规相关人员共同审阅,并根据适用要求执行。
需要注意的是,可追溯不等于收集一切。只收集完成既定目的所必需的数据,明确查看范围和用途,定期检查权限。工时信息涉及个人工作安排,组织应避免在没有清晰规则的情况下将其扩展为与原目的无关的监控指标。
八、不同情况下的取舍:效率、精度与管理成本如何平衡
1. 记录越细,成本越高,但过粗会失去解释力
最小记录粒度应由决策需求决定。若只做团队容量规划,按半天或任务级别记录可能足够;若需要项目成本分析,可能需要按日和工作包记录;若还要对外结算,粒度和审核要求可能更高。细化之后,数据颗粒度增加,但填报、校验和维护成本也会同步增加。
我会建议团队先计算“多记录一层能回答什么新问题”。如果不能支持新的资源或流程决策,就没有必要把细节加进制度。追求精度而没有使用场景,最终得到的是更昂贵的低价值数据。
2. 每日填报及时,但会打断工作;每周填报轻松,却增加回忆误差
每日记录更贴近工作发生时点,适合节奏快、需求变化频繁或需要严格核算的场景;每周记录对稳定团队更友好,但应提供任务清单、日历或个人工作记录帮助回忆。团队也可以采用混合方式:日常只记关键投入,每周集中核对;临时支持和明显偏差当天记录。
不应把频率当作纪律强弱的象征。适合的节奏应同时考虑成员的工作中断成本、组织的成本精度要求和数据回忆可靠性。试运行后,可以比较补填比例和解释质量,再决定是否调整。
3. 统一分类便于汇总,角色化分类更贴近真实工作
完全统一的分类让报表容易横向对比,却可能把岗位差异抹平;完全自定义的分类适合团队本地工作,却难以做组织级分析。较稳妥的取舍是:少量共用分类服务于组织决策,团队细项服务于本地复盘,并为两层分类建立映射关系。
映射不能只由系统管理员凭经验维护。应定期邀请实际使用者核对含义,尤其是那些经常被填入“其他”的工作。如果一个类别长期需要解释,通常说明它的名称或边界并不清楚。
4. 审批越严格,风险控制越强,但决策速度可能变慢
逐条审批适合高风险或必须逐笔核验的成本场景,但不一定适合普通迭代团队。对一般产品团队,项目负责人按周期检查异常,可能比每条记录都等待审批更有效。若审批只确认“有填”,却不核对记录是否能支持复盘,流程会增加时延而不提升数据质量。
可以按风险分层:普通记录自动汇总;超过约定偏差、涉及跨项目成本或需结算的记录进入复核;争议项由指定负责人处理。这样既控制关键风险,也避免把整个团队的日常工作绑在审批队列上。
5. 做到高覆盖率,不代表需要把所有时间都纳入
一些组织希望掌握所有工作时间,但管理目标不同,所需覆盖范围也不同。项目成本核算关注项目投入;容量规划关注可用于交付的时间;流程诊断关注特定阶段的工作流。把私人时间、休息时间或无法可靠归因的碎片全部纳入,既可能侵犯边界,也未必提升决策质量。
我更重视“目标范围内的有效覆盖率”。例如,项目团队关注已承诺项目与计划外支持是否都有记录,而不是要求每个人的所有时间都被精确归类。范围明确,数据才有可比性。
九、落地检查清单:上线前、试运行中和复盘后分别看什么
1. 上线前:确认规则可以被成员听懂
- 是否说清楚记录工时的目的,以及不用于什么判断?
- 实际工时与计划工时是否定义清楚,能否避免相互替代?
- 任务、项目和工作类型的分类是否有明确边界?
- 是否规定跨项目支持、临时任务和偏差说明的处理方法?
- 填报频率和最小单位是否符合组织用途,而不是单纯追求精细?
- 系统权限、数据查看范围和保留要求是否经过相关负责人确认?
2. 试运行中:把问题当成流程反馈
试运行时不要只统计有多少人按时提交。还要记录成员最常问的问题、哪些工作类别最难判断、哪些任务没有合适归属、填报平均需要多长时间,以及项目负责人能否从数据中找到值得复盘的偏差。
如果成员反馈大量集中在“找不到任务”,先补充任务结构;如果集中在“分类分不清”,先改规则;如果记录完成率低但成员能准确说出工作内容,可能是工具路径太长;如果记录很齐但项目复盘仍然没有结论,可能是工时管理目标本身不清楚。
3. 复盘后:保留有用字段,删除无用复杂度
每个试运行周期后,检查每个字段是否真的被用于决策。若一个字段从未被查看,也无法解释异常,就评估是否可以删除;若成员反复在同一处填错,说明字段设计或提示方式需要优化;若某种投入长期不可见,就考虑增加合理的工作对象或类别。
规则优化应有版本记录,告诉成员哪些定义变了、从什么时候开始生效。若同一季度多次随意修改口径,历史数据将失去可比性。必要调整可以做,但要记录变更原因,并尽量避免把不同口径的数据直接拼成一条趋势线。
十、结尾:把工时填报从“交作业”变成团队的判断能力
我认为,产品经理做好工时填报的关键,不是把每一分钟都归入一个格子,而是让投入能够回到工作上下文:为什么做这项工作,实际发生了什么,和原计划差在哪里,下一次是否能改进。任务关联不清、类别边界模糊、周期末补填、只看总量不看原因,都是比“少填几分钟”更值得处理的问题。
工时数据也有明确边界。它能帮助团队看容量、成本、协作负担和流程偏差,却不能单独证明个人价值、产品成果或工作质量。把工时与需求范围、交付进度、质量结果和外部依赖一起分析,结论才不会停留在“谁花了多少时间”。
下一步可以从一个小问题开始:选一个最近经常延期或被临时工作打断的项目,确定 5 至 8 个有明确边界的工作类别,试行一个迭代;只记录任务、日期、实际投入和必要的偏差原因;结束后用数据检查容量、关联质量和重复性阻塞。若这次复盘确实改变了下个迭代的排期或流程,再扩大范围。否则先简化规则,而不是继续增加字段和提醒。
常见问题解答(FAQ)
1. 产品经理填报工时,应该按任务还是按项目汇总?
我每天在需求评审、原型修改、沟通和线上问题之间来回切换,月底只记得大概花了多少时间。按项目汇总看起来省事,但我担心这样会看不出时间究竟消耗在哪类工作上。
建议先按可识别的工作任务记录,再由任务关联到项目或工作类型;不要只填“产品工作 8 小时”。例如把一天拆成“需求调研 1.5 小时、原型与交互 2 小时、跨团队评审 1 小时、线上问题跟进 1 小时、计划与文档 1 小时、临时沟通 1.5 小时”。
任务颗粒度不必细到每条消息,通常以 30 分钟至 2 小时、能说明产出或目的为宜。这样既能汇总项目投入,也能识别反复被沟通和临时事务挤占的时间。
2. 产品经理怎样避免工时填报变成凭记忆估算?
我试过把填报留到周五,结果只能凭印象回忆,有些短会和临时协调完全想不起来。每天频繁打开系统又觉得打断工作,我想找一个既不漏记、也不增加太多负担的方法。
把记录动作嵌入已有工作节点,而不是等到周末集中回忆:开始重要任务时记下任务名称,任务切换、会议结束或下班前补录时长。可先试行连续两周的轻量流程:每天留 3 分钟核对日历、任务记录和临时事项,漏记项标注为估算,不要伪装成精确数据。
判断方法是抽查一周记录:若会议、评审等固定活动能与日历对上,且临时工作有简短说明,数据通常比月底回忆更可用。
3. 产品经理填报工时时,会议、沟通和返工应该怎么记?
我一天里有不少时间花在评审、对齐需求和回答开发问题上,这些事情不一定对应一个明确交付物。遇到需求反复修改时,我也不知道应该记在原任务里,还是另建一条返工记录。
按实际目的和工作对象归类,而不是只记录能产出文档的工作。针对某个需求的评审与答疑,可记在该需求任务下;多个项目共同参加的例会,可记到团队协作或公共事务类任务;因新信息导致的方案调整,记入原任务并在备注中说明变更原因。若返工连续出现,建议单独标注返工原因,例如需求变更、信息缺失或实现约束。
这样复盘时才能区分正常迭代与流程缺陷,而不是把所有沟通都笼统归为“会议”。
4. 工时填报数据怎样用于产品决策,而不是只用于考勤?
我担心团队填完工时后,数据只被拿来比较谁填得多,反而让大家把时间记得更漂亮。作为产品经理,我更想知道这些记录能否帮助判断需求投入、迭代计划和优先级。
先把工时用于估算偏差和工作结构分析,不要把单周填报总量直接当成个人绩效。可以每个迭代对比计划投入与实际投入,并按需求调研、设计、评审、支持和返工等类别汇总;例如连续 3 个迭代发现线上支持占产品时间约四分之一,就应检查是否需要改进需求验收、发布准备或值班分工,而非简单要求个人“提效”。
数据决策前还要统一口径:会议是否计入、跨项目支持归属何处、估算工时如何标注。口径一致后,工时才适合辅助排期和资源讨论。
核心关键词
文章包含AI辅助创作:工时管理如何做好填报工时?产品经理最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560533
读者评论
我们团队试过按半小时记录,最大问题不是填报本身,而是临时沟通很难及时归到任务里,周末补填后分类也容易失真。先明确哪些工作值得记录,确实比增加提醒有用。
把工时用于发现流程问题、而不是直接评个人效率,这点比较认同。不过偏差说明如果只在超出某个阈值时要求填写,阈值怎么设也需要结合任务类型,不然小任务的异常容易被忽略。
我做产品时调研和跨团队协调经常没有现成任务可关联。若要减少随手建任务的负担,分类入口最好能覆盖这类工作,并定期检查类别是否仍然清楚、好选。
