工时统计落地方案:PMO开展工时管理的数据分析案例解析

不少 PMO 在第一次汇总工时时,看到的不是“团队实际投入了多少”,而是“大家愿意填多少”:月底补录、任务挂错项目、会议和支持工作被漏记,最后报表看起来精确到小时,却无法回答项目为什么延期、哪个环节消耗了产能。工时统计真正的落地方案,不是先规定每个人每天填满八小时,而是先明确数据要支持什么决策,再把任务、人员、时间和业务结果连成一条可核验的数据链。

一、核心结论:工时管理不是填报制度,而是决策数据工程

1. 先定义决策,再定义统计口径

我判断一套工时管理是否值得做,不先看填报界面,而先问 PMO 三个问题:管理层准备据此做什么决定?什么数据足以支撑这个决定?数据误差达到多少会改变决定?如果这三个问题说不清楚,先上线工时系统,通常只是把原来的口头估算搬进表格或软件。

例如,管理层要判断项目是否需要增加测试资源,就需要知道测试投入随版本、缺陷和需求变化的趋势;如果要做客户项目成本核算,就需要明确可计费与不可计费工时的边界;如果只是观察团队负荷,项目级、角色级数据可能已足够,不必采集每个人每一刻的活动。

工时数据的价值来自可解释、可比较、可追溯,而不是小数位数多。一条“开发 7.5 小时”的记录,如果没有对应任务、日期、项目和活动类型,就很难用于成本分析;一条“支付接口重构任务,开发,投入 5 小时,关联版本 V3.2”的记录,即使只精确到半小时,也更有决策价值。

2. 把准确性拆成四种质量

实践中,我会把工时数据质量拆成四项:完整性、及时性、一致性和可追溯性。完整性看应记录的工作是否进入数据集;及时性看记录离实际发生时间有多远;一致性看不同团队是否用同一套定义;可追溯性看记录能否回到任务、项目和业务事件。

这四项并非彼此替代。一个团队每天都填,却把“需求讨论”统一填到开发任务里,及时性不错,一致性和可追溯性仍然很差。反过来,项目和任务关联完整,但每月最后一天集中补录,记忆误差会削弱数据可信度。

质量维度 要回答的问题 可观察信号 常见失真方式
完整性 应计入的工作是否被记录 有任务但无工时的比例、无任务工时比例 支持、会议、招聘面试等工作被遗漏
及时性 记录是否接近实际发生时间 工时发生日到提交日的间隔 月末凭记忆补填,日期集中在最后几天
一致性 不同团队是否按同一口径分类 活动类型使用率、项目分类差异 同一类评审在各部门分别算作开发、管理或会议
可追溯性 能否回到任务和业务对象核验 关联任务率、孤立记录比例 工时只挂项目,不挂任务或交付物

如果用一个综合分数管理数据质量,我会避免简单平均。对于成本结算,关联和分类错误的代价更高;对于容量预测,迟交会让趋势判断失真。可以先按业务用途给权重,再把分数作为诊断信号,而不是直接变成个人绩效排名。

工时统计落地方案:PMO开展工时管理的数据分析案例解析

3. 先用最小可行口径启动

首次落地时,建议只强制采集决策必需字段:人员、日期、项目或产品、任务、活动类型、投入时长。描述字段可以简短,审批字段可按组织风险增加。项目阶段、客户、版本、成本中心等字段,只有在后续分析确实使用时才纳入必填。

字段越多,不等于数据越好。每增加一个必填项,都增加填报摩擦和错误机会。我的做法是先让 PMO 列出准备发布的前三张分析报表,再反推每张报表依赖哪些字段。不能对应具体分析用途的字段,先不强制。

二、背景与场景:为什么 PMO 往往先看到“精确的错数据”

1. 工时记录天然跨越多个业务系统

工时通常不独立存在。需求在产品管理流程中,任务在研发协作流程中,缺陷在质量流程中,人员组织关系可能在企业人事系统中,财务成本又在核算系统中。若各系统之间缺少稳定的对象标识,PMO 最后只能通过姓名、项目名和日期做人工拼接。

这种拼接会制造看似合理的错配:项目简称相似导致归错项目,人员转组后历史部门被覆盖,任务拆分后工时仍挂在父任务上,外包人员被当成内部产能。报表能够出数,不代表数据关系可靠。

在 100 人以上的组织里,这类问题会更明显。团队数量增加后,单靠 PMO 记住每个部门的习惯不现实;如果项目管理平台缺少统一的项目、任务、角色和活动分类,组织规模越大,口径漂移越快。

2. 组织常见的四种起点

我通常先判断组织为什么要开始做工时,而不是直接套一套模板。不同起点需要不同的采集深度,也对应不同的员工沟通方式。

  • 交付预测:项目延期或资源冲突频繁,管理层想知道实际投入与计划偏差。
  • 成本与报价:客户项目需要核算人力成本、可计费工时或后续续约依据。
  • 流程改进:管理者怀疑需求变更、返工、等待或缺陷处理占用了过多产能。
  • 组织容量:多个项目争抢同一批人员,PMO 需要判断团队可承接量和关键角色负荷。

若动机是“想看看每个人每天在做什么”,我会先要求重新描述问题。个体级监控容易让员工把系统理解为考勤或绩效追踪,进而出现补齐时长、拆碎任务、回避低产出工作等行为。管理层得到更多记录,却未必得到更多真实信息。

3. 一个适合试点的匿名化场景

以下案例是根据常见交付问题构造的匿名化情景推演,不代表某家企业的真实披露数据,也不是平台厂商的产品效果承诺。它的用途是说明怎样从业务问题推导采集和分析方案。

设想一家约 260 人的软件与数字化服务组织,PMO 管理 8 个并行项目,研发、测试、产品和交付人员共享。过去项目计划主要依靠负责人估算,月度工时由各组表格汇总。管理层发现两个现象:同类项目工期差异大;项目延期后,团队普遍解释为“需求变化多”,但无法拆出变化投入和返工投入。

试点目标因此限定为三项:识别计划投入与实际投入的偏差;观察需求变更、缺陷修复和支持工作的占比;在不做个人产出排名的前提下,改善跨项目容量预测。这个限定避免项目一开始就承担成本结算、绩效评价和人员审计等多重目标。

工时统计落地方案:PMO开展工时管理的数据分析案例解析

4. 工具的作用是降低摩擦,不是替代口径

如果组织使用 PingCode 这类项目管理平台,适合把工时记录尽量放回项目、需求、任务和缺陷的工作上下文中,让人员在更新任务时同步登记投入,减少另开表格的重复劳动。对中大型企业而言,平台还需要考虑权限、项目模板、组织结构和报表口径的治理。

但工具不能替 PMO 决定“需求分析”和“技术评审”究竟归到哪类,也不能自动判断某项支持工作应由哪个成本中心承担。先定业务语义,再配置系统字段和流程;先让数据可解释,再追求自动化。

三、常见误区:看起来更严格,数据反而更失真

1. 把填满标准工时当作完整记录

有些制度要求员工每天必须填到固定小时数,差额一律补成会议、沟通或行政工作。这个规则可以让报表总数靠近工作日容量,却无法证明实际活动是什么。填满目标会把“记录活动”变成“达成数字”,并诱导员工把不确定时间塞进最宽泛的类别。

工时总额应与可用工作时间做合理校验,但不能以强行凑满替代记录质量。病假、培训、节假日、内部支持、跨项目会议都可能影响当日可分配时间。校验机制应提示异常并要求解释,而不是自动把缺口改写成某种工作。

2. 把投入时长直接等同于效率

同一任务投入更少时间,不一定意味着效率更高;可能是任务范围更小、复用基础更好,也可能是测试不足、文档缺失或质量债务被留到后面。投入更多也不必然低效:复杂问题定位、架构治理和关键客户支持,都可能是高价值工作。

我会把工时与交付结果、范围变化、质量结果一起看。比如单独看缺陷修复工时无法判断质量,至少还需观察缺陷严重度、逃逸缺陷、重复出现率和修复周期。工时是投入侧证据,不是价值本身。

3. 把所有活动都塞进“开发、测试、会议”三类

分类过粗会掩盖管理问题。需求澄清、代码实现、代码评审、环境排障、客户支持都可能落在“开发”里;当开发投入上升时,PMO 不知道是功能建设增多,还是环境不稳定和需求不清造成的消耗。

分类也不能细到几十种。分类项太多会造成边界重叠,员工不知道怎么选,经理各自解释,最后产生大量“其他”。我通常建议先控制在 6 至 10 个一级活动类型,试点期间记录无法归类的具体例子,再决定是否拆分。

4. 月末集中补填,仍然把数据当成精确事实

人的记忆会受到最近事件、任务重要性和工作成就感影响。月末回忆容易高估印象深刻的任务,低估零散支持、等待和短会;还会把真实工作时间按任务计划比例平均分摊。误差不是简单的随机噪声,可能会系统性偏向主项目或显性产出。

若不能做到实时记录,可以采用每周两次、每次不超过几分钟的轻量补录,并保留记录日期与实际发生日期。报表应显示提交延迟分布,让 PMO 识别“数据迟报造成的趋势不可信”,而非把所有记录当成同等可靠。

5. 一开始就把工时用于个人排名或绩效扣分

当员工认为记录会直接决定绩效,行为会随激励改变:拆分任务以显示忙碌、低报高不确定性工作、将困难任务转移到不透明类别,甚至避免协助他人以免自己的项目数据变差。此时系统记录的可能是员工对制度的适应,而非工作真实面貌。

我倾向于先用团队级和项目级趋势做流程改进,明确数据用途、访问范围和保留期限。若组织确实要把部分指标用于管理考核,应先验证指标是否能被个人操控、是否受任务难度和角色差异影响,并设置申诉与解释机制。

6. 只做“计划工时对实际工时”的单一对比

计划值本身可能不可靠。若任务拆解不一致、估算经验不足、范围中途变化,计划与实际的差距只是偏差结果,不能直接说明谁估算不好。分析时至少需要记录基线版本、范围变更时间和变更原因。

对计划偏差,我会区分估算偏差、执行效率变化、范围变更和外部等待。没有这层拆分,PMO 很容易把项目治理问题变成“个人估算不准”的责任归因。

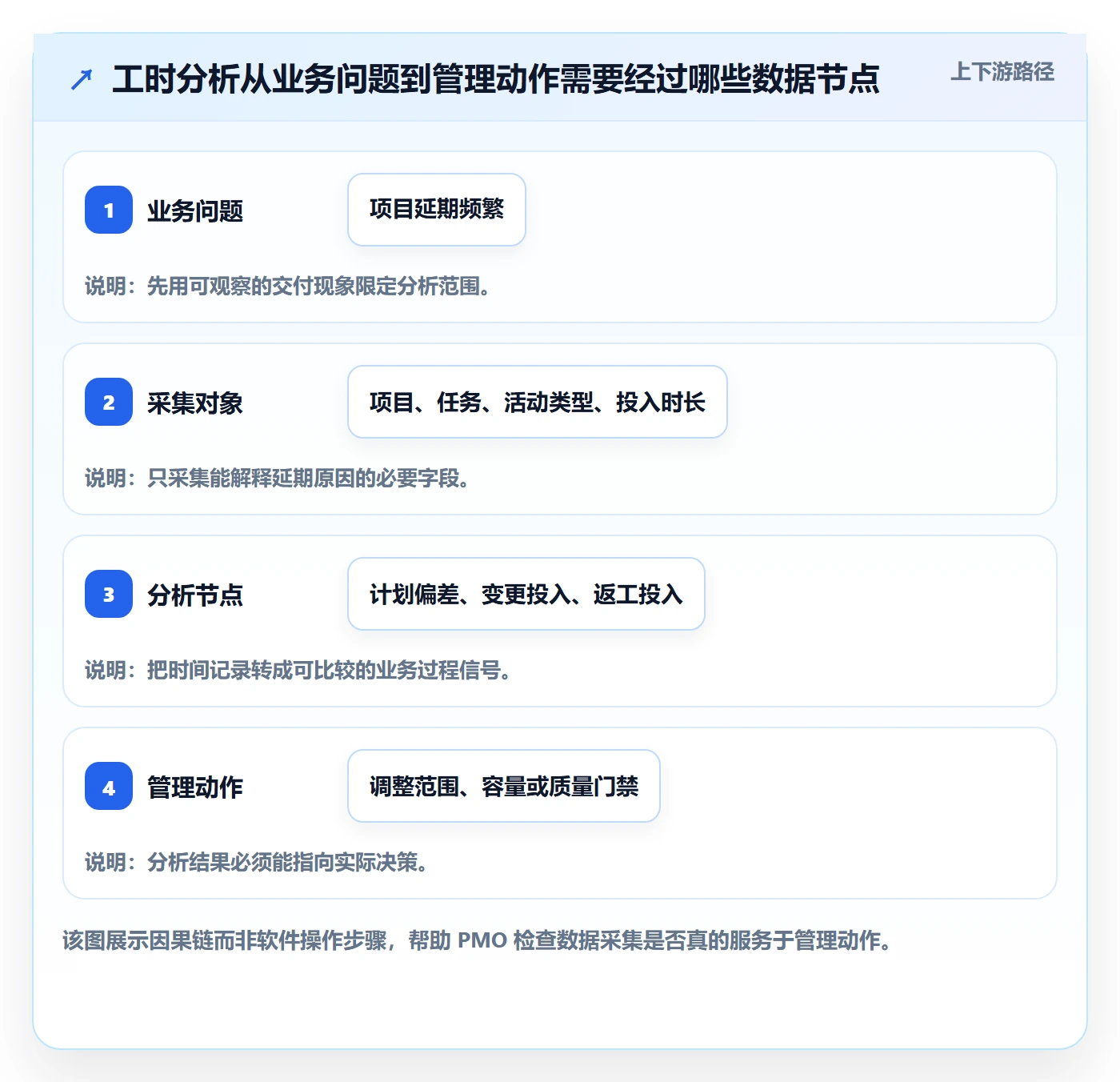

四、专业判断逻辑:把数据设计成能验证的证据链

1. 先写分析问题,再设计字段

建议 PMO 用一张“问题,指标,字段,动作”映射表约束范围。每个指标都要说明计算口径、数据来源、更新频率和可能误读,避免上线后临时拼字段。

管理问题 核心指标 必要字段 可能采取的动作
项目为什么延期 计划偏差、变更投入占比、阻塞等待时间 基线、变更类型、任务状态、投入时长 调整范围、评审节点或依赖管理
测试为何持续加班 测试投入、缺陷修复投入、版本回归次数 角色、缺陷等级、版本、关联任务 提前测试、提高自动化覆盖或修正质量门禁
团队是否过载 计划负荷、临时支持占比、关键角色并发项目数 人员角色、项目、计划周期、支持类别 调整排期、减少并行、引入替补能力
报价与交付偏差多大 实际人天、可计费比例、交付阶段成本 客户、合同范围、活动类型、成本口径 校正报价模型、变更流程或服务边界

一项指标如果没有对应管理动作,通常不必在第一阶段采集。反过来,如果某个管理动作会影响人员安排、预算或客户承诺,就应明确该决策需要的证据强度,避免拿未经核验的粗略记录做高风险决定。

2. 建立清楚的工时口径

工时口径至少要回答:记录的是实际投入还是计划投入;计量单位是分钟、半小时还是小时;多人协作时各自记录个人时间还是任务总时间;跨午夜、待命、等待和并行会议如何处理;休假、培训、内部事务是否进入工作总量。

我更建议记录个人实际投入,而不是把一个任务的总时长平均分给所有参与者。多人任务中每个人的角色和投入可能不同,平均分摊会人为制造一致性。任务总耗时可以由个人记录汇总得到,但要防止把历时误当成劳动投入。

“历时”和“工时”尤其容易混淆。一个任务从周一开始到周五完成,历时可能是五个工作日,但人员实际投入或许只有 12 小时;若需要分析等待,应另设状态停留时间或阻塞时长,而不是把整个日历跨度算成人力投入。

3. 设计可维护的活动分类

活动分类应服务于分析,而不是覆盖所有职能名称。可以从“产出活动、质量活动、协作与管理、支持与运维、学习与改进、休假及不可分配时间”这样的一级框架开始,再结合组织业务决定是否细分。

  • 产出活动:需求实现、内容制作、方案交付等直接形成范围内交付物的工作。
  • 质量活动:测试、评审、缺陷修复、验收和质量改进。
  • 协作与管理:计划、评审会议、跨团队协调和项目治理。
  • 支持与运维:线上问题、客户响应、环境维护和日常支持。
  • 学习与改进:培训、工具优化、复盘改进和技术预研。
  • 不可分配时间:休假、法定培训或组织明确要求记录的非项目时间。

不要预设所有组织都必须采用这些名称。若平台已有字段体系,可以使用相近定义,但必须配上例子和反例。分类定义最好用“算什么、不算什么、边界案例怎么办”三栏说明,减少同名不同义。

4. 设置合理的精度和容差

精度要匹配决策。做项目组合容量规划,按半天或小时粒度通常比分钟粒度更稳健;做可计费服务结算,可能需要更细,但仍要设最小记录单位与舍入规则。记录到 15 分钟并不会自动比记录到 30 分钟更真实,反而可能让员工把时间切割成大量小段。

设定容差时,先分析任务类型。需求研发、紧急支持和长期探索的估算误差结构不同,不宜用同一个百分比判定异常。建议把偏差阈值用于提示复核,而非直接判定责任;试点期间用历史数据校准阈值,并按项目规模和工作类型分层。

5. 让数据校验发现“异常”,不制造“正确答案”

有效校验包括:工时超过当日可用时间、记录没有项目或任务、任务已关闭仍持续有工时、同一时间段出现明显重叠、活动类型与任务类型不匹配、提交延迟超过约定周期。系统可以提示补充说明或要求负责人复核,但不应静默改写原始记录。

修改要保留审计轨迹,包括修改人、修改前后值、时间和原因。这样 PMO 才能区分员工原始记录、经理调整和系统计算结果。若只有最终汇总,异常发生后很难追溯问题来自填报、配置还是数据接口。

6. 把隐私和访问边界写进设计

工时涉及员工行为信息,组织应在试点前说明采集目的、访问角色、分析层级、保存周期和纠错途径。项目负责人是否能查看个人明细、部门管理者是否能跨部门查询、历史数据是否长期保留,都不应等到上线后再临时决定。

对管理层报表,可以优先提供团队、项目、角色和活动类型的聚合结果;个人明细只开放给业务上确有必要的角色。数据越敏感,越应减少无关访问,而不是因为系统“能看”就默认“都可以看”。

工时统计落地方案:PMO开展工时管理的数据分析案例解析

五、匿名化案例推演:从“项目延期”拆到可执行的改进动作

1. 试点目标和范围

回到前述约 260 人组织,PMO 选择 3 个交付周期相近、团队角色相对完整的项目进行 8 周试点。项目不完全相同,因此不直接比较谁“更高效”,而是比较每个项目内部不同阶段、活动类型和变更情境下的投入结构。

试点排除个人排名和薪酬考核,只观察项目级趋势。参与团队包括产品、开发、测试和交付岗位。工时按半小时粒度记录,要求每周至少完成两次更新,发生日期与提交日期分别保留。活动类别设 7 项,另设“需分类复核”状态,避免硬塞到“其他”。

对照数据包括项目计划基线、需求变更记录、缺陷等级与关闭时间、版本发布节点。PMO 没有把工时当作唯一解释变量,而是把它与范围变化和质量事件一起看。

2. 试点期间观察到的情景数据

以下数字是为了演示分析方法所做的样本推演,不是公开调查结果,也不代表真实企业绩效。假设 3 个项目合计 1,920 小时可分析投入,其中计划内功能工作占 54%,变更相关投入占 17%,缺陷修复与回归占 13%,客户支持占 9%,会议与协调占 5%,其他占 2%。

单看“计划内功能工作占 54%”,不能断言组织效率低或高。更重要的信号是:变更和质量活动合计占三成,且在其中一个项目里集中于版本后半段。PMO 接着对齐需求变更时间、缺陷等级和测试开始时间,发现这不是简单的“人手不足”,而是需求确认晚、回归窗口被压缩造成的后续投入上升。

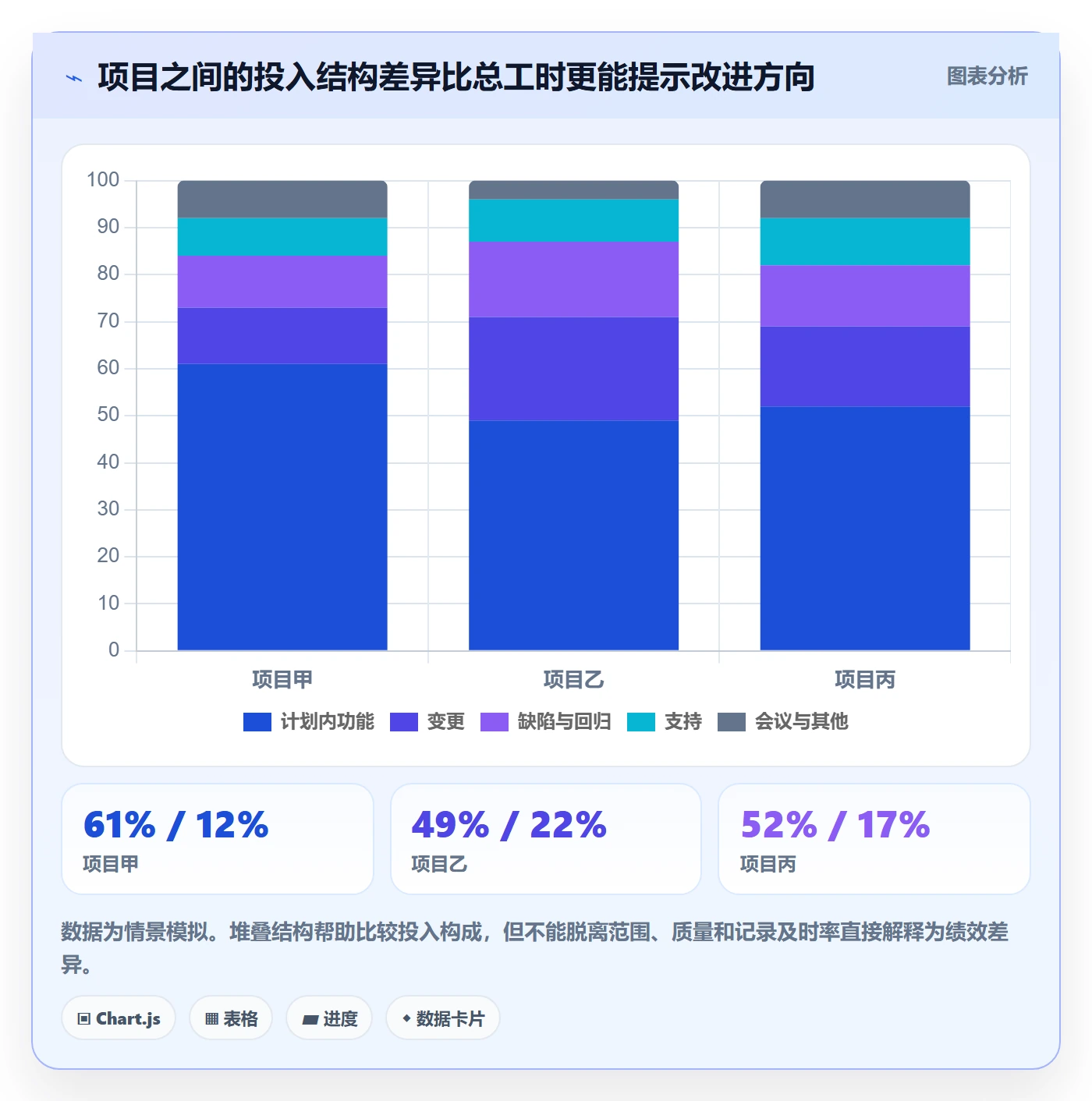

分析维度 项目甲 项目乙 项目丙 解释重点
计划内功能工作占比 61% 49% 52% 要结合范围成熟度和项目阶段解释
变更相关投入占比 12% 22% 17% 关注变更发生时间与批准流程
缺陷修复及回归占比 11% 16% 13% 需结合严重度、逃逸情况和回归轮次
支持工作占比 8% 9% 10% 观察共享支持是否持续挤压项目容量
记录及时率 88% 71% 84% 项目乙趋势解释需考虑迟报造成的回忆误差

表格中的差异不应被简化为项目排名。项目乙的变更投入高,但其记录及时率也更低;在正式结论前,PMO 需要抽查任务和变更单,判断比例差异究竟来自实际投入、分类偏差还是补录质量。

3. 从现象到原因的核验步骤

我会按以下顺序复核,不会看到某个比例偏高就直接发整改通知:

  1. 抽取变更投入较高的任务,核对关联的需求变更单和批准时间。
  2. 比较变更发生在需求基线前还是基线后,区分正常澄清与范围漂移。
  3. 检查测试任务启动时间,确认质量活动集中是否与测试介入过晚有关。
  4. 把缺陷按严重度、引入阶段和修复轮次拆分,避免将低风险修饰与核心缺陷混为一谈。
  5. 抽样访谈团队,核对“支持”“会议”等宽泛类别是否被用来隐藏具体活动。
  6. 对照计划版本和排期变更记录,识别计划本身是否经过多次重置。

此处的关键不是访谈取代数据,而是用访谈解释数据、用系统记录验证访谈。若团队说“变更多数在最后阶段”,但变更单时间戳显示大部分在基线前,说明问题可能是分类定义而非客户反复改需求。

工时统计落地方案:PMO开展工时管理的数据分析案例解析

4. 记录及时性如何影响结论

假设试点把“发生后 3 个工作日内提交”作为及时记录口径。项目乙只有 71% 的记录及时,月末补填集中度高于另外两个项目。PMO 因而不直接宣称项目乙的变更投入一定高 10 个百分点,而是把结论标为“需复核”,抽查部分任务周记录和会议纪要后,再决定是否纳入跨项目比较。

这一步很重要:组织常把记录延迟当作纪律问题,却忽略它会改变分析的统计可信度。迟报项目的活动类别可能更粗,短时支持更容易漏掉,较长任务更容易被记住,因此不同类型的误差并不均匀。

如果 PMO 只发布柱状图,不显示记录及时率,管理层很容易把不确定数据读成精确结论。好的分析不仅展示发现,也展示发现的可信边界。

工时统计落地方案:PMO开展工时管理的数据分析案例解析

5. 从发现转成管理动作

假设核验后,项目乙确实存在较多基线后的范围变更和较晚的测试介入,PMO 可以提出三项有限动作:在需求基线后增加轻量变更评估;测试代表提前参与高风险需求评审;每周检查变更投入和缺陷修复趋势。不要同时重做所有流程,否则难以判断哪项措施产生作用。

接下来用相同口径观察两个迭代周期,比较变更投入占比、严重缺陷数量、回归轮次和交付偏差。即使变更投入比例下降,也要检查是否只是工时被转记到功能开发;必须把分类稳定性和质量结果一起验证。

6. 如何把数据呈现给管理层

管理层看板可以分成三层。第一层显示总体数据可信度,包括及时率、任务关联率和待复核记录;第二层显示投入结构与项目偏差;第三层提供可追溯的项目或活动明细,仅对有权限的管理者开放。

每张图都应带时间范围、样本规模、口径和数据状态。没有基线的比例变化,不应写成“改善”;样本很小的项目不应与大型项目直接横向比较;团队结构不同的项目,至少需要按角色或阶段分层。

工时统计落地方案:PMO开展工时管理的数据分析案例解析

六、落地路径:从试点到常态化的八步闭环

1. 确认唯一的首要业务目标

项目启动会不要列出十几项宏大目标。先选一个最迫切的目标,例如项目容量预测、交付偏差解释或客户项目成本核算。其余目标放入后续路线图,否则字段、权限和流程会不断膨胀。

首要目标还要对应明确的受益者和决策场景。PMO 可以写出一句话:“我们需要每周判断哪些角色在未来四周超载,以便调整并行项目安排。”这比“提高管理透明度”更容易转成数据需求。

2. 盘点现有对象和数据来源

梳理项目、任务、人员、角色、部门、版本、客户、成本中心等对象由谁维护,使用什么唯一标识,何时更新。重点检查同名项目、人员转组、任务关闭后继续登记和跨项目共享资源等边界情况。

若使用 PingCode 等项目管理平台承载任务与工时关系,应先确认项目模板、任务层级、权限和字段是否适配试点口径。已有数据结构不适合分析时,先调整最小必要部分,不要为了报表重建全部项目流程。

3. 用工作样本校准分类

选取最近两周的真实工作记录、任务和会议类型,让不同角色分别归类,再比较分歧。PMO 应优先处理出现频率高、会改变管理结论的边界问题,例如客户支持究竟归客户项目还是公共运维。

分类说明尽量使用真实例子。与其写“技术活动按实际情况分类”,不如写“为已批准需求编写代码记为功能实现;分析线上故障原因记为支持与运维;修复已确认缺陷记为缺陷修复”。

4. 配置低摩擦记录流程

记录动作应靠近工作发生的位置。员工更新任务状态时登记投入,通常比每周打开一张独立表格更容易坚持;如果现场工作或跨系统工作难以直接记录,可以用轻量入口,但要保证项目和任务标识能够对齐。

流程还要规定谁负责异常处理。员工负责记录实际投入,项目负责人负责核对项目范围和分类边界,PMO 负责口径与数据质量,系统管理员负责字段、权限和接口。责任不清时,异常记录会在系统里长期堆积。

5. 先跑影子分析,不急着发布排名

试点前 2 至 4 周可以作为口径磨合期,先内部检查数据,不立即将初步结果用于组织评价。此时重点看字段缺失、活动分类分歧、提交延迟和异常工时,记录每周变化。

影子分析不是降低要求,而是让制度在低风险环境中暴露问题。若某类活动一周内被三种不同方式记录,应先修订说明,再要求团队补齐;否则历史数据会形成难以清理的混合口径。

6. 建立抽样复核而非全量审批

每条工时都要求经理审批,可能制造新的流程瓶颈,也会让审批变成形式。可以按风险抽样:缺少任务关联、超出日容量、跨项目重复、月末集中补录、特定高成本客户项目等记录优先复核。

抽样结果应反馈到口径和培训,而非只追究个体。若某一团队普遍将线上支持记入项目开发,优先检查分类定义、任务模板和记录路径是否容易误导。

7. 用固定节奏召开数据复盘

建议每周检查异常和及时性,每月看项目投入结构,每个交付周期做一次原因复盘。会议不逐人念工时,而是围绕三个问题展开:数据中哪些变化可信?哪些变化需要核验?核验之后准备采取什么动作?

复盘记录应保留指标口径、结论、责任人和回看日期。否则同一个问题会在连续几个月的报表里重复出现,却没有明确的改进验证。

8. 每个周期清理无效字段和过期规则

制度上线后,字段通常会越加越多。每季度检查哪些字段进入过报表、影响过决策或用于过质量校验。长期没有使用的必填字段要考虑删减,避免填报成本持续增长而分析价值没有增加。

  1. 第 1 周:确认目标、决策对象和试点边界。
  2. 第 2 周:盘点系统对象、字段、权限与数据来源。
  3. 第 3 至 4 周:配置流程,使用样本工作校准分类。
  4. 第 5 至 8 周:进行试点记录、质量检查和影子分析。
  5. 第 9 周:复盘数据可用率、员工负担和分析价值。
  6. 后续周期:只扩展已验证的场景,并持续复核规则有效性。

七、不同情况下的行动建议:不要让所有团队走同一条路

1. 研发团队希望做容量预测

先按角色、项目和迭代周期观察负荷,不必把任务拆到极细。重点记录功能工作、缺陷修复、支持、会议协调和不可分配时间,并把可用容量与实际投入分开。避免用“每人每周工时”直接推导个人产能。

如果团队使用敏捷迭代,还要避免把工时和故事点直接互换。故事点是团队对相对复杂度的估算,实际投入是时间,两者可以用于内部校准,但不能无条件跨团队比较。

2. 客户项目需要核算成本或计费

先与财务、交付和合同负责人共同定义计费口径,包括可计费活动、内部返工、售前支持、管理协调、差旅和客户等待。客户项目明细权限和保存期限也要提前明确,避免员工把所有工作都填成可计费来迎合收入目标。

报价校准应基于多个已完成项目,而不是一两个“典型项目”。按项目类型、交付阶段、角色构成和变更强度分层,才有机会区分报价模型问题与项目执行差异。

3. PMO 主要想识别流程瓶颈

单有工时不足以识别等待。建议补充任务状态进入时间、阻塞原因、交接次数和缺陷流转信息,再将实际投入与历时并列分析。某个环节投入不高但等待很长,可能是审批或依赖问题;投入高且返工多,才更可能是质量或范围问题。

不要把所有等待时间折算成人力工时。等待持续时间可以单独统计,只有人员实际投入的时间才进入劳动投入指标。把两个概念混在一起,会同时高估成本和低估流程延迟。

4. 组织只有少量项目,暂时没有专门系统

小团队可以先用结构化表格或轻量协作方式试点,但要统一字段、下拉选项、项目标识和提交节奏。最好指定一位口径负责人,并保留原始记录与修订历史,避免多人各自复制工作簿。

当项目增加、跨团队复用、权限隔离和多维报表需求上升时,再评估项目管理平台。系统选型时应重点验证数据能否关联任务、权限是否适配组织、导出与分析是否方便、管理规则是否可维护,而不是只比较工时页面是否简洁。

5. 多团队口径差异很大

不要要求所有团队立即采用完全相同的分类细度。先统一共同的一级分类和核心字段,再允许少量团队级扩展项,并规定这些扩展项如何映射到组织级口径。这样既保留业务差异,也不至于让跨团队报表完全不可比。

对暂时无法映射的活动,设立定期审查机制。若某个扩展类别在多个团队反复出现,说明可能需要升级为组织级类别;若只在单个项目偶尔出现,就不必将其变成全组织必填项。

6. 管理层已经要求工时用于绩效评价

此时 PMO 不应假装工时可以直接衡量绩效。需要先说明角色、任务复杂度、协作贡献、质量、交付结果和外部依赖都会影响时长,单一时长排名存在显著误判风险。

若组织仍决定使用部分工时数据,应限制其用途,设置人工复核和解释流程,并采用多维度证据。至少不应以“忙碌时长高低”直接推断个人贡献,更不能把没有记录的时间默认解释为没有工作。

工时统计落地方案:PMO开展工时管理的数据分析案例解析

八、取舍与边界:哪些数据值得收,哪些管理期待要放下

1. 记录精度与员工负担之间的取舍

精度越细,理论上越容易做成本拆分,但记录成本、分类错误和虚假精确感也会增加。若组织没有稳定的记录习惯,先从半小时或小时粒度起步,通常比强制分钟级记录更容易获得可用数据。

若客户合同或监管要求确实需要细粒度记录,可以把细粒度要求限定在相关项目,并提供自动化或上下文内录入支持。不要让所有内部事务都背负相同的记录成本。

2. 可比性与业务差异之间的取舍

全组织统一口径便于横向看板,却可能压平不同业务的真实差异;高度定制能贴近团队工作,却让组织级分析失去共同语言。较稳妥的做法是统一核心概念和一级分类,在少数必要场景保留扩展字段,并维护映射规则。

对跨项目比较,优先比较同类项目、相同阶段或相近角色组合。若业务类型差异太大,展示区间、分布和背景说明,通常比输出一个总排名更诚实。

3. 自动化与人工核验之间的取舍

自动关联可以减少重复填报,但自动化也可能把错误数据快速传播。人员组织变化、任务层级调整和跨项目工作仍需要人工确认。高影响字段可以自动带出默认值,但应允许有权限的人员纠正,并保留修改记录。

自动估算或根据任务状态推断工时,适合做提示、规划或趋势参考,不宜伪装成实际发生的投入。报表必须区分实际记录、计划值、系统推算值和人工修正值。

4. 透明度与隐私之间的取舍

更多人看到更多明细,不必然提高透明度。对团队改进而言,聚合到项目、角色和活动类型往往足够;对结算与审计而言,可能需要有限的个人明细。应按目的分层授权,并设置访问审计。

员工知道哪些数据被使用,反而有助于提高记录质量。若组织以流程改进为名收集数据,实际上却用于未公开的个体排名,信任会受损,后续记录也更可能变成防御性填报。

5. 快速上线与流程成熟之间的取舍

上线越快,越容易在配置错误前提下扩大范围;准备越久,也可能迟迟没有真实数据来检验假设。我的建议不是追求完美设计,而是设置小范围、短周期、可撤回的试点,并给出继续、调整和停止的判断条件。

如果试点后无法说明数据如何改变了决策,或员工投入的填报时间明显高于管理收益,就应缩减采集范围,而不是用“已经投入了系统成本”作为继续扩张的理由。

工时统计落地方案:PMO开展工时管理的数据分析案例解析

九、结尾:先让数据可解释,再让管理变聪明

1. PMO 下一步可以从三件事开始

第一,找出当前最影响决策的一个问题,例如延期归因不清或跨项目容量冲突;第二,设计最小字段集与统一分类,并用真实工作样本检查不同角色是否理解一致;第三,选择少量项目开展短周期试点,先看数据质量,再看数据是否改变了管理动作。

试点结束时,不要只问“收到了多少小时”。还要问:多少记录及时提交、多少记录能回到任务、分类分歧集中在哪里、哪些分析结论经过业务核验、采取的动作是否改变了后续结果。若这些问题没有答案,增加填报量不会自动带来管理价值。

2. 工时管理最值得坚持的独特原则

我最看重的原则是:不要把工时当成对人的测量,而要把它当成对工作系统的观察。它能帮助 PMO 看见投入流向、变更代价、质量返工和资源冲突,但不能单独解释价值、能力或努力程度。

好的工时统计落地方案,不会把每个人的时间切成更细的格子,而是让组织更早发现计划与现实的偏差,让管理者知道下一步应调整范围、流程、质量门禁还是资源配置。先建立可信的数据链,再逐步扩大分析范围;这比一开始追求全面、实时、精确,更能让工时管理真正进入决策。

常见问题解答(FAQ)

1. PMO落地工时管理,第一步应该统计什么?

我负责推动部门填工时,但现在表格里只有项目名称和小时数,最后只能算出每个项目花了多少时间。我想知道,应该先增加哪些字段,才能让数据真正支持管理,而不是把填表变成额外负担?

先统计能改变决策的最小字段集:人员、日期、项目或工作类别、工时、任务类型,以及是否属于计划外工作。不要一开始就要求填写过细的任务描述、产出说明和多级审批,否则填报成本上升,数据质量反而下降。一个可操作的试点口径是:工时以半小时为最小单位;每天记录总量控制在3至6条;

无法归入项目的工作统一进入“内部支持”“会议沟通”“运维”等类别。比如一个30人团队试跑两周,可先检查按时填报率、漏报率和无法归类工时占比;若无法归类工时仍超过总工时的15%,优先调整分类,而不是追着员工补写更多说明。

2. 怎样判断工时数据可信,避免把填报率误当成数据质量?

我看到团队的工时填报率已经超过95%,但项目负责人仍说数据不准,大家还会月底集中补录。我不确定该看哪些指标,才能分清是记录及时、分类准确,还是仅仅把表格填满了?

把“是否提交”和“是否可信”分开衡量。建议至少同时看按时填报率、补录率、分类完整率、异常工时率和抽样核对差异;例如周五前提交算按时,事后补录超过3天记为补录,单日记录超过10小时或低于2小时则进入异常复核。

假设某试点按时填报率为92%,但补录率达到28%,抽查任务记录与工时分类的差异为22%,就不能据此认定数据可用于绩效或成本分析。先通过项目周报、任务记录和人员访谈抽查一小部分数据,找出差异来源,再明确填报时限和分类定义。早期更适合用数据发现流程问题,不宜直接据此评价个人效率。

3. PMO如何用工时数据识别项目超支,而不是只做月度汇总?

我每月都能拿到项目工时总数,但数字通常到月底才出来,发现超支时已经很难调整。我想知道,怎样把工时统计变成提前预警,尤其是需求变化频繁、计划经常被打断的项目?

不要只看累计工时,要把实际投入与已完成工作、剩余工作和变更记录放在同一张分析表里。可以按周对比计划工时、实际工时、已完成范围及新增需求,并用“预计完工工时=已投入工时+剩余工作估算”做滚动预测。举例而言,某迭代计划投入400小时,进行到一半时已消耗240小时,但只完成约40%的承诺范围;

若剩余工作估算为360小时,预计总投入将达到600小时,较计划高出50%,这比等月底看到总数更有行动价值。此时PMO应先核实范围是否扩大、关键工作是否返工或存在等待,再与负责人决定削减范围、补充资源或调整日期;不能把偏差简单归因于个人效率。

4. 工时管理的数据分析结果,应该怎样反馈给团队才不引发抵触?

我担心公开个人工时排名会让员工觉得是在监控,甚至为了好看而少报会议、支持和返工时间。但如果只给管理层看汇总数据,团队又不知道填报能带来什么改变,有没有更稳妥的反馈方式?

反馈重点应放在工作结构和流程瓶颈,而不是个人排名。可以先发布团队级结果,例如计划外工作占比、会议与支持工时占比、返工工时趋势,并说明数据将用于哪些决定、哪些用途明确不采用;涉及个人明细时限制访问权限,并设定保存与复核规则。

比如连续三周发现计划外支持占团队工时约18%,PMO可以进一步拆分请求来源和响应时段,与业务方协商值班机制或服务边界,而不是要求员工压低记录。反馈后要公布实际采取的动作,并在下一周期检查变化;若团队看不到工时数据带来的资源调整、范围取舍或流程改进,填报很快会退化为形式任务。

核心关键词

读者评论

钱
钱沐阳

我们试点时把支持和内部会议也纳入记录后,项目工时总量确实更完整,但分类边界很快成了争议点。先拿真实案例统一口径,比一开始发很长的分类说明更有效。

刘
刘佳宁

文中强调不做个人排名,我认同。工时数据一旦和绩效直接挂钩,大家会倾向于填得“安全”,建议试点前就说明谁能看明细、数据保留多久。

薛
薛知夏

计划与实际偏差还得结合基线和范围变更看,这点很关键。我们以前只比较总工时,需求改了几轮也算成执行超支,最后很难判断该调整估算还是变更流程。

文章包含AI辅助创作:工时统计落地方案:PMO开展工时管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559651

赞 (0)
飞飞飞飞
工时管理如何做好剩余工时?PMO数据分析与操作步骤
上一篇 50分钟前
工时管理工时教程:PMO数据分析,避坑指南
下一篇 50分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
